成都洁净室装修之净化空调施工流程和工艺上

文章来源 成都洁净室施工 作者:成都净化工程公司 时间:2020-01-06 16:30


一、 工艺流程

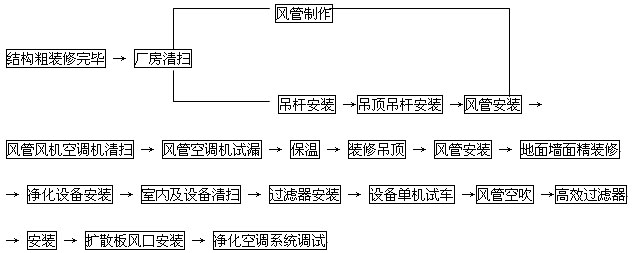

洁净室净化空调施工流程




二、 风管材料的选择与表面处理
     1.净化空调工程要求风管材料不能产生尘埃和积聚尘埃,因此材料表面应化学性能稳定、不氧化、不脱落、光滑、无麻点、不起皮,如设计无特殊要求,通常应优先采用优质的镀锌钢板。
     2.镀锌钢板在下料前应做清洁预处理,可用清洁的白布擦去表面的尘埃和油膜,下料和咬口成型应在上述清洁后即刻进行,管段单片咬缝成型后应进行认真的清洁处理。清除镀锌钢板表面的油膜可用无腐蚀性的中性清洁液浸洗,用清水漂洗后擦干水分,在确认干燥和清洁后即可进行管段成型。如镀锌钢板表面起泡或脱掉,须刷磷化底漆及锌黄底漆各一道,调和漆两遍。
     3.为了保证质量,在高效过滤器后的送风管内表面还需涂刷磷化底漆一道、锌黄醇酸底漆二道再刷磁漆或调和漆二道。如采用普通钢板则应在全部的送、回风管的内外表面进行涂刷处理。
三、 制作工艺要求
     1.风管制作应在厂房内进行,以免长途运输使风管不易保洁。
     2.风管制作需一个洁净的施工场地,如在厂房内制作,需门窗及地面防水,地面混凝土完工后进行制作加工。
     3.风管安装用支吊架、打孔和预留洞修整应在风管运入安装现场前进行。
     4.制作场地应洁净,垃圾经常清扫,制作时手套上不许有油污,镀锌板、风管不许在地面上拖行,不准穿鞋踏上已清扫干净的镀锌板面。
     5.制作法兰、吊架、风机座时,切割、除锈、焊接场地应和风管制作场地隔开,铁件刷油干燥后才能进行装配、安装。
     6.风管在制作工艺中应有防漏措施,具体如下:
     1)管段在下料时注意不得有横向拼接缝,尽量减少纵向拼接缝,矩形管道底边宽度不大于800mm时不允许有纵向拼接缝。拼接缝可采用单咬口;不管是平咬口还是联合角咬口咬合时均要有密封措施。平咬口咬合时用压筋机压平咬口缝。
     2)联合角咬口翻边垫槽钢打平咬口,使咬口均匀、严密、美观。
     3)插条连接、立咬口连接的缝隙均要涂密封胶。
     4)风管在法兰上翻边后,将法兰四角和翻边开裂处用密封胶涂堵。铆法兰时铆钉处应有密封措施。
     5)空气洁净度等级为1~5级的净化空调系统风管不得采用按扣式咬口。
     7.风管、弯头、三通等内表面必须平整无障碍物,不得在其内表面设加固框或加固筋。
     8.柔性短管应选用表面光滑、不产尘、不透气、不产生静电的材料制作,内表面为光面,接缝处应涂密封胶,长度在150250mm范围内。
     9.小风管合管后需用塑料布封住两端,码放在清洁的场地,安装时运入现场后再拆封口。
 四、 风管安装
     1.风管和管配件的封口启封后应检查是否清洁,如不洁应处理好后方可连接。角钢法兰的铆钉孔间距及螺栓孔间距均不得大于100mm,矩形法兰四角必须有螺栓孔。所用的铆钉、螺栓、螺母一律做镀锌处理,不得采用拉铆钉,上螺栓时拧紧力矩要大小一致,避免松紧不均现象,防止漏风。
     2.调节阀、静压箱、消声器、防火阀等配件在安装前必须做好清洁处理,除去油污和灰尘。
     3.进入风管内施工,必须有干净的工作服、工作手套、工作帽,不准穿脏底鞋。最后出来时要顺路擦净风管内部。
     4.风管系统安装后应进行漏风和漏光检查,确认合格后方可进行保温处理。
     五、 空气处理设备应按装箱单进行检查,并应符合下列要求:
     1.设备无缺件,表面无损坏和锈蚀等情况。
     2.内部各部分连接牢固。
     六、 设备安装应在建筑内部装饰和净化空调系统施工安装完成,并进行全面清扫、擦拭干净之后进行,但与洁净室维护结构相连的设备、排风、排水管道等必须与维护结构同时施工安装时,与维护结构连接的接缝应采取密封措施,做到严密而清洁,设备或其他管道的送、回、排风(水)口应暂时封闭,每台设备安装完毕后,洁净室投入运行前均应将设备的送、回、排风口封闭。
