成都汉莎调料品有限公司

成都汉莎调料品有限公司

开工日期:2020-05-02

浏览
查看更多

工程进度

  • 2021-05-25

    增项全部完成,人员撤场。

  • 2021-04-20

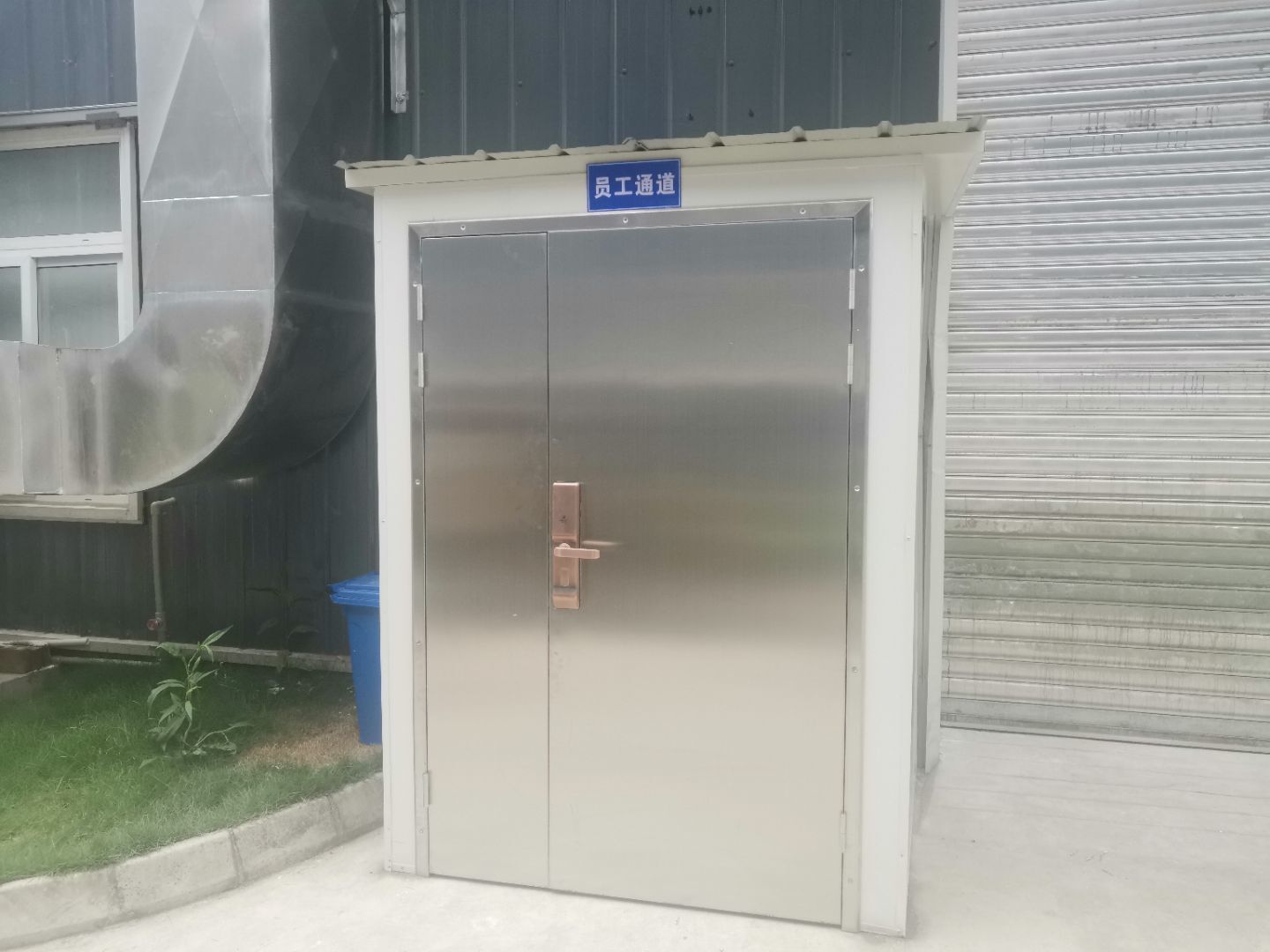

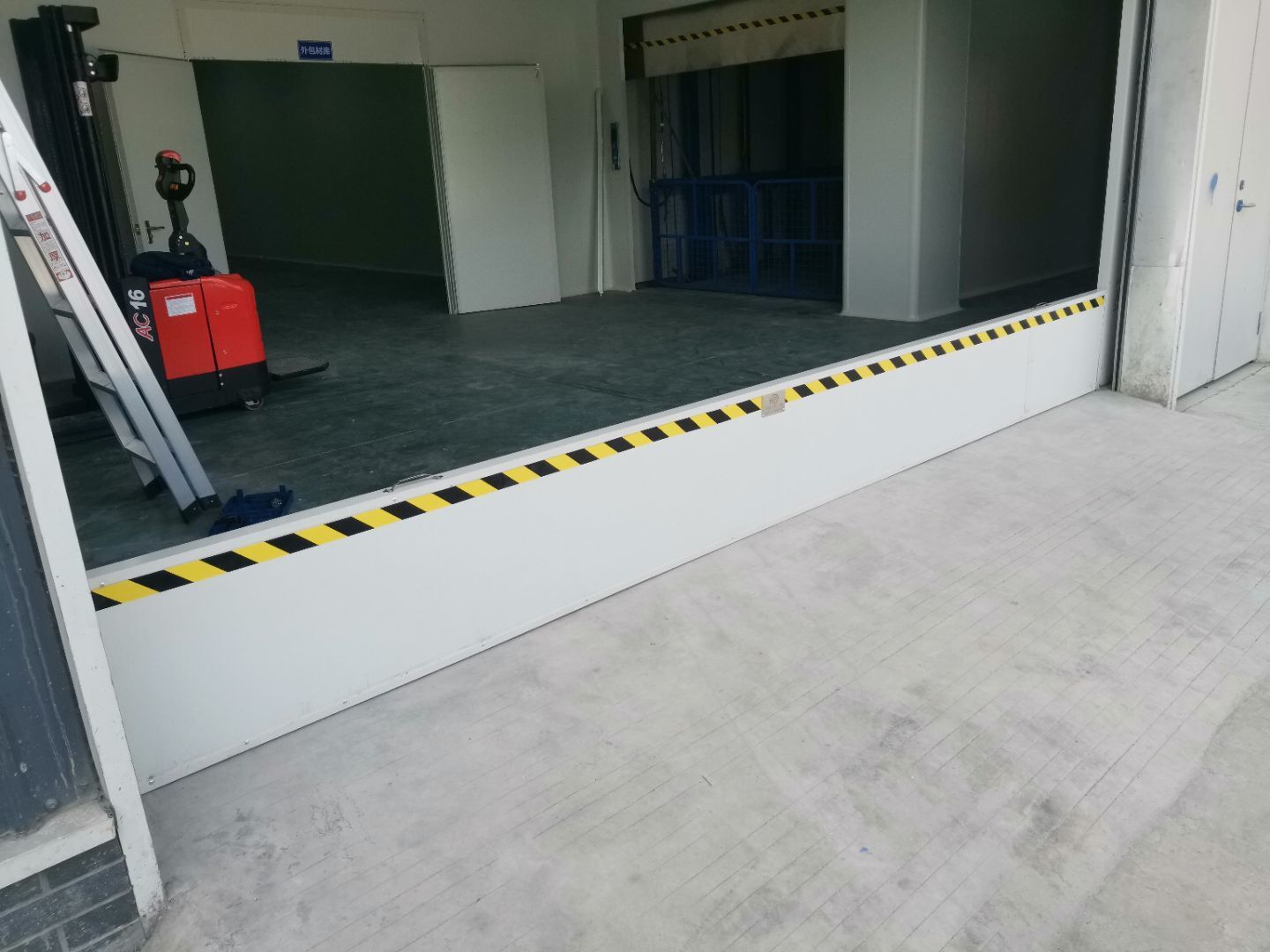

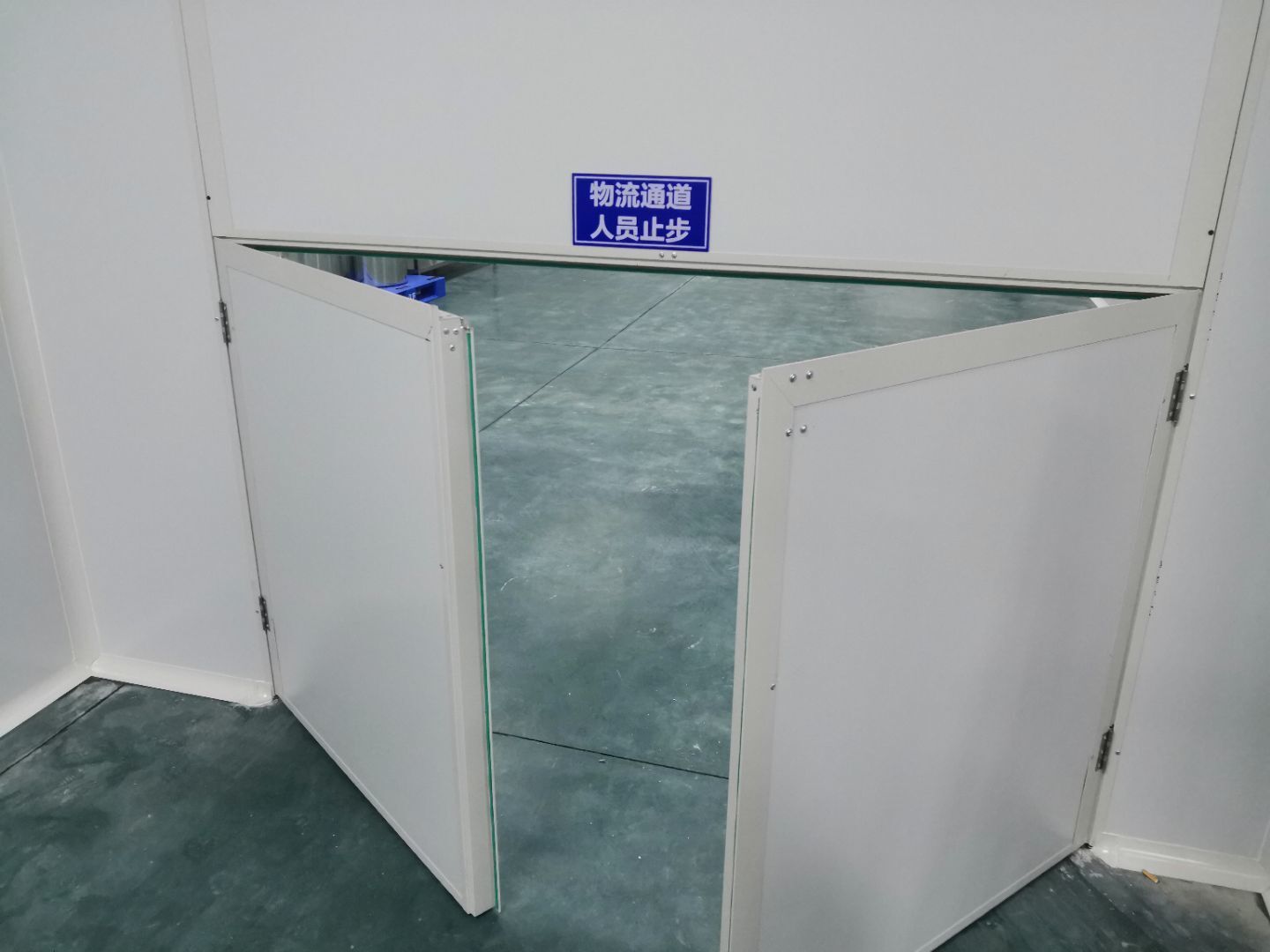

    1,挡鼠板缝隙整改完成 2,物流门插销方向调整完成3,百叶全部恢复完成4,彩钢门修复完成

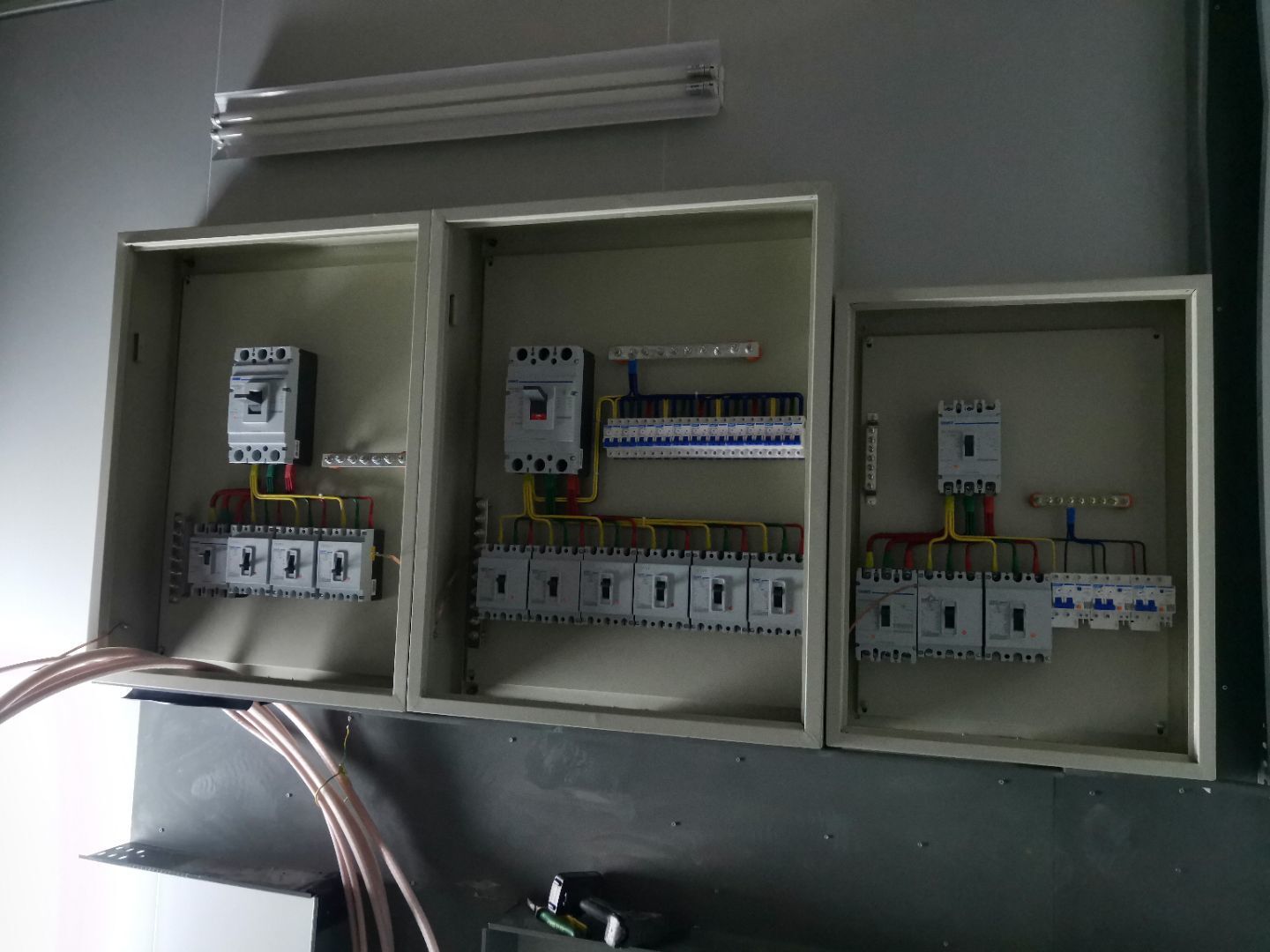

  • 2021-03-23

    1动力电安装完成50%, 2通风百叶安装完成80%

  • 2021-03-20

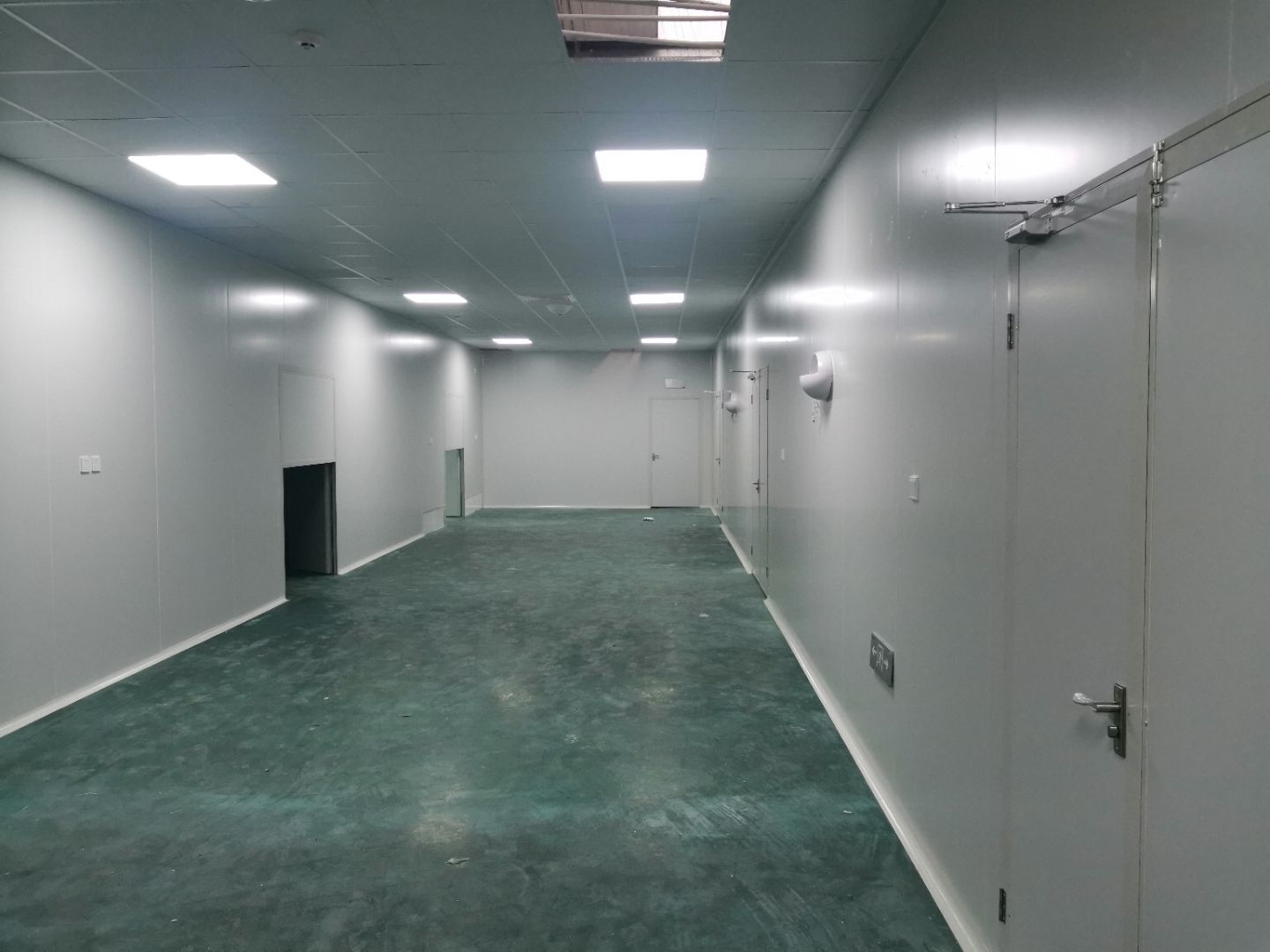

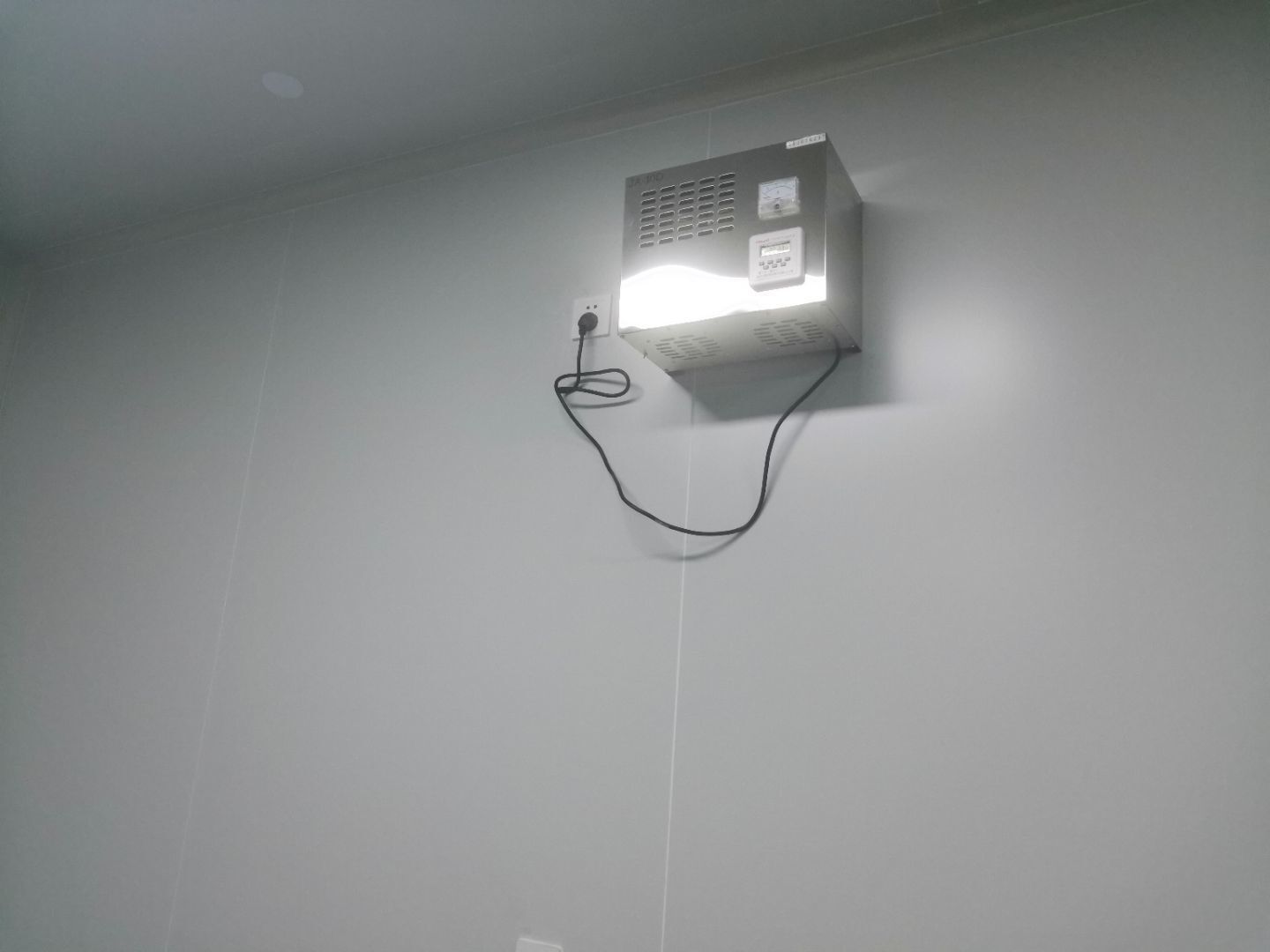

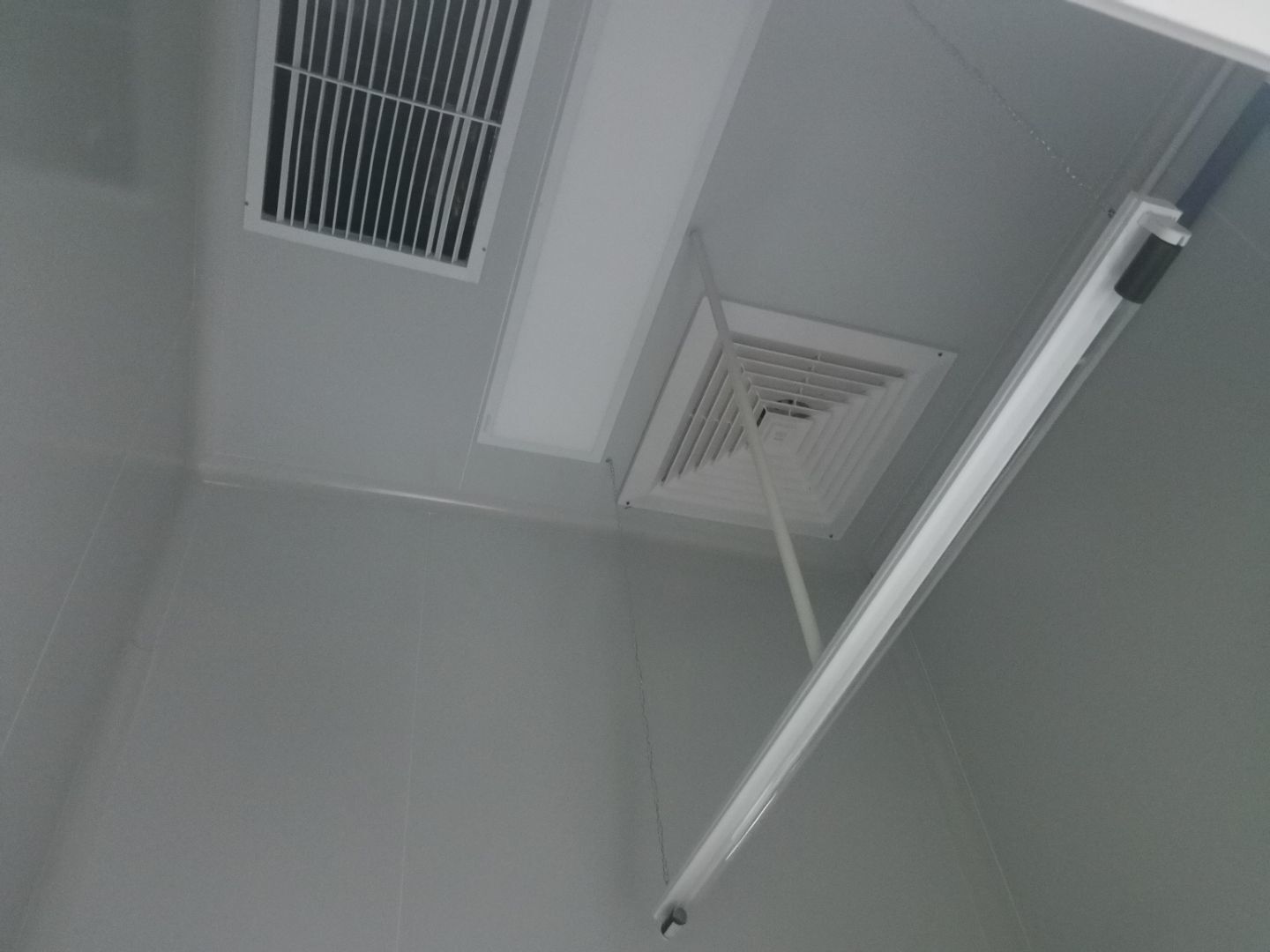

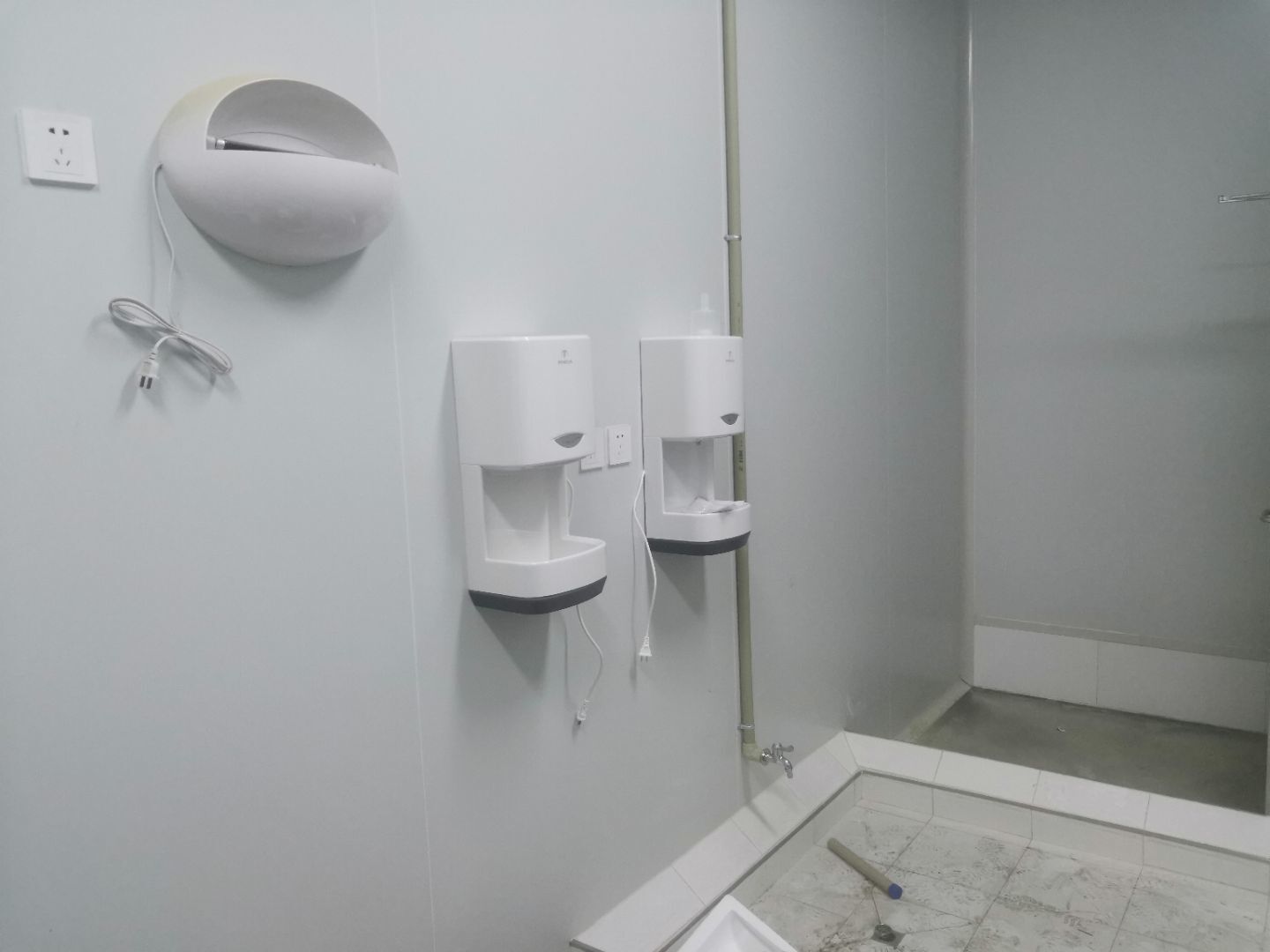

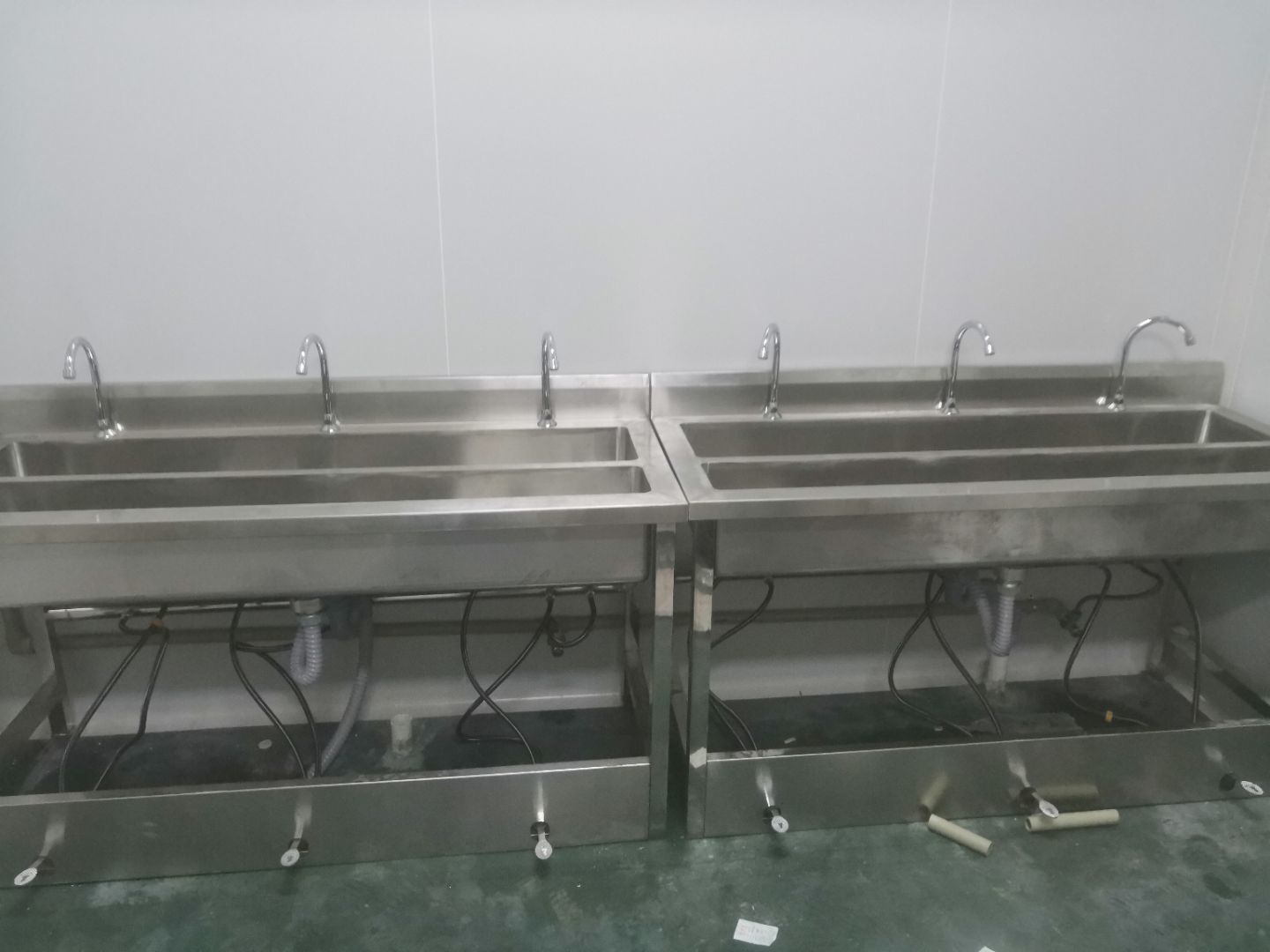

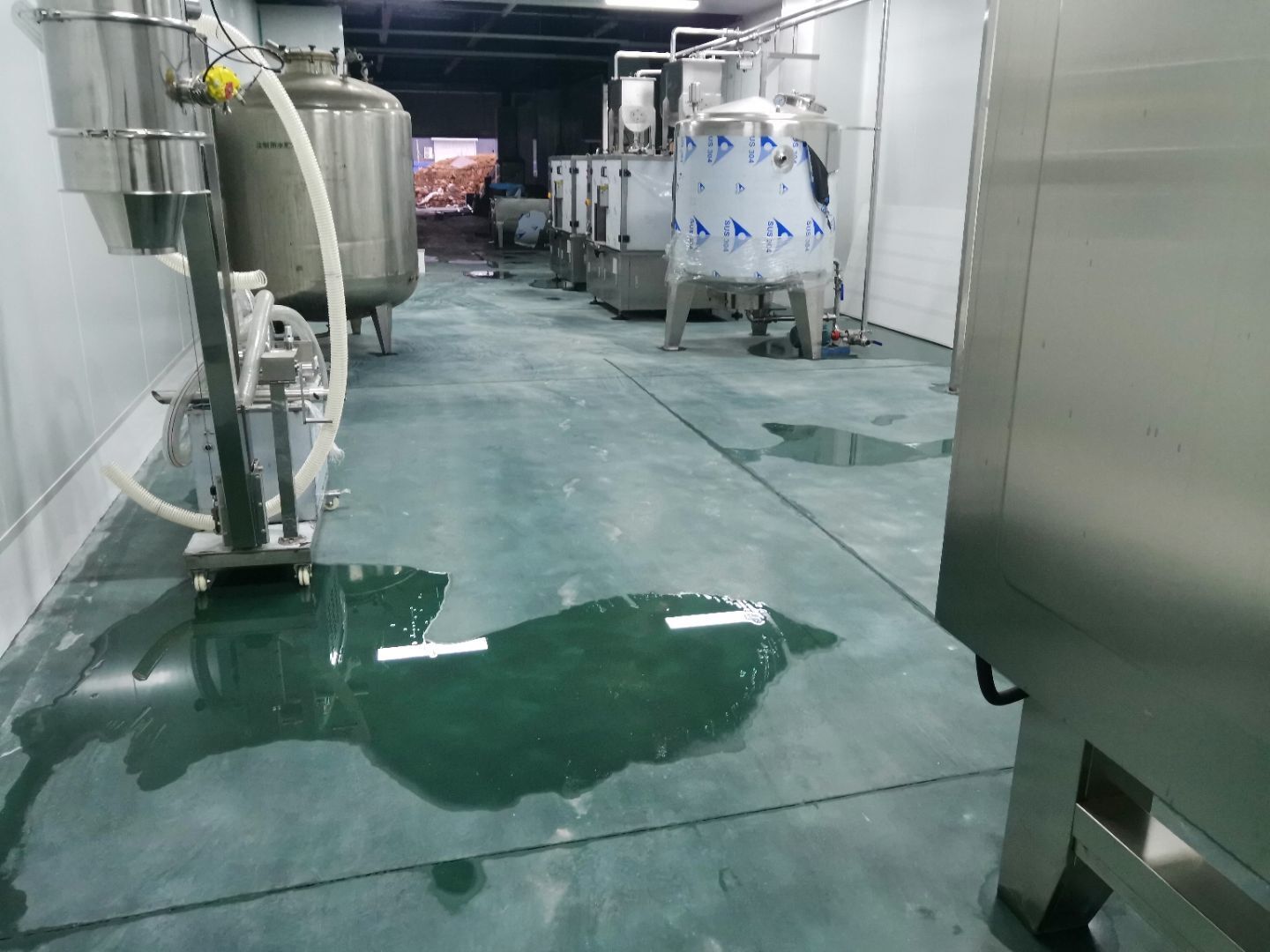

    1.洗手槽安装完成 2.臭氧发生器安装完成3.灭蝇灯安装完成 4.通风空调完成75%。

  • 2021-03-19

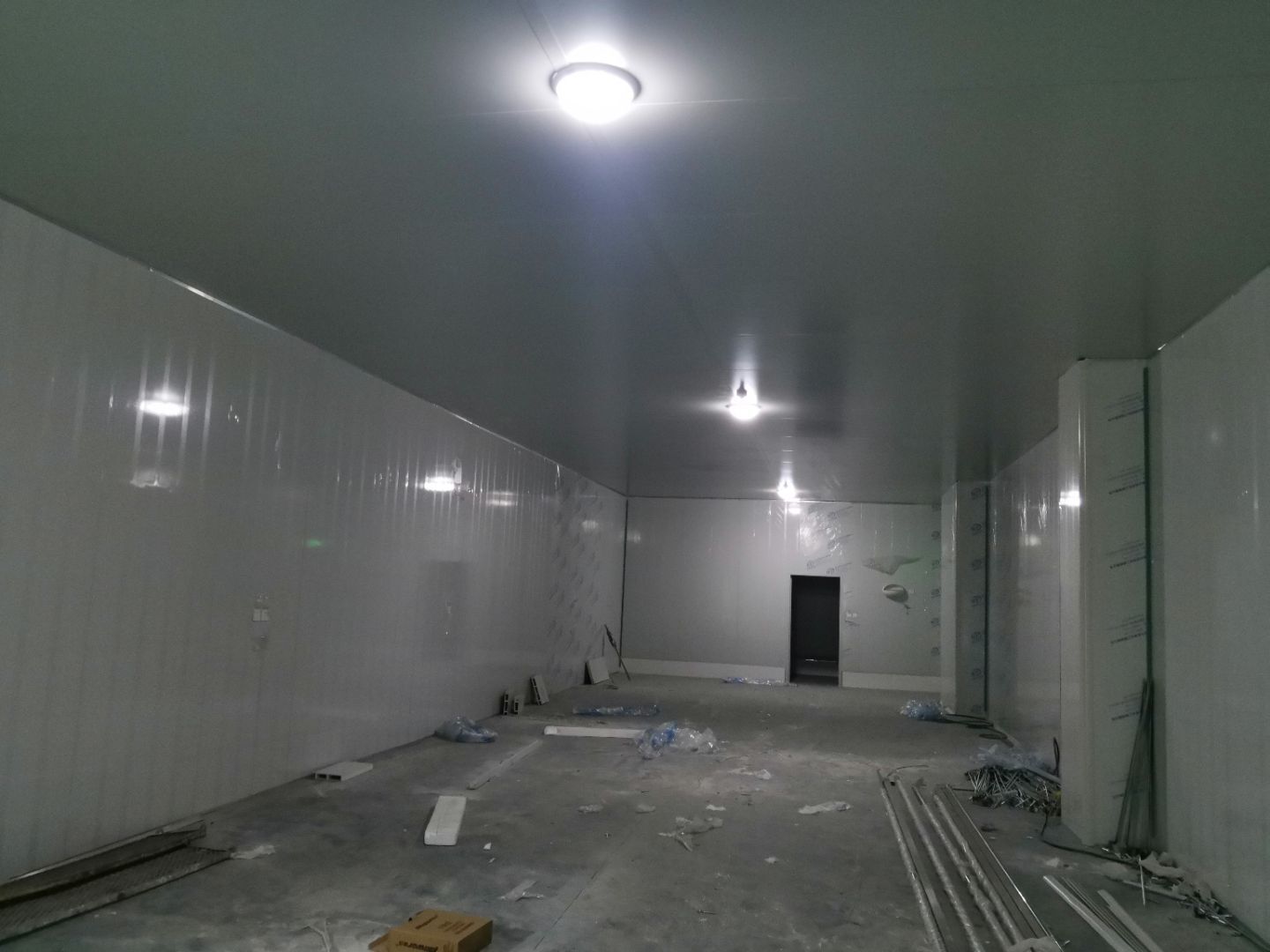

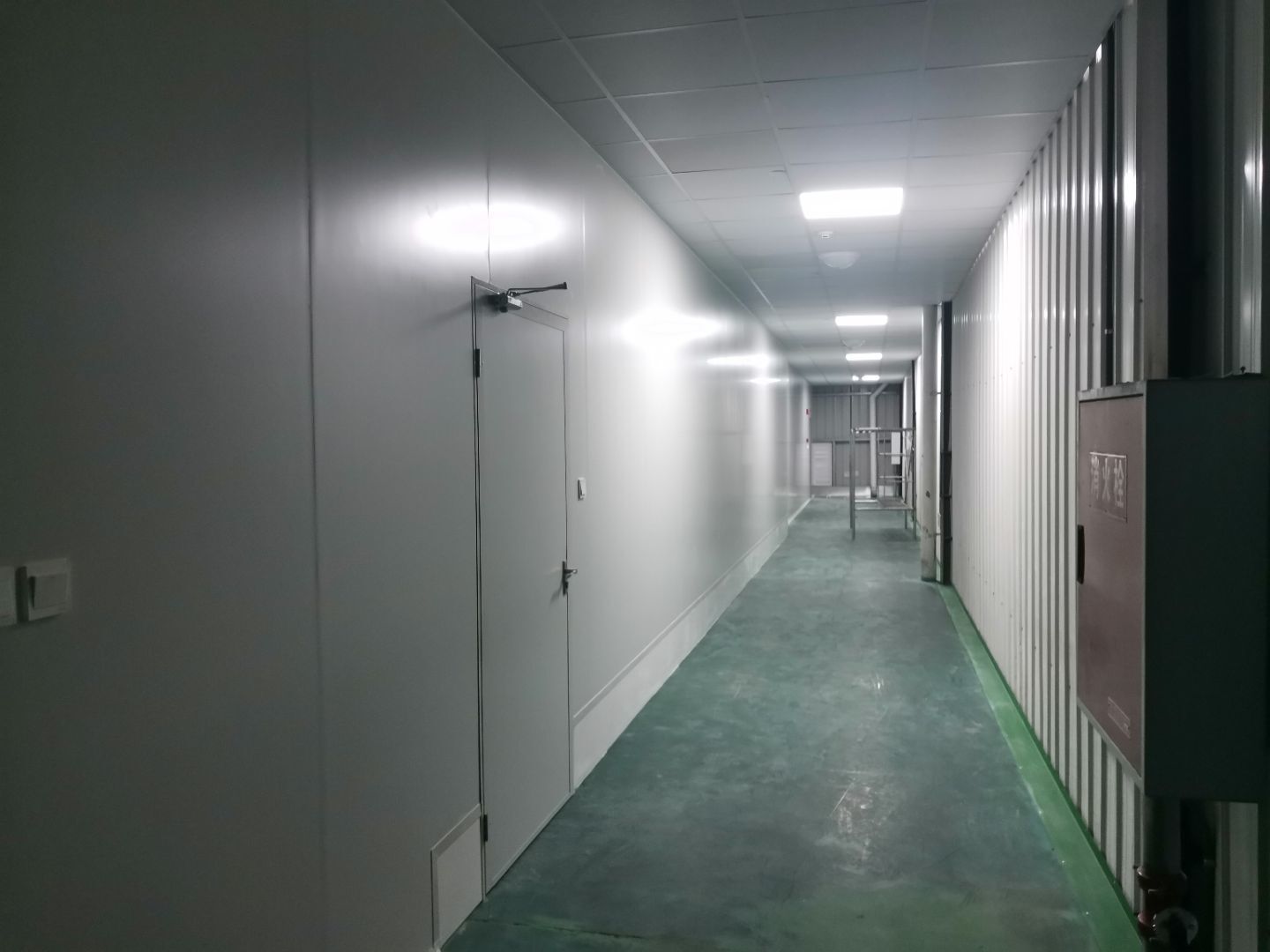

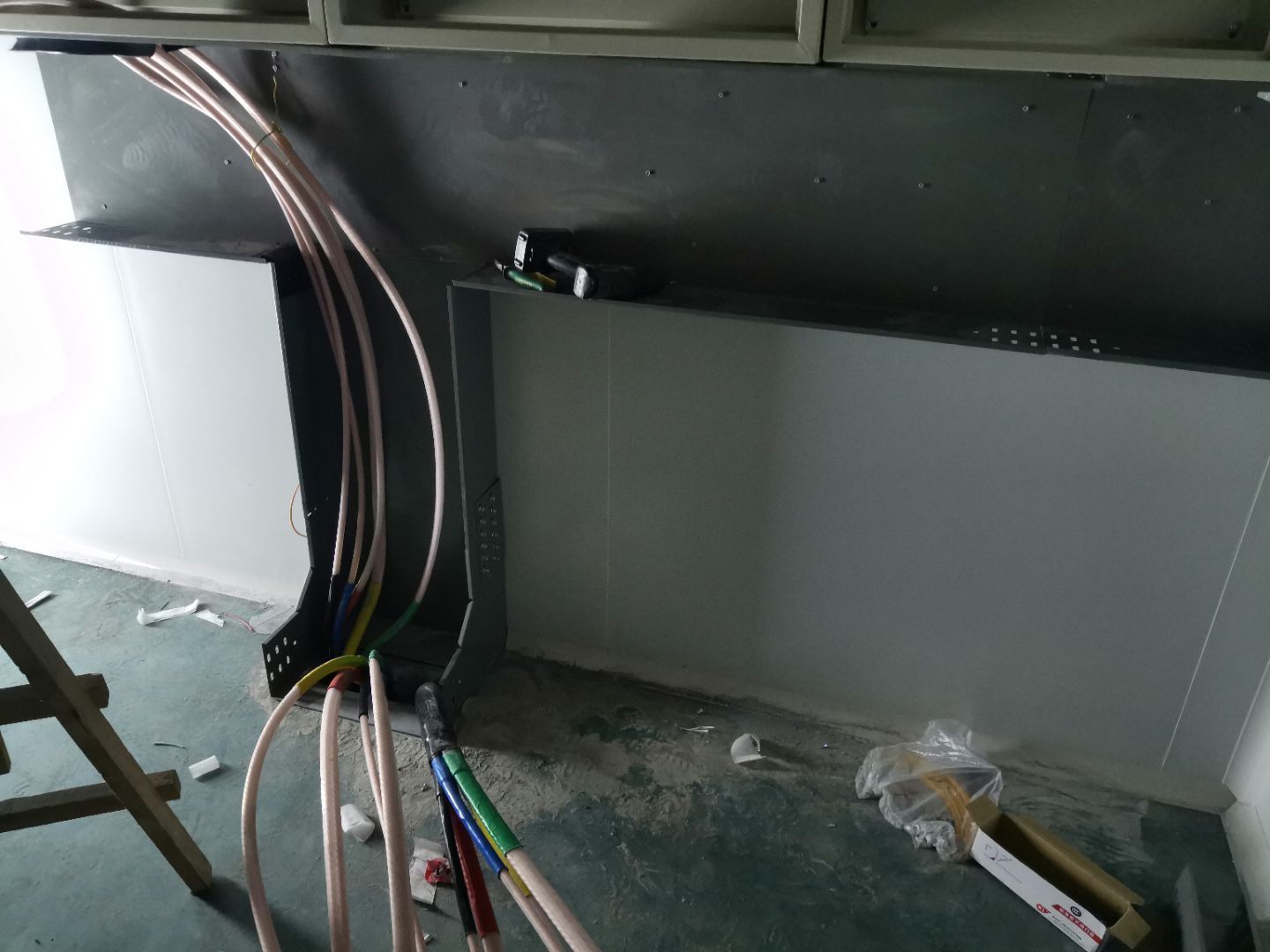

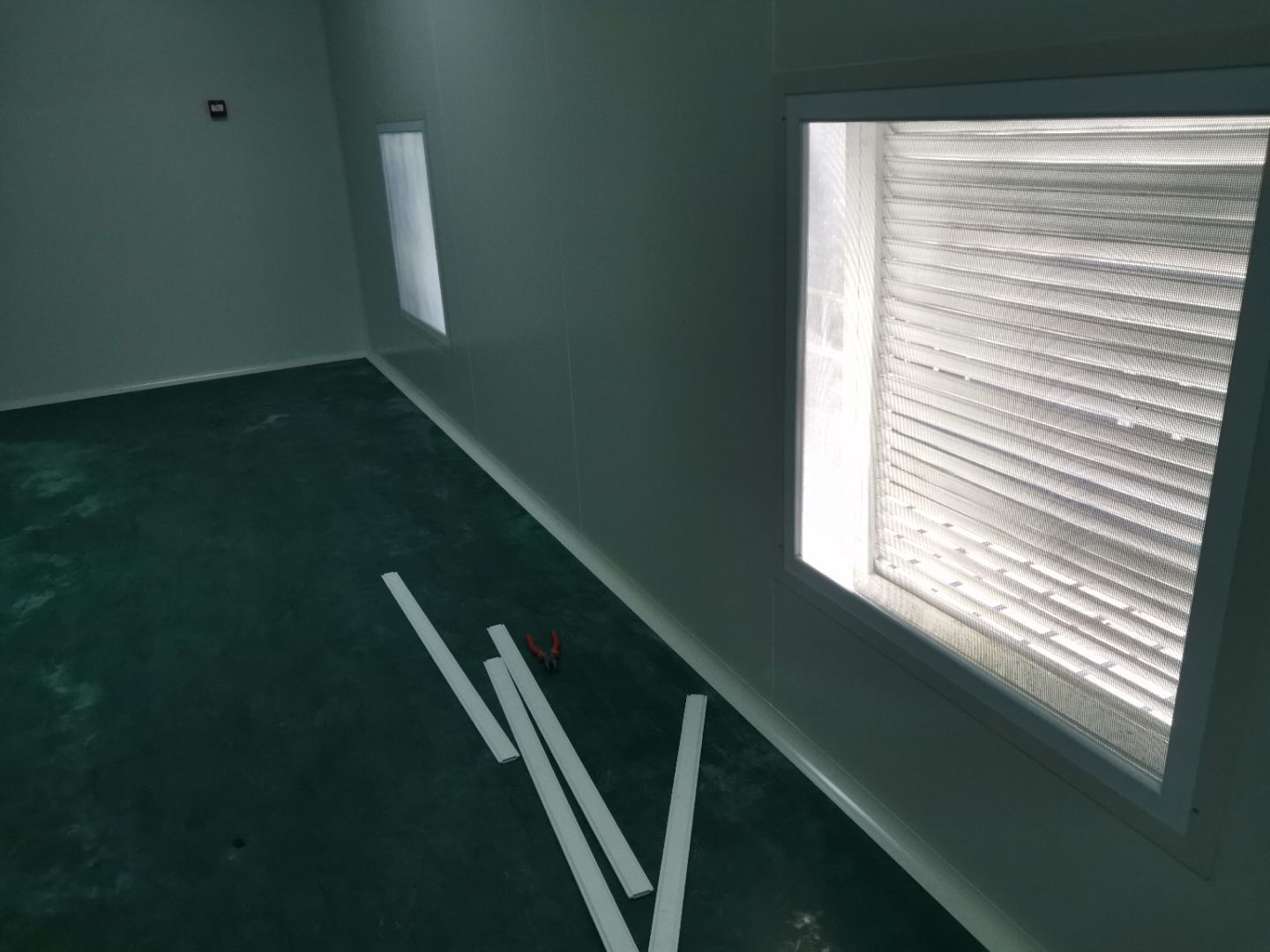

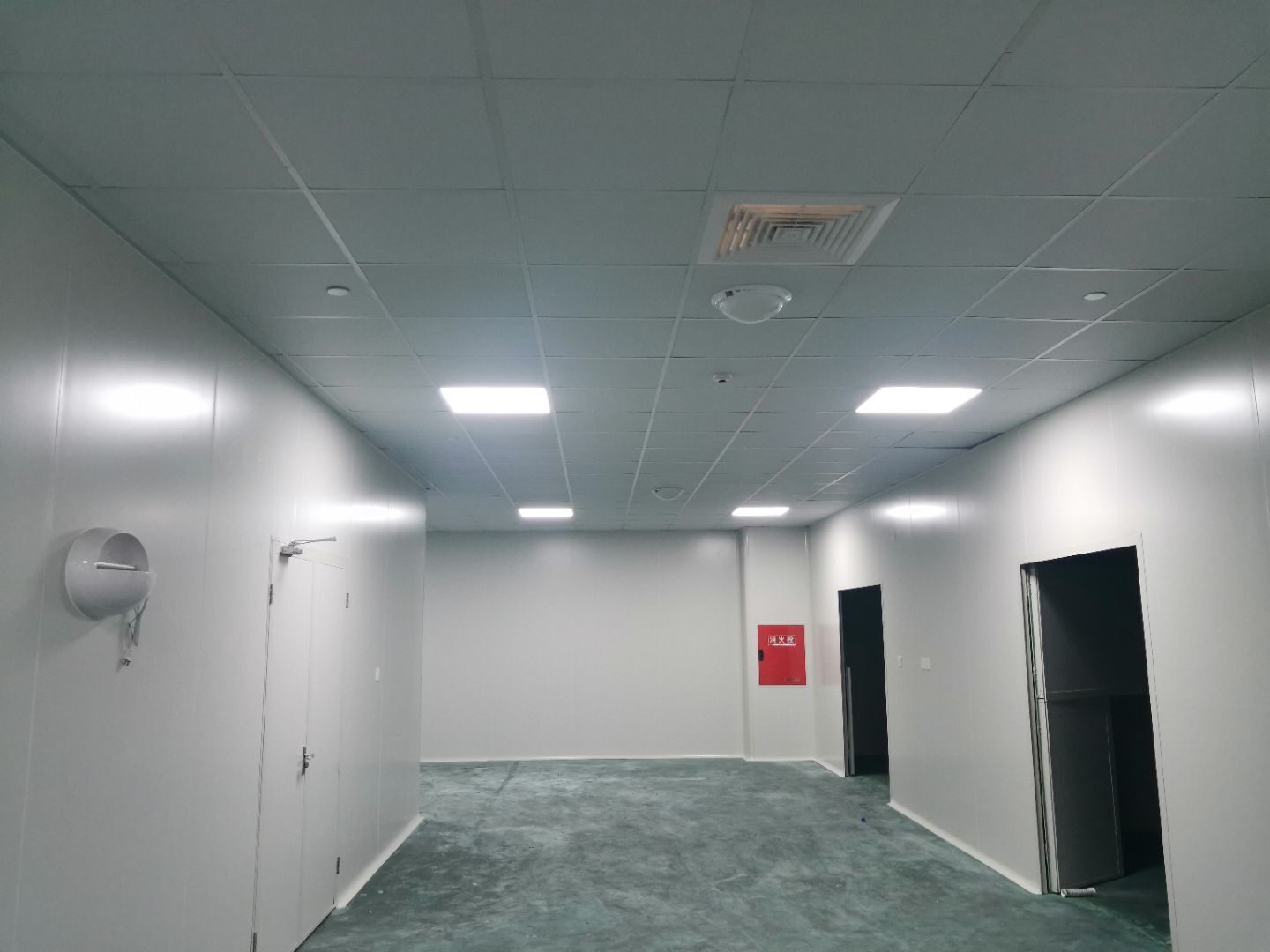

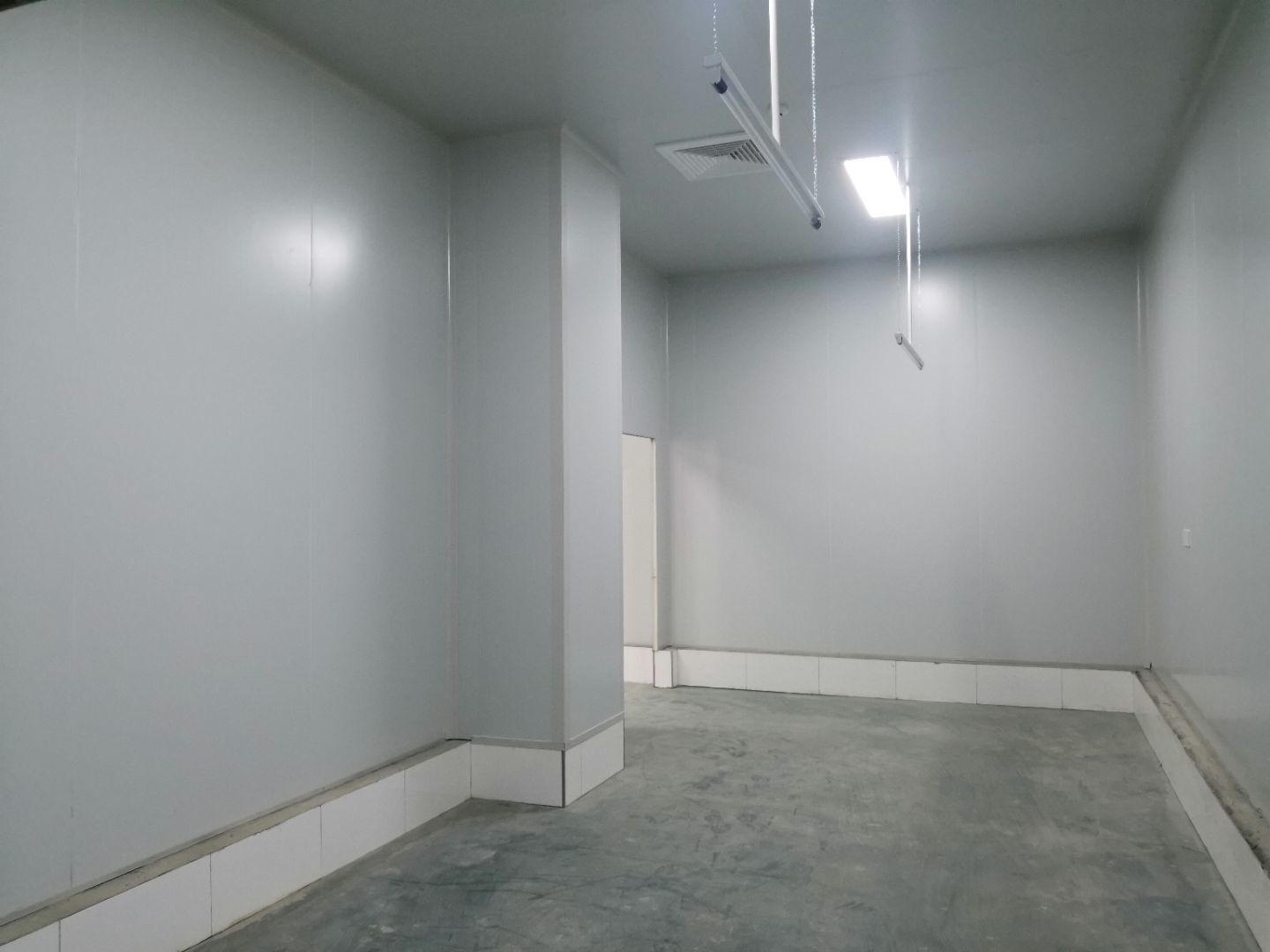

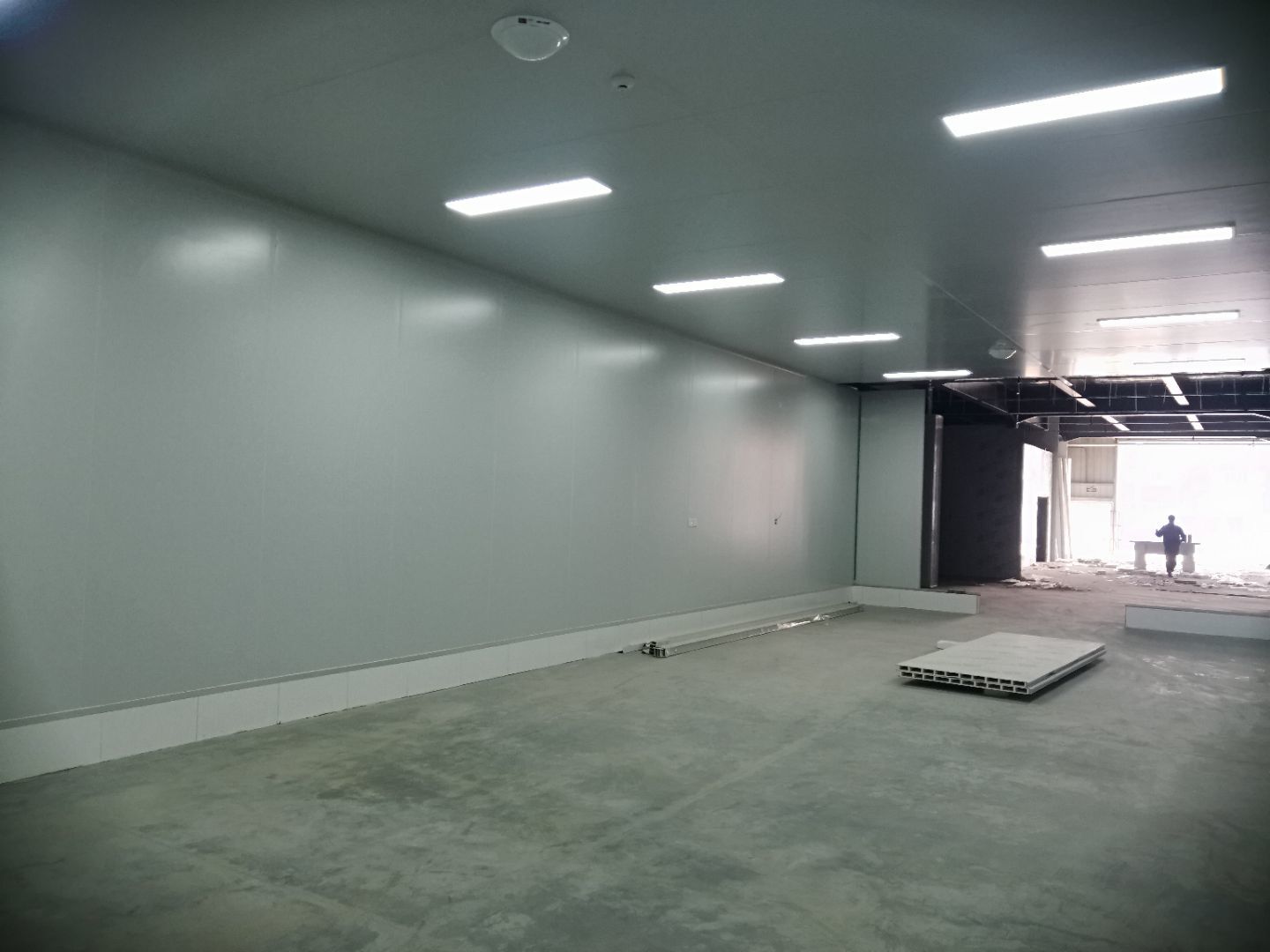

    1,通风进场施工完成50%, 2,水电安装完成90%,动力电除外, 3,彩板含增项主体全部完成,收尾基本完成, 4,三防板安装全部完成。

  • 2021-03-06

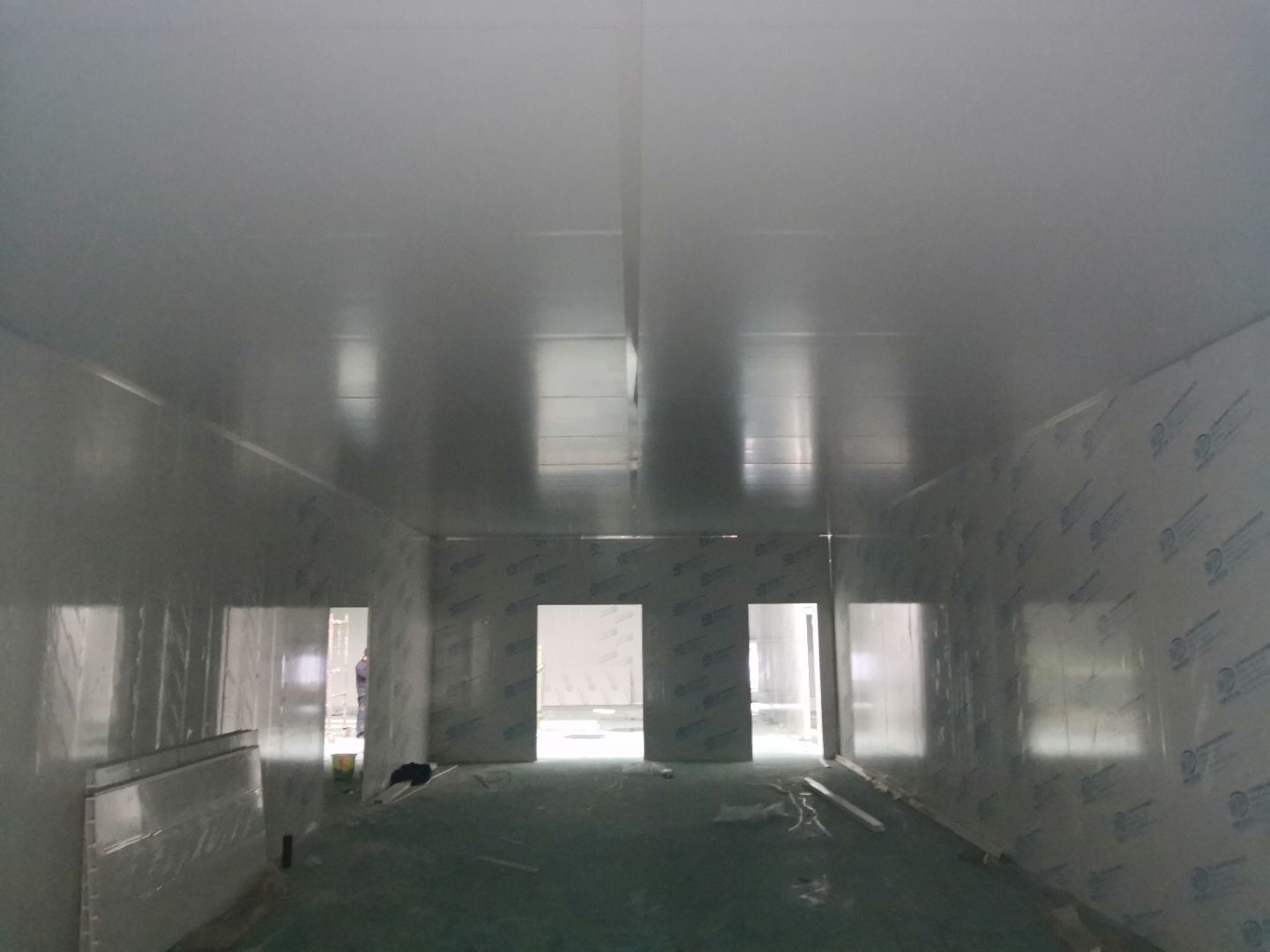

    1、淀粉间顶板完成, 2、外包间顶板完成, 3、增项彩板材料计划。

  • 2021-02-01

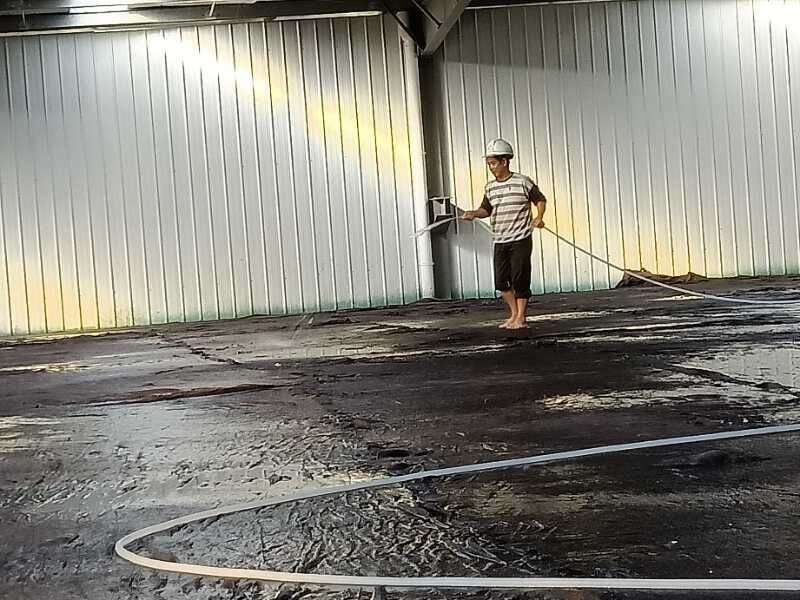

    1、清洗地面, 2、室外排水主沟制作。

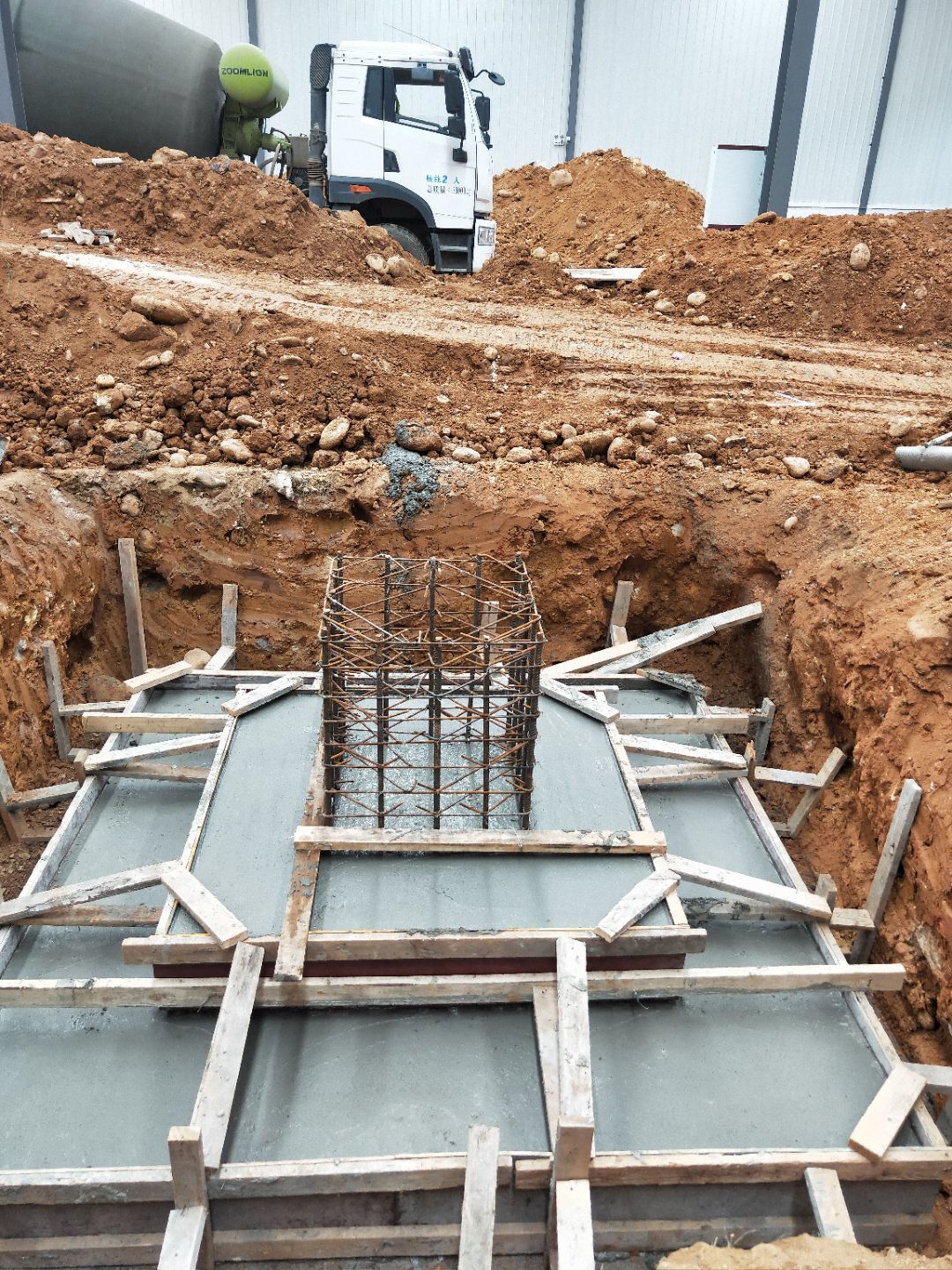

  • 2020-11-19

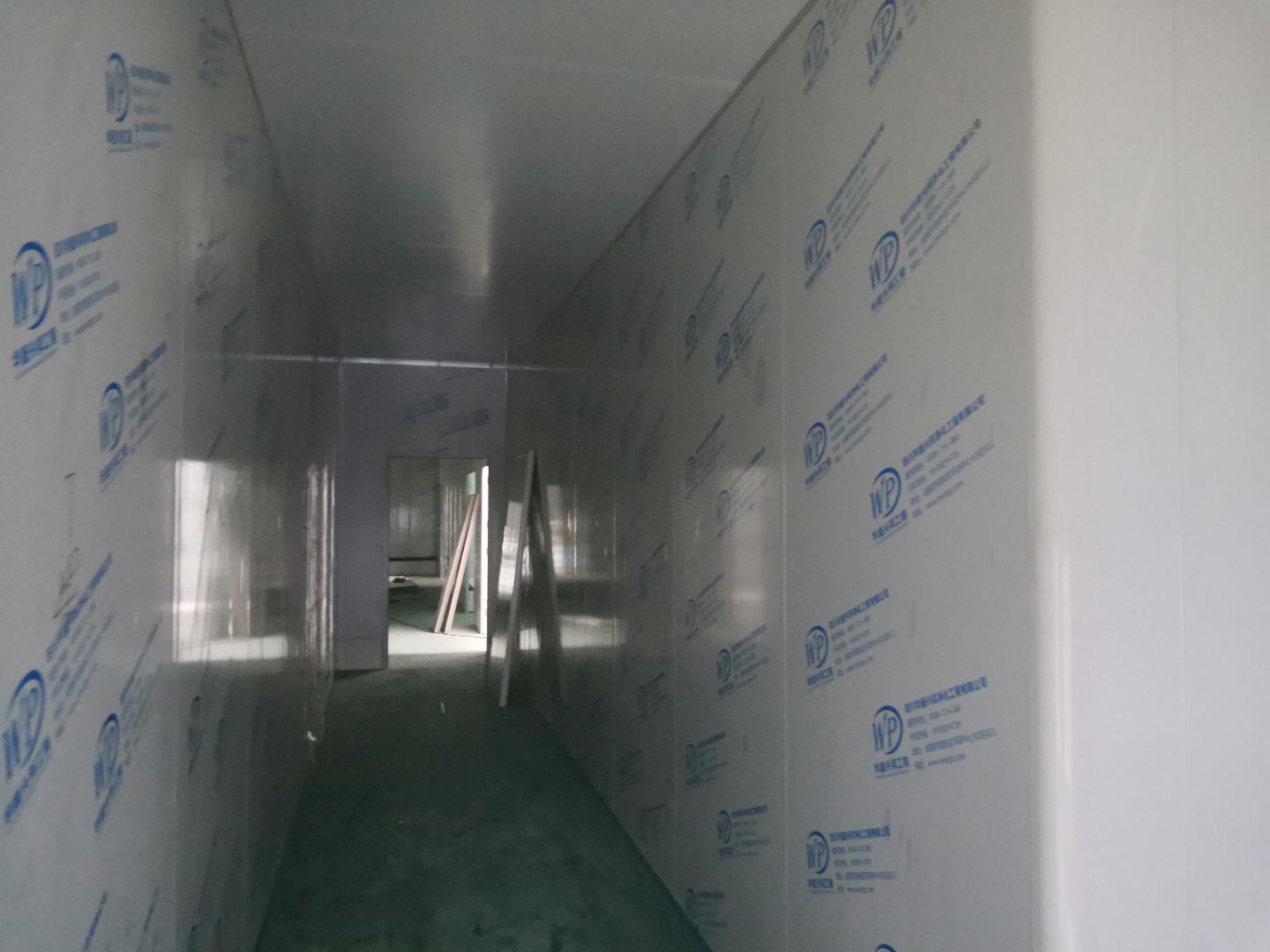

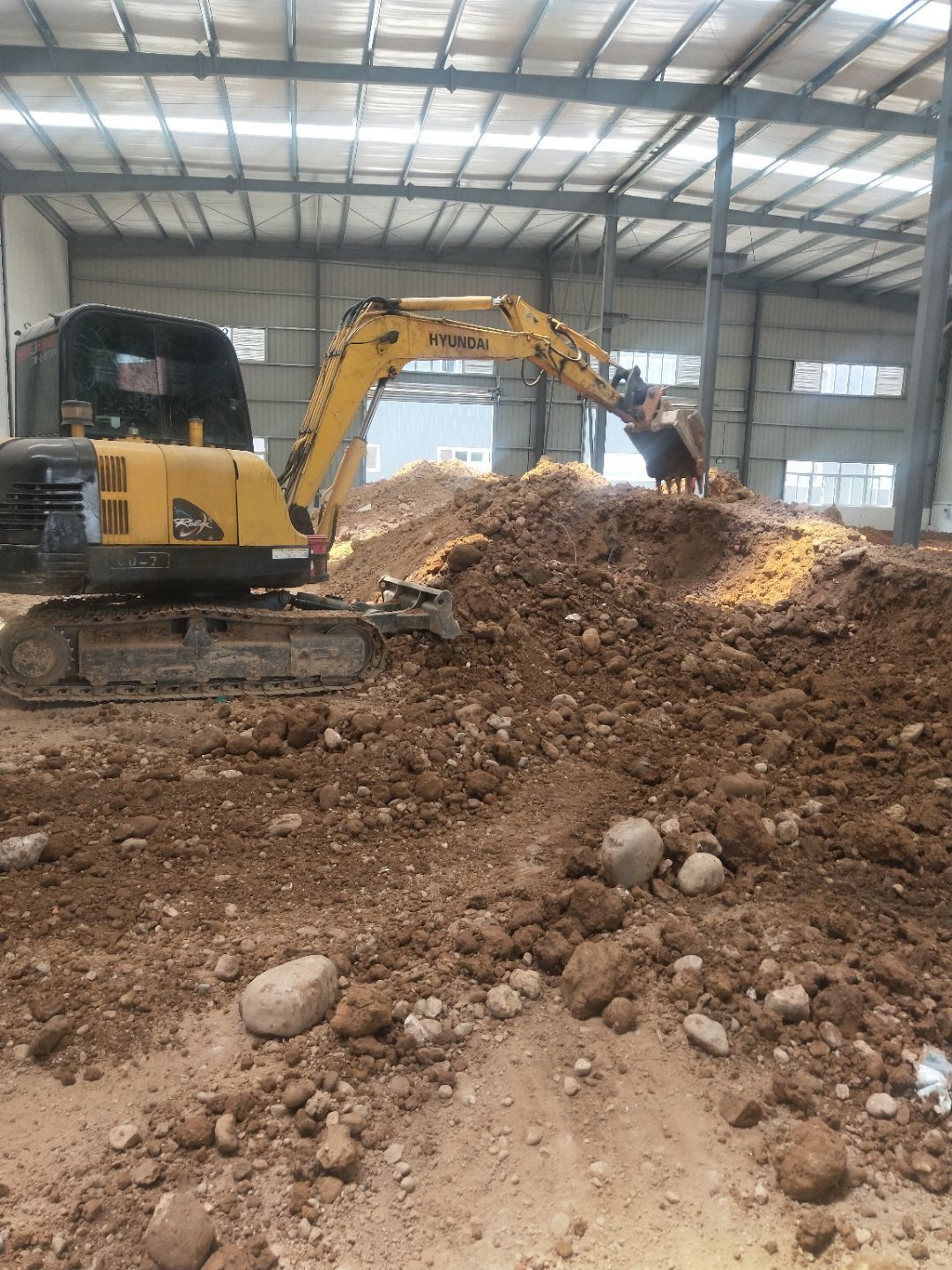

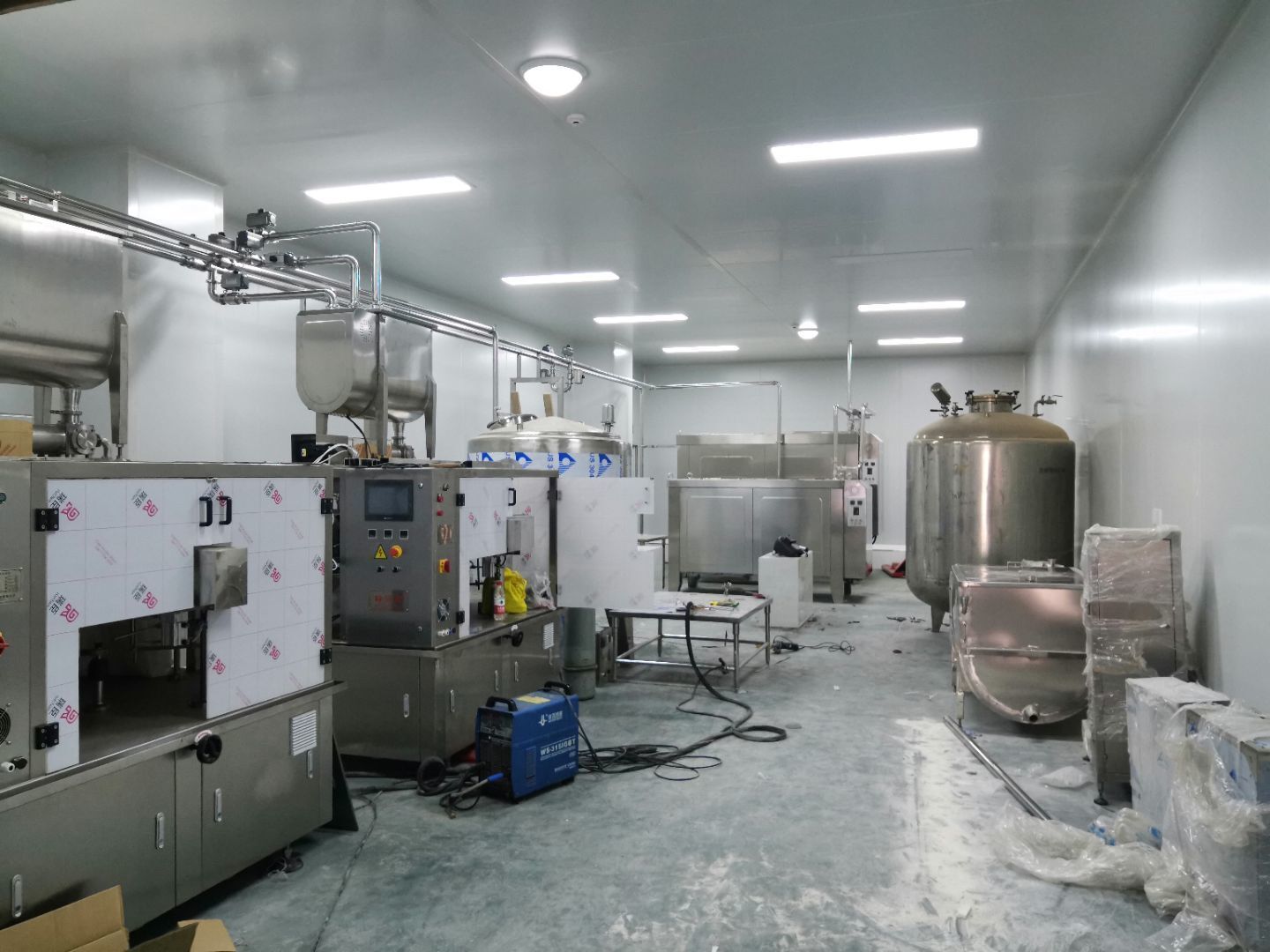

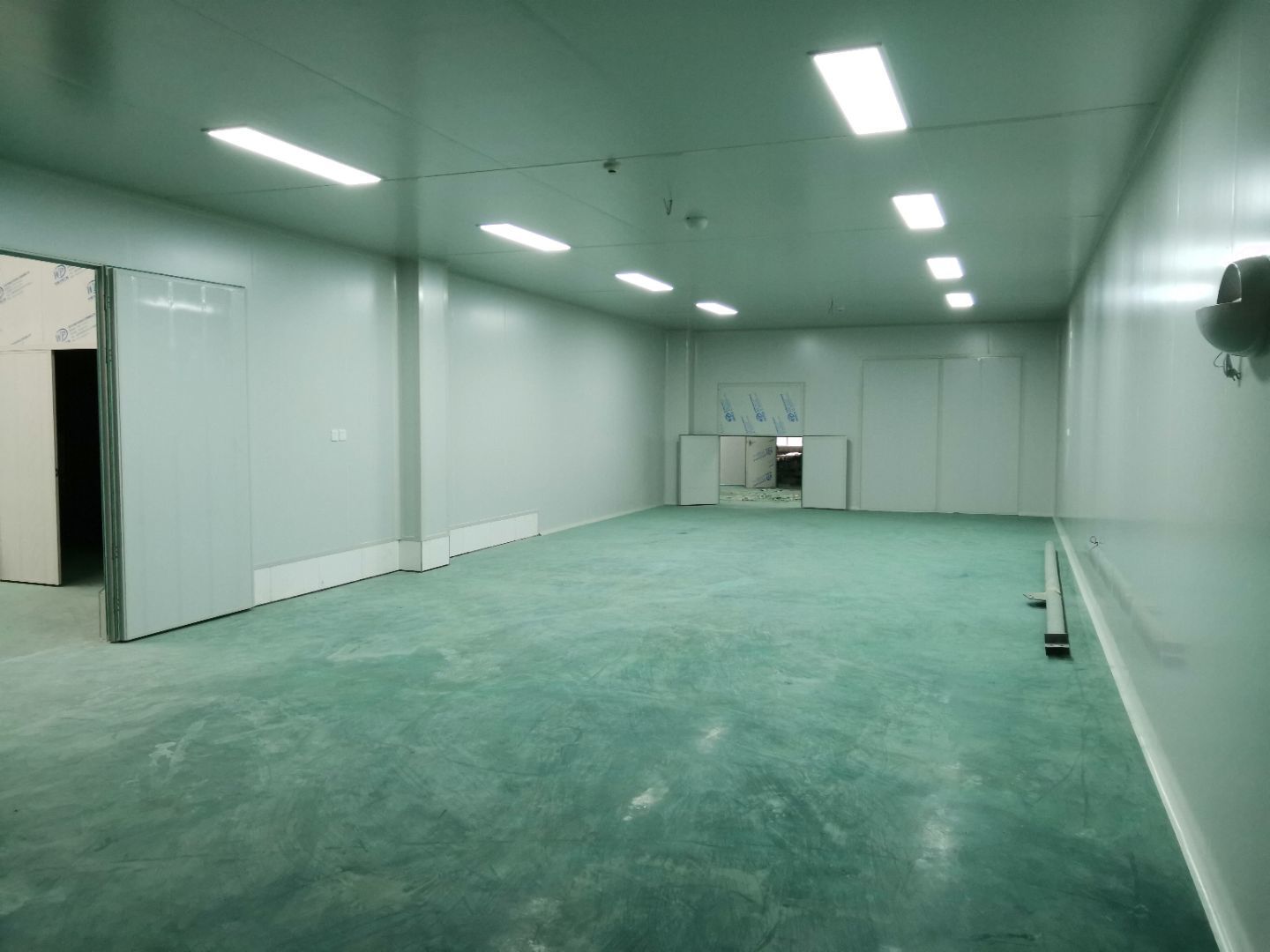

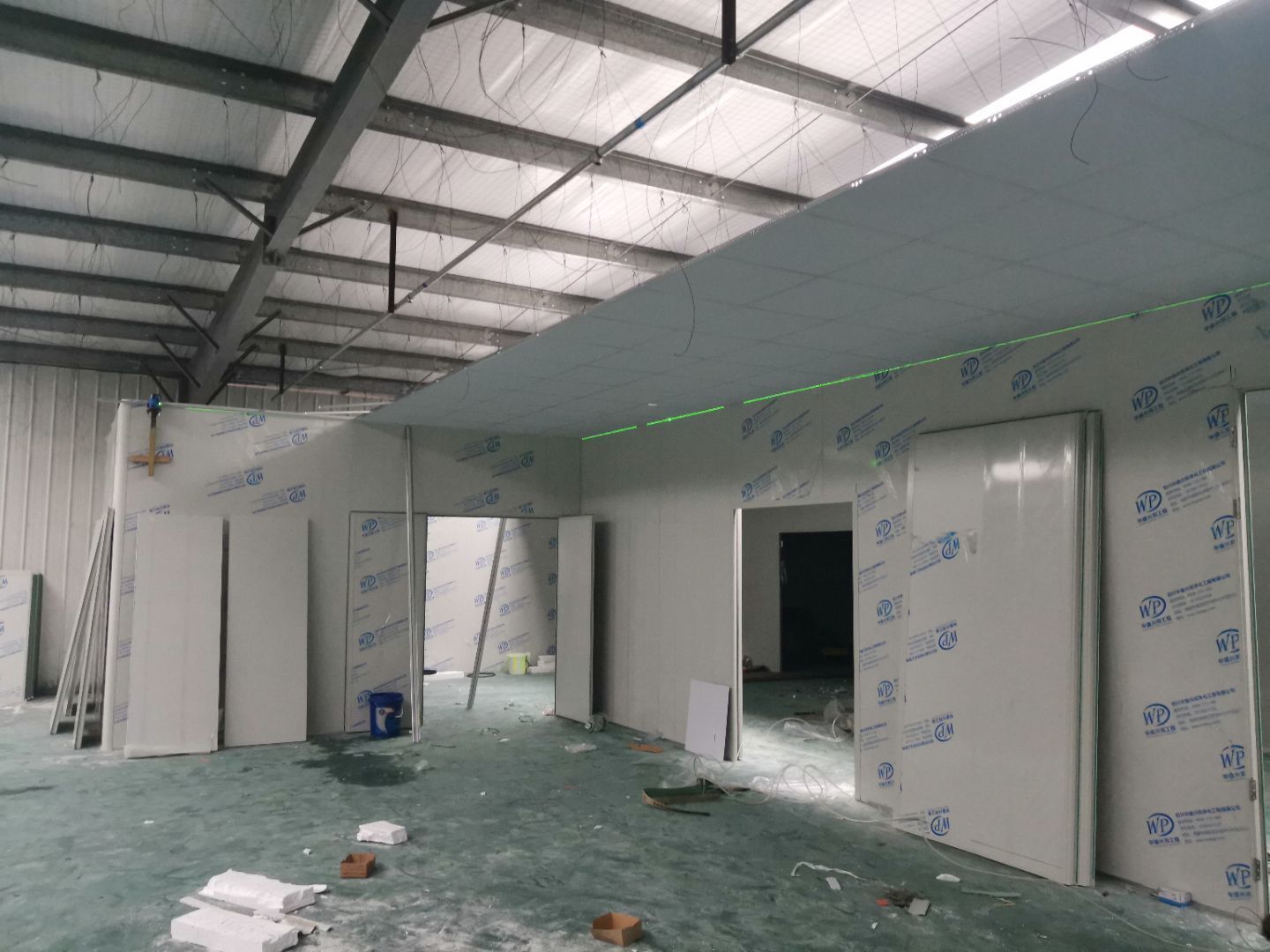

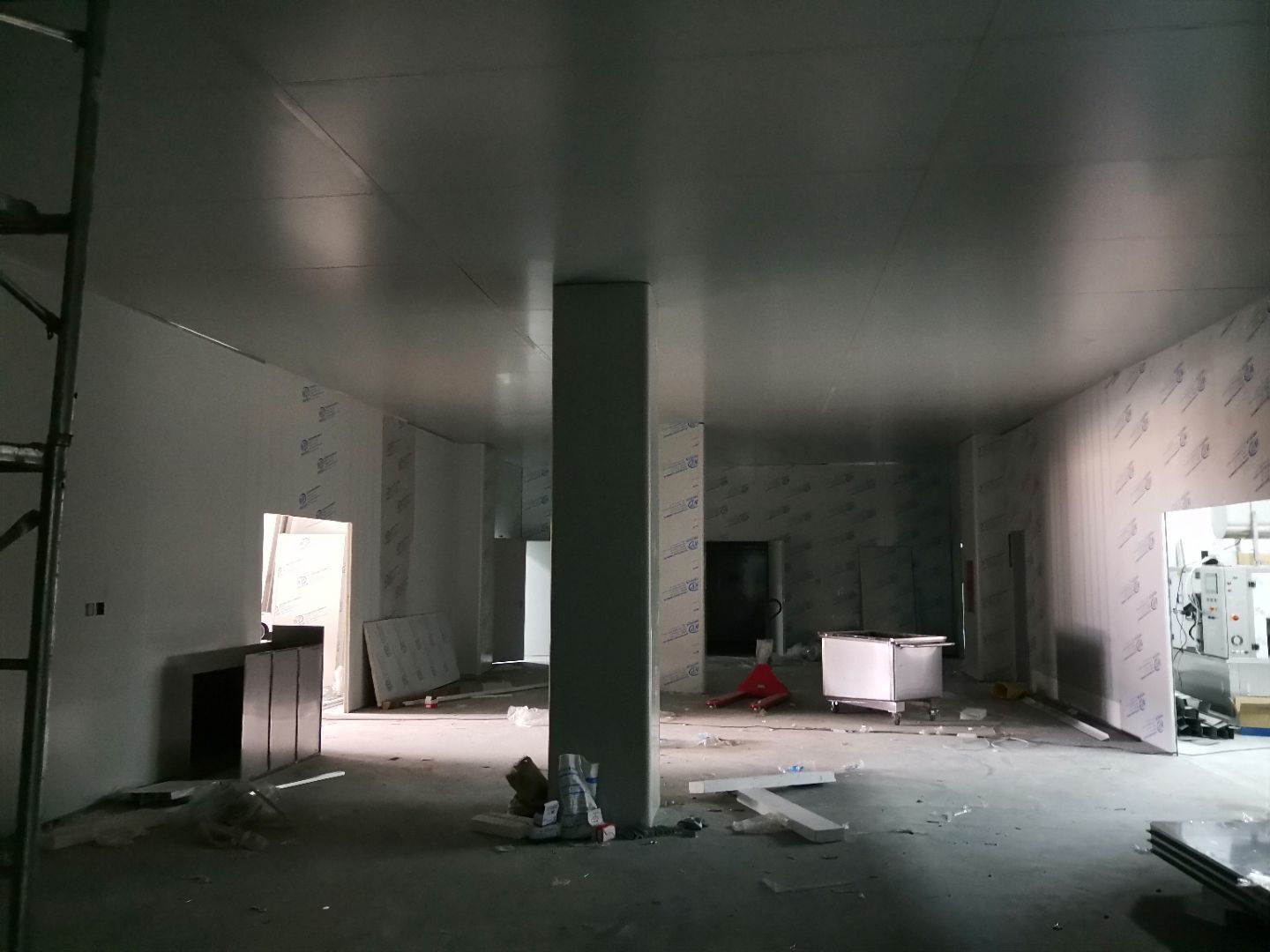

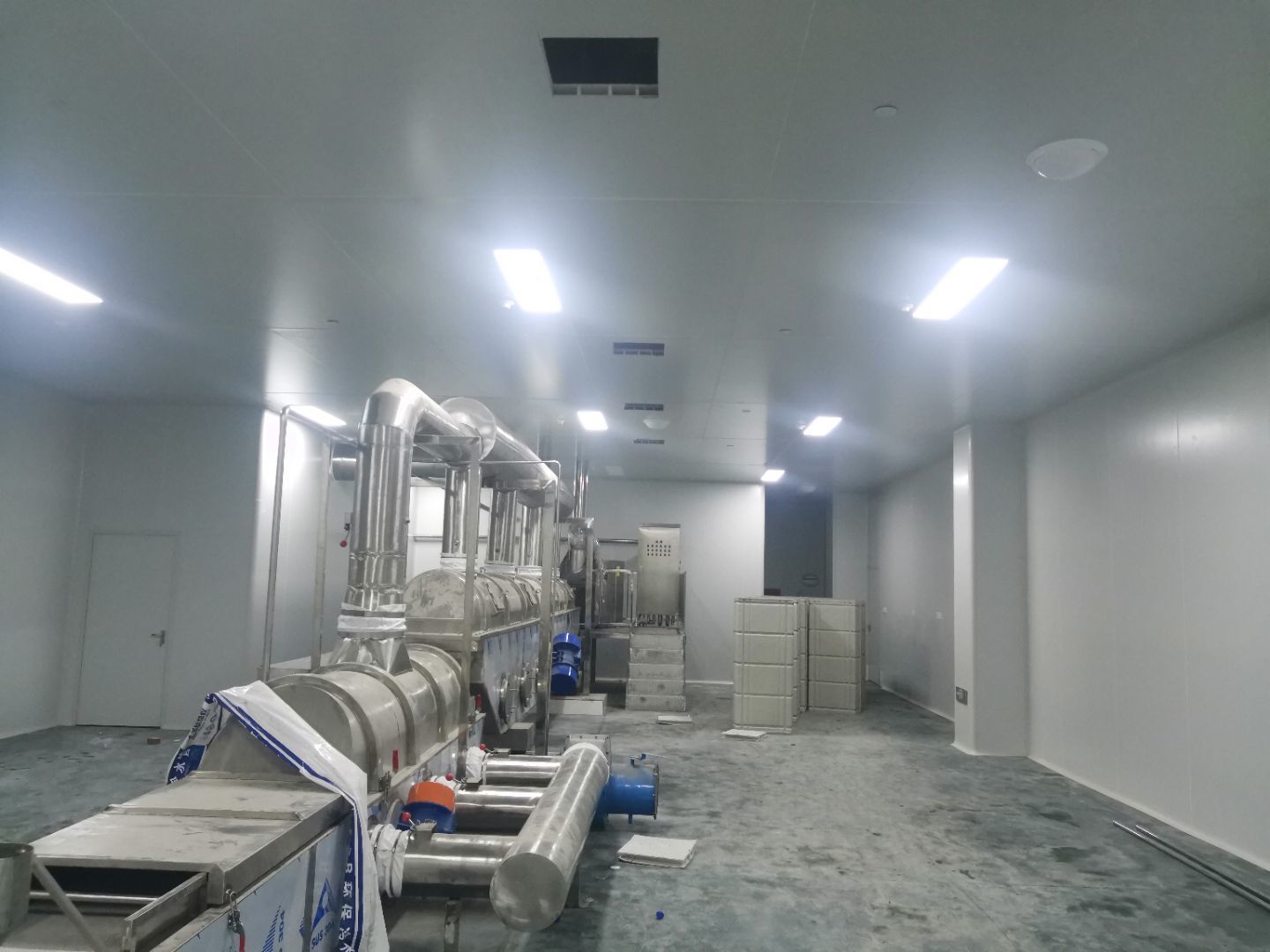

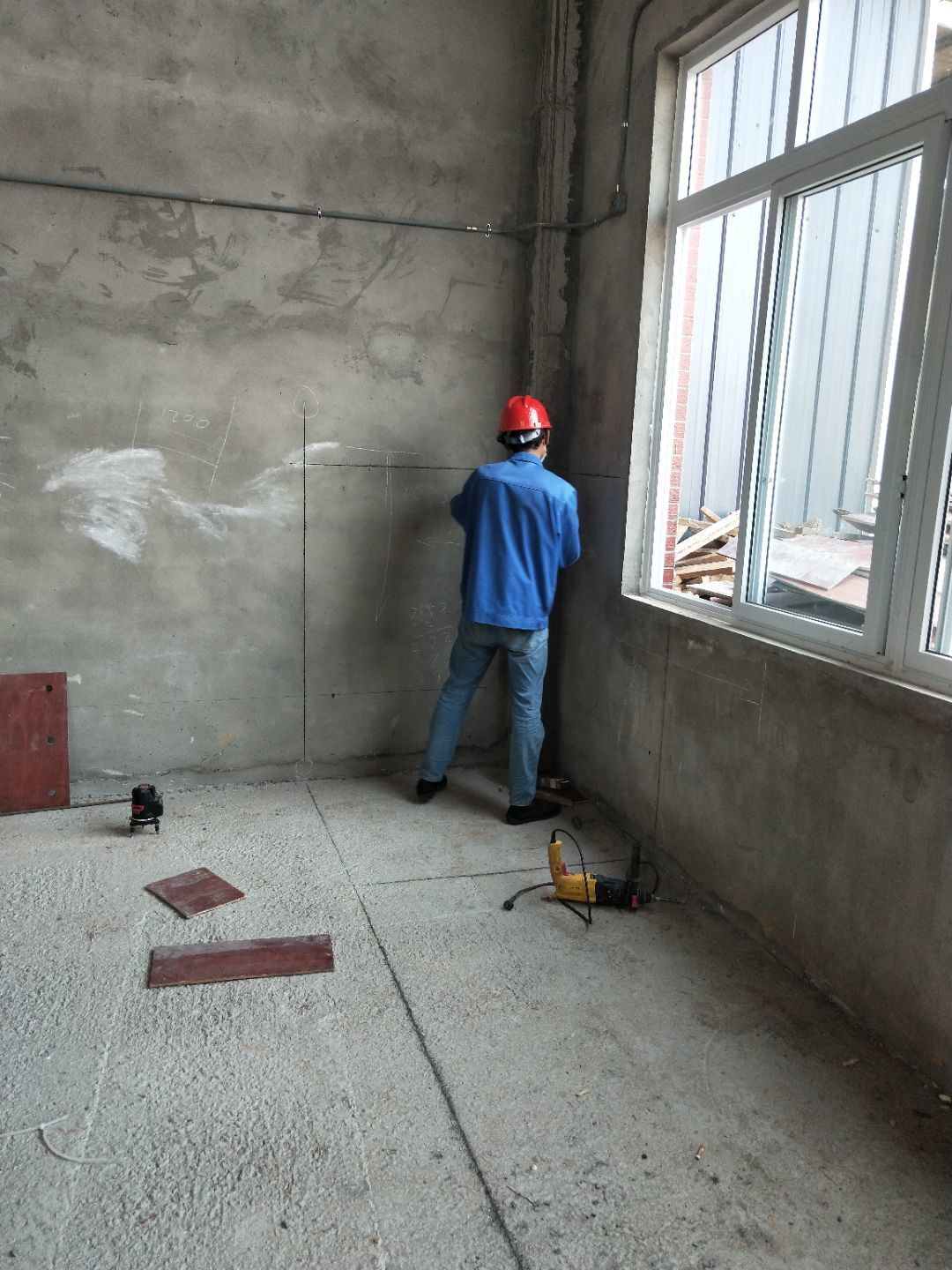

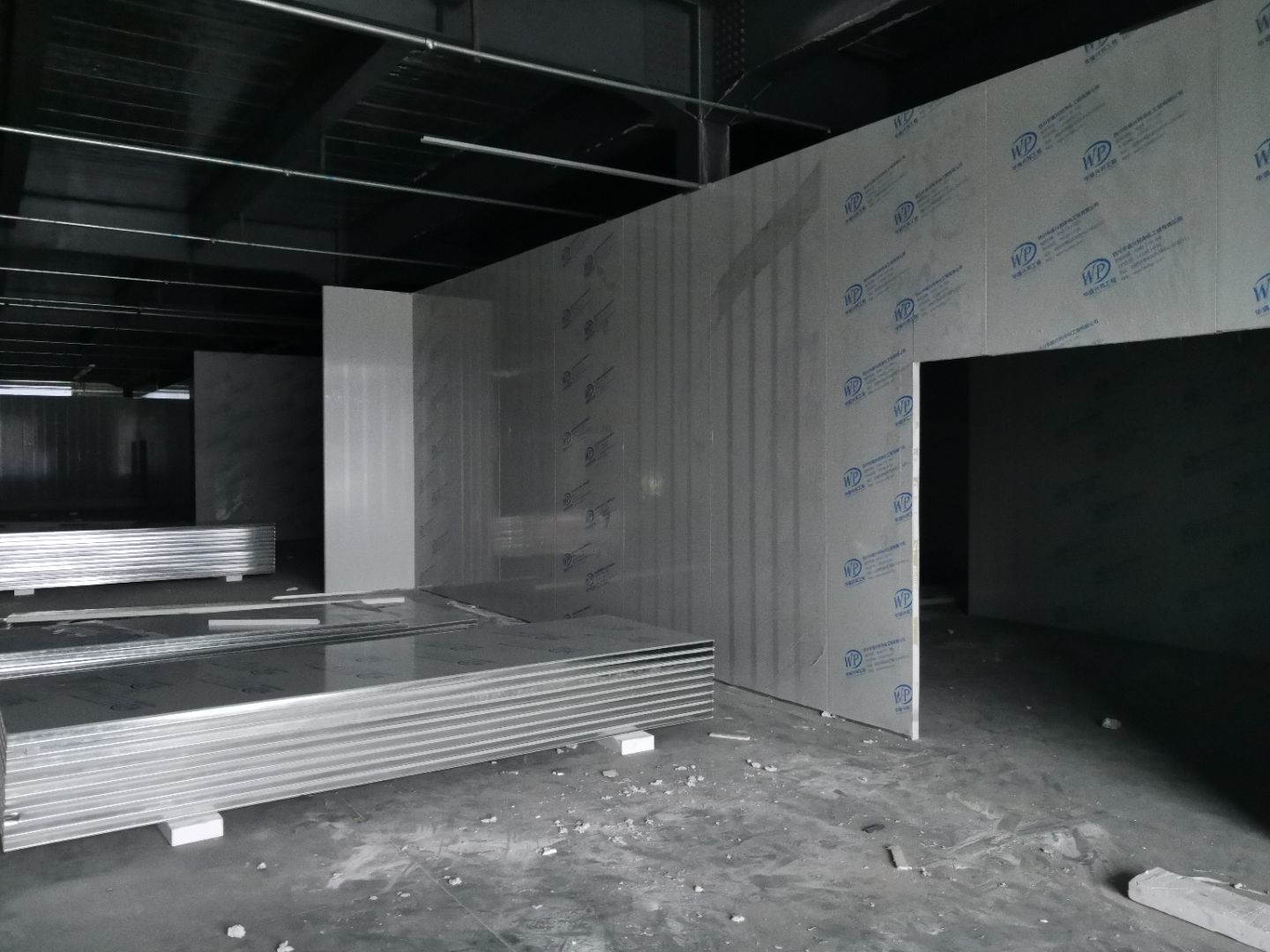

    1,一楼预留墙板安装完成, 2,场地清理基本完成, 3,一楼水电安装完成50%, 4,主通道墙板等待设备进场。

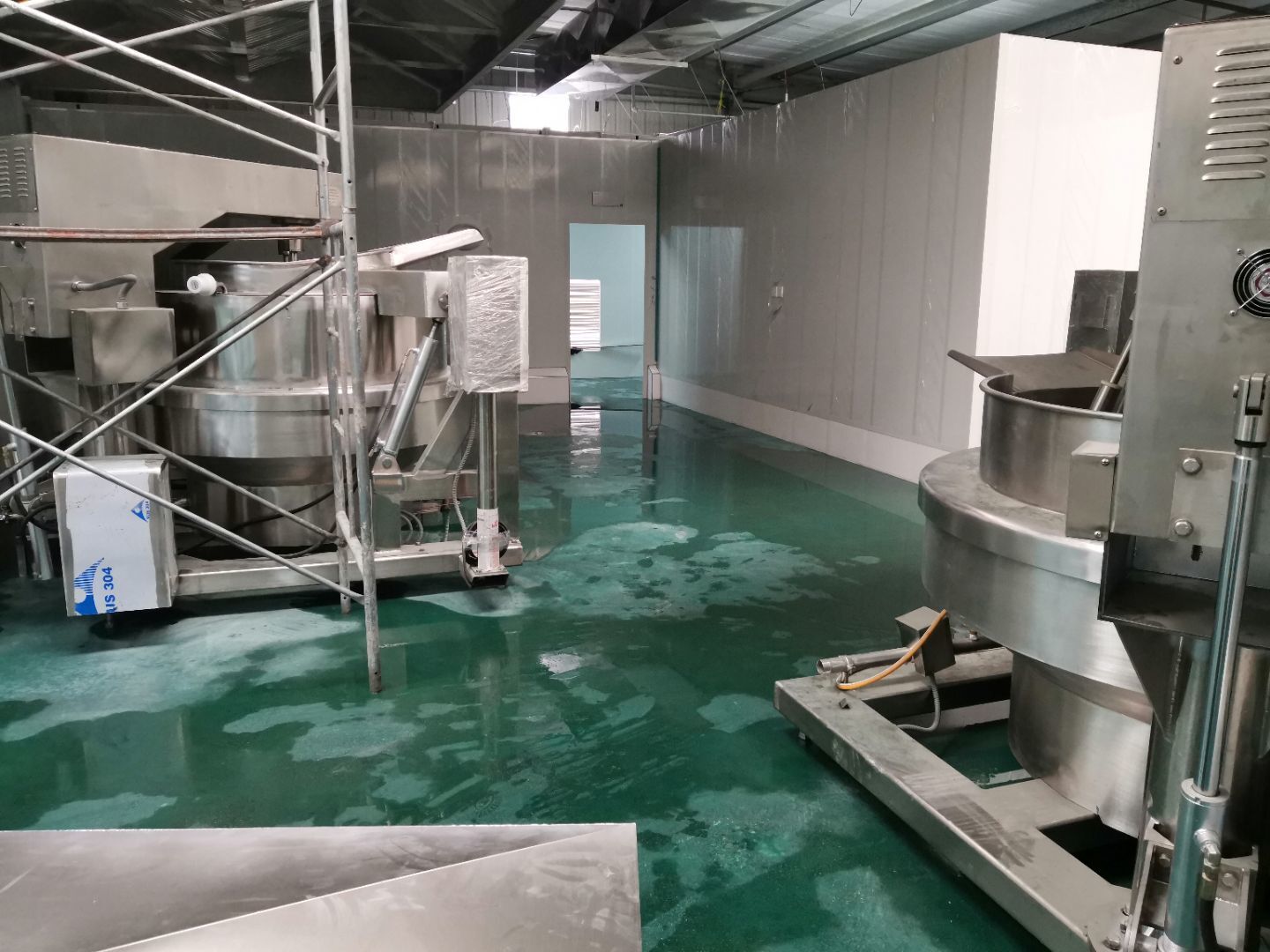

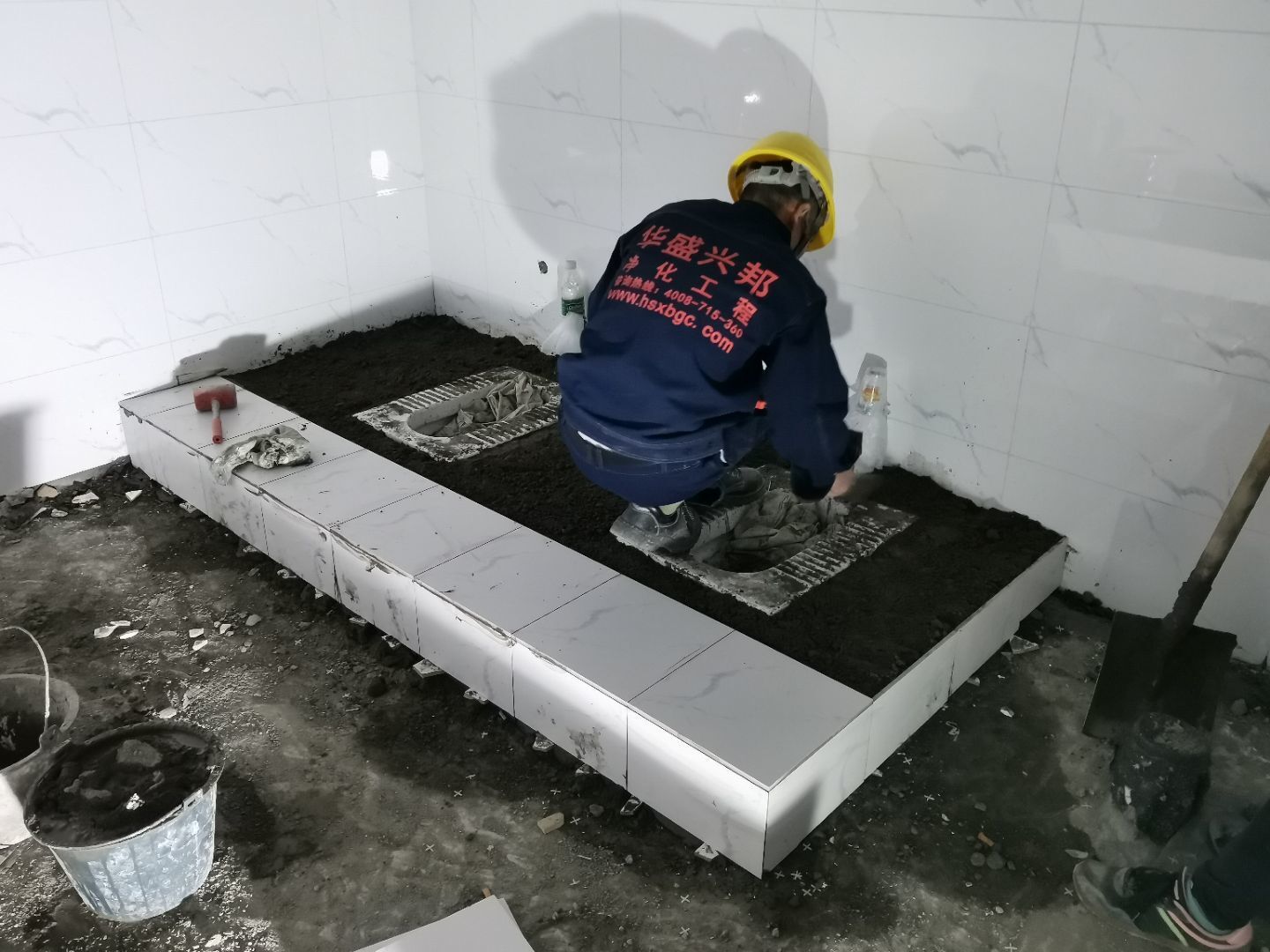

  • 2020-11-09

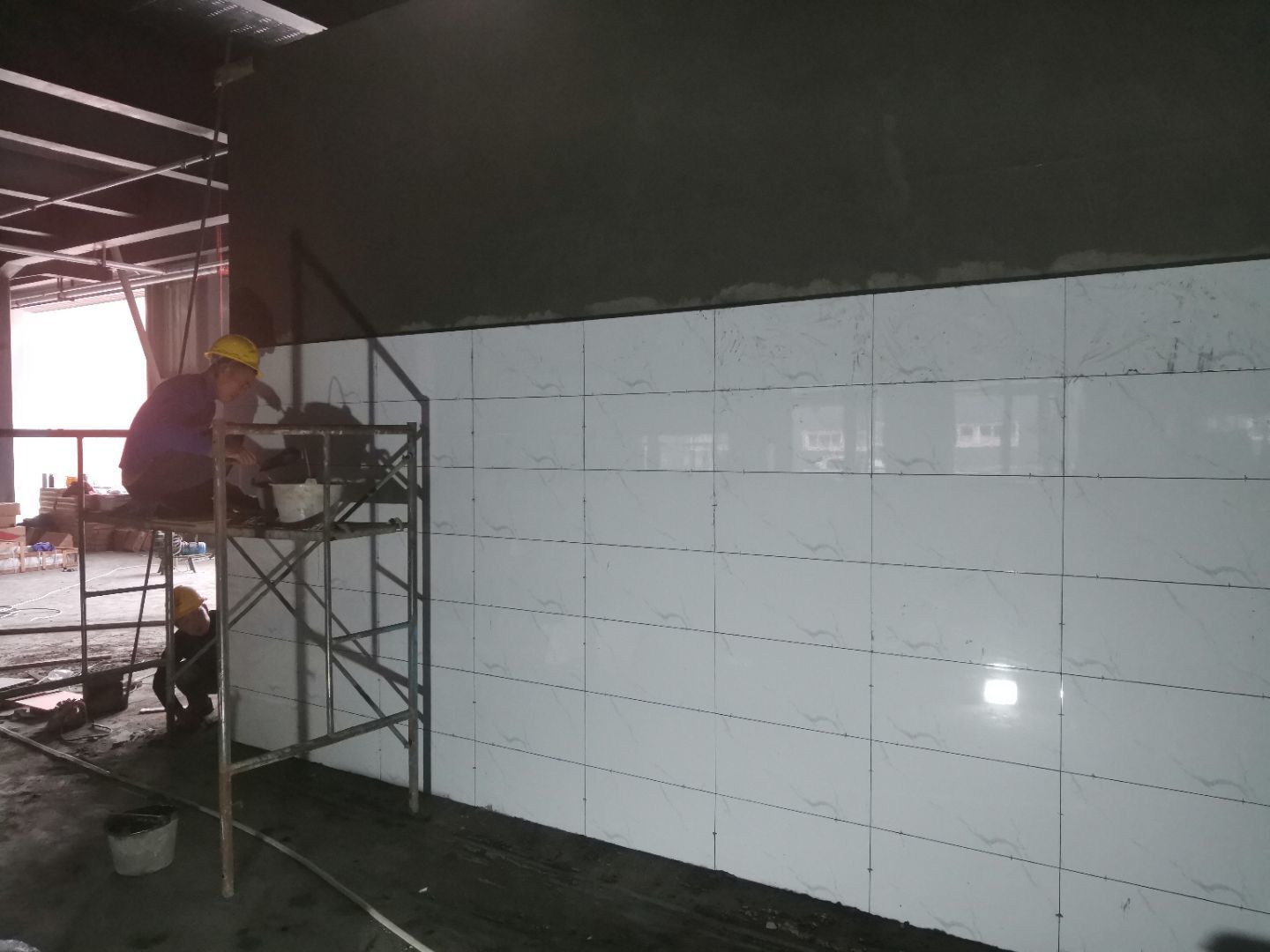

    1,彩钢顶板完成60%, 2,卫生间贴砖完成80%, 3,卫生清理完成20%, 4,不锈钢扶手完成。

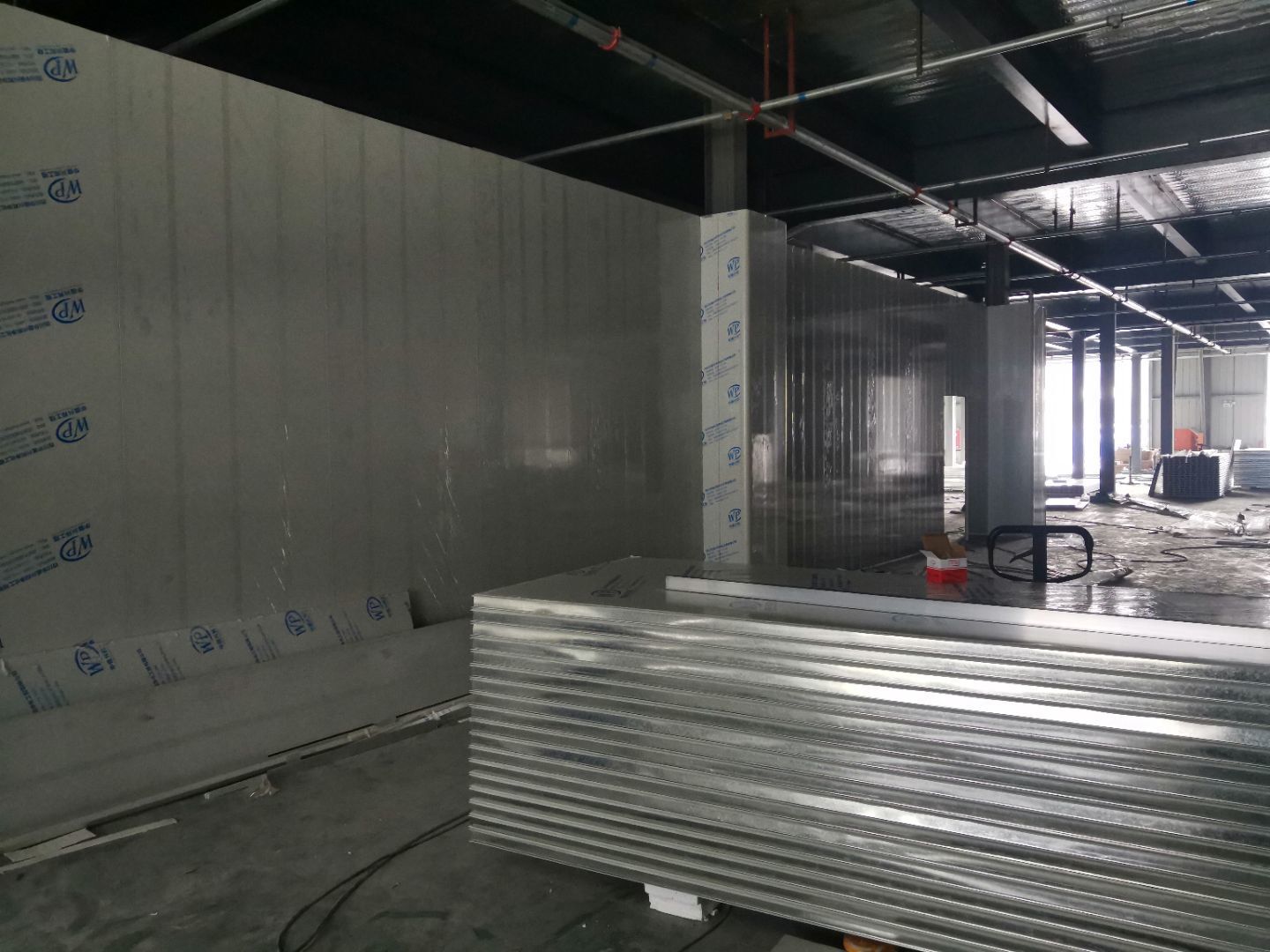

  • 2020-10-30

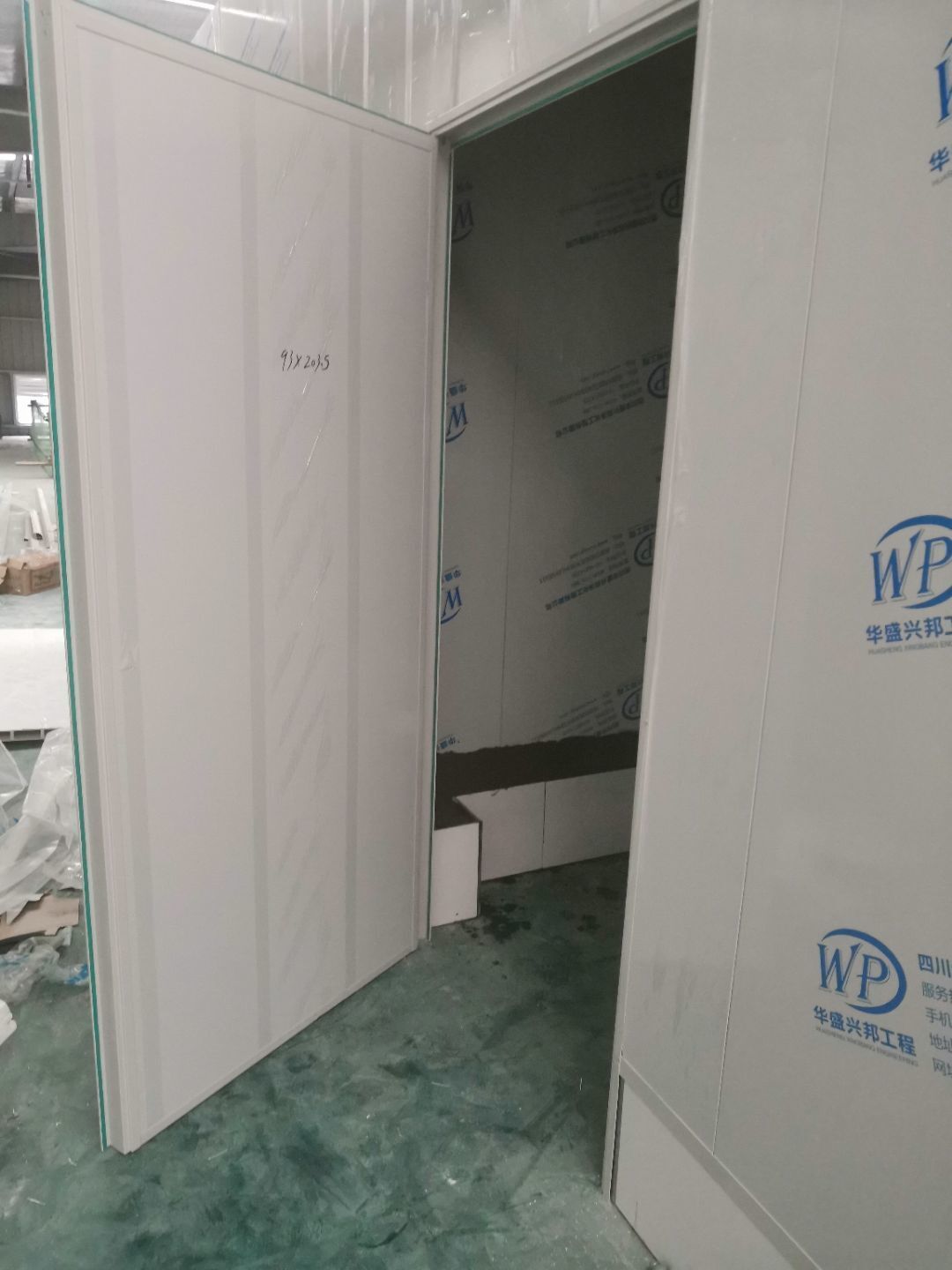

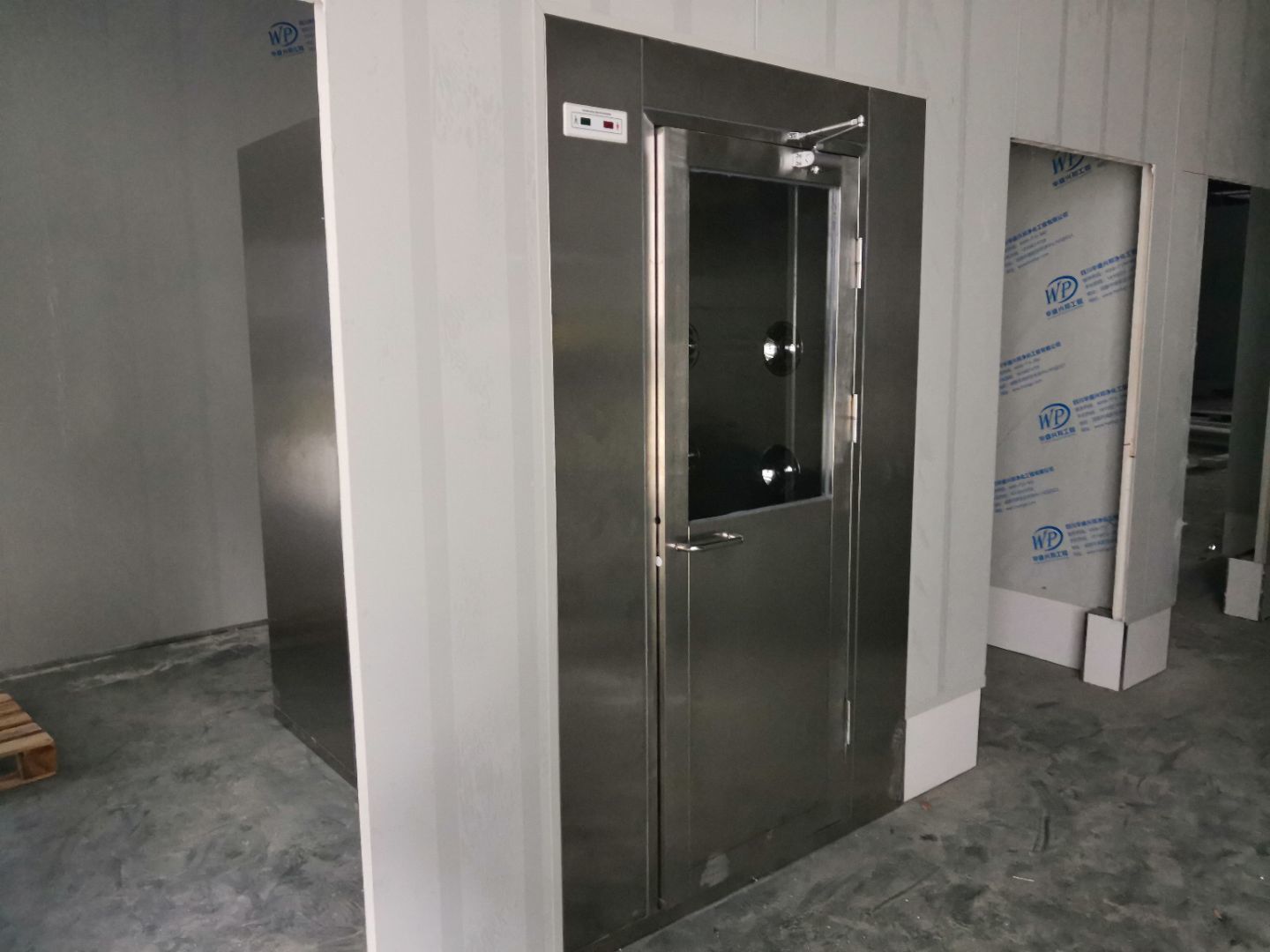

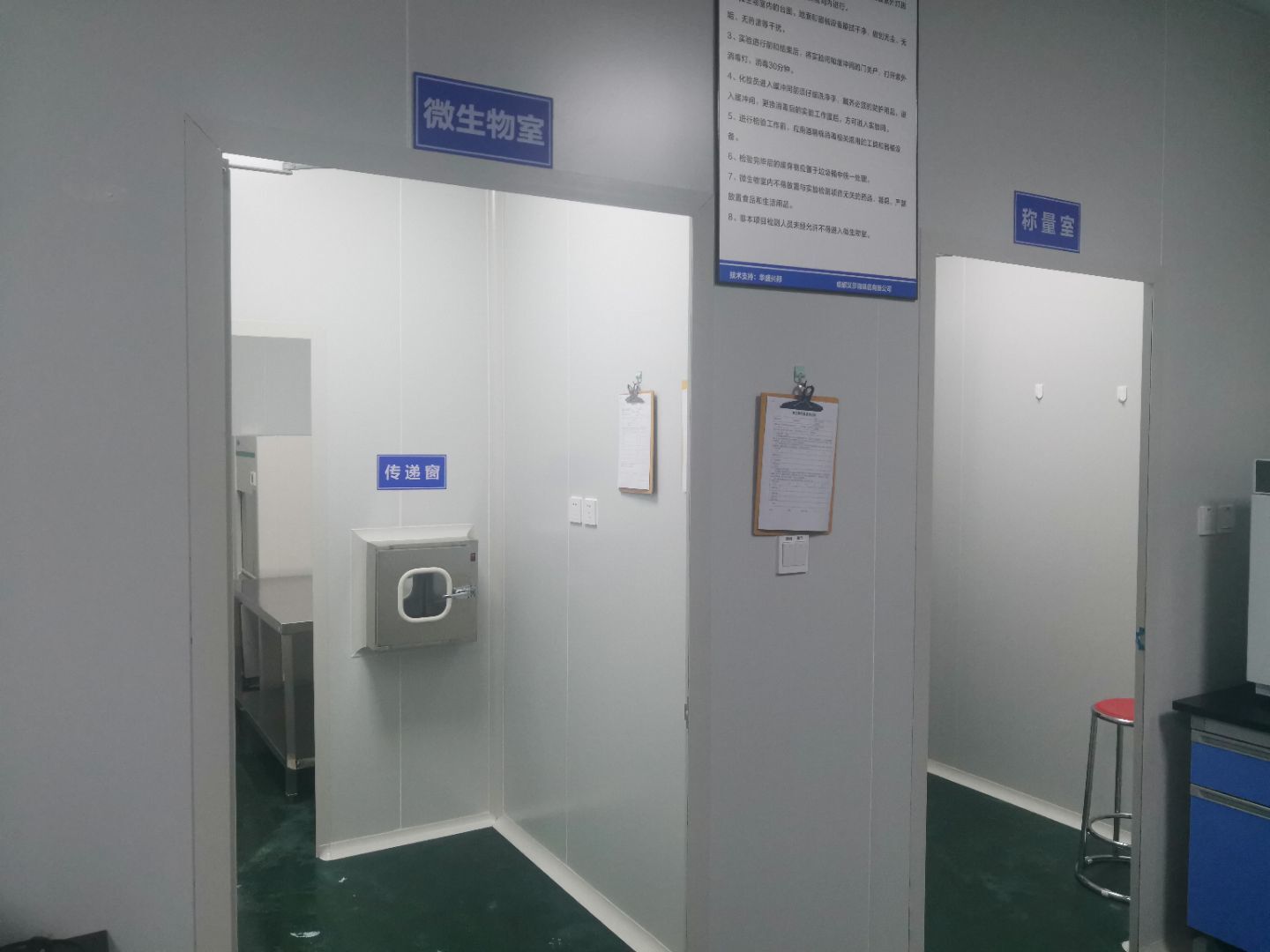

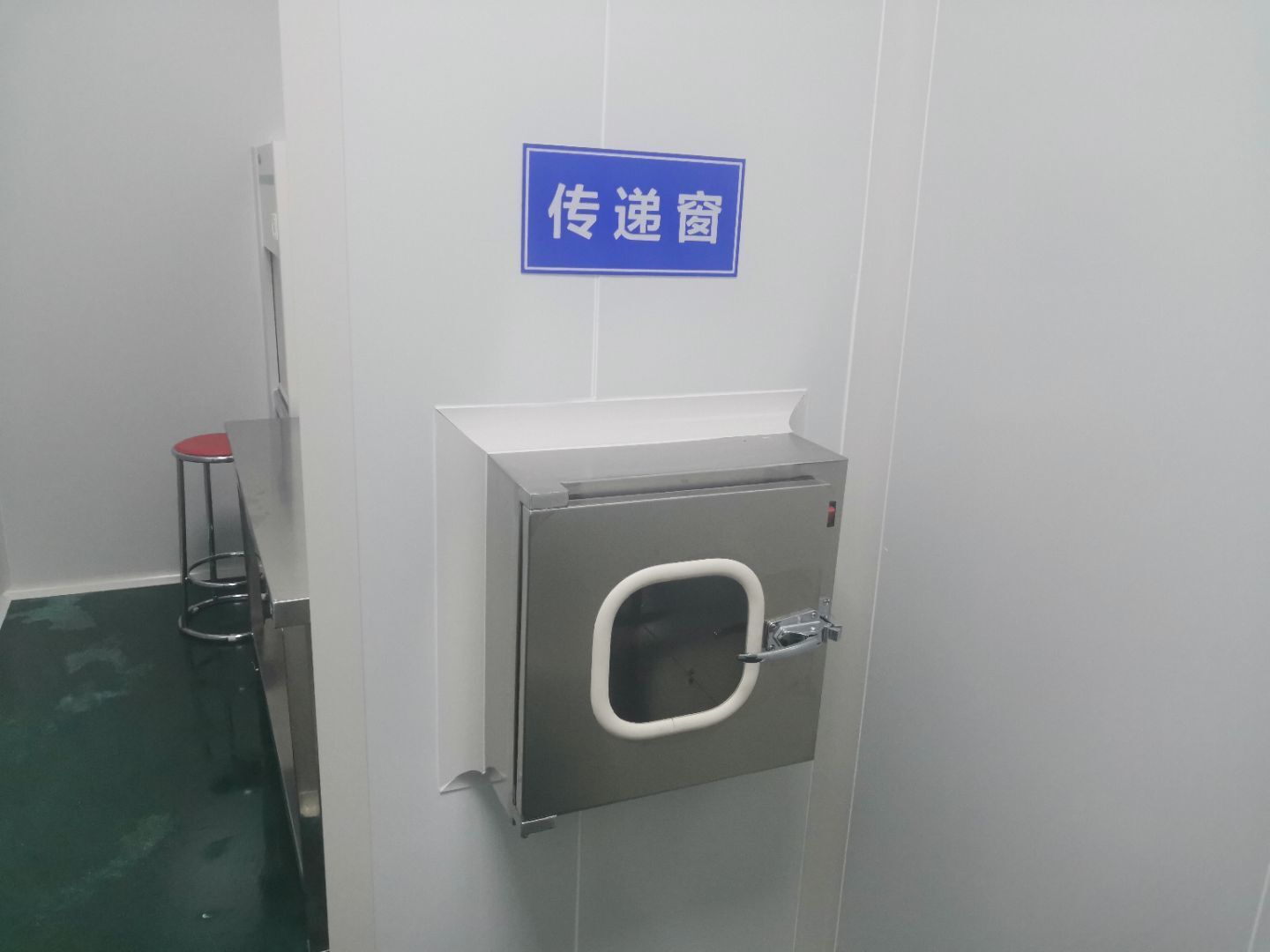

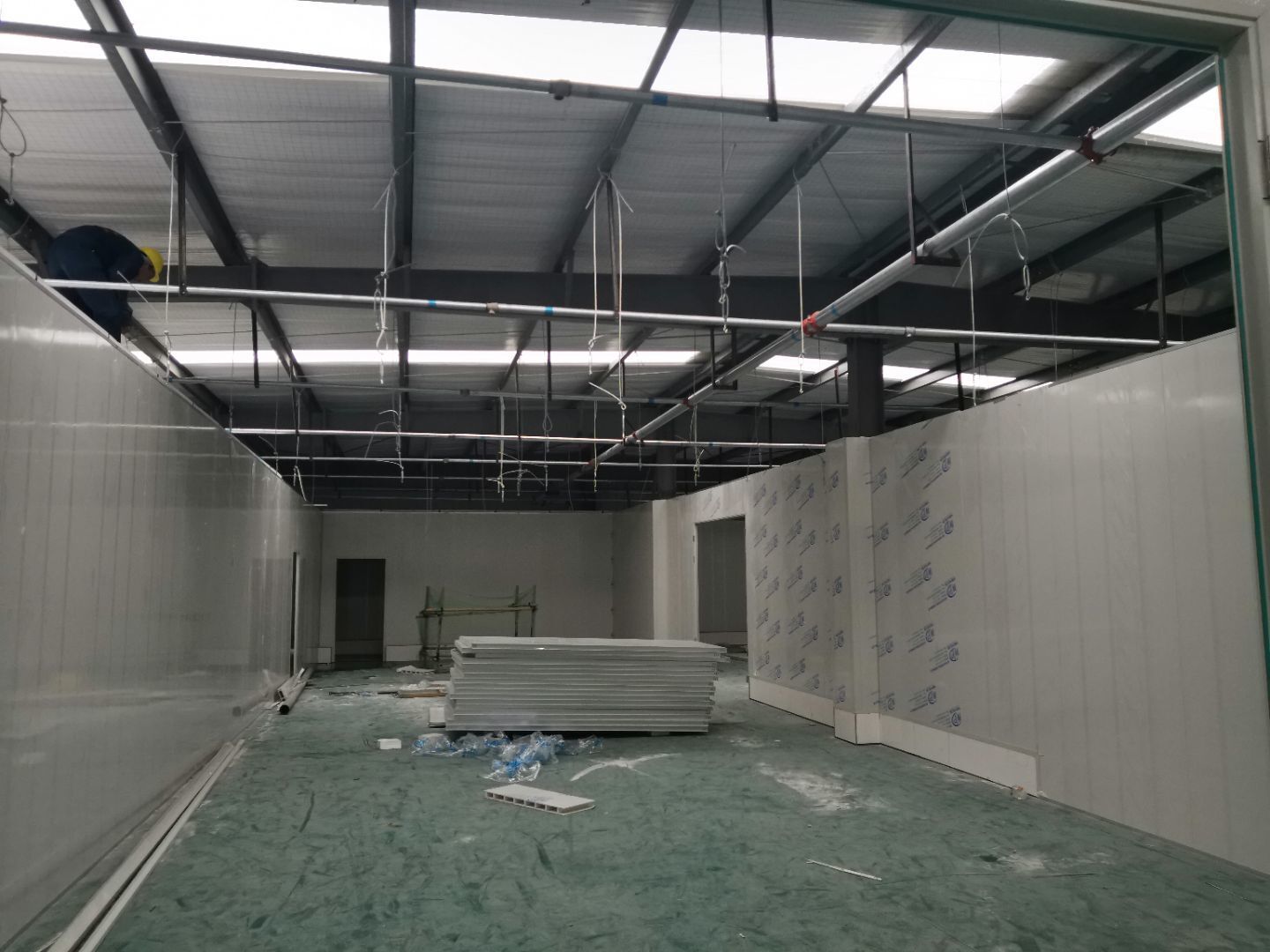

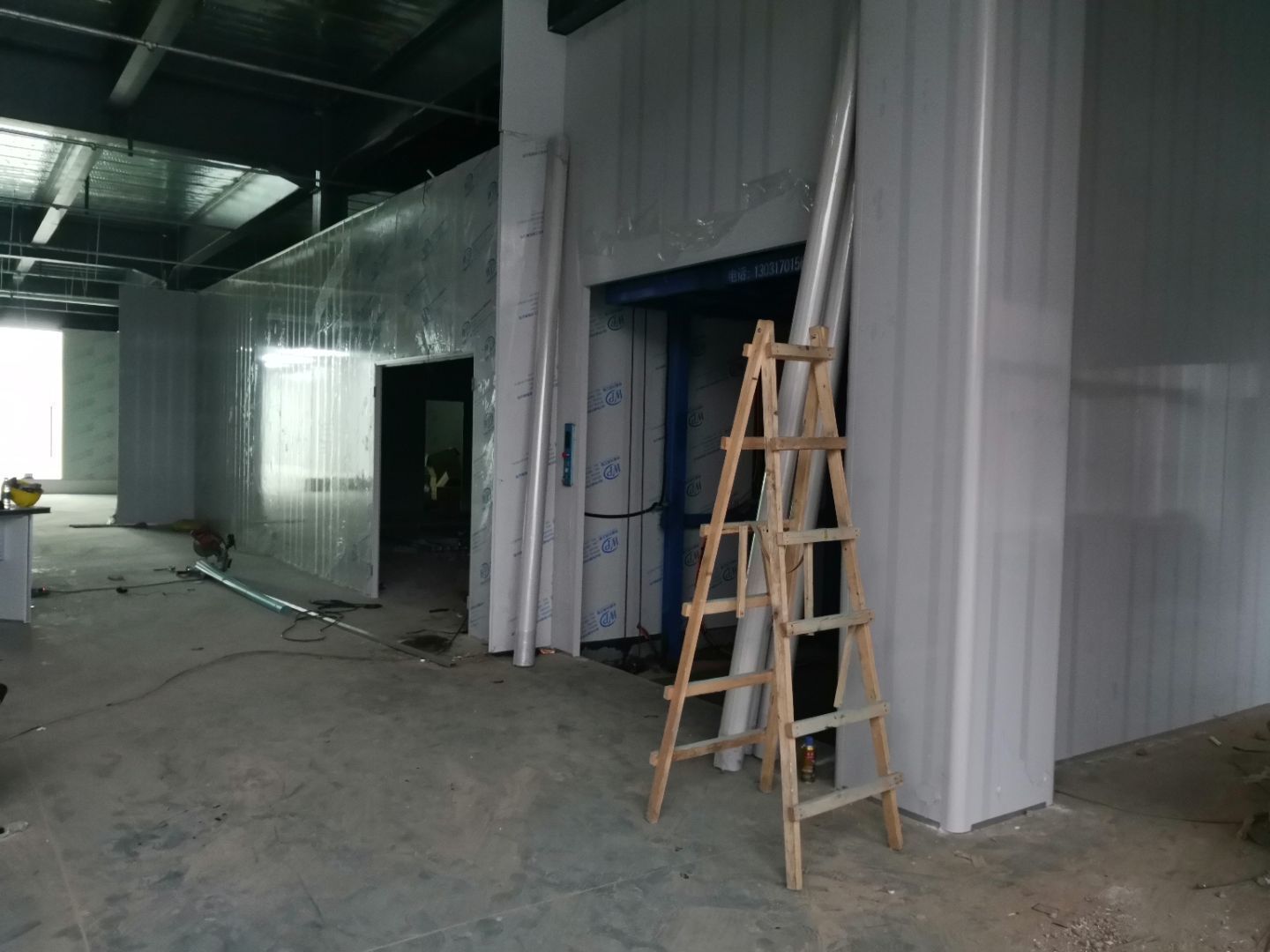

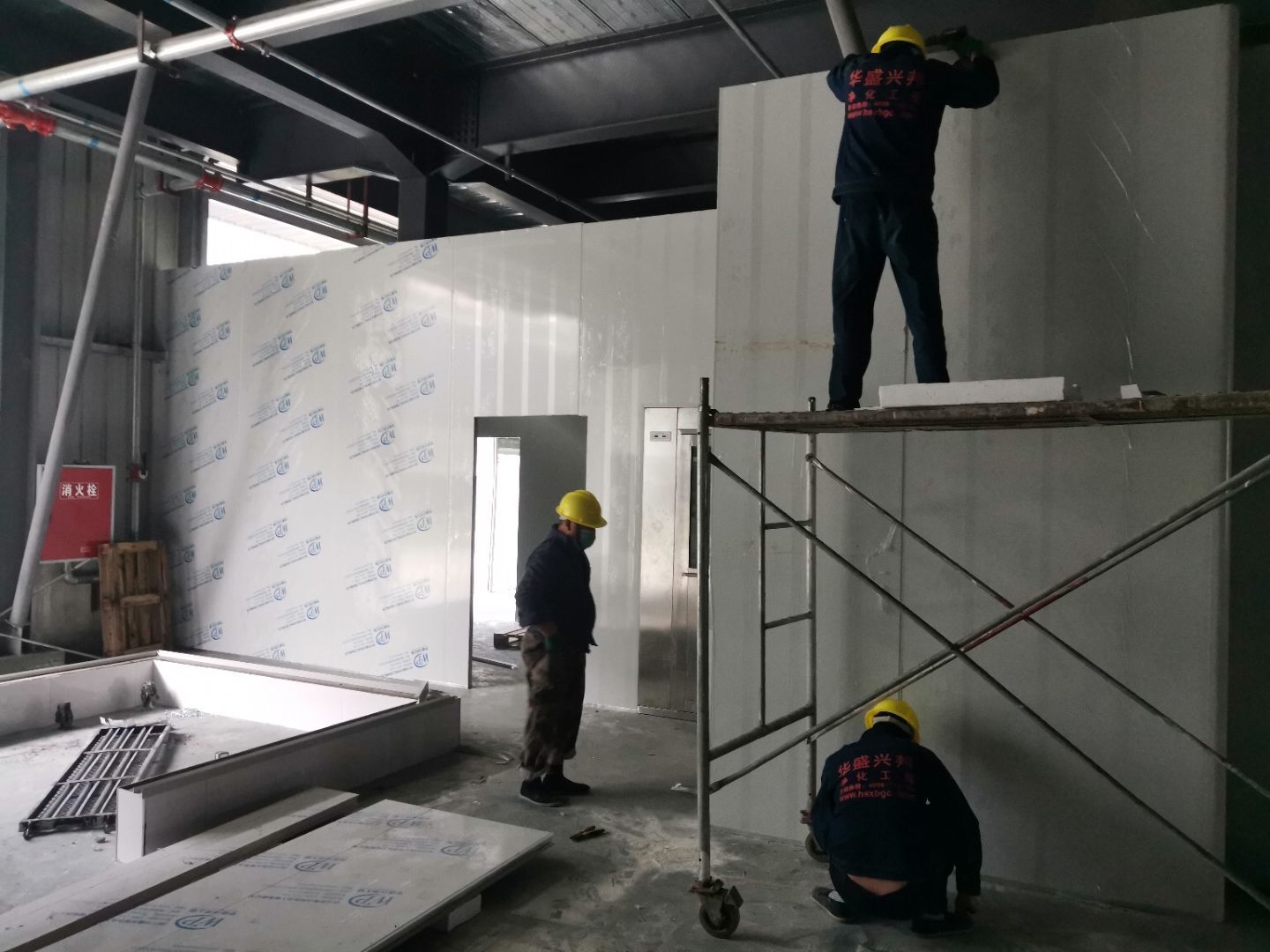

    1,风淋室,洗手槽进场安装完成 2,二楼彩钢收尾完成95%, 3,二楼彩钢门预制安装完95%, 4,三防板二楼完成95%,, 5,二楼水电完成50% 6,一楼墙板完成40%,剩余等待设备进场后安装。

  • 2020-10-27

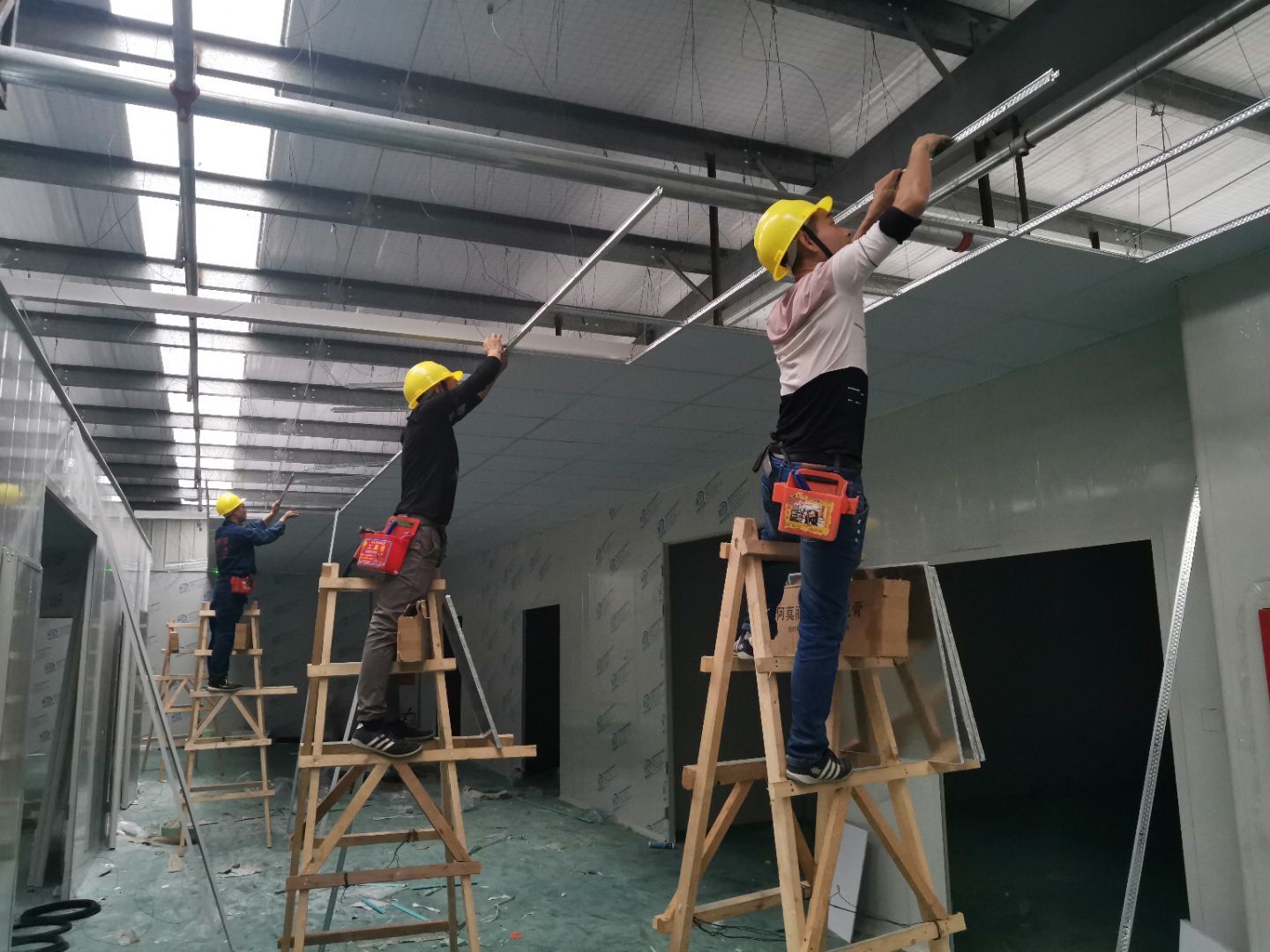

    1,卫生间管路预埋完成50%, 2,二楼彩钢收尾完成90%, 3,二楼彩钢门预制安装完90%, 4,三防板吊顶进场,二楼完成30%, 5,水电班组进场施工,开底盒。

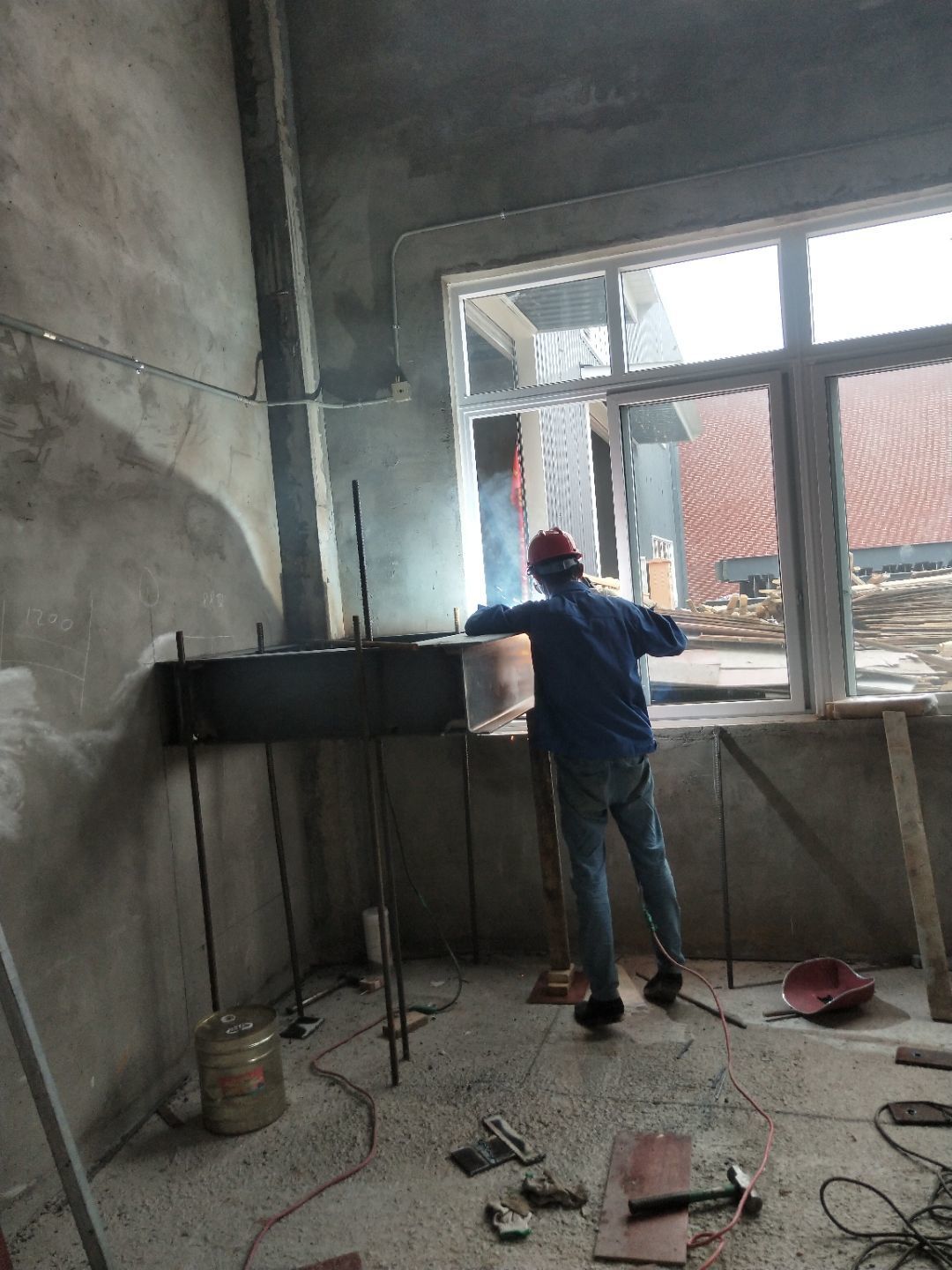

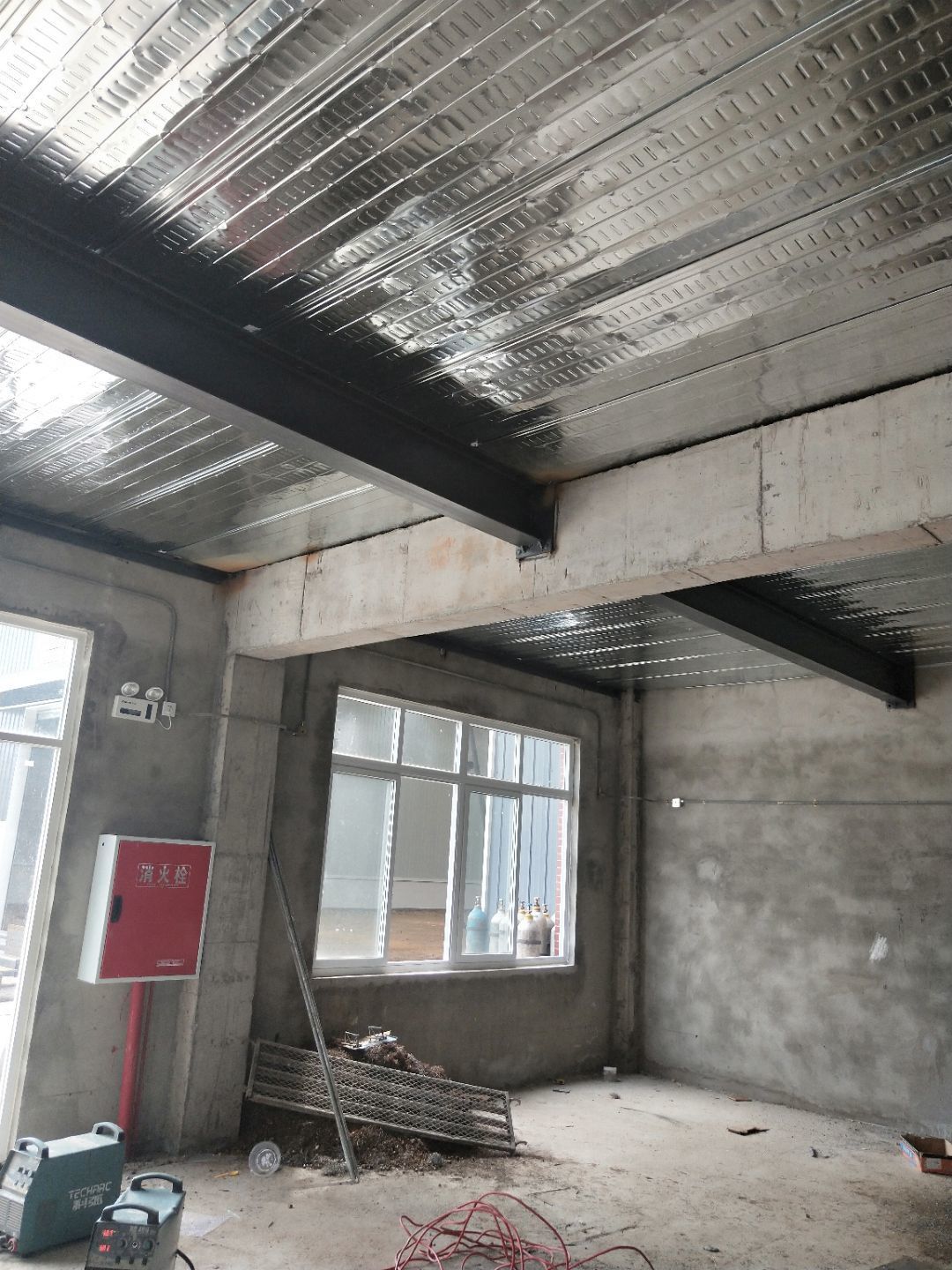

  • 2020-10-24

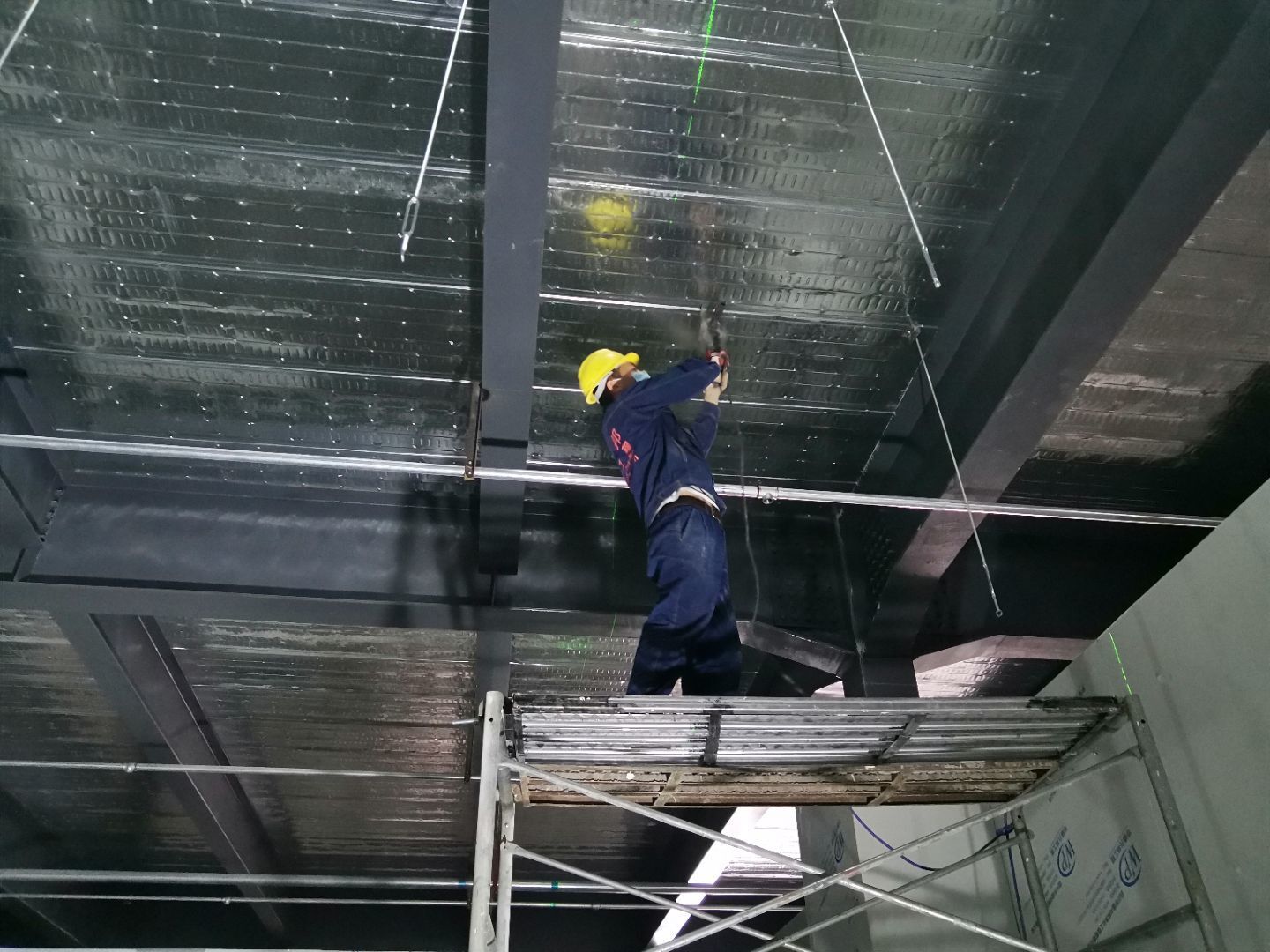

    1,卫生间外墙贴砖完成75%, 2,二楼挡水墙斜砖收尾,砖缝勾缝完成70%, 3,二楼净化顶板完成,圆弧打胶完成30%, 4,彩钢门预制安装完成20%。

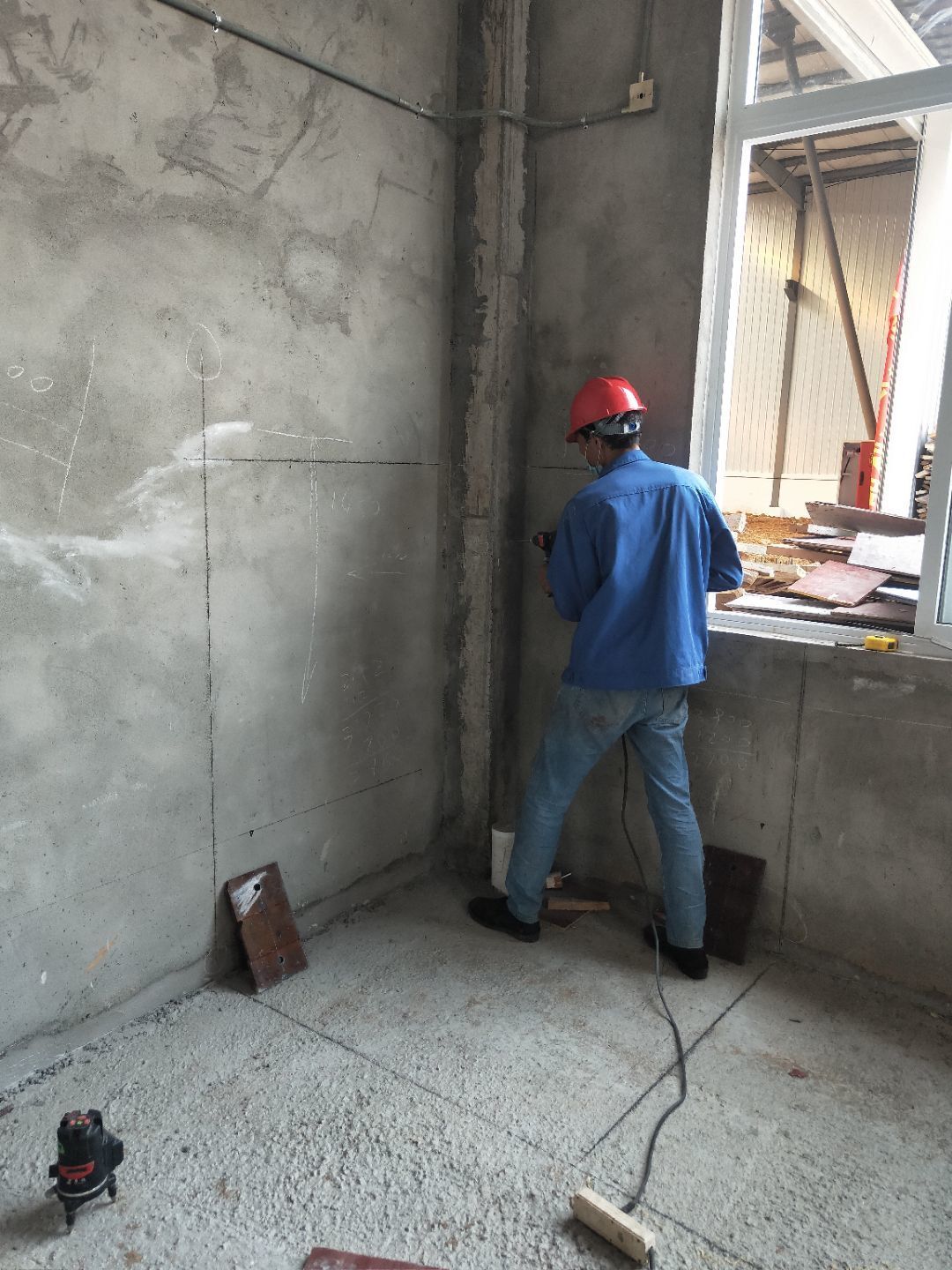

  • 2020-10-21

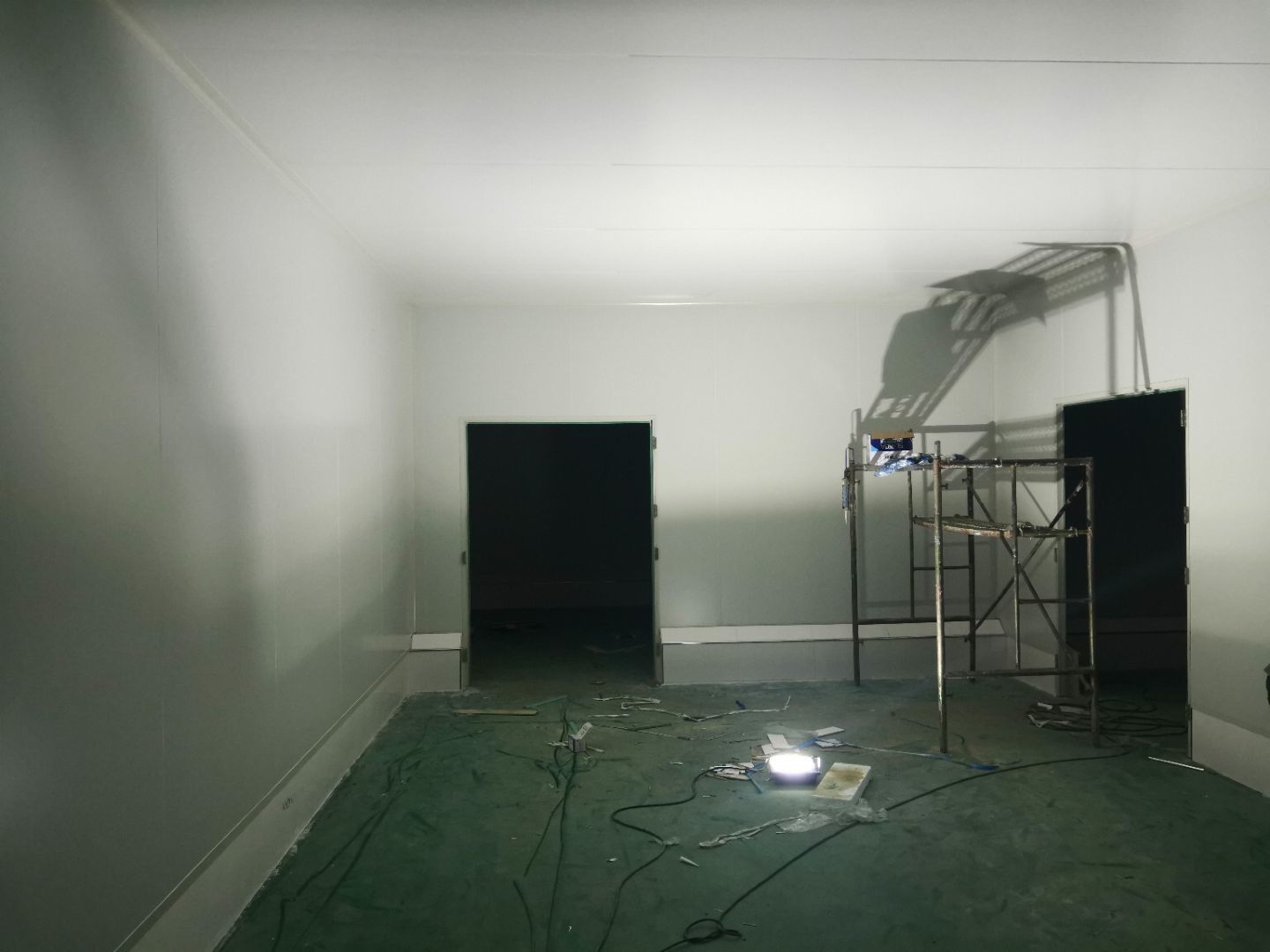

    1、二楼净化彩钢顶板完成50%, 2、一楼卫生间抹灰完成50%, 3、设备基础养护。

  • 2020-10-19

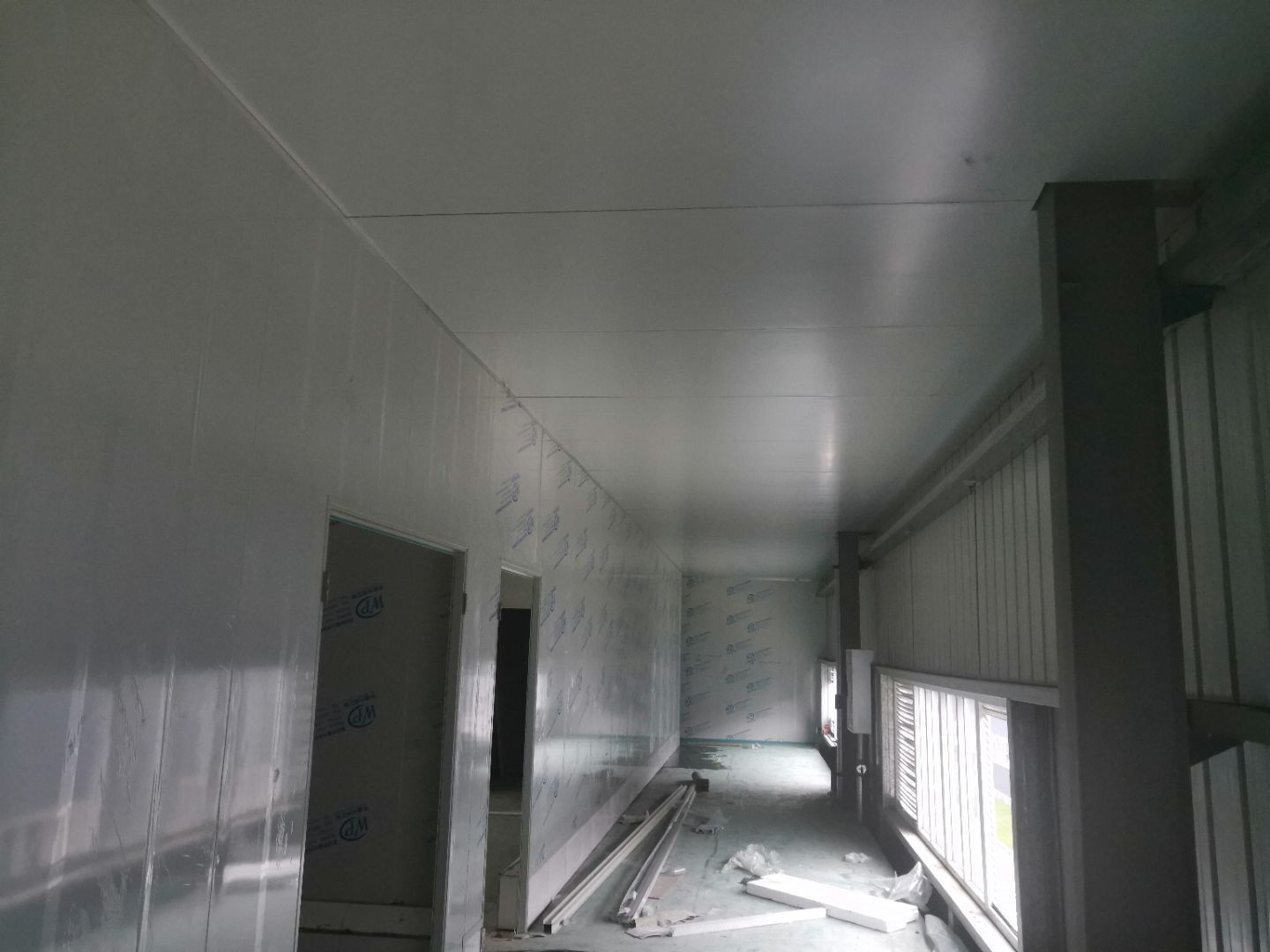

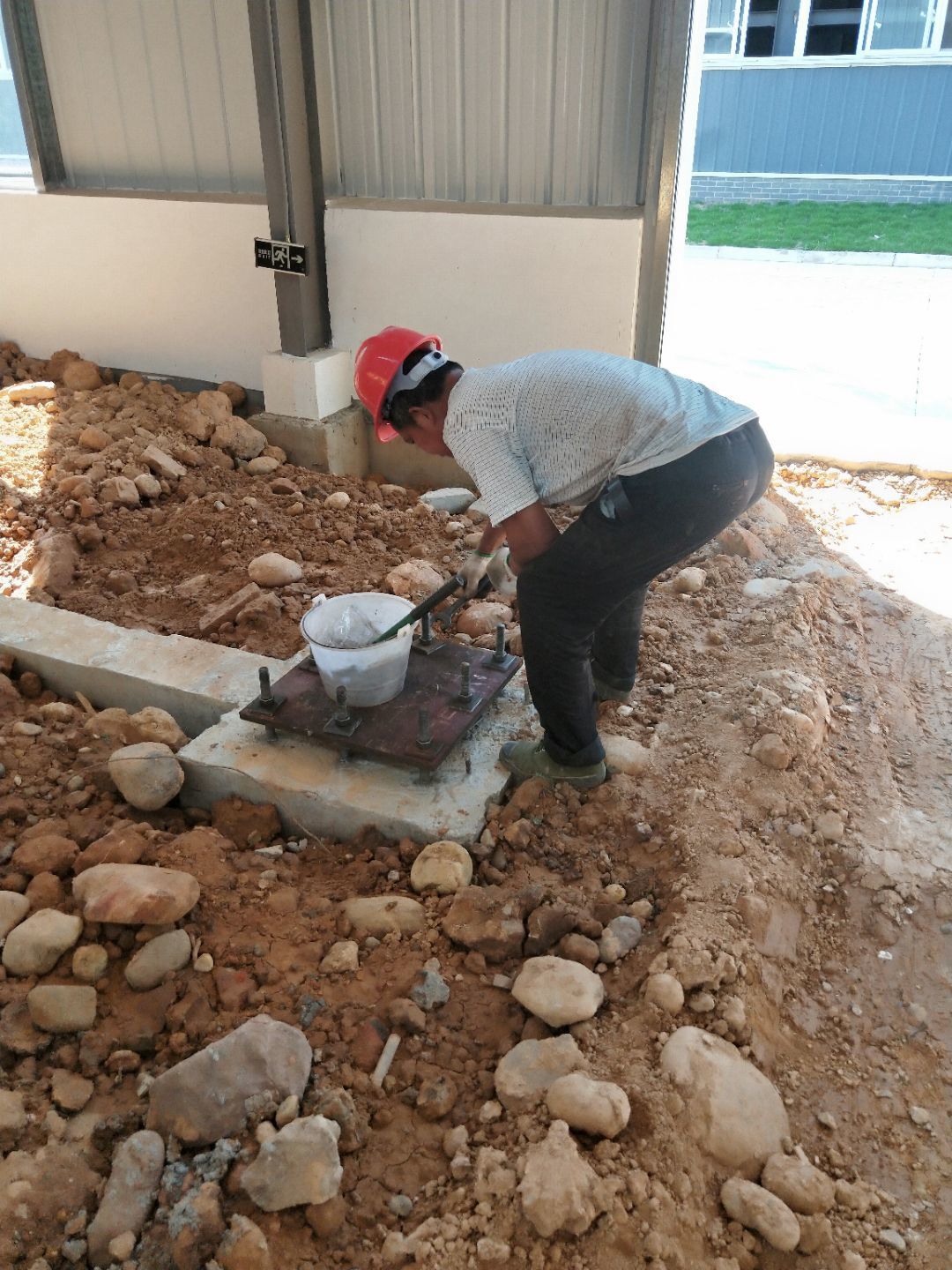

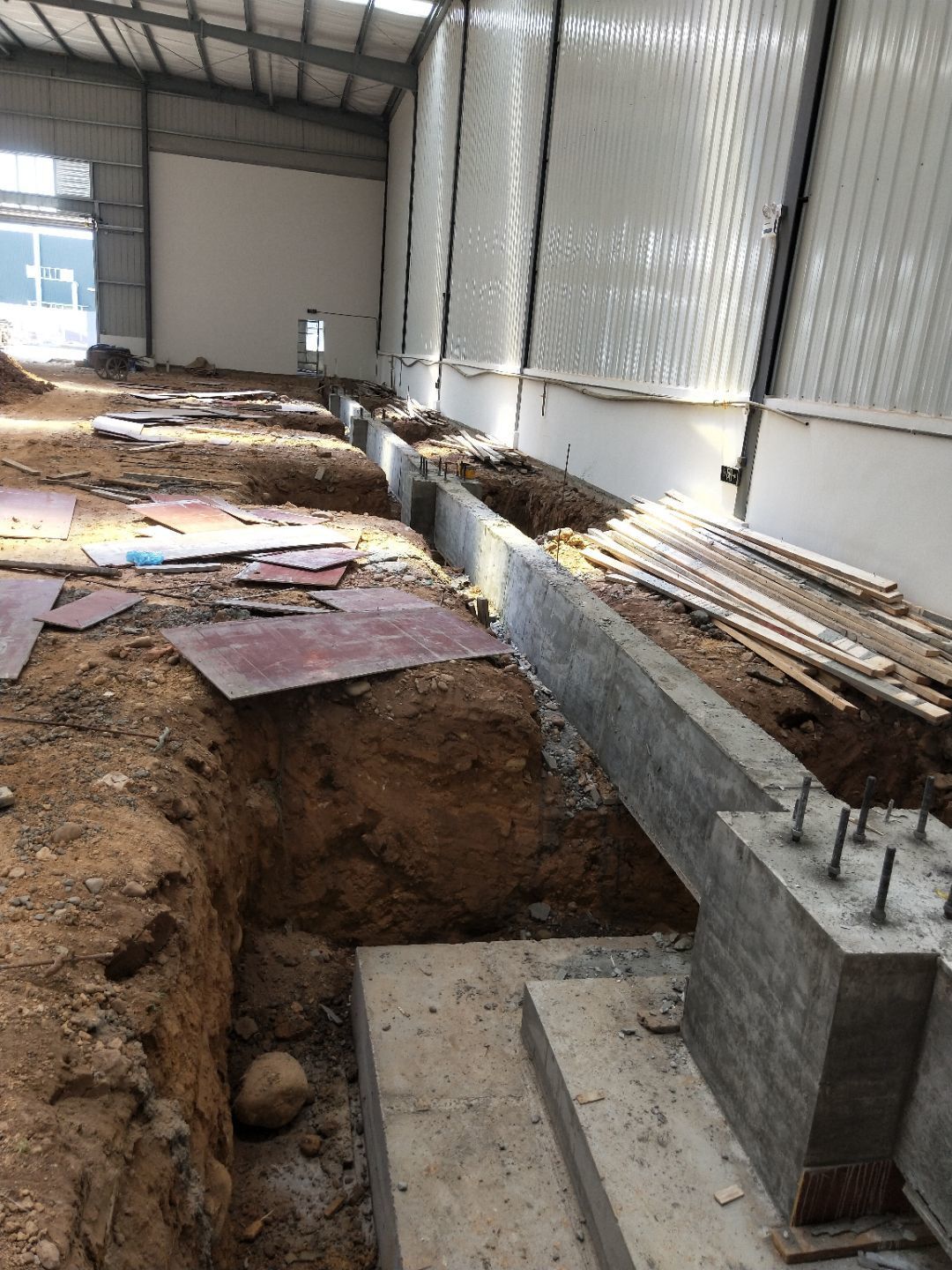

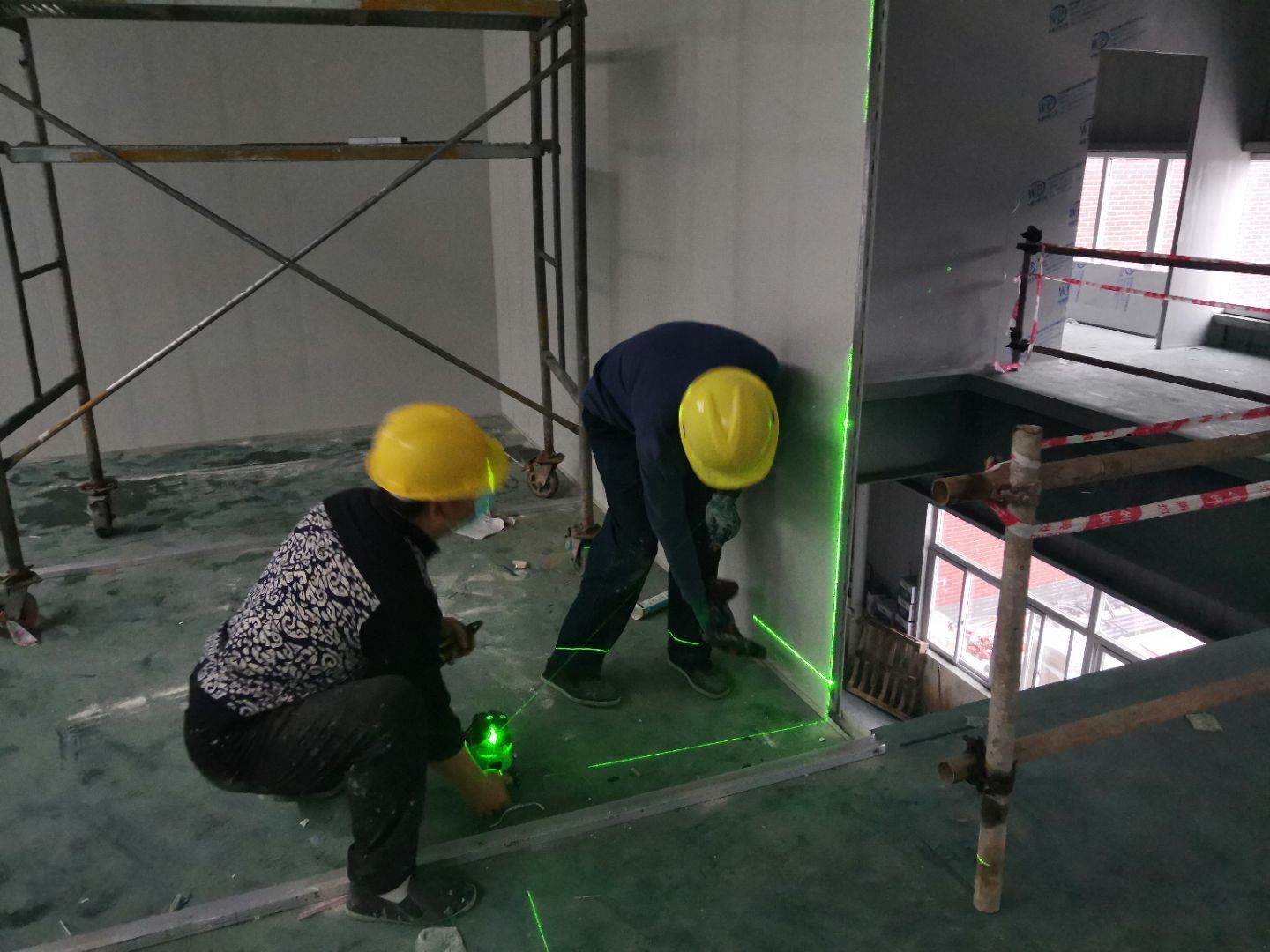

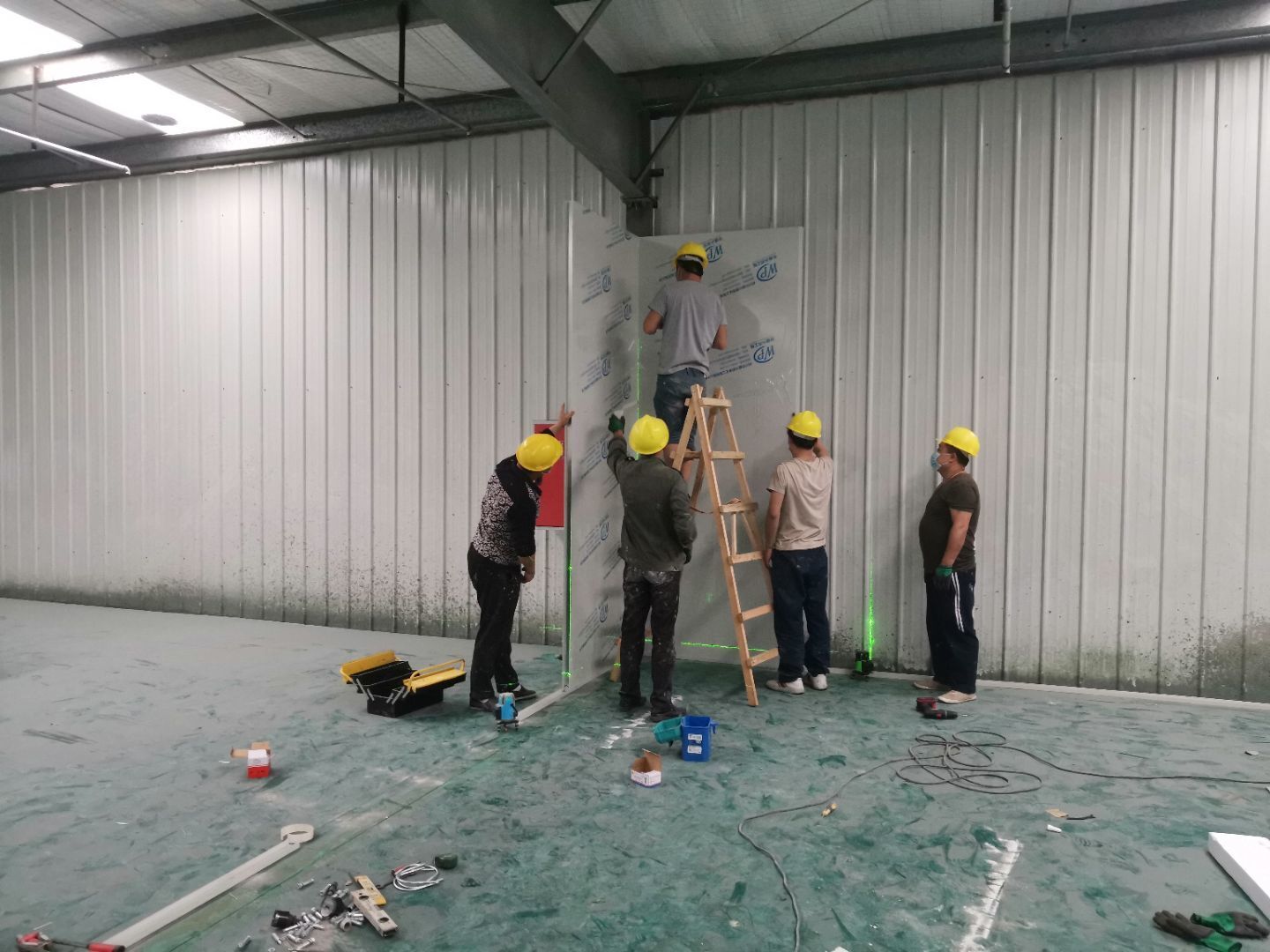

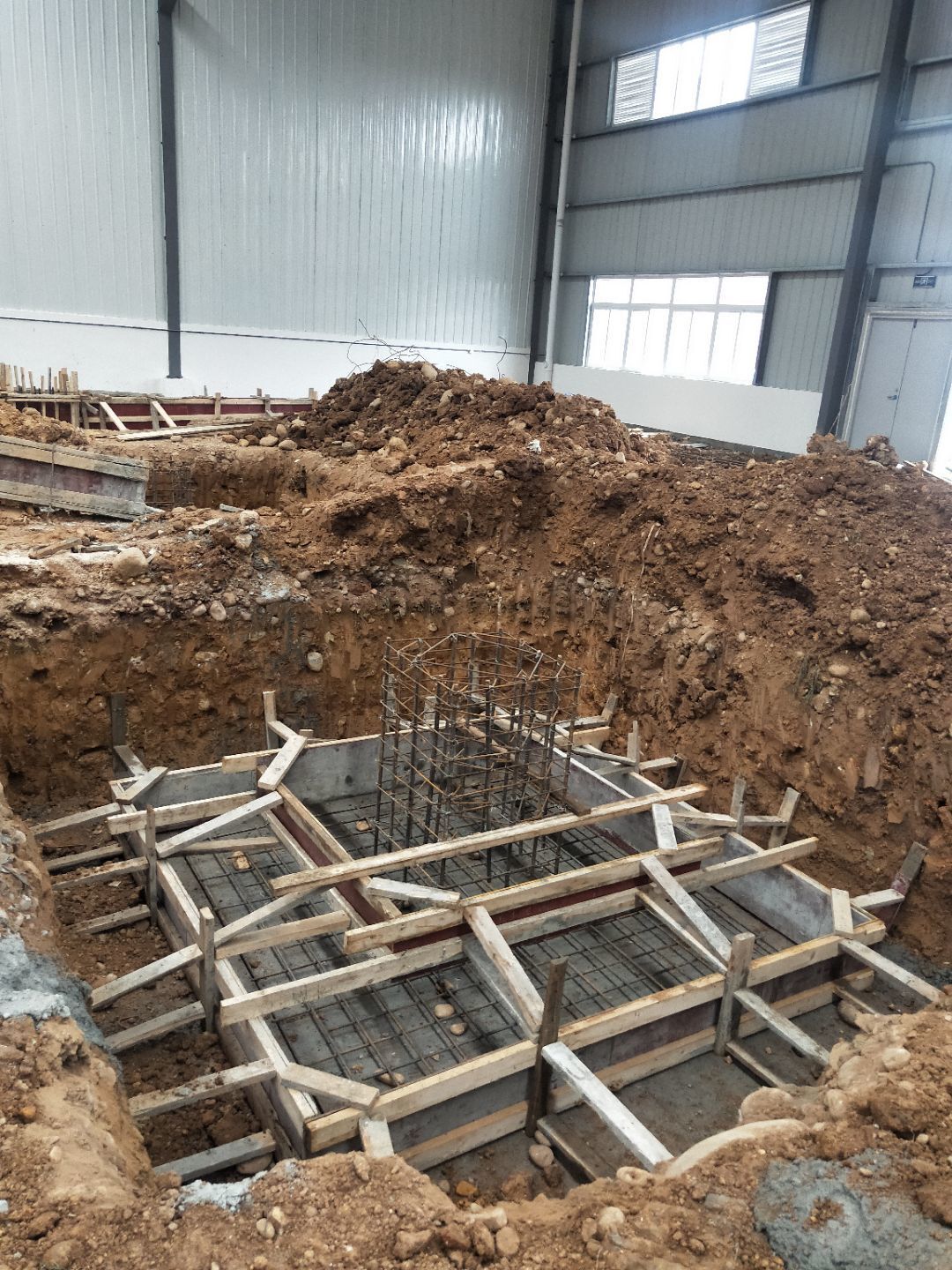

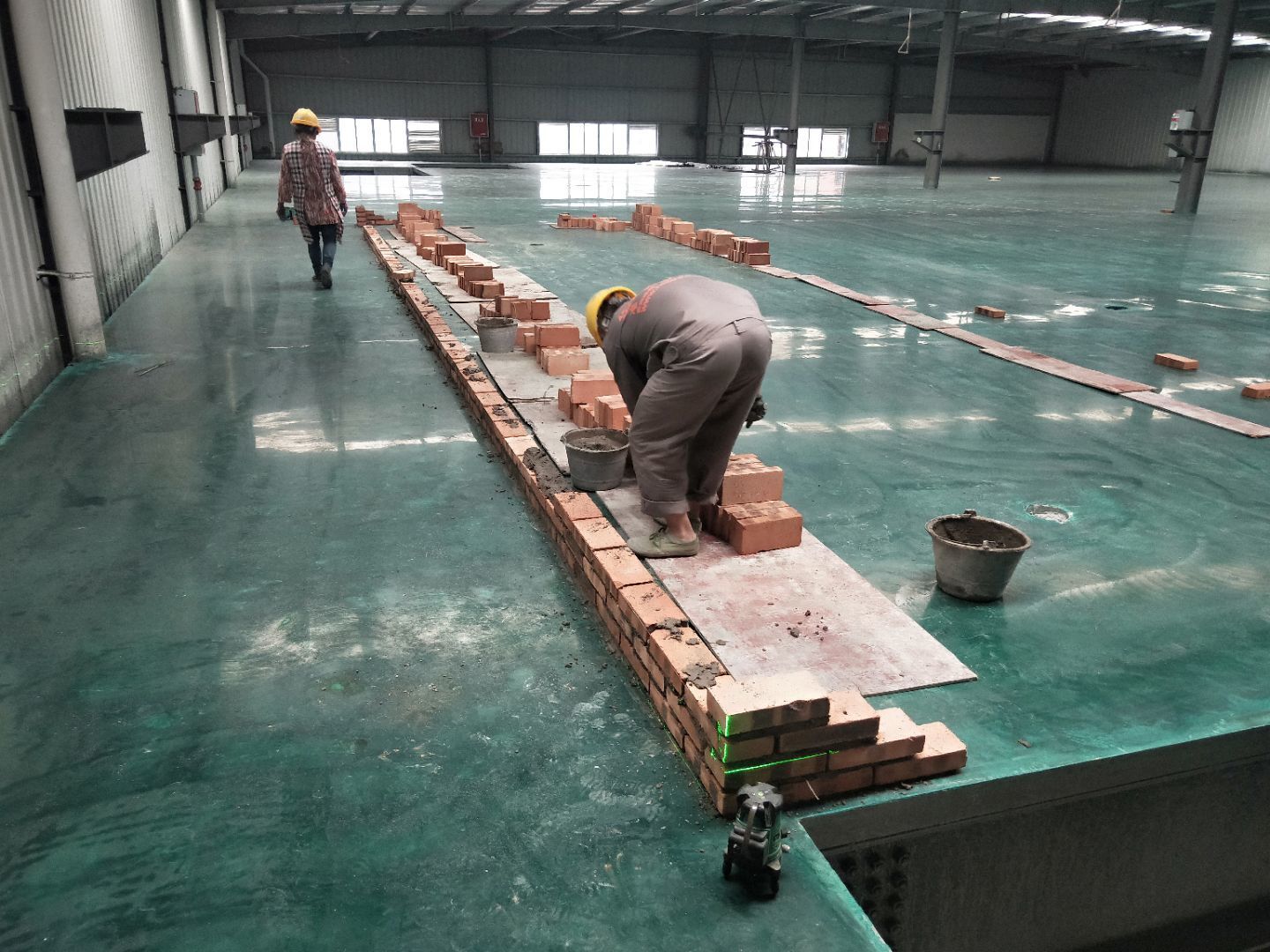

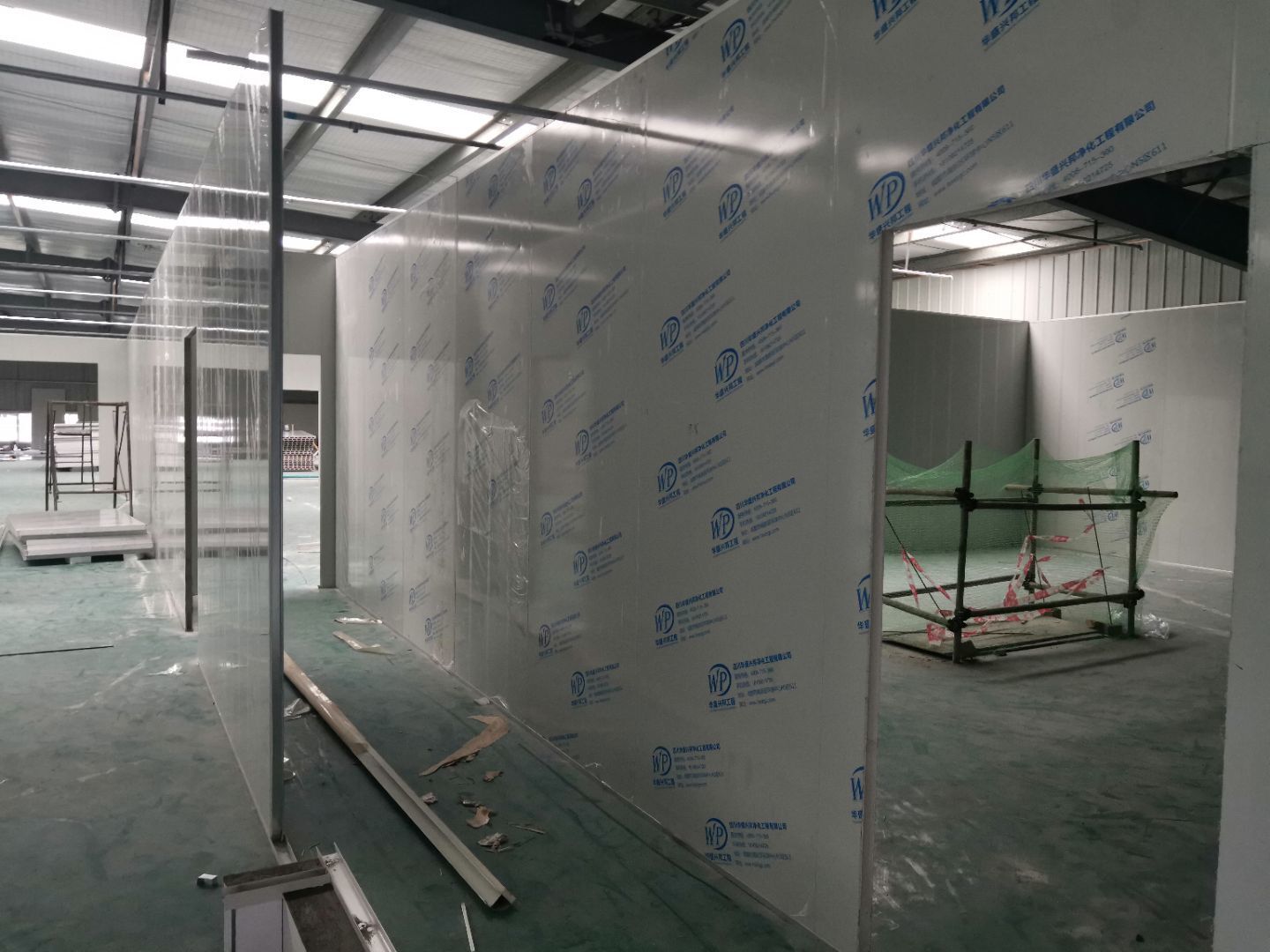

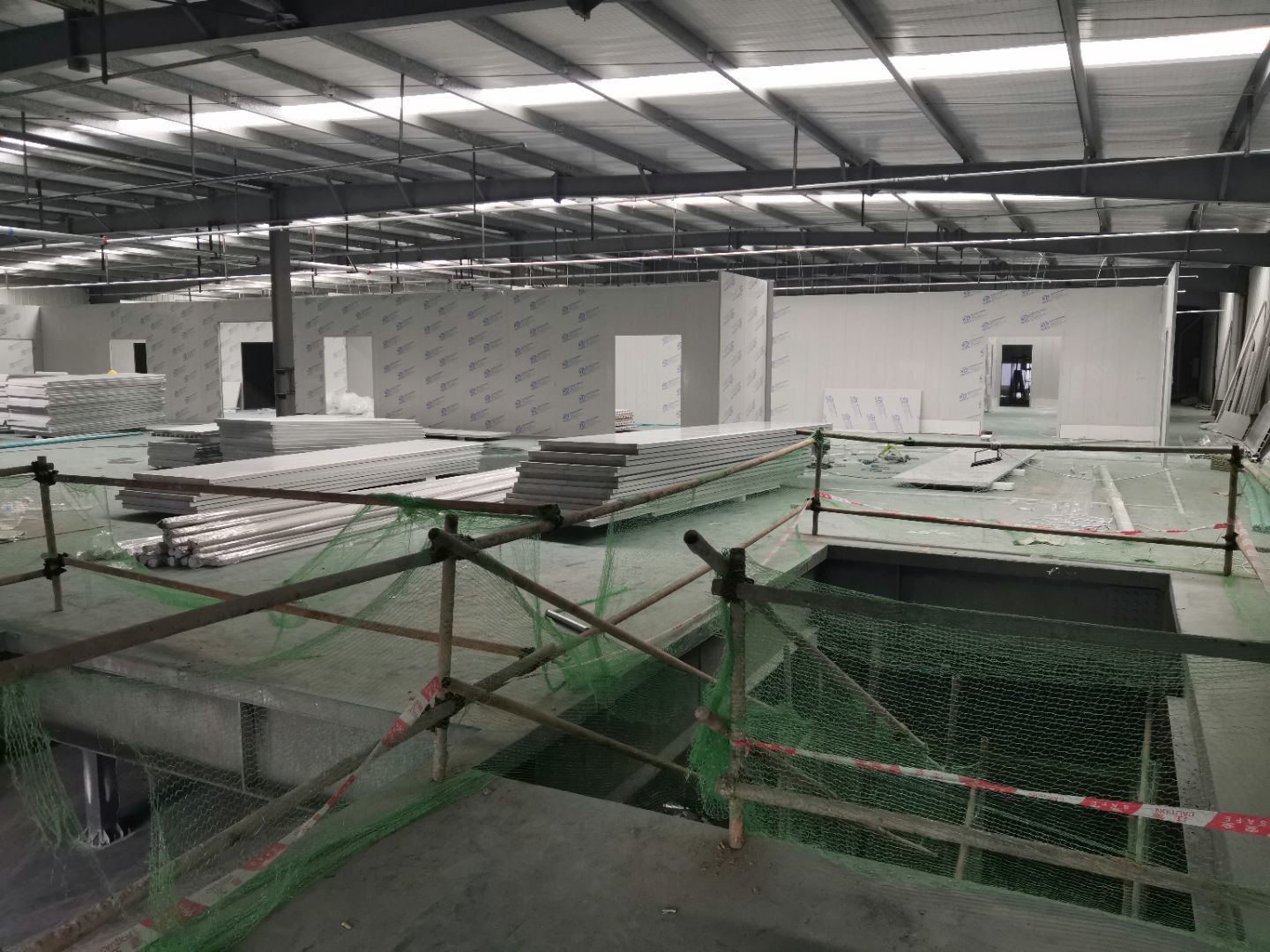

    (1)二楼墙板完成70%, (2)二楼墙板,顶板上楼, (3)设备基础完成90%, (4)卷帘门门口斜坡完成50%, (5)一楼卫生间墙体垫层完成。

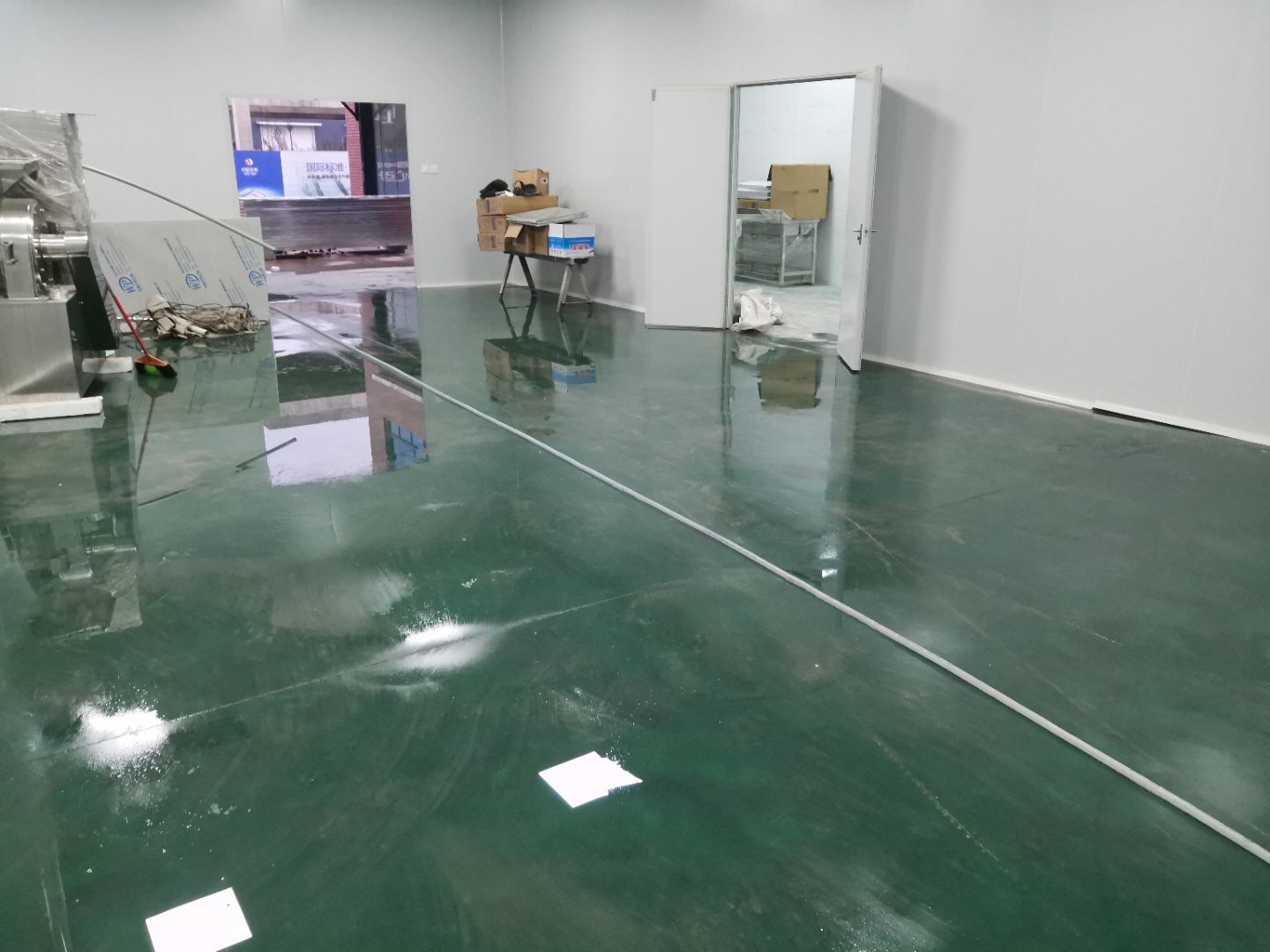

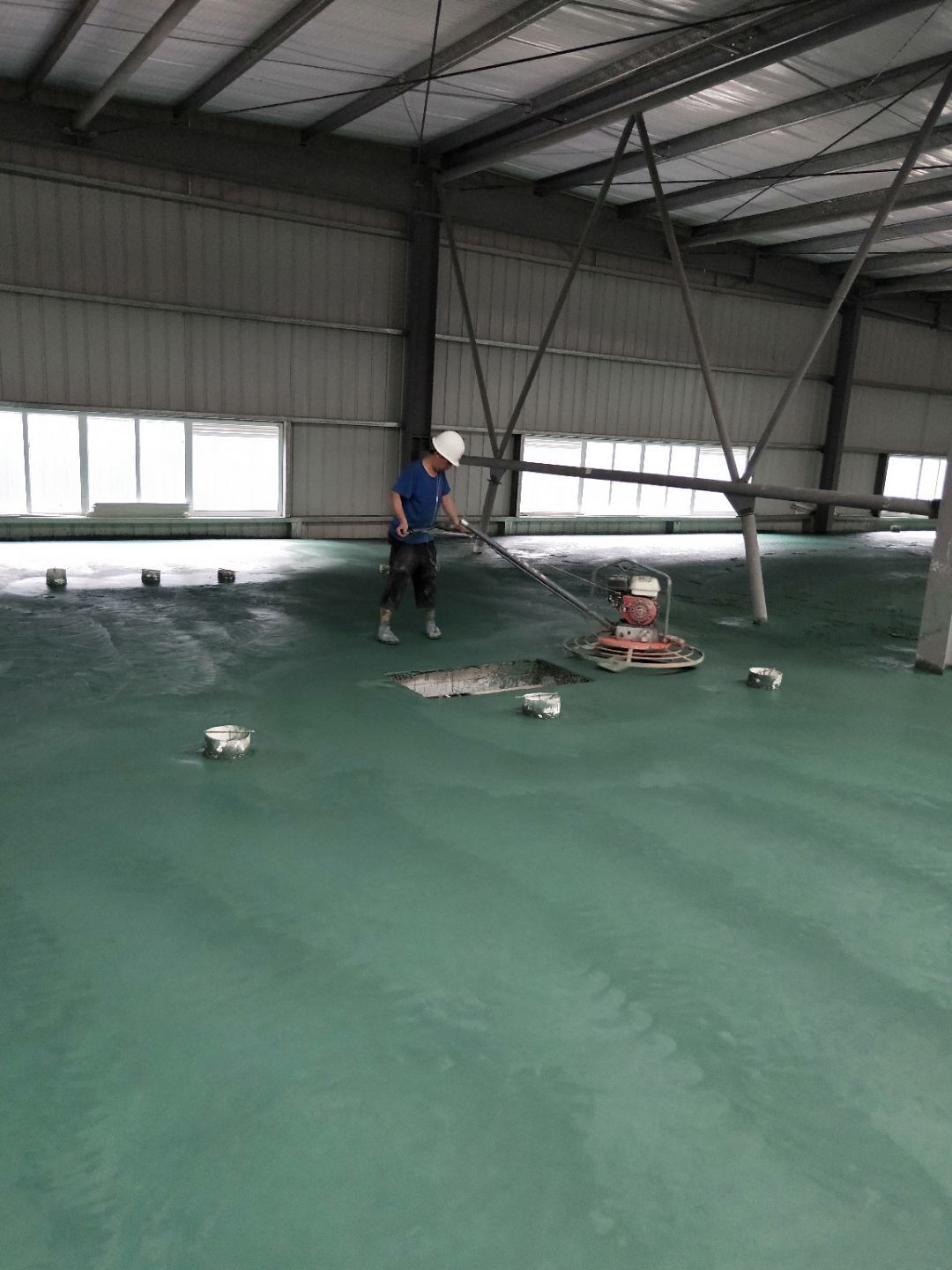

  • 2020-10-09

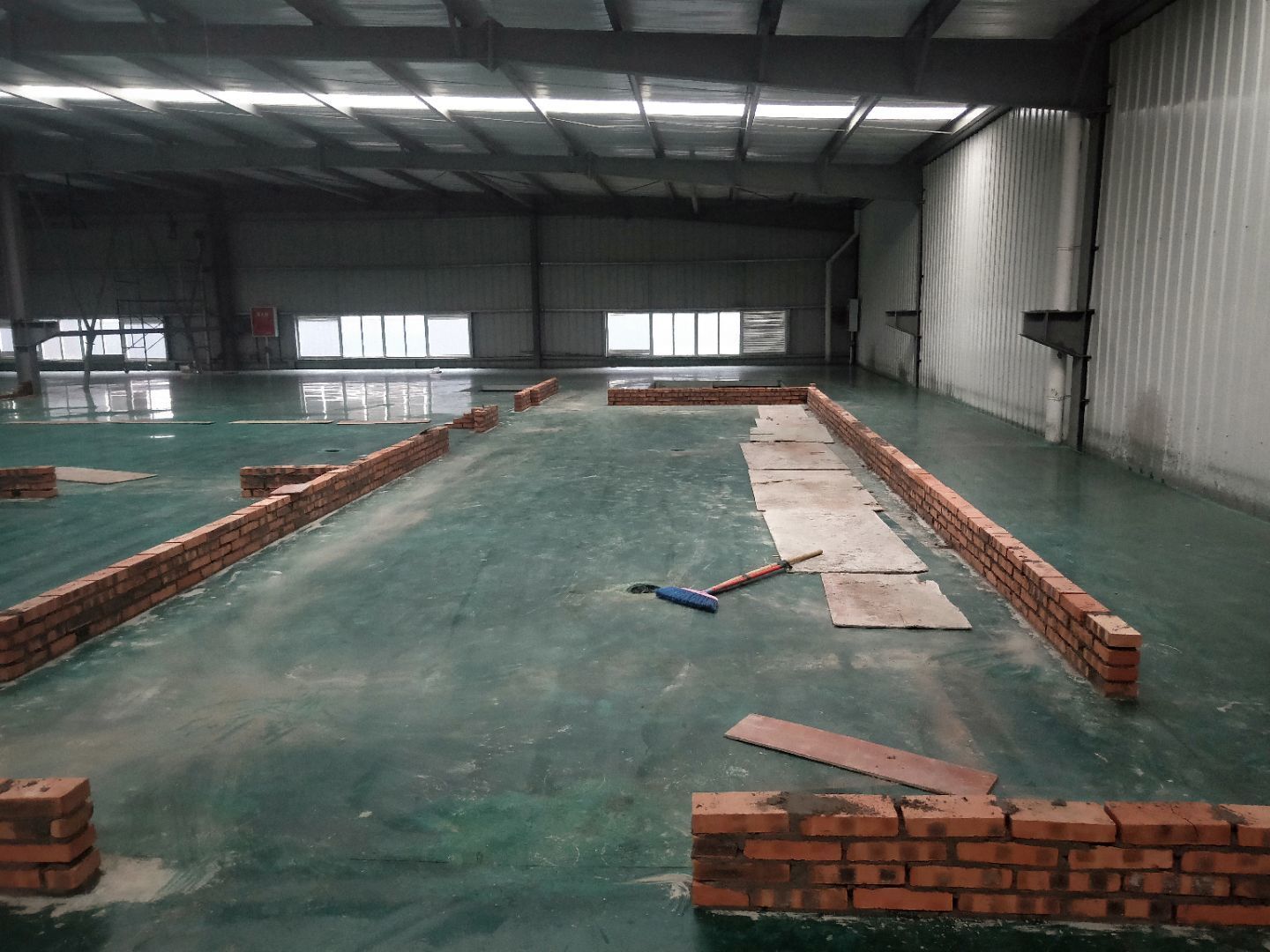

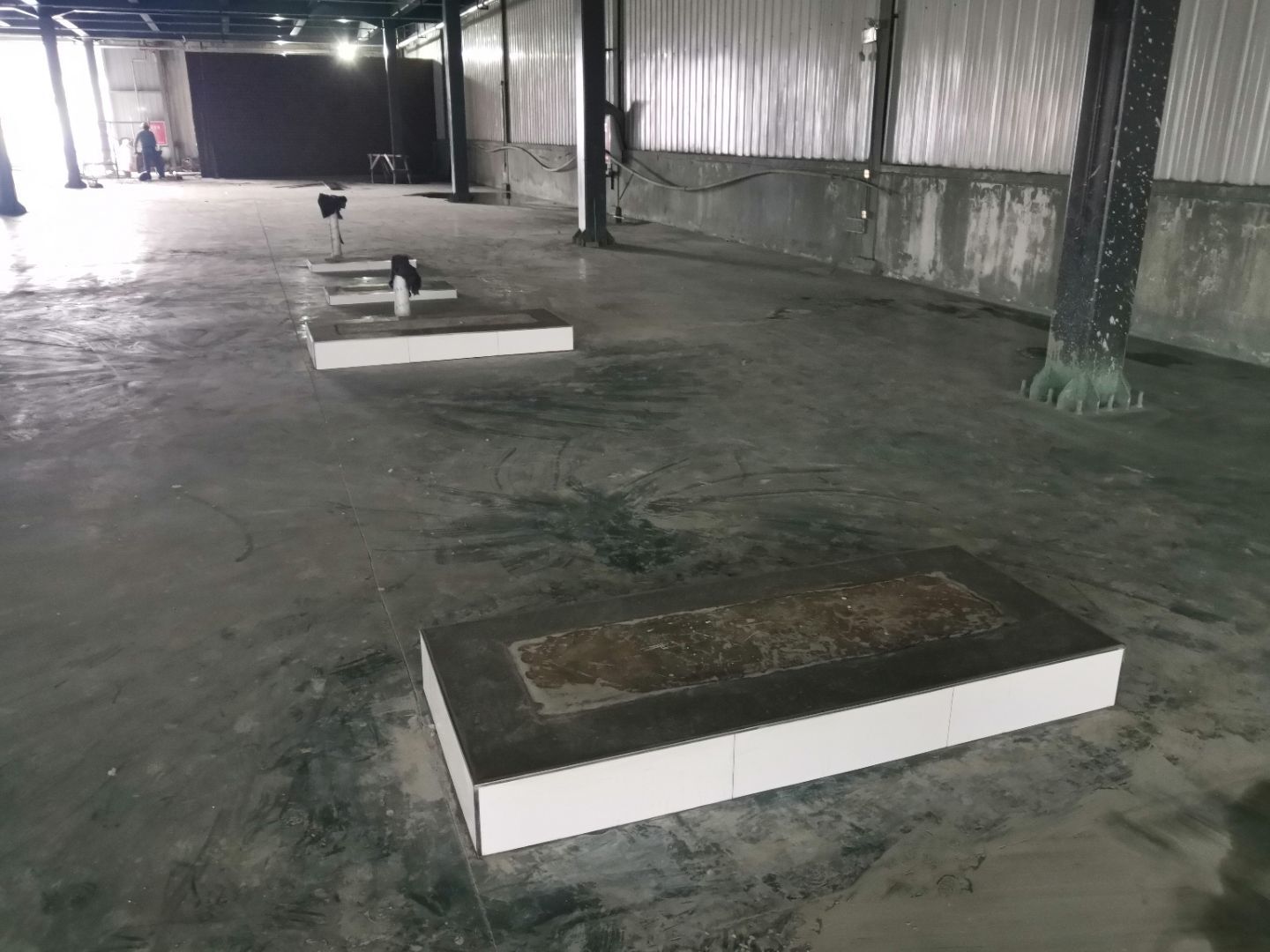

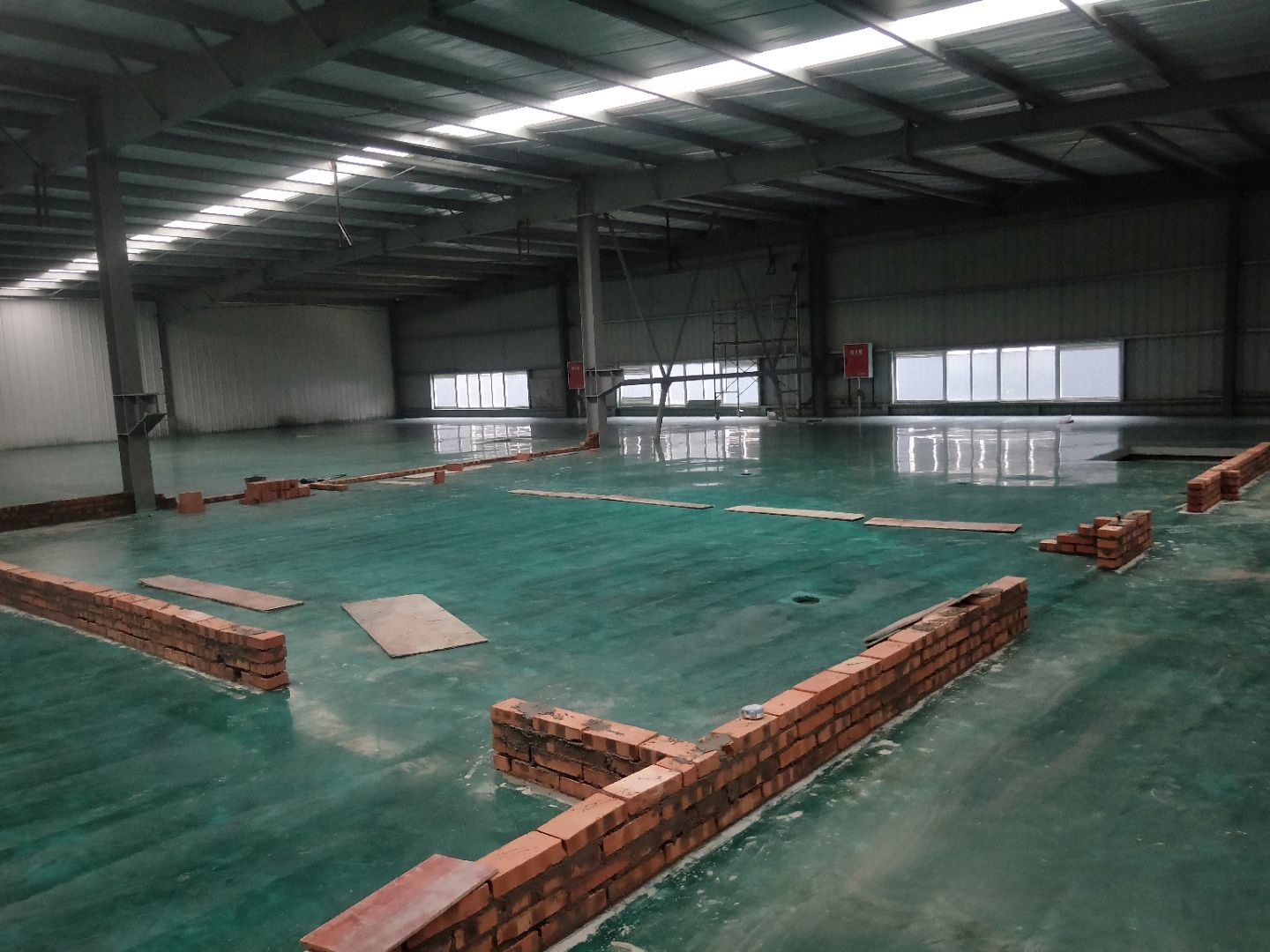

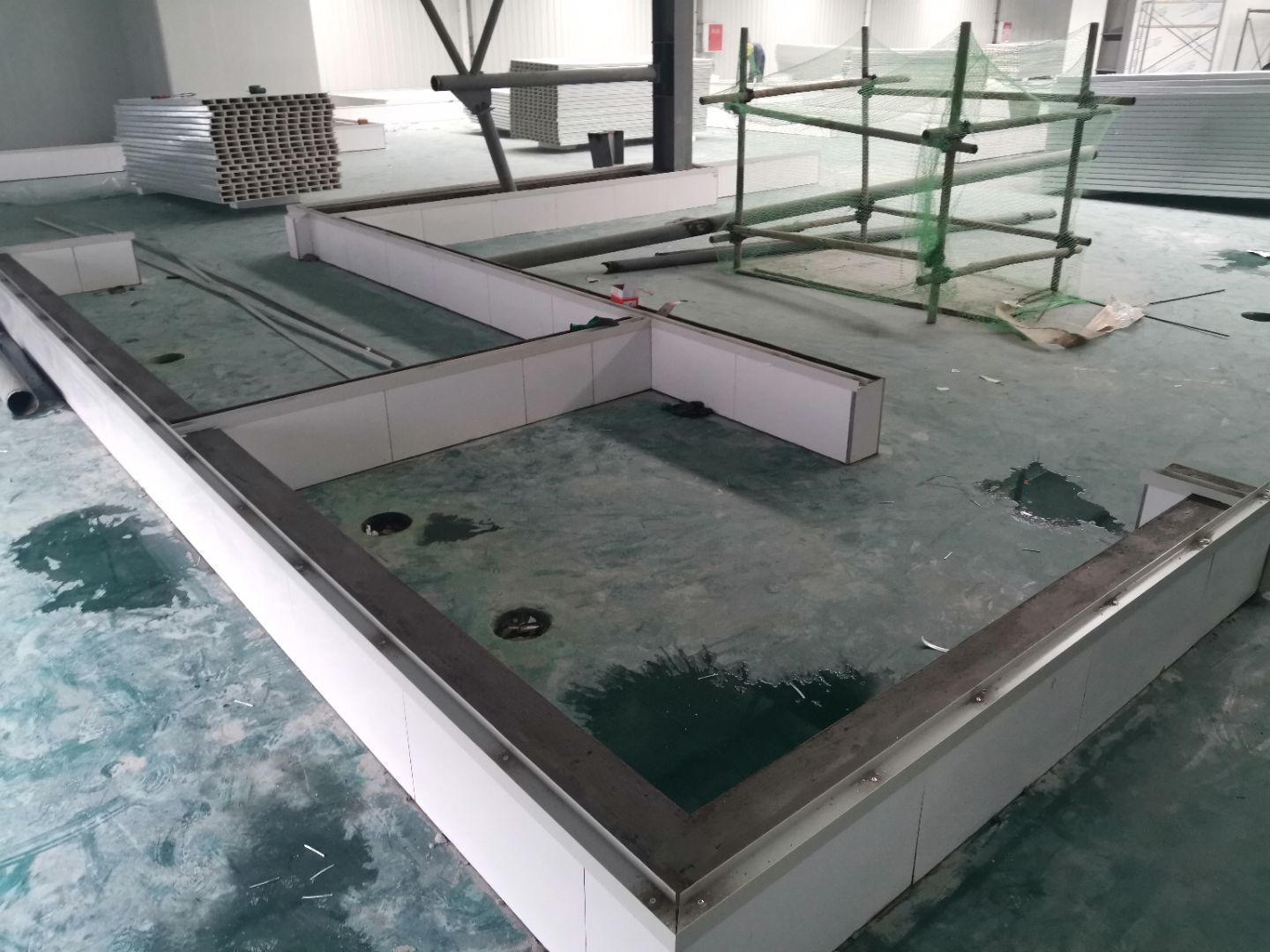

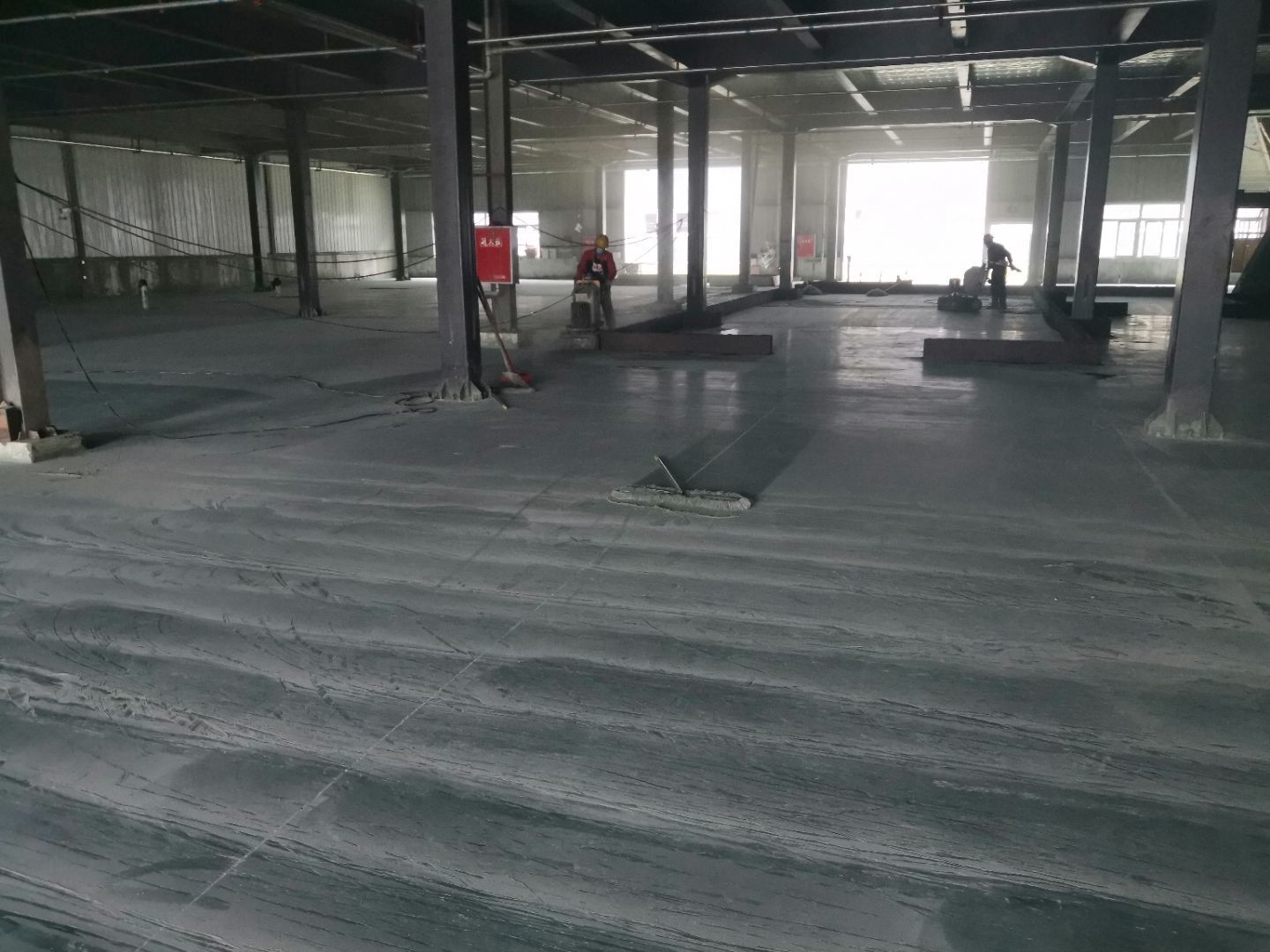

    地坪施工,挡水墙施工

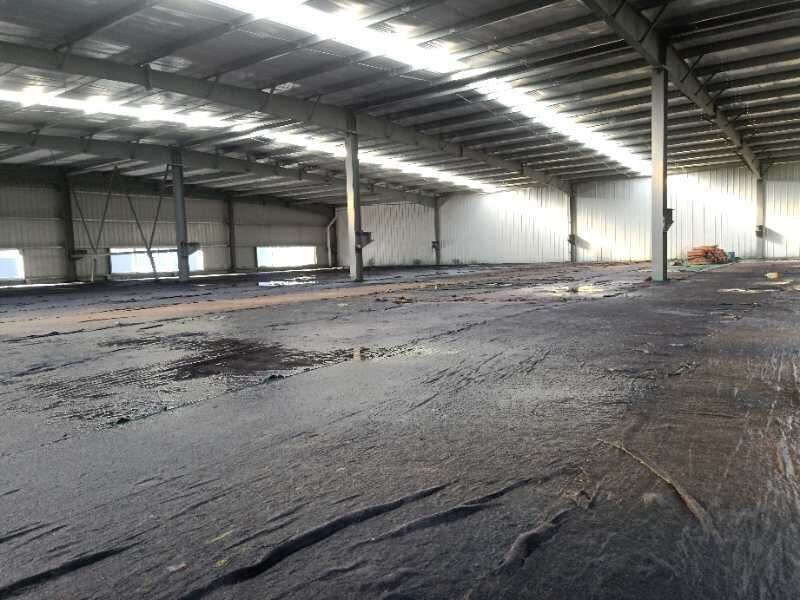

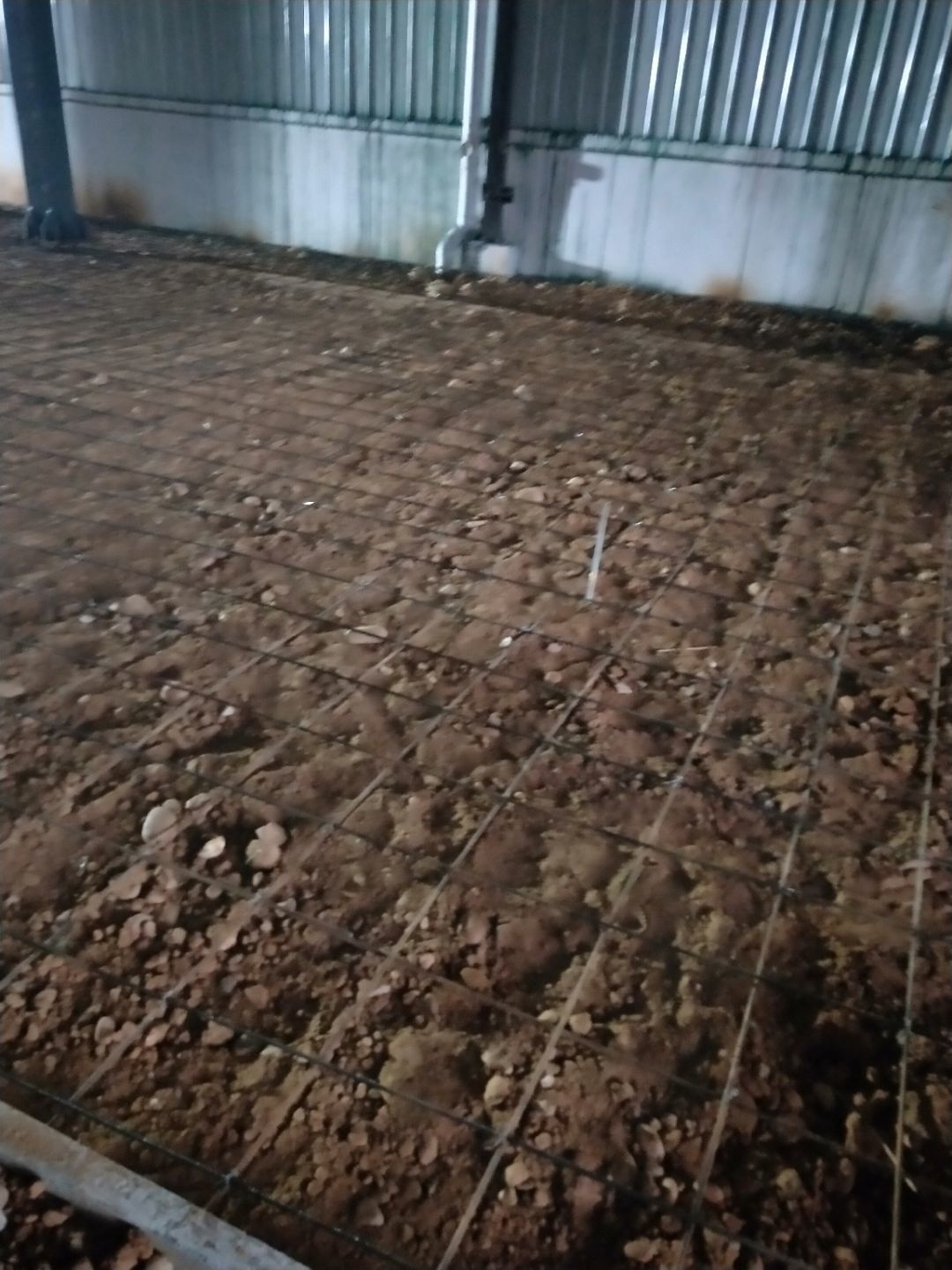

  • 2020-08-01

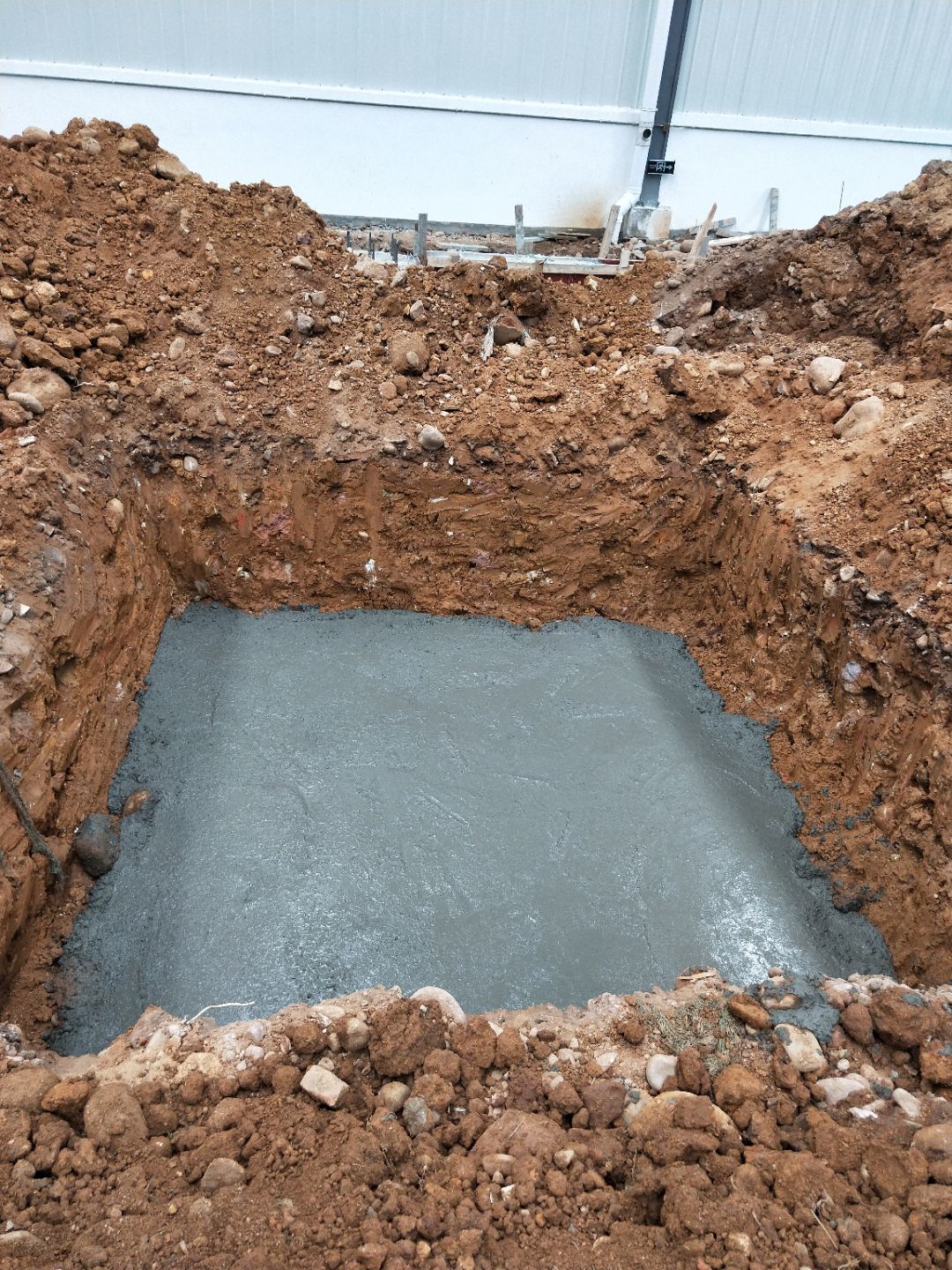

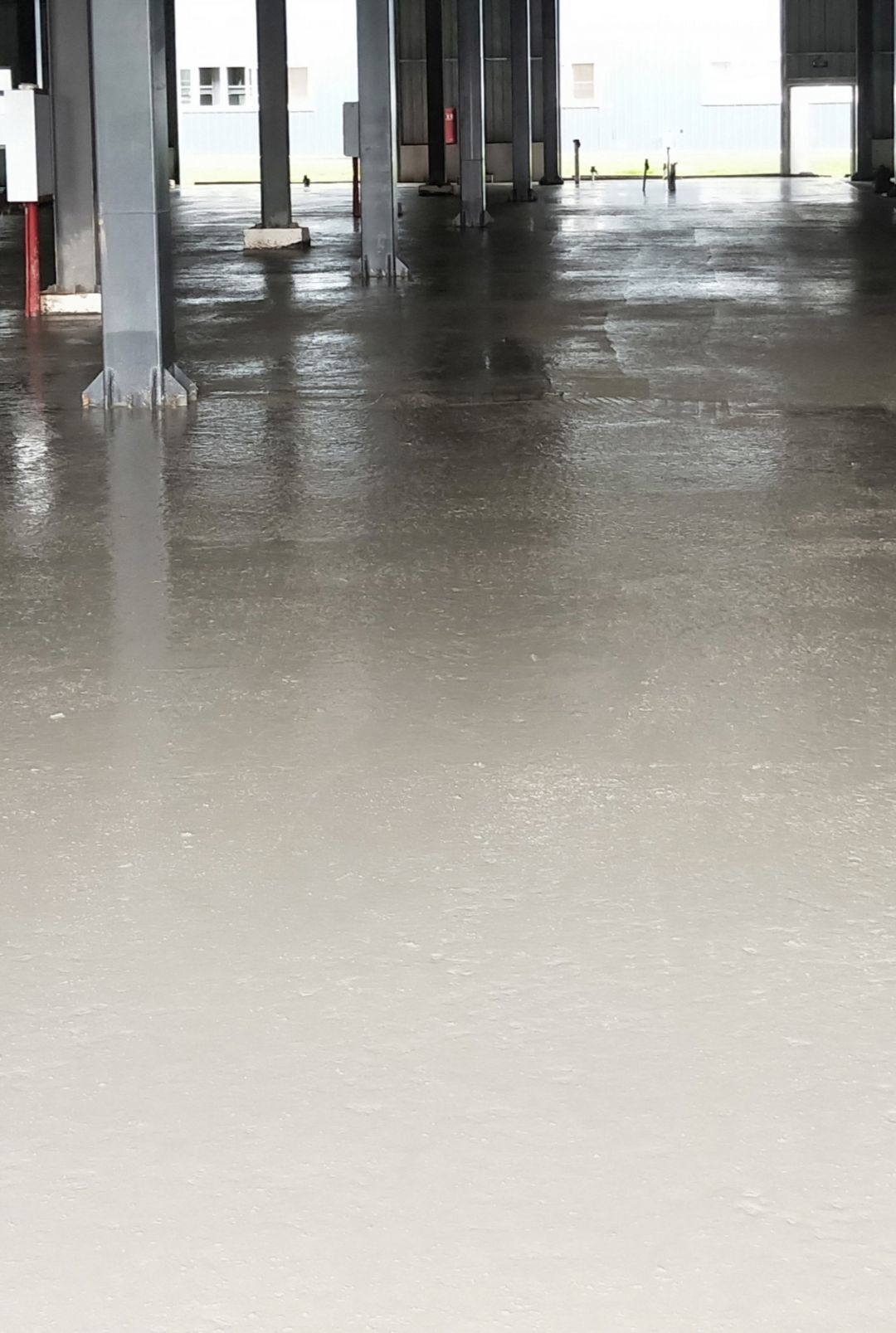

    一楼地平混凝土浇筑完成

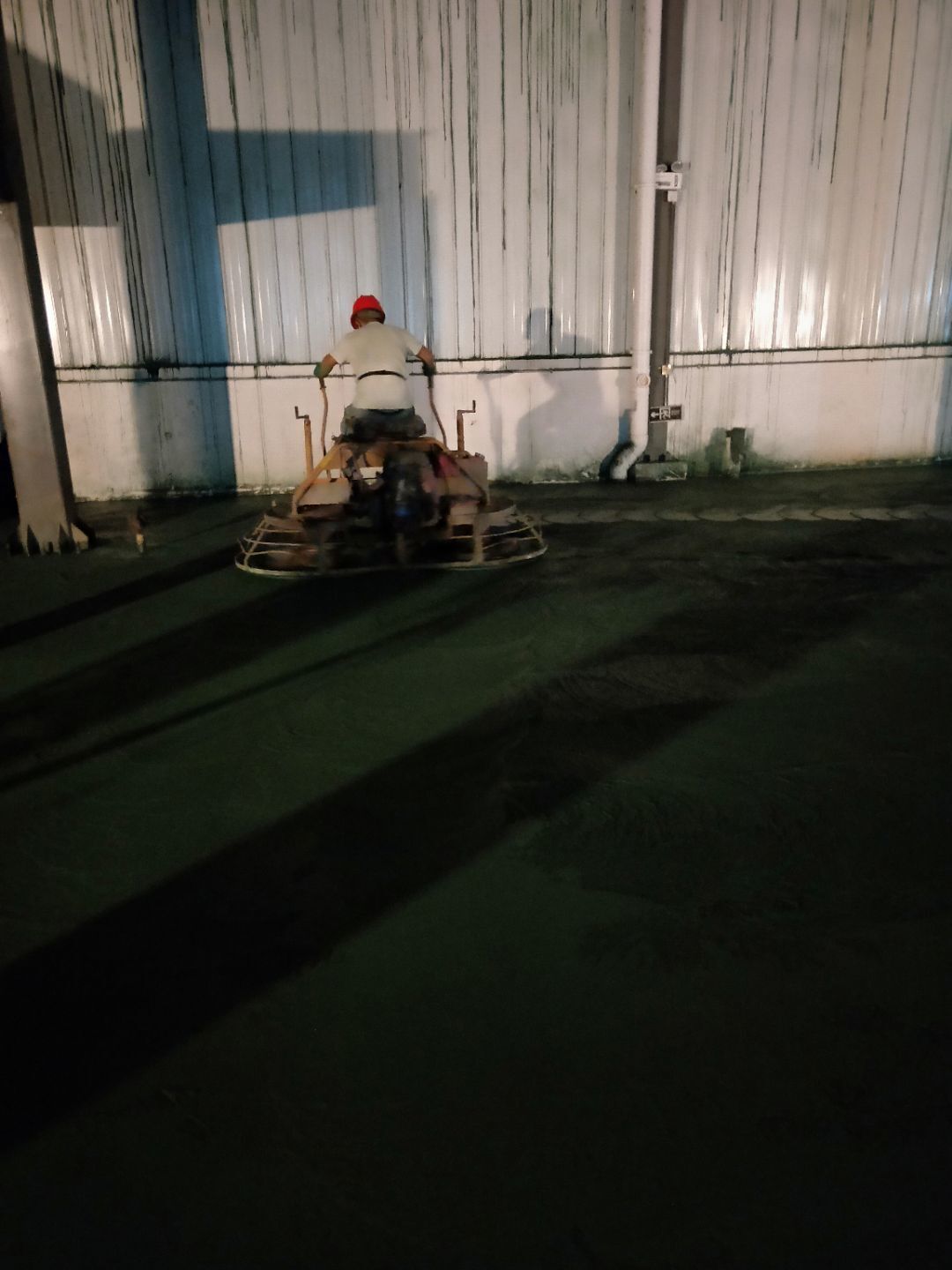

  • 2020-07-27

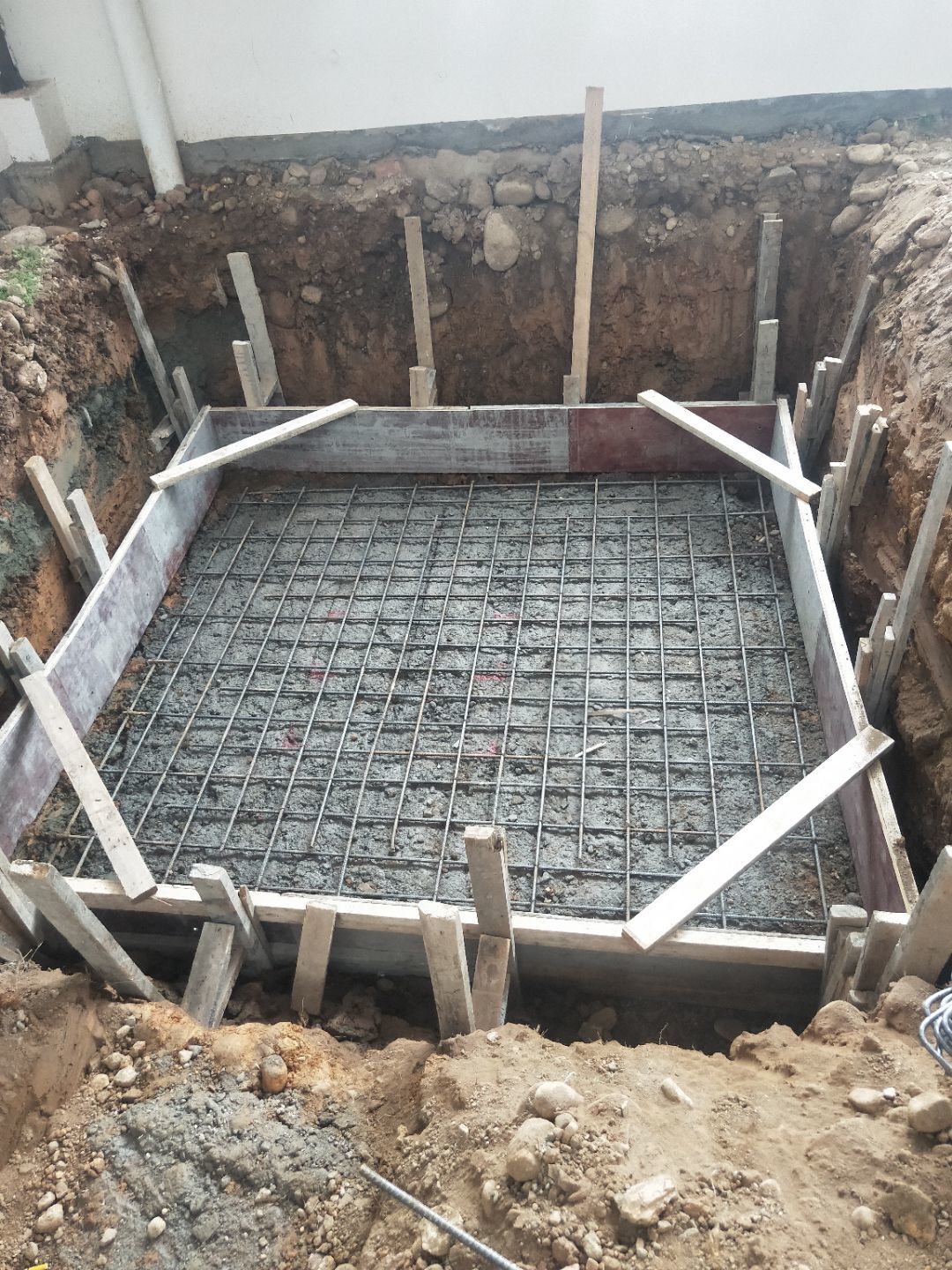

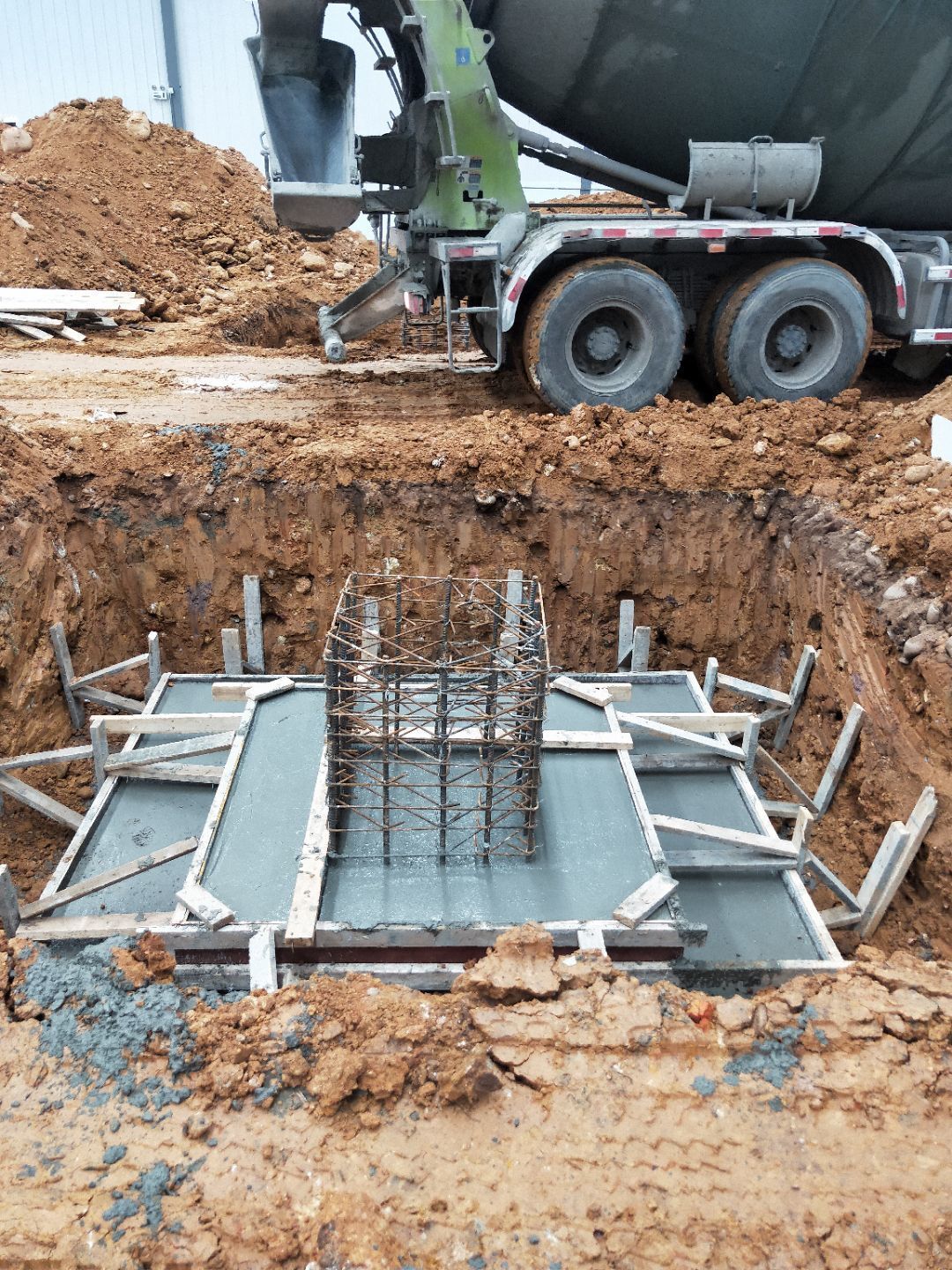

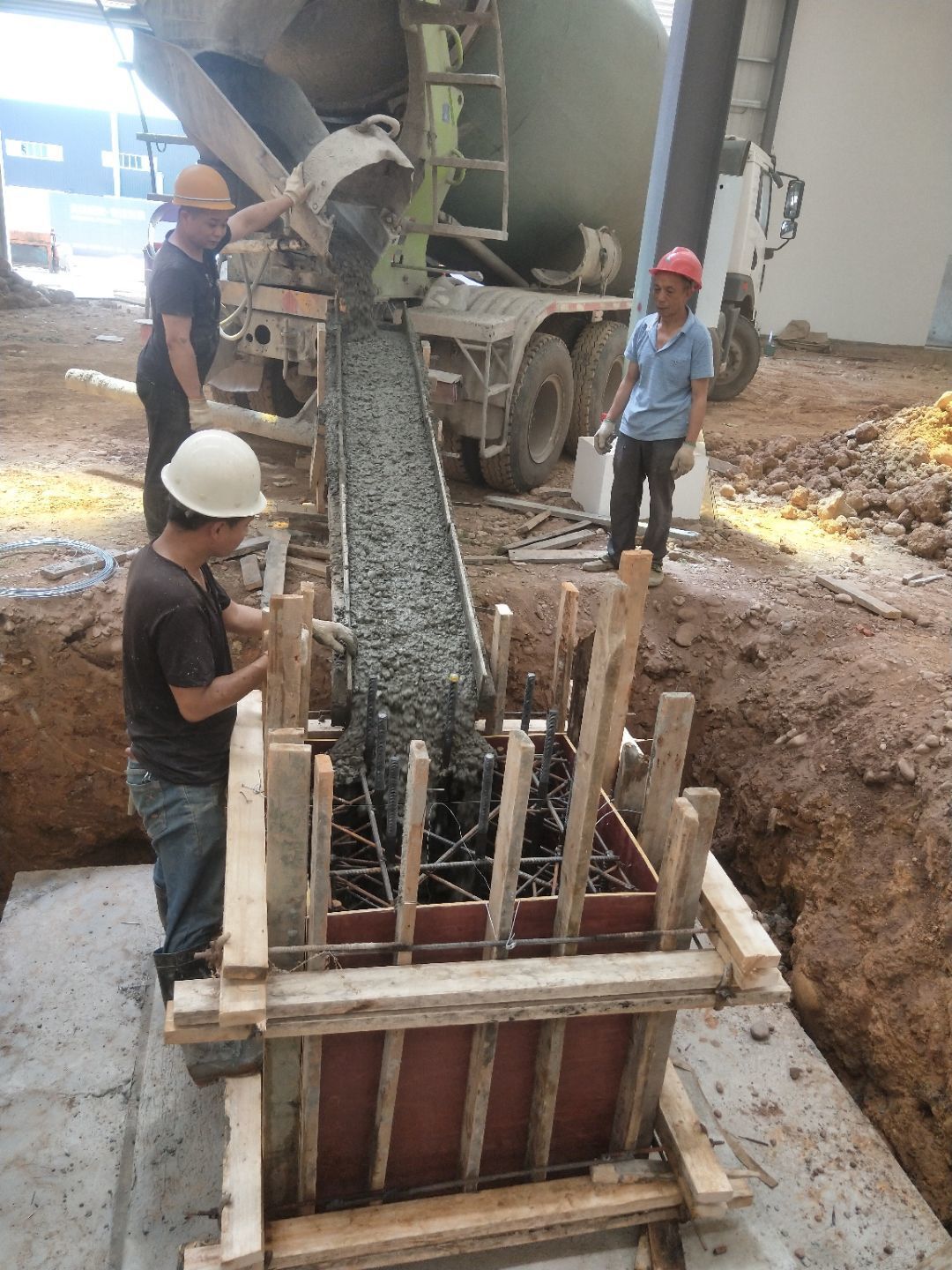

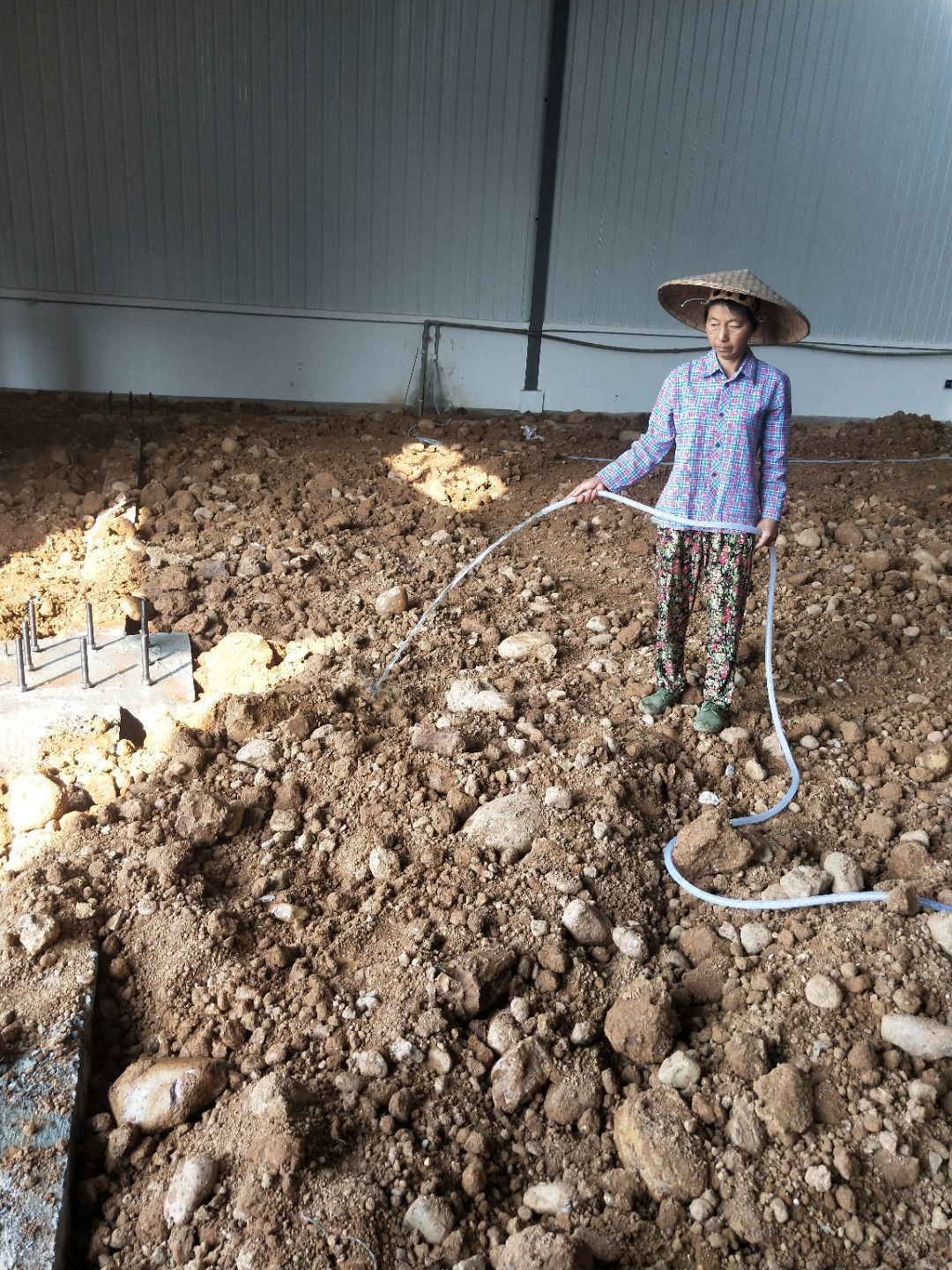

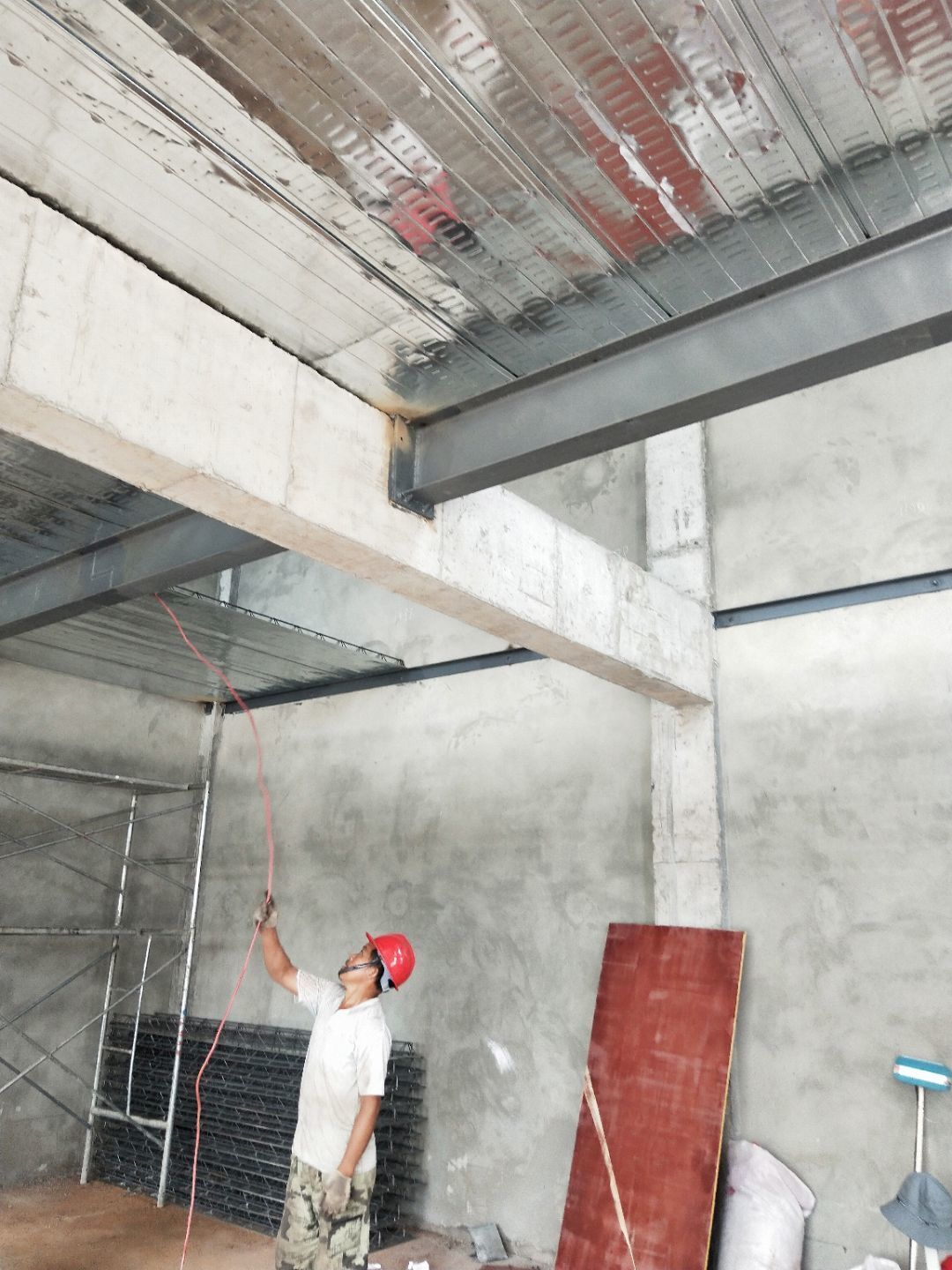

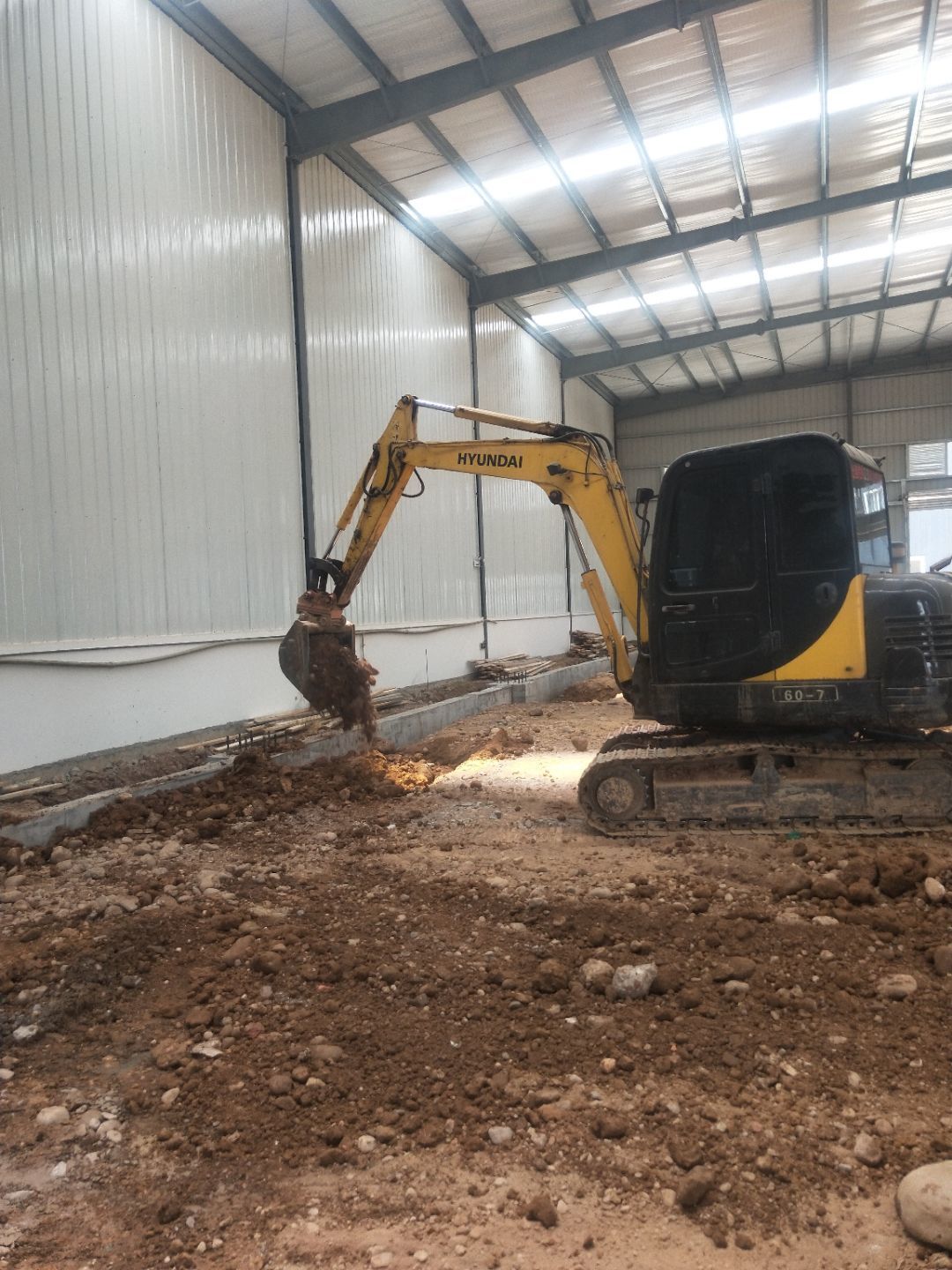

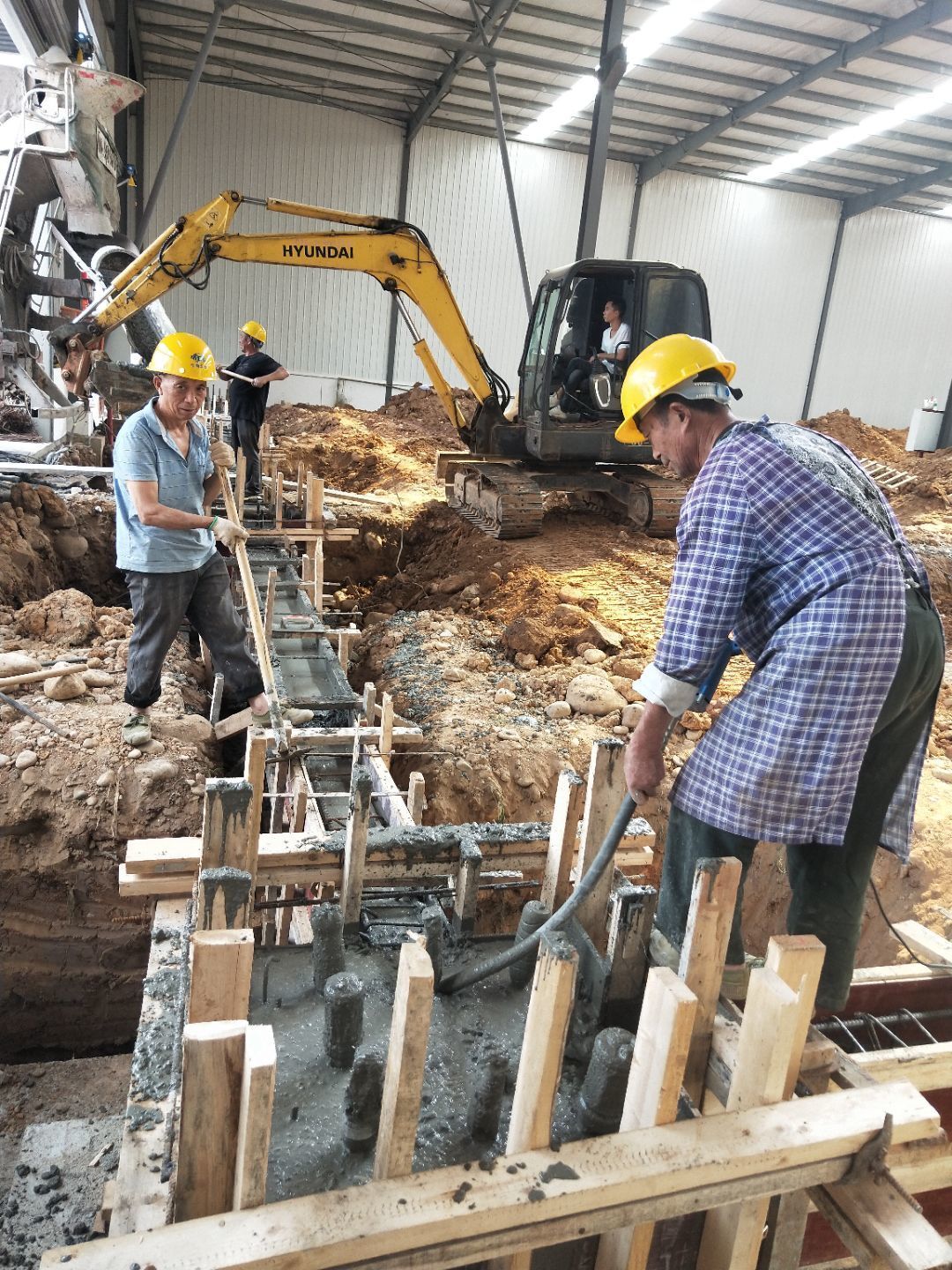

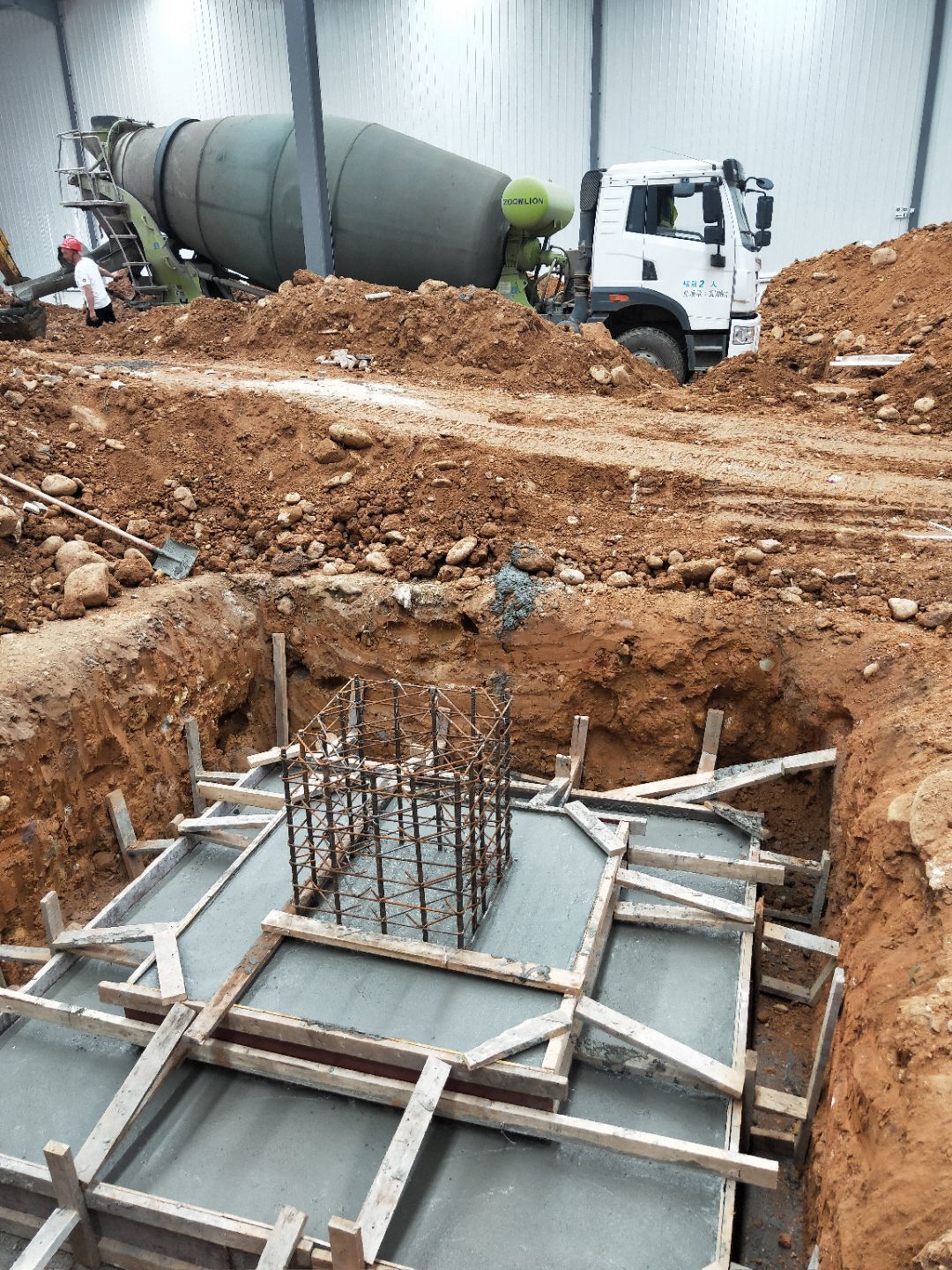

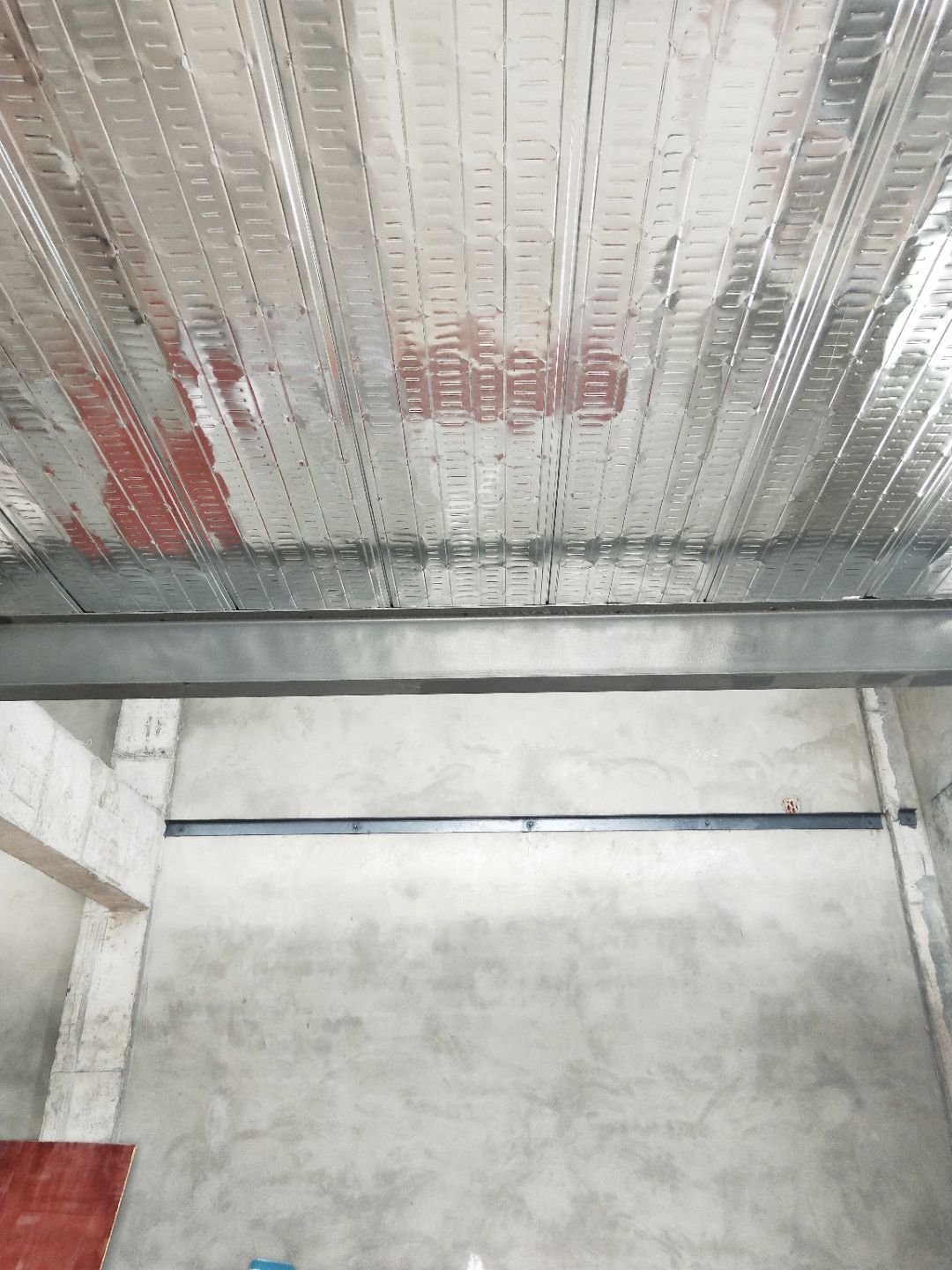

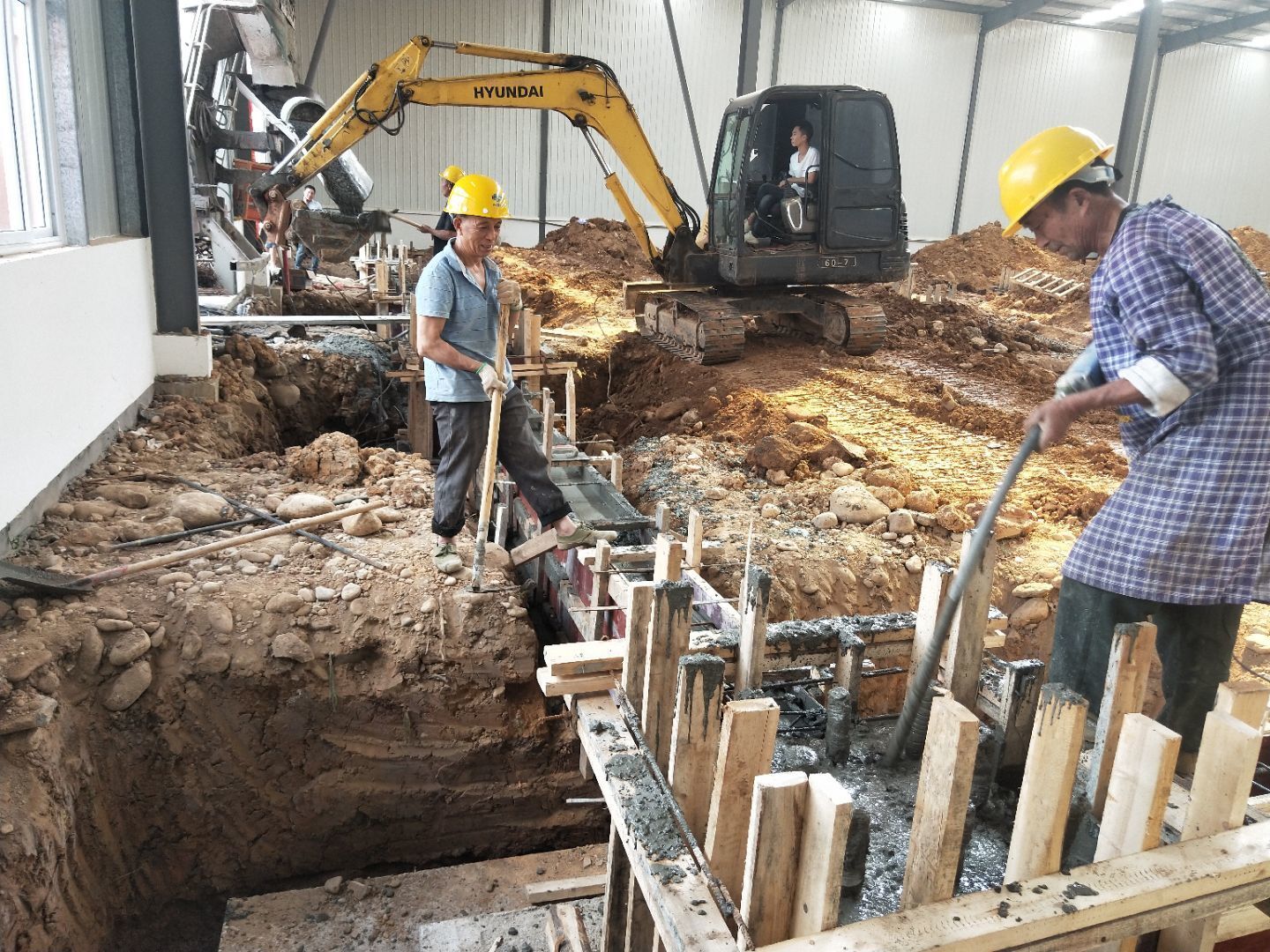

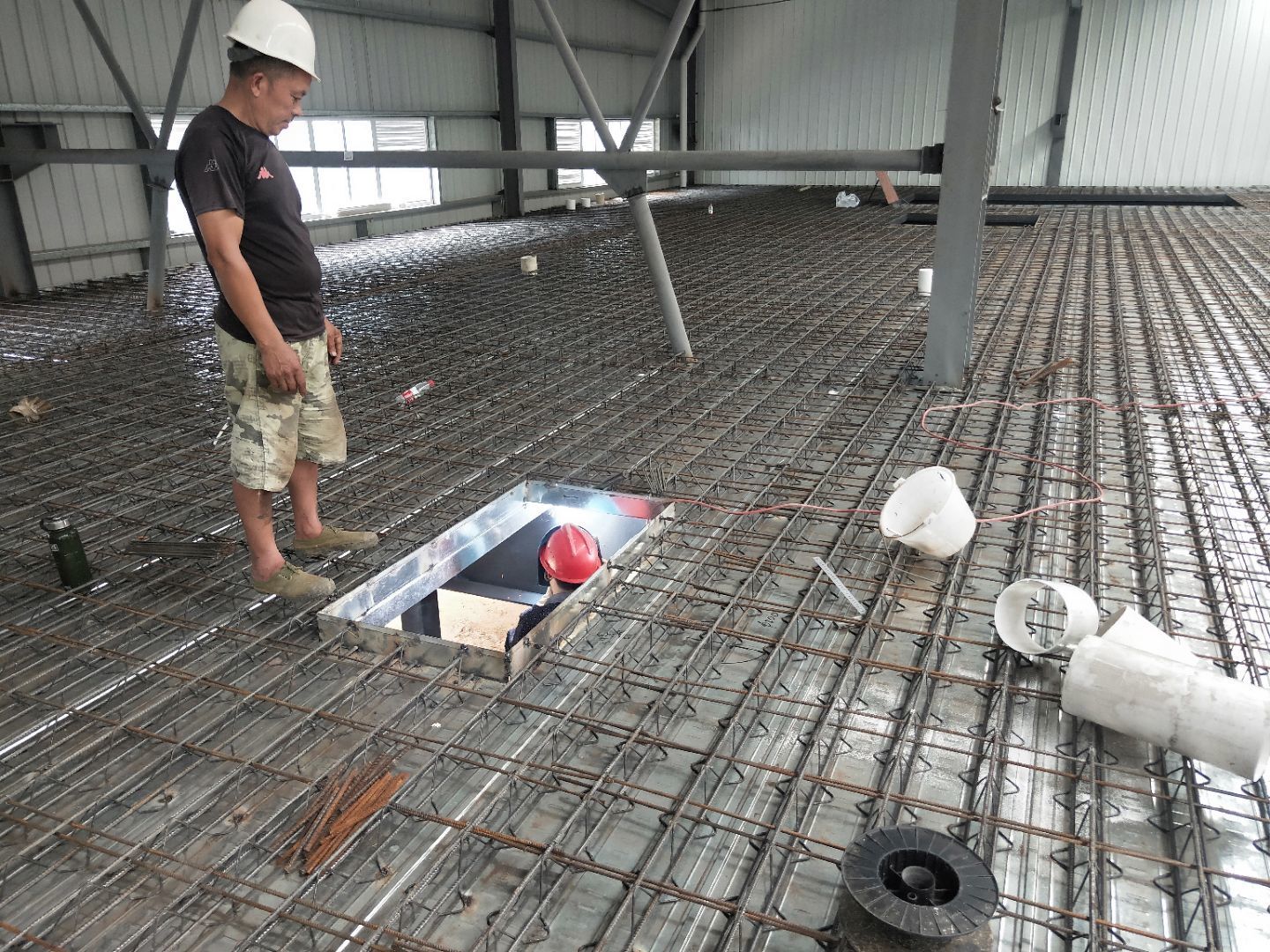

    养护混凝土,浇筑楼层混凝土,打磨地平,预留下料洞口和排水洞口

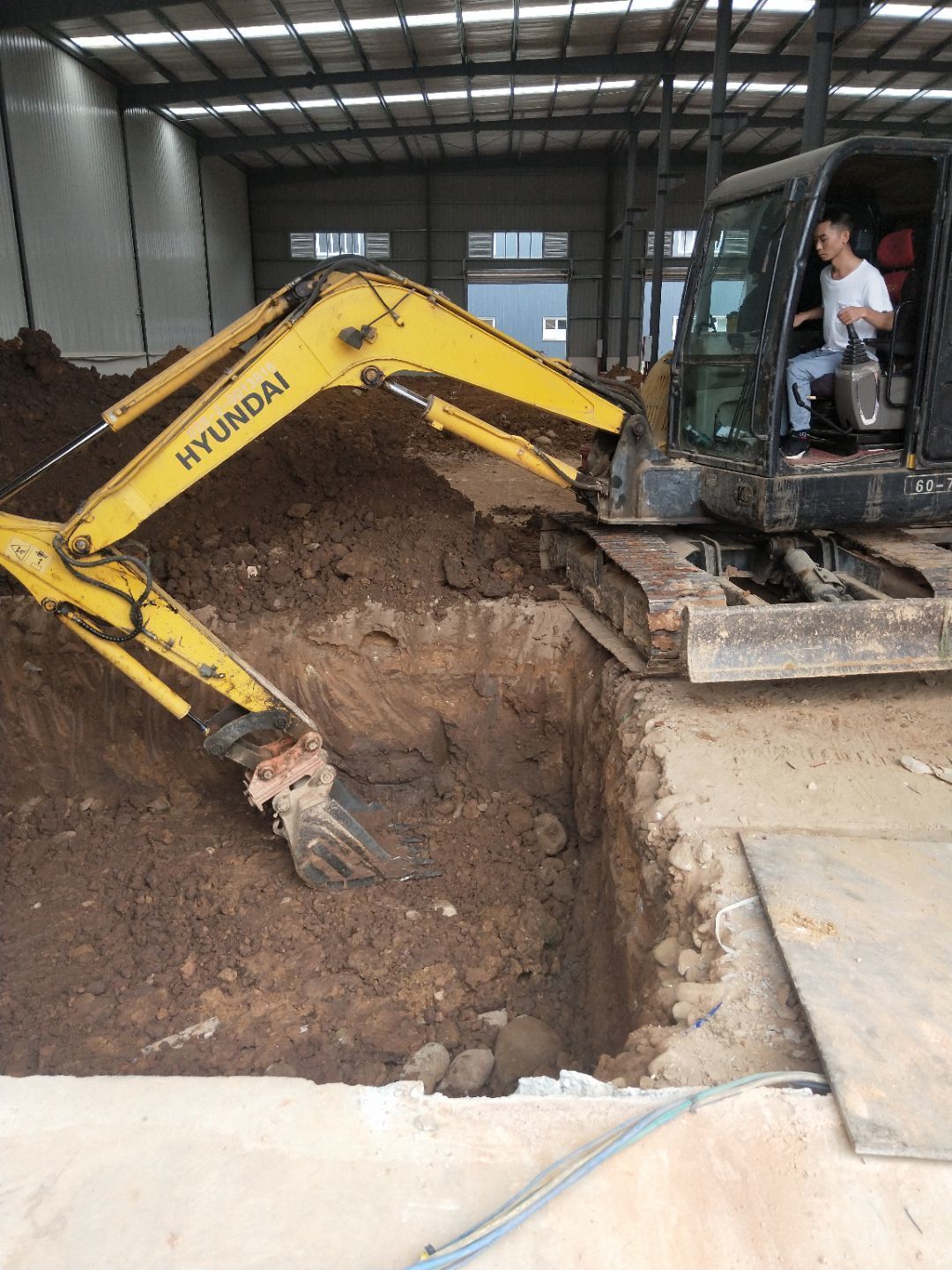

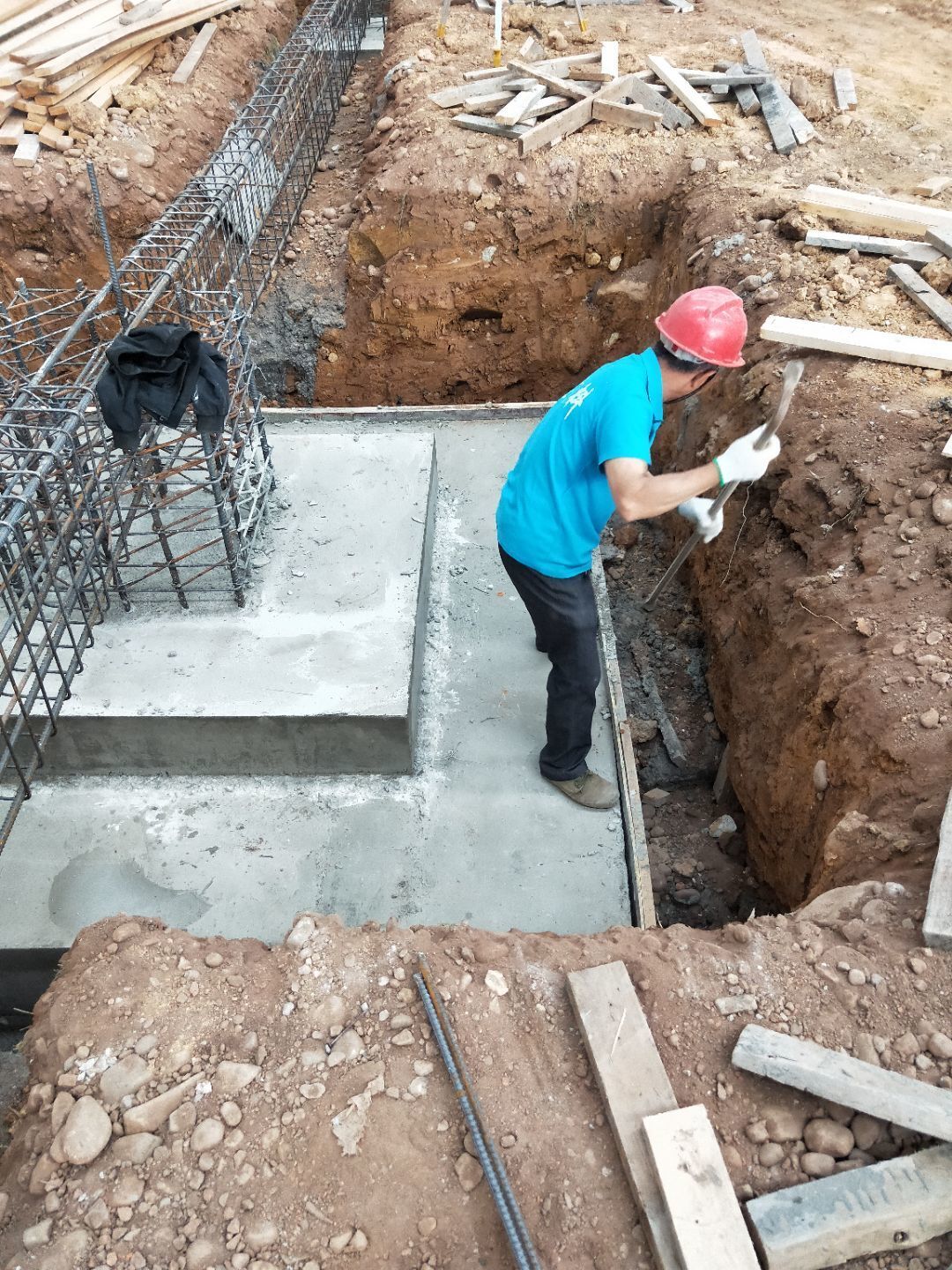

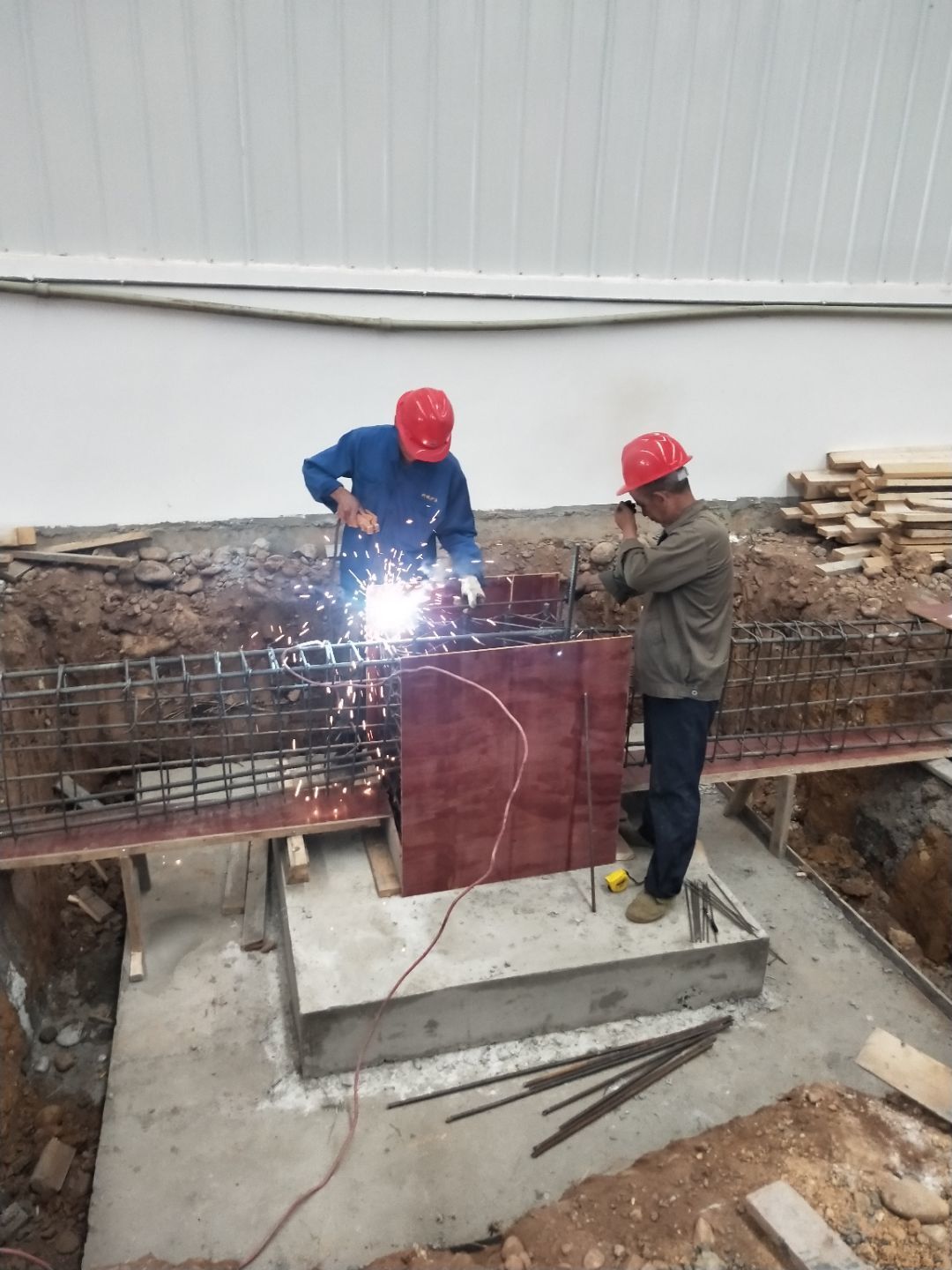

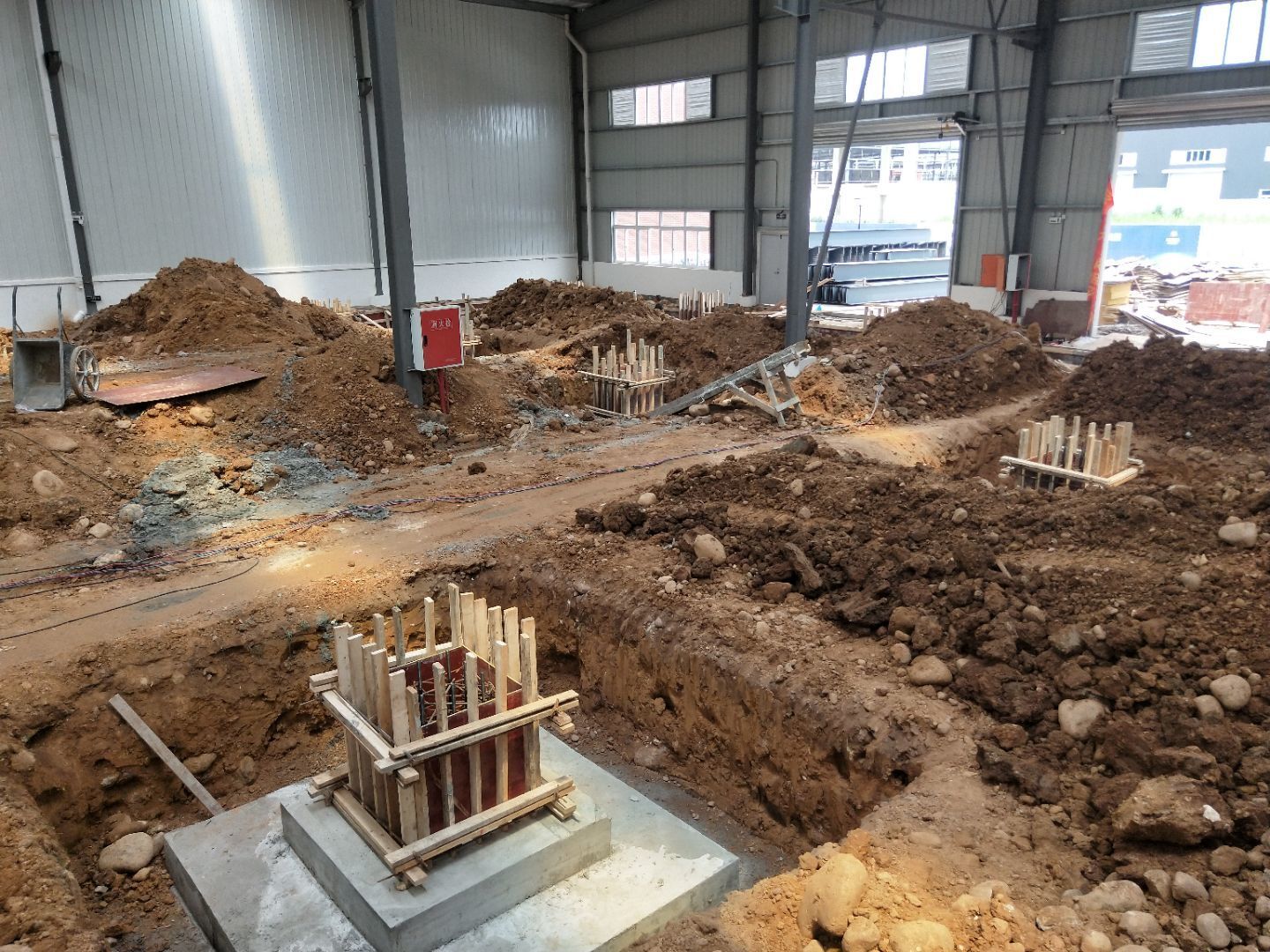

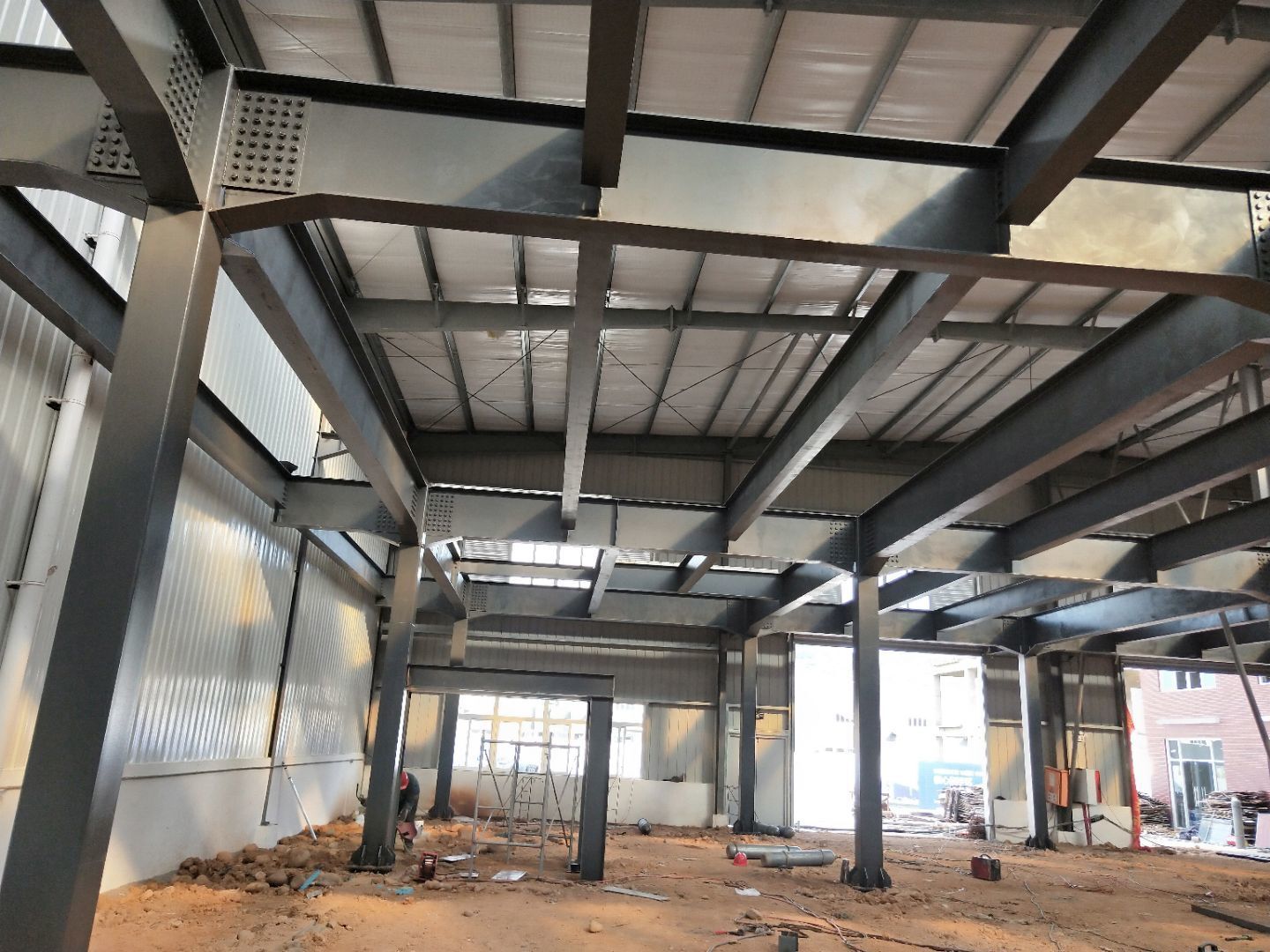

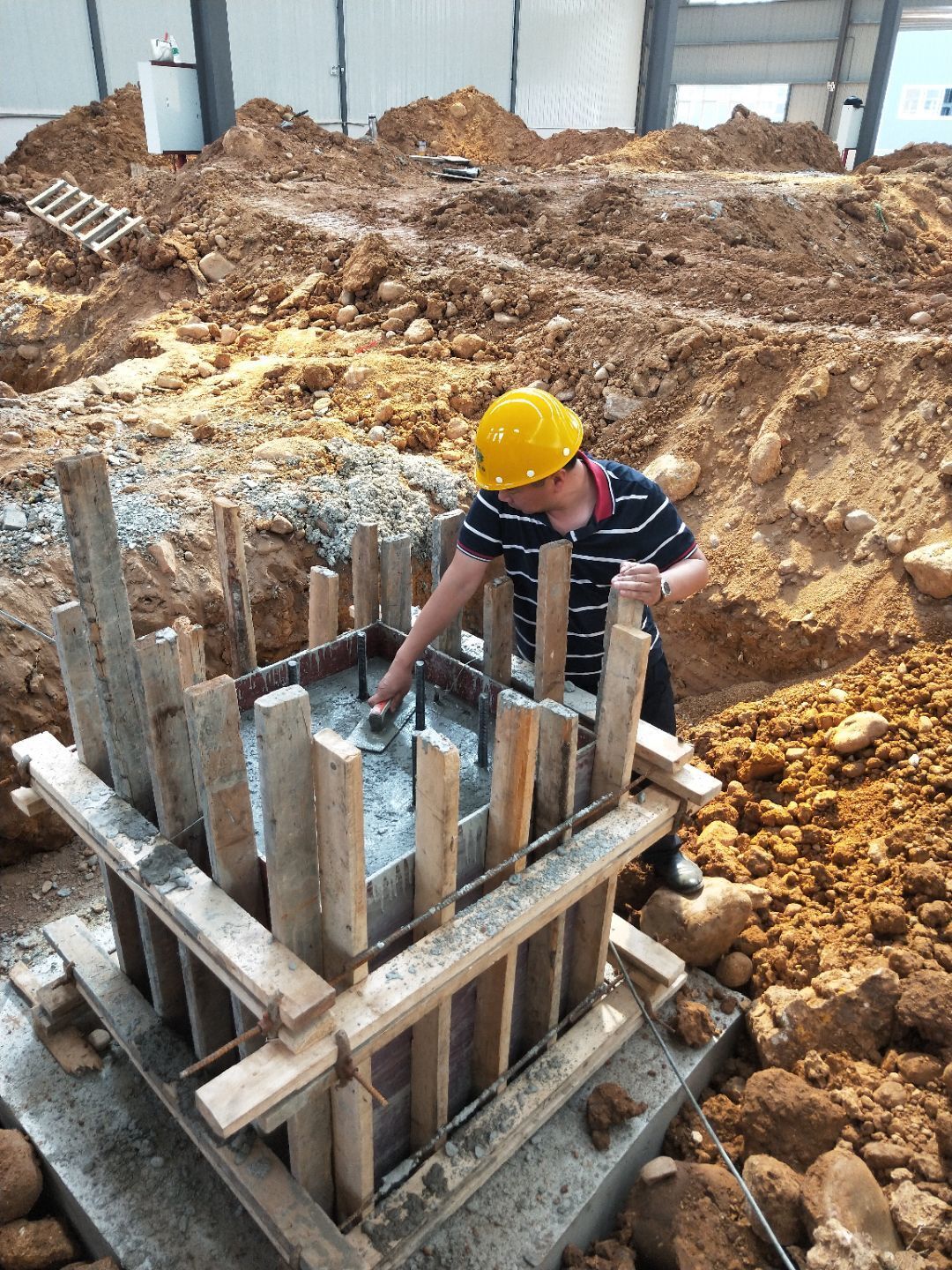

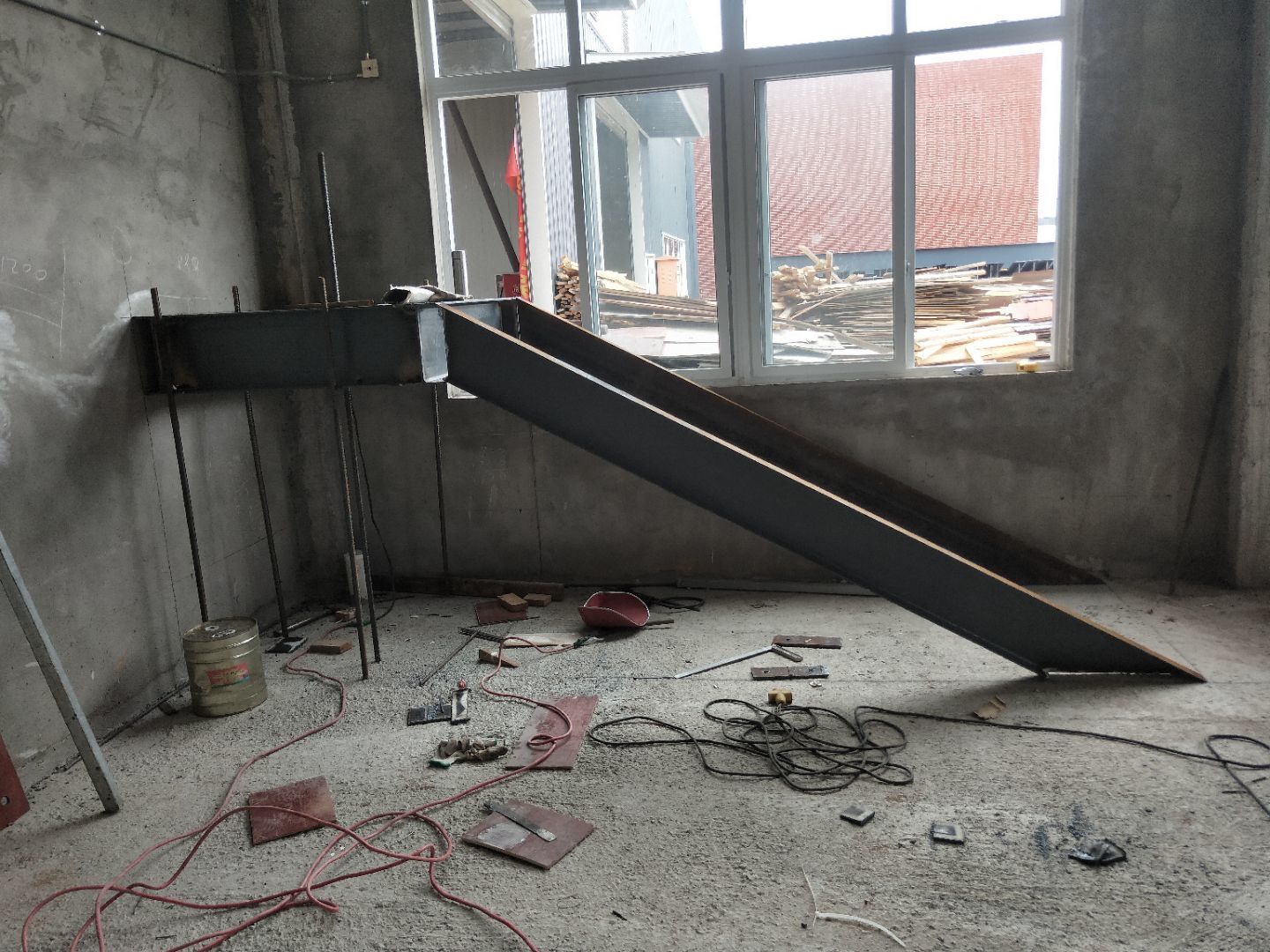

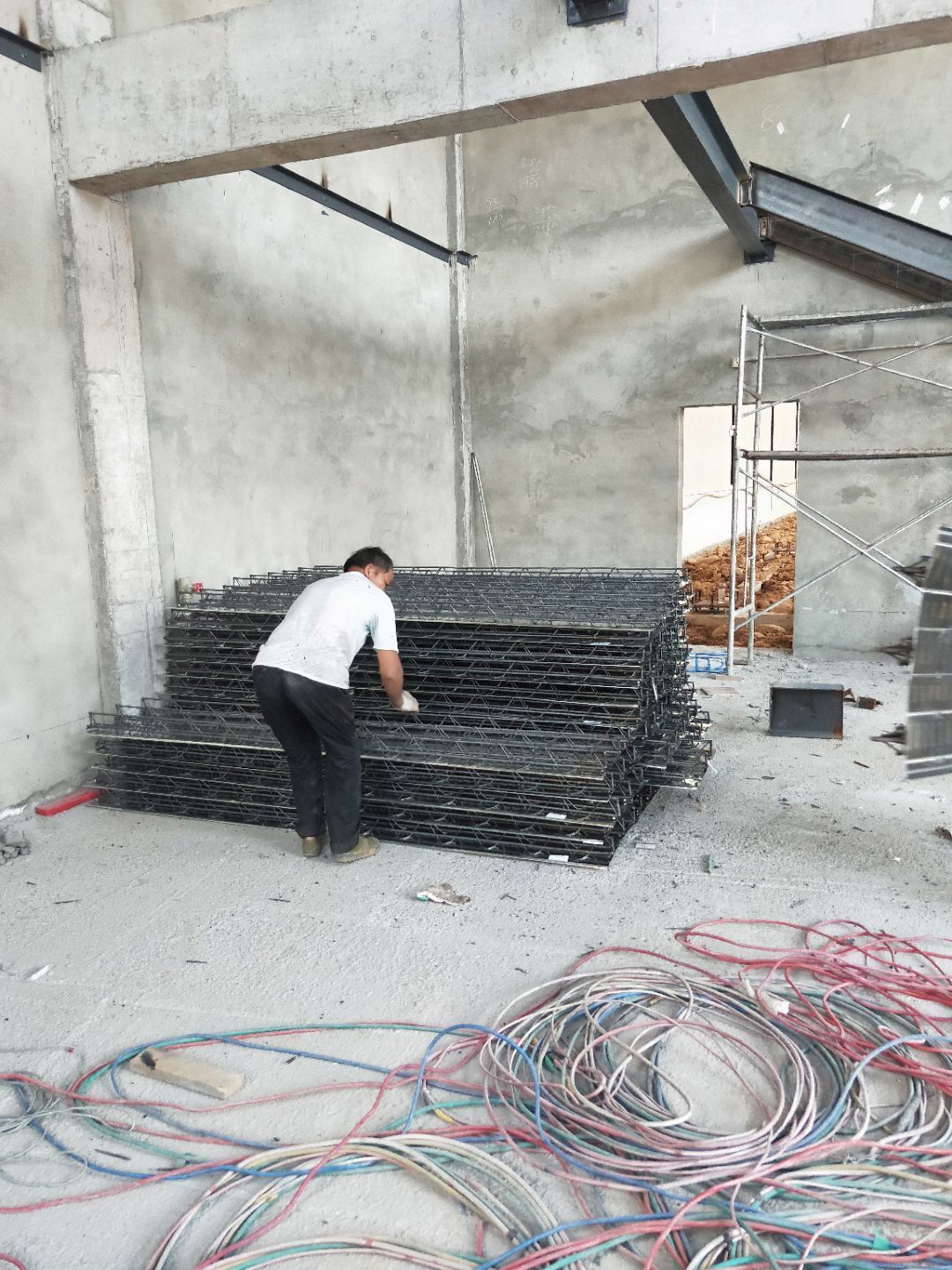

  • 2020-07-06

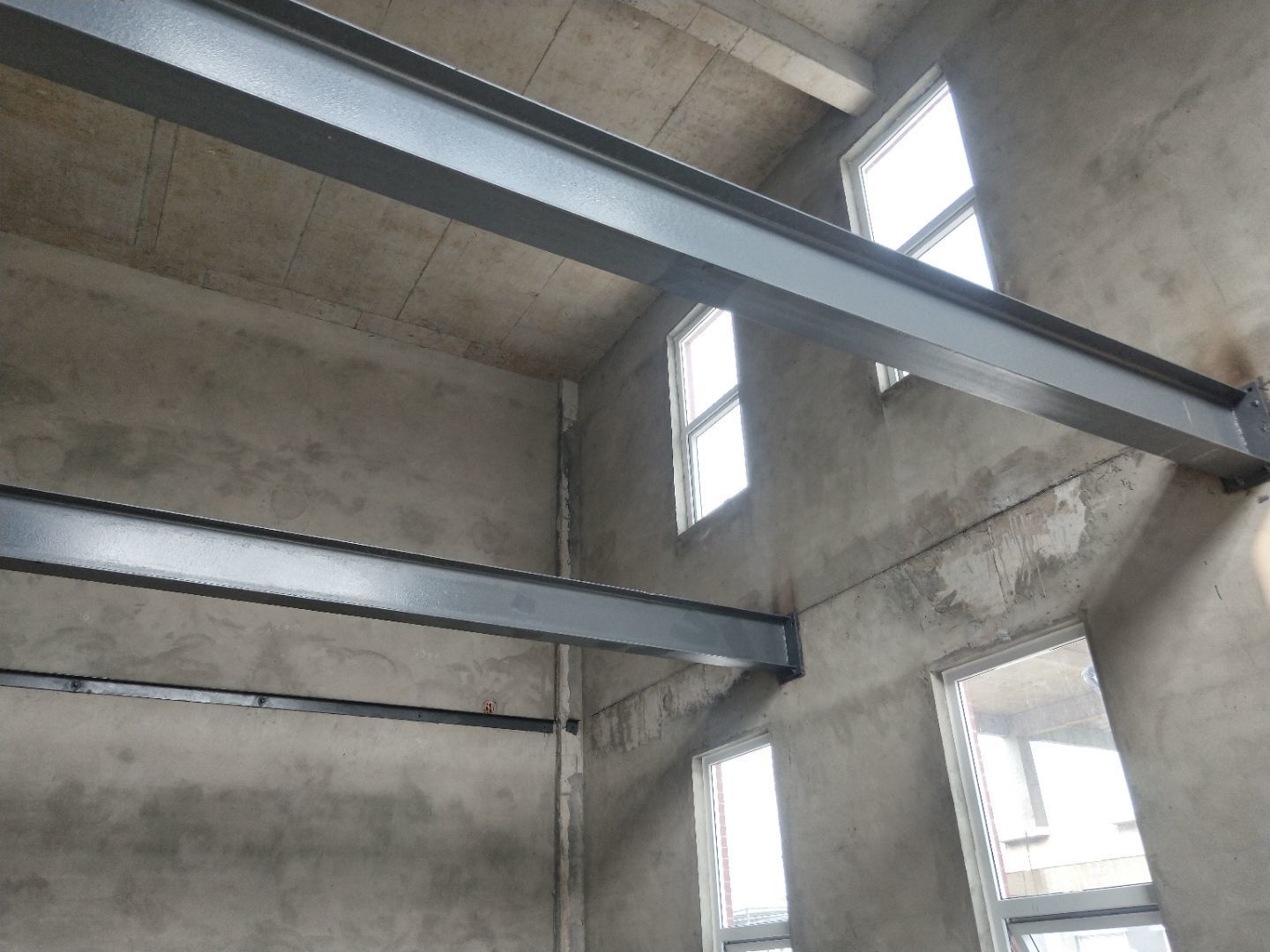

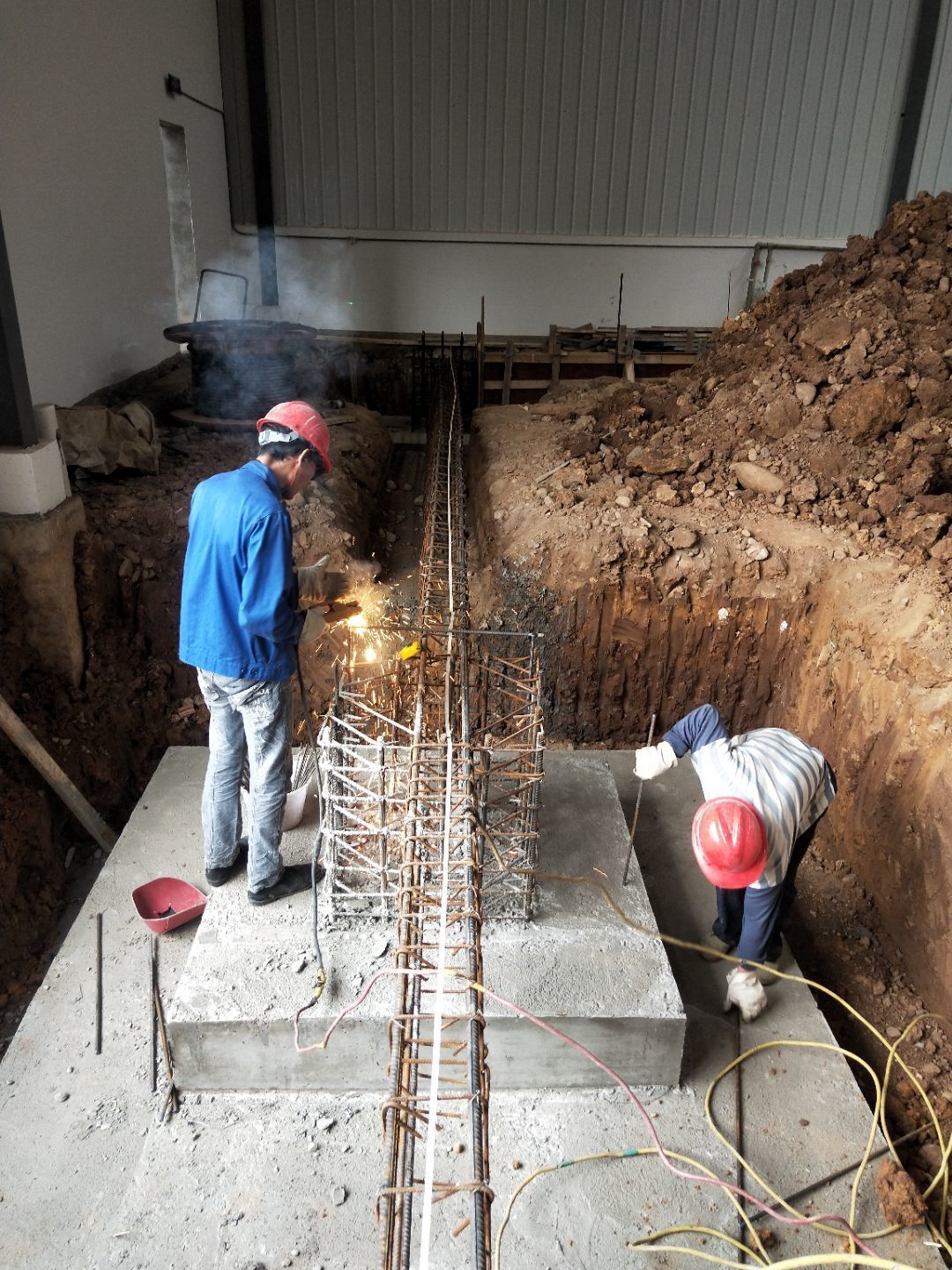

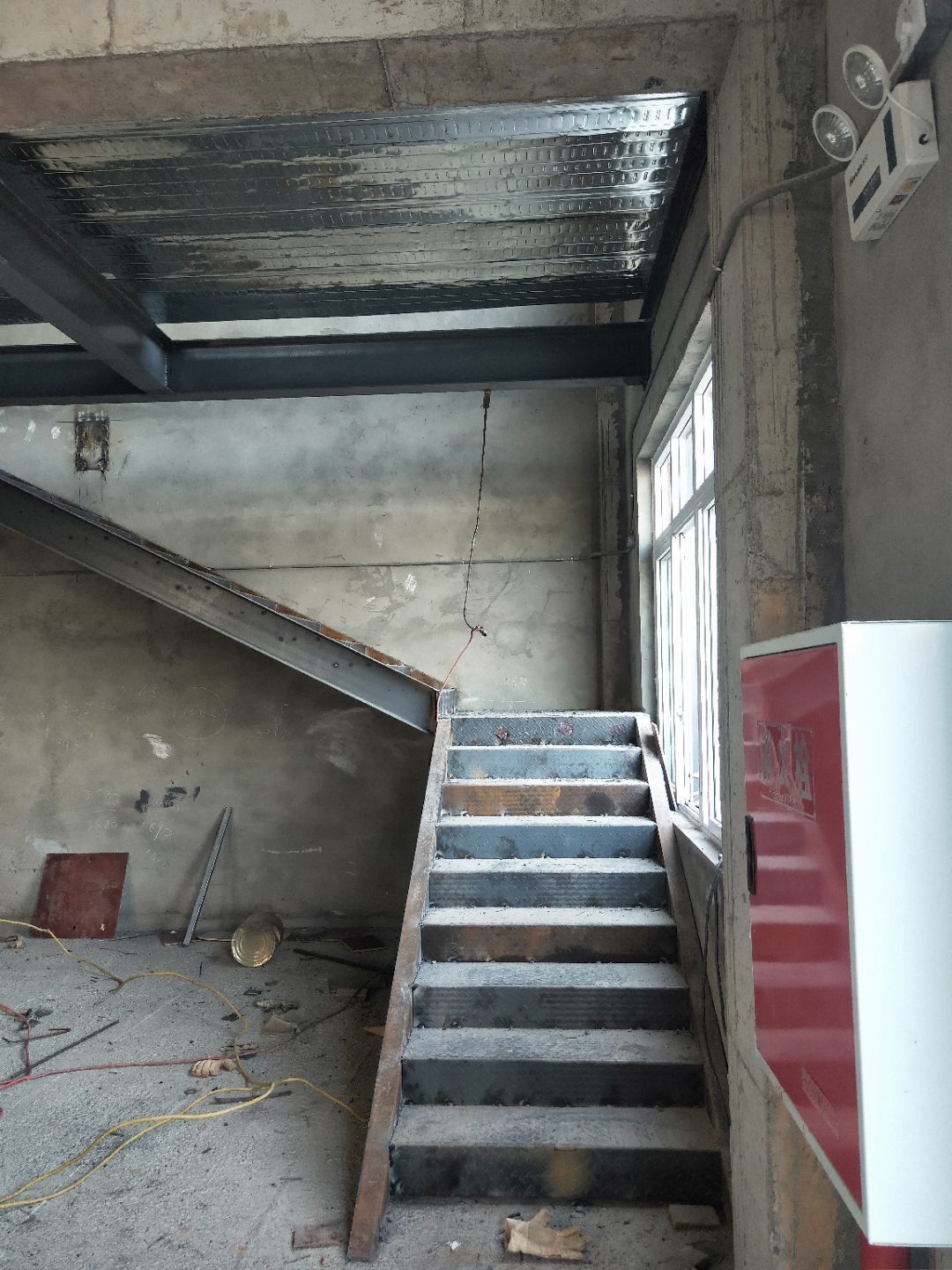

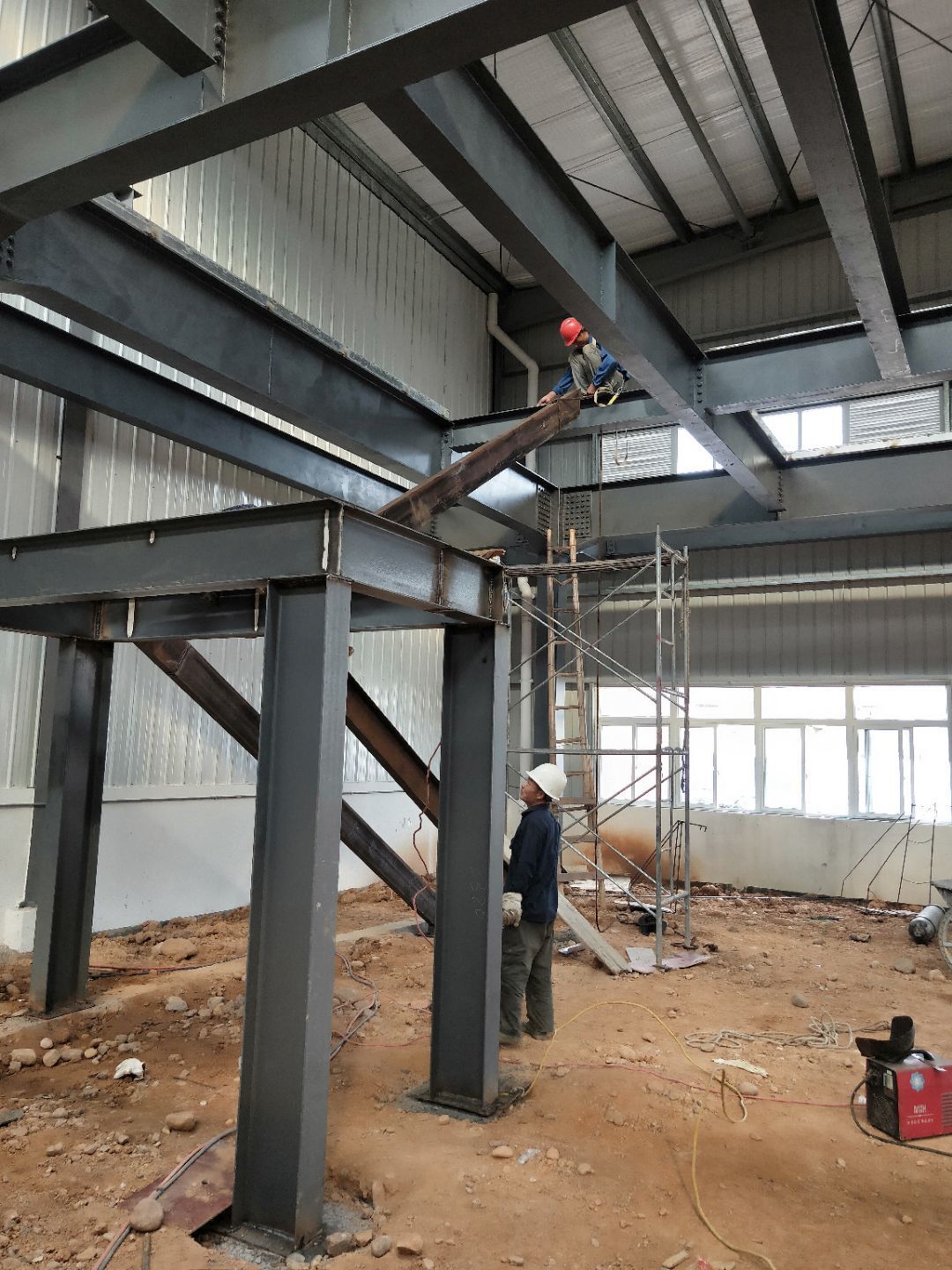

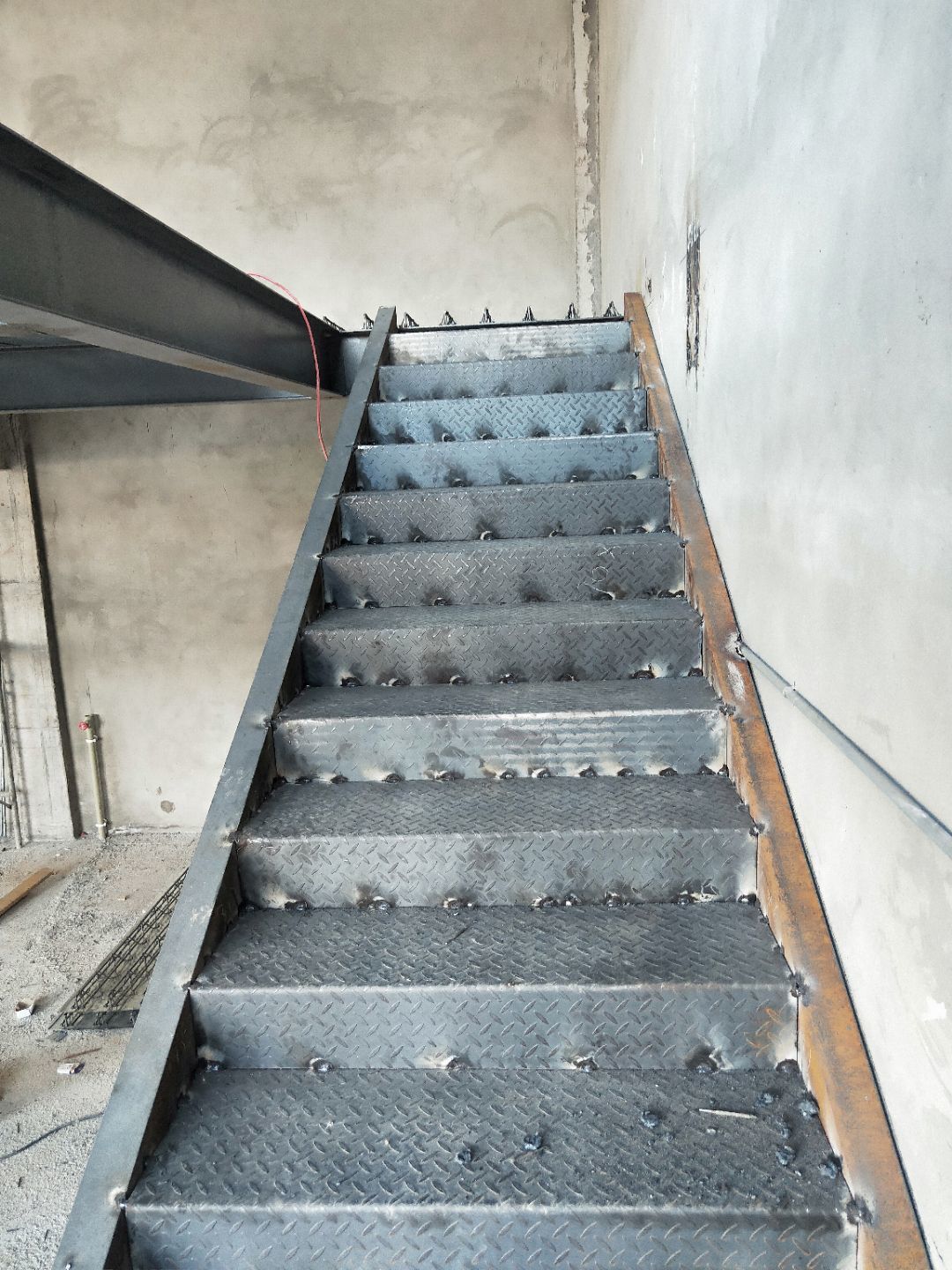

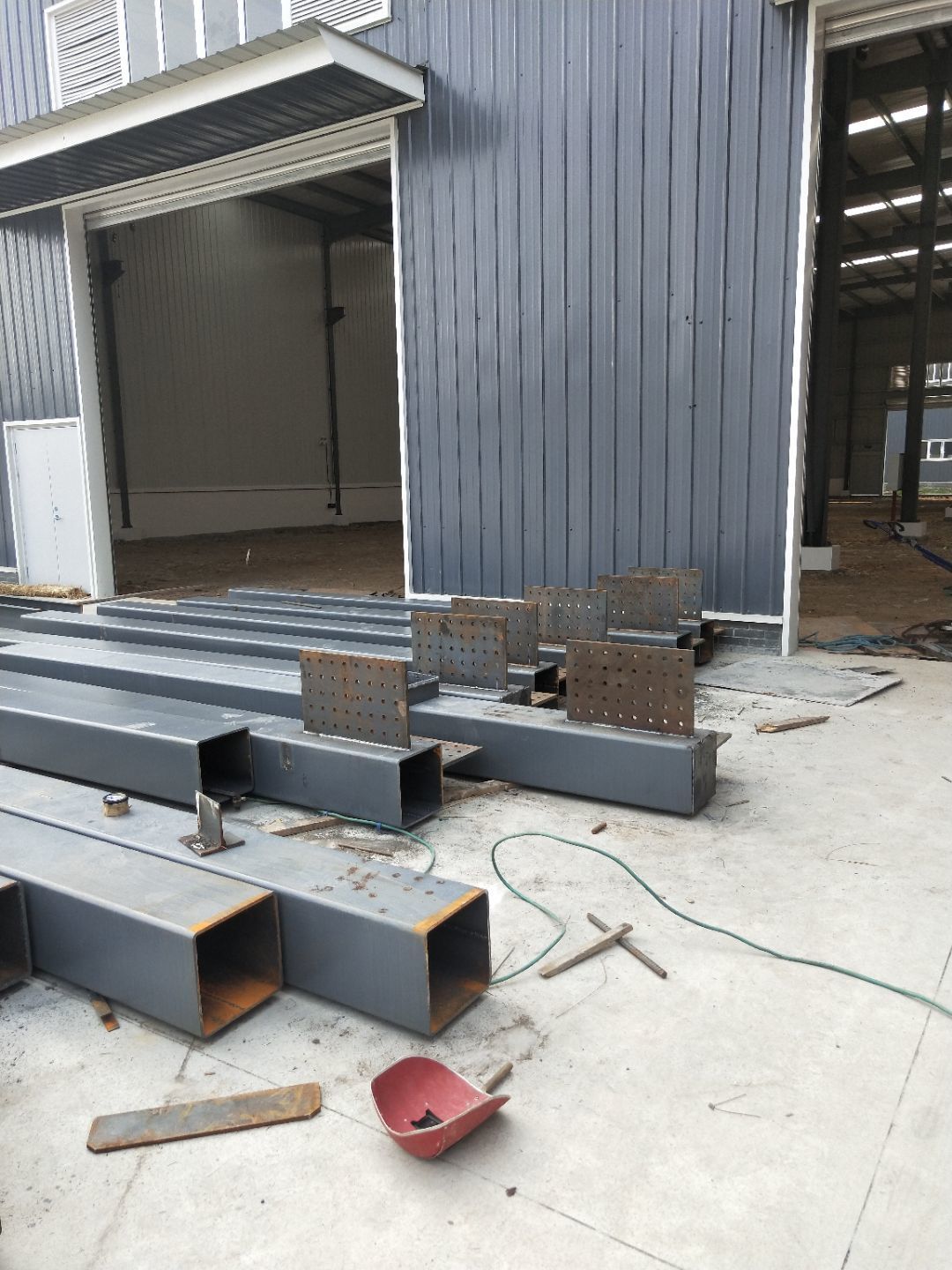

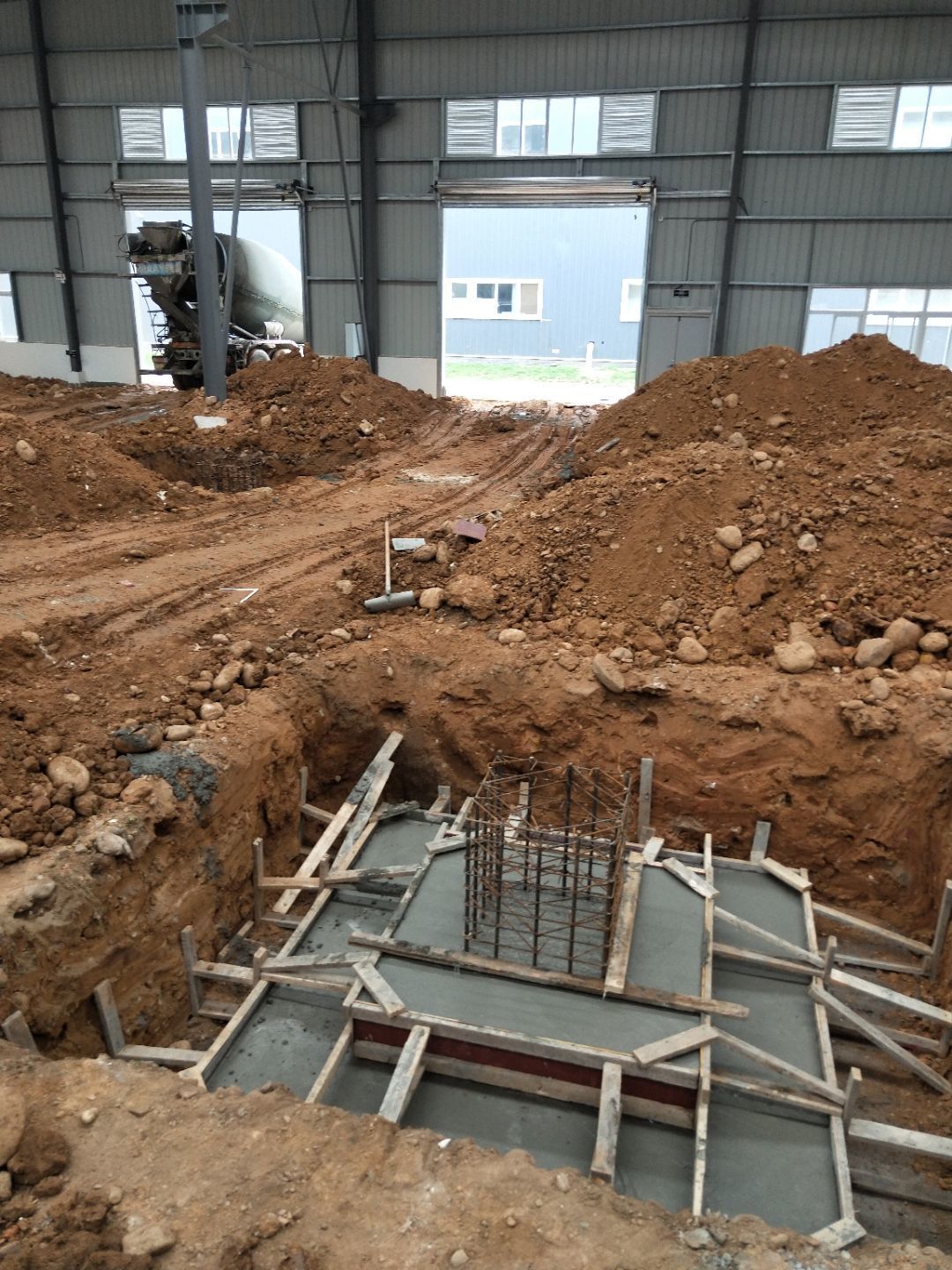

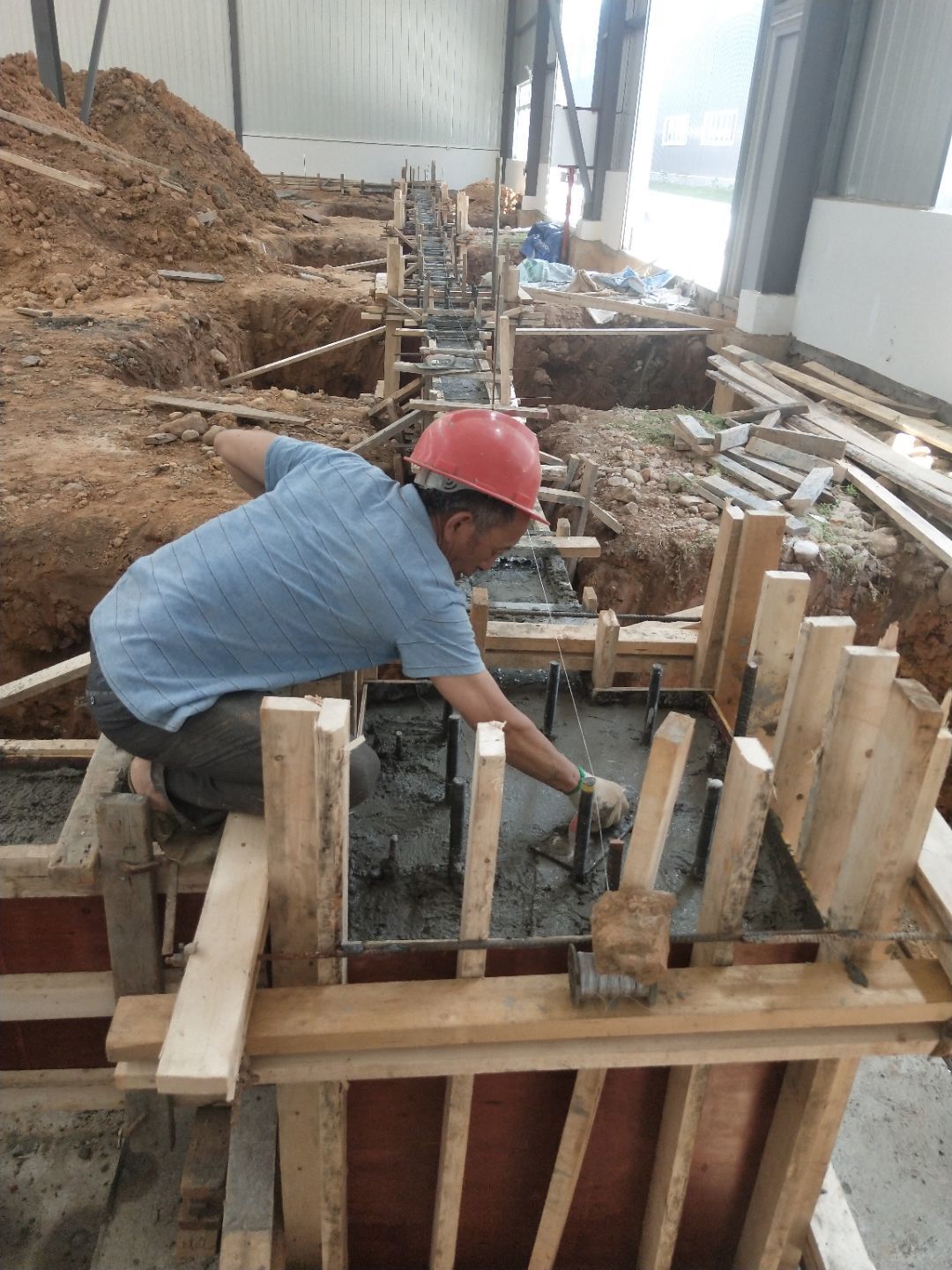

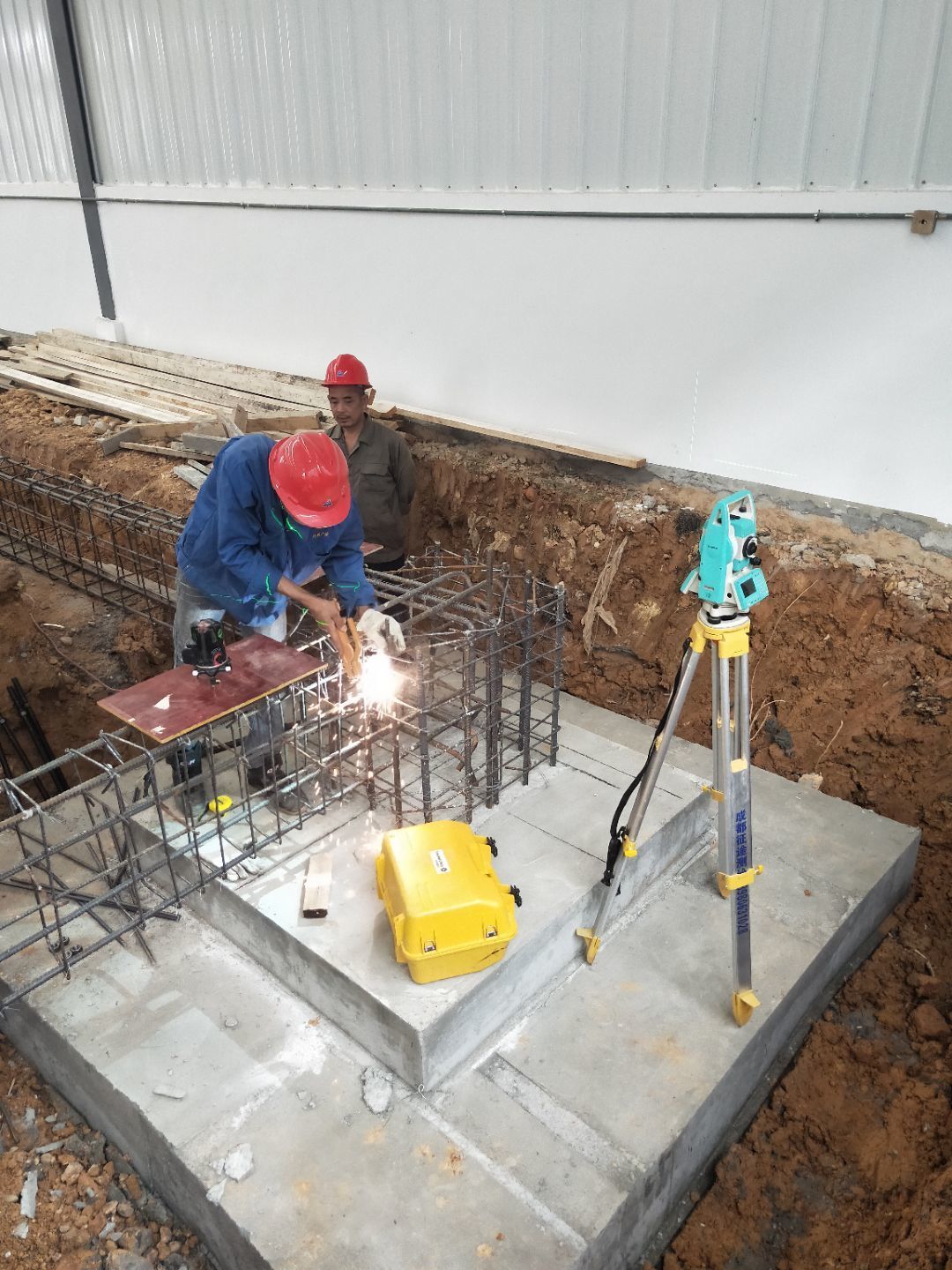

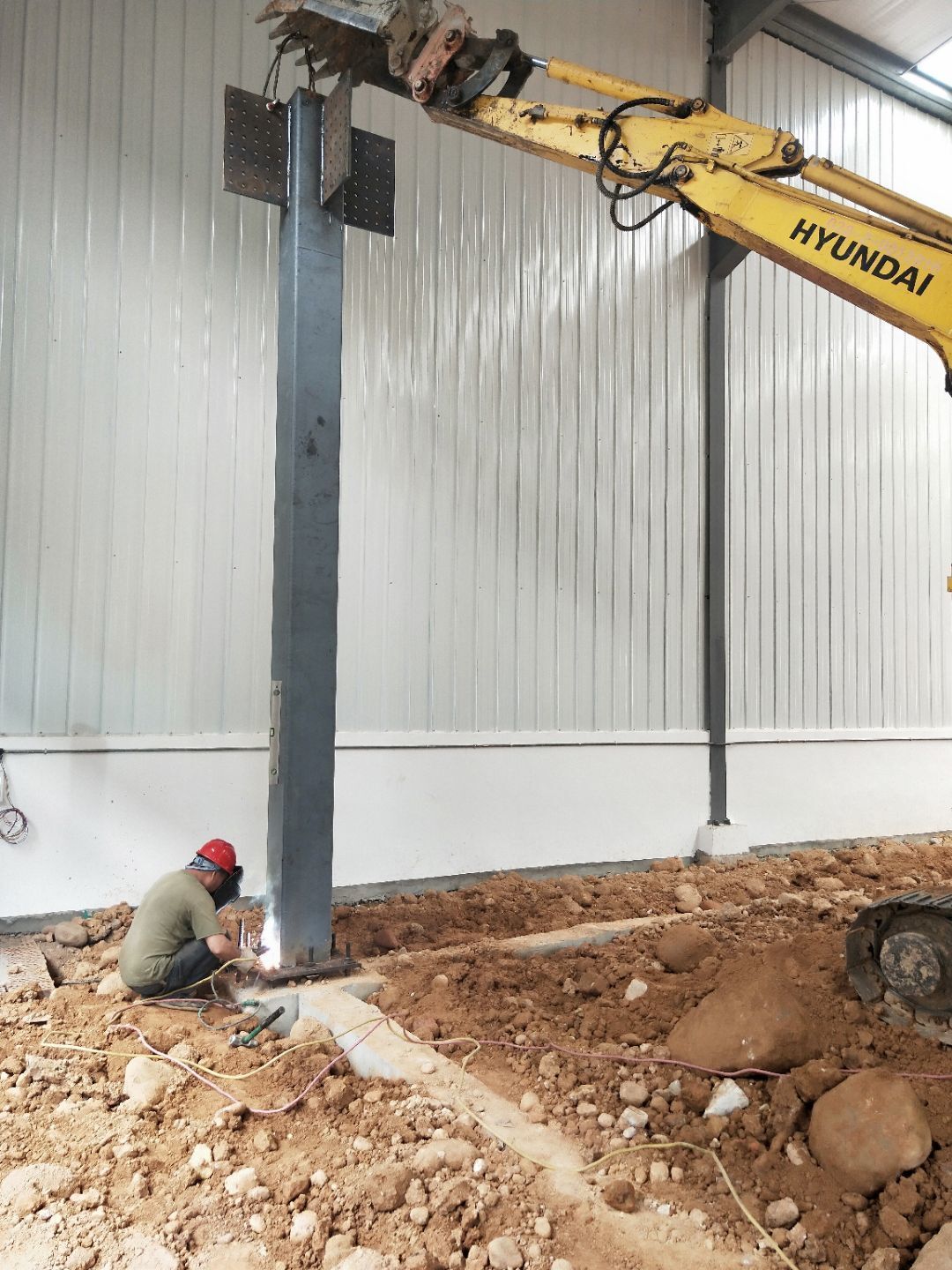

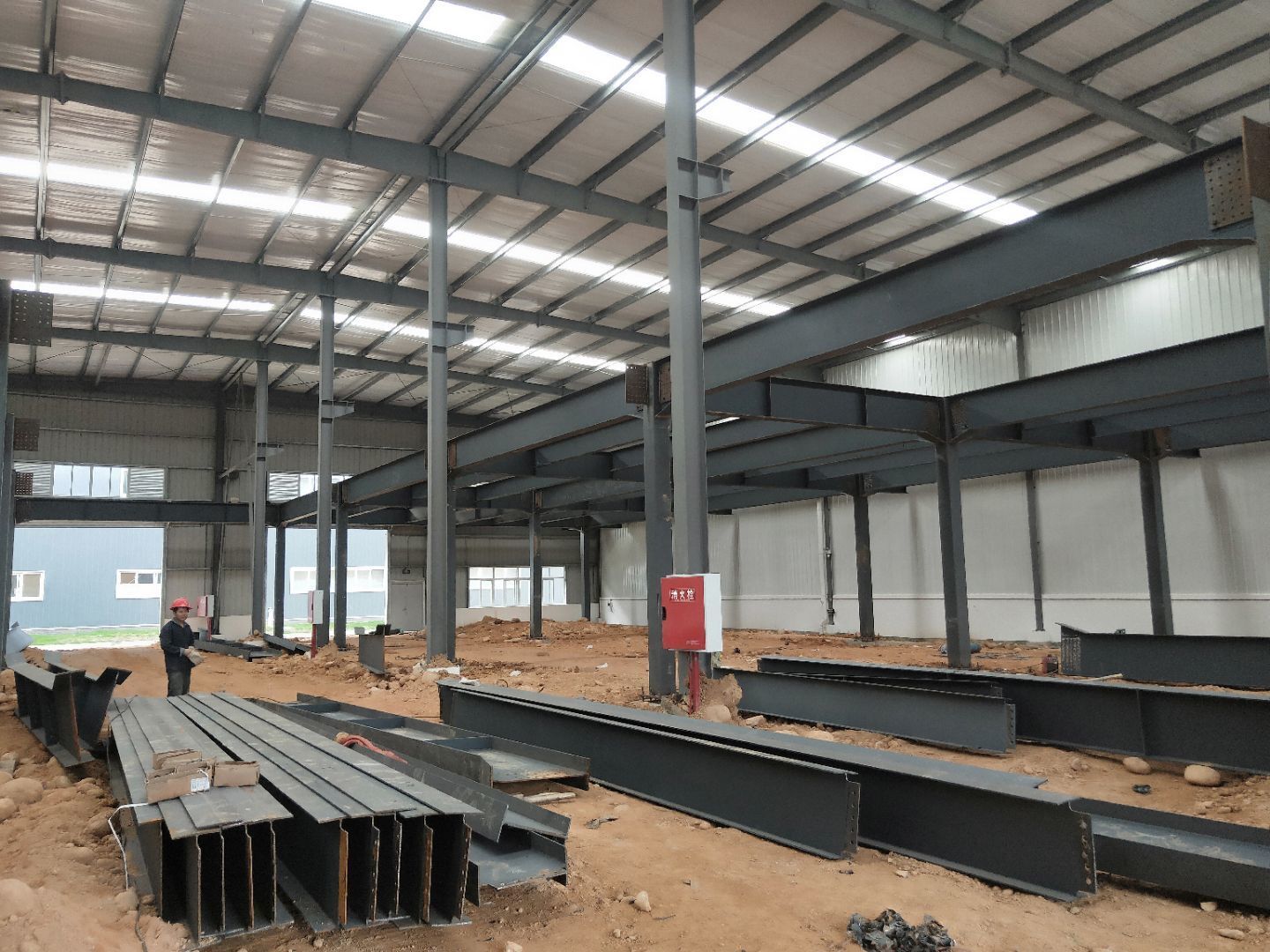

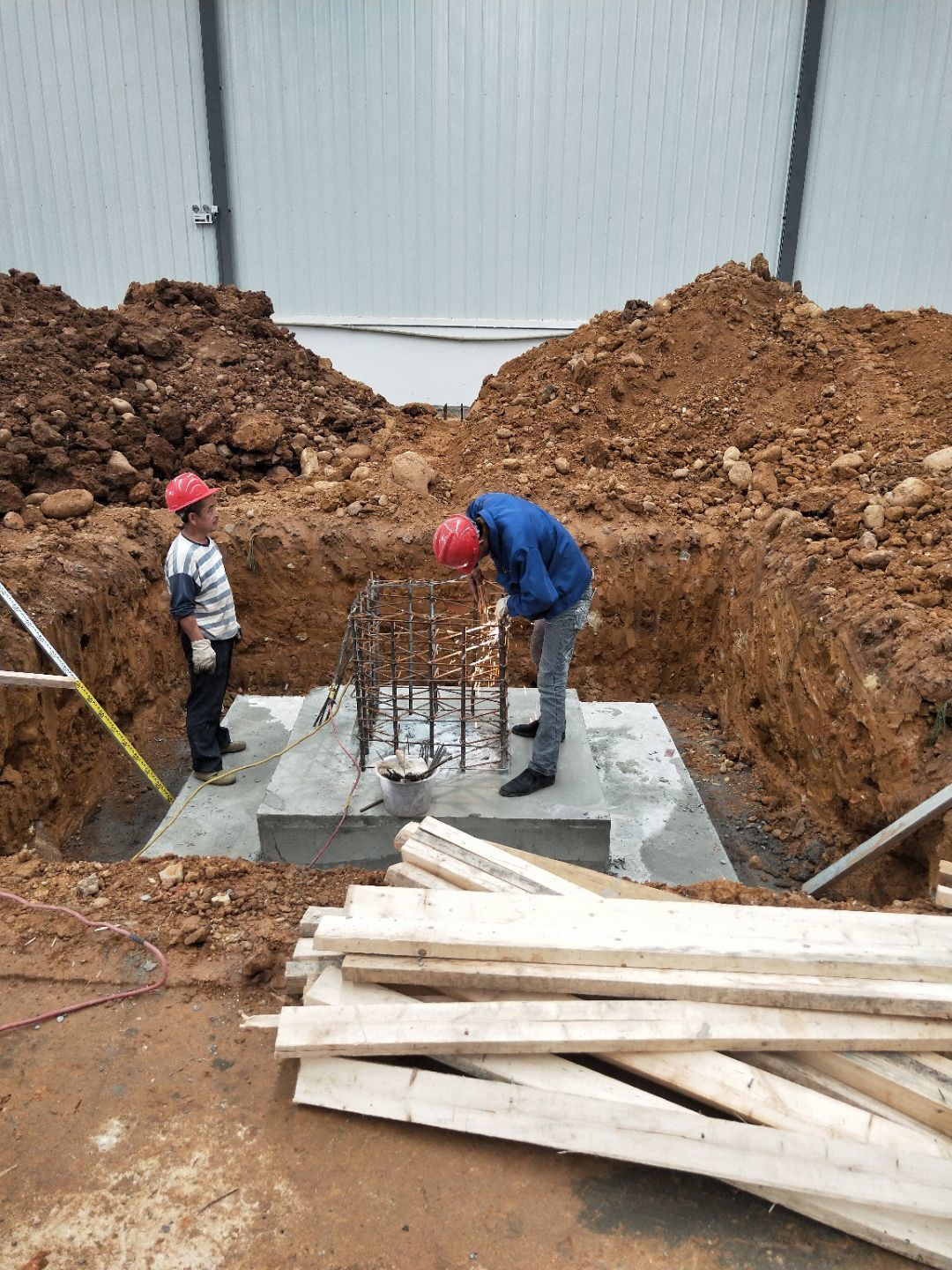

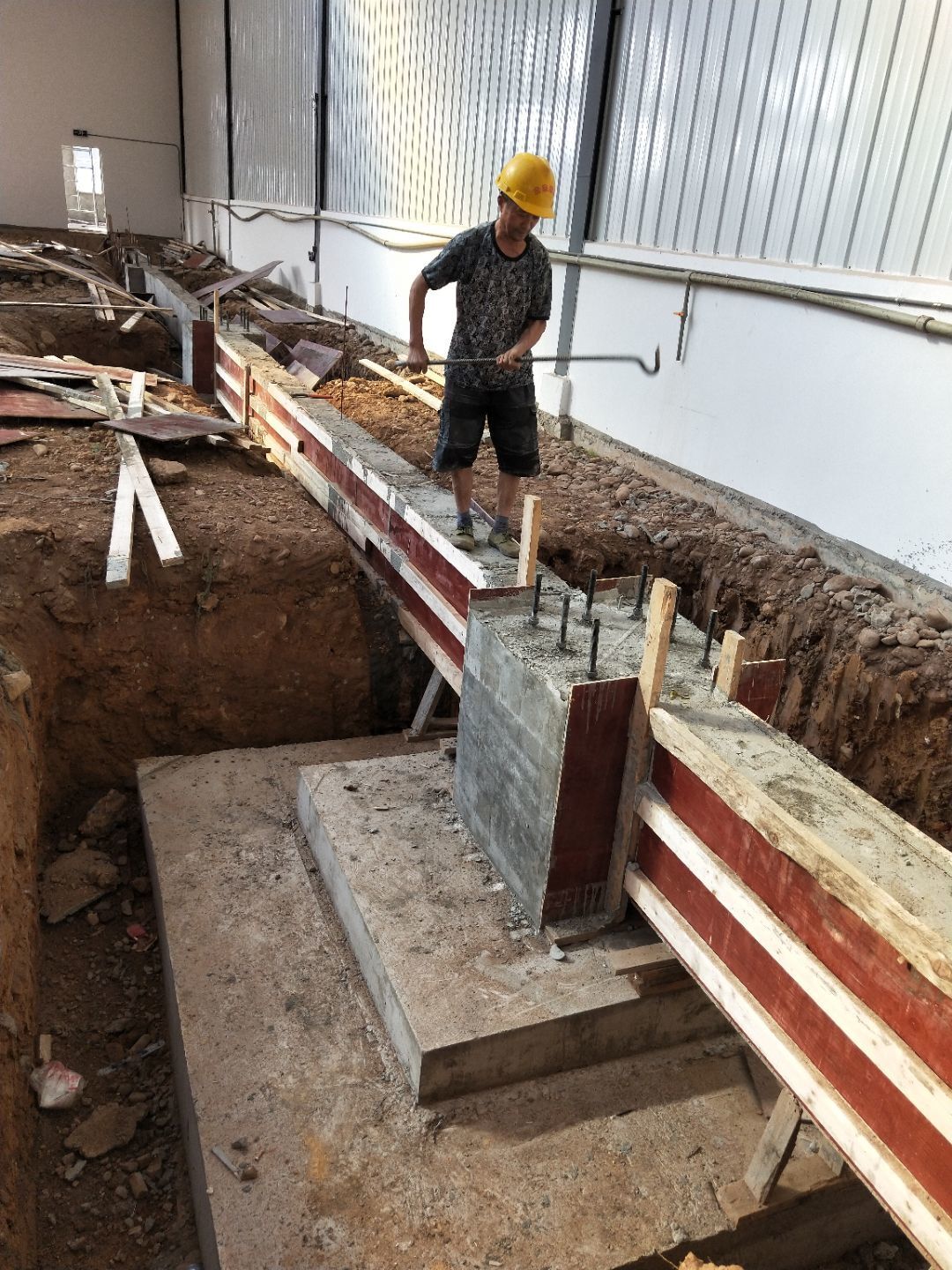

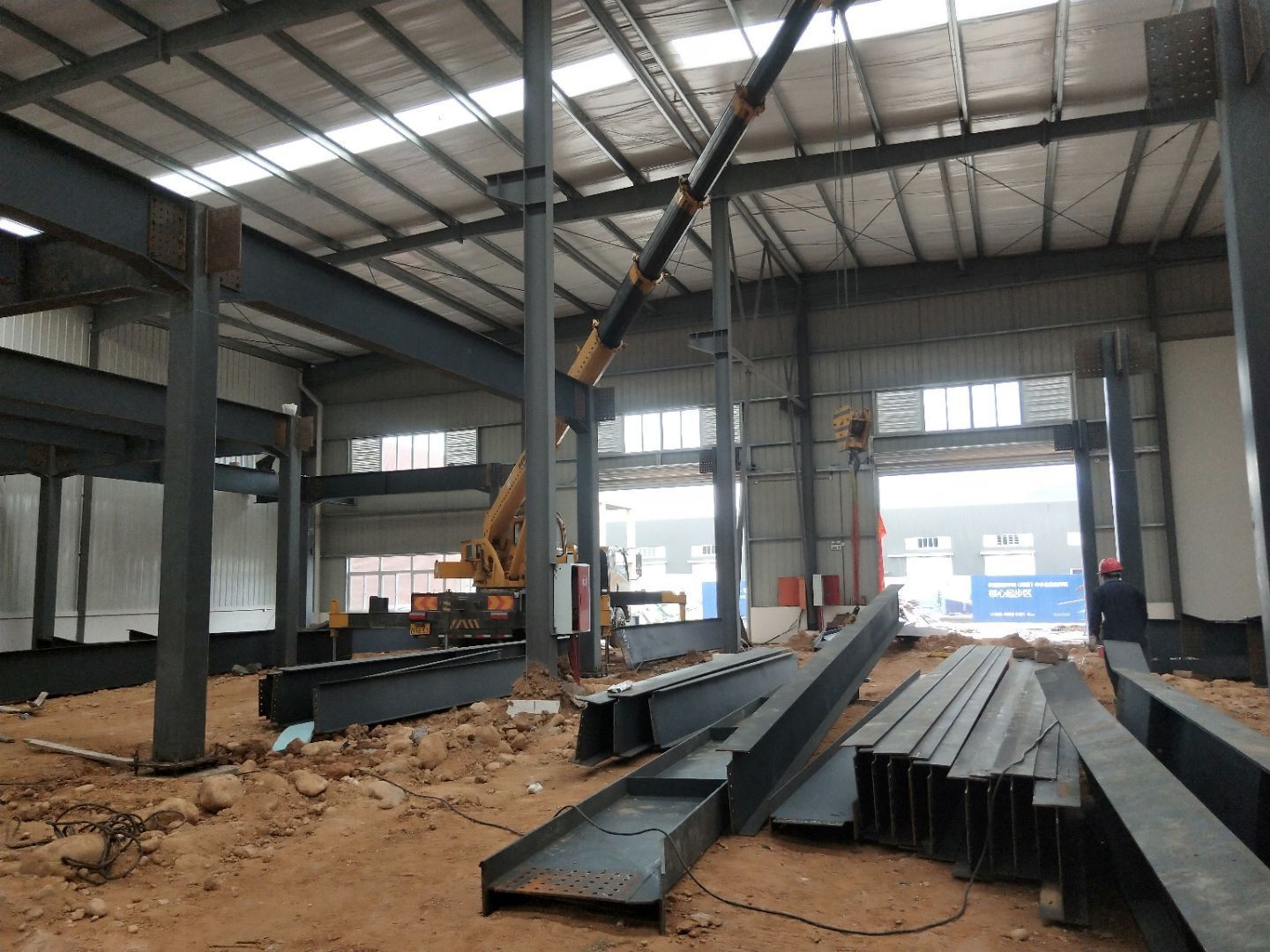

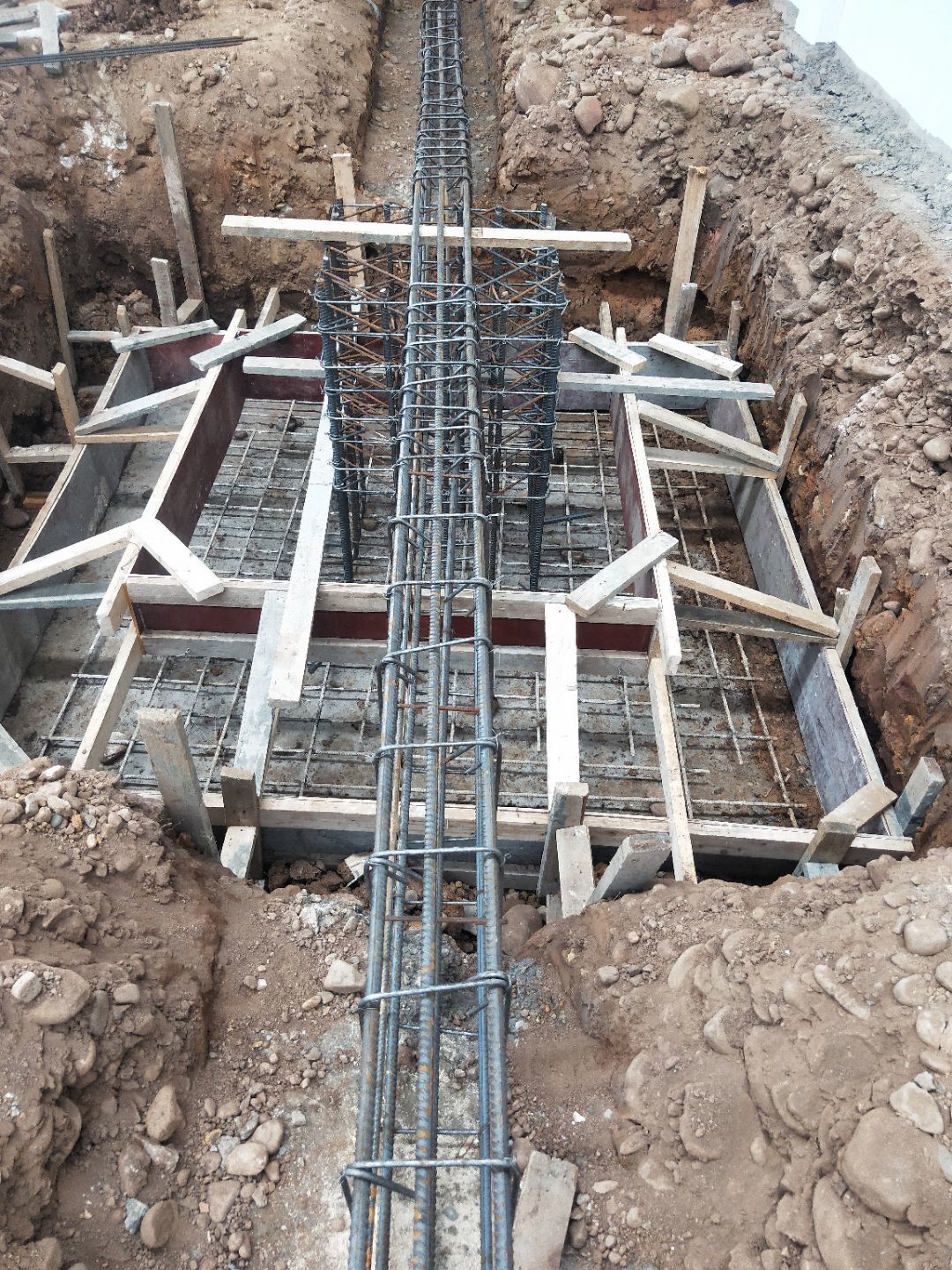

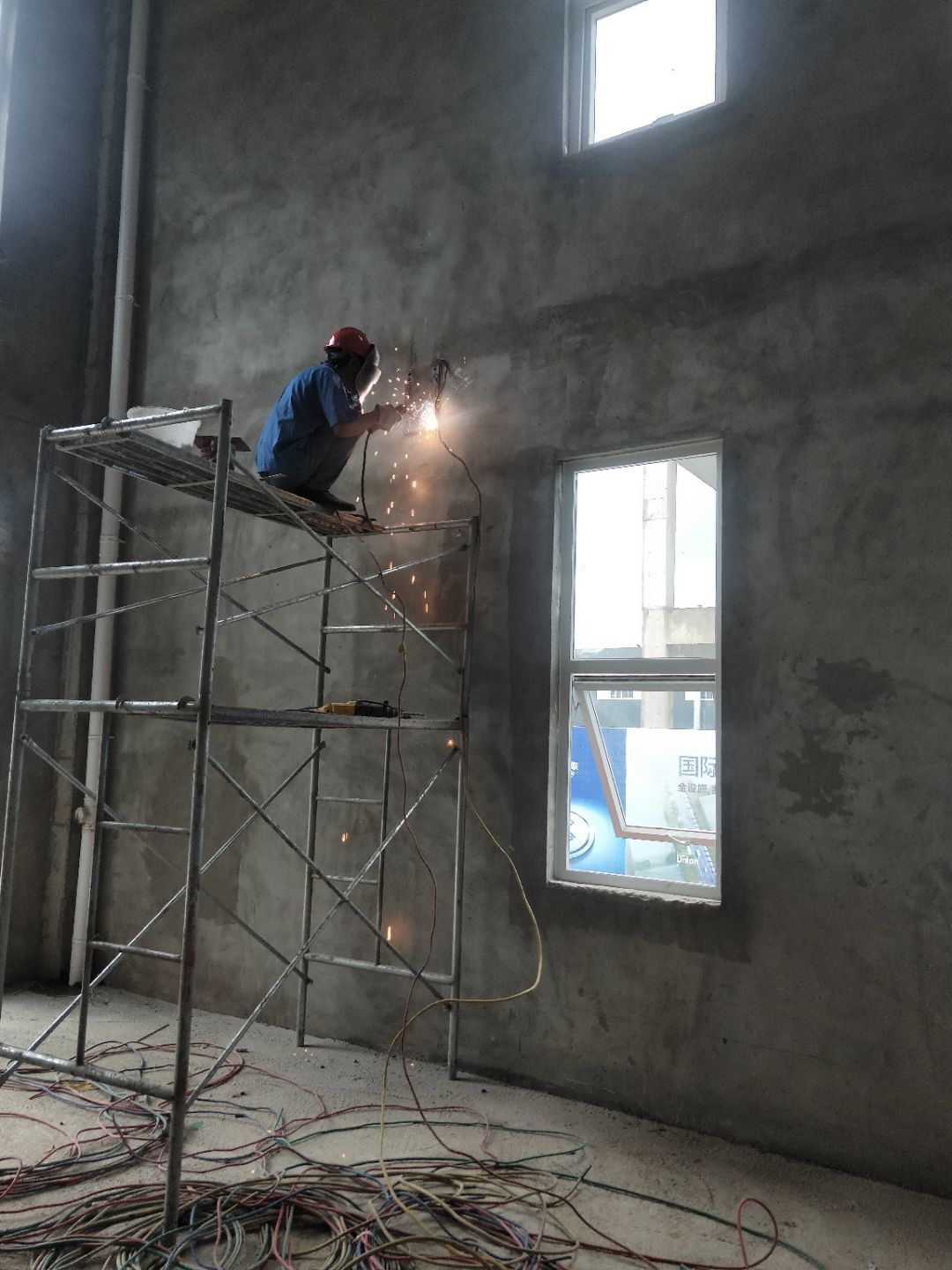

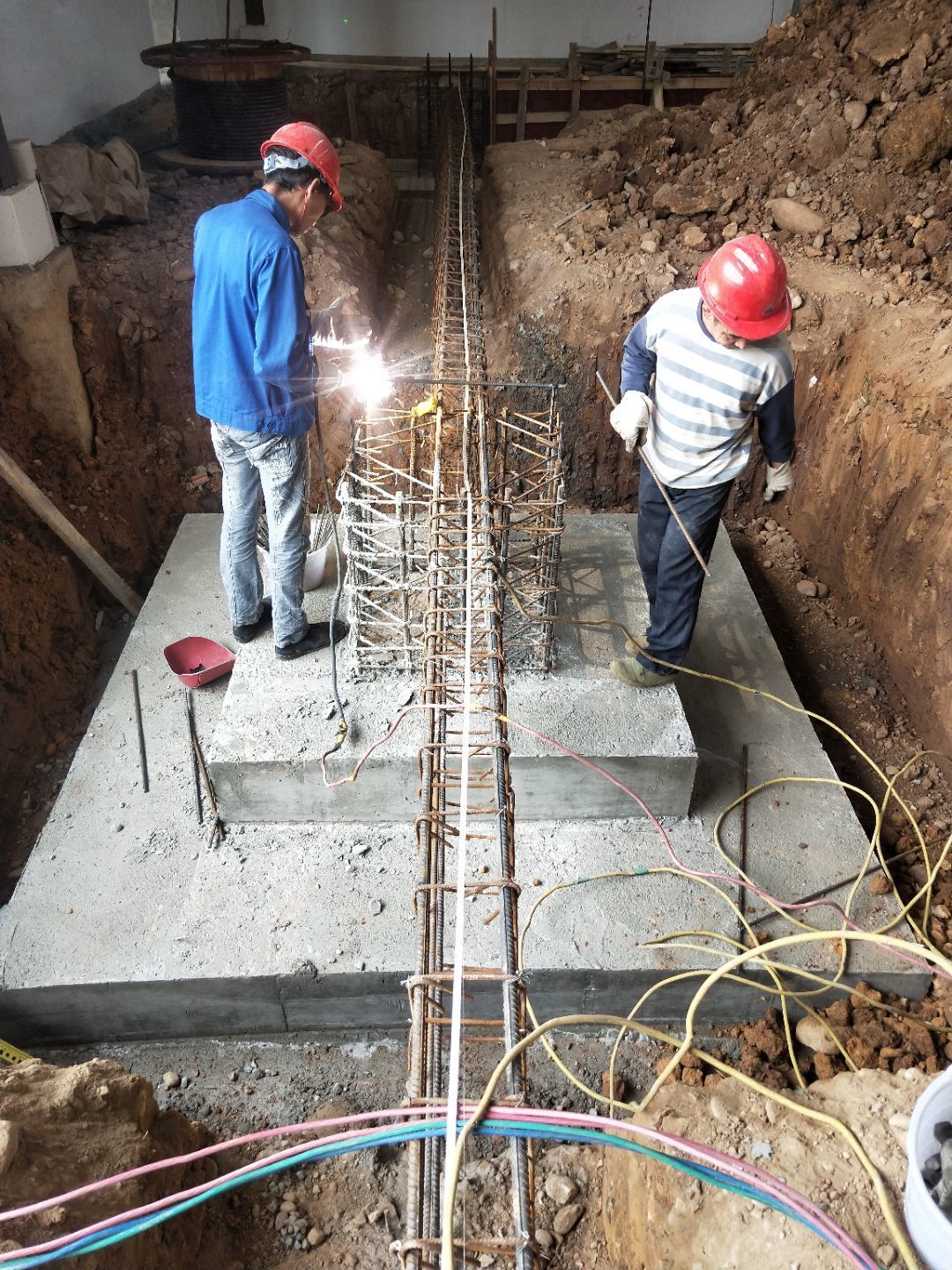

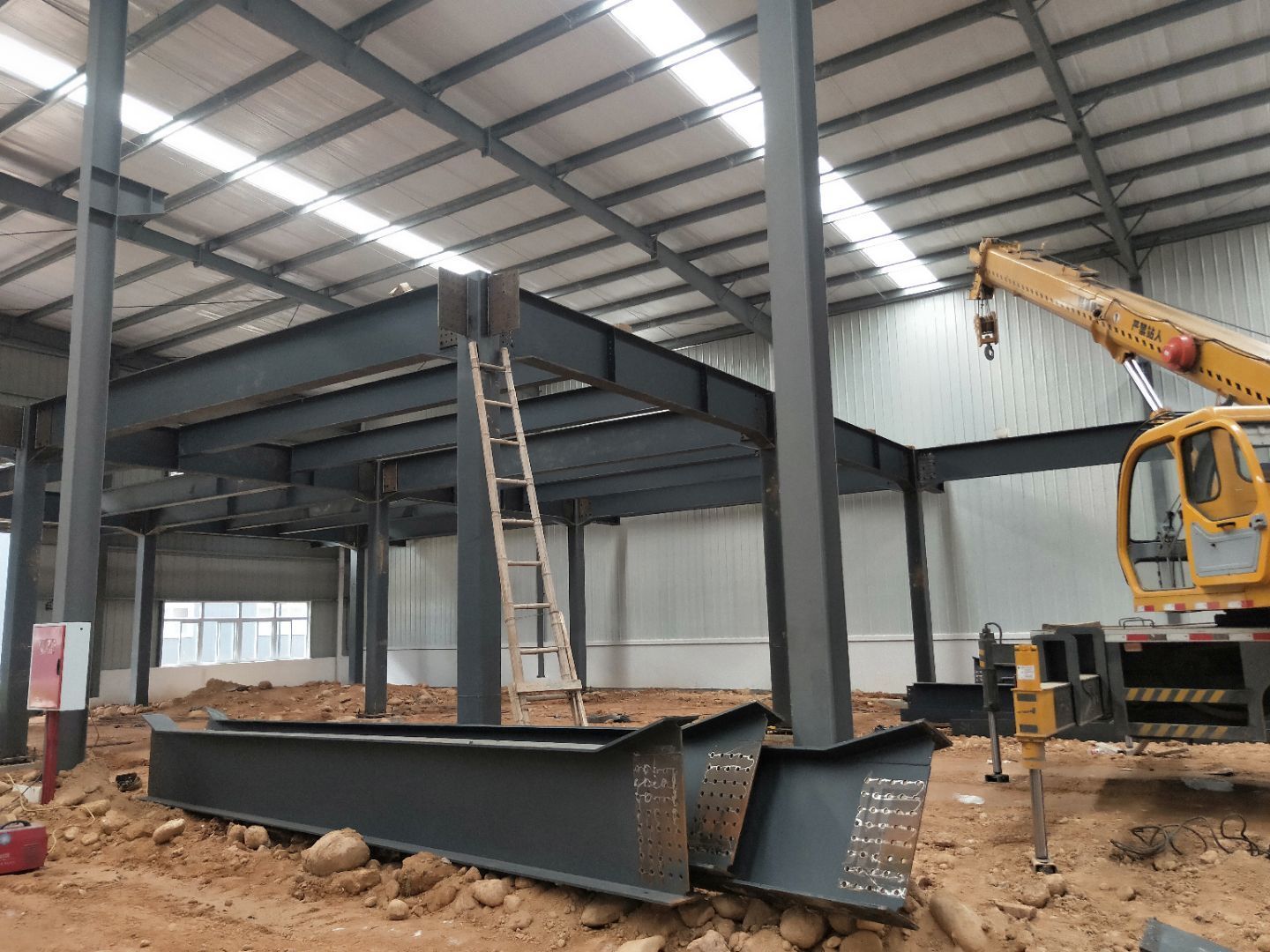

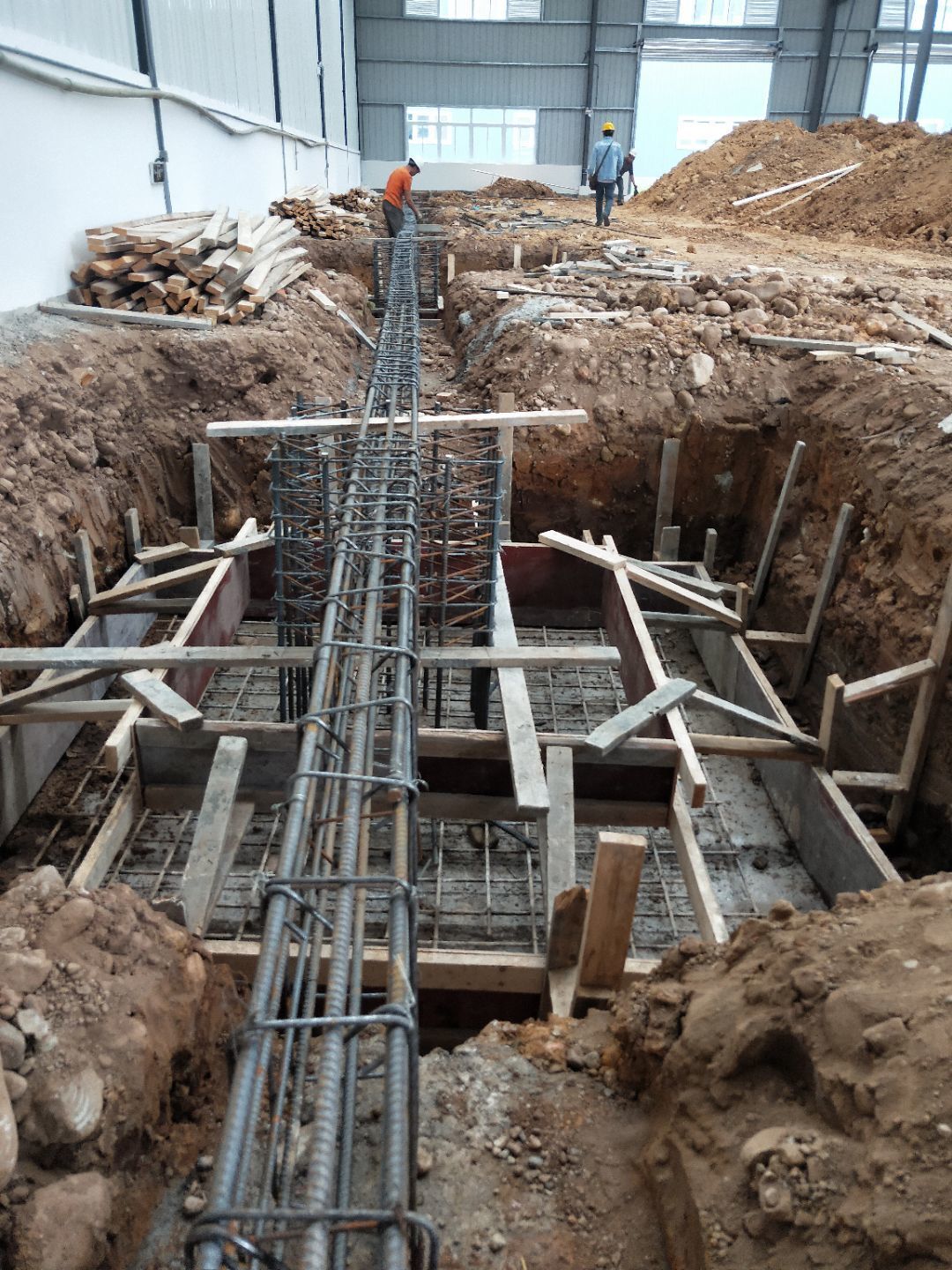

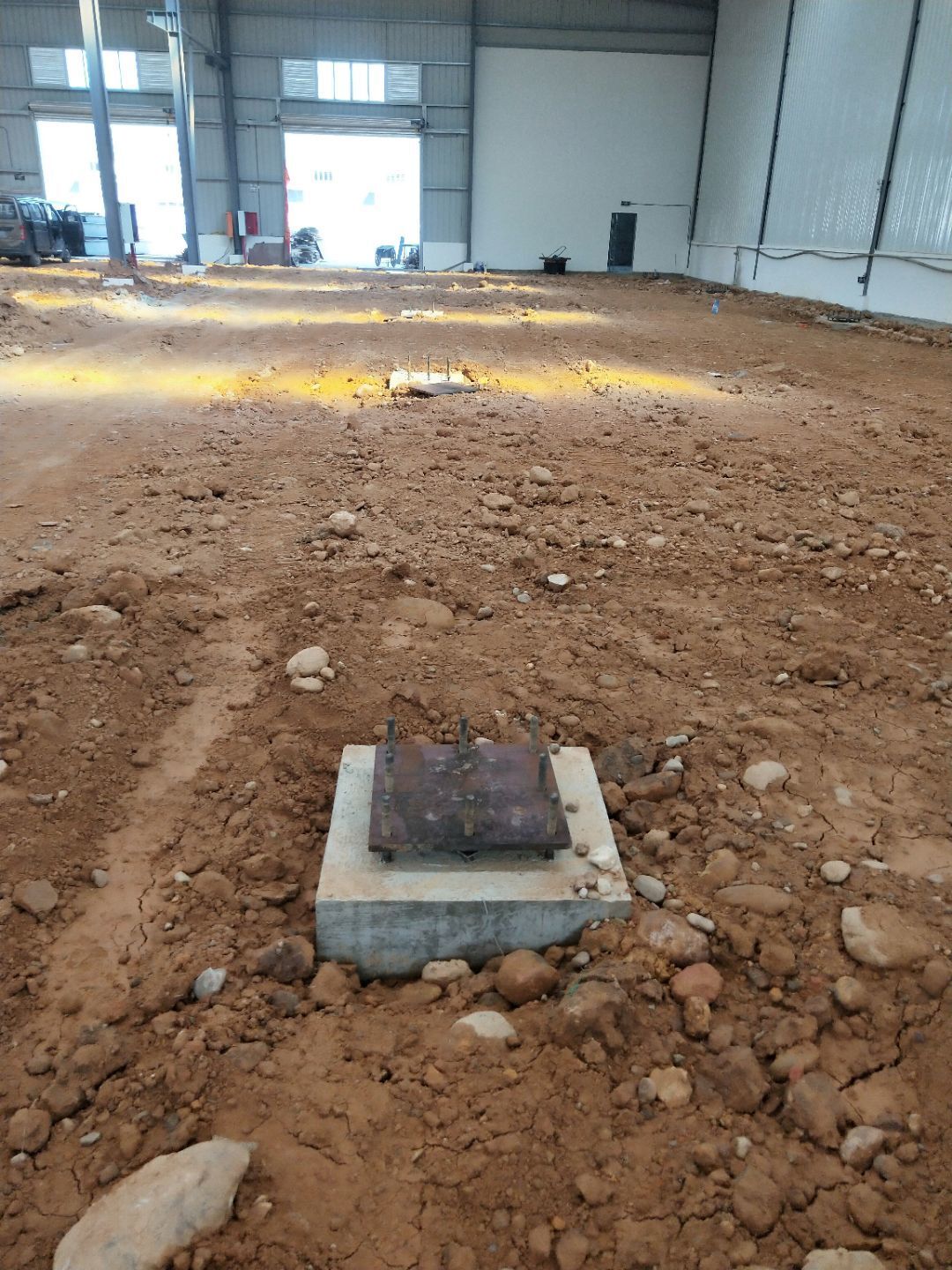

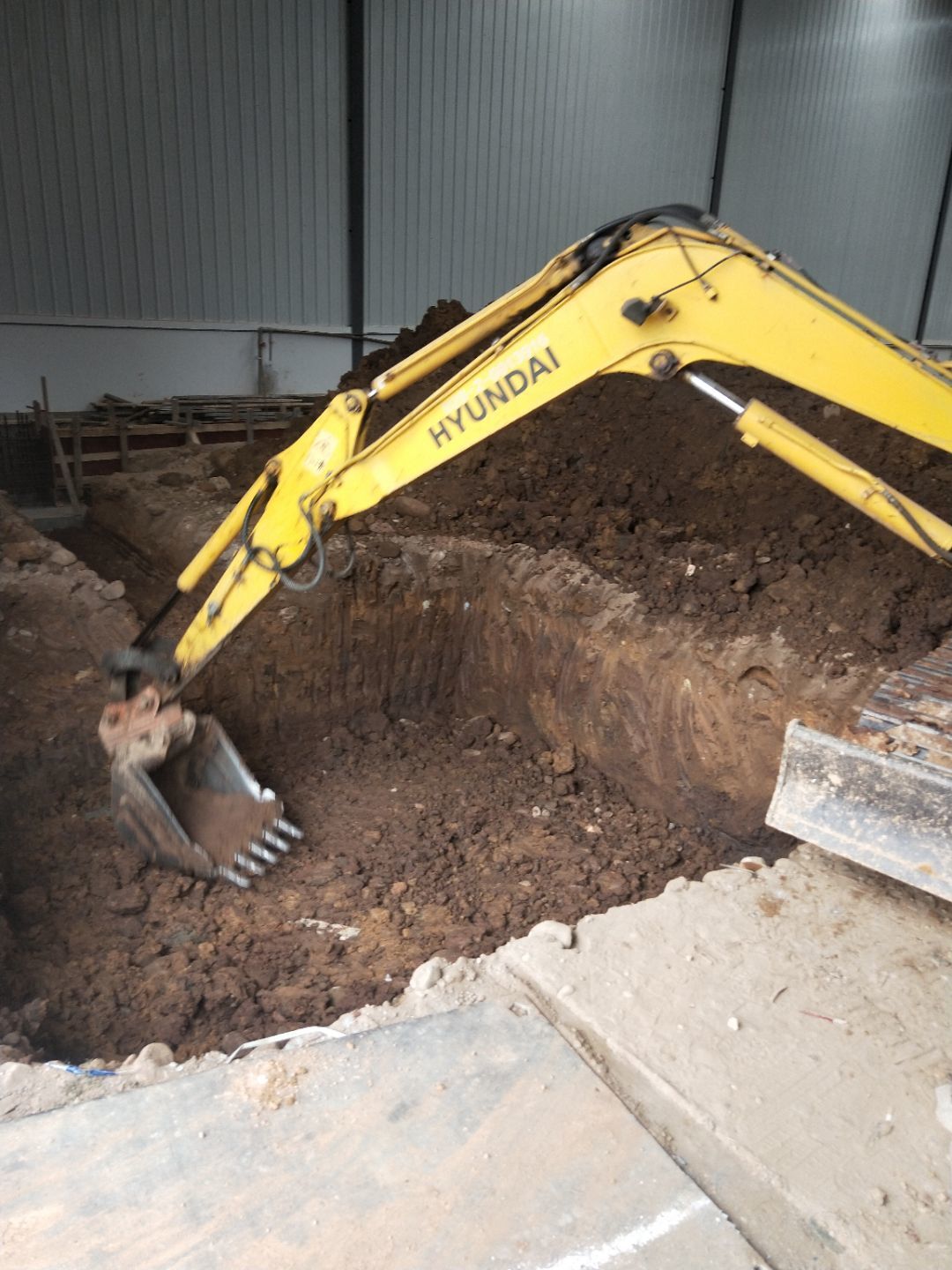

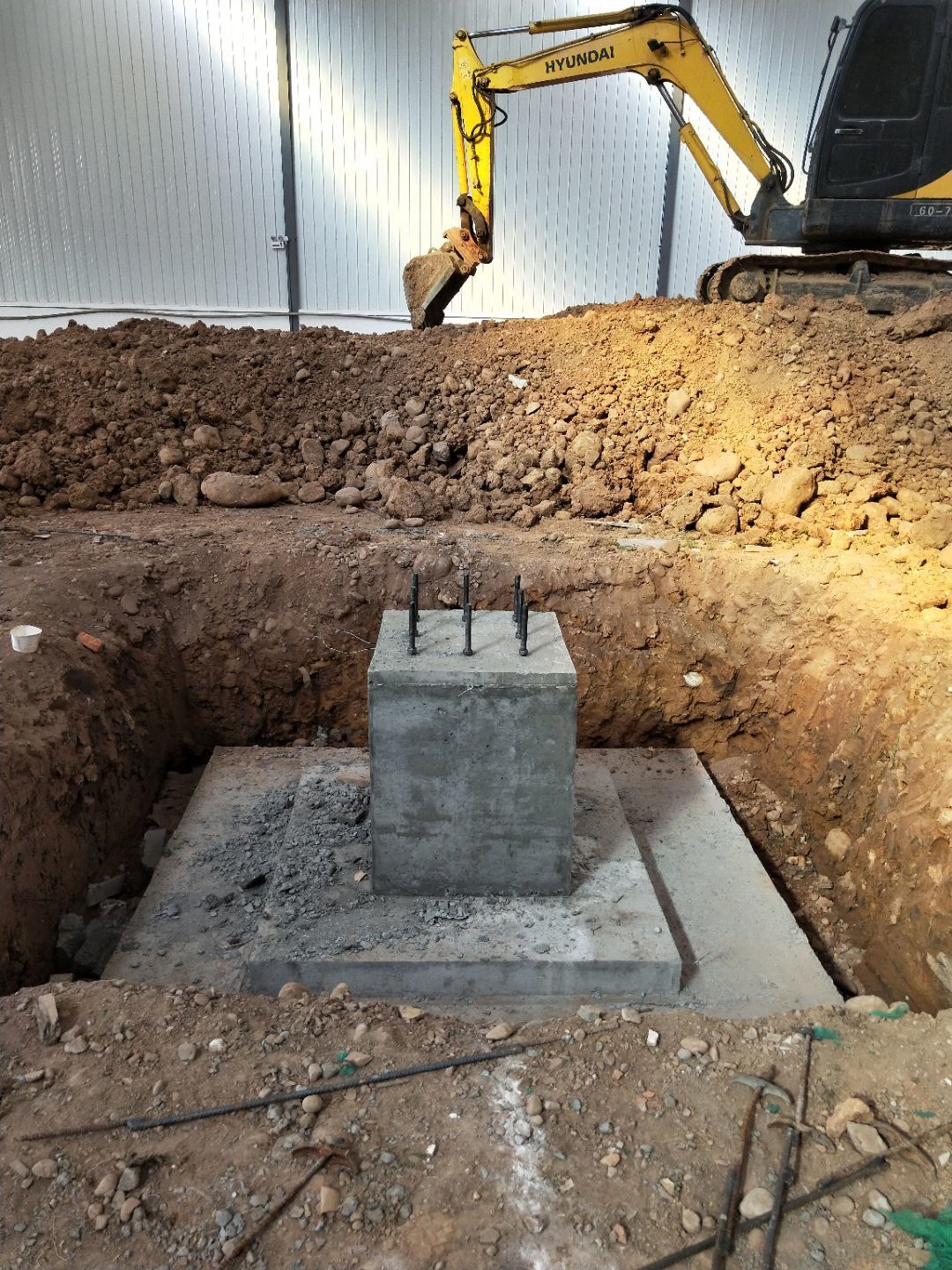

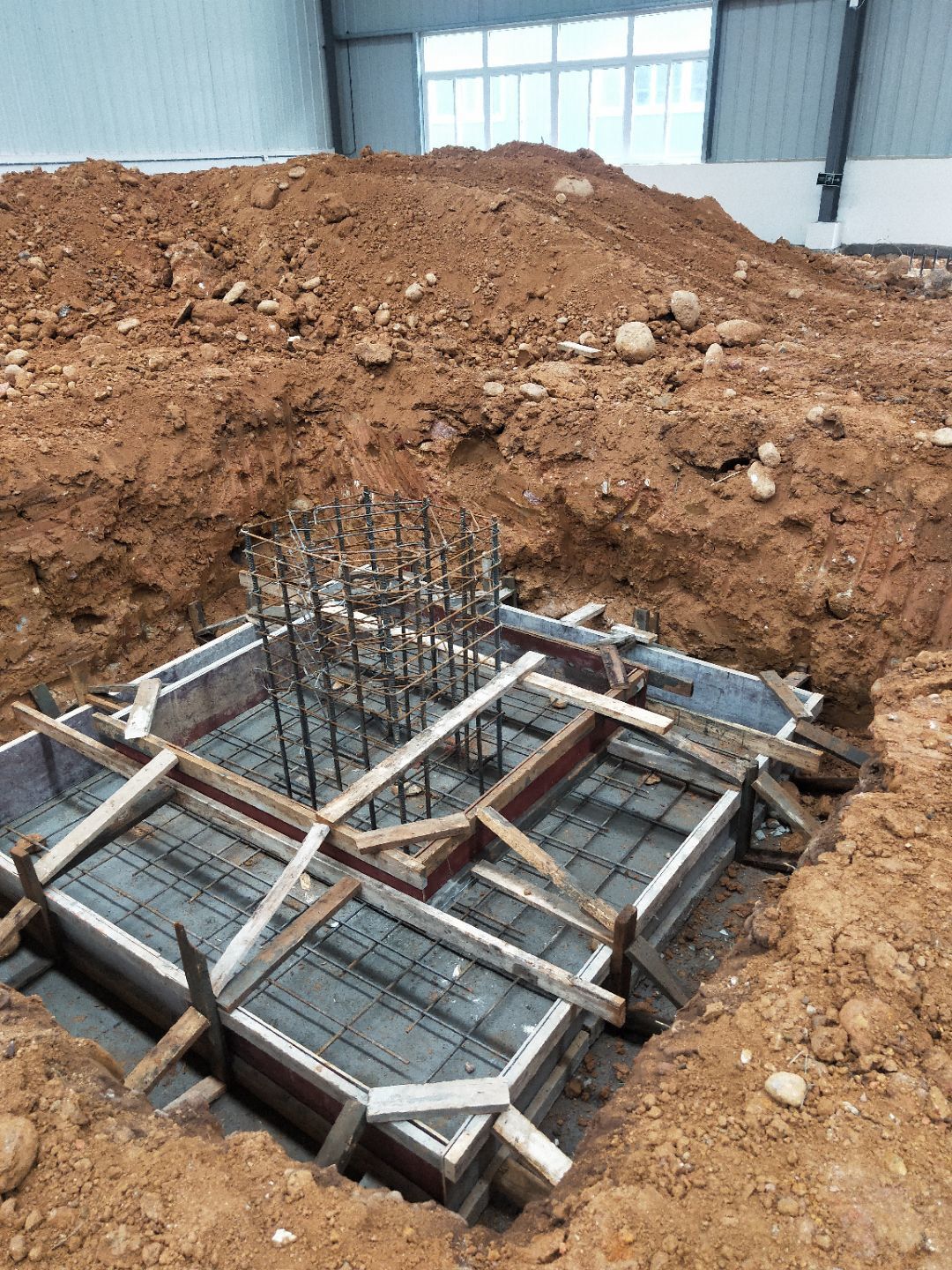

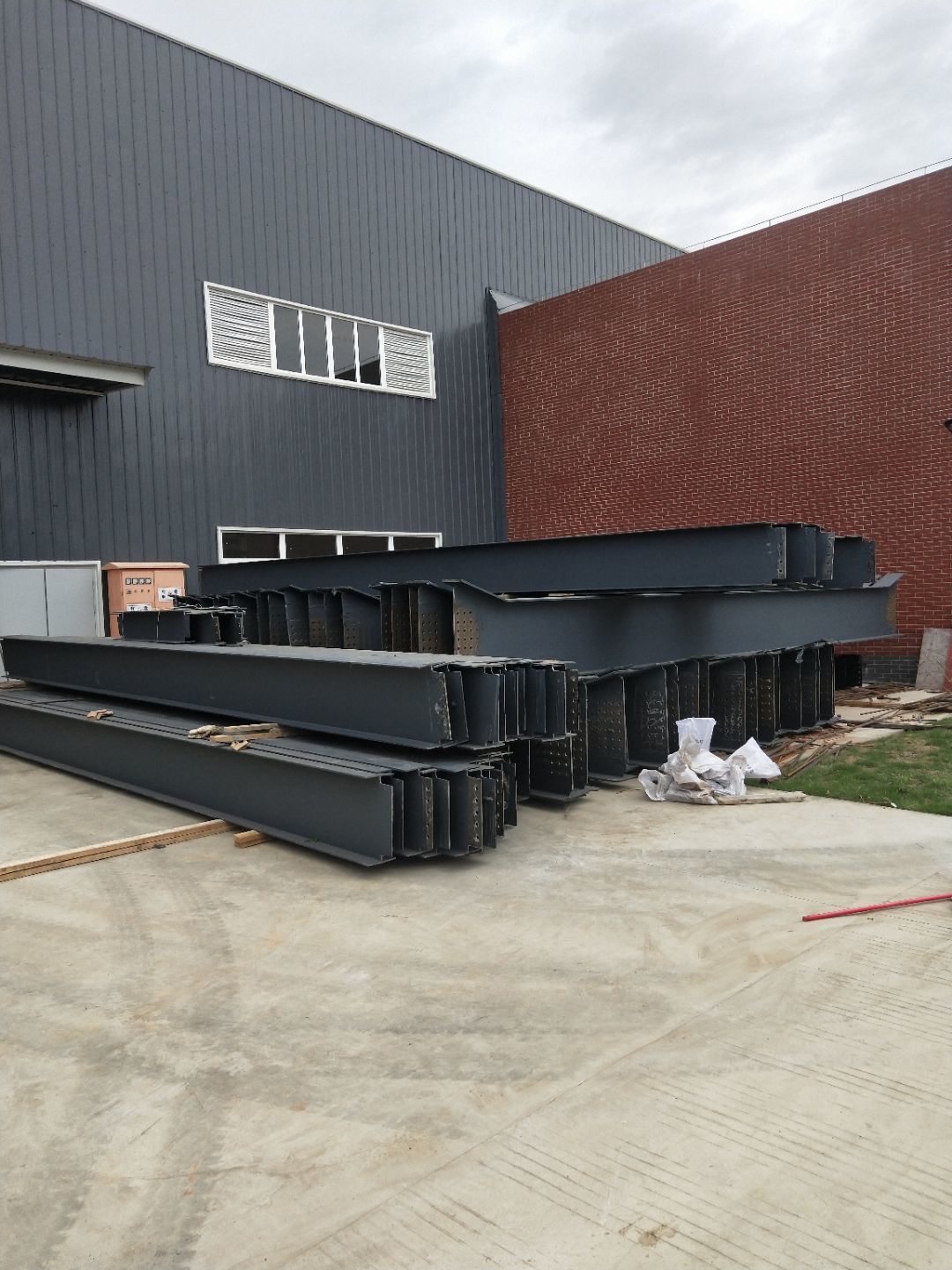

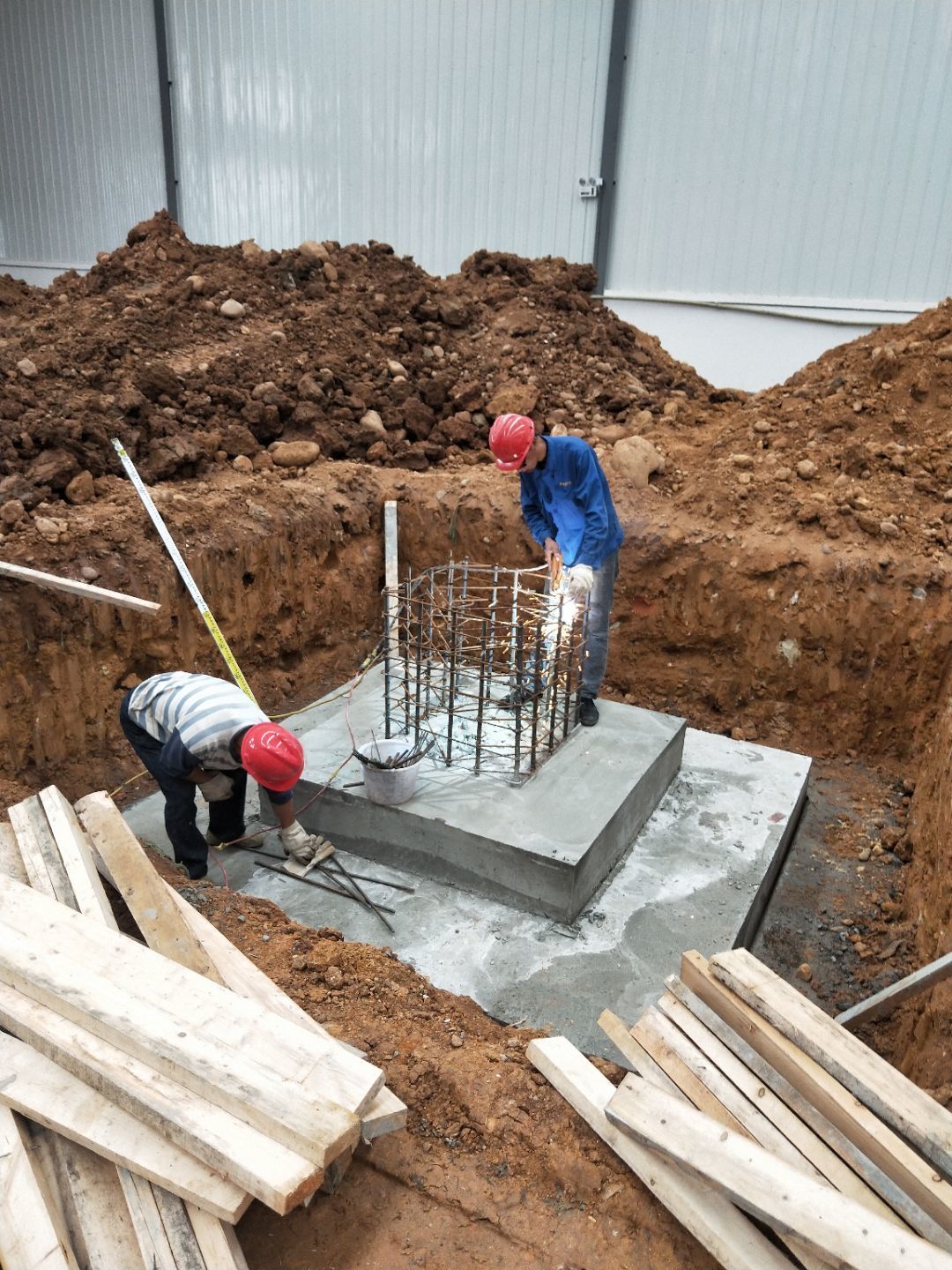

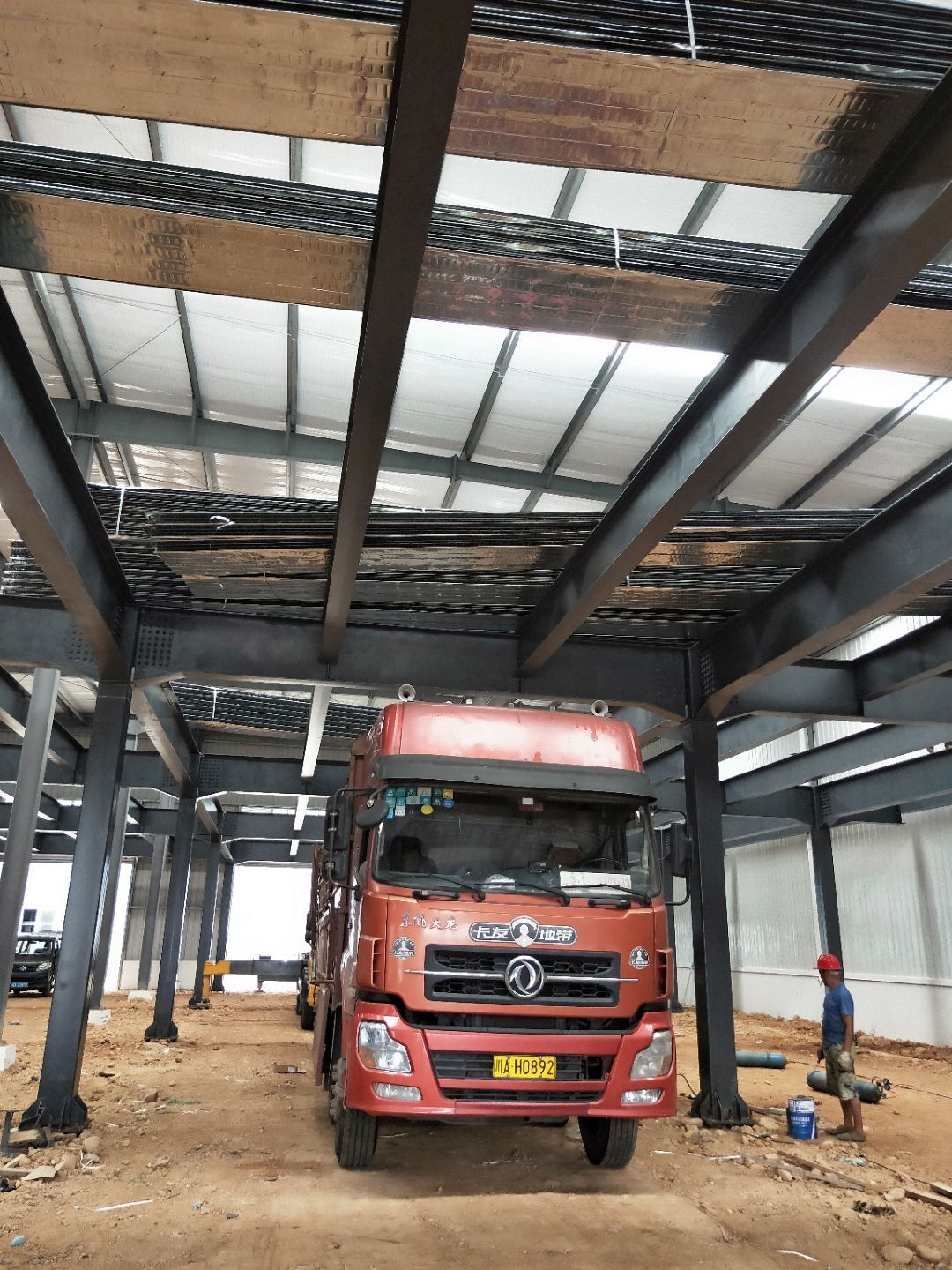

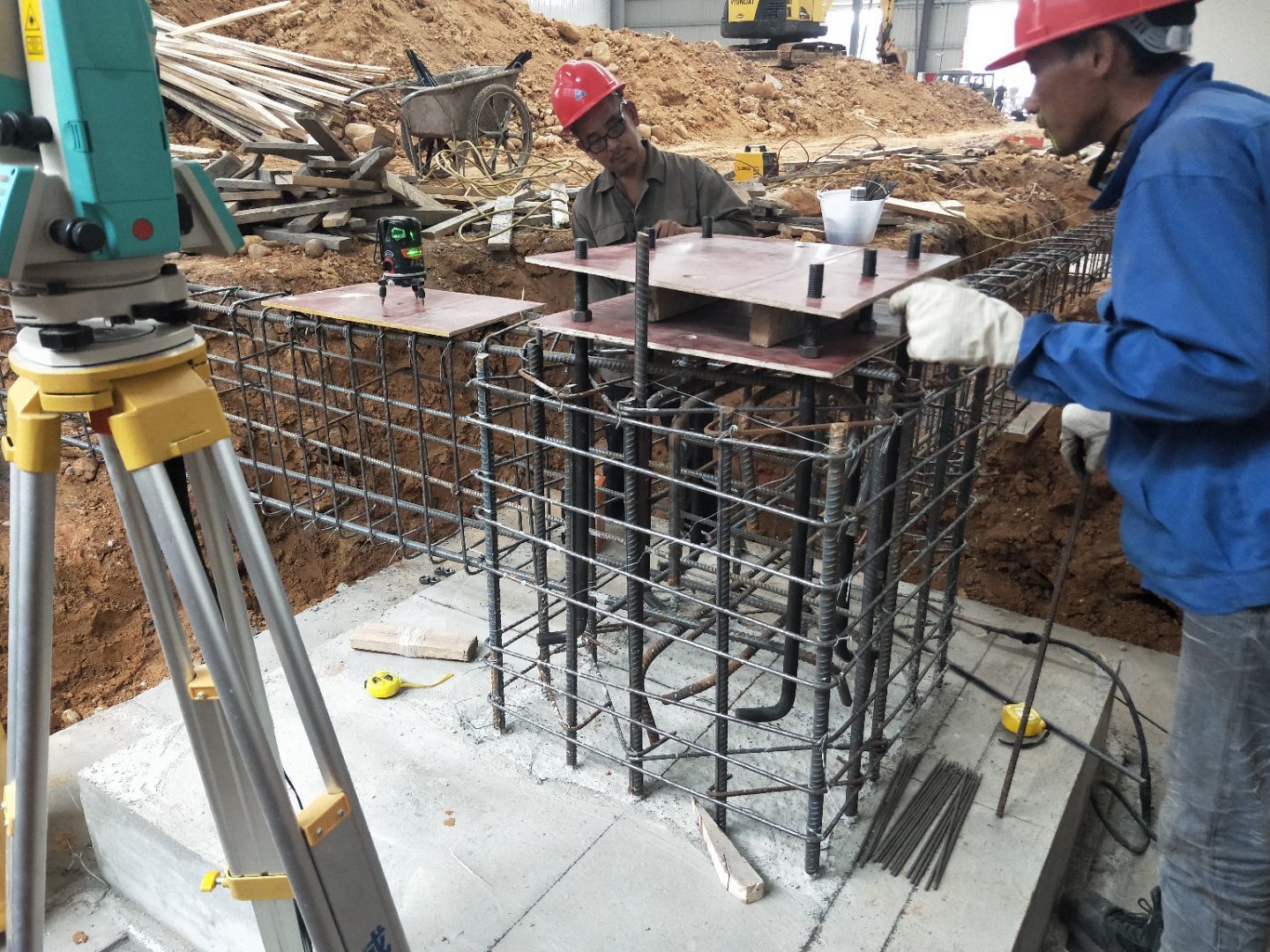

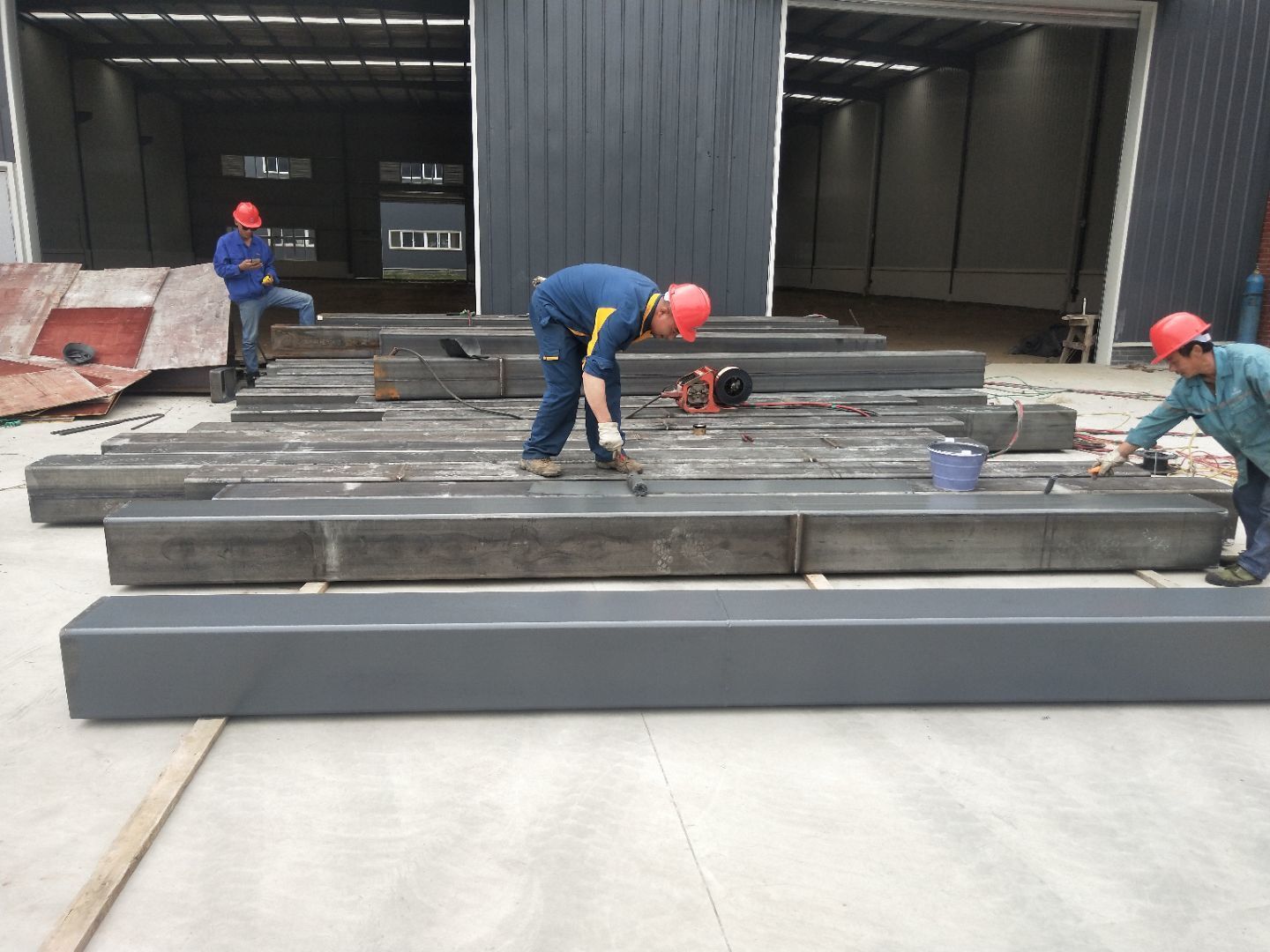

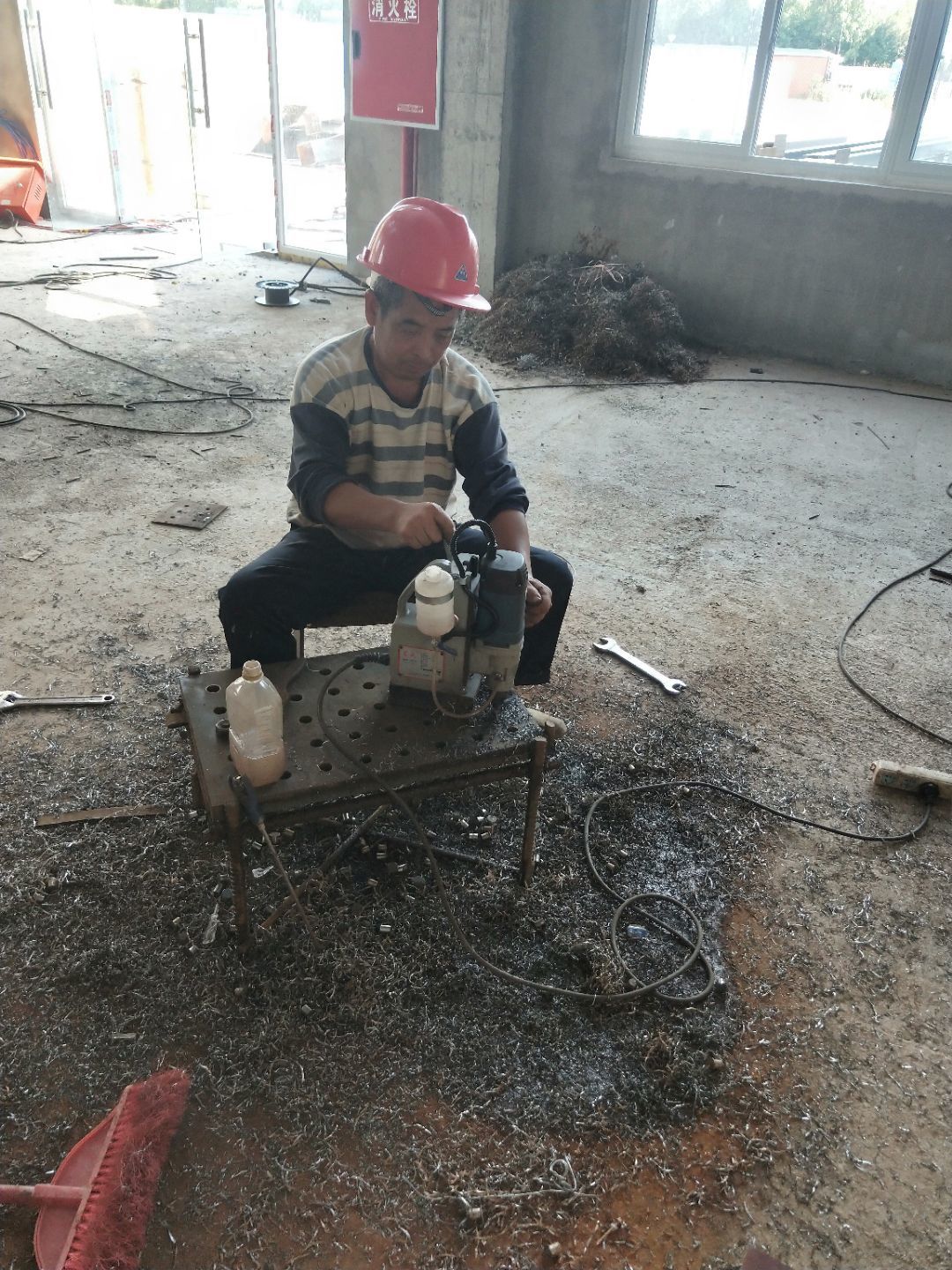

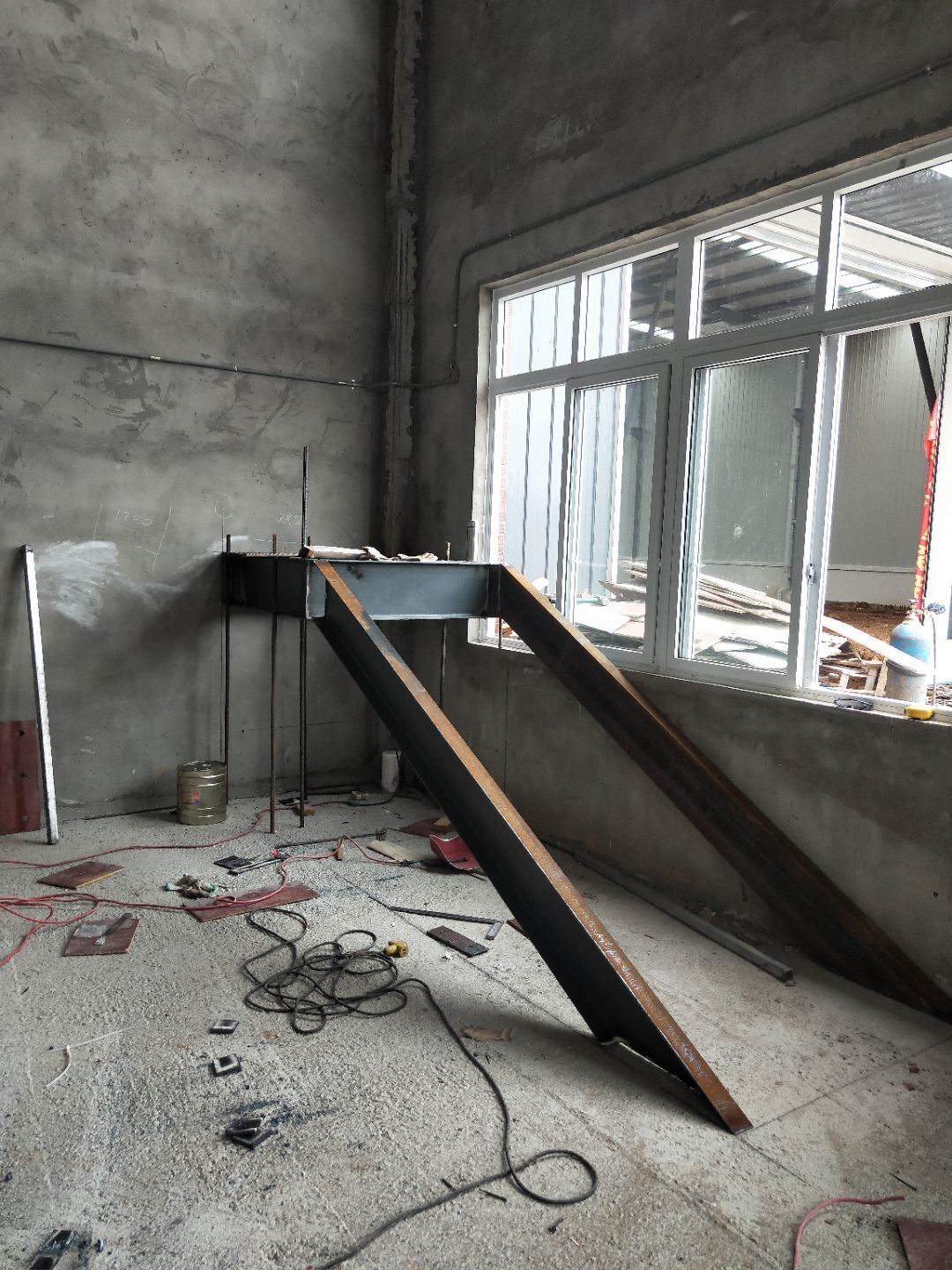

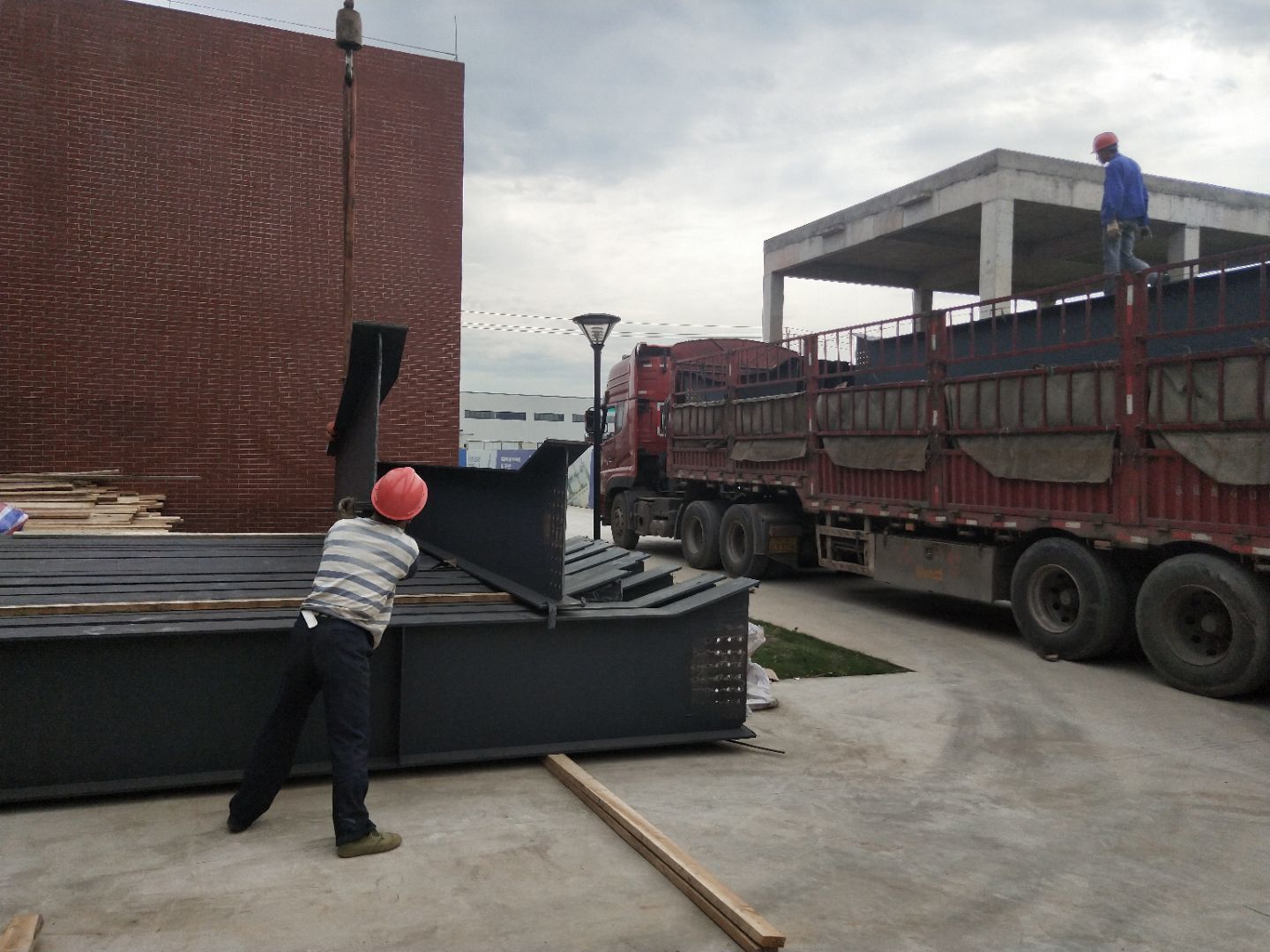

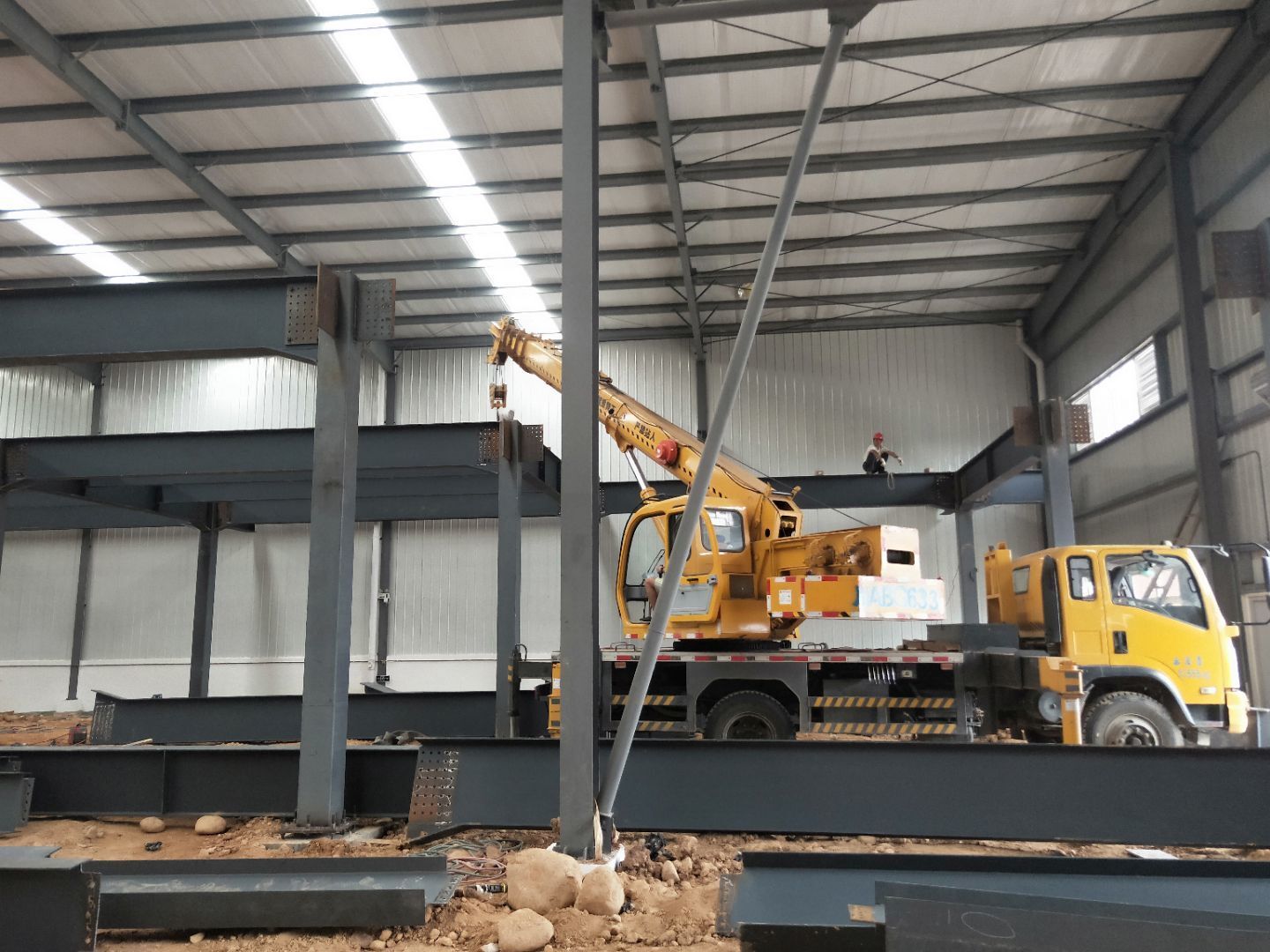

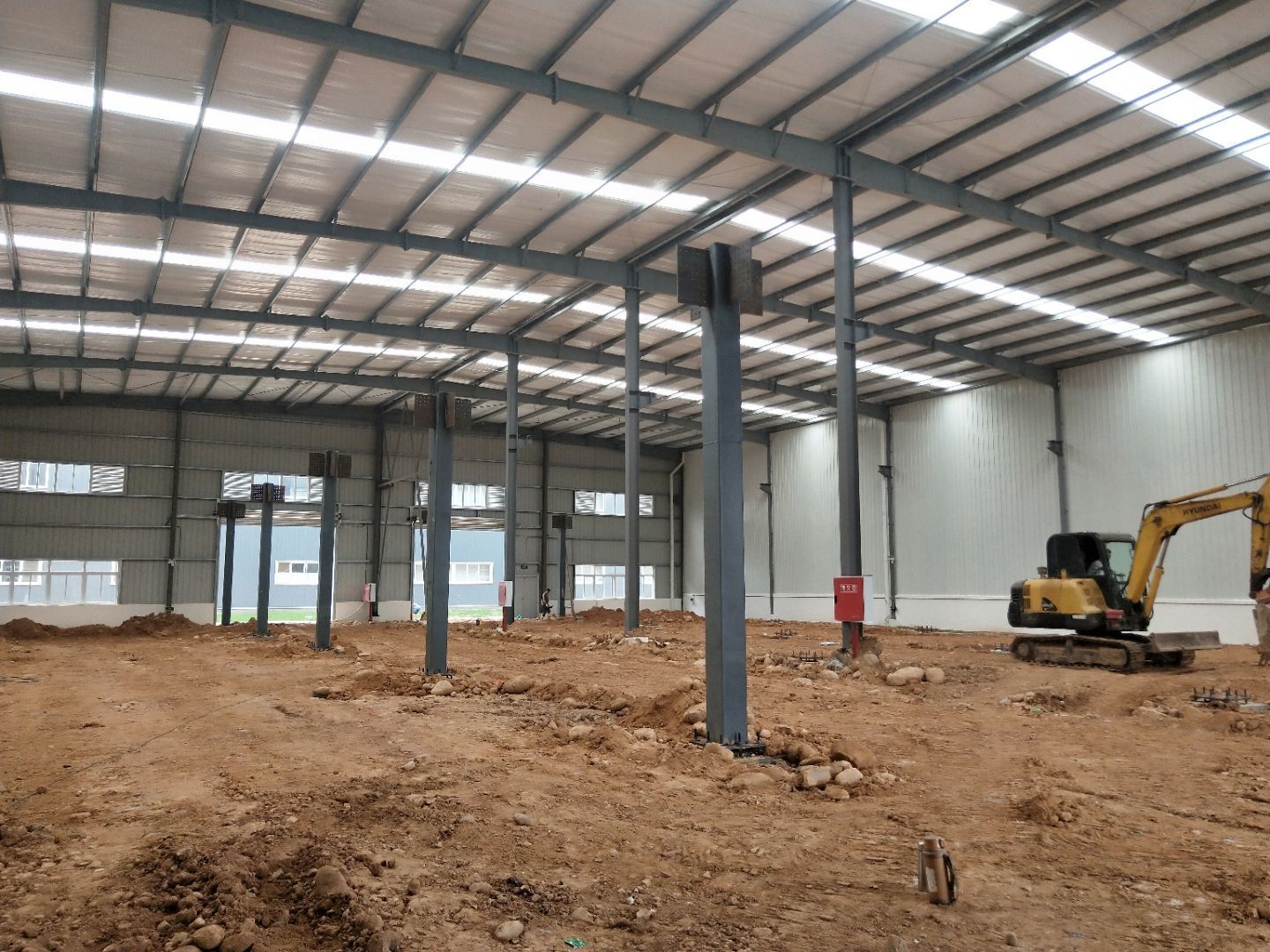

    1、柱脚焊接加固 2、楼梯制作,楼板材料到场

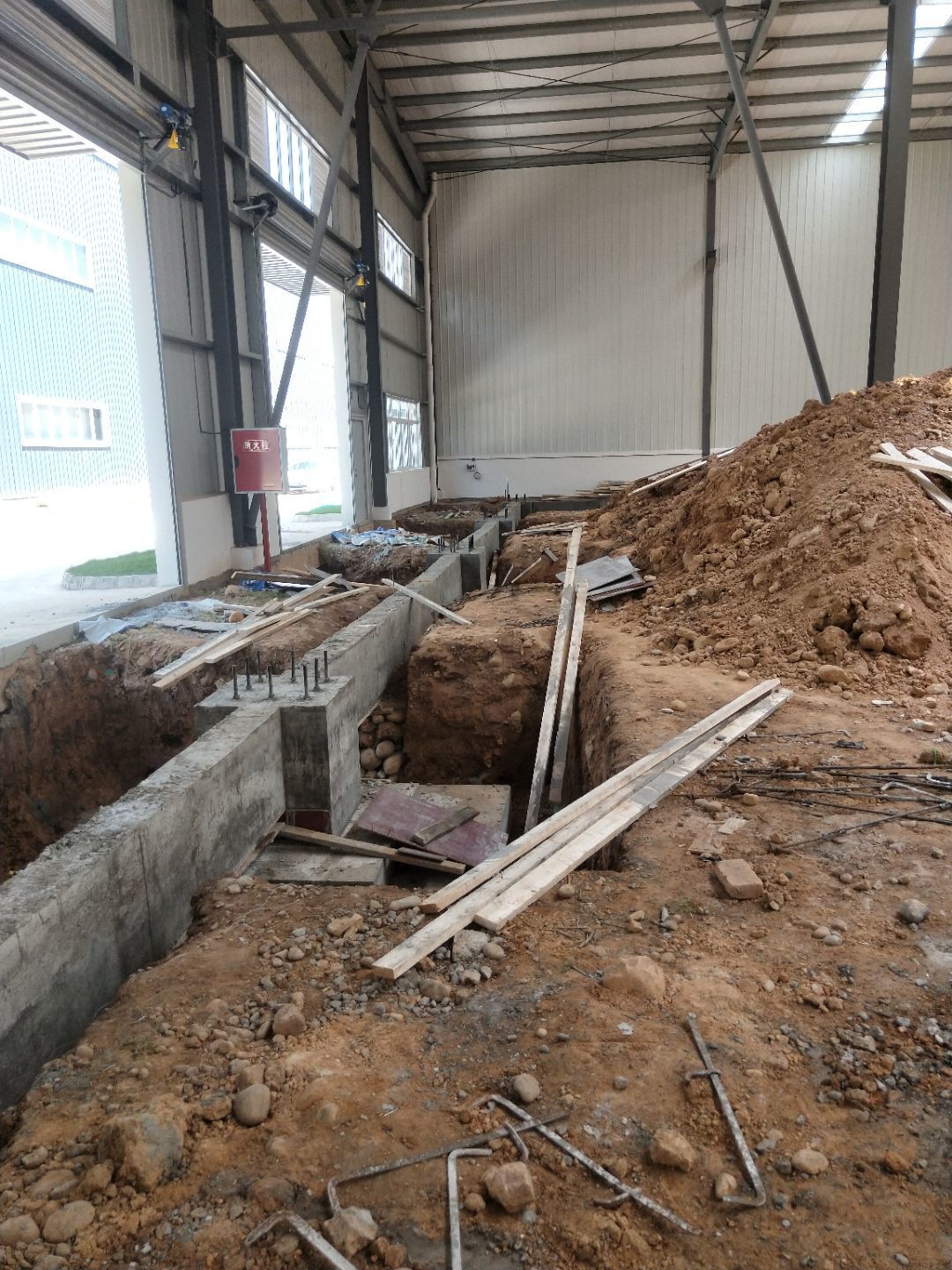

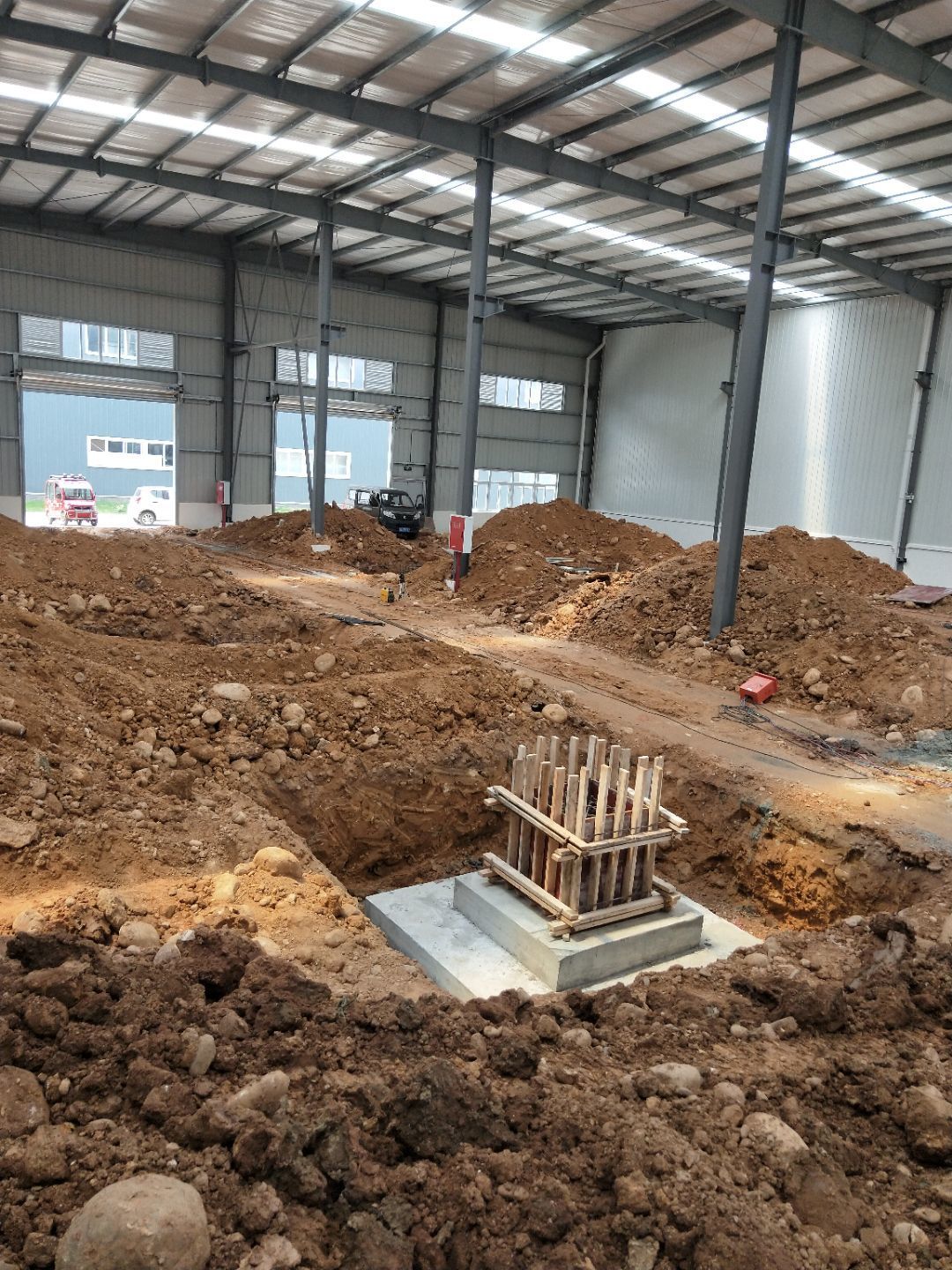

  • 2020-06-15

  • 2020-06-10

  • 2020-06-09

  • 2020-06-06

  • 2020-06-02

  • 2020-06-01

  • 2020-05-29

  • 2020-05-28

  • 2020-05-27

  • 2020-05-26

  • 2020-05-25

  • 2020-05-23

  • 2020-05-21

  • 2020-05-19

  • 2020-05-18

  • 2020-05-14

  • 2020-05-12
