质每(湖北)生物医药有限公司

质每(湖北)生物医药有限公司

开工日期:2020-09-06

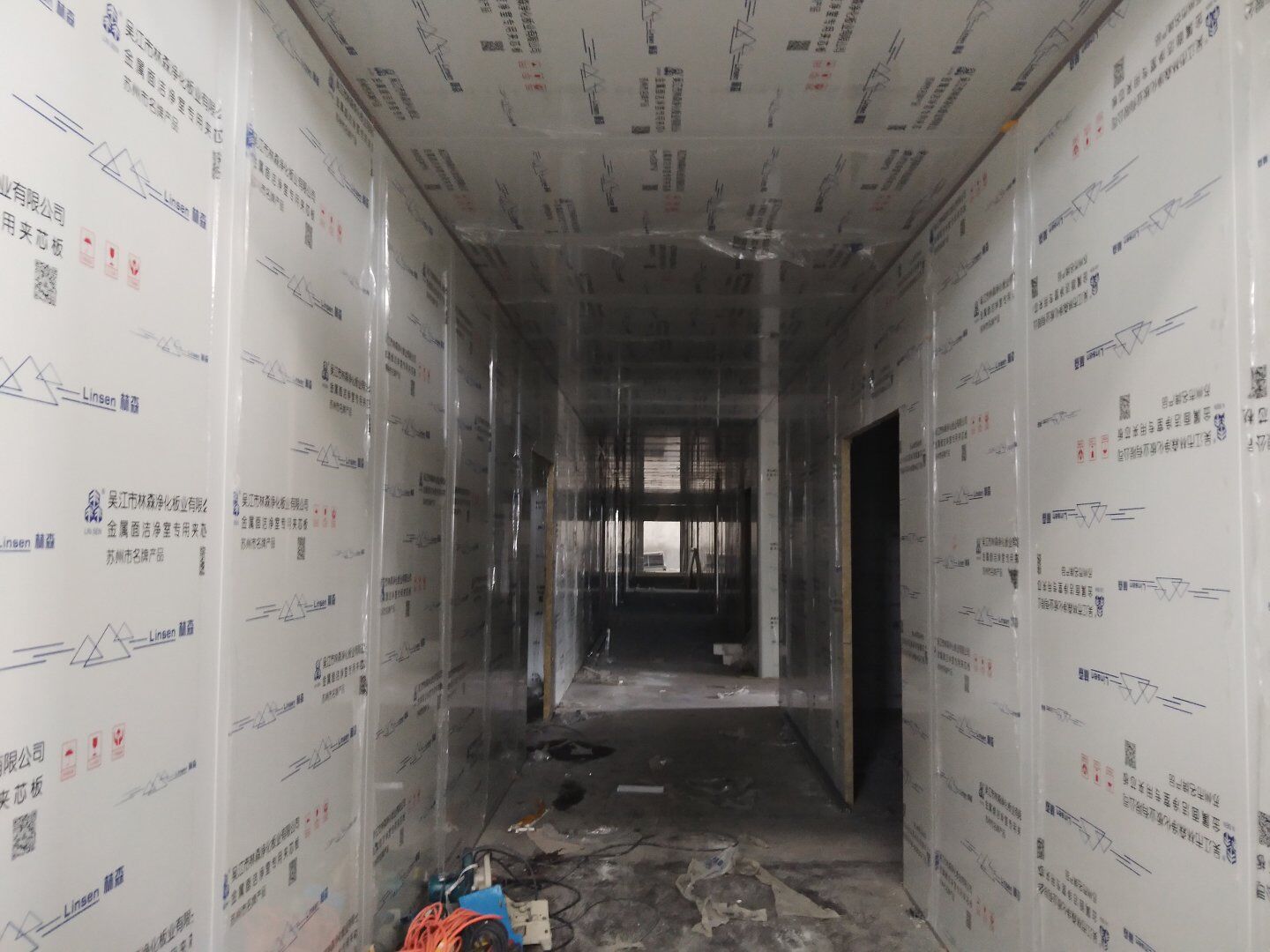

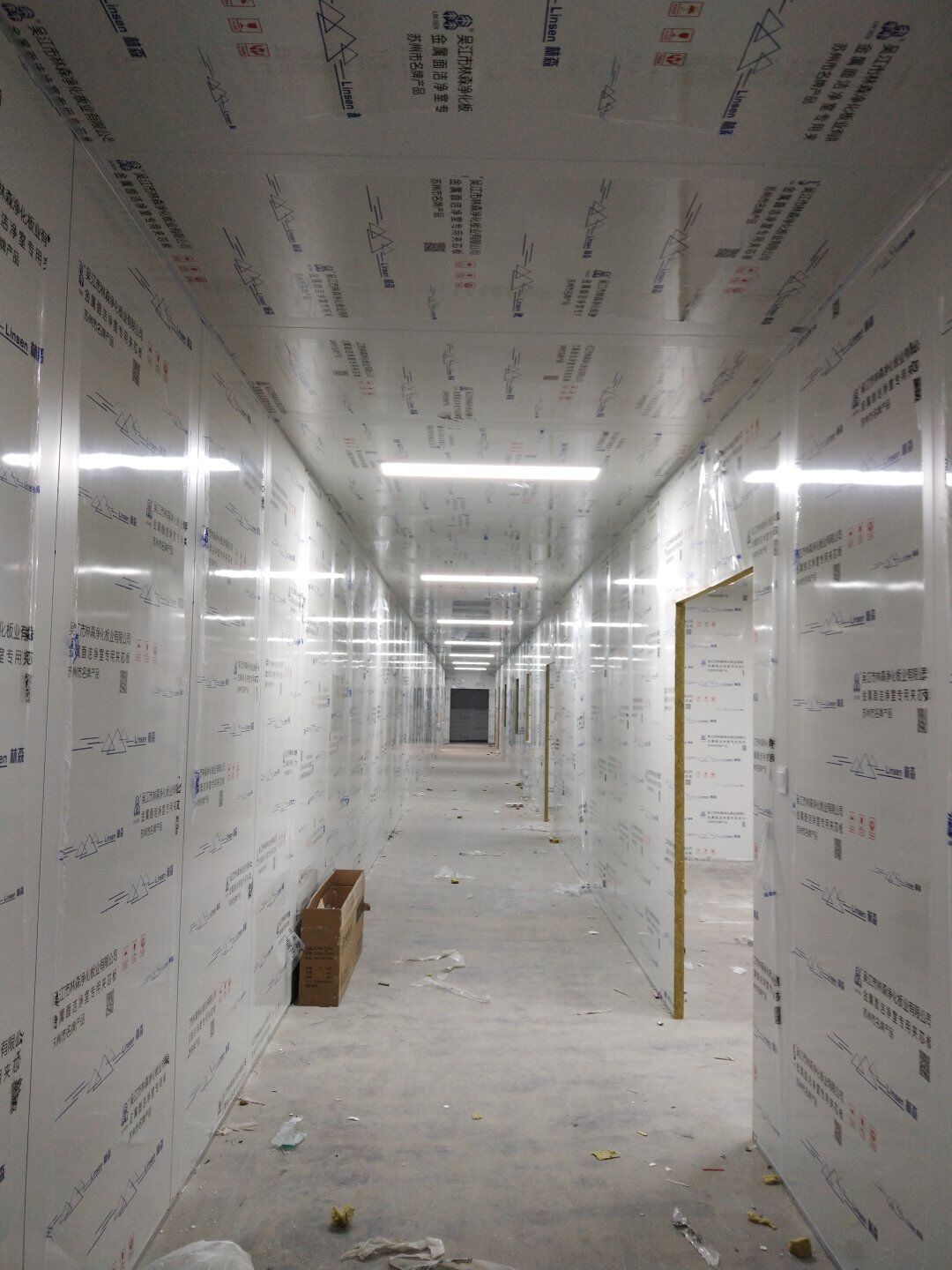

华盛兴邦承接质每(湖北)生物医药有限公司,厂房设计,厂房装修工程,项目面积6000-20160平方米,该生产车间主要生产:保健品和饮料产品

质每(湖北)生物医药有限公司,公司经营范围包括:药品、第一类医疗器械、第二类医疗器械、食品(不含食盐)、日用品、消毒用品研发、制造及销售;化妆品制造及销售;中药材加工、销售;日用防护用品、中药饮片、电子产品生产及销售等。

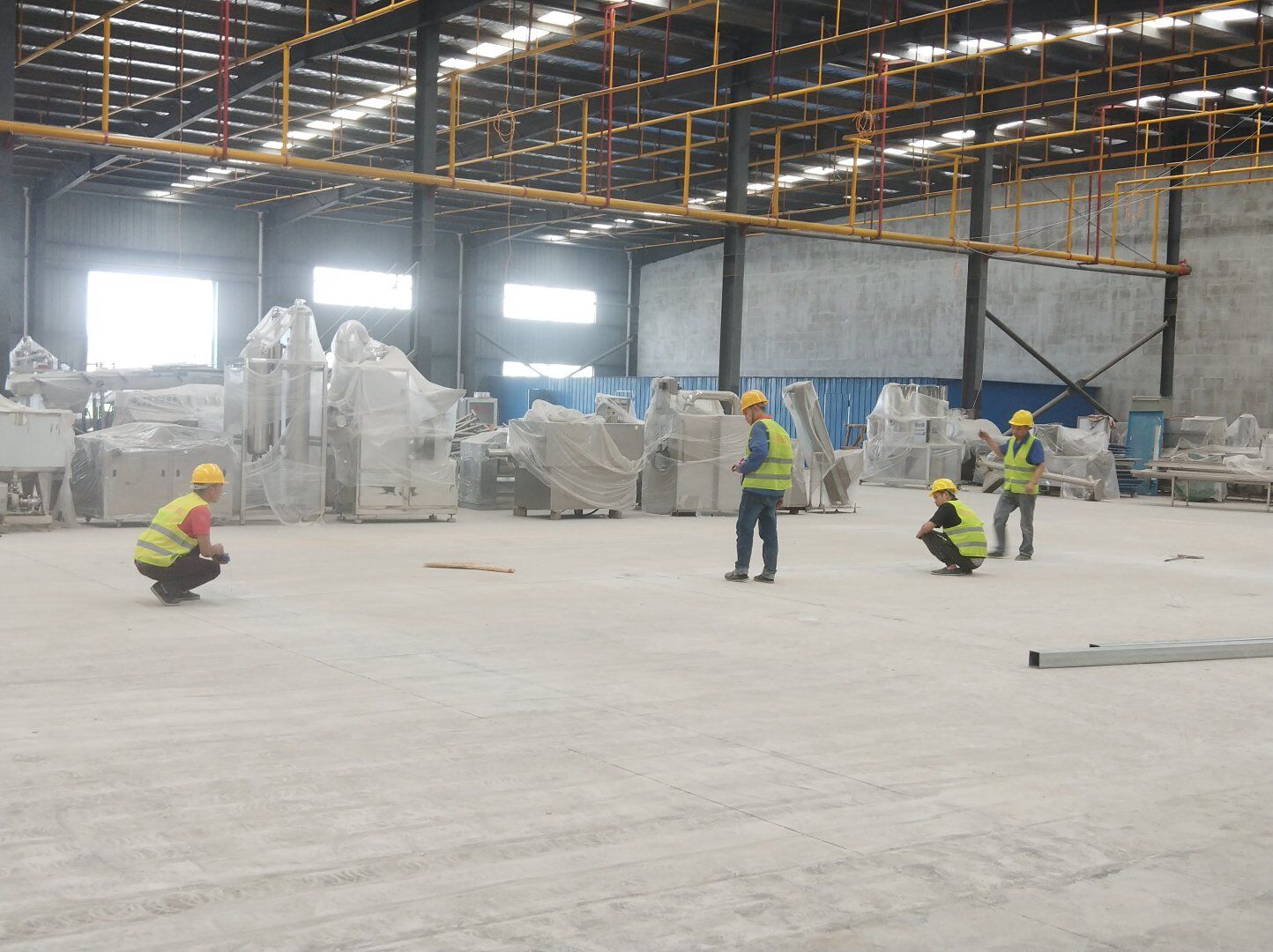

浏览
查看更多

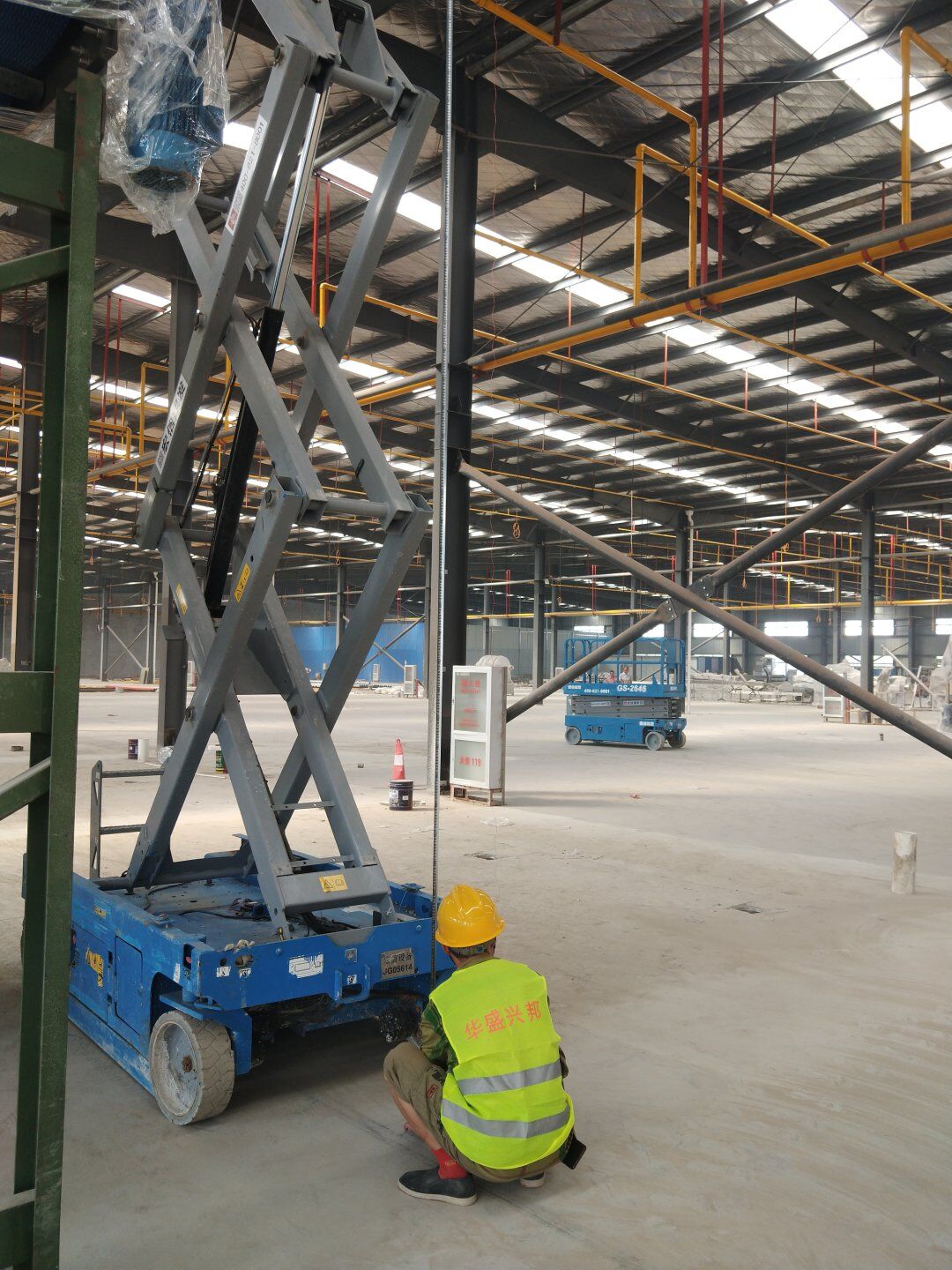

工程进度

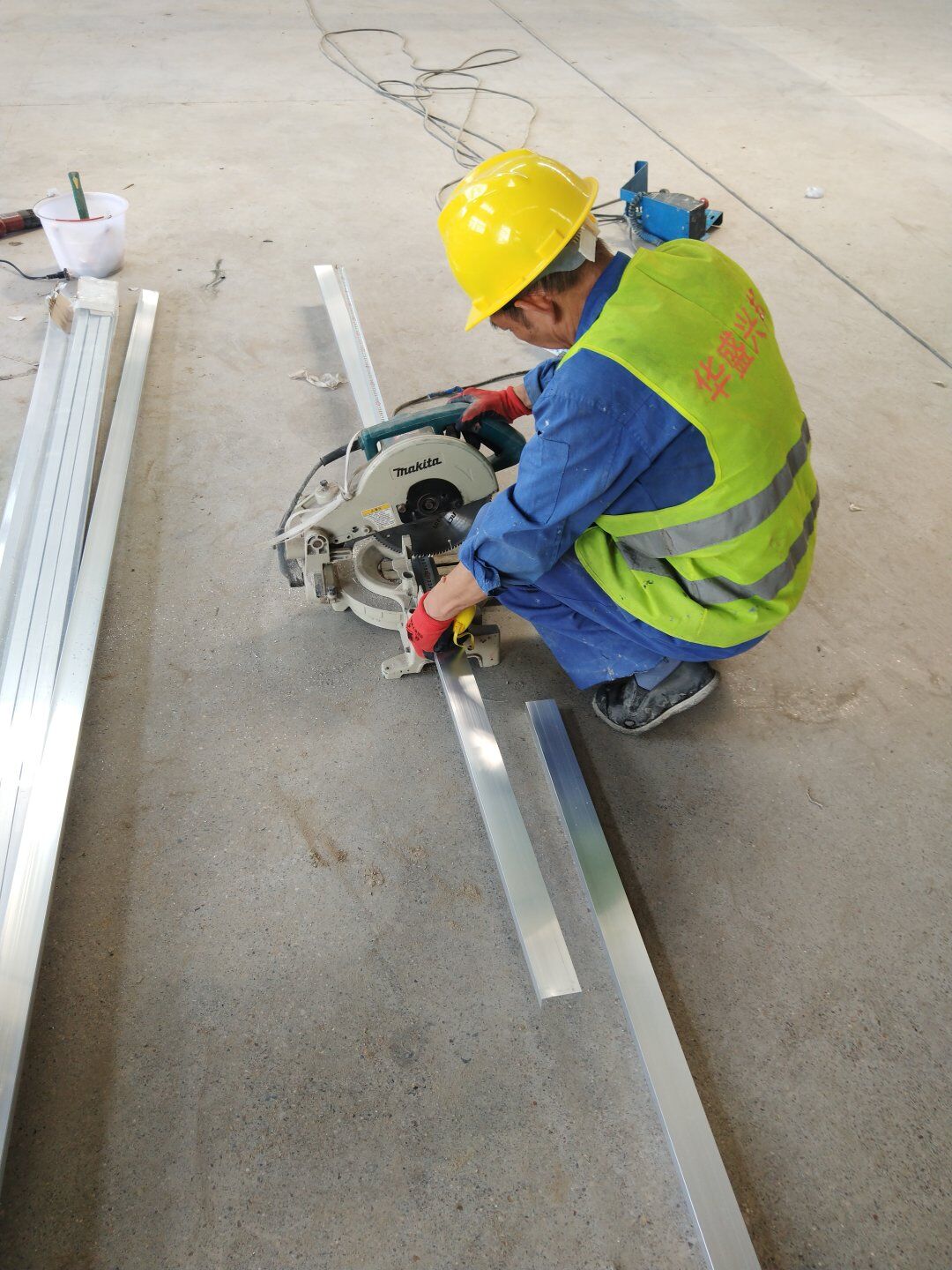

  • 2020-11-24 09:26:49

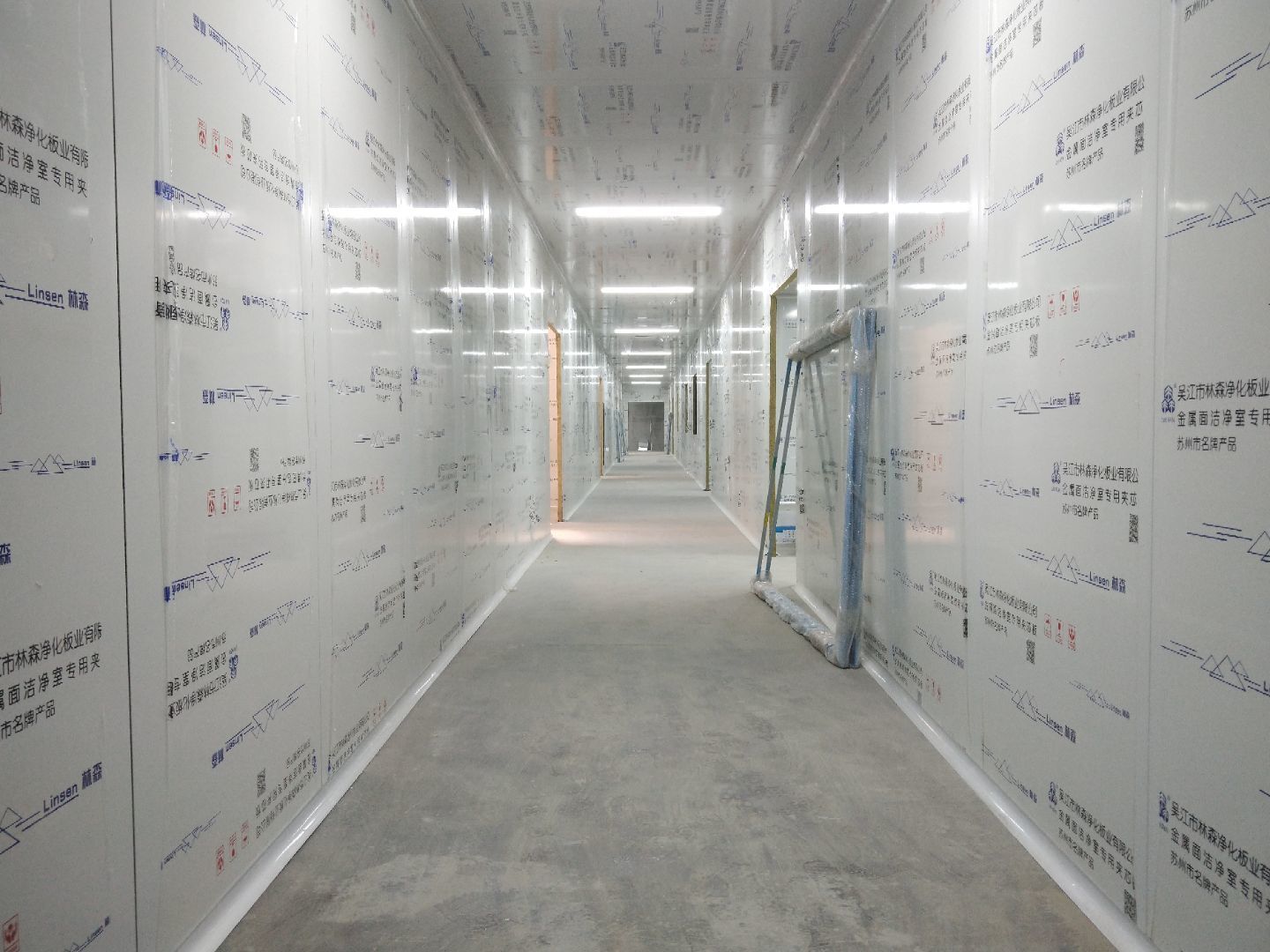

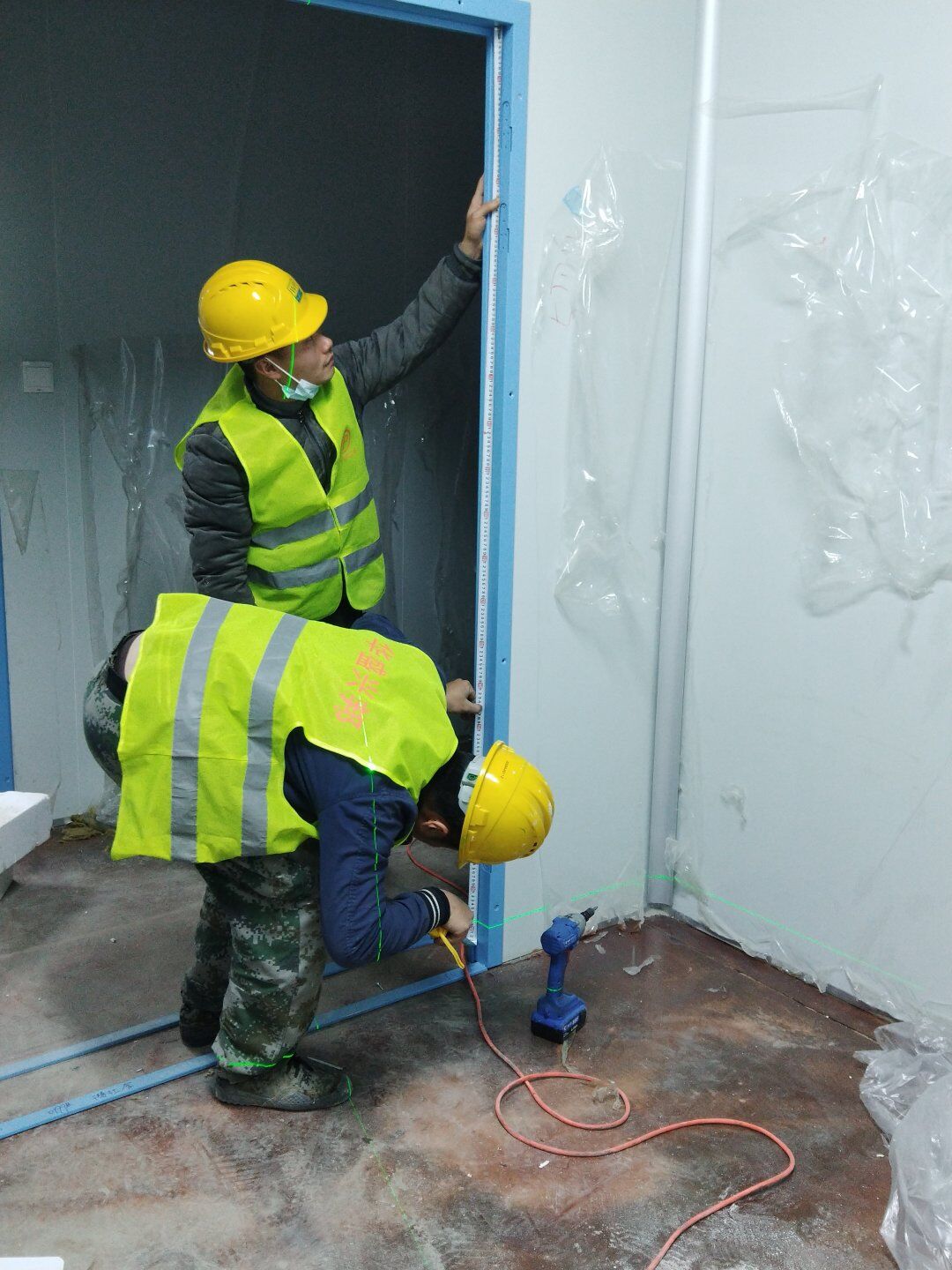

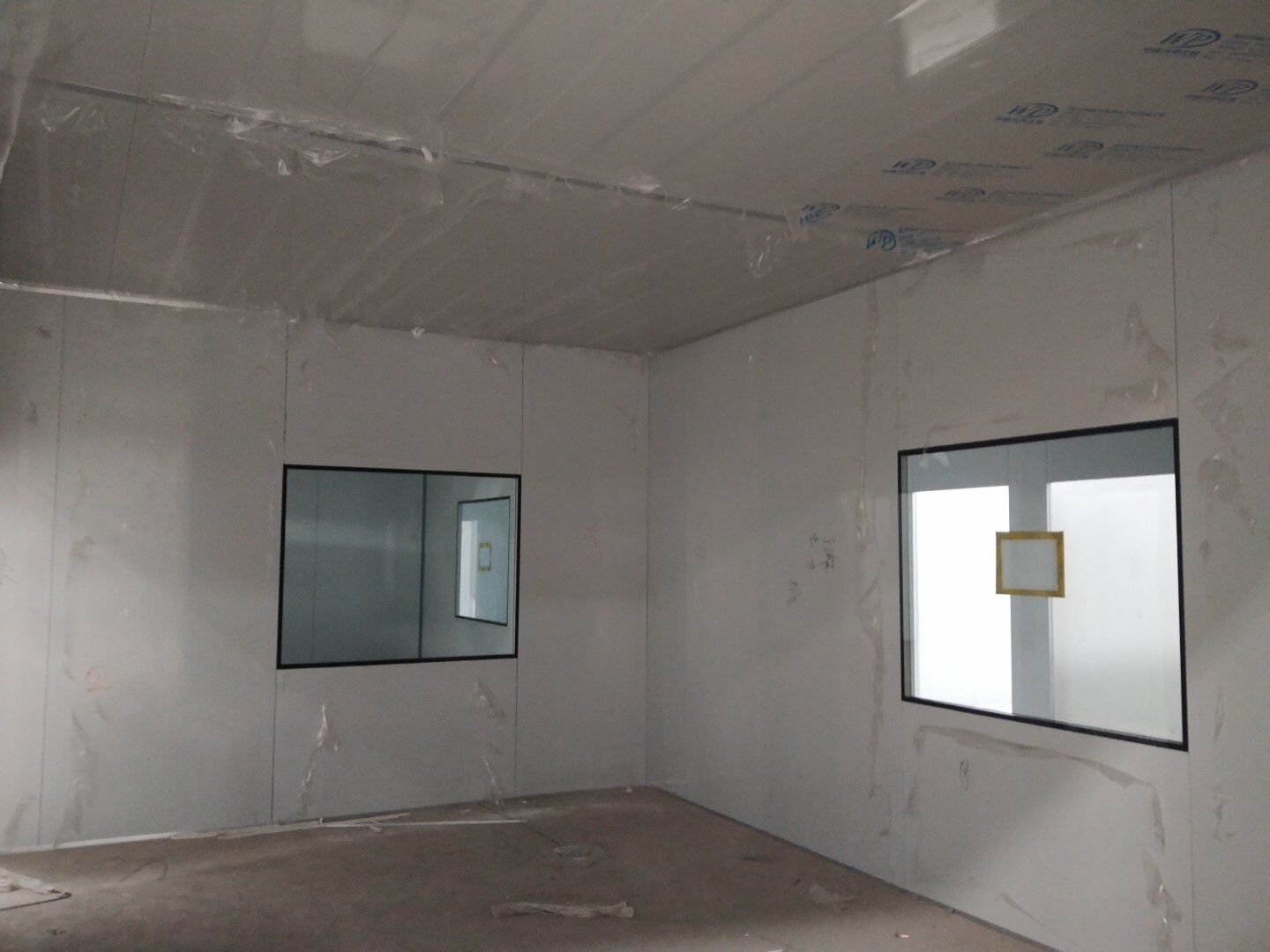

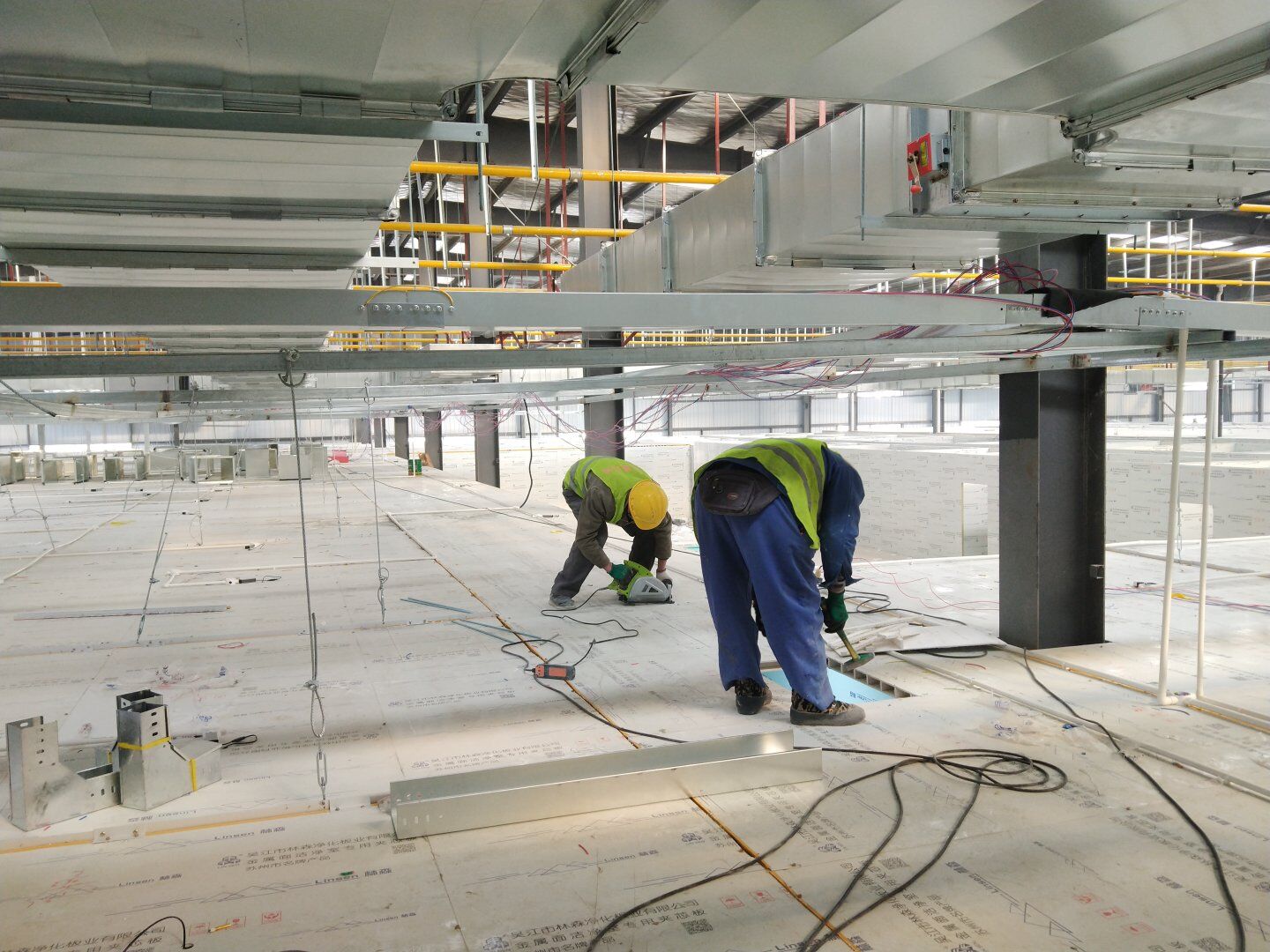

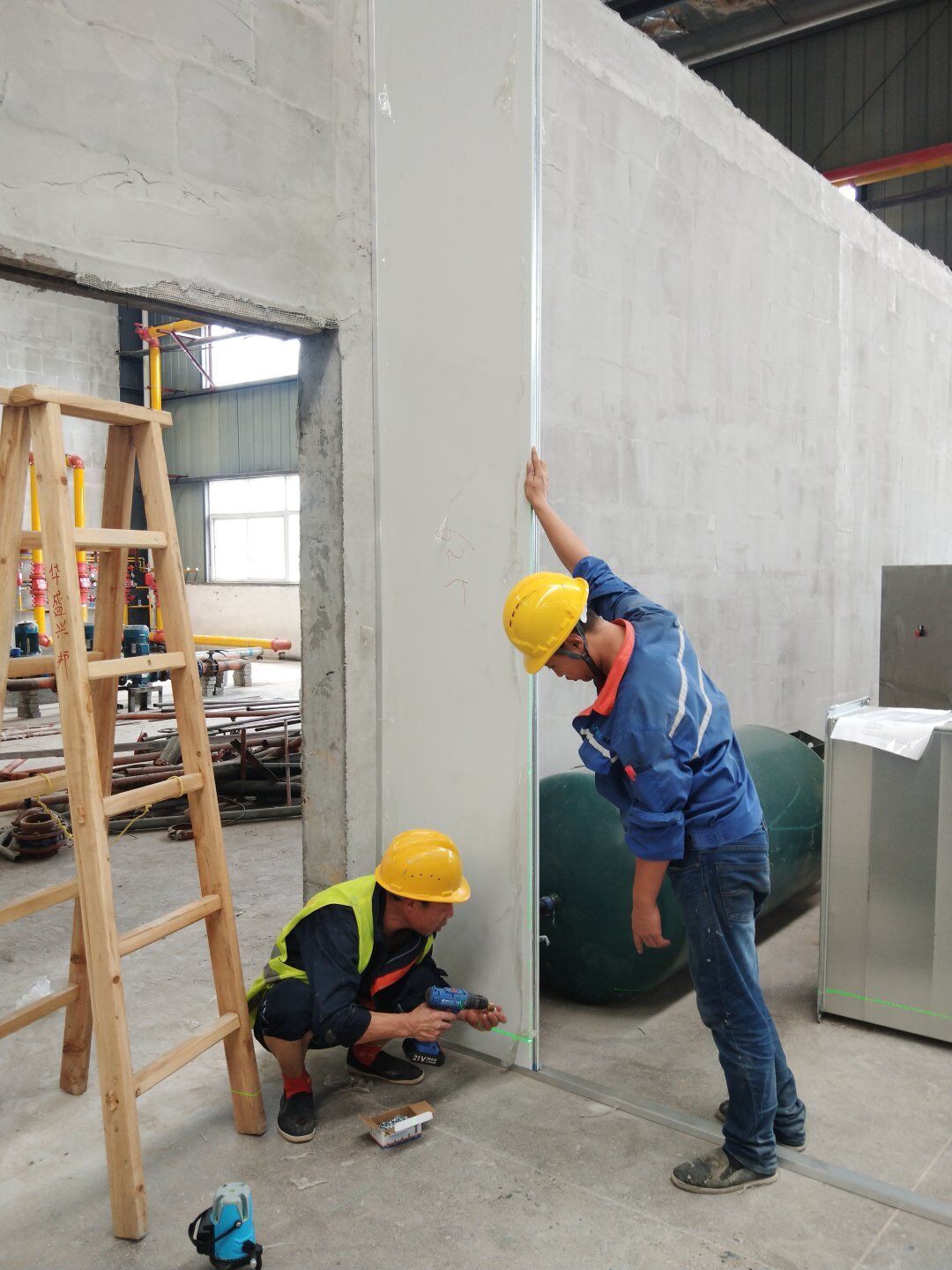

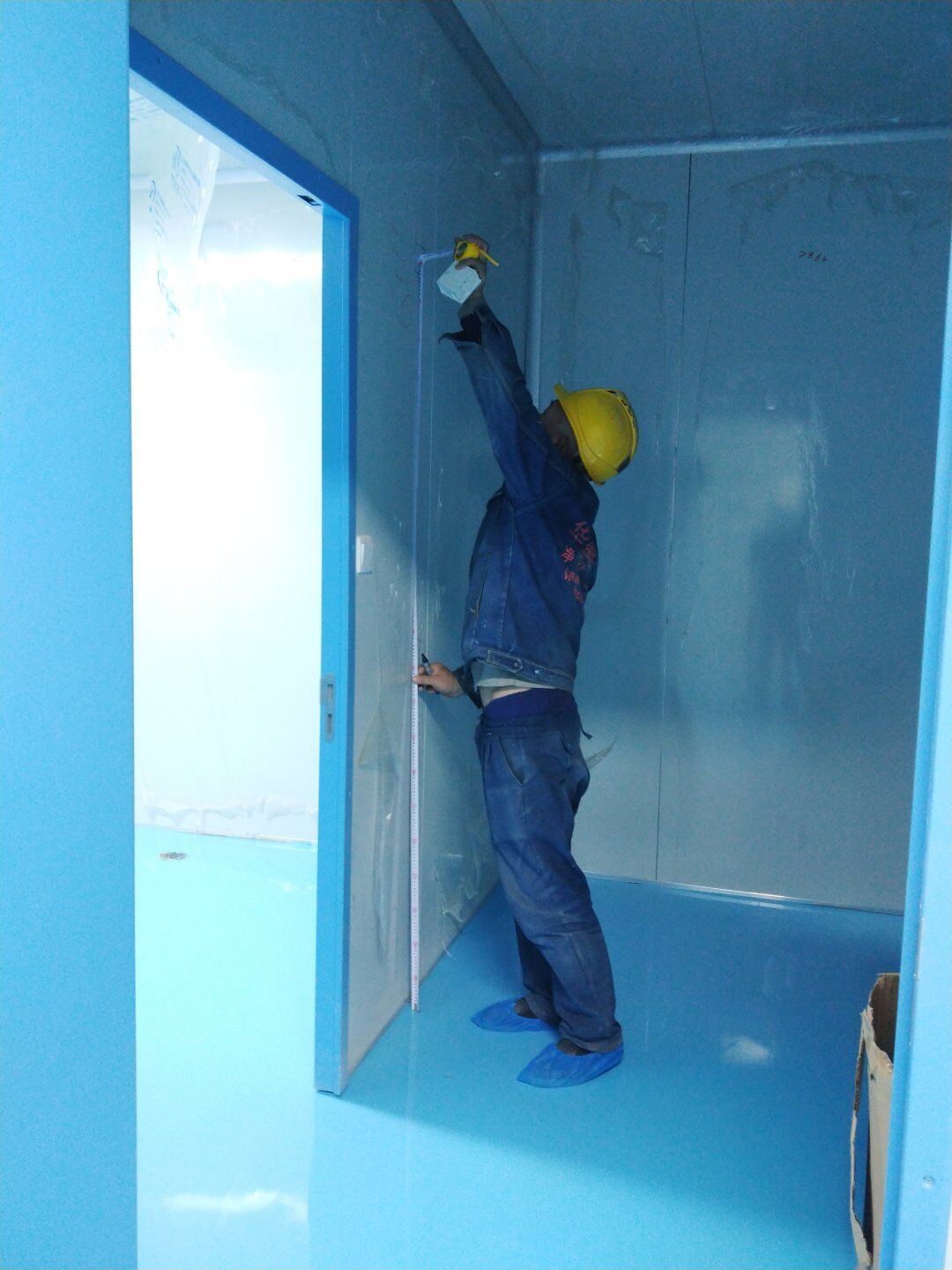

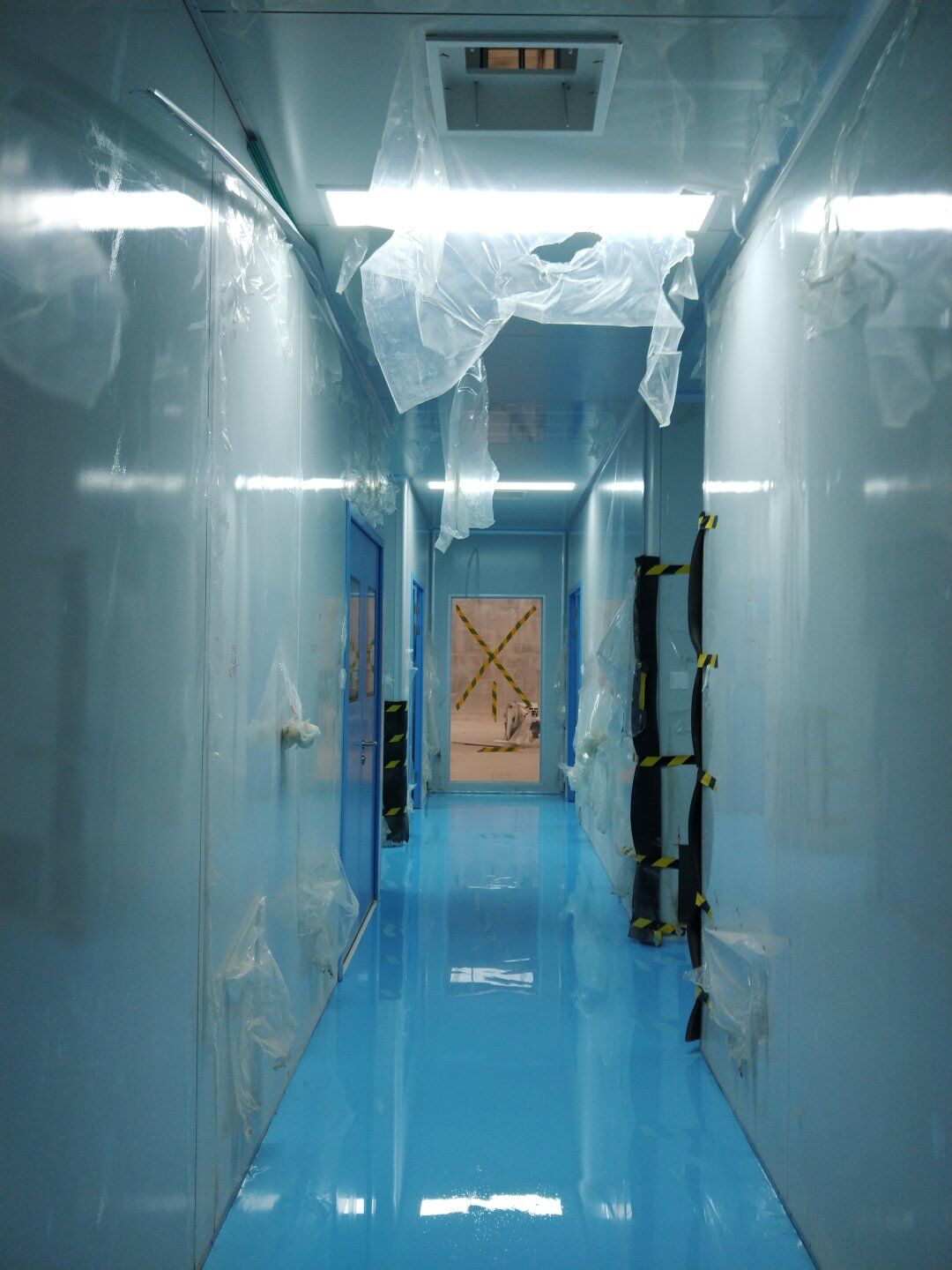

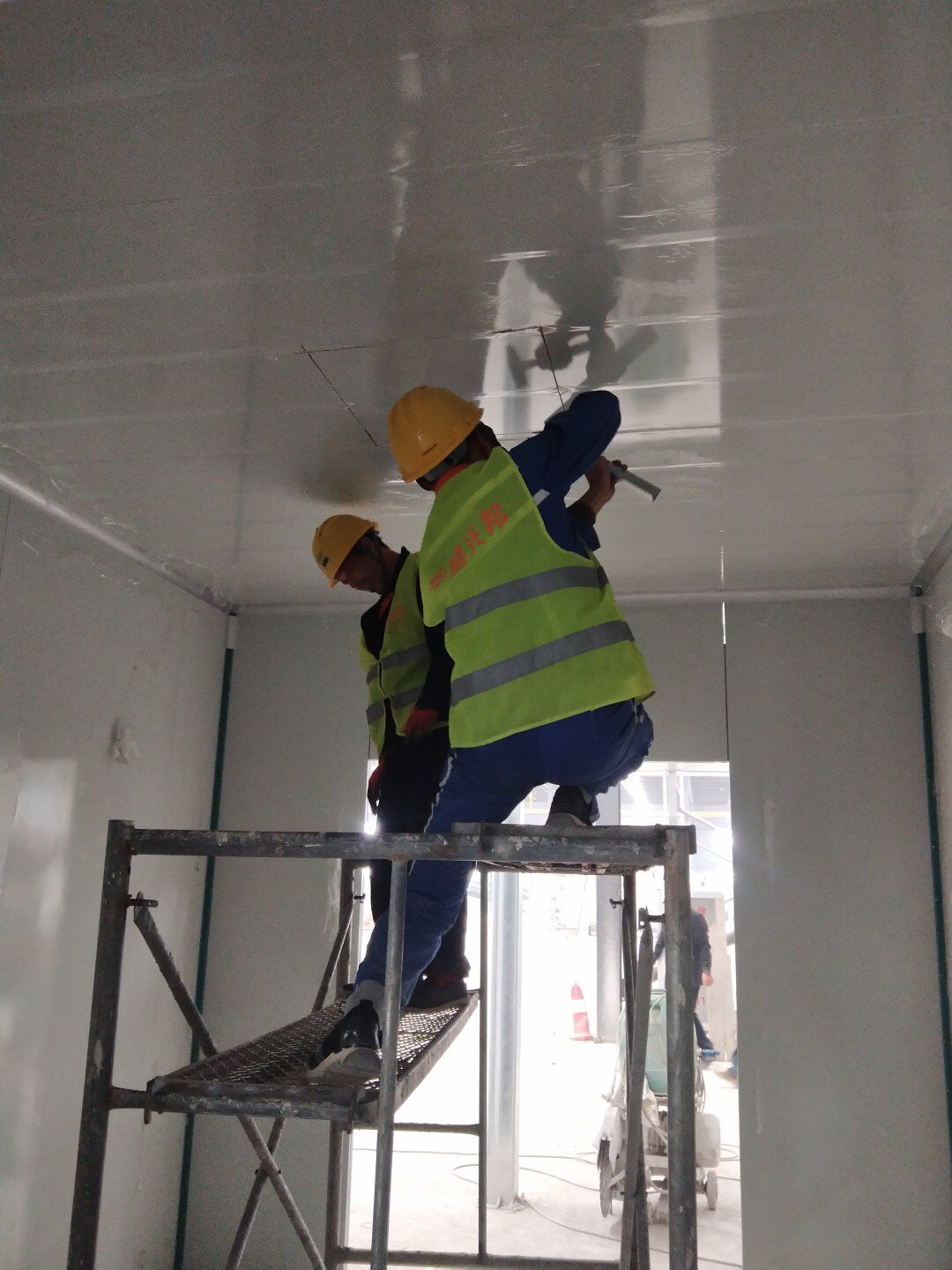

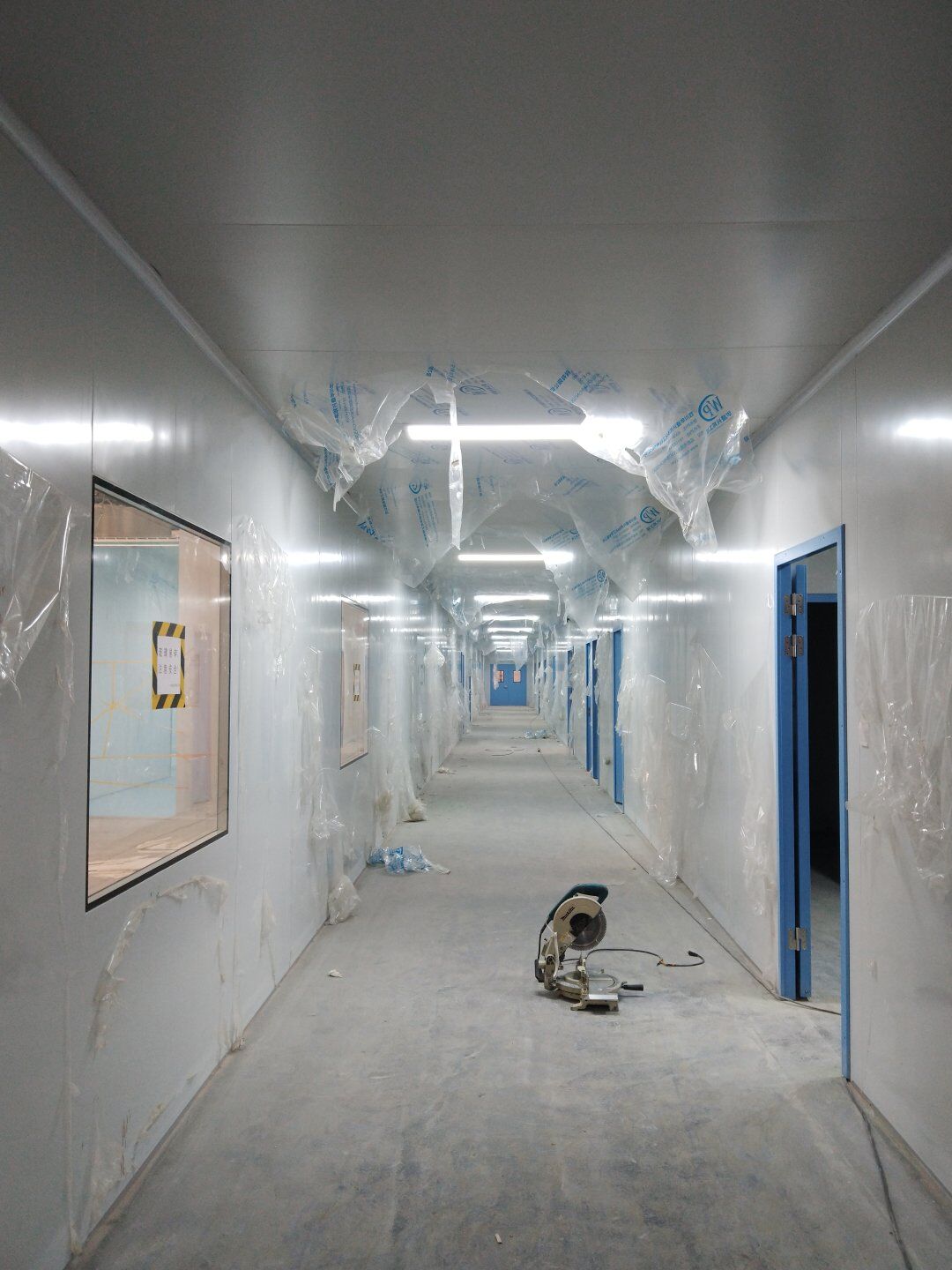

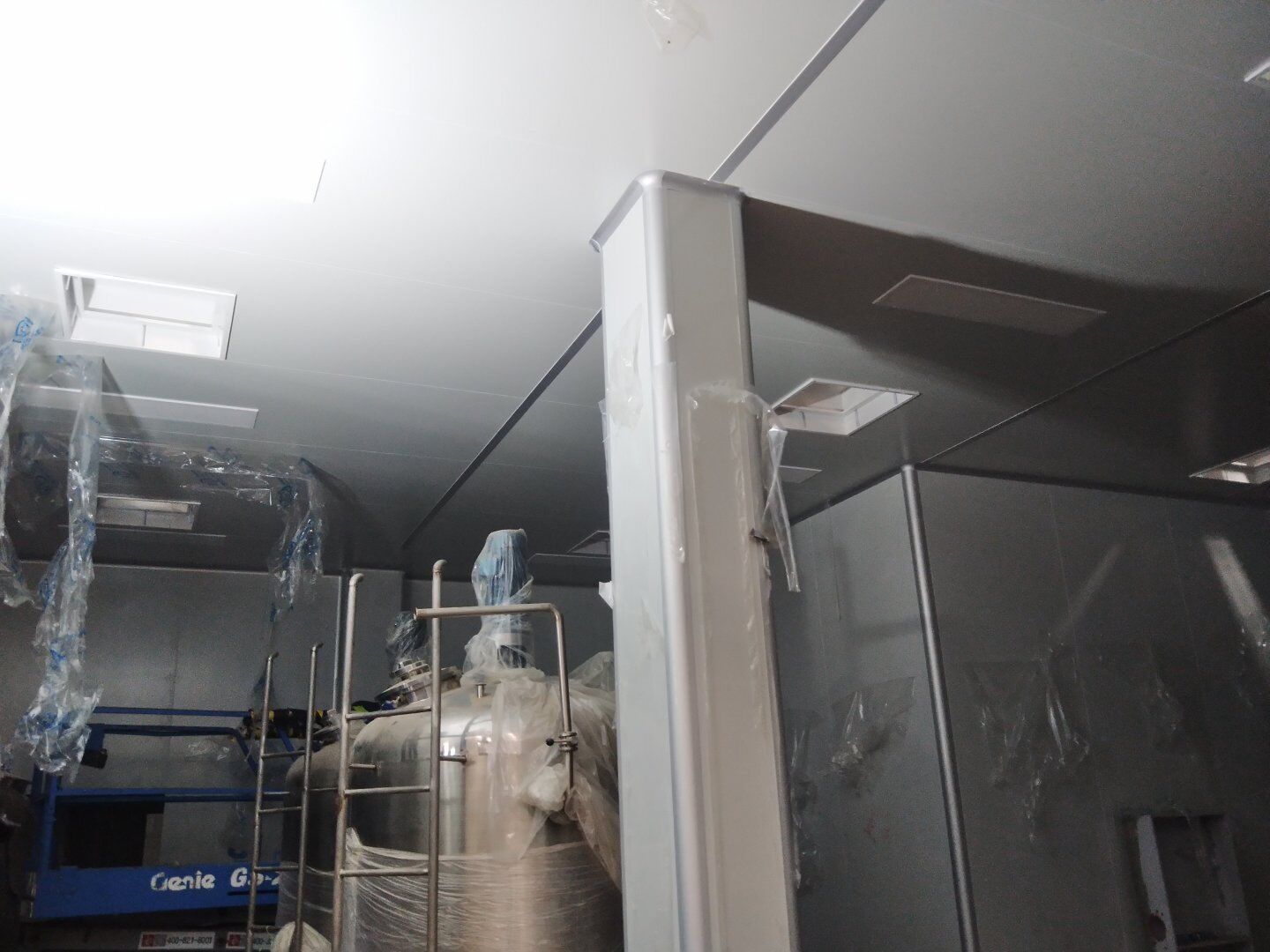

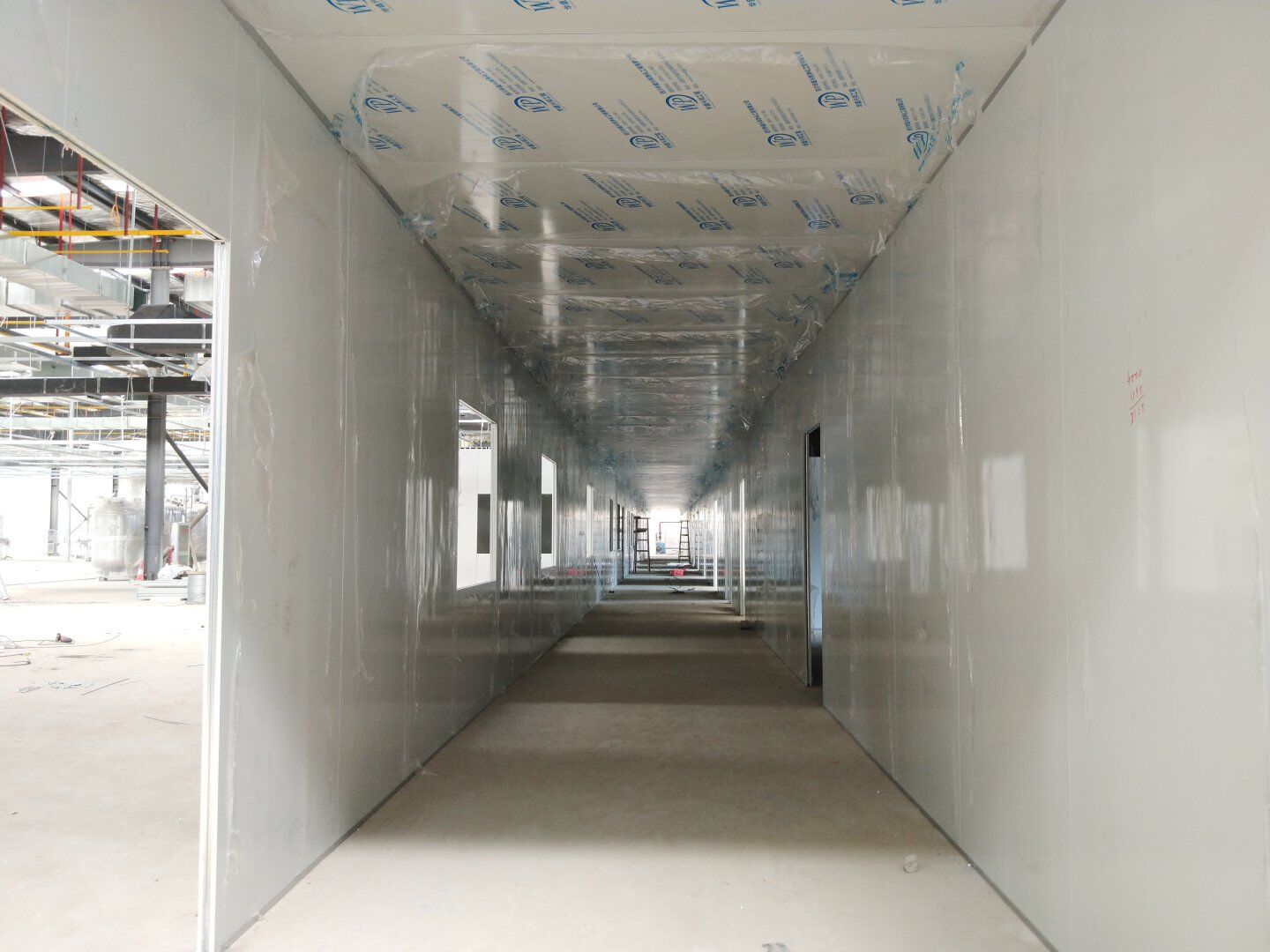

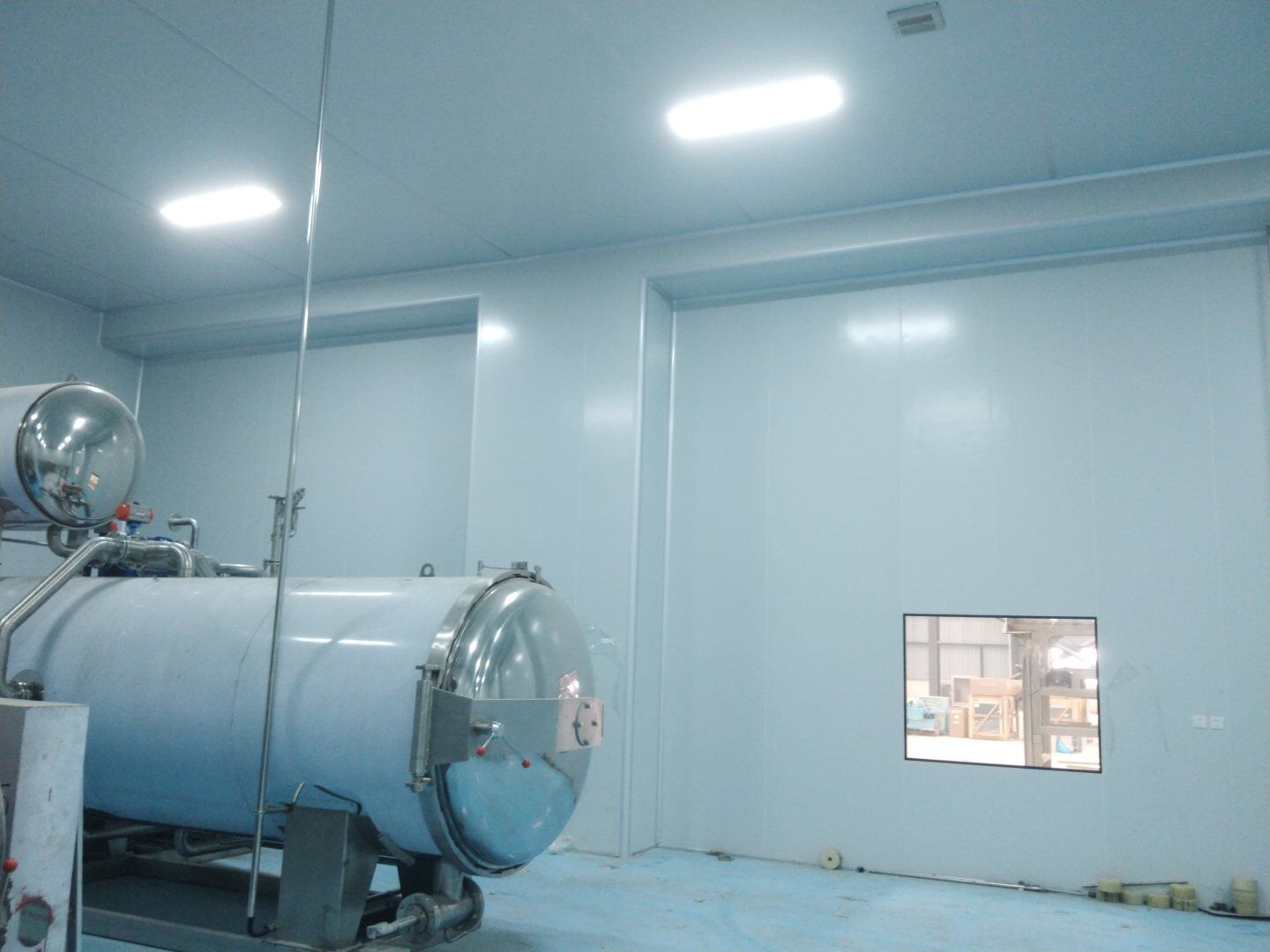

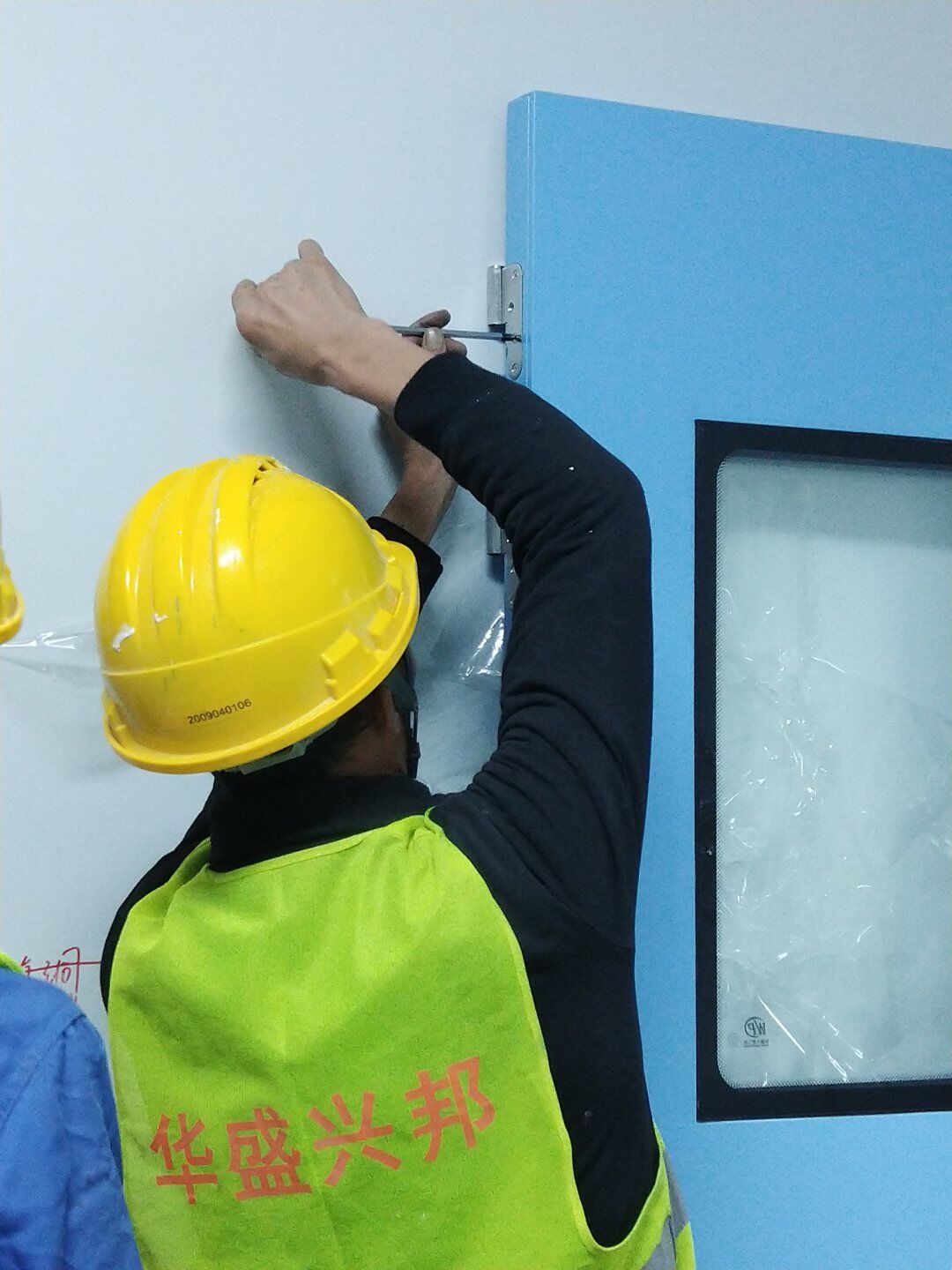

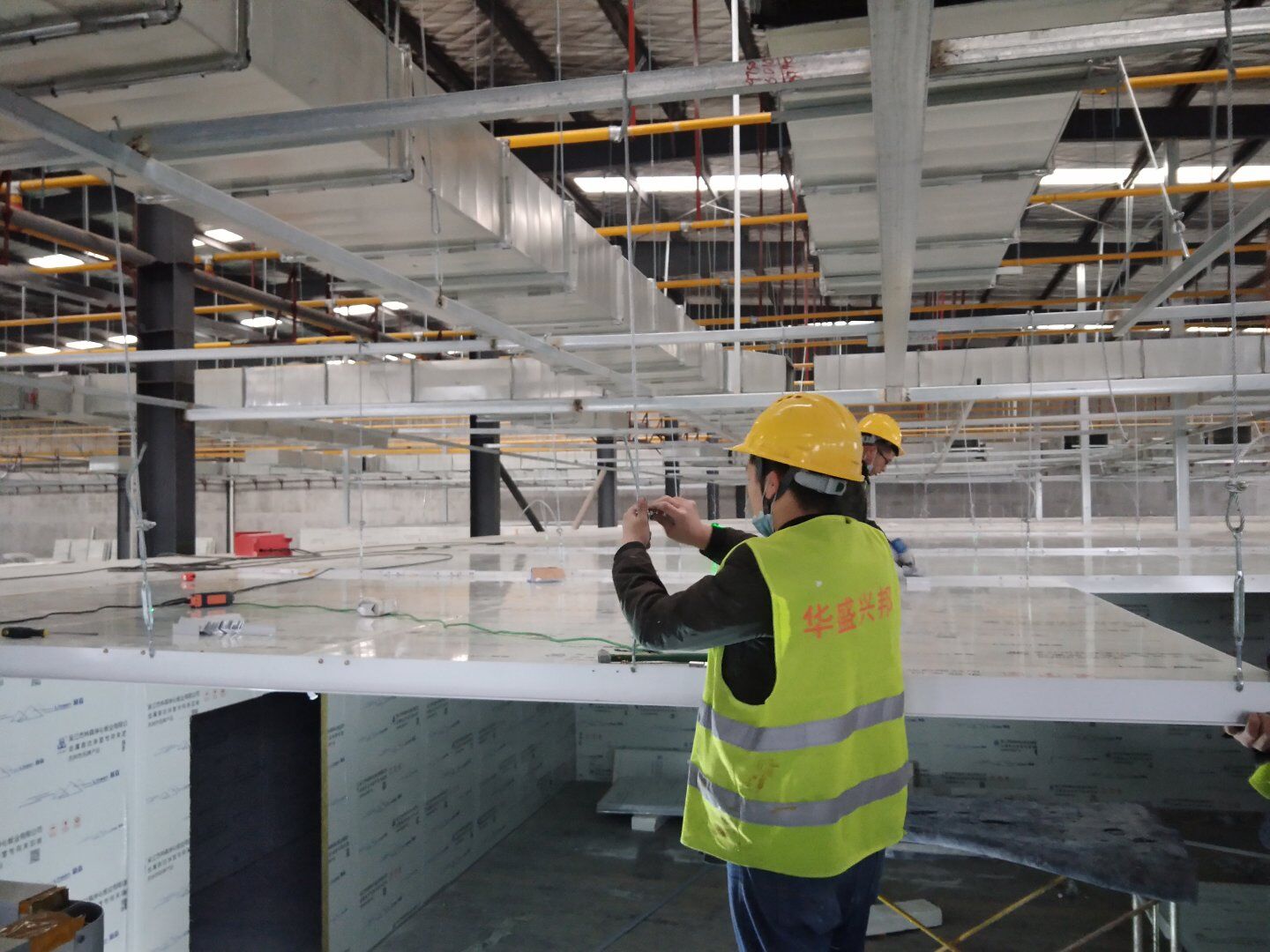

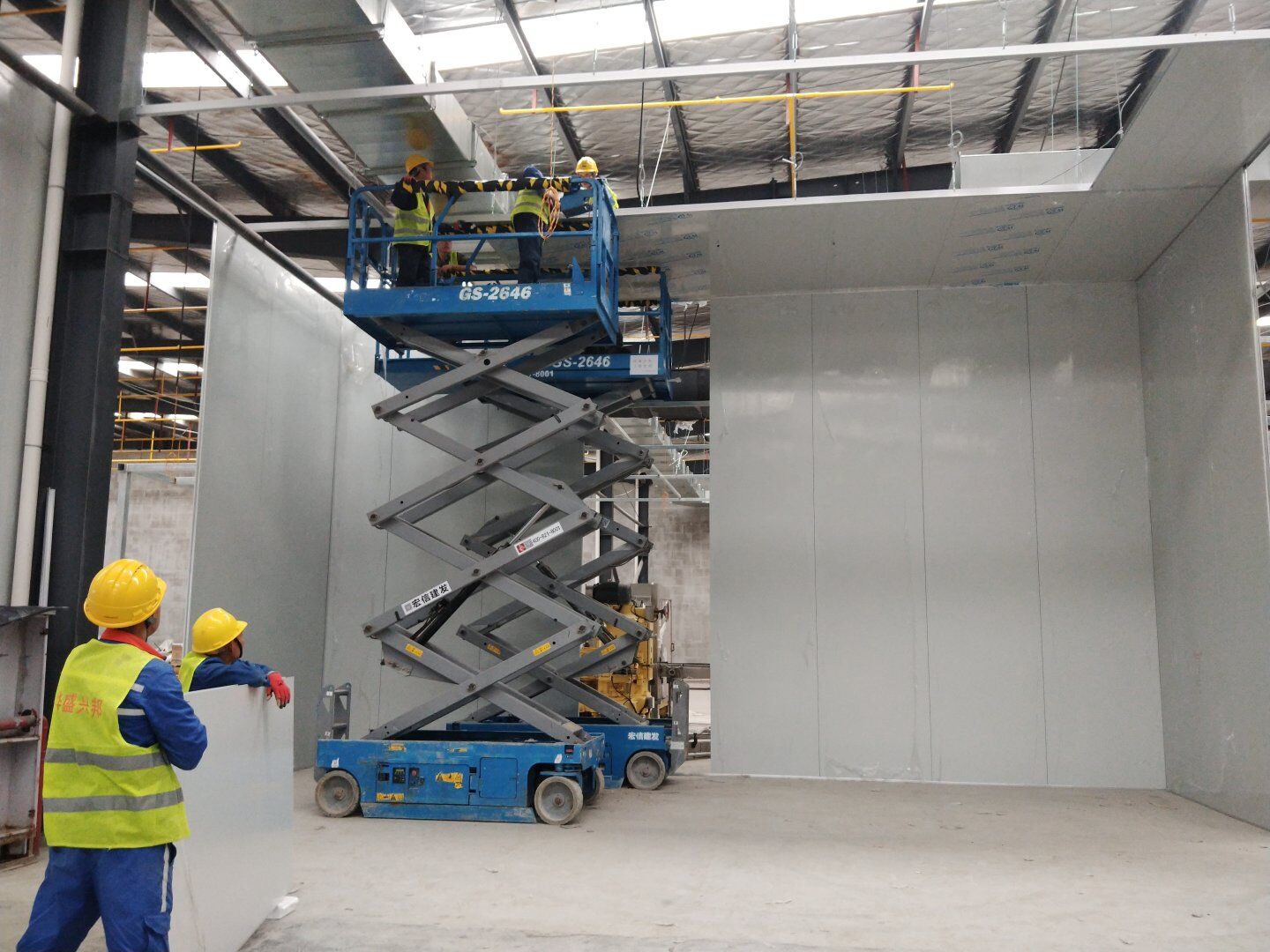

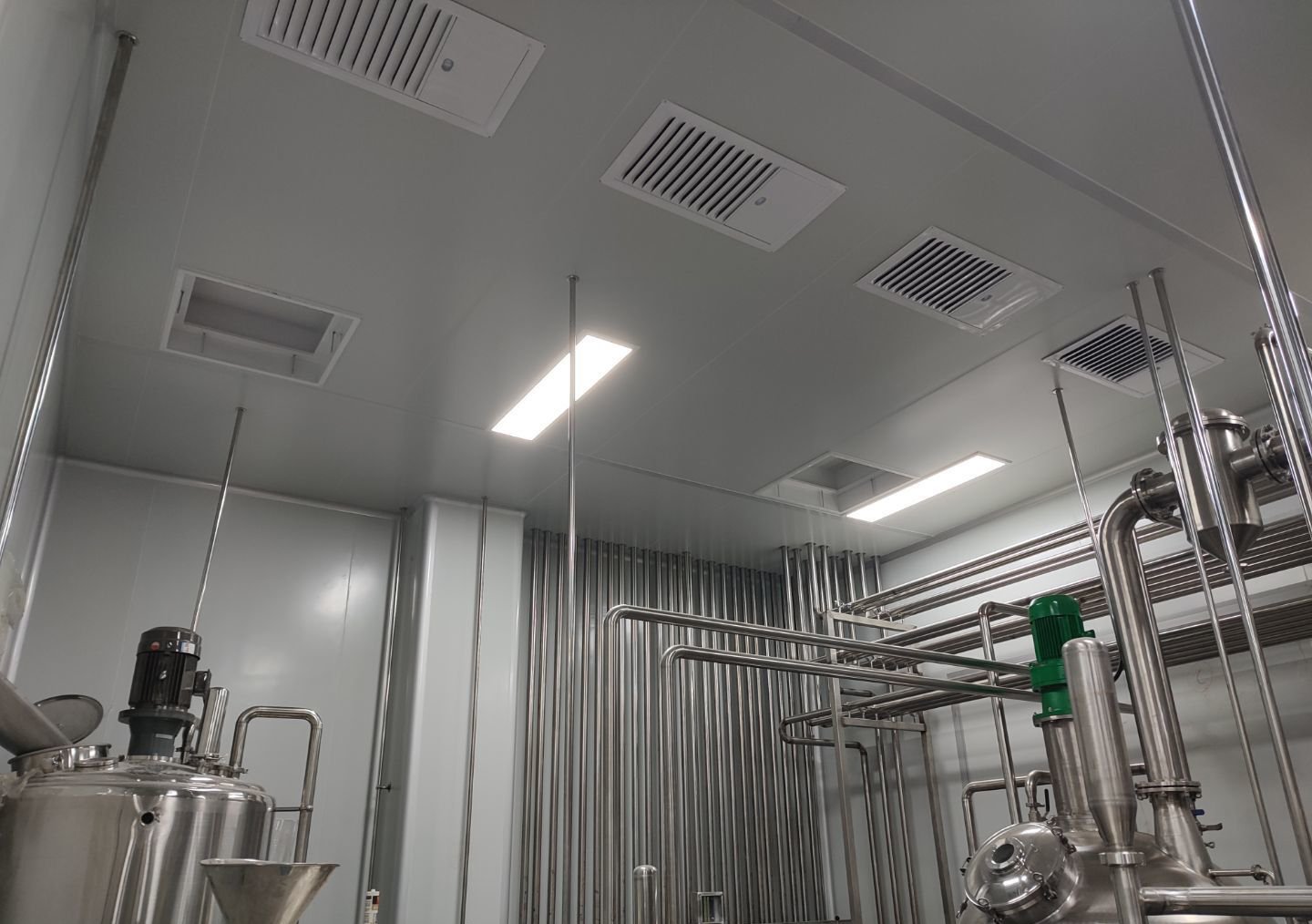

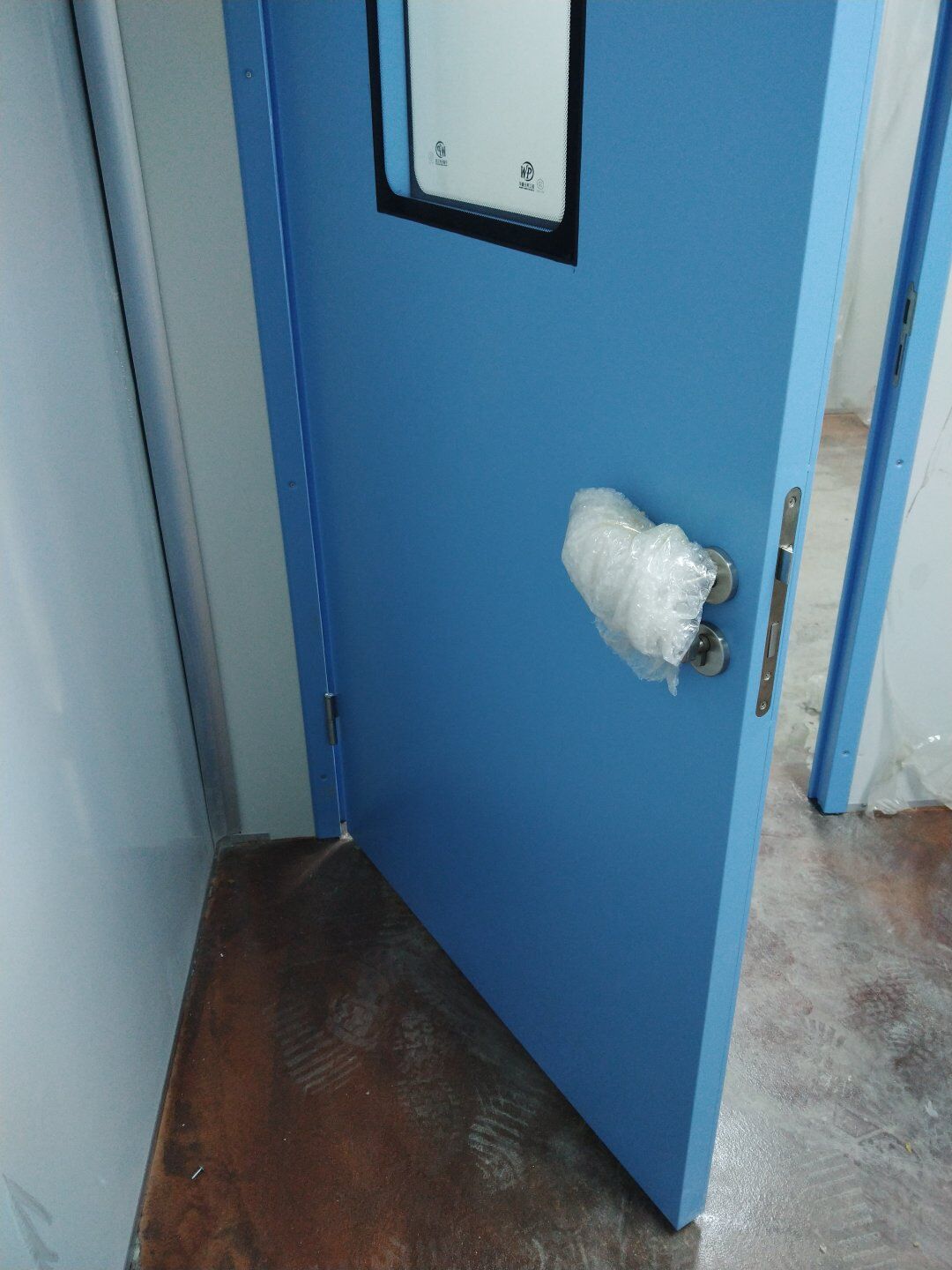

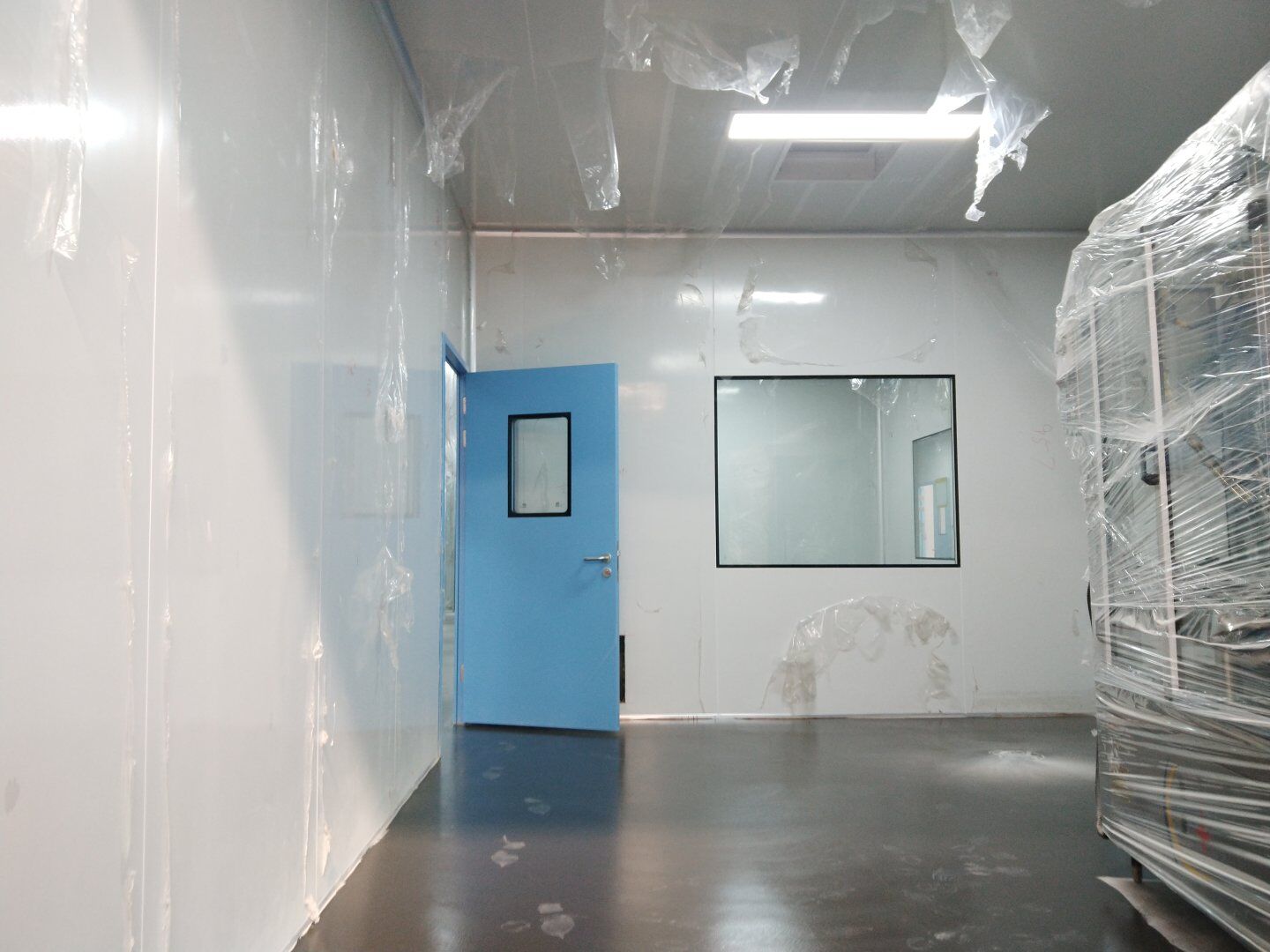

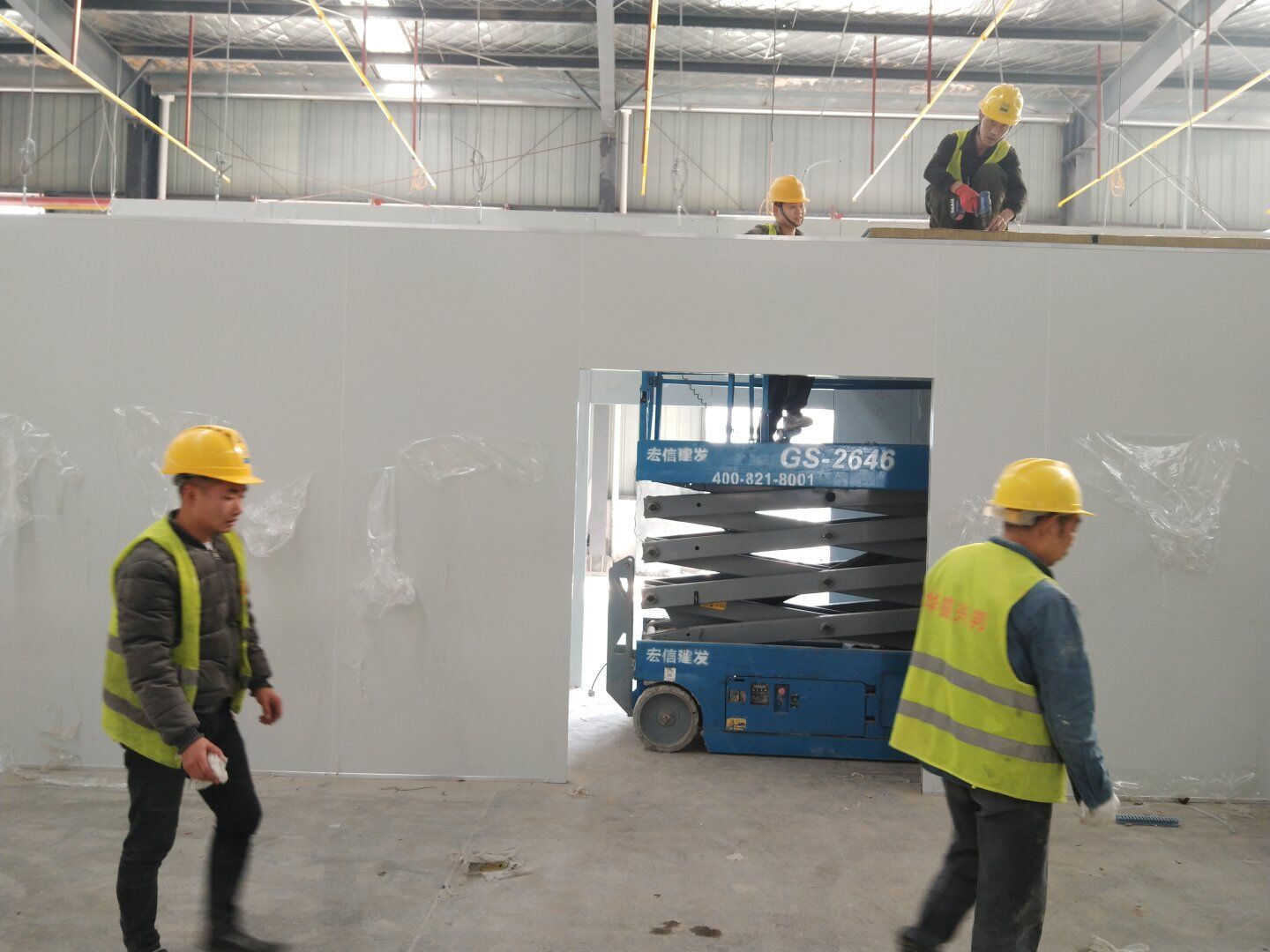

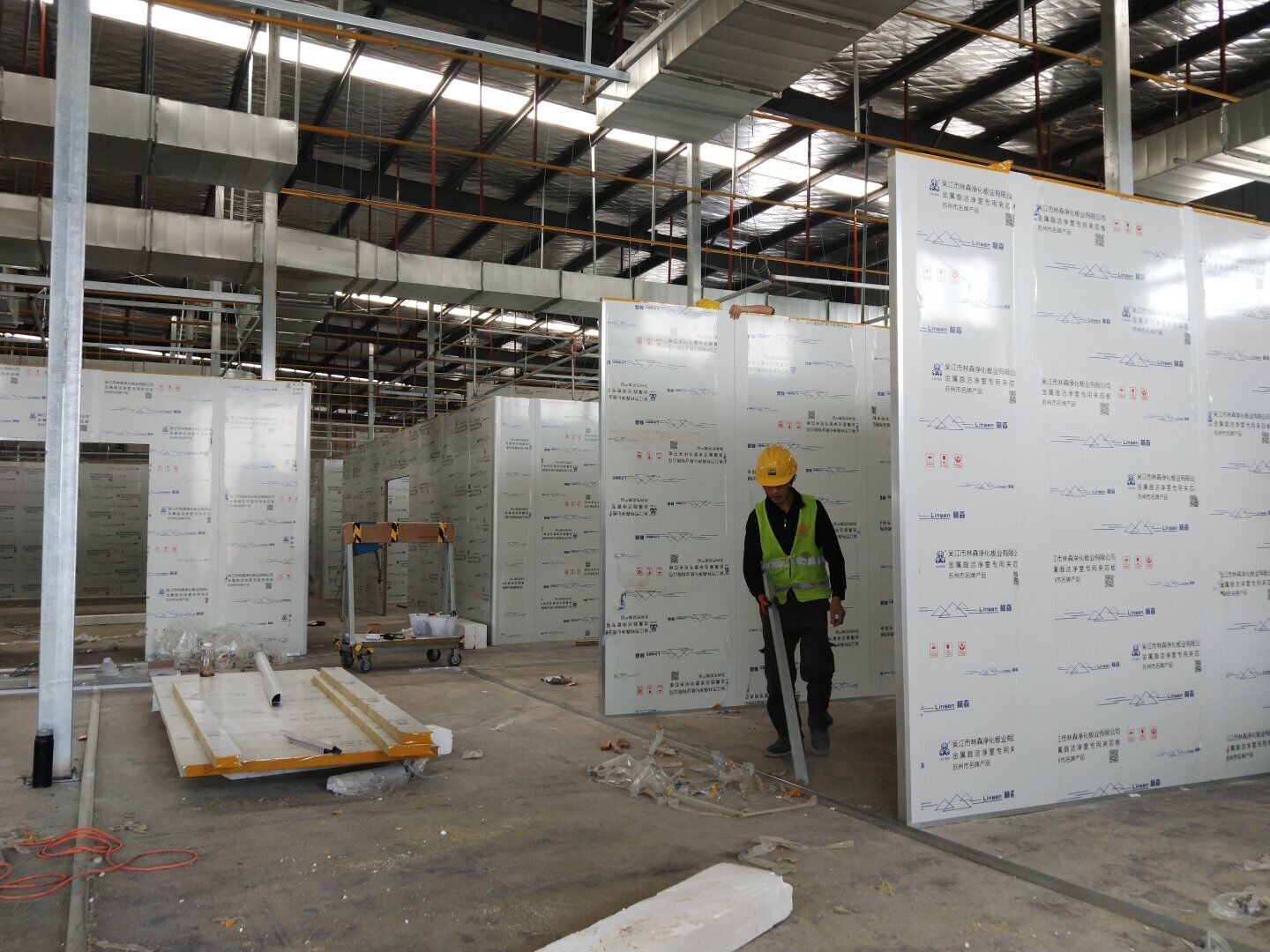

    1,高效阀门安装完成90%; 2,洁净钢质门安装完成15%; 3,高效箱保温完成30%; 饮片车间: 1,隔墙完成(除预留通道外); 2,吊顶吊筋安装完成20%

  • 2020-11-21 09:41:09

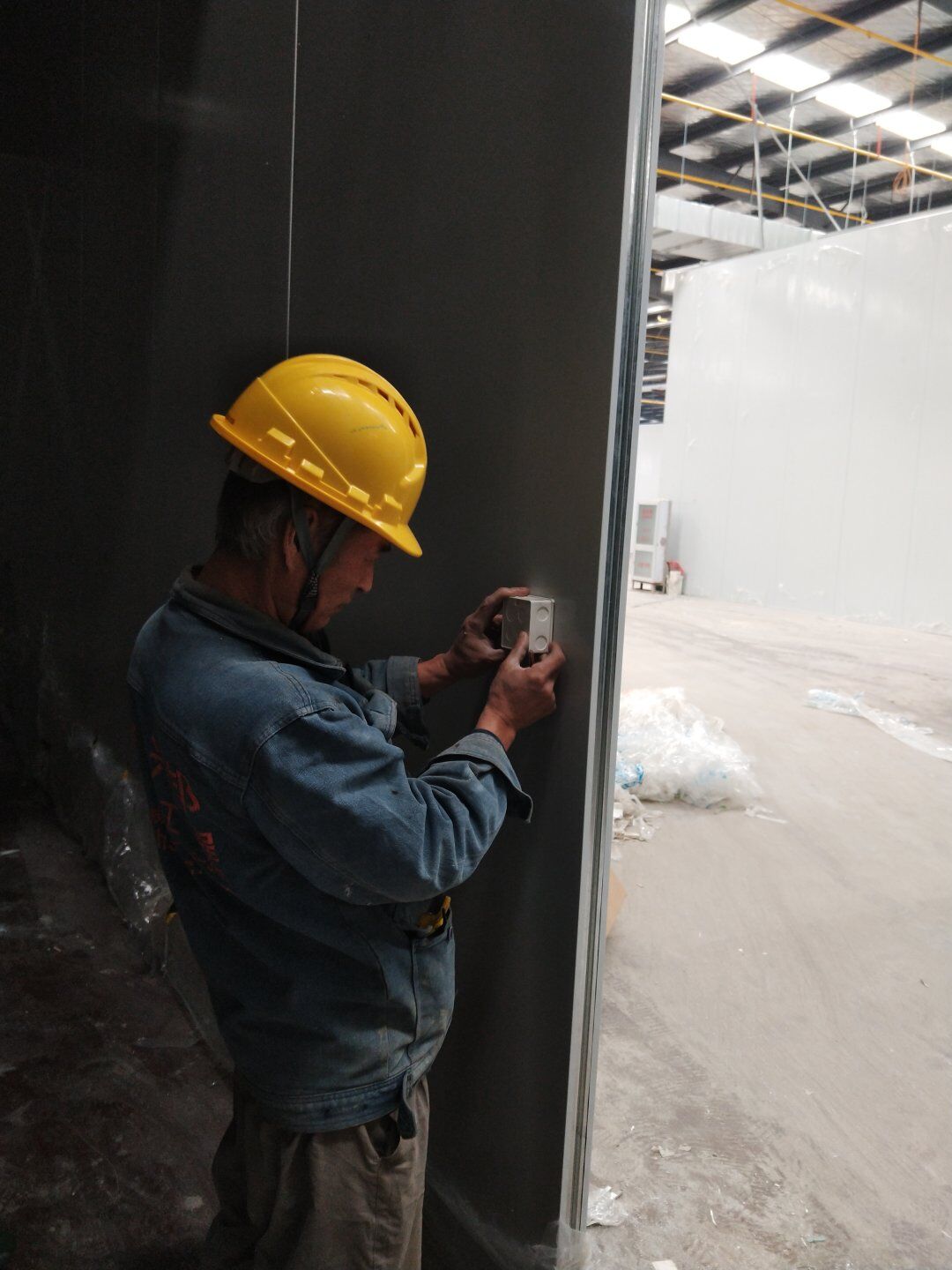

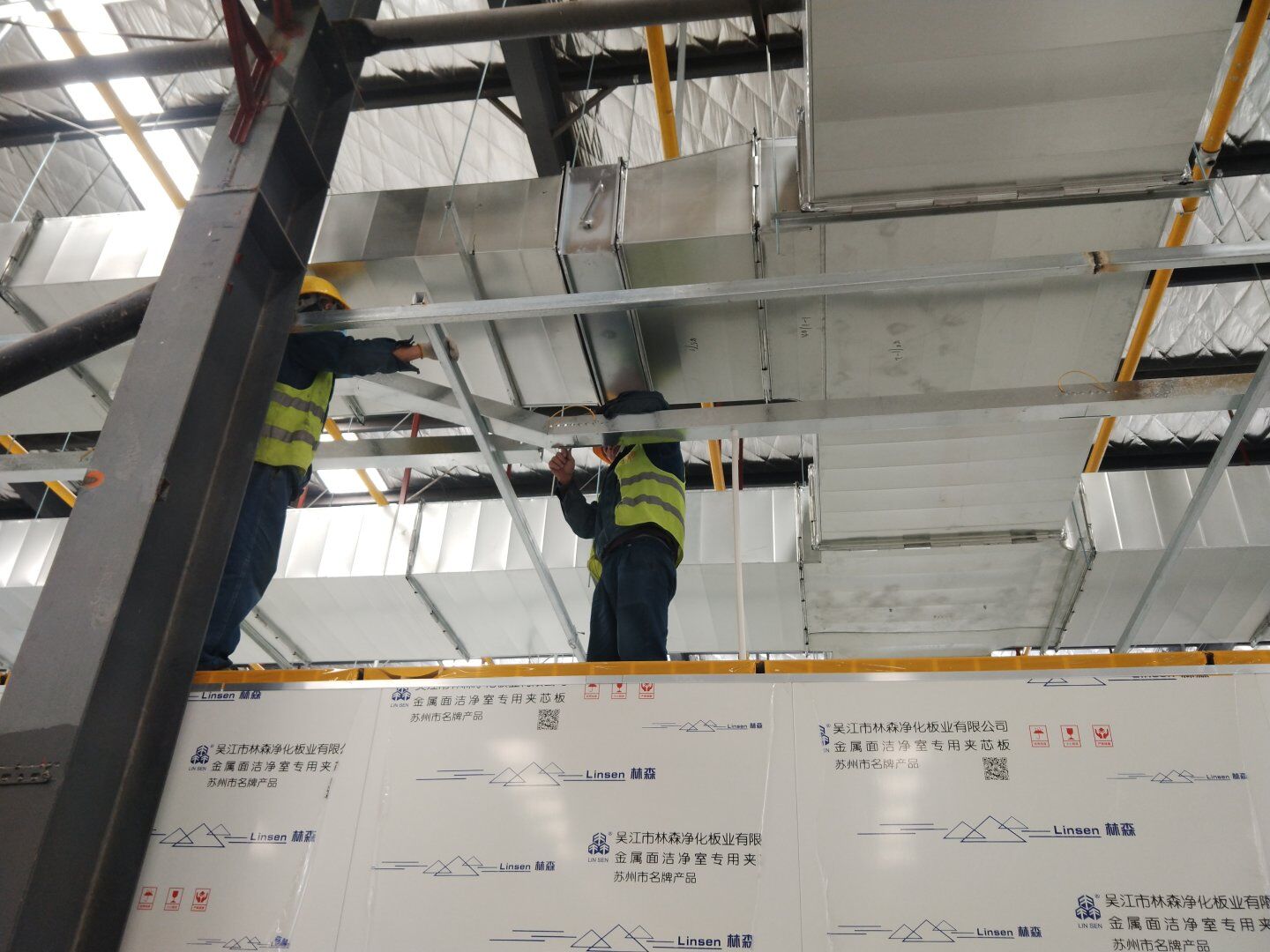

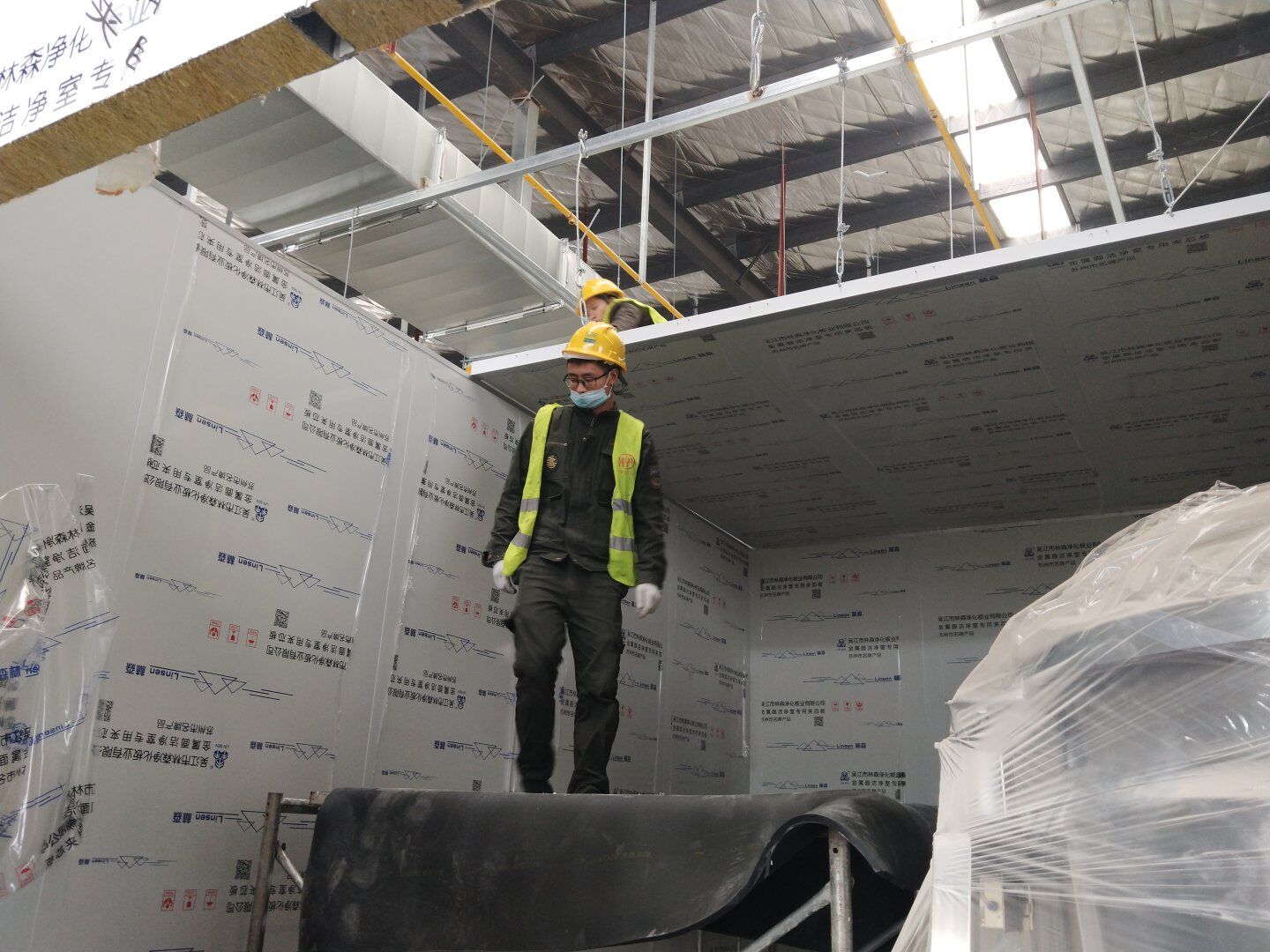

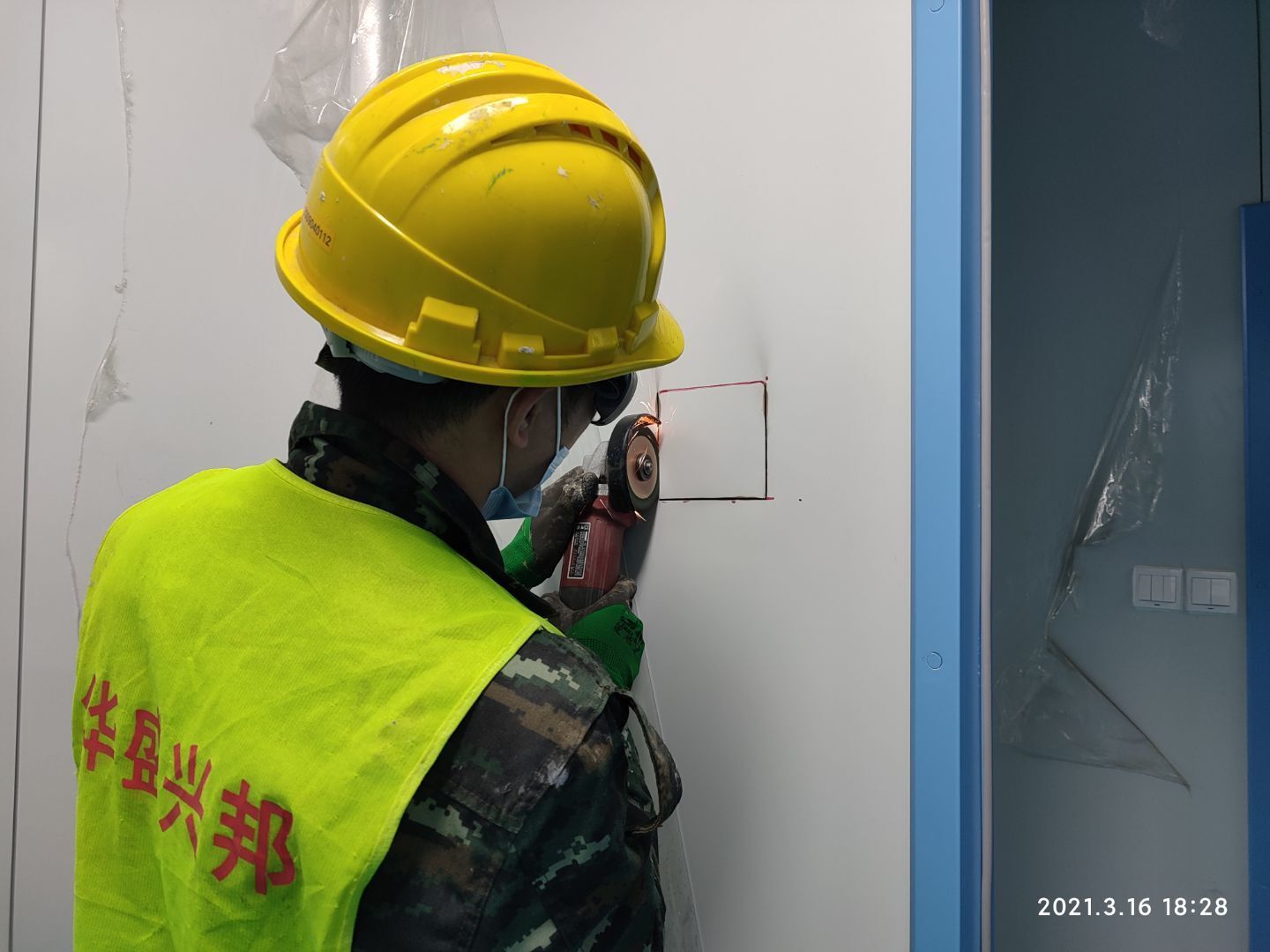

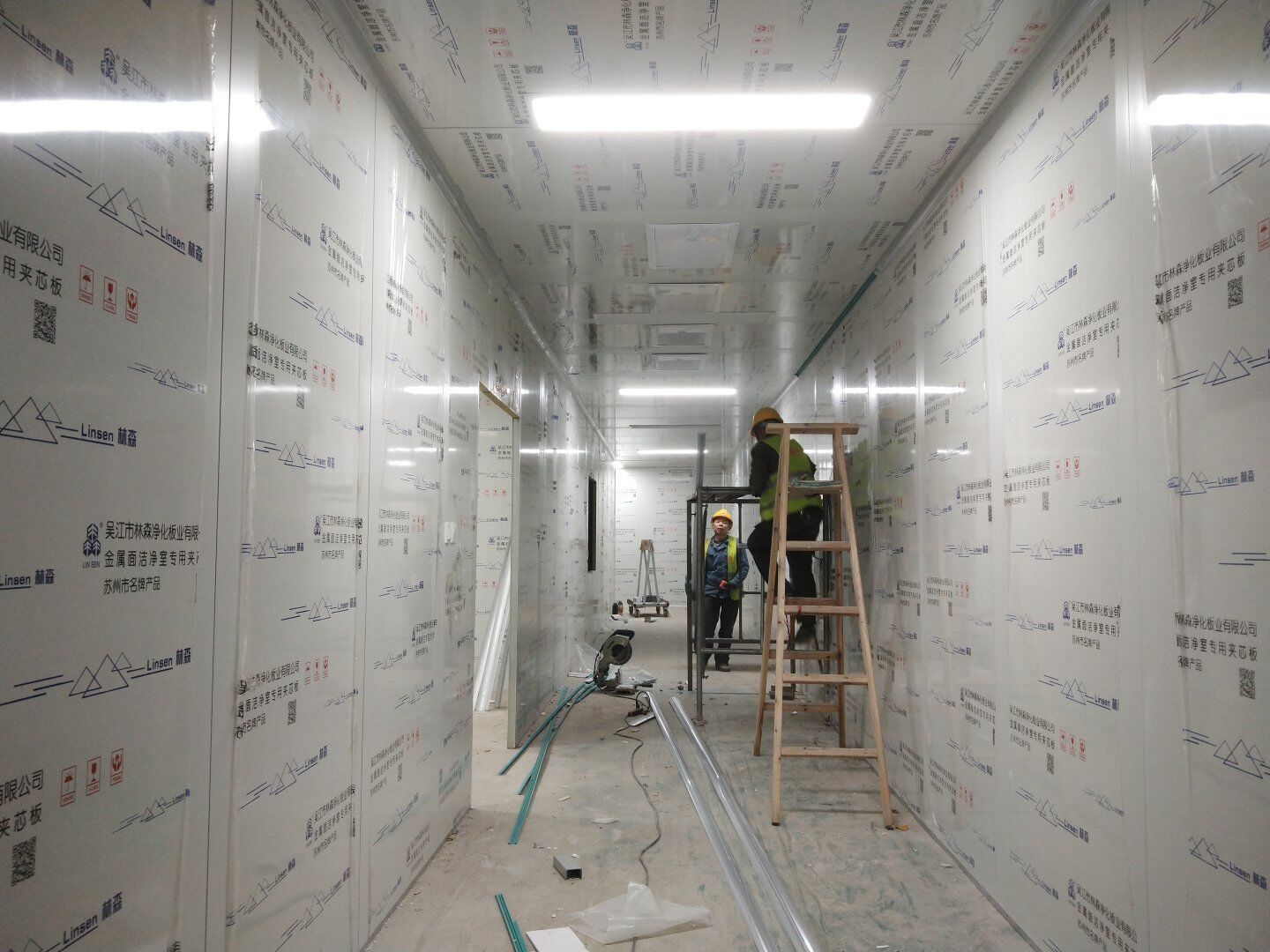

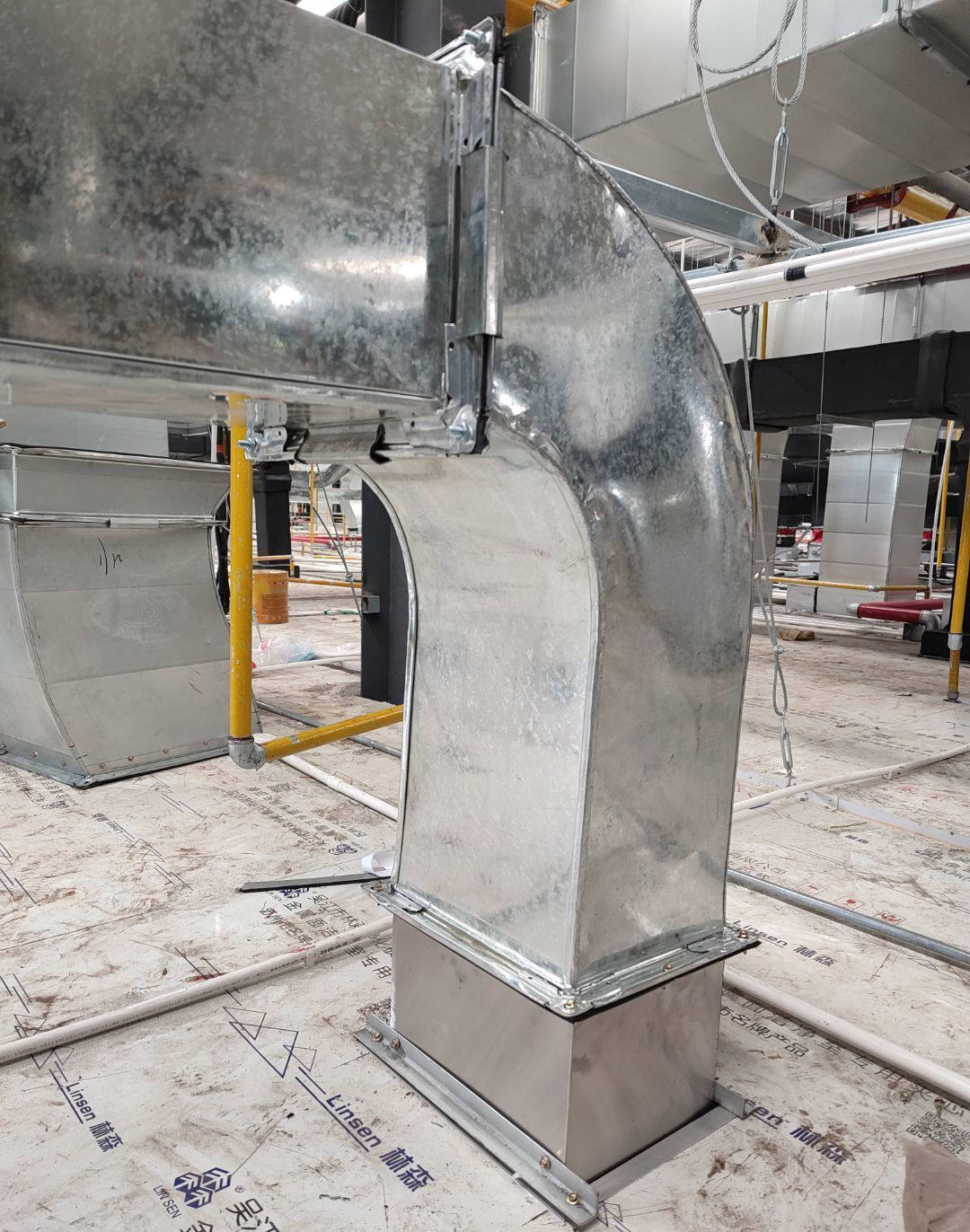

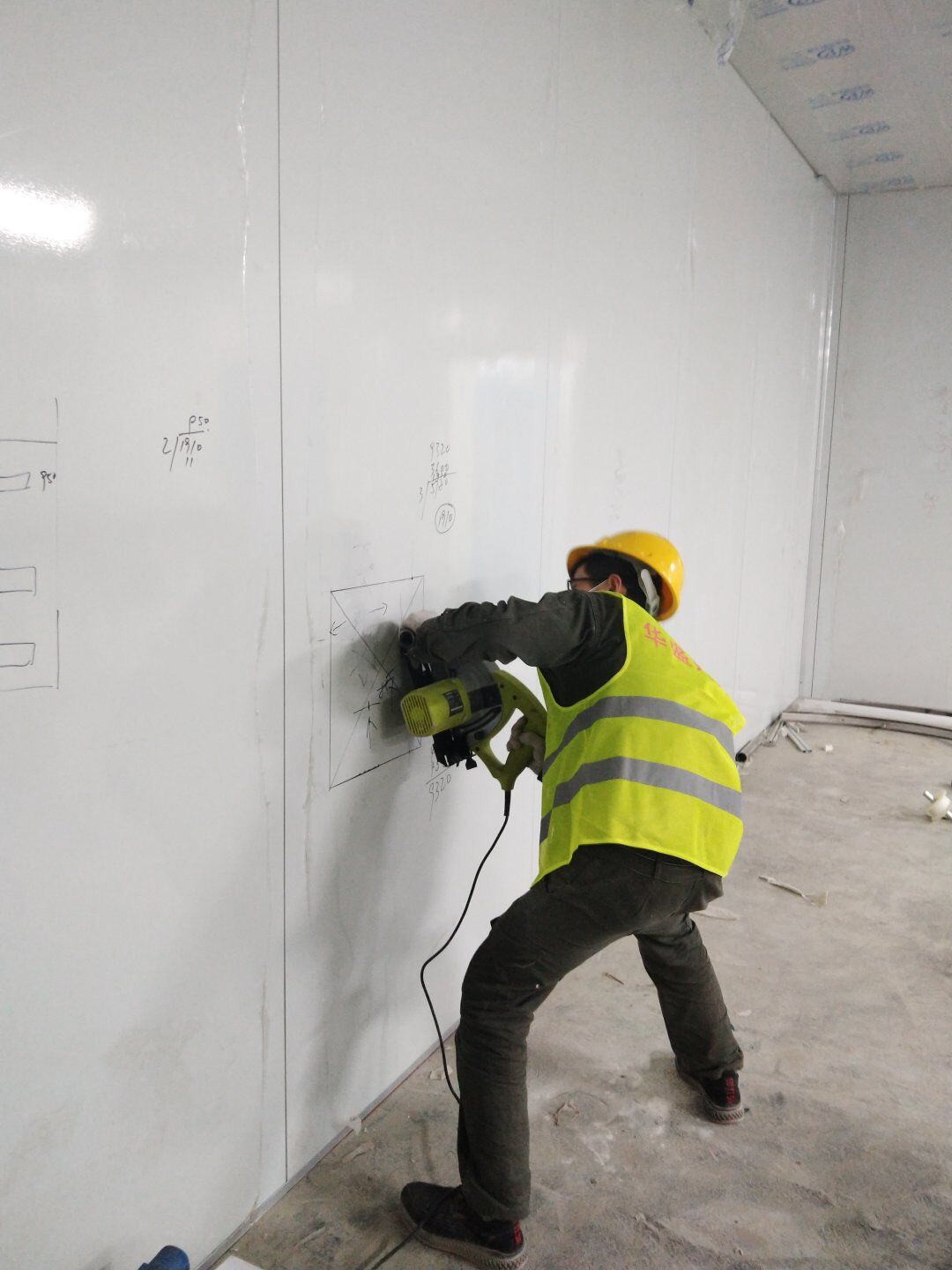

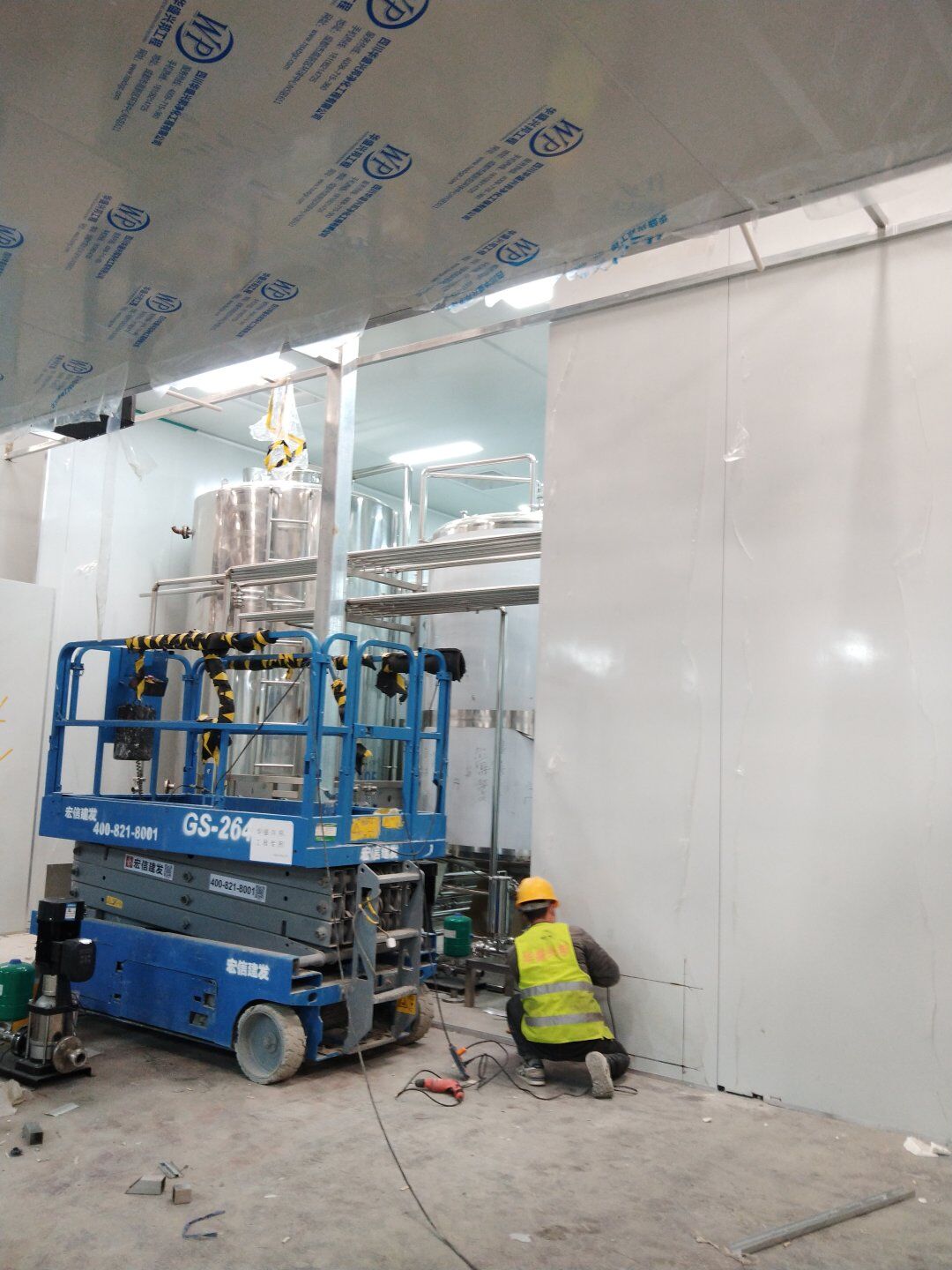

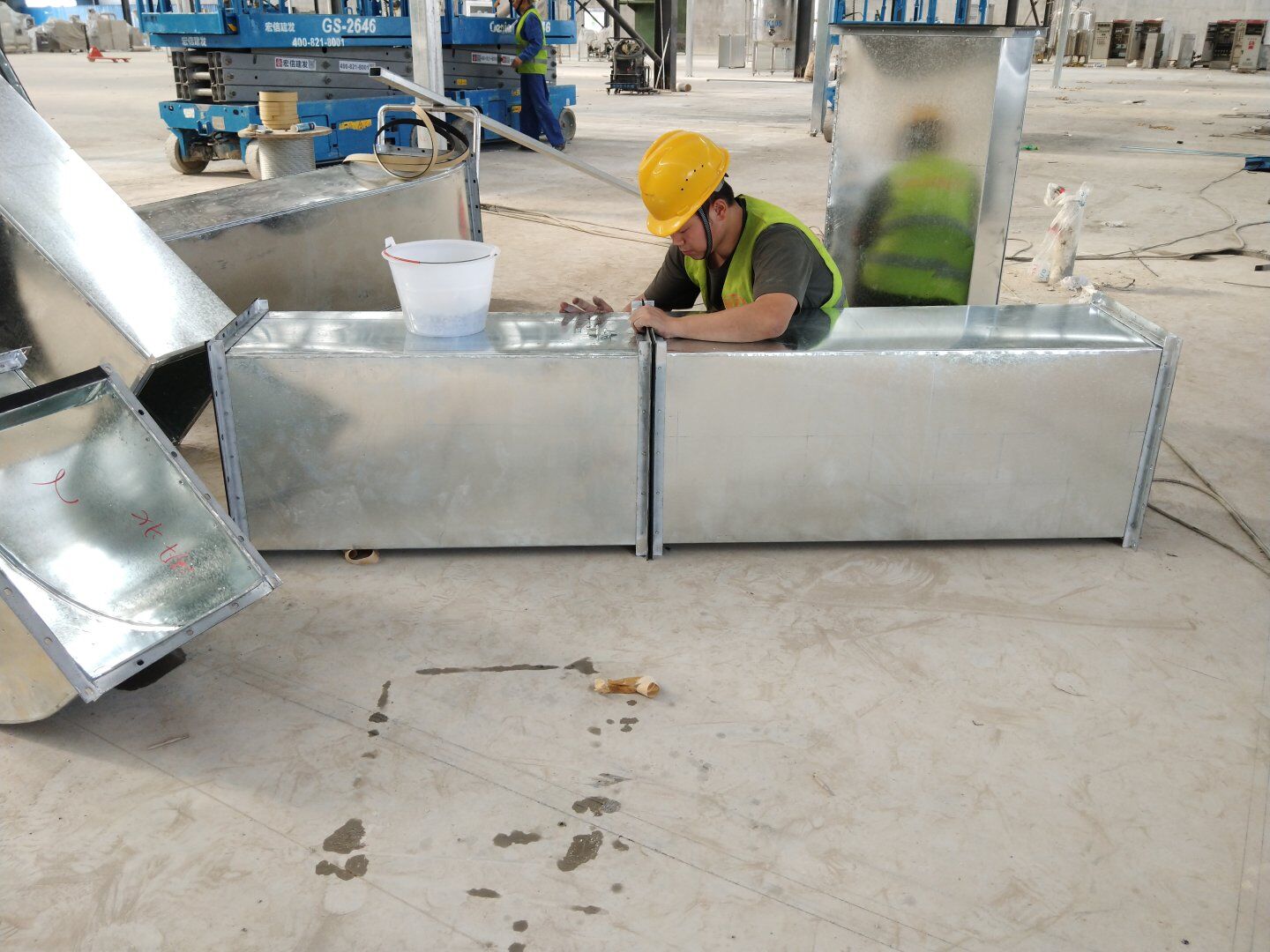

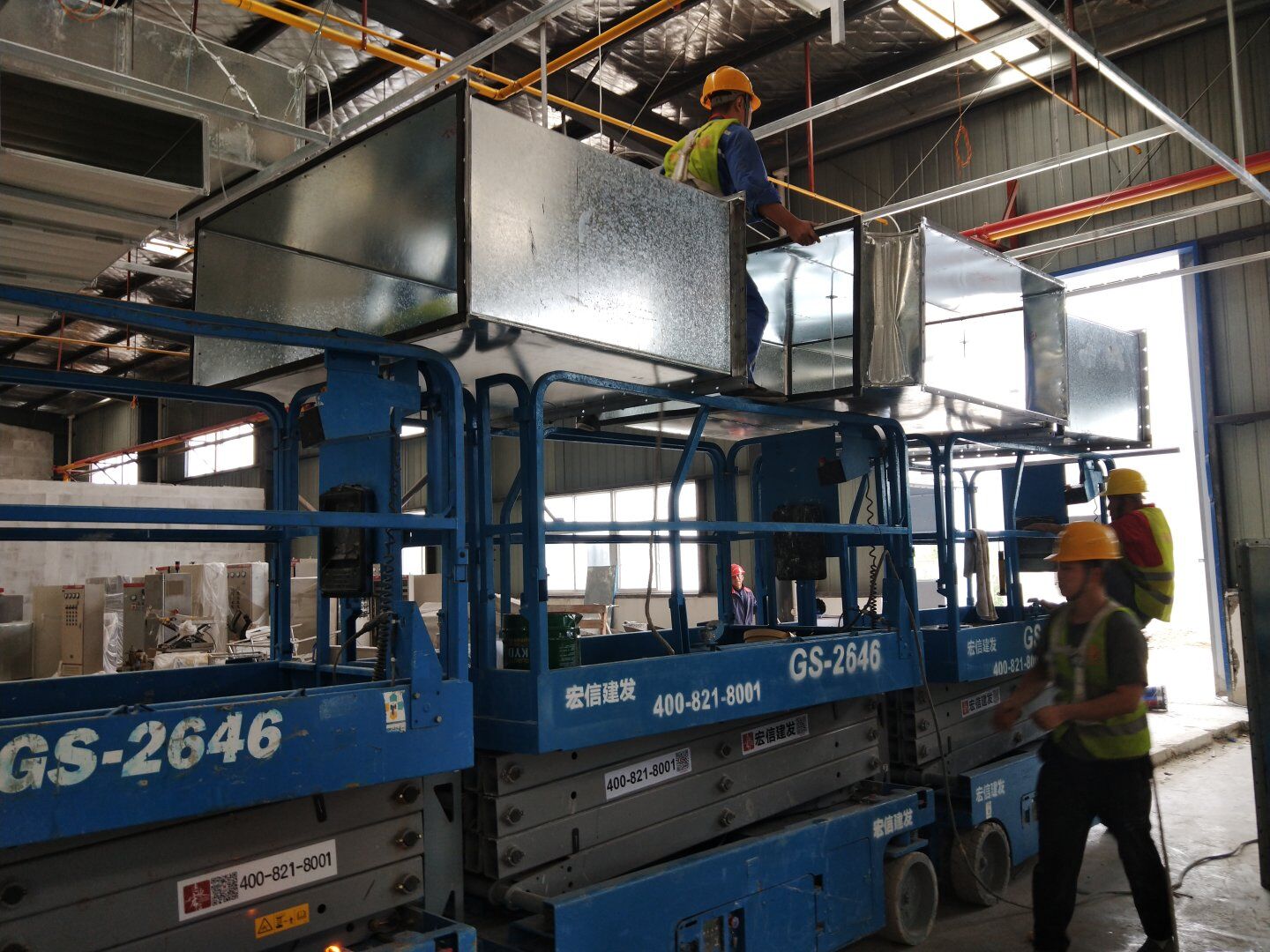

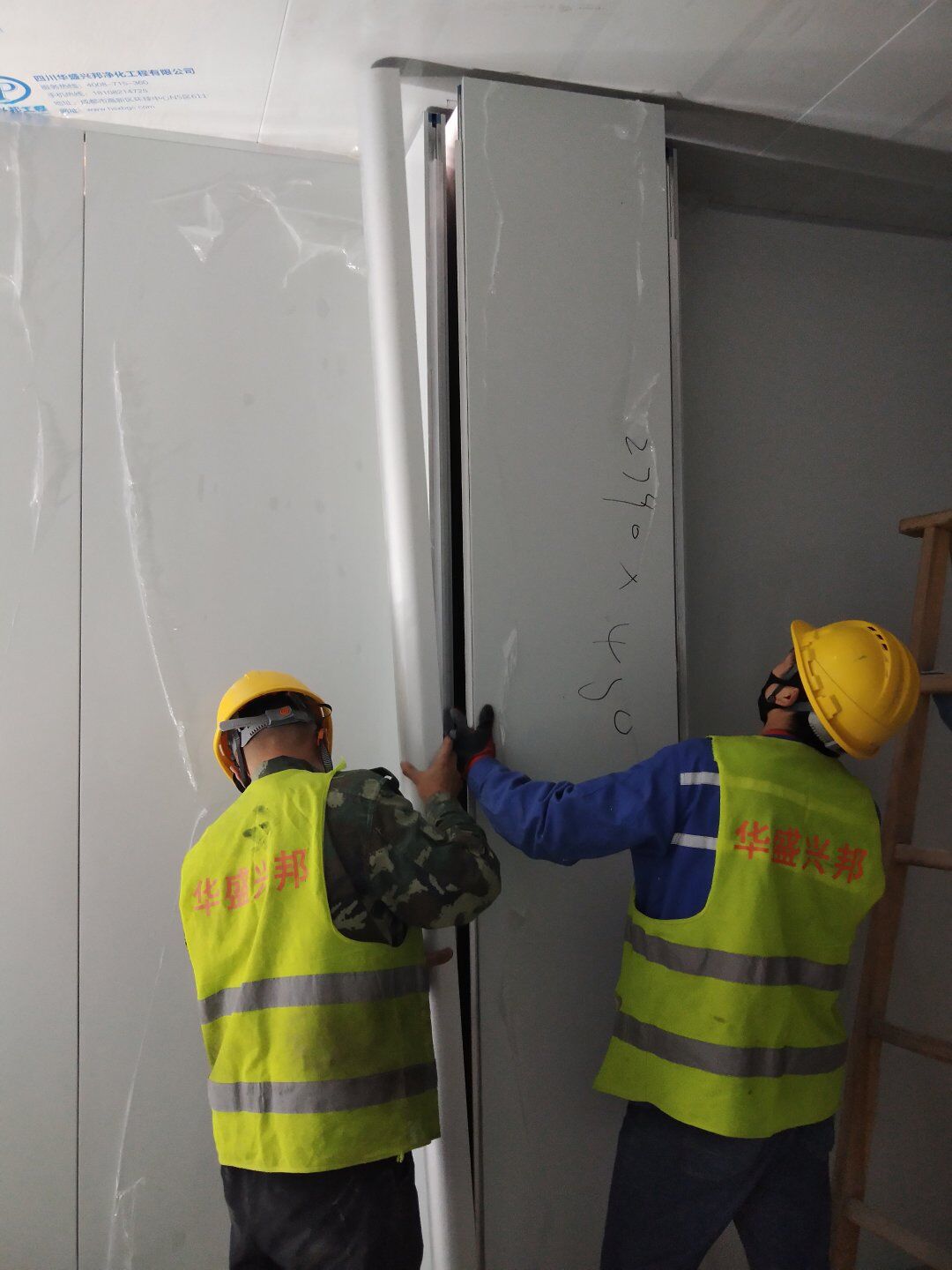

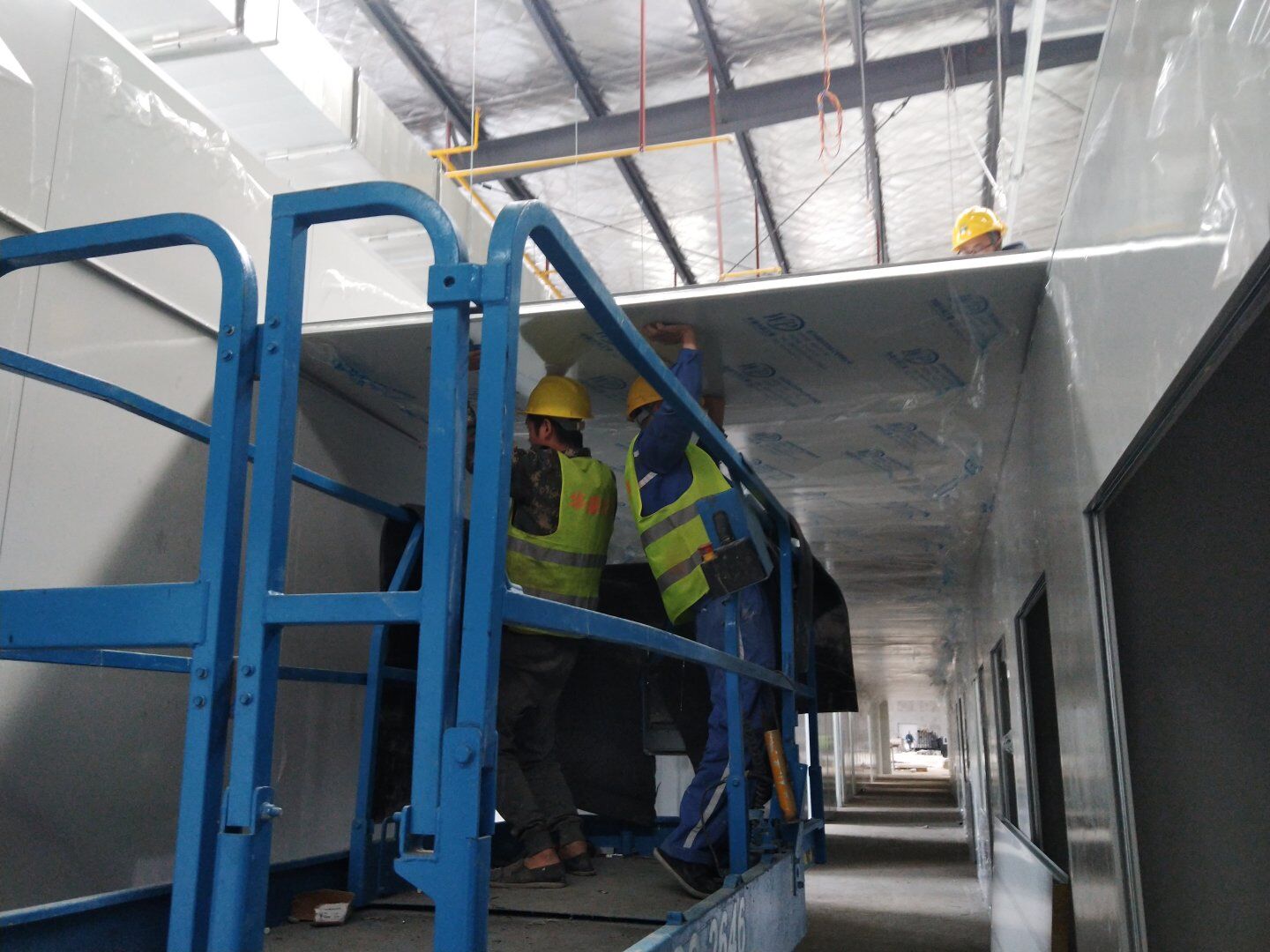

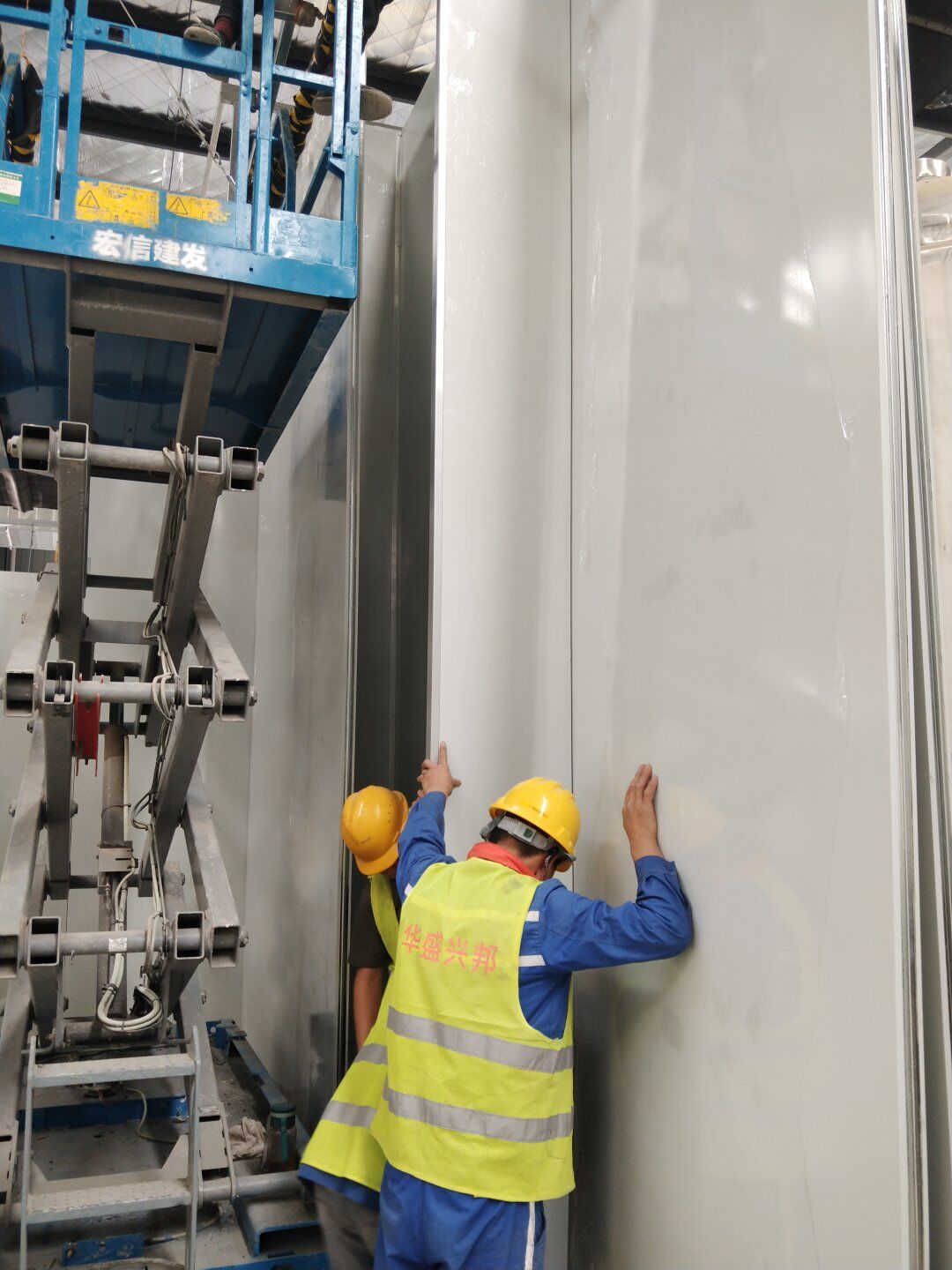

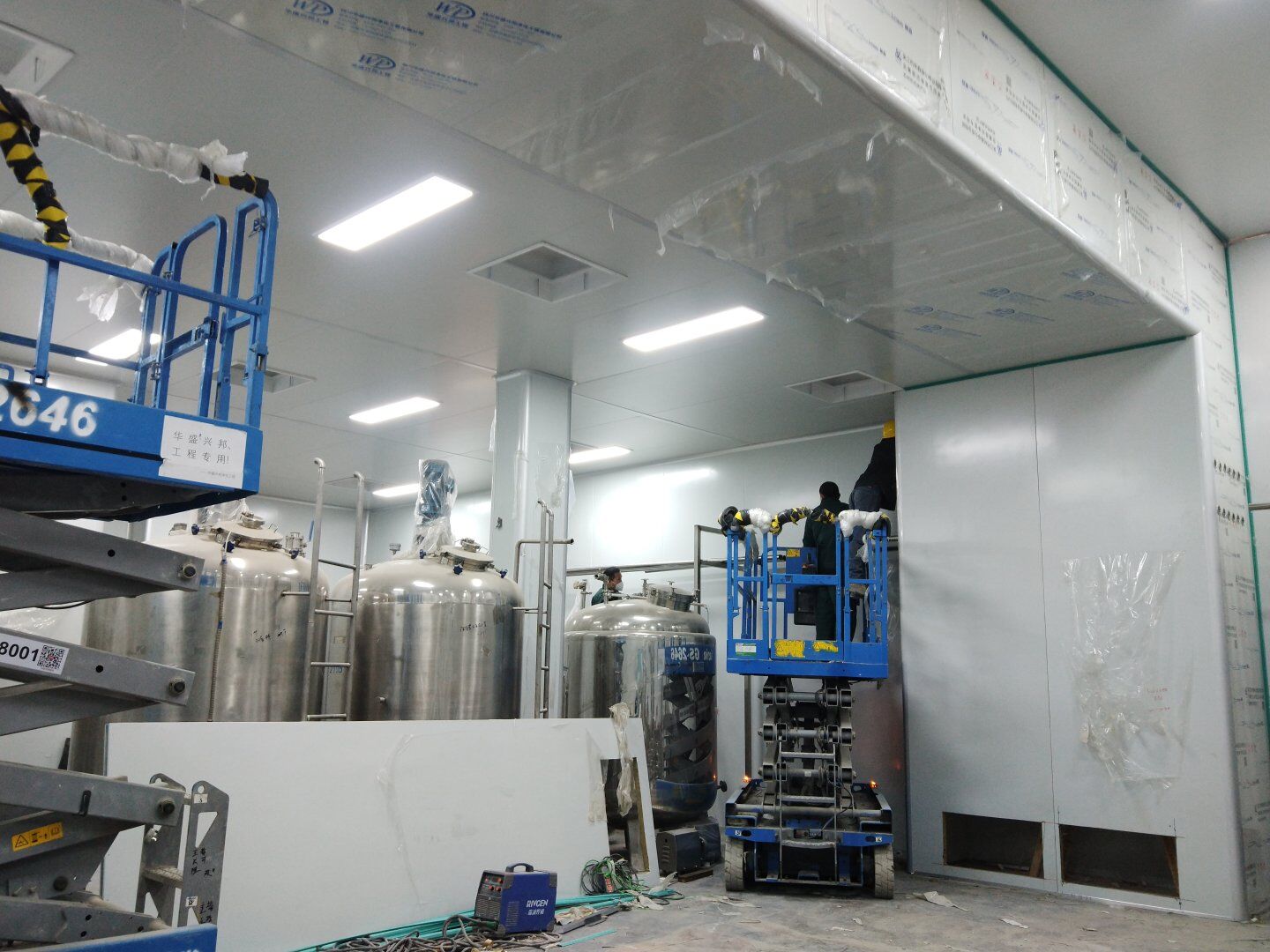

    1,净化风管送回风末端碰头管尺寸量取完成 2,照明及插座墙面开孔完成80%,电力桥架安装完成20% 饮片车间: 1,彩钢板墙板安装完成95%

  • 2020-11-19 09:15:51

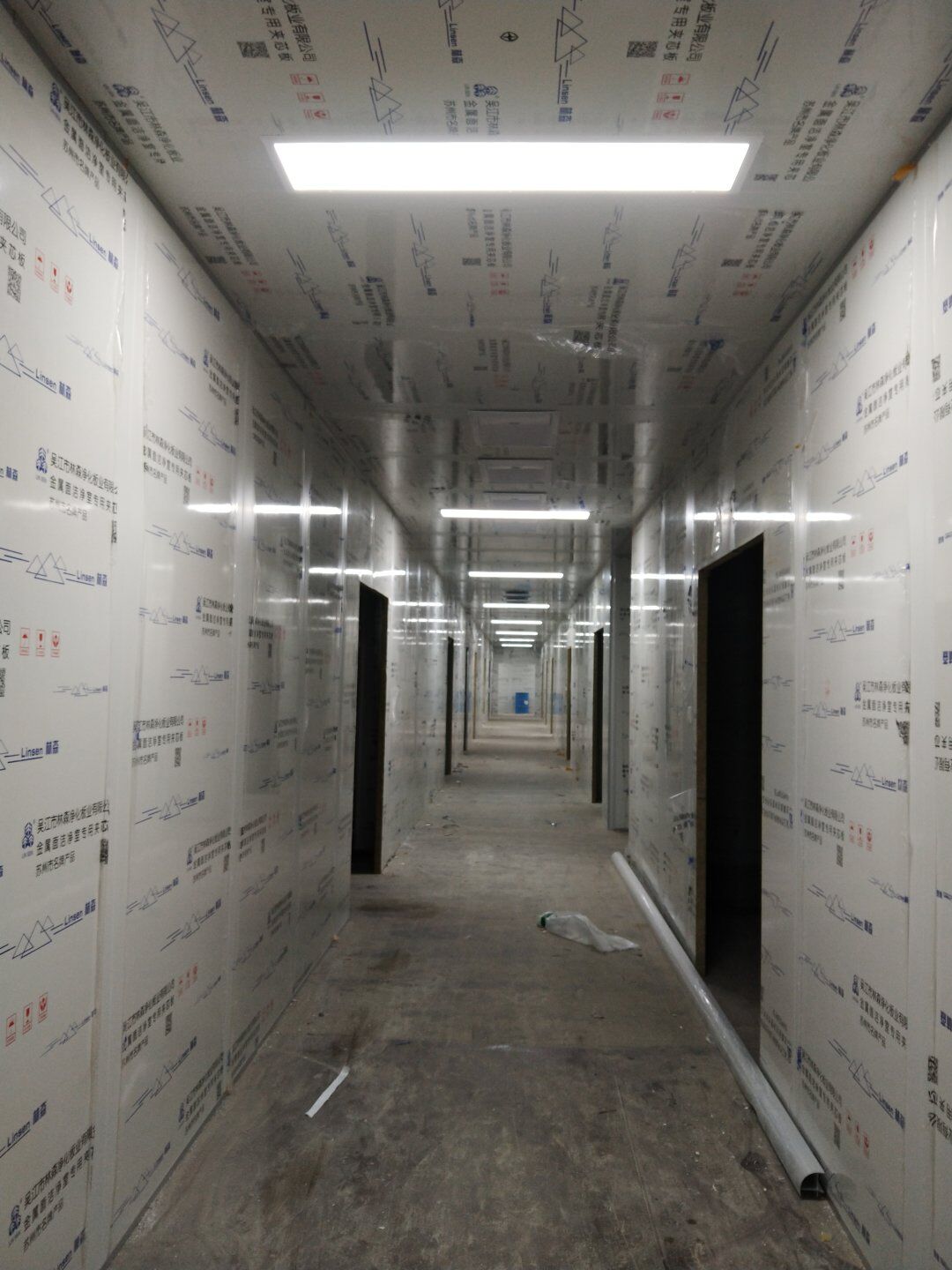

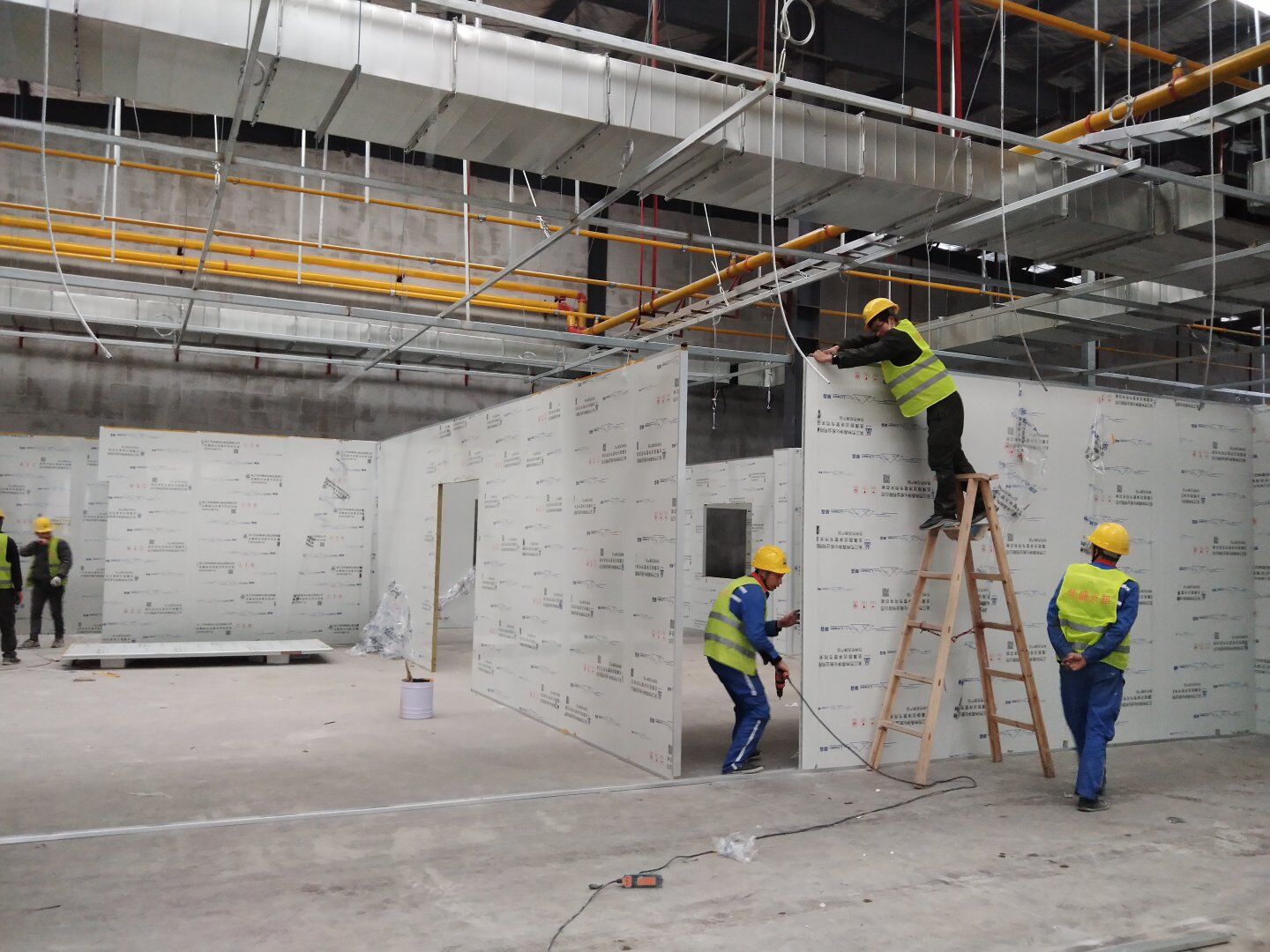

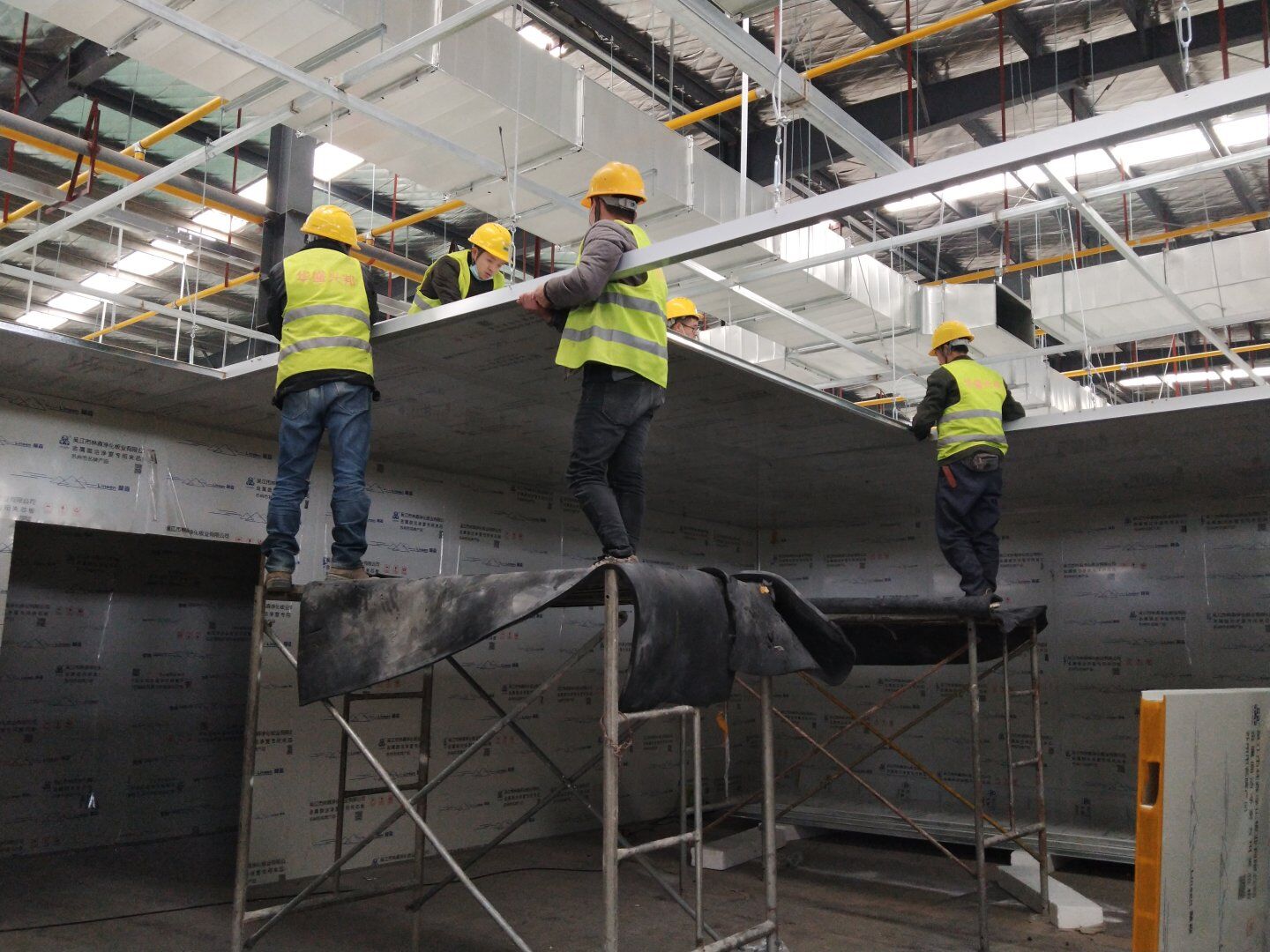

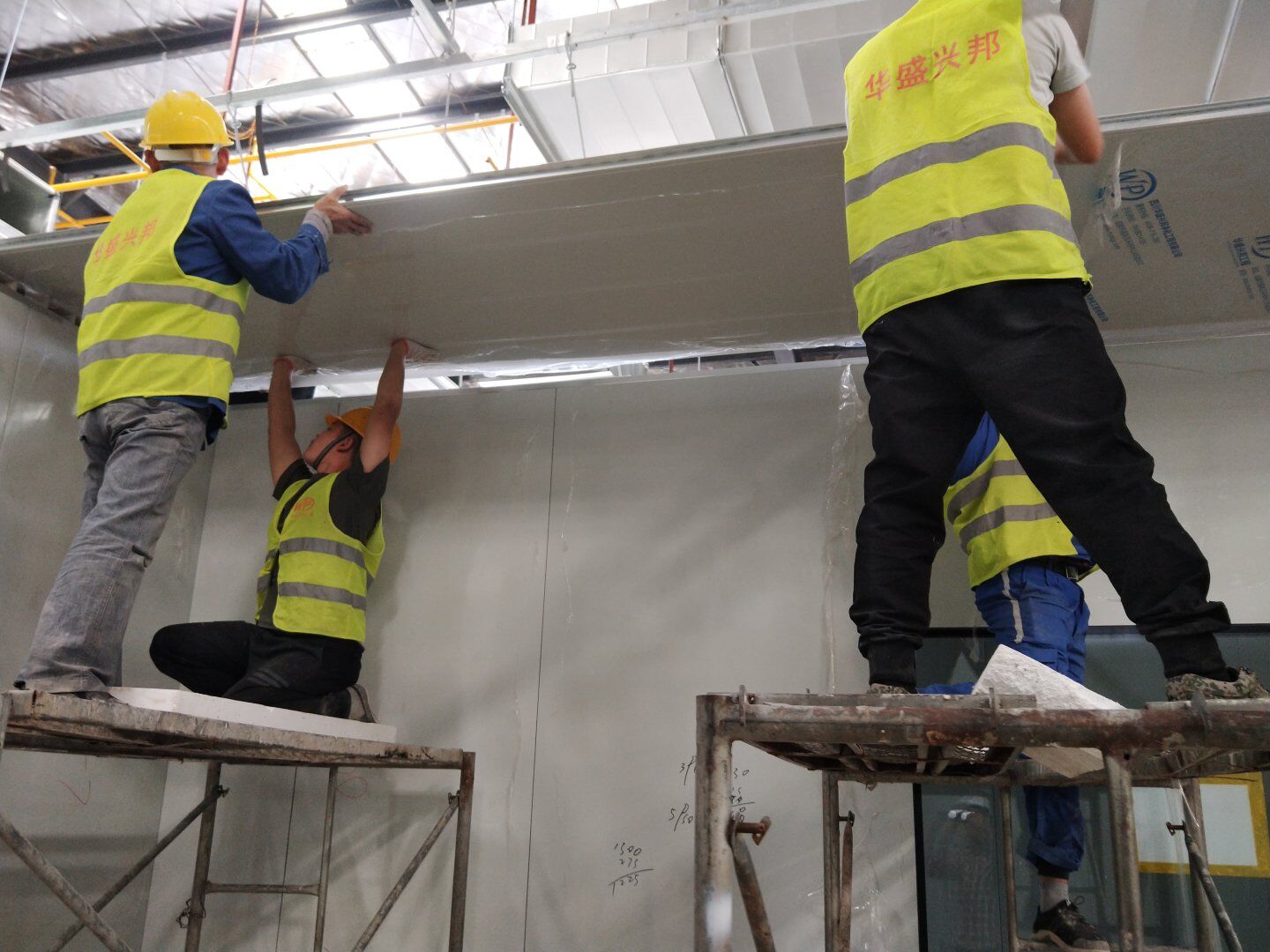

    液体车间施工: 1,净化风管碰头管尺寸量取完成70%、 2,贴圆弧打胶完成60%; 3,高效静压箱吊装完成90%; 4,灯具安装完成90%,开关,插座墙板开孔穿管完成20% 饮片车间: 1,彩钢板墙板完成70% 2,顶板吊筋制作完成15%。

  • 2020-11-16 09:40:34

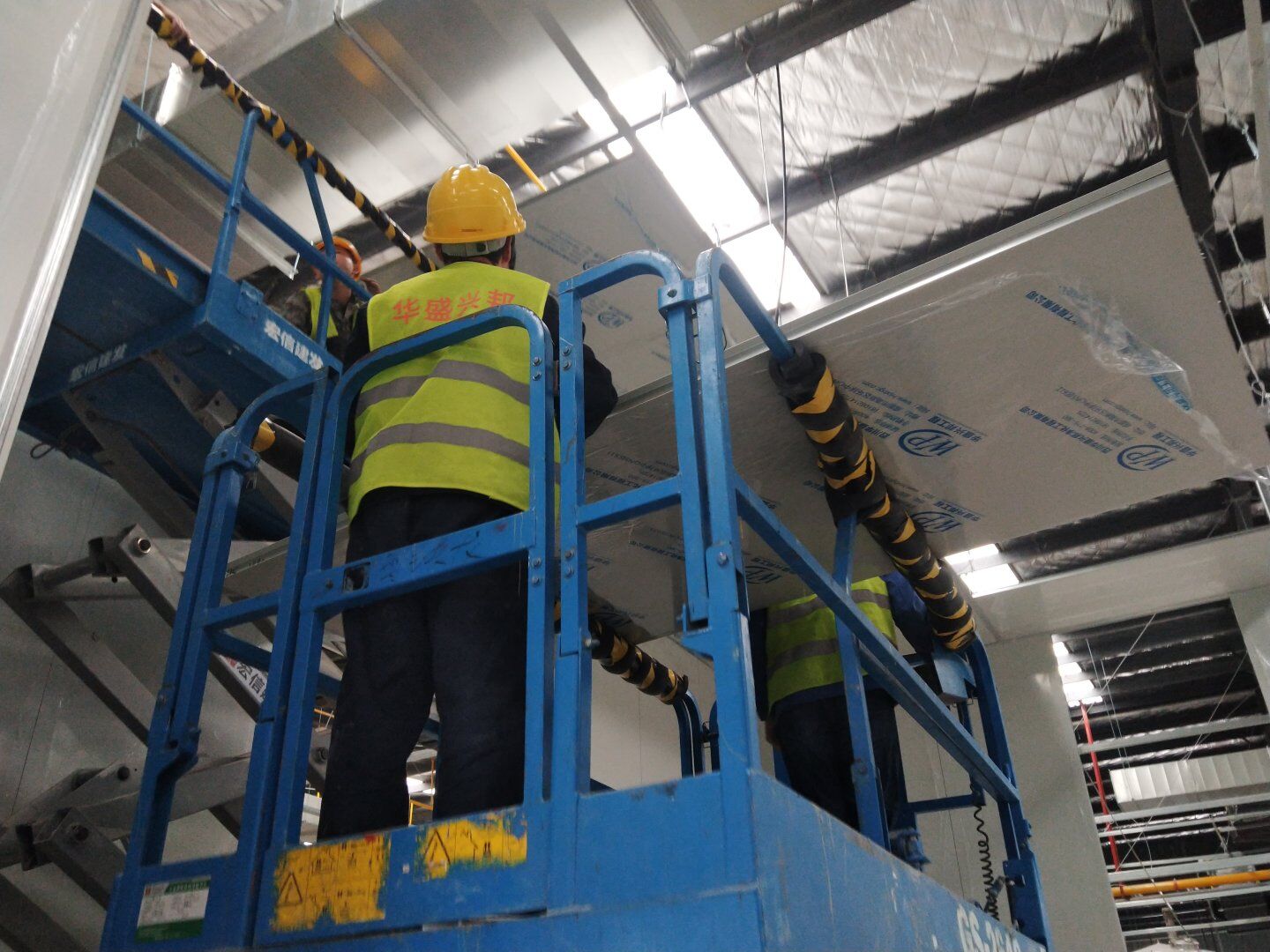

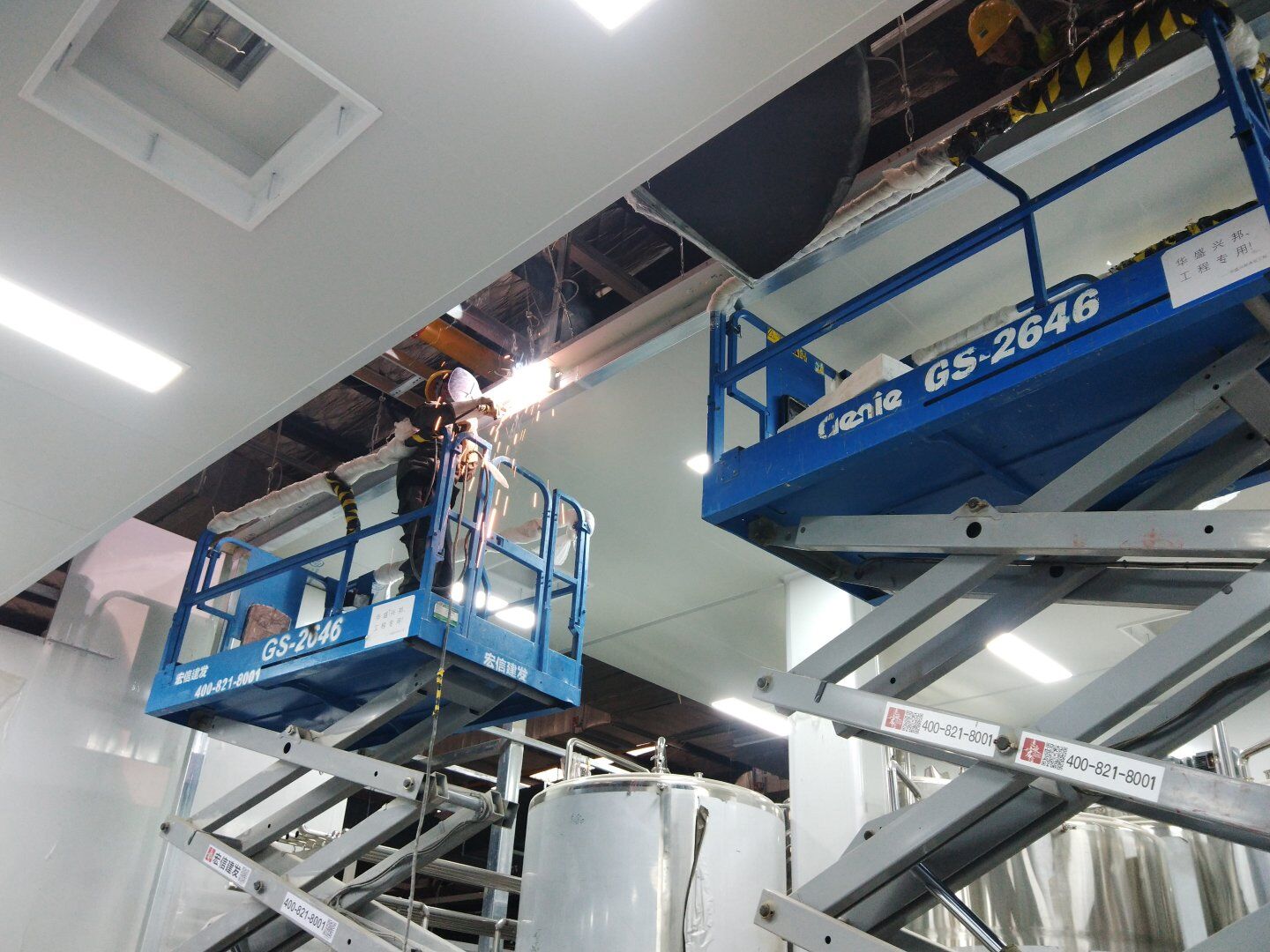

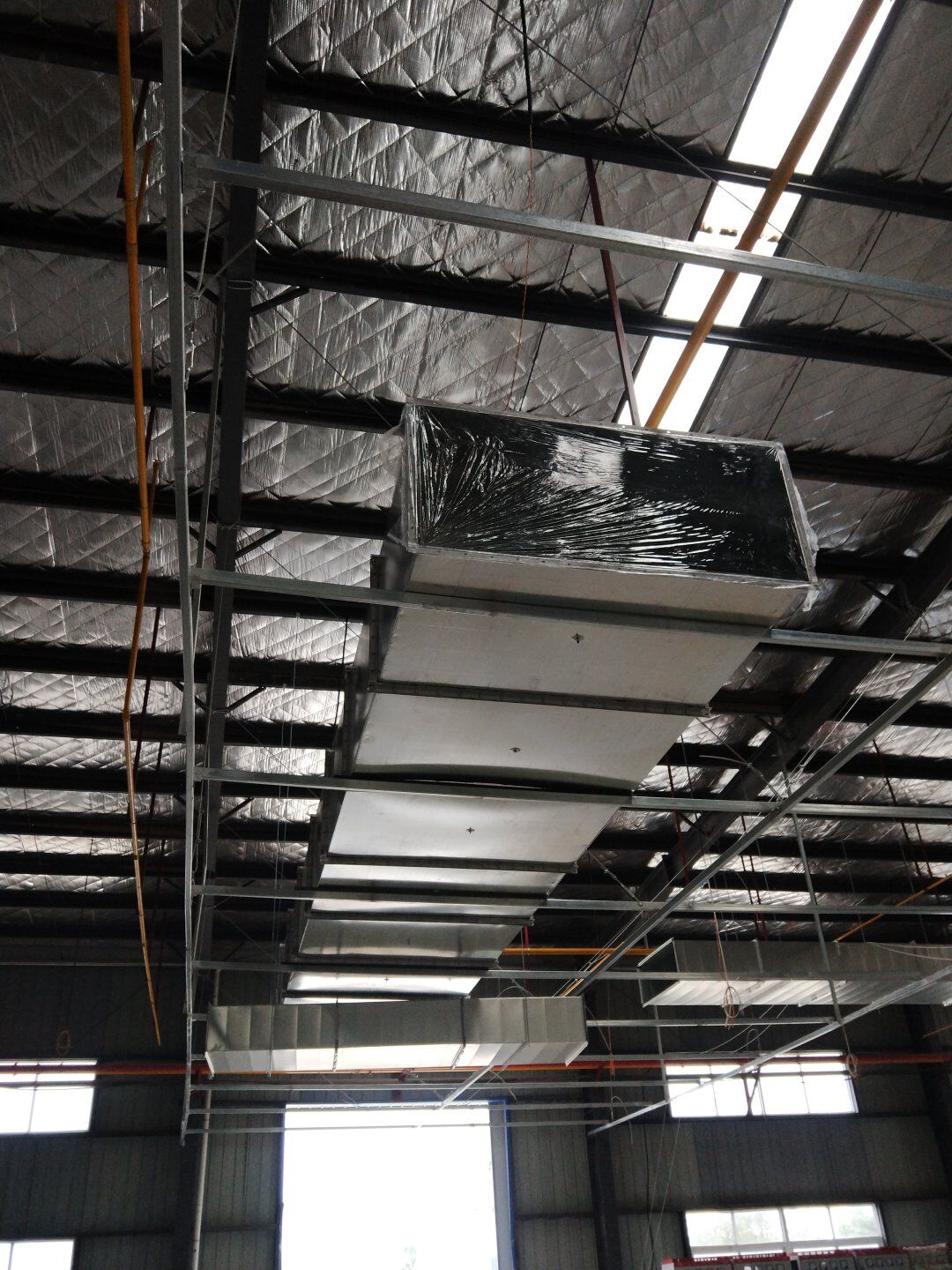

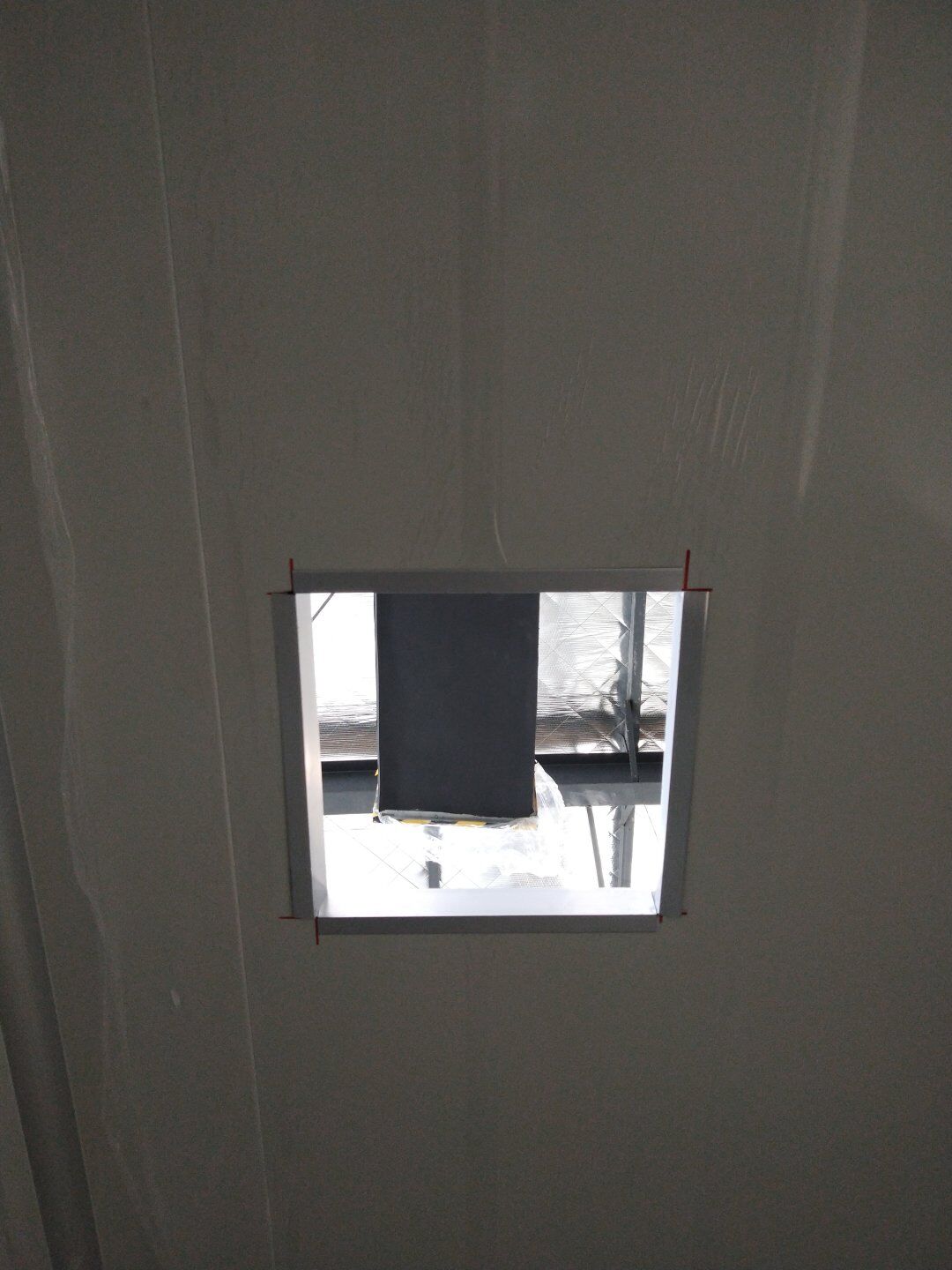

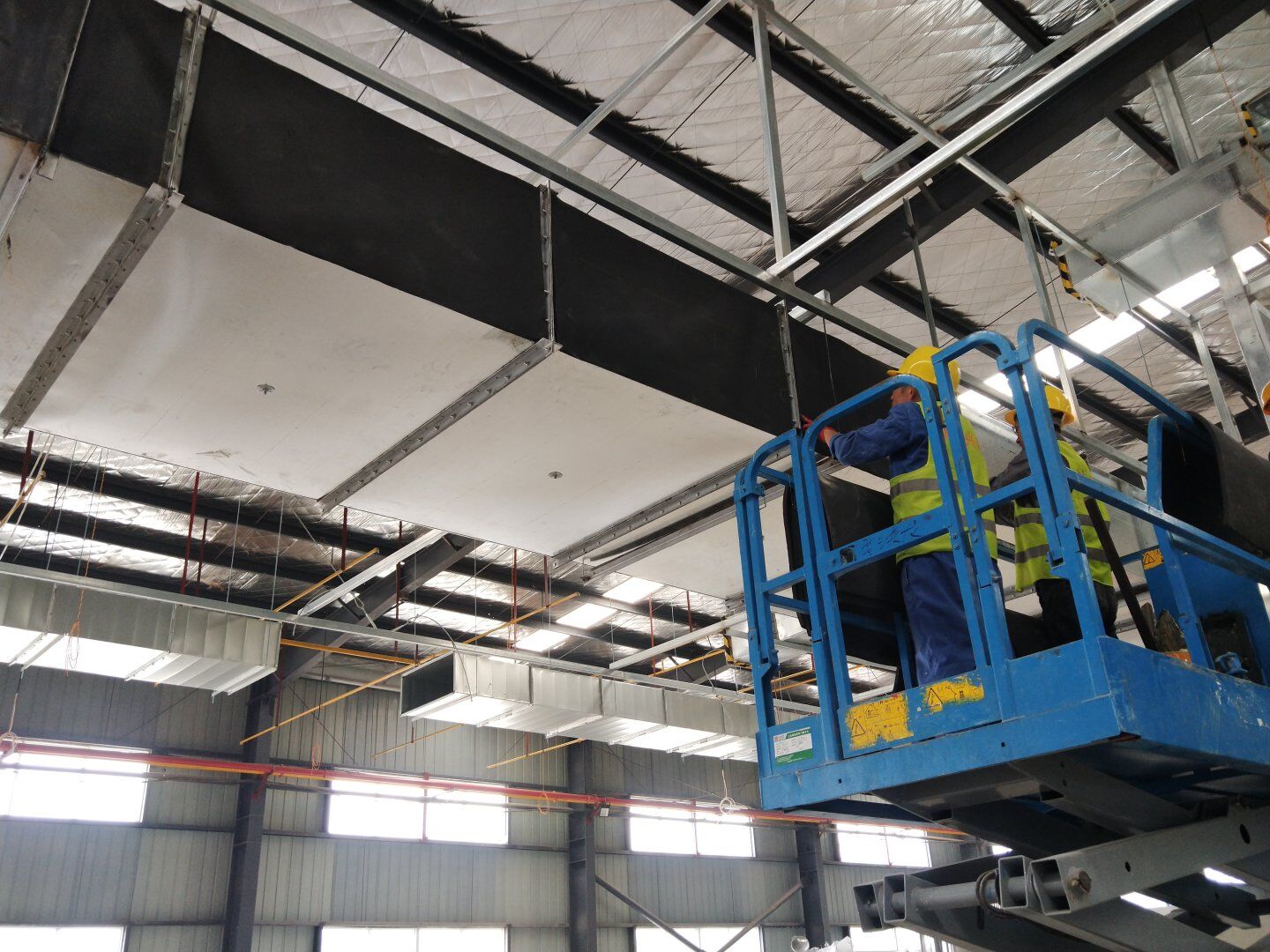

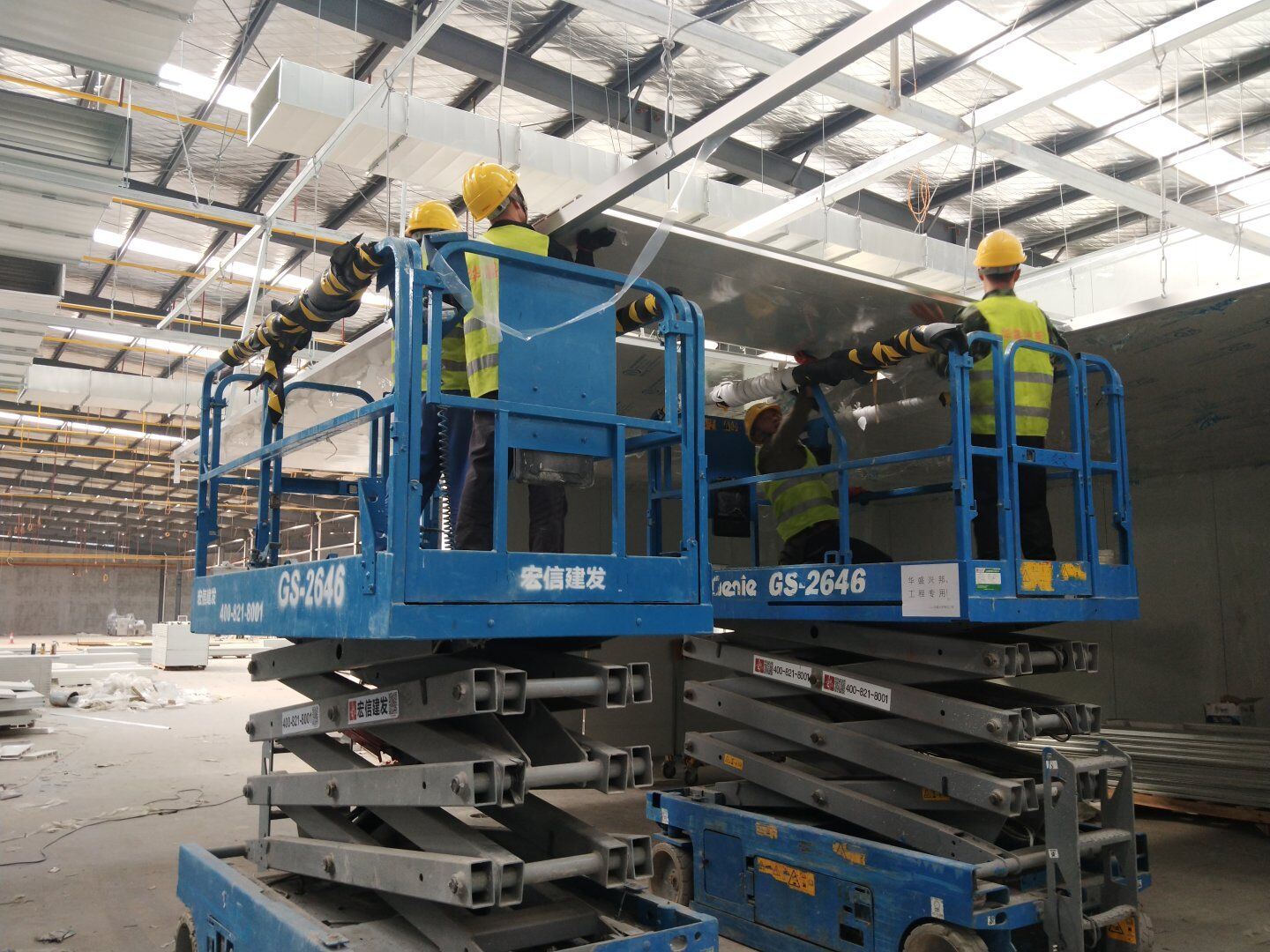

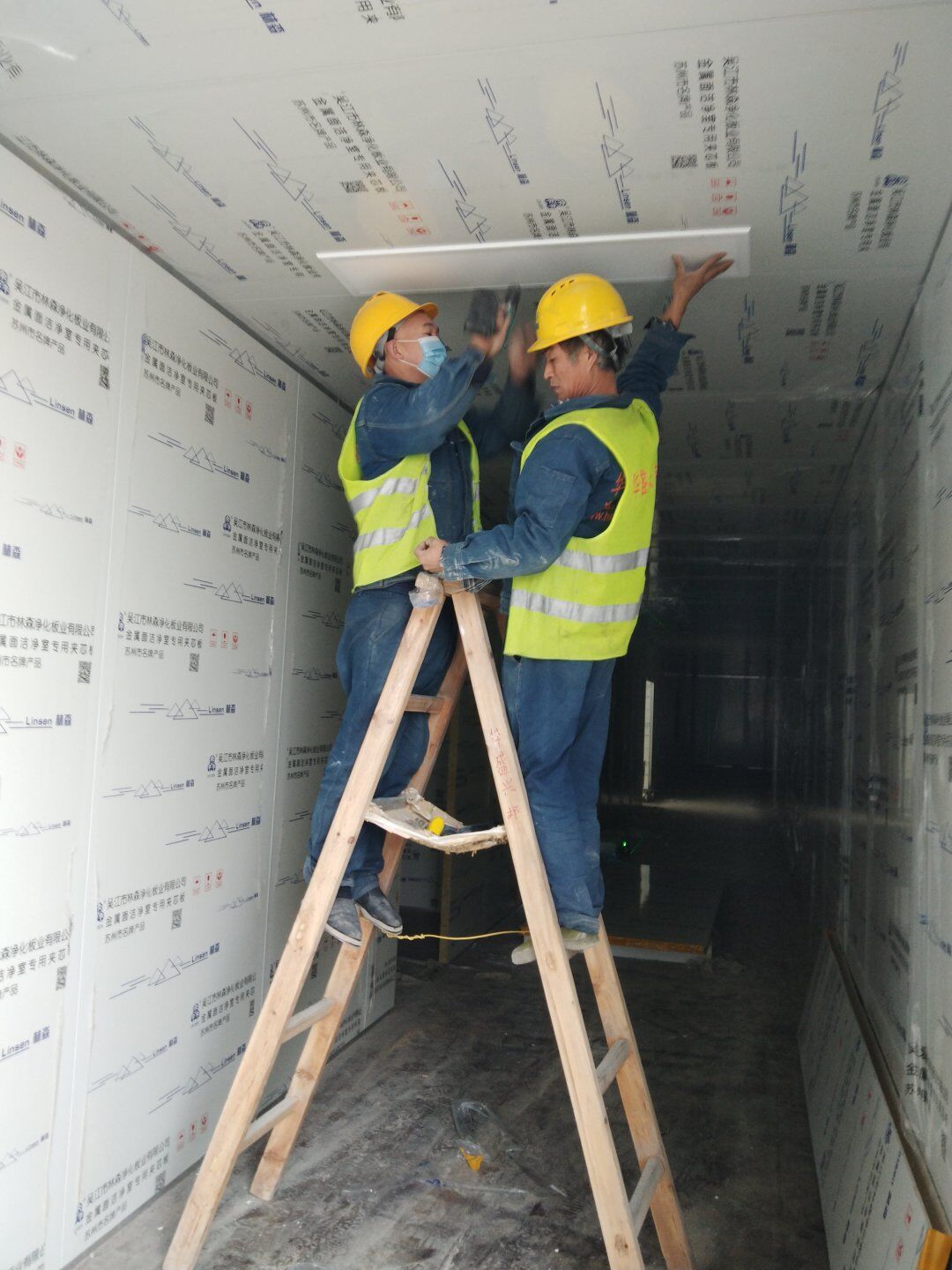

    1,应甲方变更拆除参观走廊一部分墙顶板及部分隔墙(让增加的设备进入); 2,风管支管保温完成70%; 3,圆弧完成65%,撕膜打胶完成20%; 4,洁净灯盘安装完成25%。

  • 2020-11-10 09:20:15

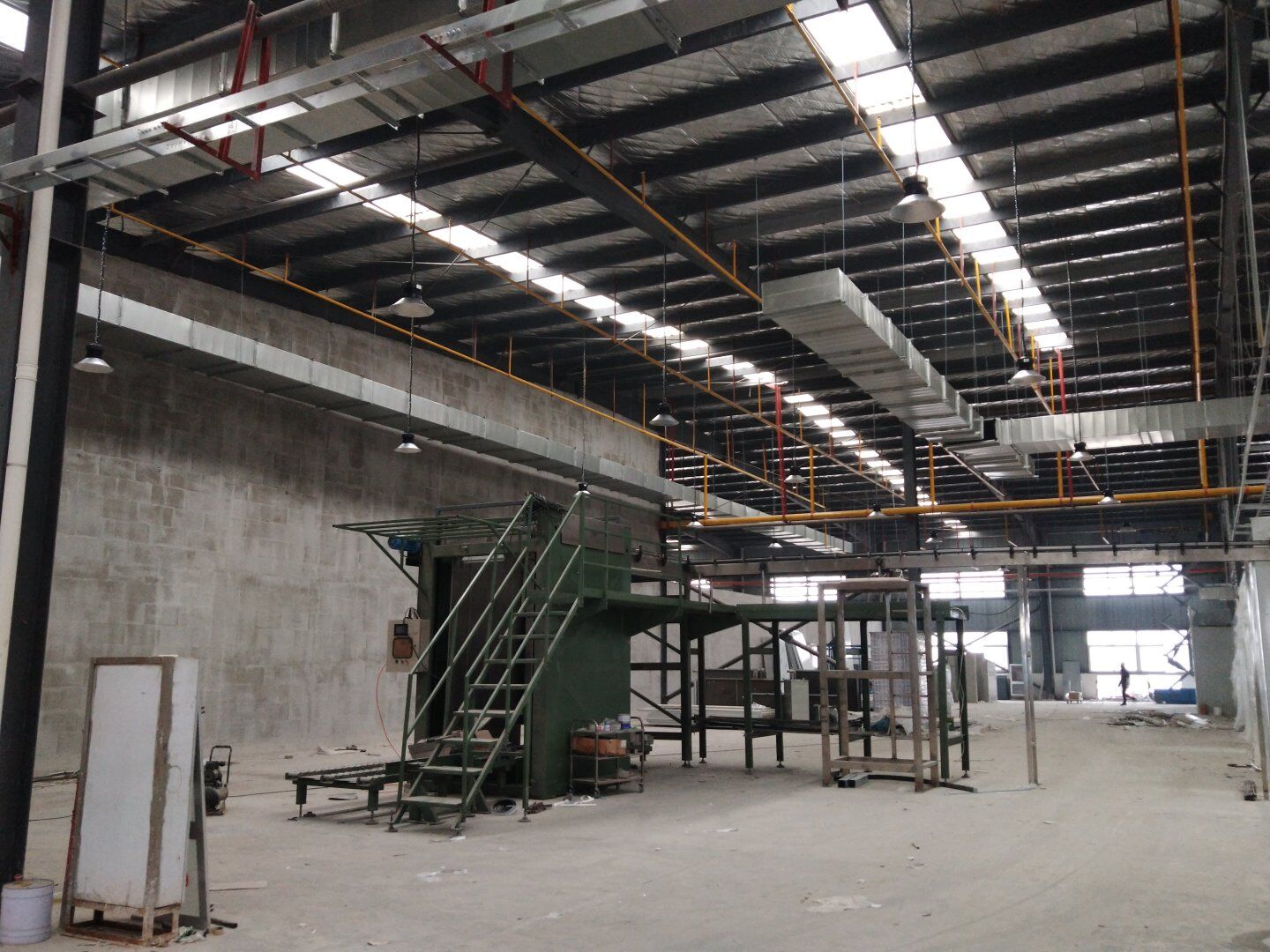

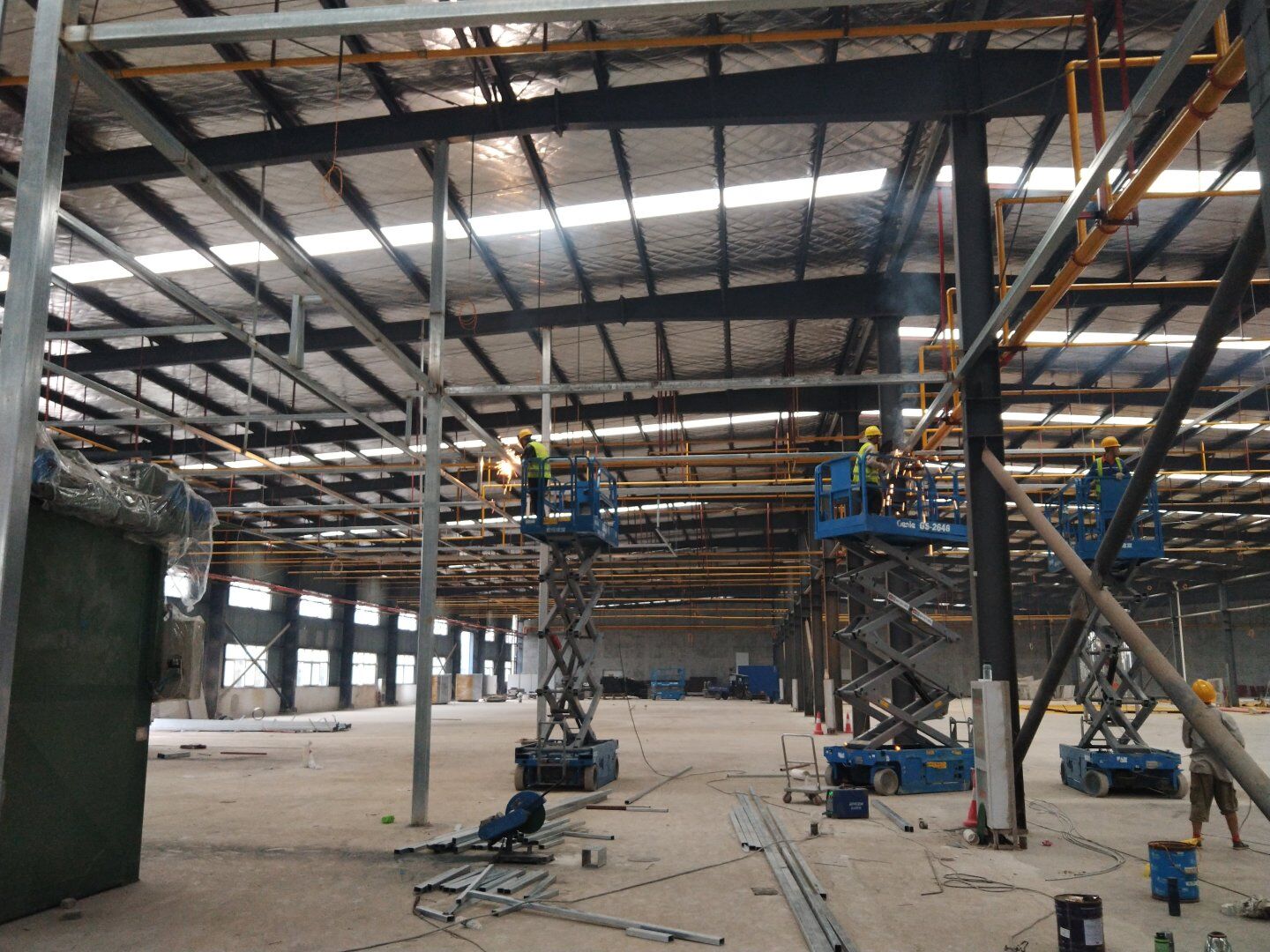

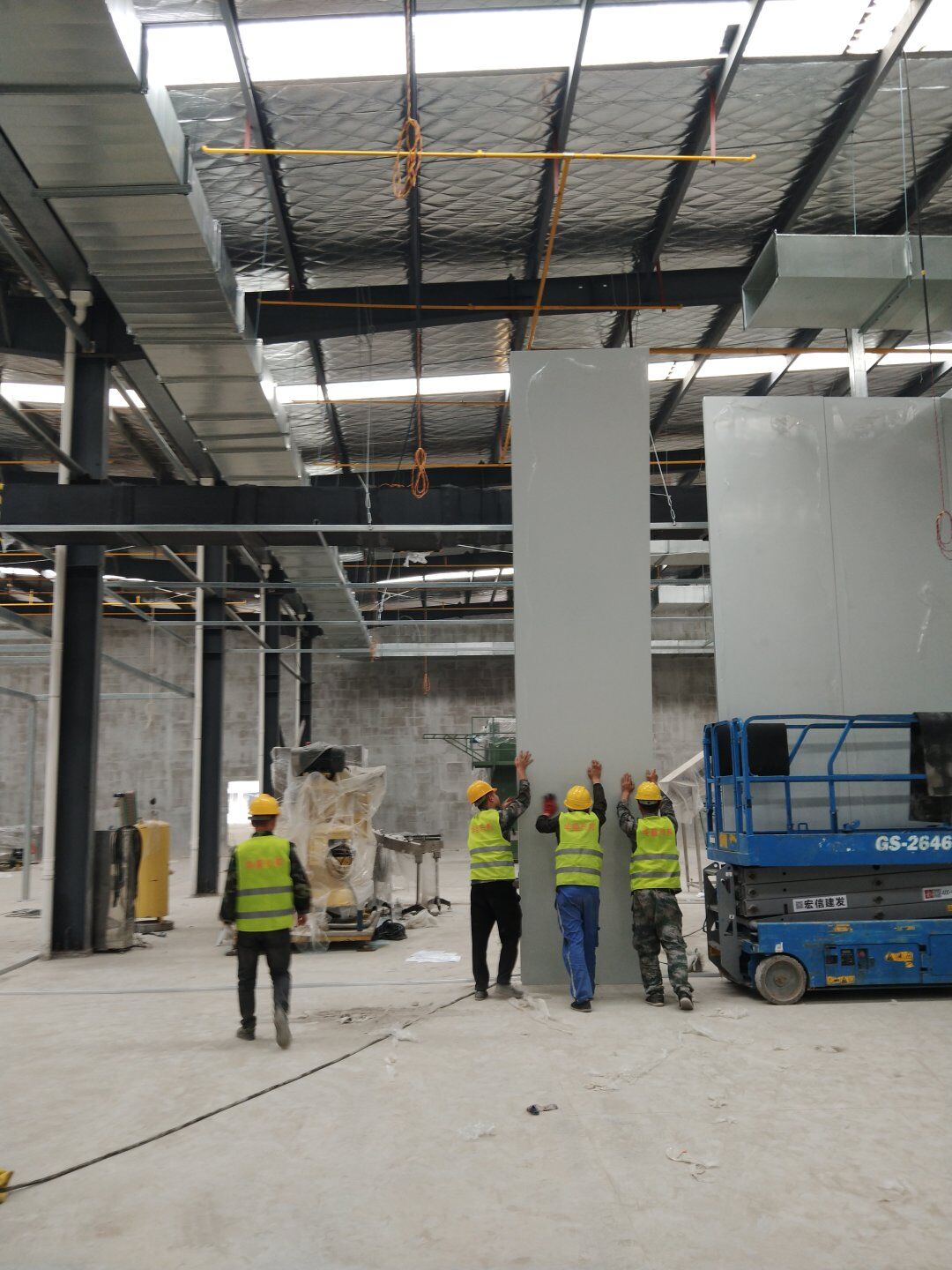

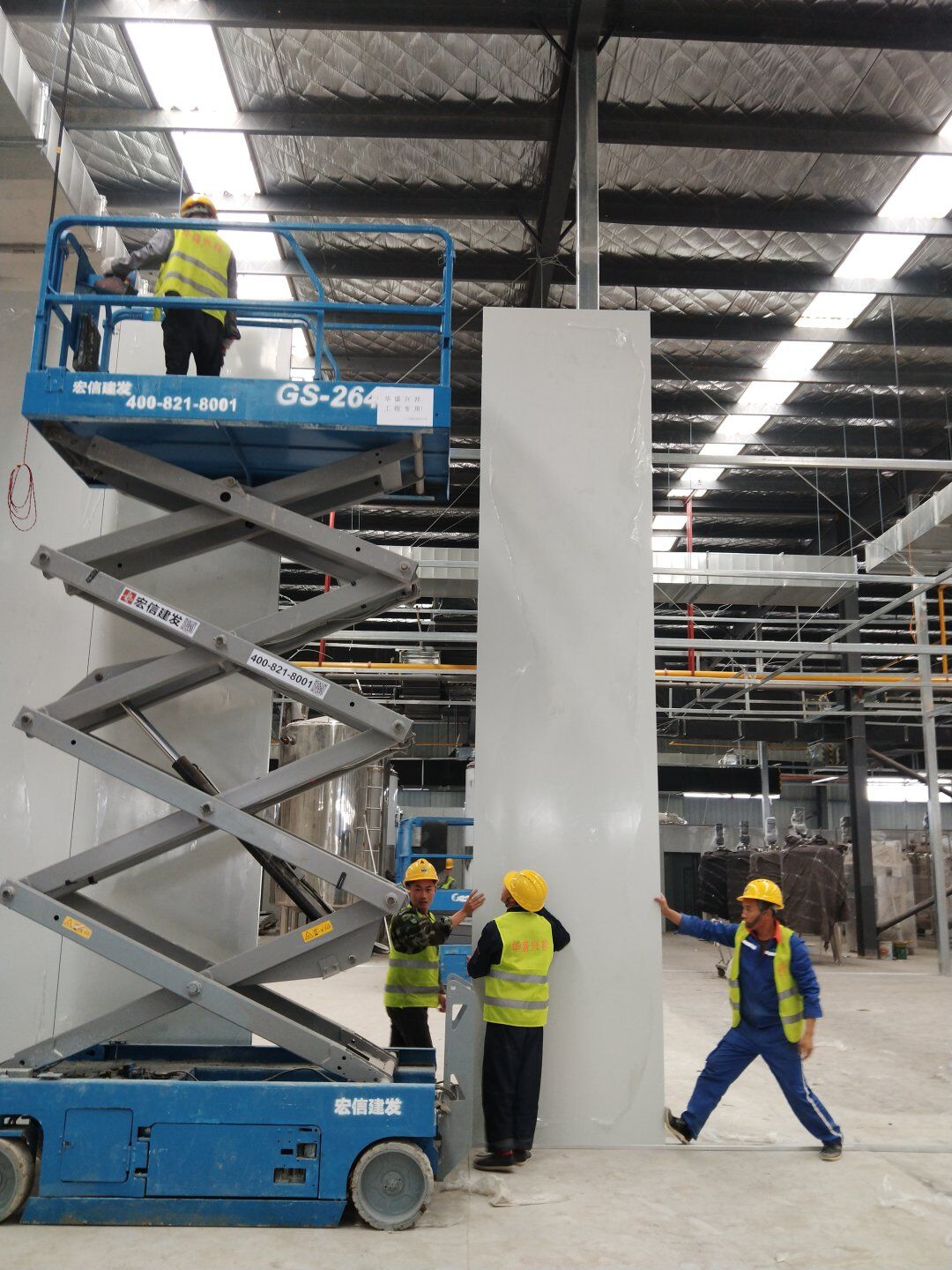

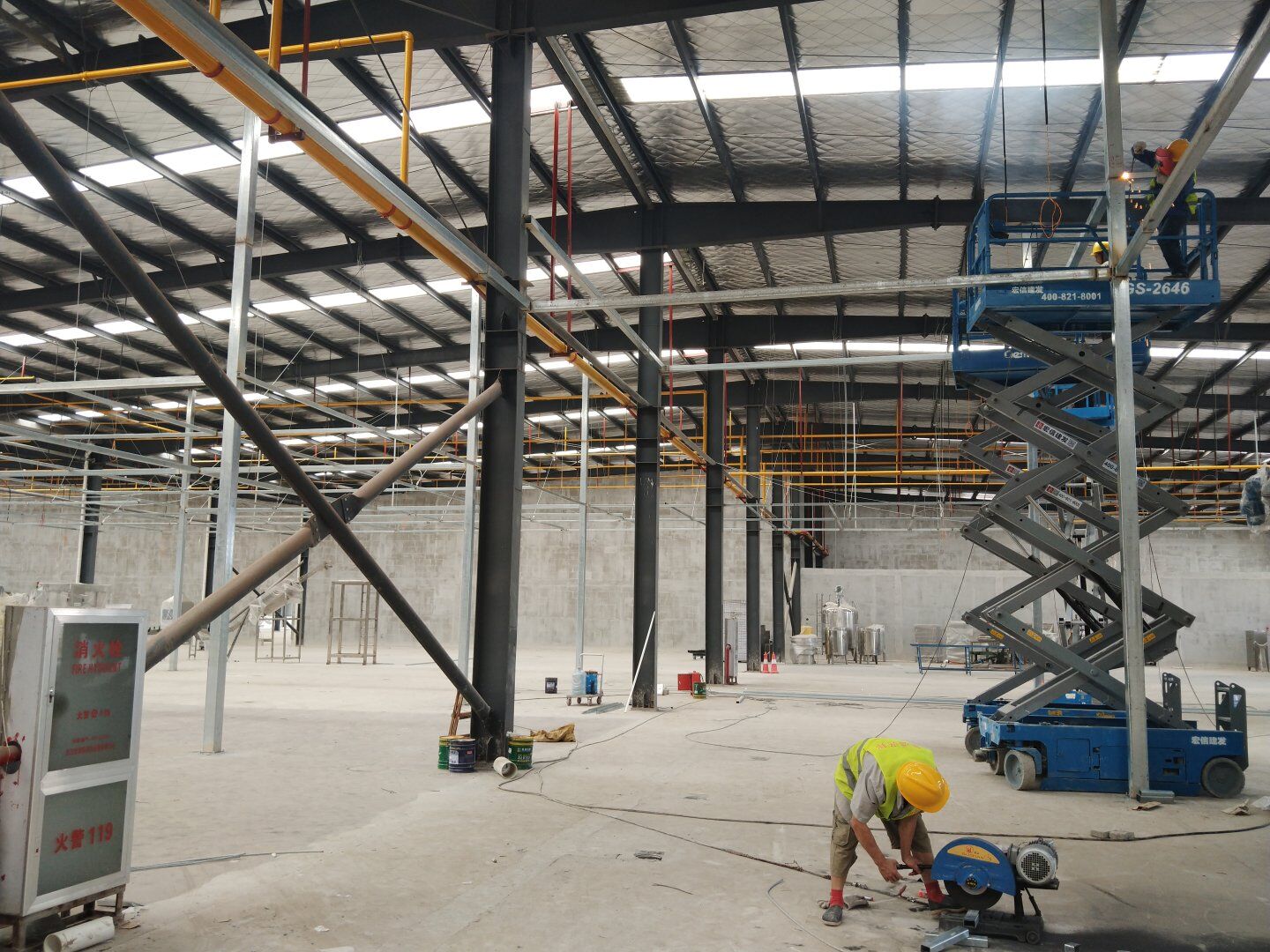

    1,回风夹道包板完成,圆弧完成50%; 2,风管支管吊装完成60%; 饮片车间: 1,二次钢构完成60%。

  • 2020-11-06 09:09:37

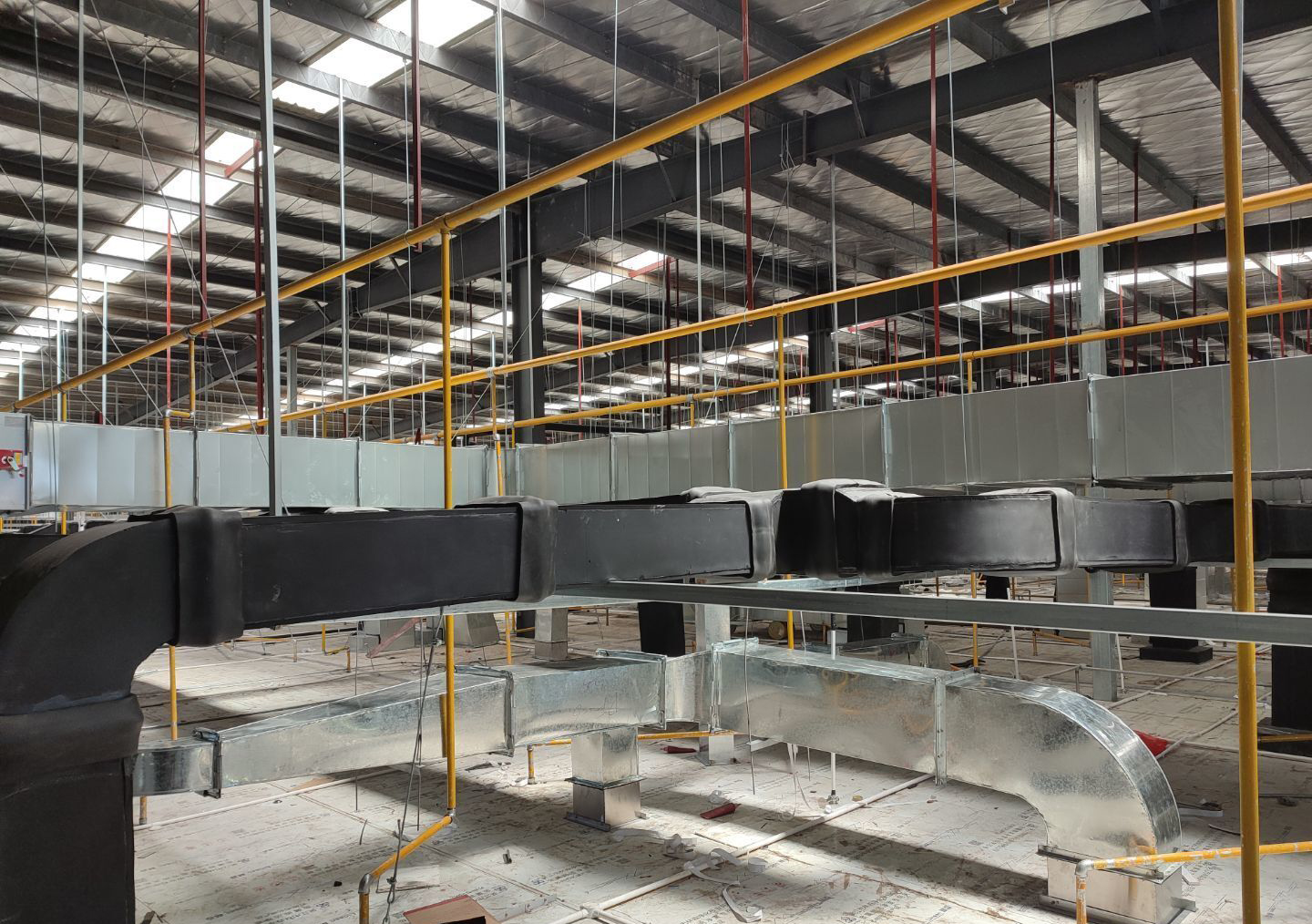

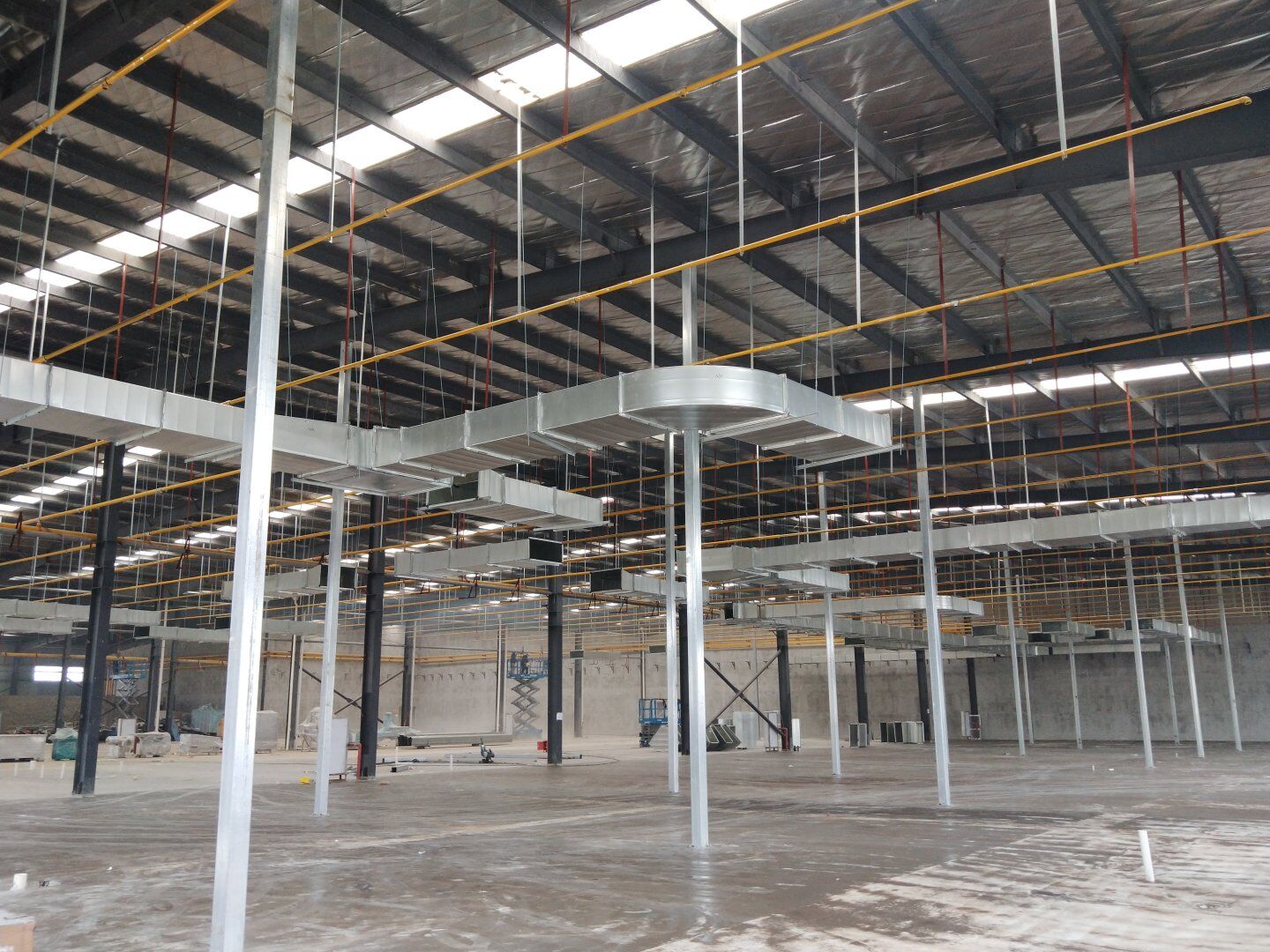

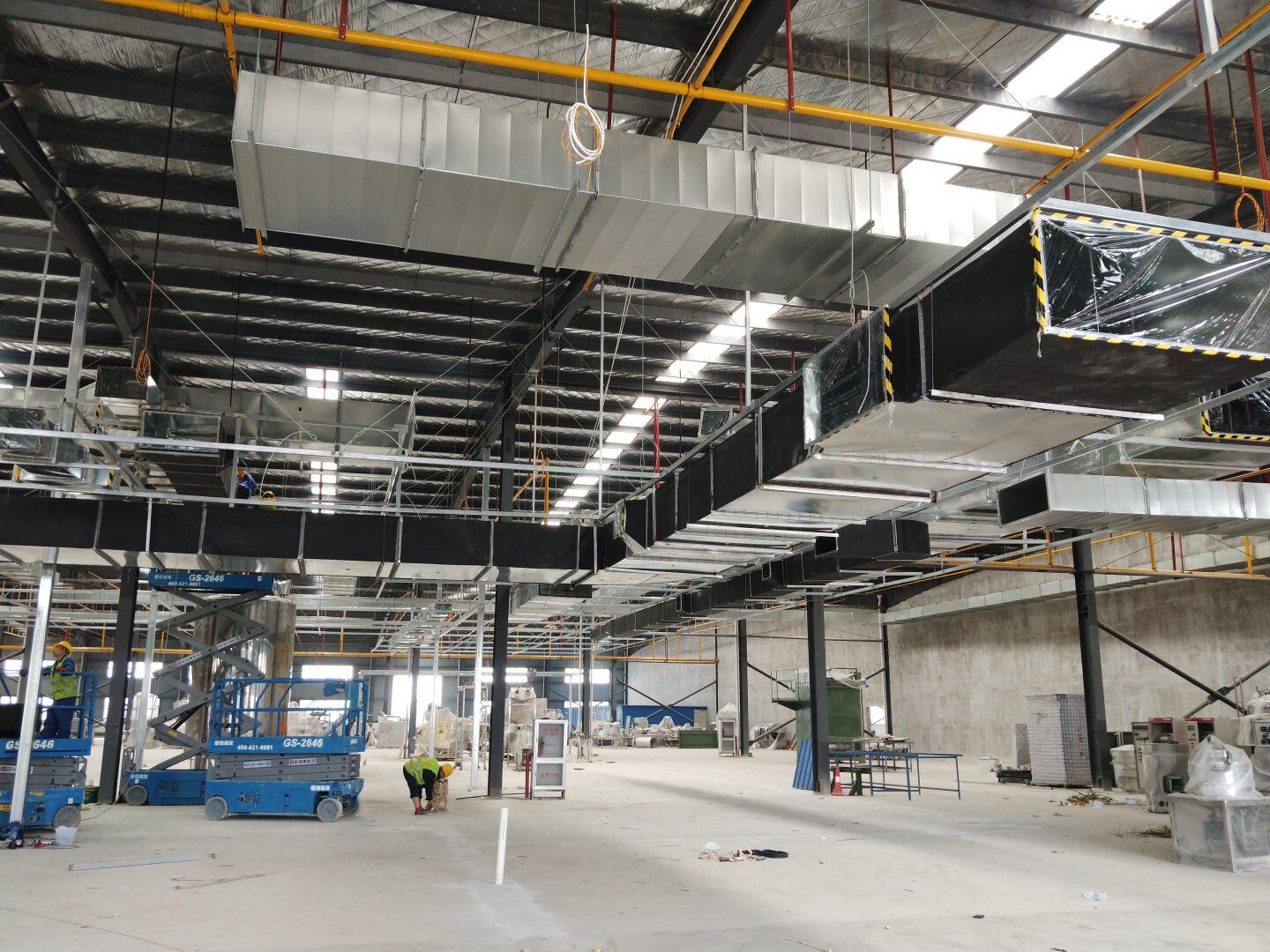

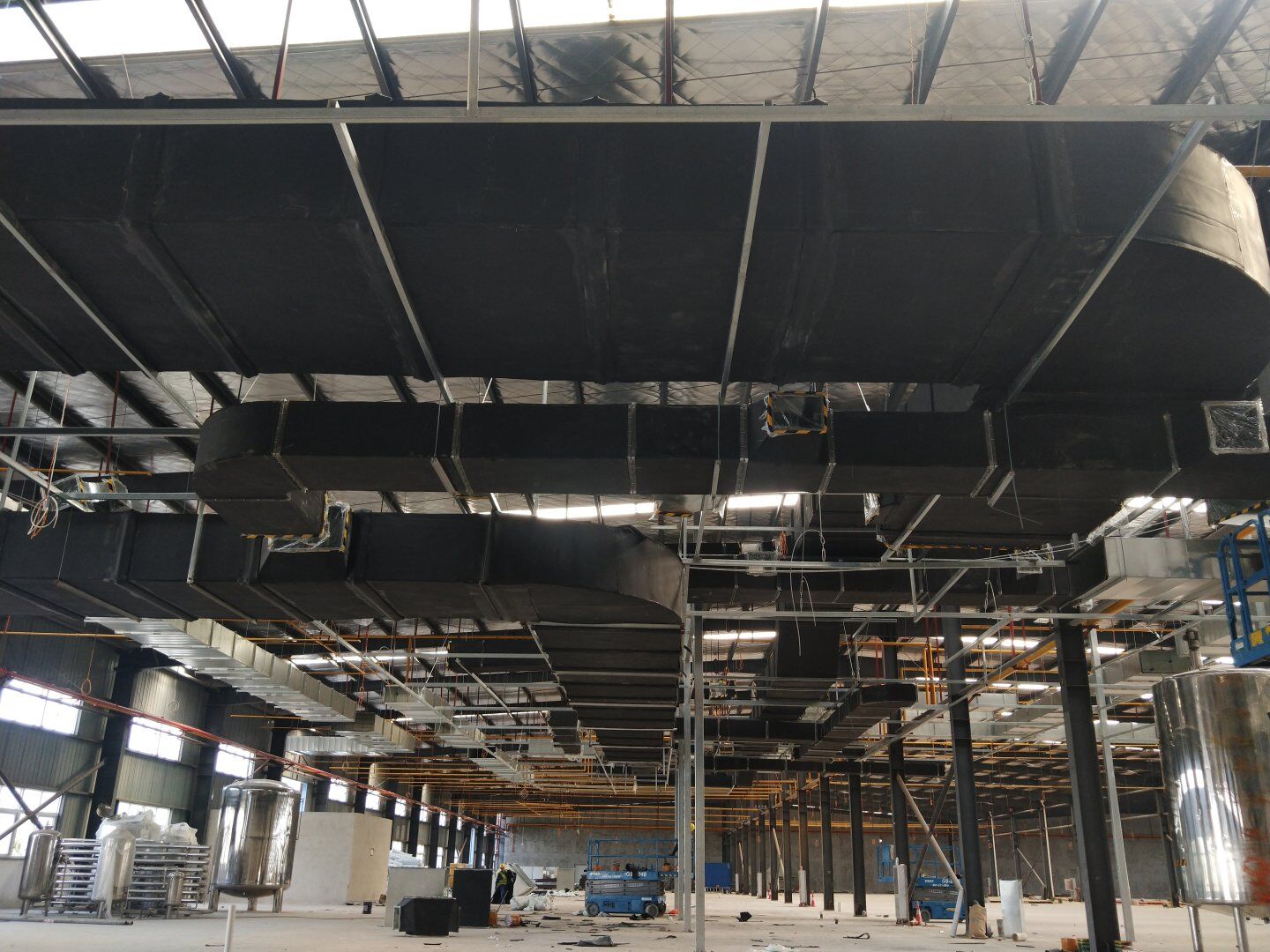

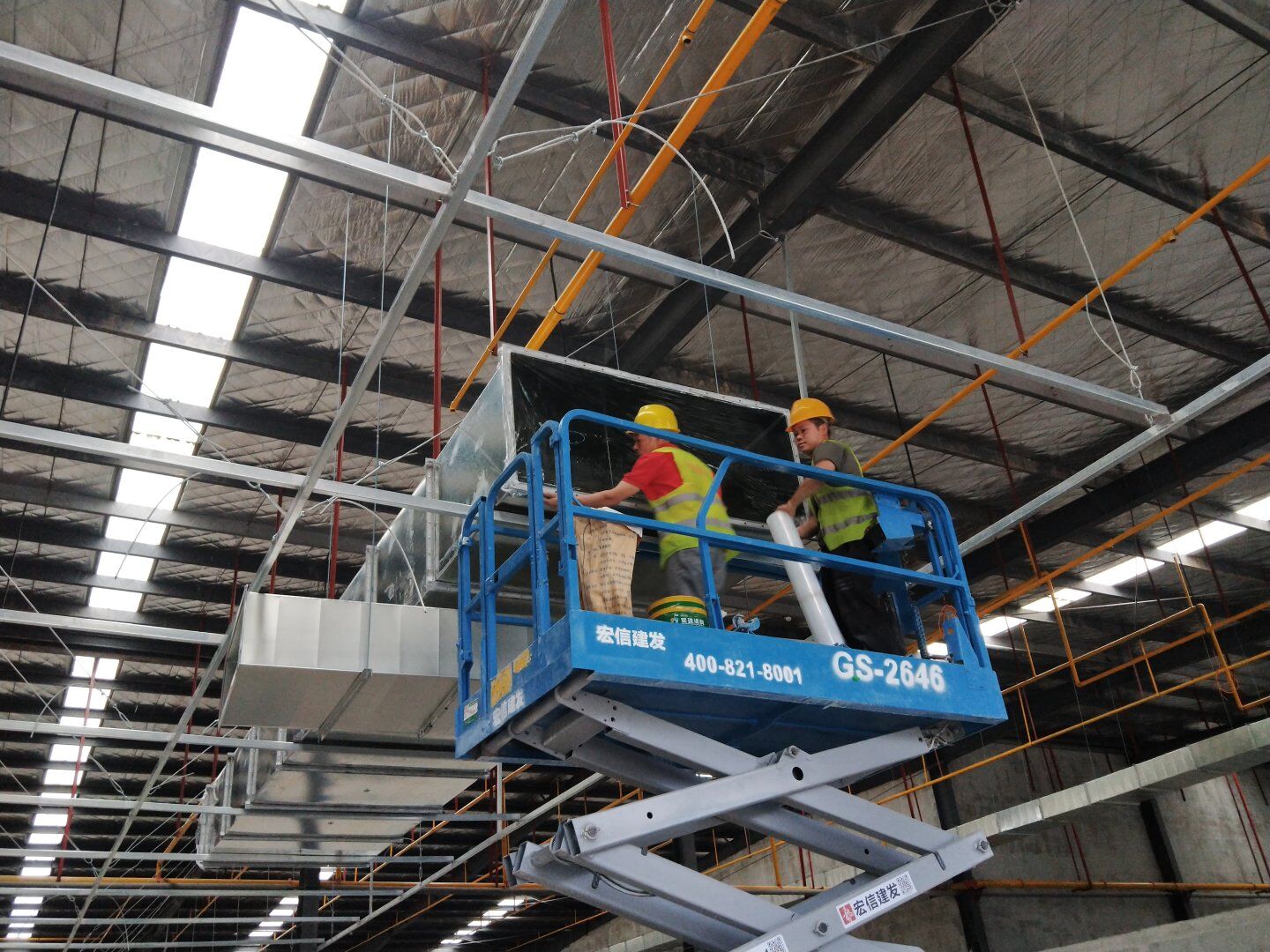

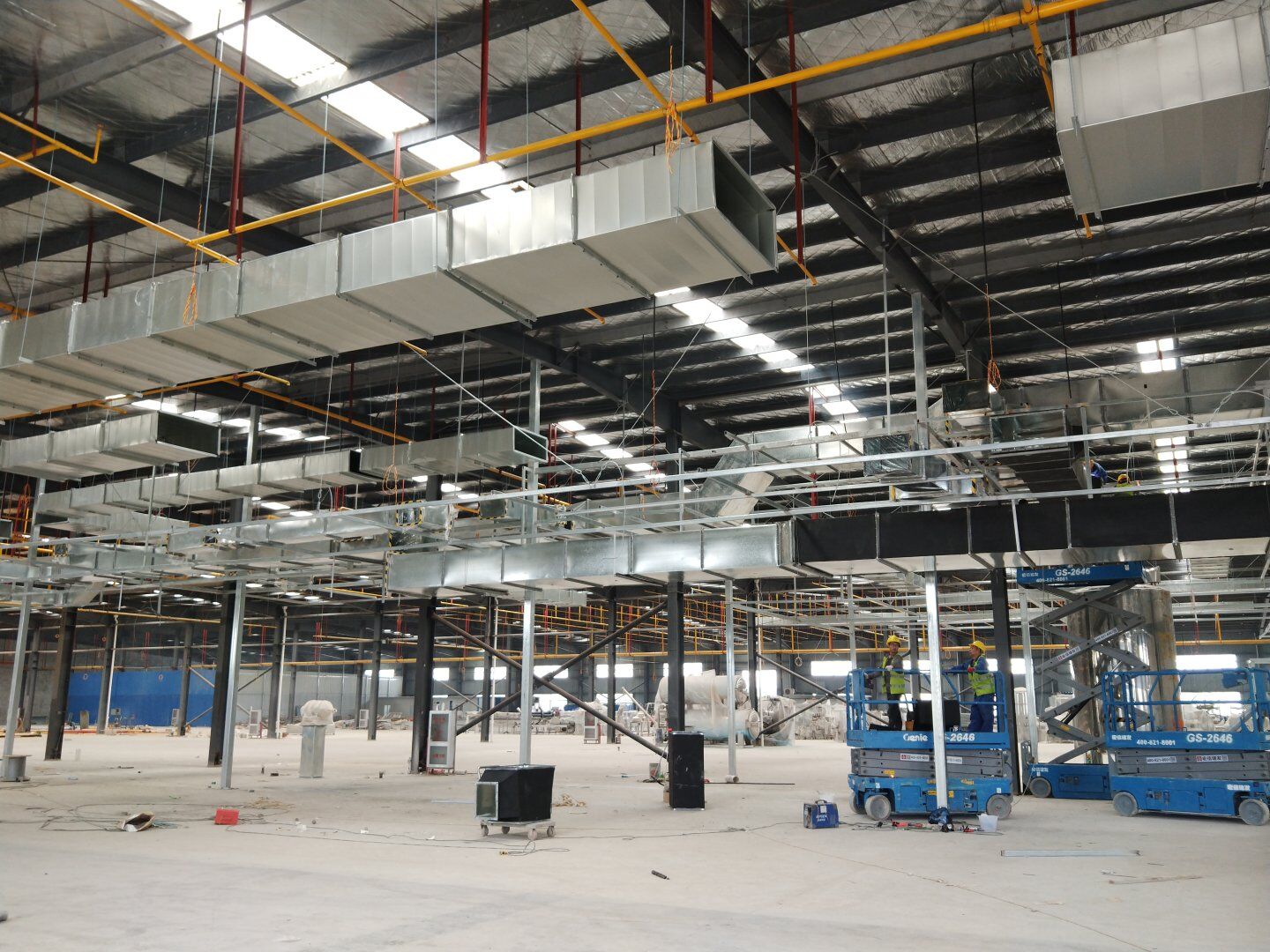

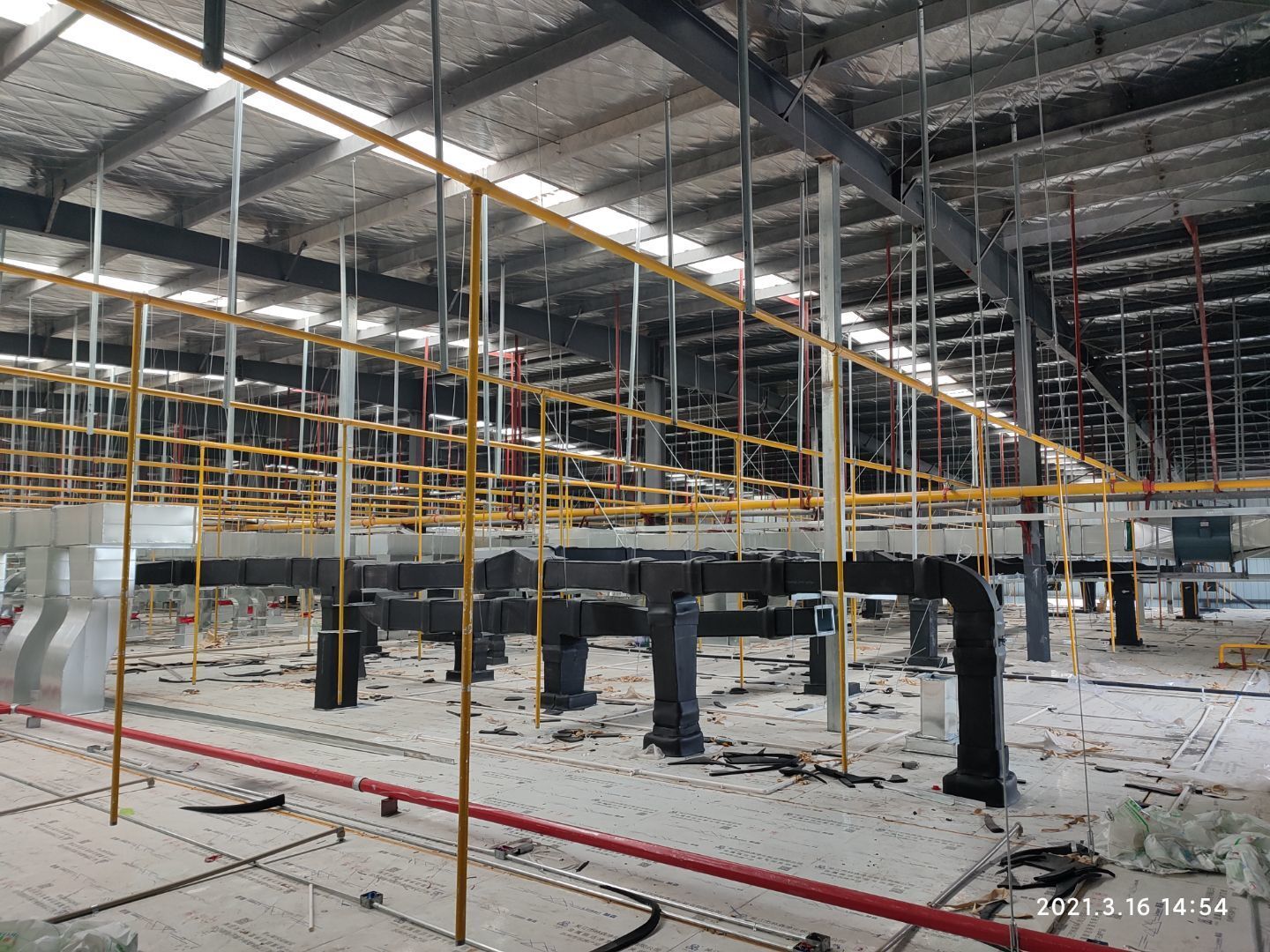

    1,回风夹道安装完成70%,圆弧完成20%; 2,净化风管支管组装,清洗,打胶,封装完成,开始吊装。 饮片车间: 1,二次钢构立柱加焊完成,横梁安装完成,网架完成5%。

  • 2020-11-04 09:15:24

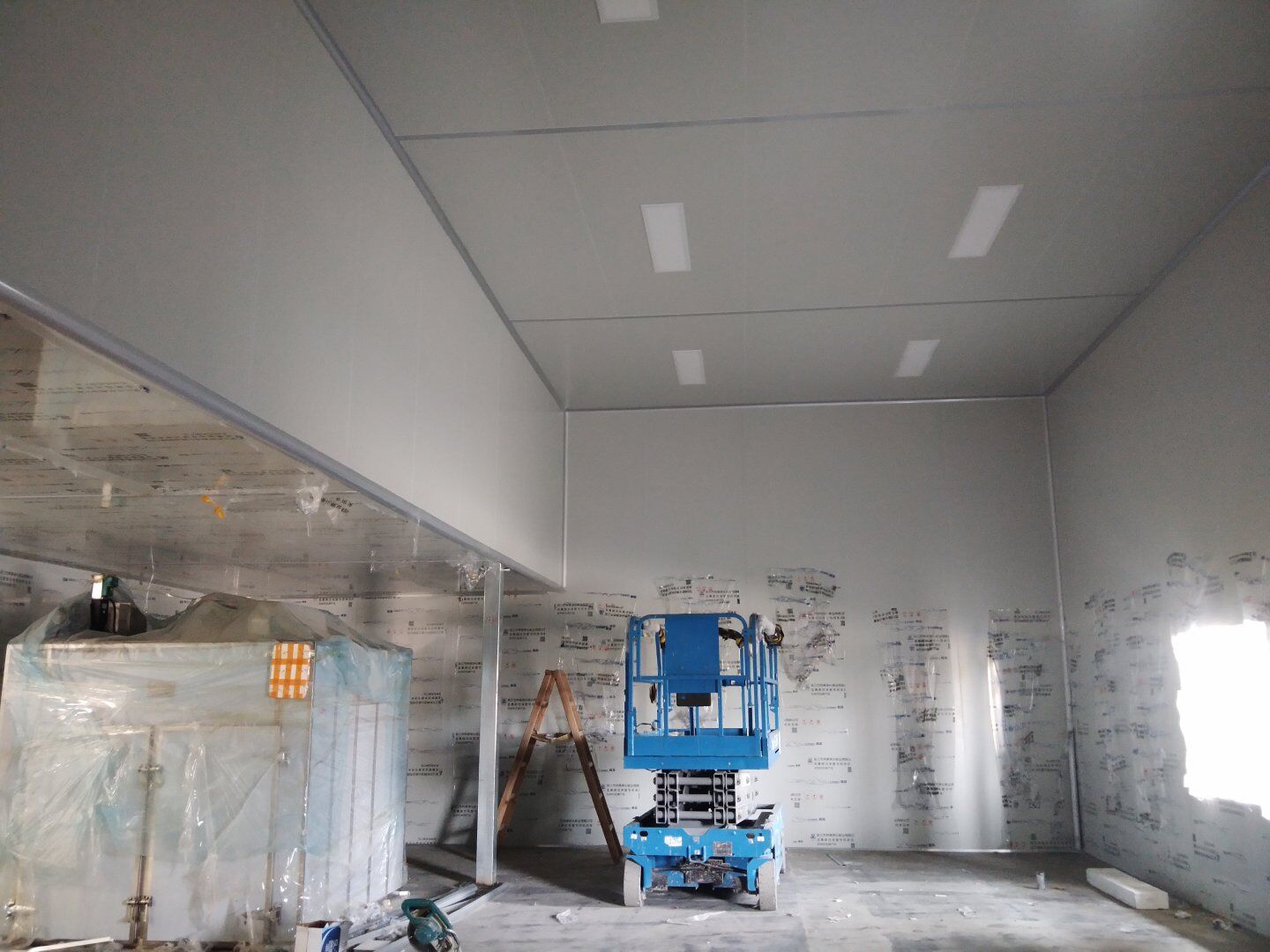

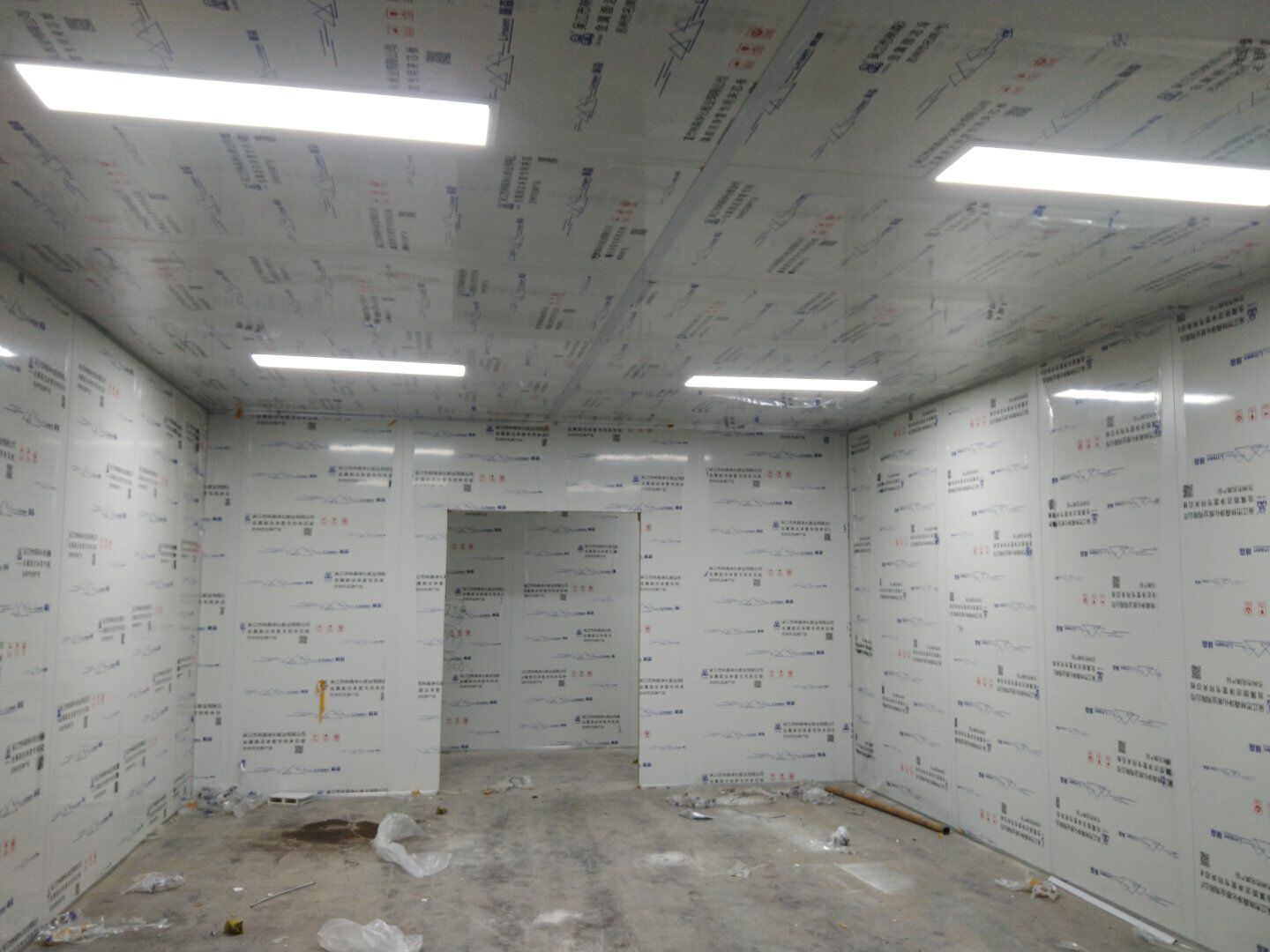

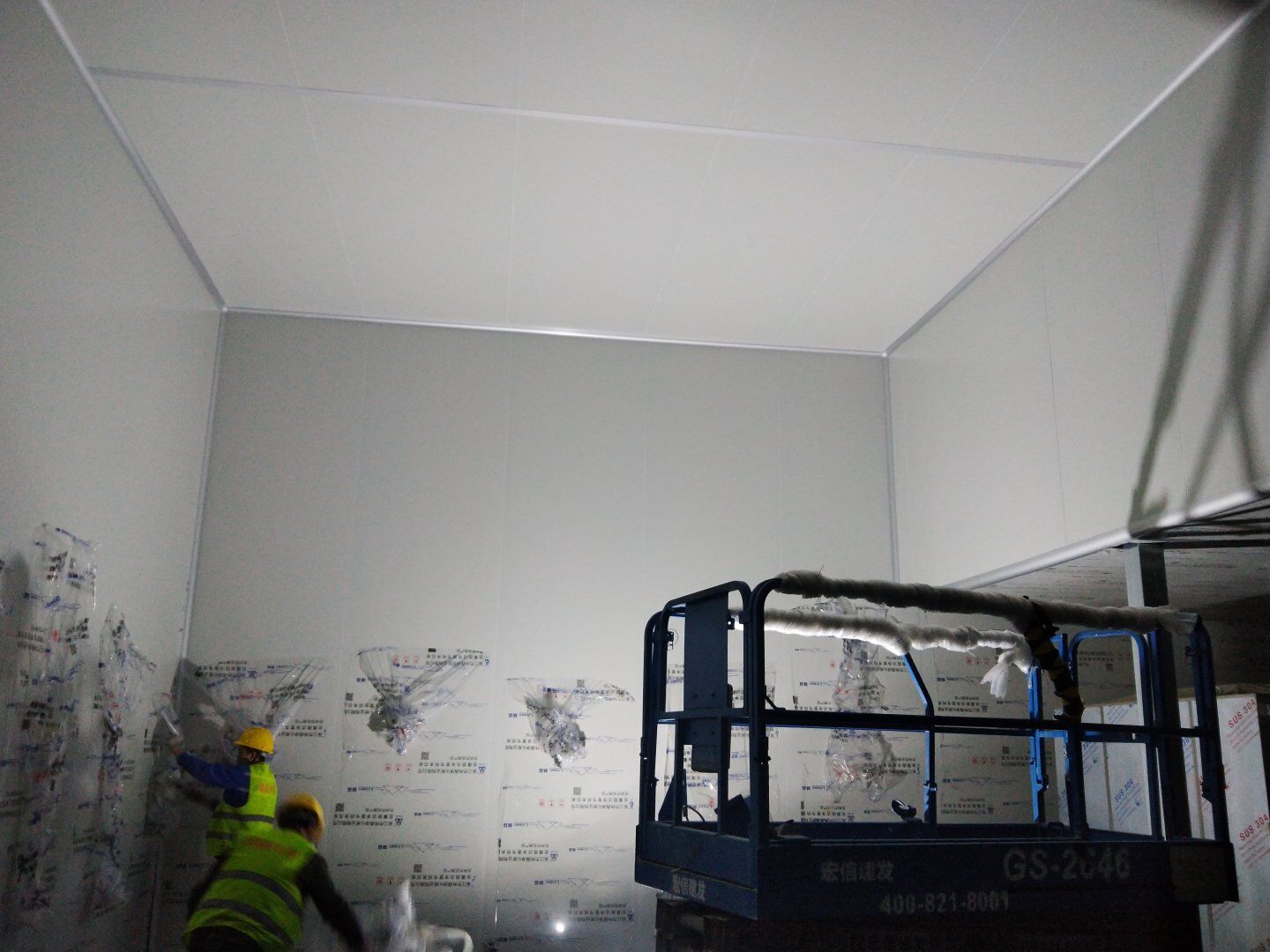

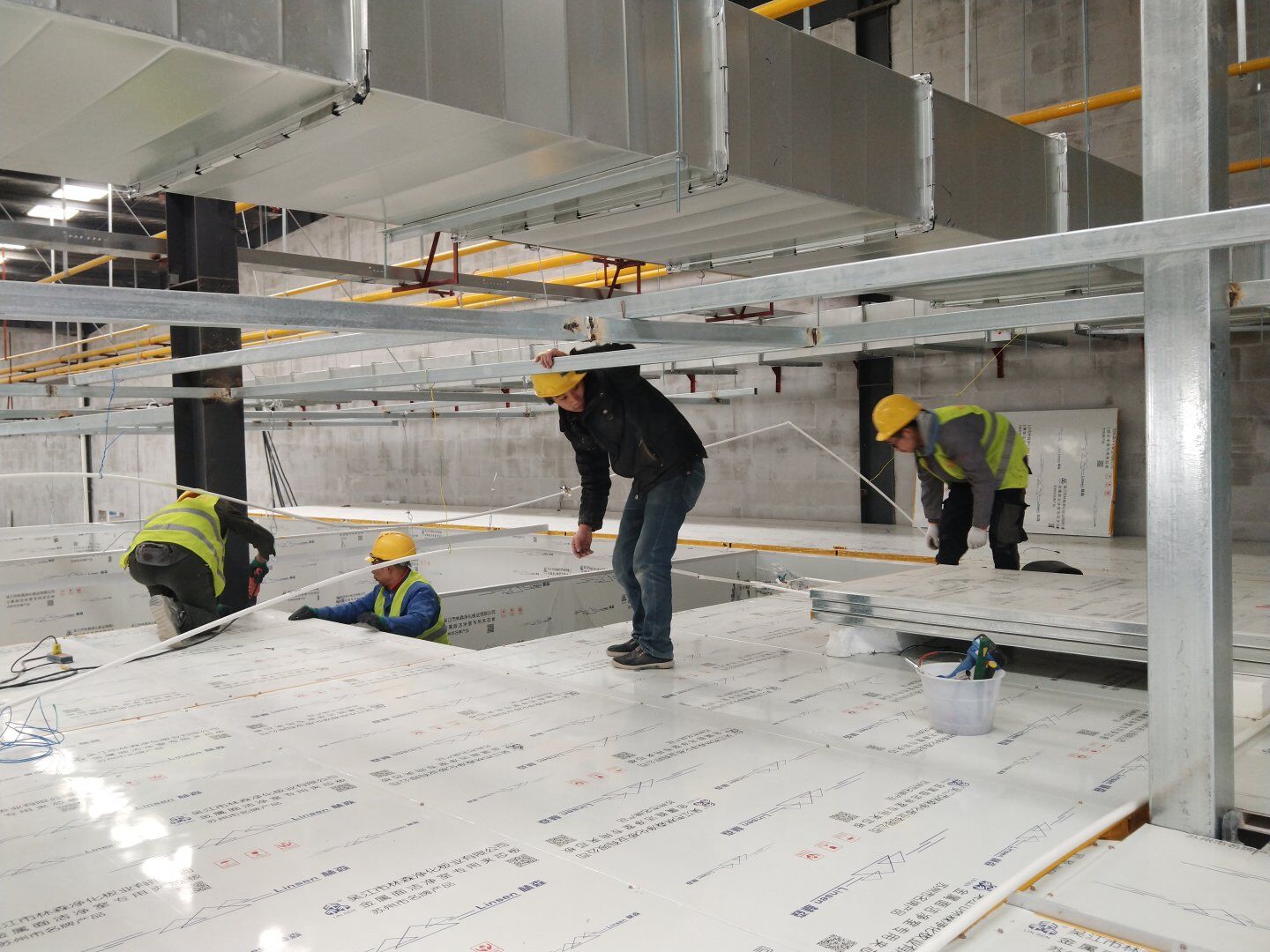

    1,彩钢板吊顶除预留通道外的全部完成 2,风管一级支管清洗打胶,封装完成 饮片车间: 1,二次钢构立柱吊装完成,加焊完成10%。

  • 2020-10-30 09:10:07

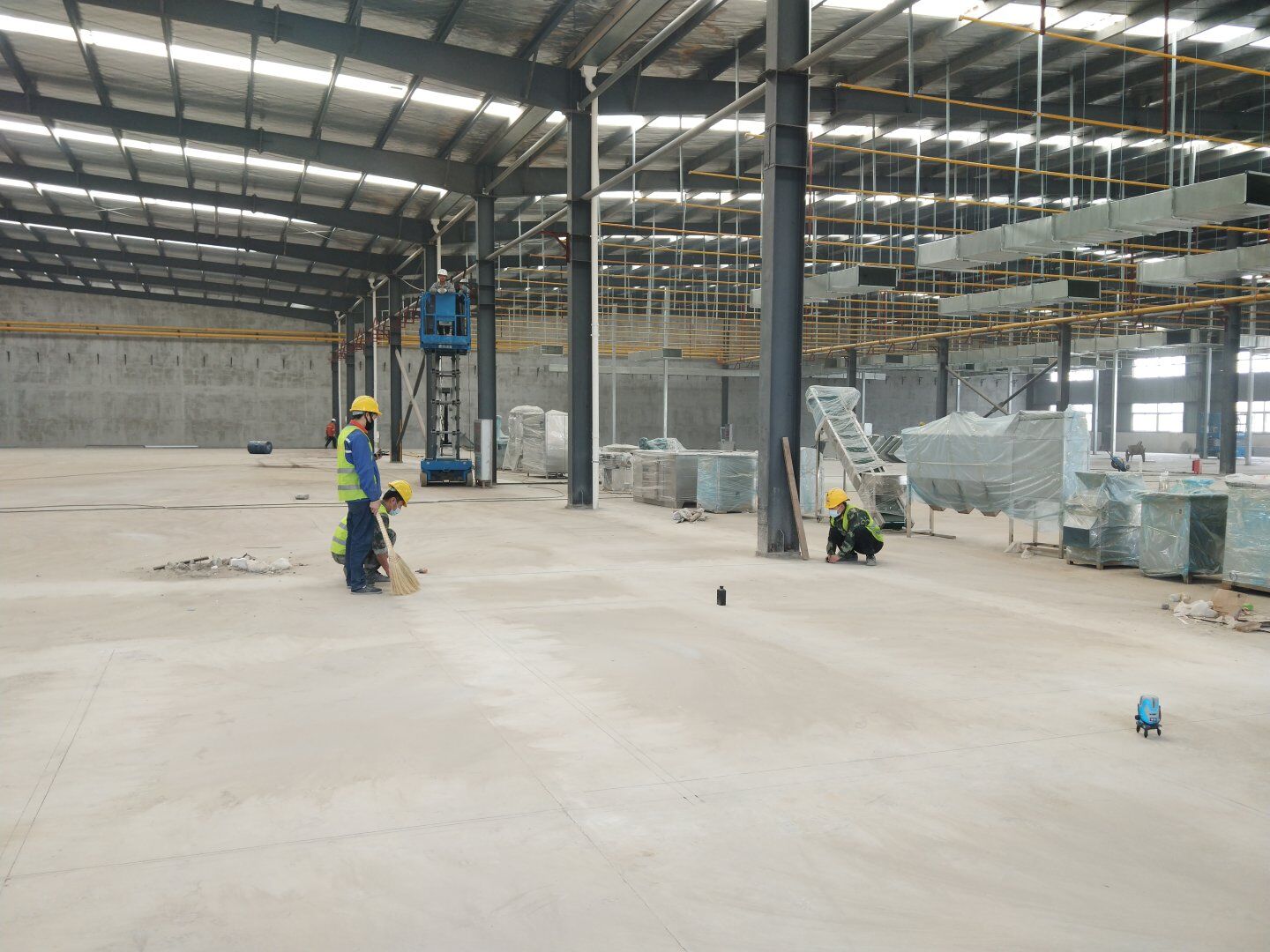

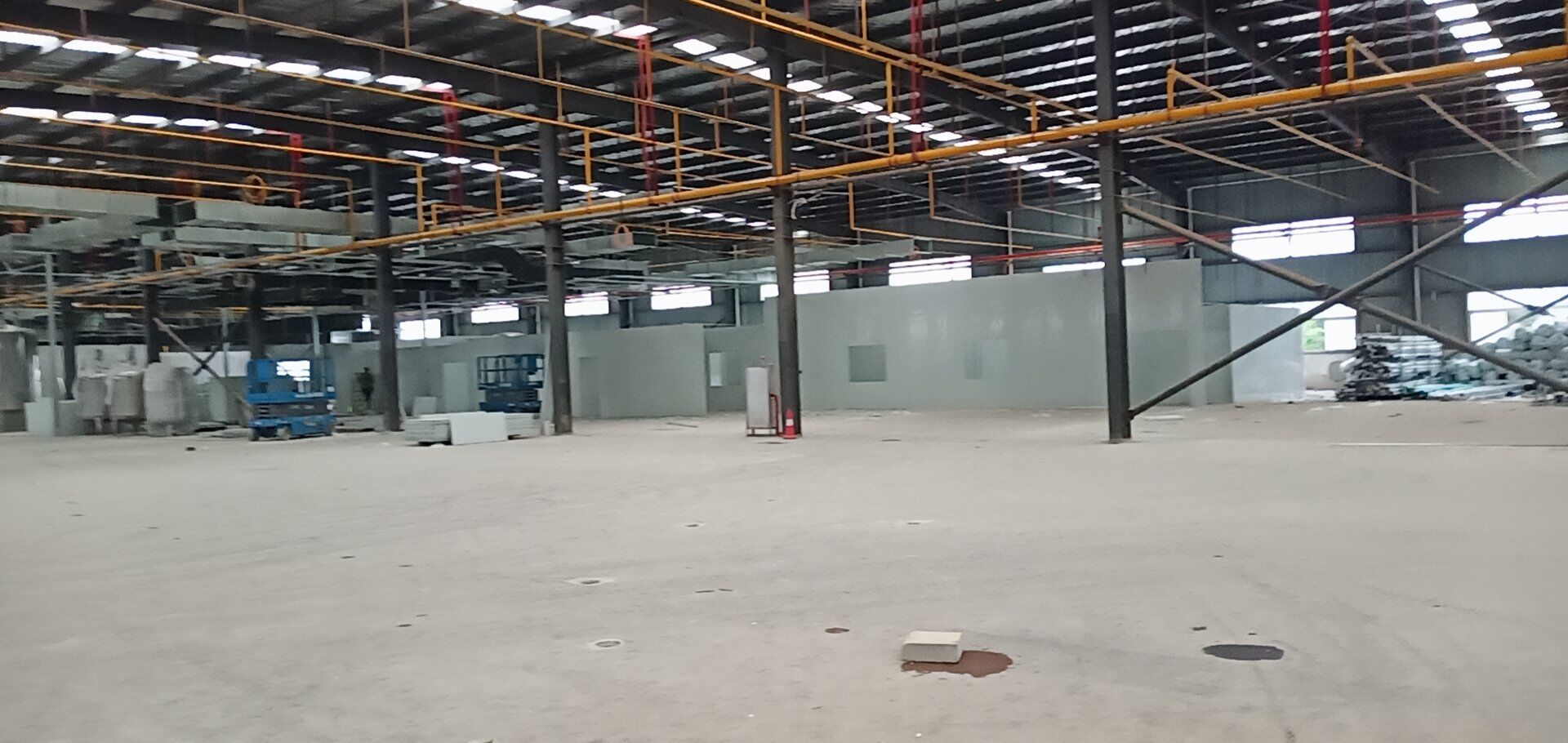

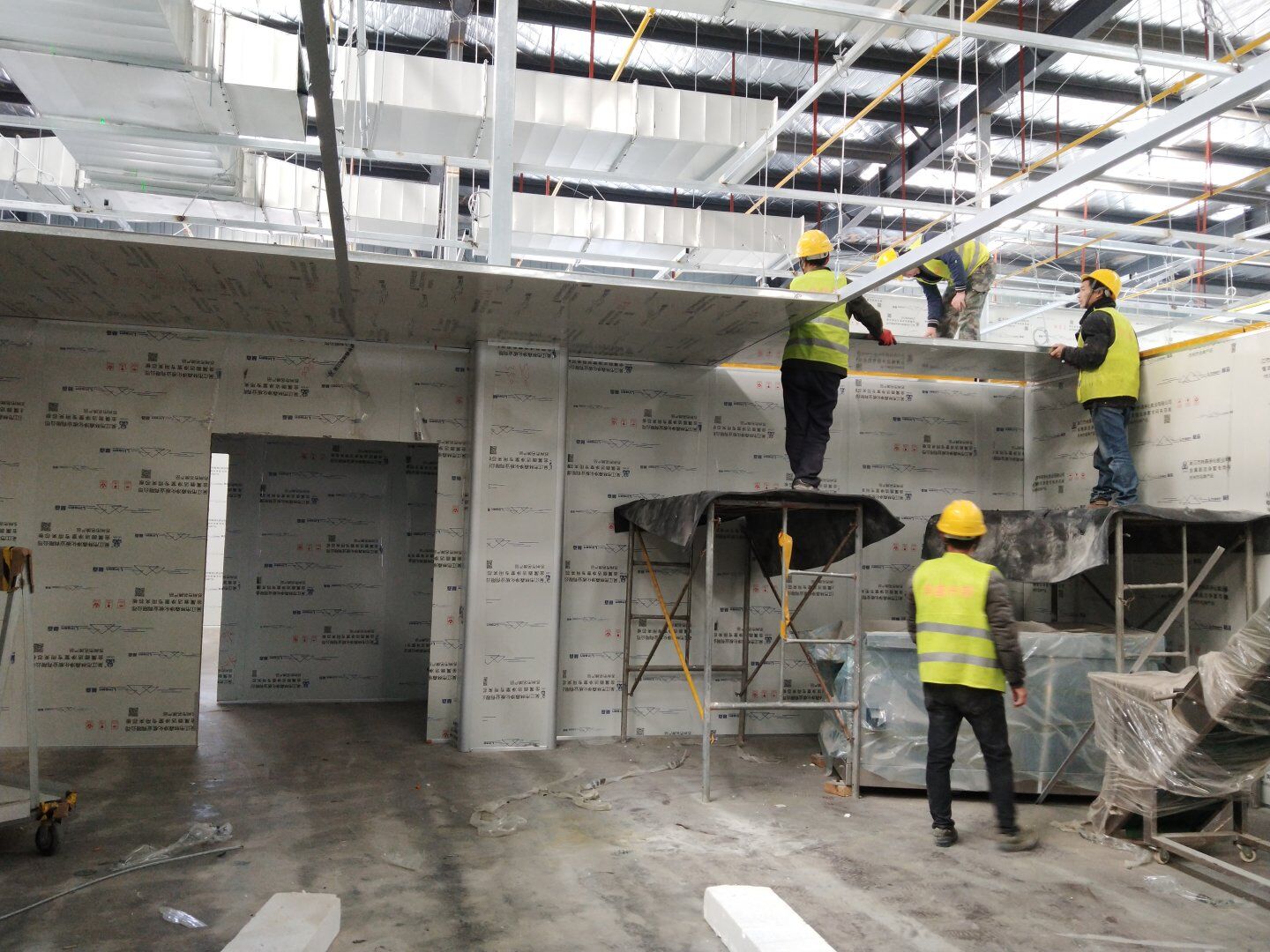

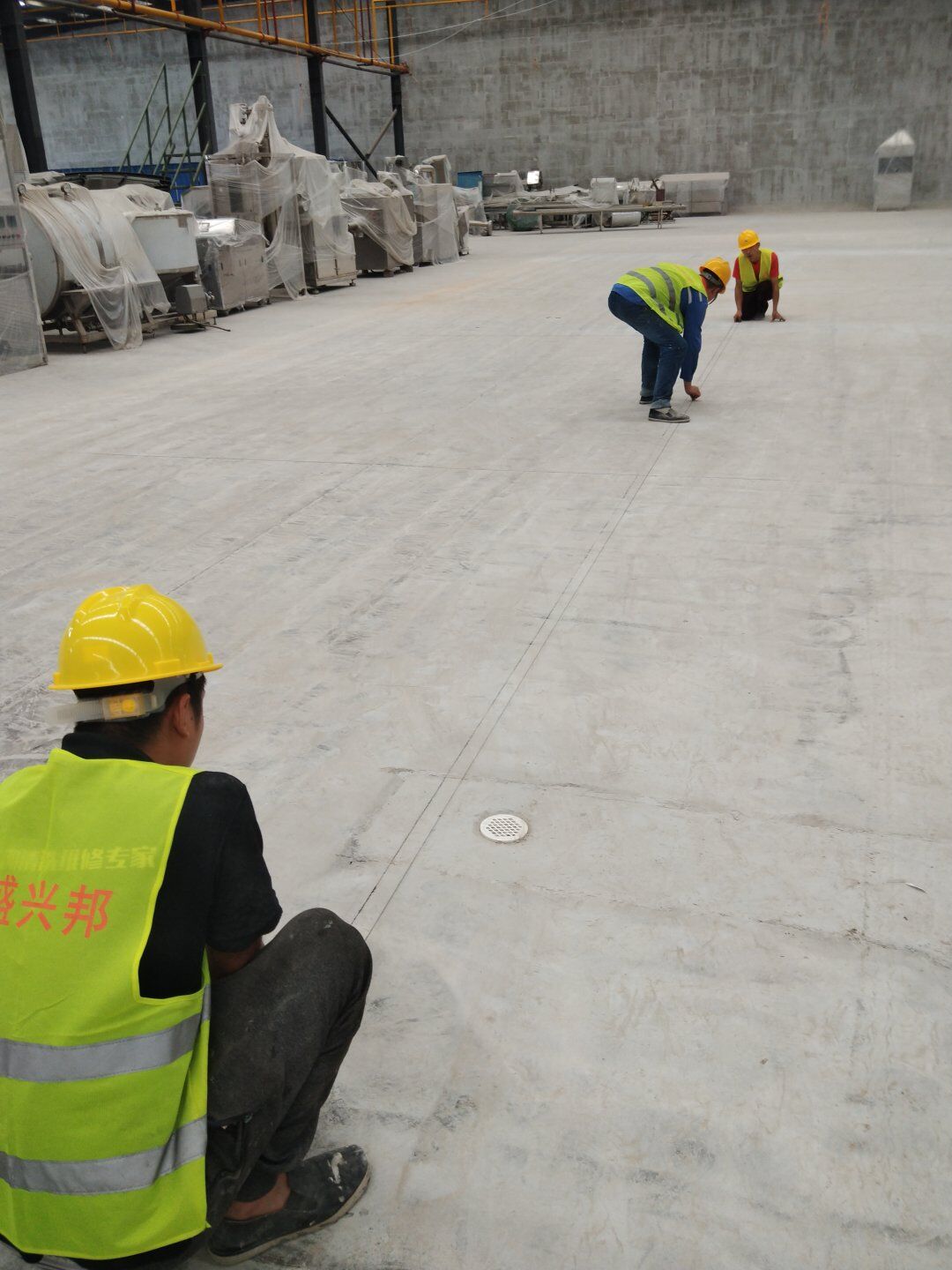

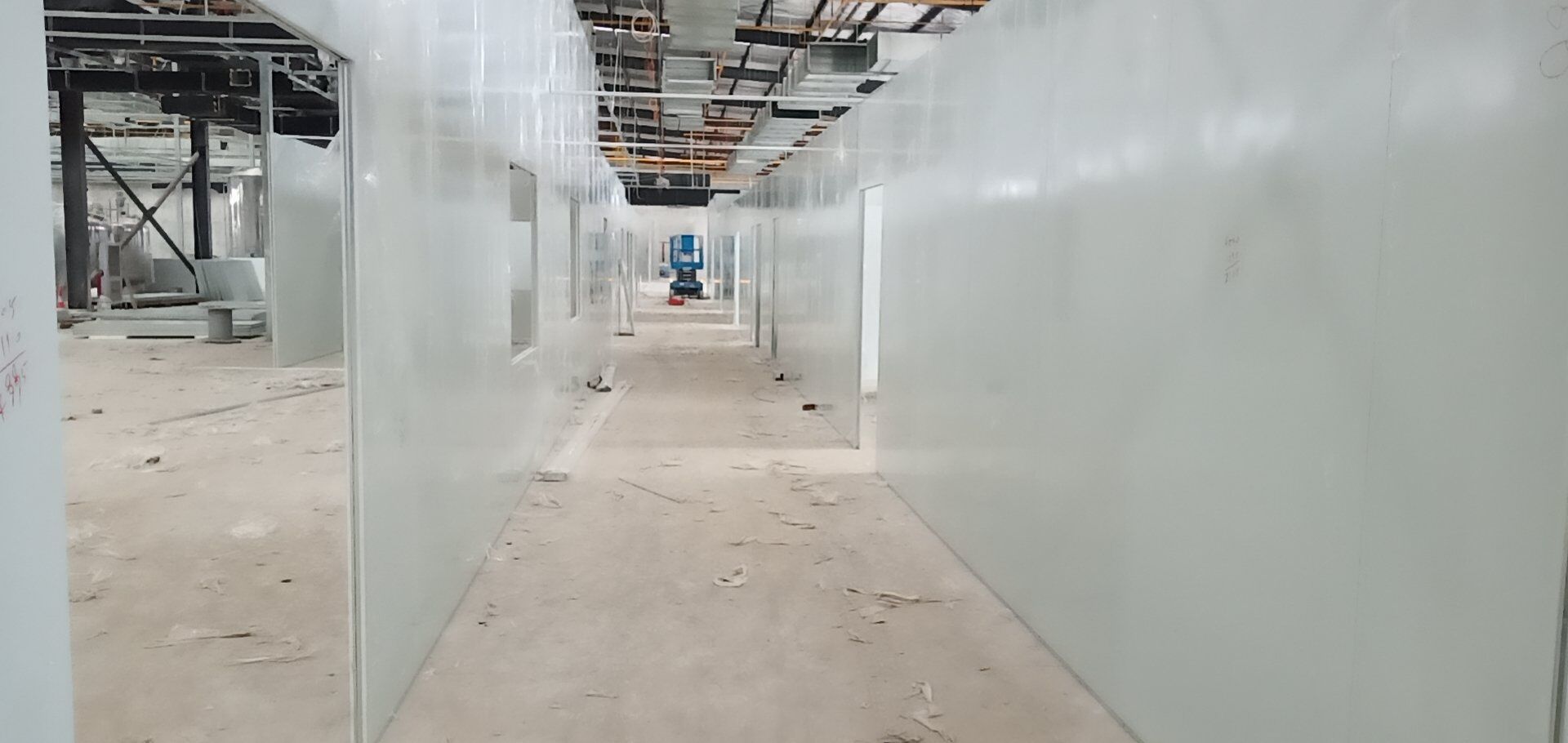

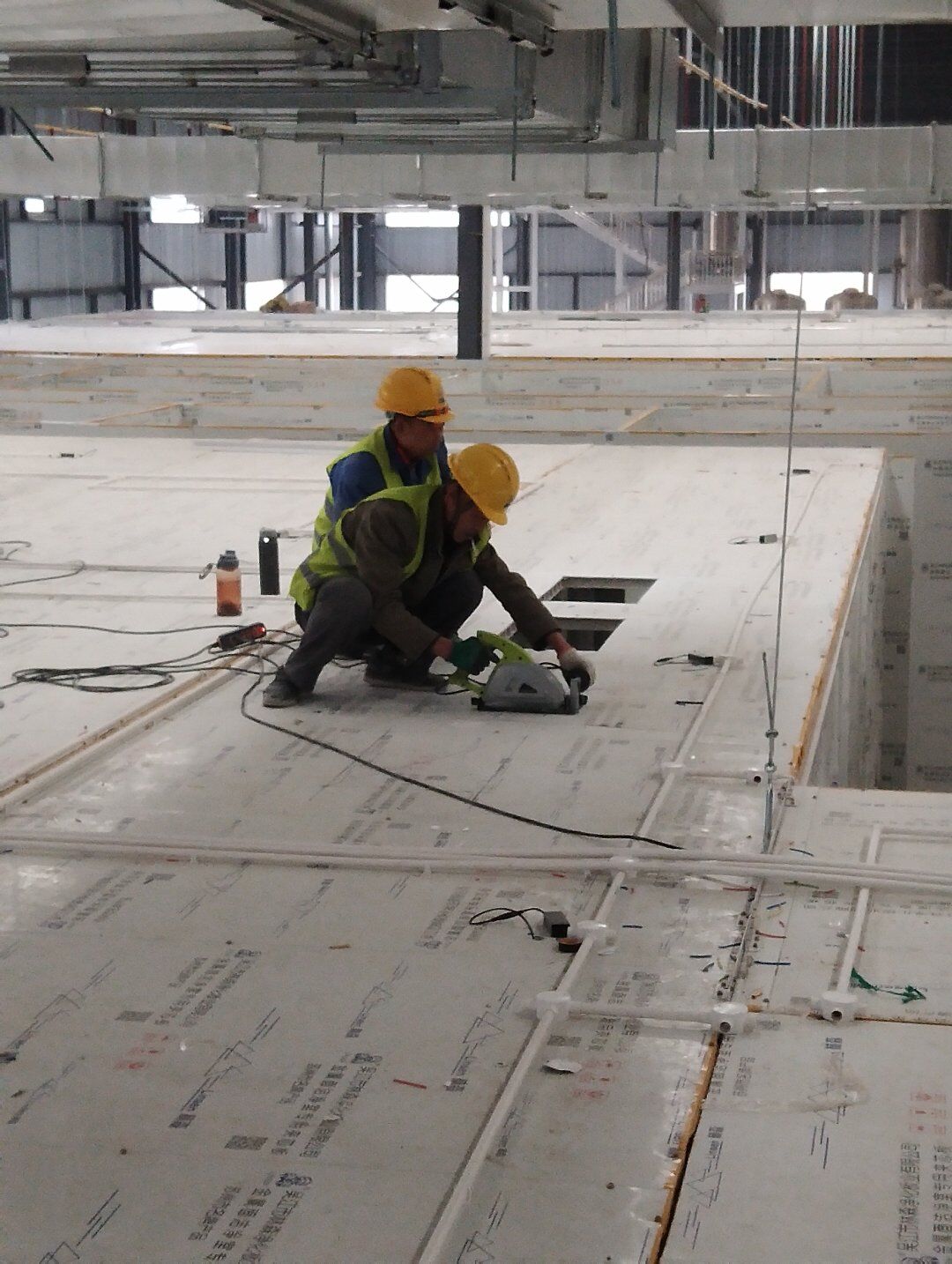

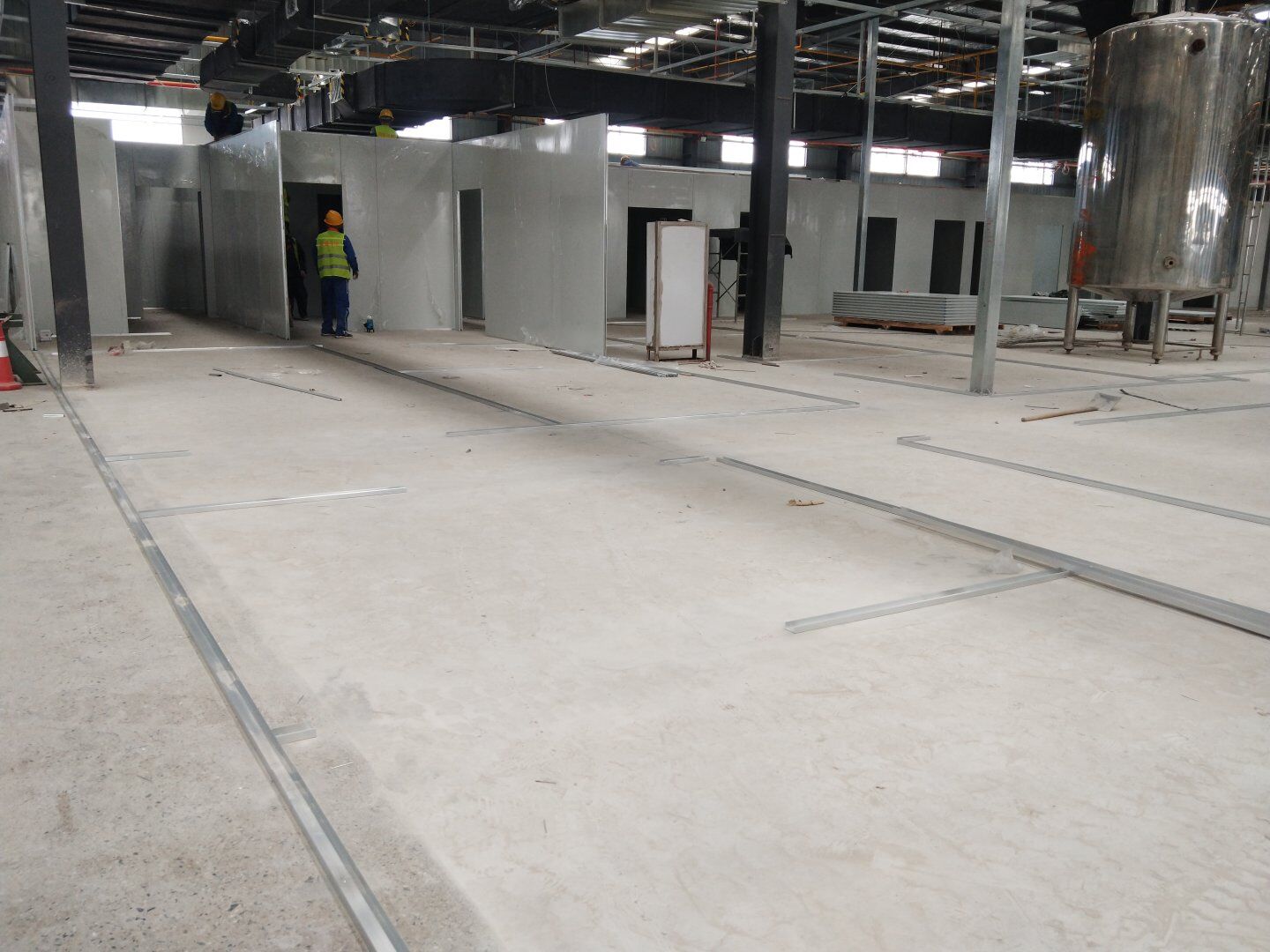

    1,除设备预留通道外墙板完成, 2,顶板完成80%, 3,风管支管扣管完成30%

  • 2020-10-28 09:24:10

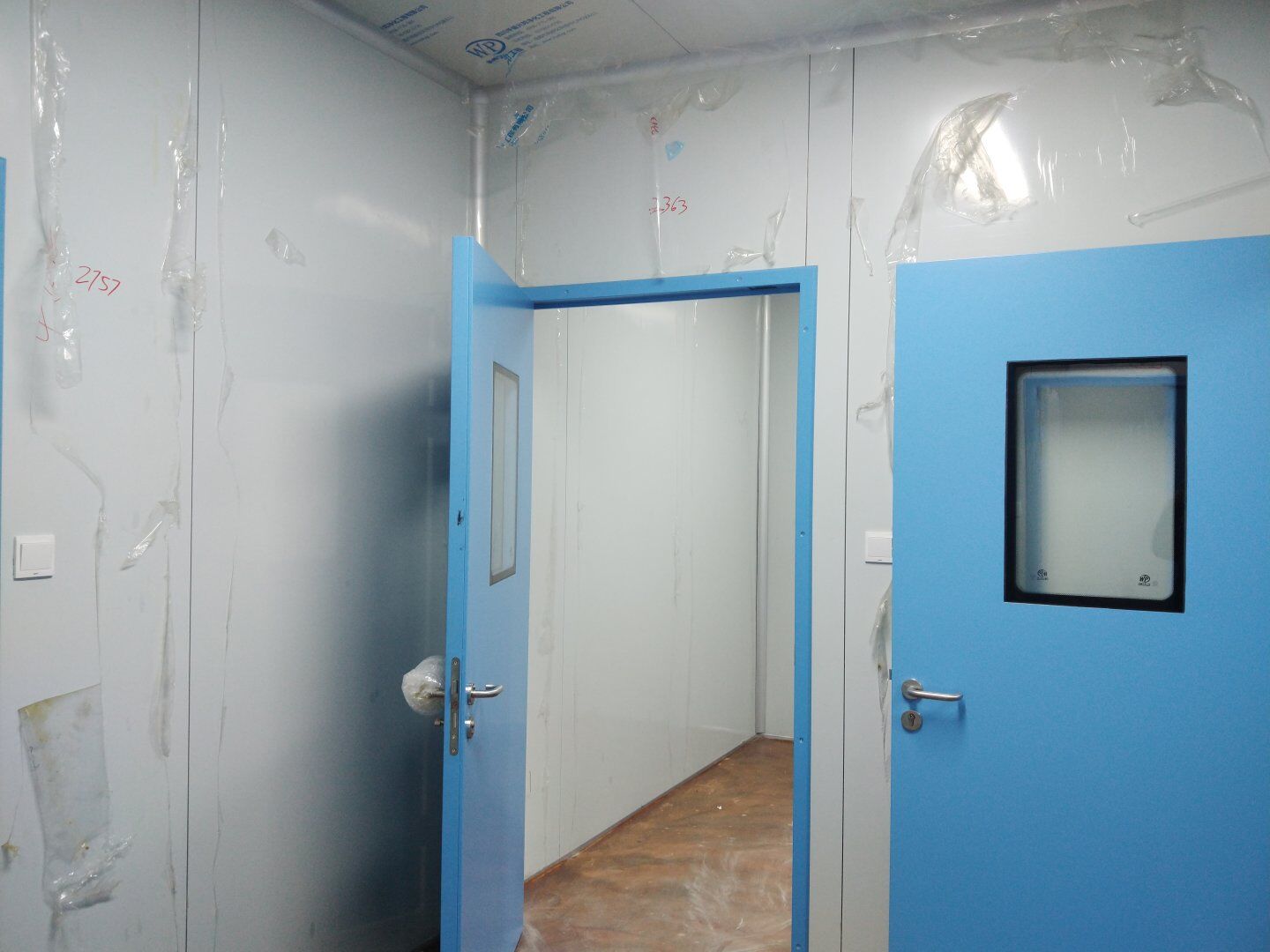

    1,除预留设备通道外的彩钢板墙板完成; 2,彩钢板顶板完成80%。

  • 2020-10-26 09:24:57

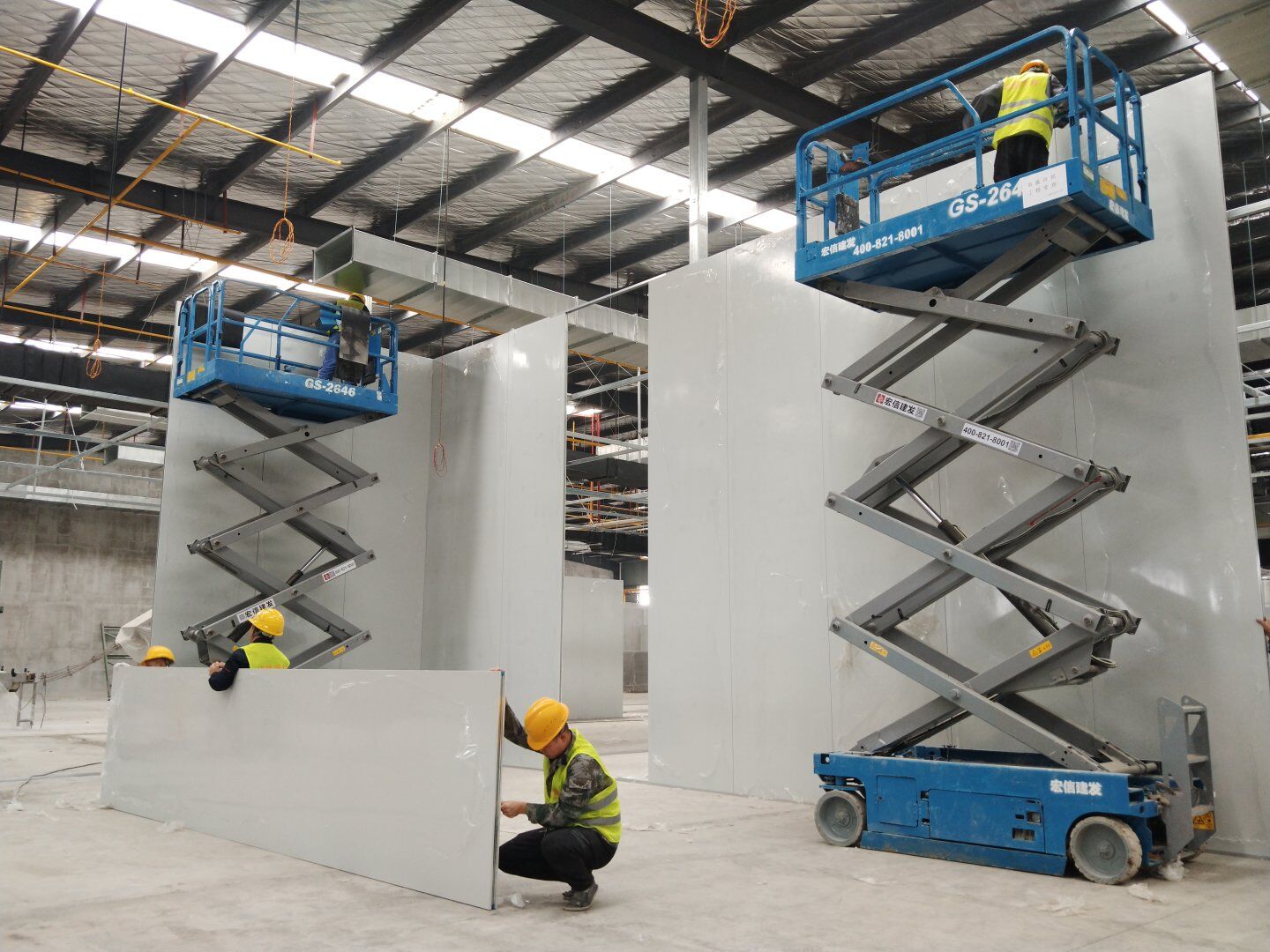

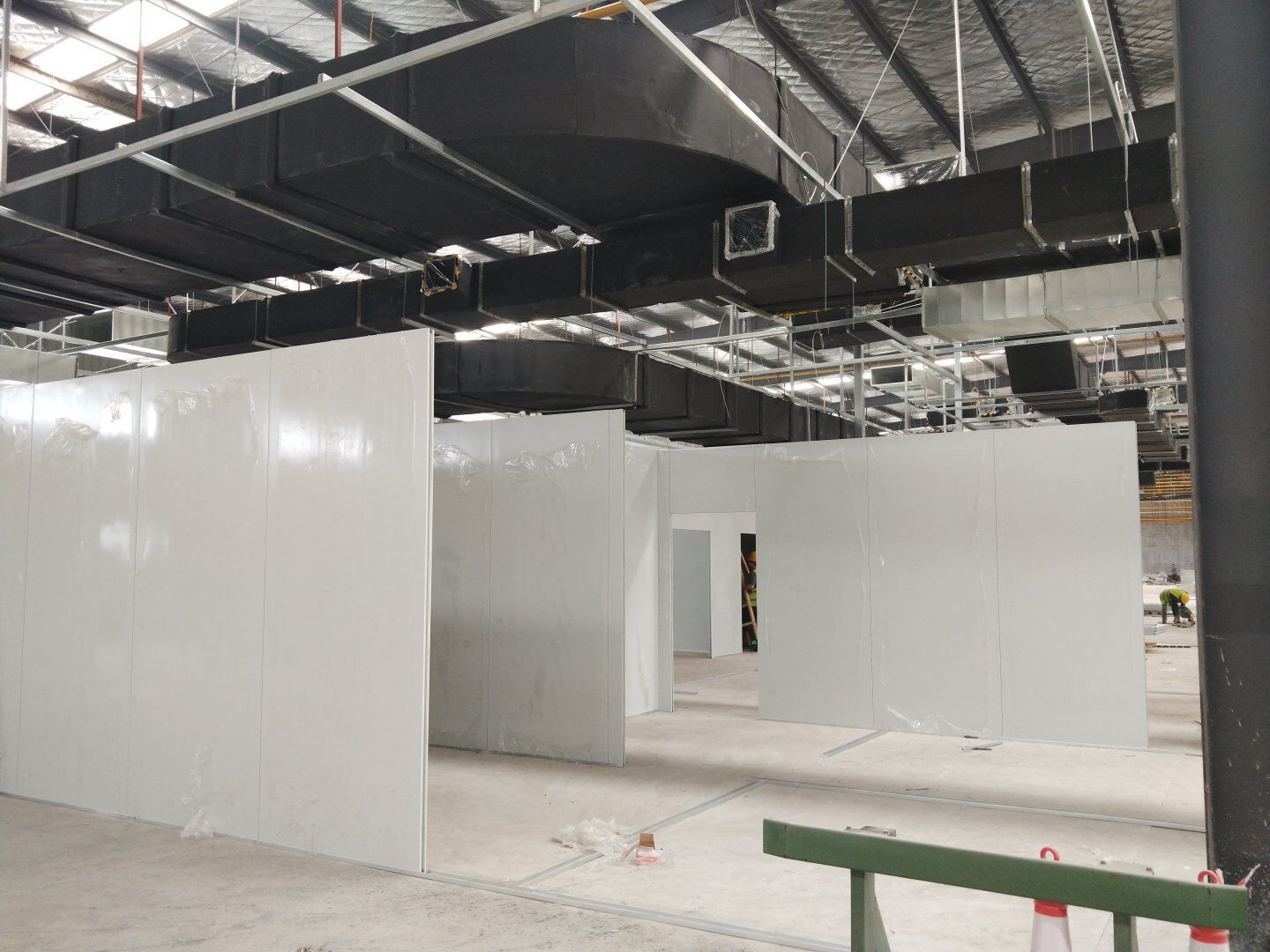

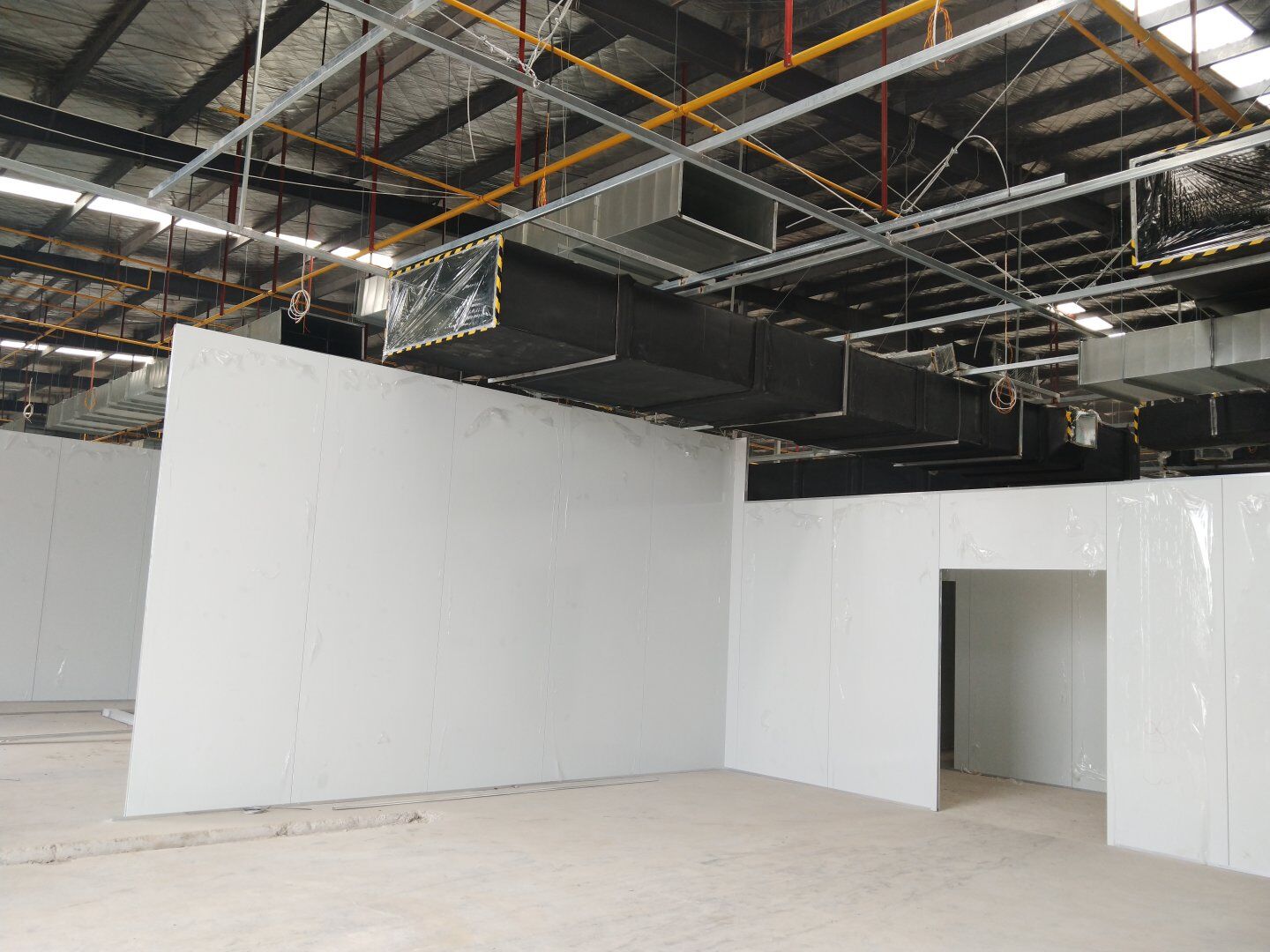

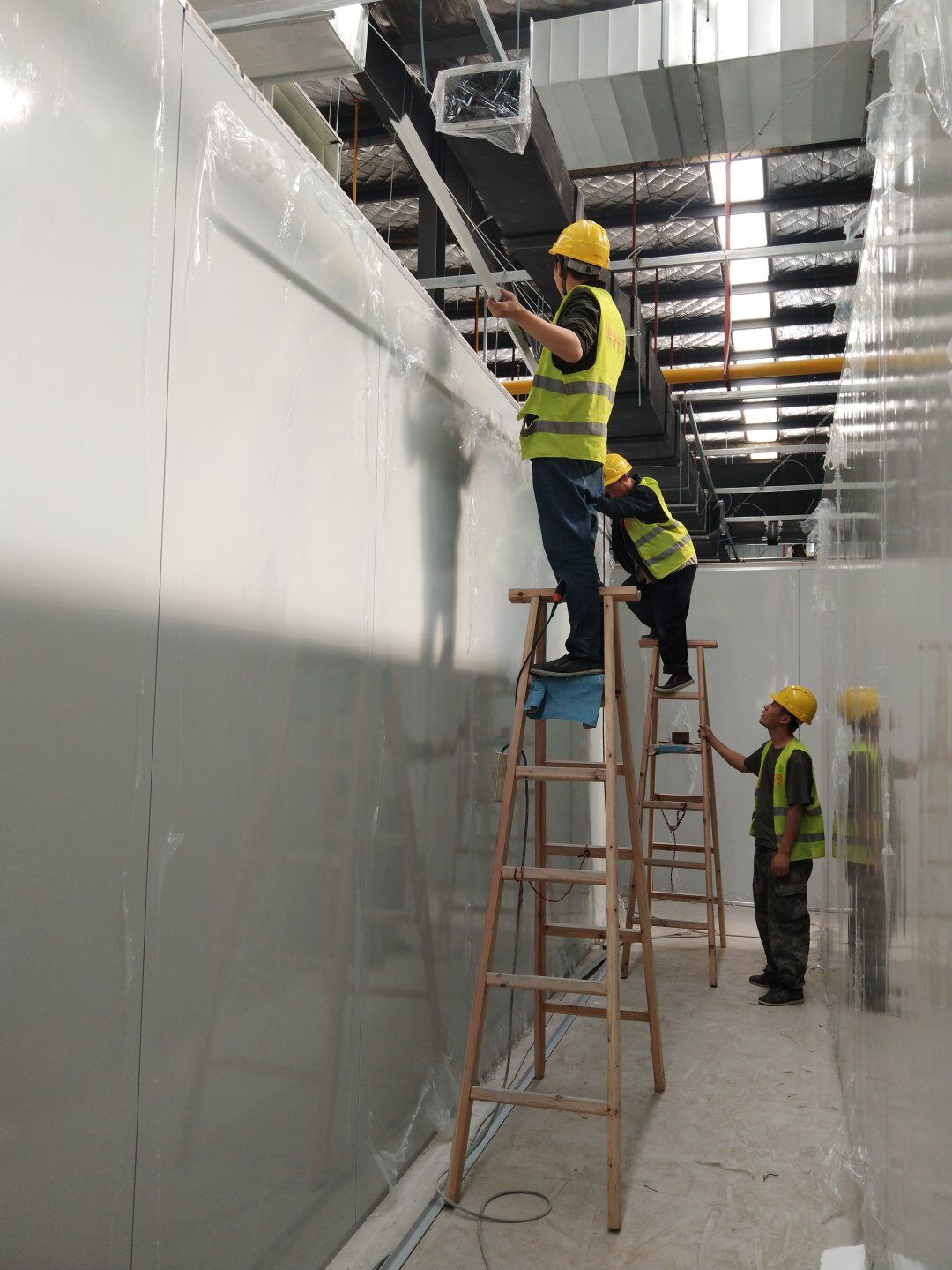

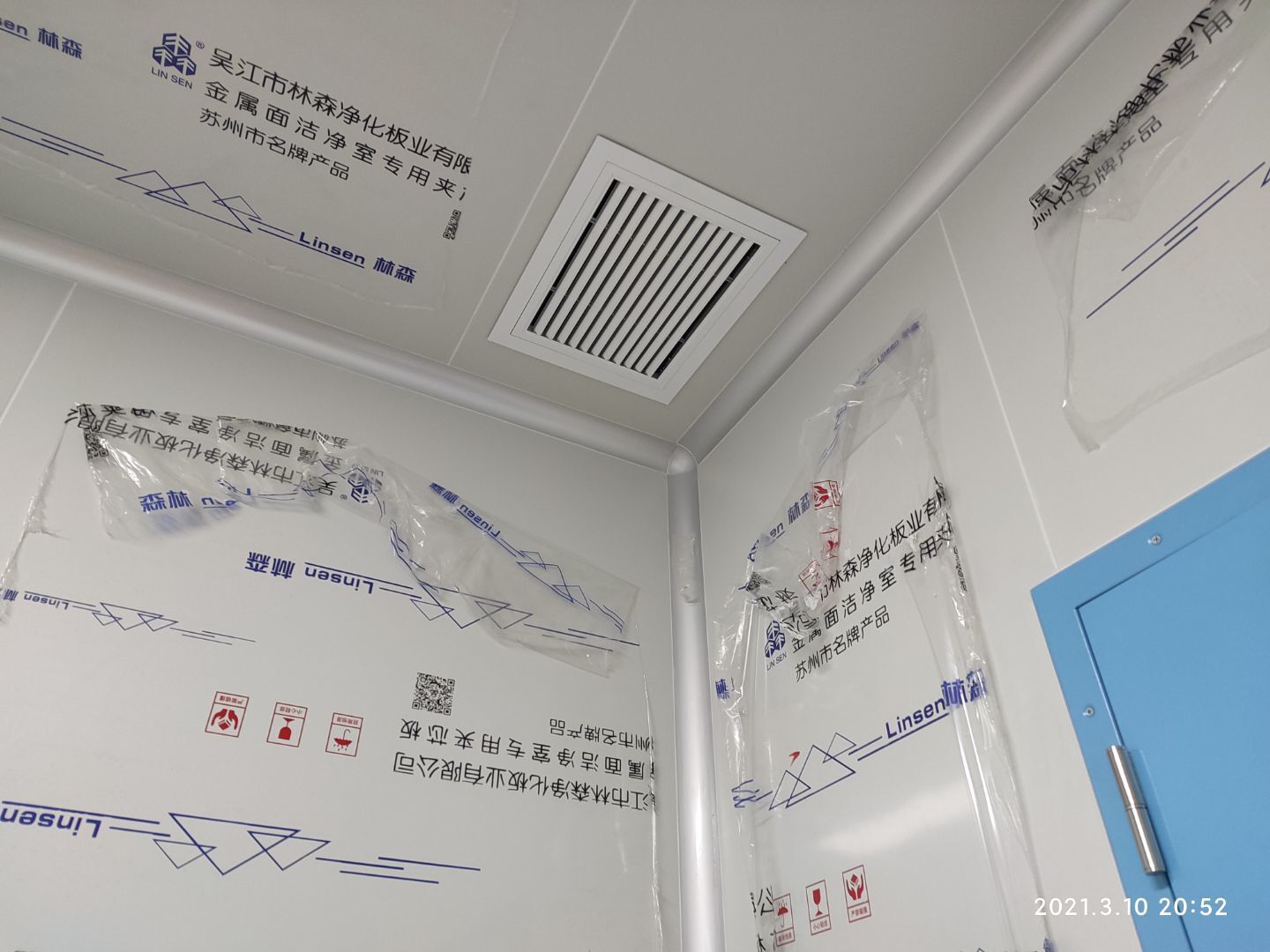

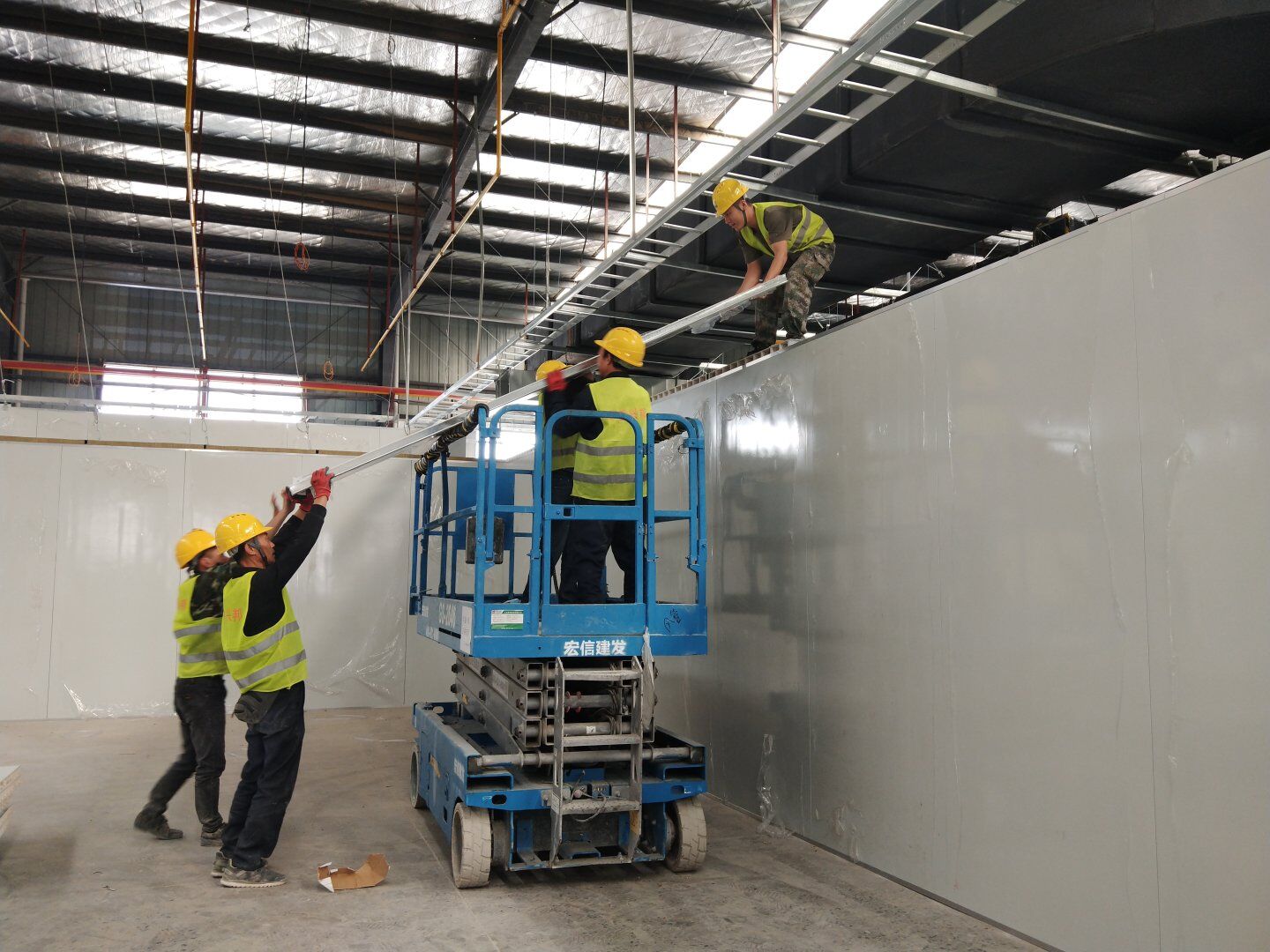

    彩钢板墙板完成85%,吊顶完成70%

  • 2020-10-24 09:21:04

    1,彩钢板墙板完成75% 2,回风夹道安装,撕膜,打胶完成15% 3,洁净窗安装完成60%。

  • 2020-10-21 09:20:10

    1,彩钢板顶板完成45% 2,彩钢板墙板完成63%。

  • 2020-10-20 09:20:31

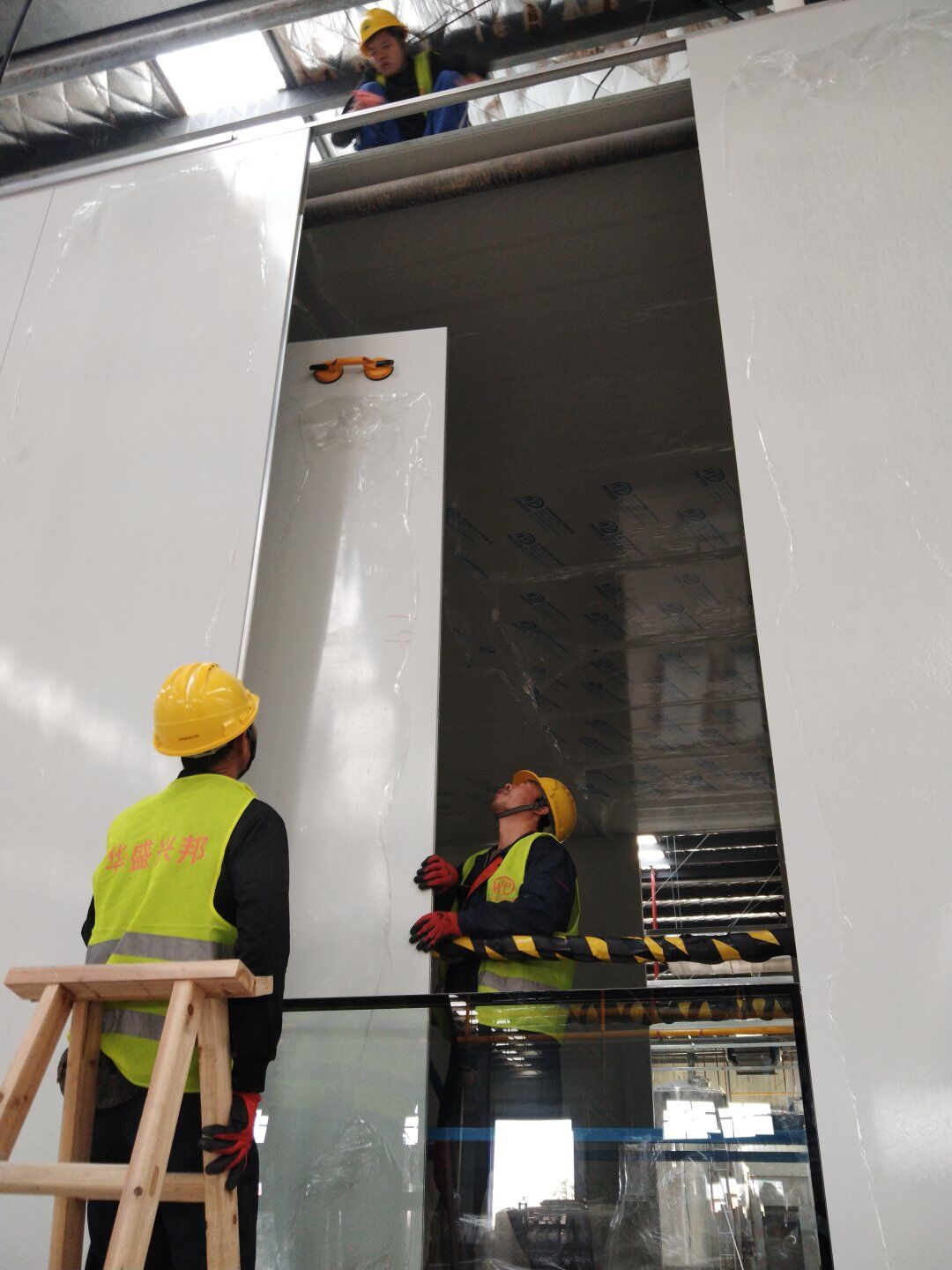

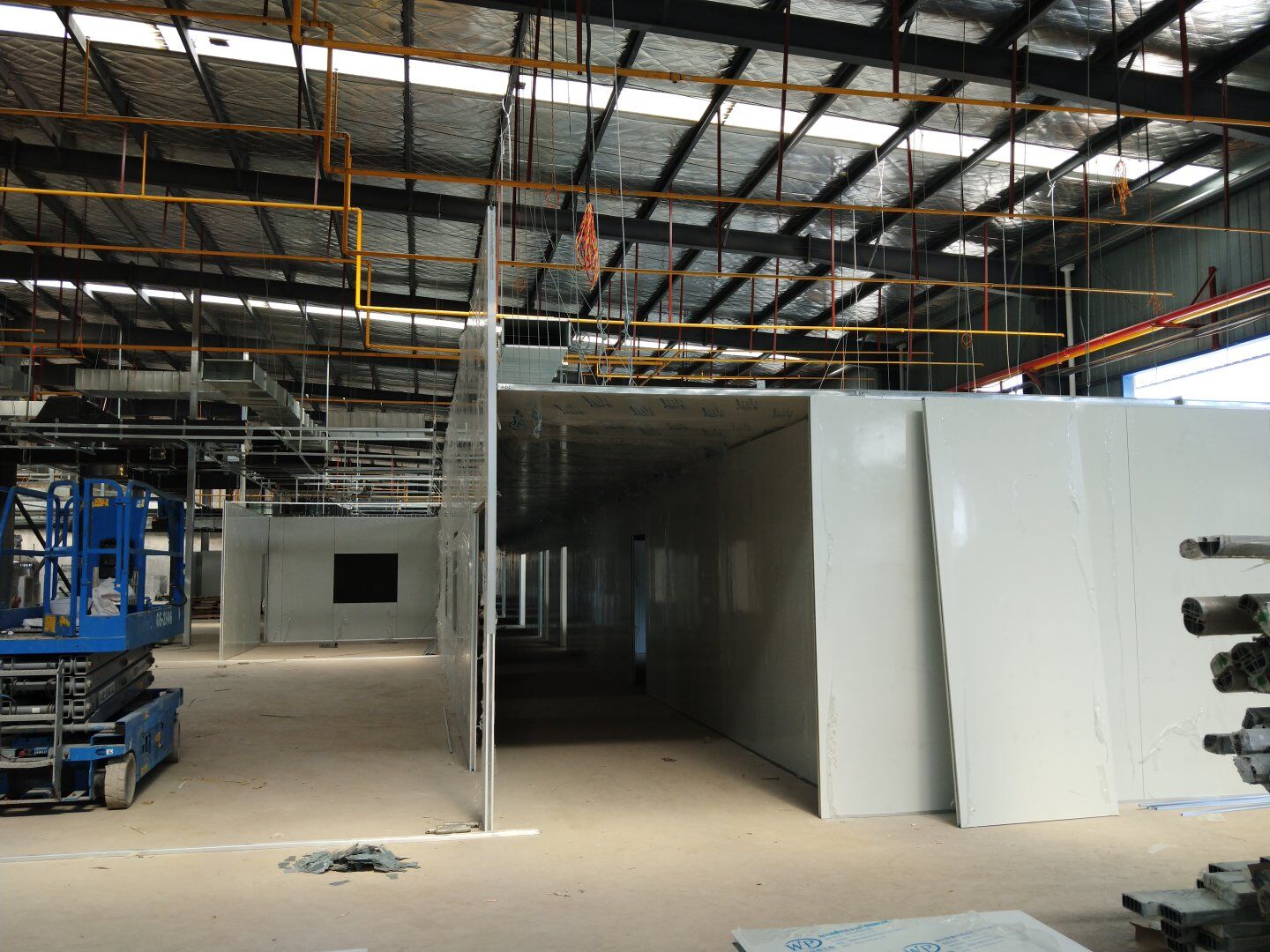

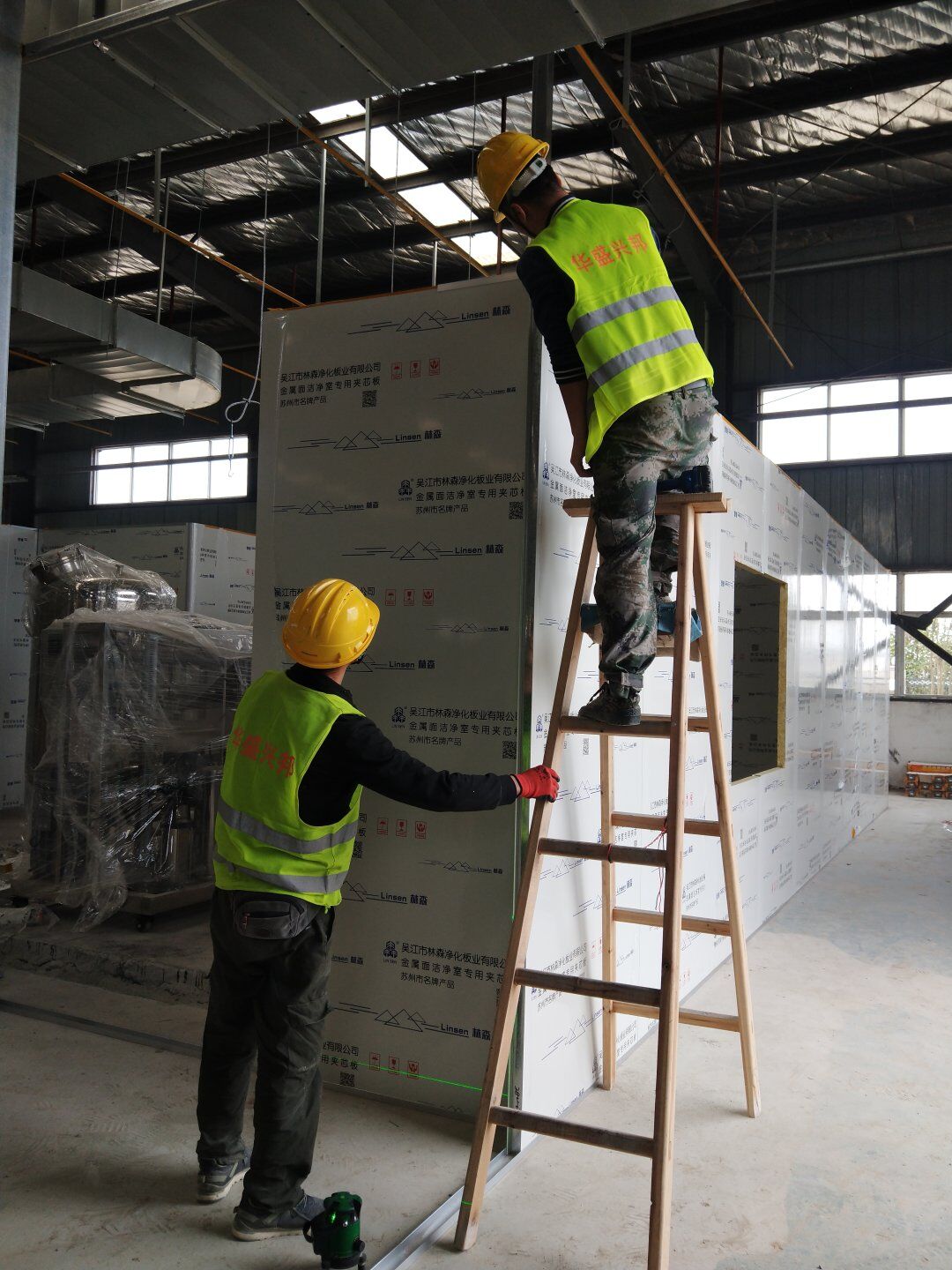

    液体车间施工:1,彩钢墙板完成60%; 2,顶板完成40%。

  • 2020-10-19 09:38:37

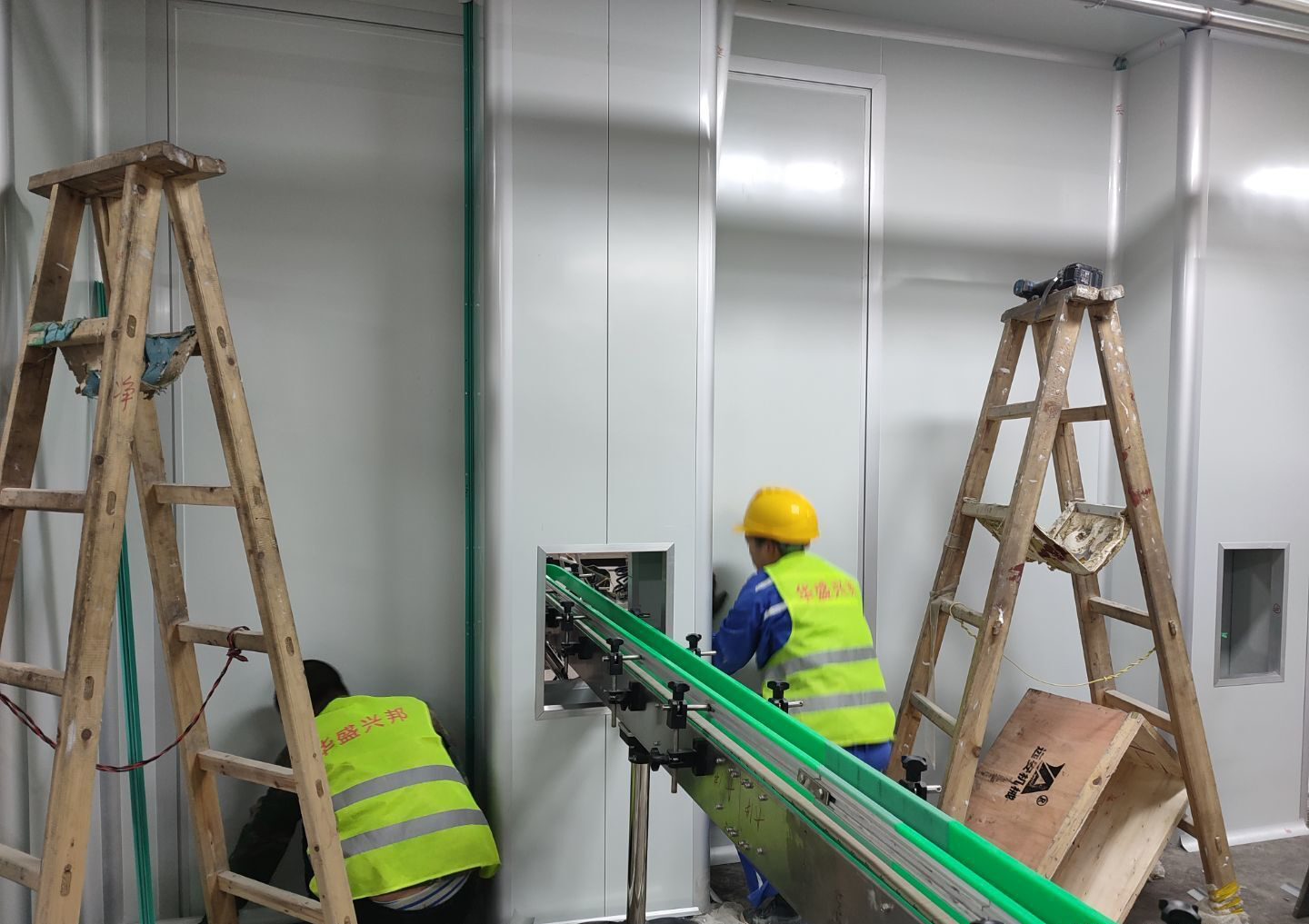

    液体车间墙板安装

  • 2020-10-15 09:27:11

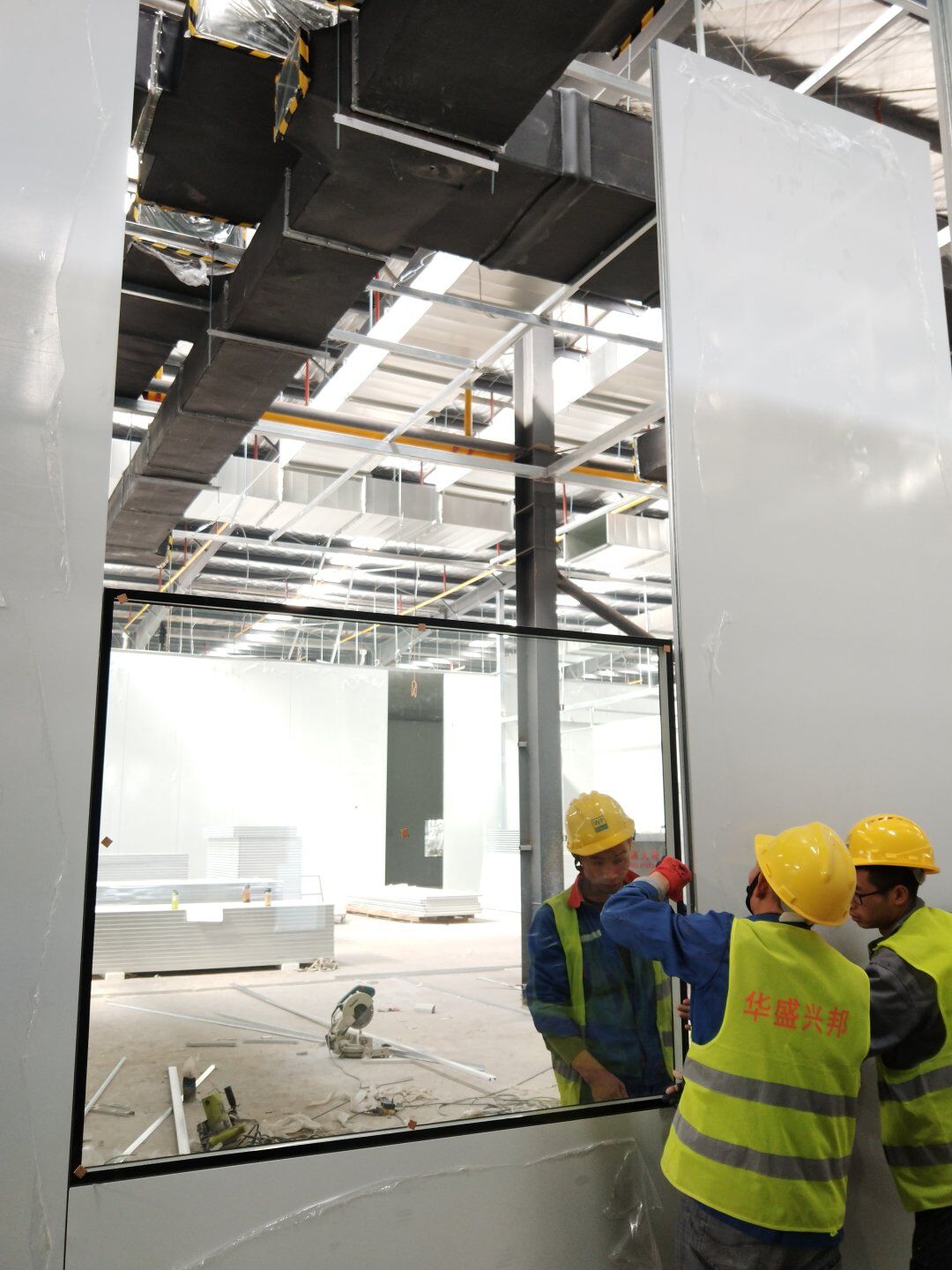

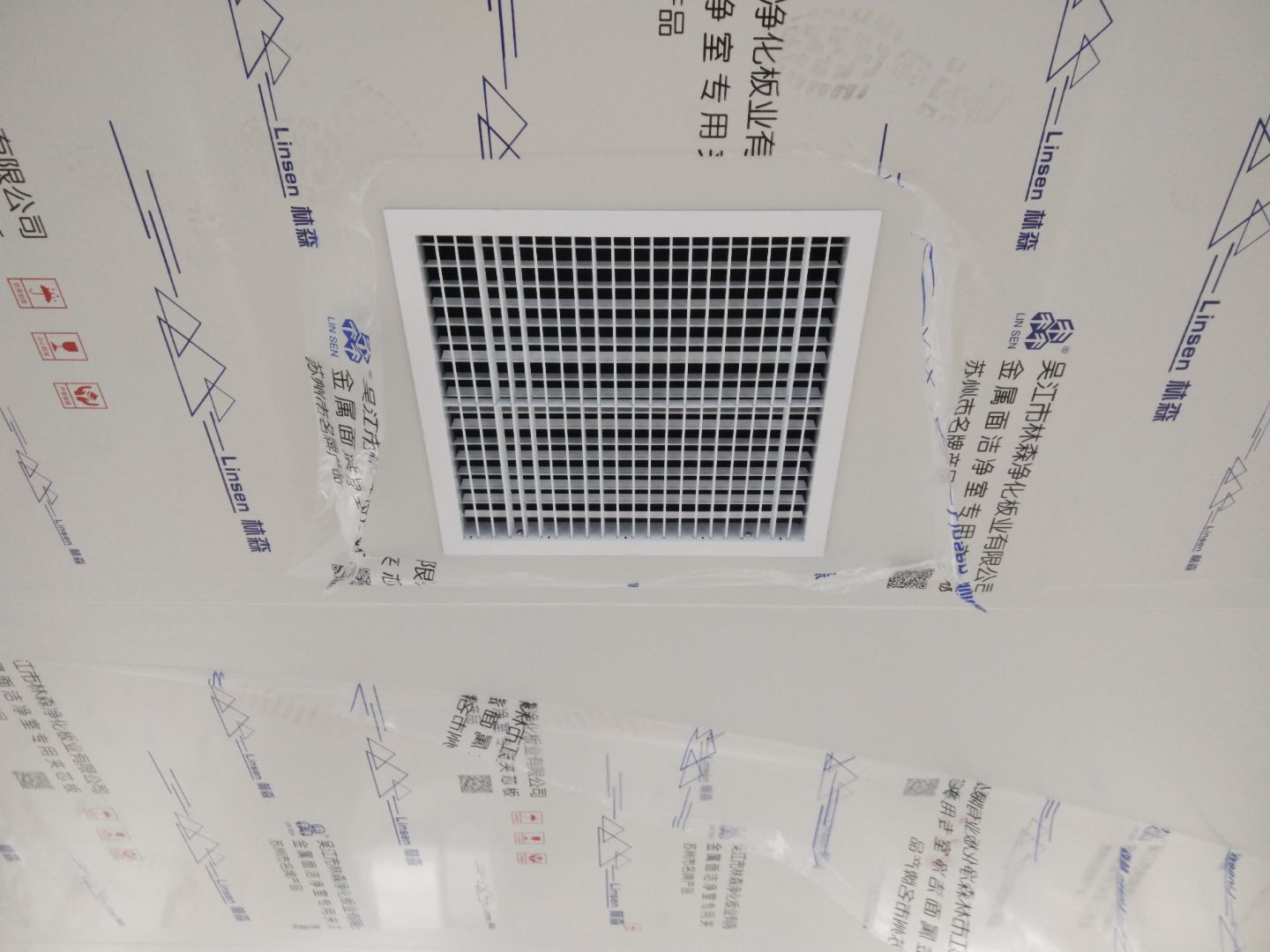

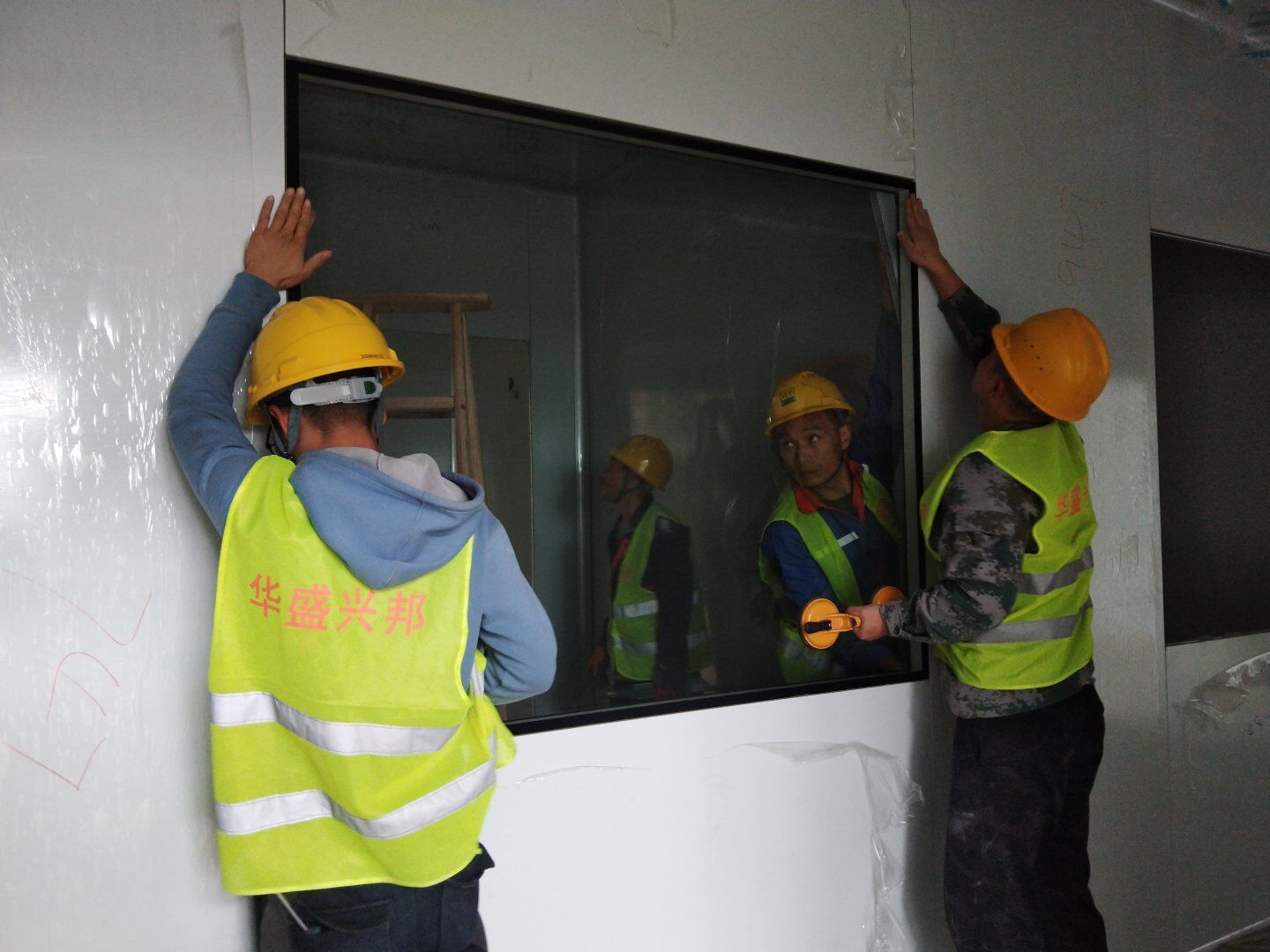

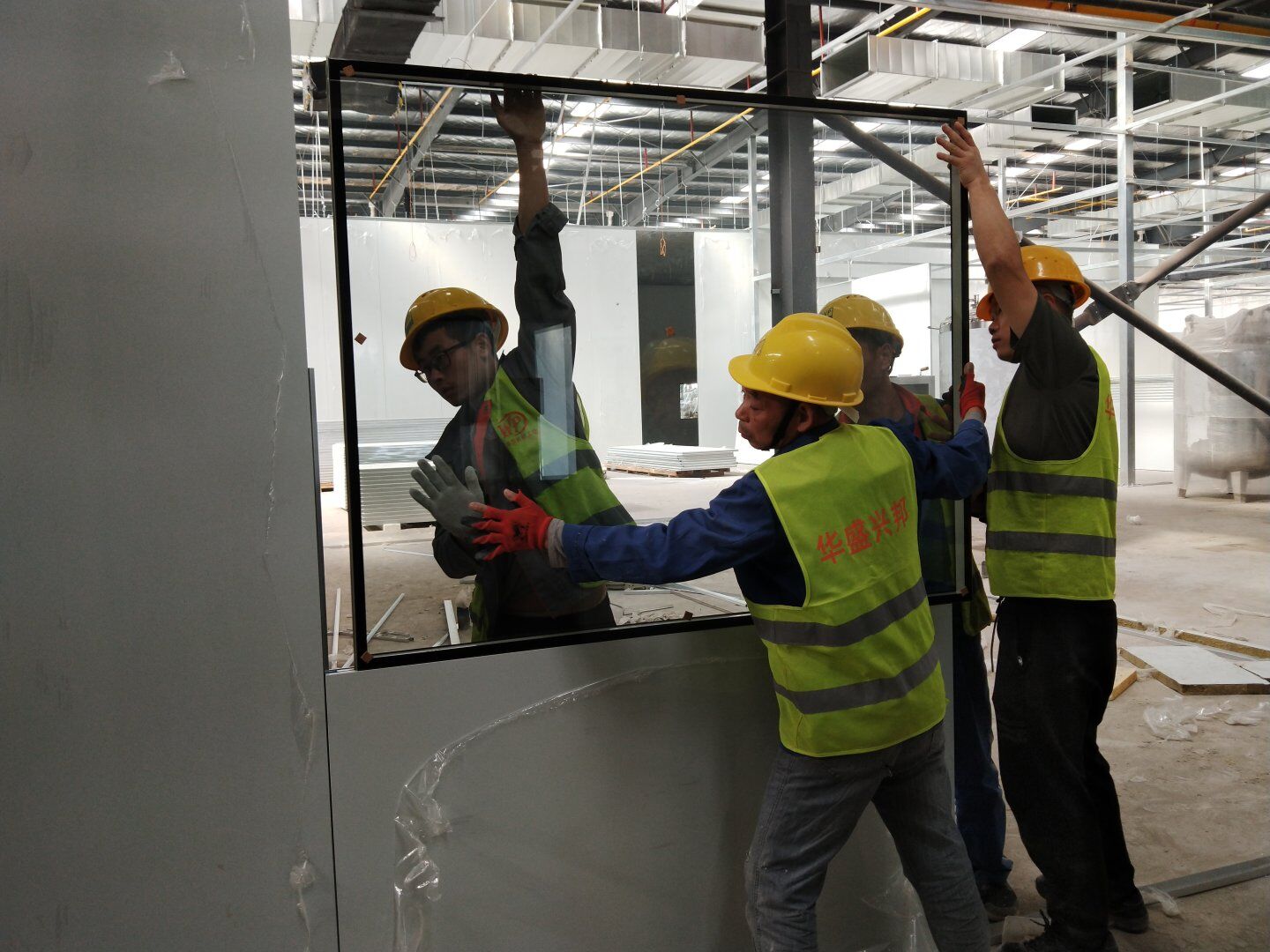

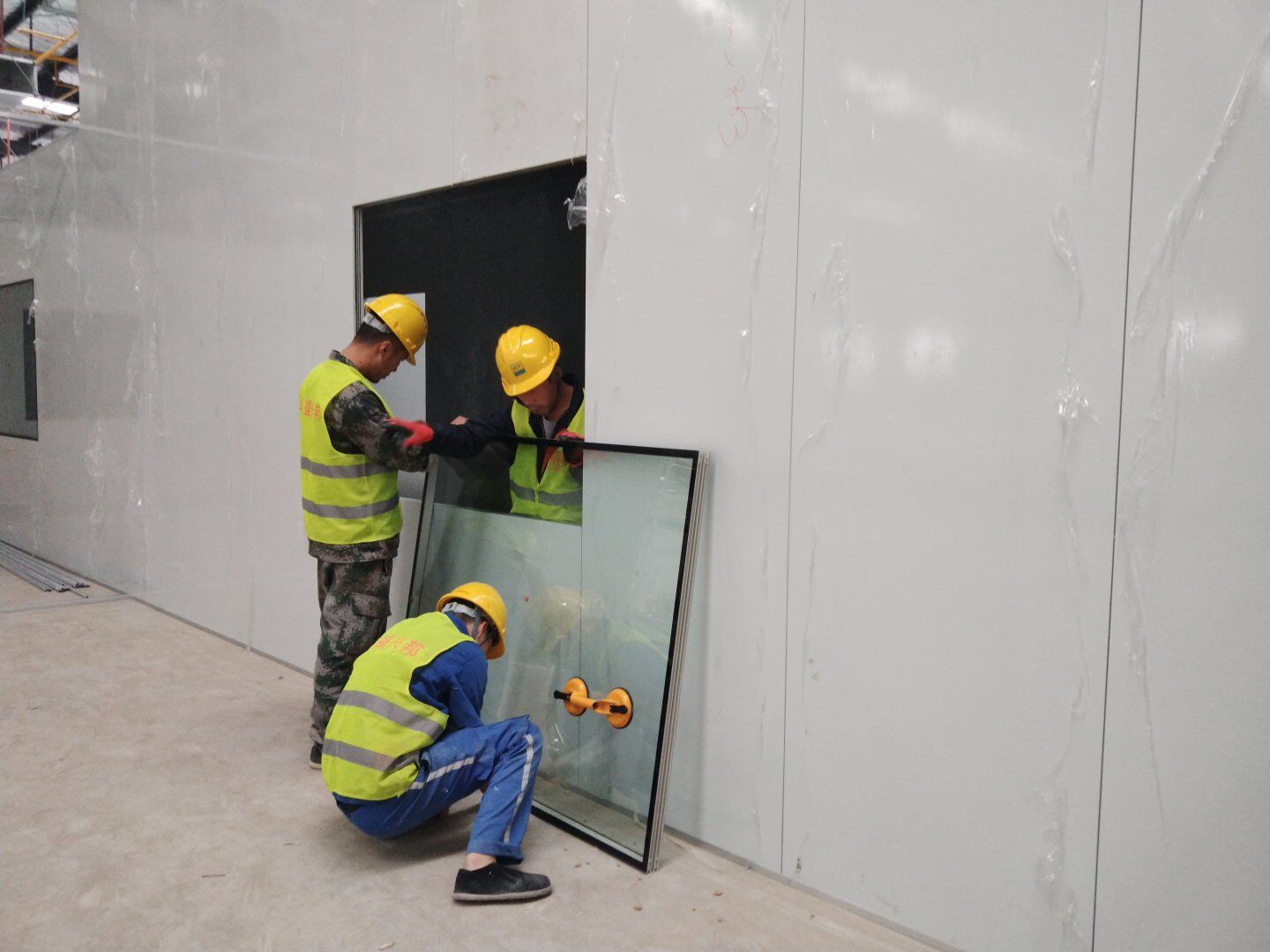

    1,洁净双层观察窗安装完成30%; 2,高效送风口顶板定位开洞完成25%; 3,内圆弧安装完成20%

  • 2020-10-10 09:09:35

     1,彩钢墙板完成30%,顶板完成40% 2,圆弧底座完成5%。

  • 2020-10-09 11:10:06

    1,彩钢隔墙完成40%; 2,彩钢板顶板完成20%。

  • 2020-10-09 11:09:24

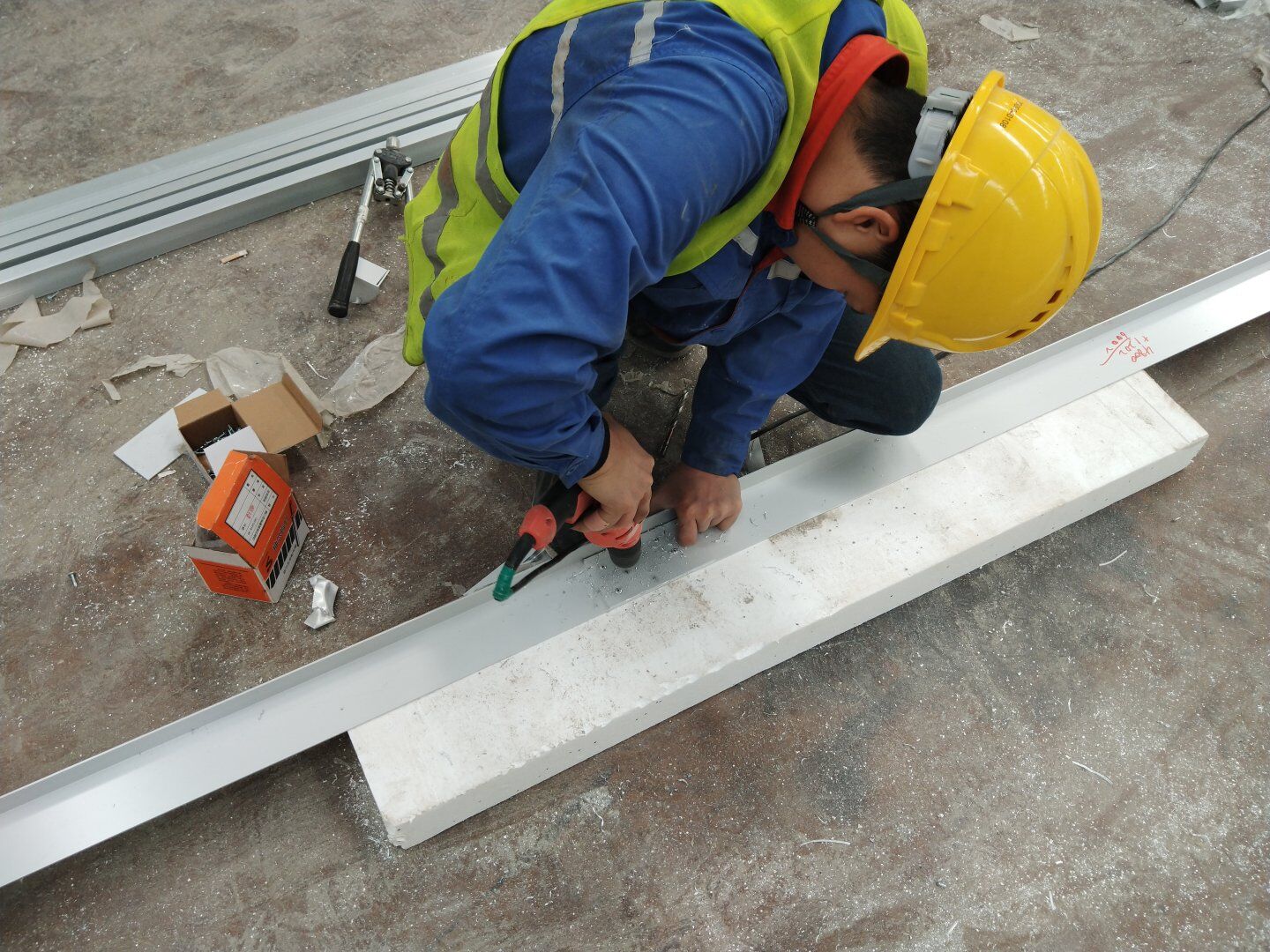

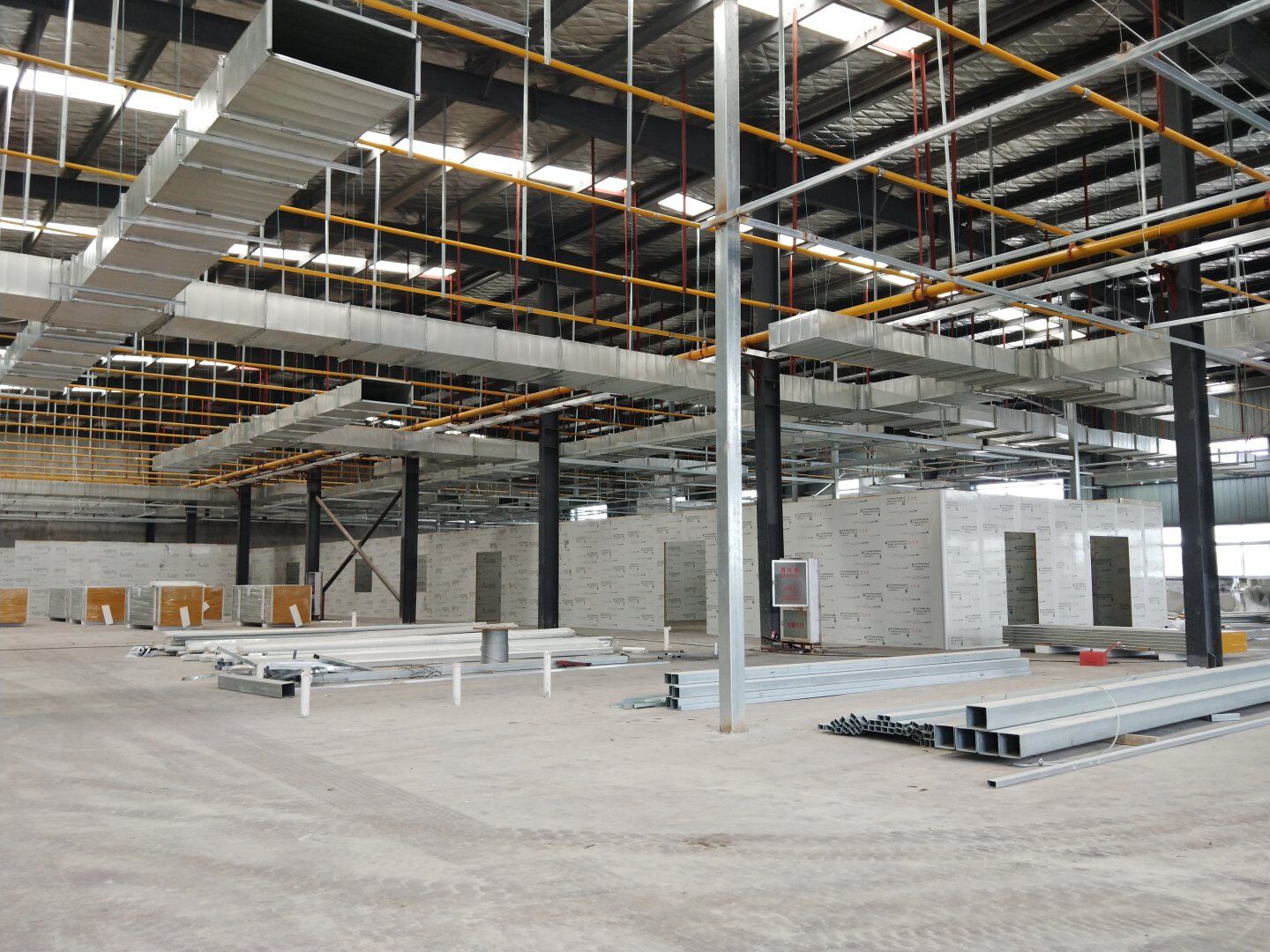

    1,彩钢板墙板完成25%。 2,顶板生产完成35%

  • 2020-10-09 11:08:10

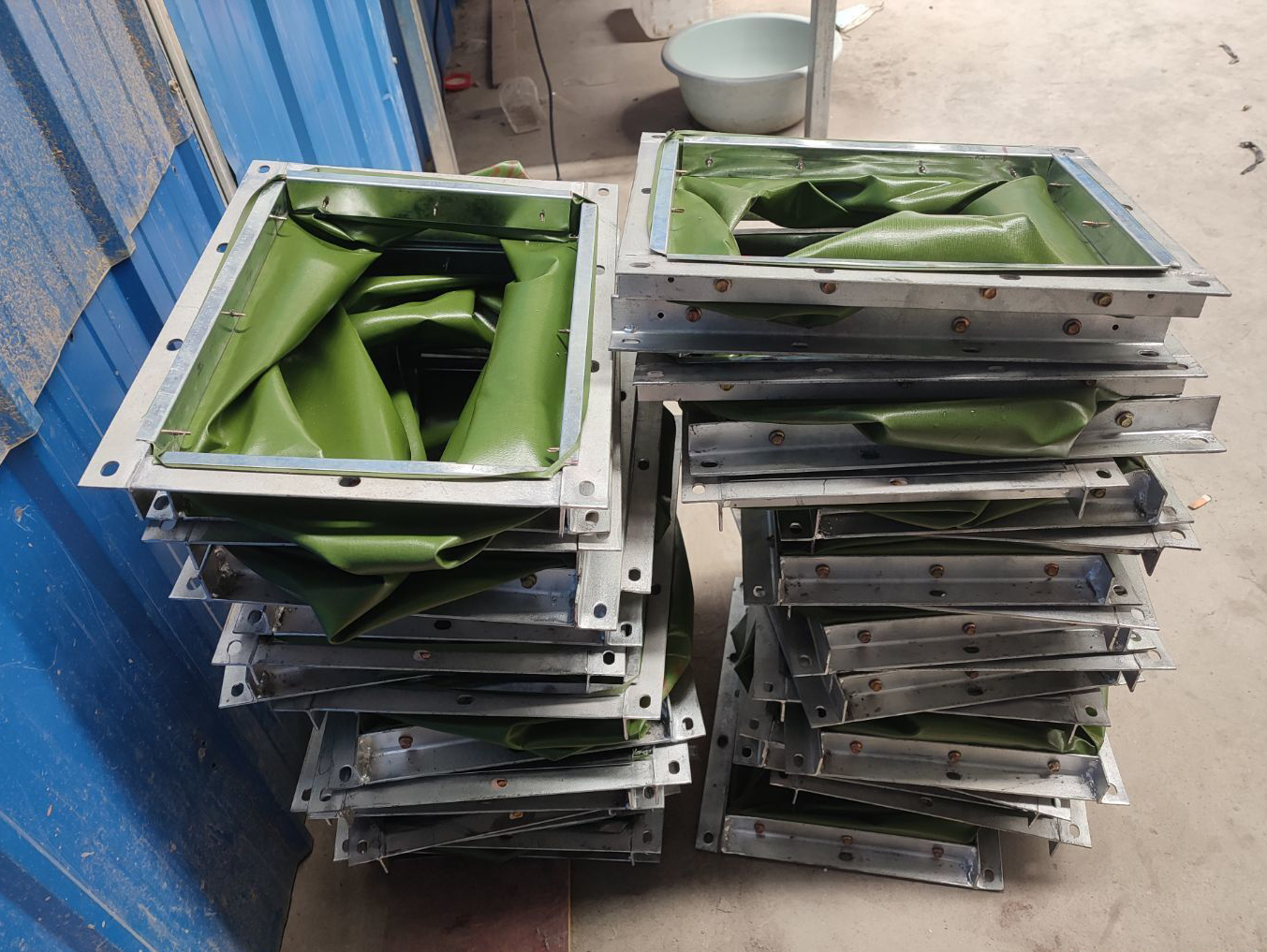

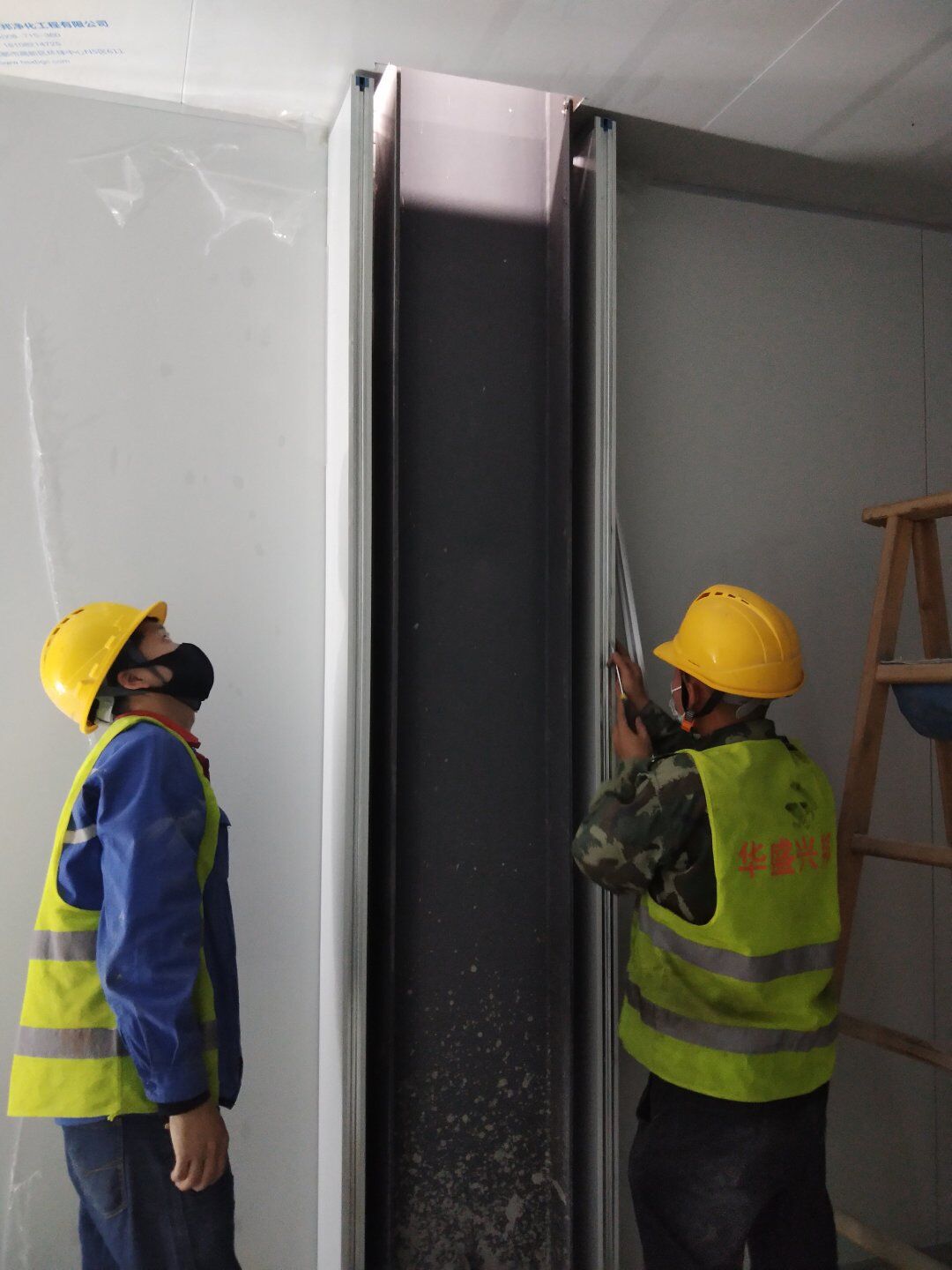

    1,立墙板完成15%; 2,主风管及干管保温完成。

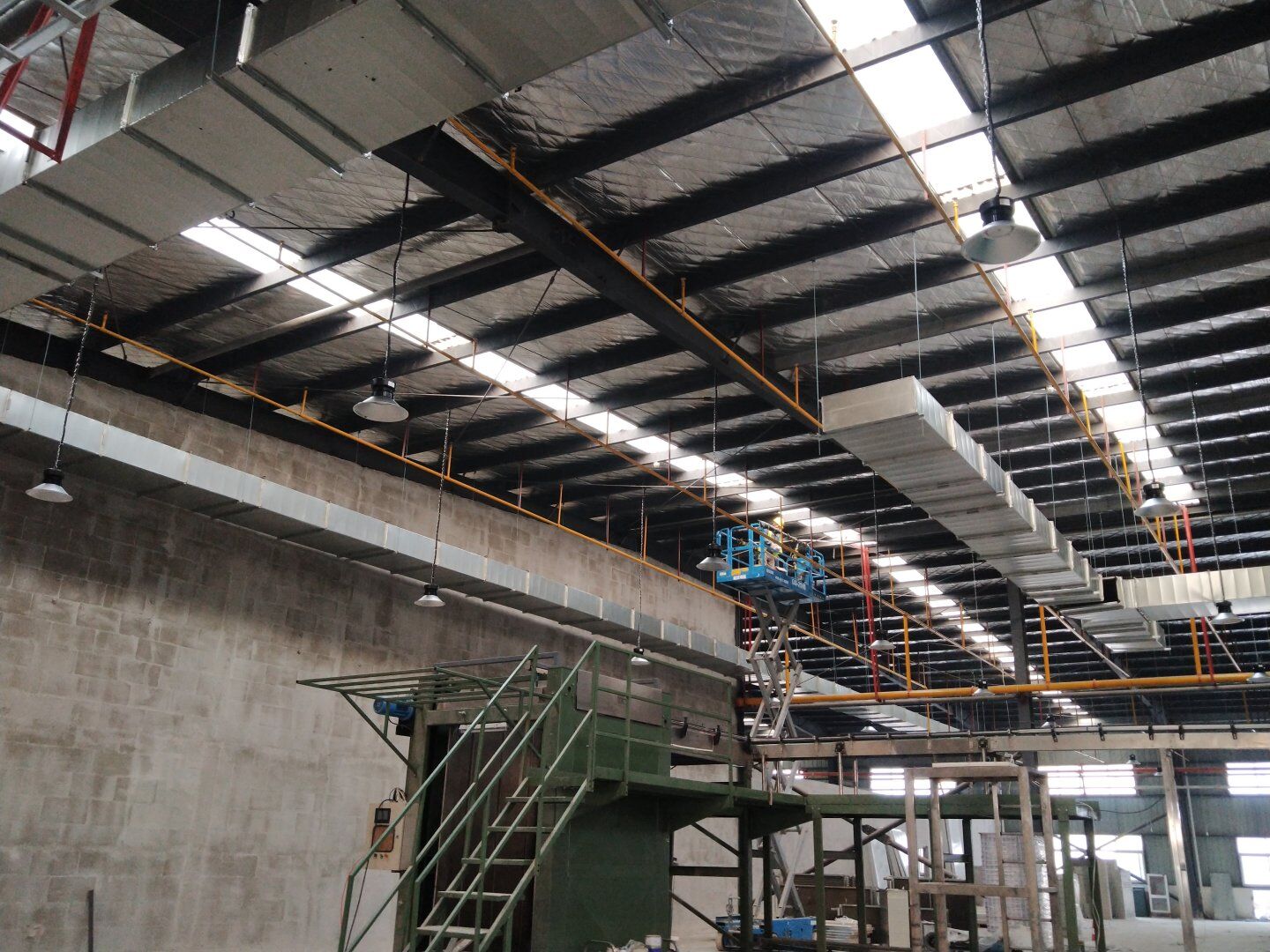

  • 2020-09-28 09:19:07

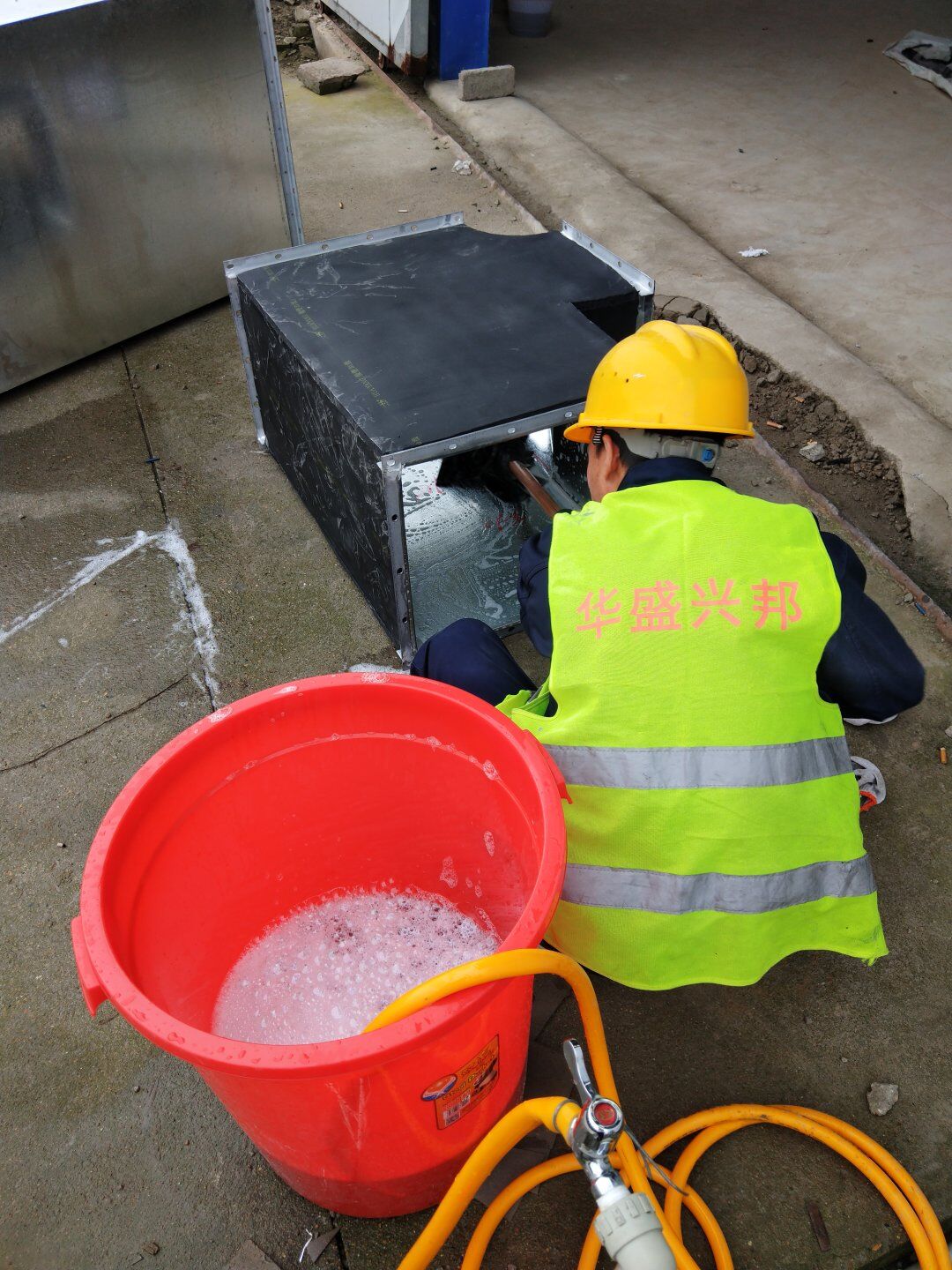

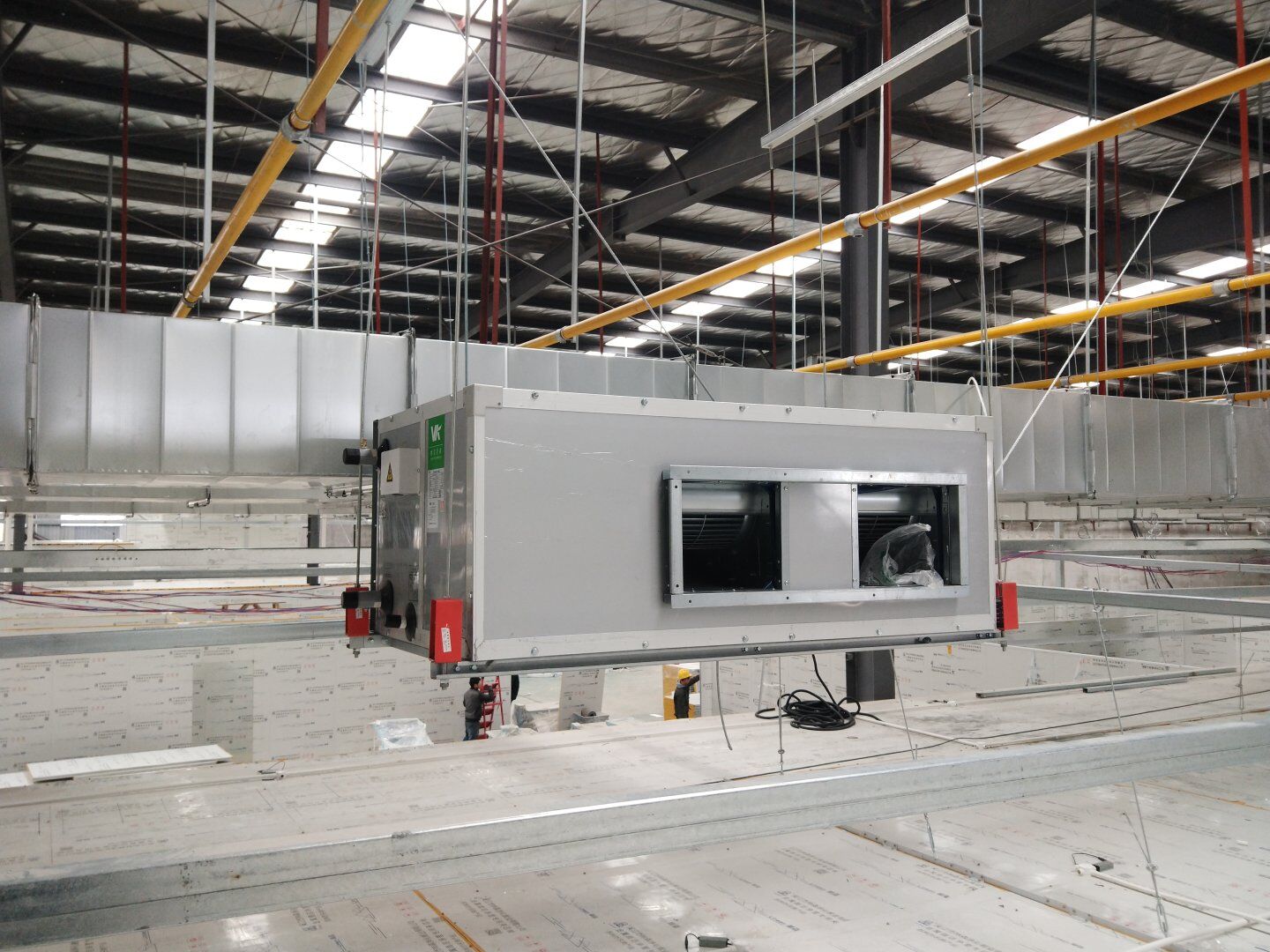

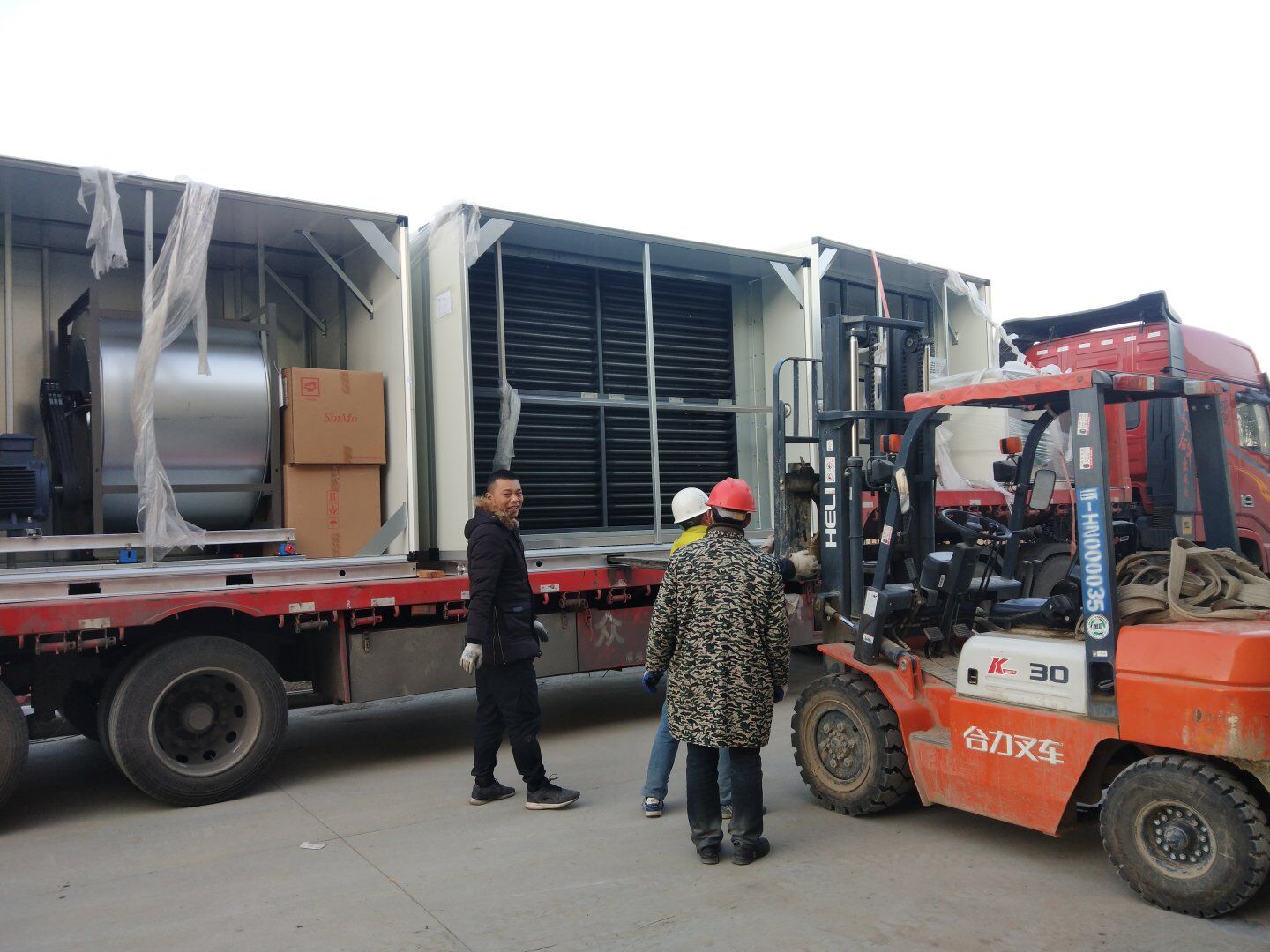

    1,风管干管清洗,保温及吊装完成80%; 2,主风管保温施工

  • 2020-09-25 10:04:37

    1、风管主管半成品组装完成; 2、风管主管清洗,打胶密封,吊装施工

  • 2020-09-21 09:47:56

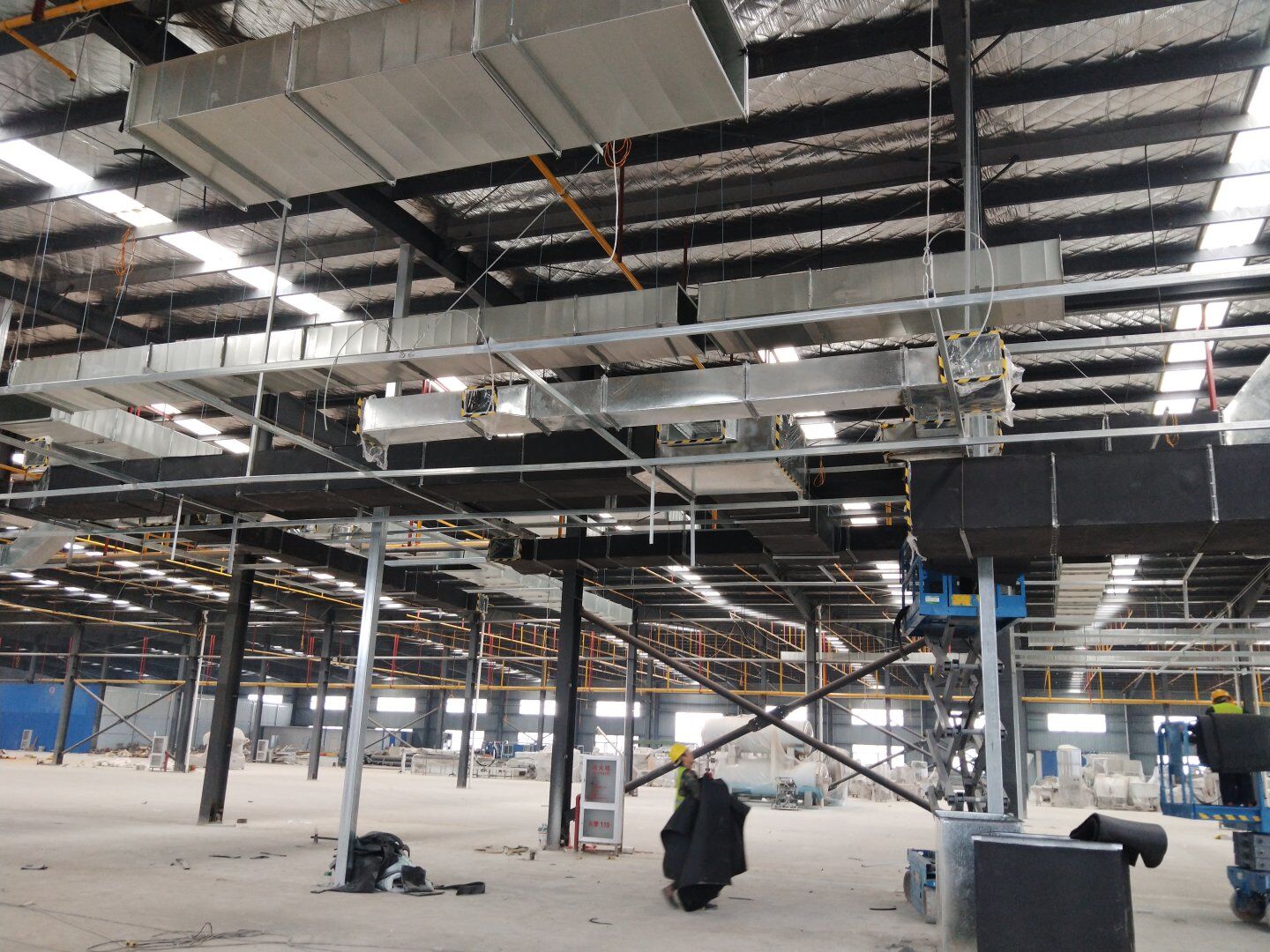

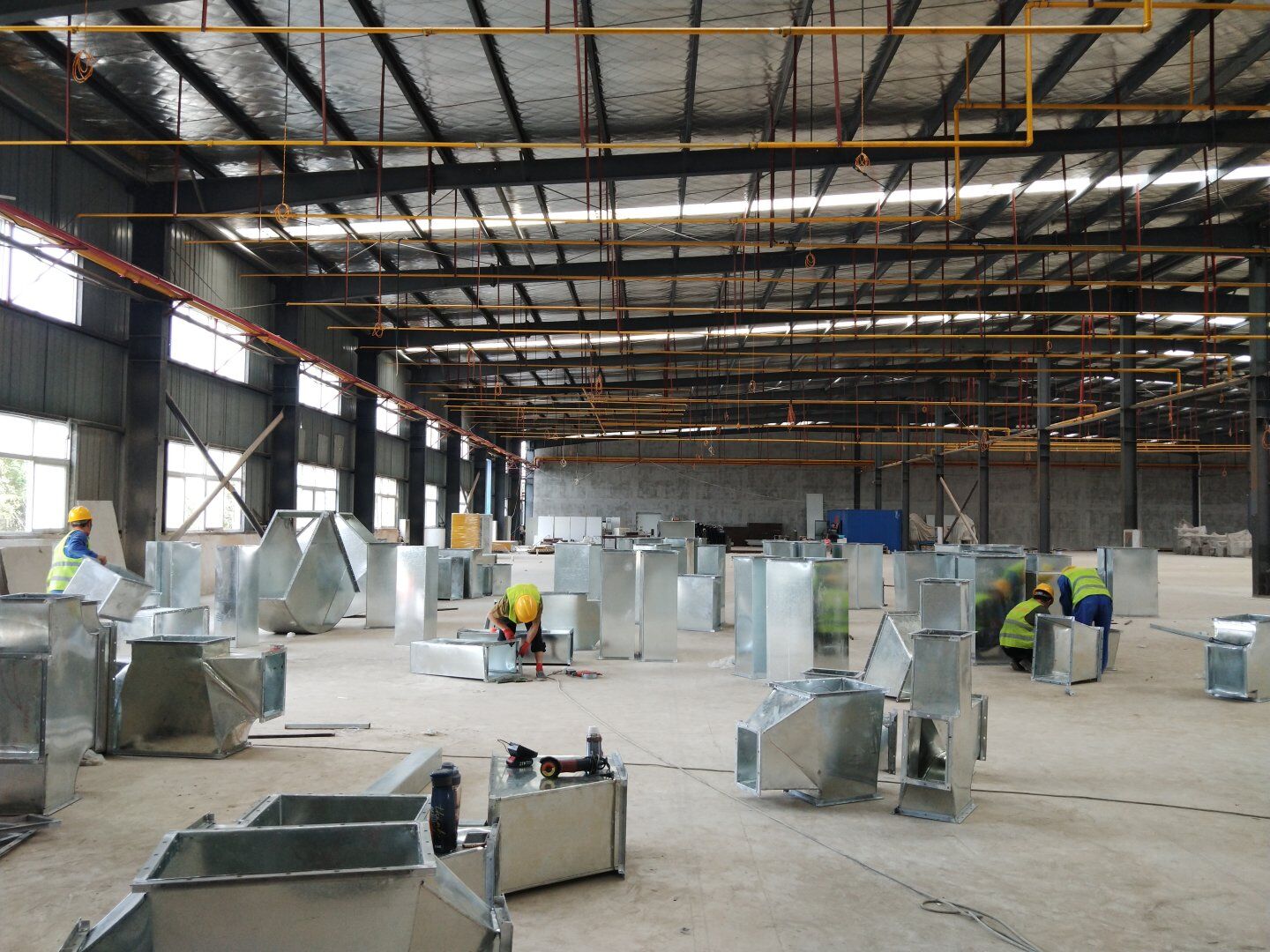

    车间风管清洗,安装

  • 2020-09-16 10:42:33

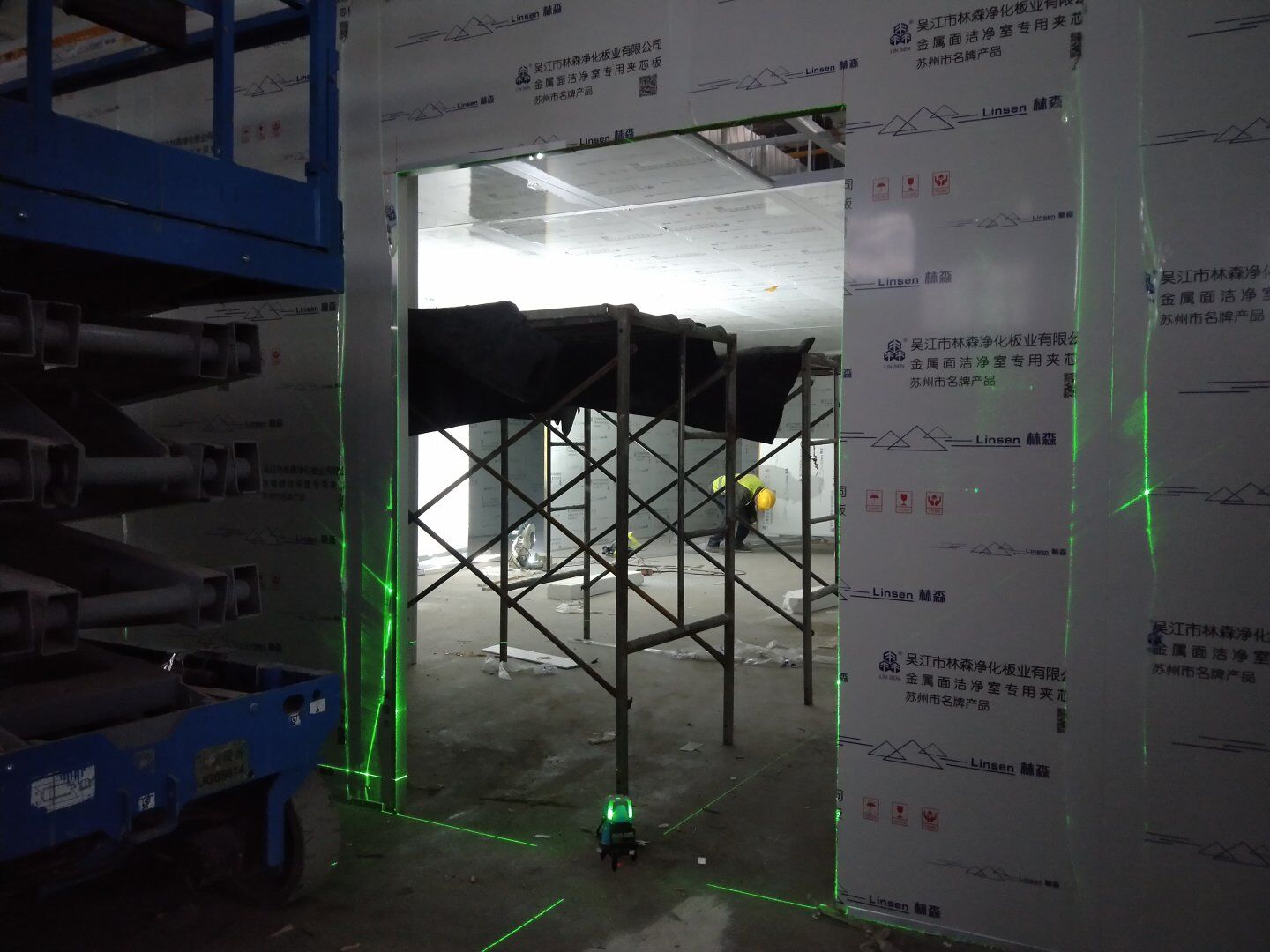

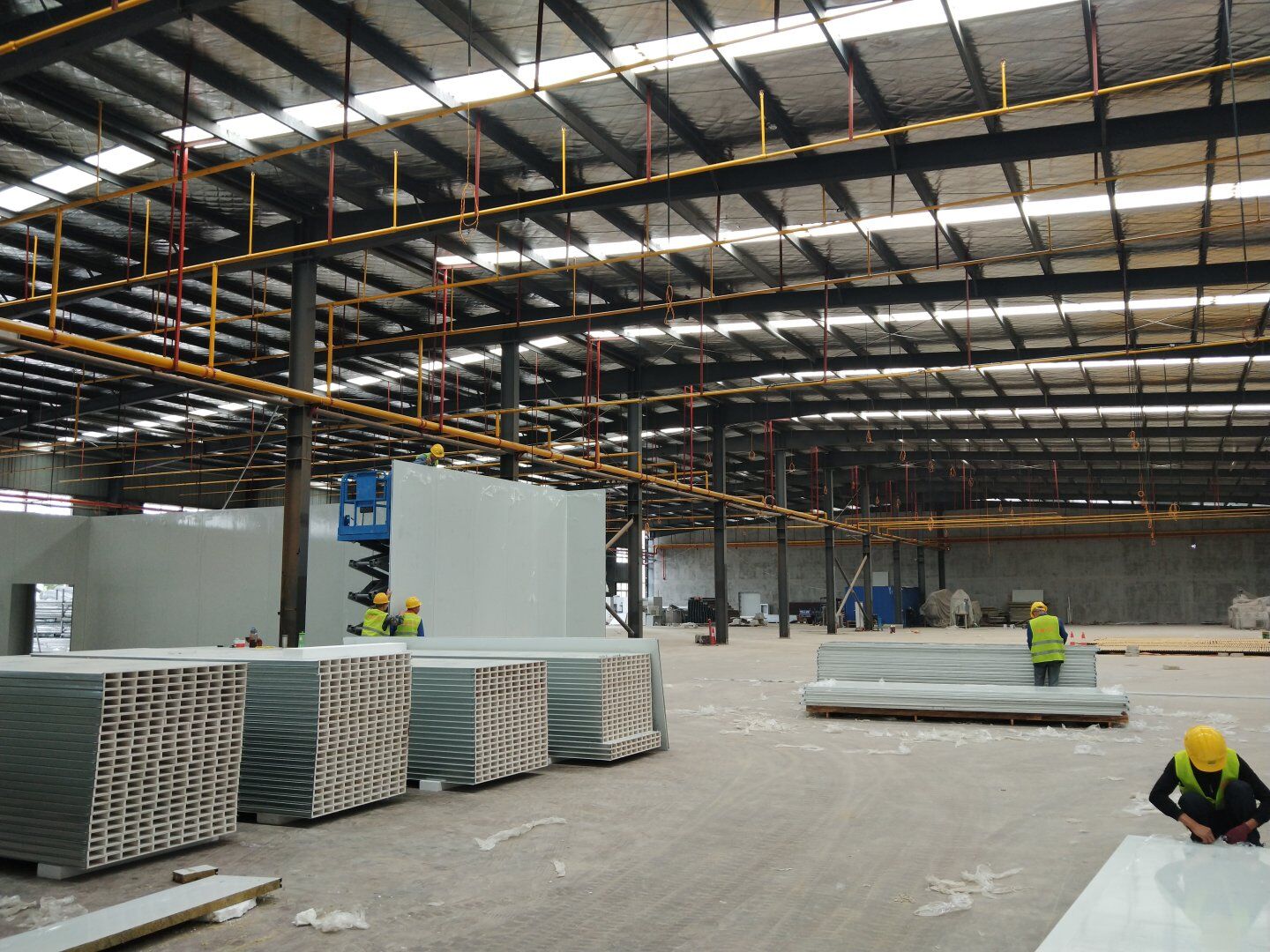

    二次吊挂钢构网架施工;车间定基准线及彩钢板隔墙放线;净化风管施工

  • 2020-09-14 09:27:40

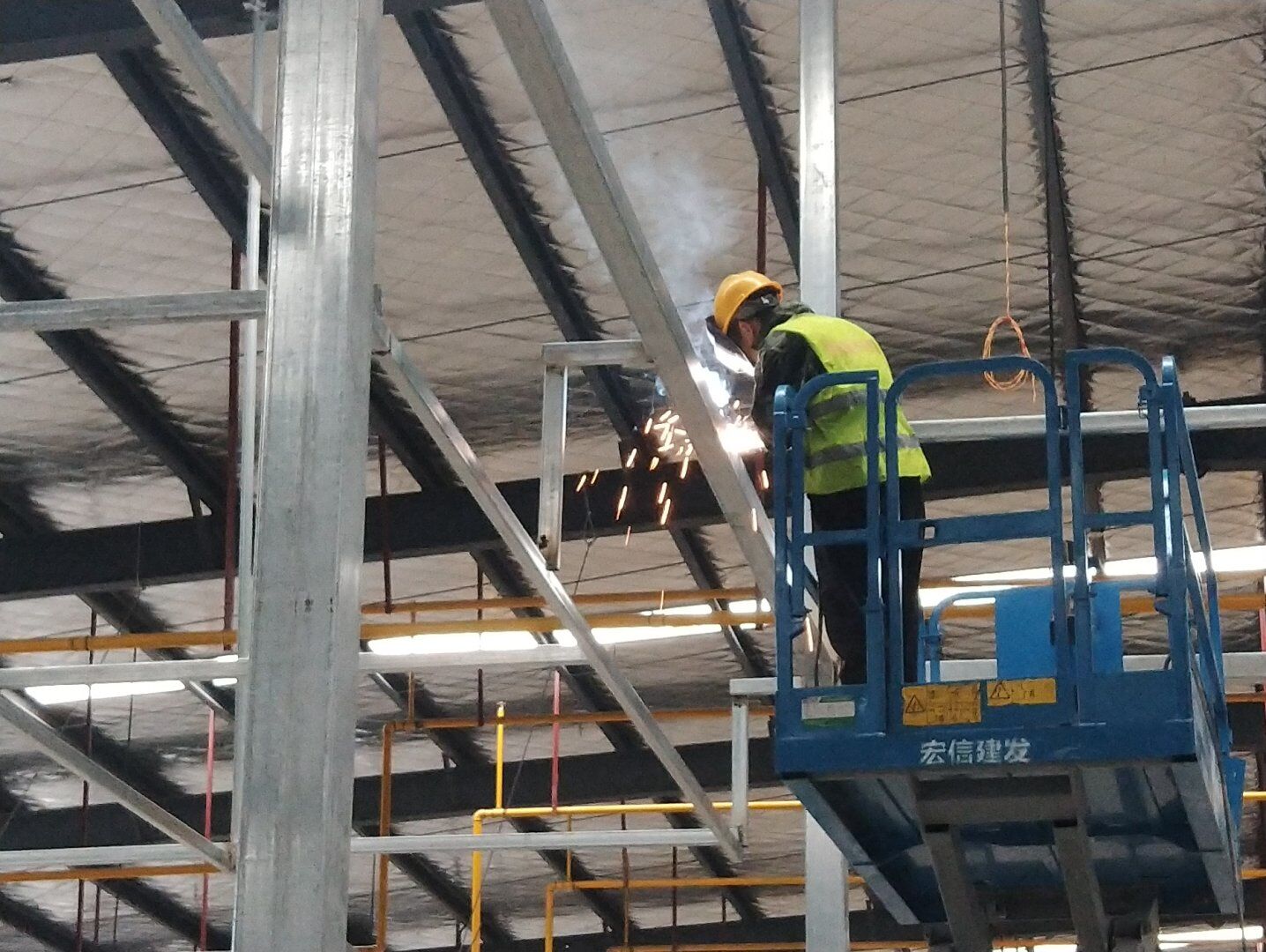

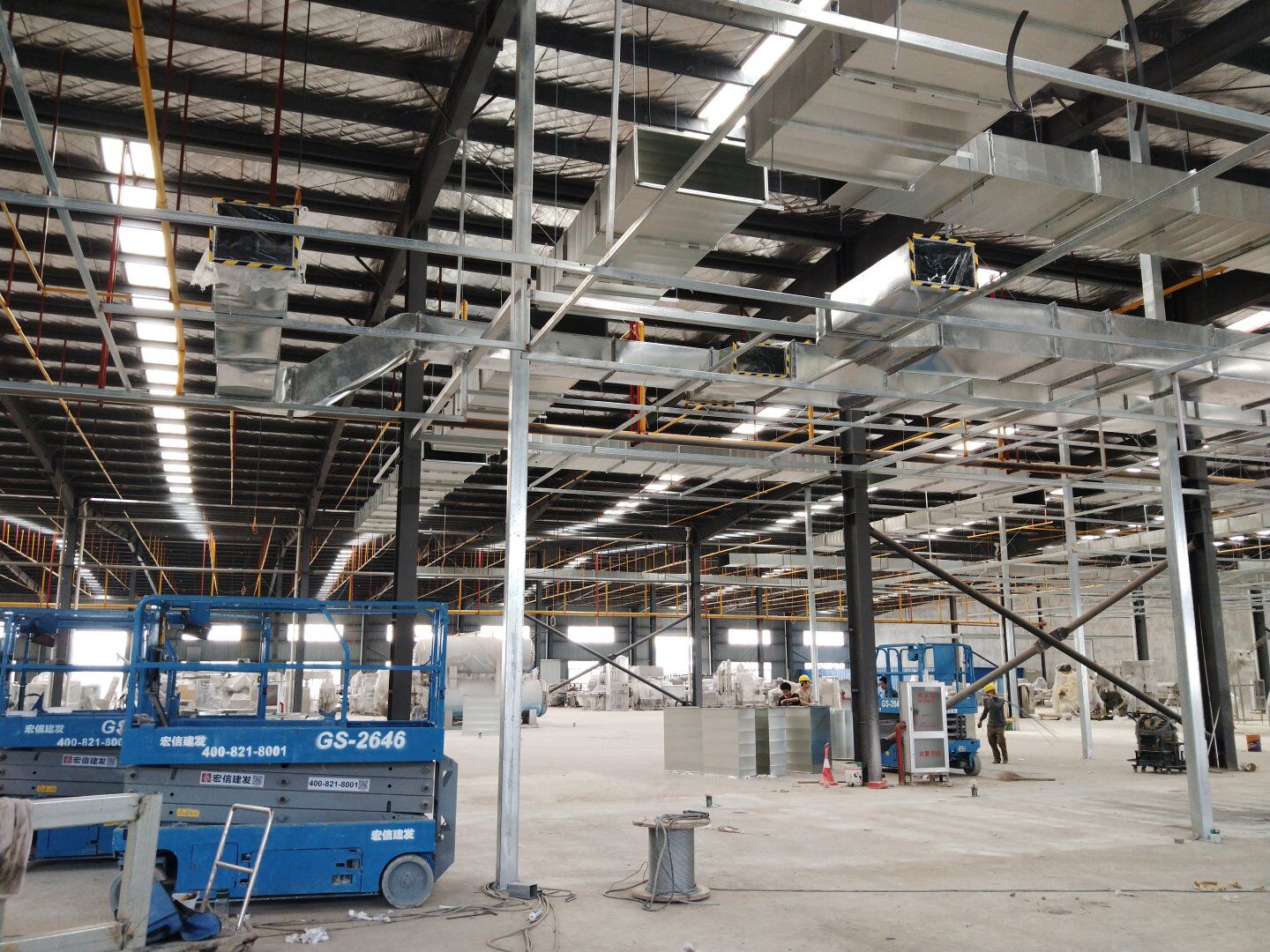

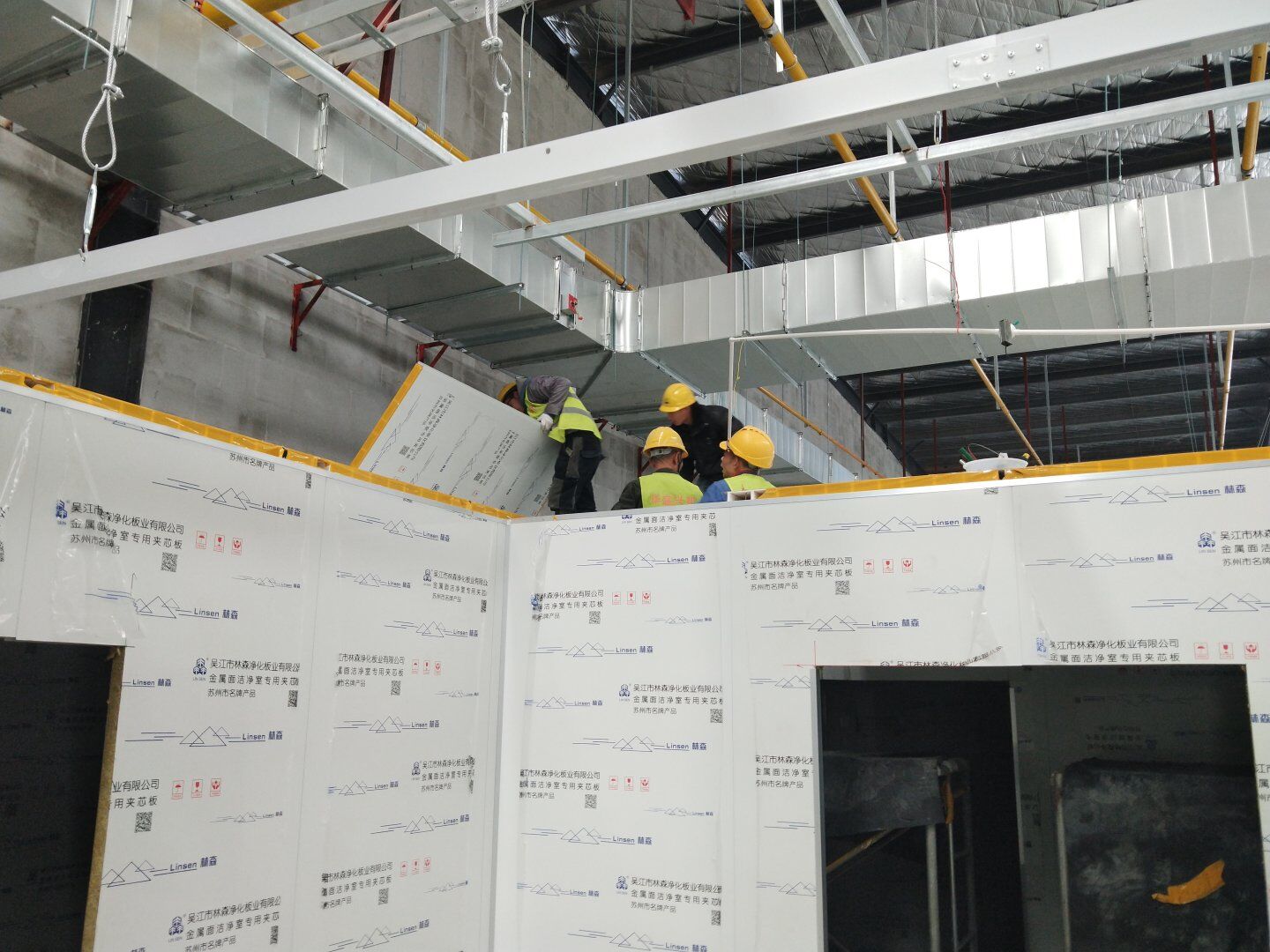

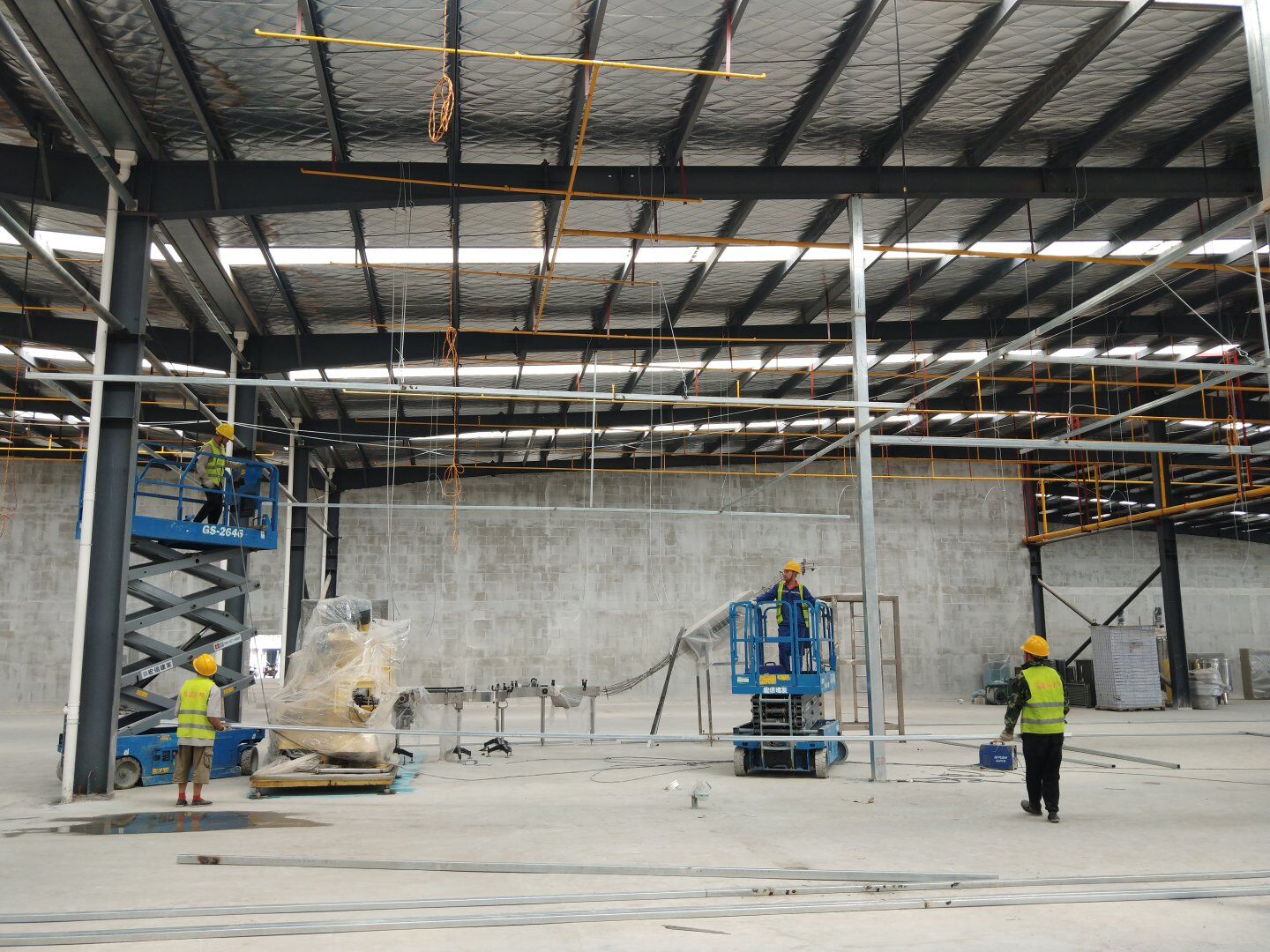

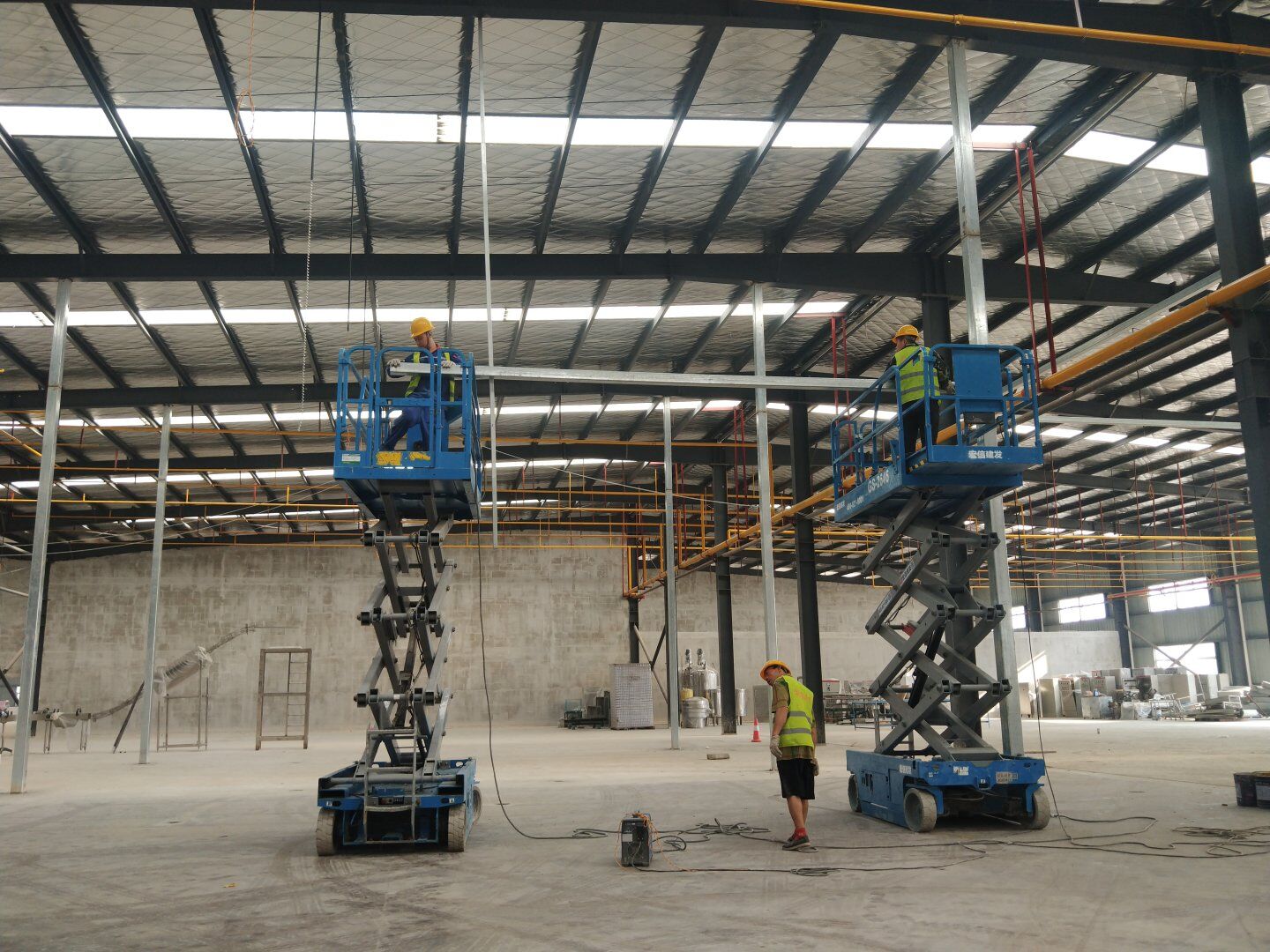

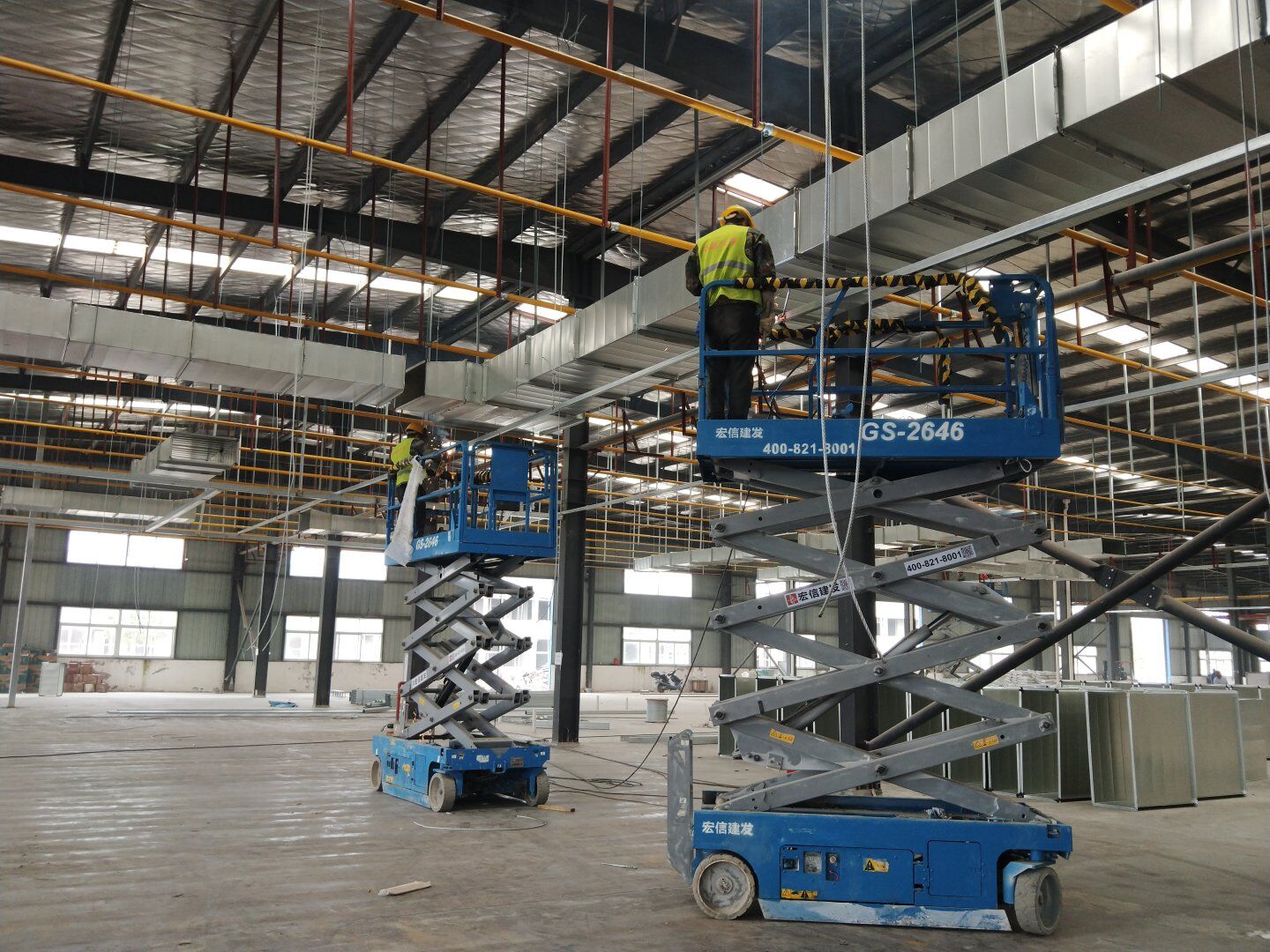

    1、二次吊挂钢结构立柱及连接横梁完成,钢网架完成约70%; 2、净化风管制作完成,主管半成品加工

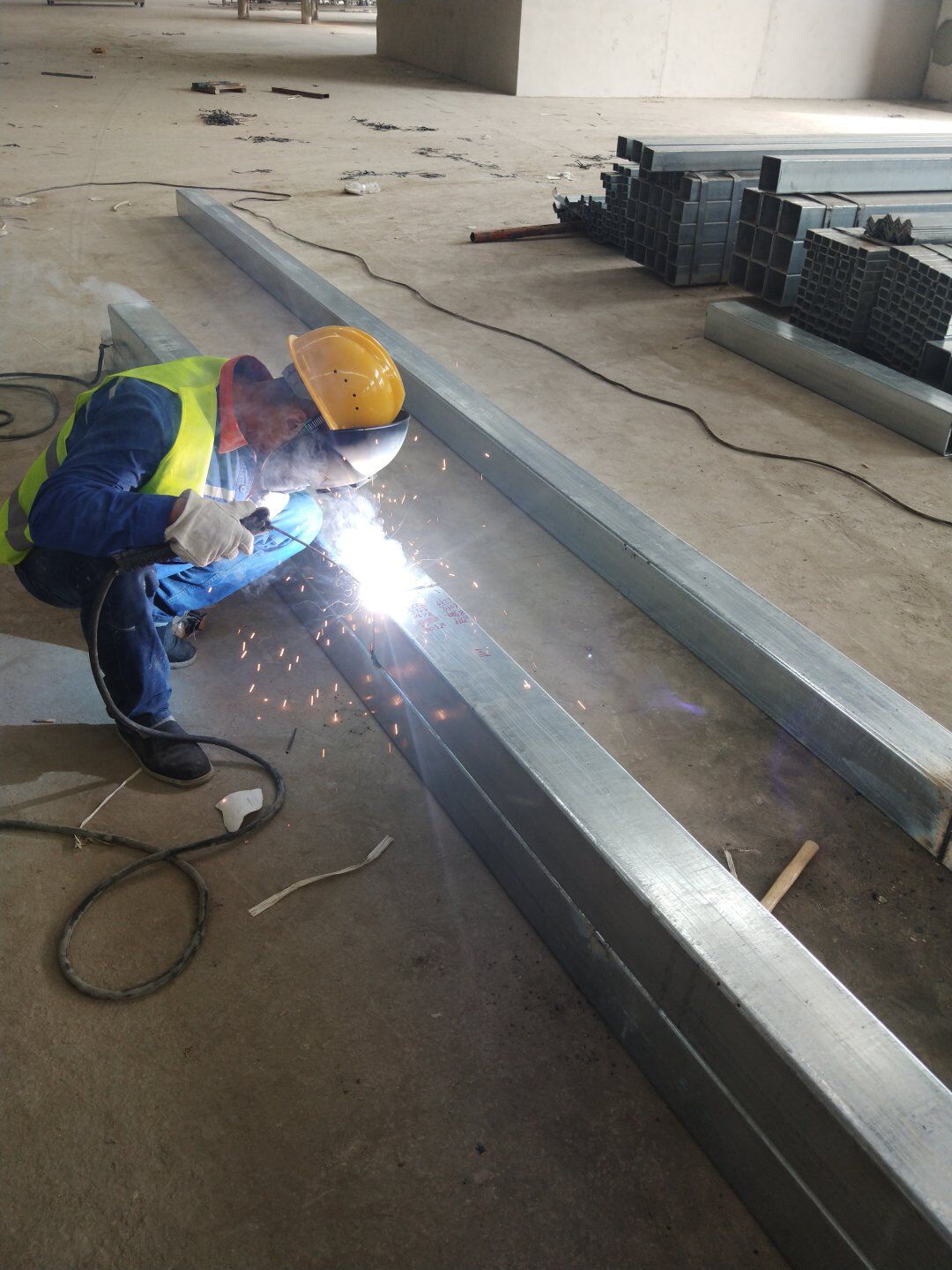

  • 2020-09-10 09:33:53

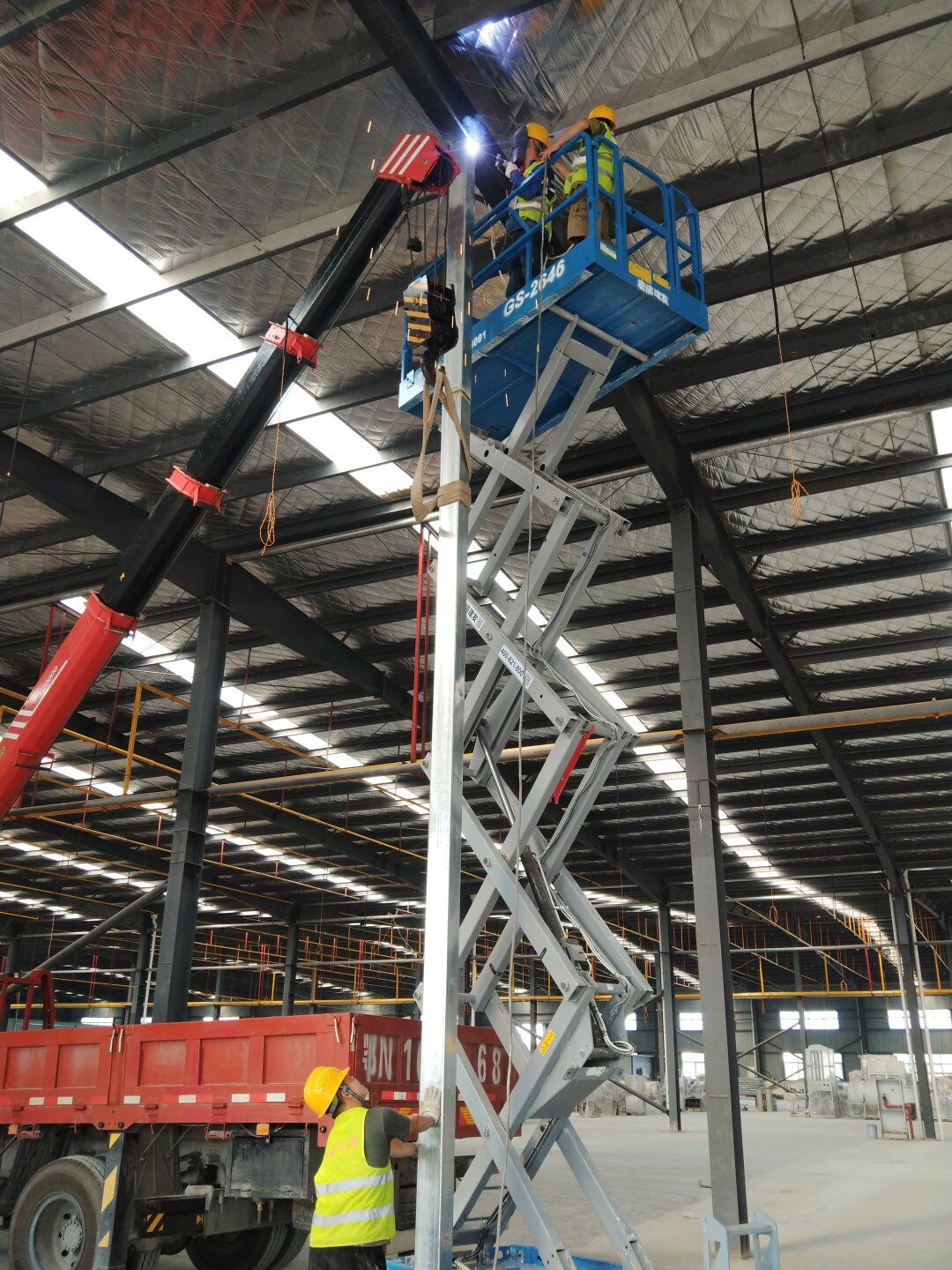

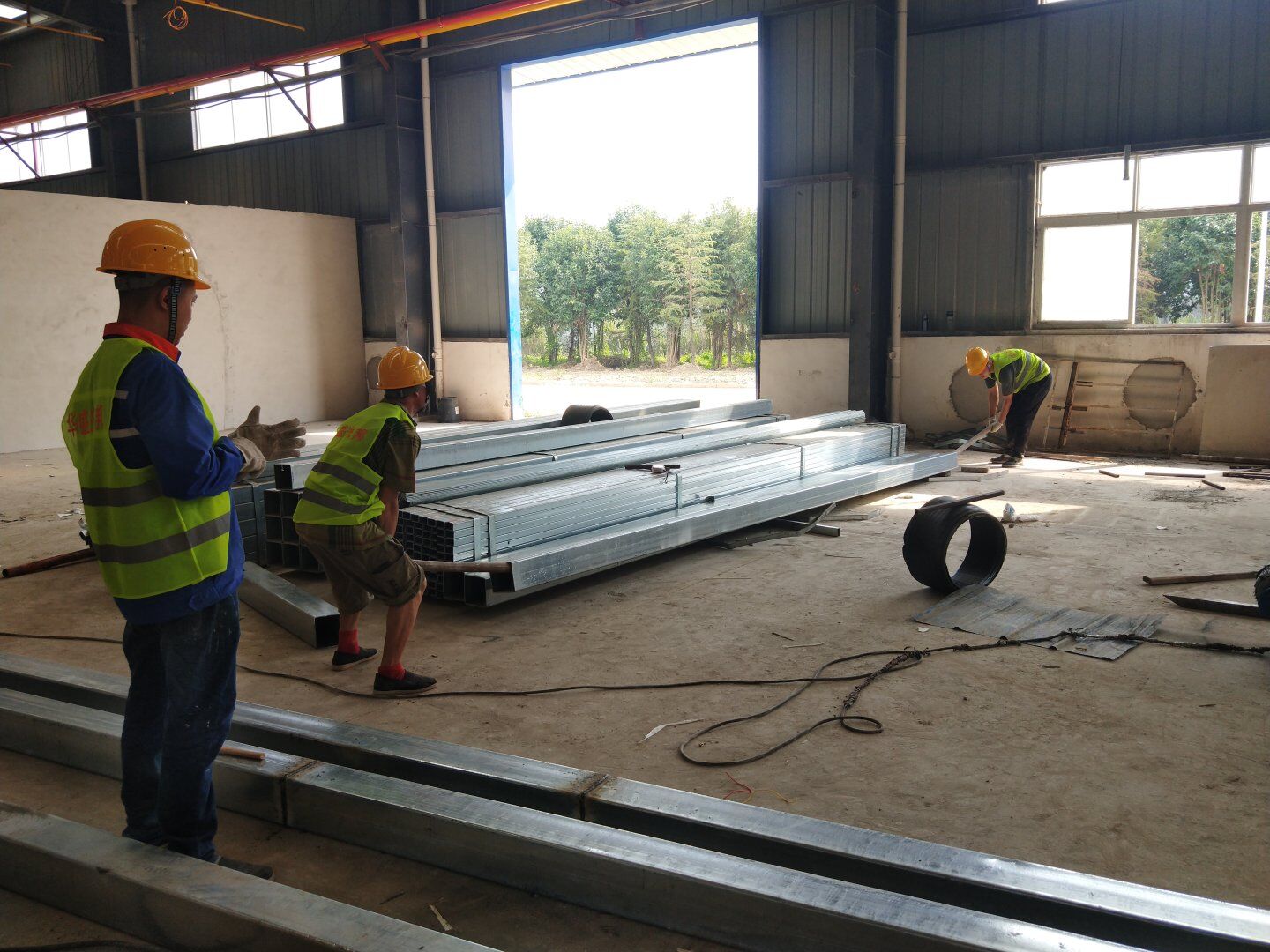

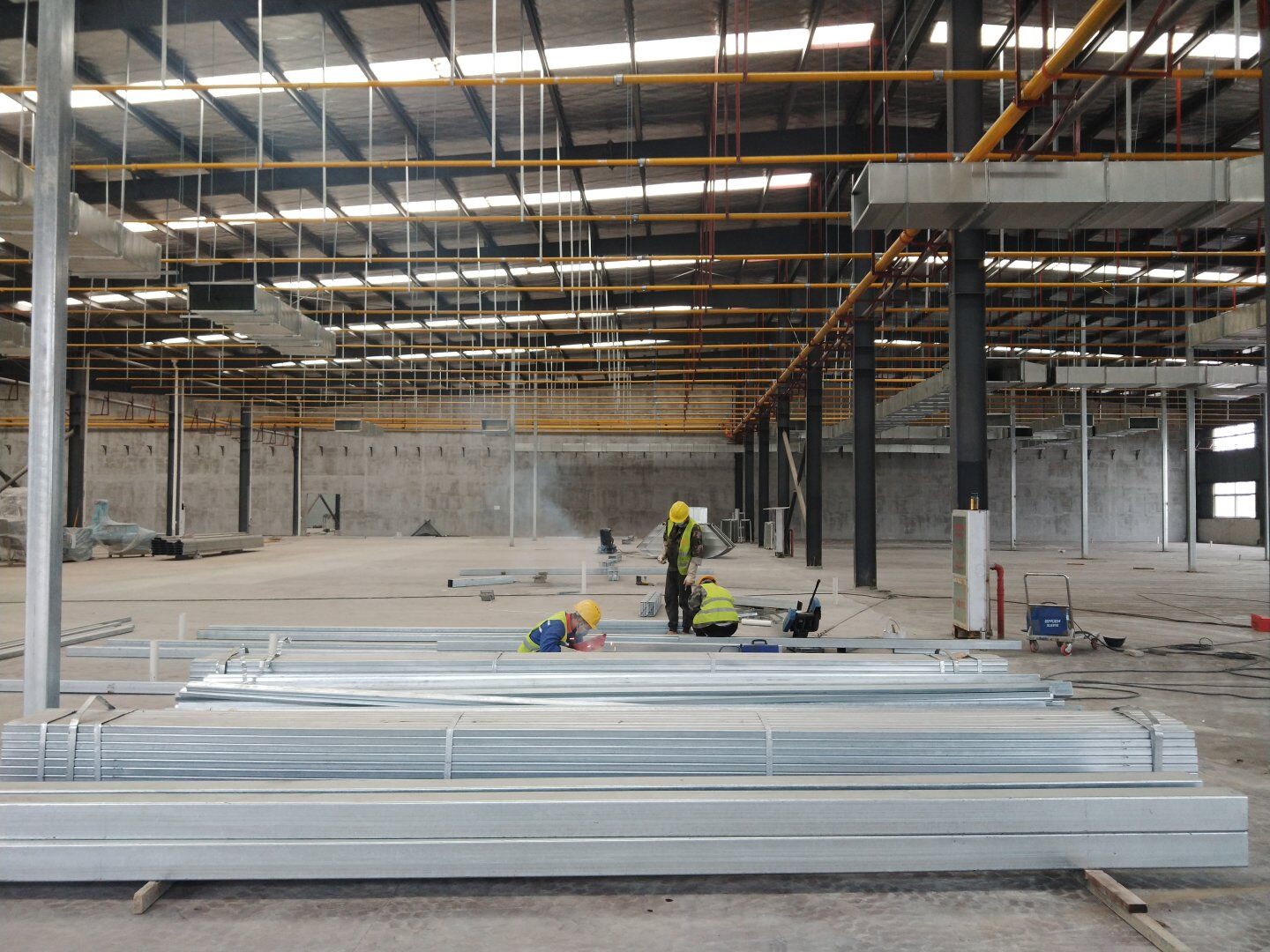

    1、二次钢构连立柱横梁完成,其钢绳及角钢牵引完成10%。

  • 2020-09-07 09:51:03

    1、二次吊挂钢构立柱放线定位; 2、钢立柱下料焊接完成,柱脚板安装完成; 3、临电布设完成。
