谢幺记食品厂房装修

谢幺记食品厂房装修

开工日期:2020-09-12

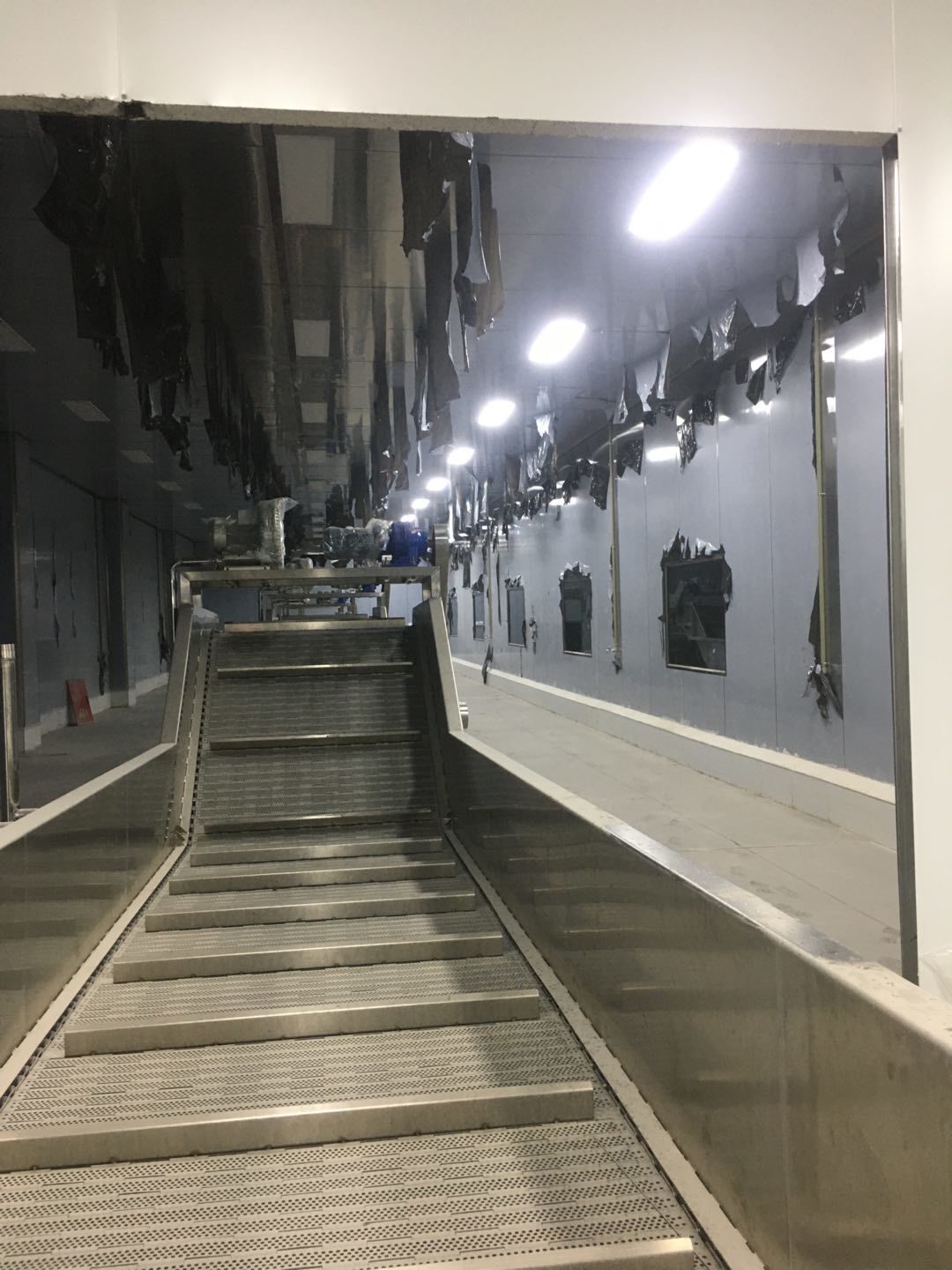

谢幺记食品厂房装修,车间装修面积2240平方米,主要产品:毛肚

浏览
查看更多

工程进度

  • 2020-11-16

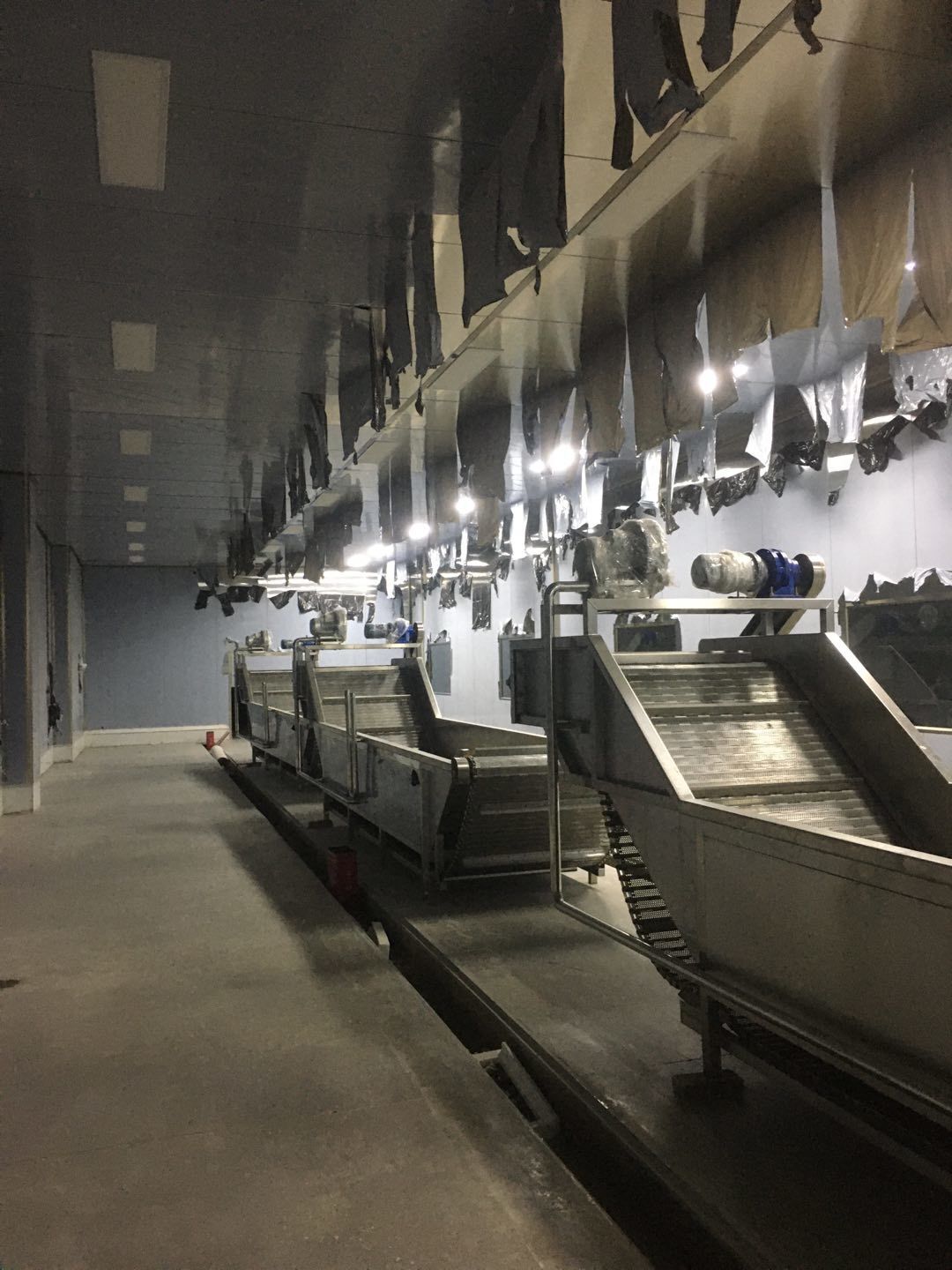

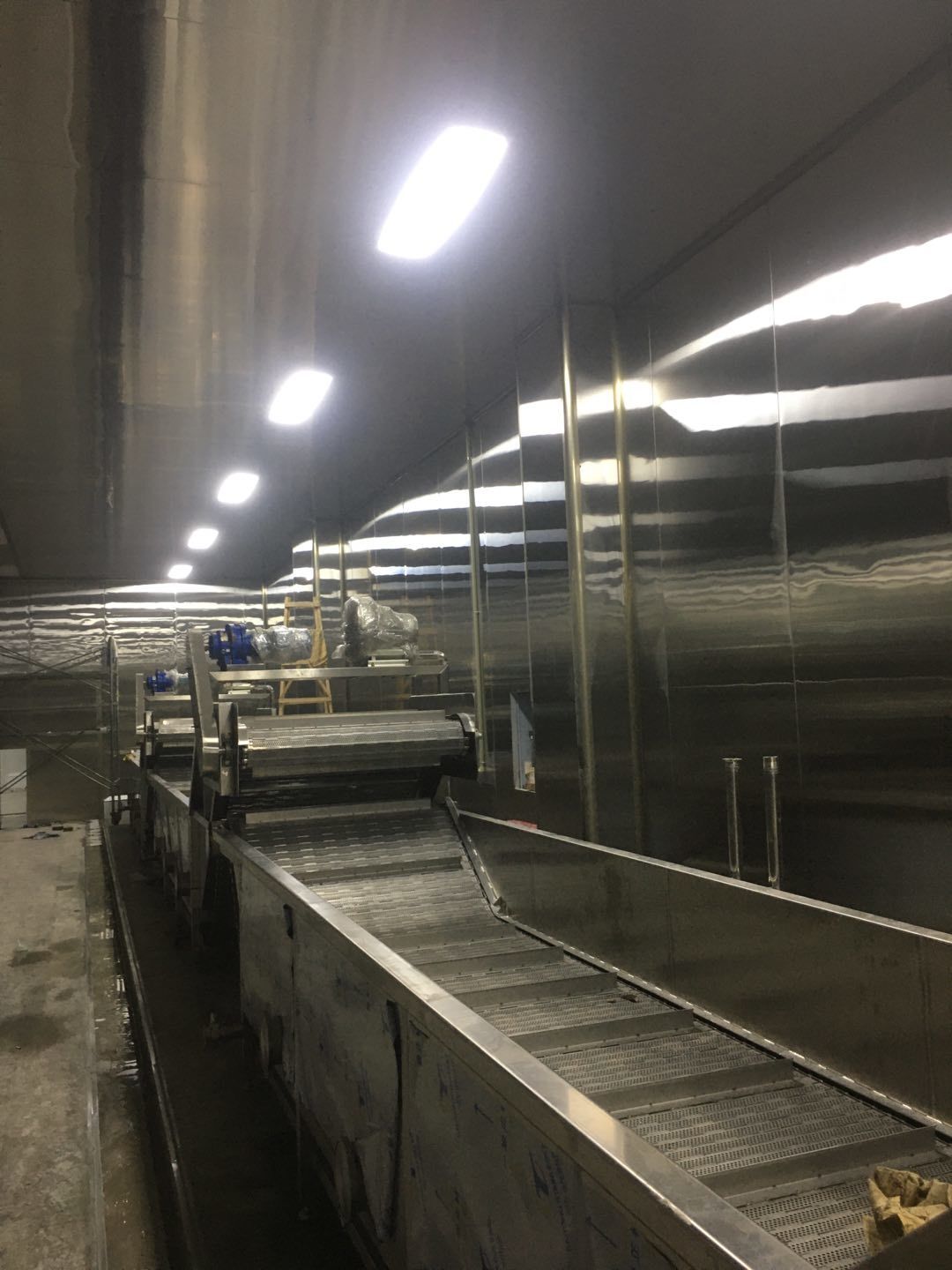

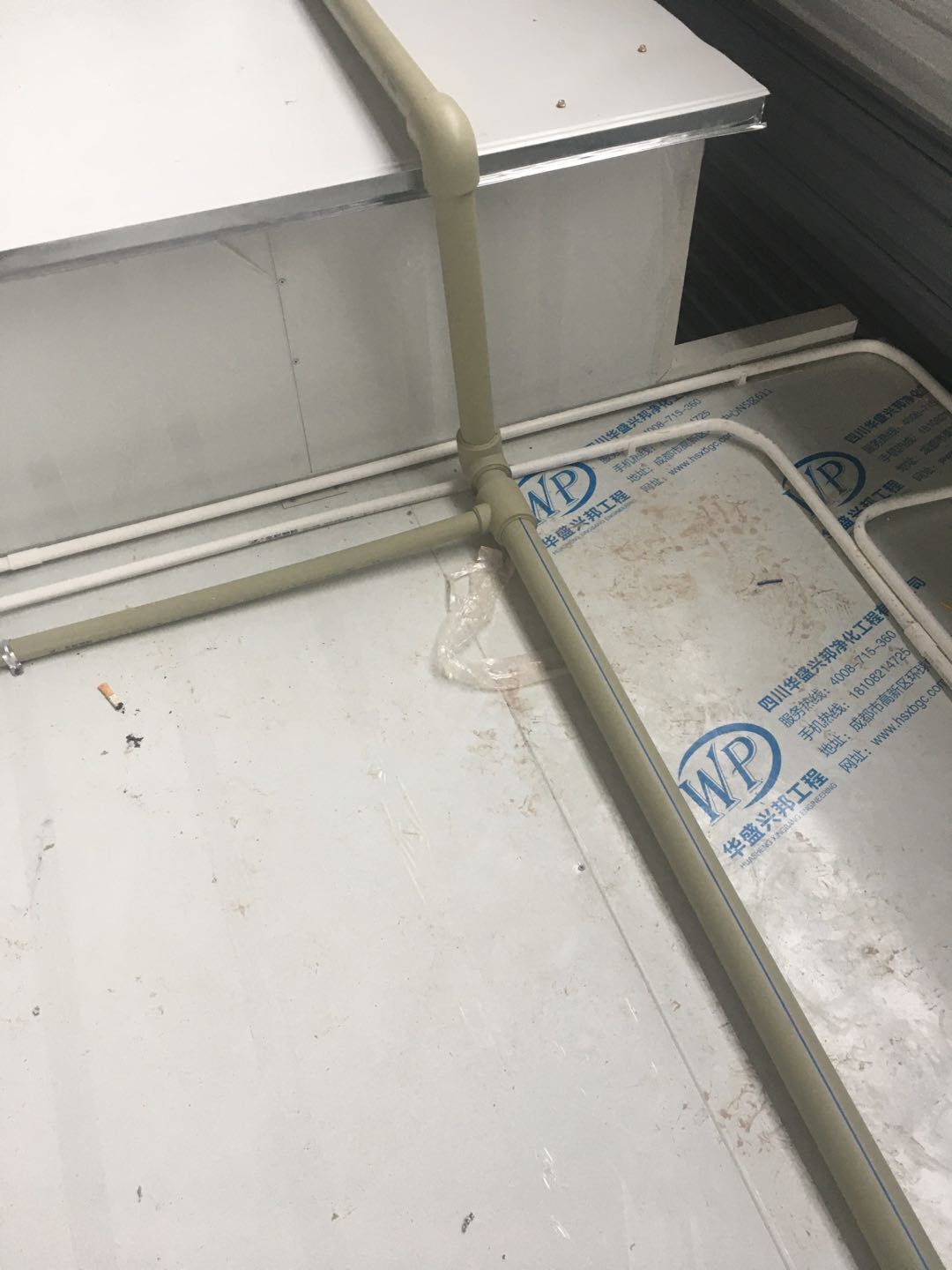

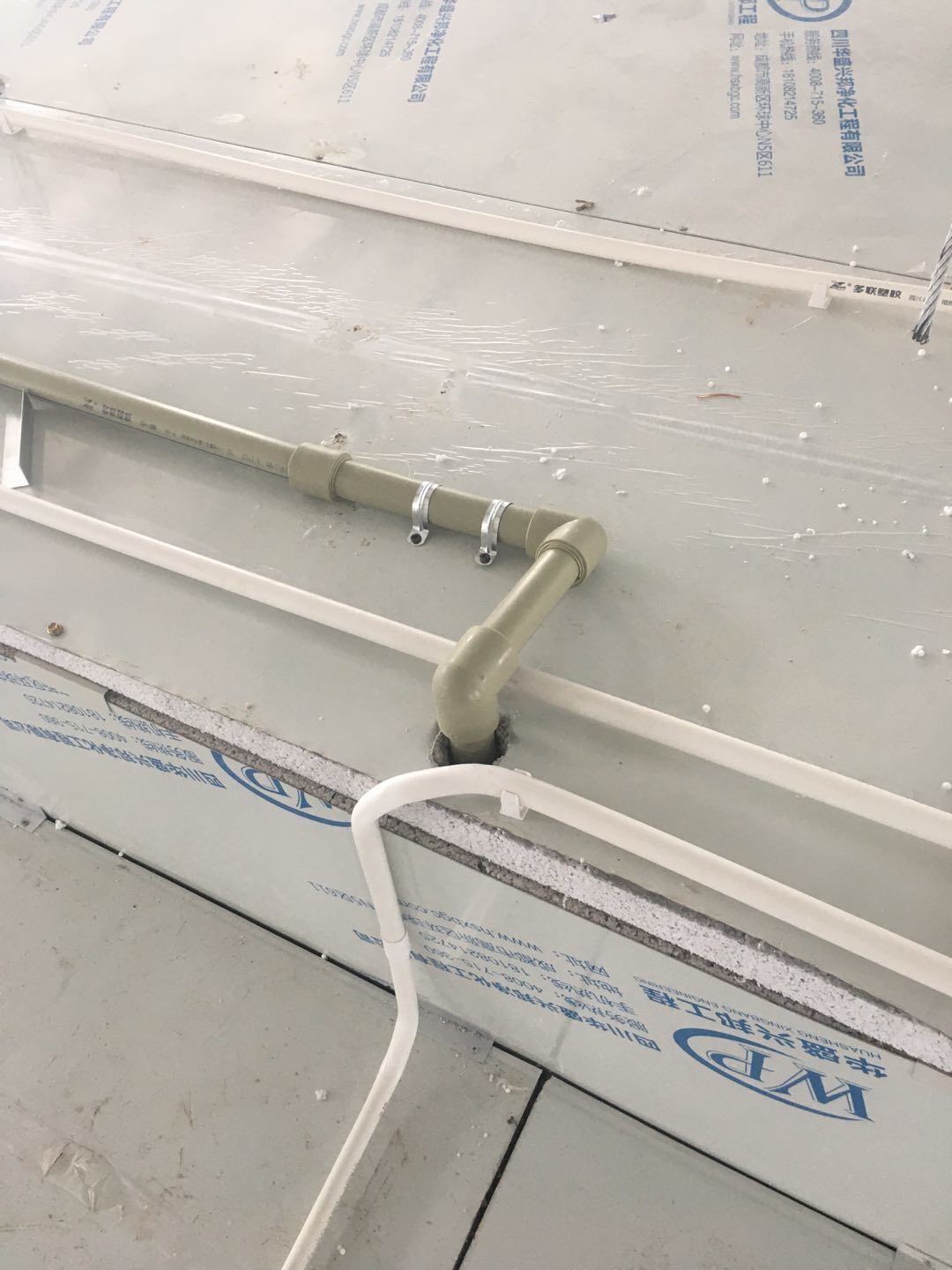

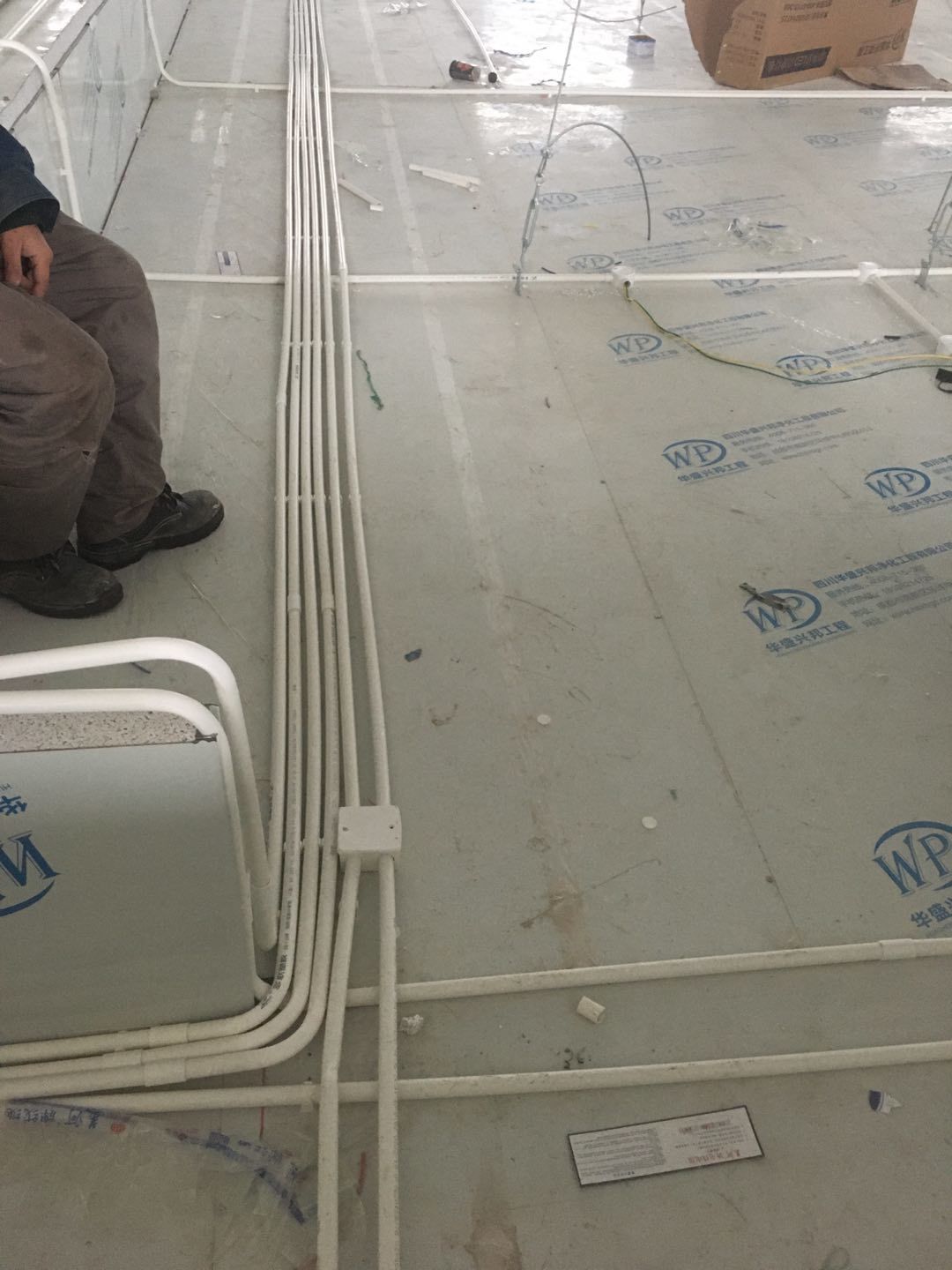

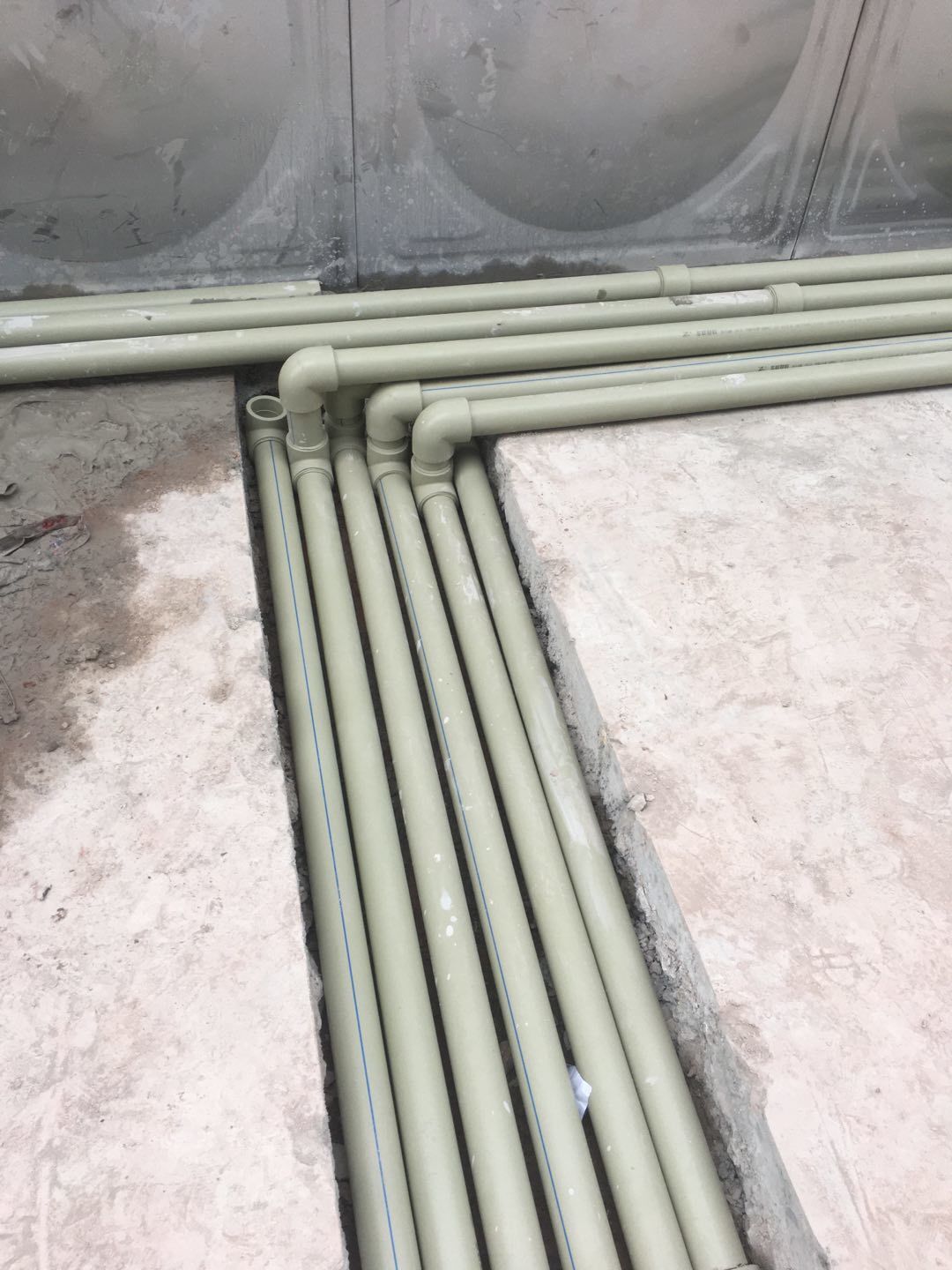

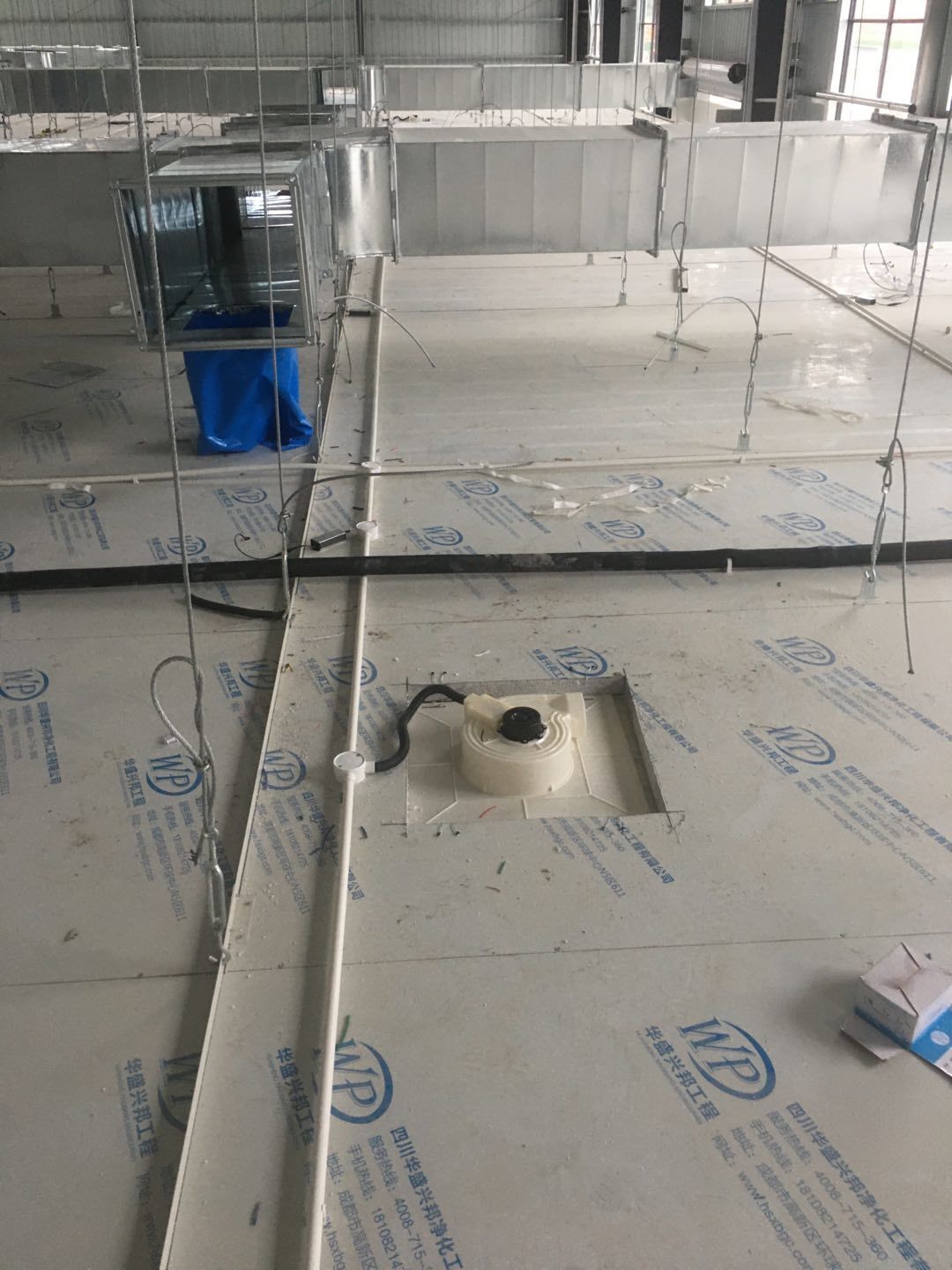

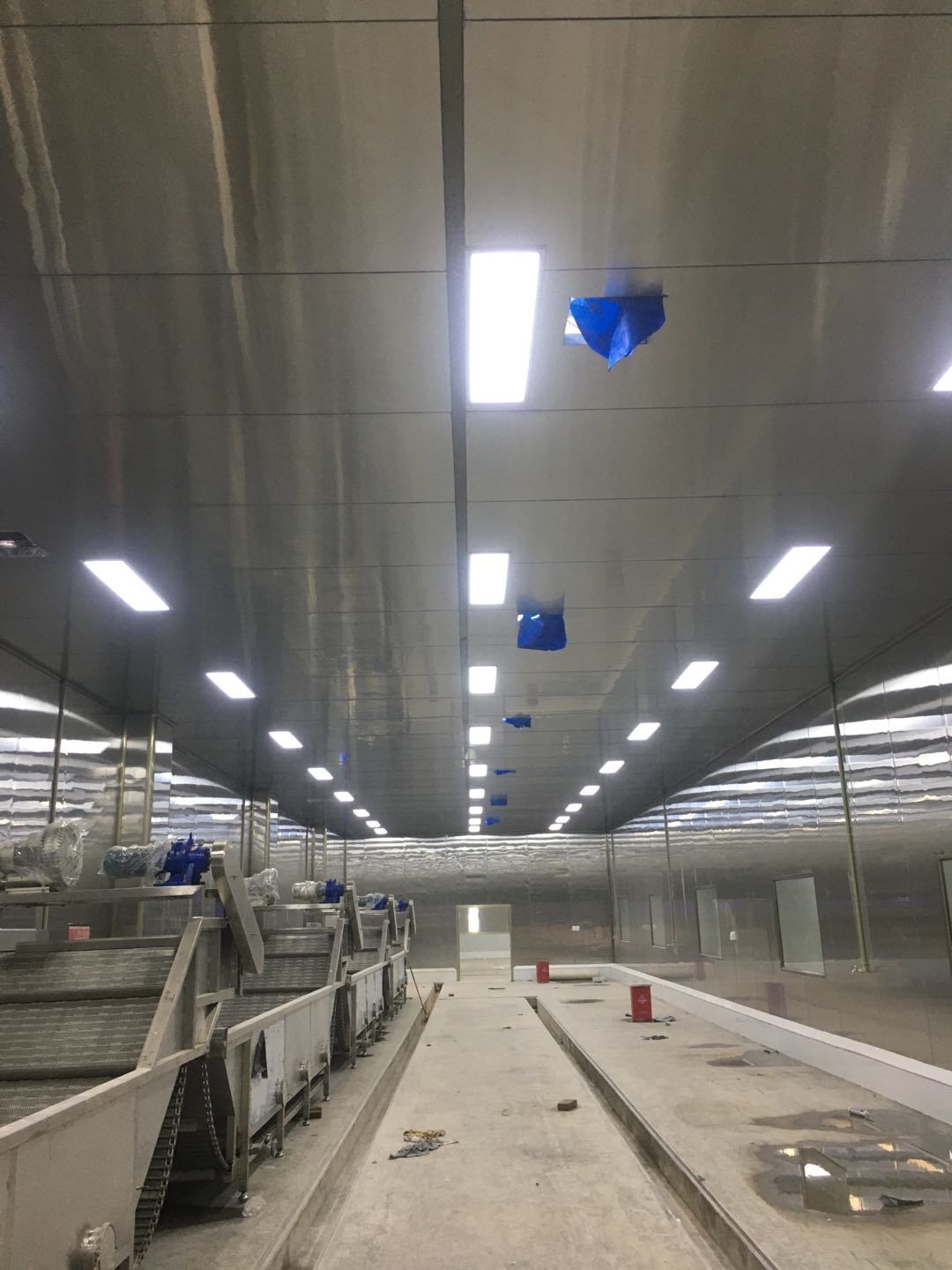

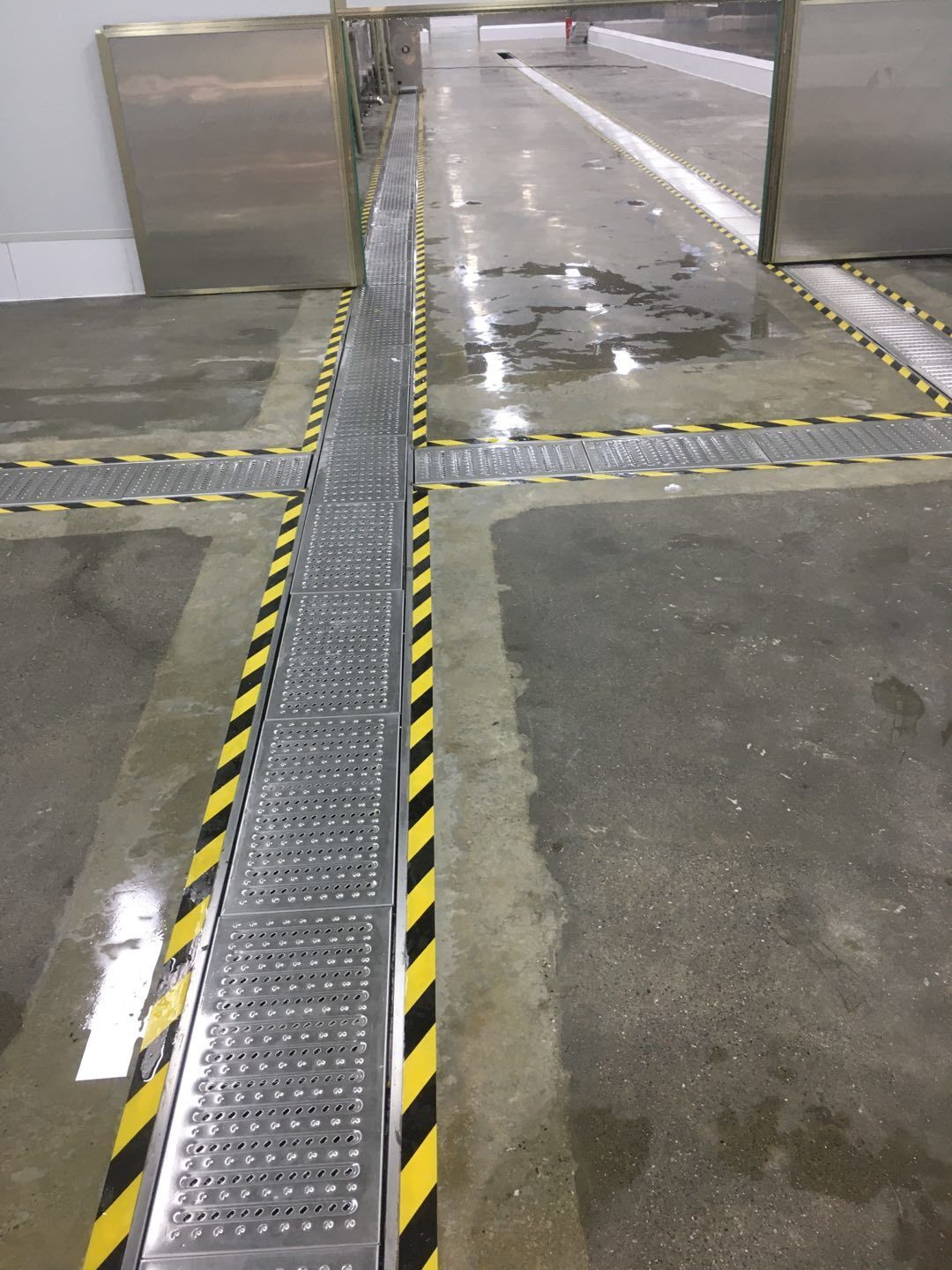

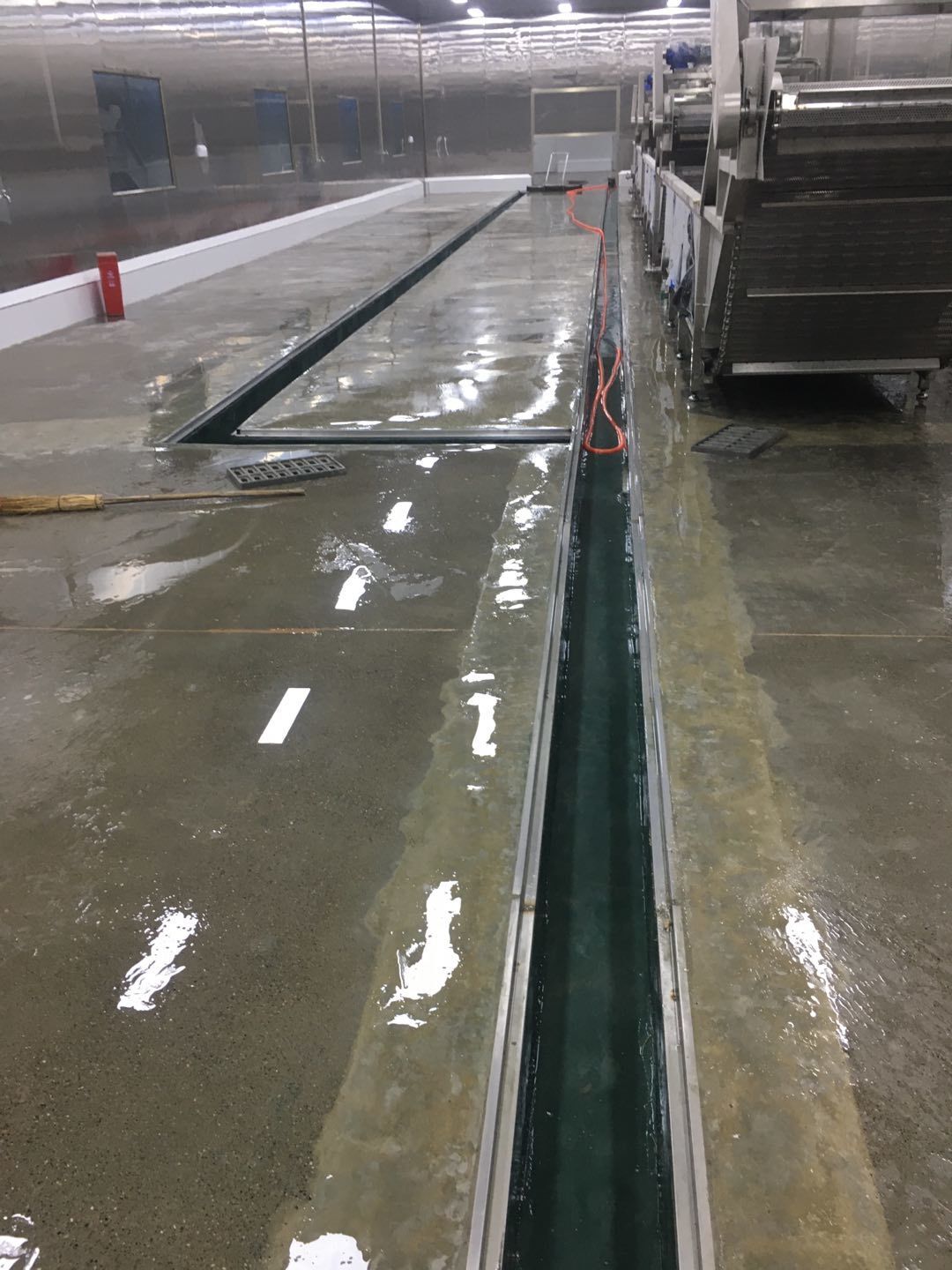

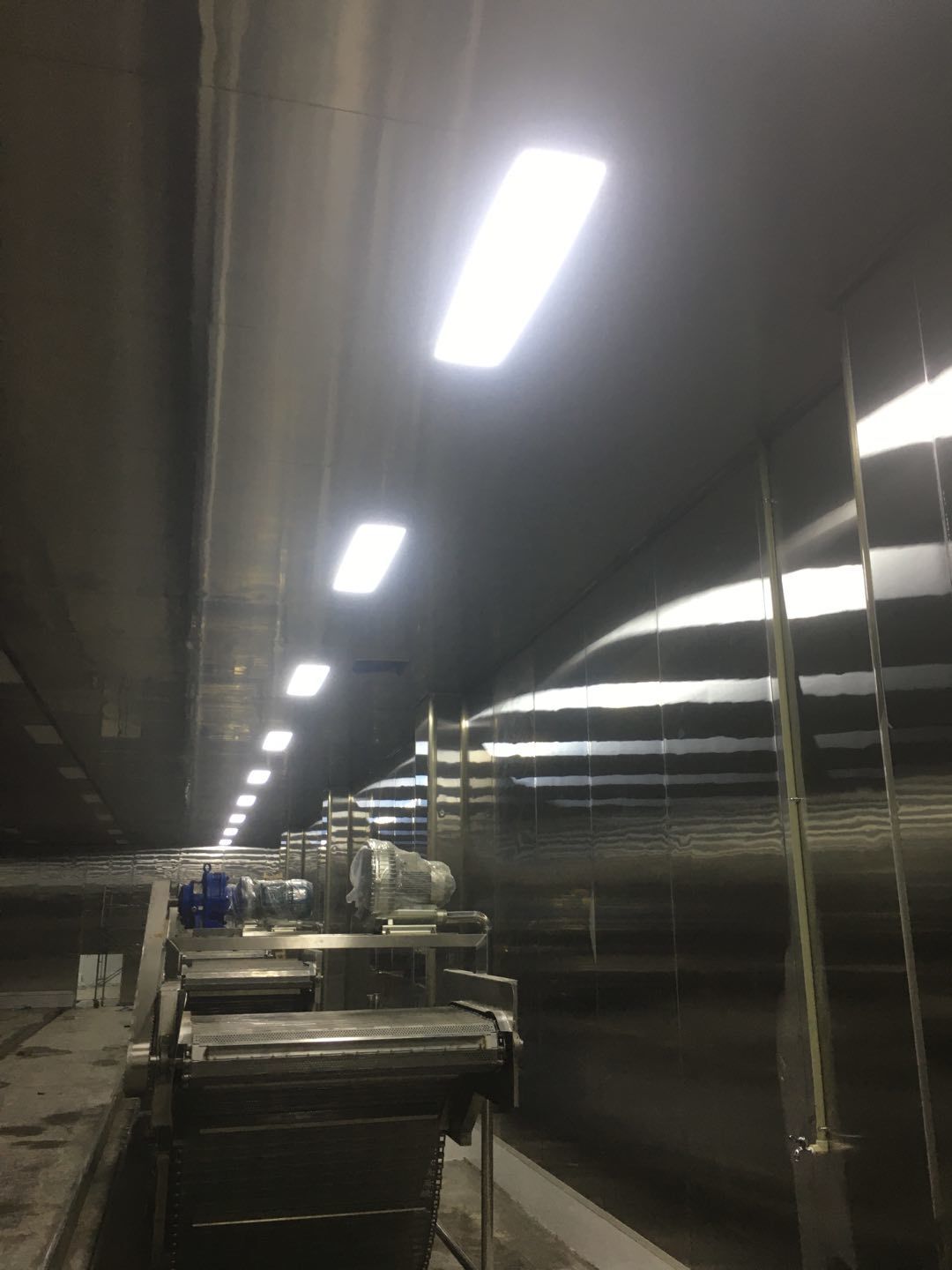

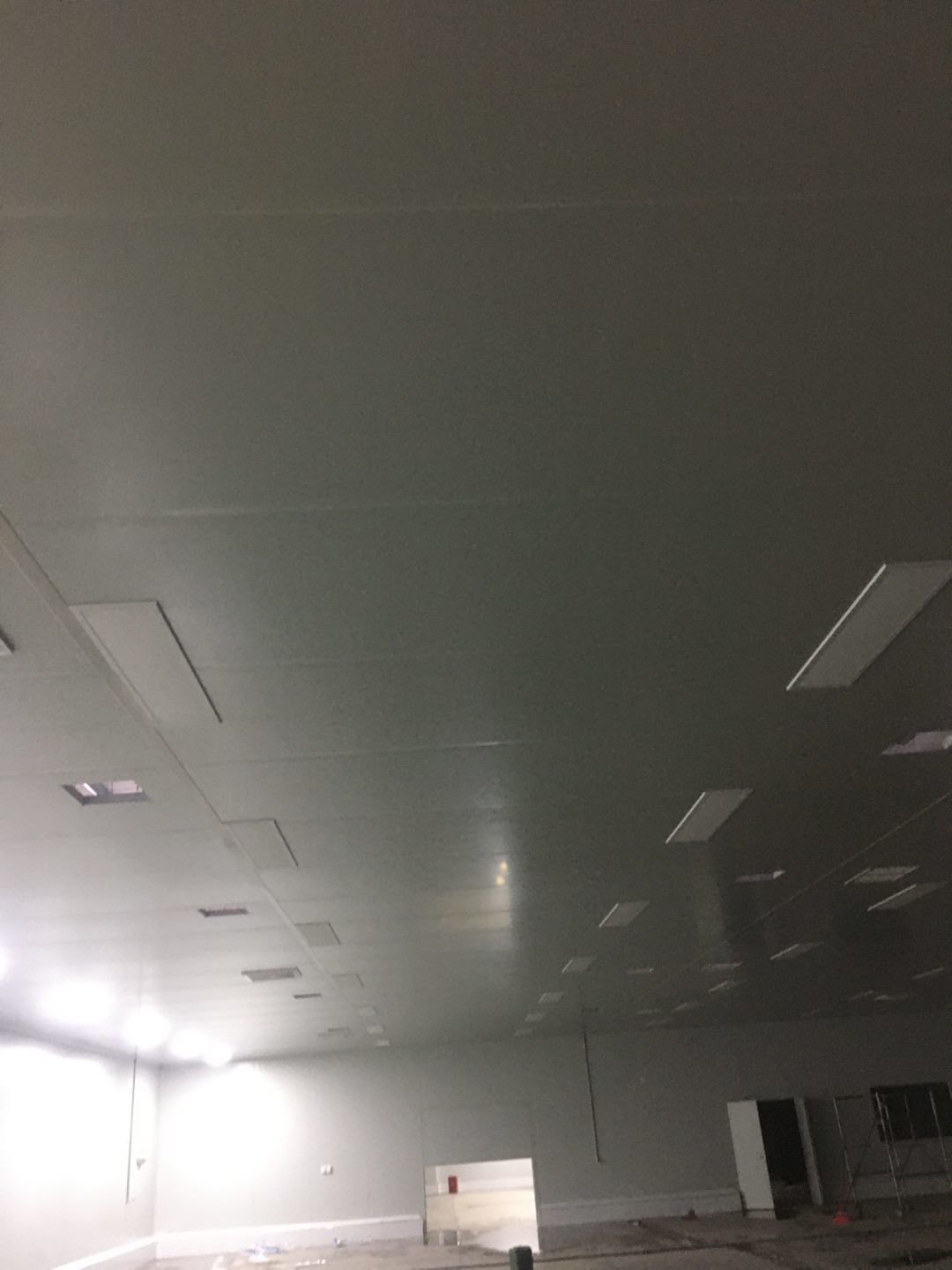

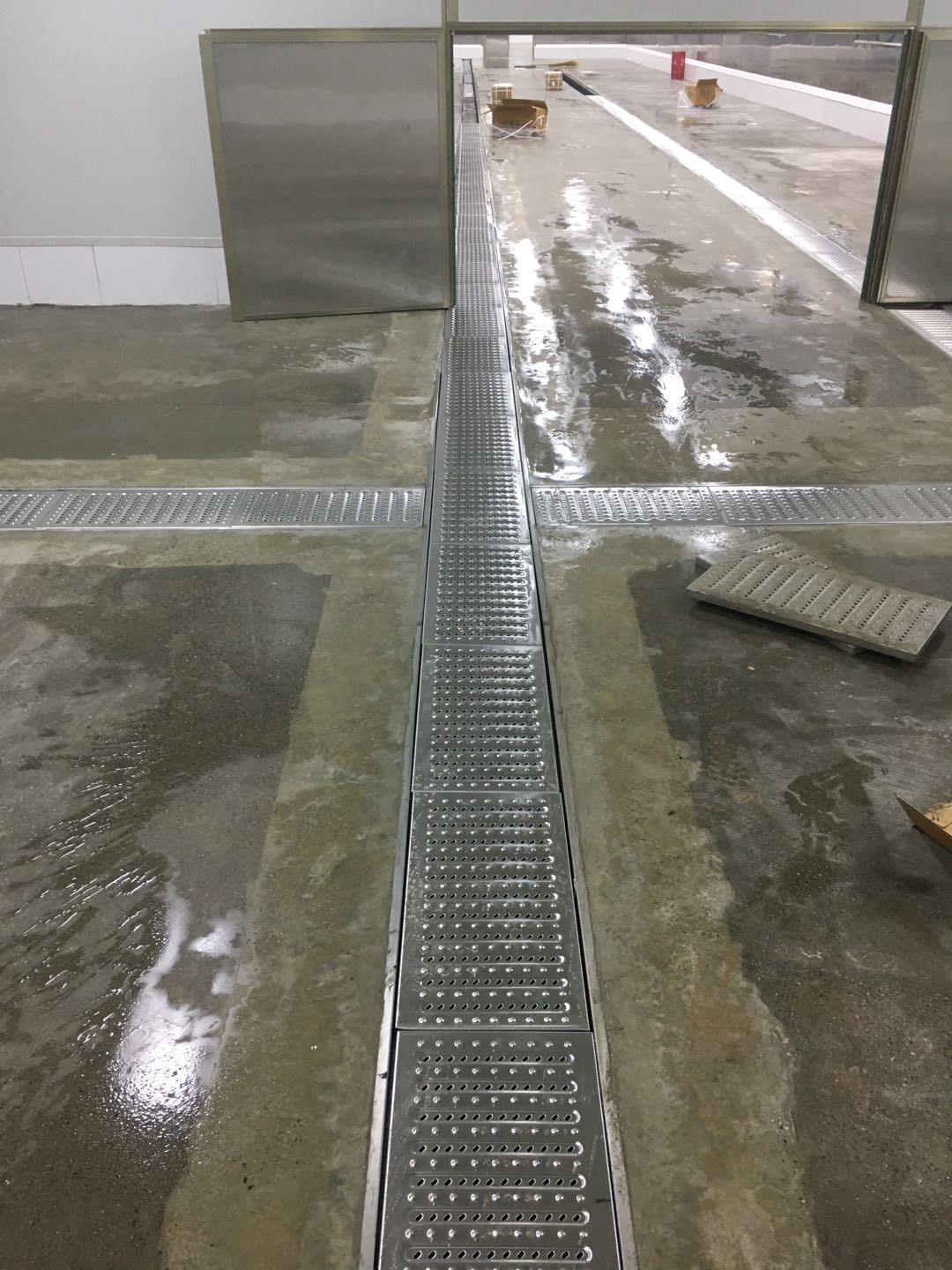

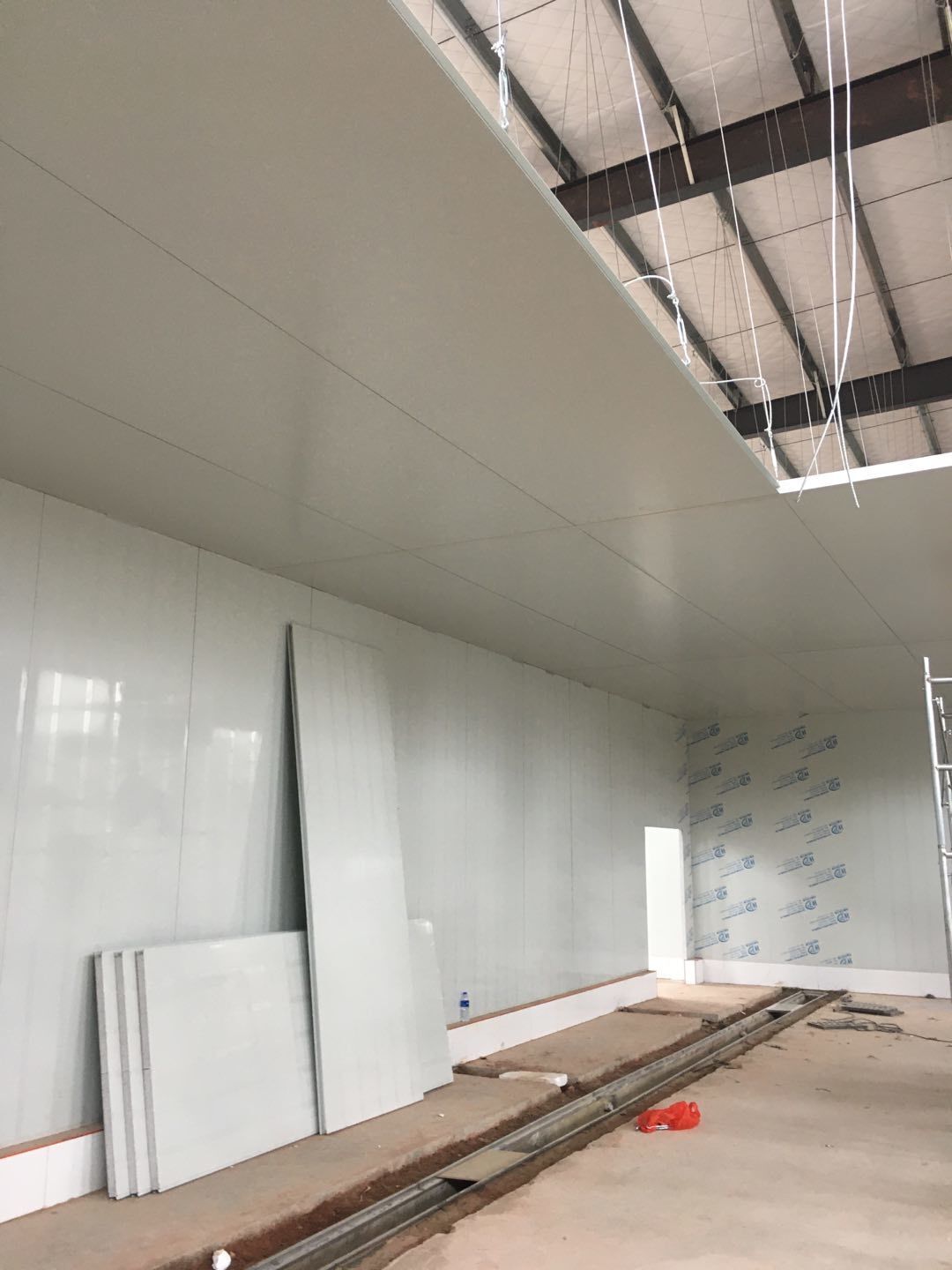

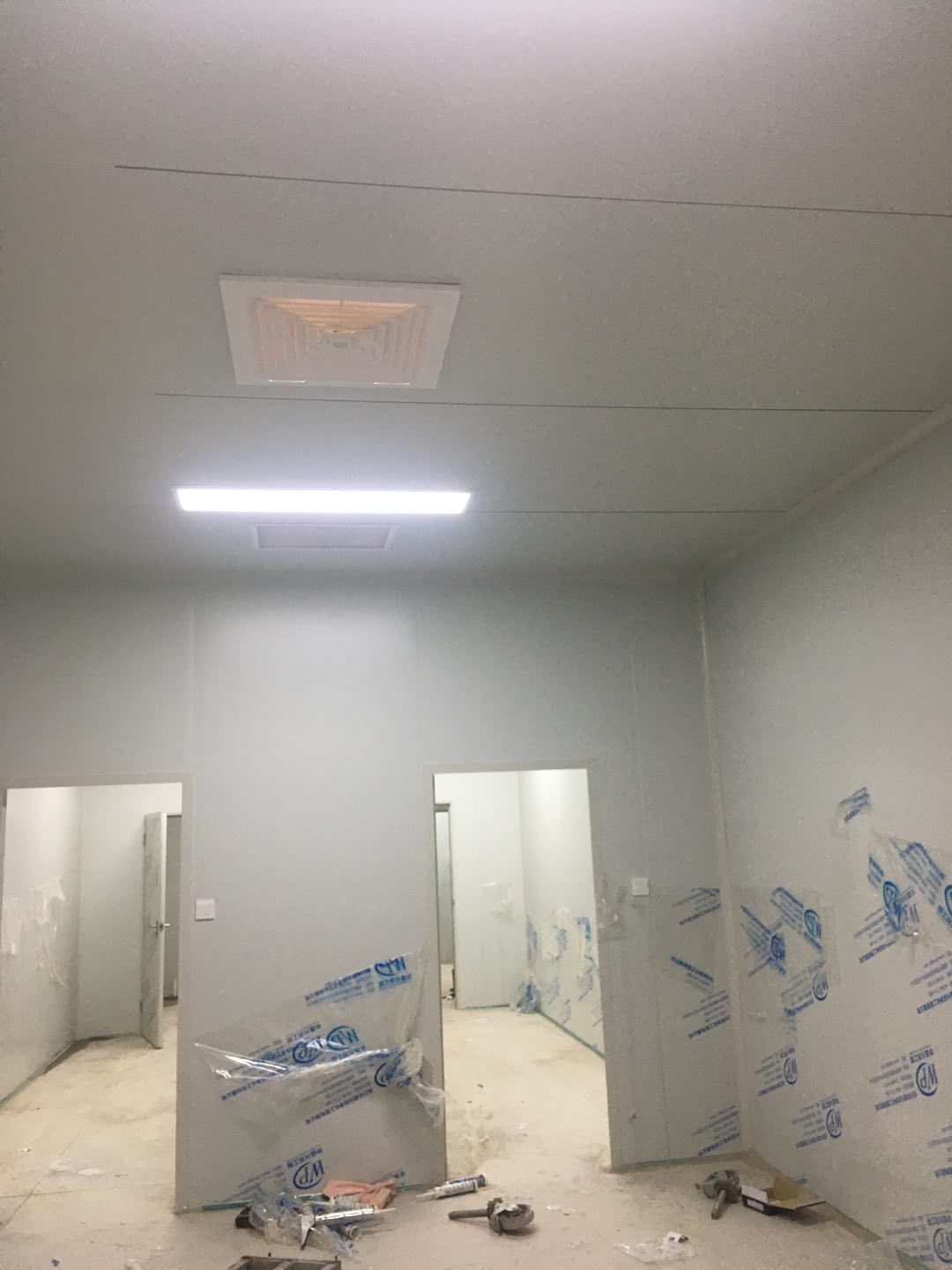

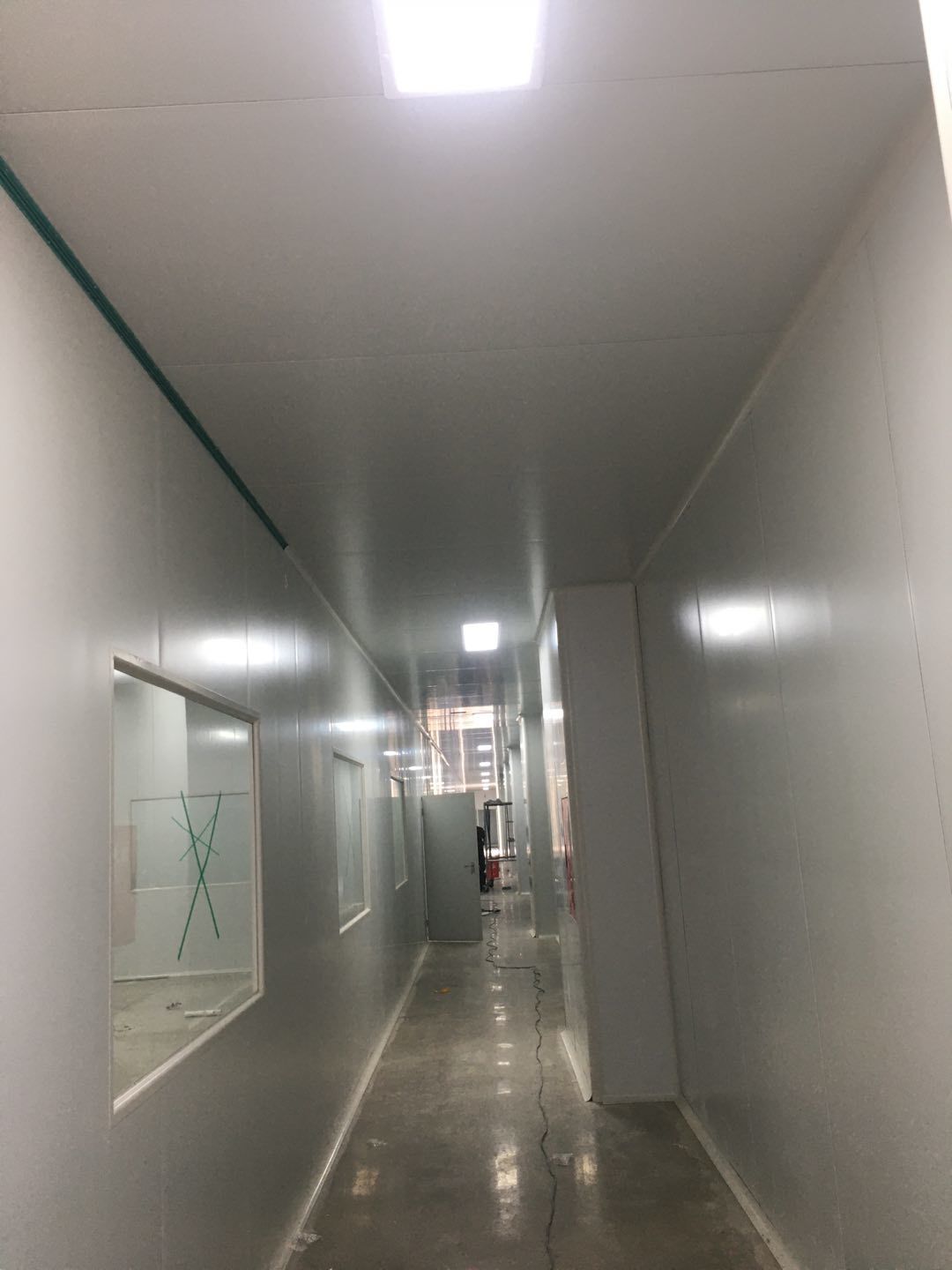

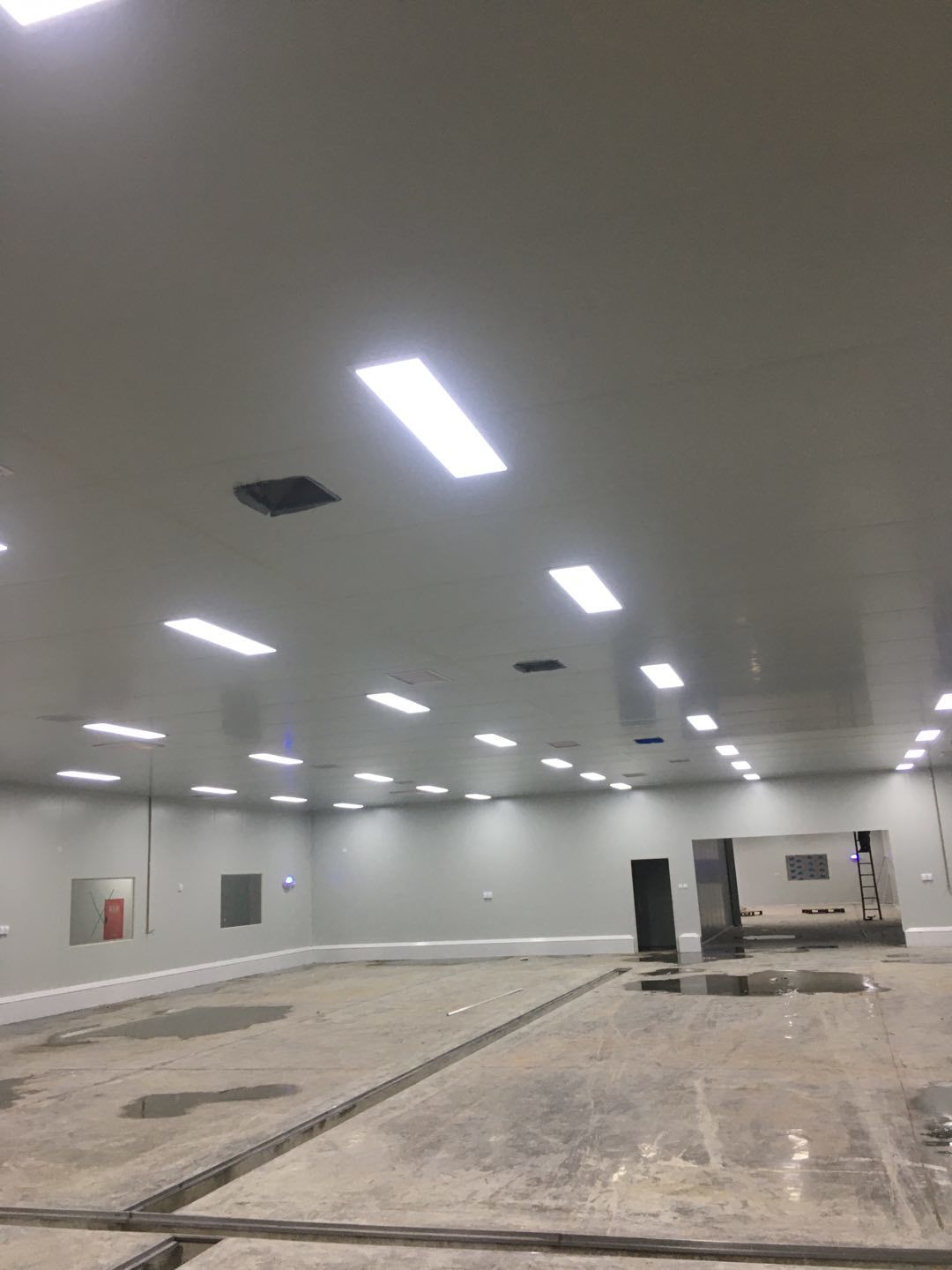

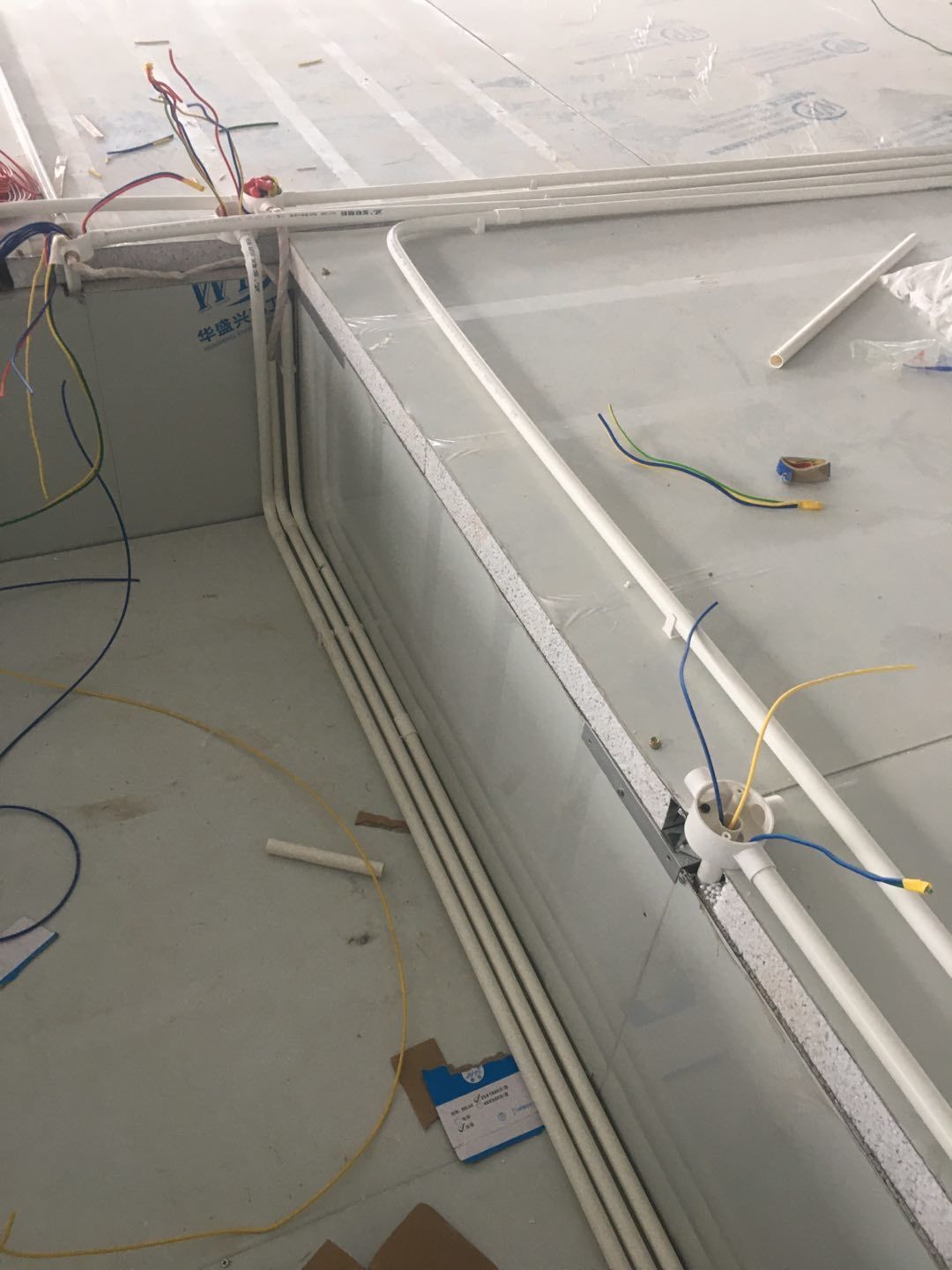

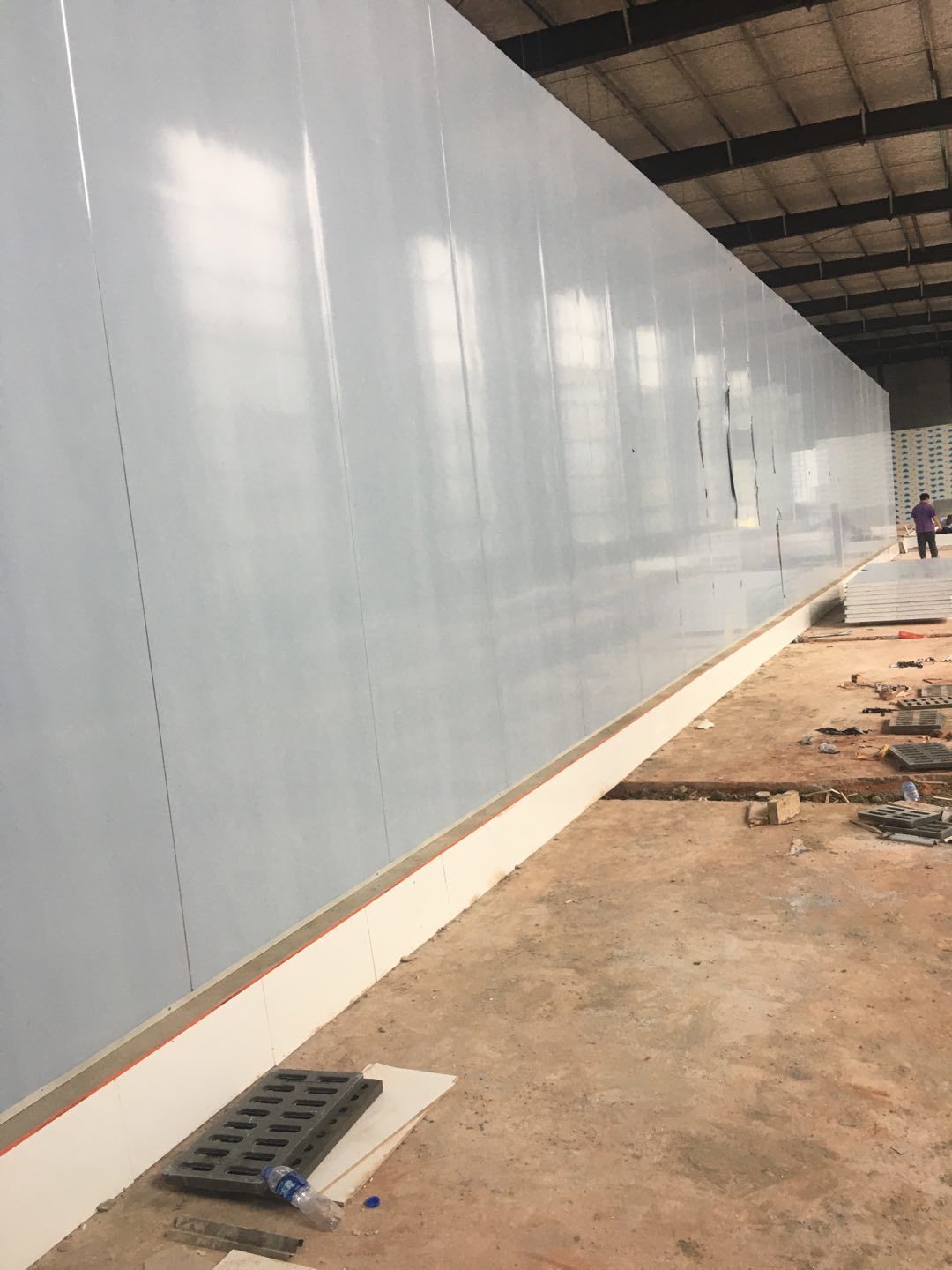

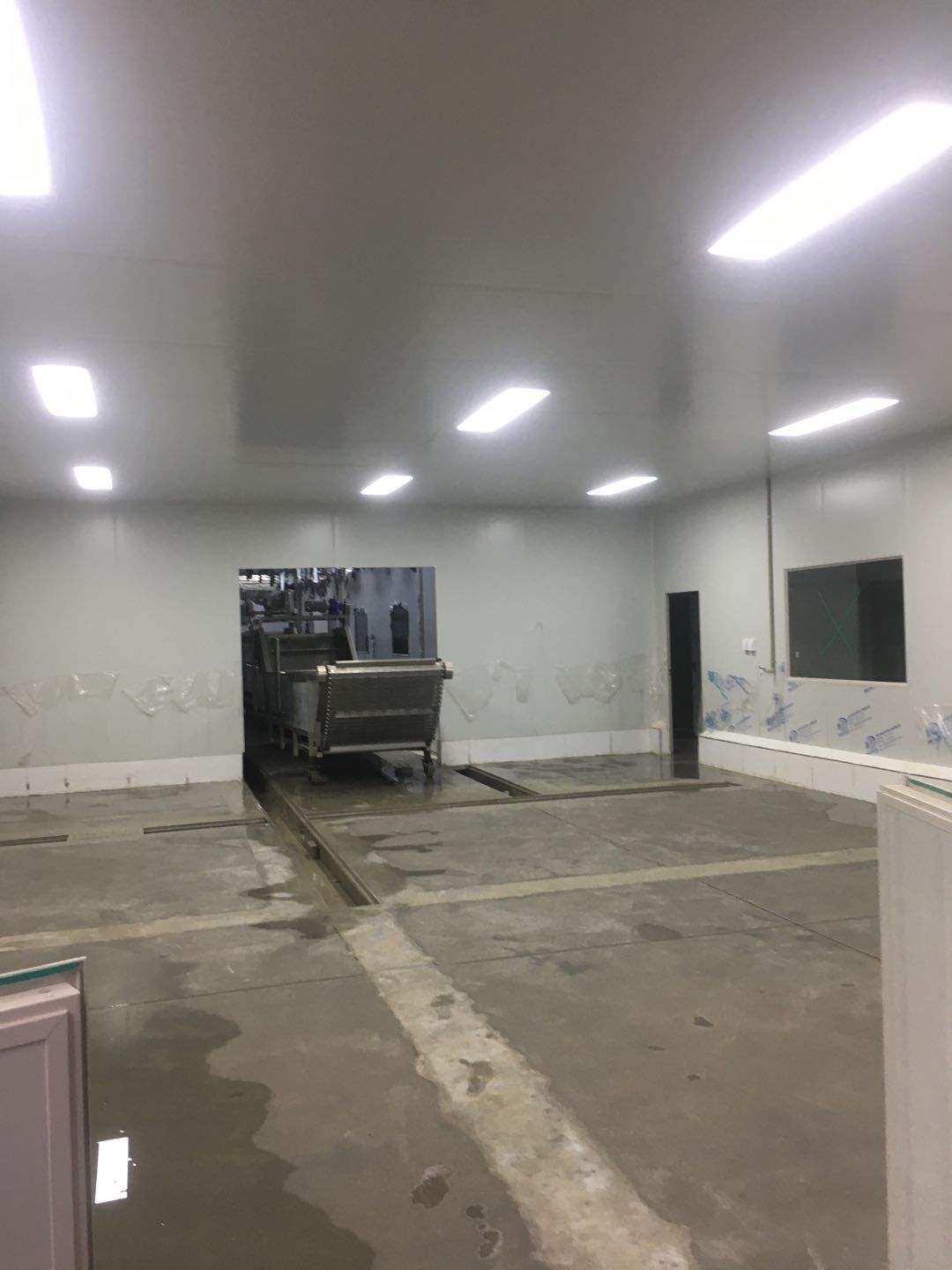

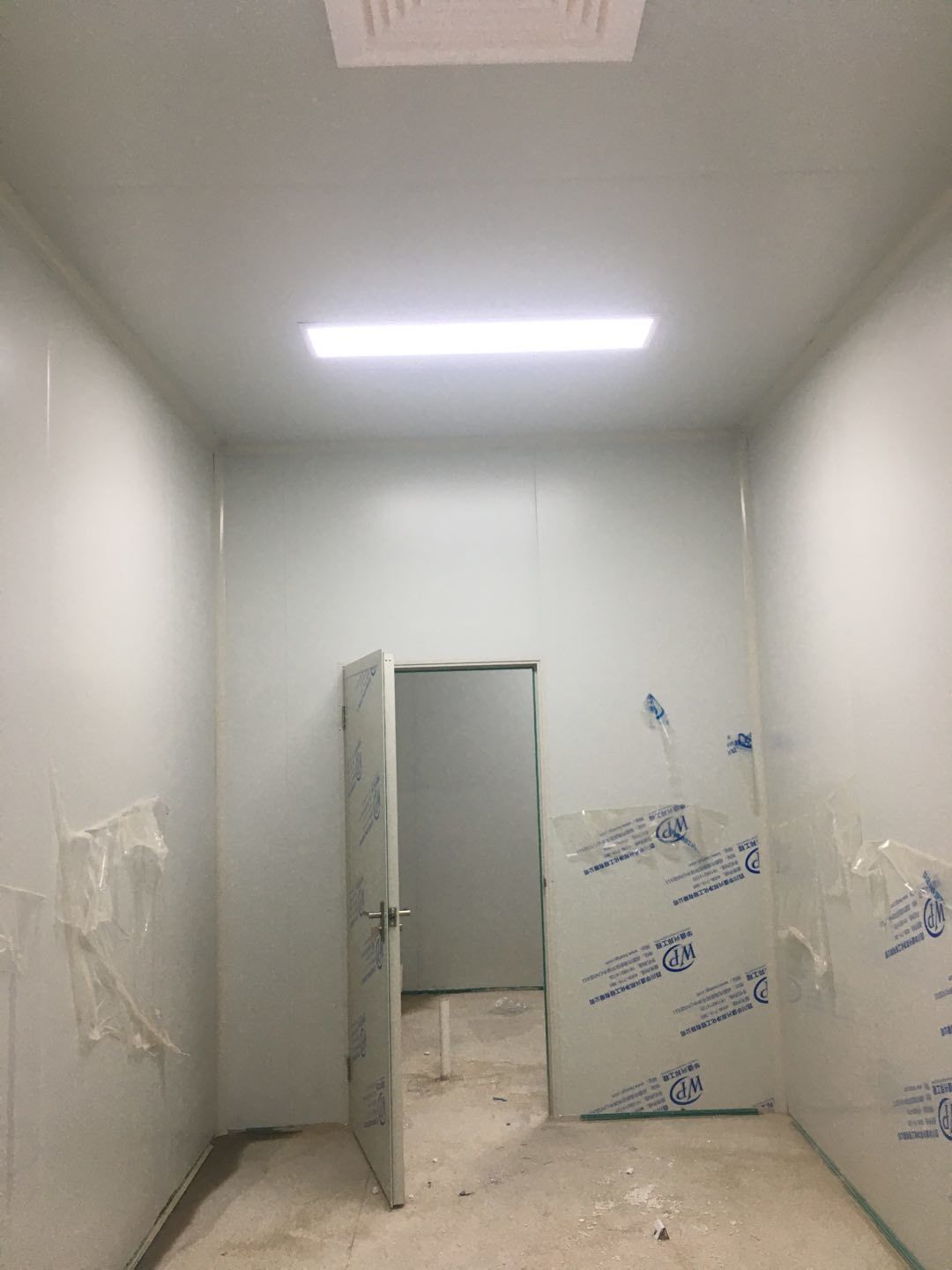

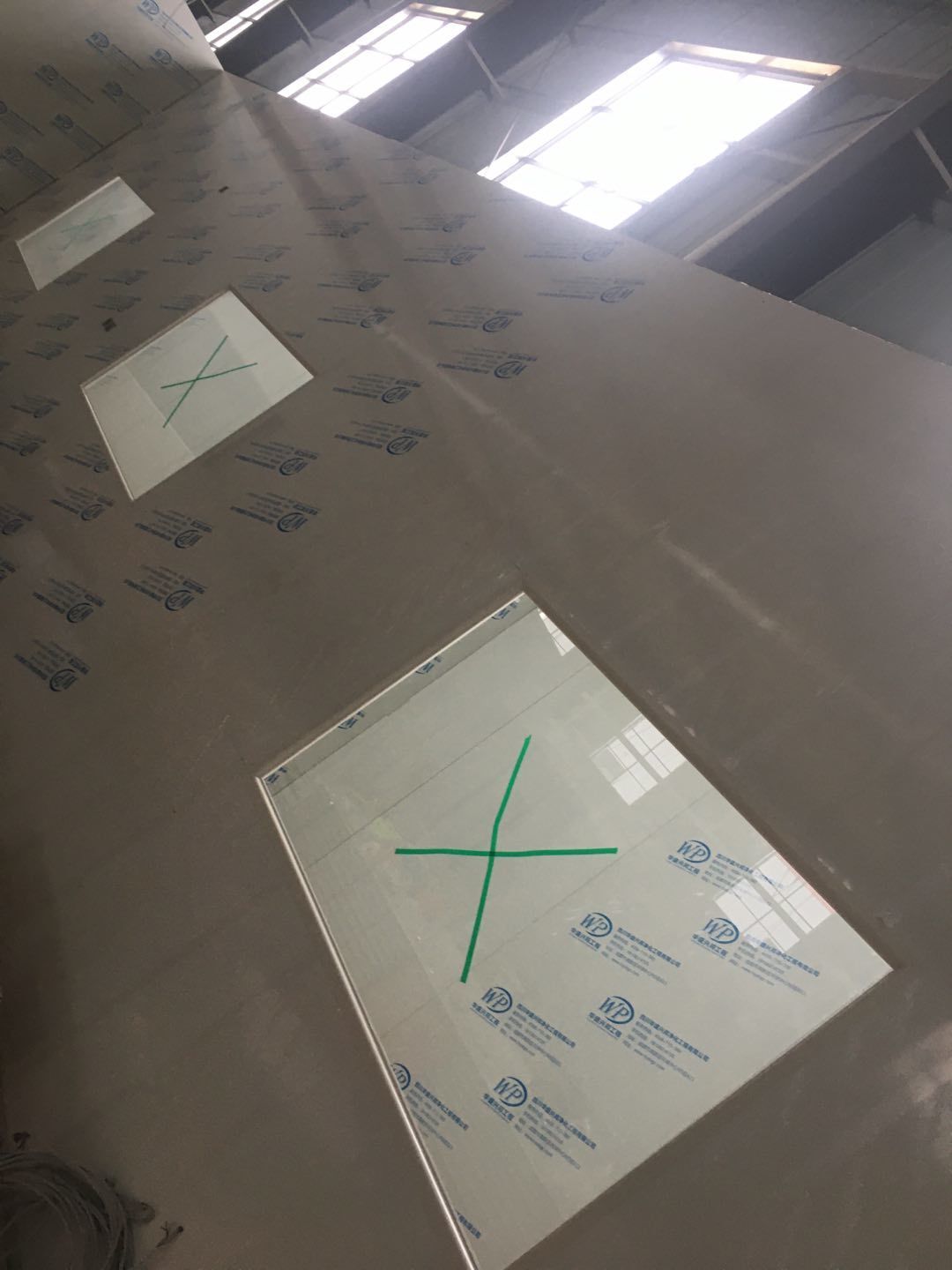

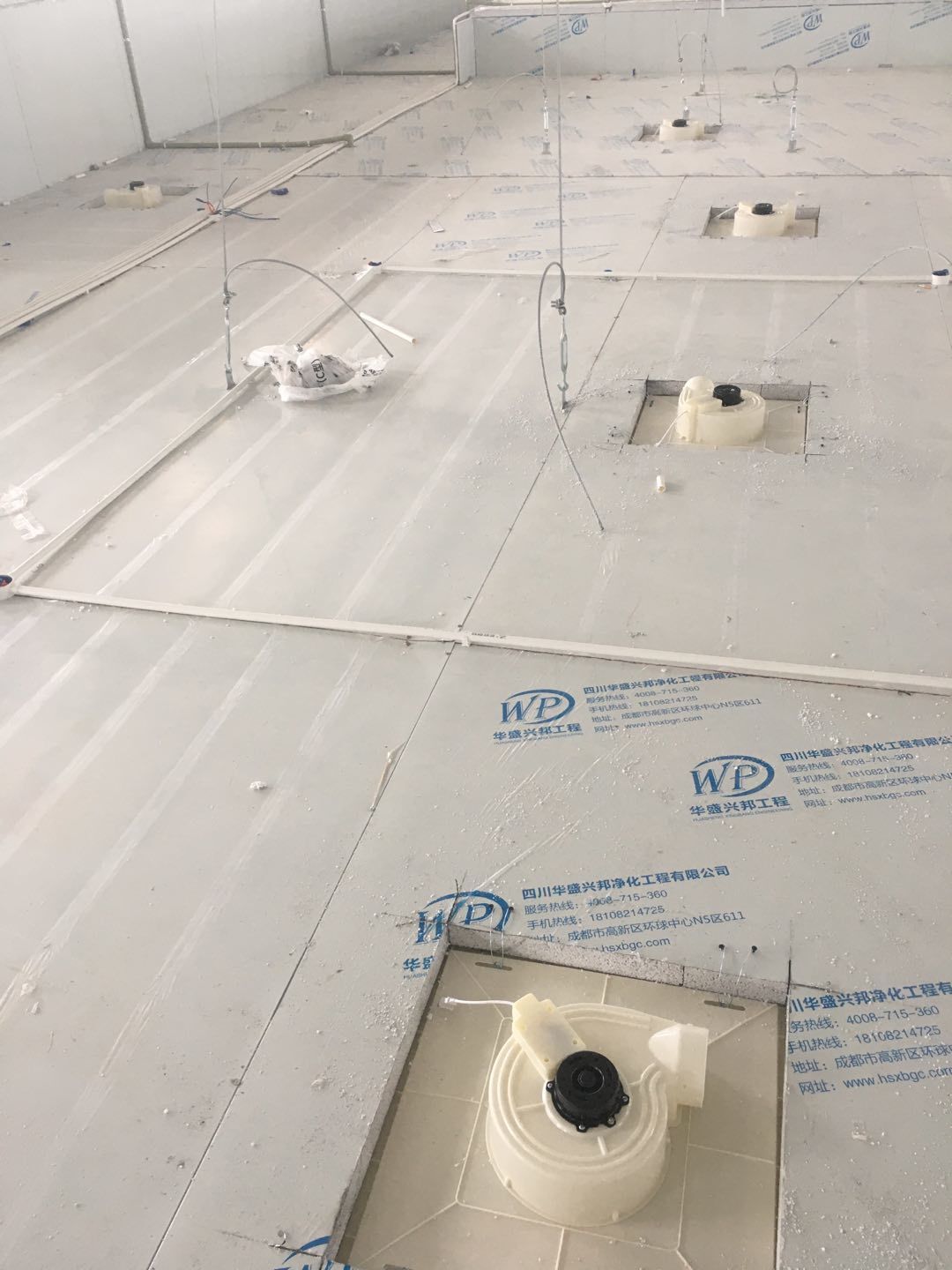

    所有彩钢板及水电全面完工,增项63给水管完成75%

  • 2020-11-04

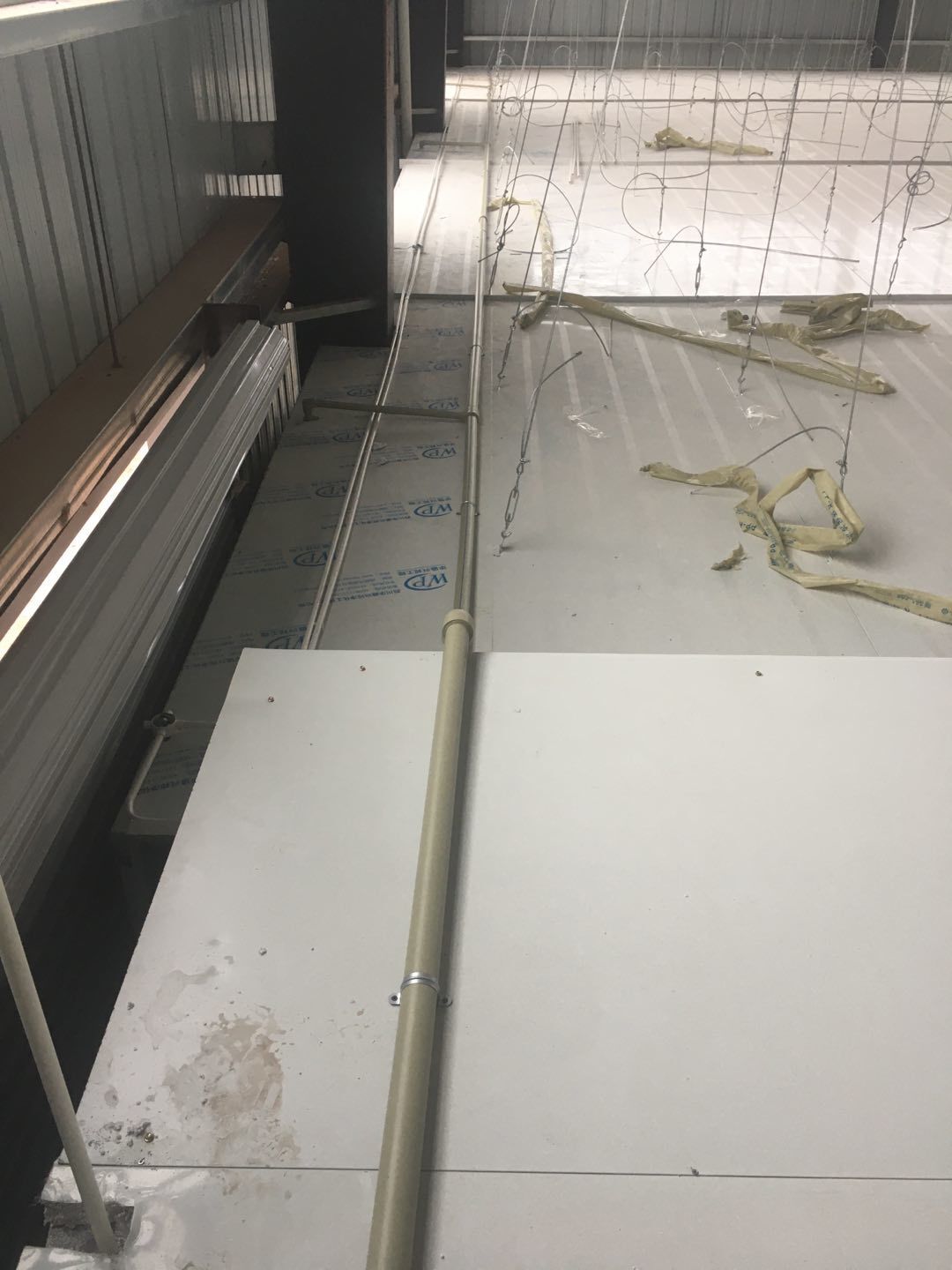

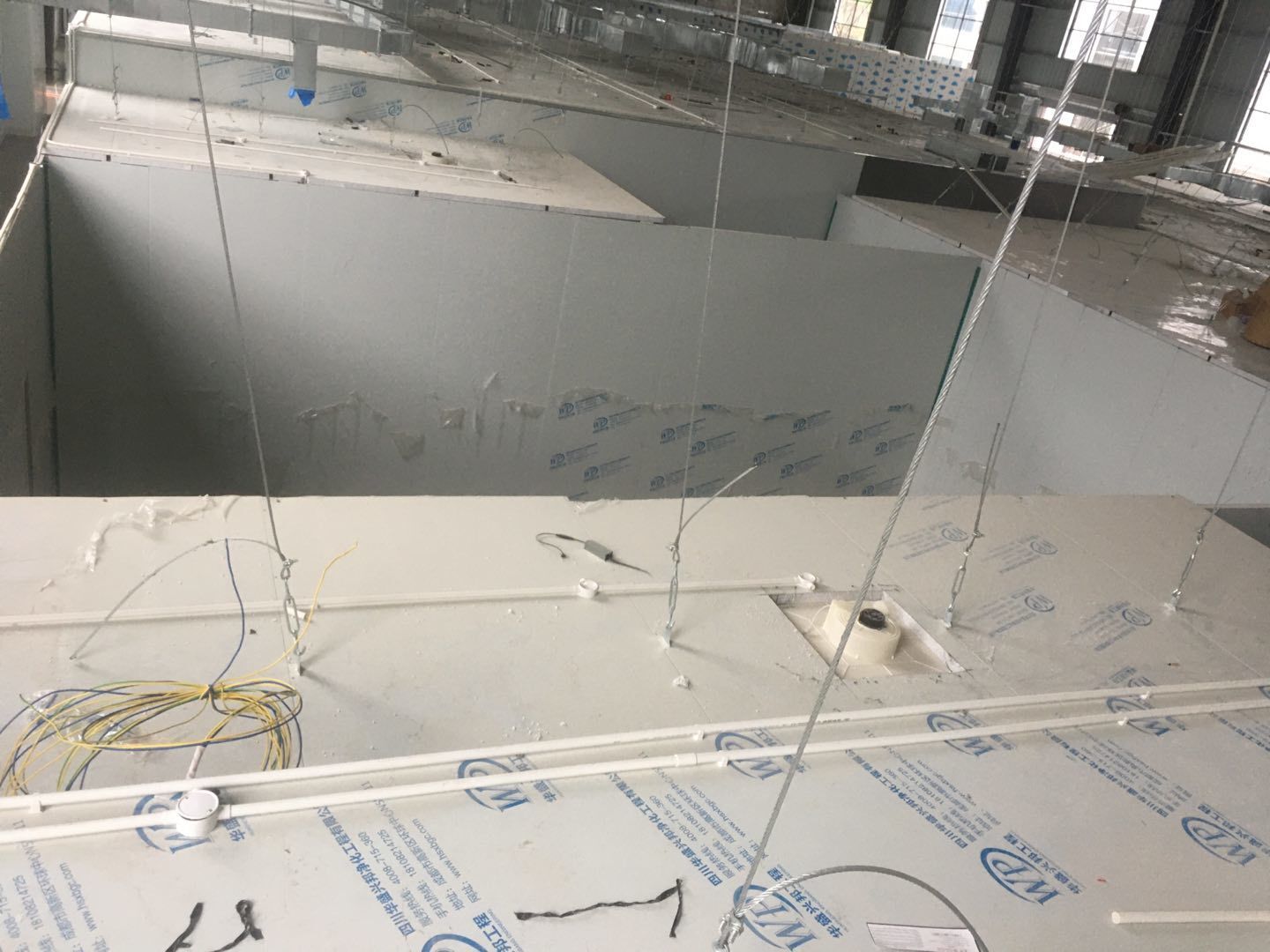

    彩钢顶板除预留外完成100%门、窗、各完成100%地坪固化处理,完成100%,排水沟环氧完成30%圆狐及底座同时完成95水,电、完成95%

  • 2020-11-04

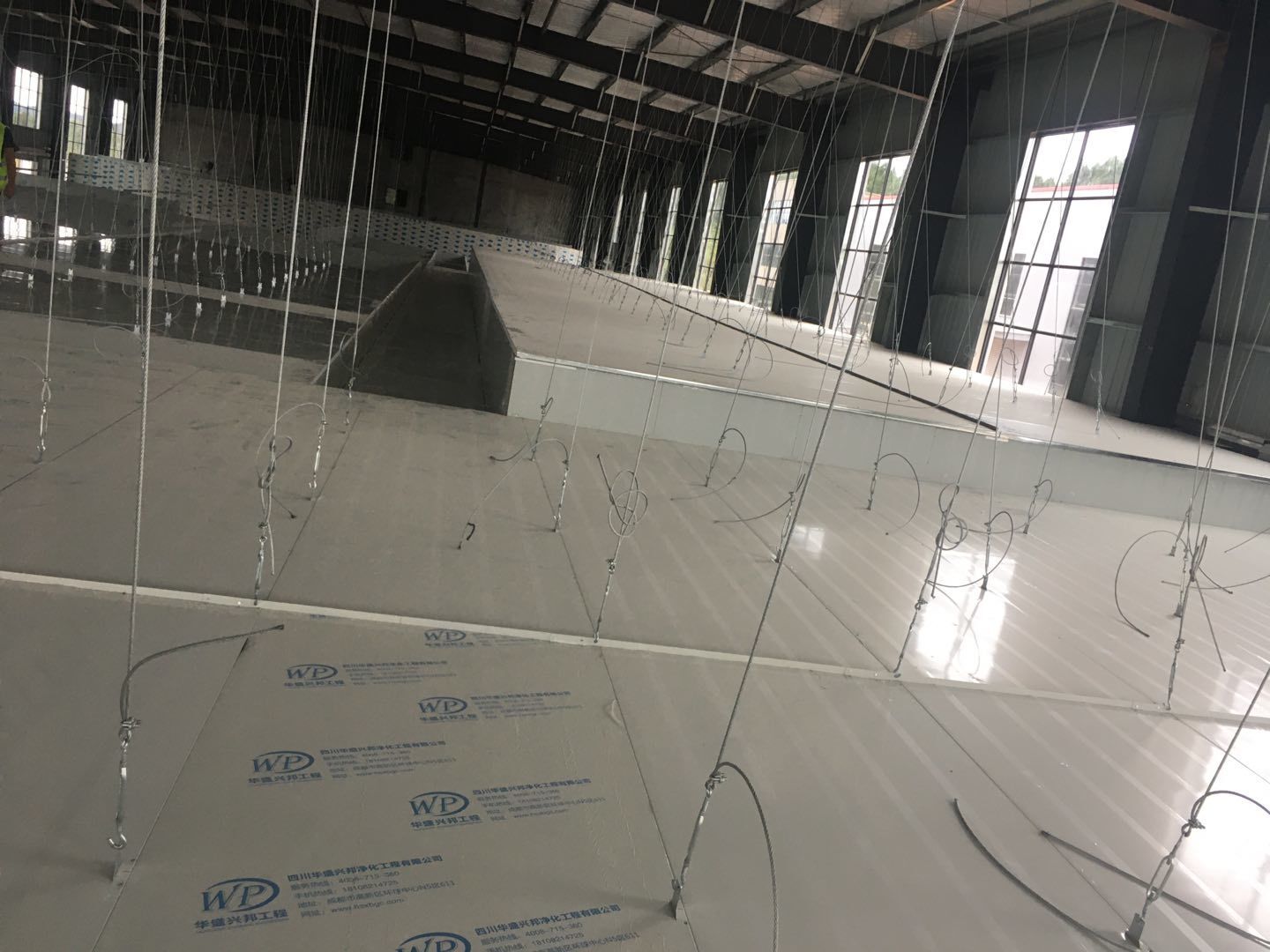

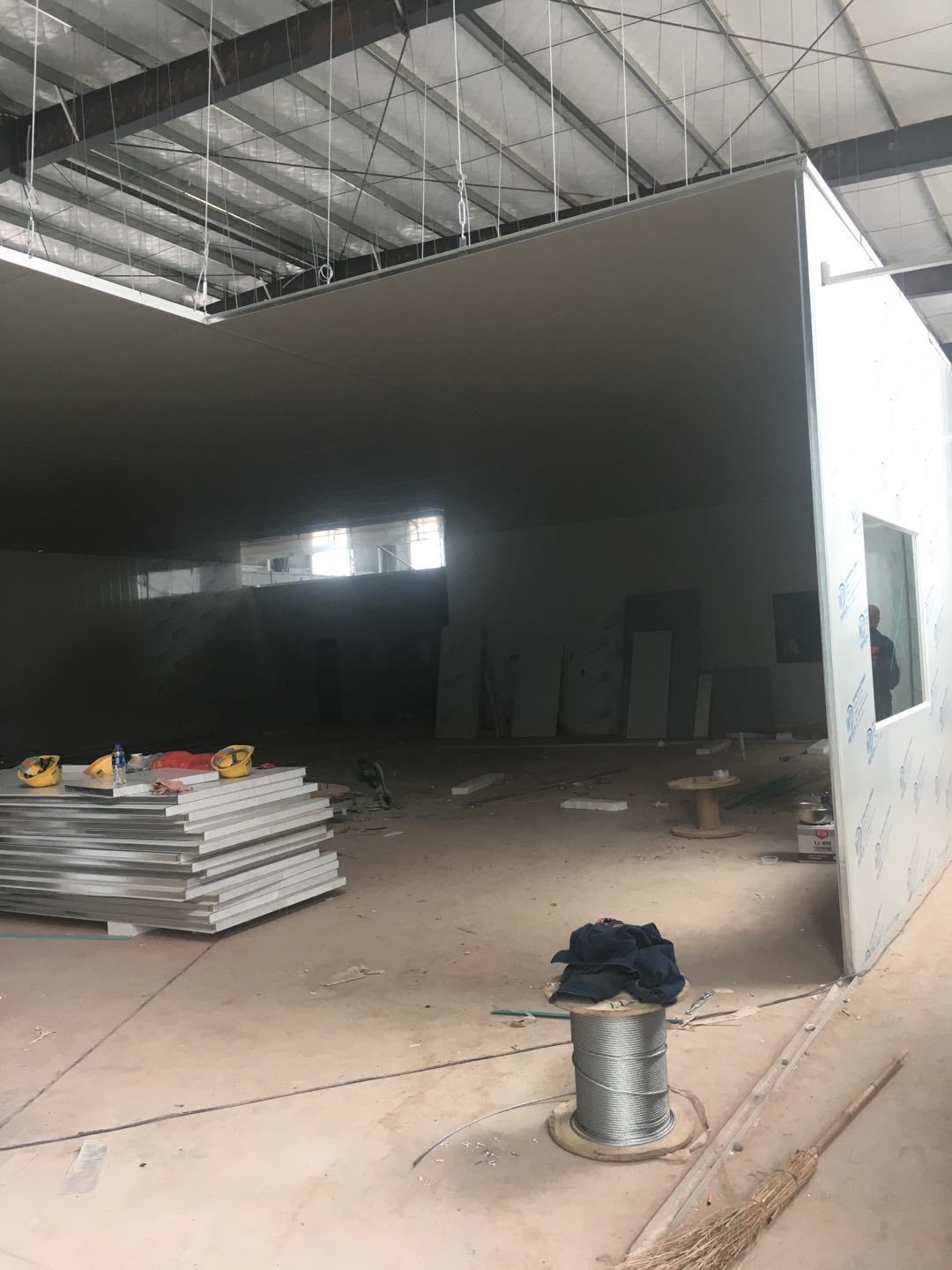

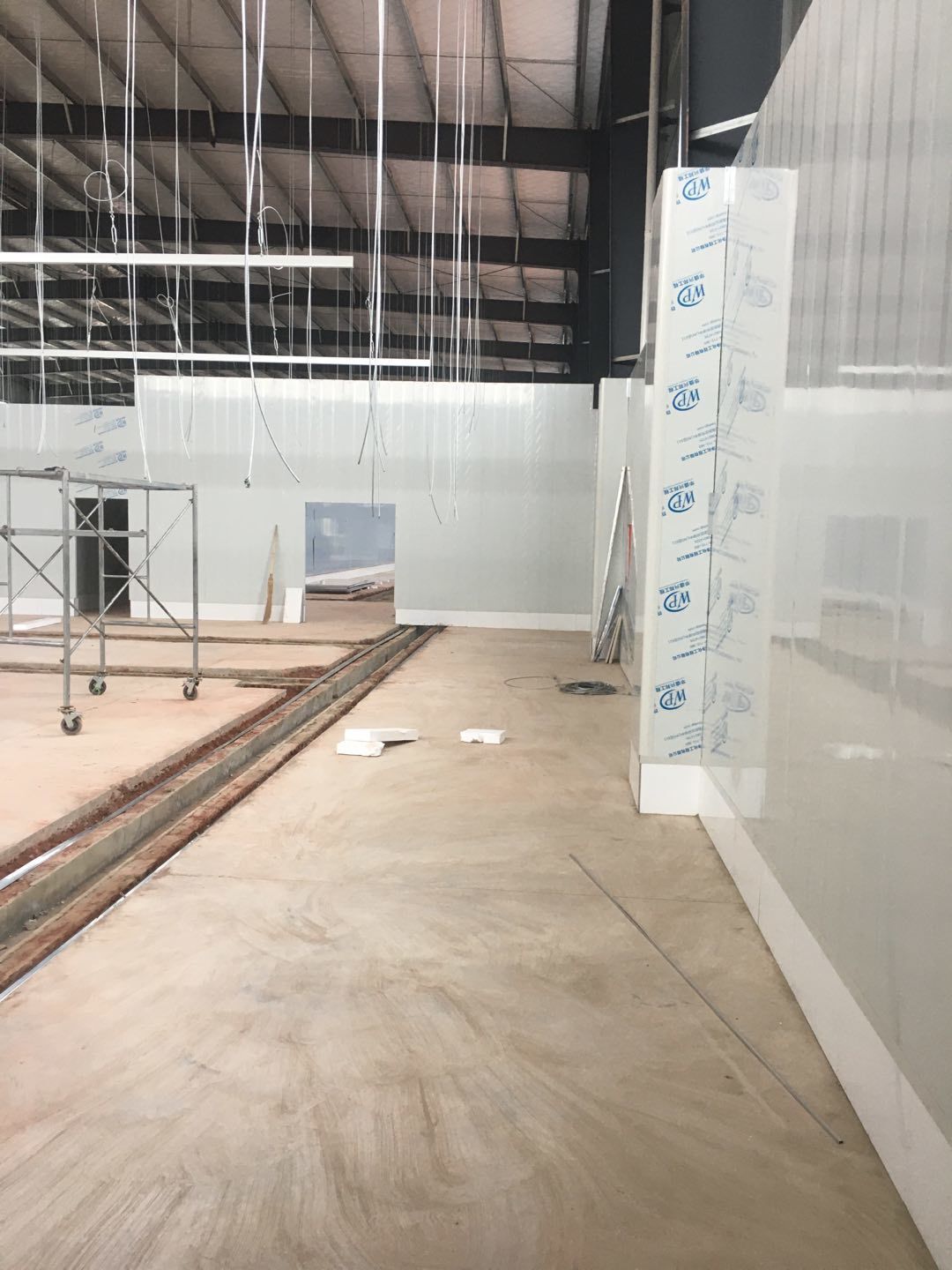

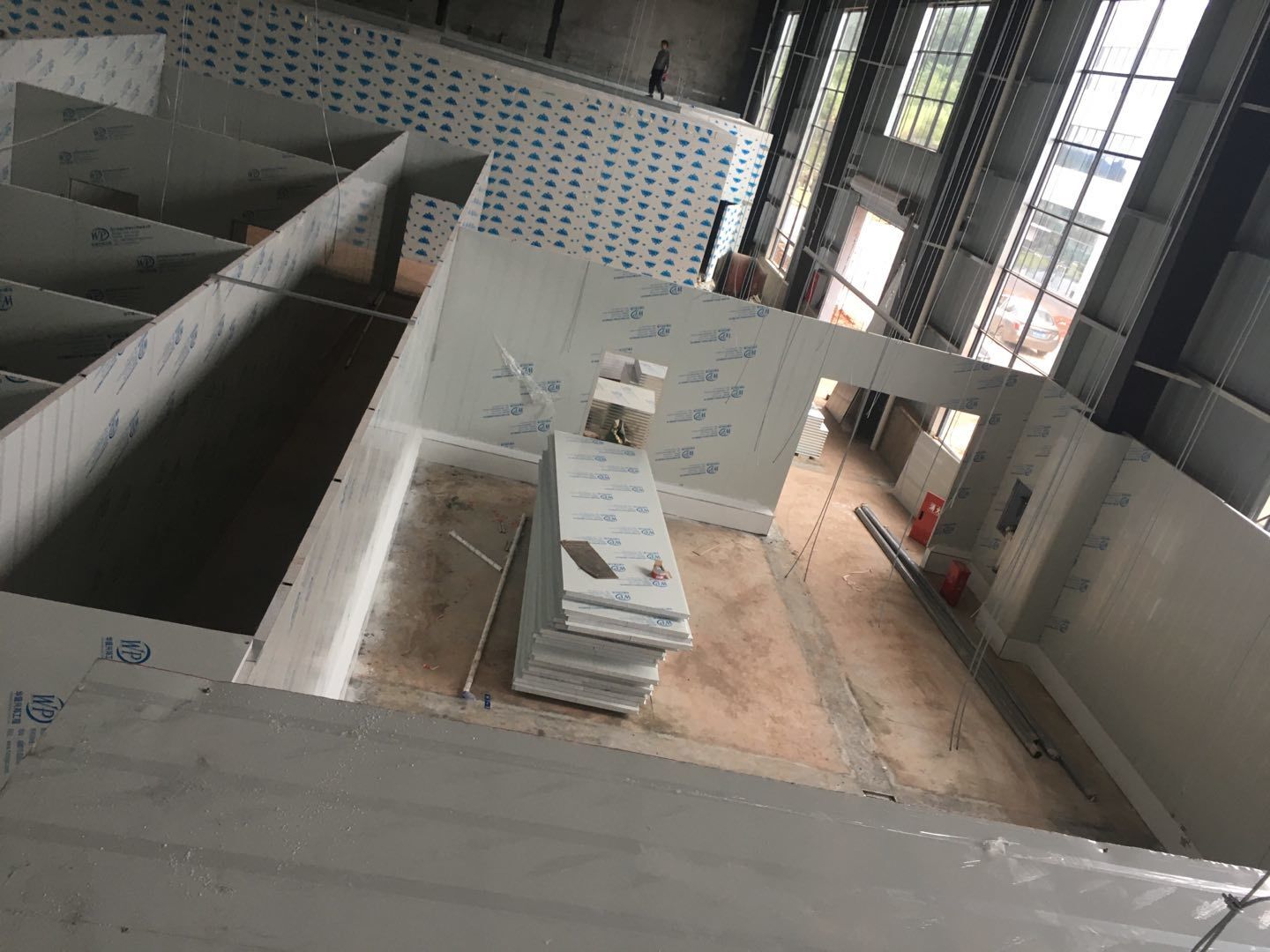

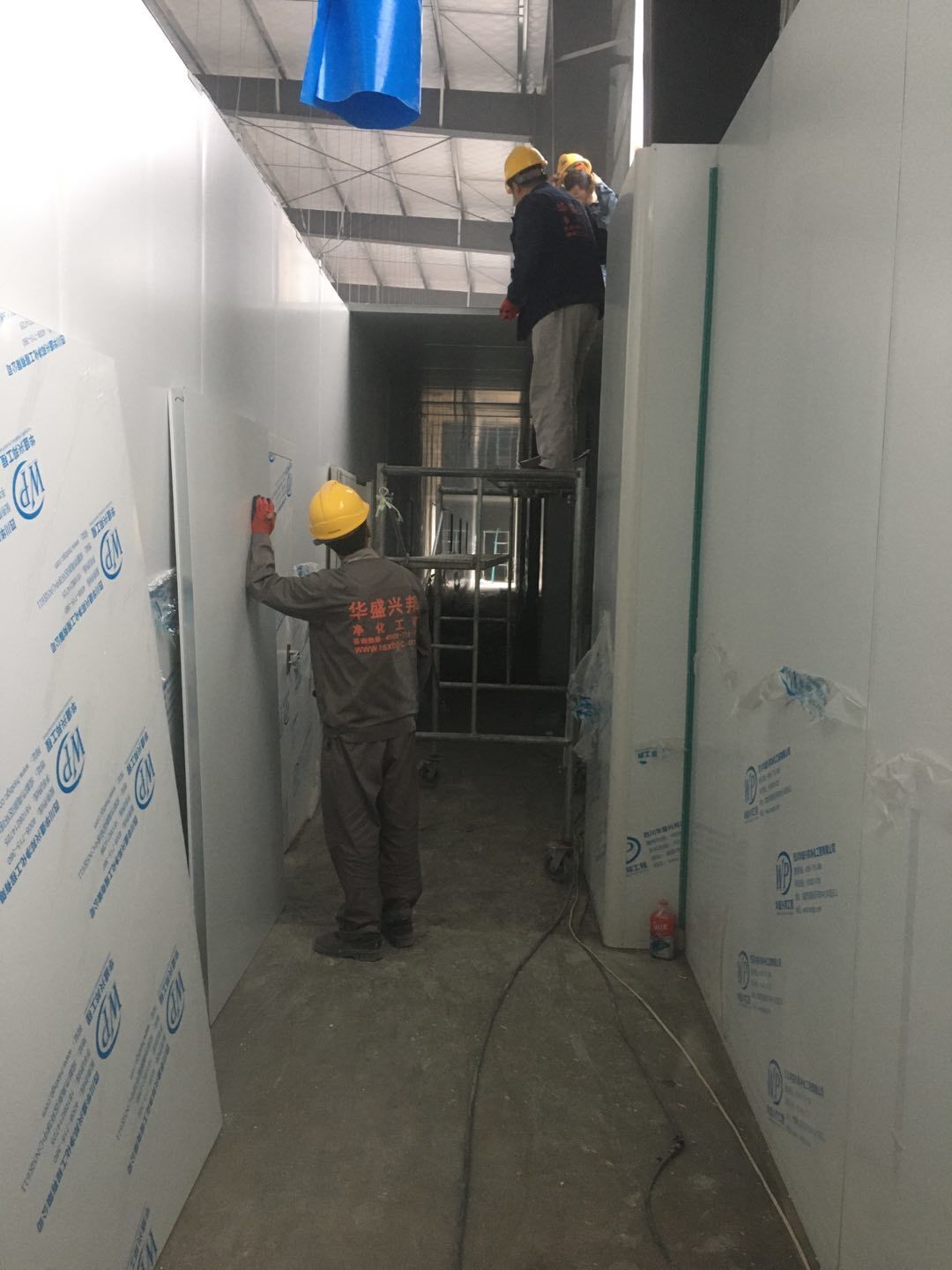

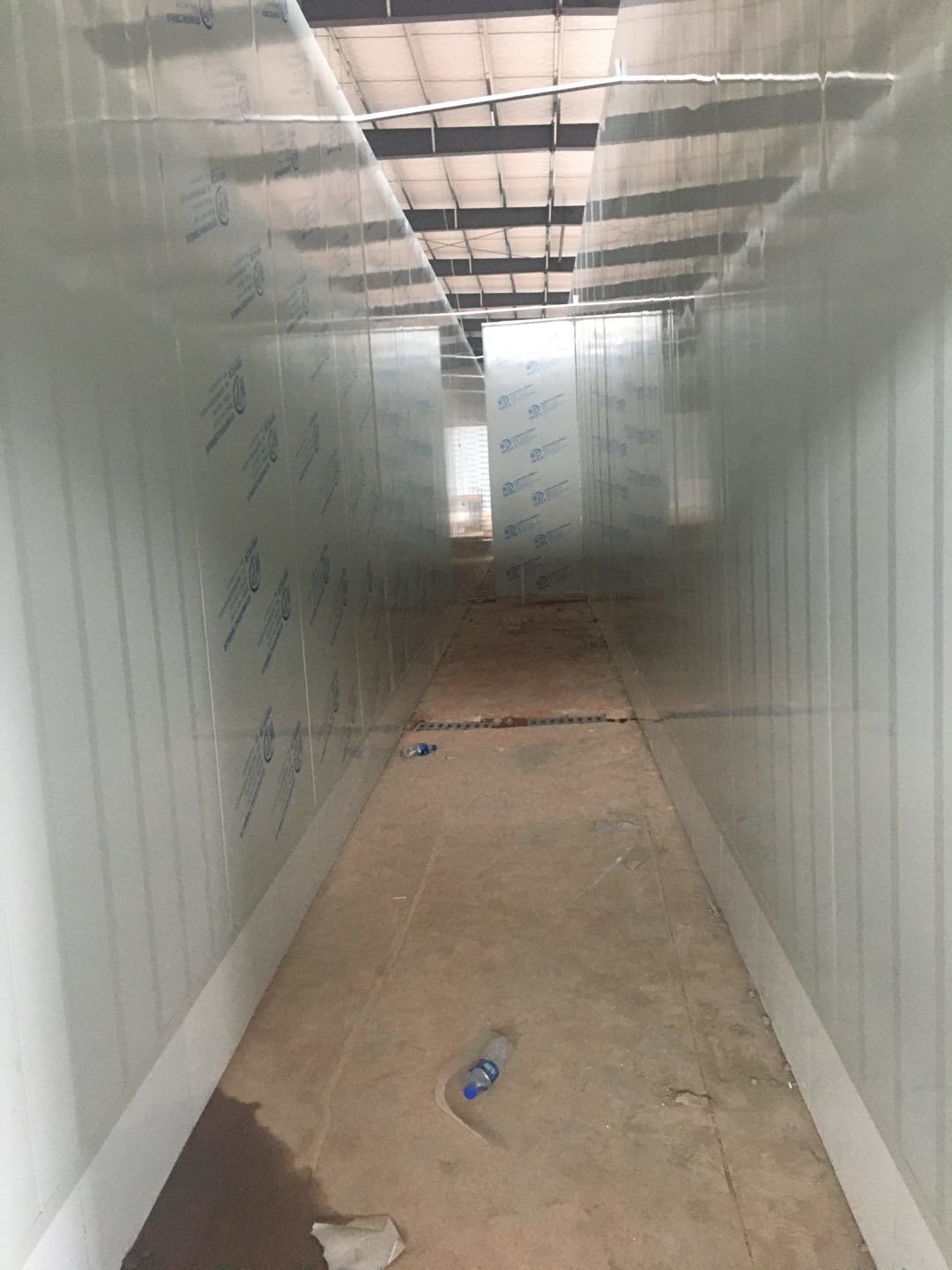

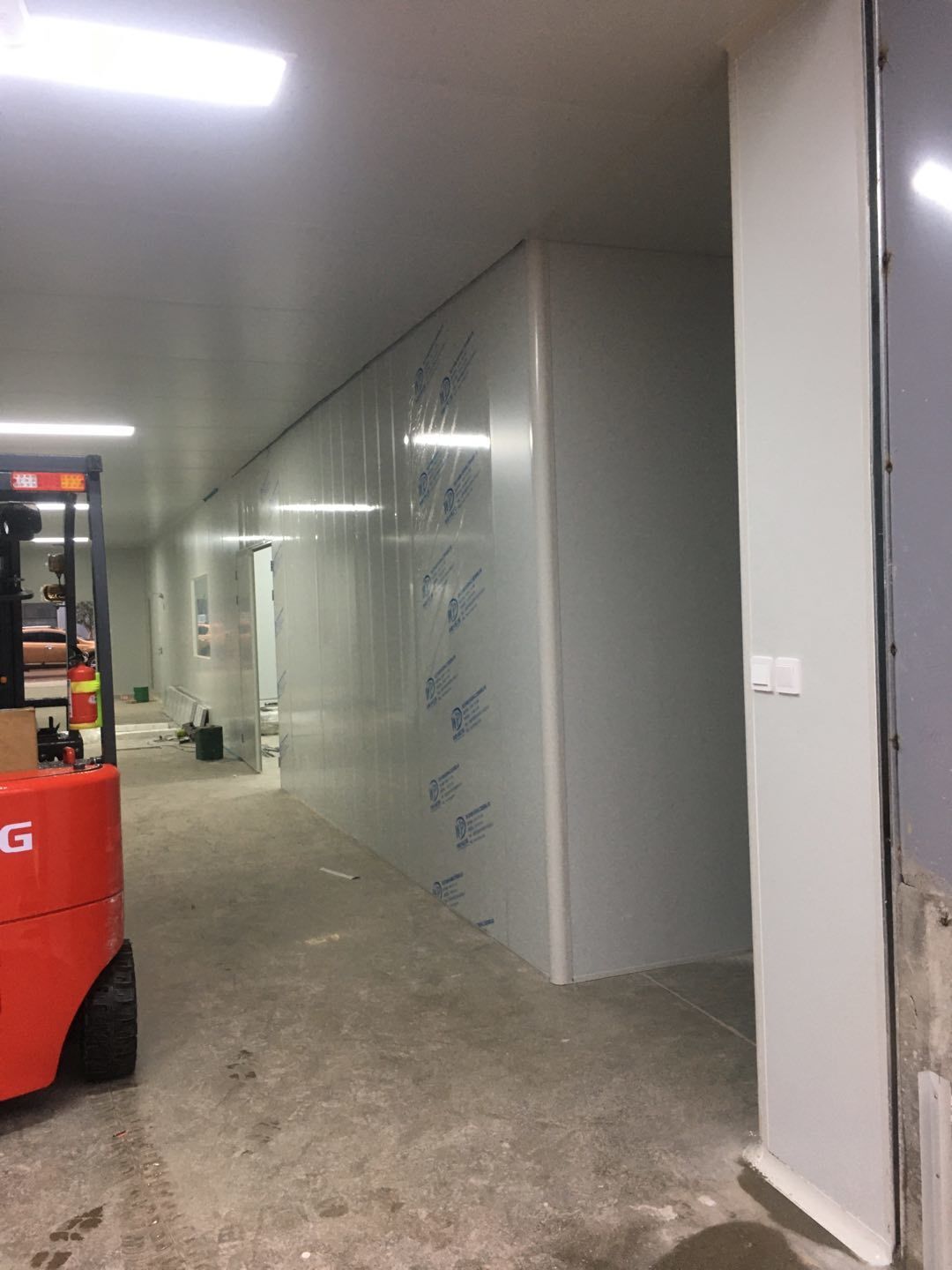

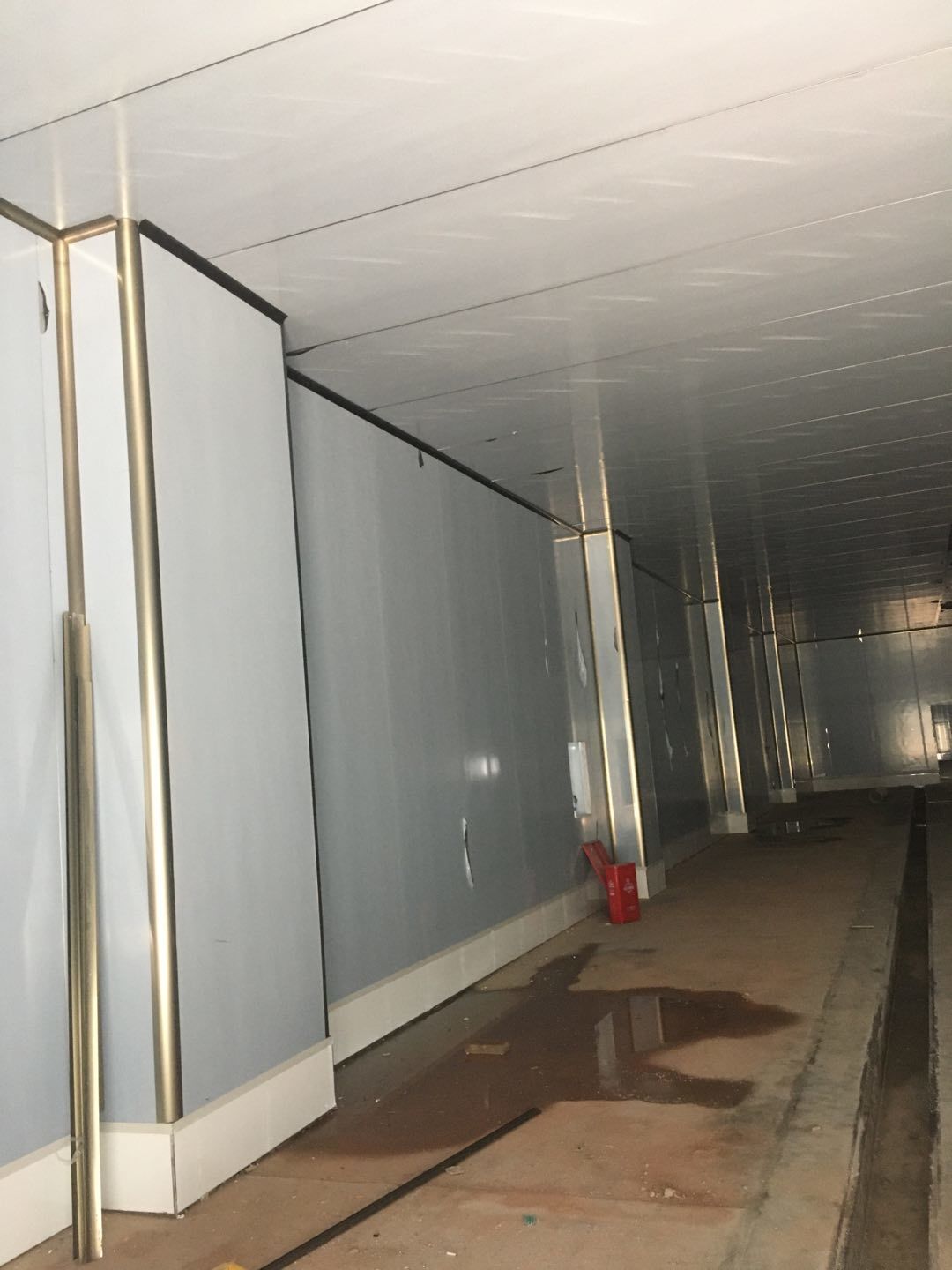

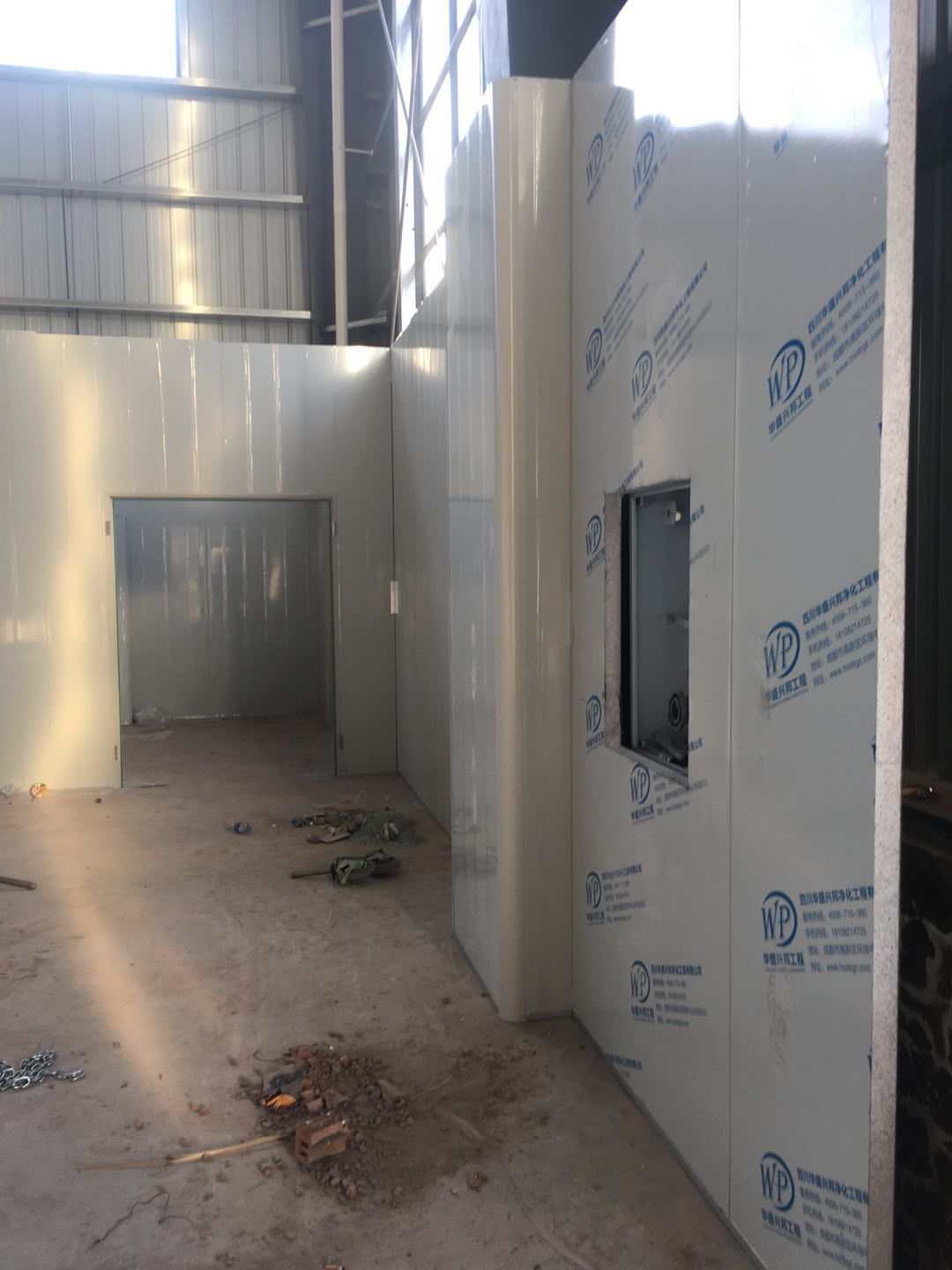

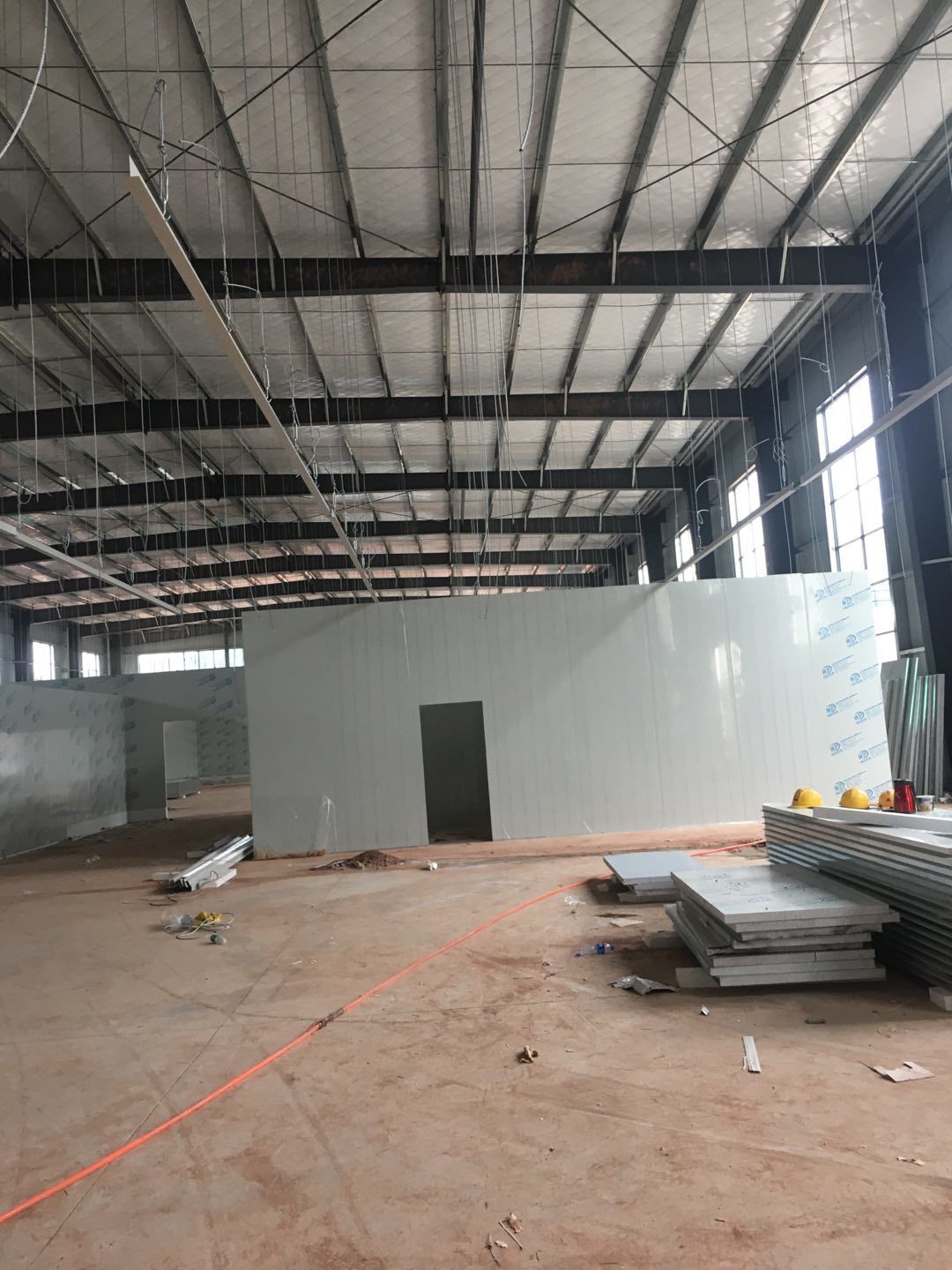

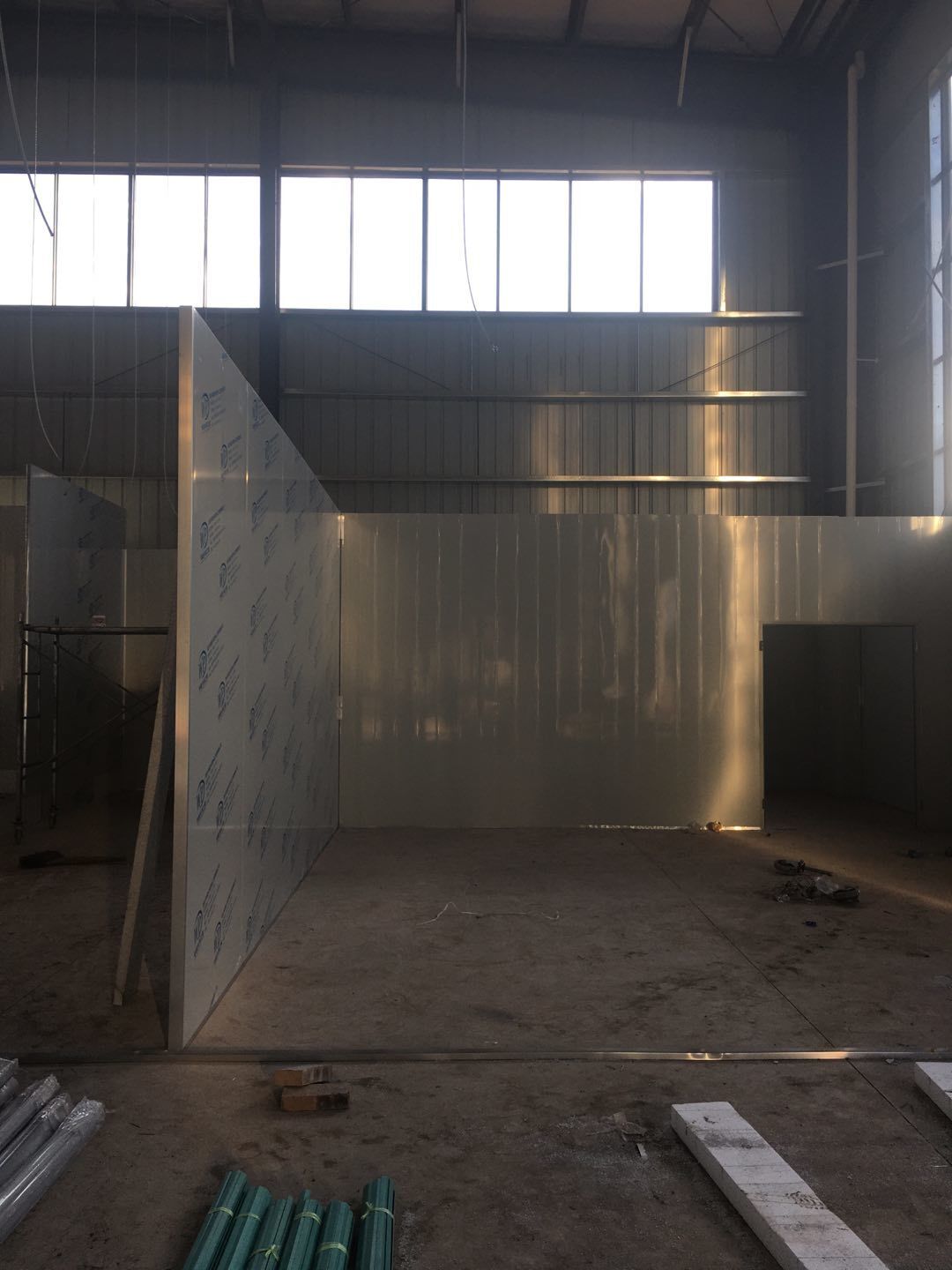

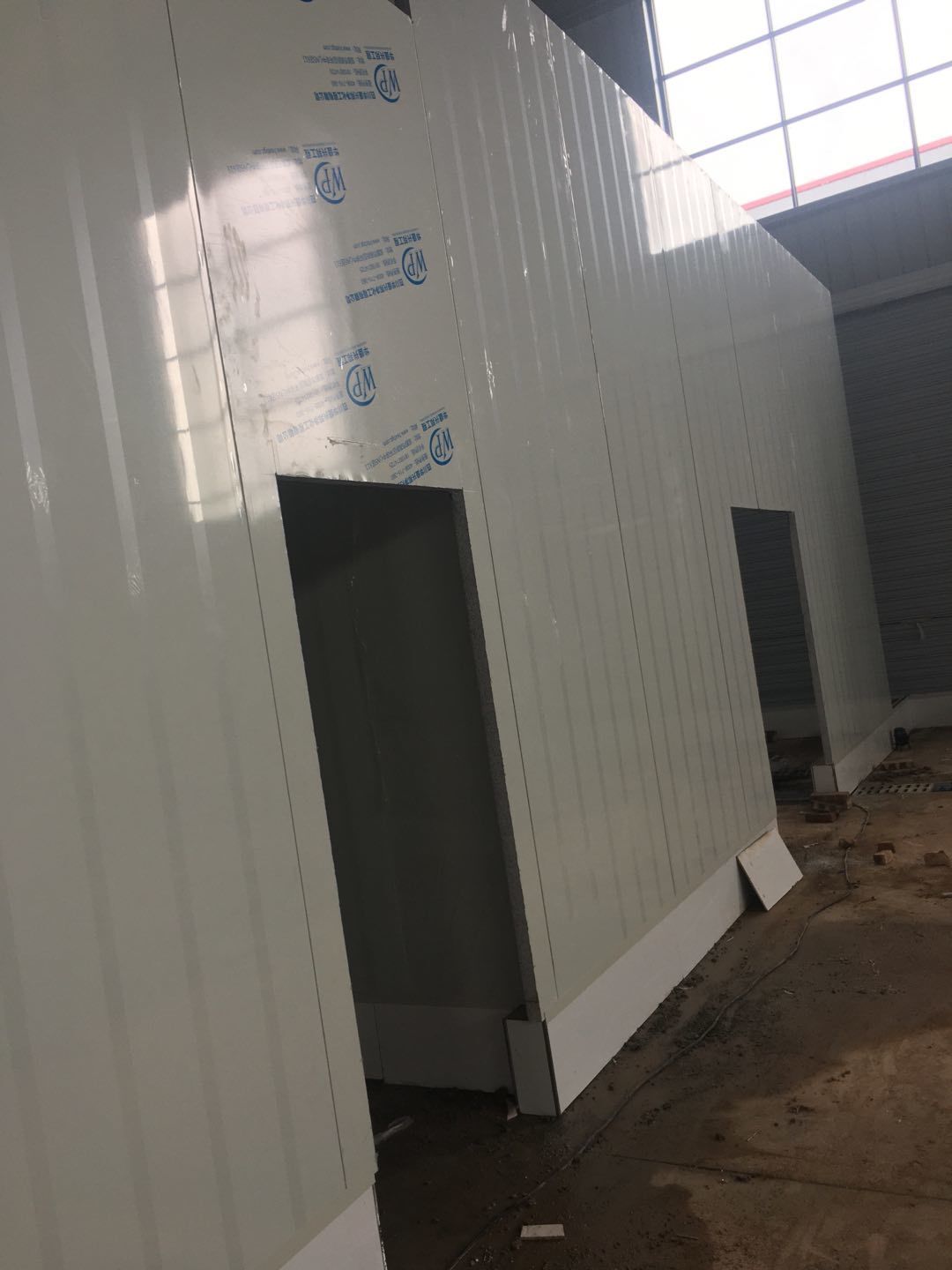

    冻库保温板施工,地坪施工,车间隔断彩钢板施工

  • 2020-10-30

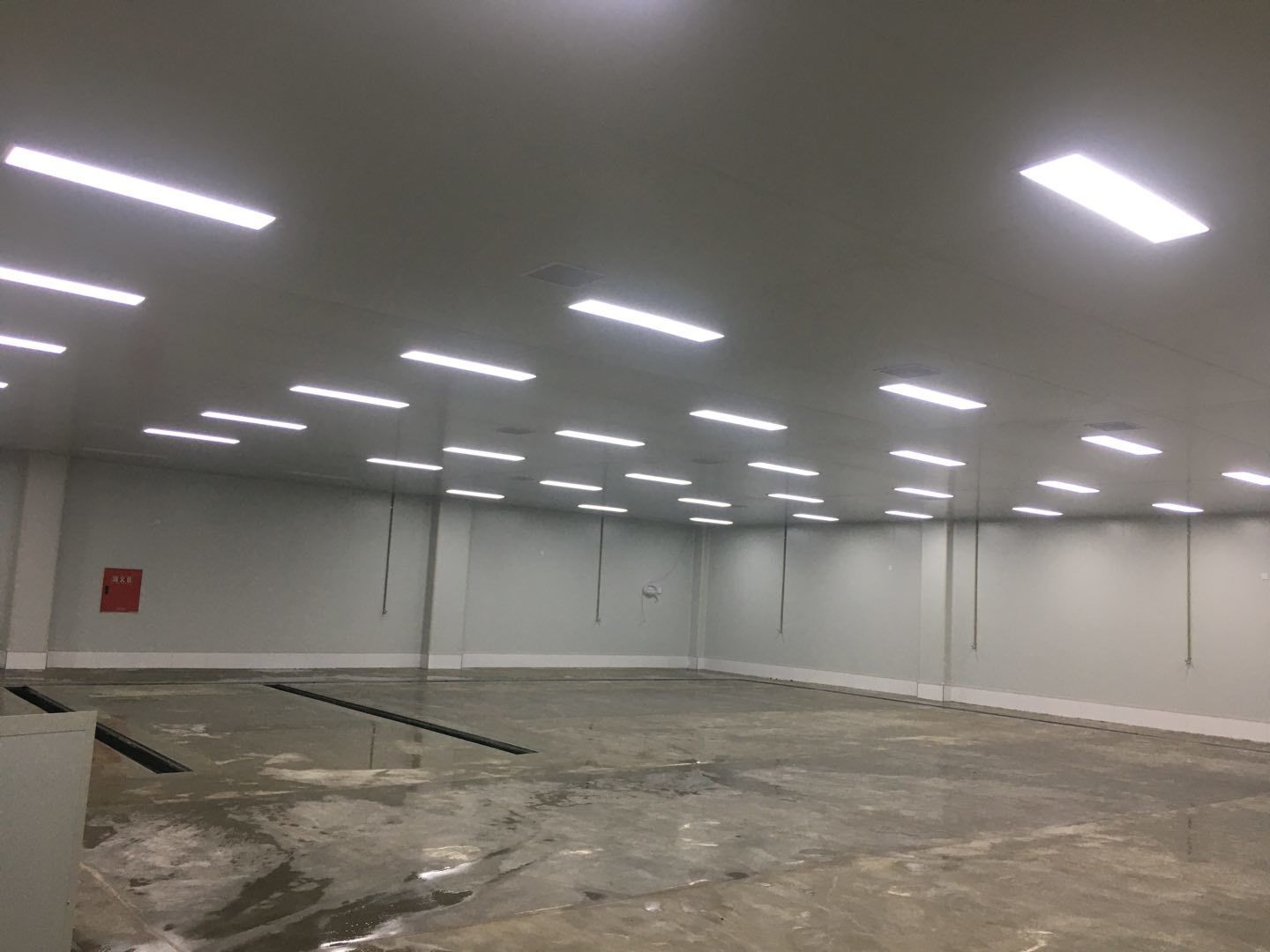

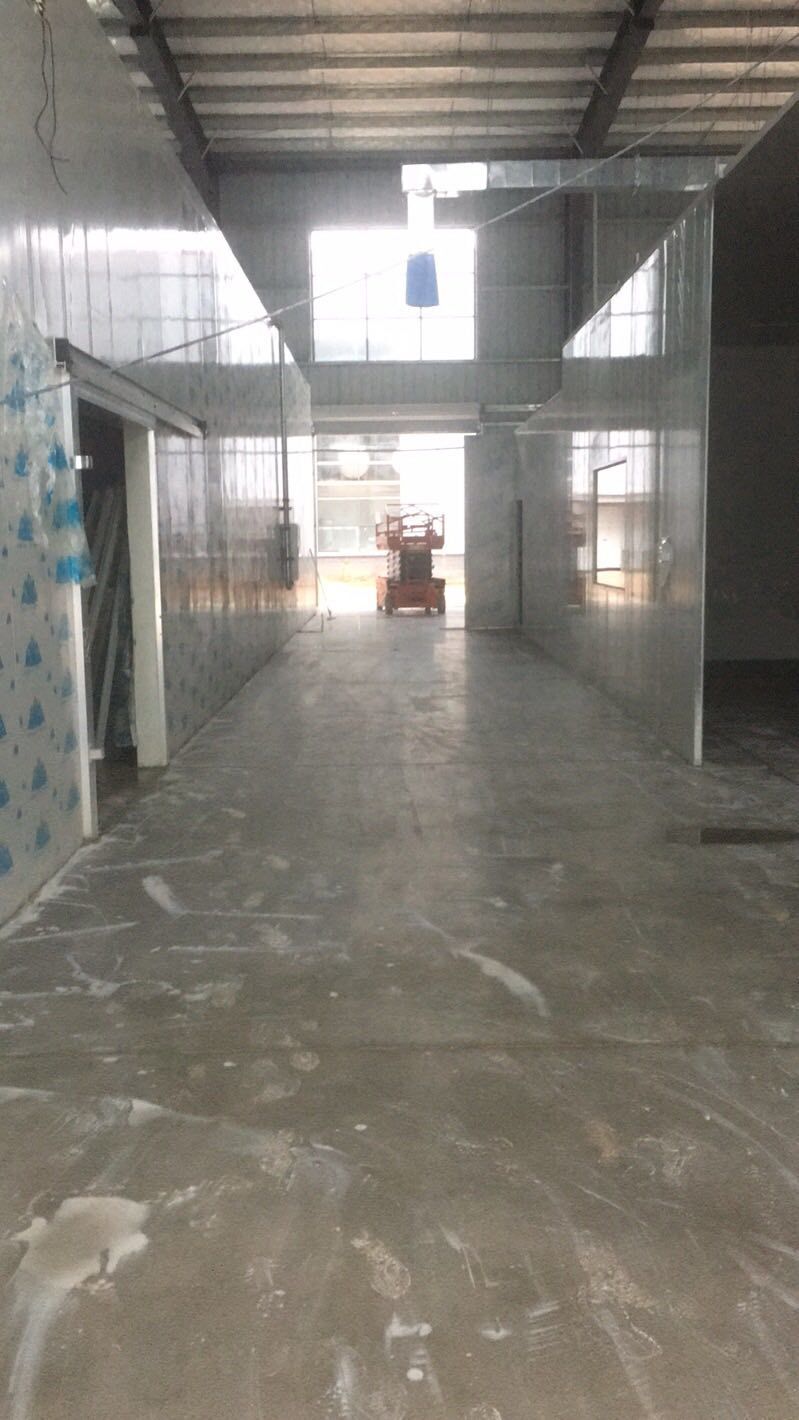

    现场室内清洗

  • 2020-10-26

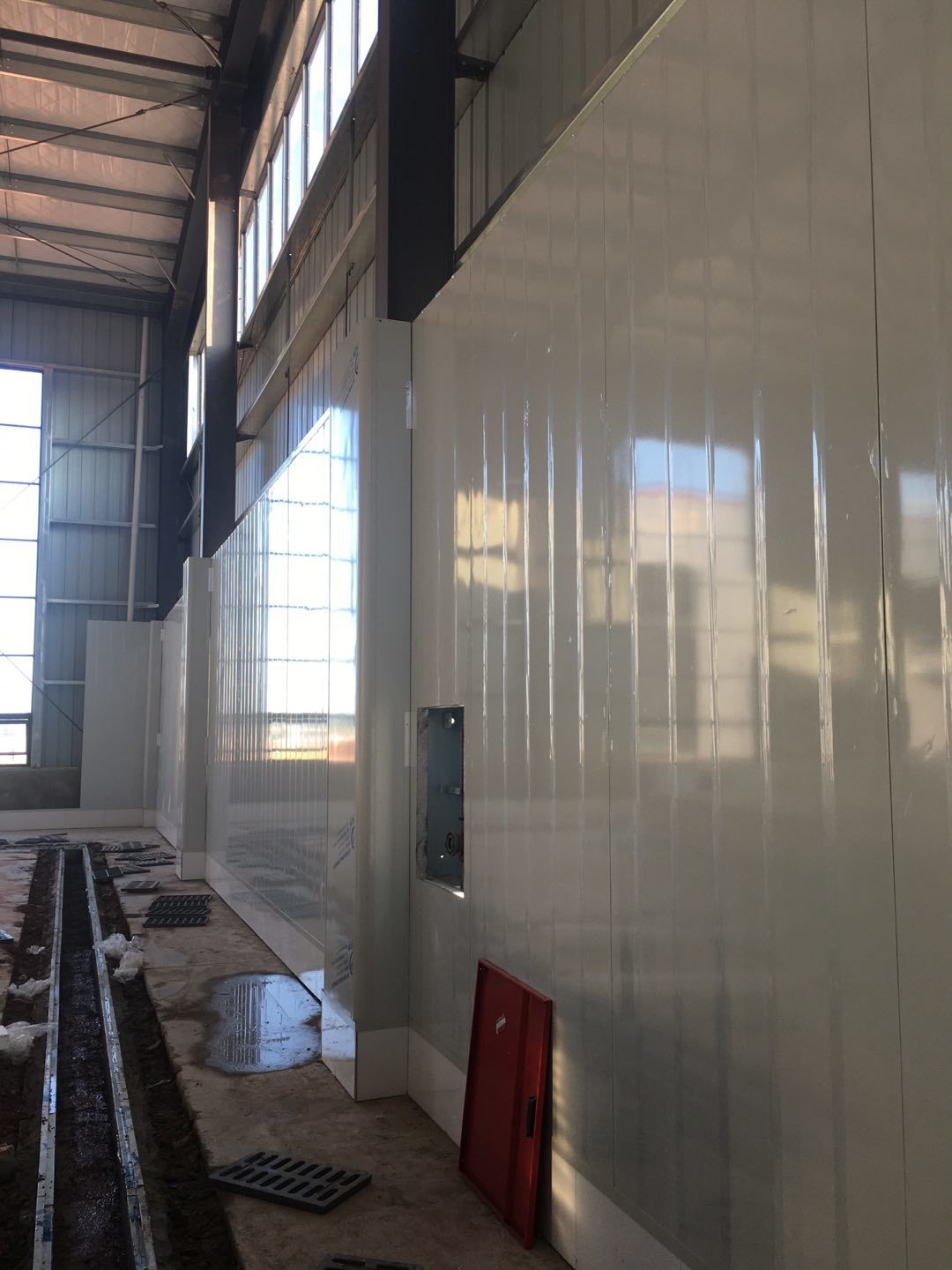

    彩钢顶板除预留外完成100%门、窗、各完成100%地坪固化处理,完成100%,排水沟环氧完成20圆狐及底座同时完成85%水,电、完成90%

  • 2020-10-23

    彩钢顶板除预留外完成90%,门、窗、各完成100%,地坪固化处理,完成100%,排水沟环氧完成5%,圆狐及底座同时完成75%,水,电、完成95%

  • 2020-10-21

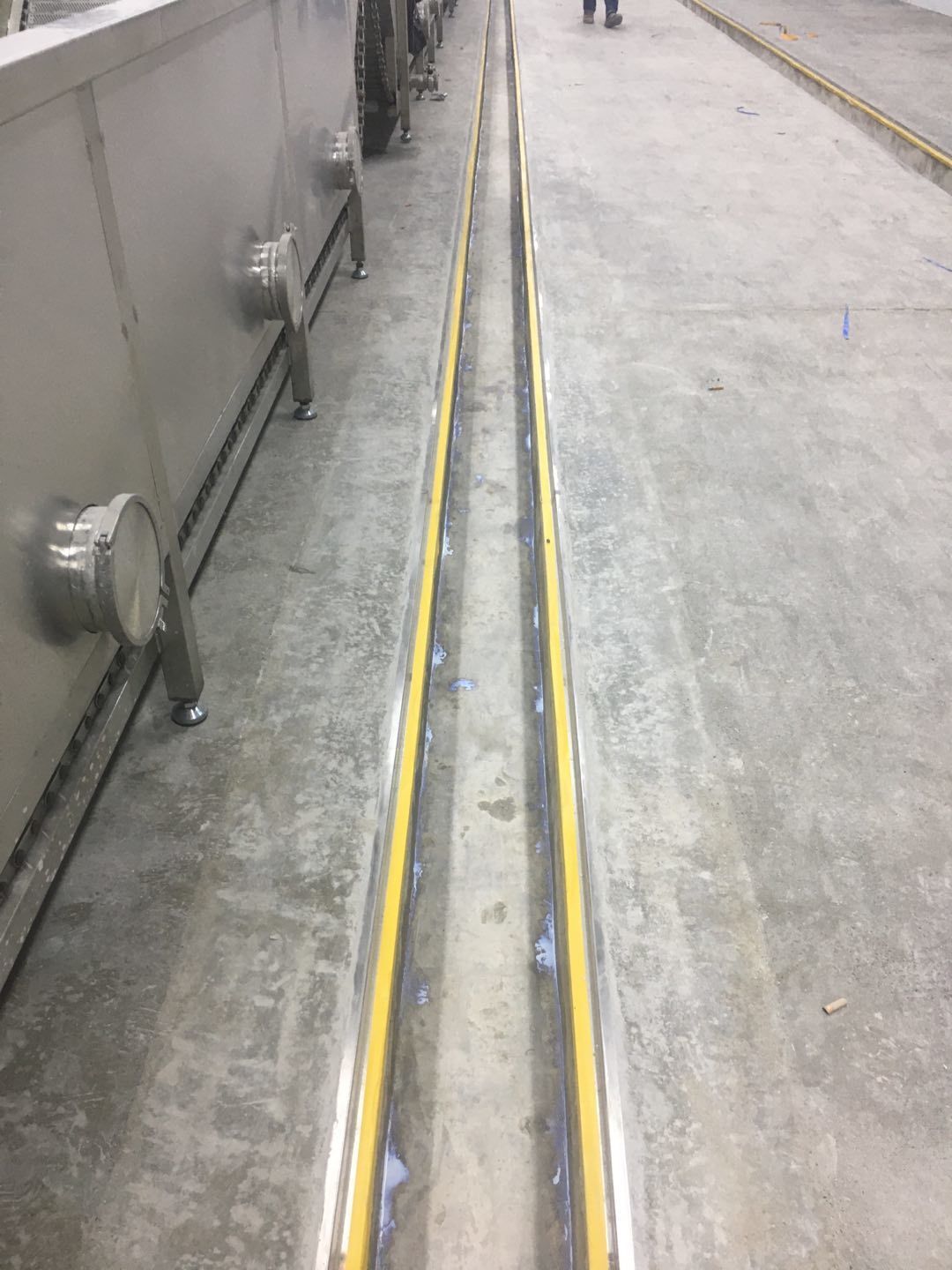

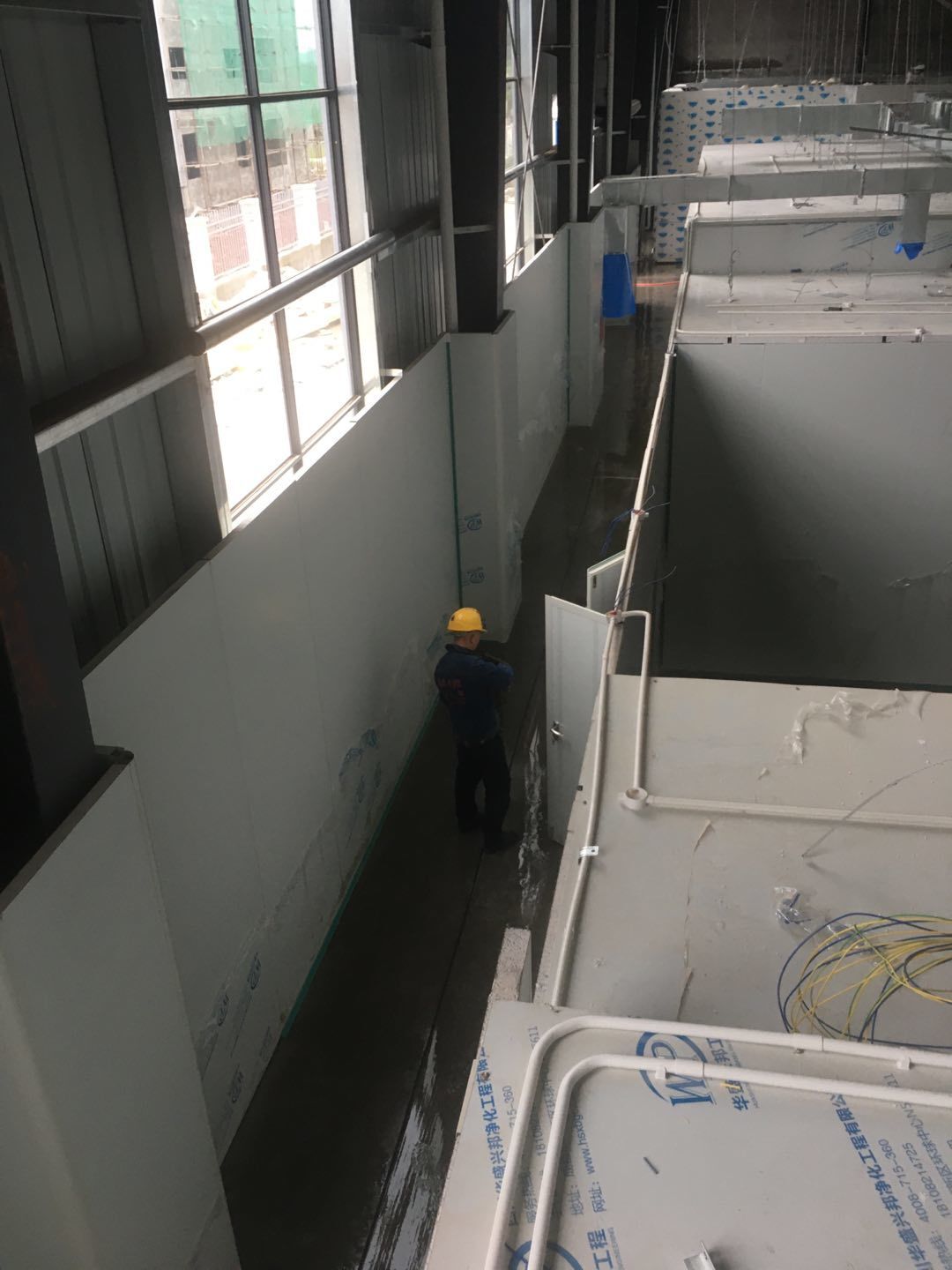

    彩钢顶板除预留外完成100%;门、窗、各完成100%;地坪固化处理完成90%圆狐及底座同时完成75%。水,电、完成90%。

  • 2020-10-16

    彩钢顶板除预留外完成90%,门、窗、各完成90%地坪固化处理,完成80%圆狐及底座同时完成65%电、完成70%

  • 2020-10-14

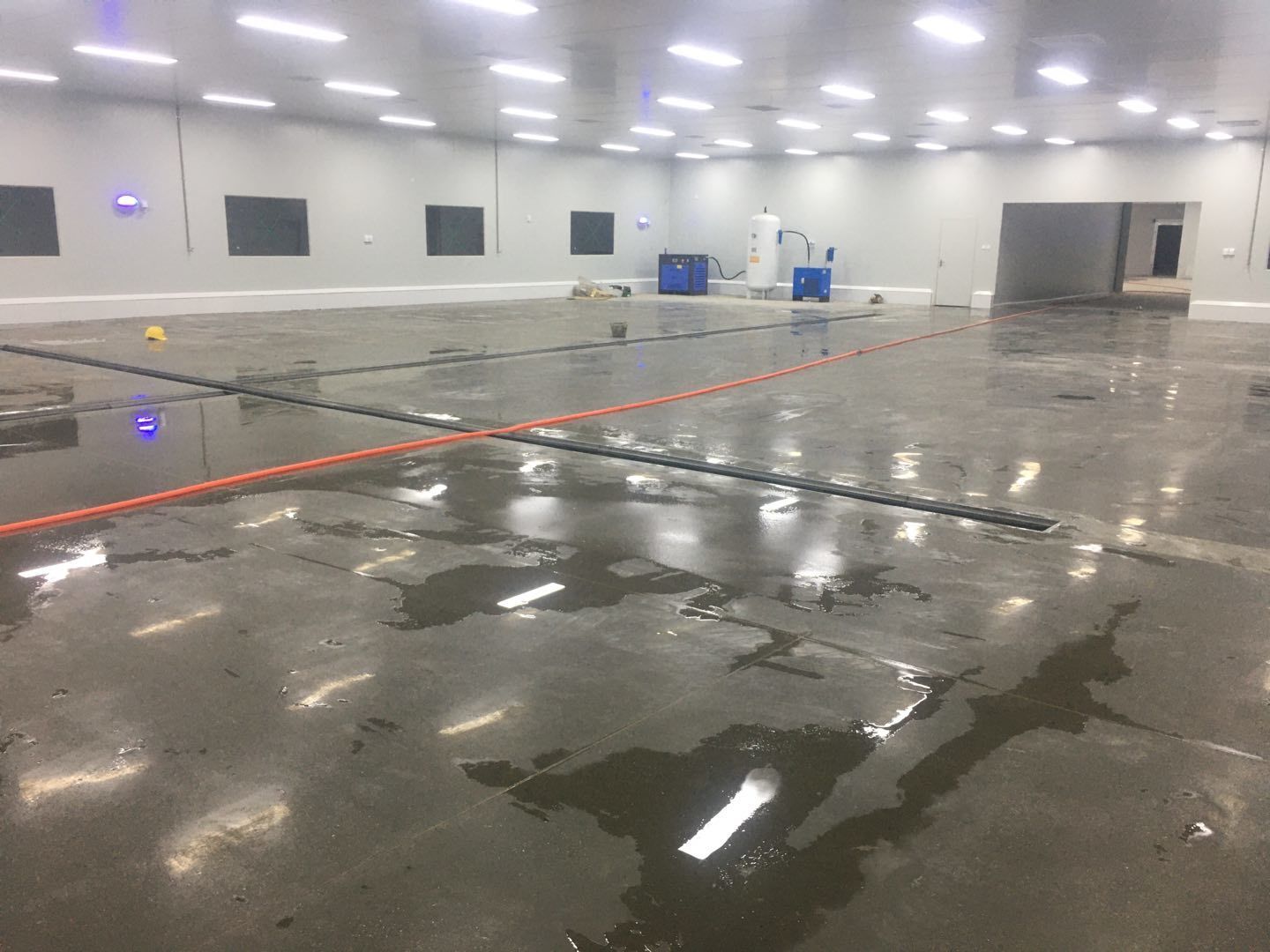

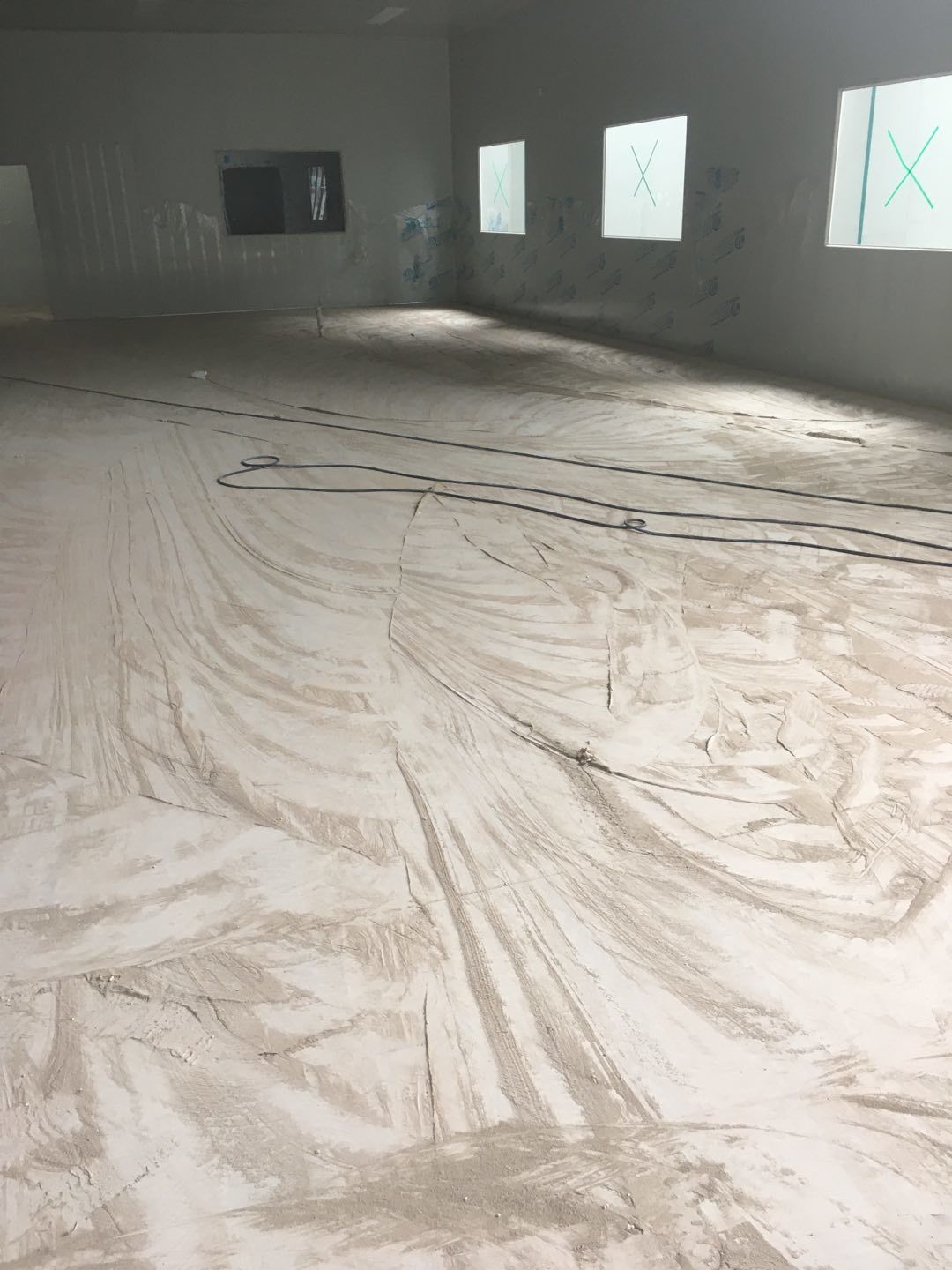

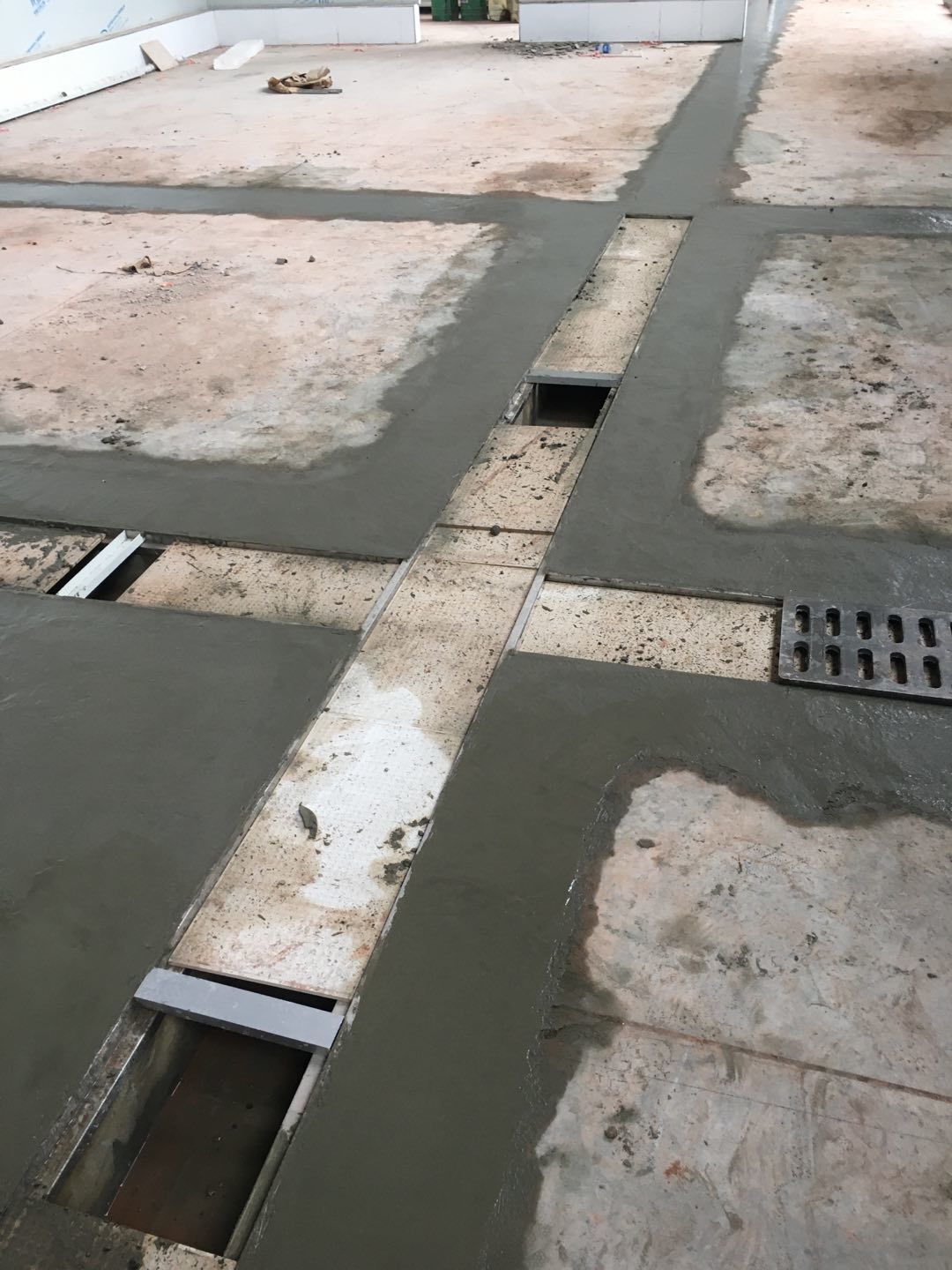

    固化地坪施工完成80%,水电除增项外施工完成75%

  • 2020-10-12

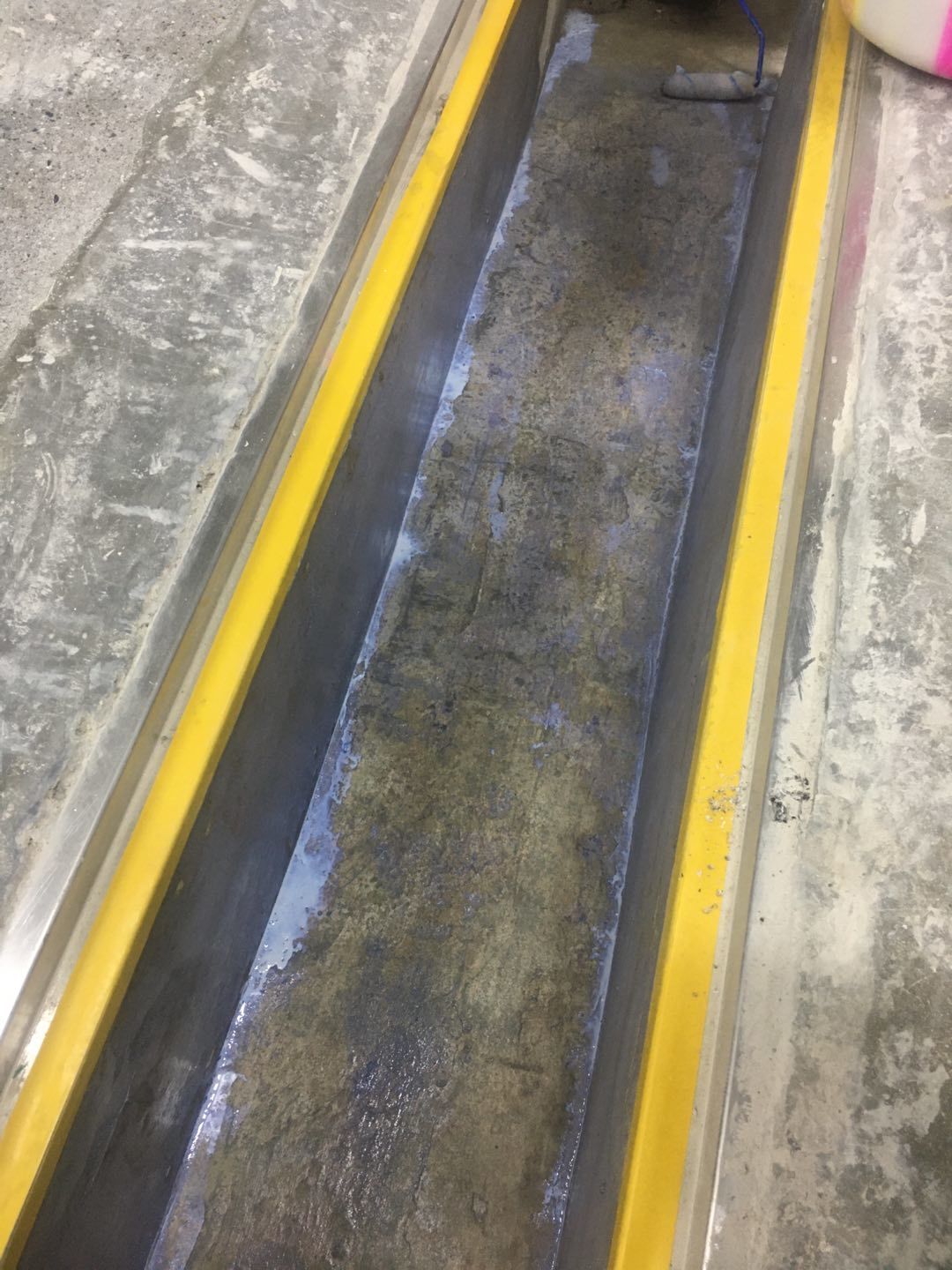

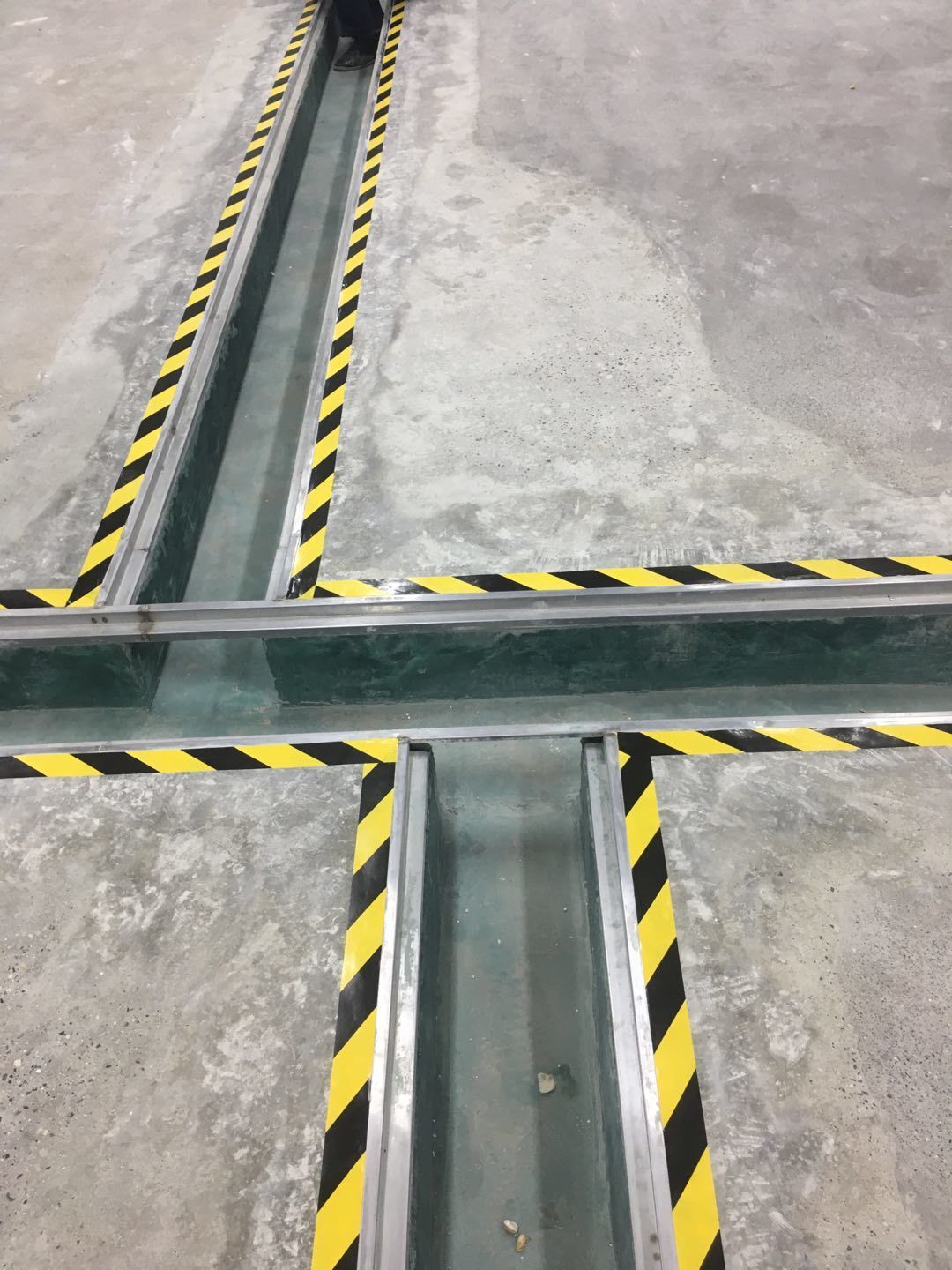

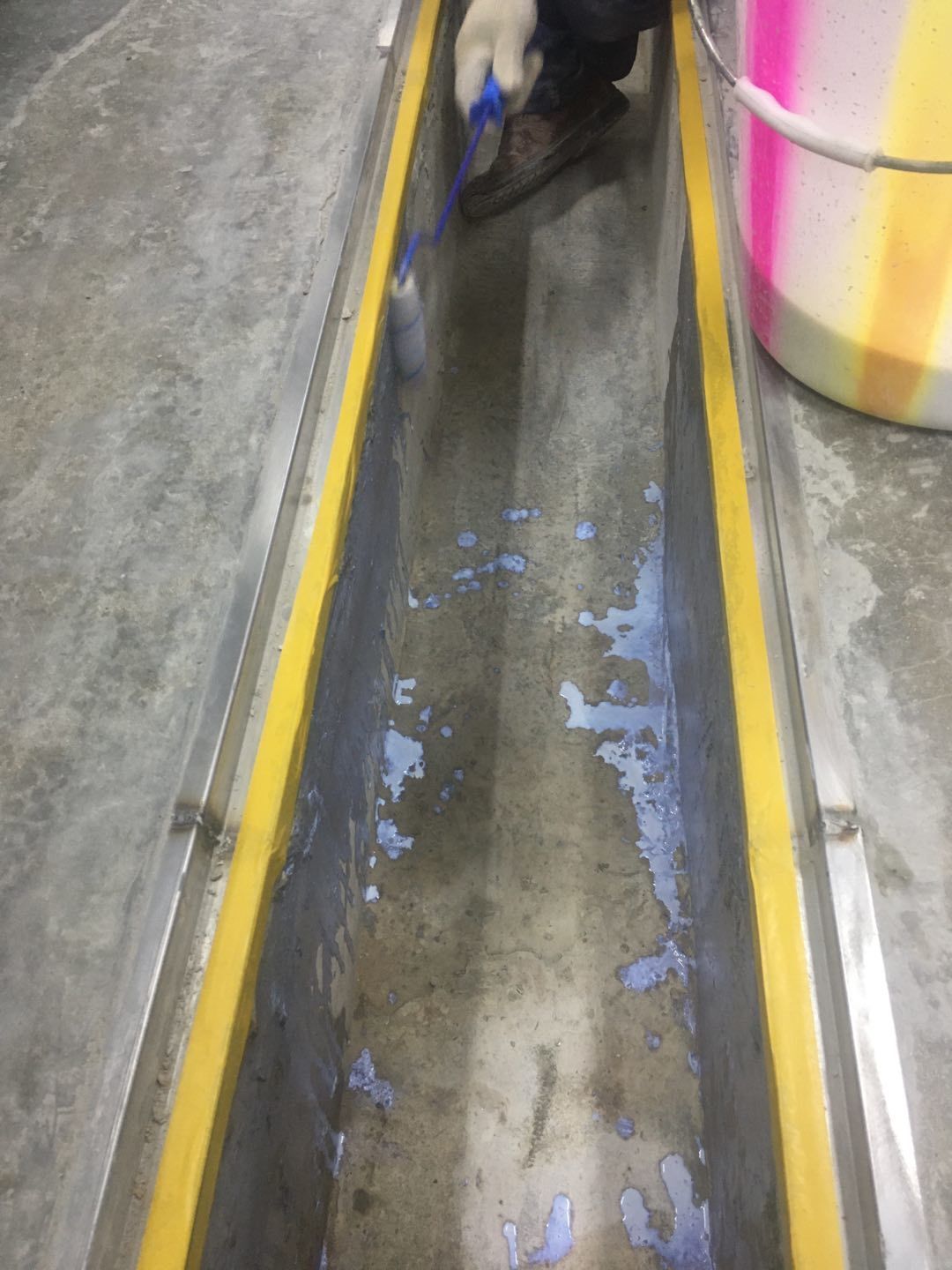

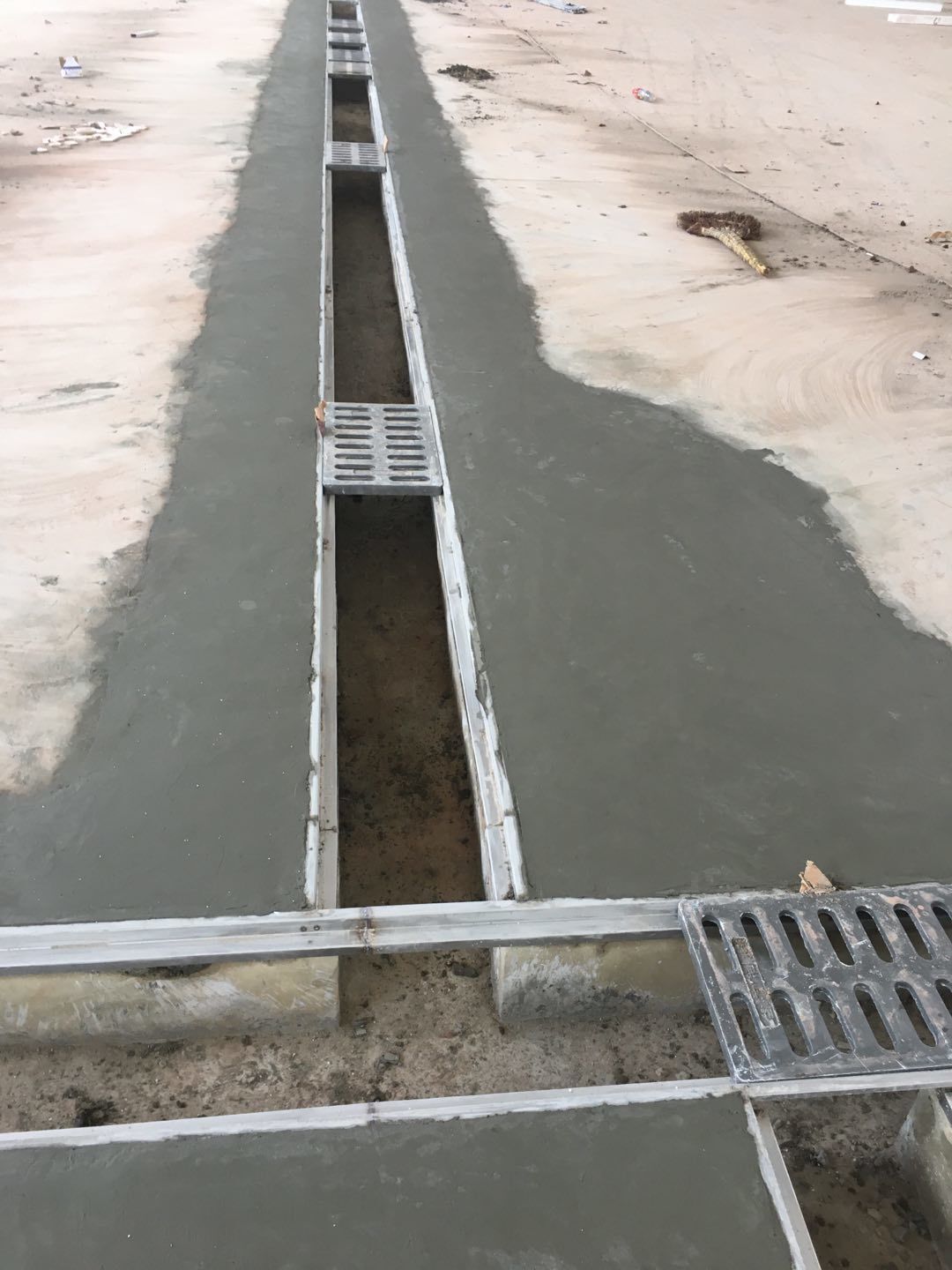

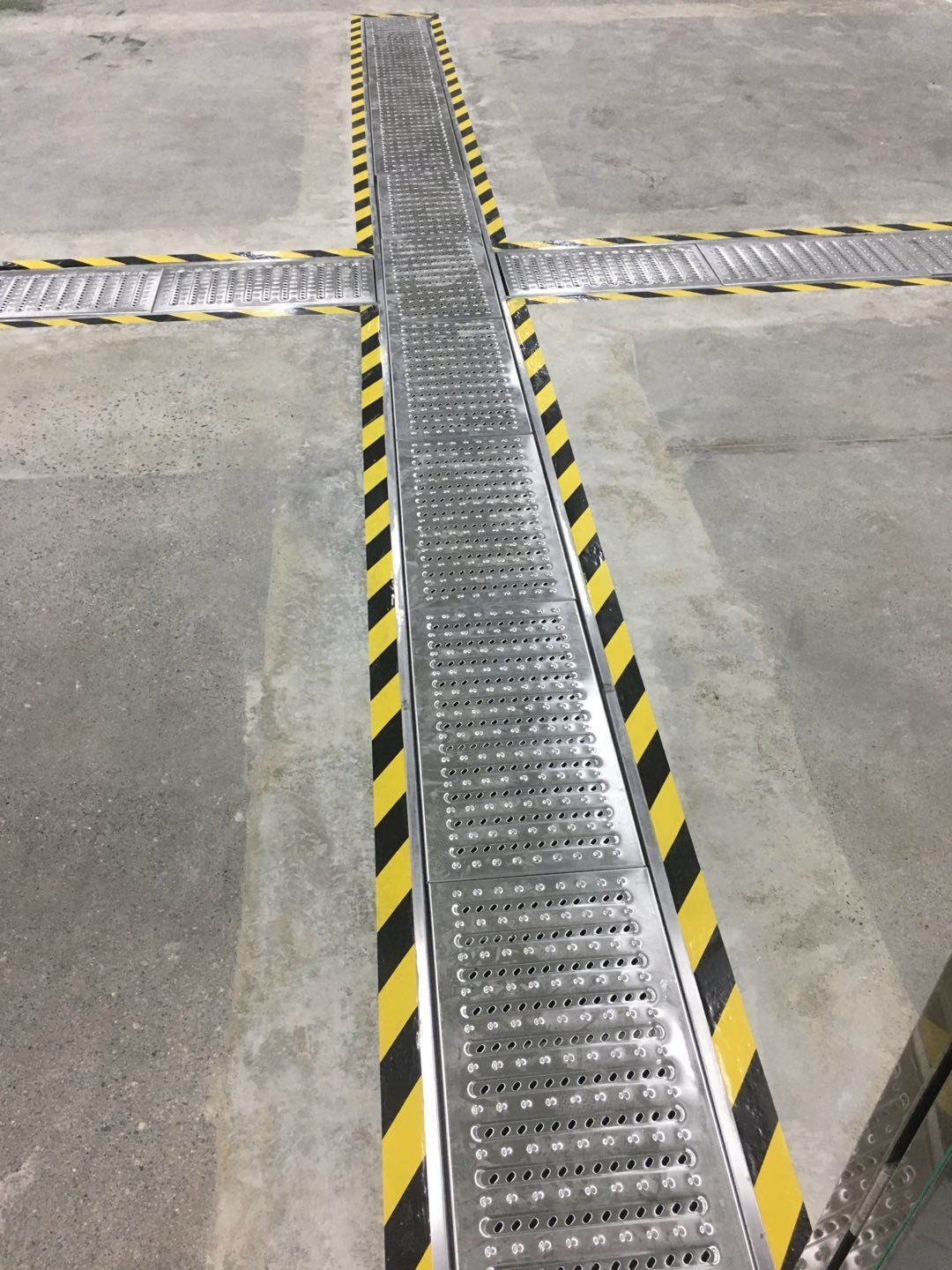

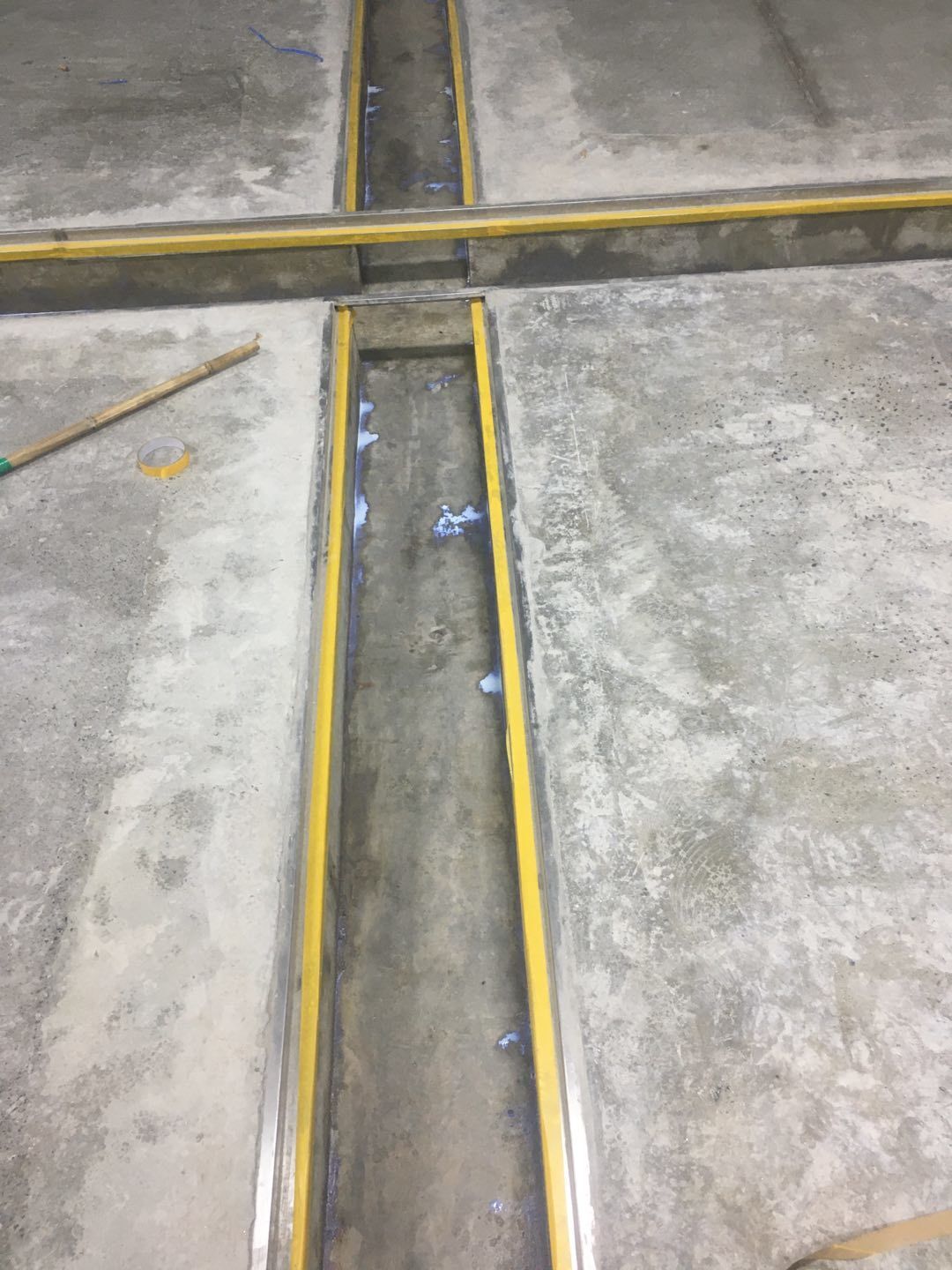

    固化地坪处理完成75%,水电完成70

  • 2020-10-09

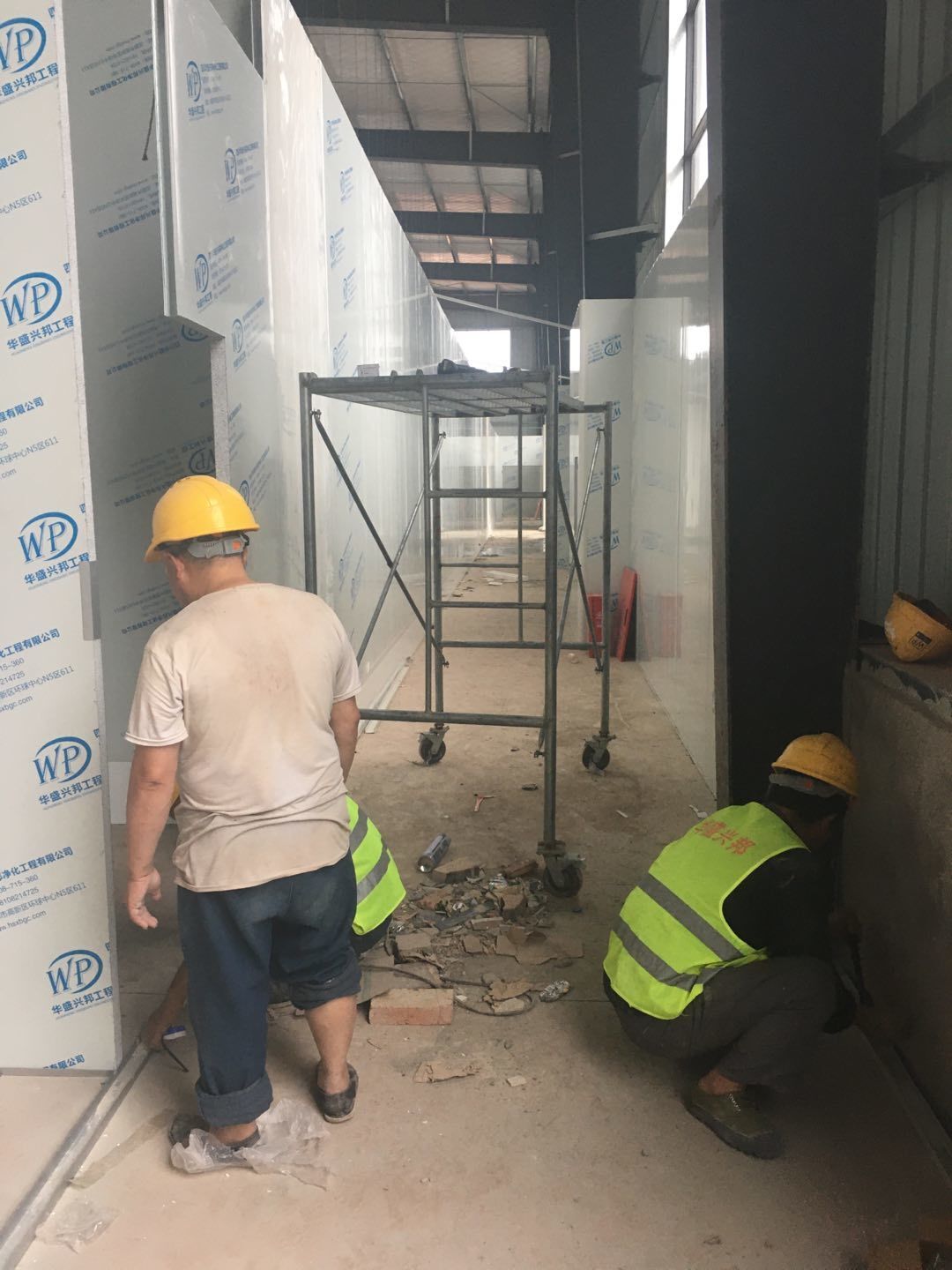

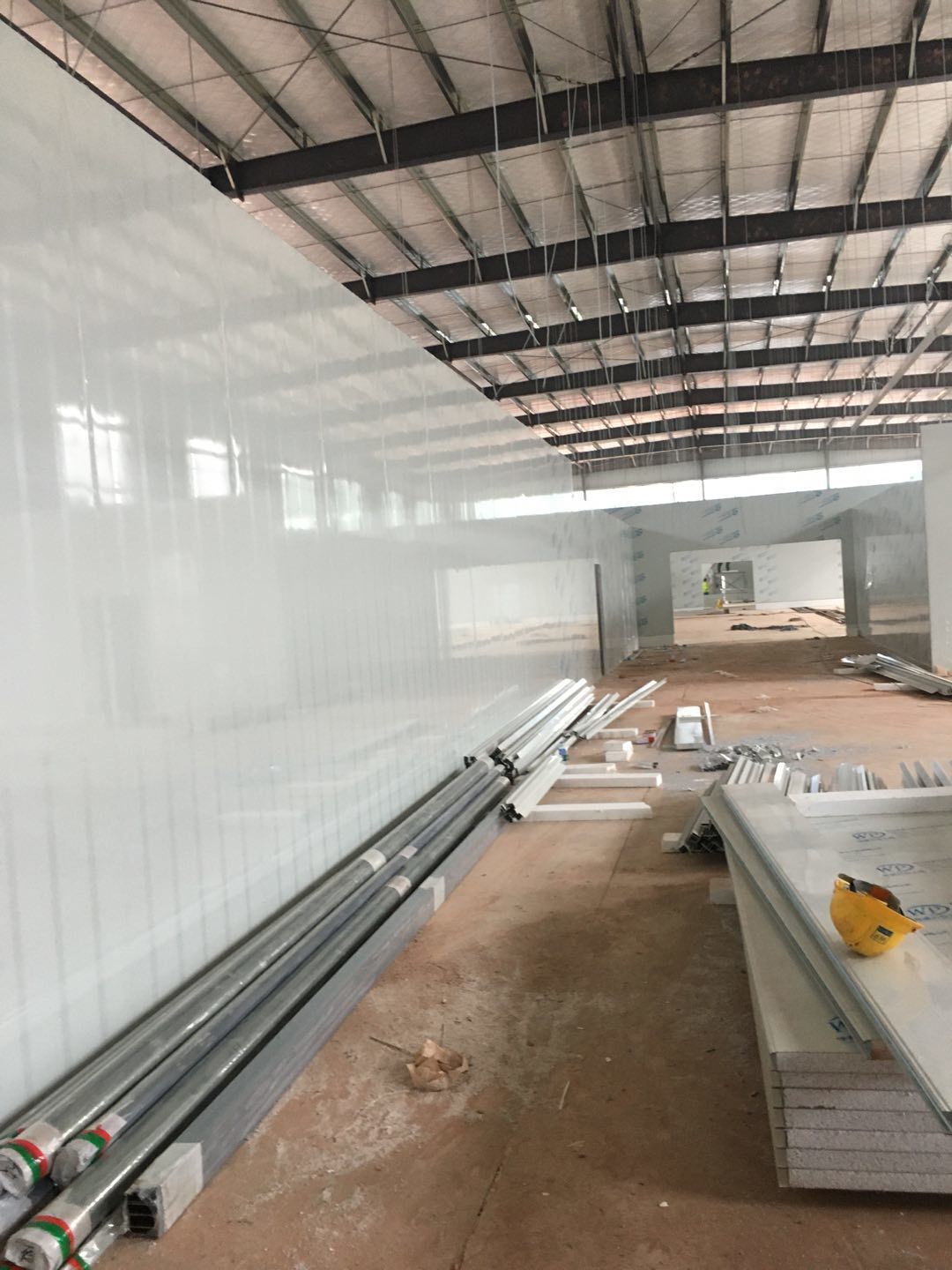

    固化地坪完成60%,水、电完成65%

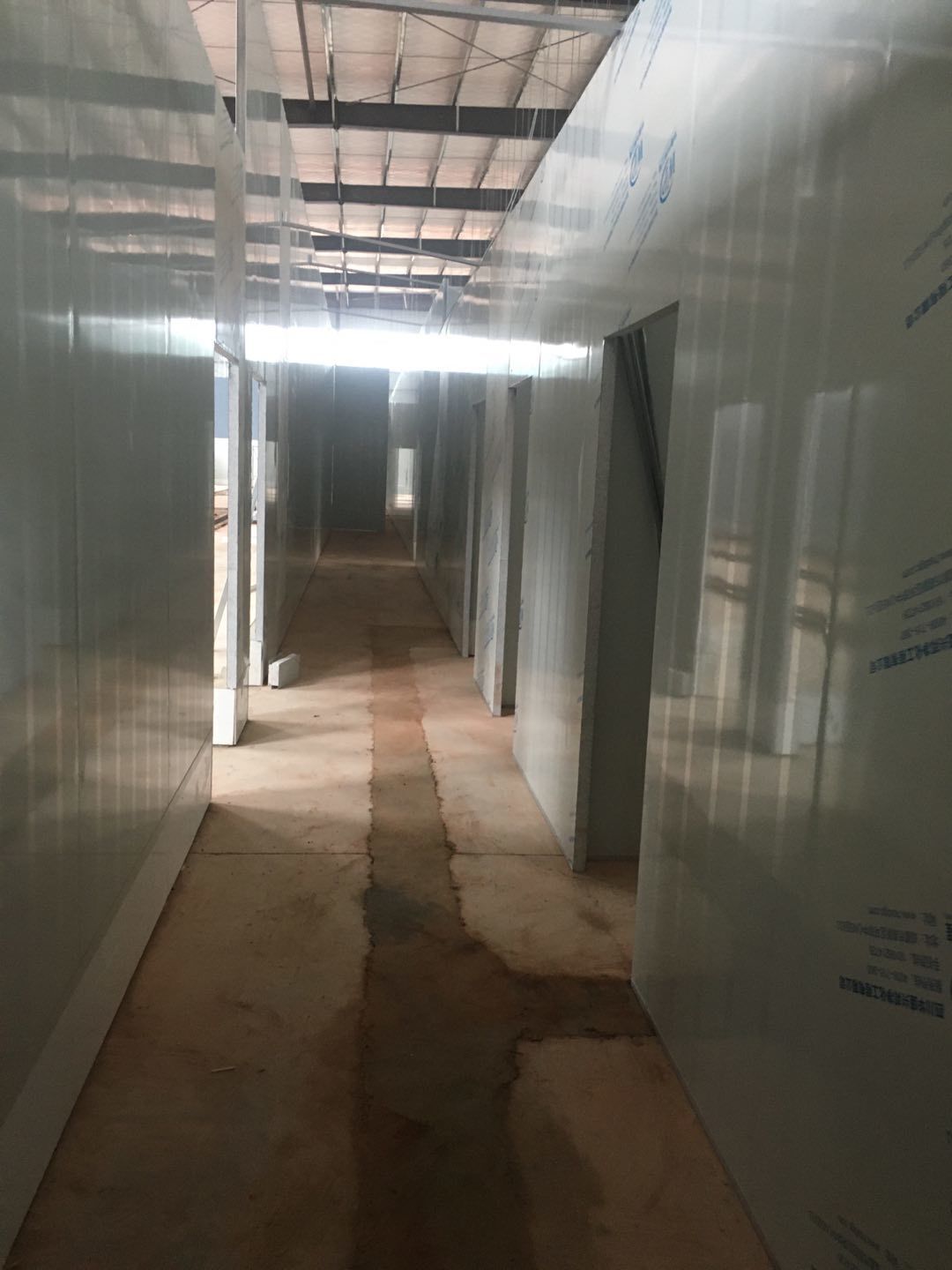

  • 2020-10-09

    彩钢顶板除预留外完成95%门、窗、各完成70%,地坪固化处理,完成50%圆狐及底座同时完成70%电、完成60%

  • 2020-10-09

    水电完成60%,彩钢顶板完成85%

  • 2020-09-29

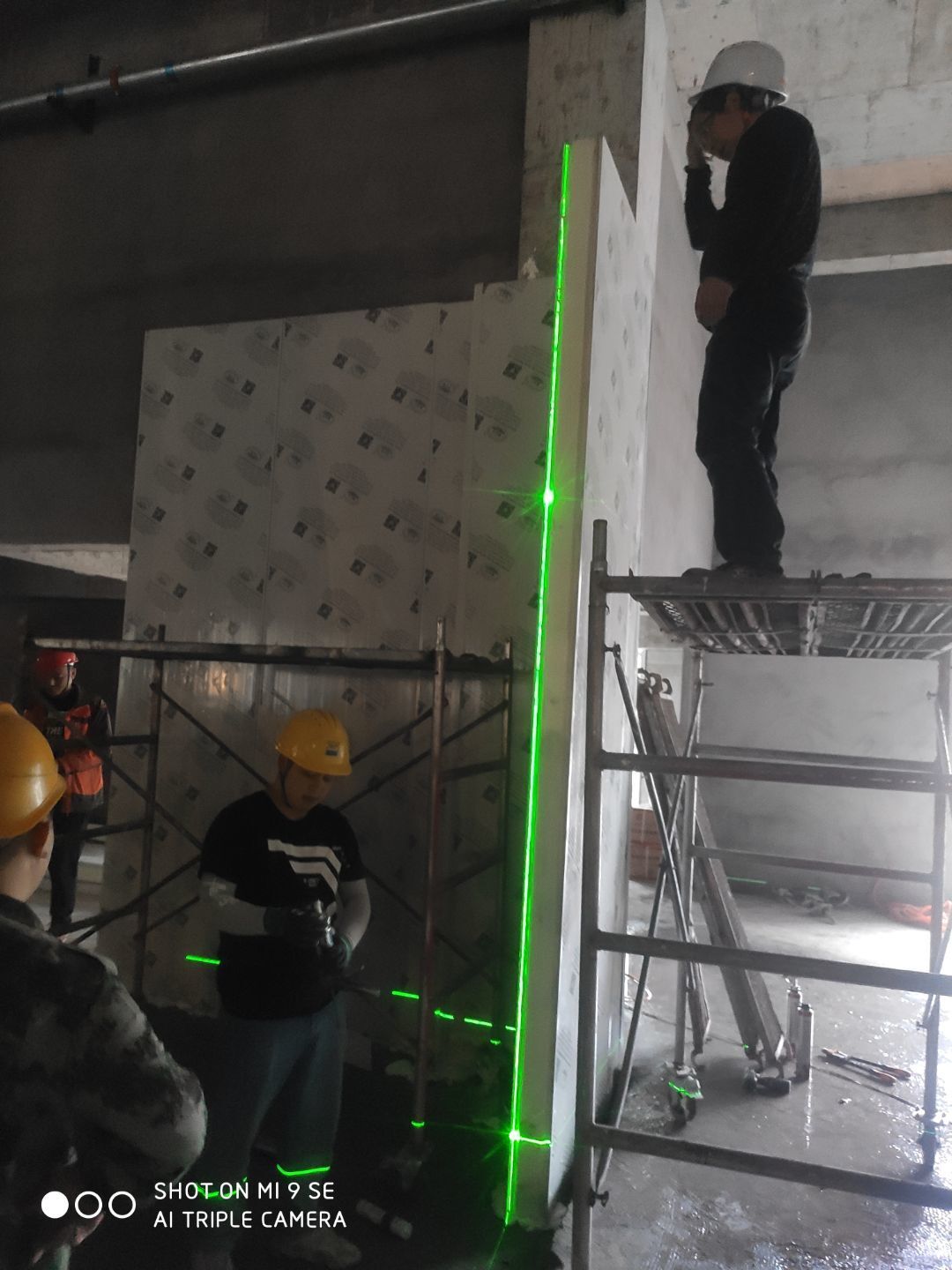

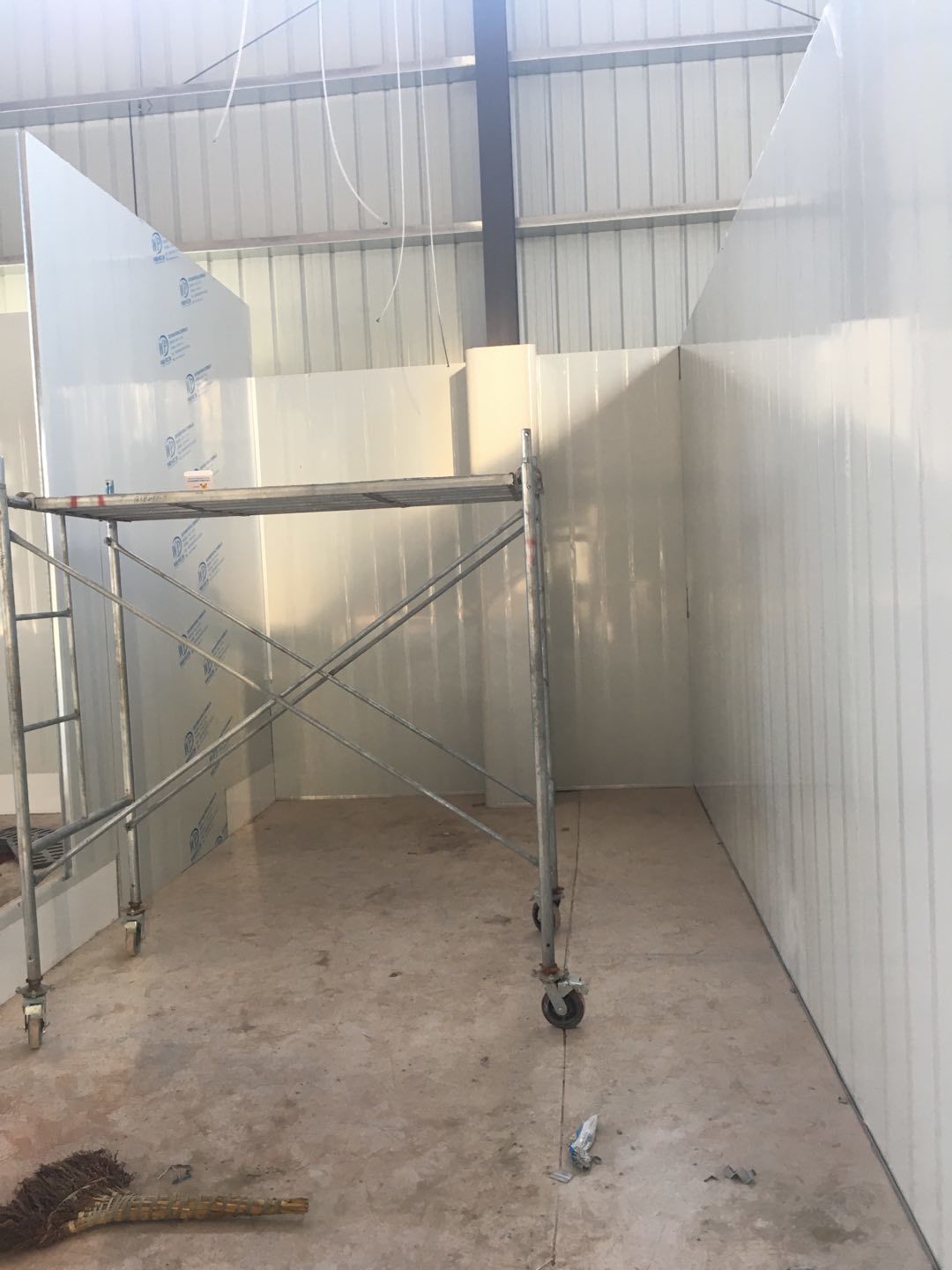

    固化地坪施工,门窗,水,电施工,彩钢顶板施工,墙体圆弧施工

  • 2020-09-25

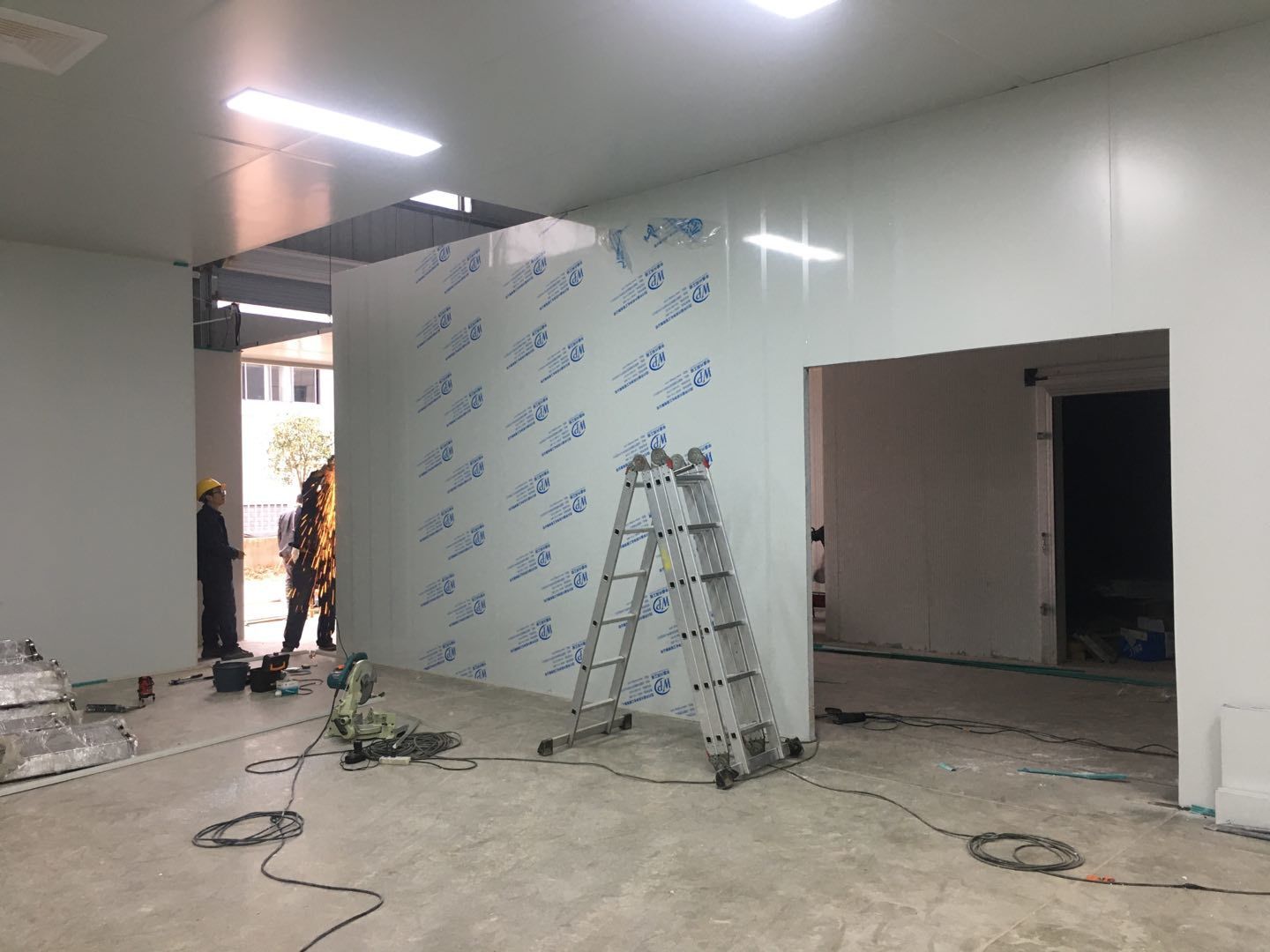

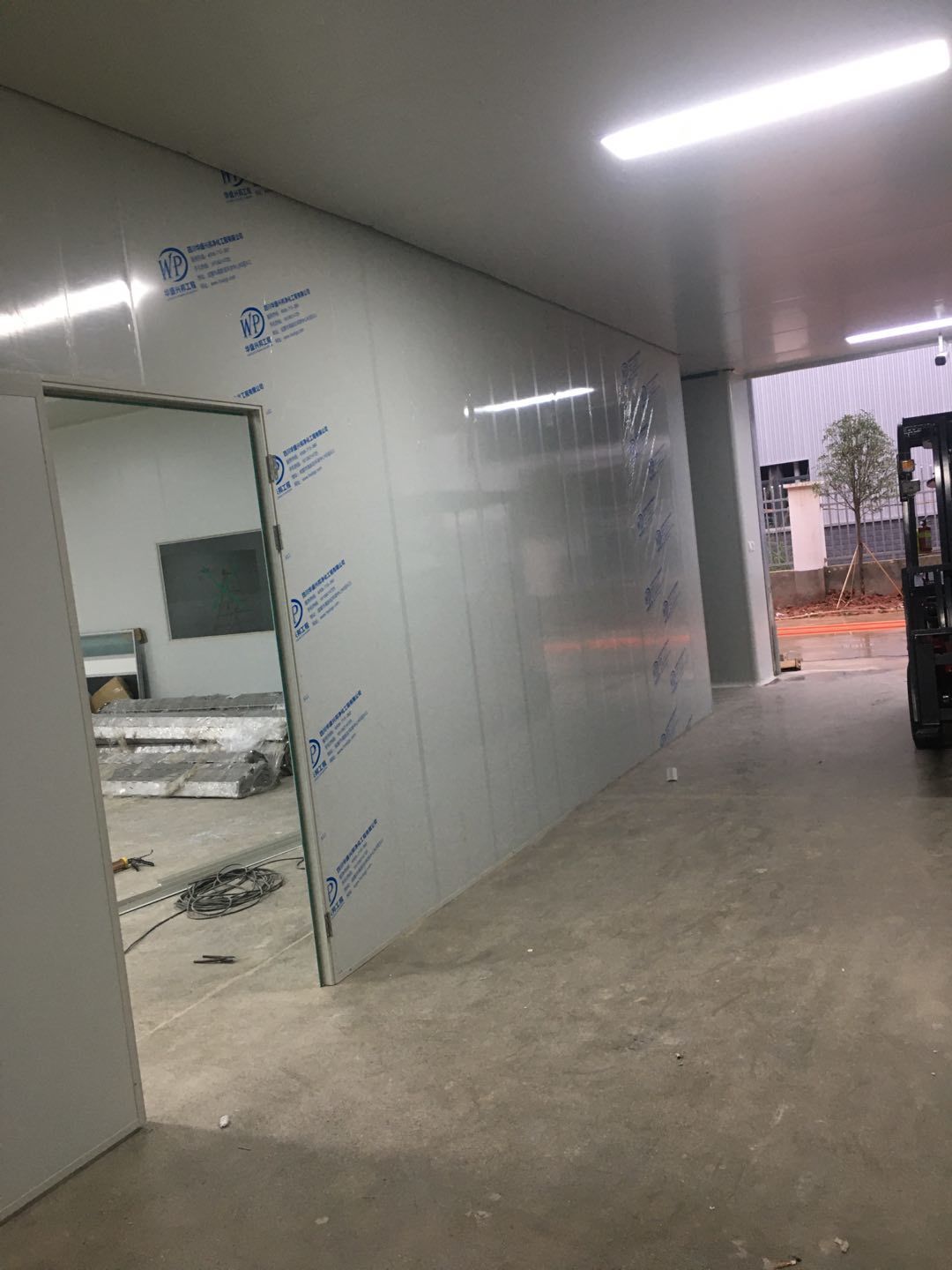

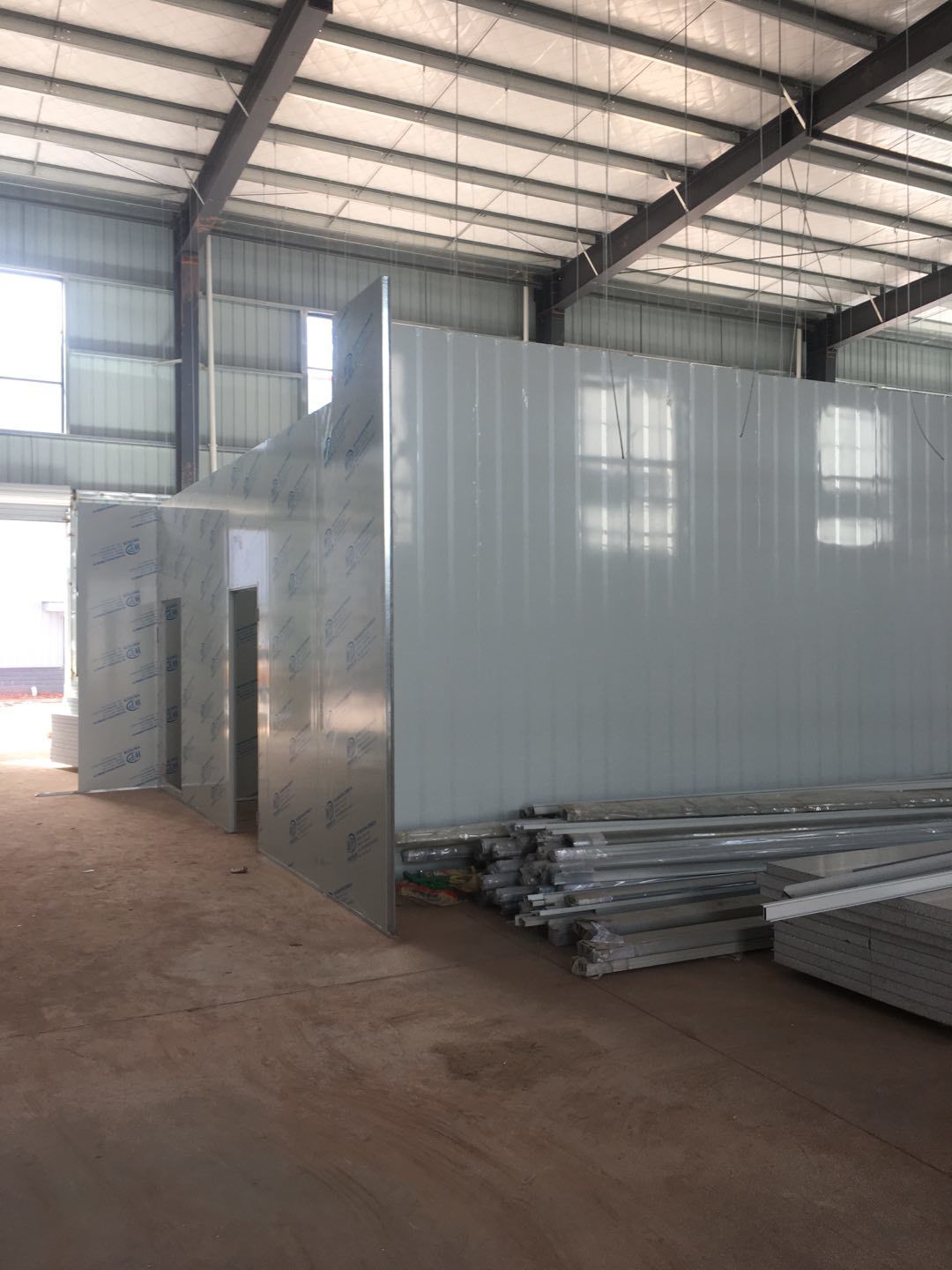

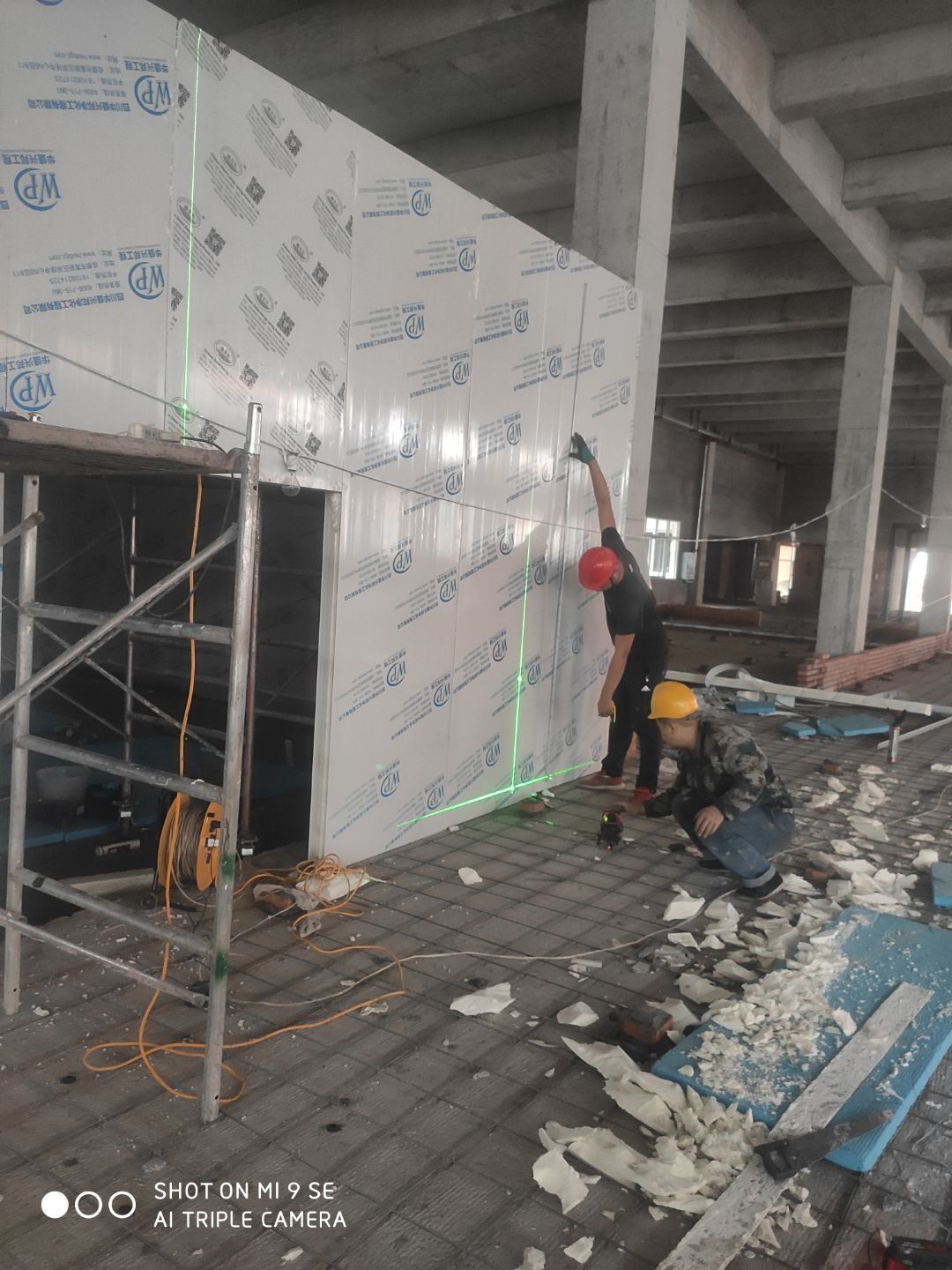

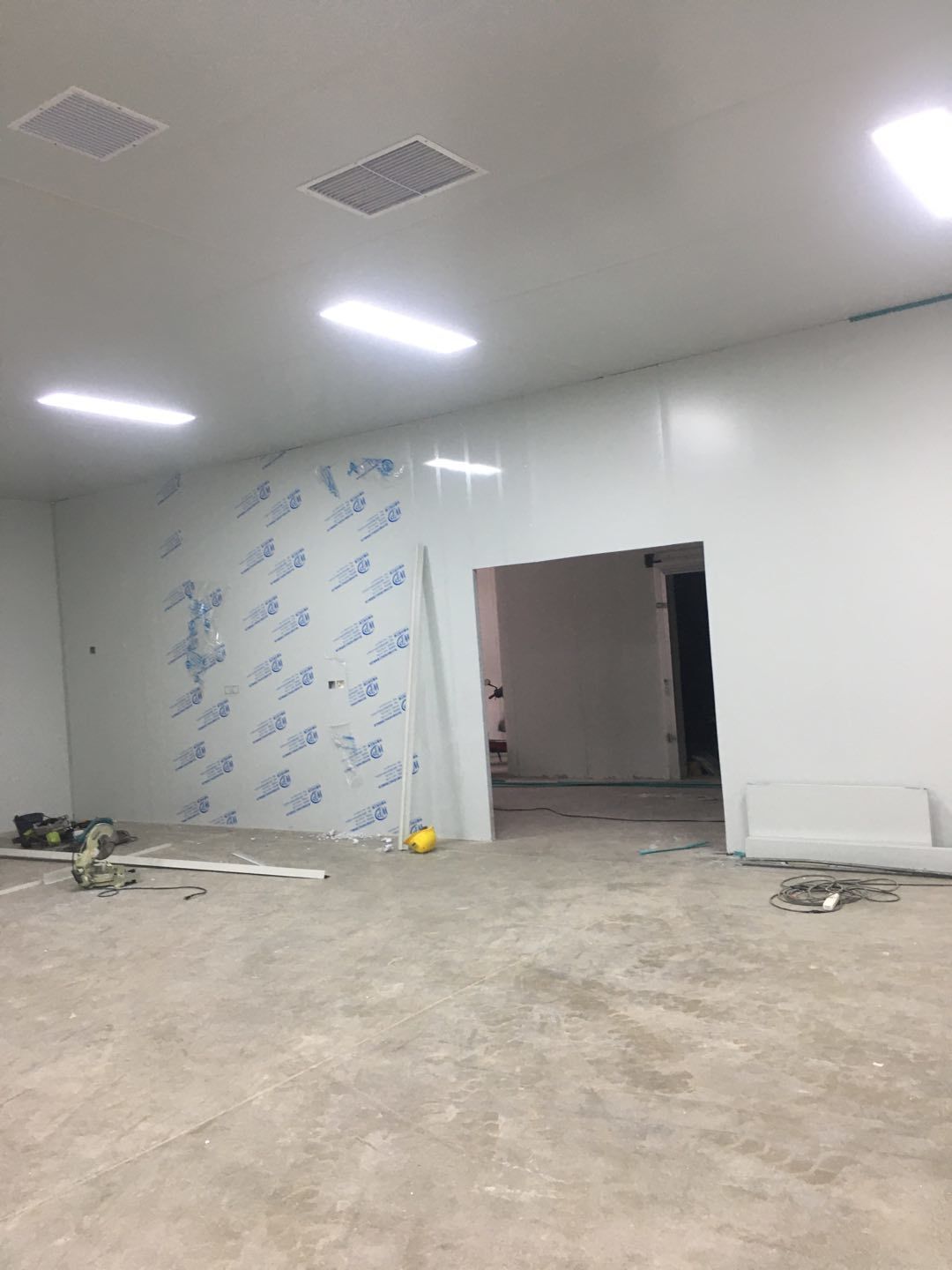

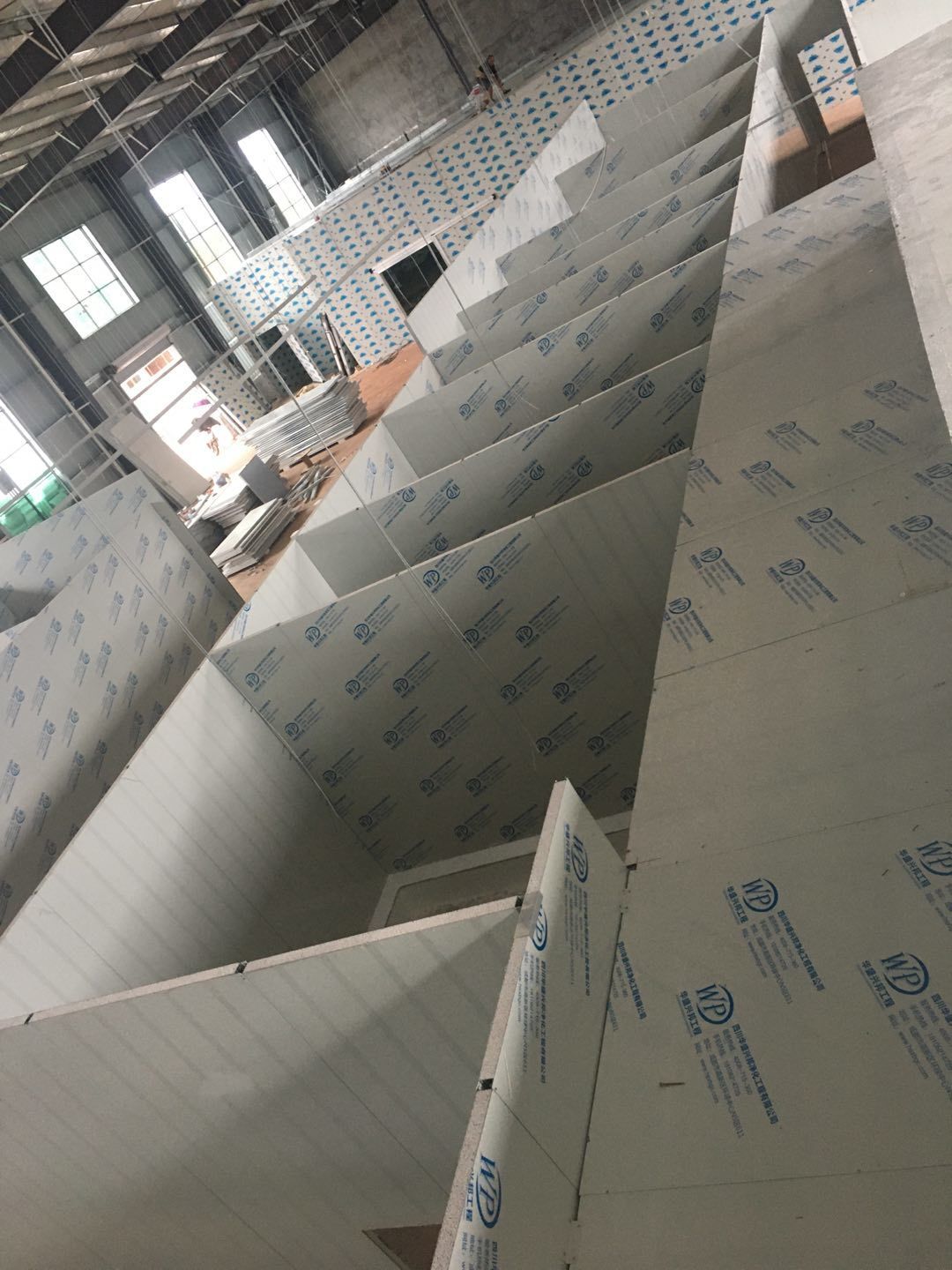

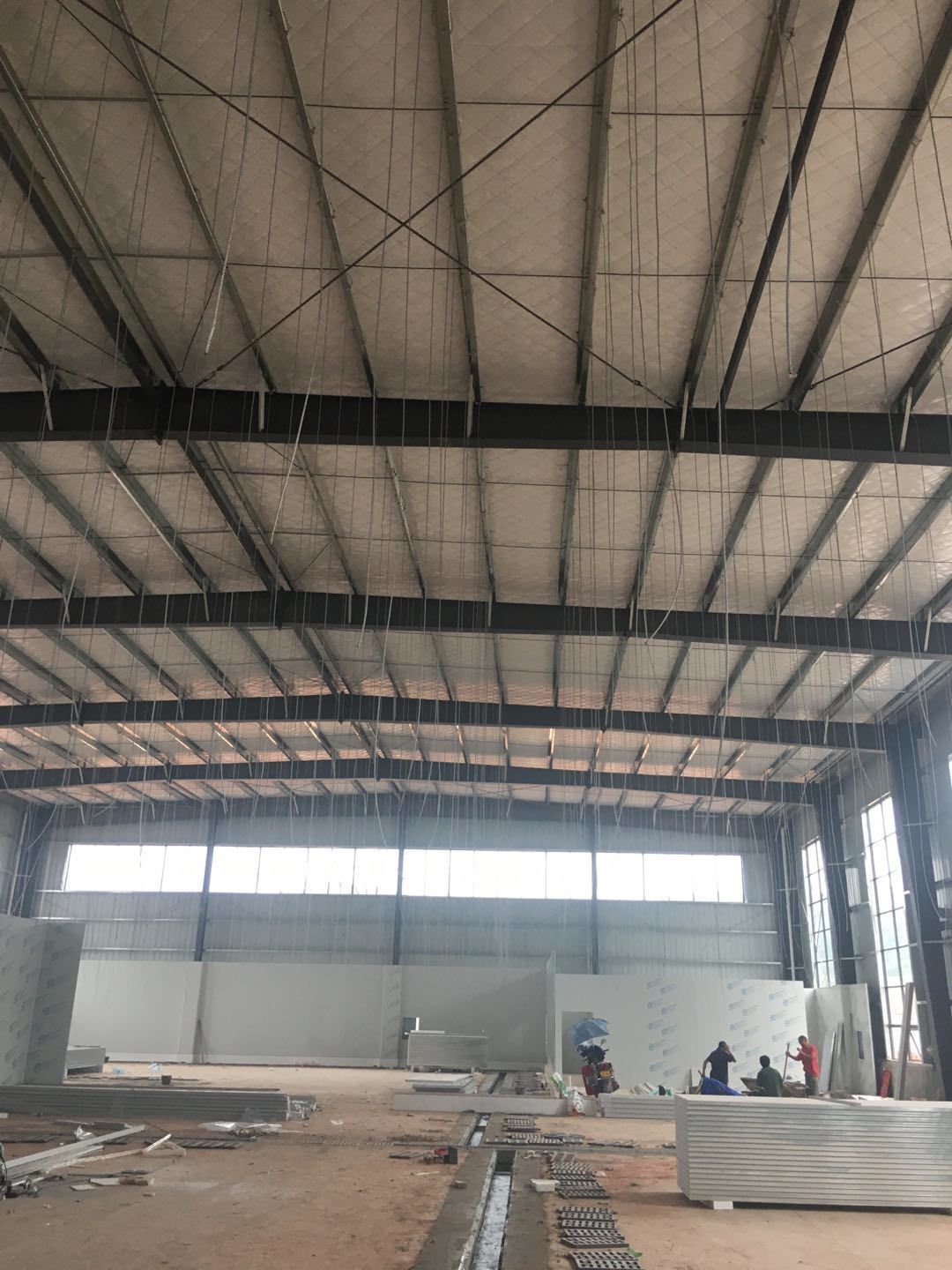

    墙板除预留区域施工,彩钢顶板施工,挡水墙施工,排水沟施工

  • 2020-09-22

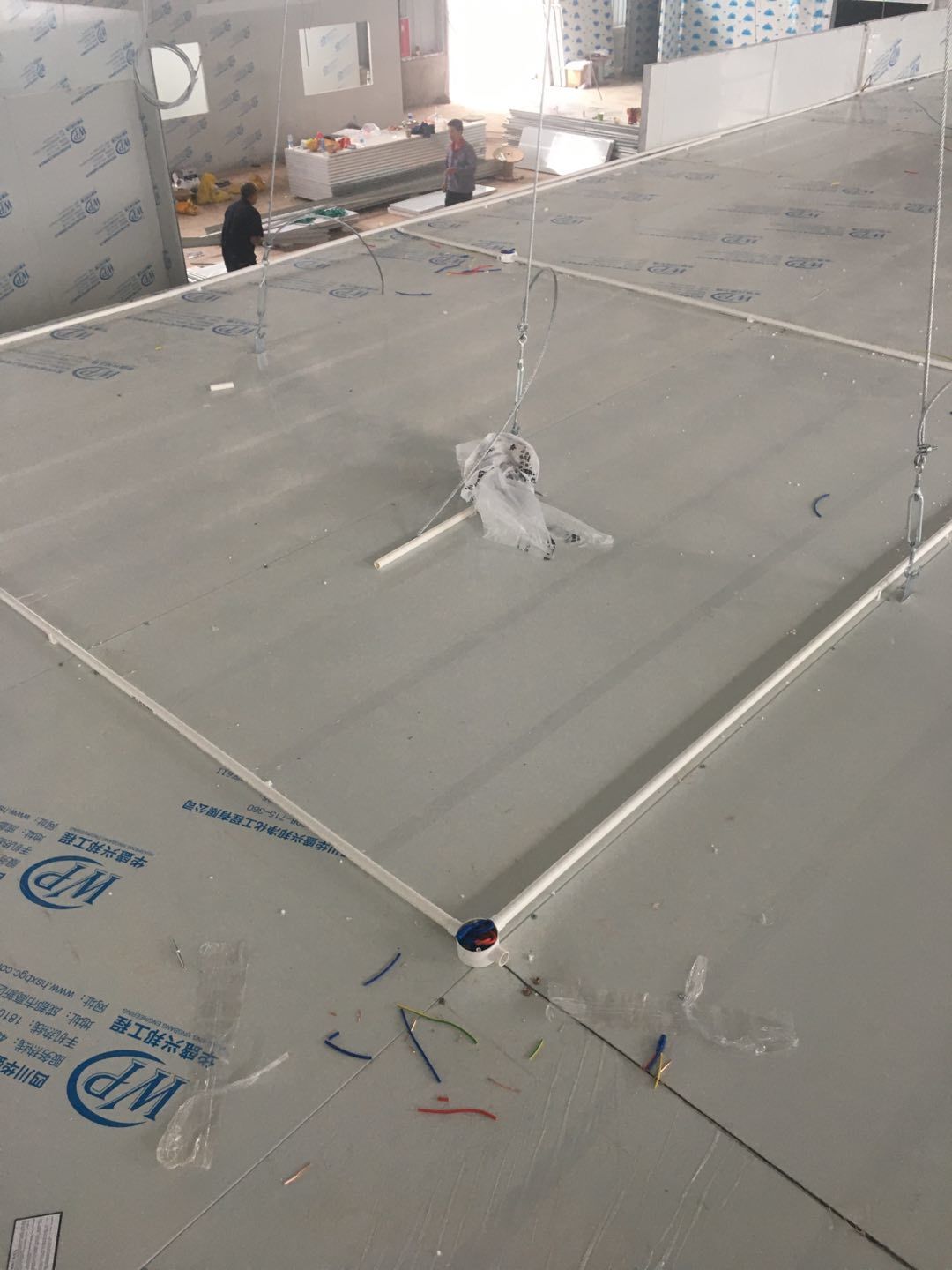

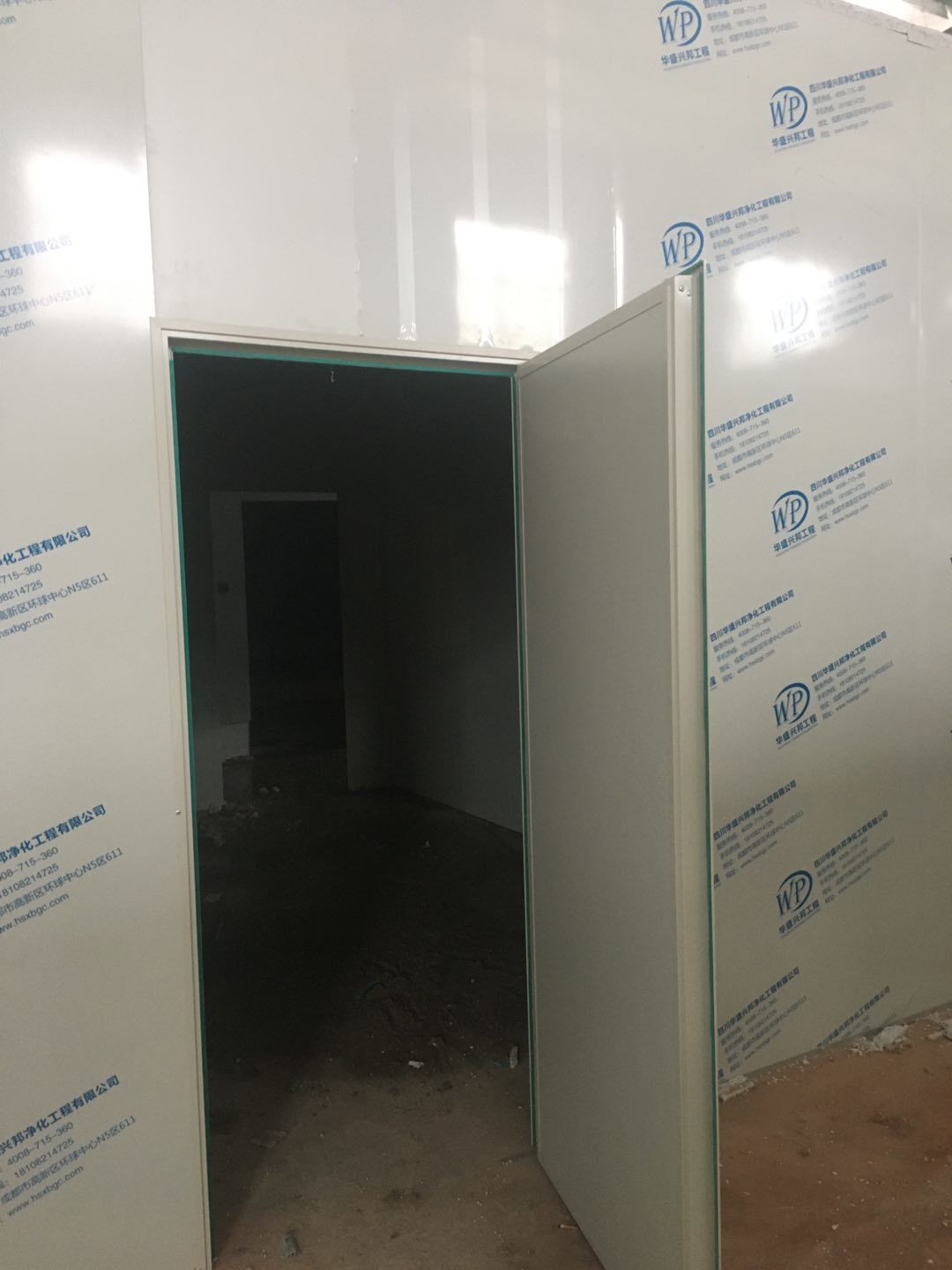

    车间隔断施工,顶板安装

  • 2020-09-21

    排水沟施工,车间墙板隔断施工

  • 2020-09-16

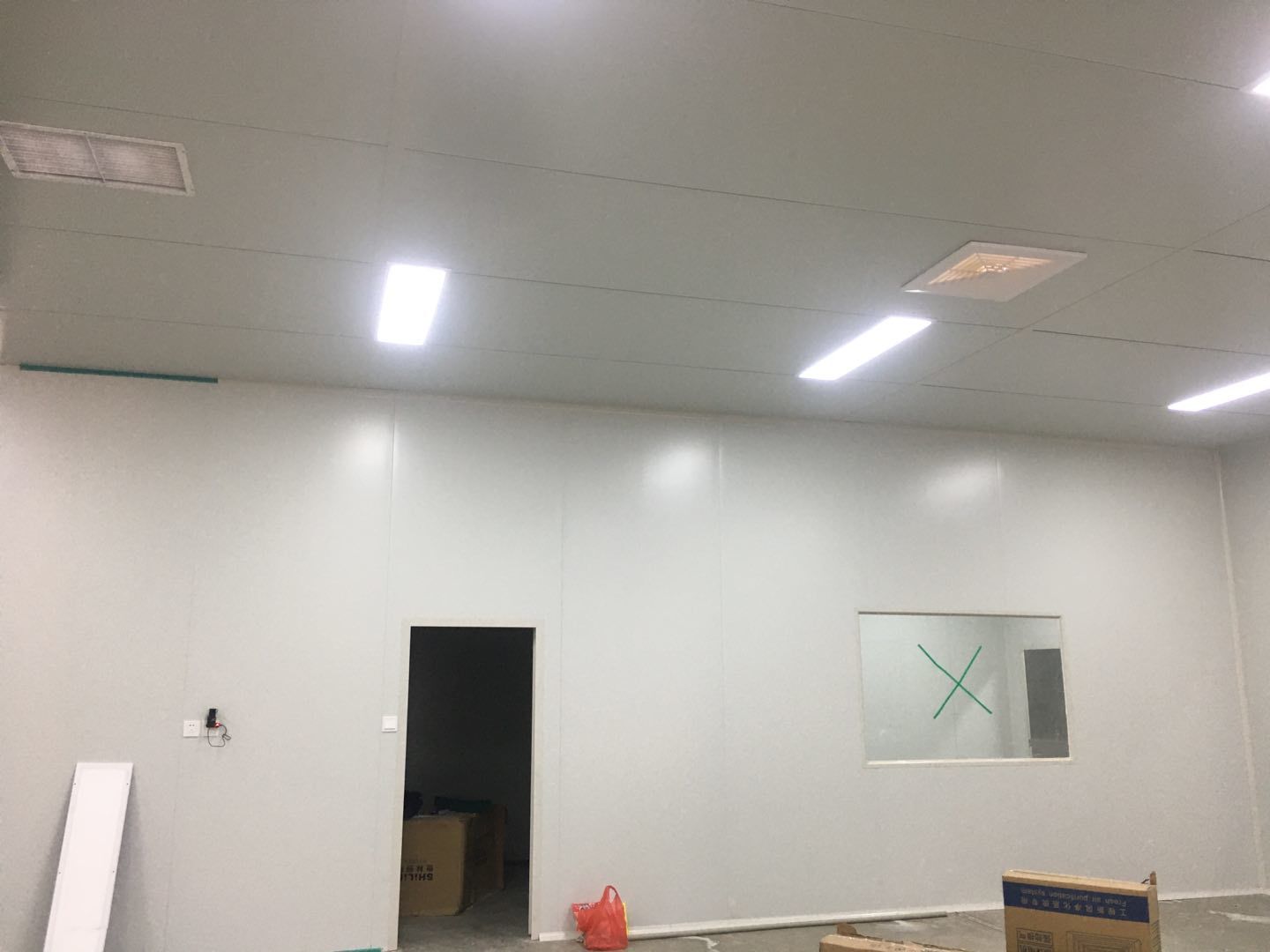

    车间墙板施工,顶板施工

  • 2020-09-16

    车间墙板施工,顶板施工

  • 2020-09-14

    车间隔断施工,门洞施工

  • 2020-09-14

    车间隔断施工
