开工日期:2020-10-02

华盛兴邦承接达州哈笼包子厂房设计,厂房装修工程,车间装修面积4400平方米。建厂咨询热线:181-0821-4725

浏览
查看更多

工程进度

  • 2021-03-26

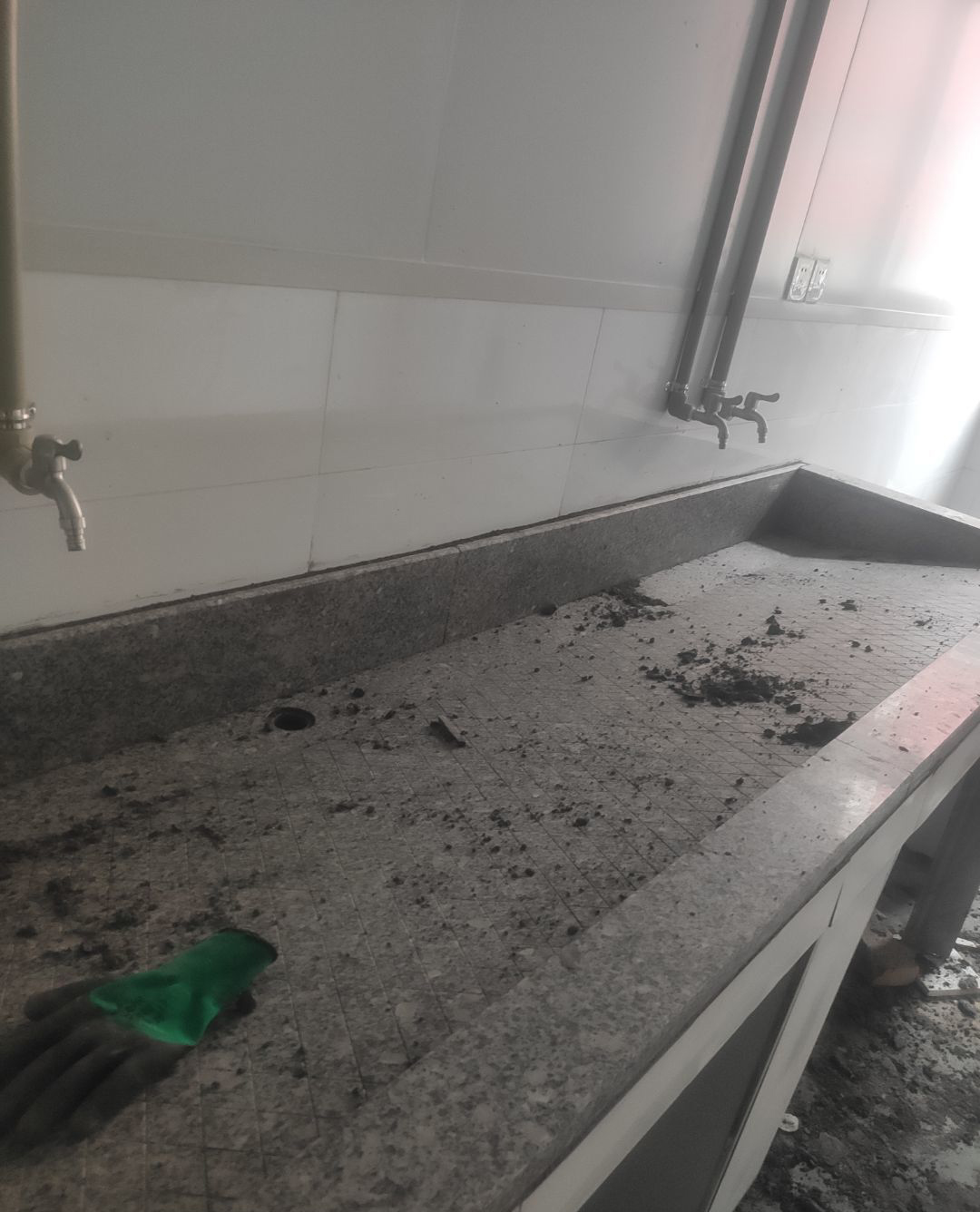

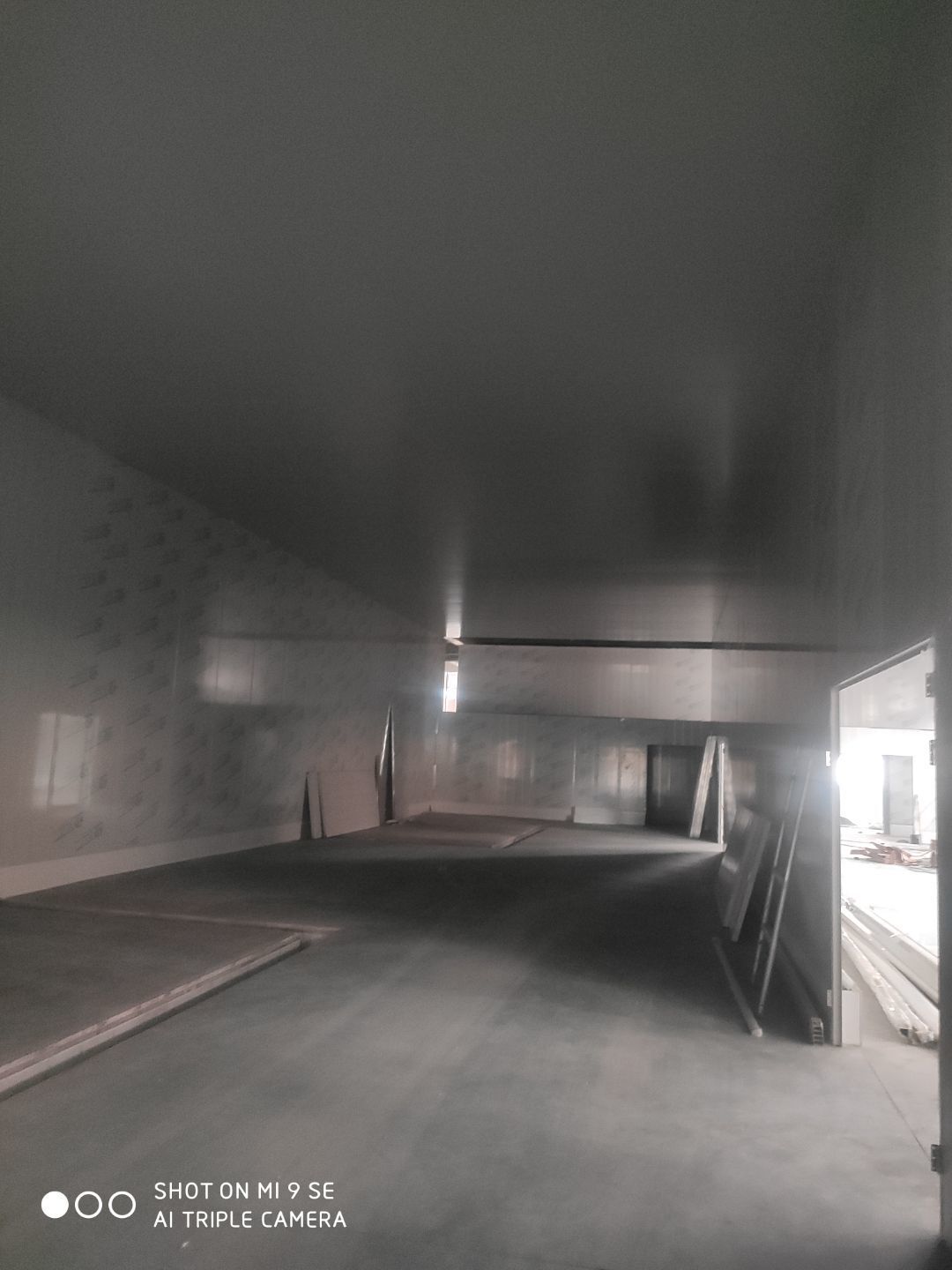

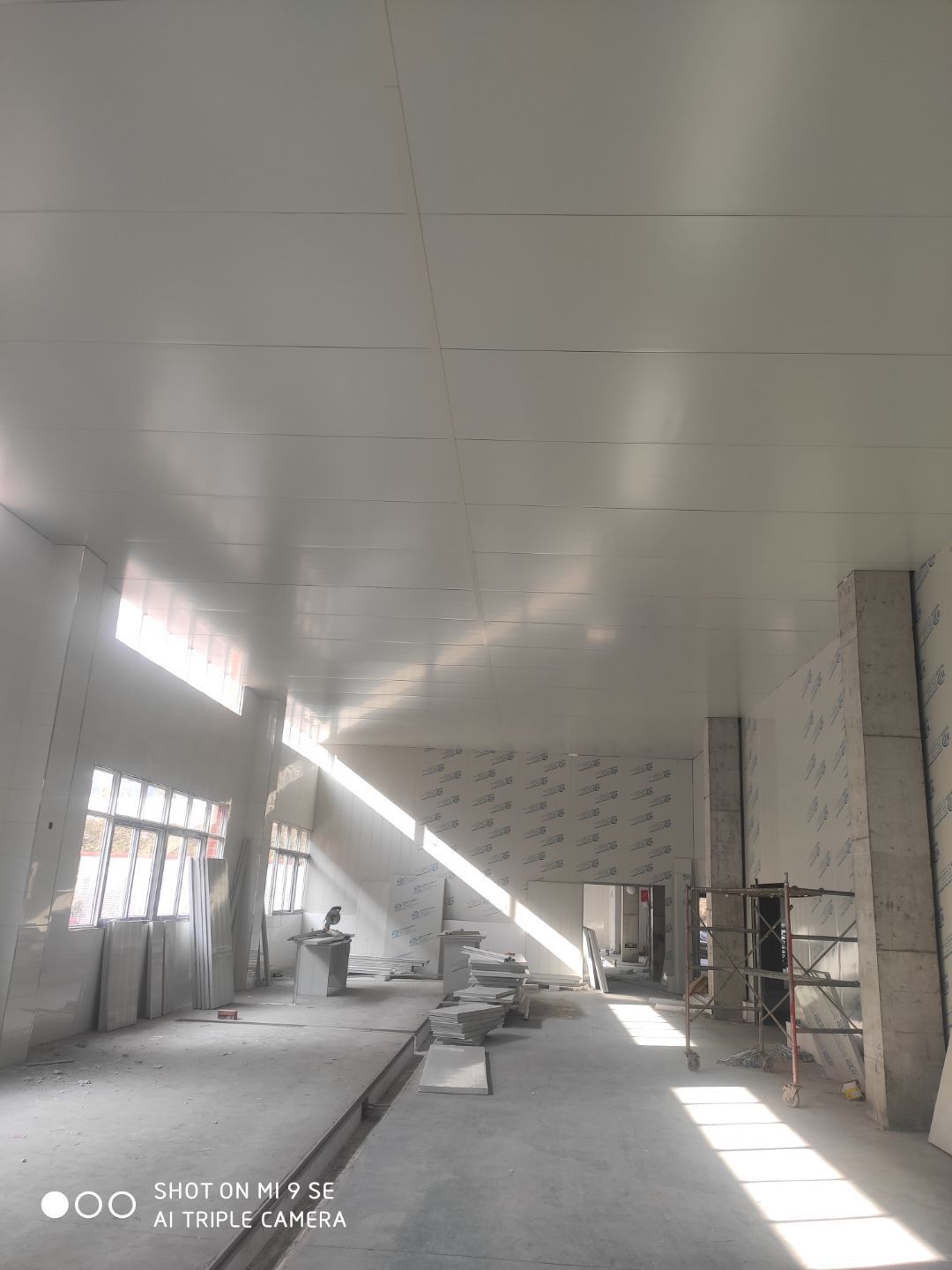

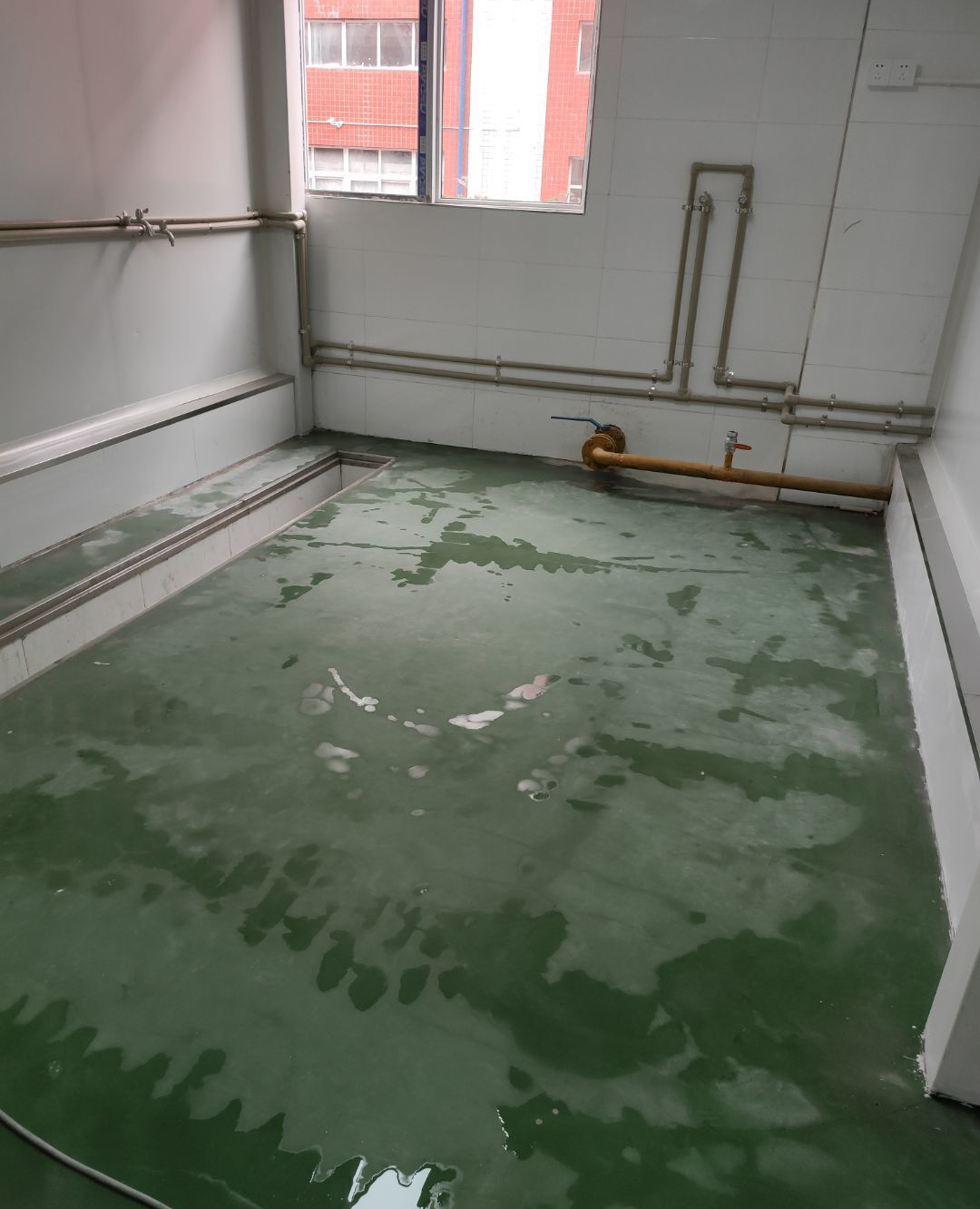

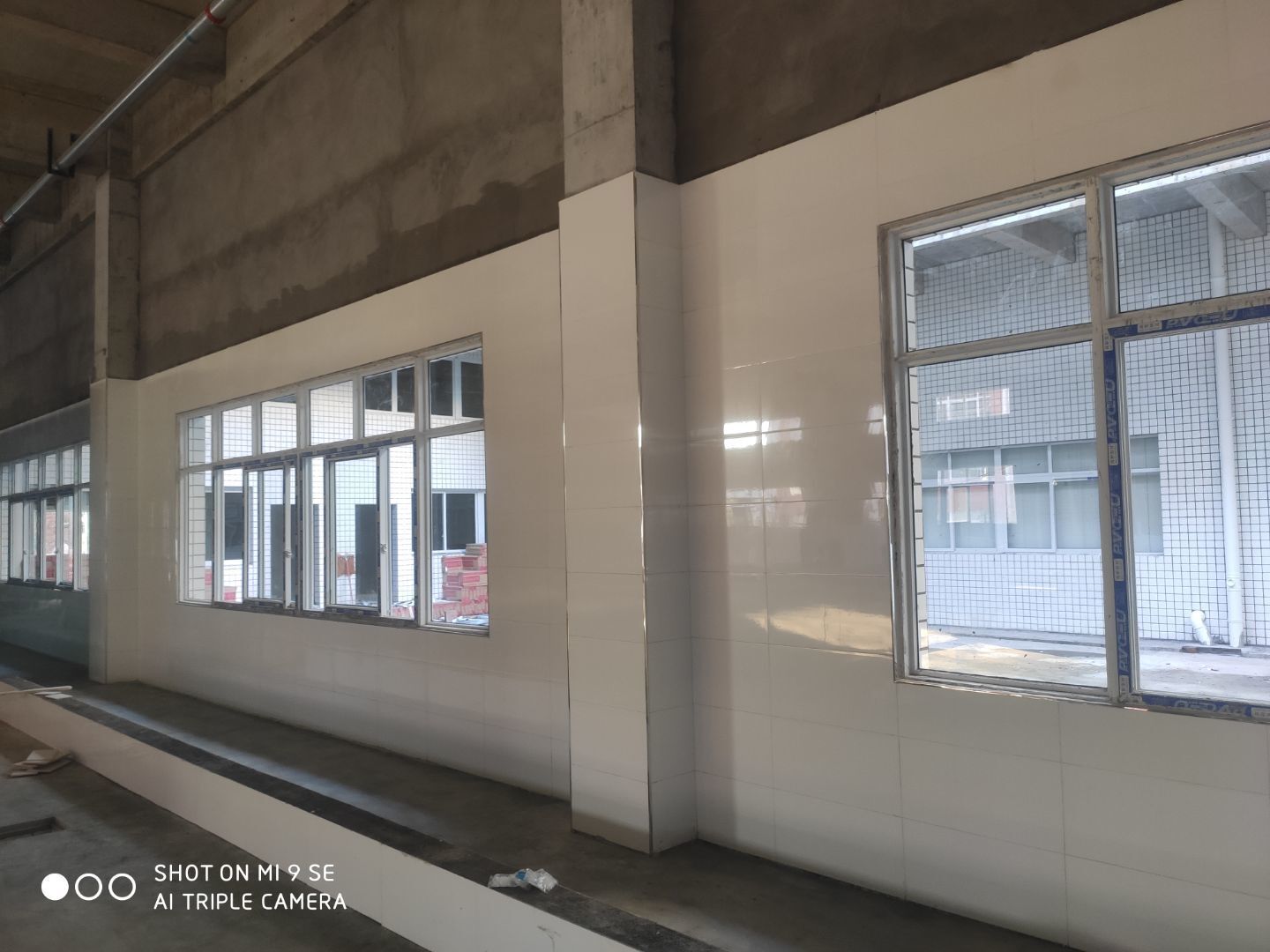

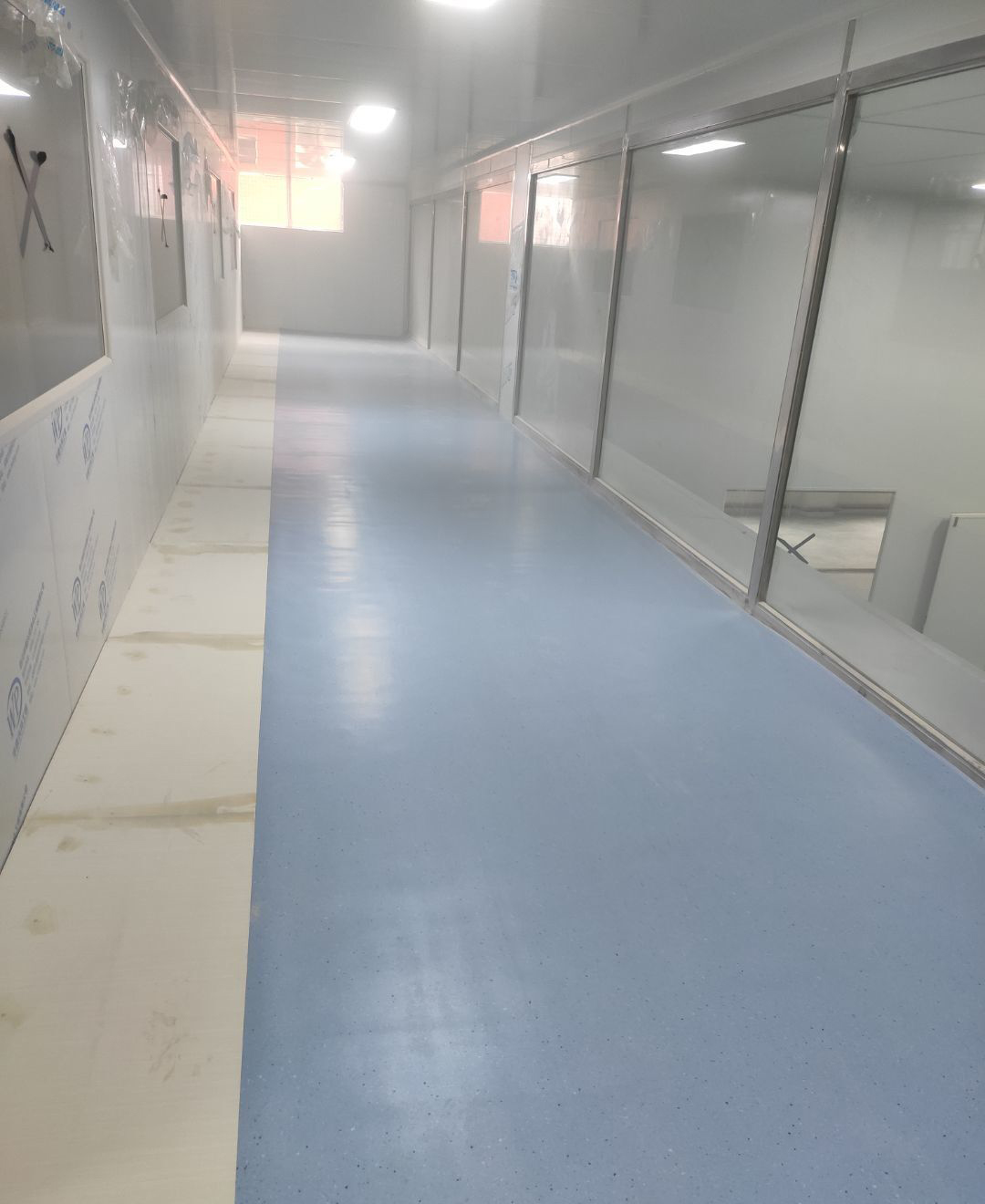

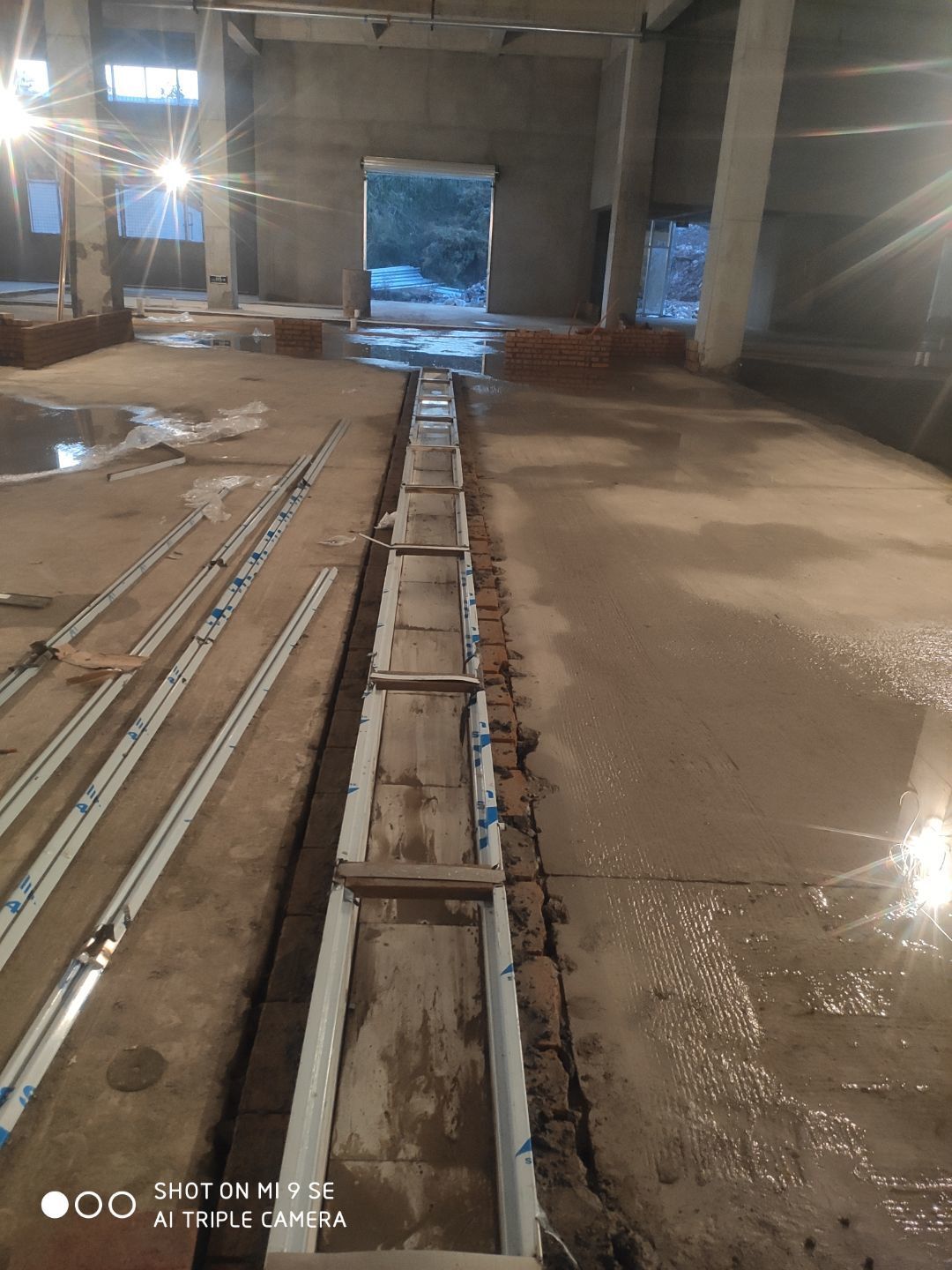

    洗手池、排水管道施工

  • 2021-03-26

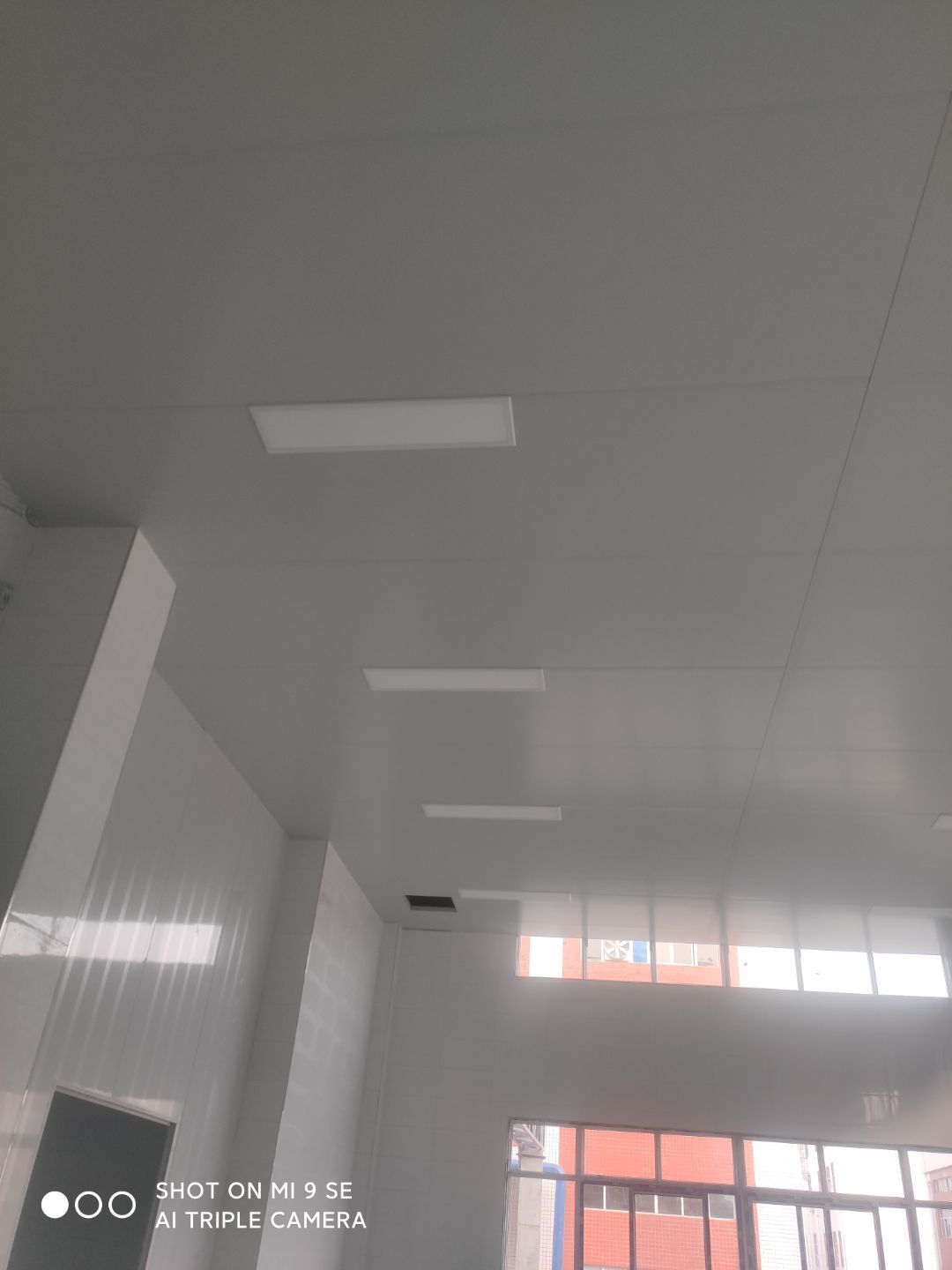

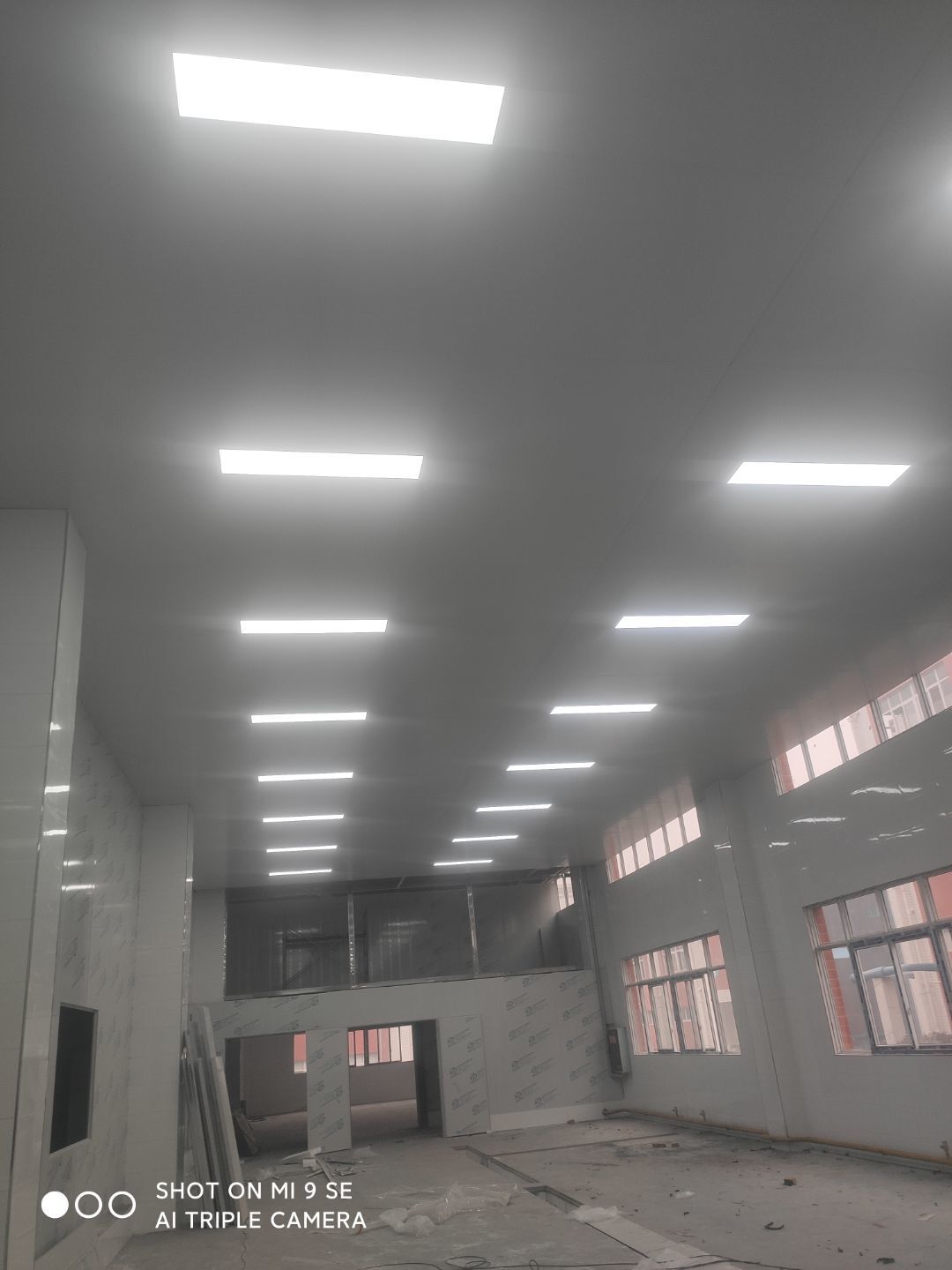

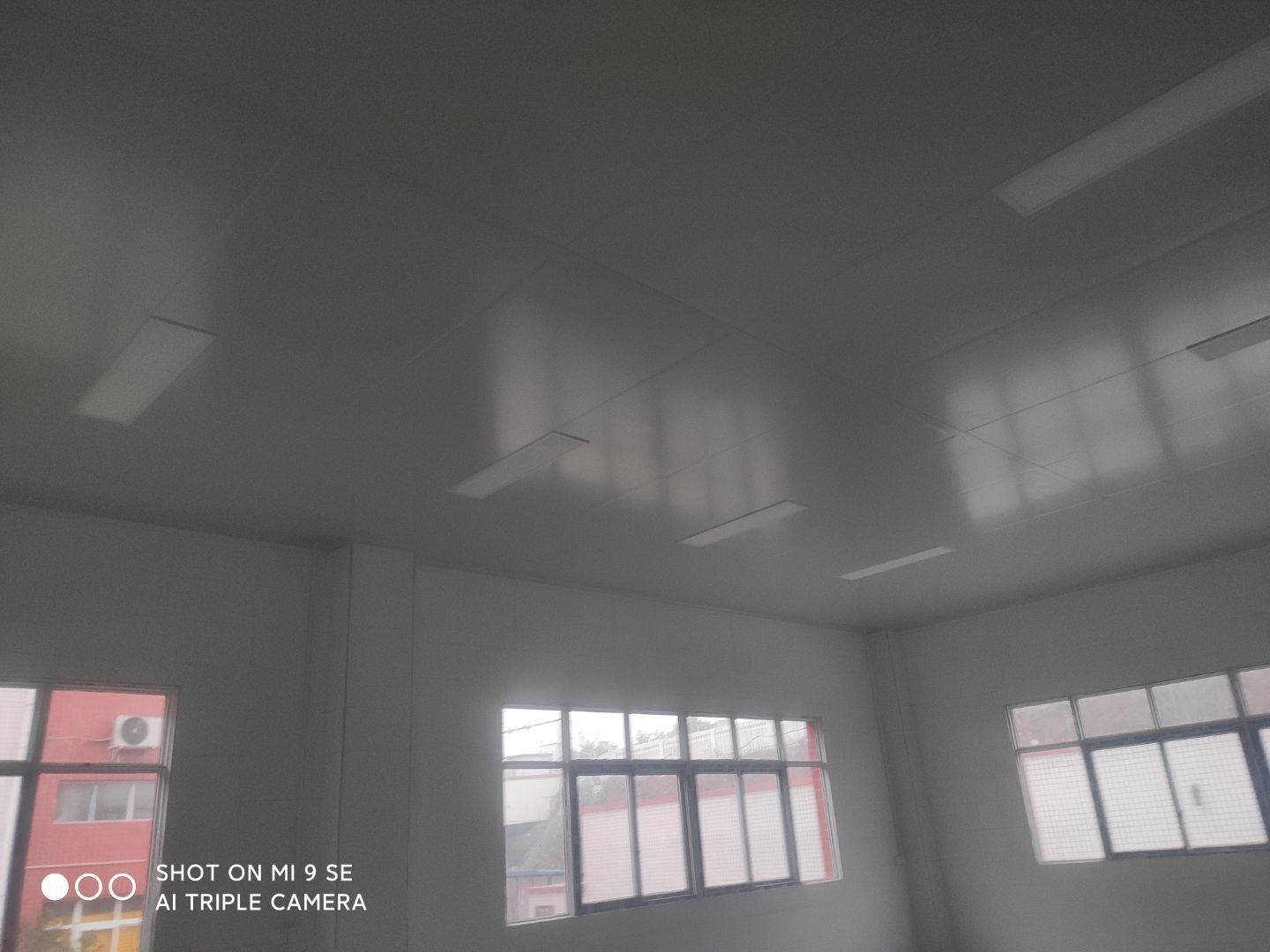

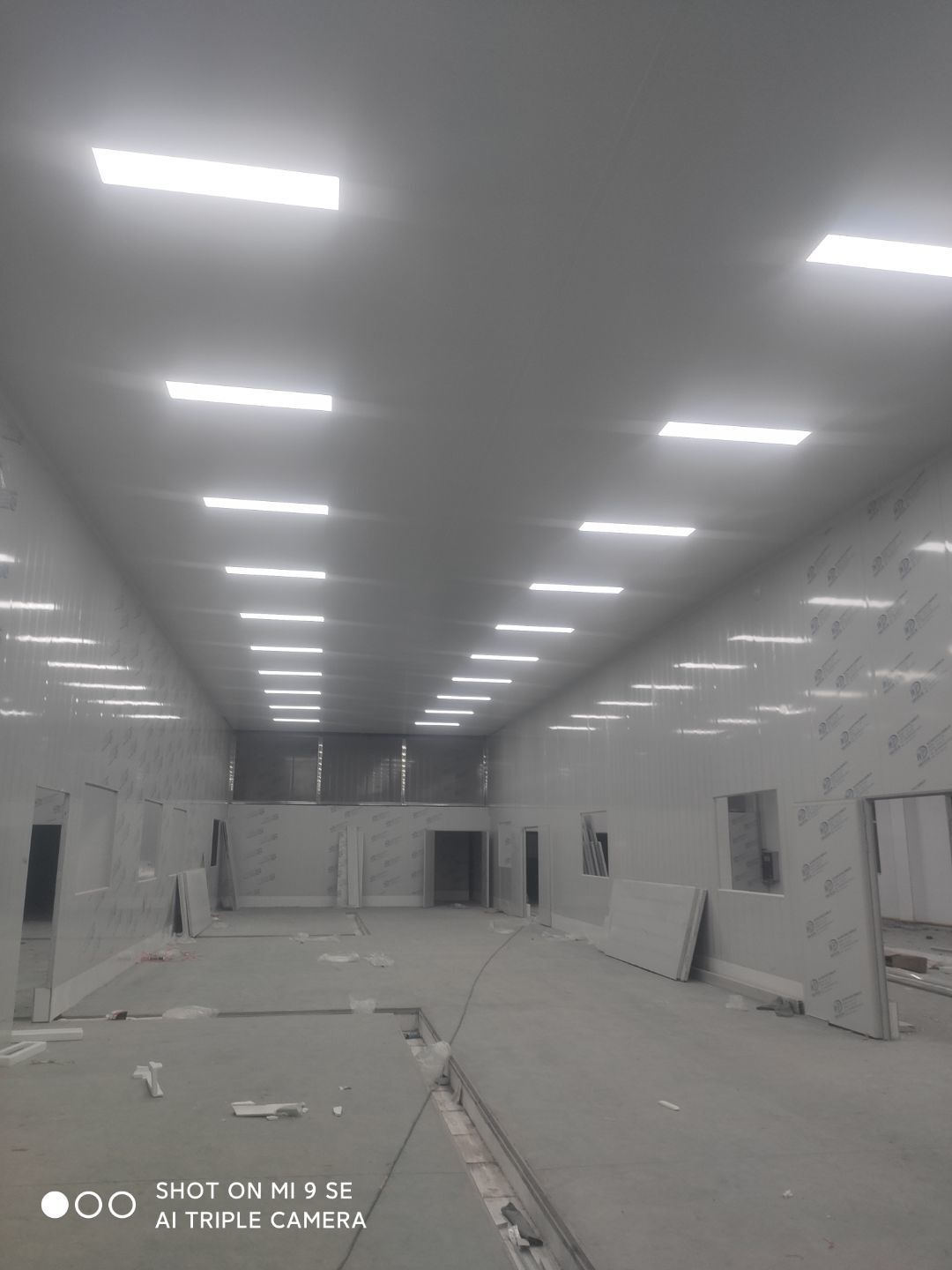

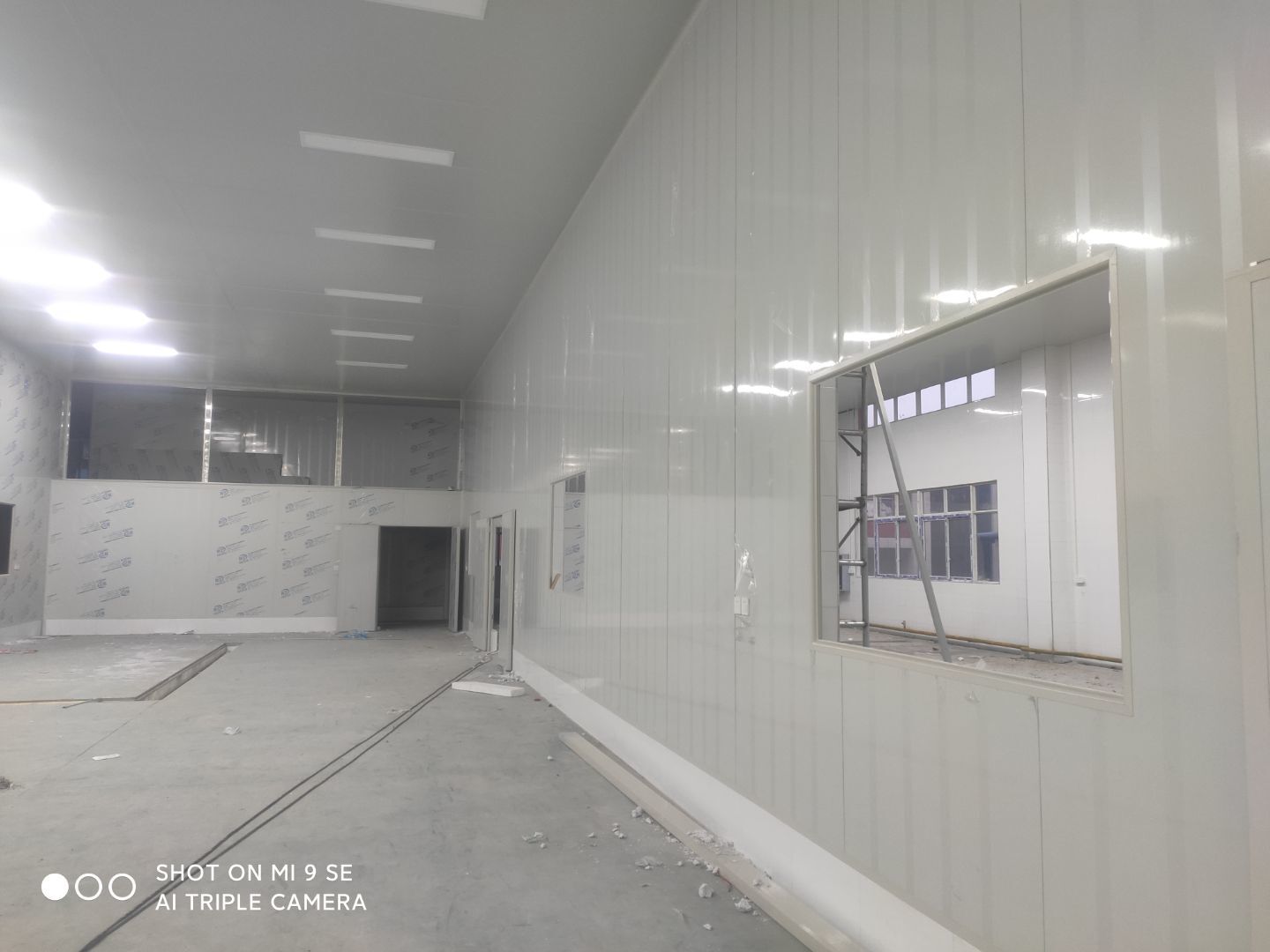

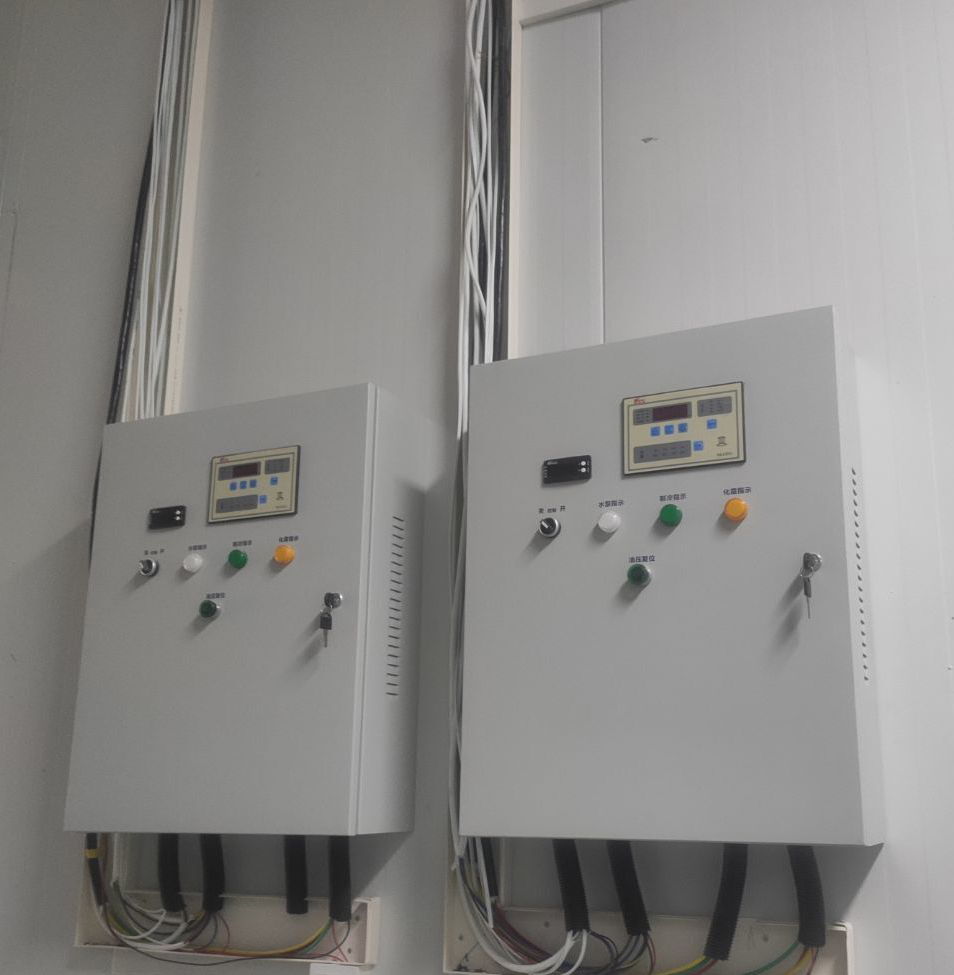

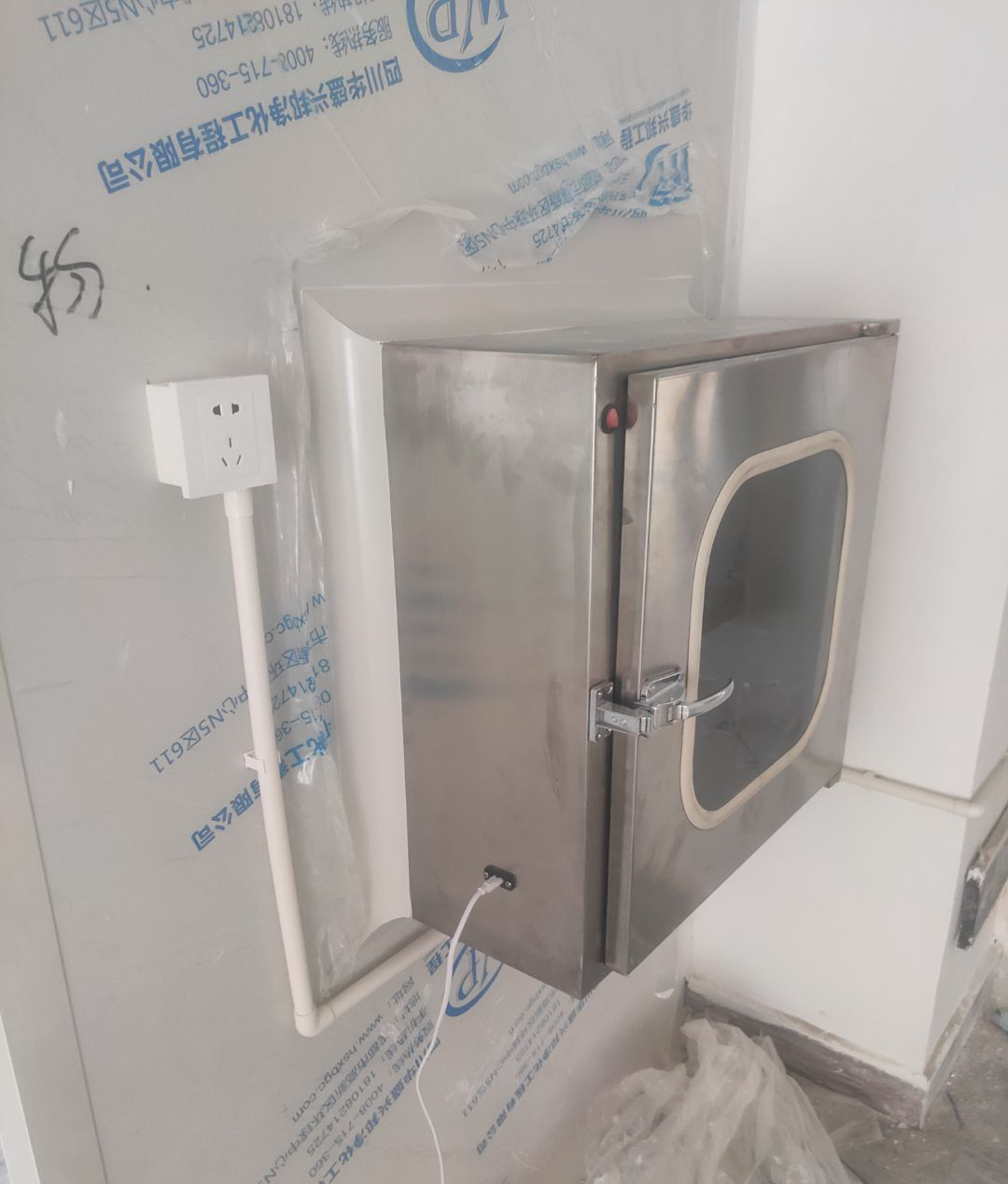

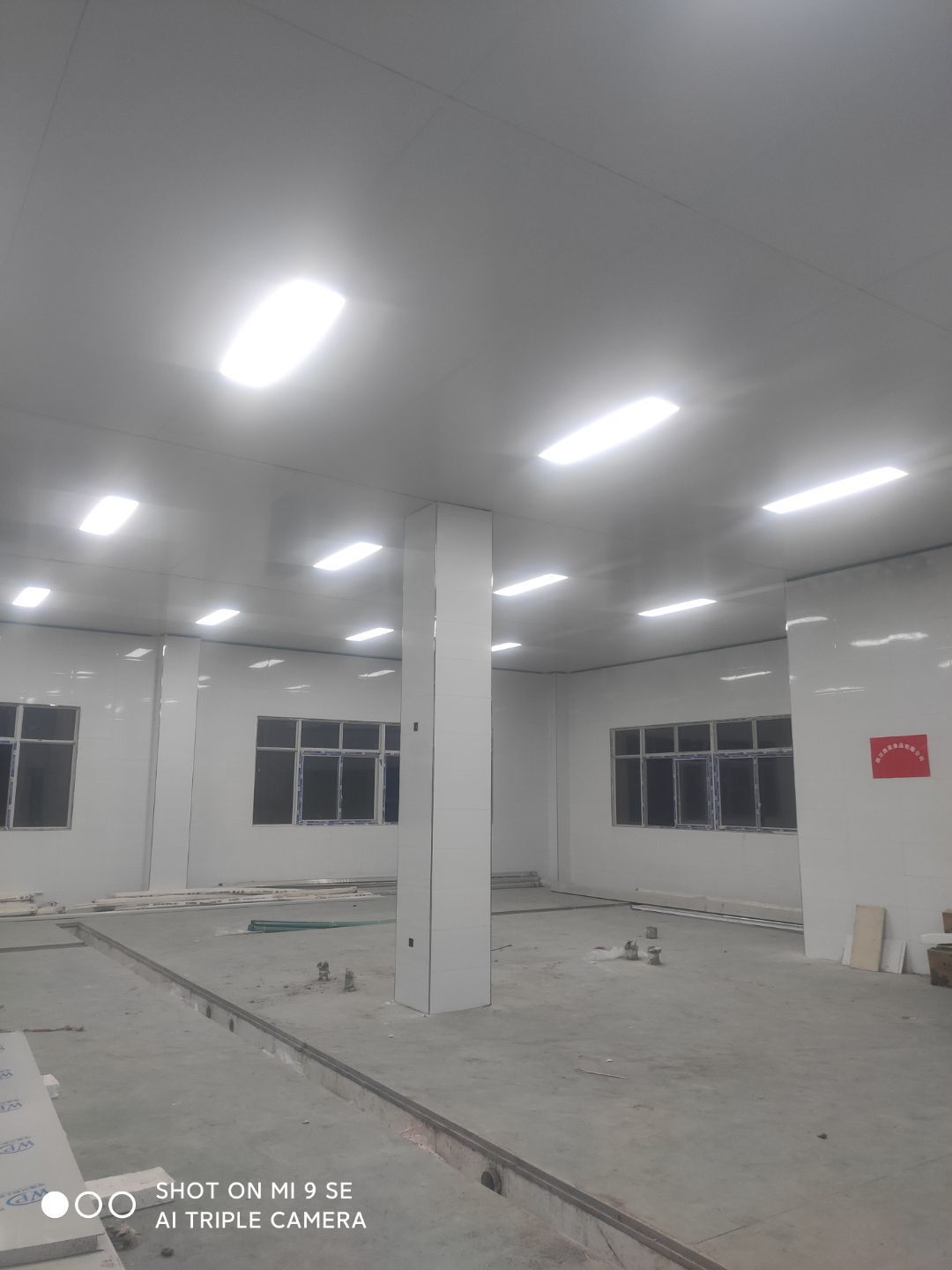

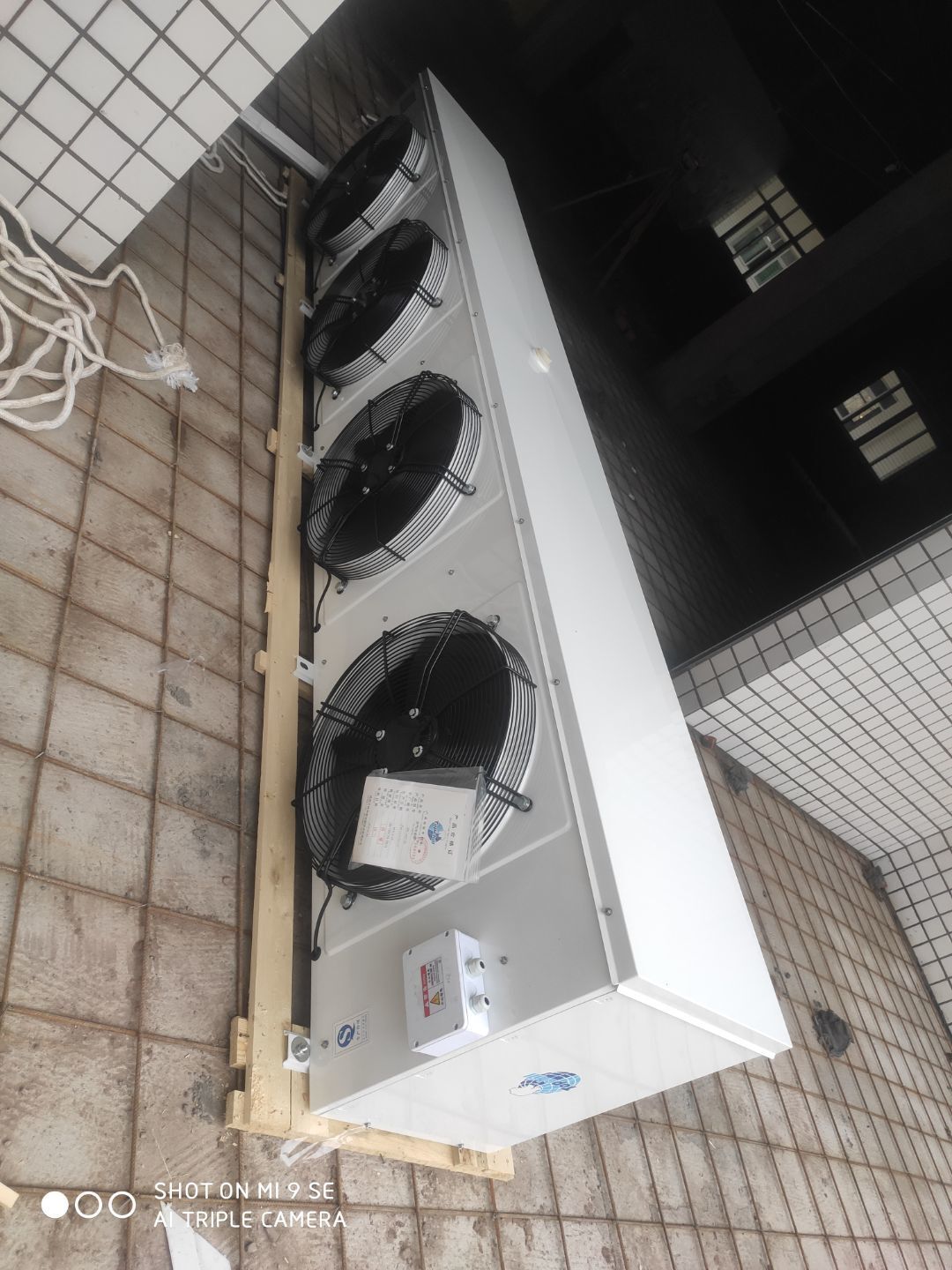

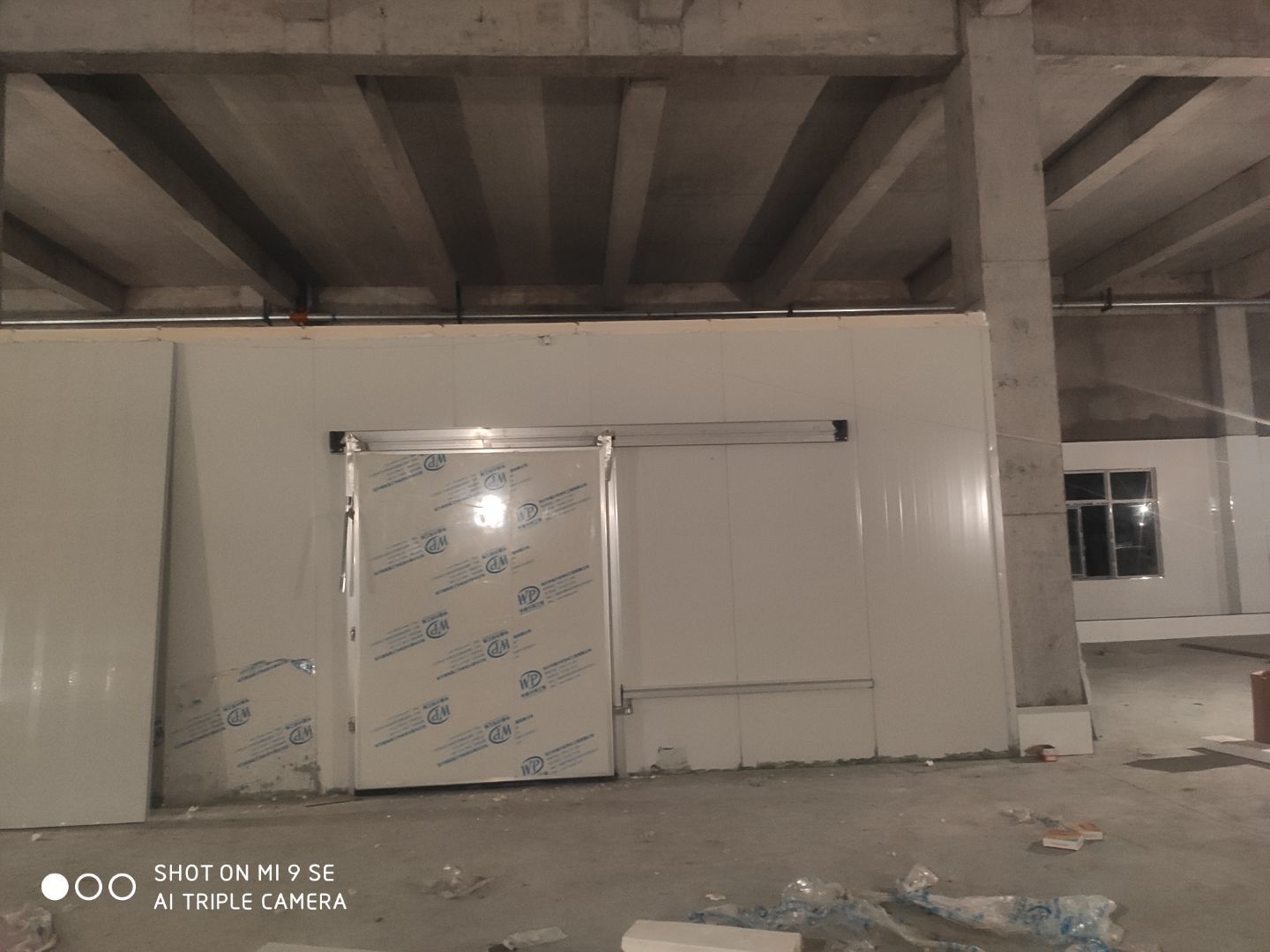

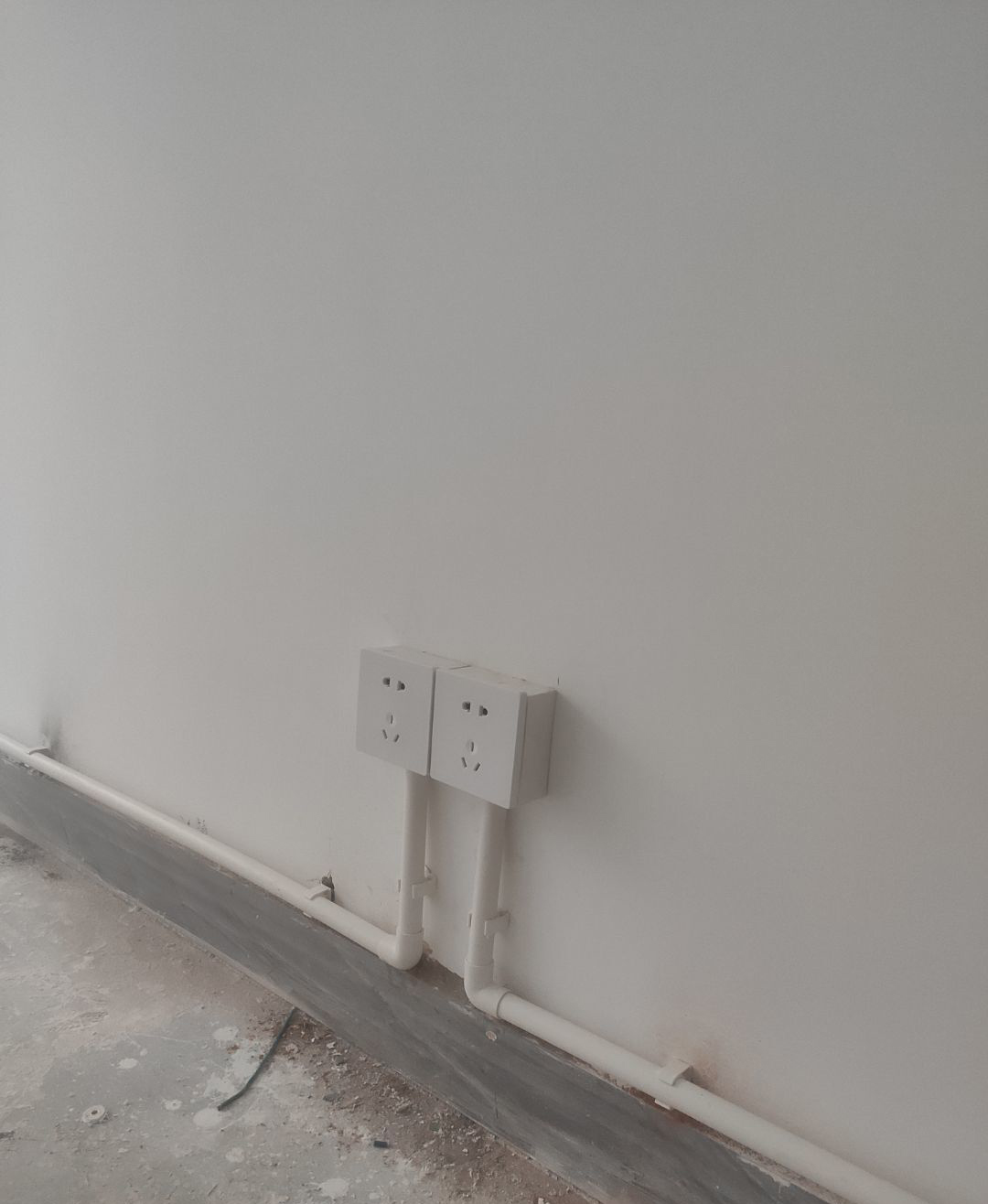

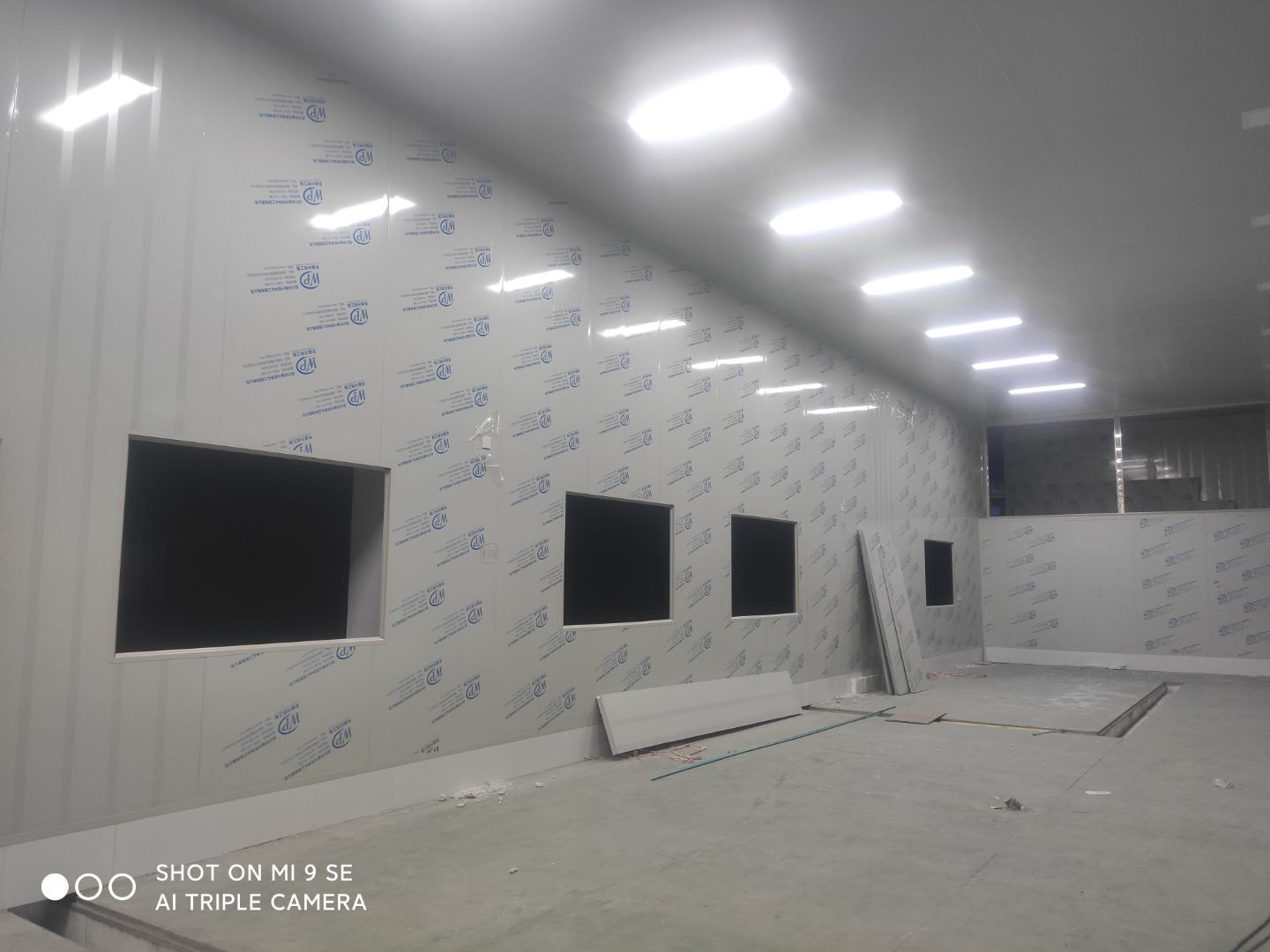

    线路、传递窗、配电箱等安装完成

  • 2021-01-14

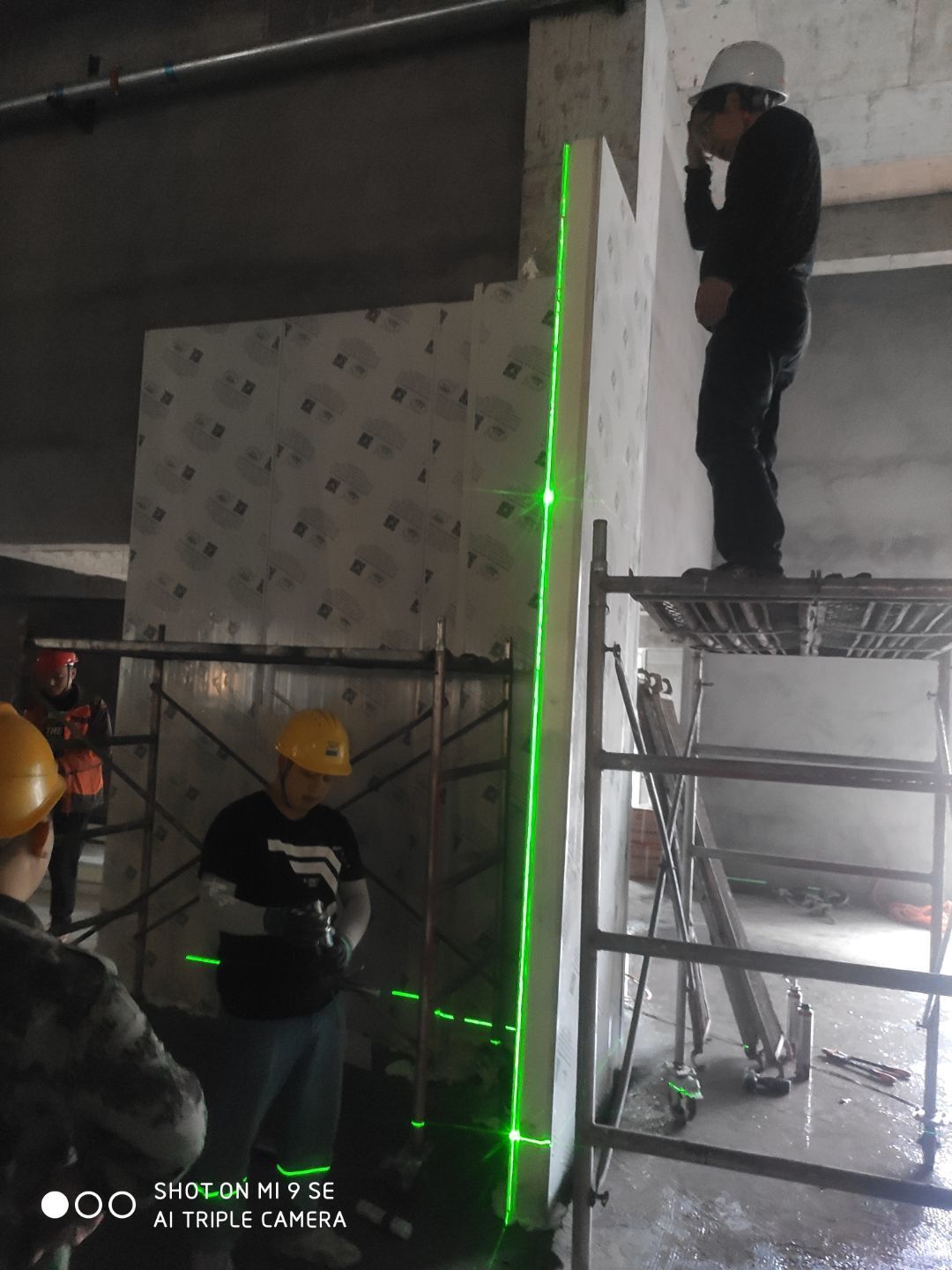

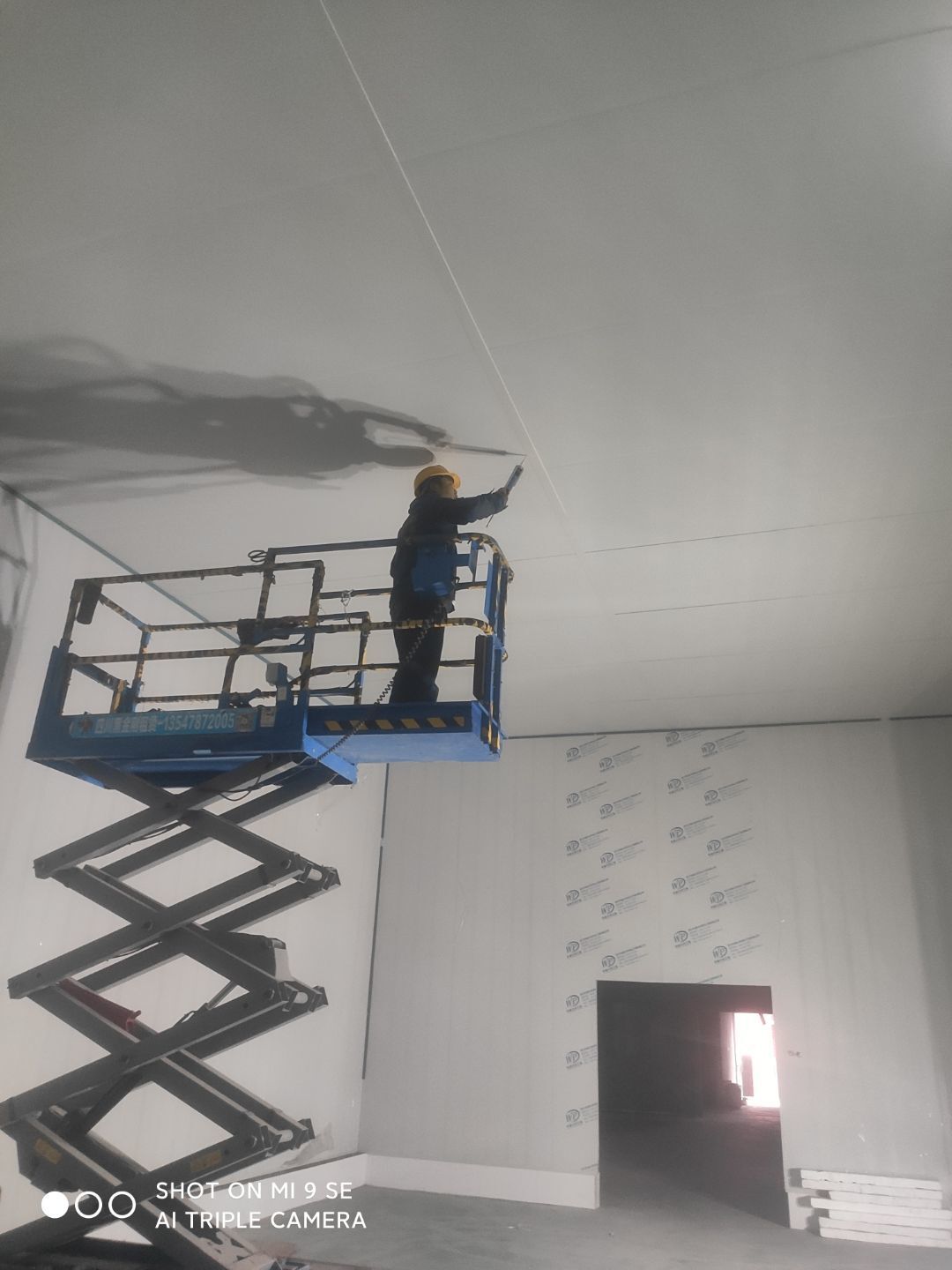

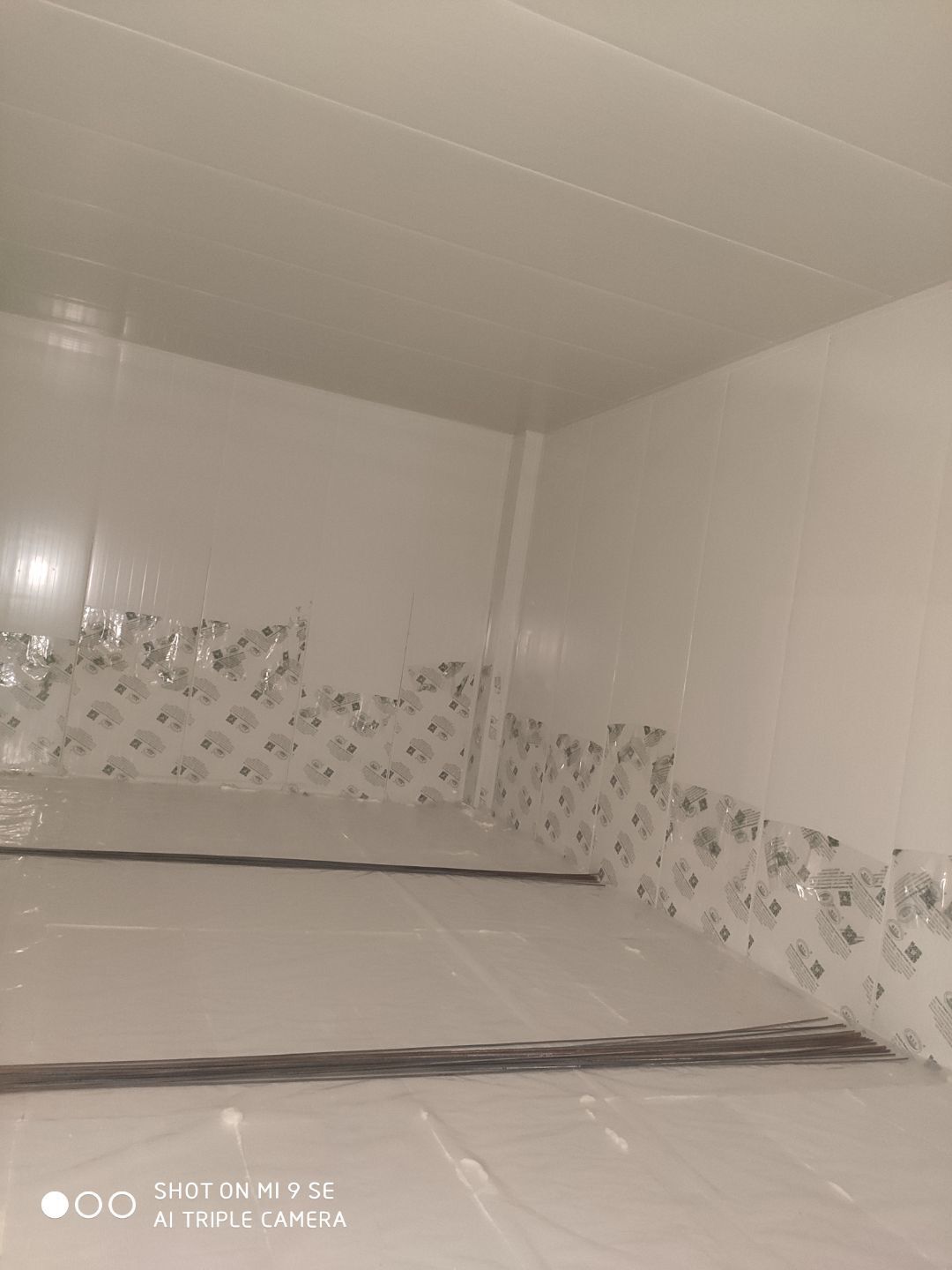

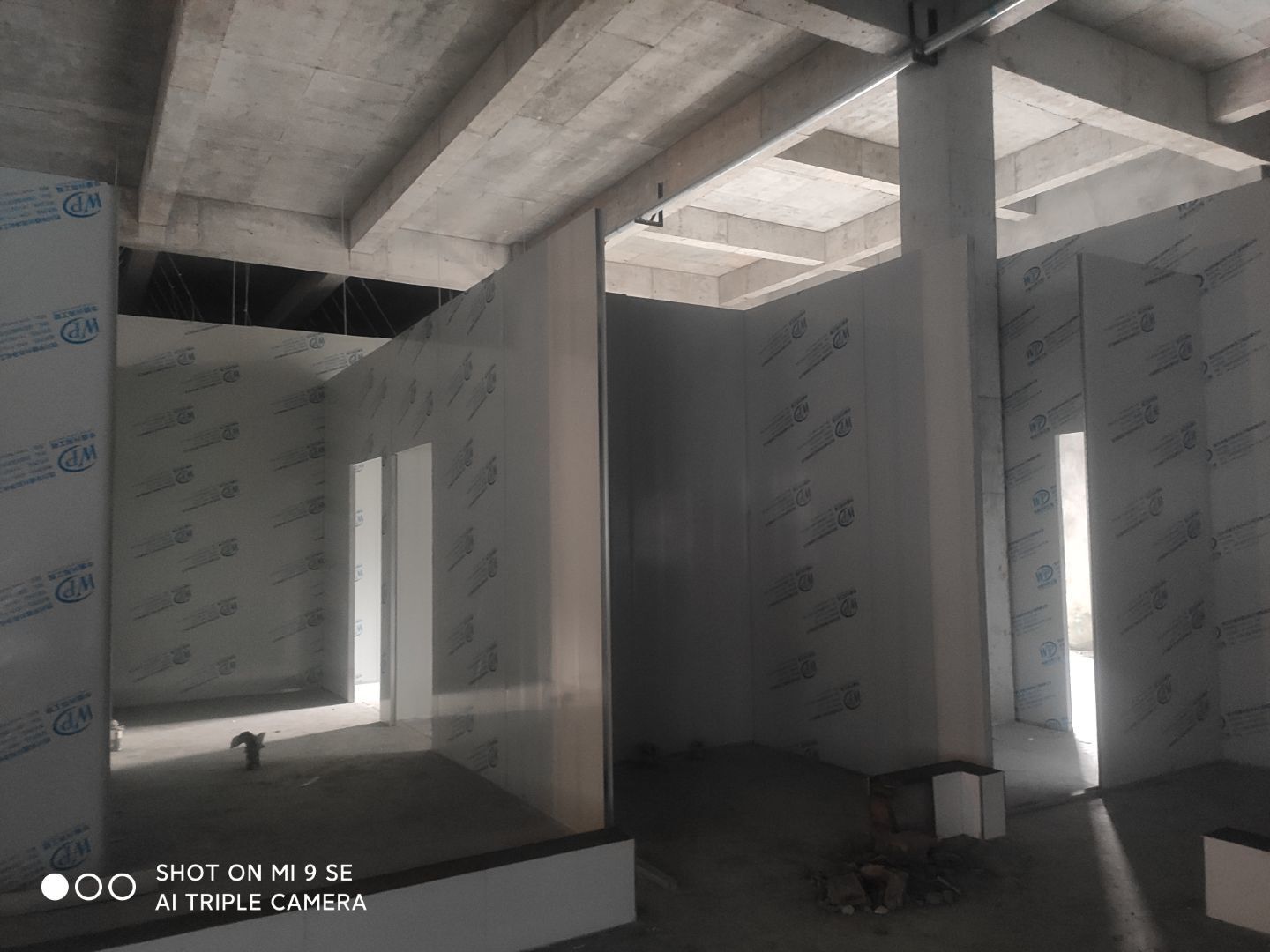

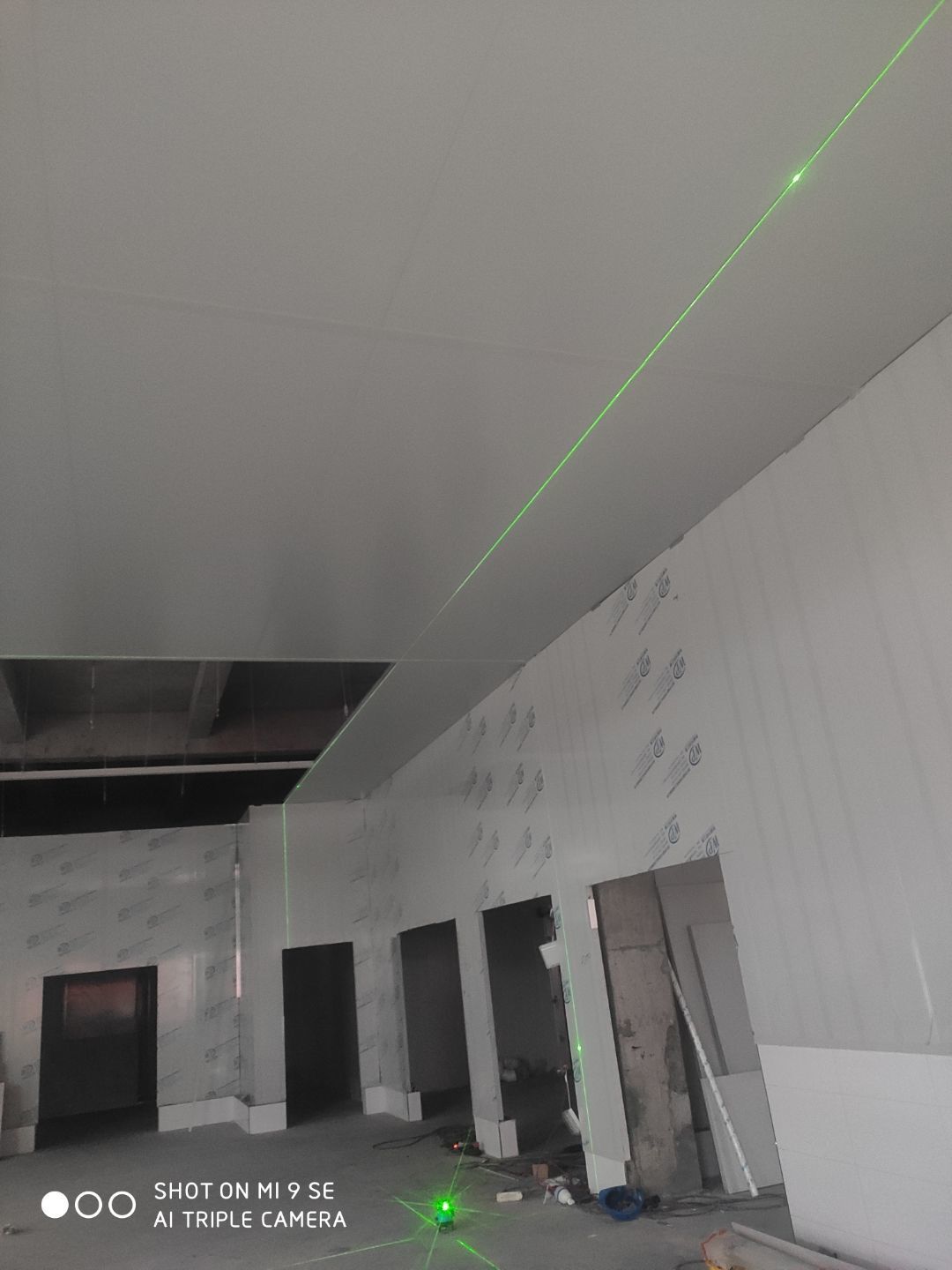

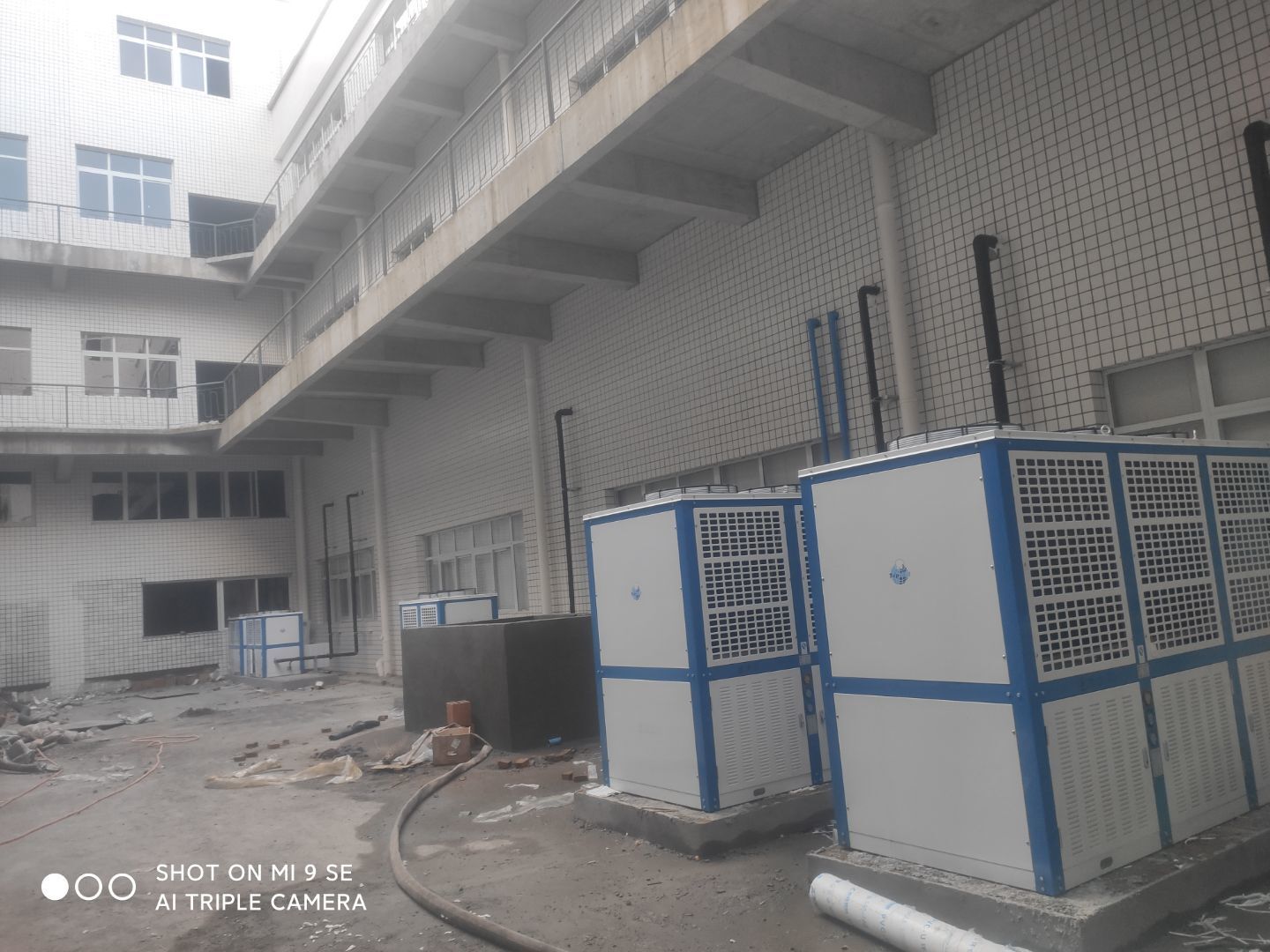

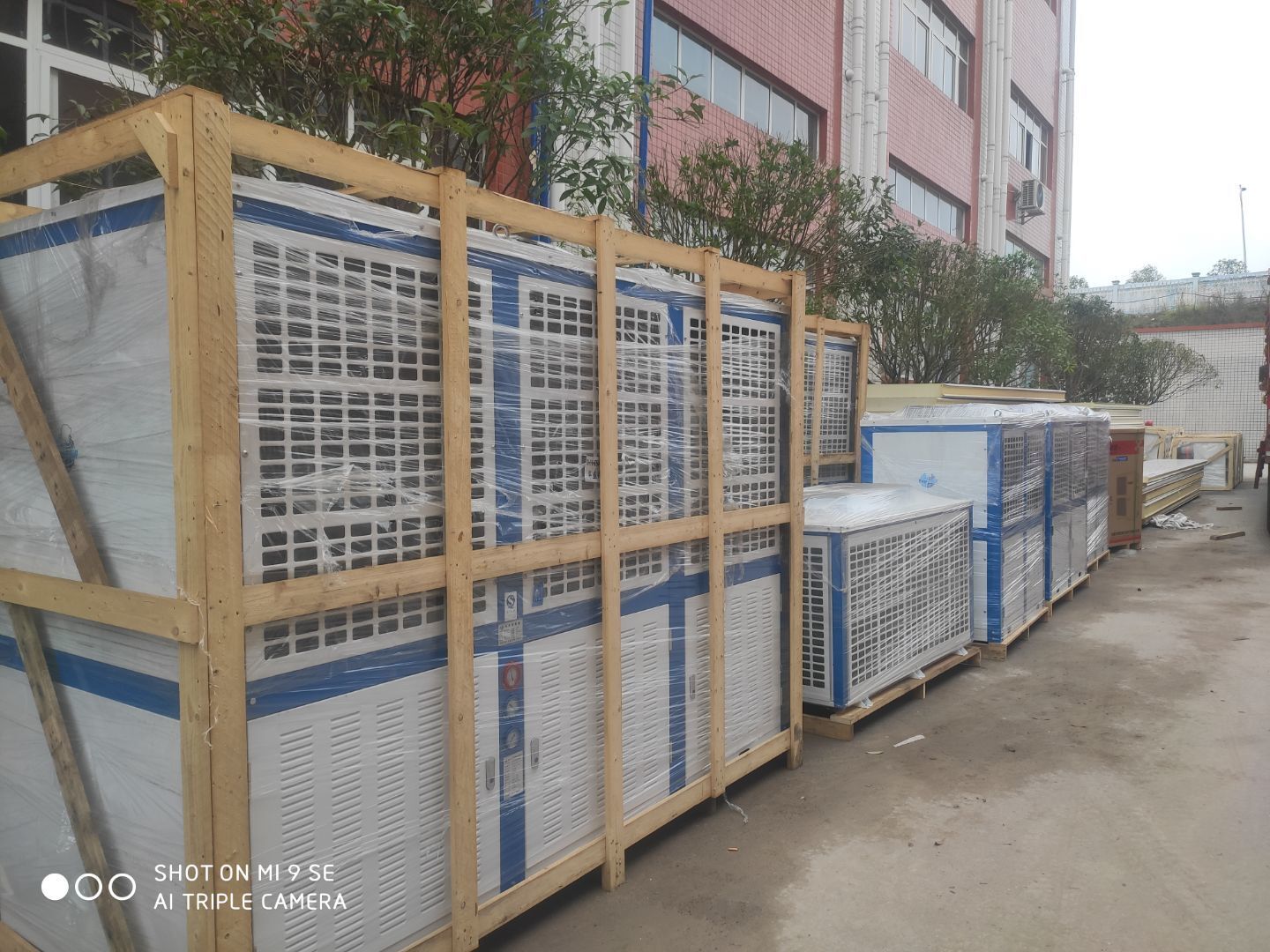

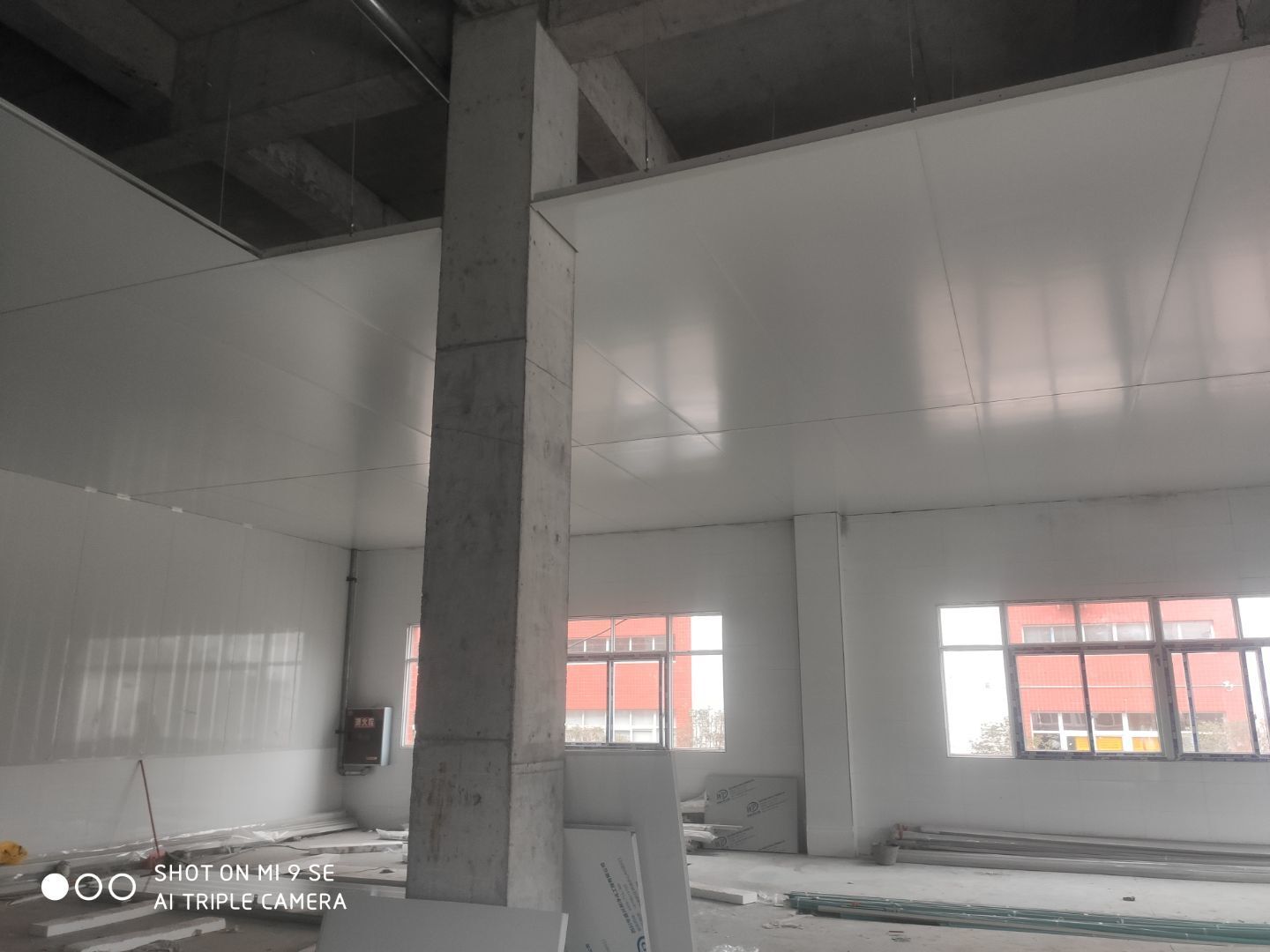

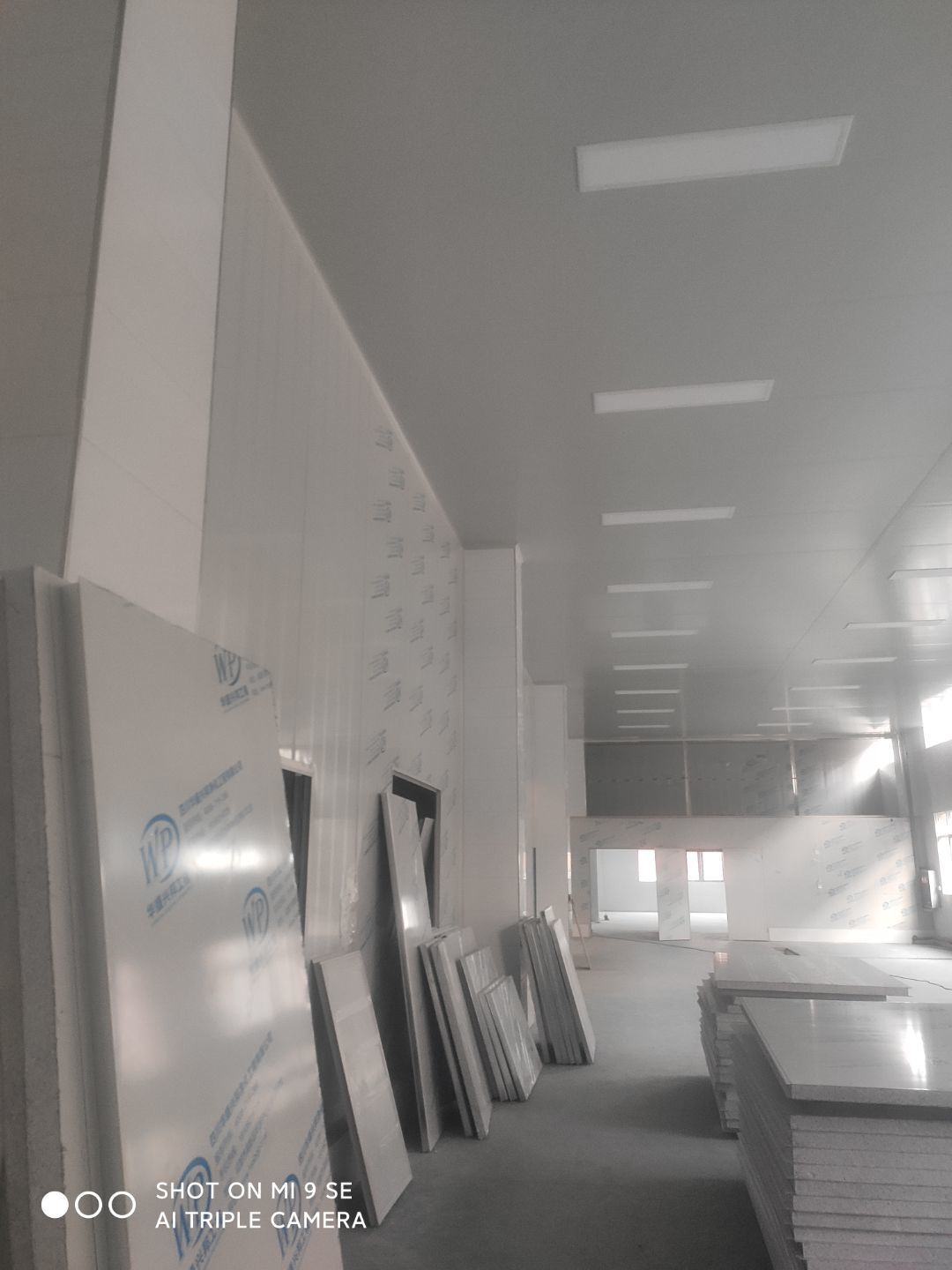

    墙板顶板完成百分之九十 冻库设备安装完成 车间水电安装已经开始 乳胶漆进场

  • 2021-01-05

    中央厨房车间收尾工作 灯,开关插座完成百分之三十 墙脚线完成

  • 2020-12-28

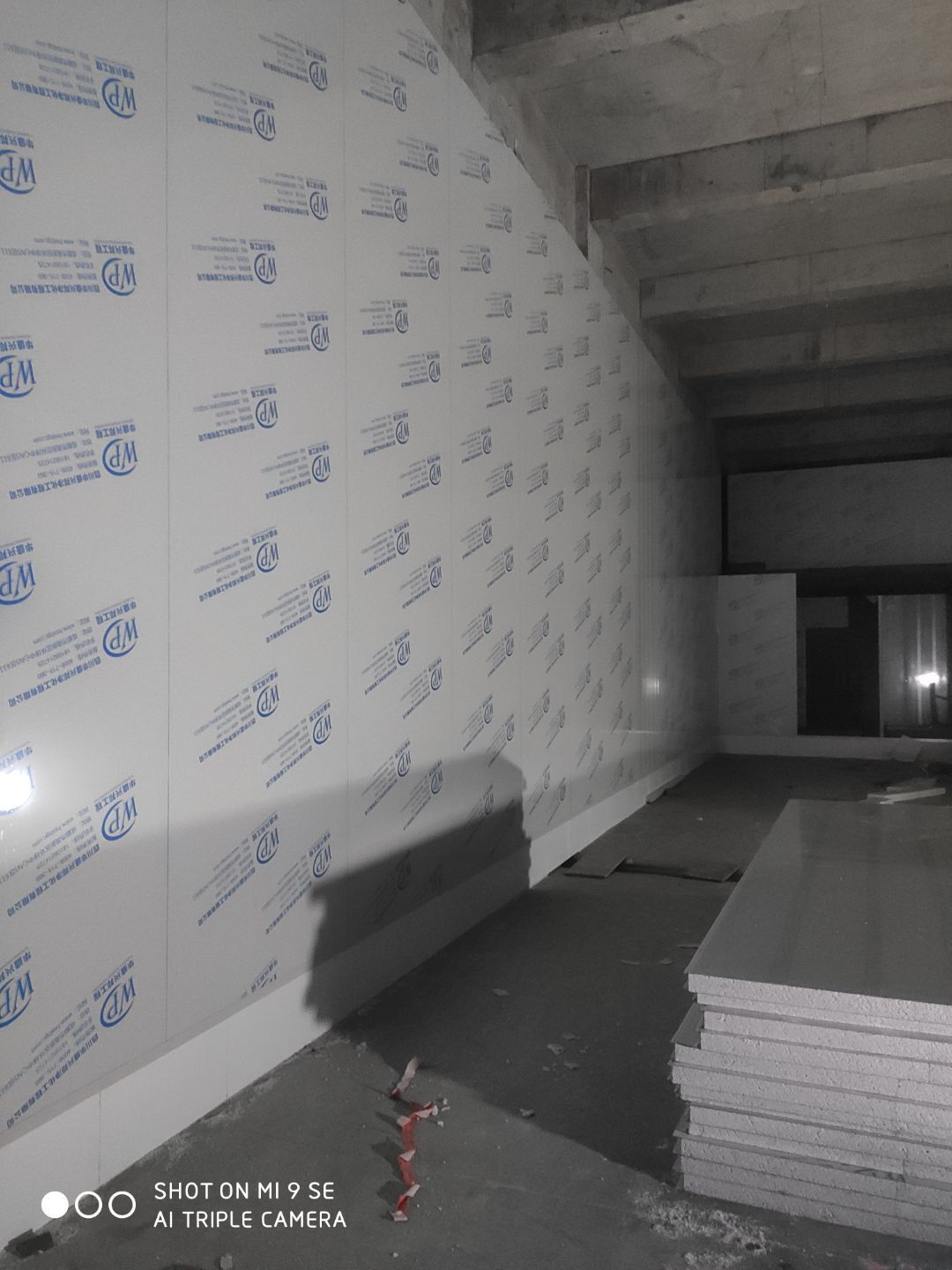

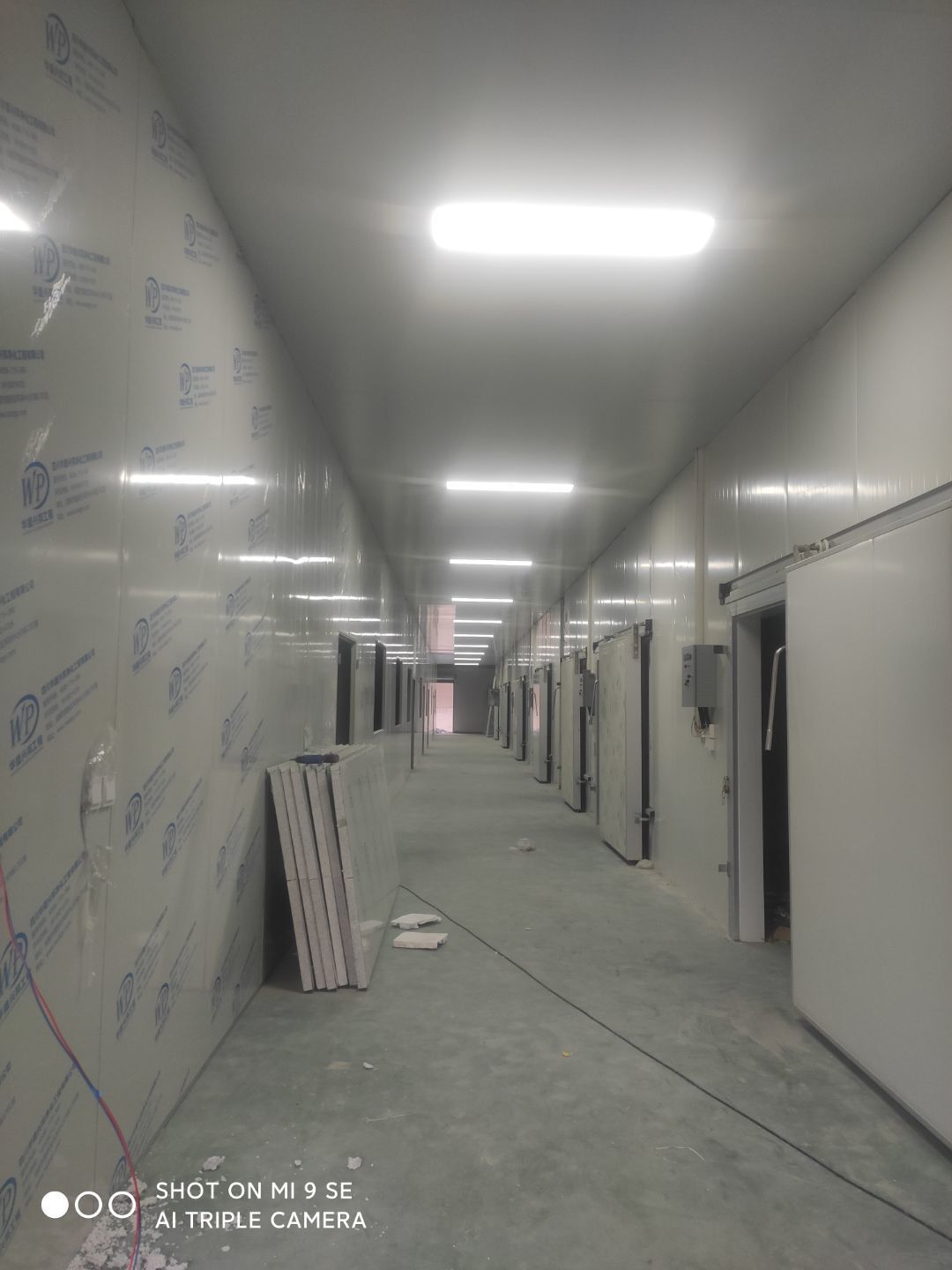

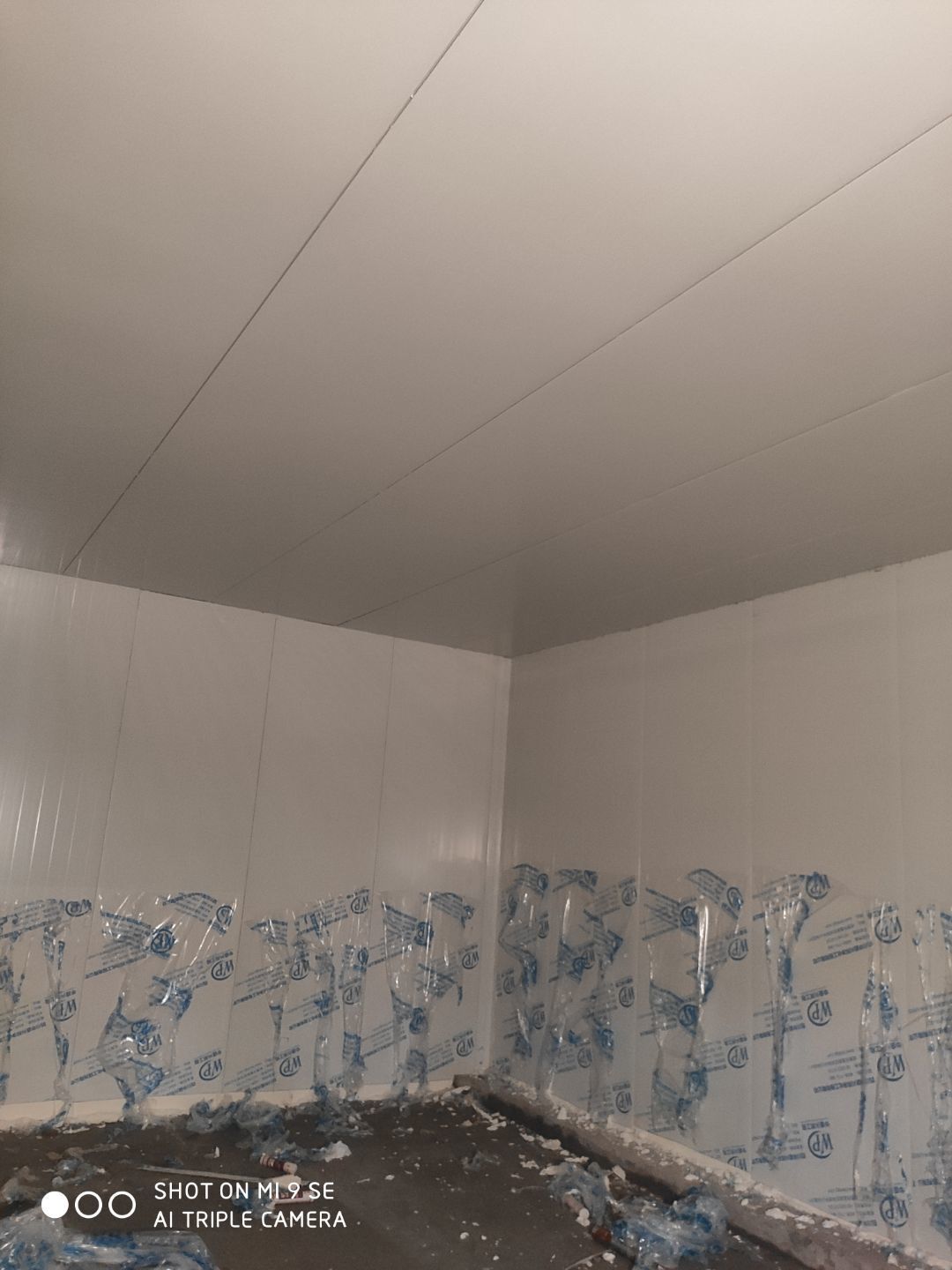

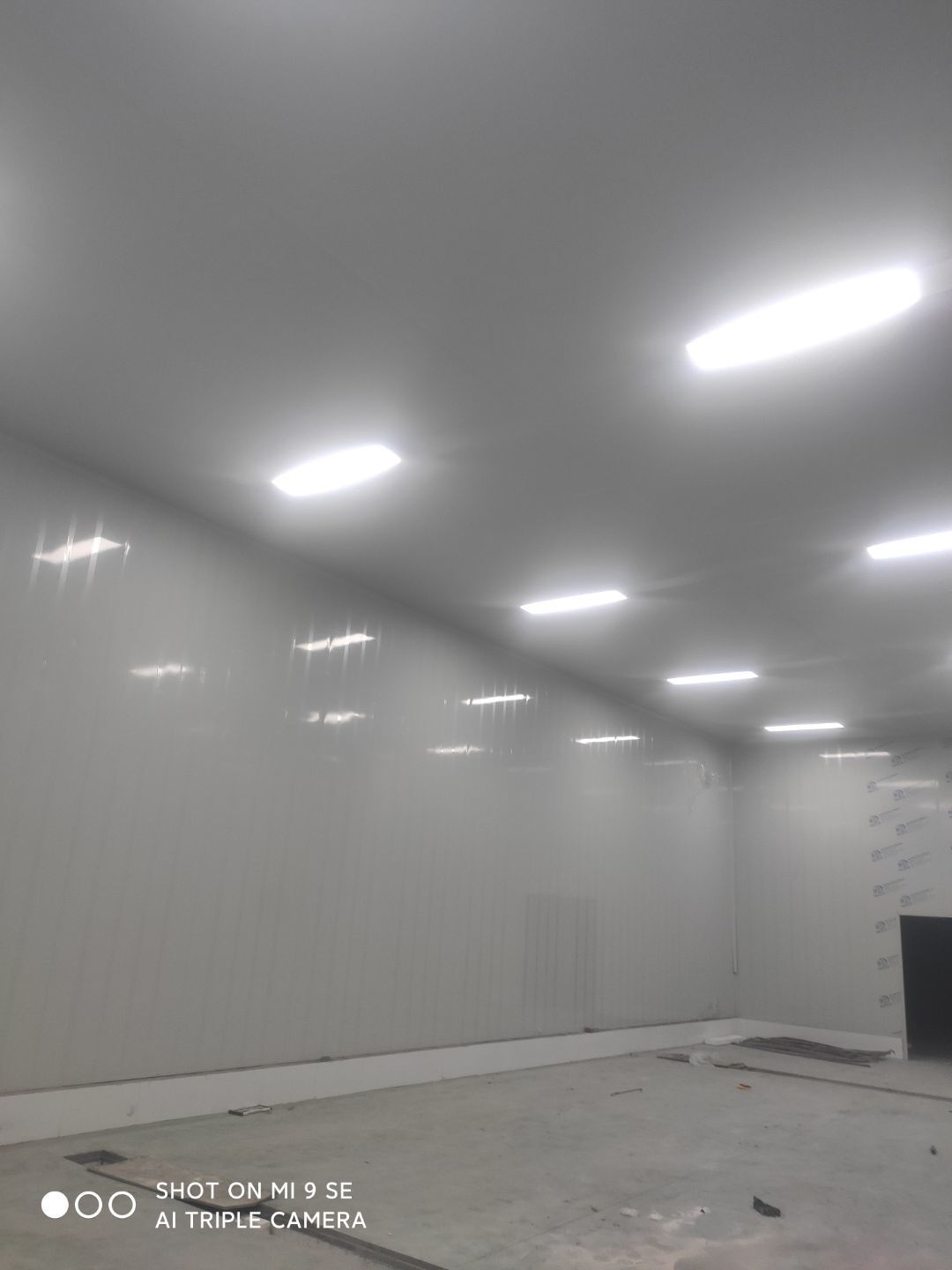

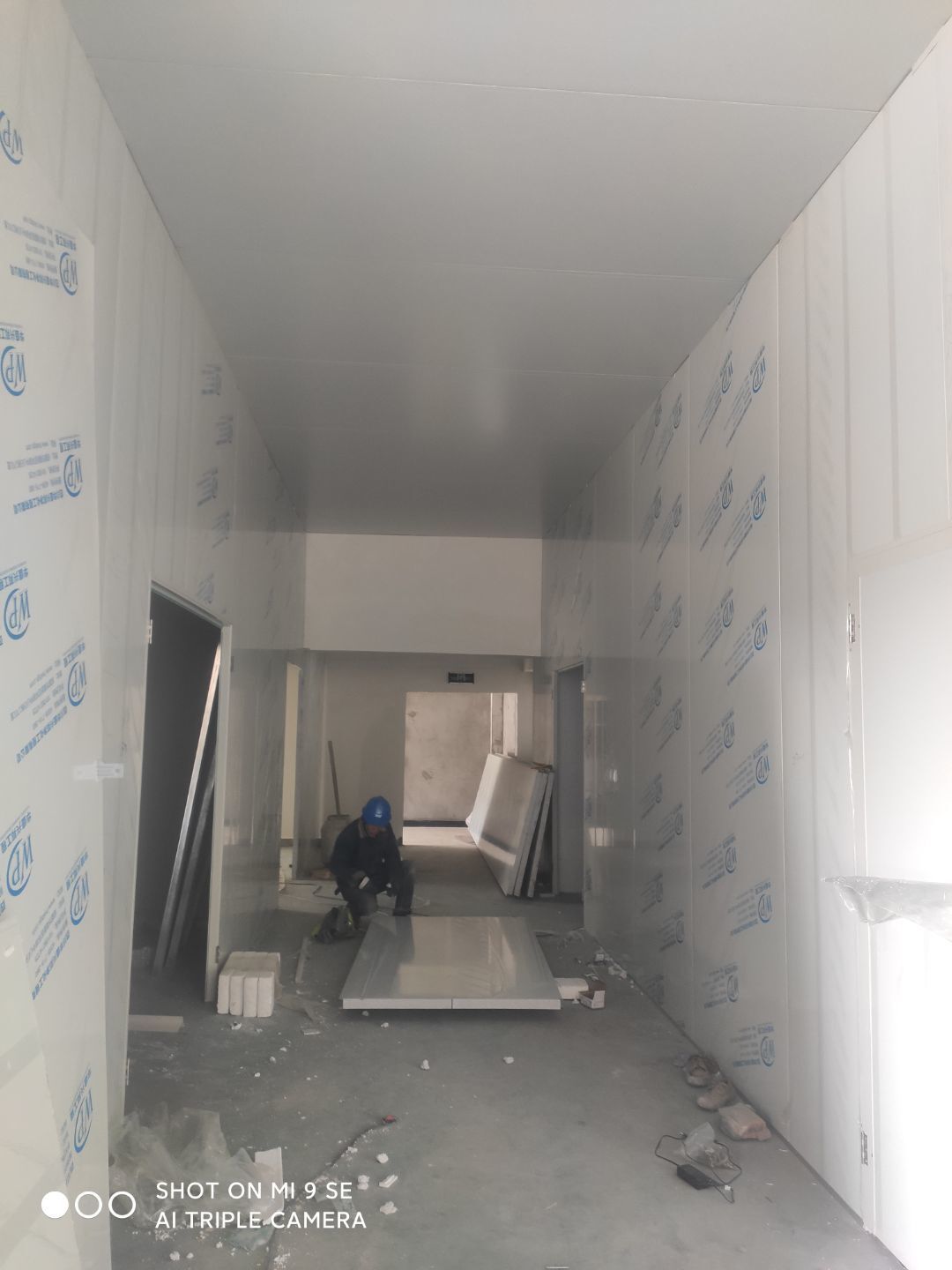

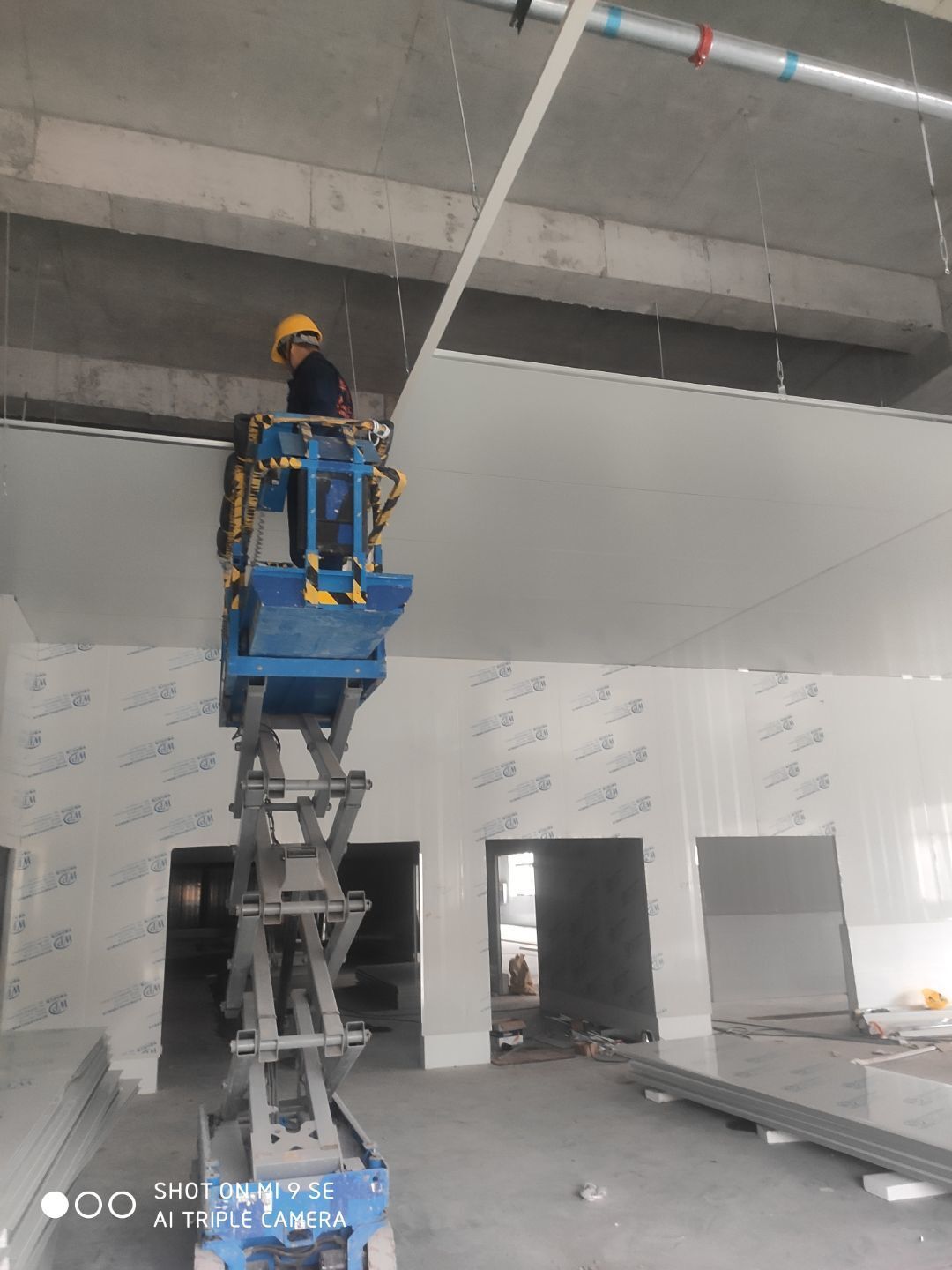

    中央厨房车间灯安装完成 米面车间立板完成 冻库线路安装完成

  • 2020-12-21

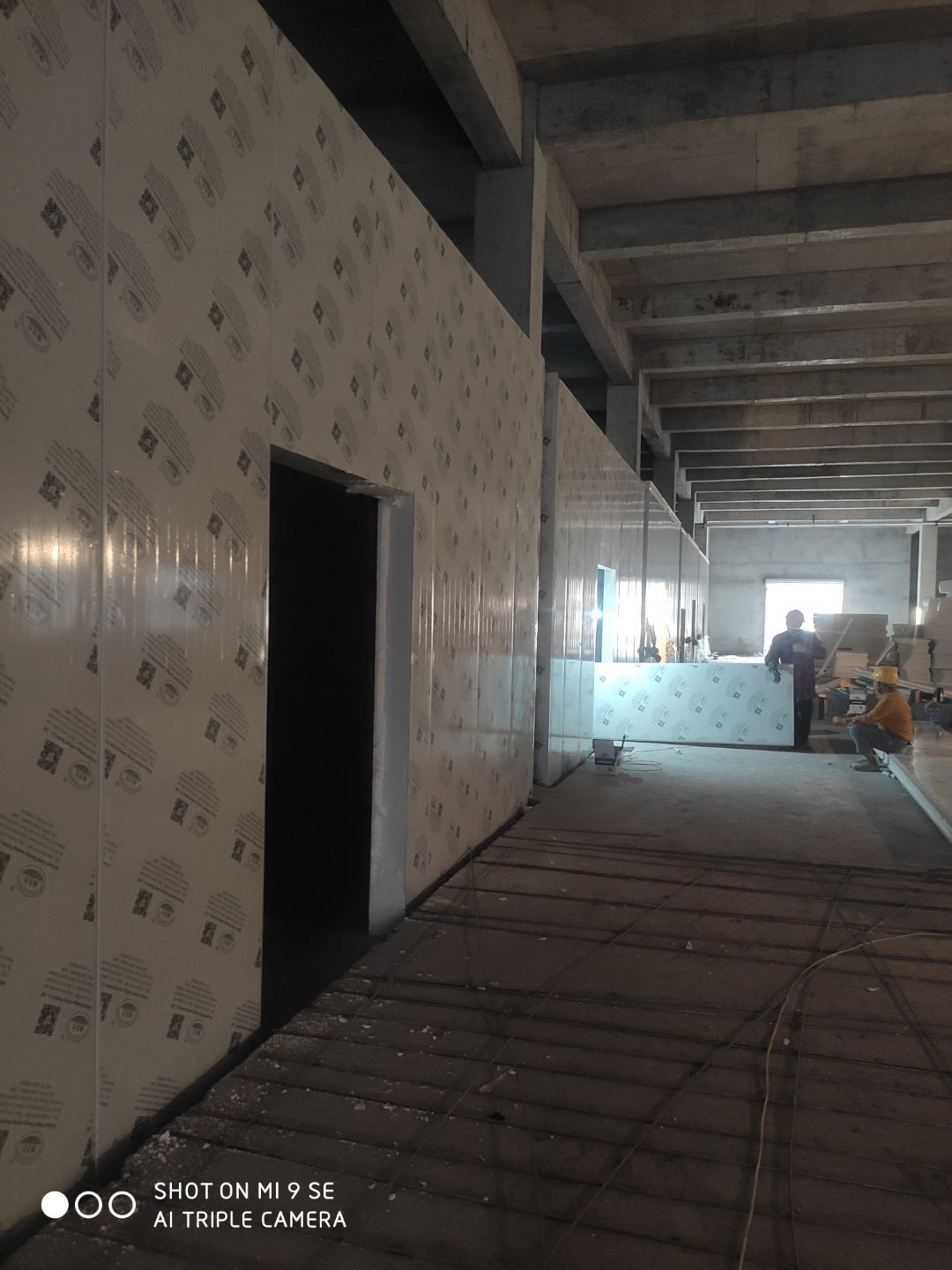

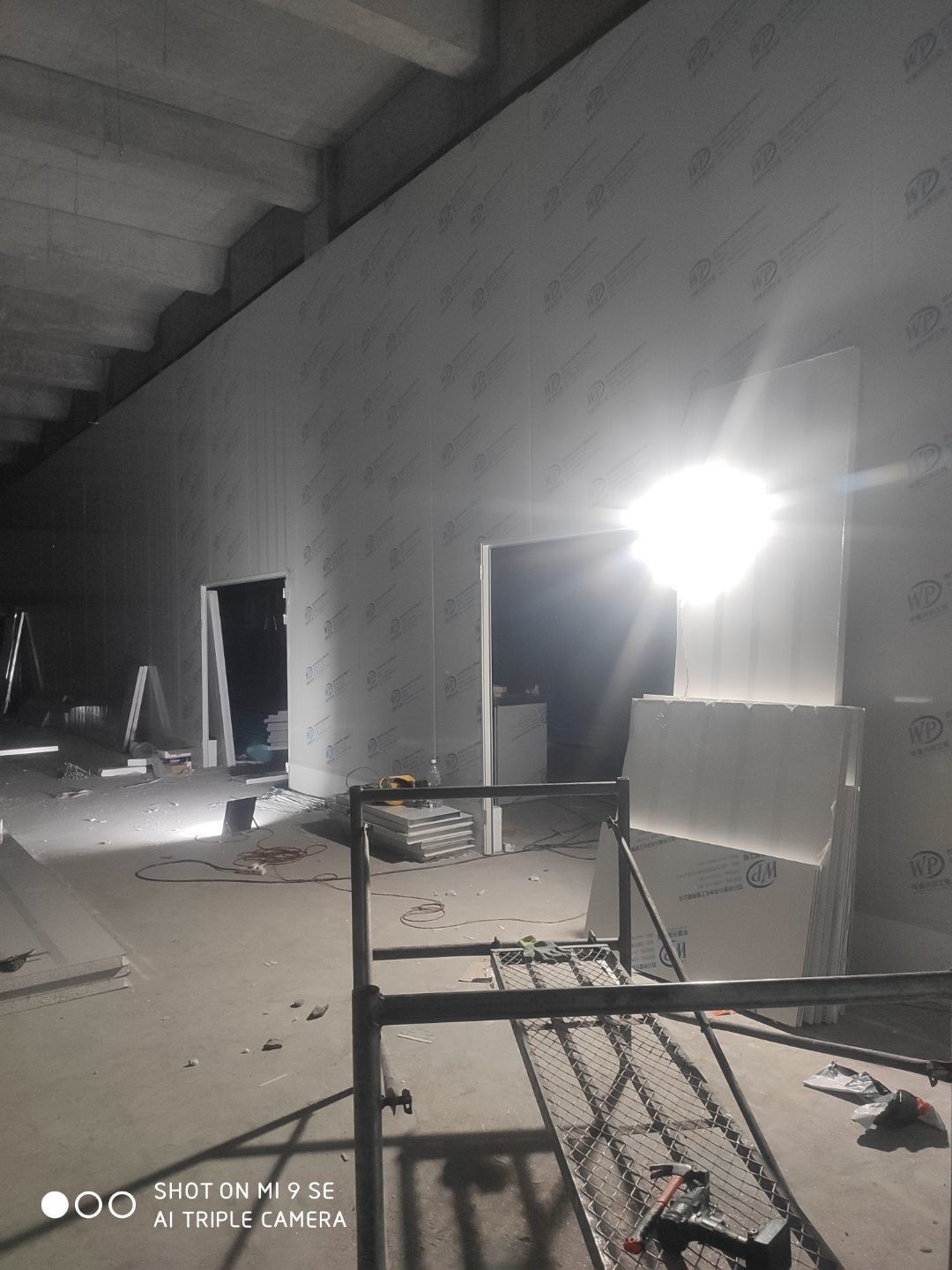

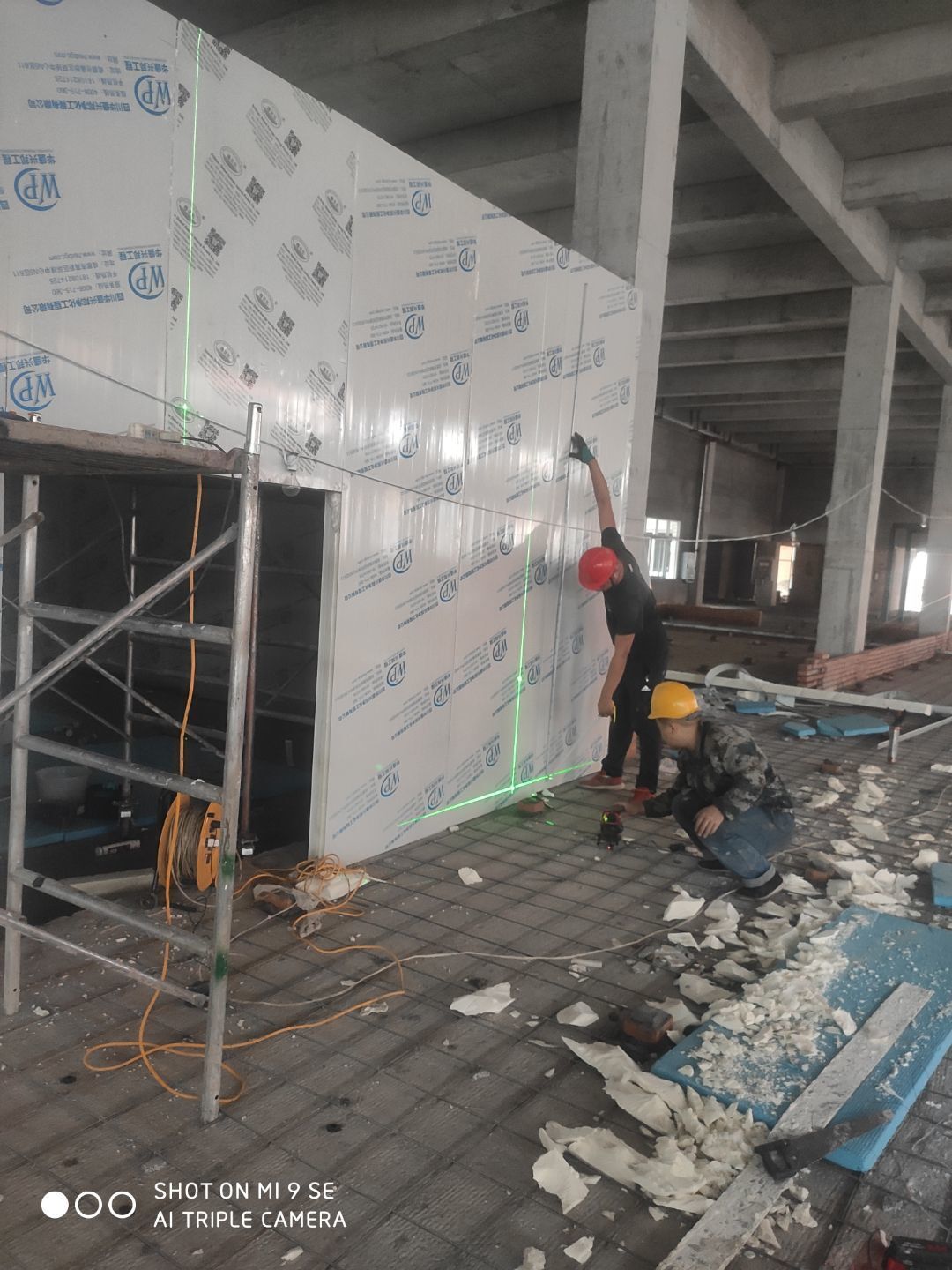

    中央厨房开始打胶 二车间材料进场开始立墙板

  • 2020-12-15

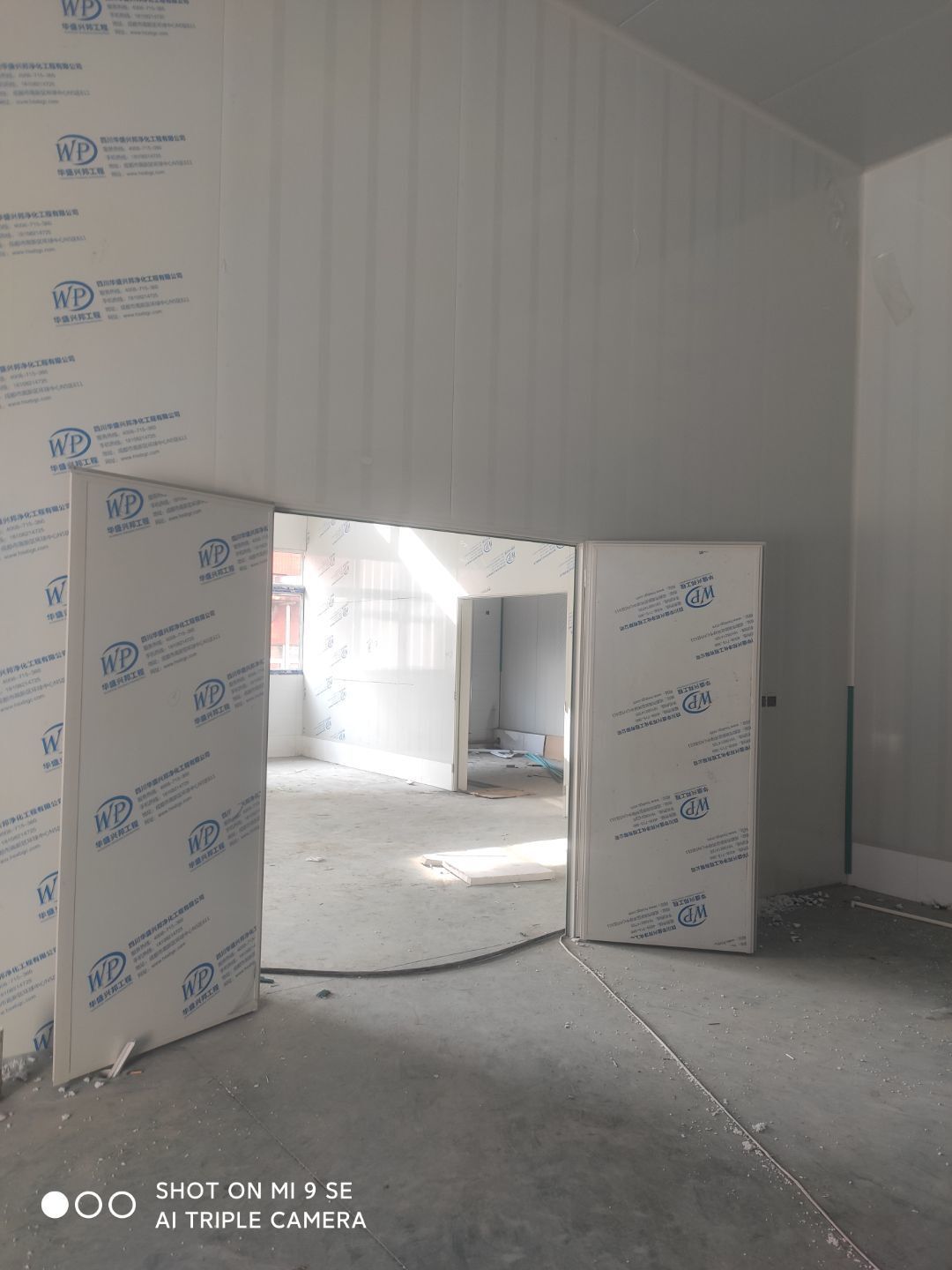

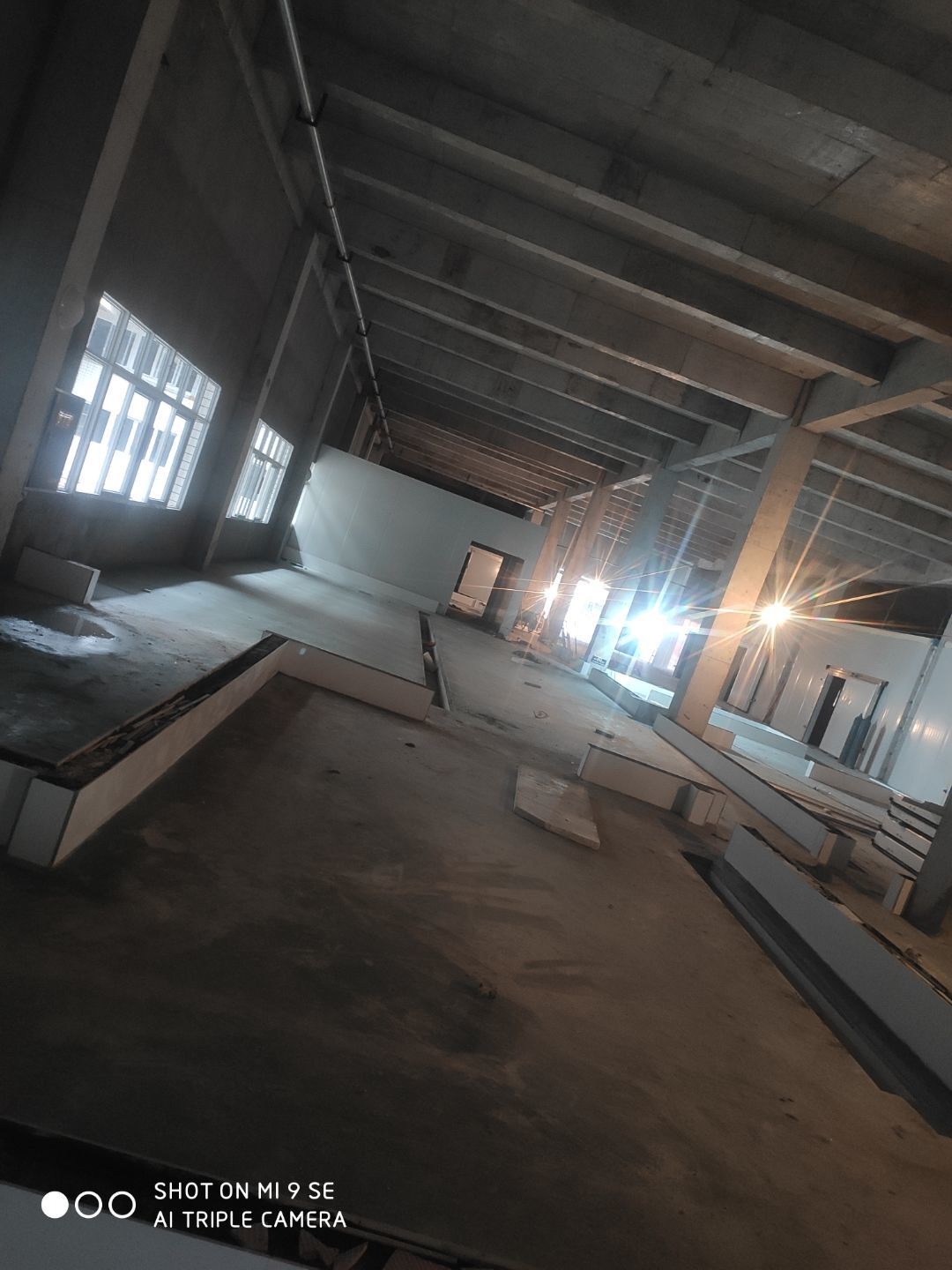

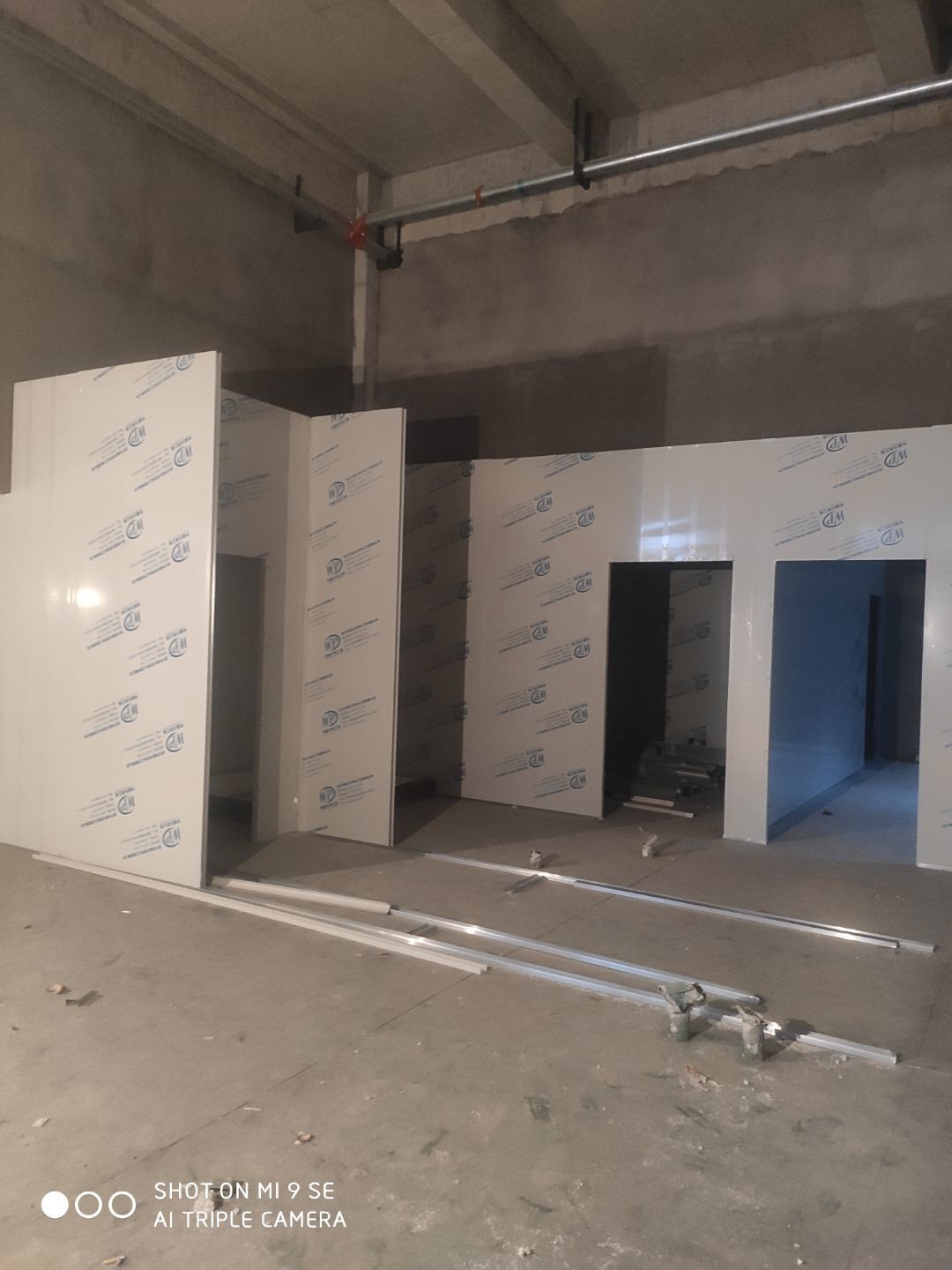

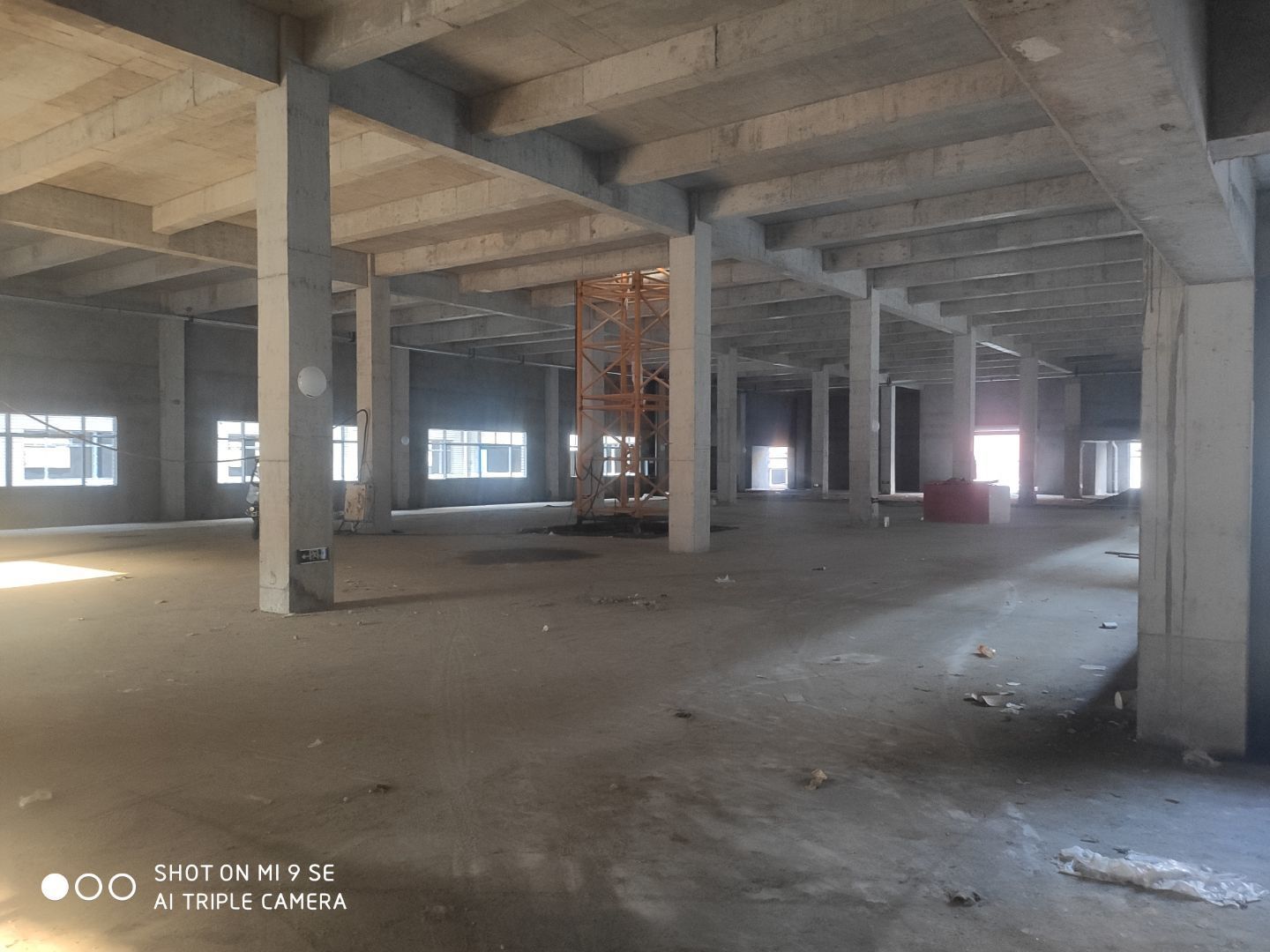

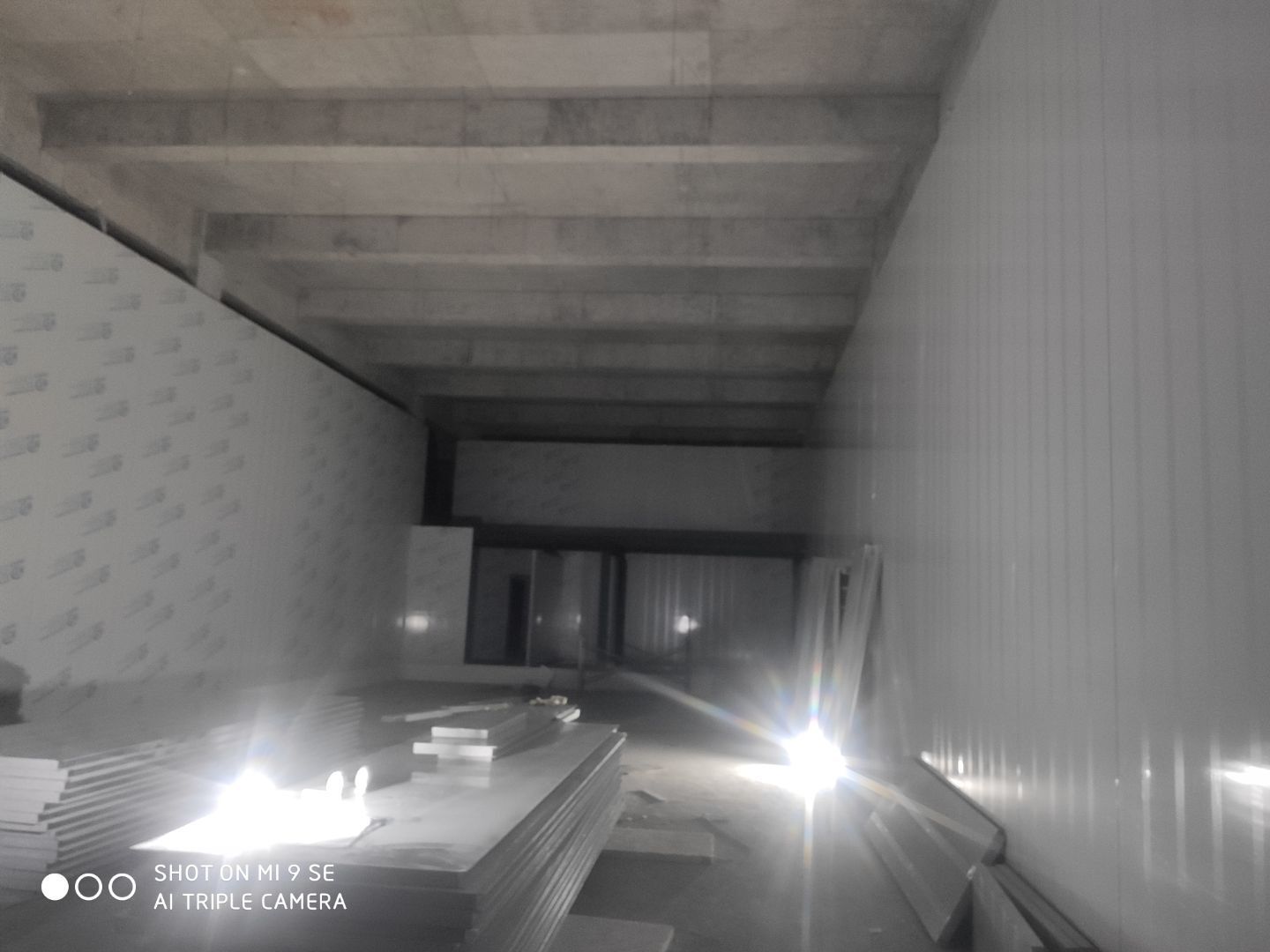

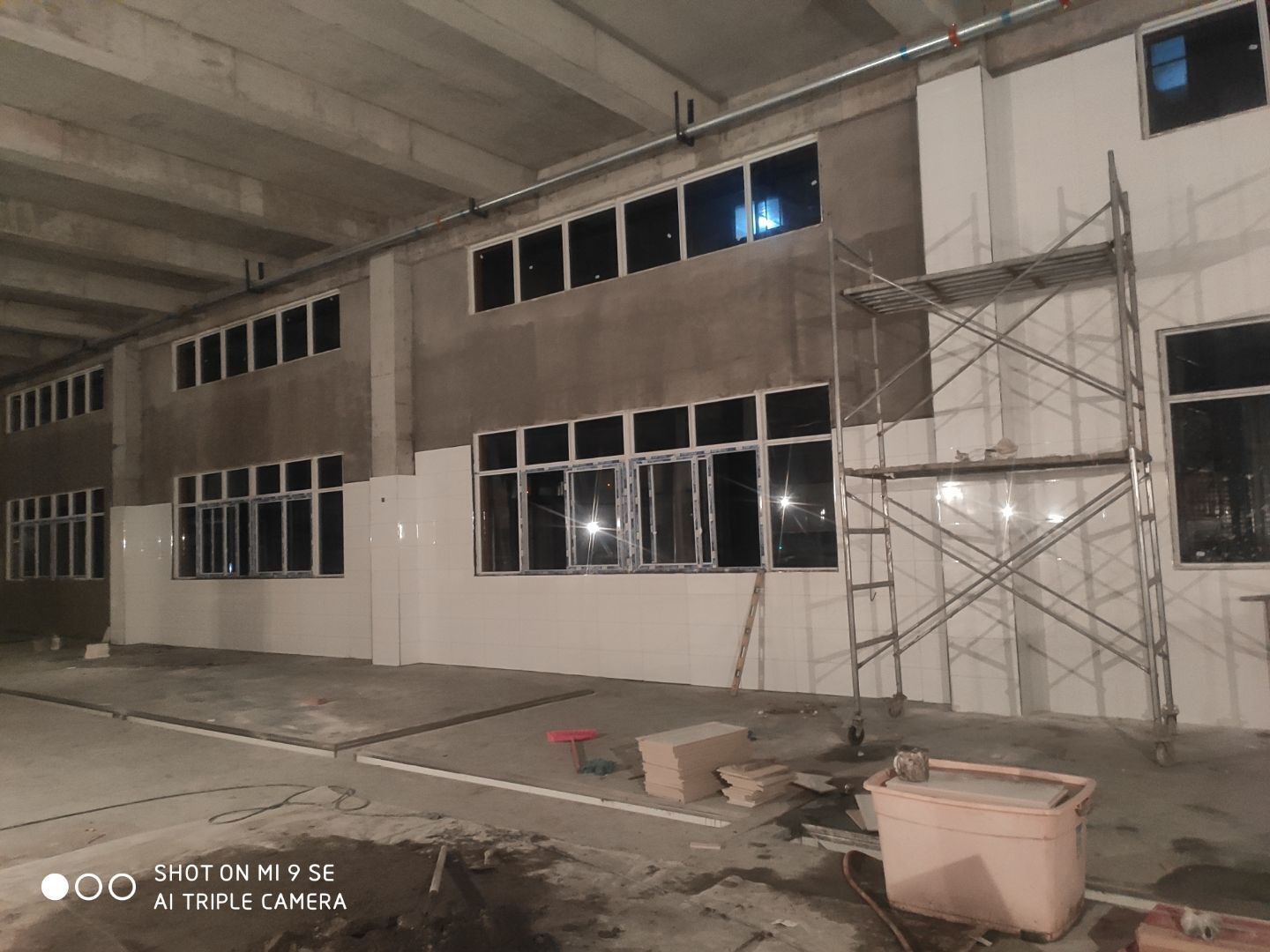

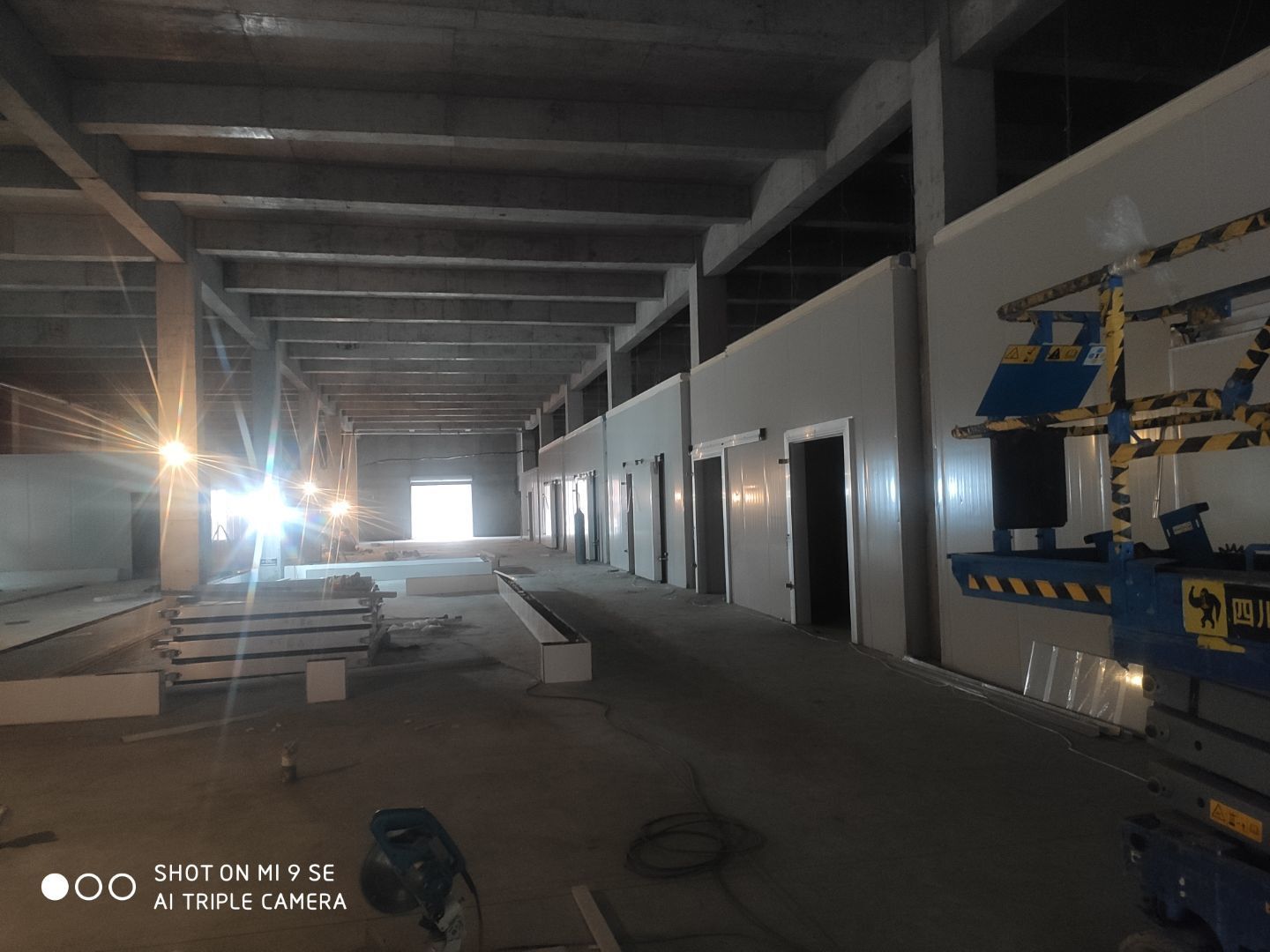

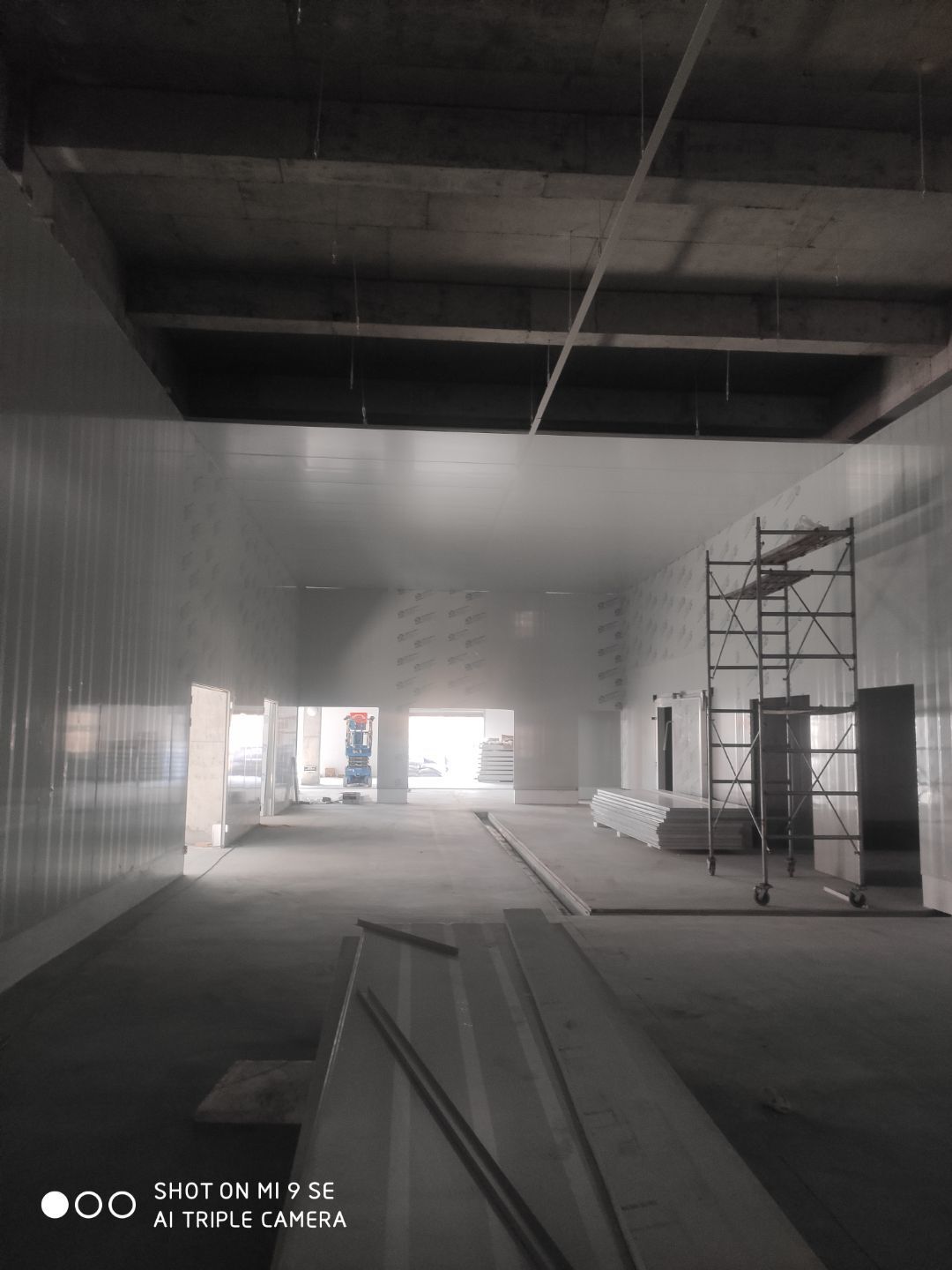

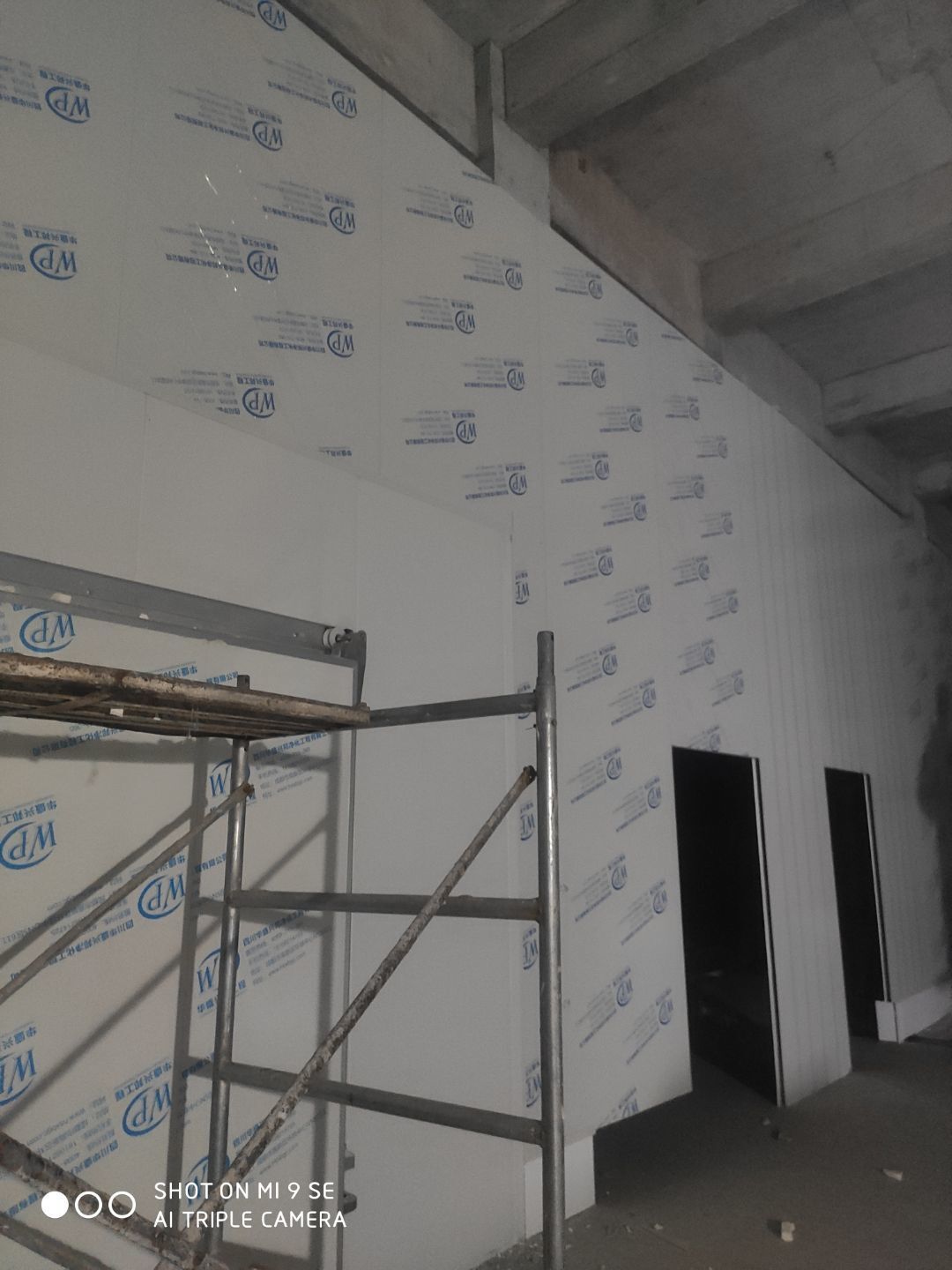

    一车间吊顶完成 二车间挡水墙完成 冻库主体完成 二车间开始立墙板

  • 2020-12-09

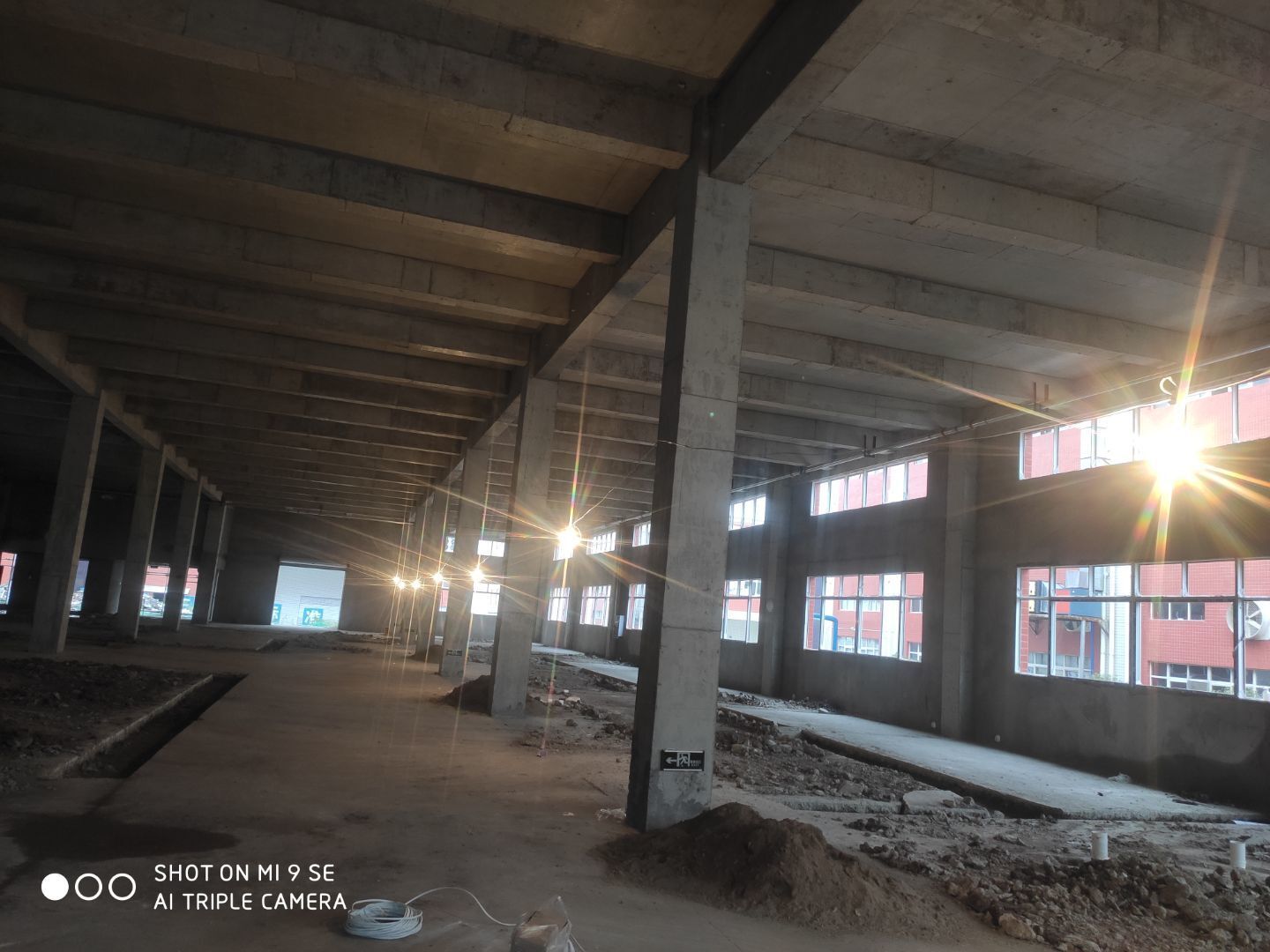

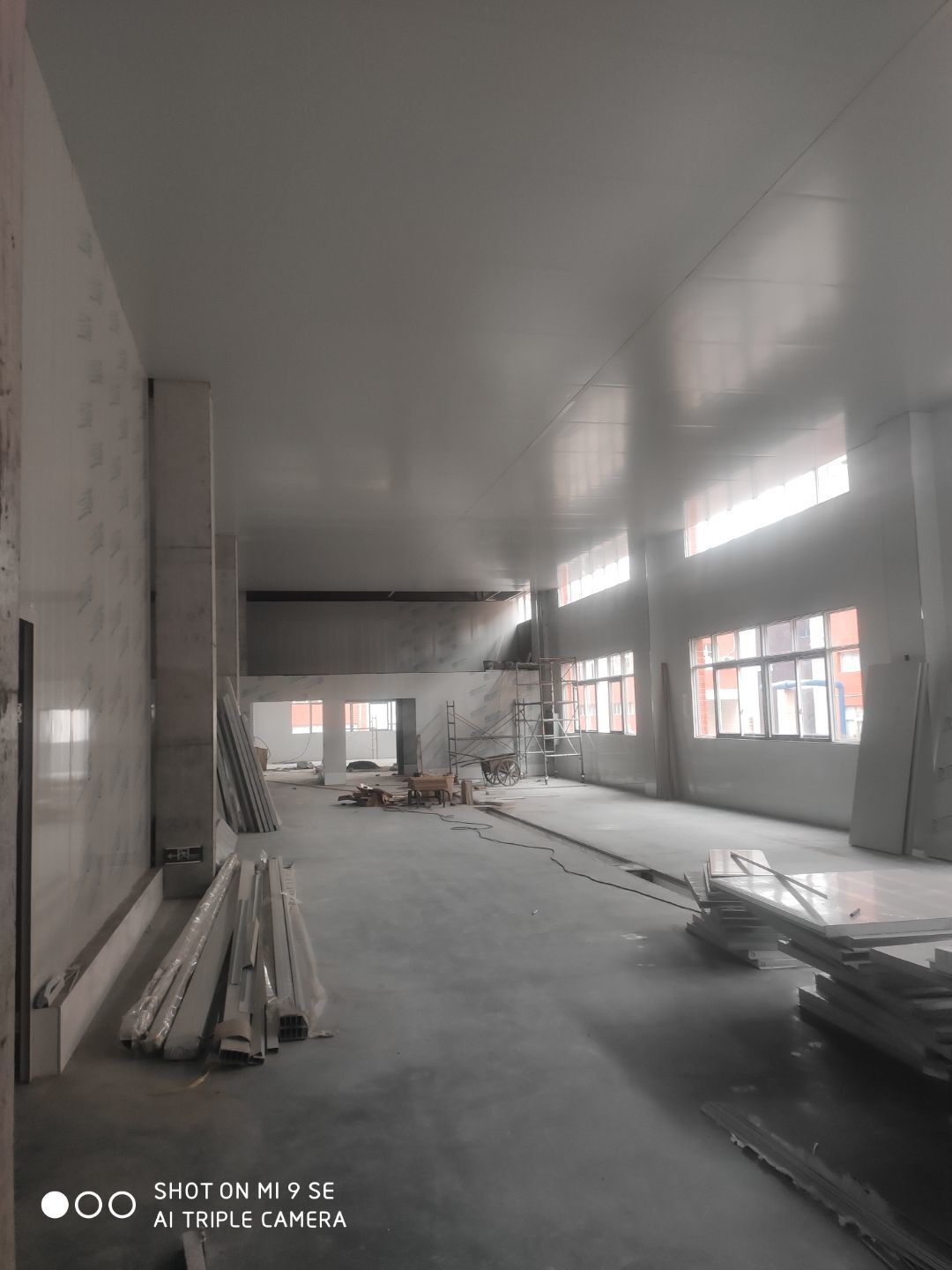

    车间板材到现场, 一车间吊顶完成百分之八十

  • 2020-12-07

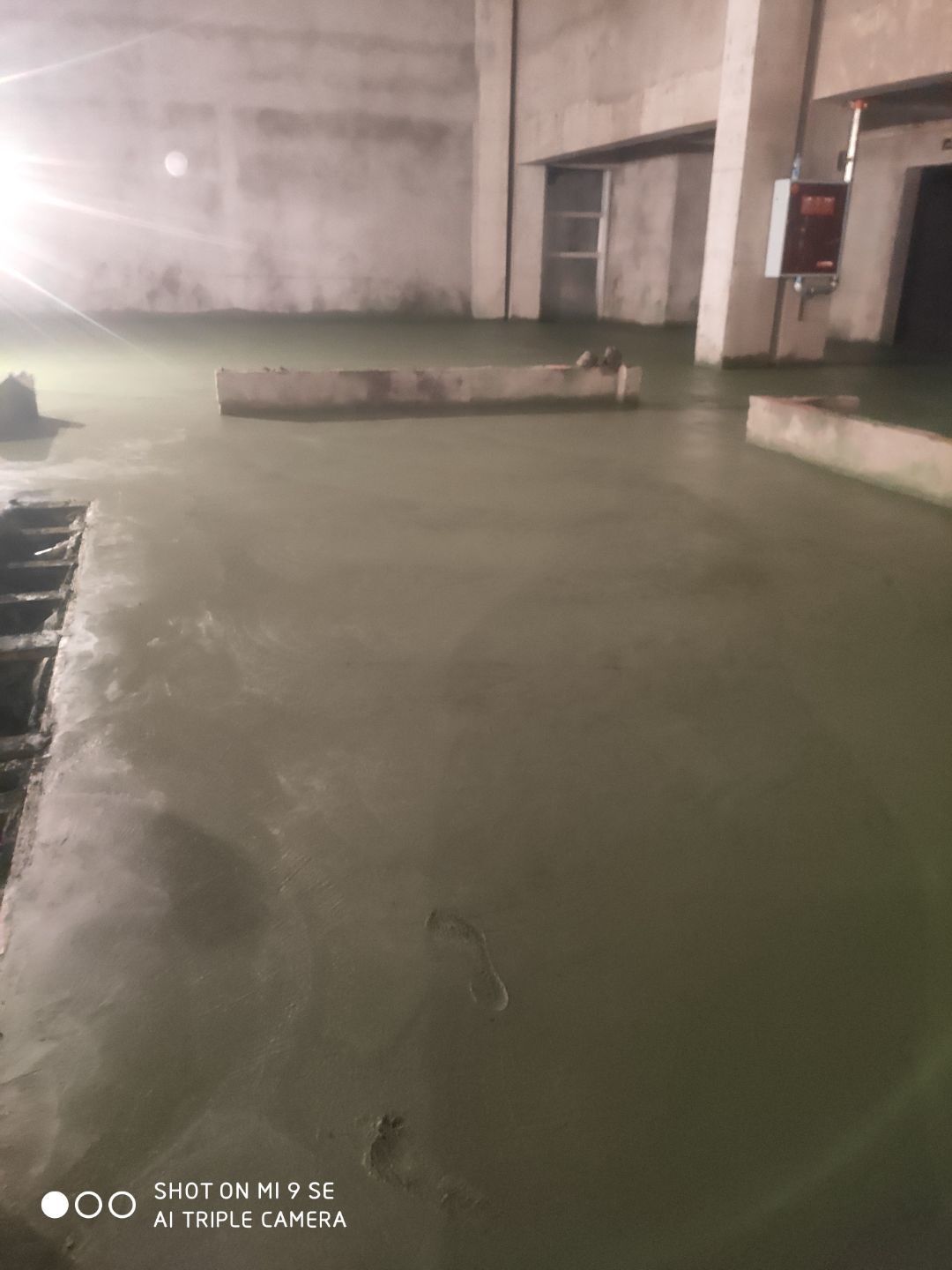

    1.二车间混凝土完成 2.一车间墙板完成 3.一车间吊顶完成百分之三十

  • 2020-12-04

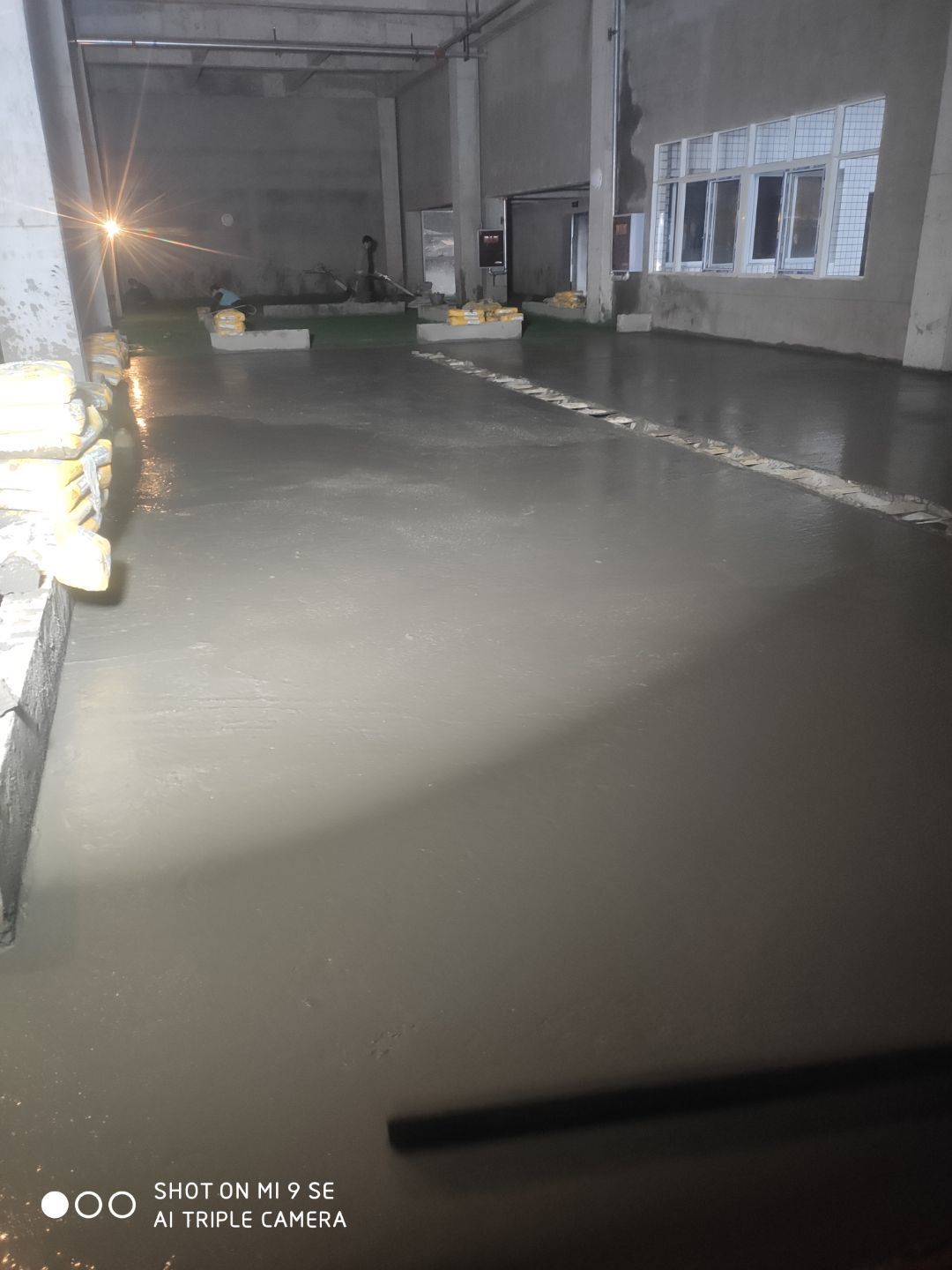

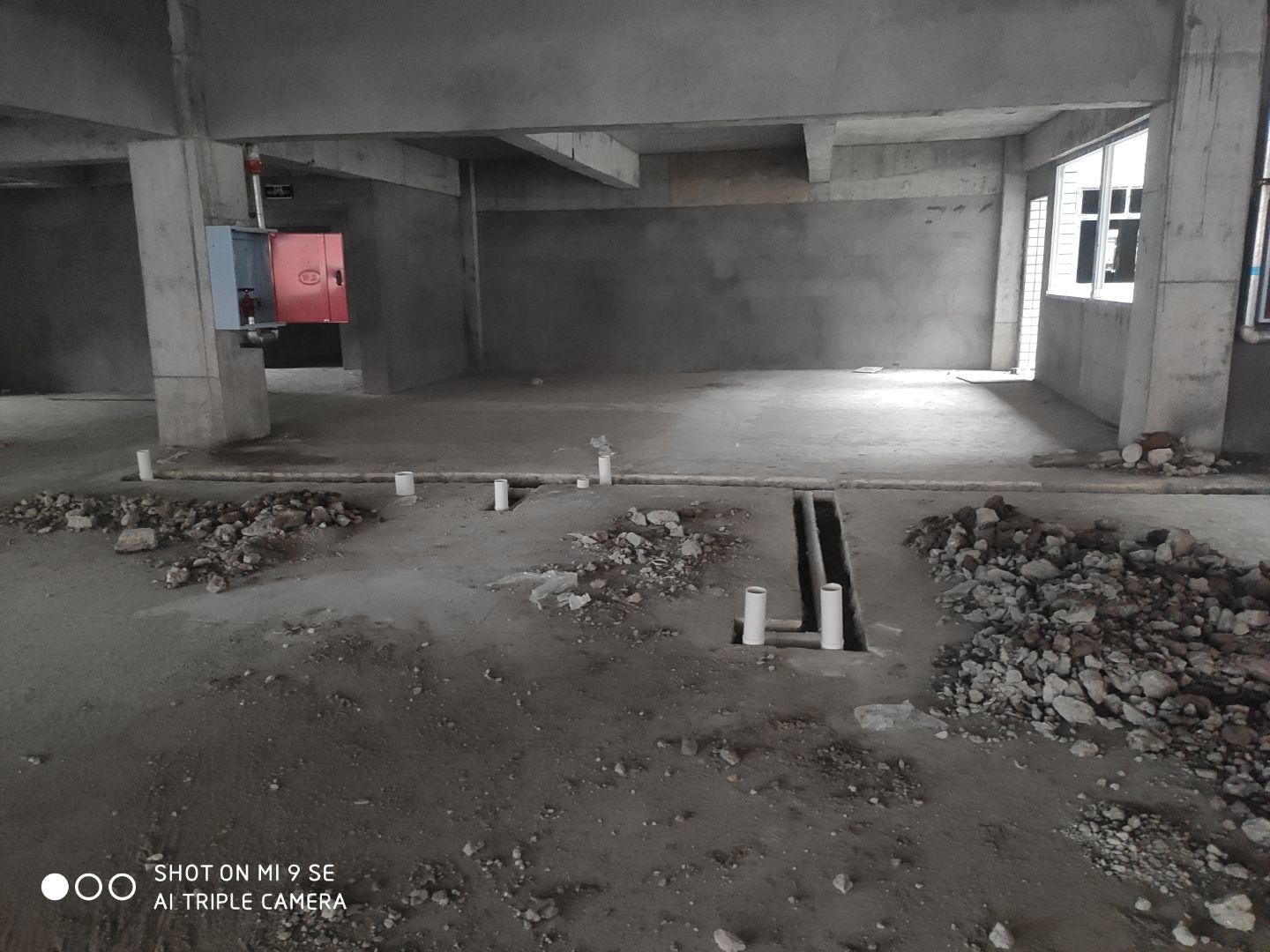

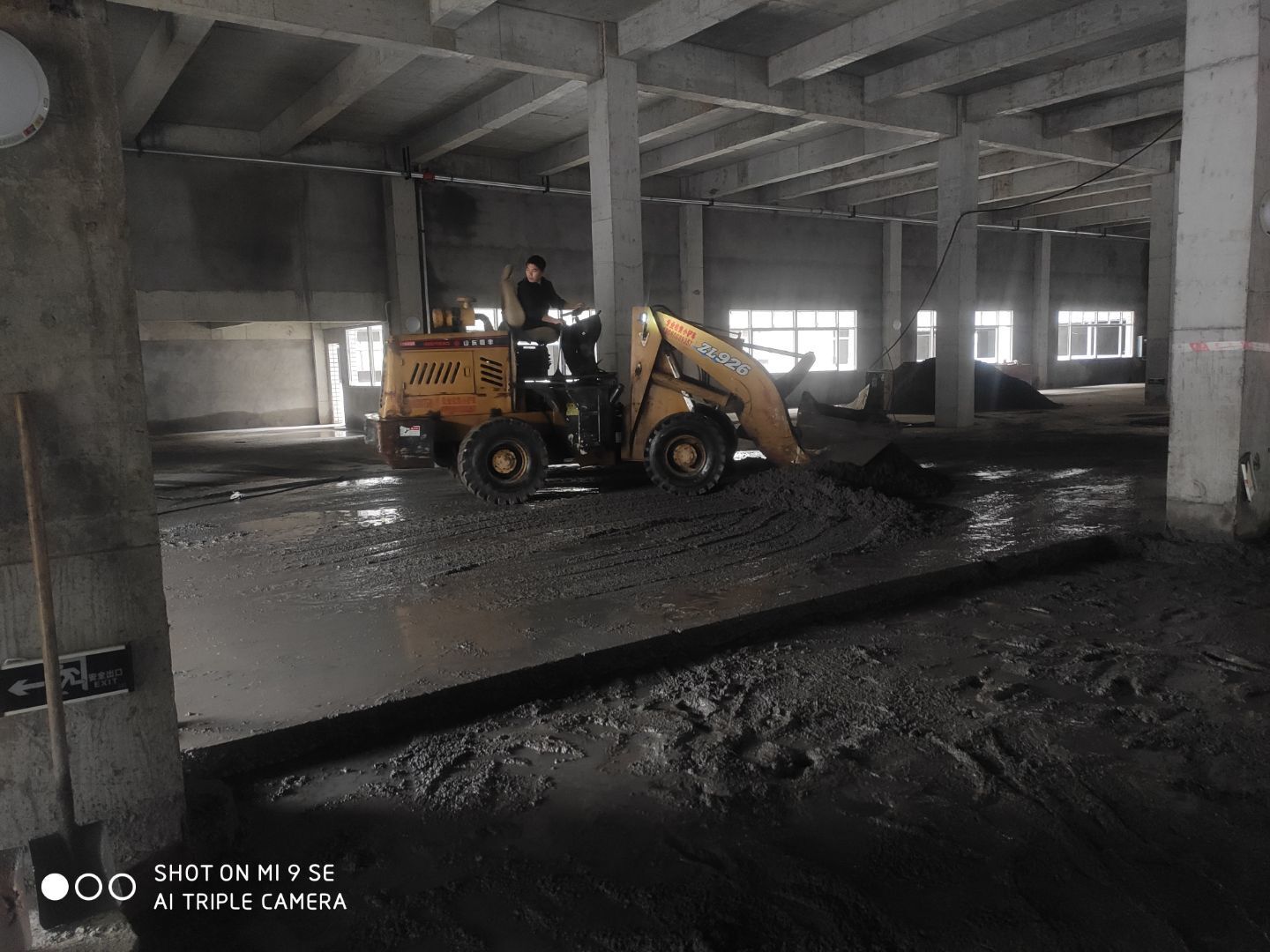

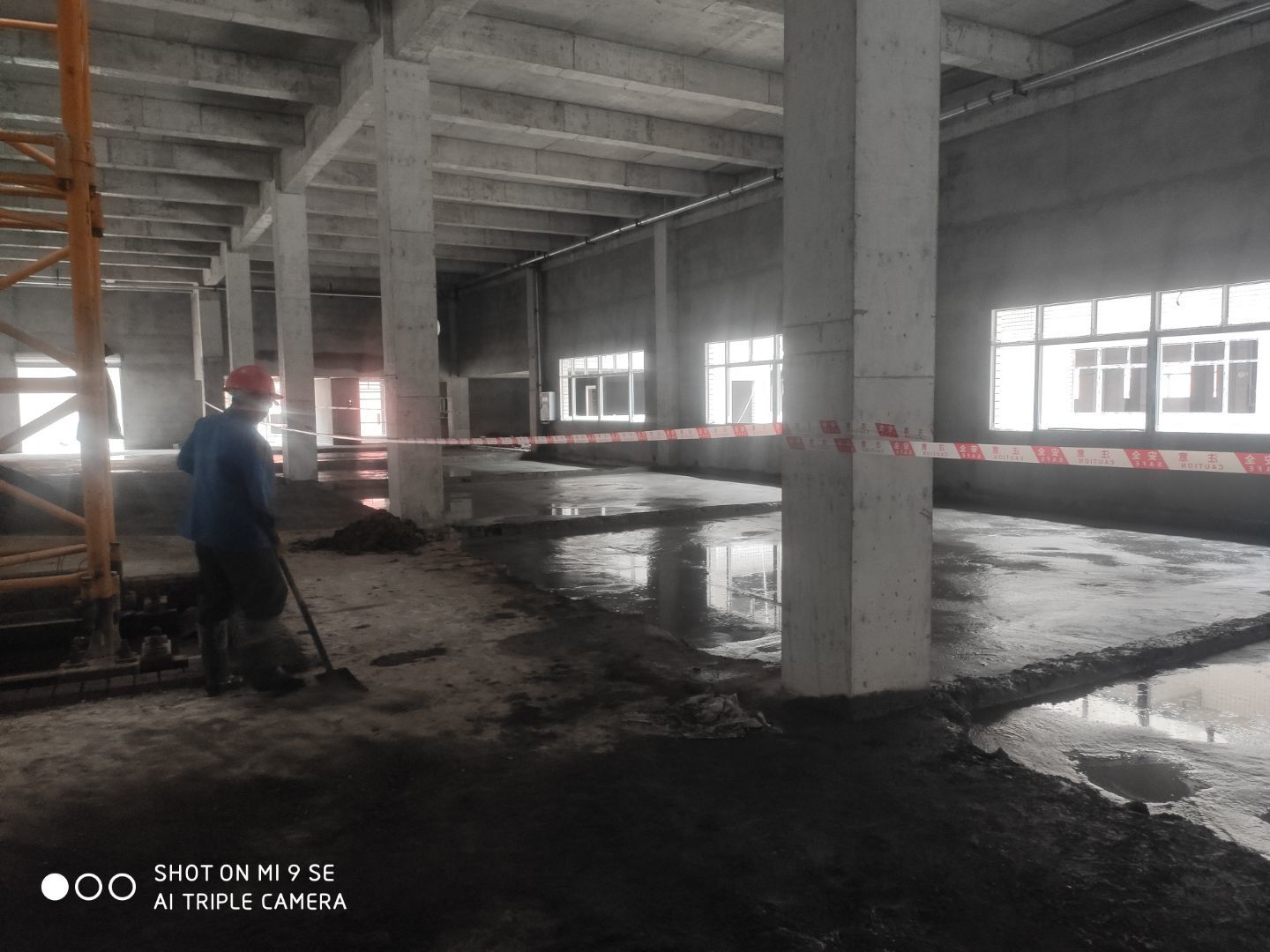

    1.混凝土二车间开始浇 2.冻库设备基础完成

  • 2020-12-04

    1.墙板完成百分之五十 2.顶板完成百分之三十

  • 2020-11-27

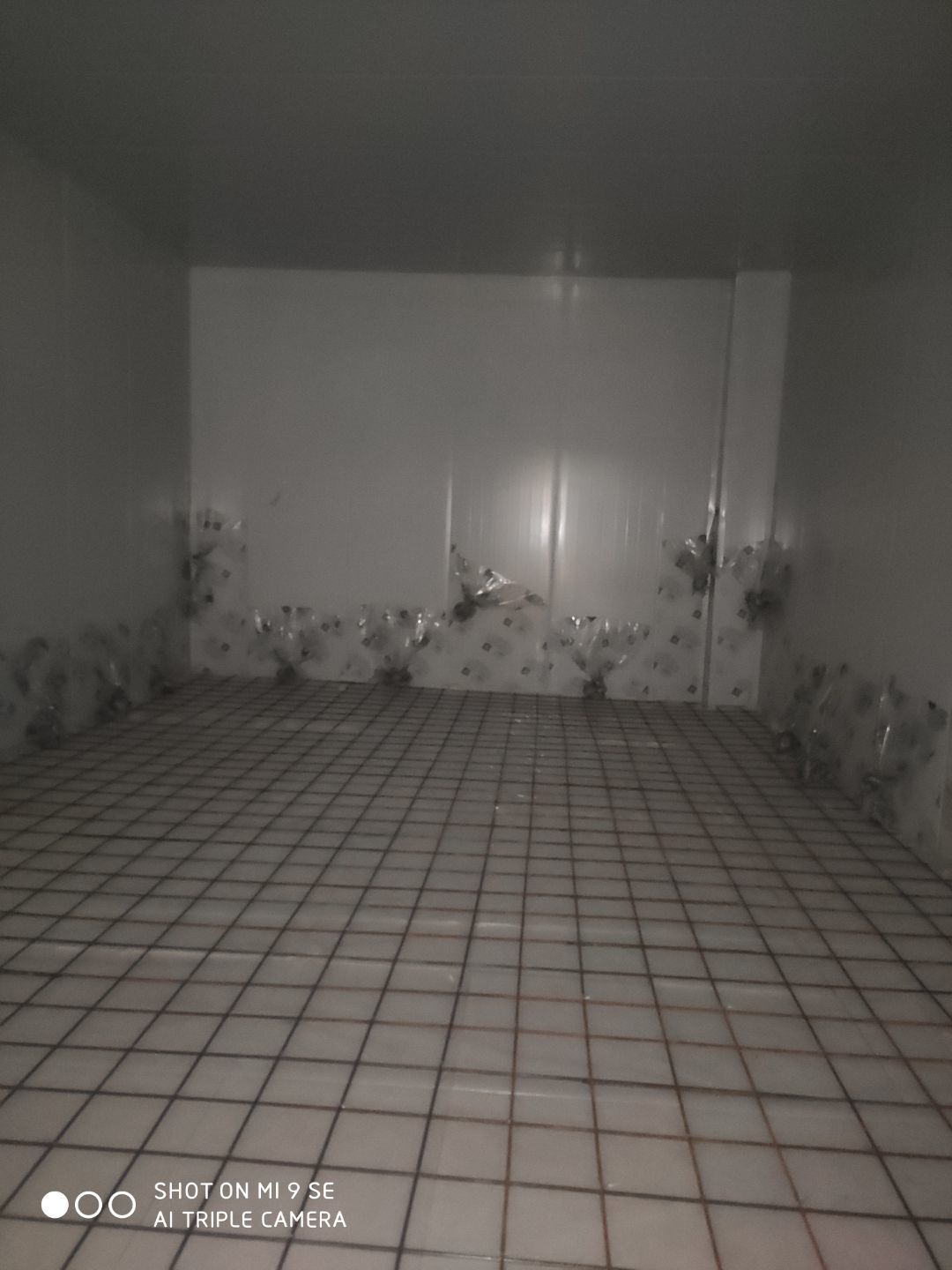

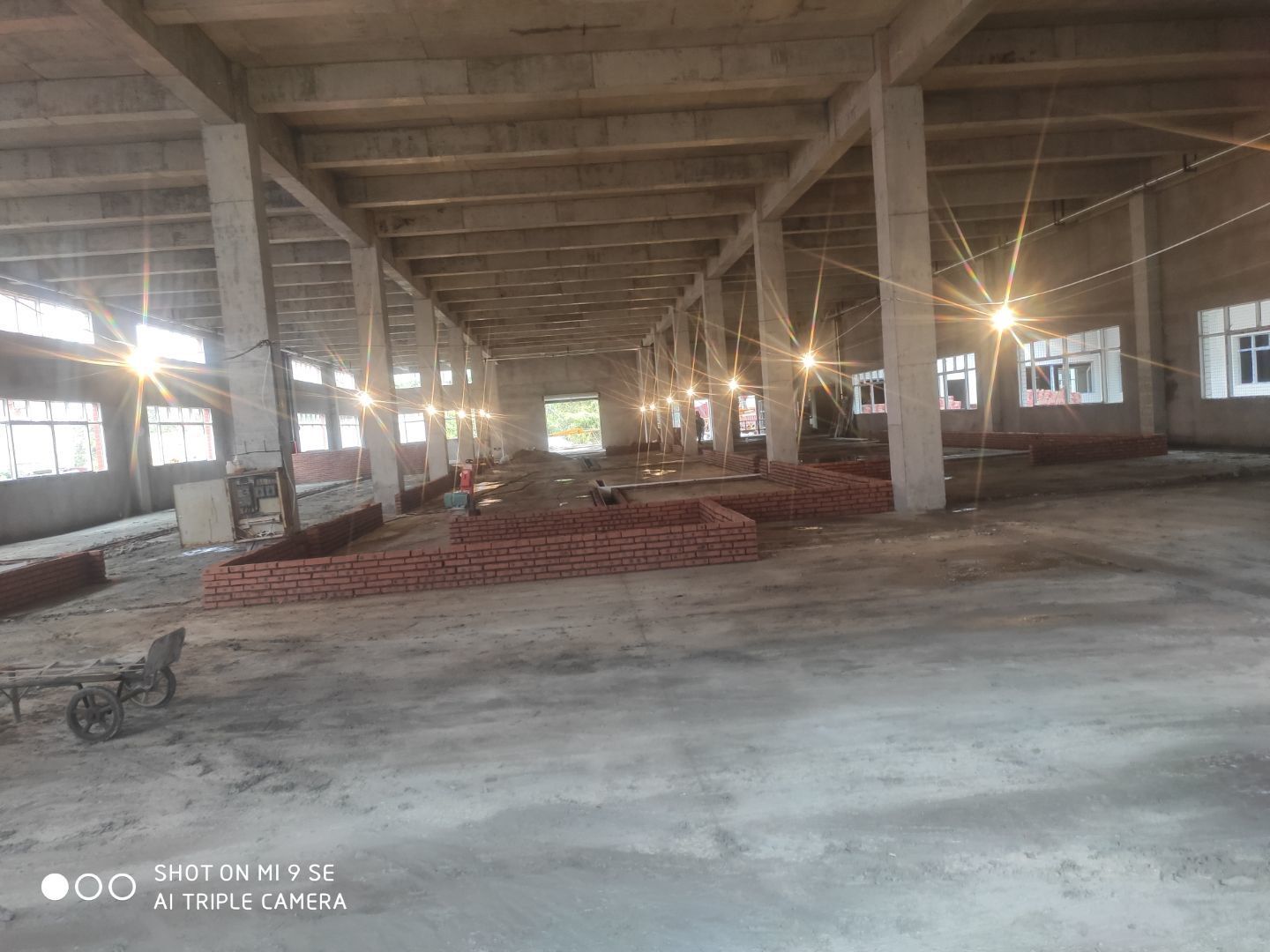

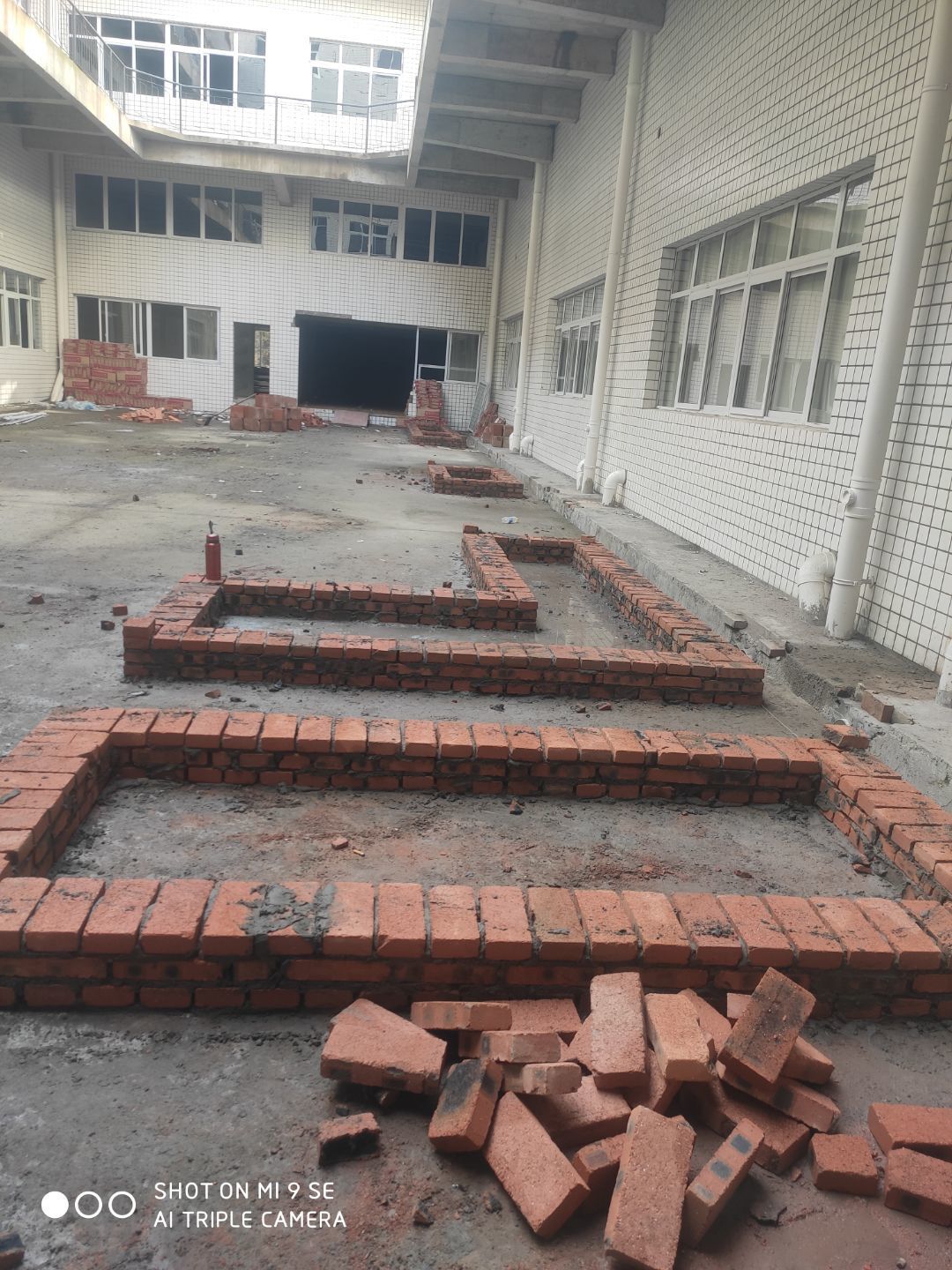

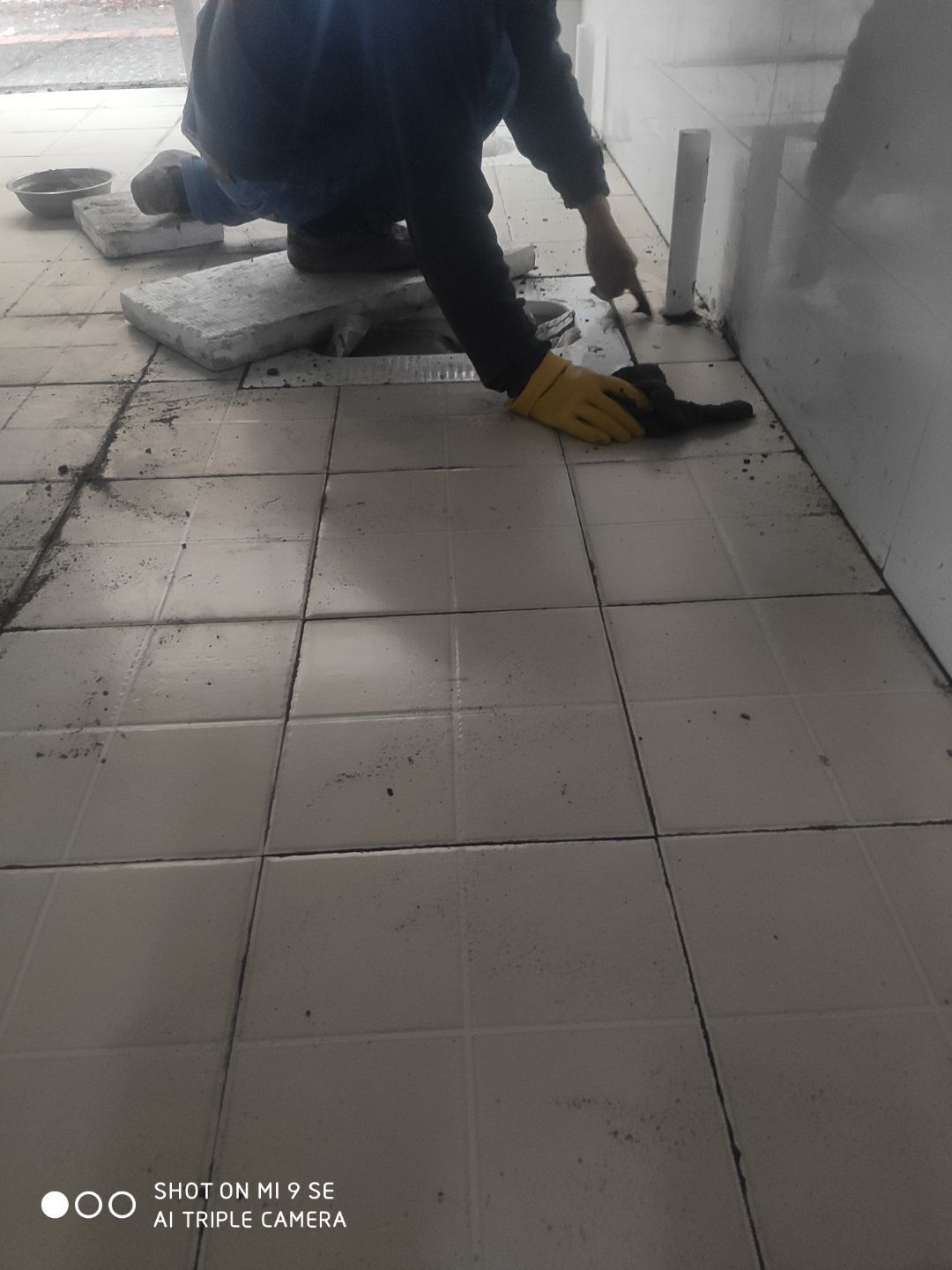

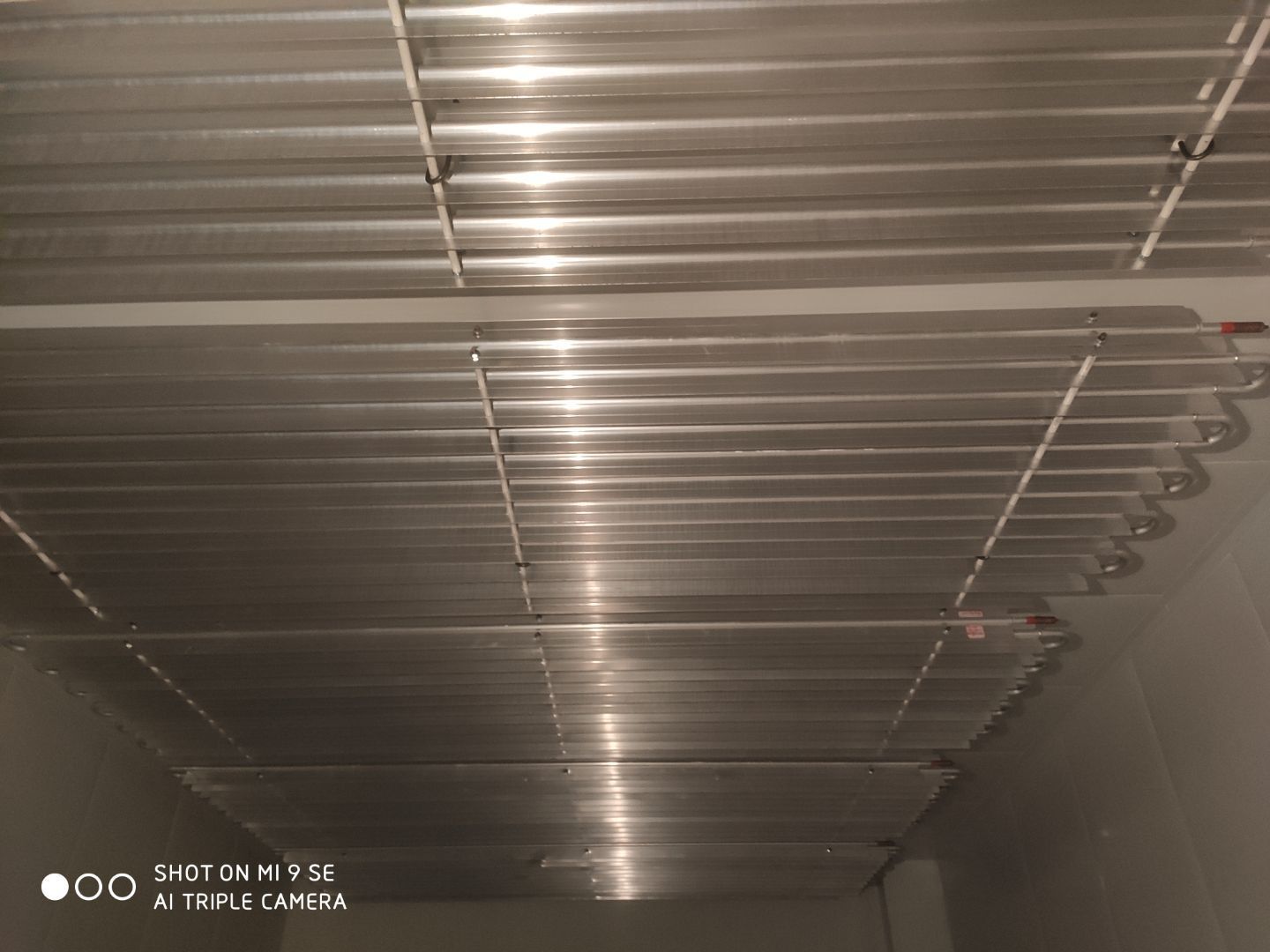

    1.冻库铝排安装完成 2.二车间打灰饼完成 3.厕所瓷砖完成百分之五十

  • 2020-11-27

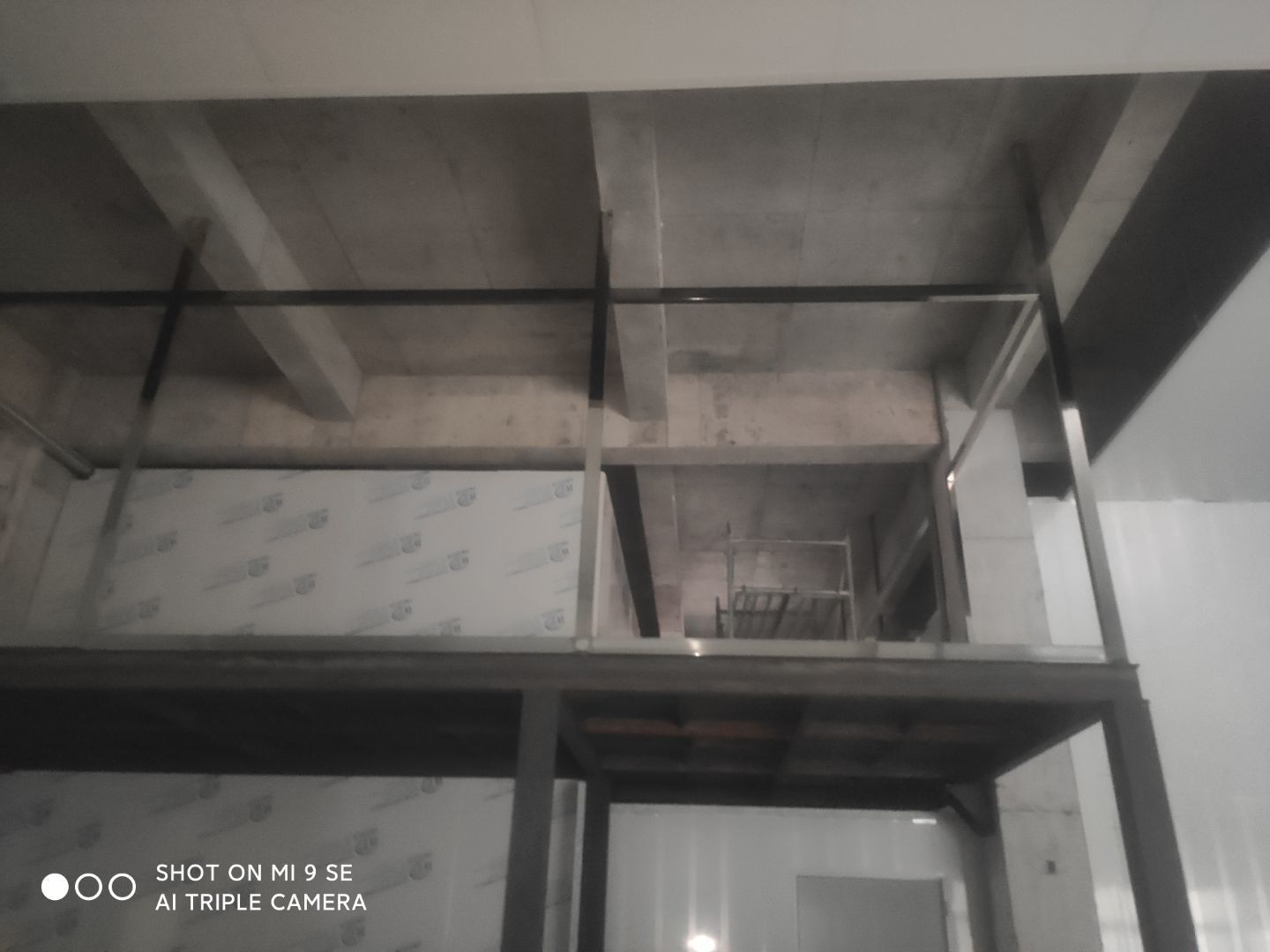

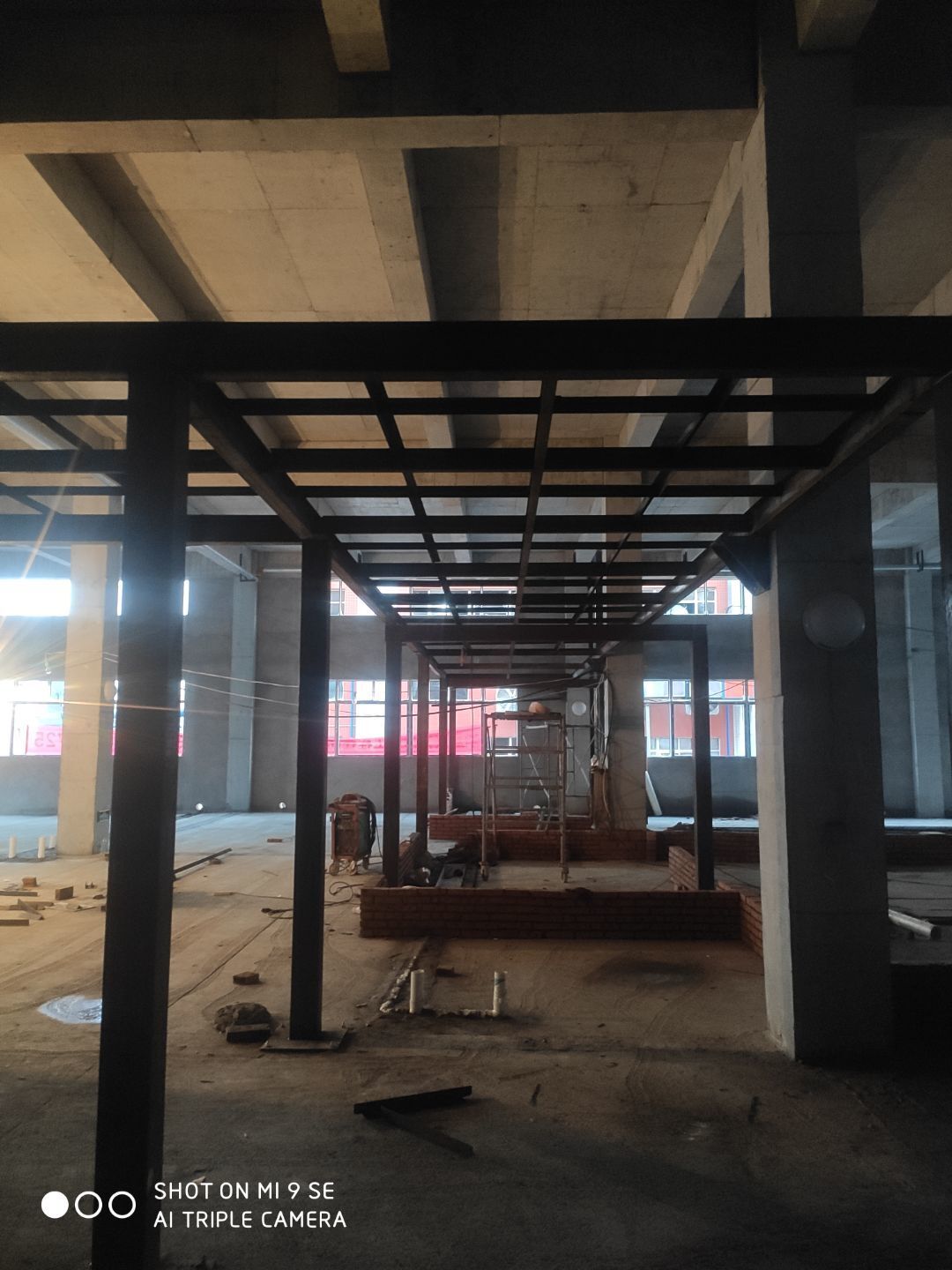

    1.立板完成百分之三十 2.吊筋完成百分之二十

  • 2020-11-19

    1.冻库总体施工完成百分之八十 2.瓷砖完成百分之五十 3.垃圾清理,地面卫生打扫

  • 2020-11-12

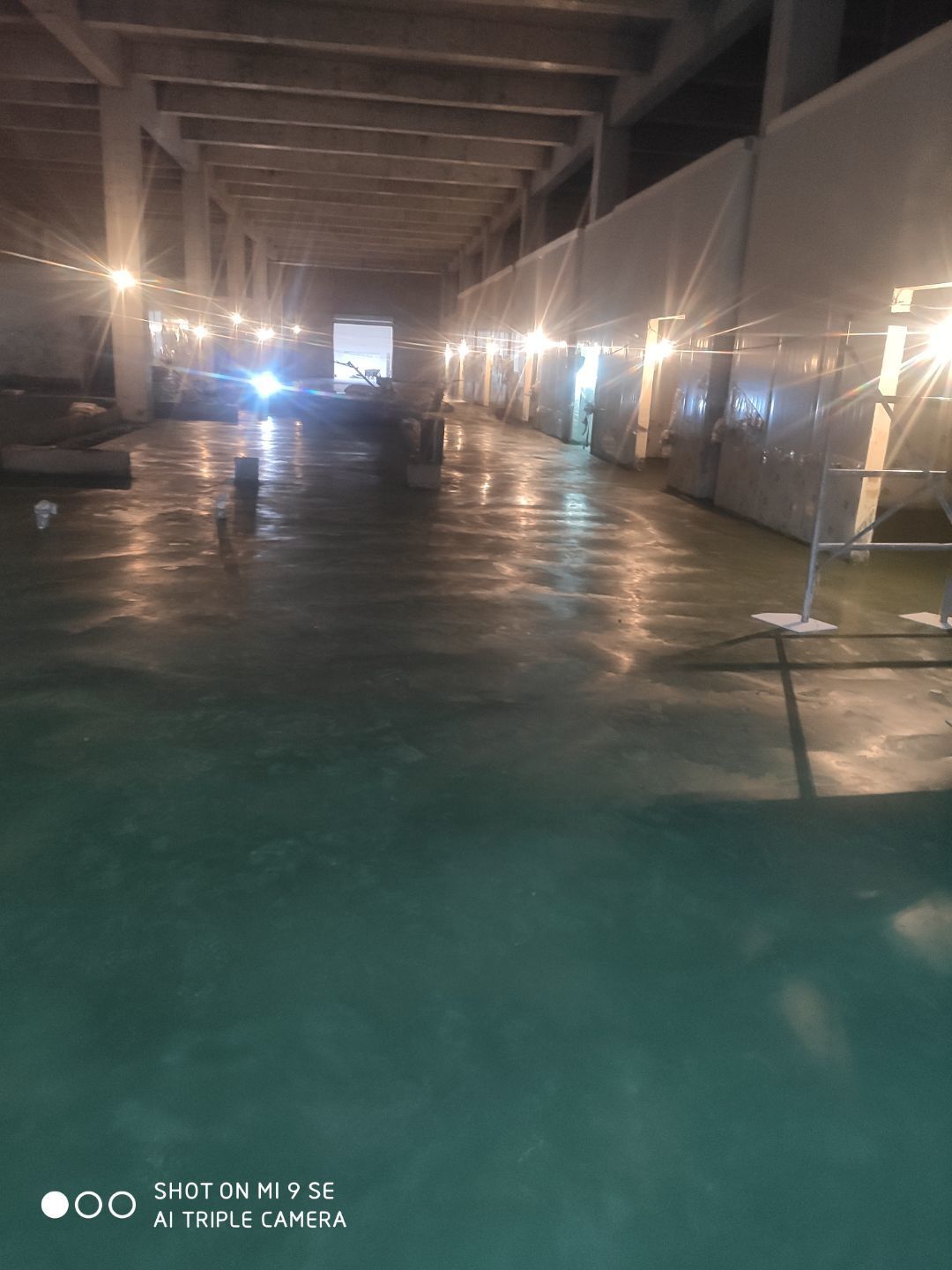

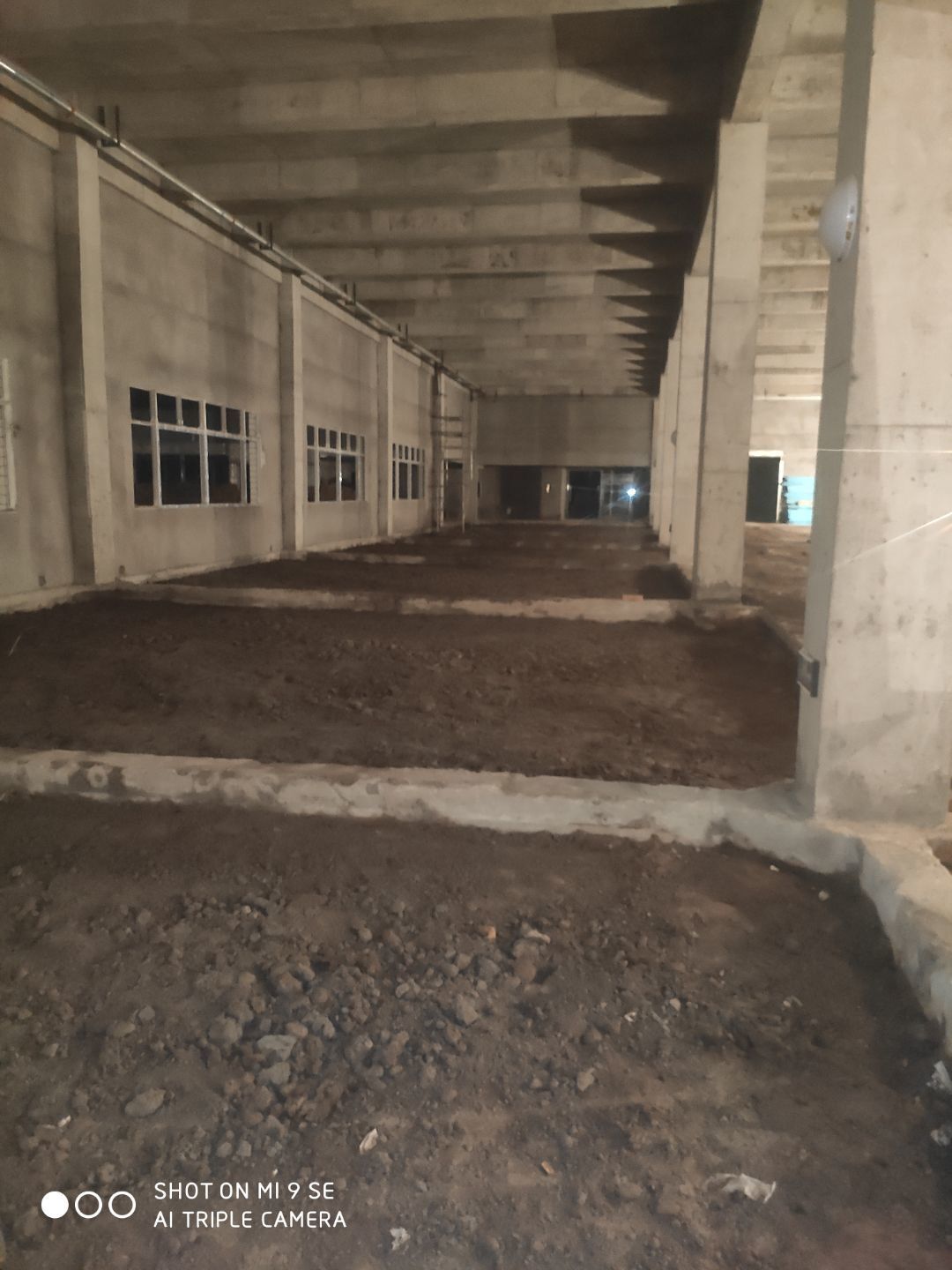

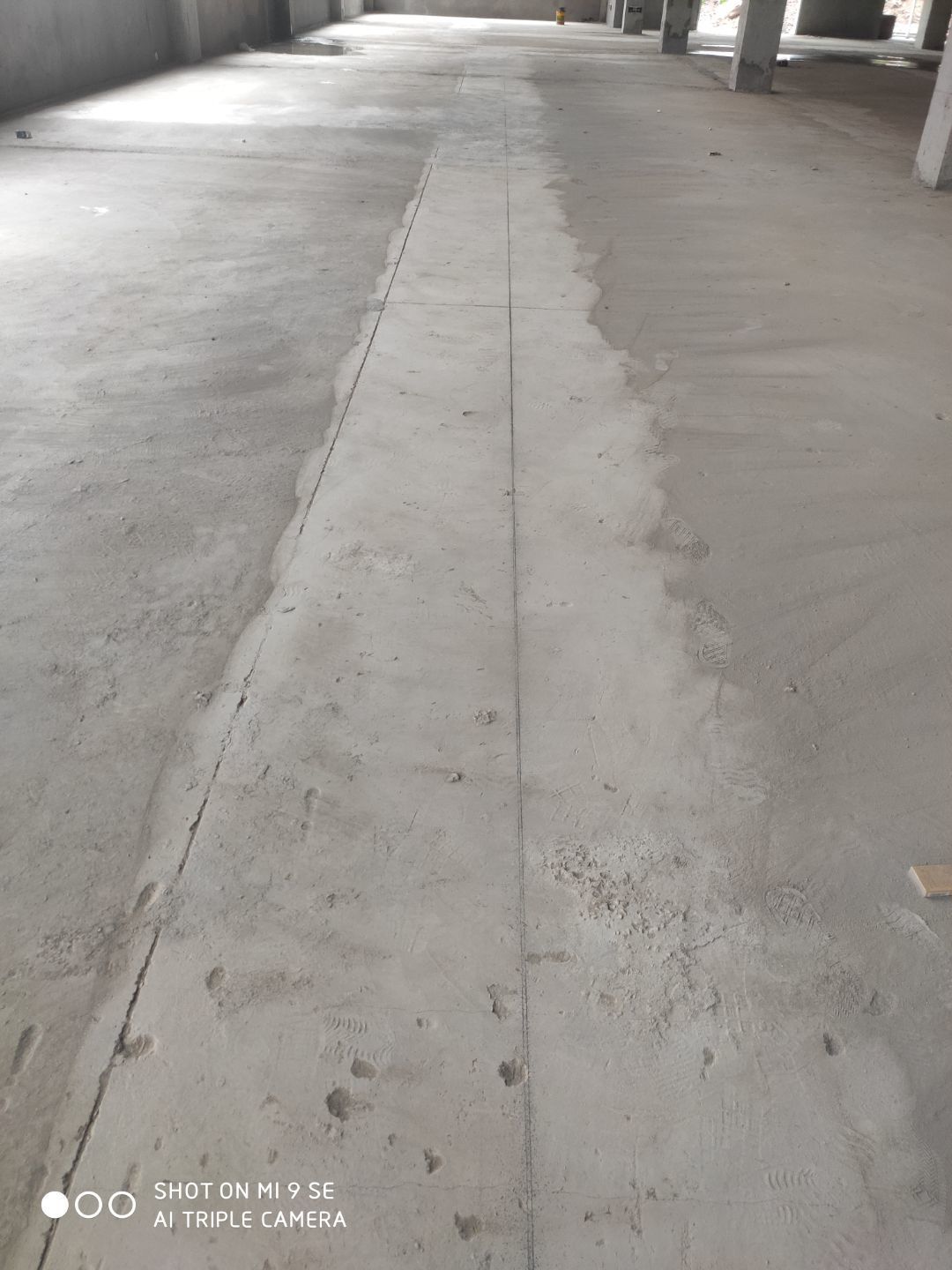

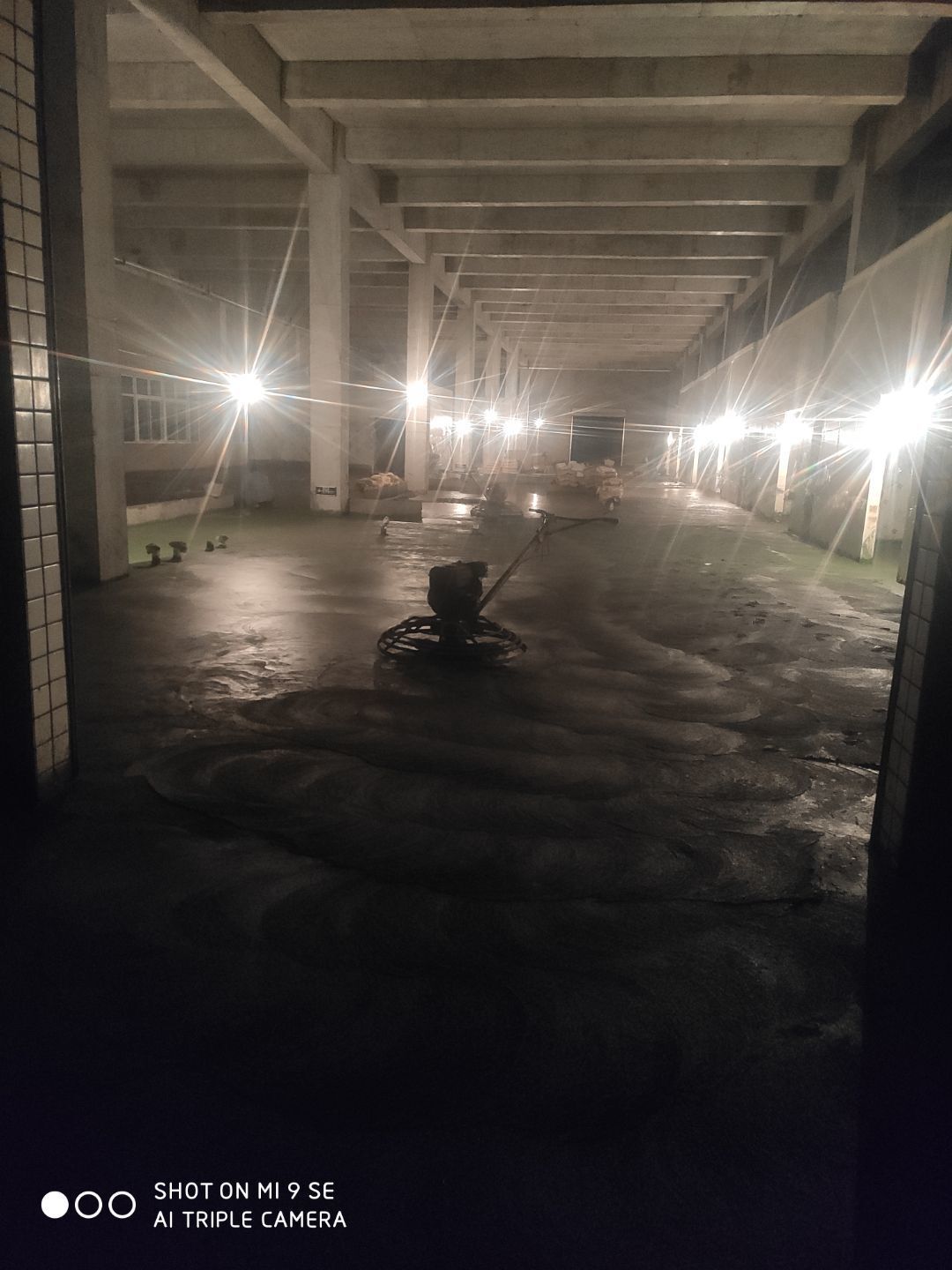

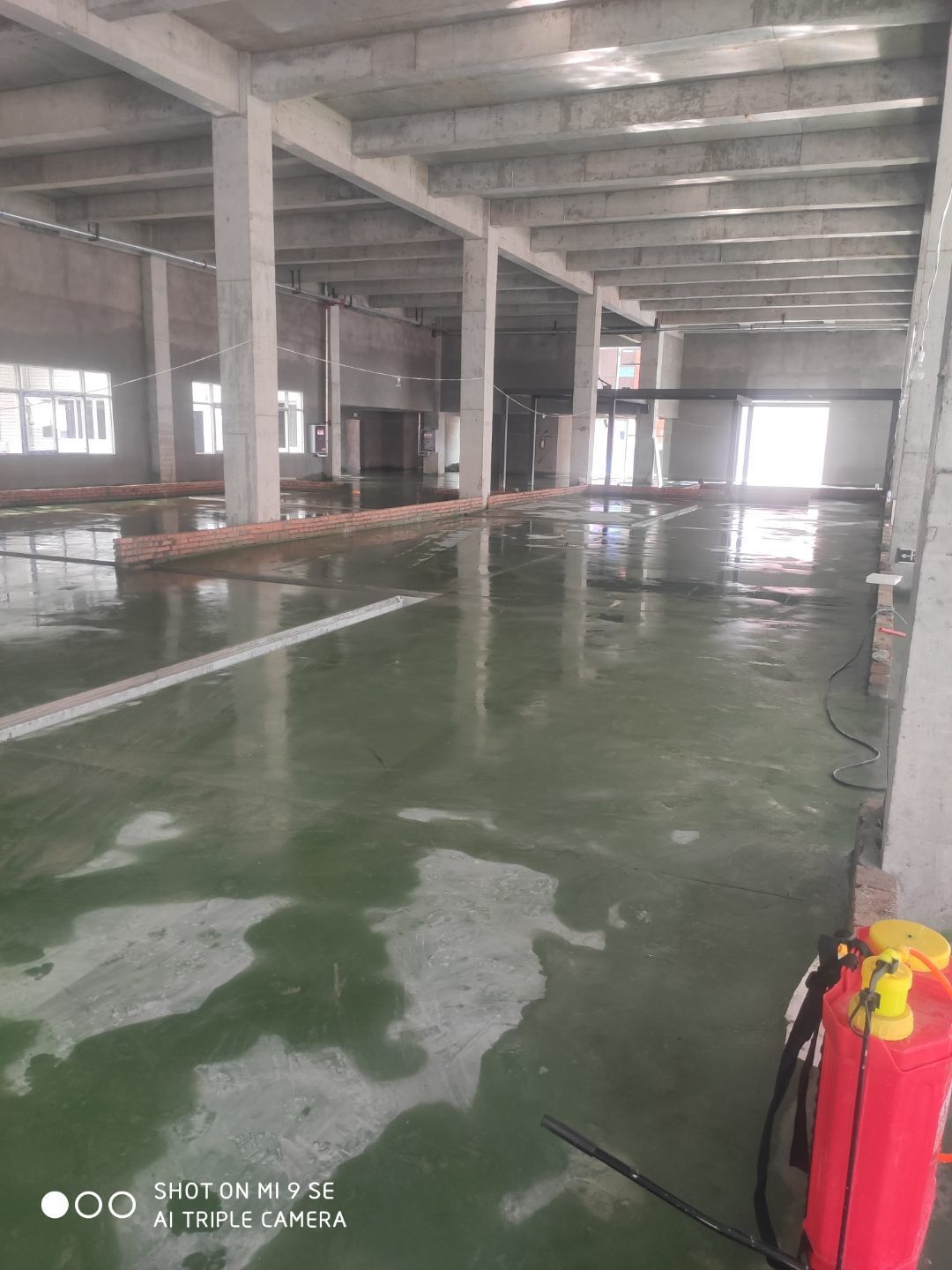

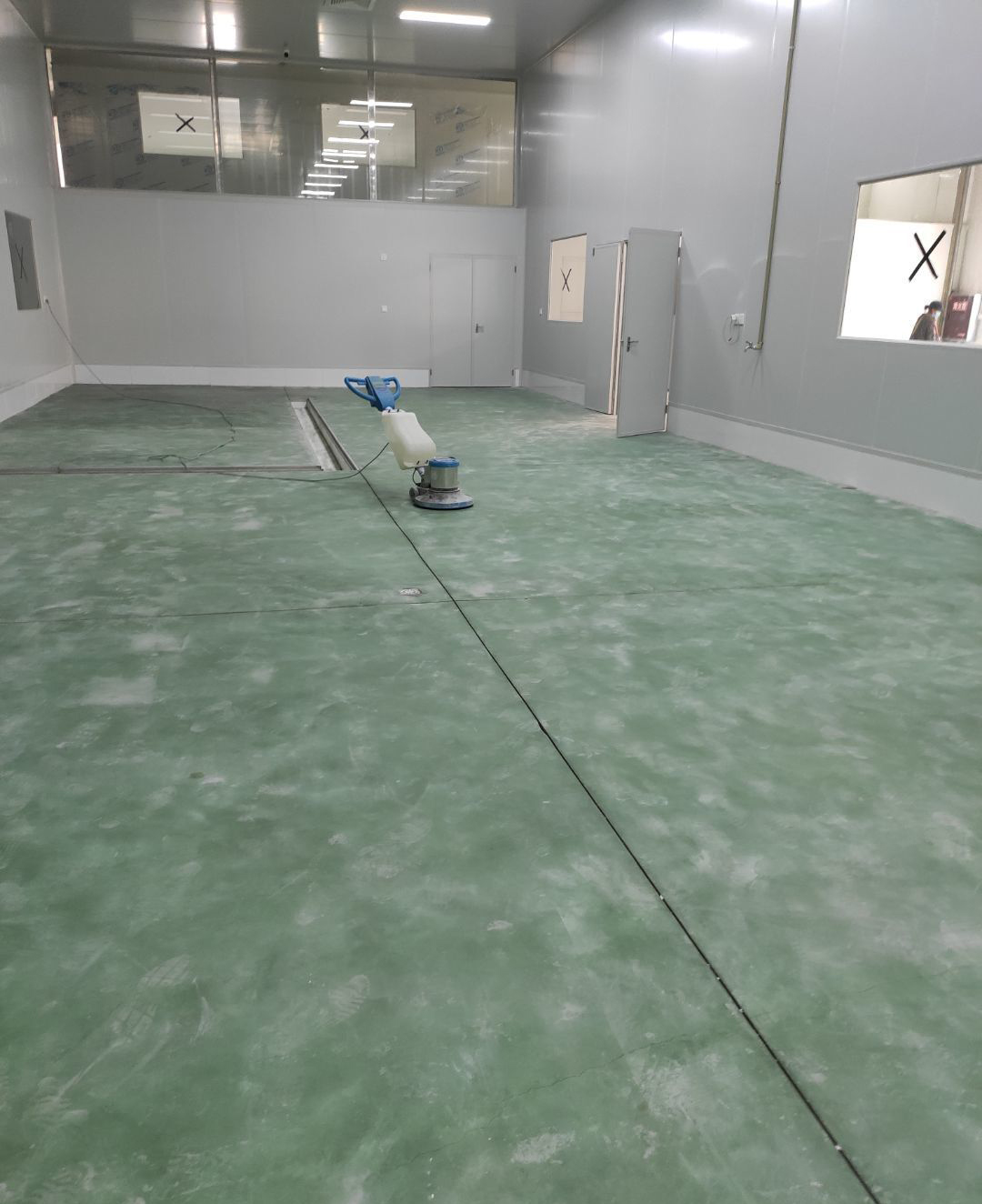

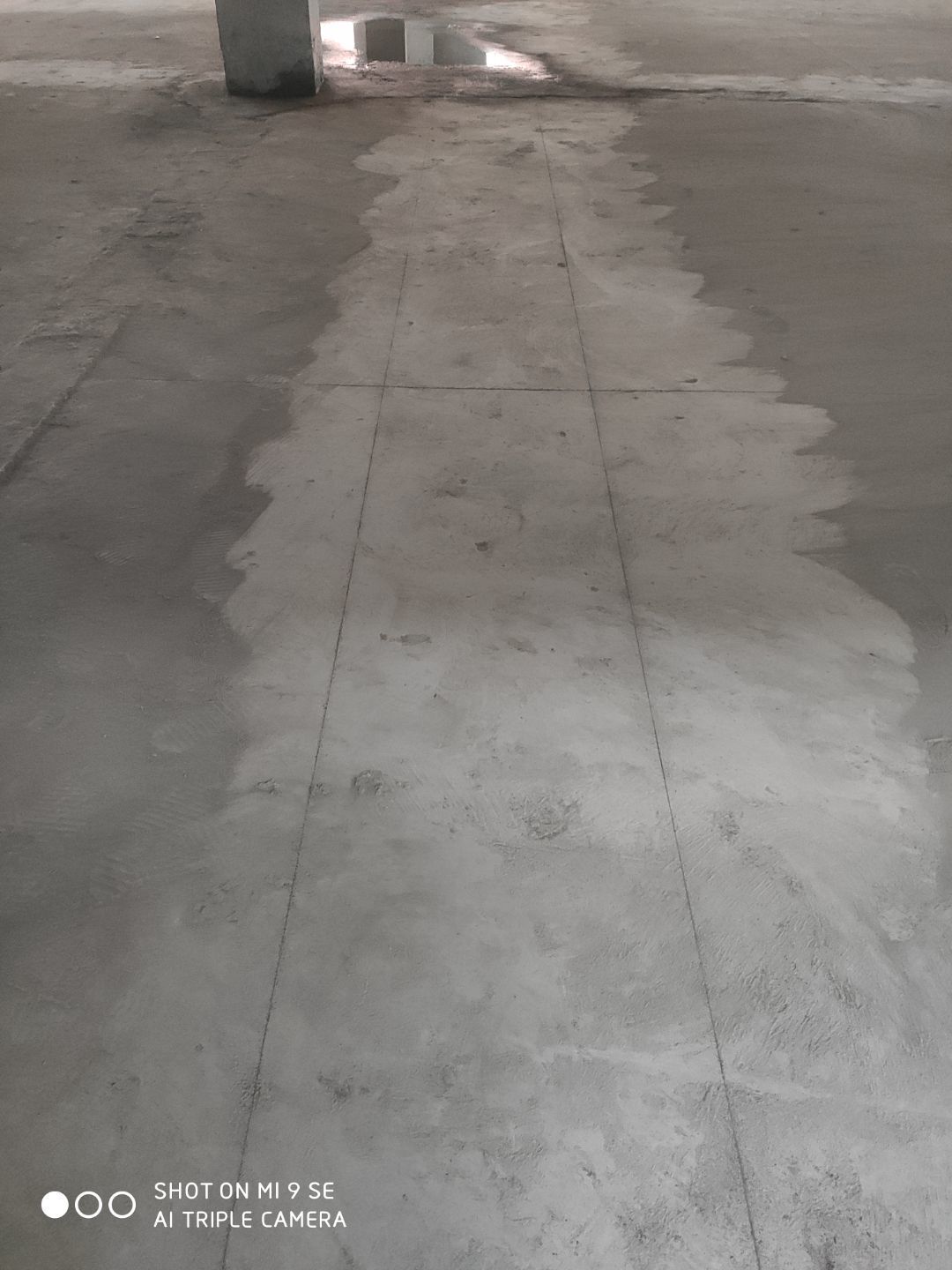

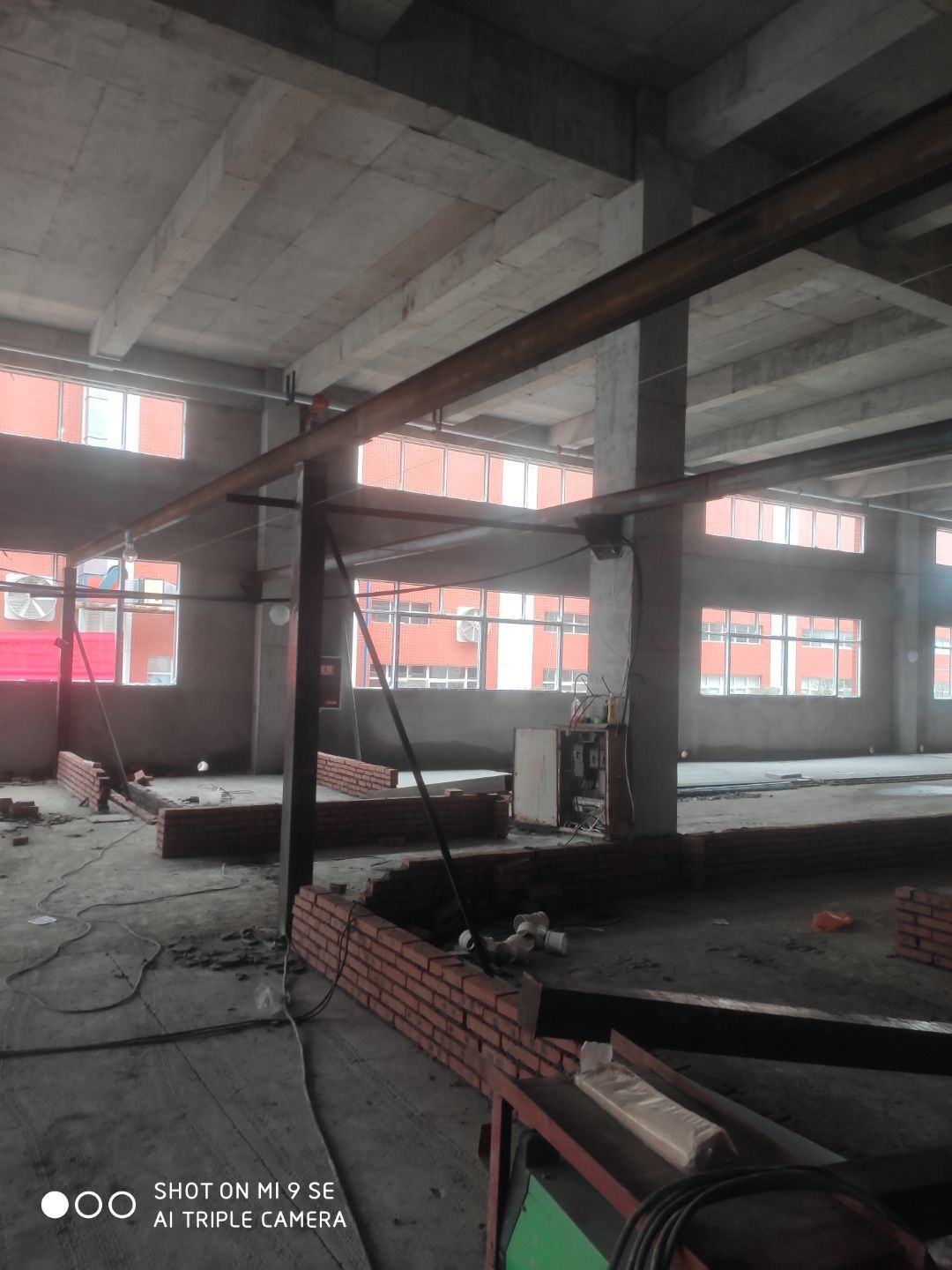

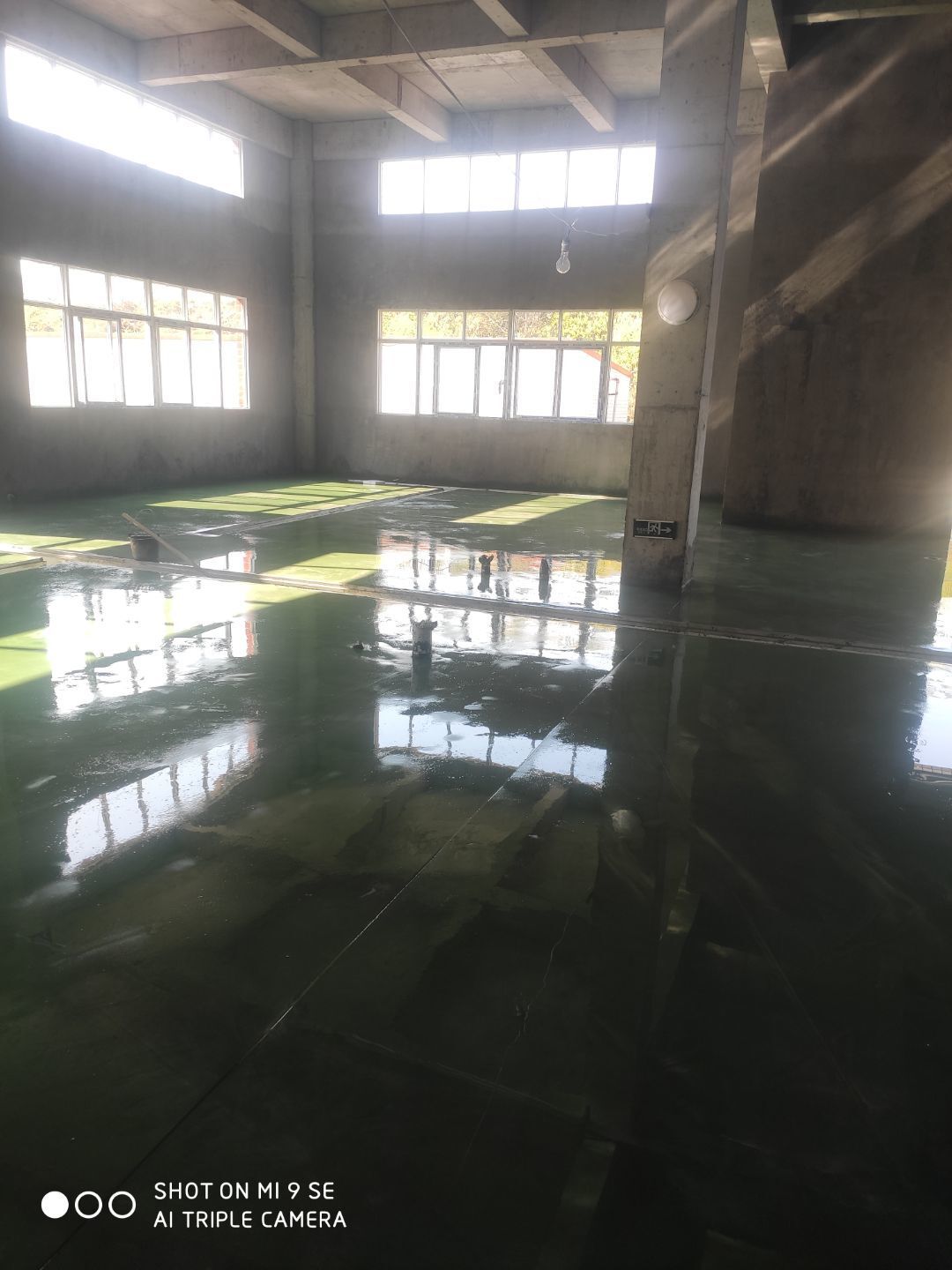

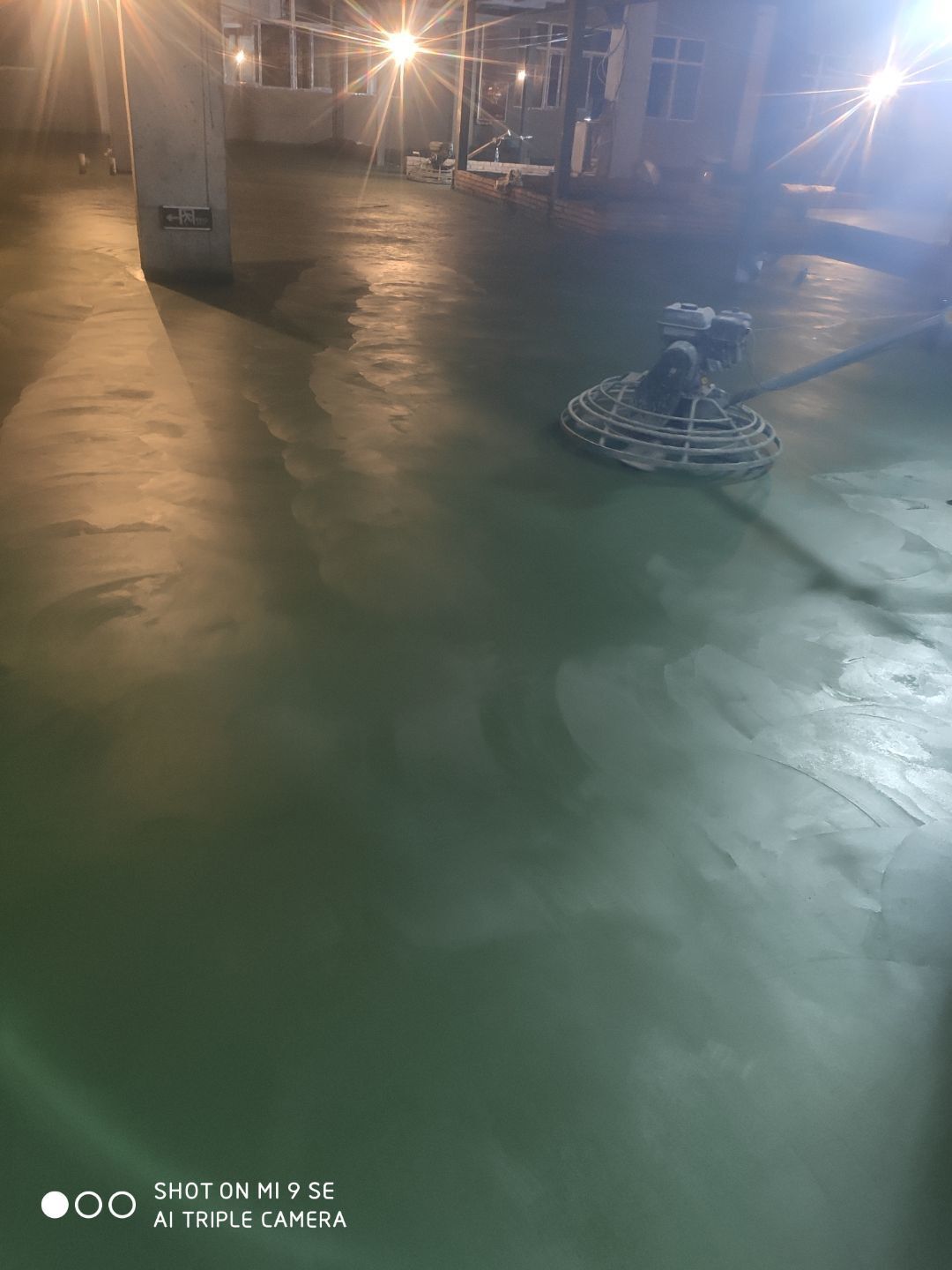

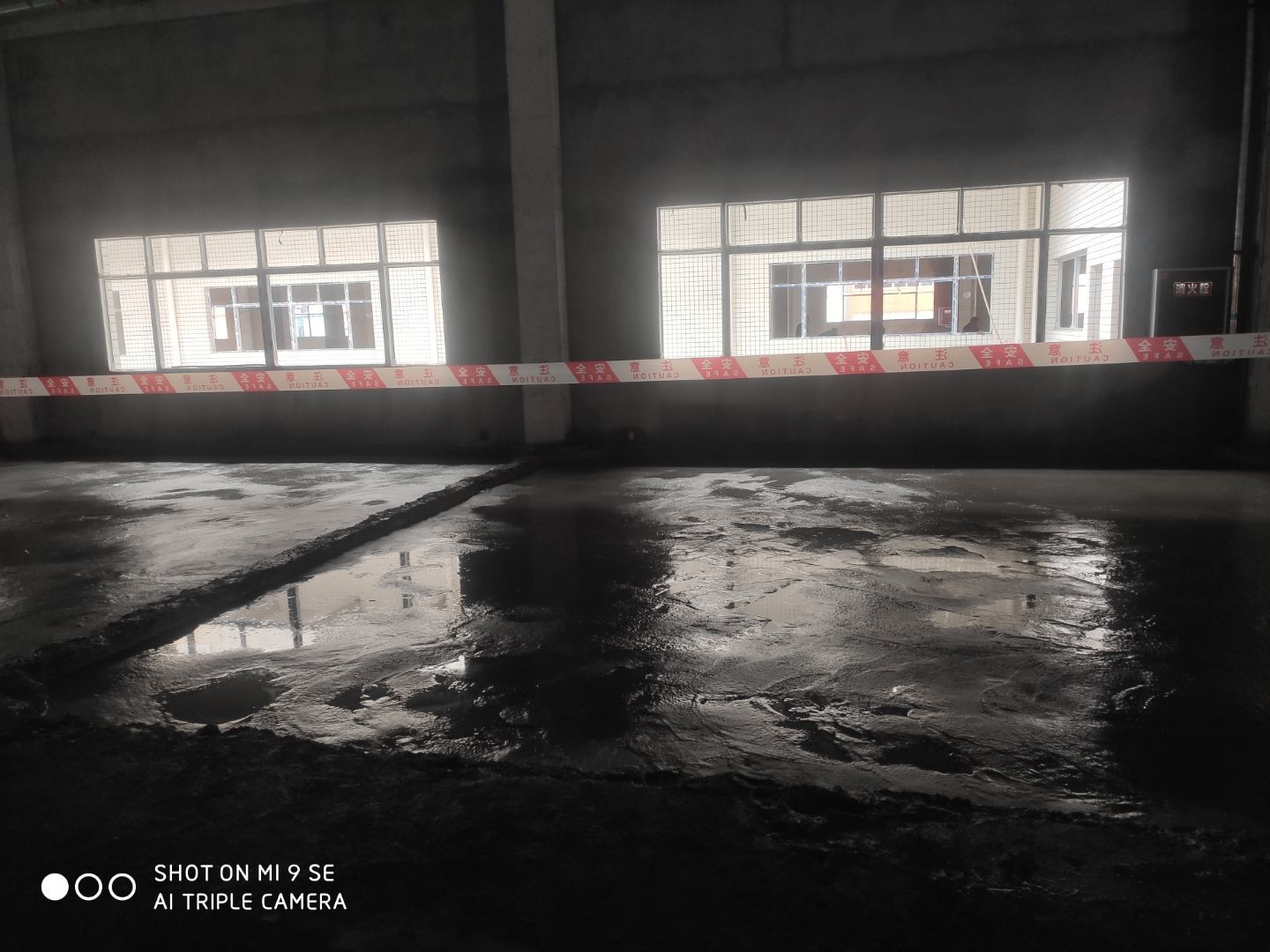

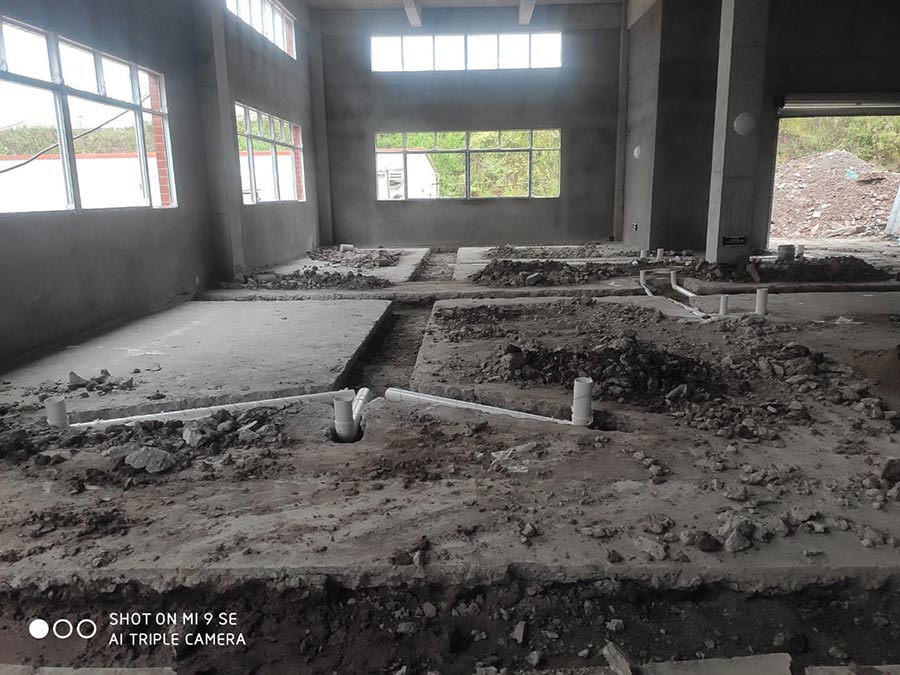

    车间地坪施工

  • 2020-11-05

    车间隔断施工,冻库施工

  • 2020-10-23

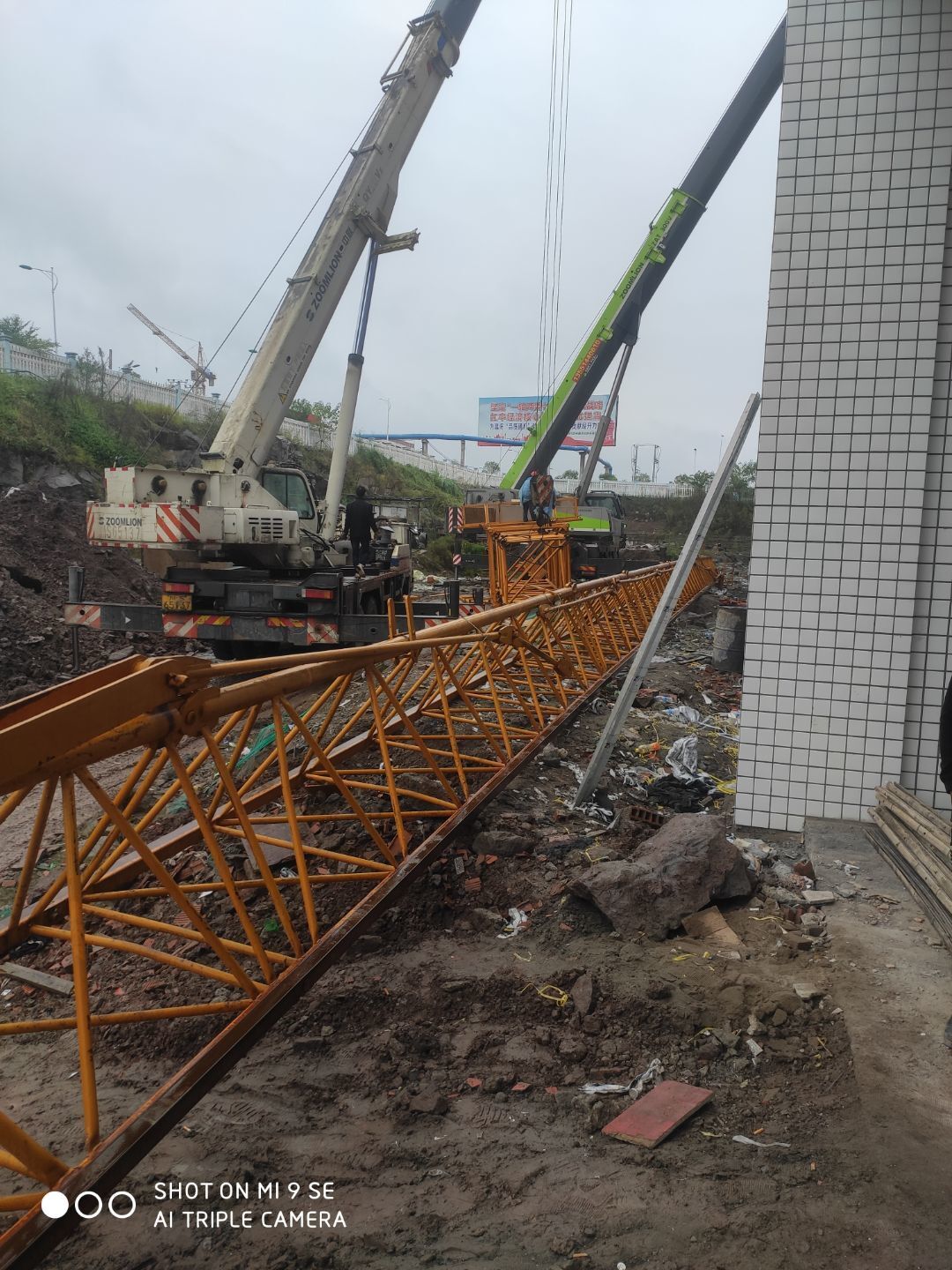

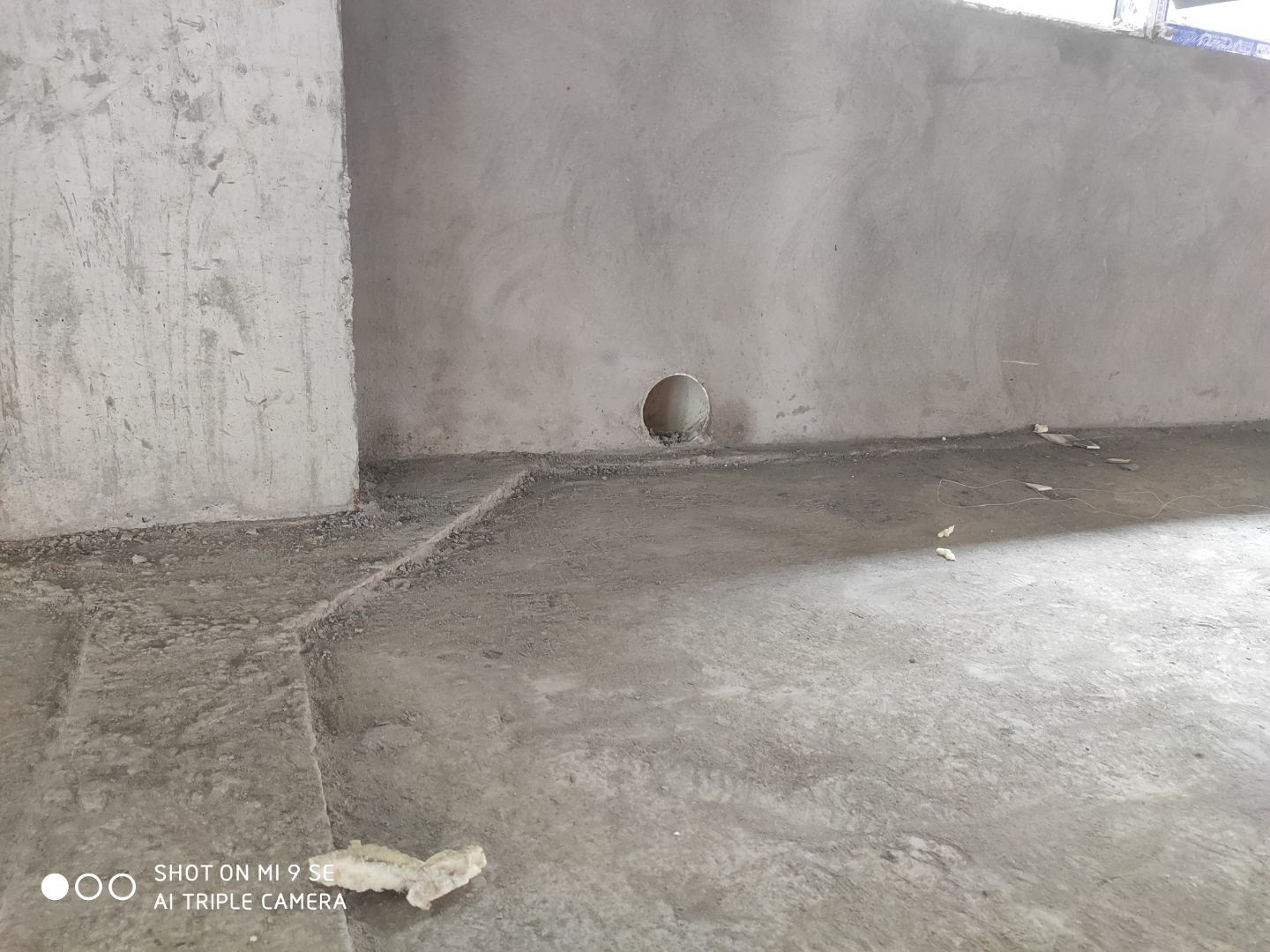

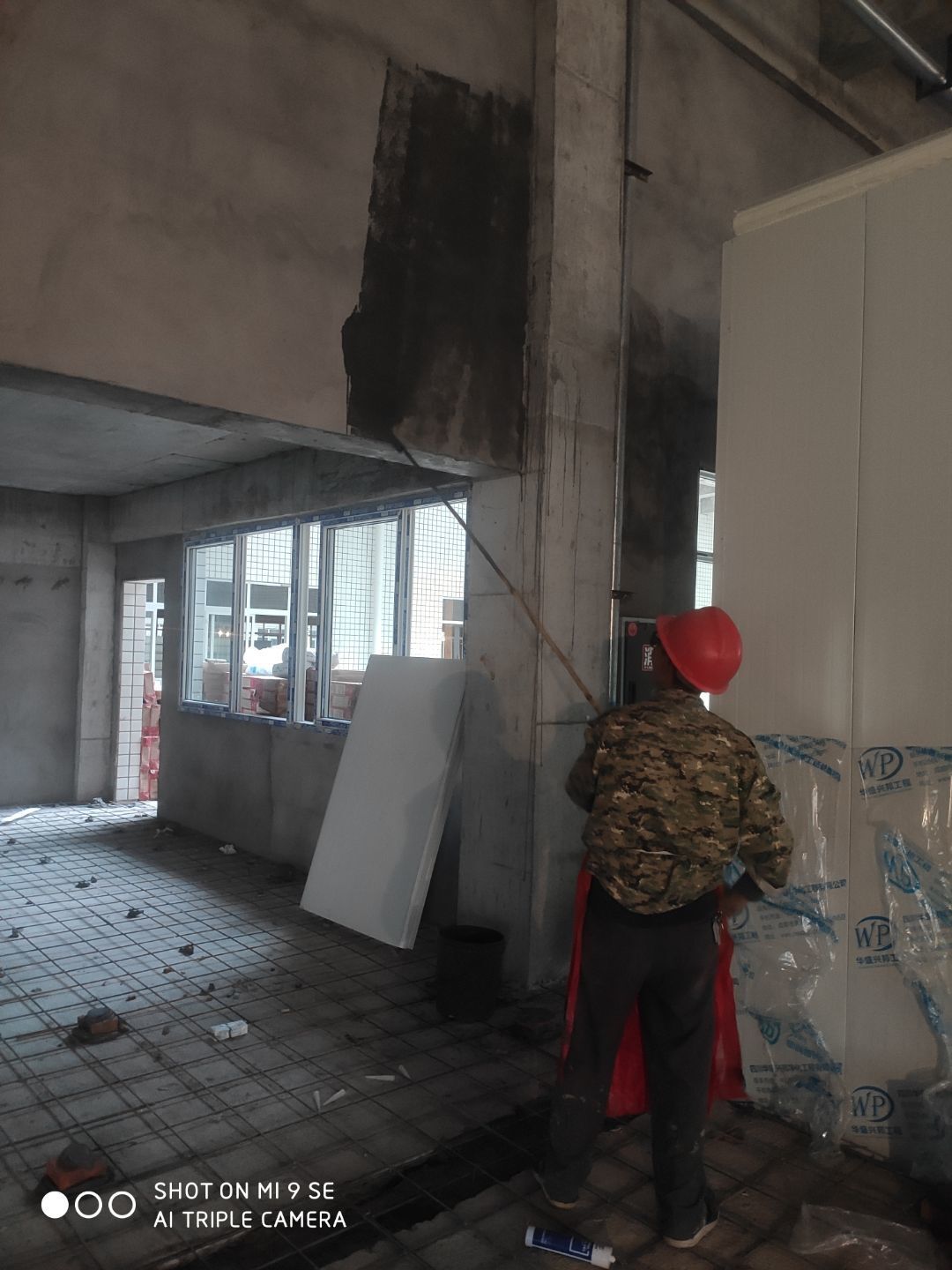

    不锈钢水沟边条完成百分之五十;钢平台完成百分之八十;冻库基层处理完成

  • 2020-10-20

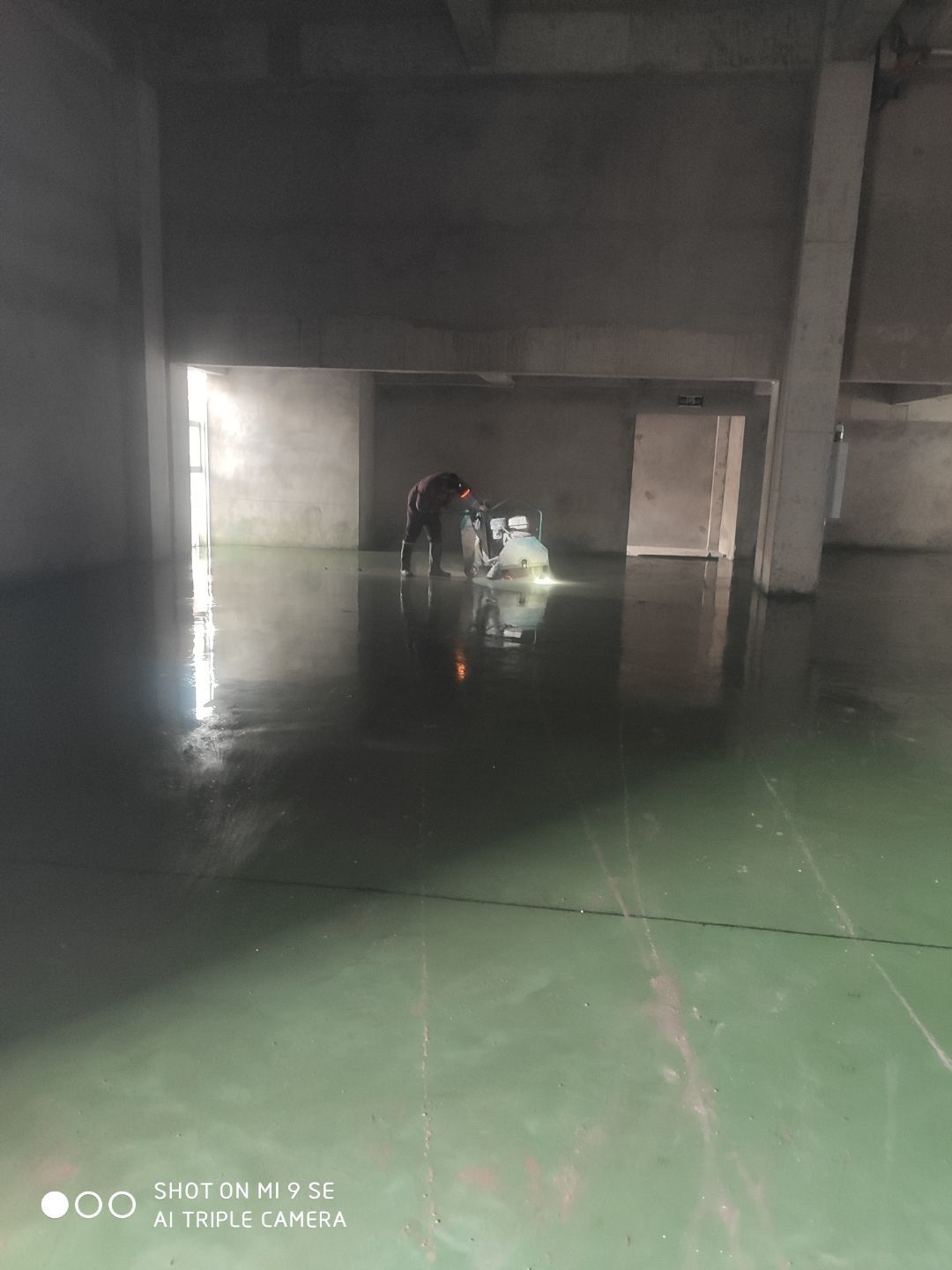

    水沟贴砖完成百分之八十 地坪打磨完成 参观通道钢柱立完

  • 2020-10-16

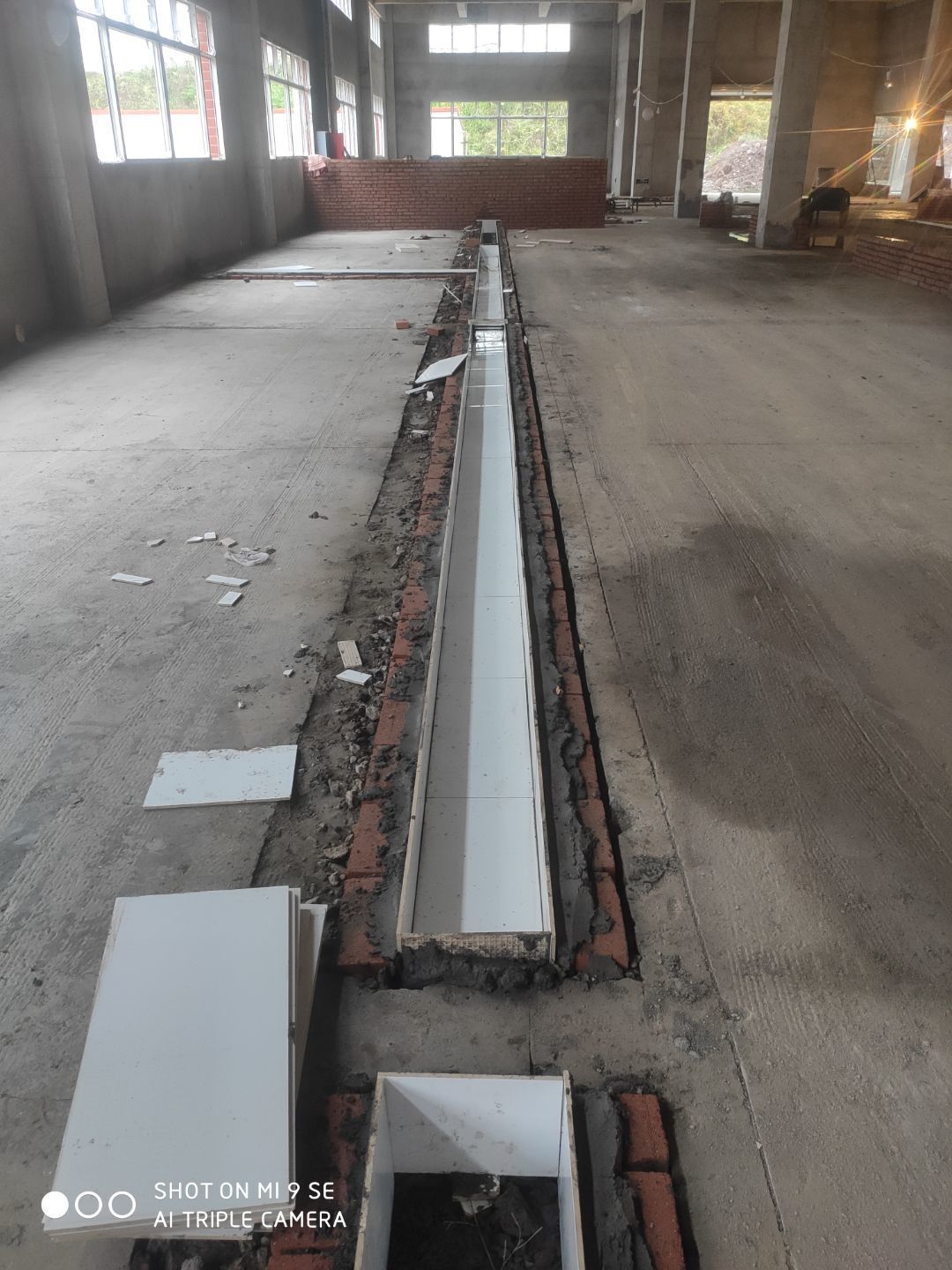

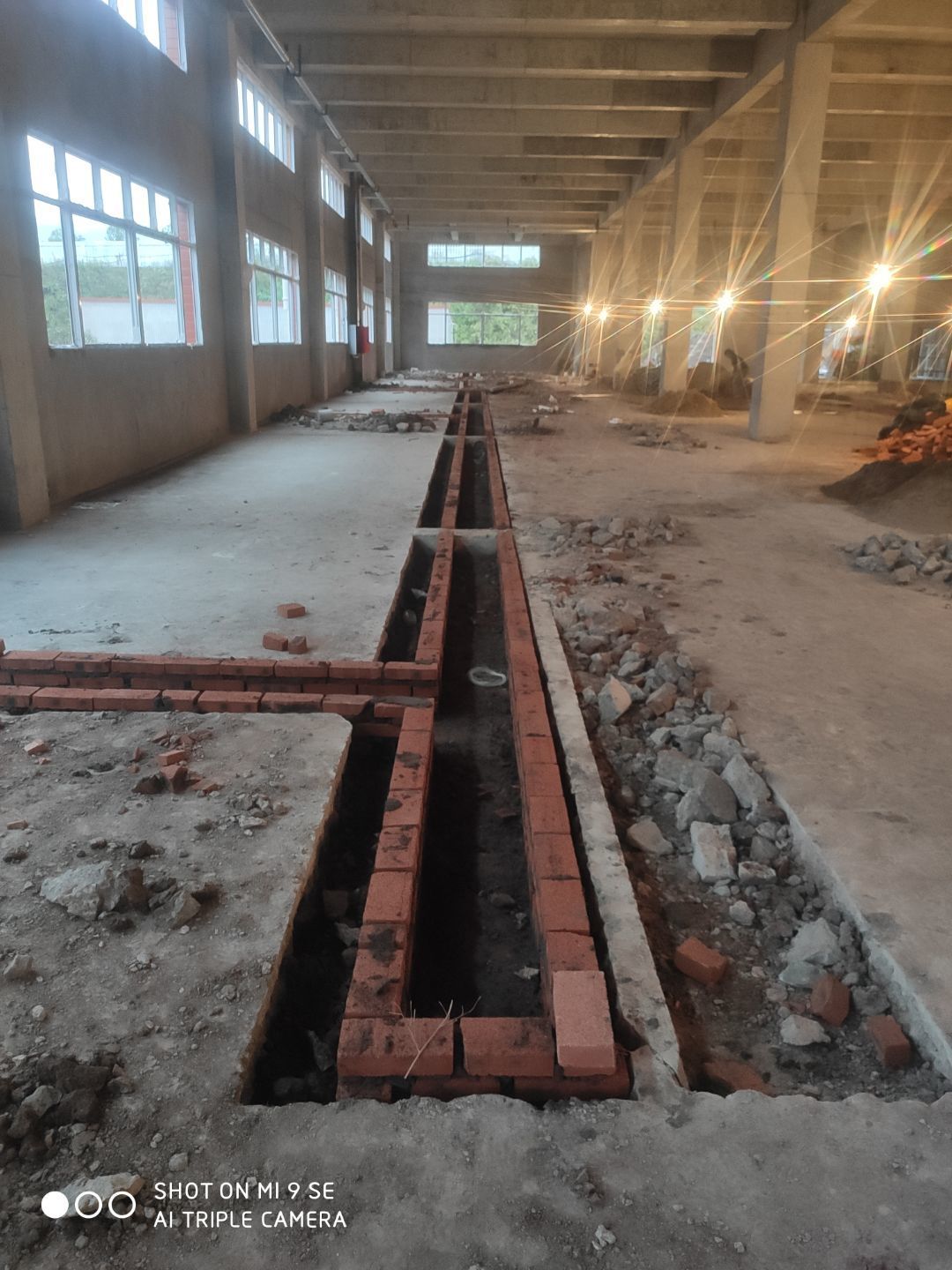

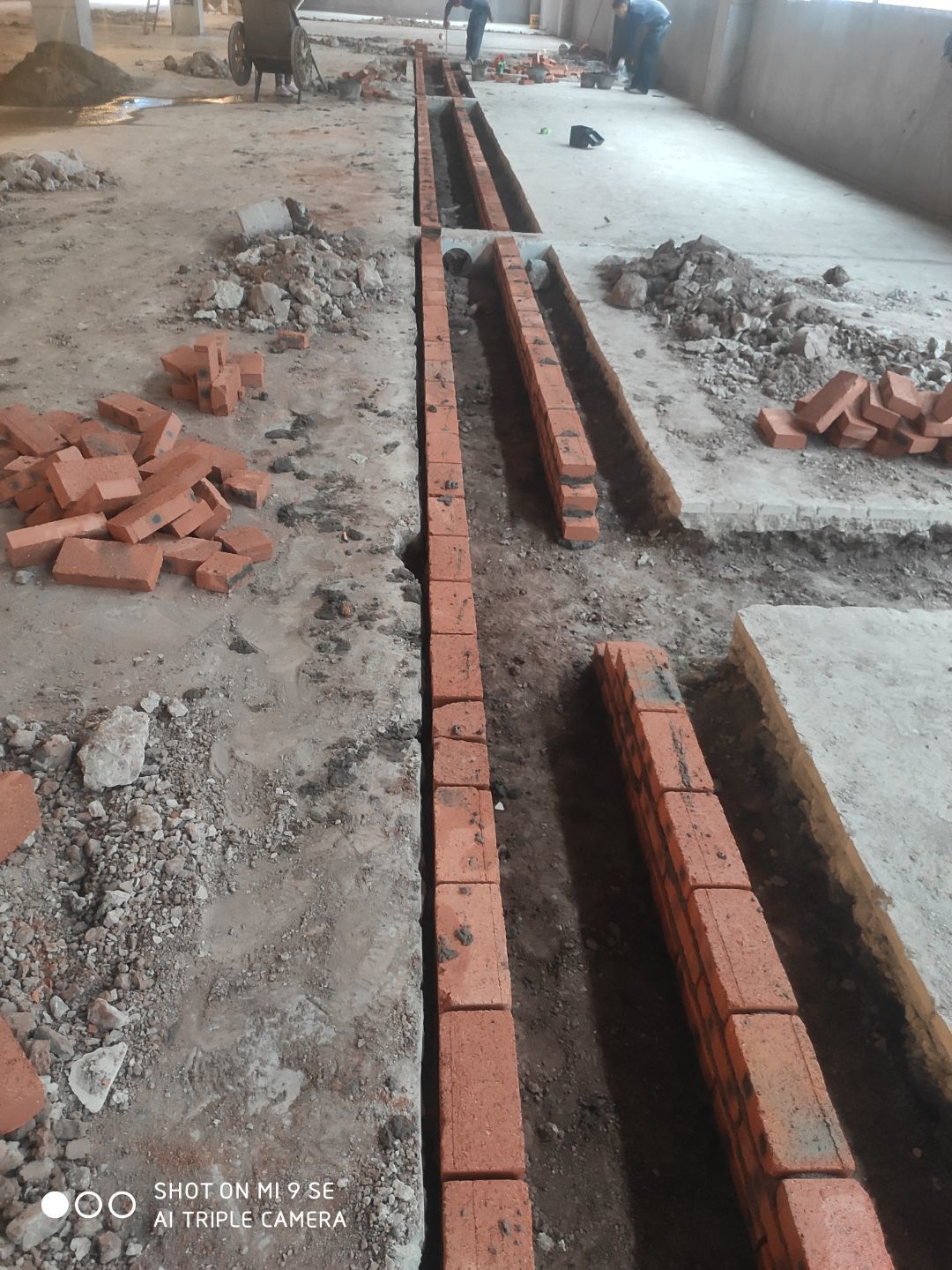

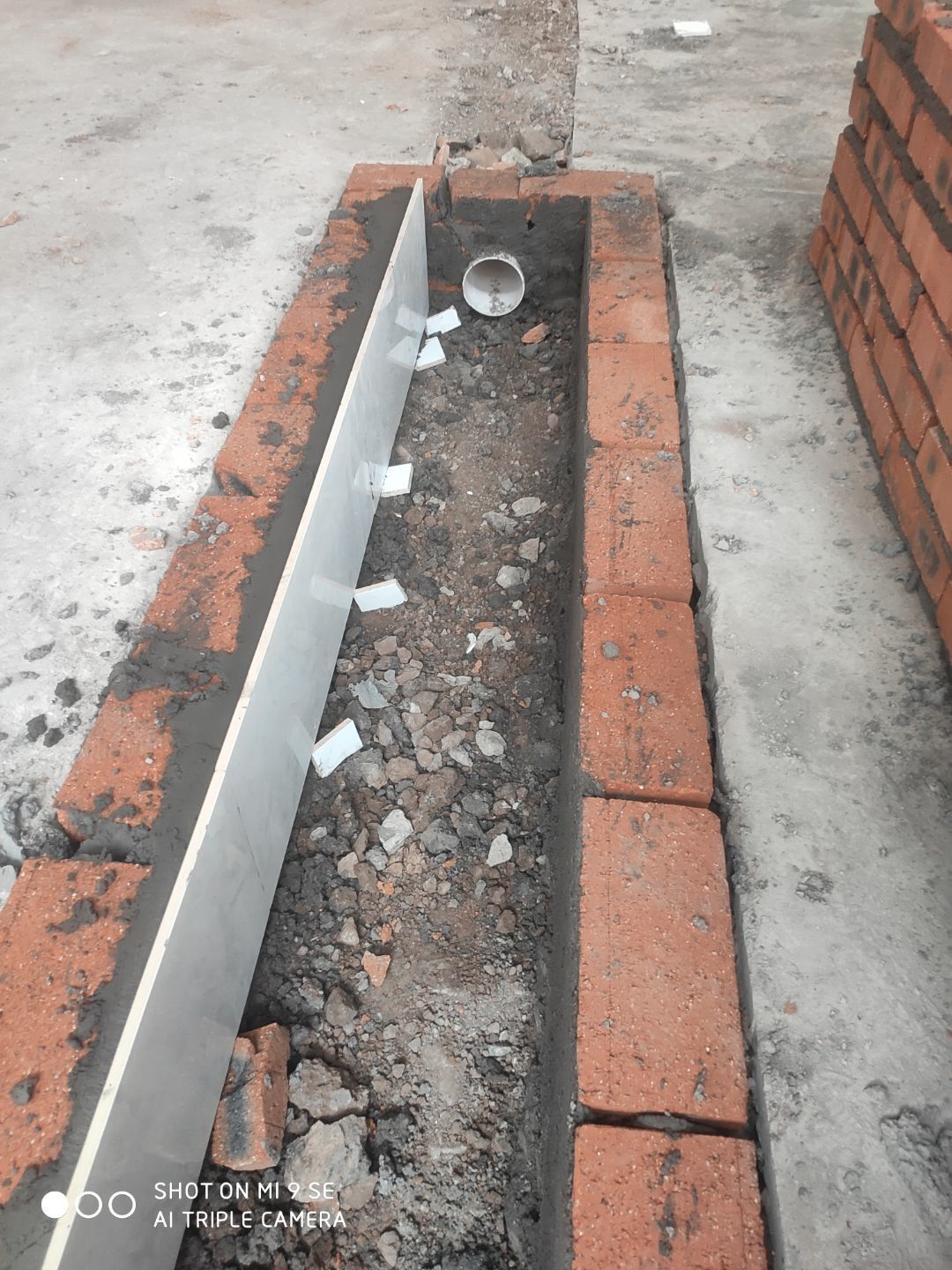

    挡水墙施工完成,排水沟排水沟施工

  • 2020-10-14

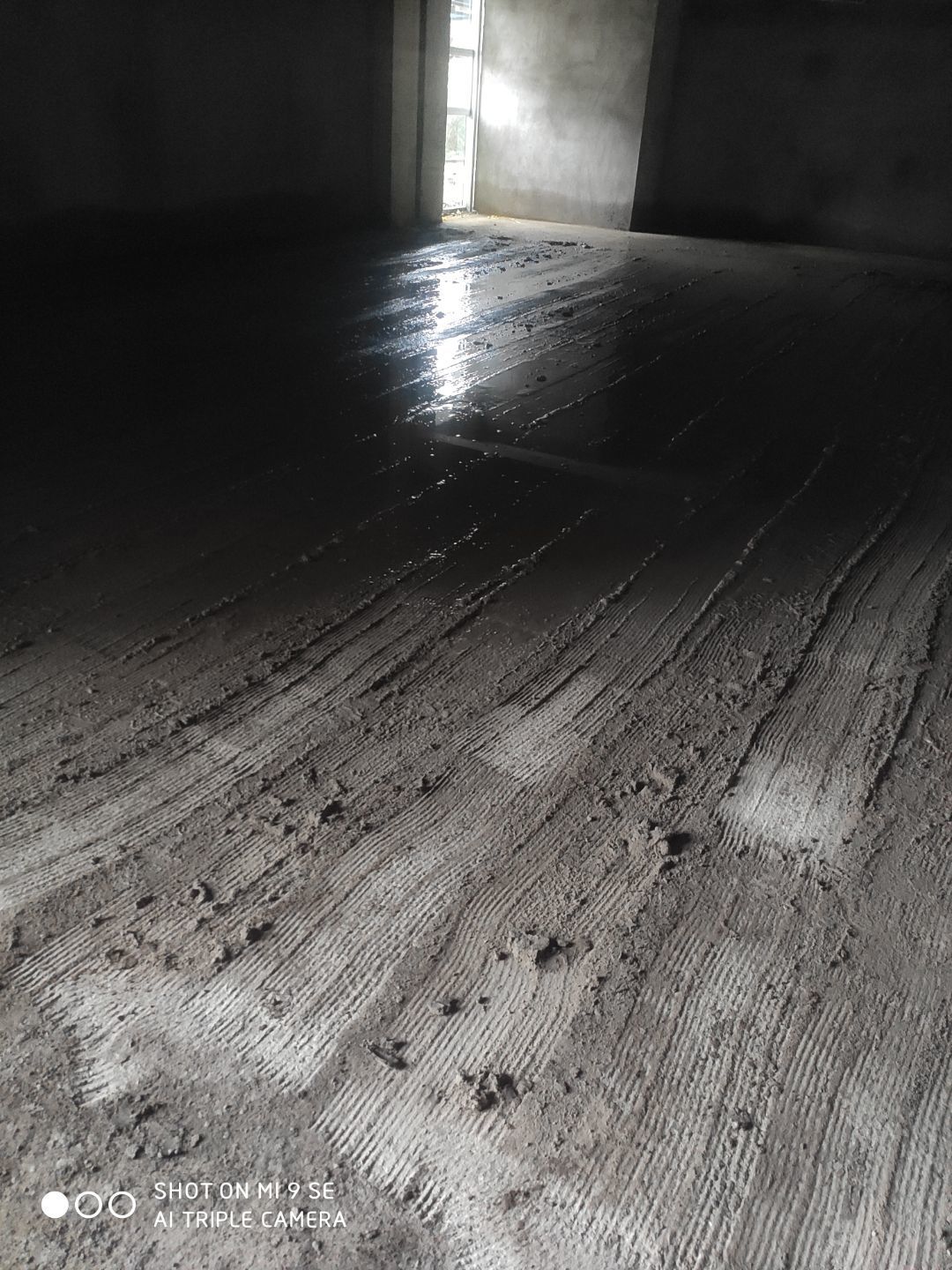

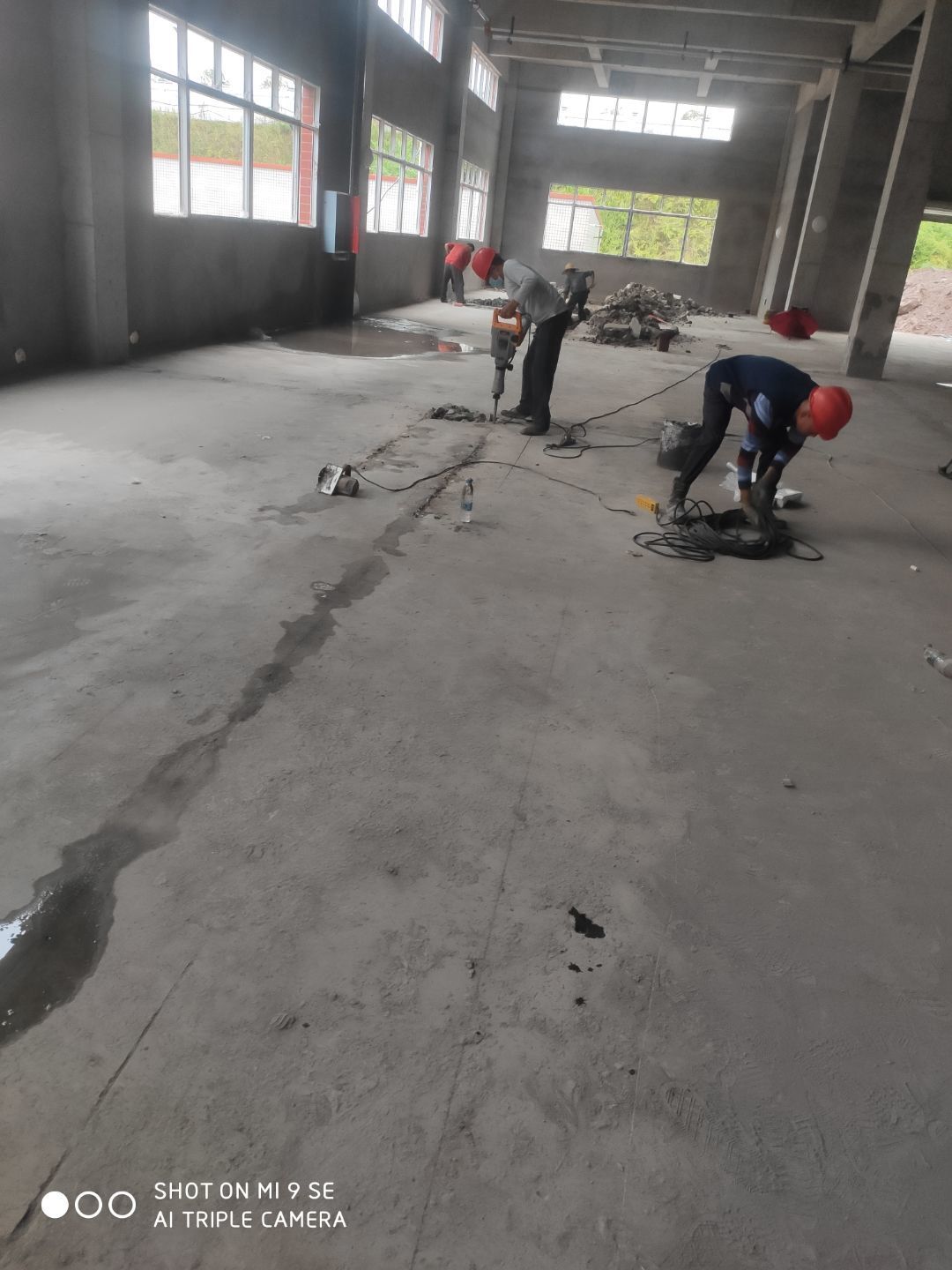

    1.水沟砌砖施工完成 2.地面刨毛完成百分之五十

  • 2020-10-12

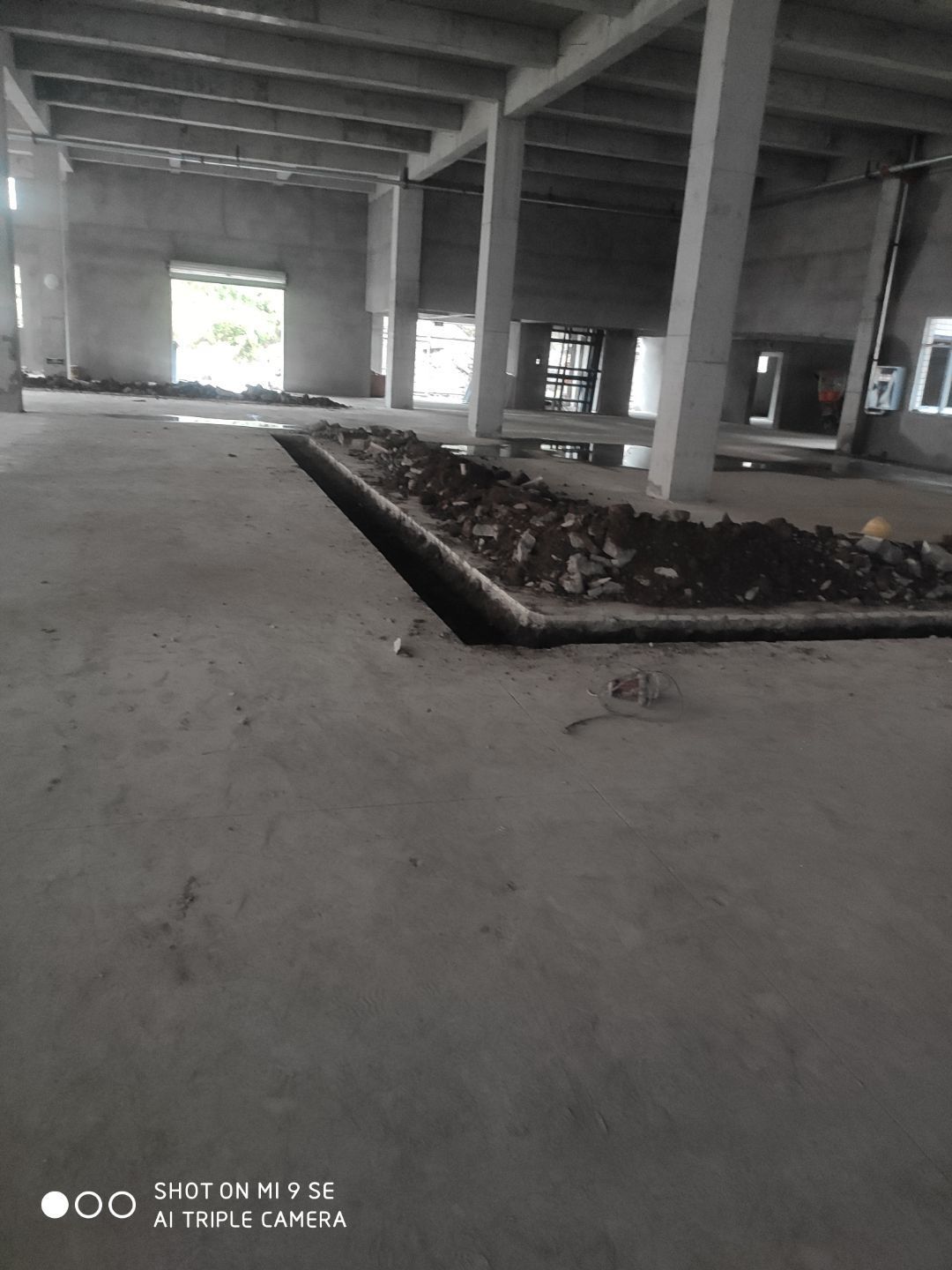

    冻库垫层完成 土建材料已到现场

  • 2020-10-10

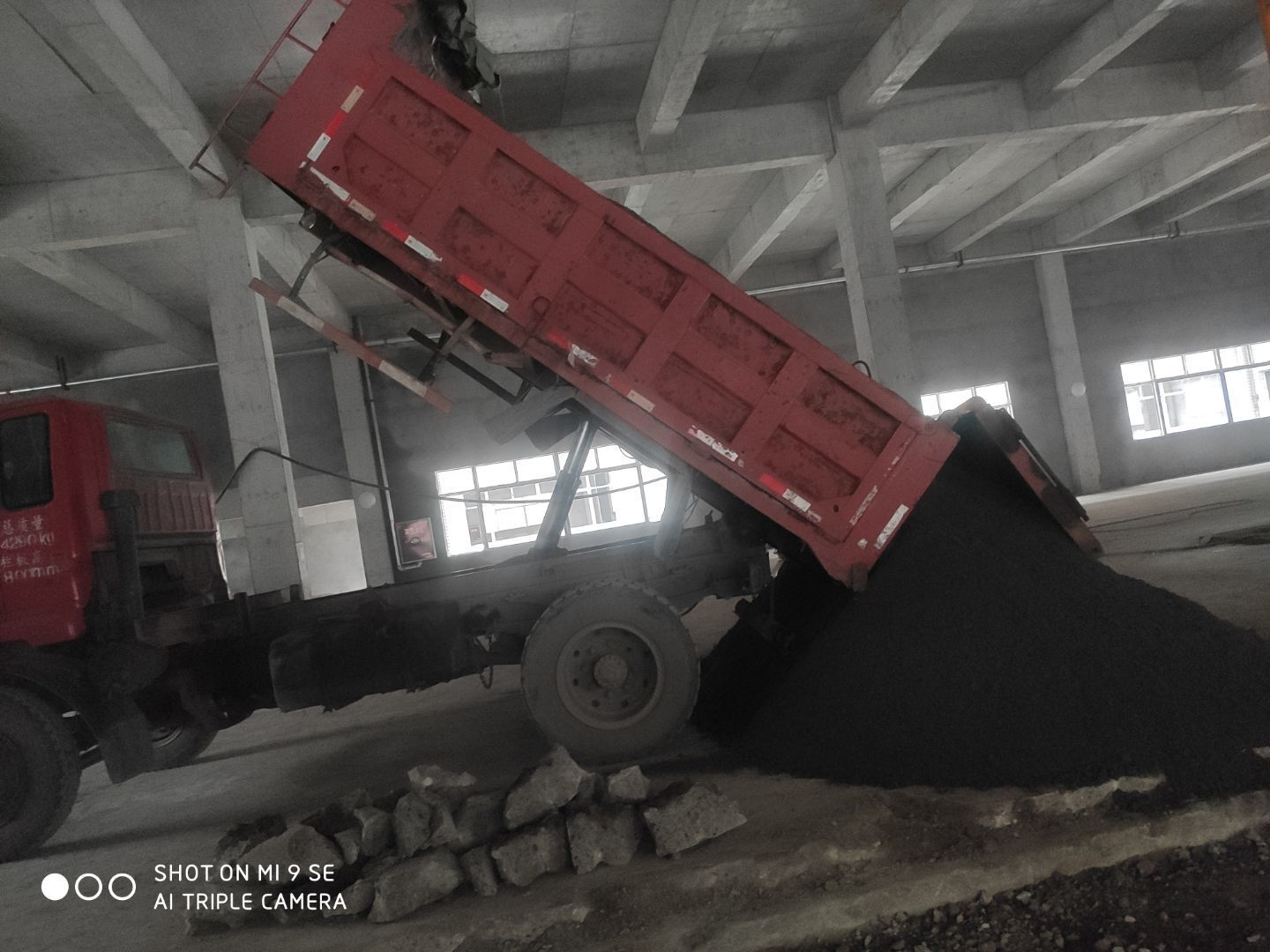

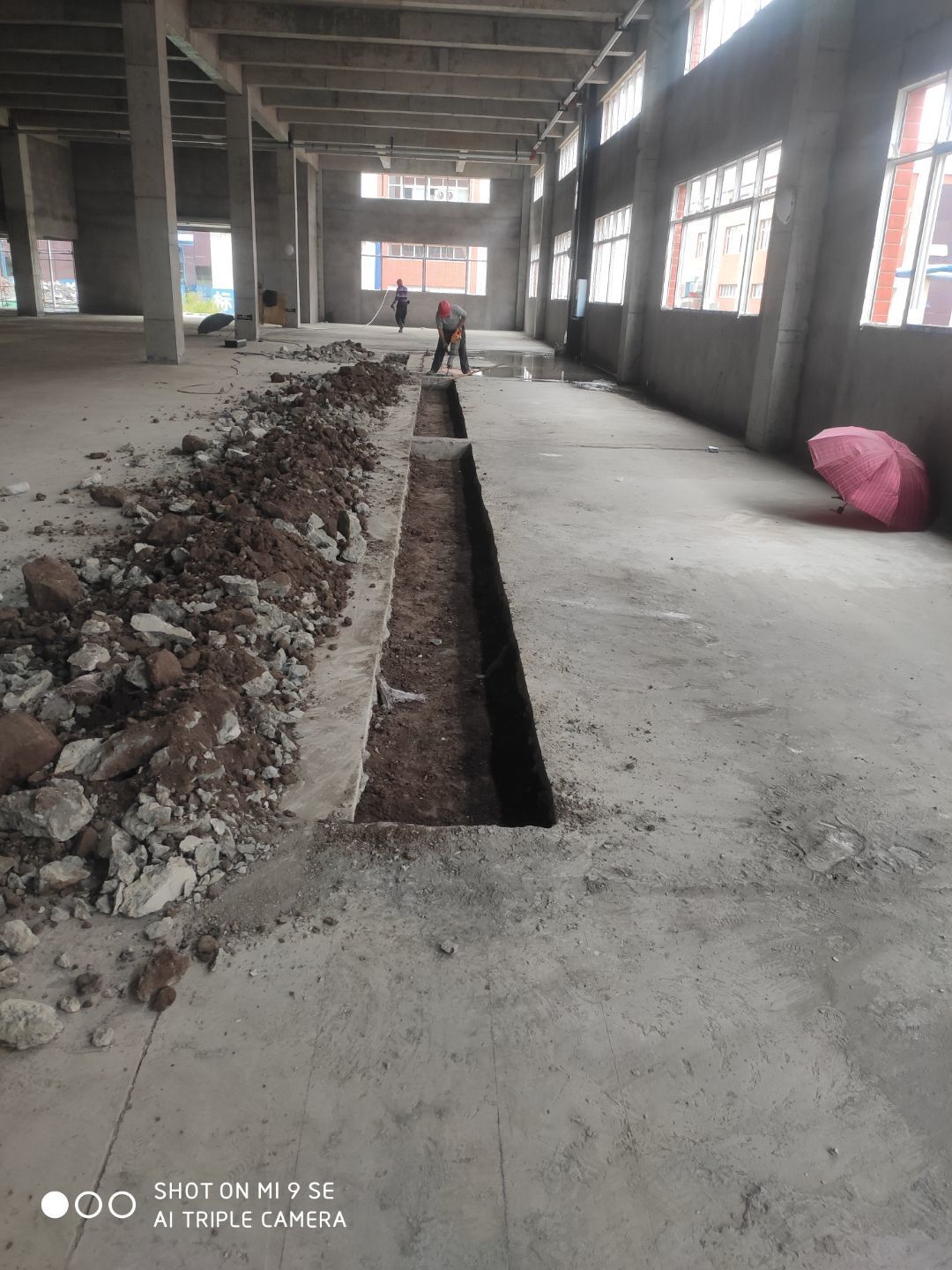

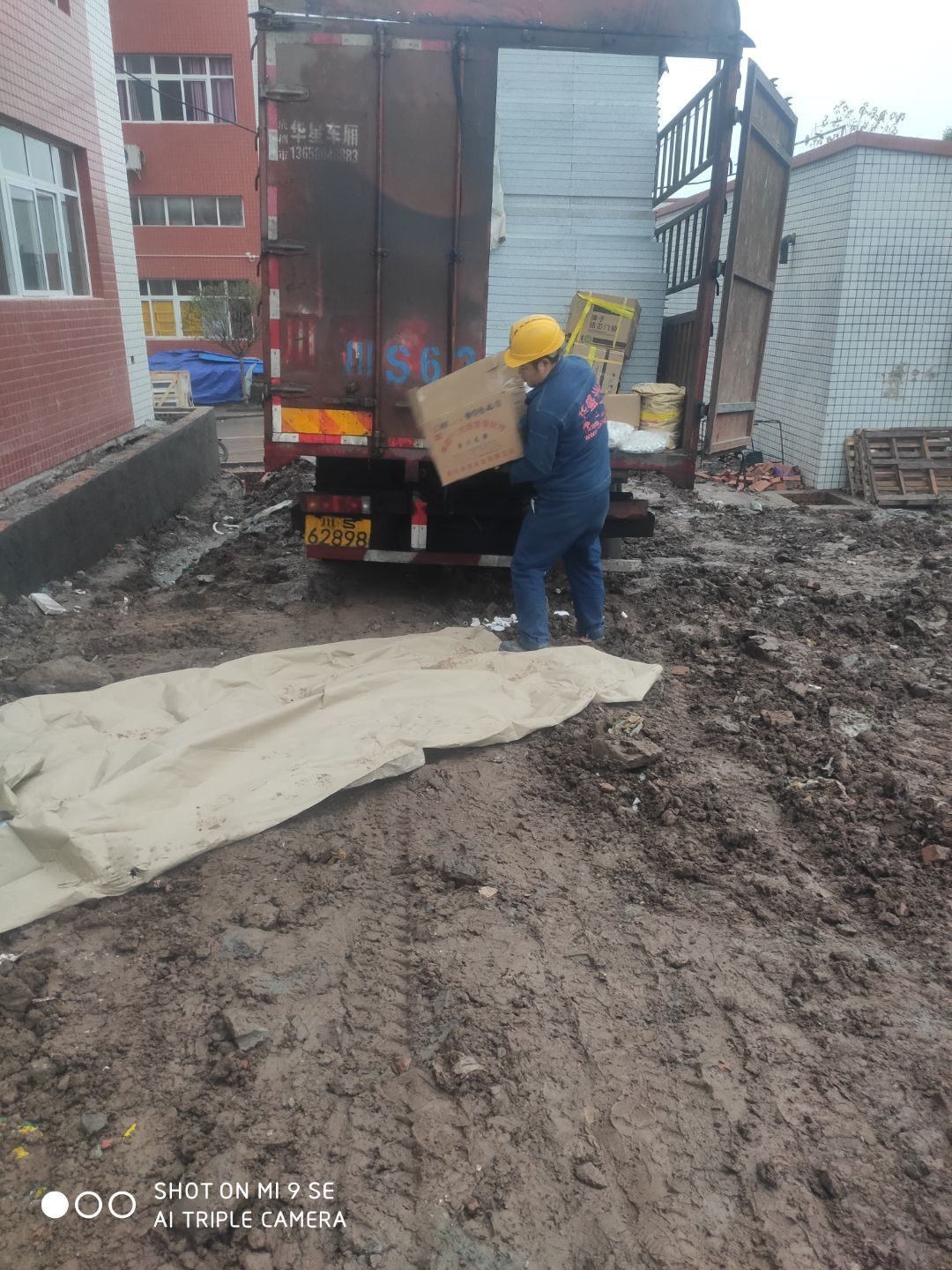

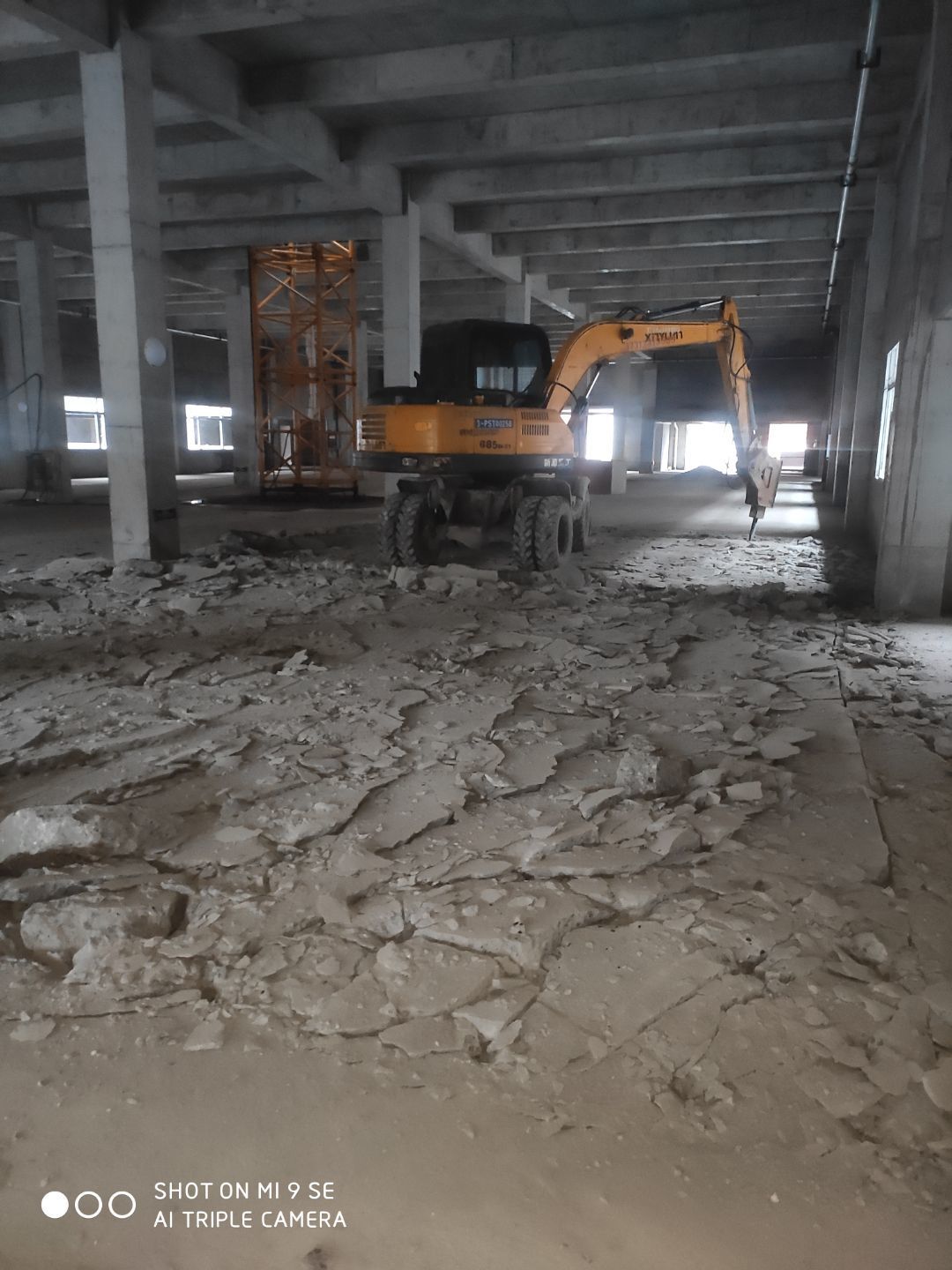

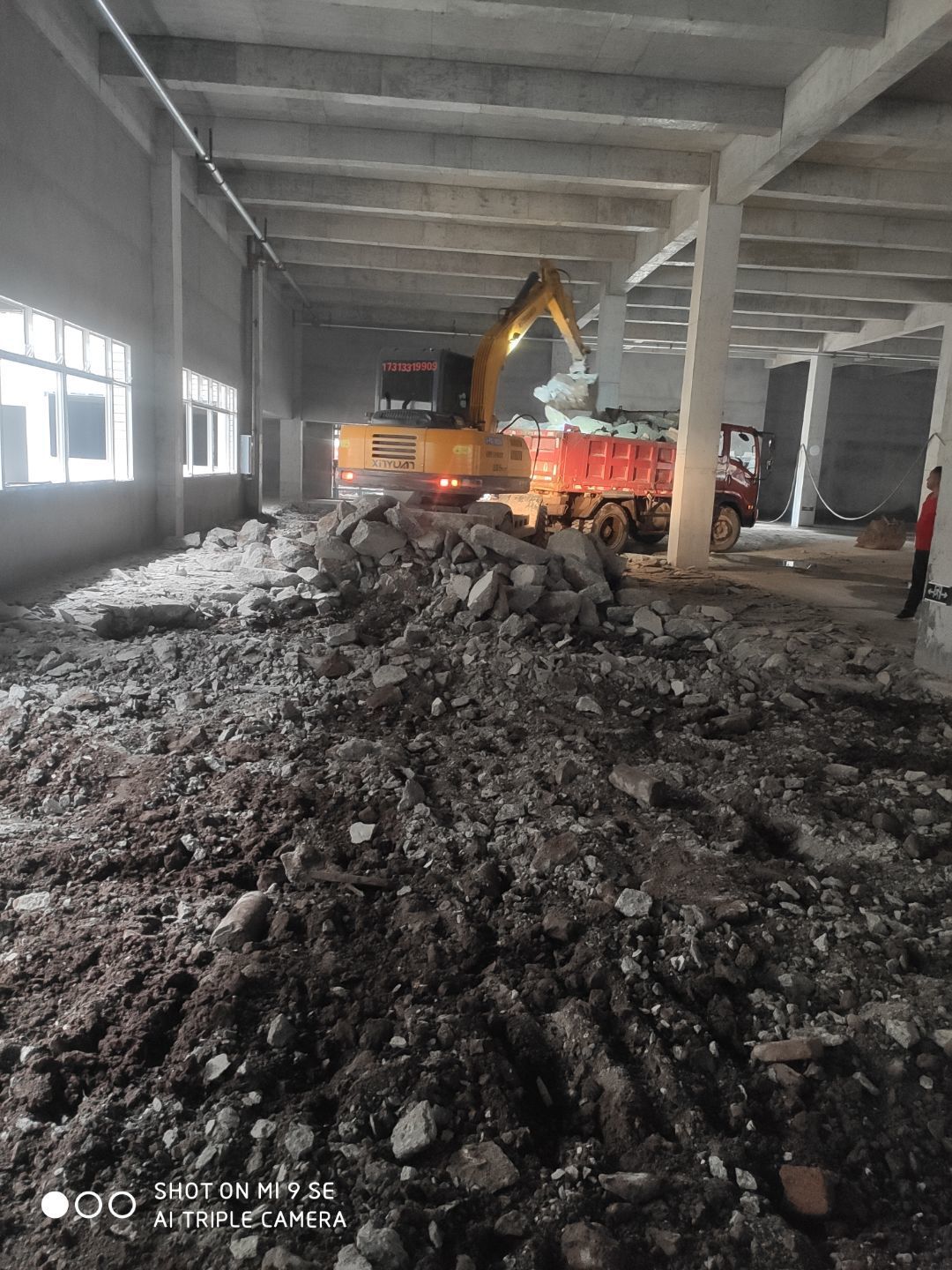

    建渣清理完成,排水管安装,临时照明电接通

  • 2020-10-10

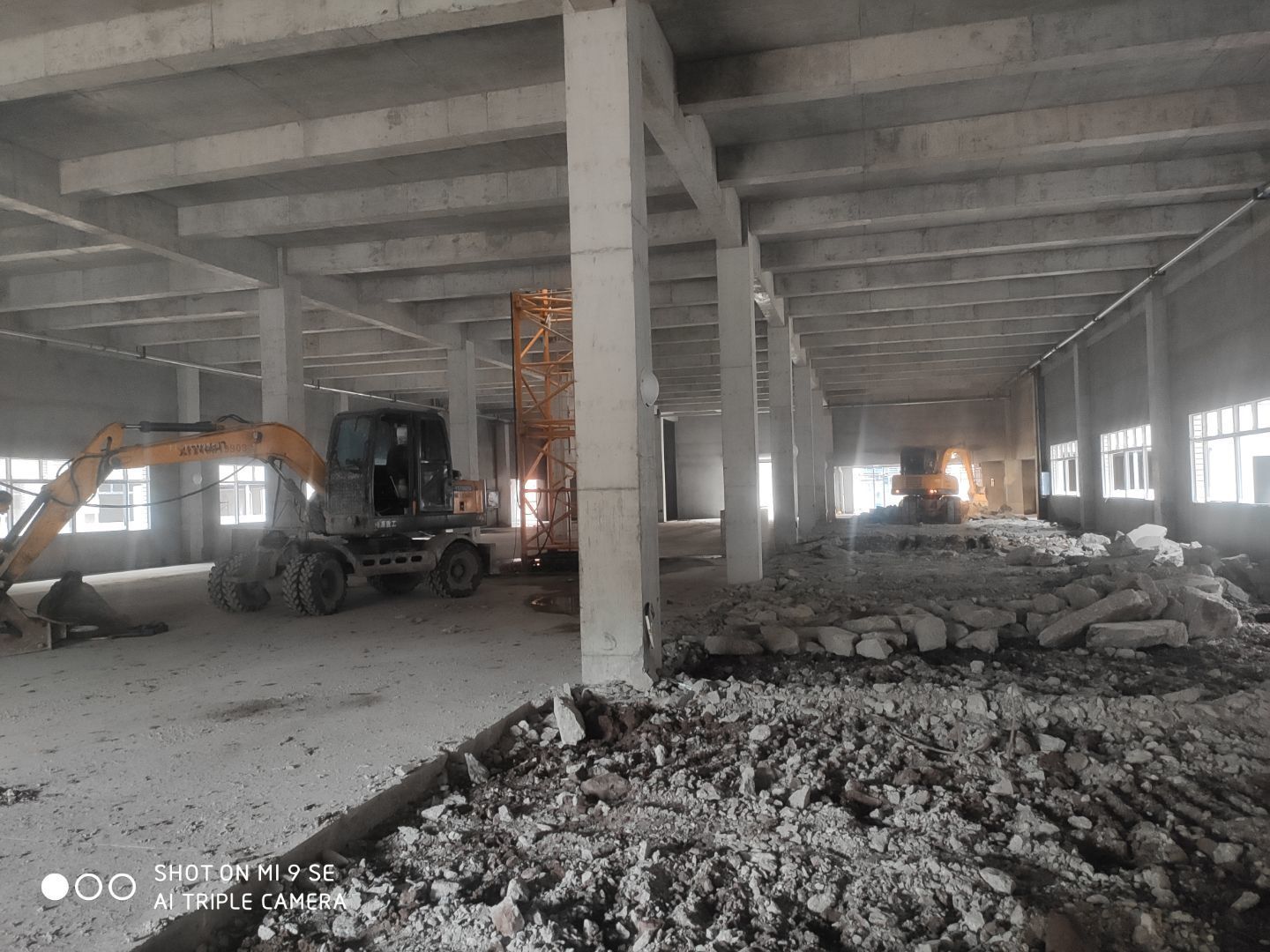

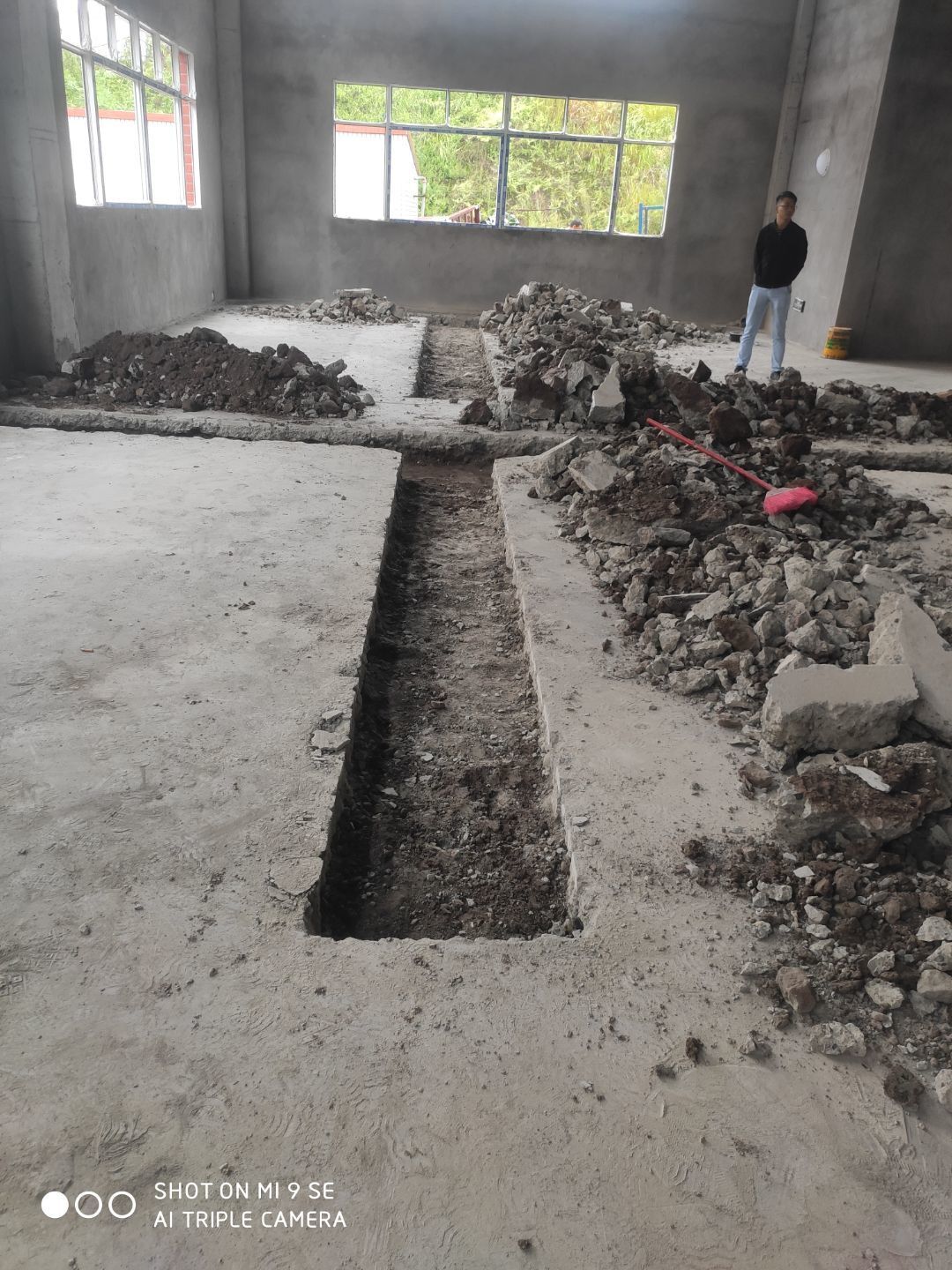

    冻库水沟开挖完成,建渣开始清理

  • 2020-10-10

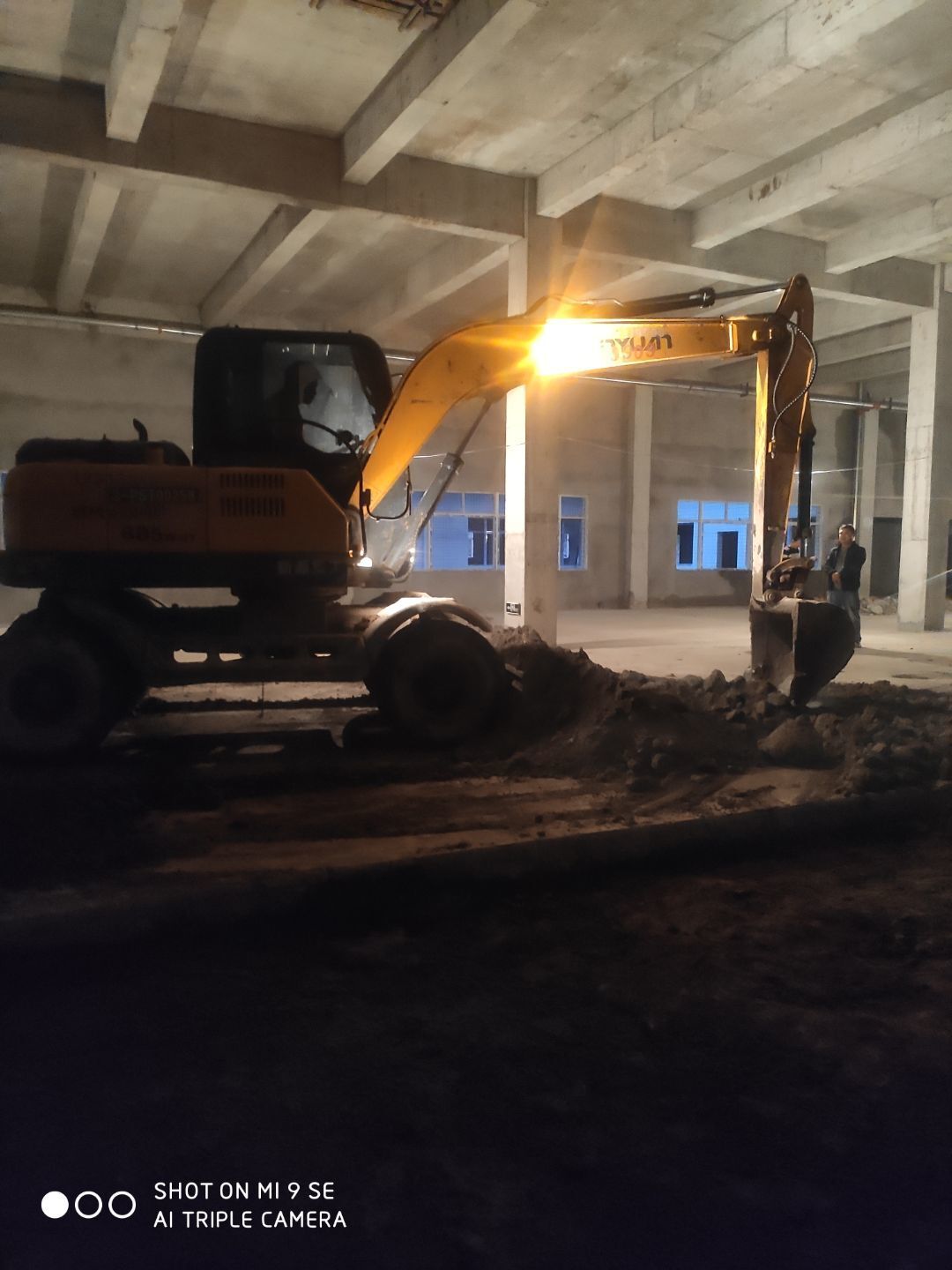

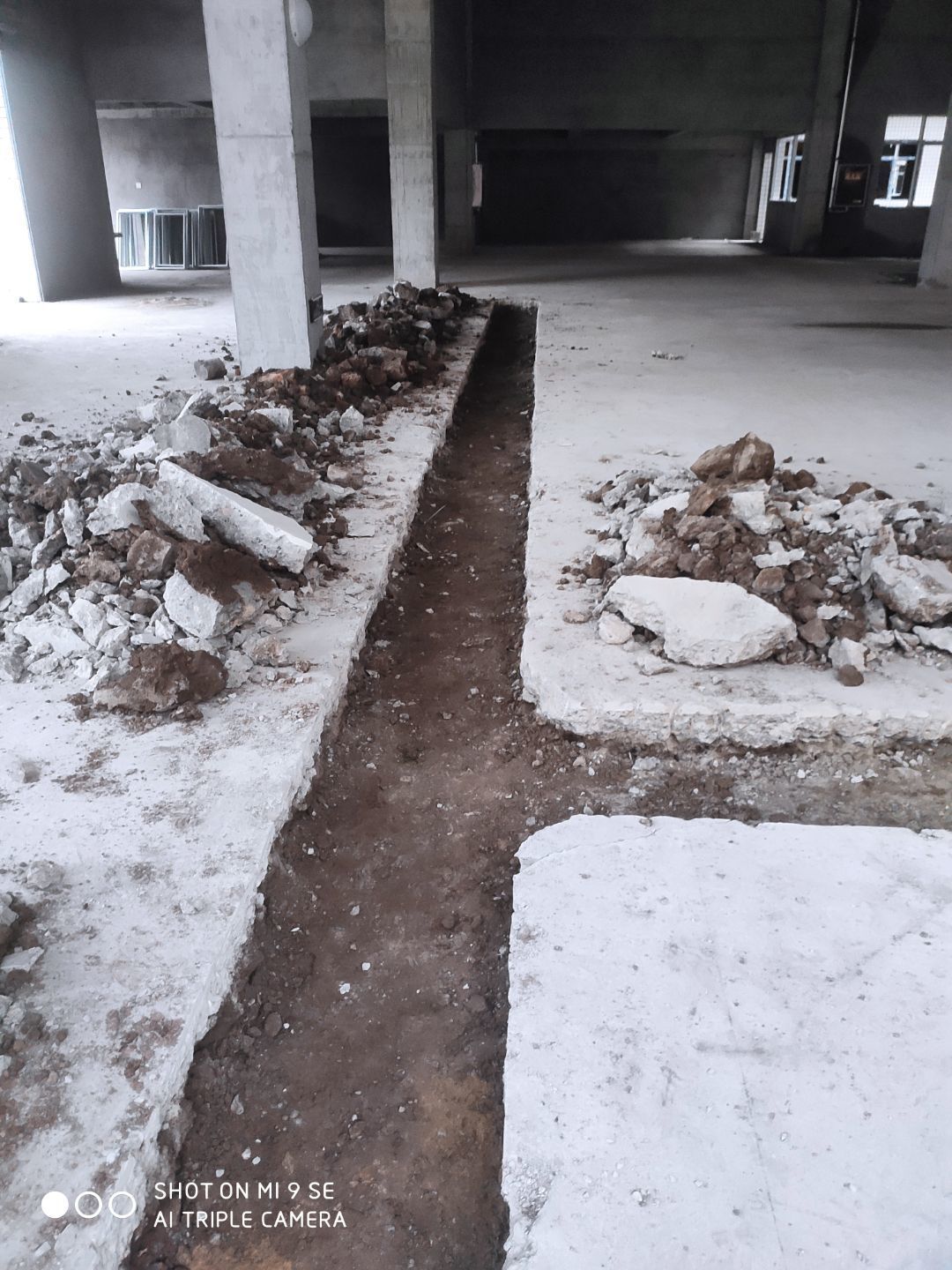

    车间水沟开挖,冻库开挖

  • 2020-10-10

    现场场地清理,根据图纸放线
