四川九升食品有限公司

四川九升食品有限公司

开工日期:2020-11-25

华盛兴邦承接四川九升食品有限公司厂房设计、厂房装修工程,车间设计装修面积3000平方米,经营范围包括加工:蛋制品、肉制品;主要生产鹌鹑蛋加工、卤鹌鹑类产品等

建厂找华盛兴邦:181-0821-4725  189-8085-3815

浏览
查看更多

工程进度

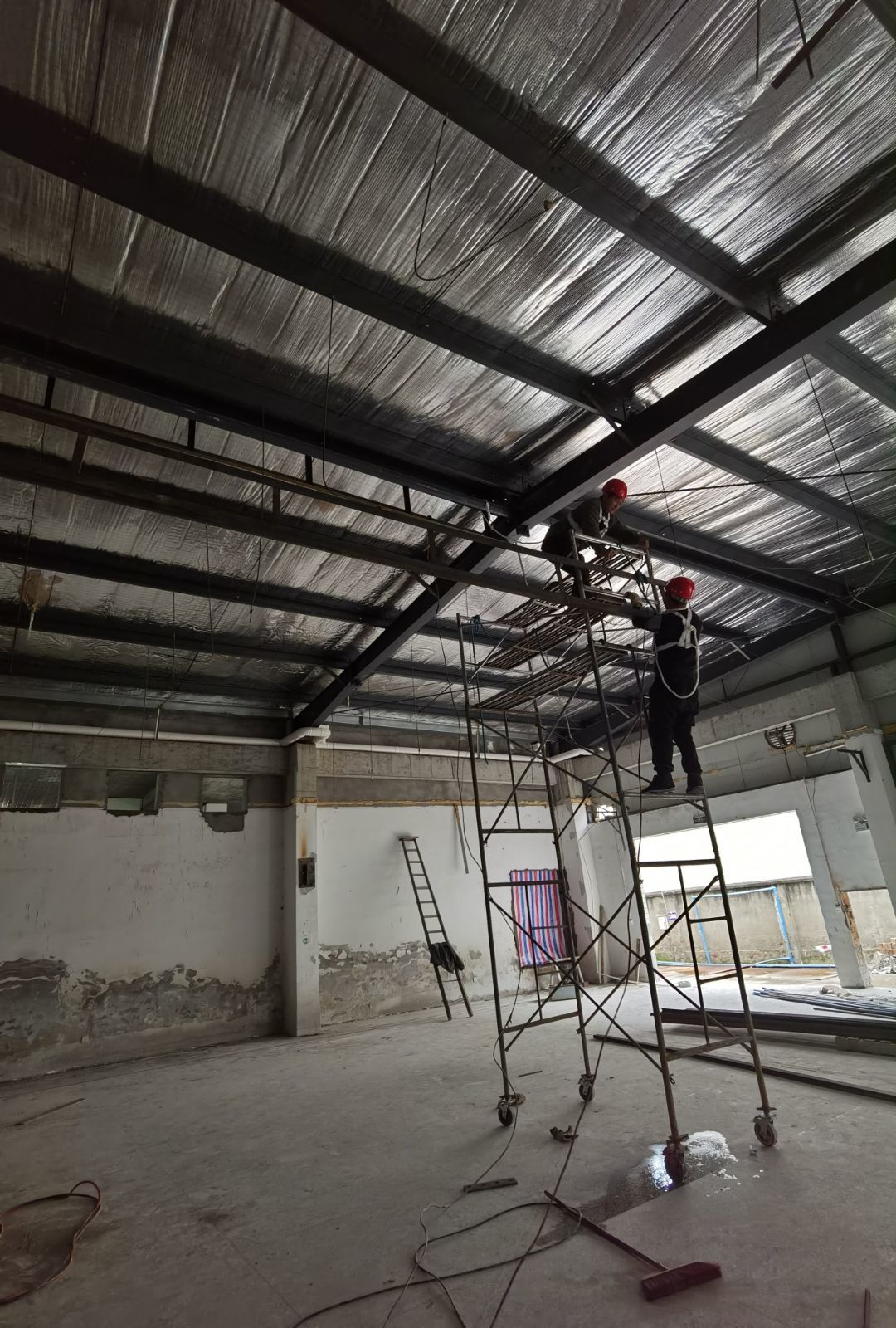

  • 2021-01-29

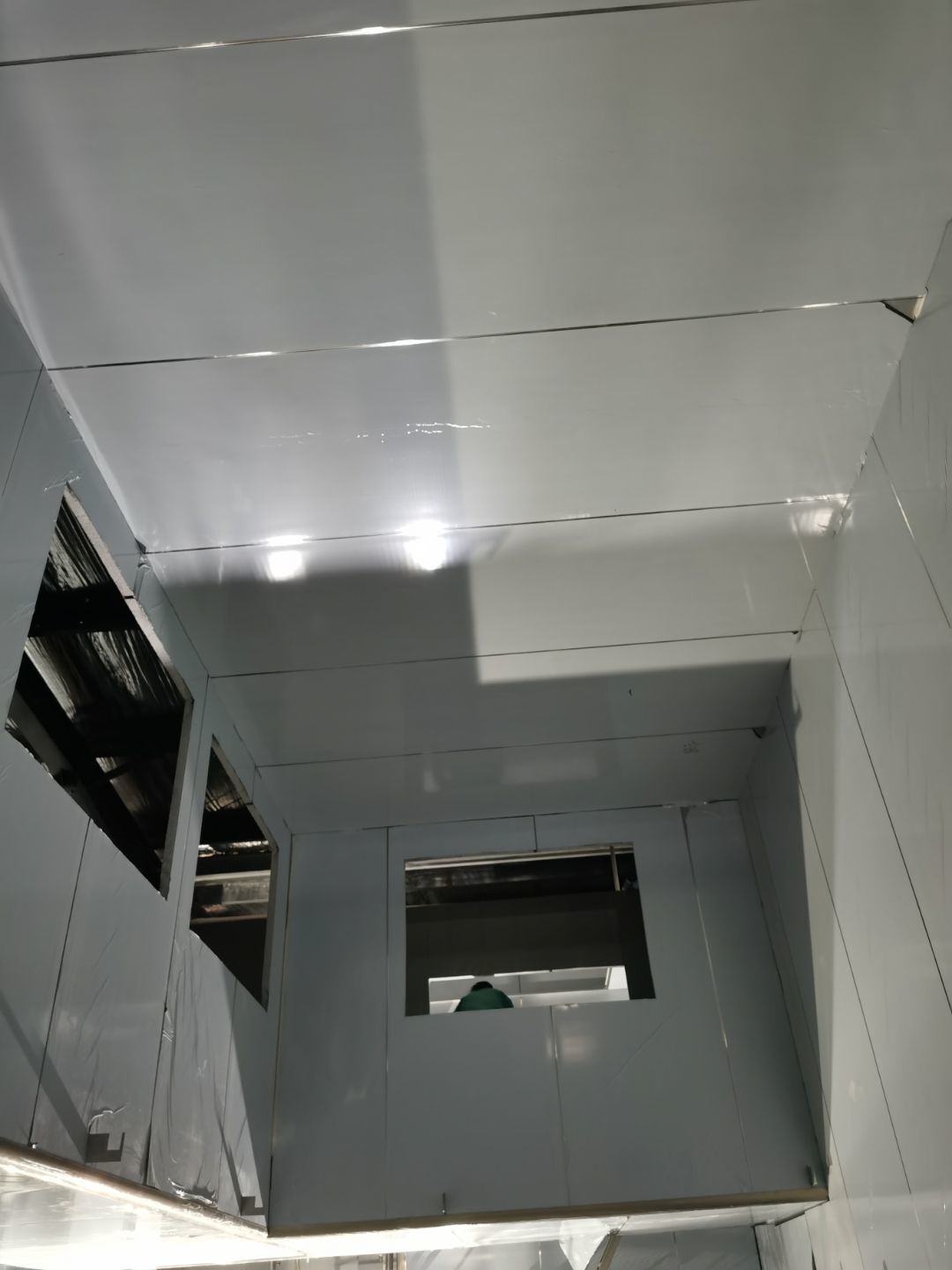

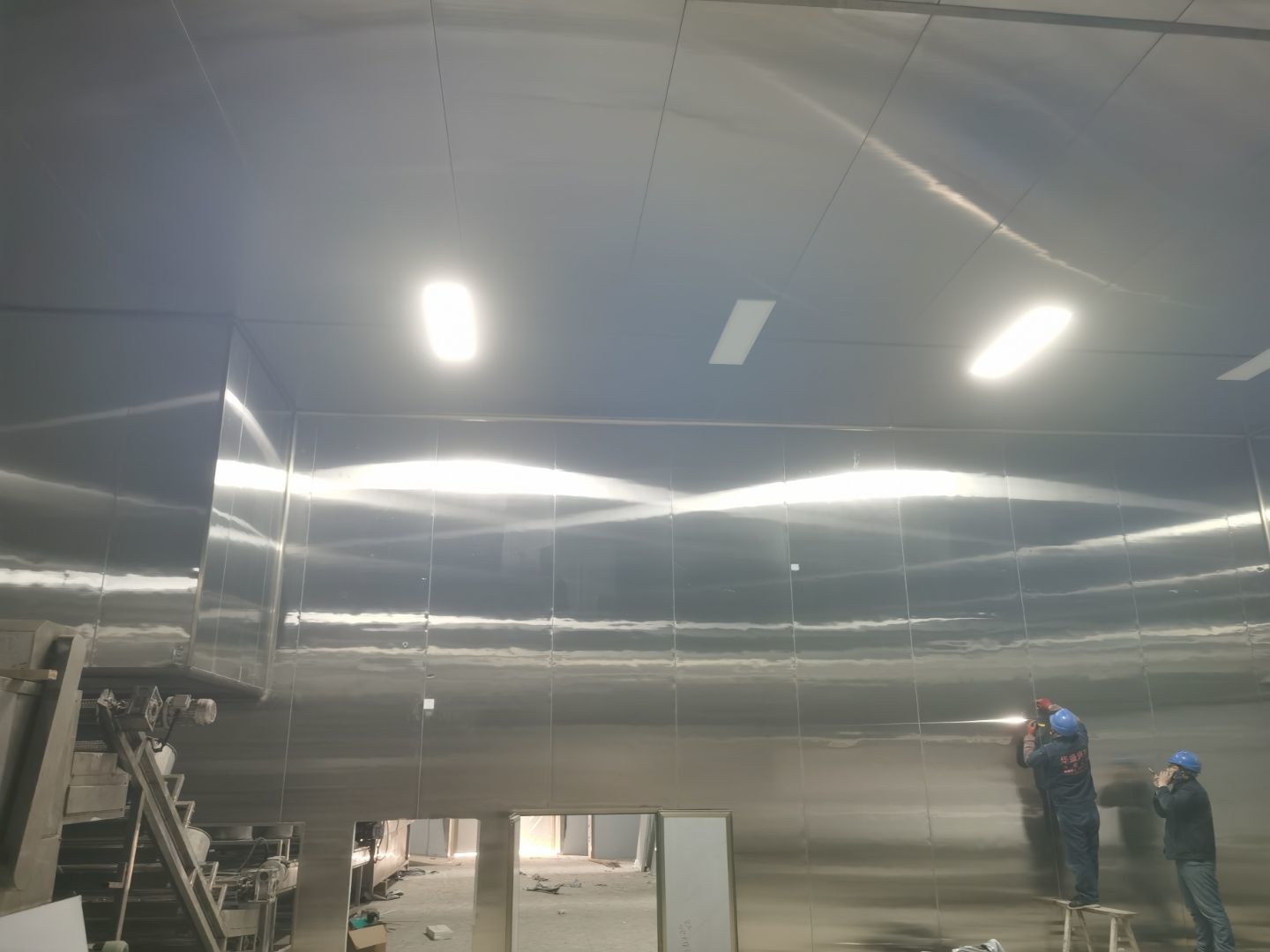

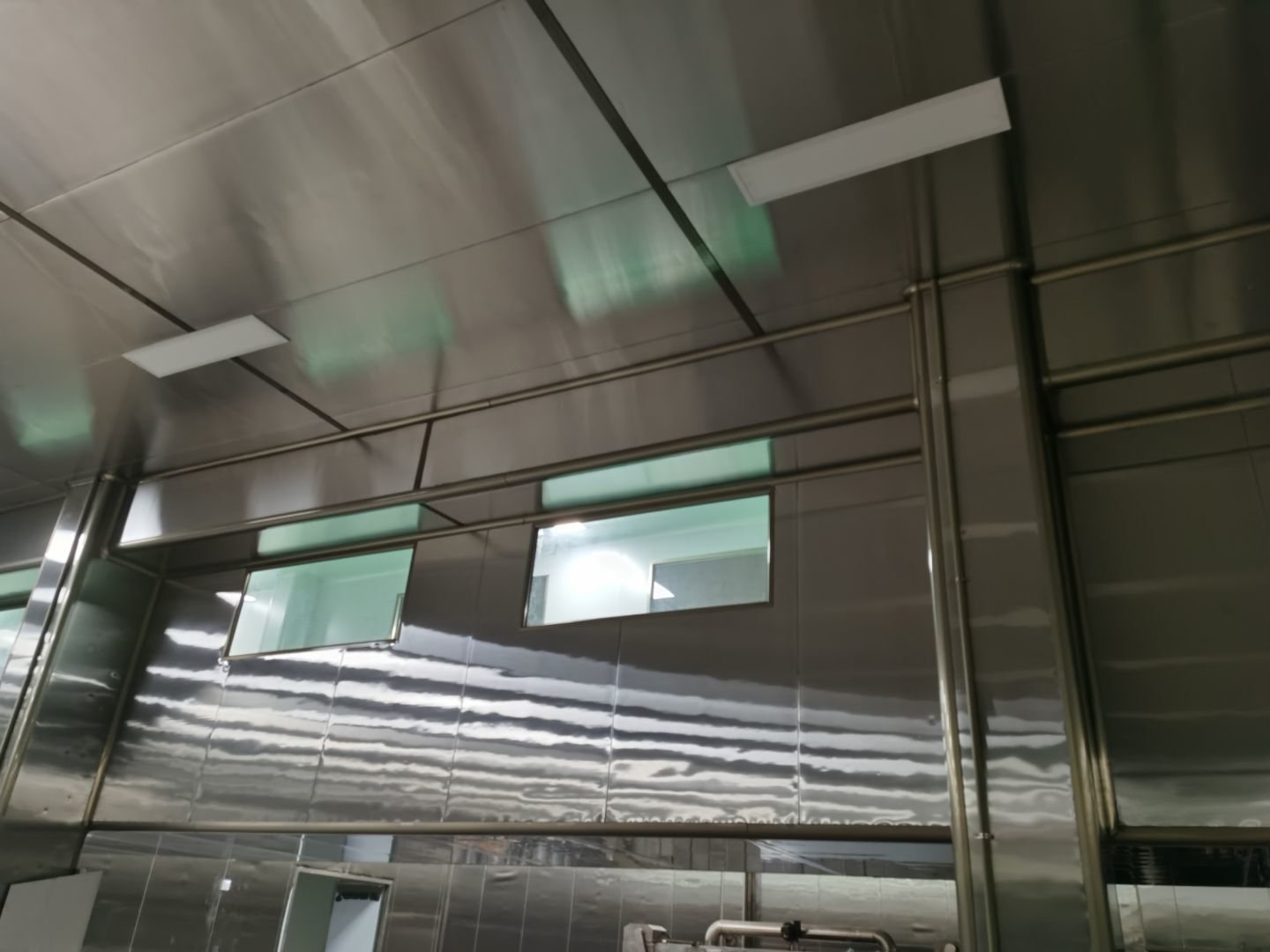

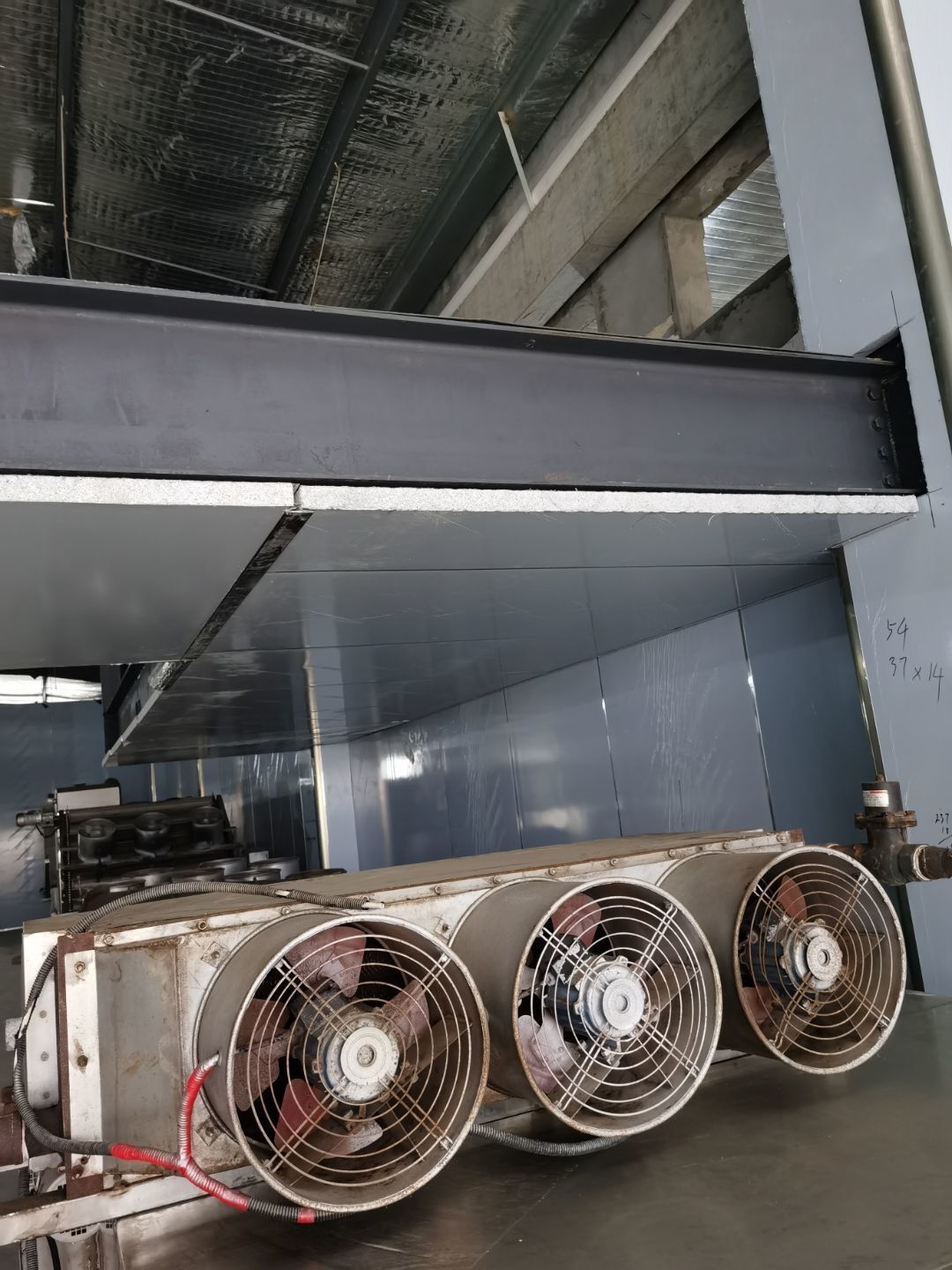

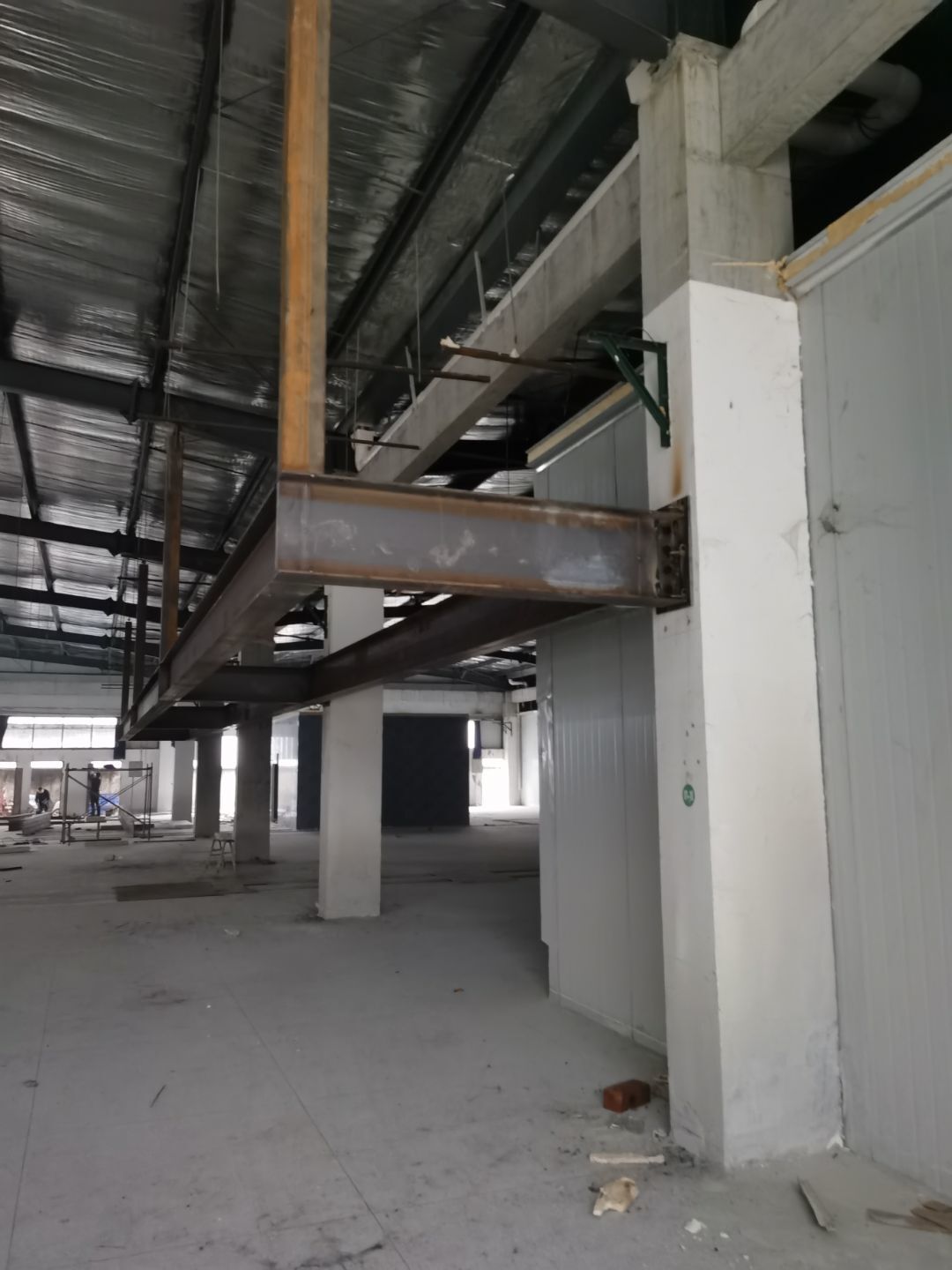

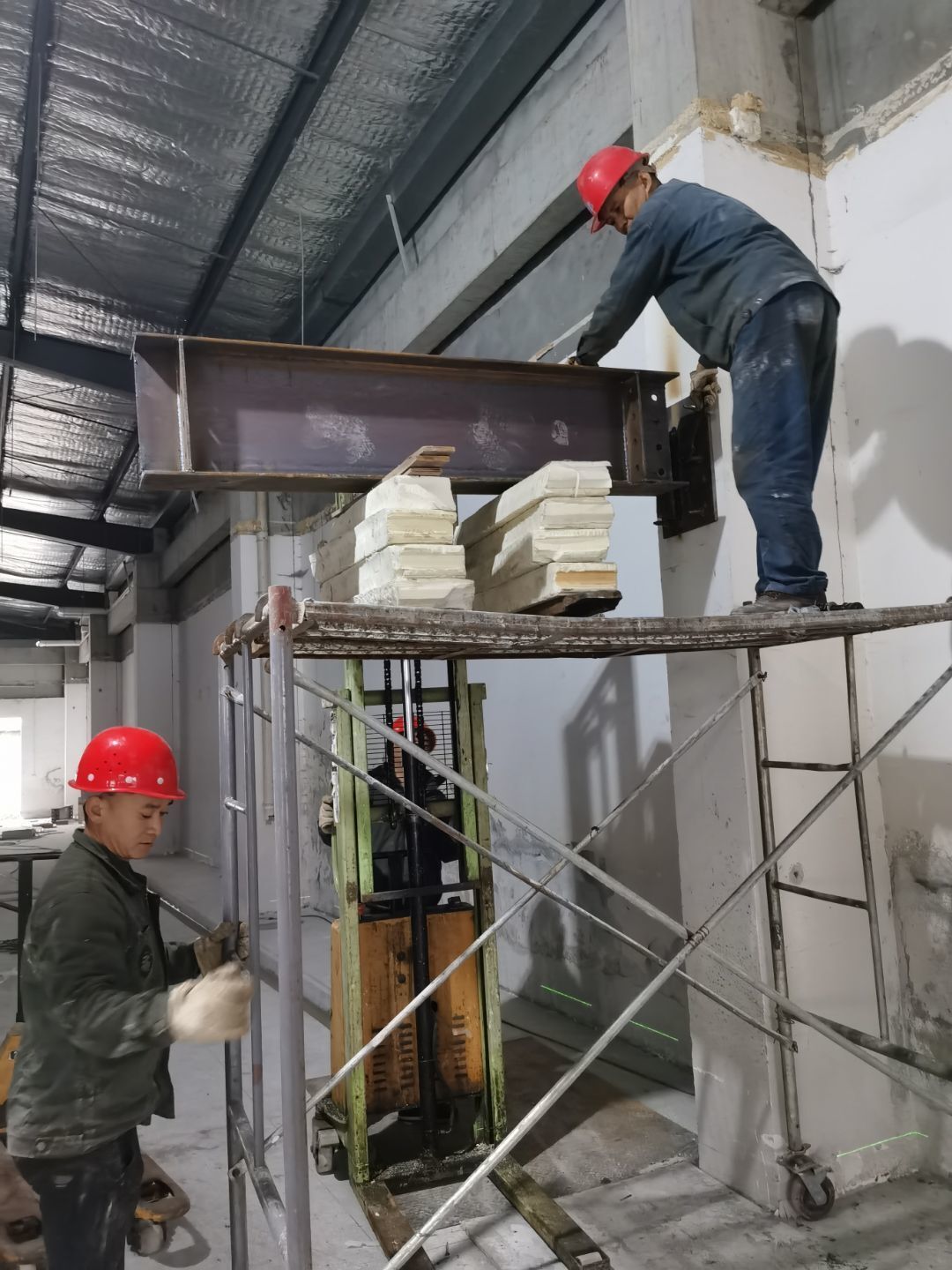

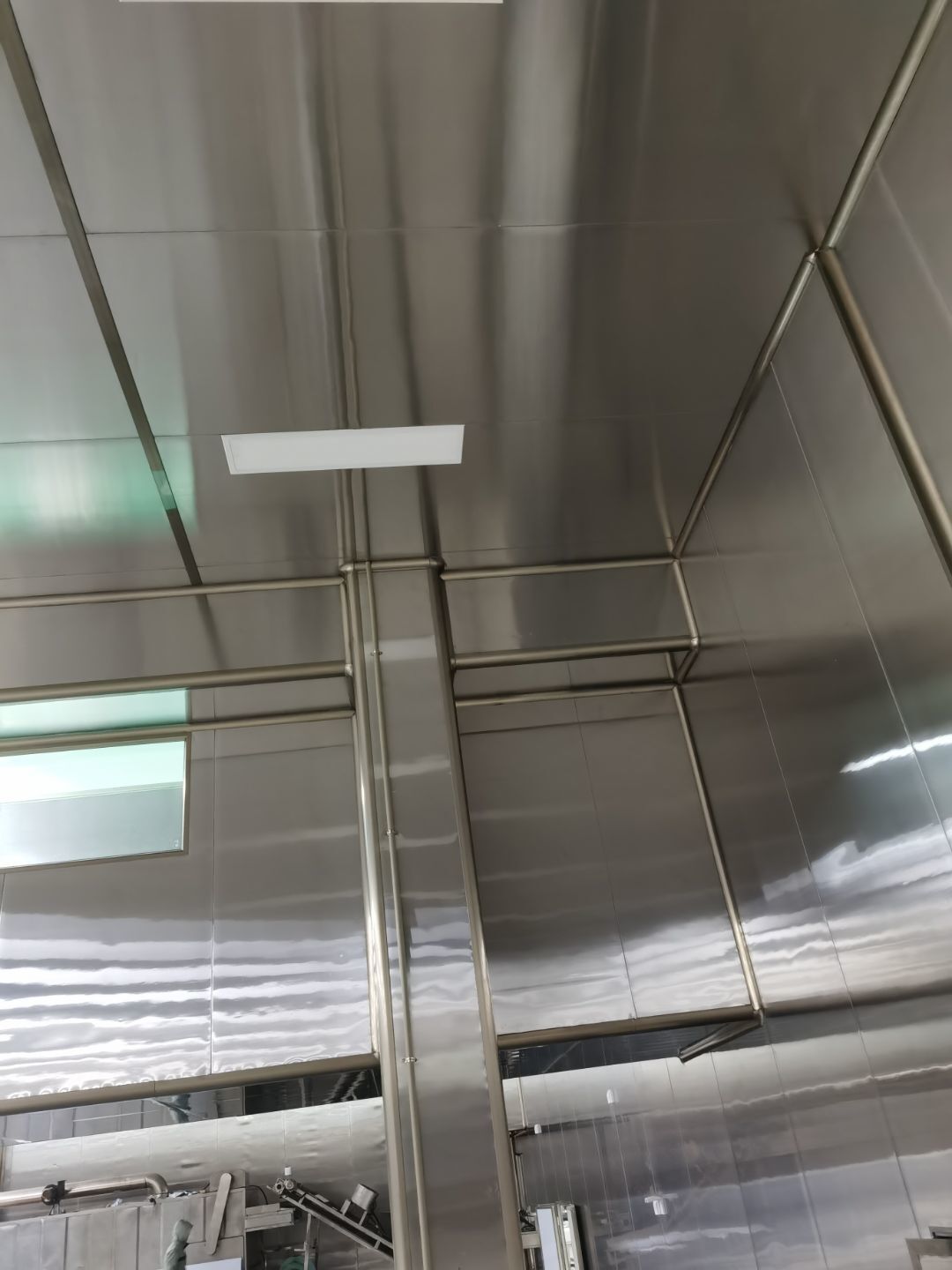

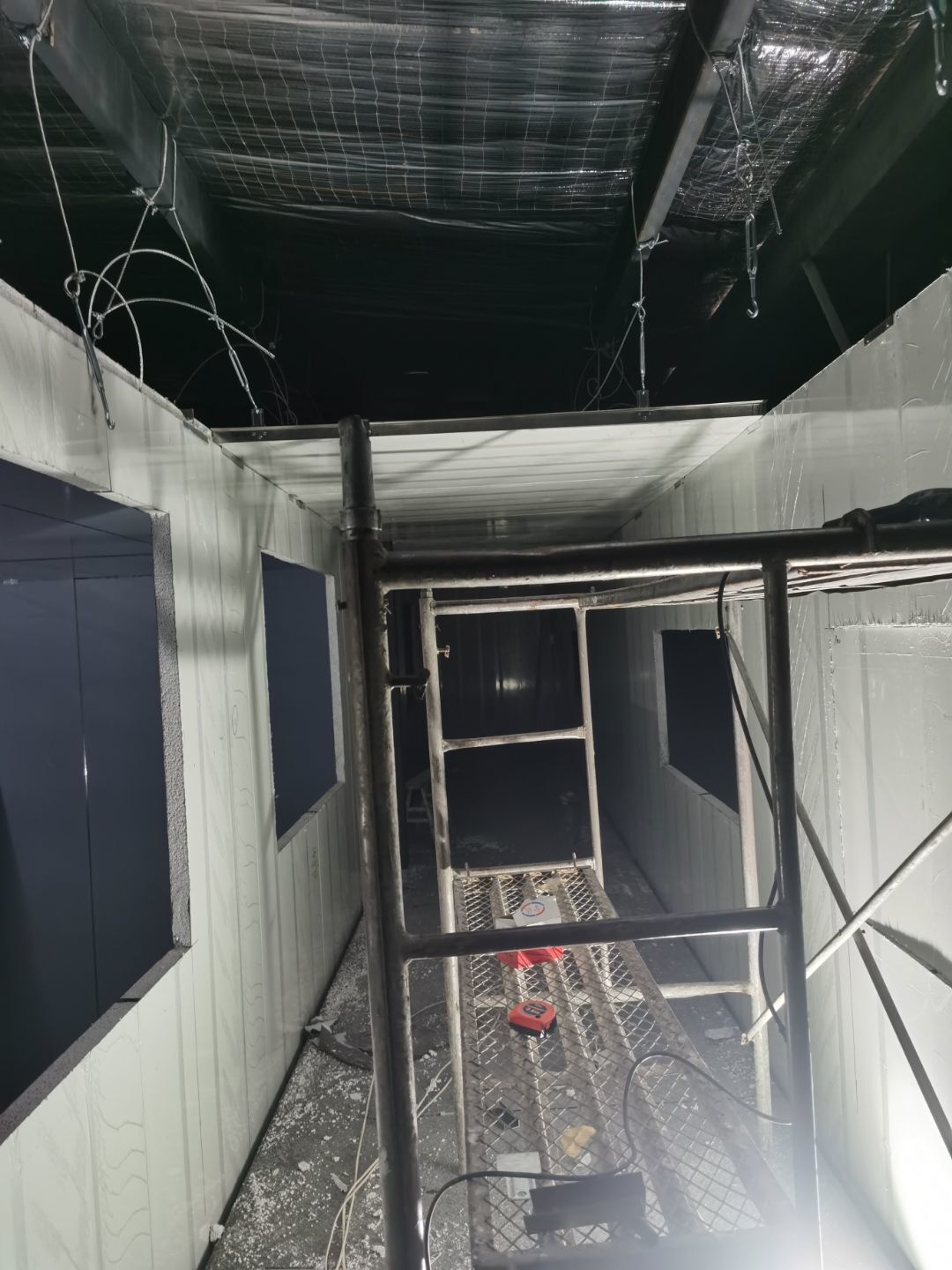

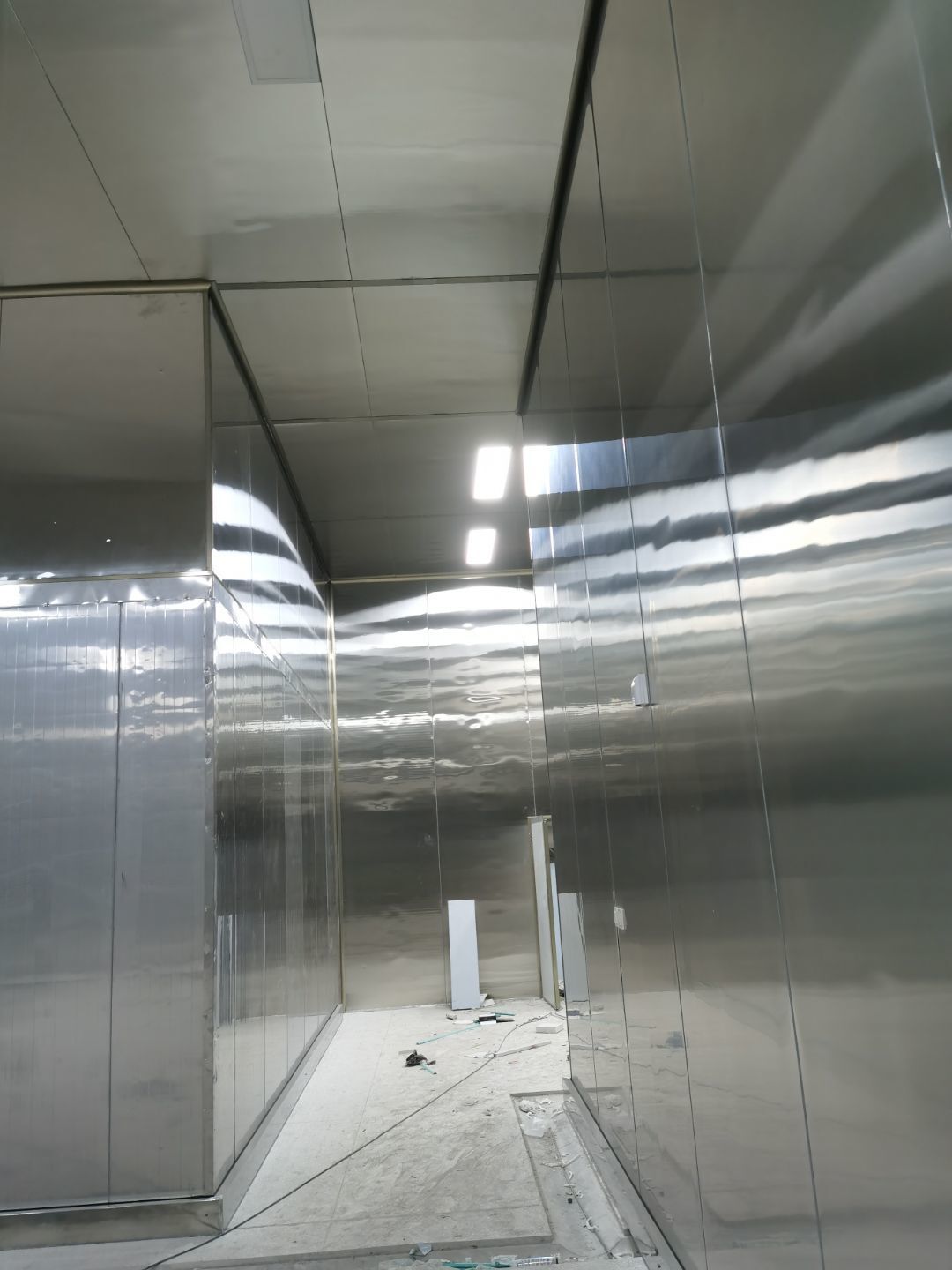

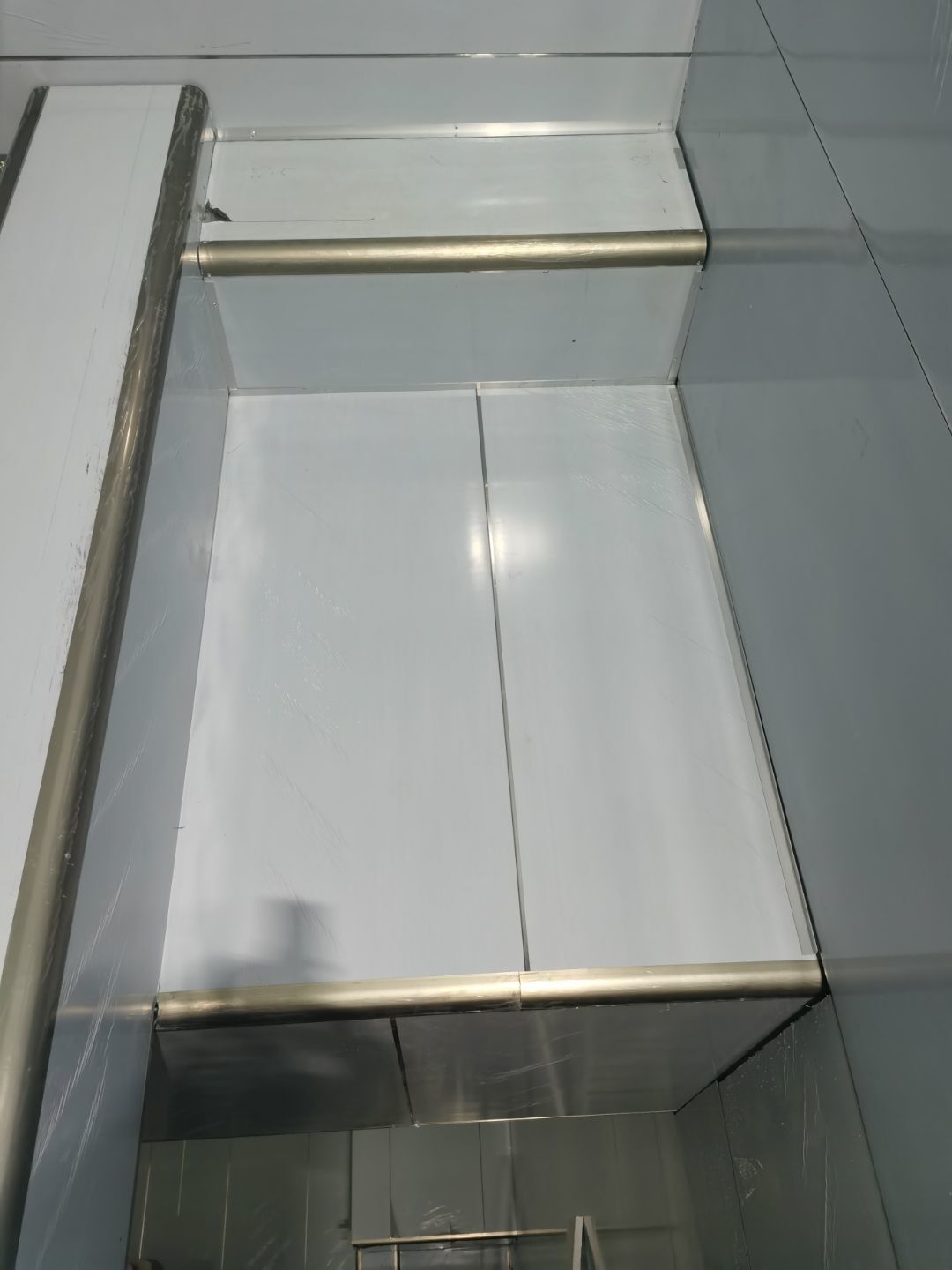

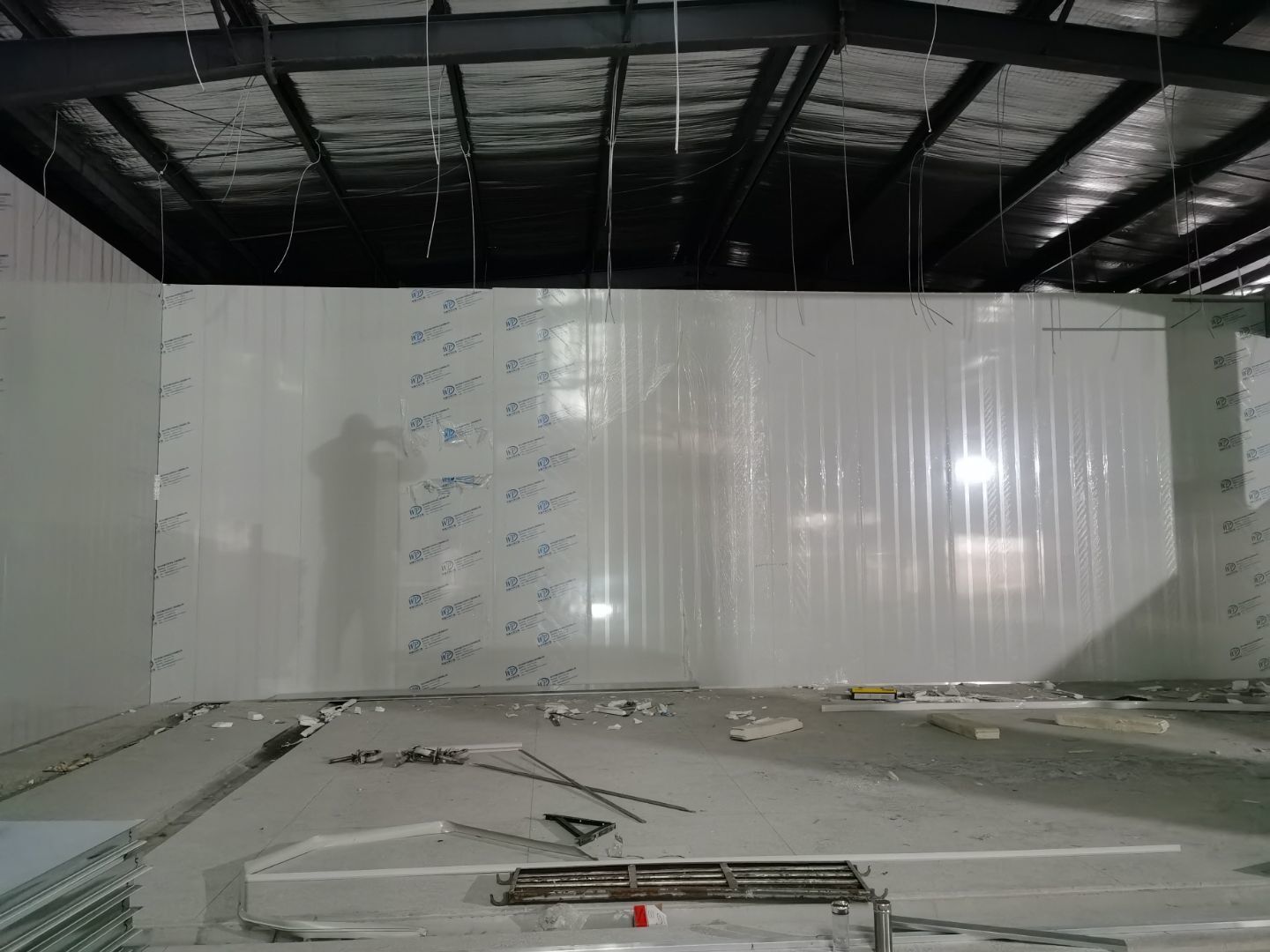

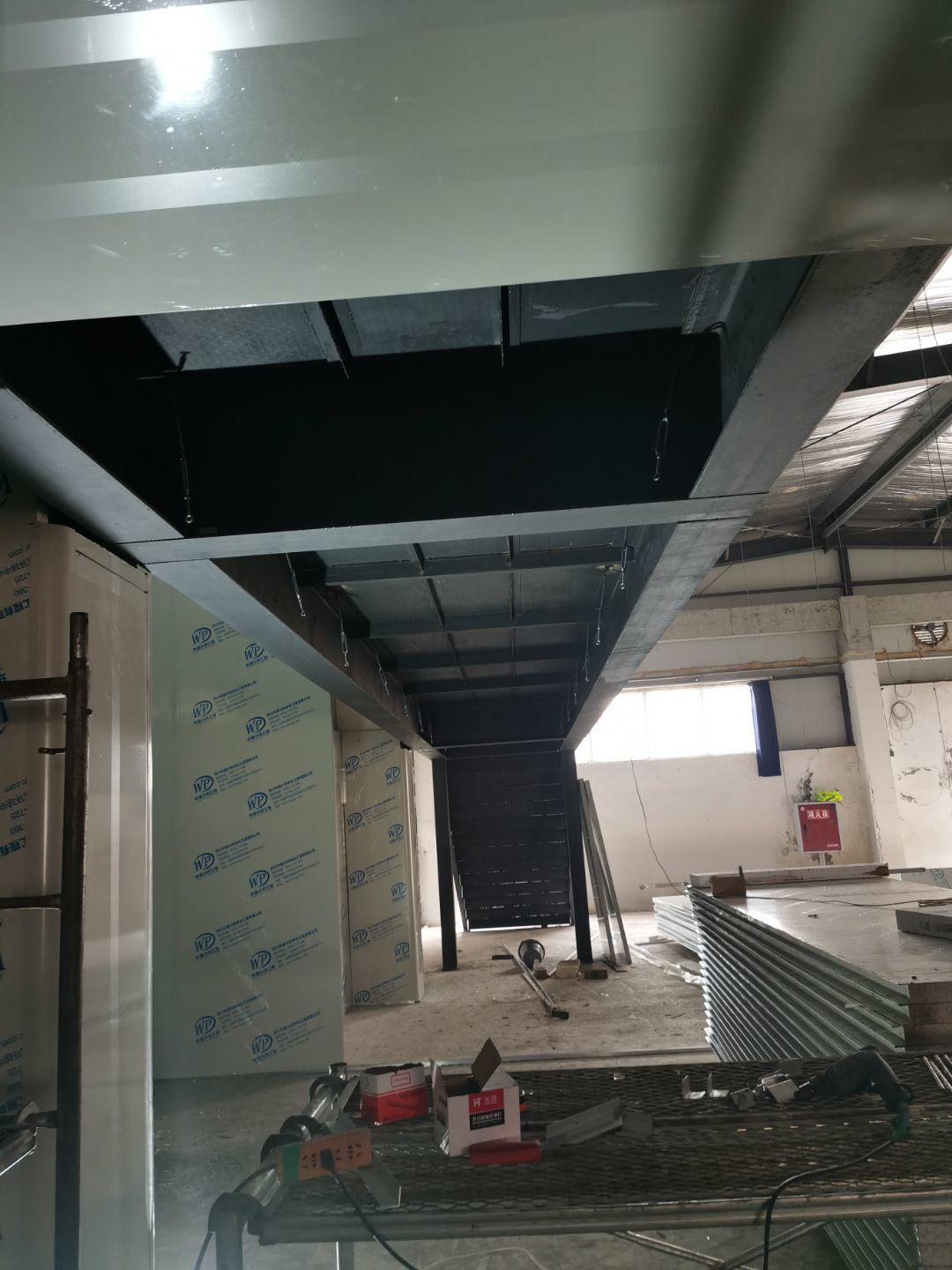

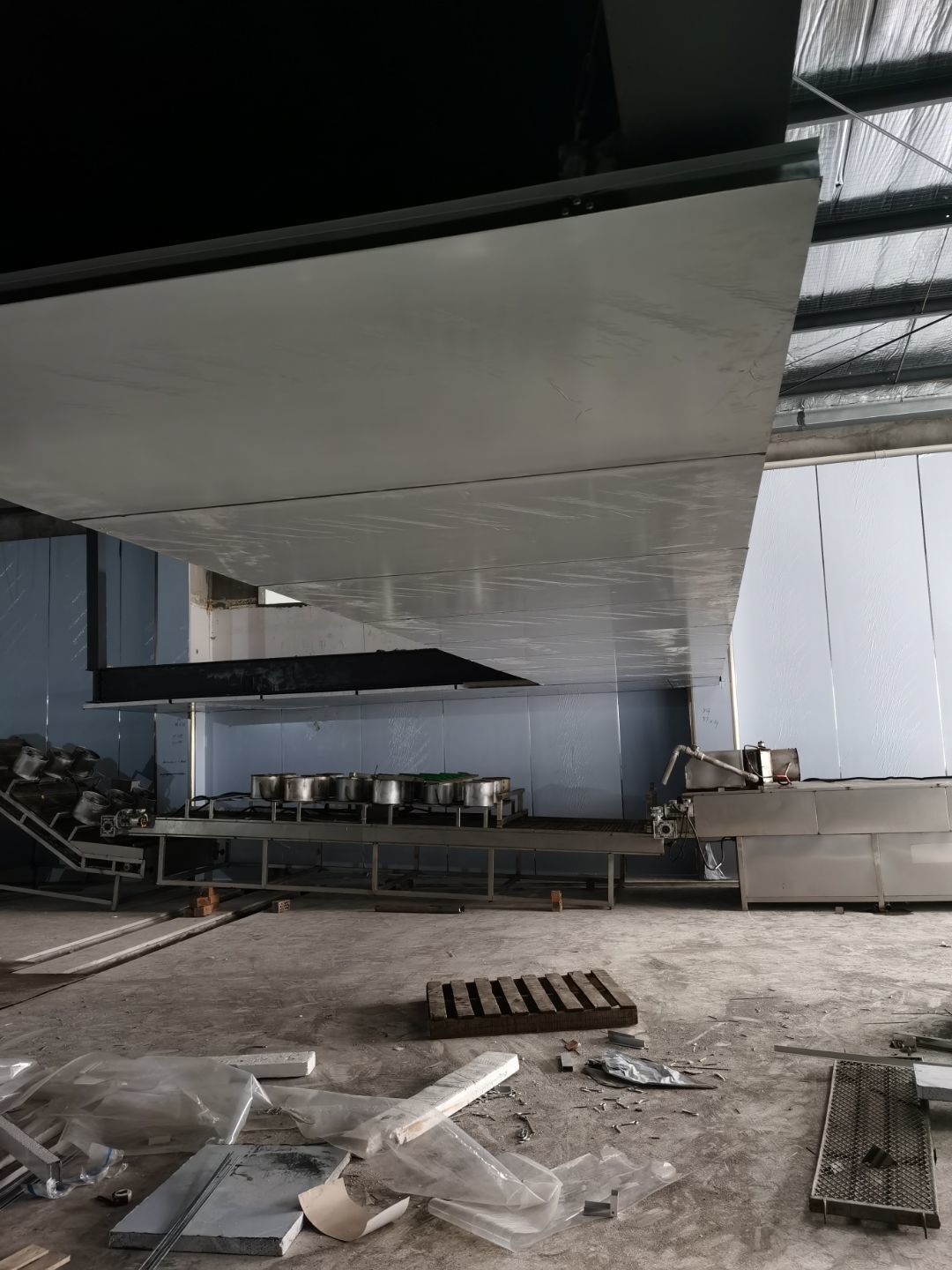

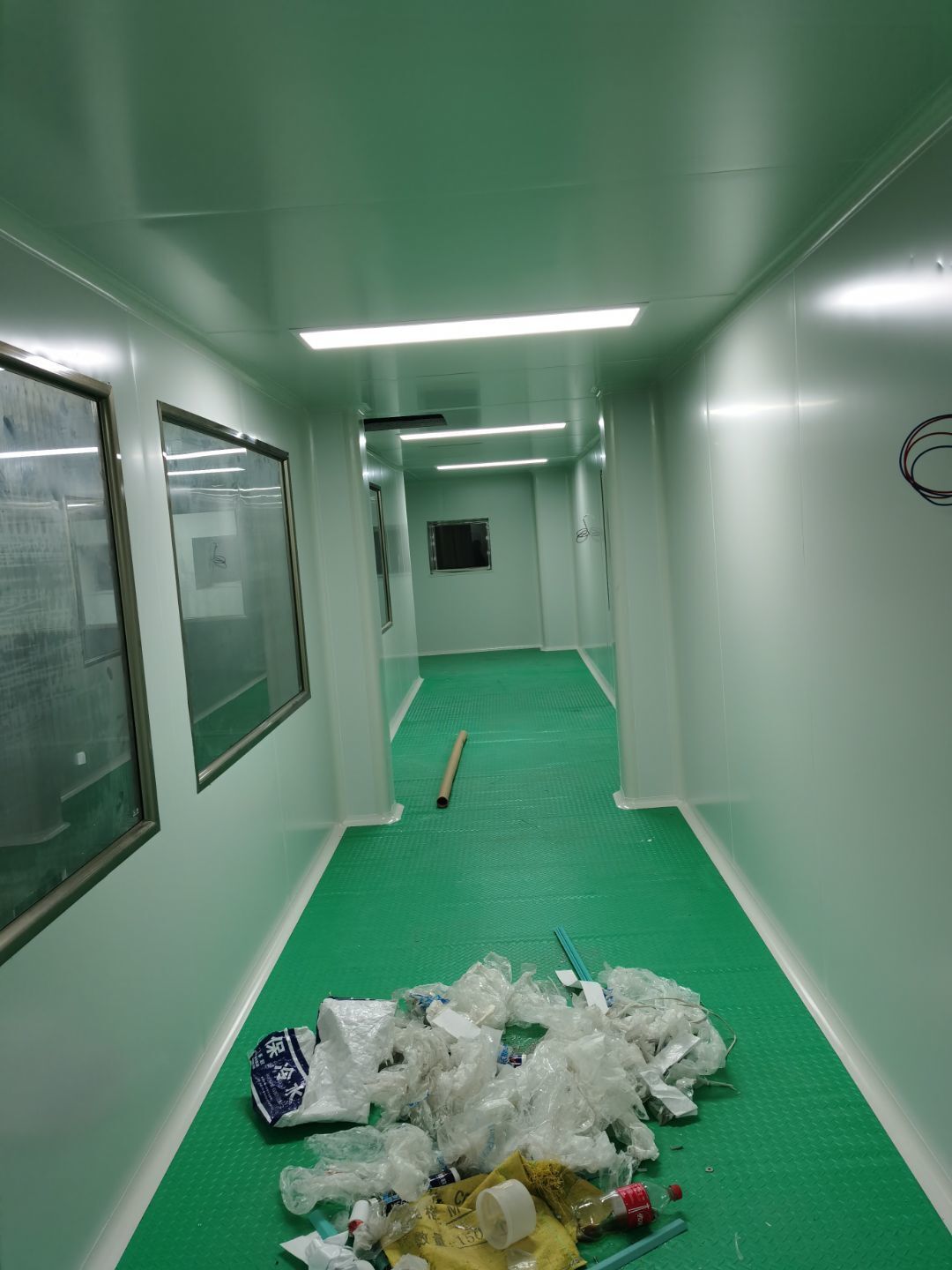

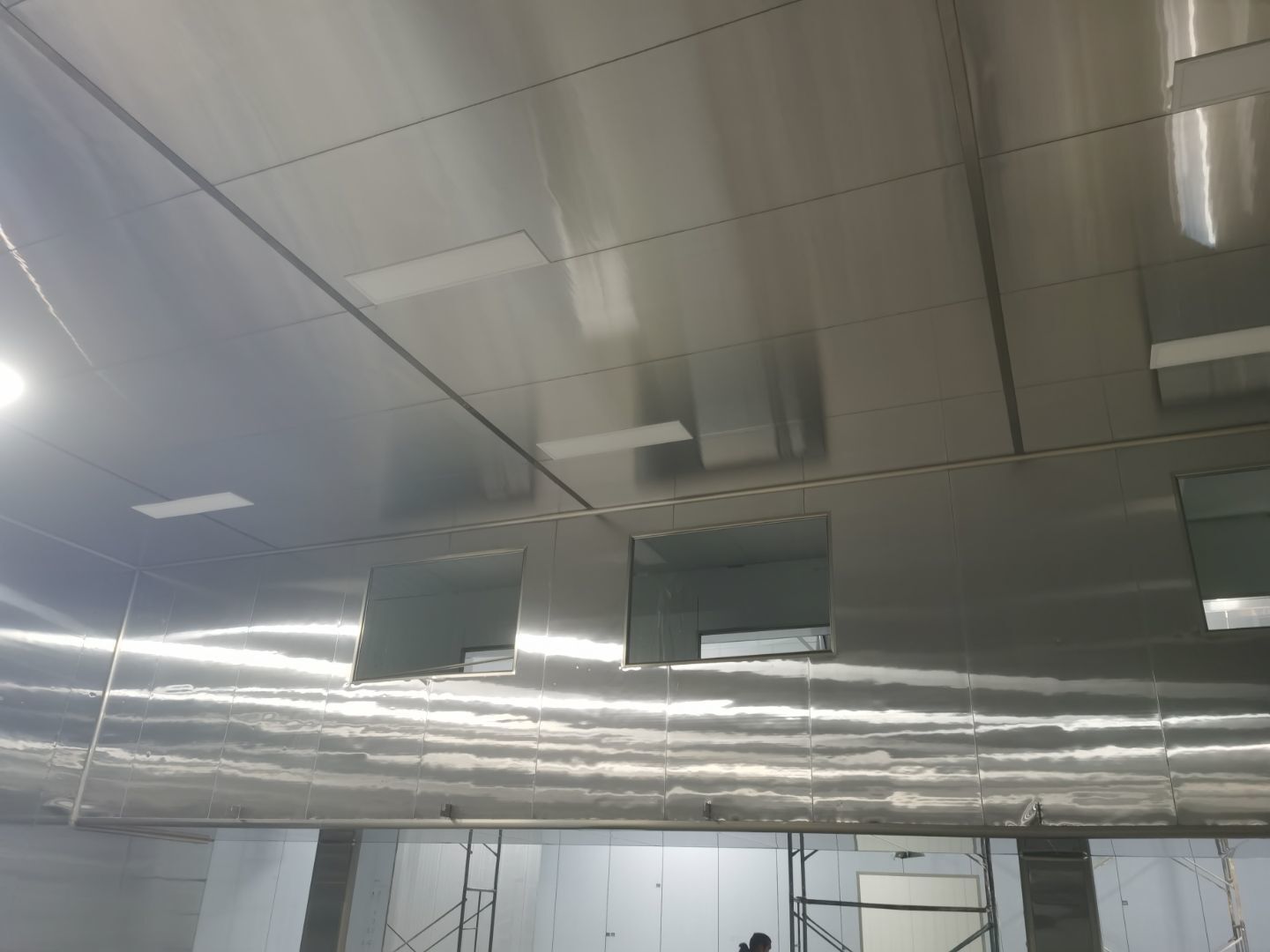

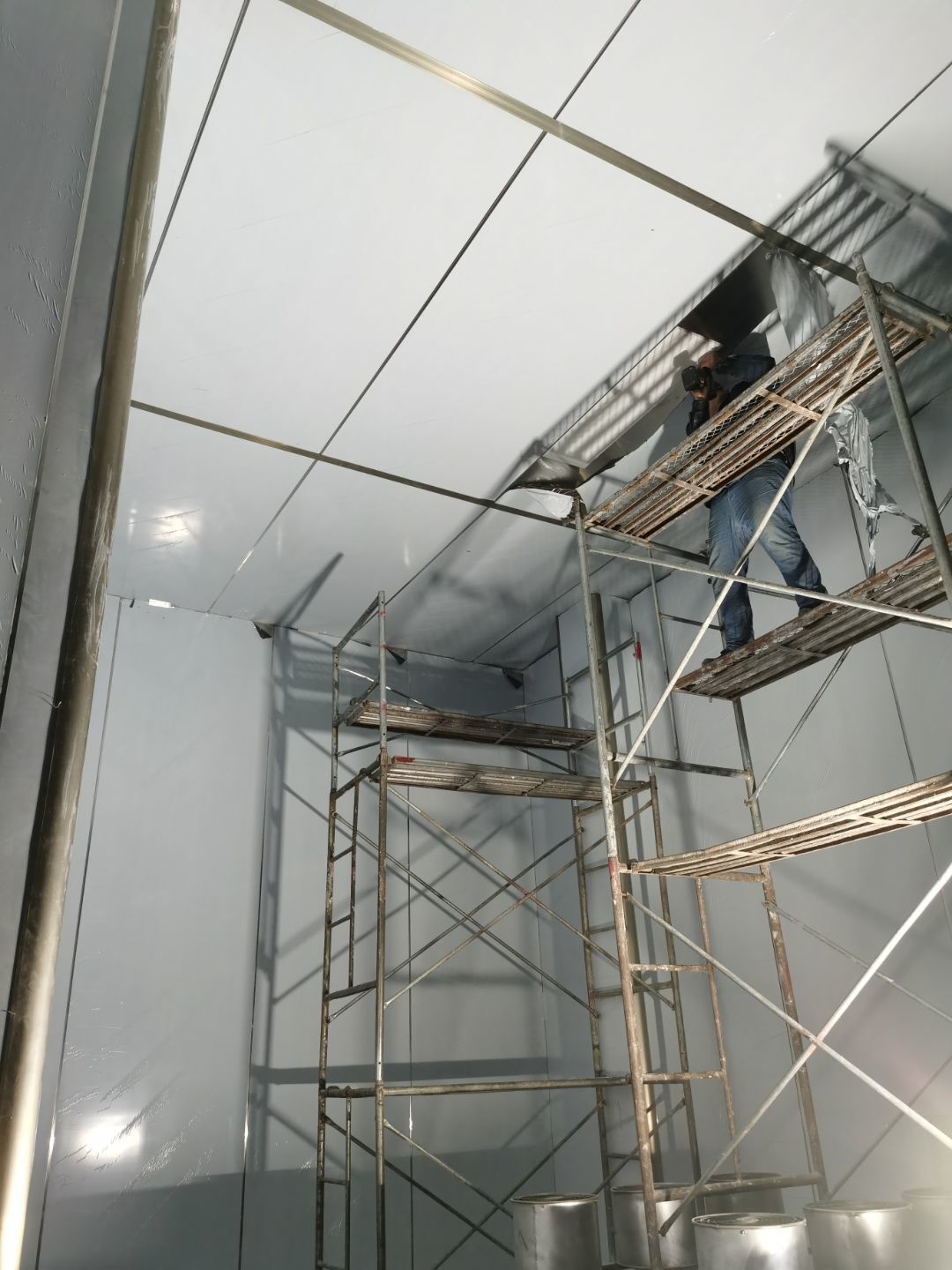

    ①钢接构完成100%②冻库完成100%③彩钢墙板:顶板完成100%,彩钢板收尾完成75%,水电完成100%

  • 2021-01-29

    ①钢接构完成100%②冻库完成100%③彩钢墙板:顶板完成100%,彩钢板收尾完成75%,水电完成100%

  • 2021-01-16

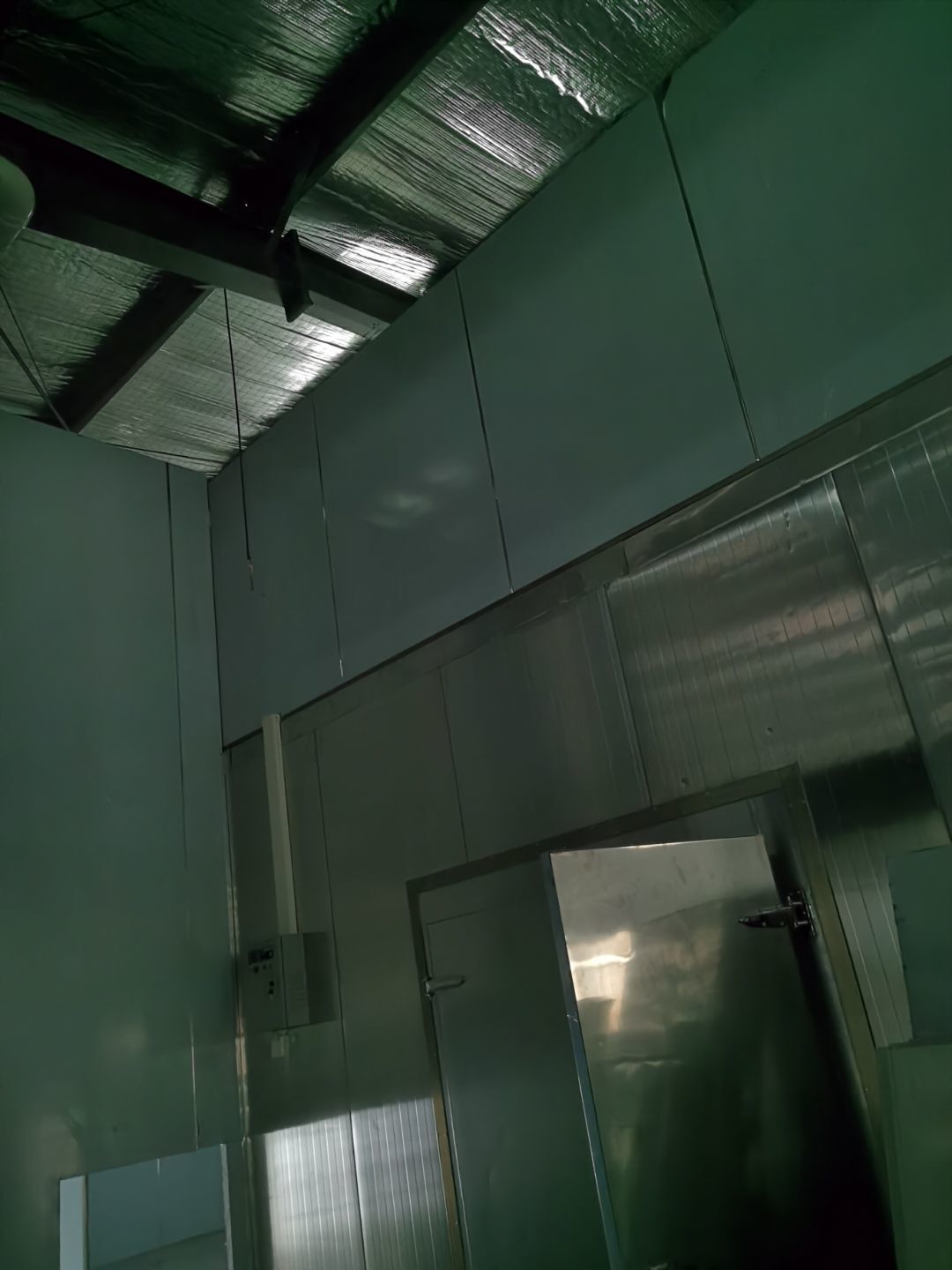

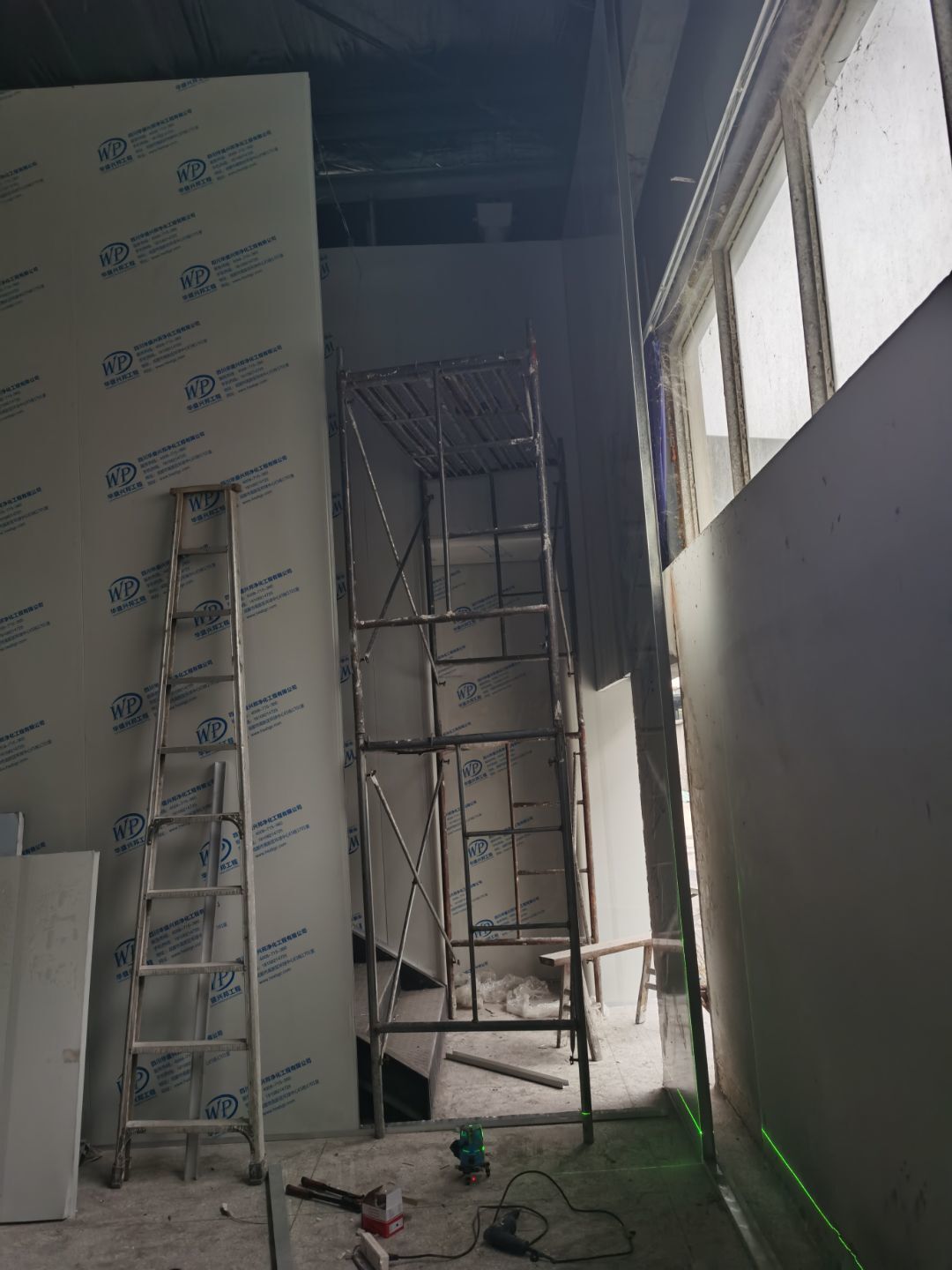

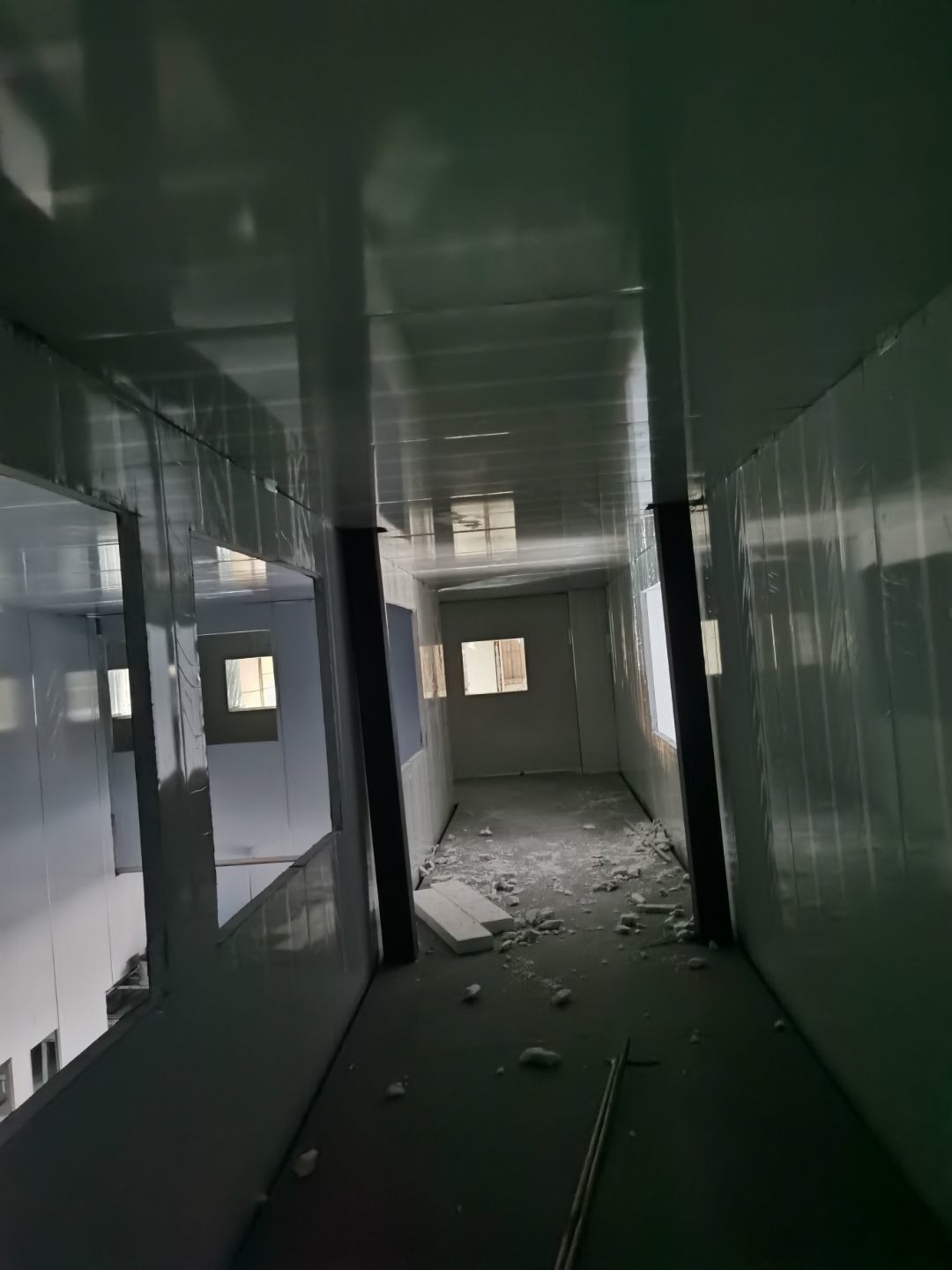

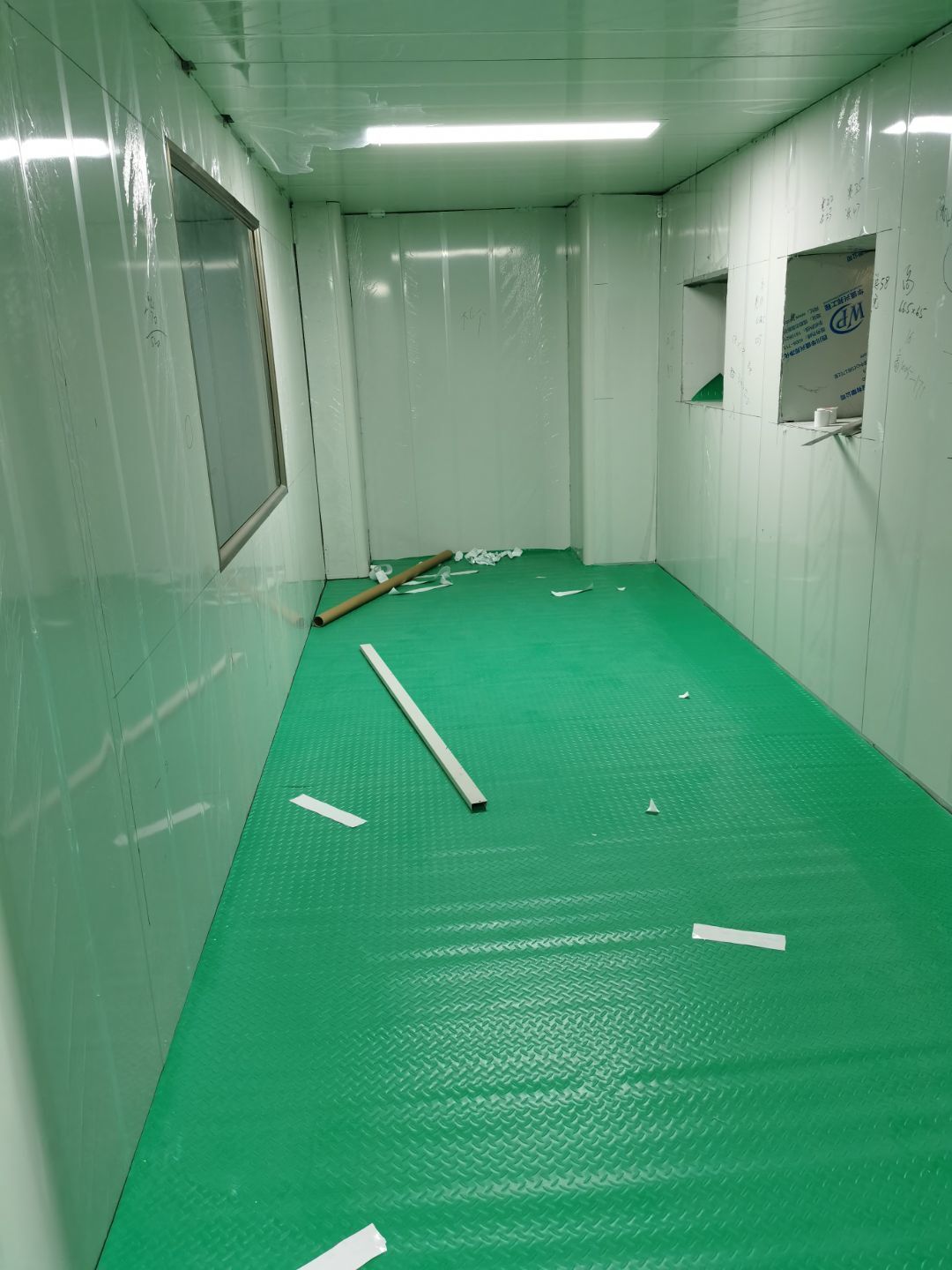

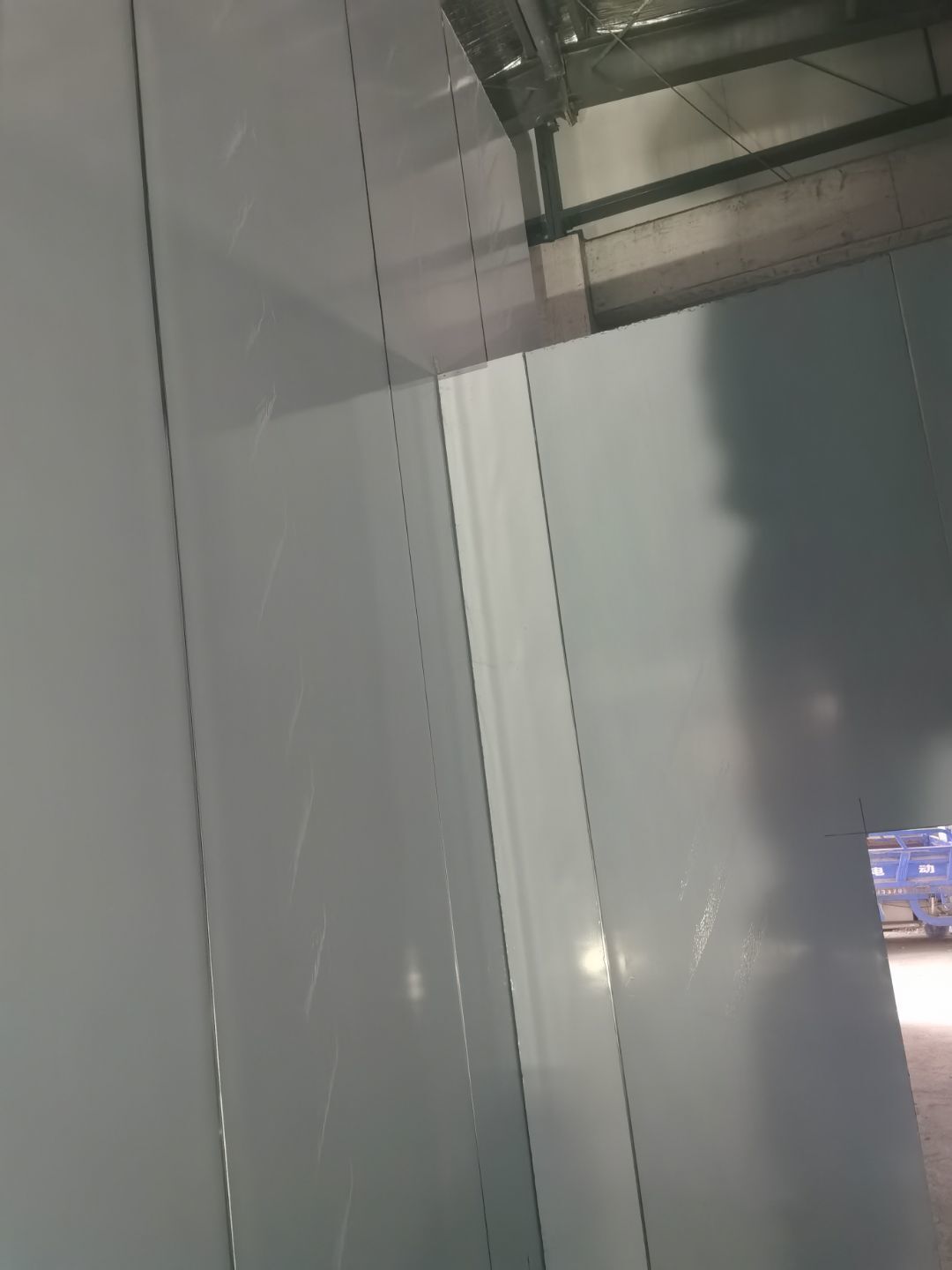

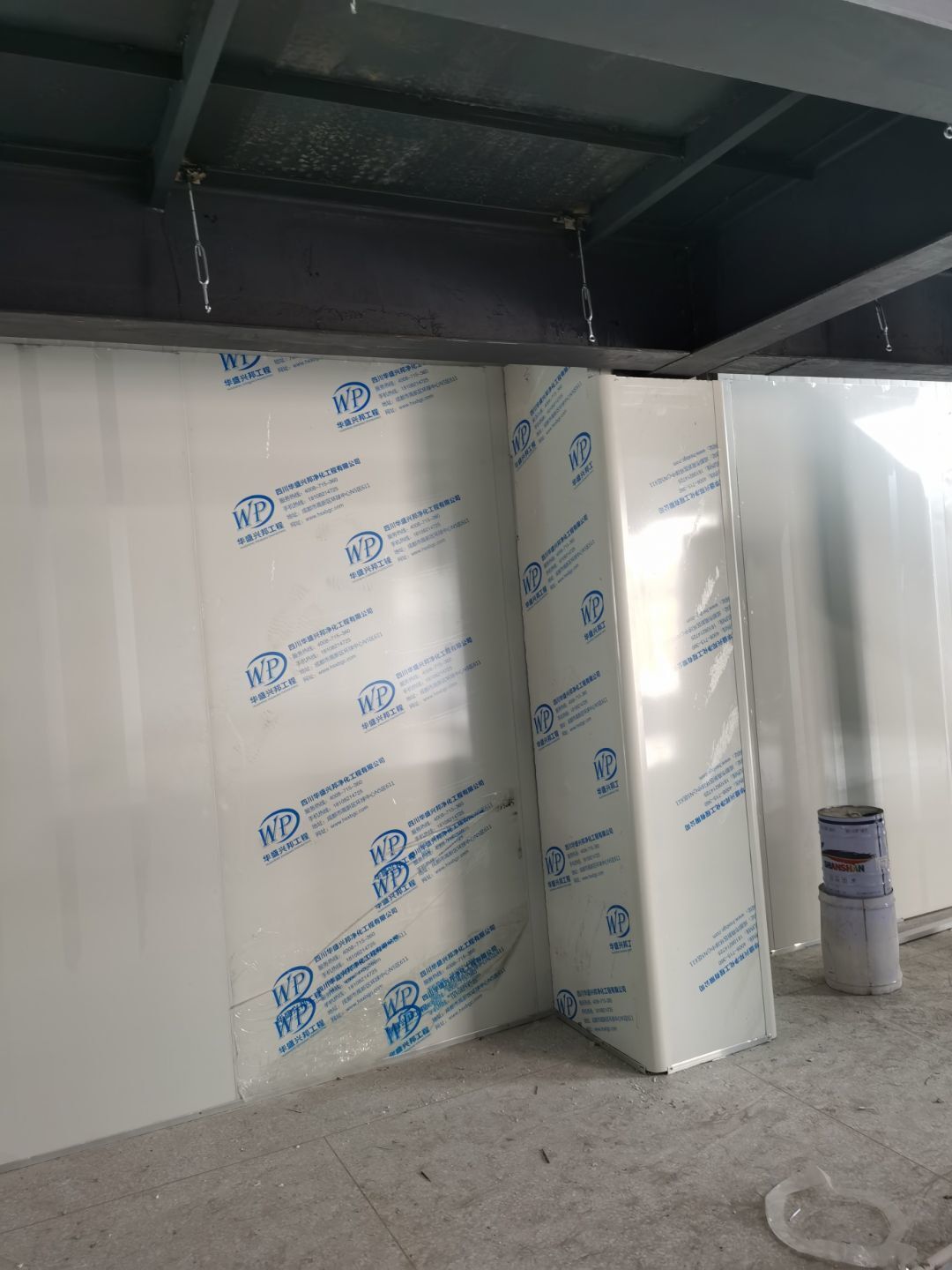

    ①钢接构完成100%②冻库完成100%③彩钢墙板完成100%,④水丶电完成10%、建渣清理

  • 2021-01-16

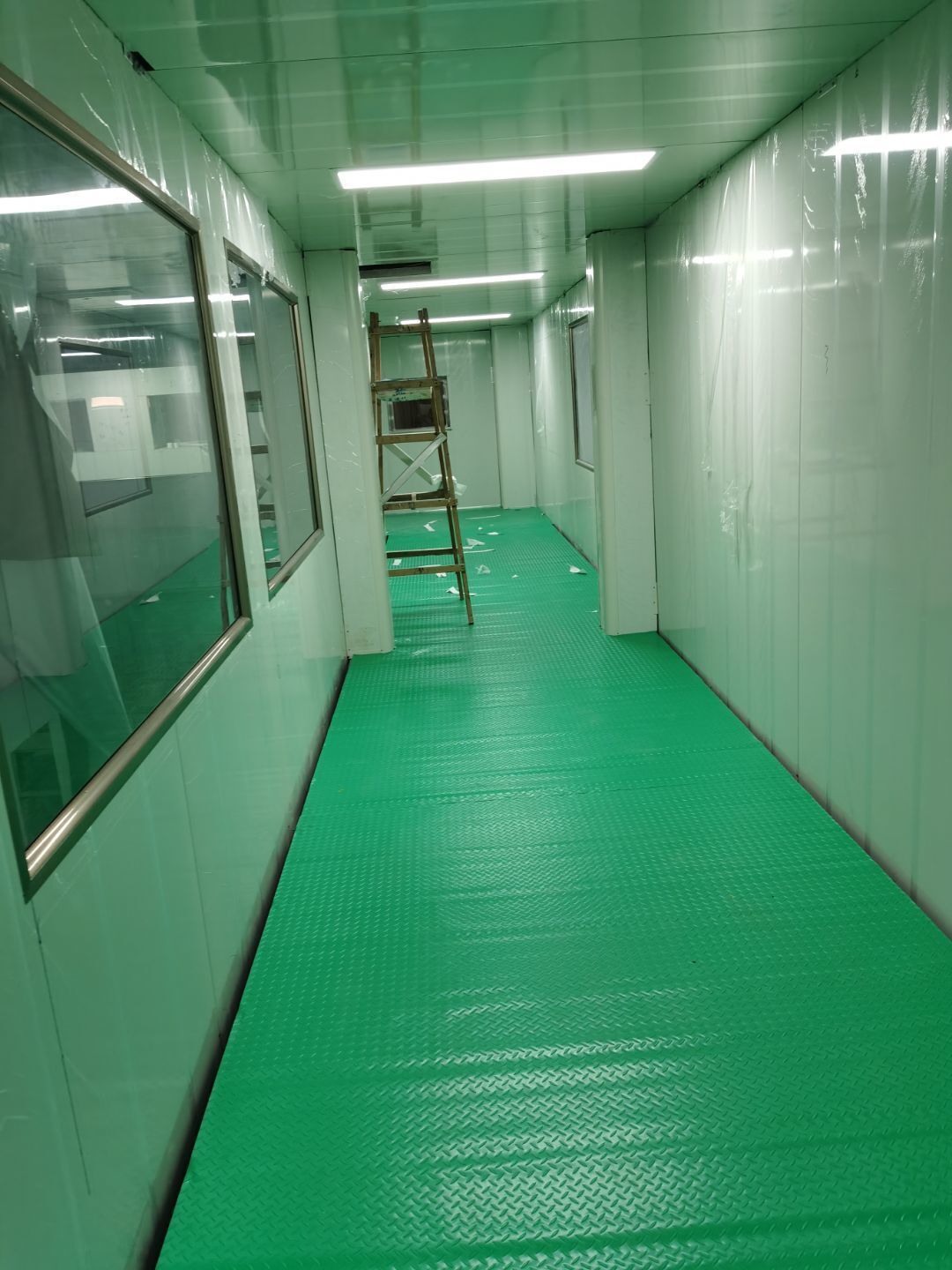

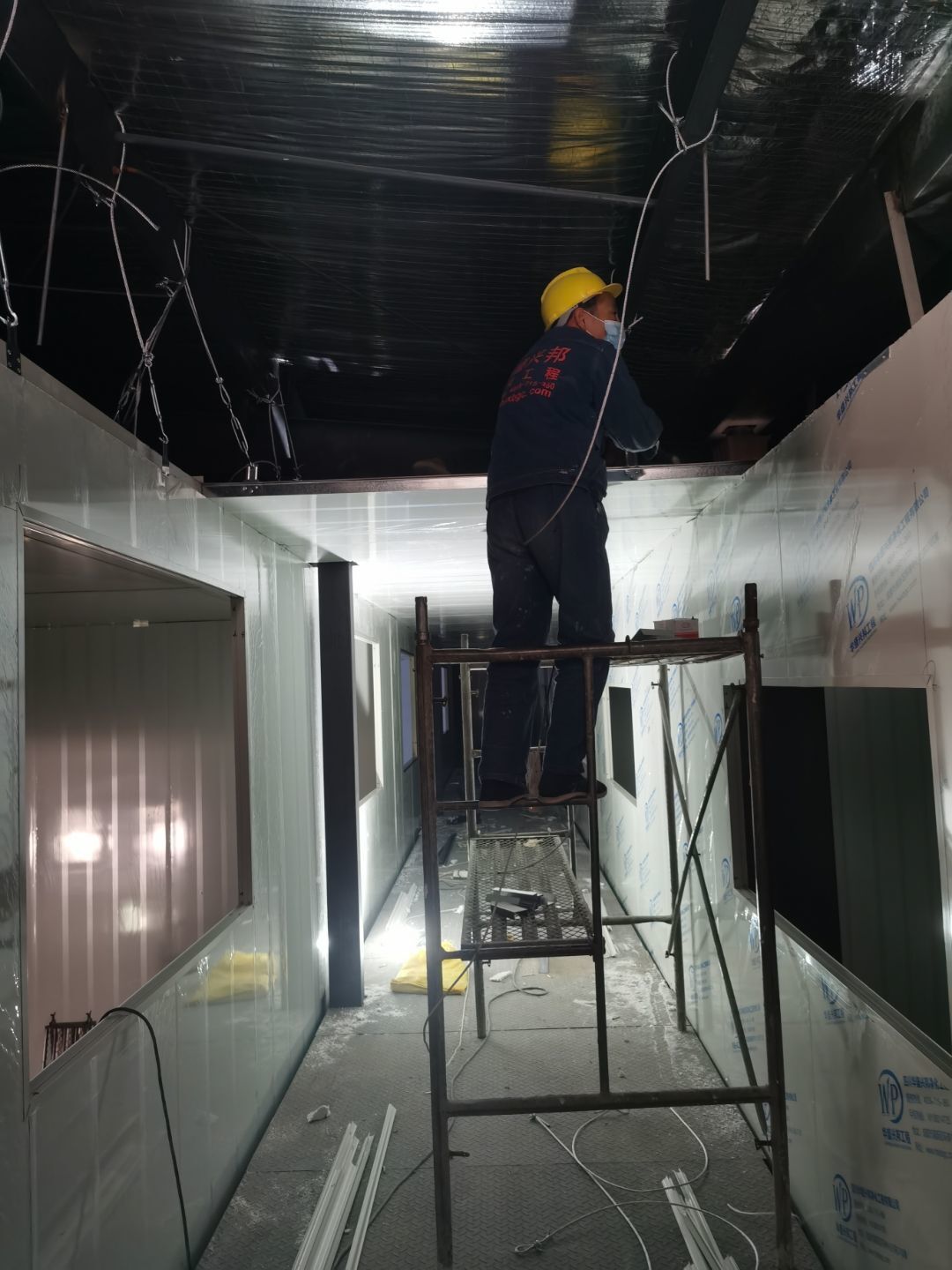

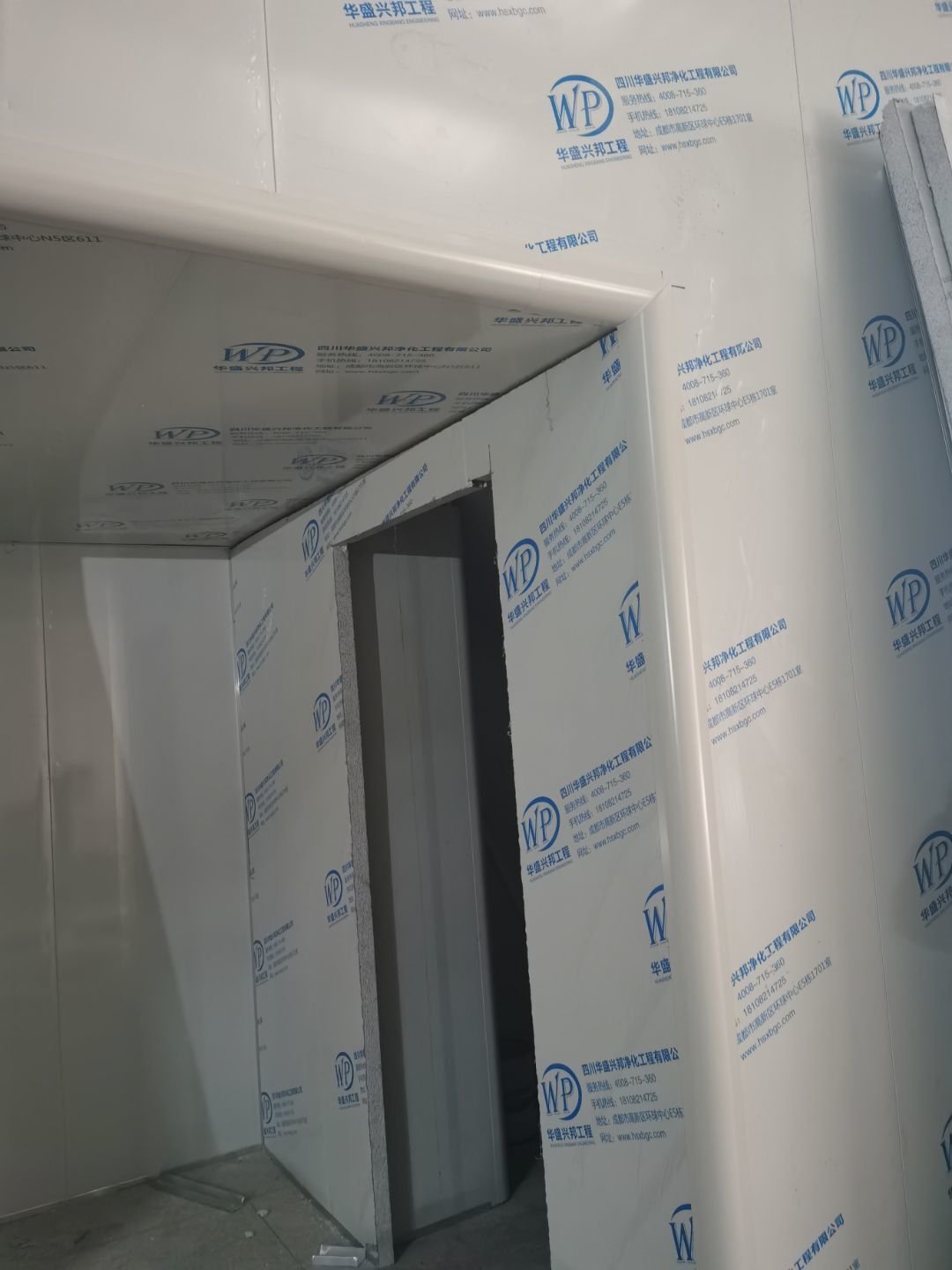

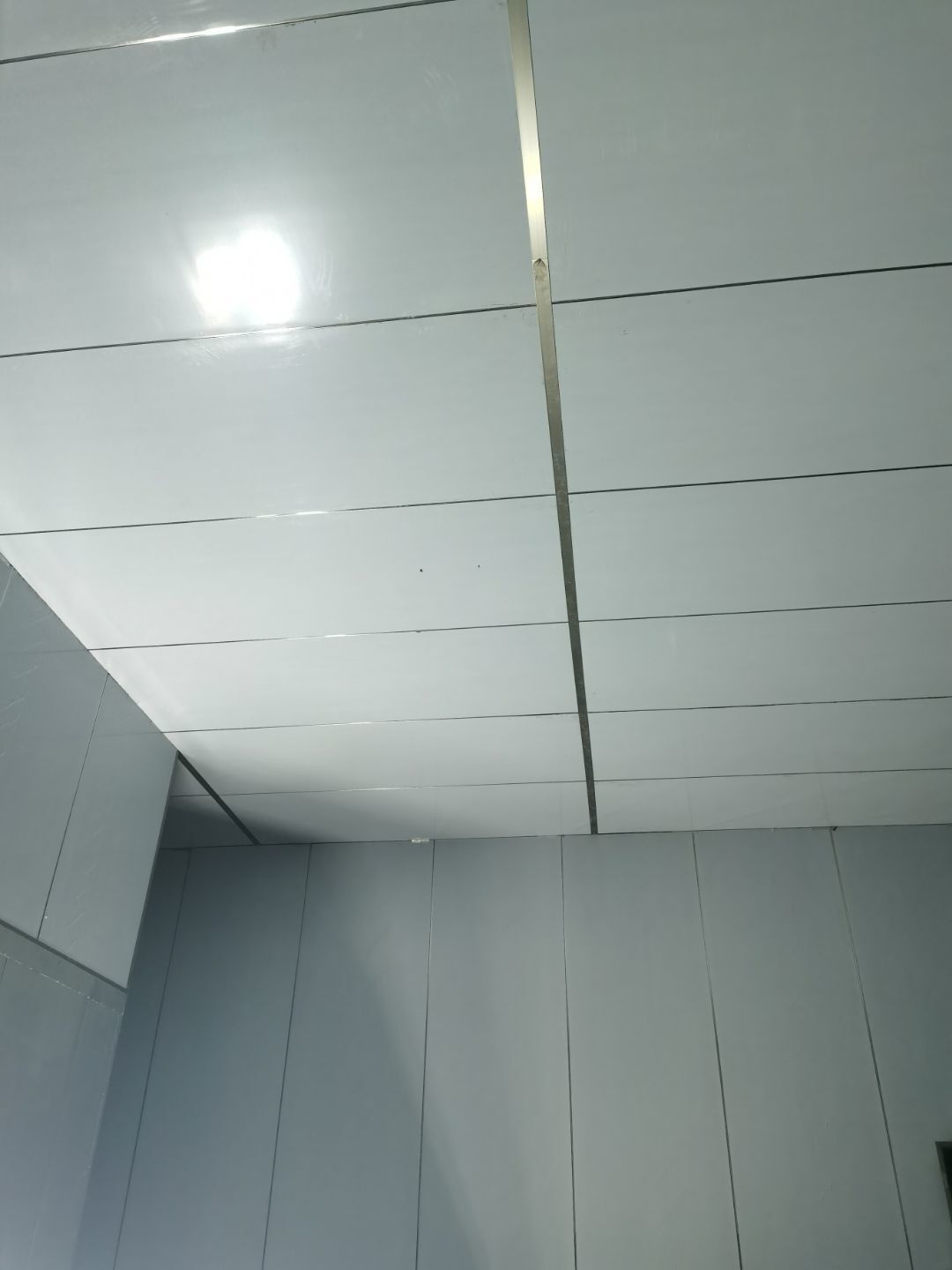

    ①钢接构完成100%②冻库完成100%③彩钢墙板完成100%,④水丶电完成10%

  • 2021-01-14

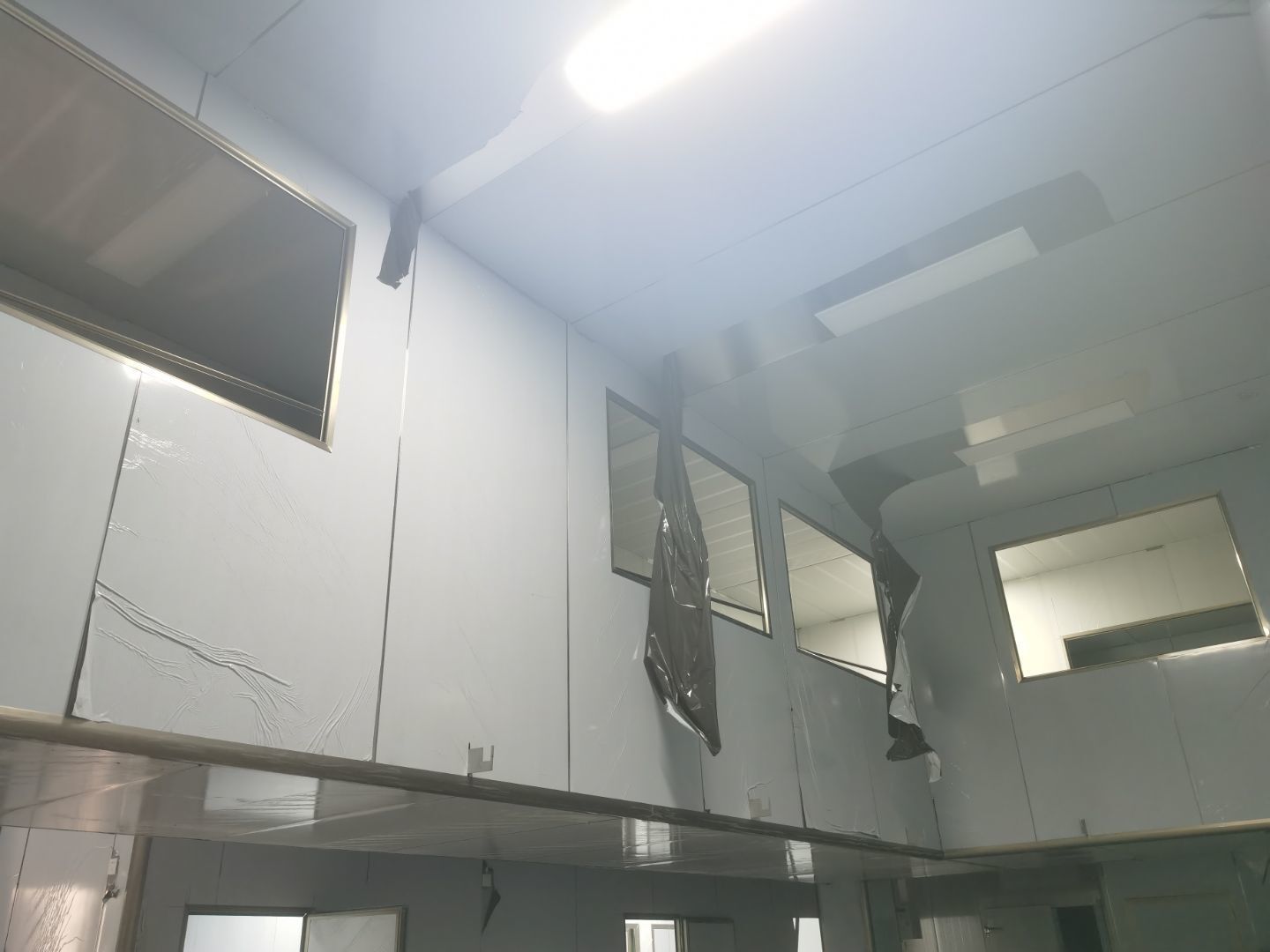

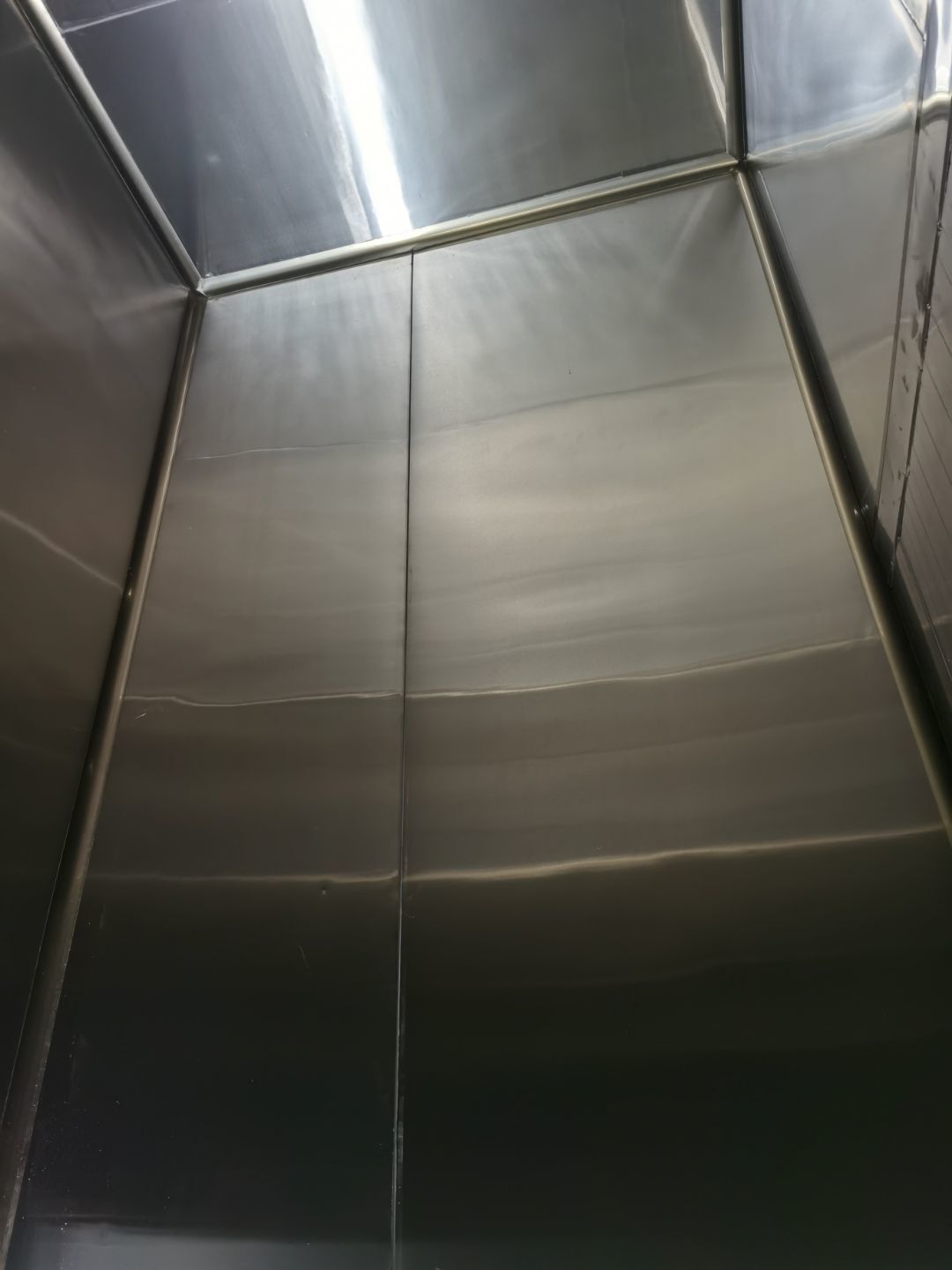

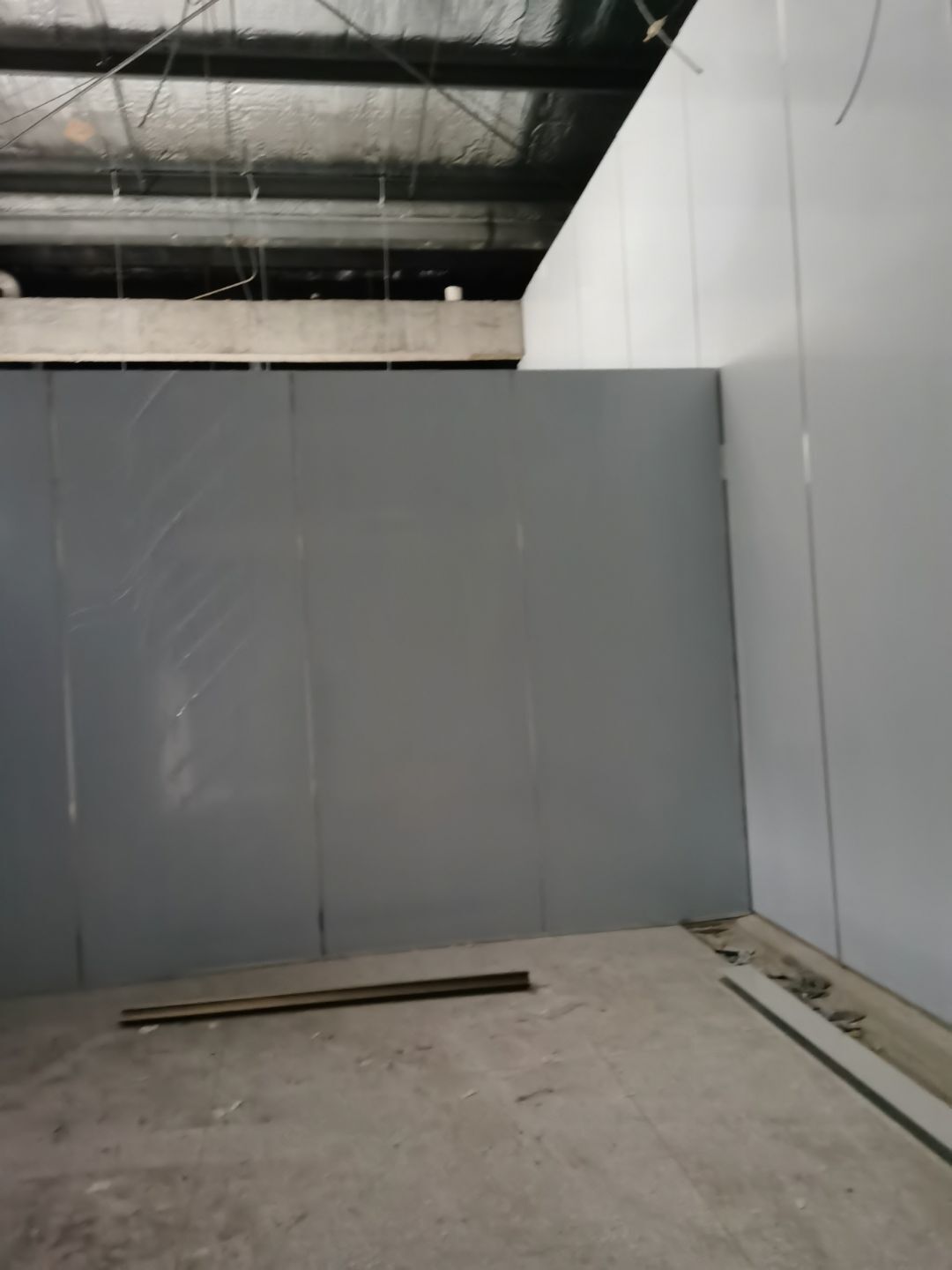

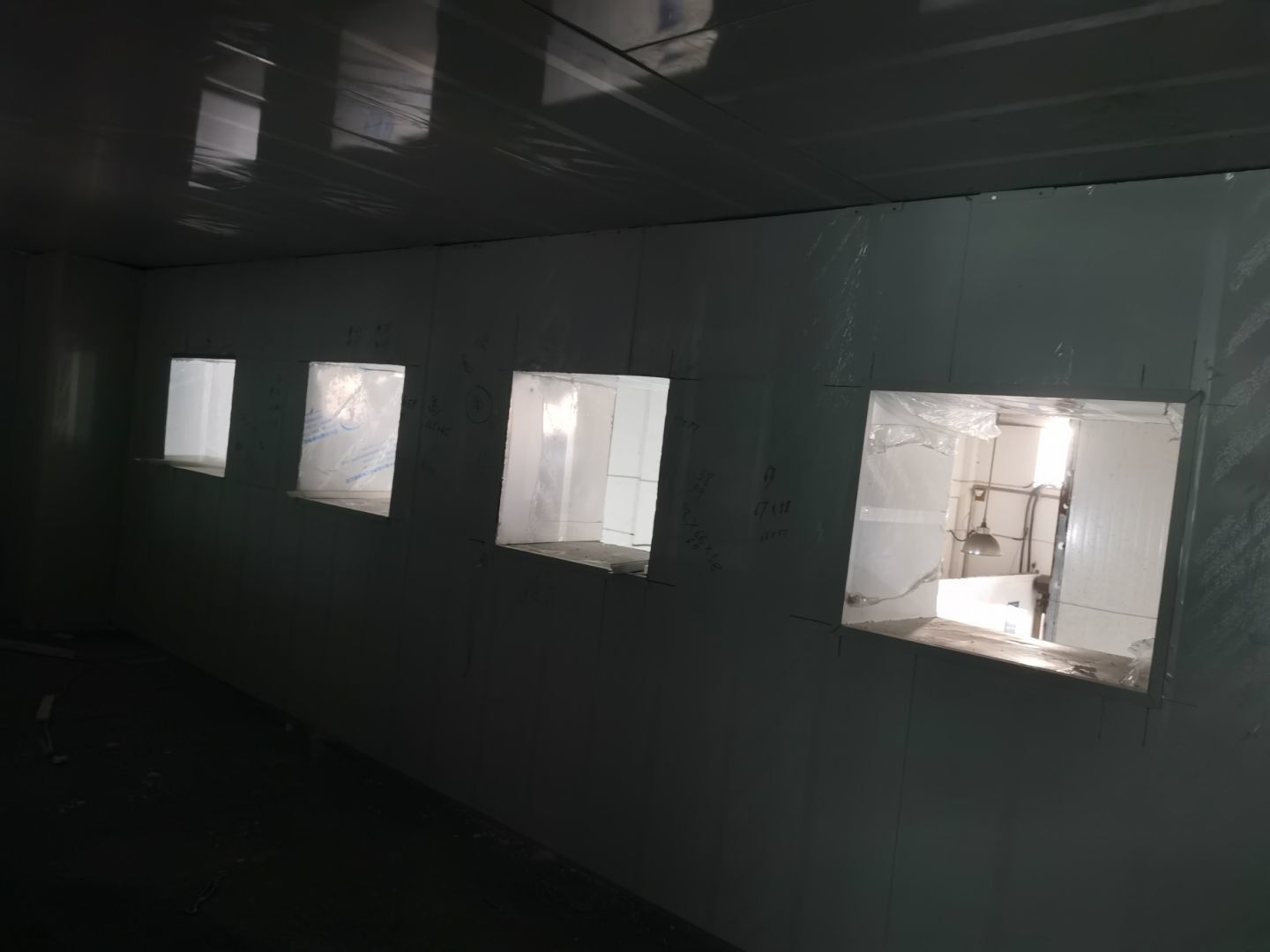

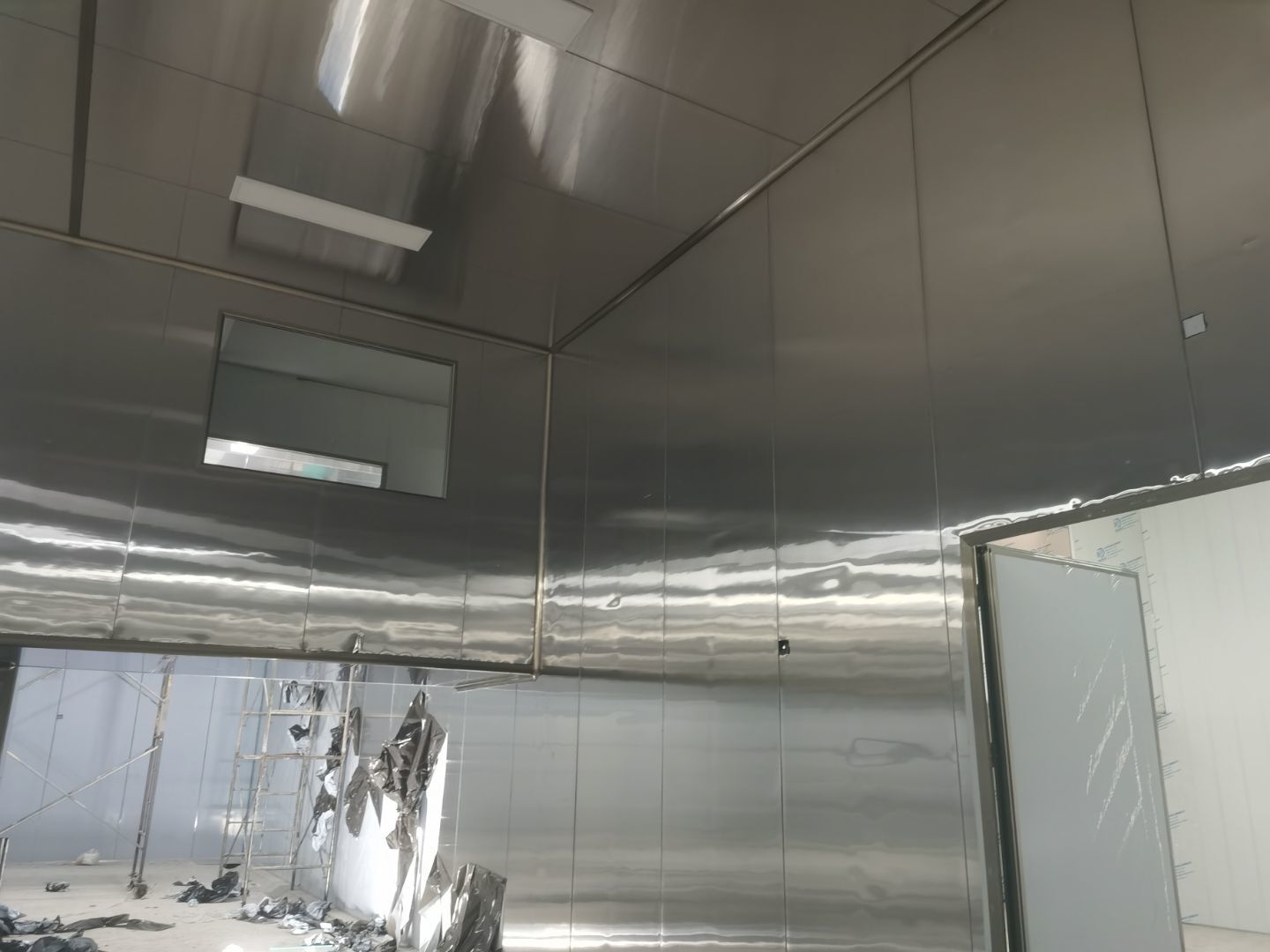

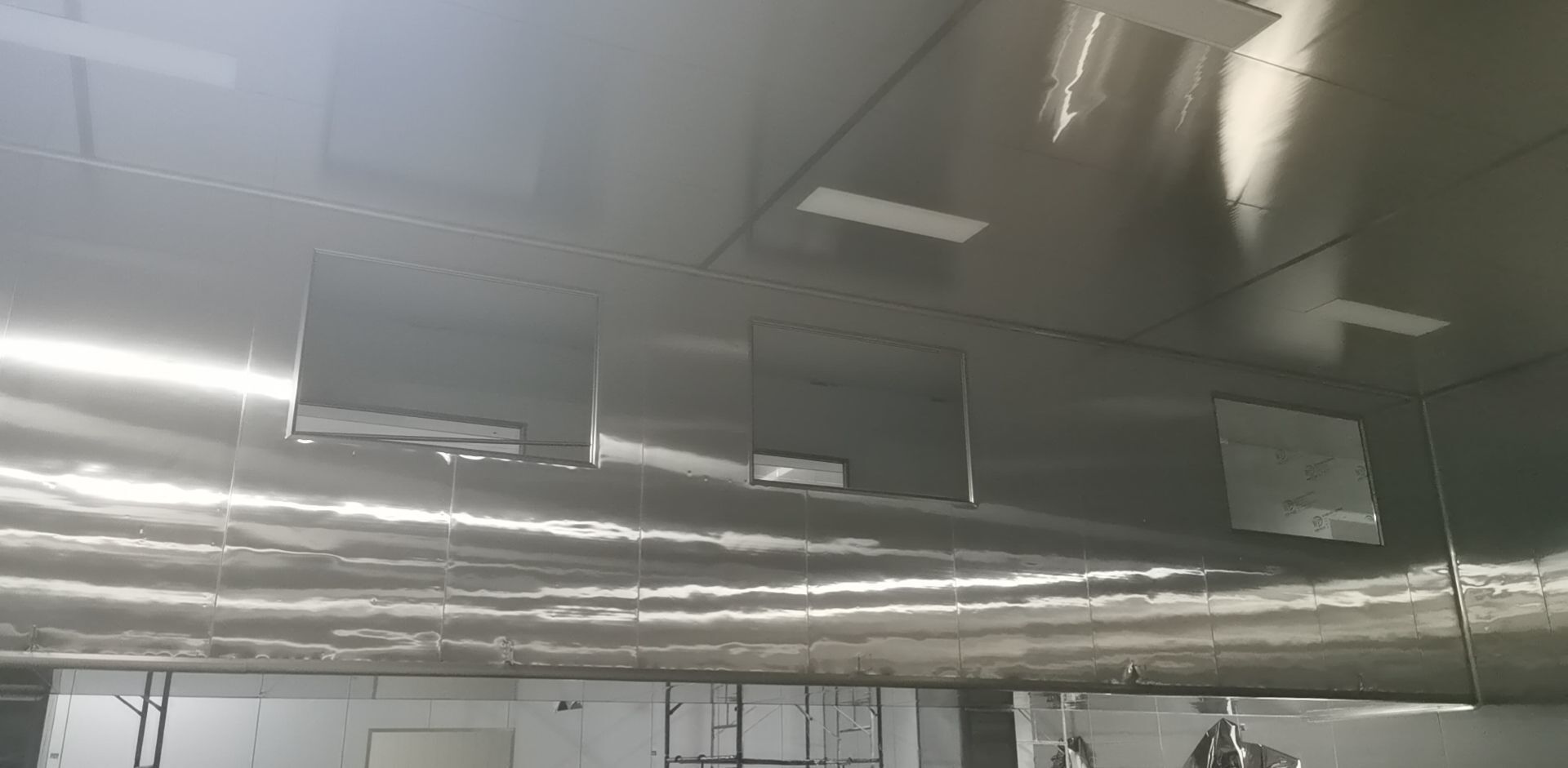

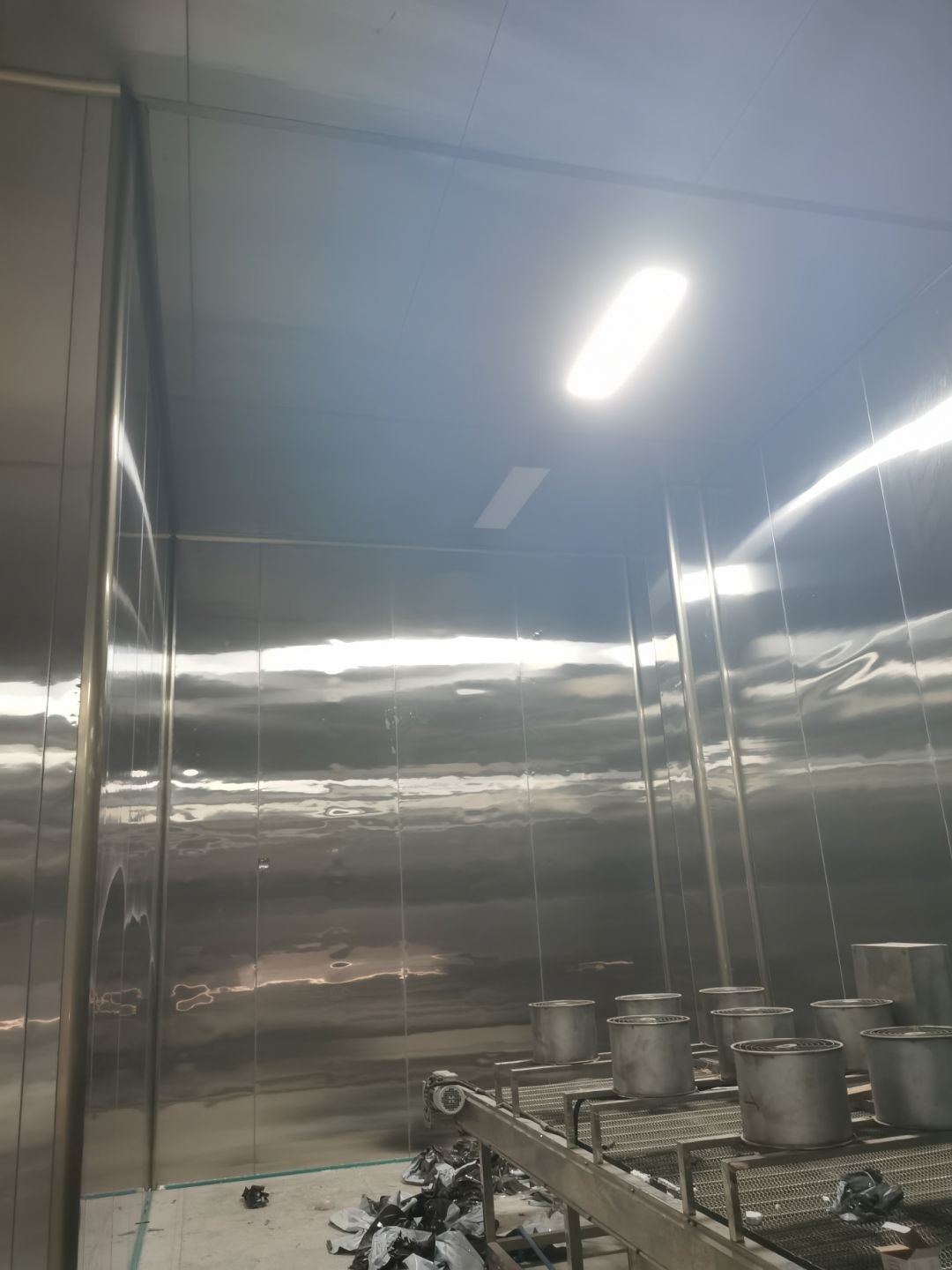

    ①钢接构完成100%②冻库完成100%③彩钢墙板完成100%

  • 2021-01-13

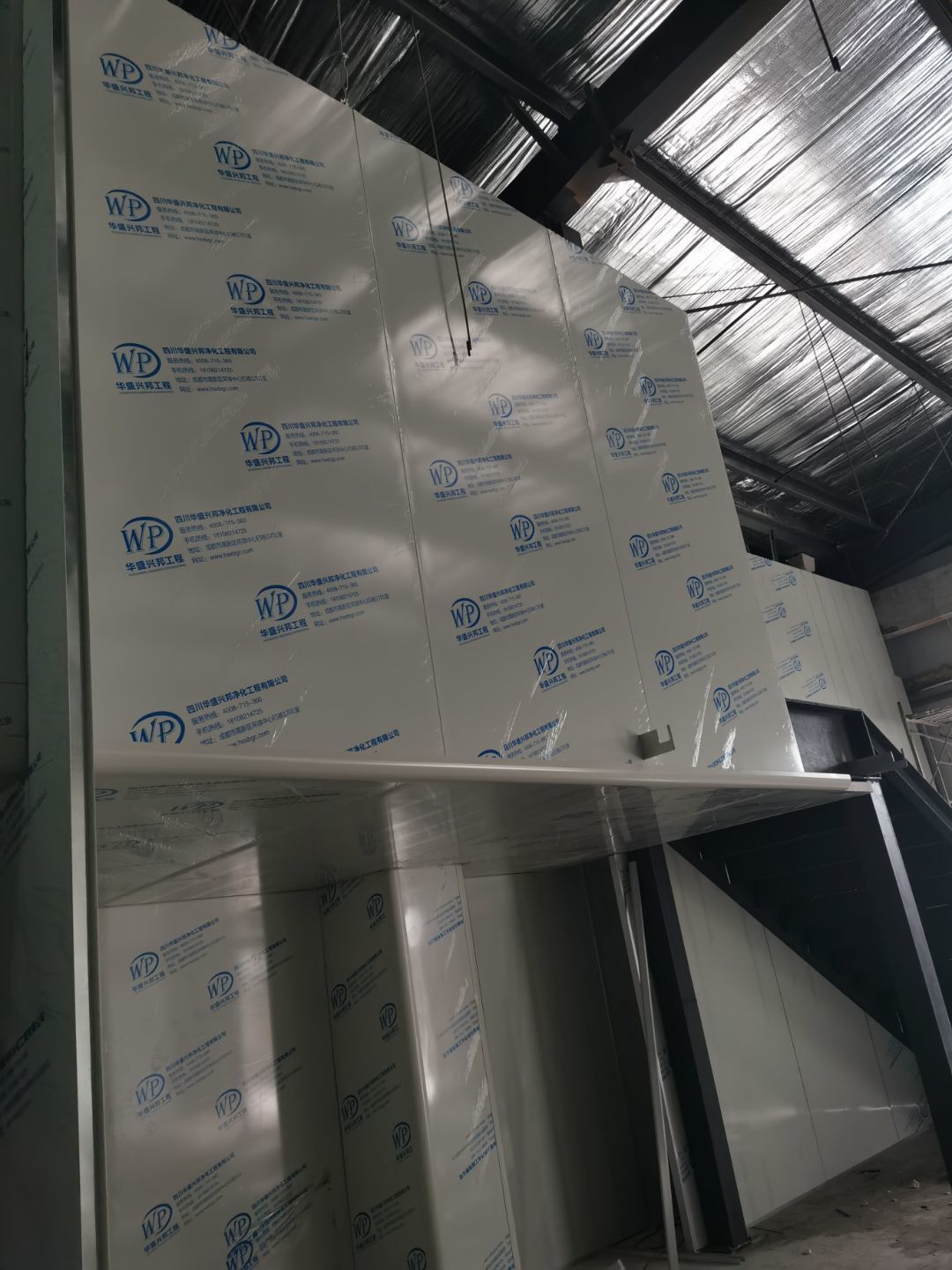

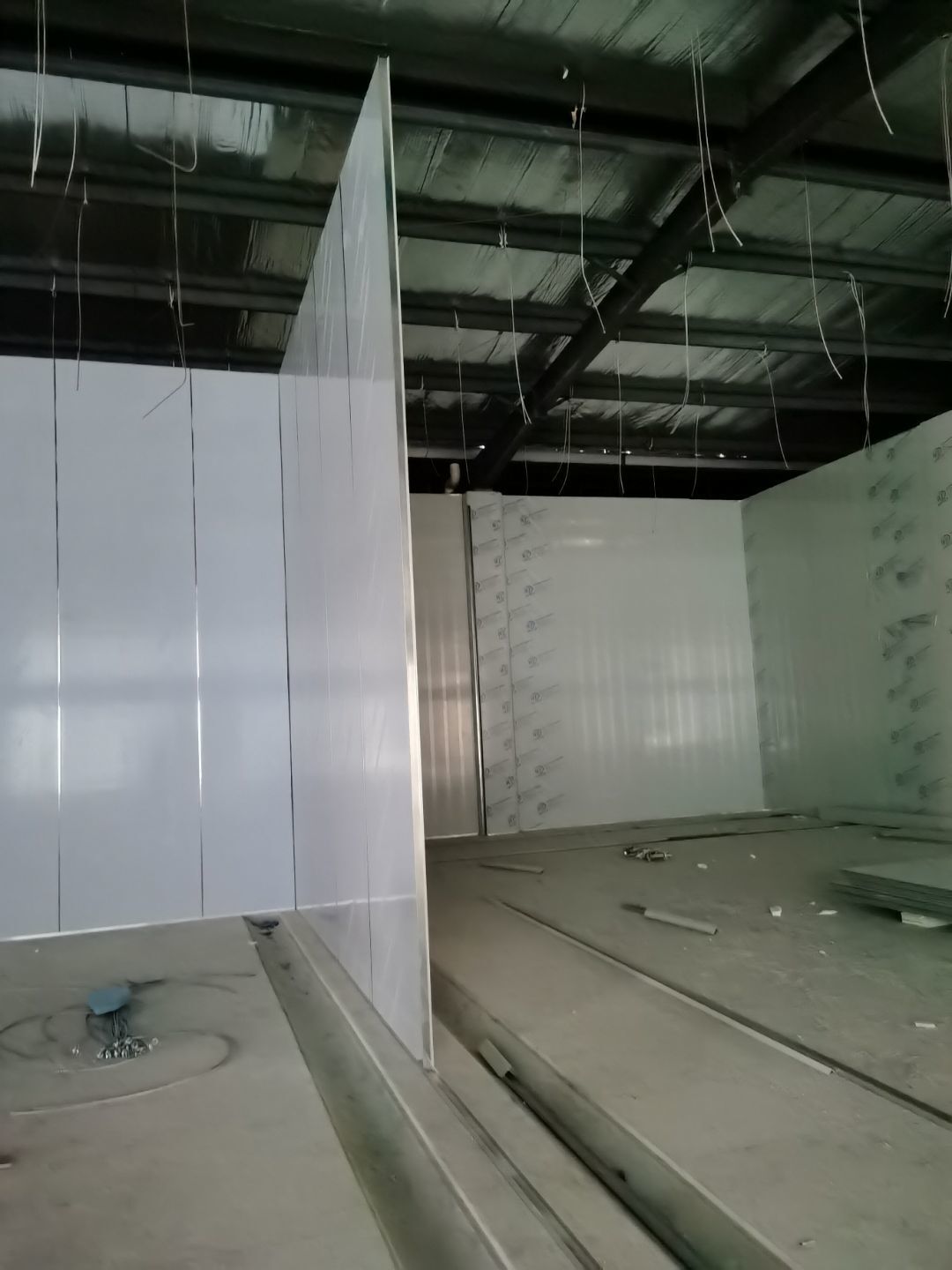

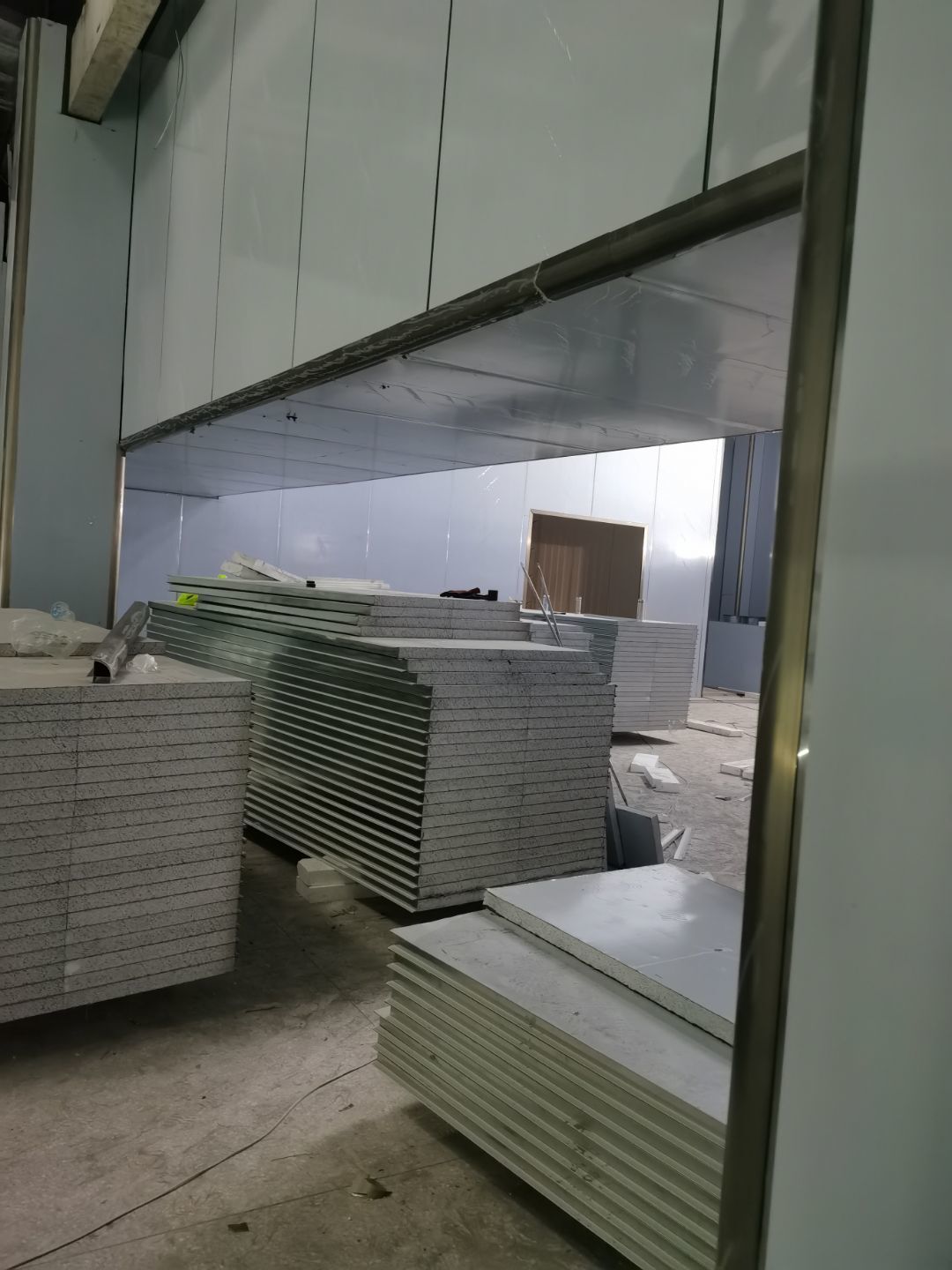

    ①钢接构完成100%②冻库完成100%③彩钢墙板完成90%,水电工人进场

  • 2021-01-09

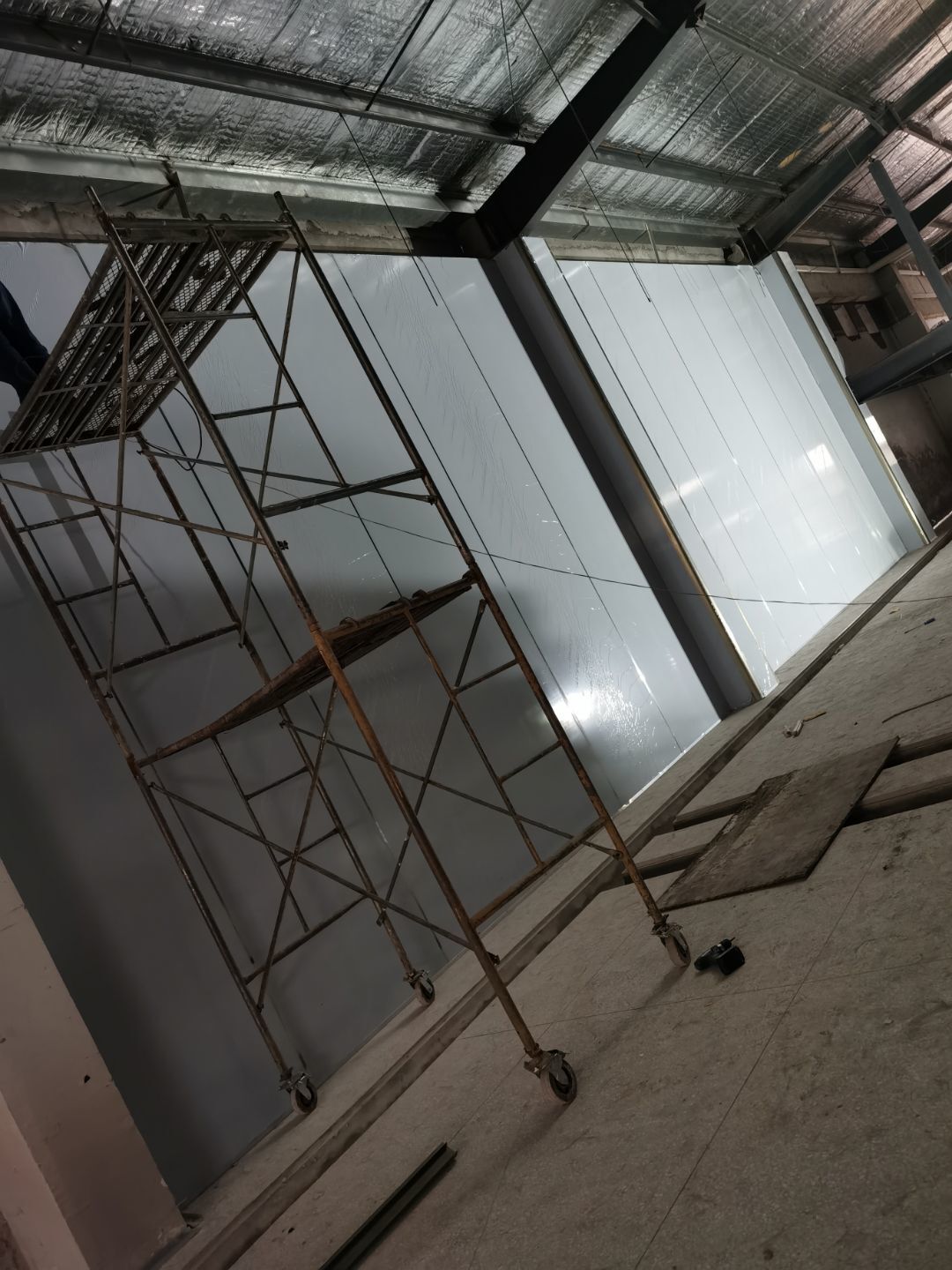

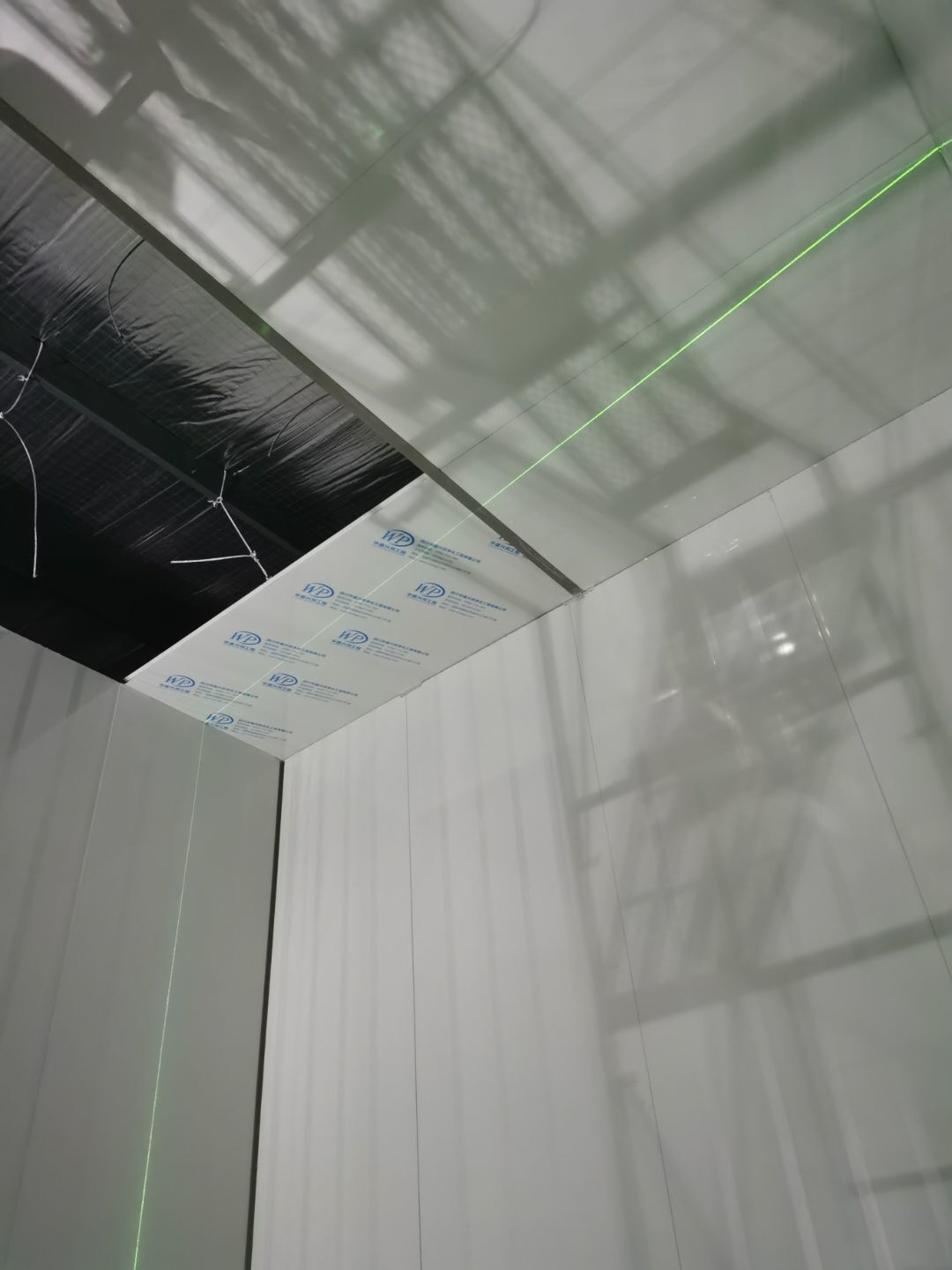

    ①钢接构完成100%②冻库完成100%③彩钢墙板完成60

  • 2021-01-04

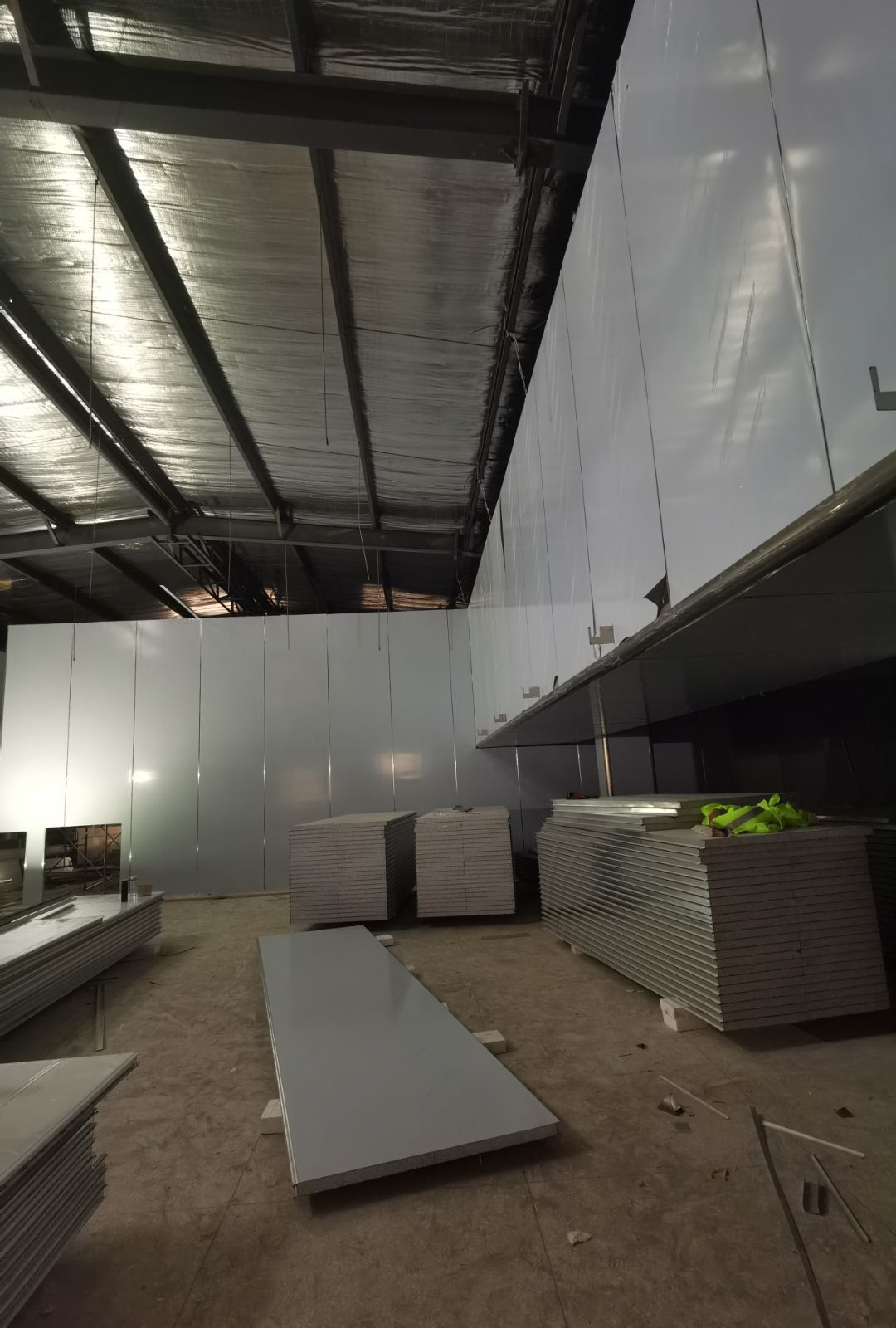

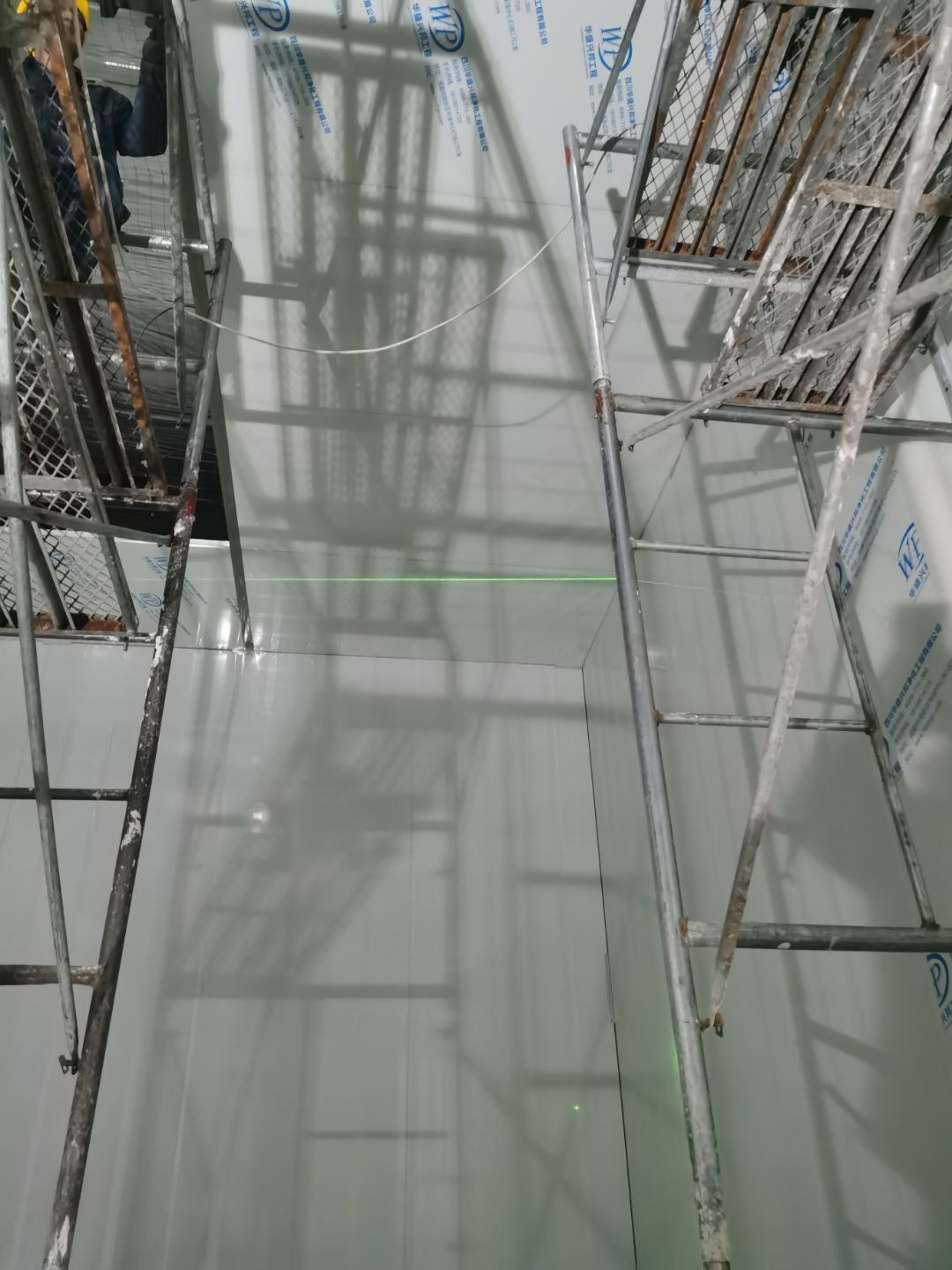

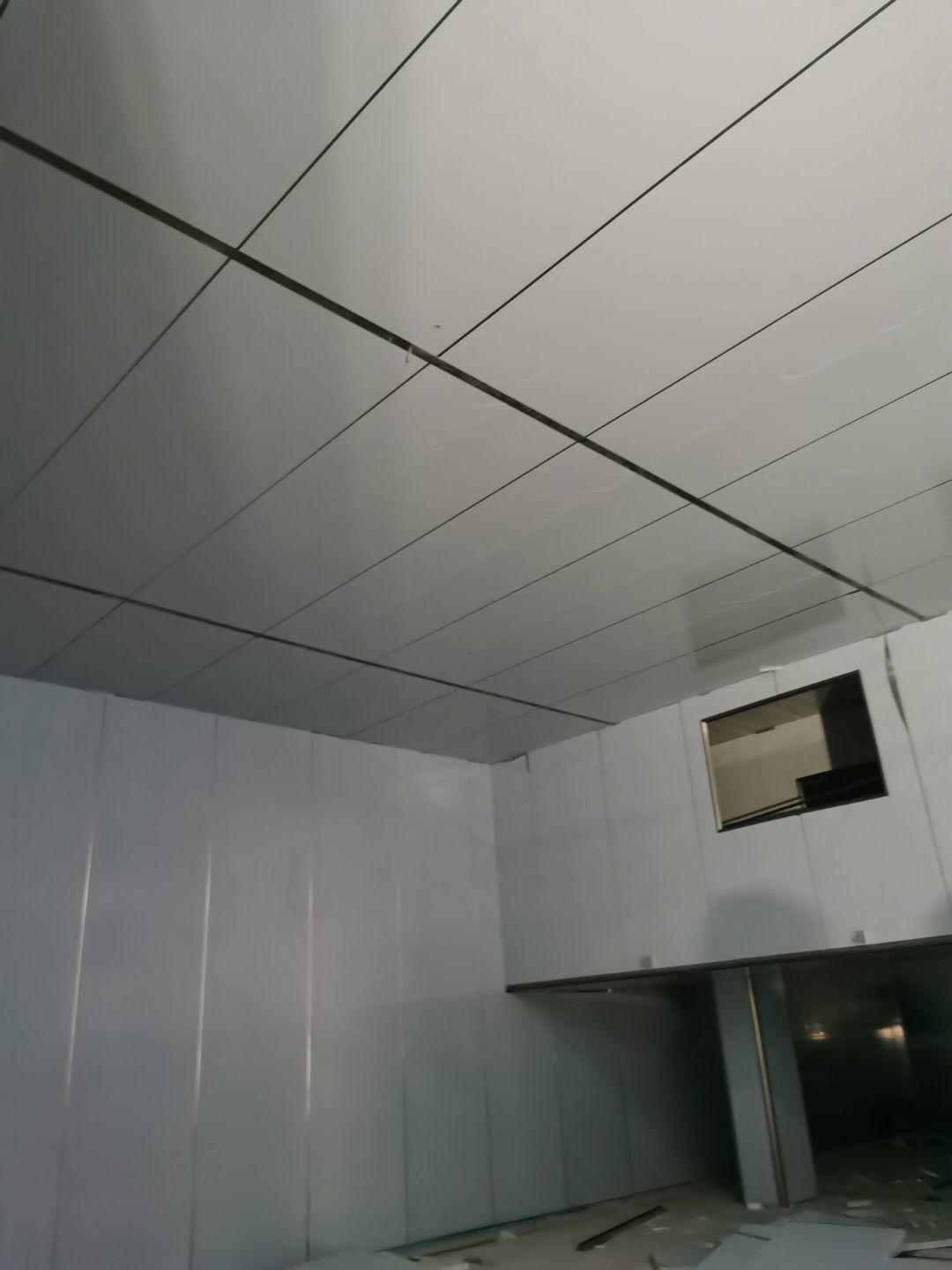

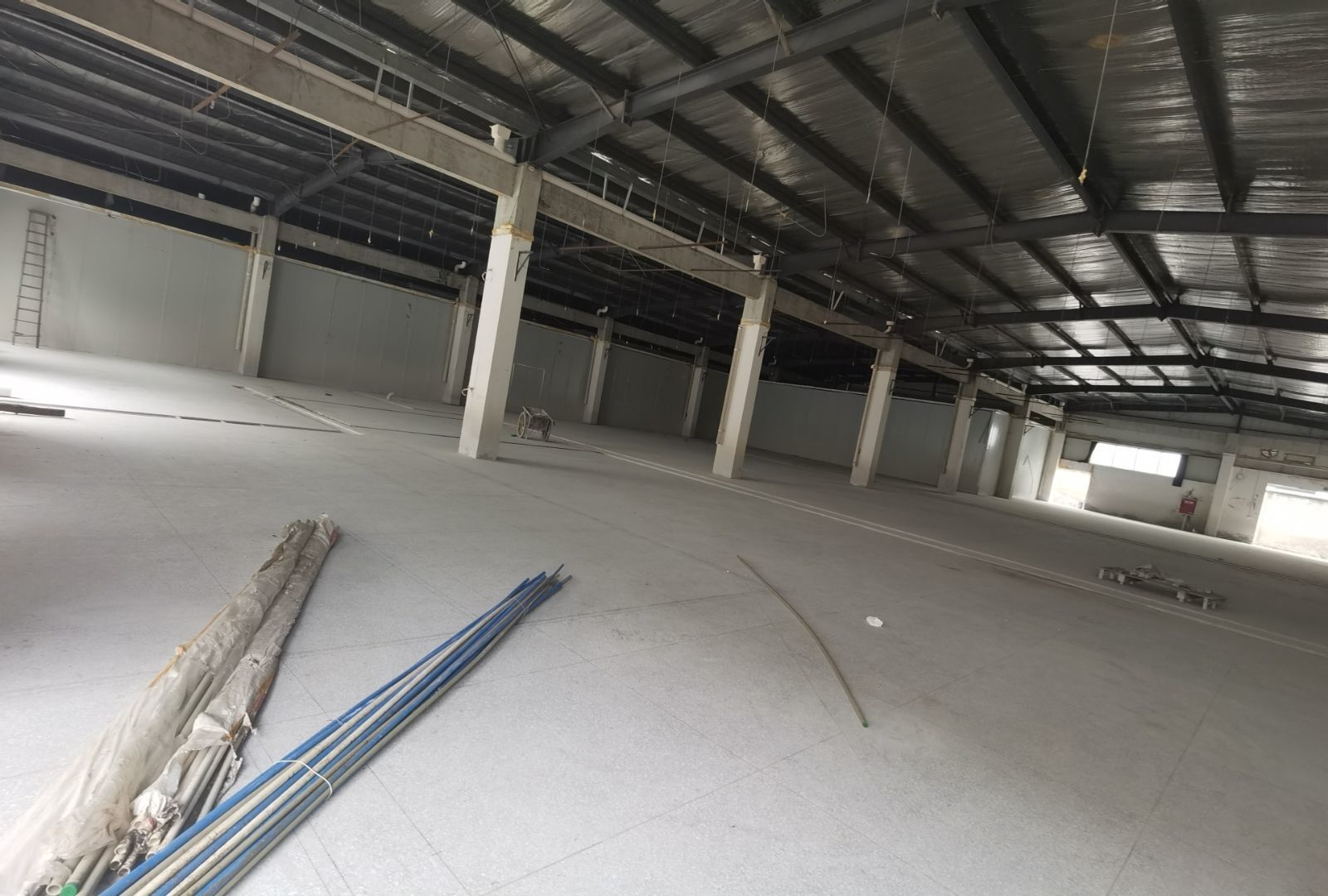

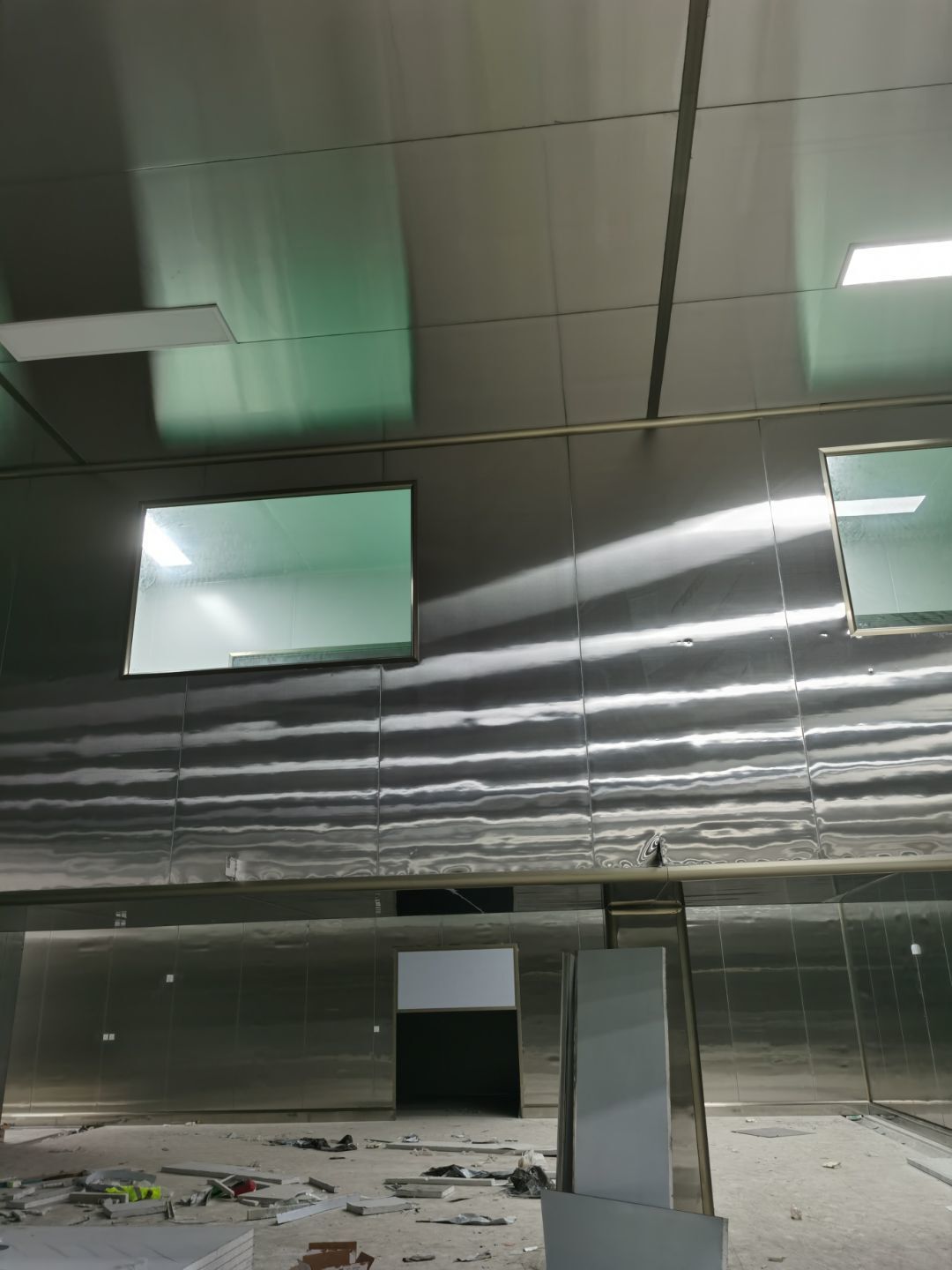

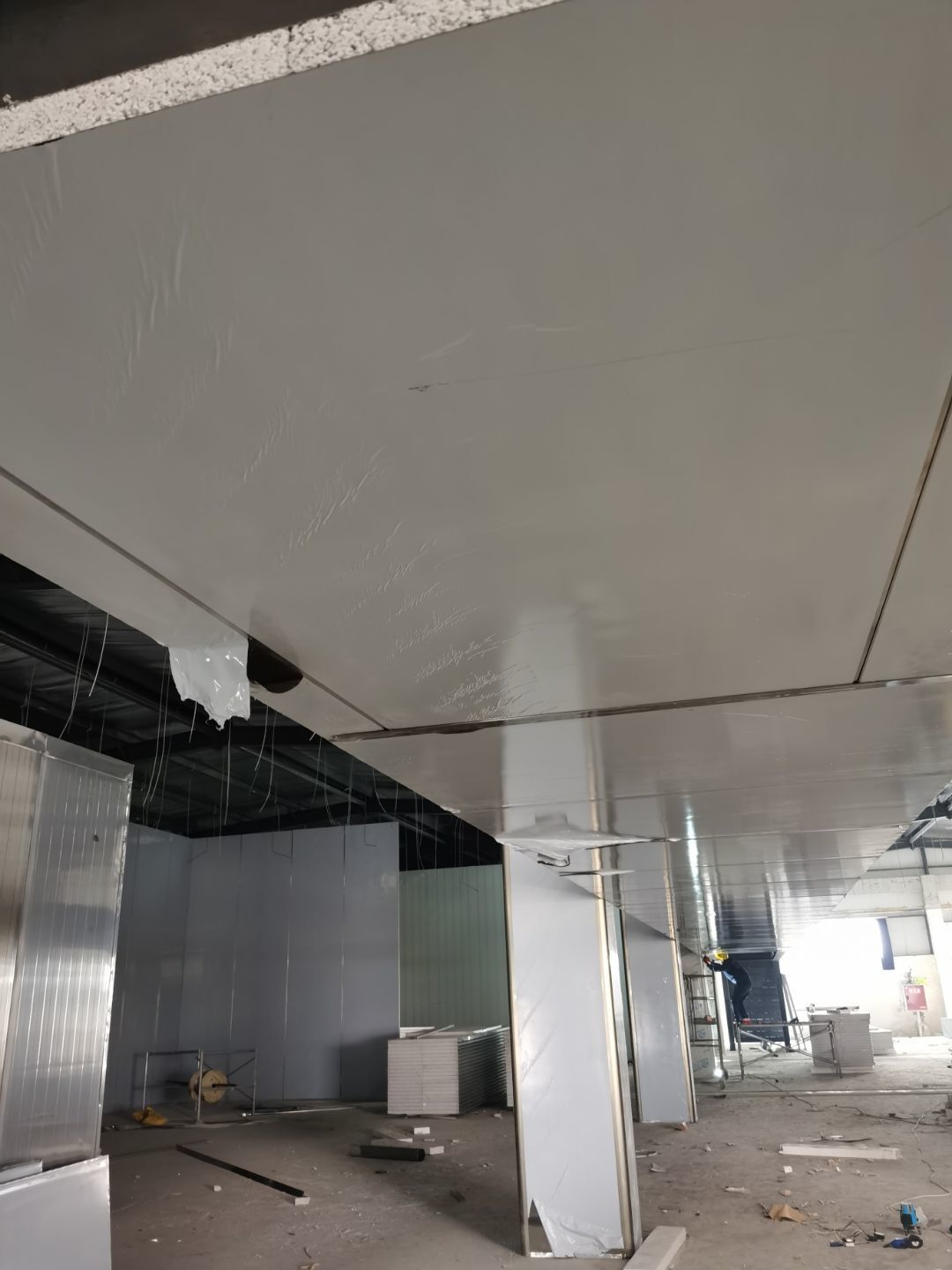

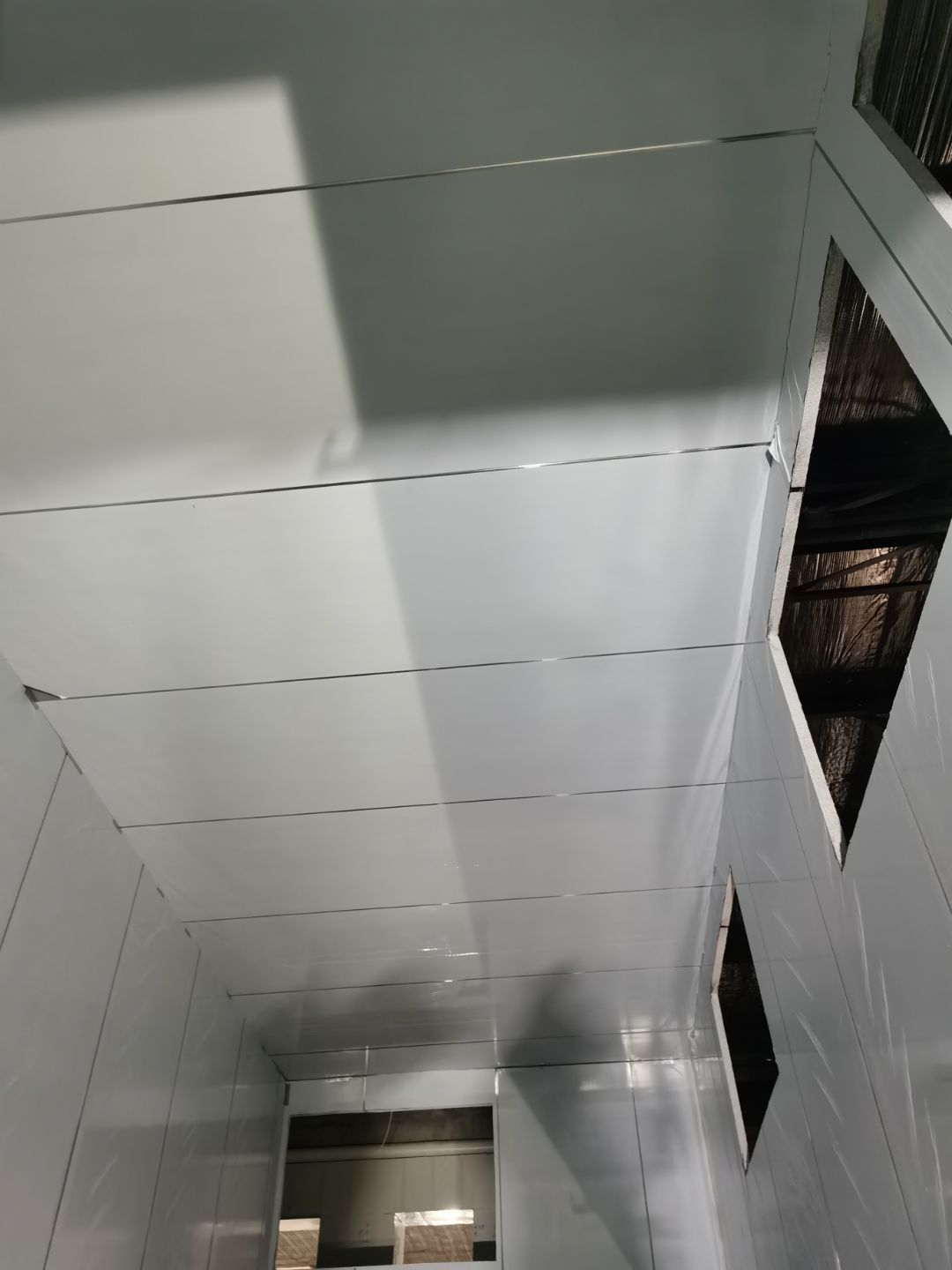

    ①钢接构完成100%②冻库完成100%③彩钢墙板完成100%④彩钢吊顶完成10%

  • 2020-12-31

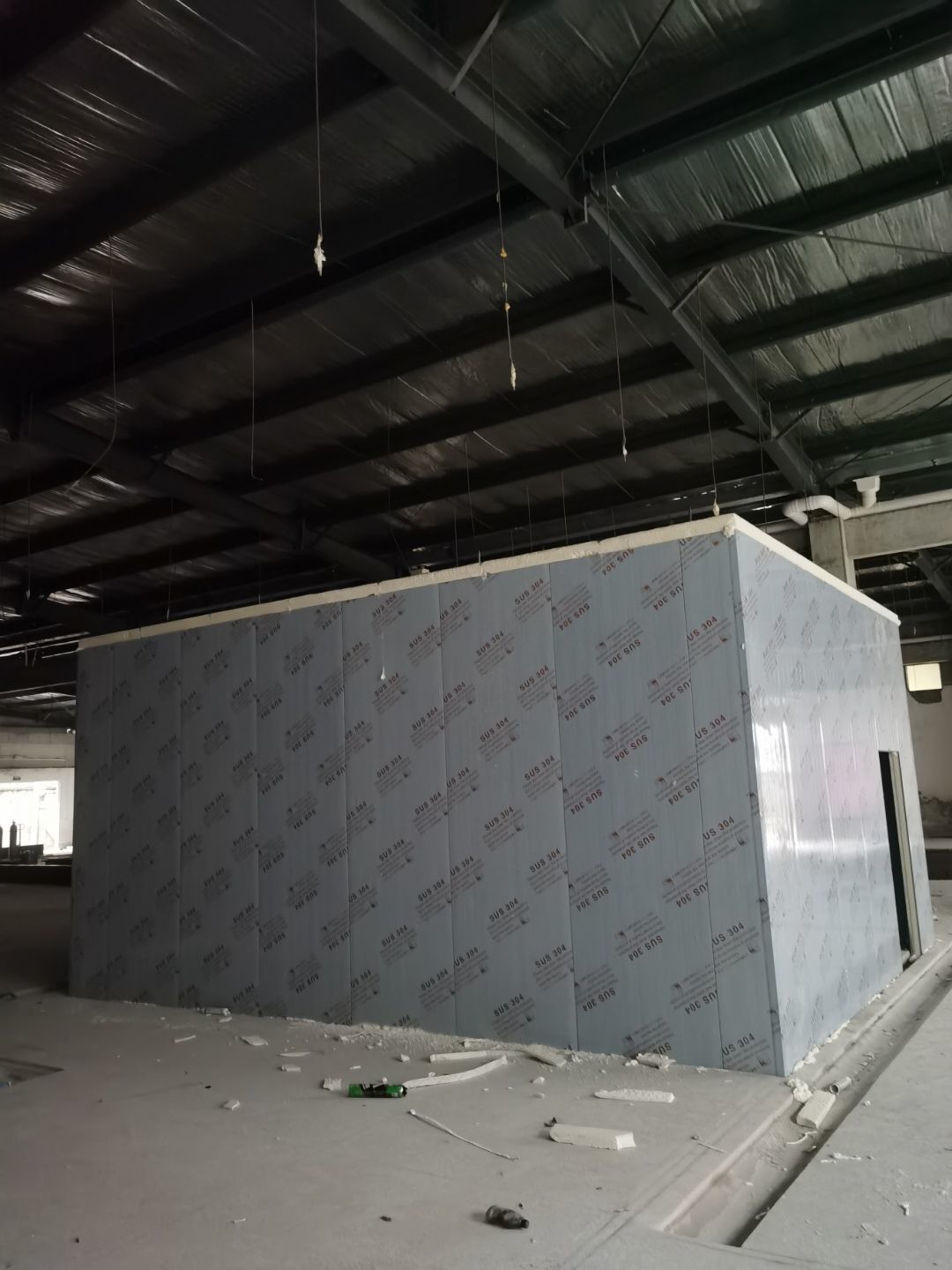

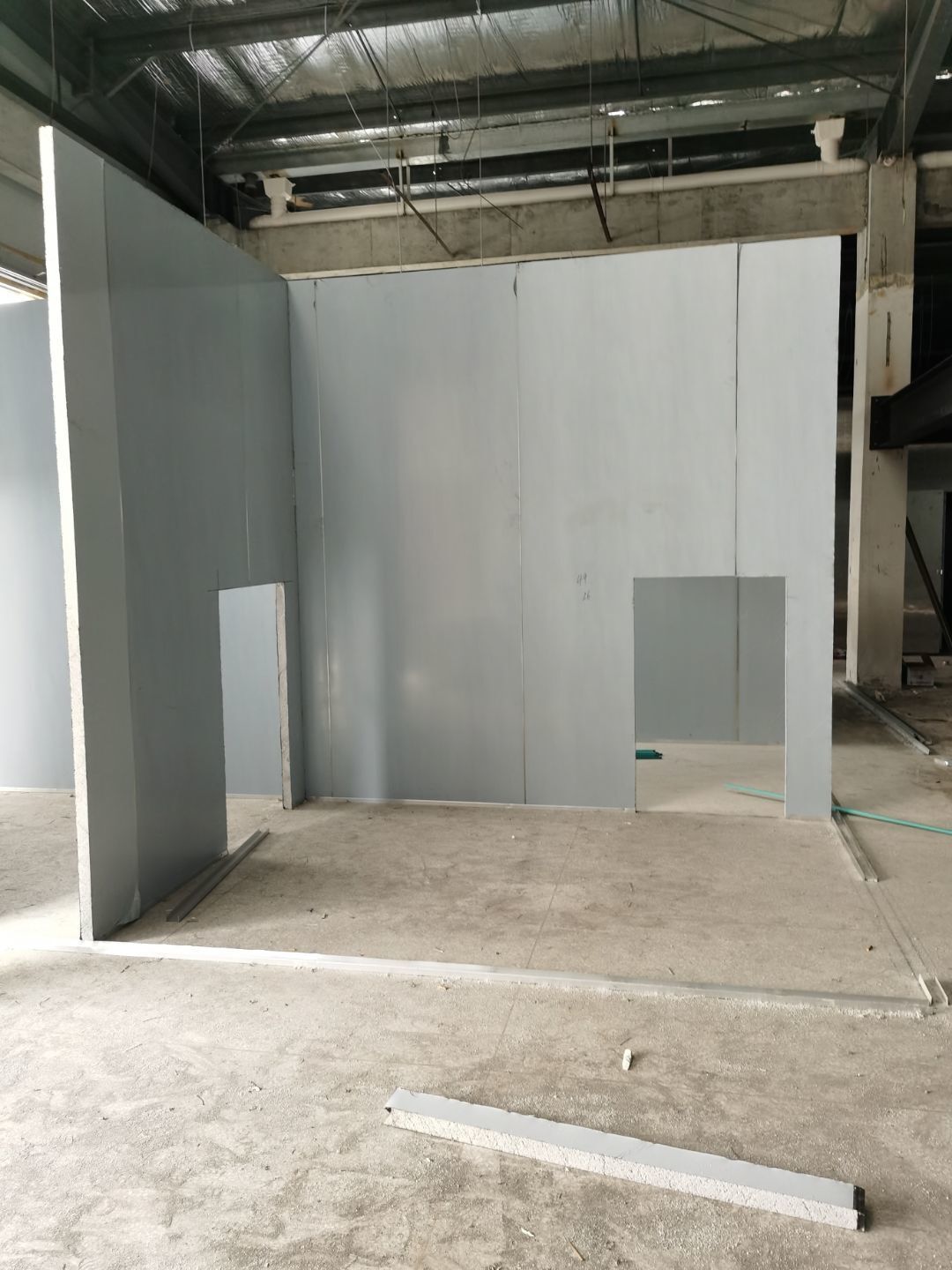

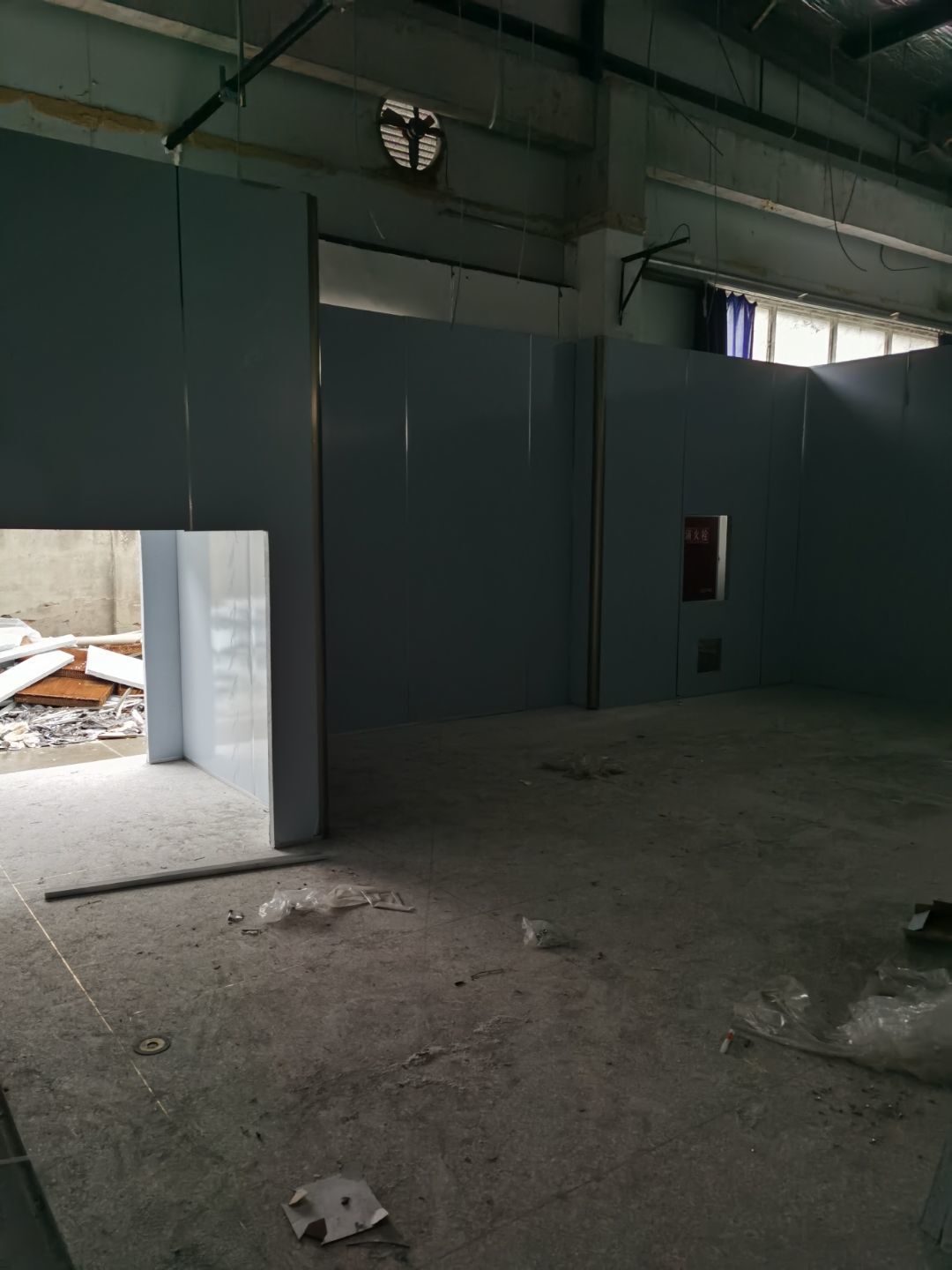

    ①钢接构完成100%②冻库完成100%③彩钢墙板完成90%

  • 2020-12-28

  • 2020-12-23

    ①钢接构完成100%②冻库完成100%③彩钢墙板完成30

  • 2020-12-22

  • 2020-12-21

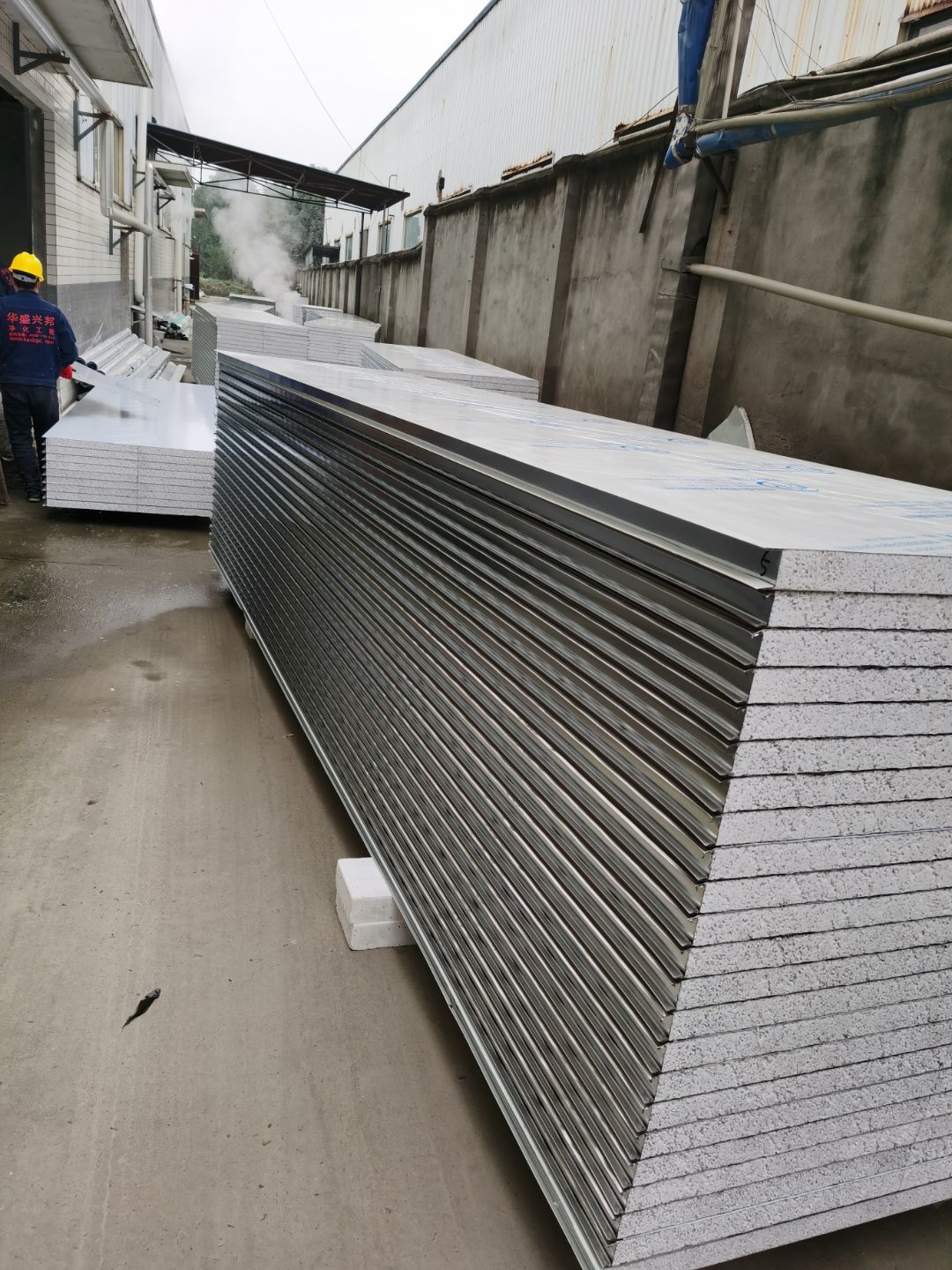

    1、钢接构完成100%;2、冻库完成100%;3、彩钢墙板完成25%

  • 2020-12-17

    1、钢接构完成100%;2、冻库完成100%;3、彩钢墙板完成15%

  • 2020-12-14

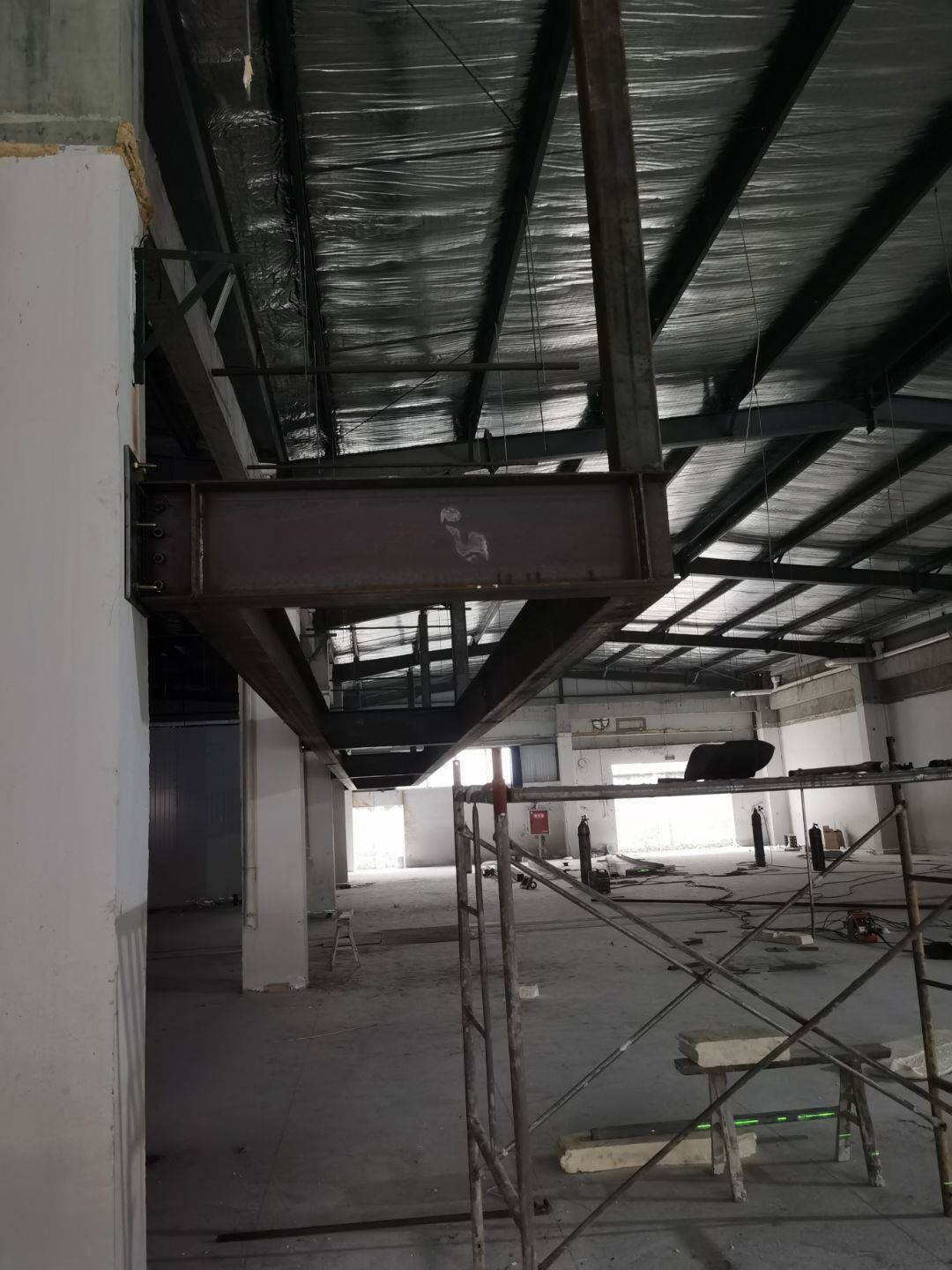

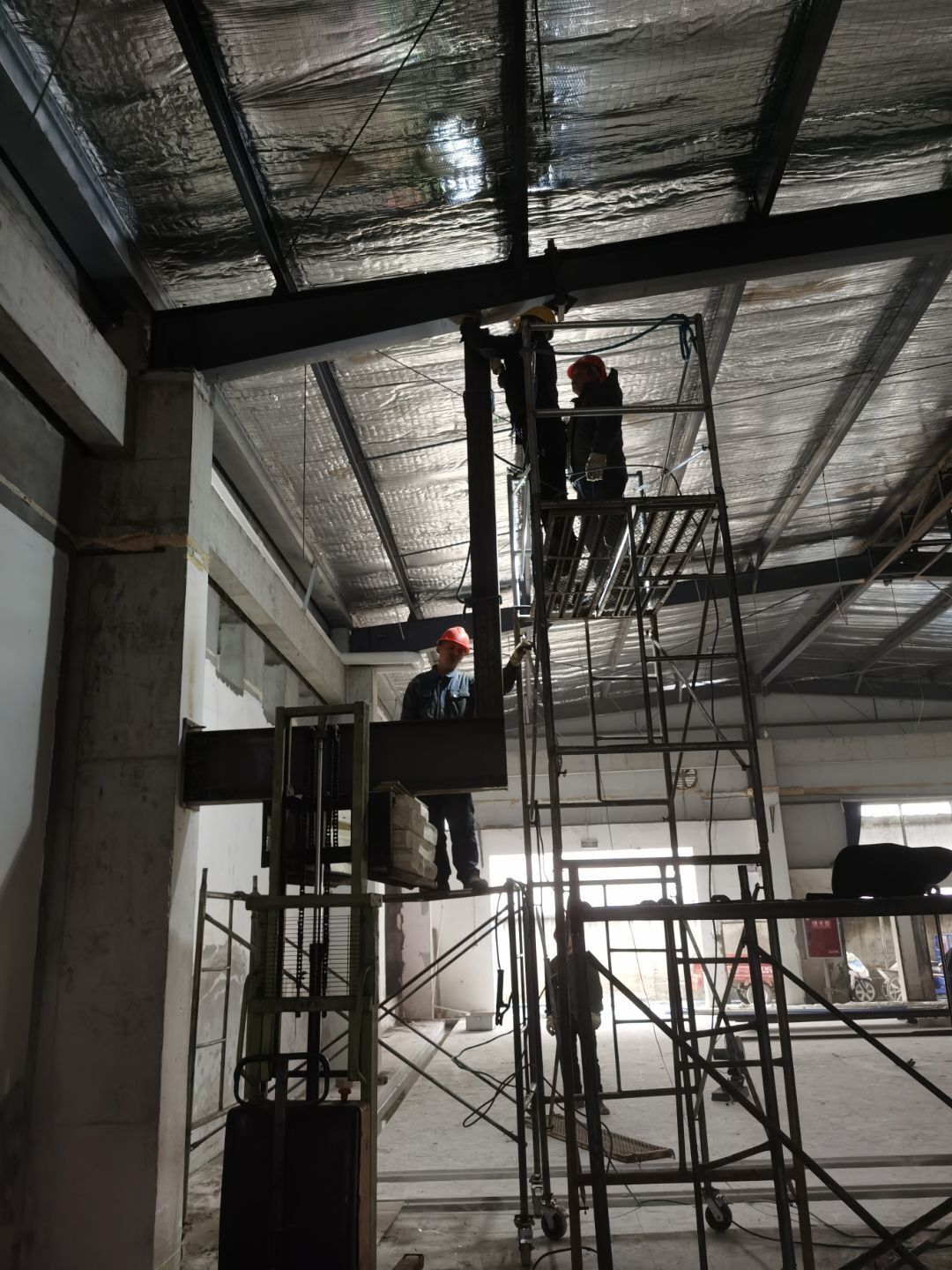

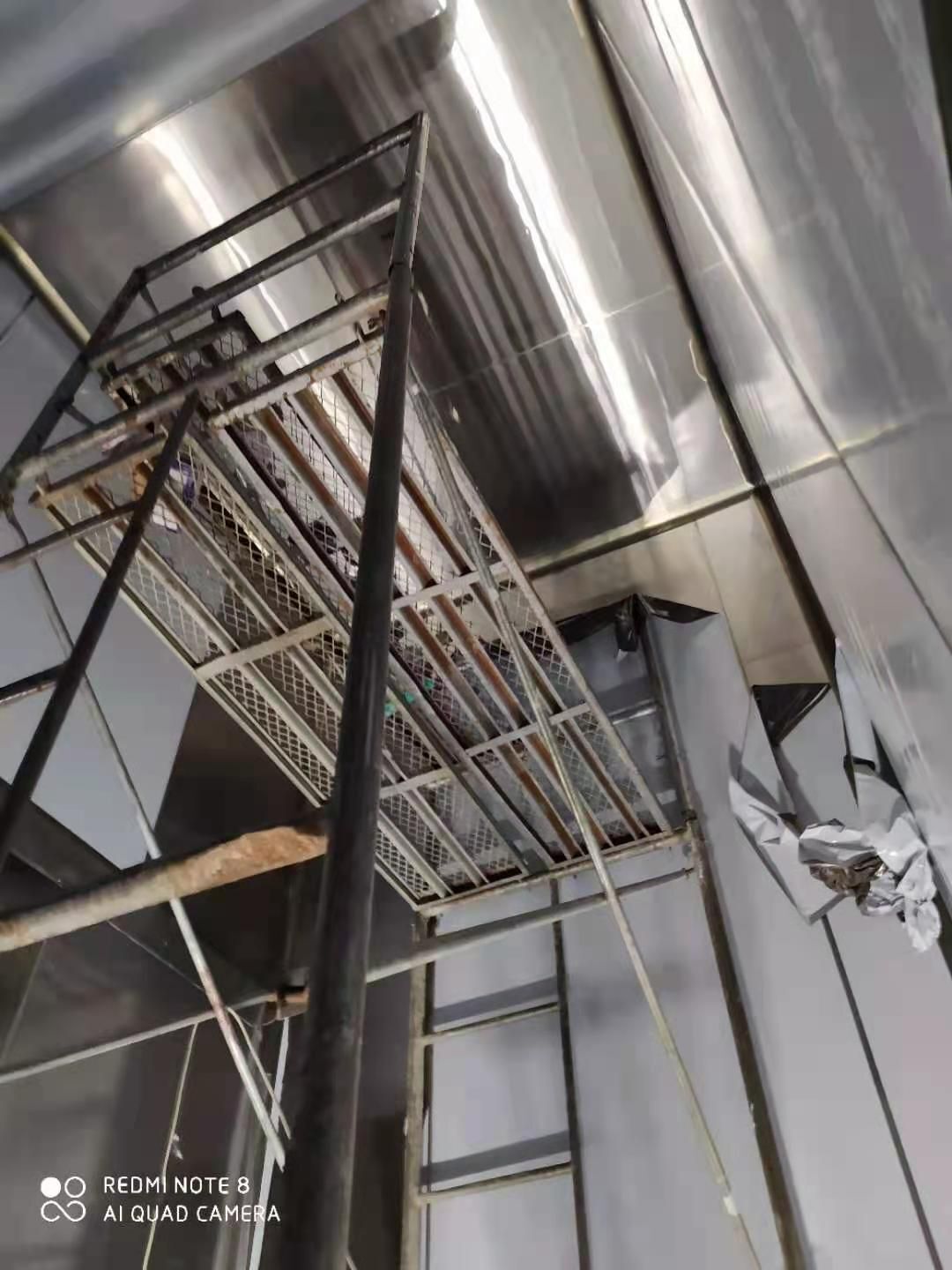

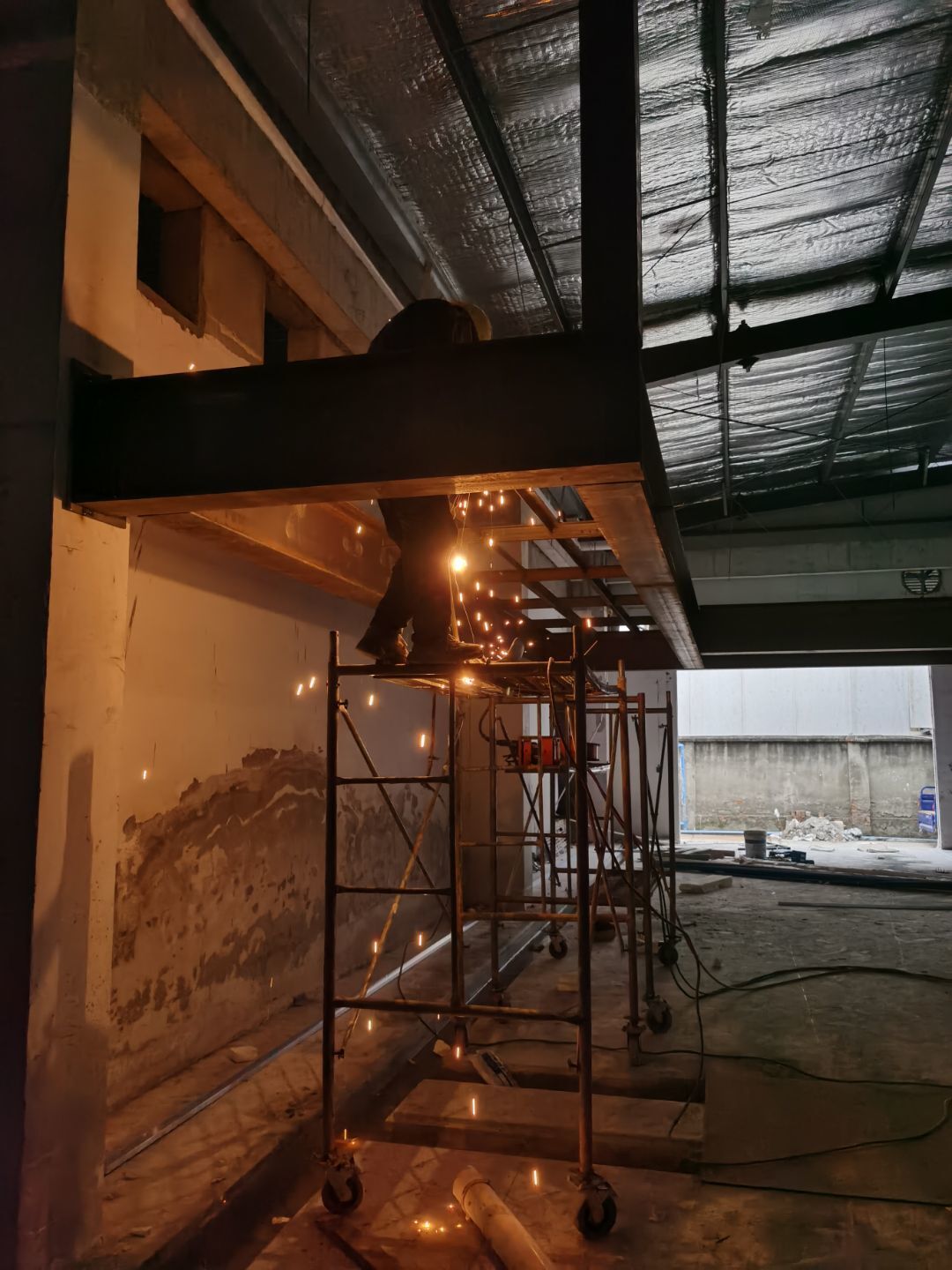

    1、钢接构完成70%;2、冻库完成100%;3、彩钢板开始立墙板

  • 2020-12-11

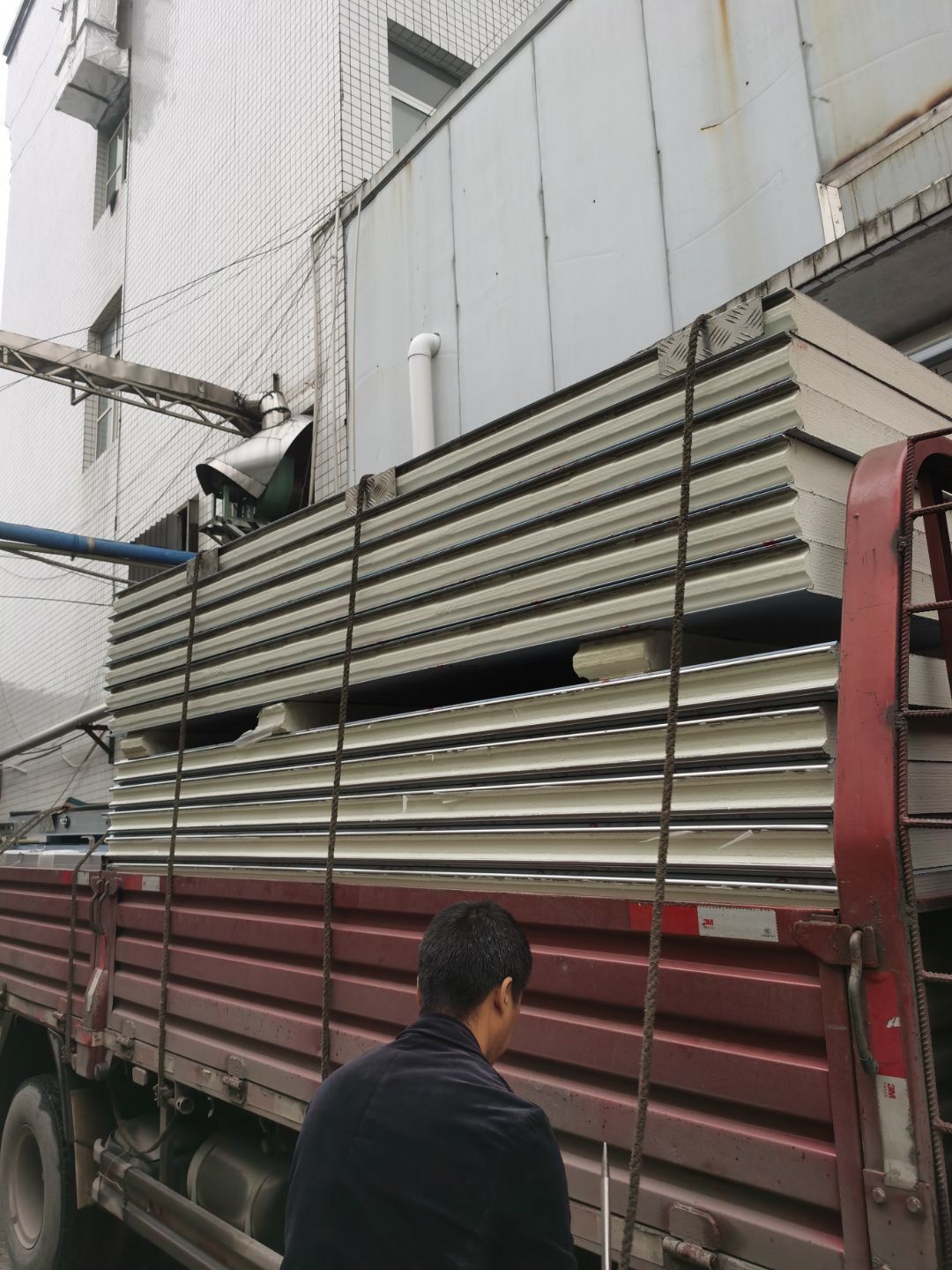

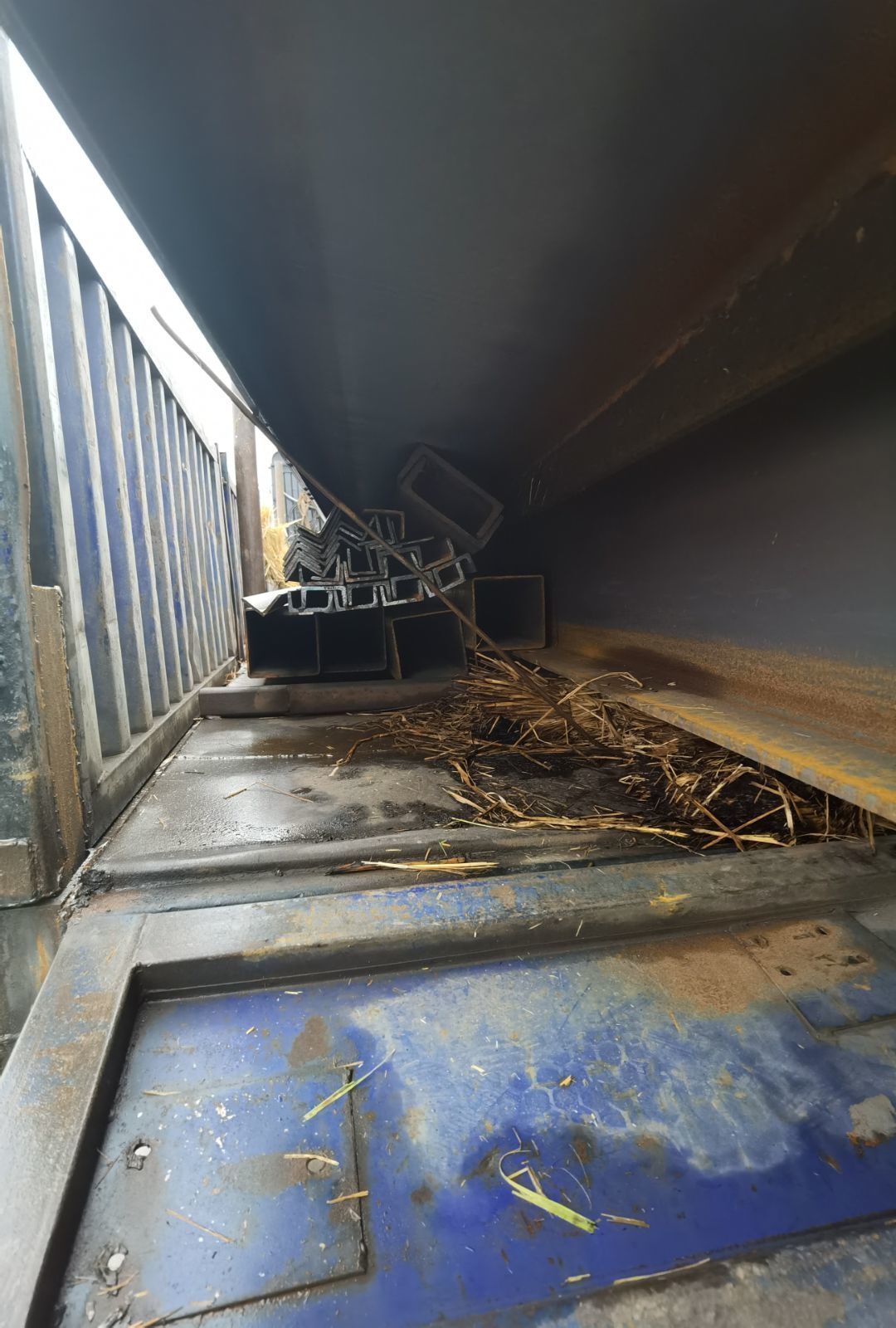

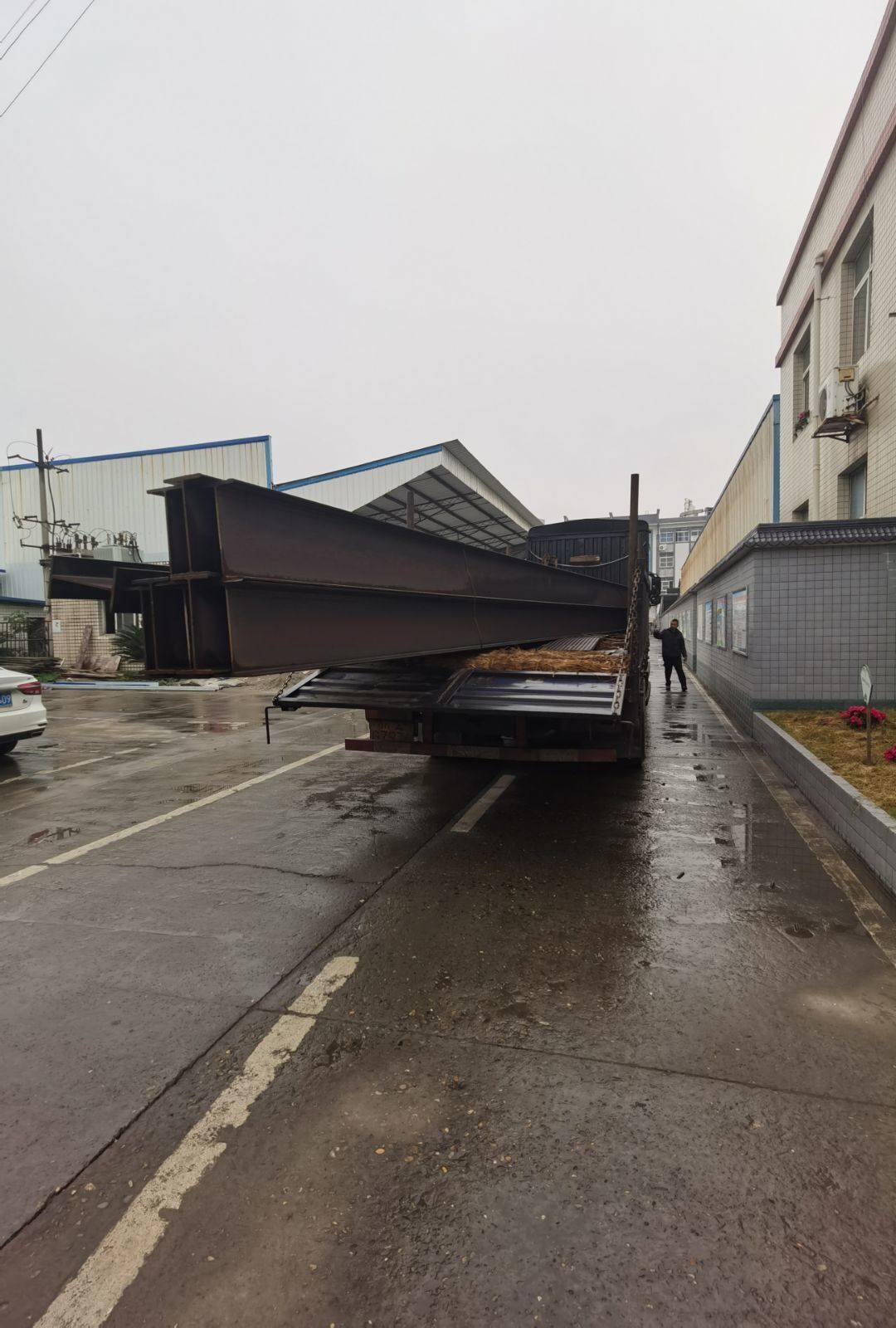

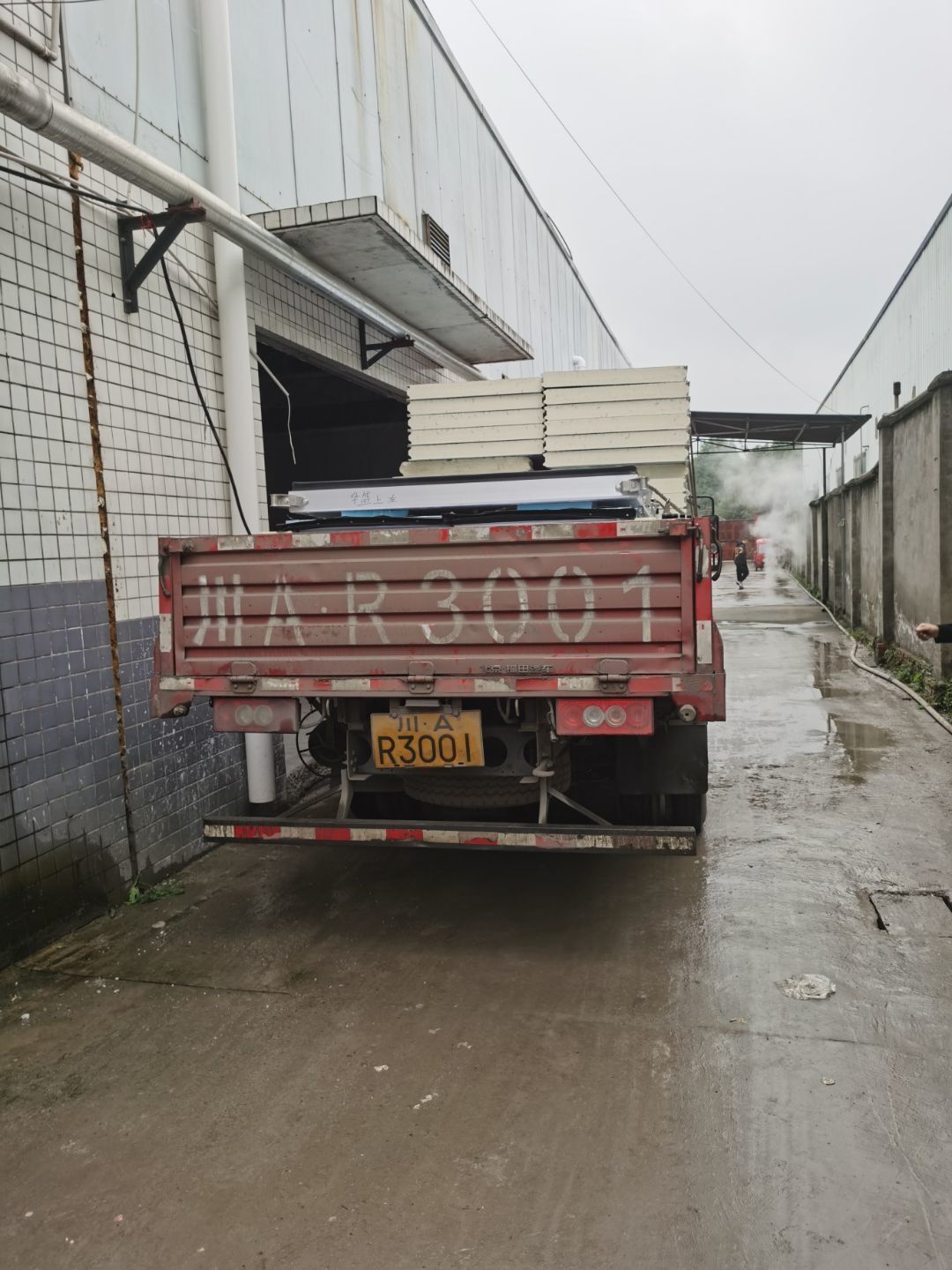

    1、钢接构完成40%:2、冻库完成70%;3、彩钢板入场两车

  • 2020-12-08

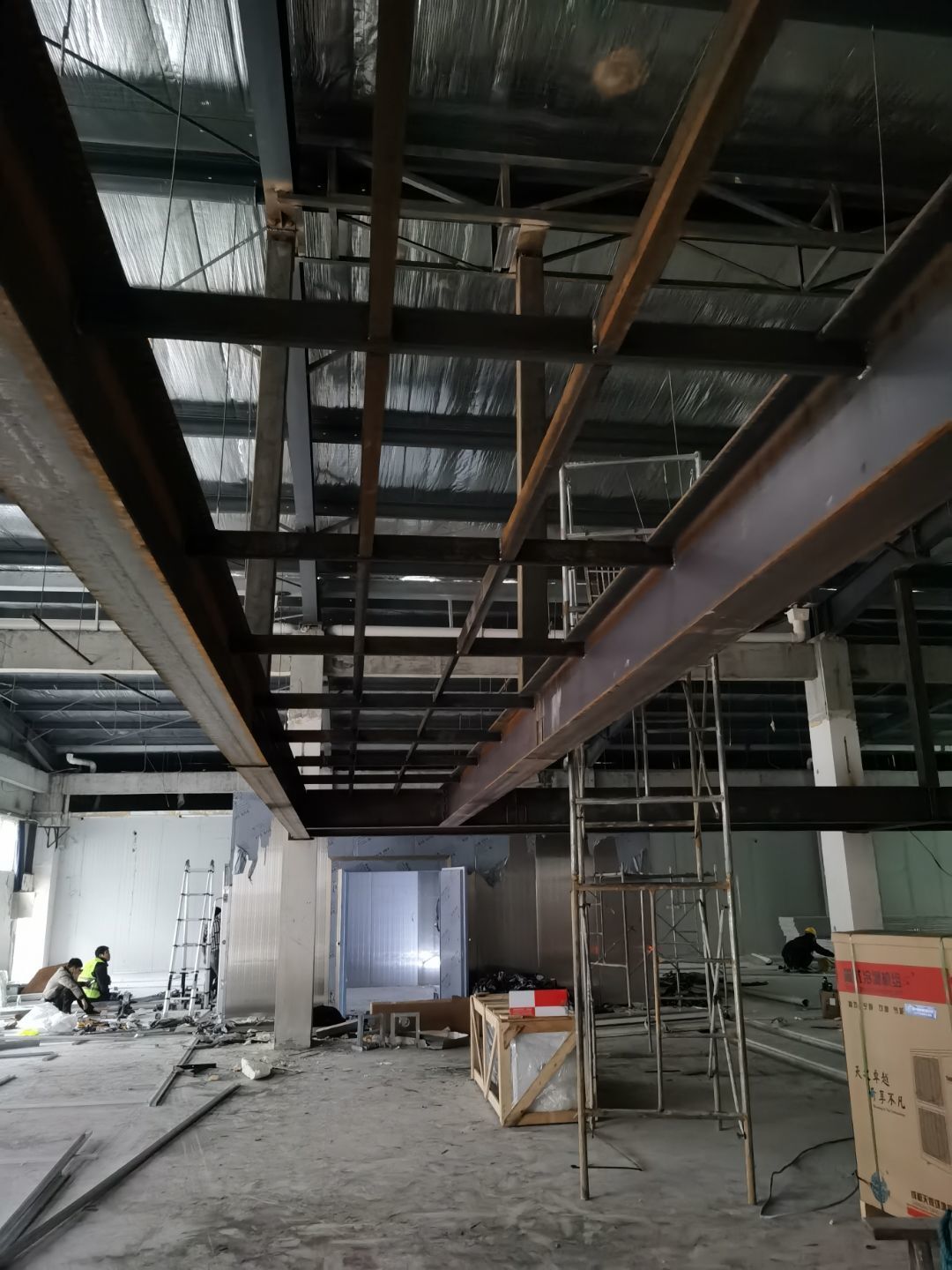

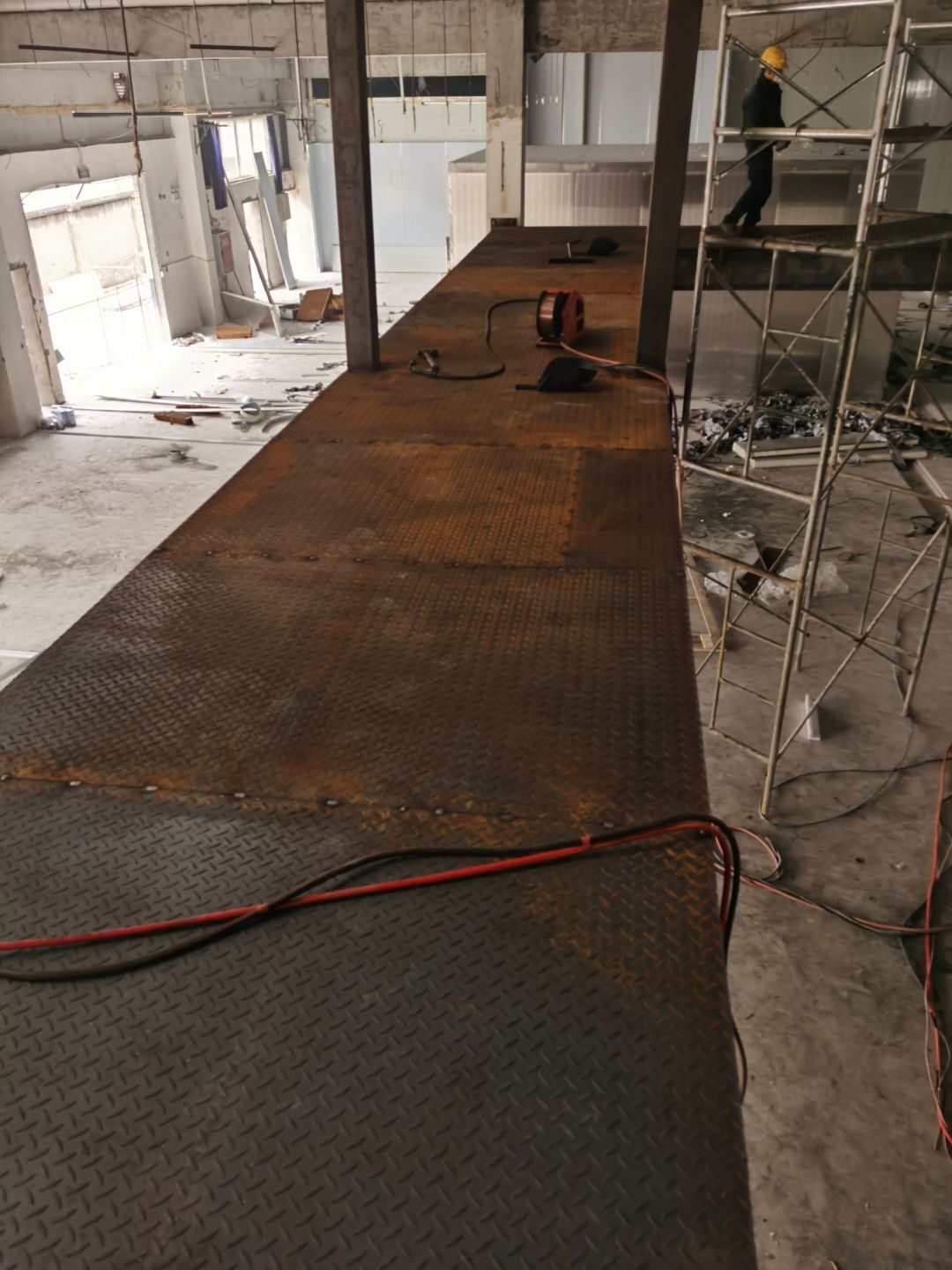

    车间钢接构完成80%

  • 2020-12-07

    1、冻库主体完成,2、钢接构完成10%

  • 2020-12-04

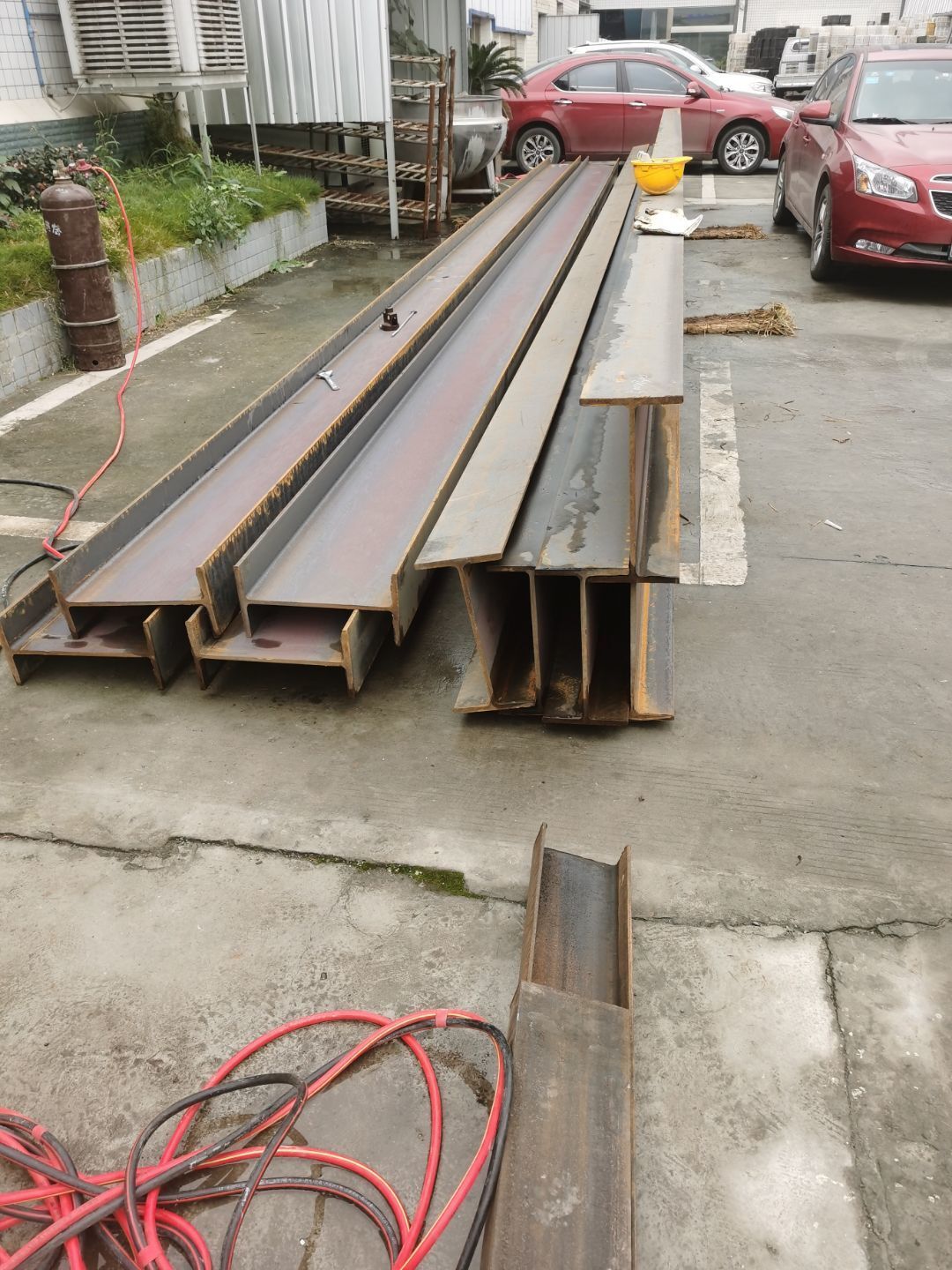

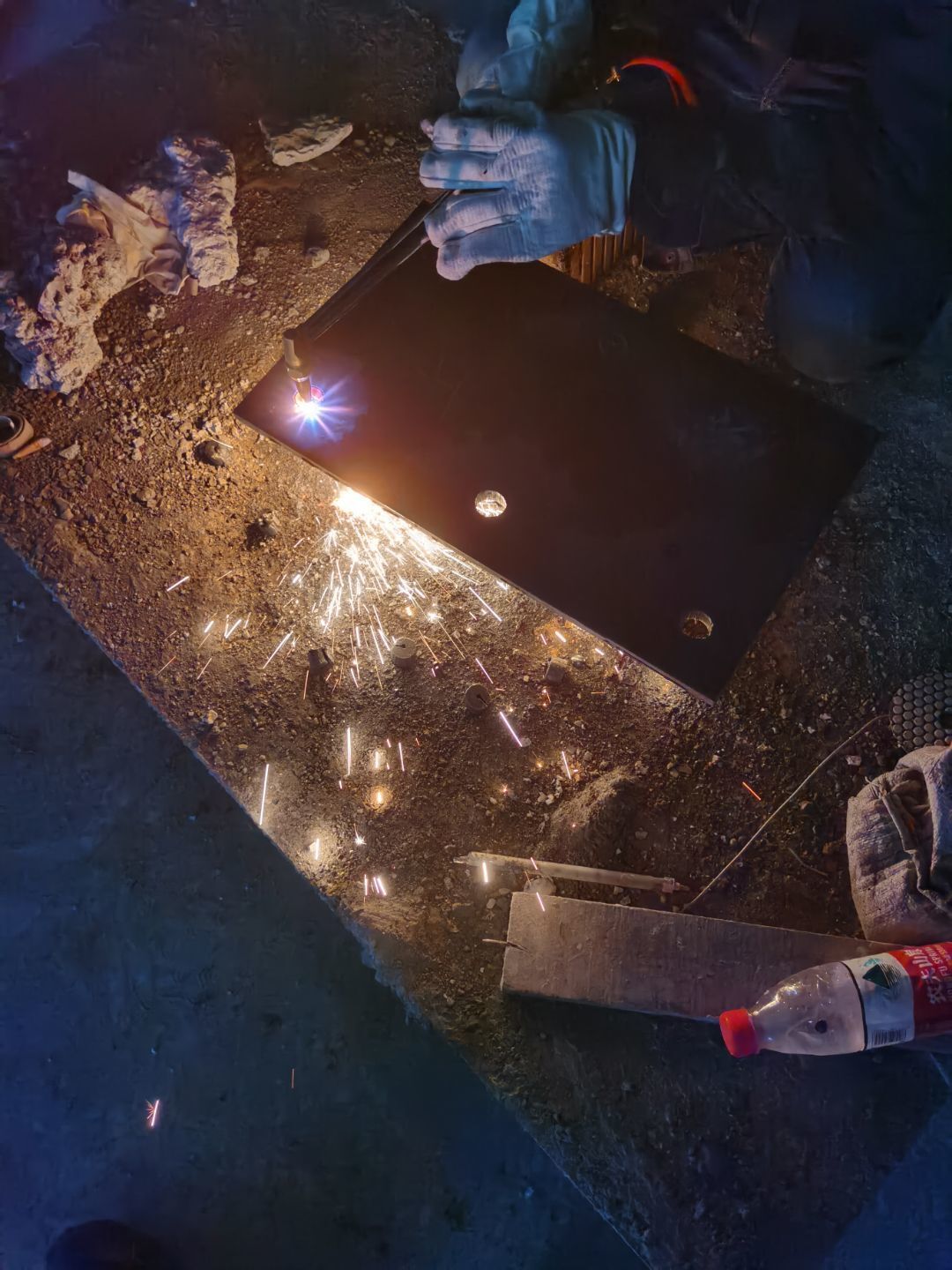

    1、化学螺栓钢板预埋,2、冻库材料进场

  • 2020-12-02

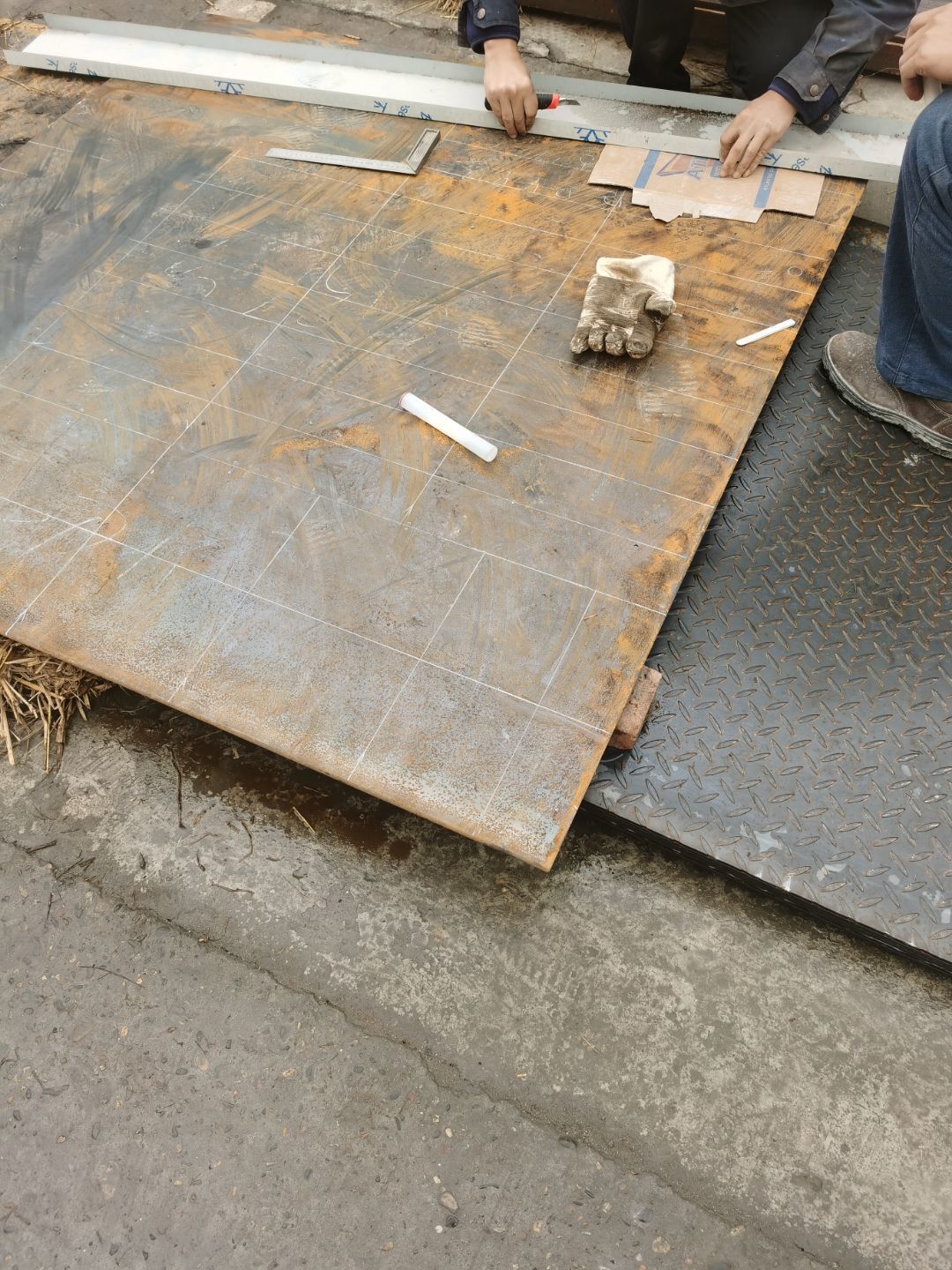

    今日钢构材料进场,钢构师傅开始下料制作

  • 2020-11-30

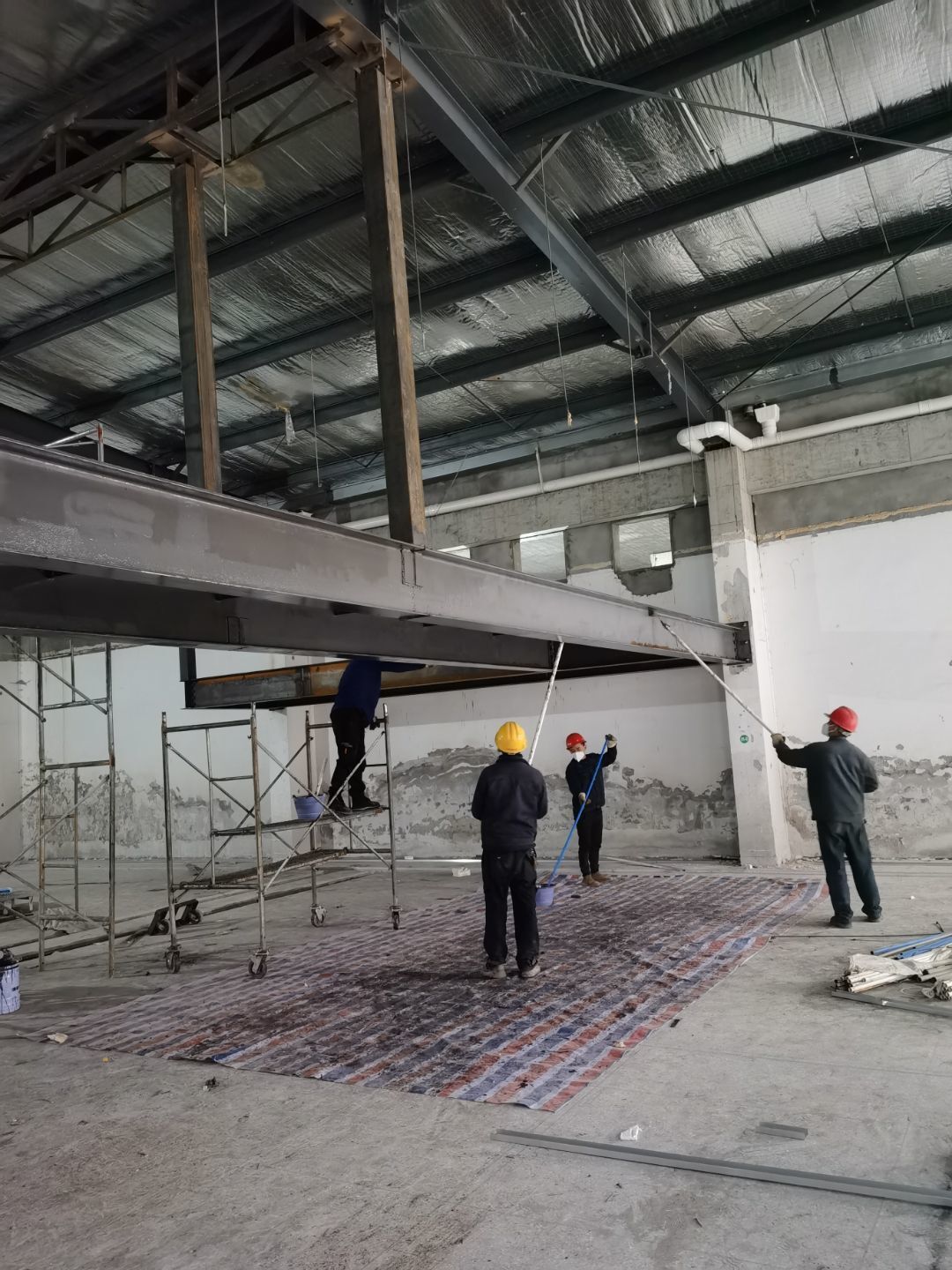

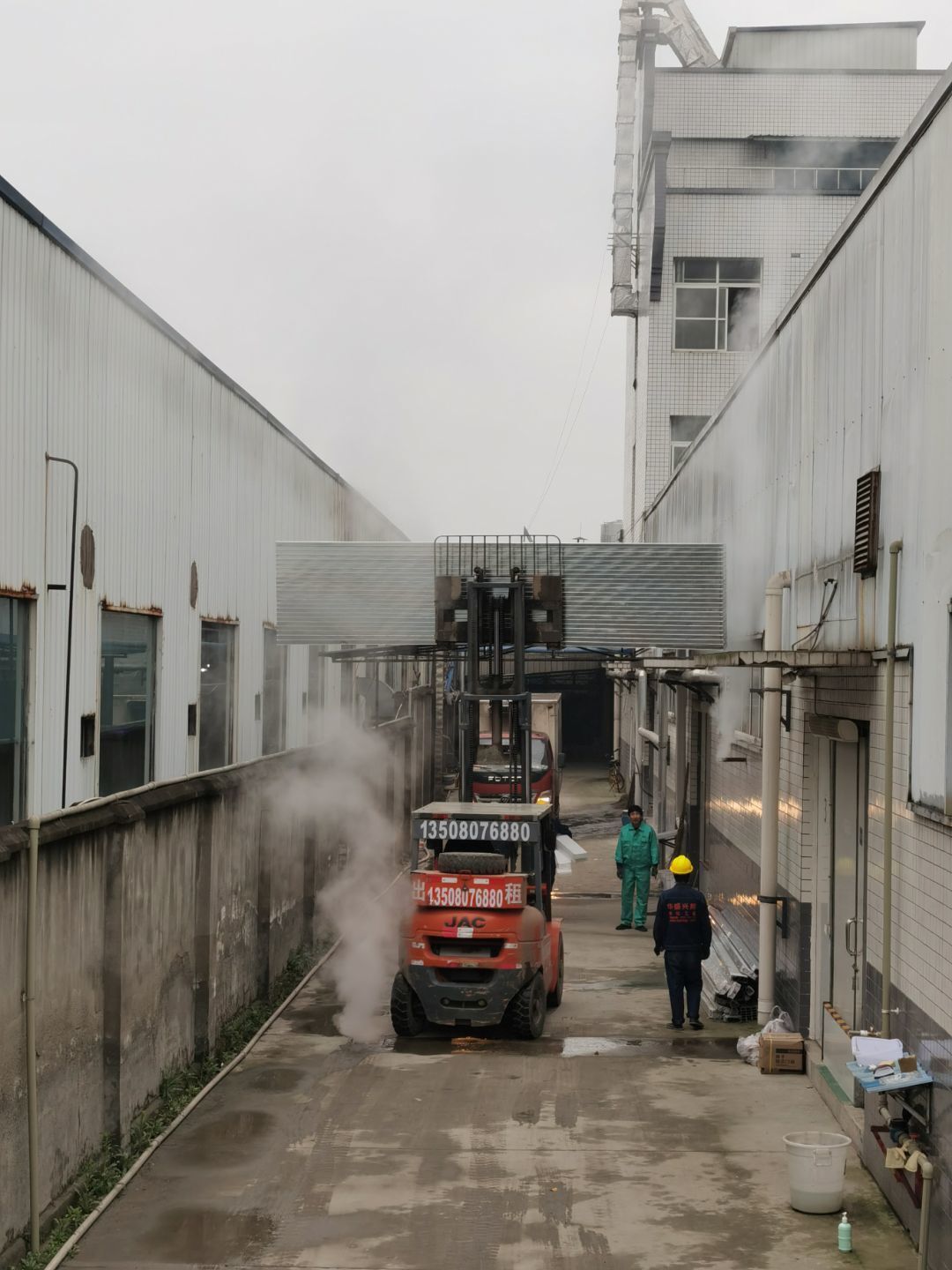

    陪甲方现场清理,今日钢构师傅人员入场,明日钢构材料入场

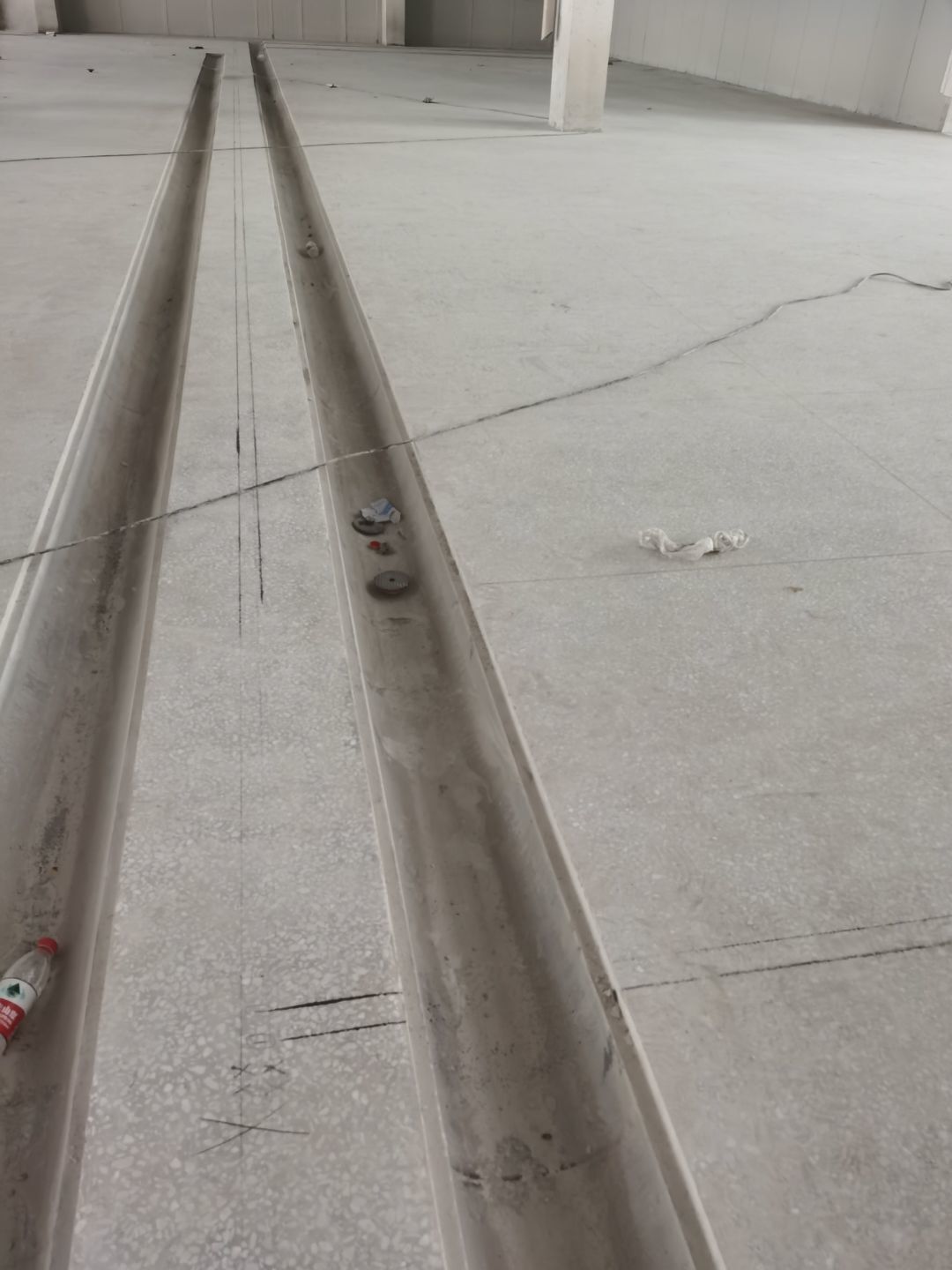

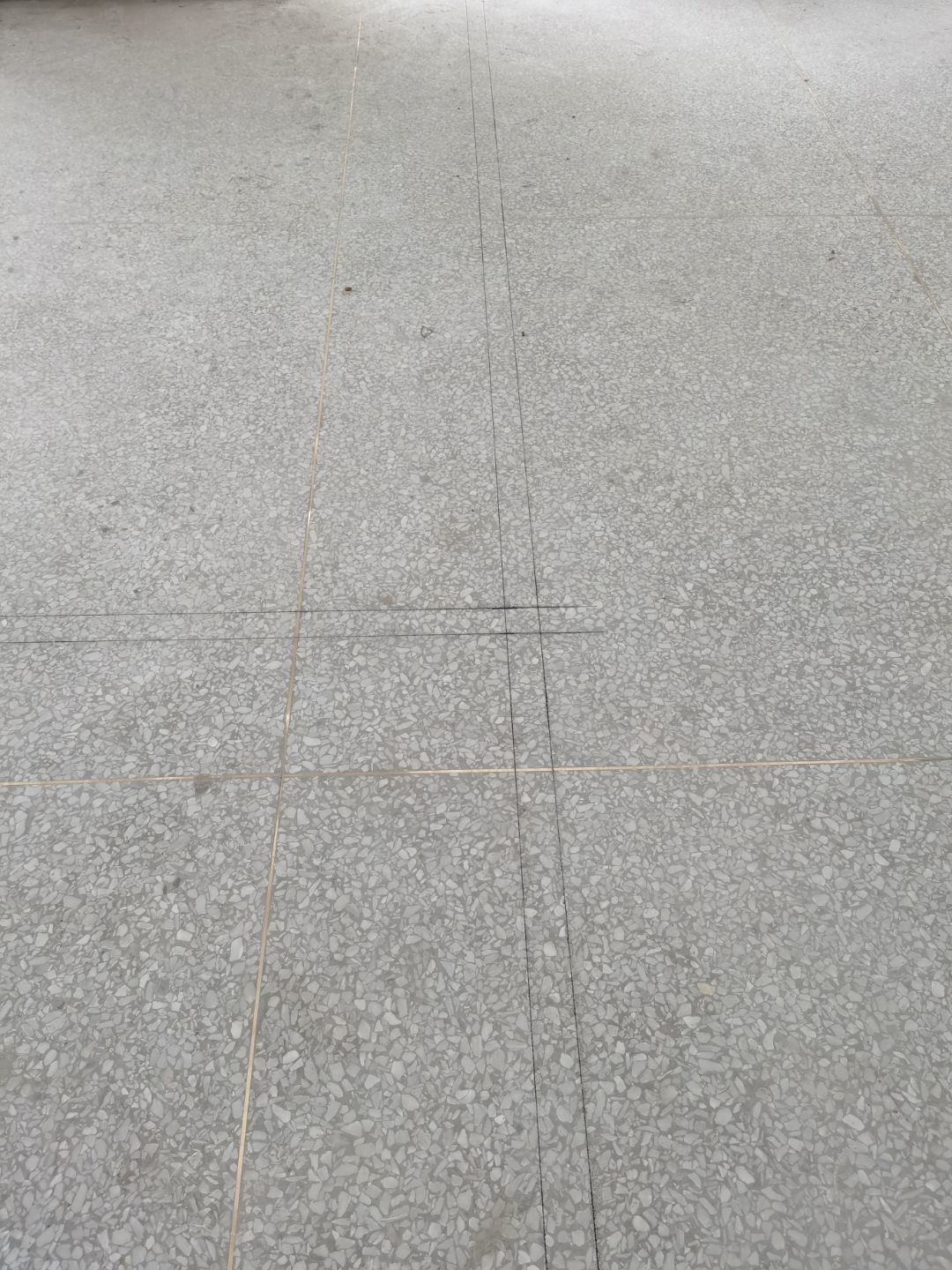

  • 2020-11-27

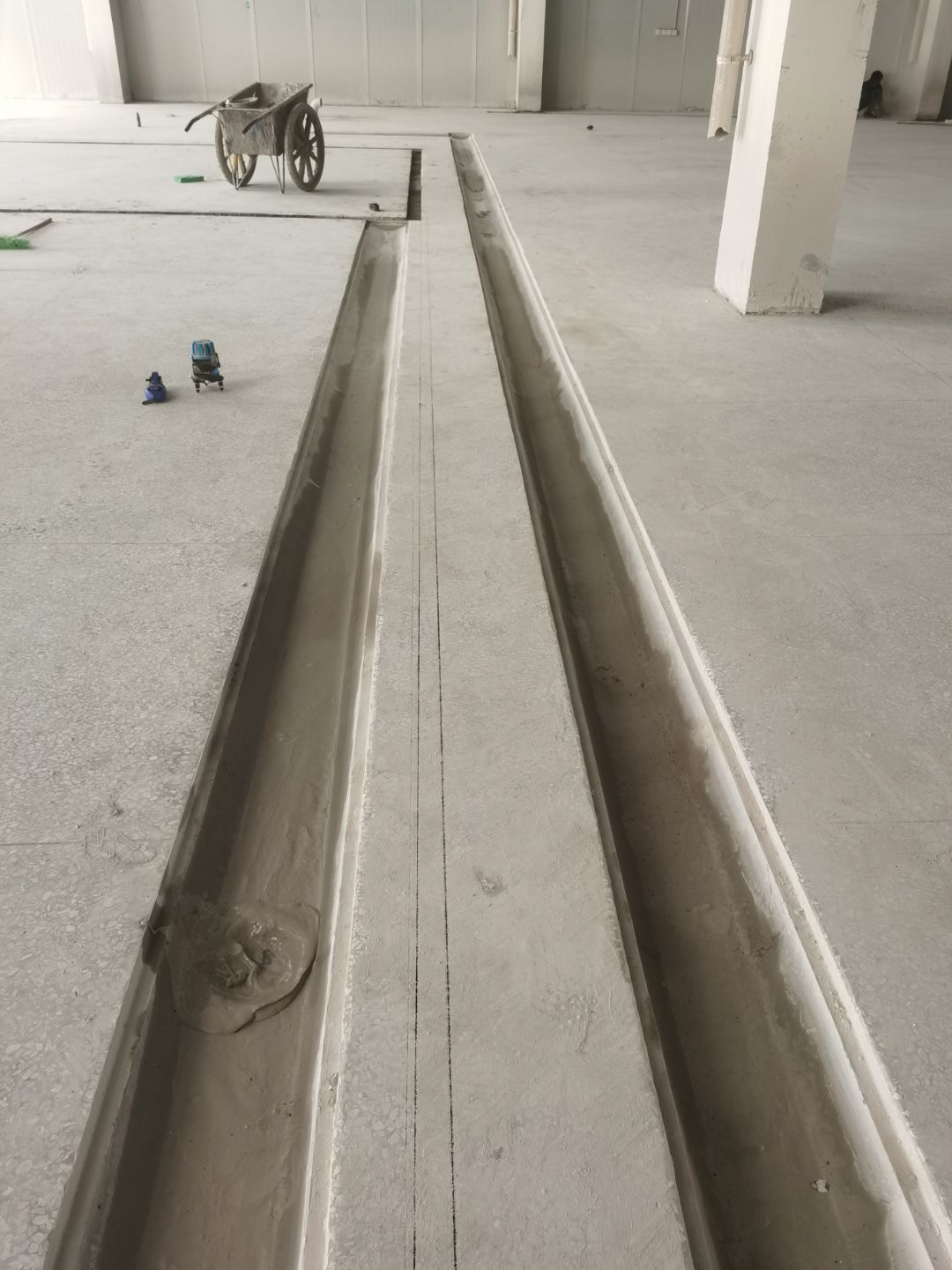

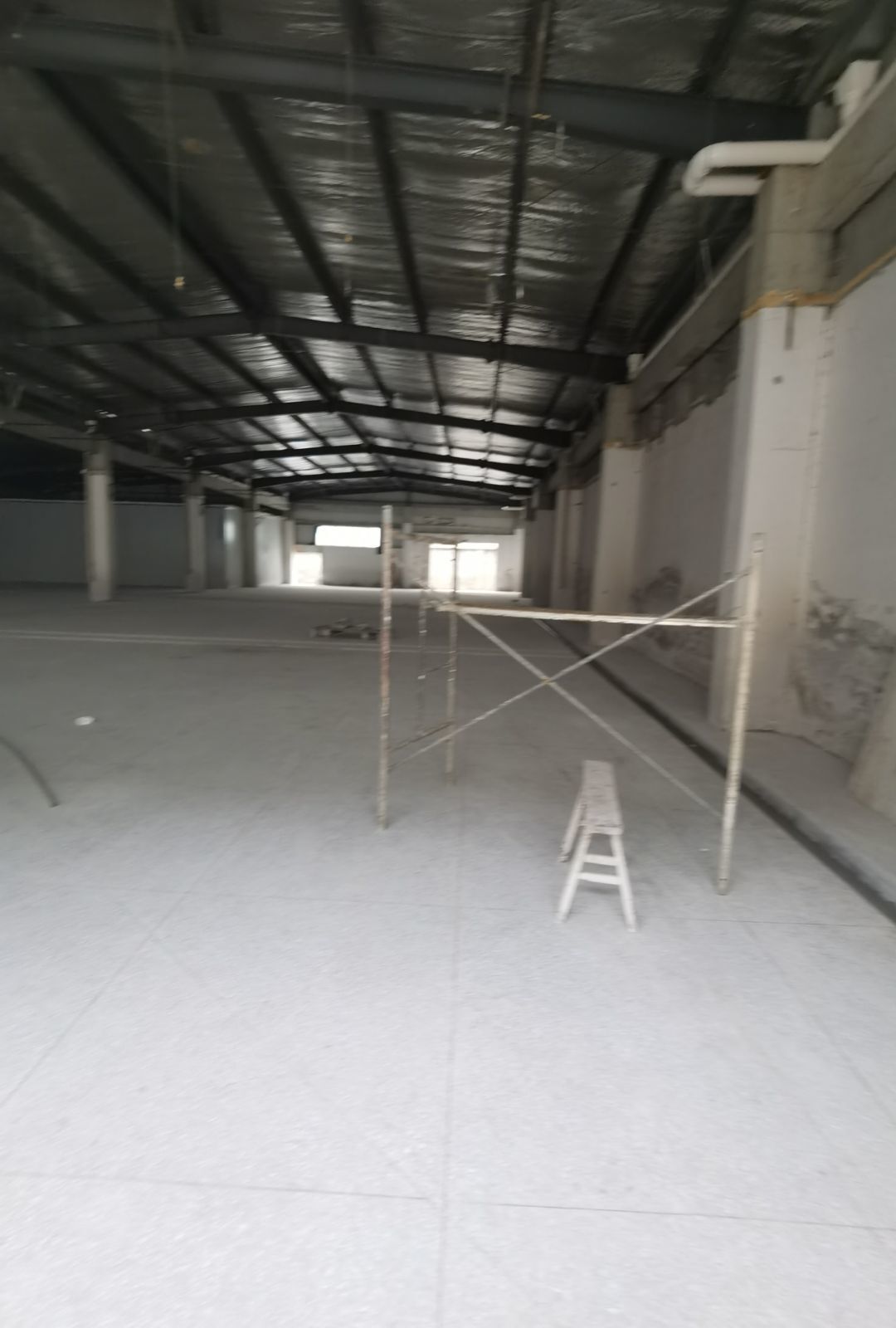

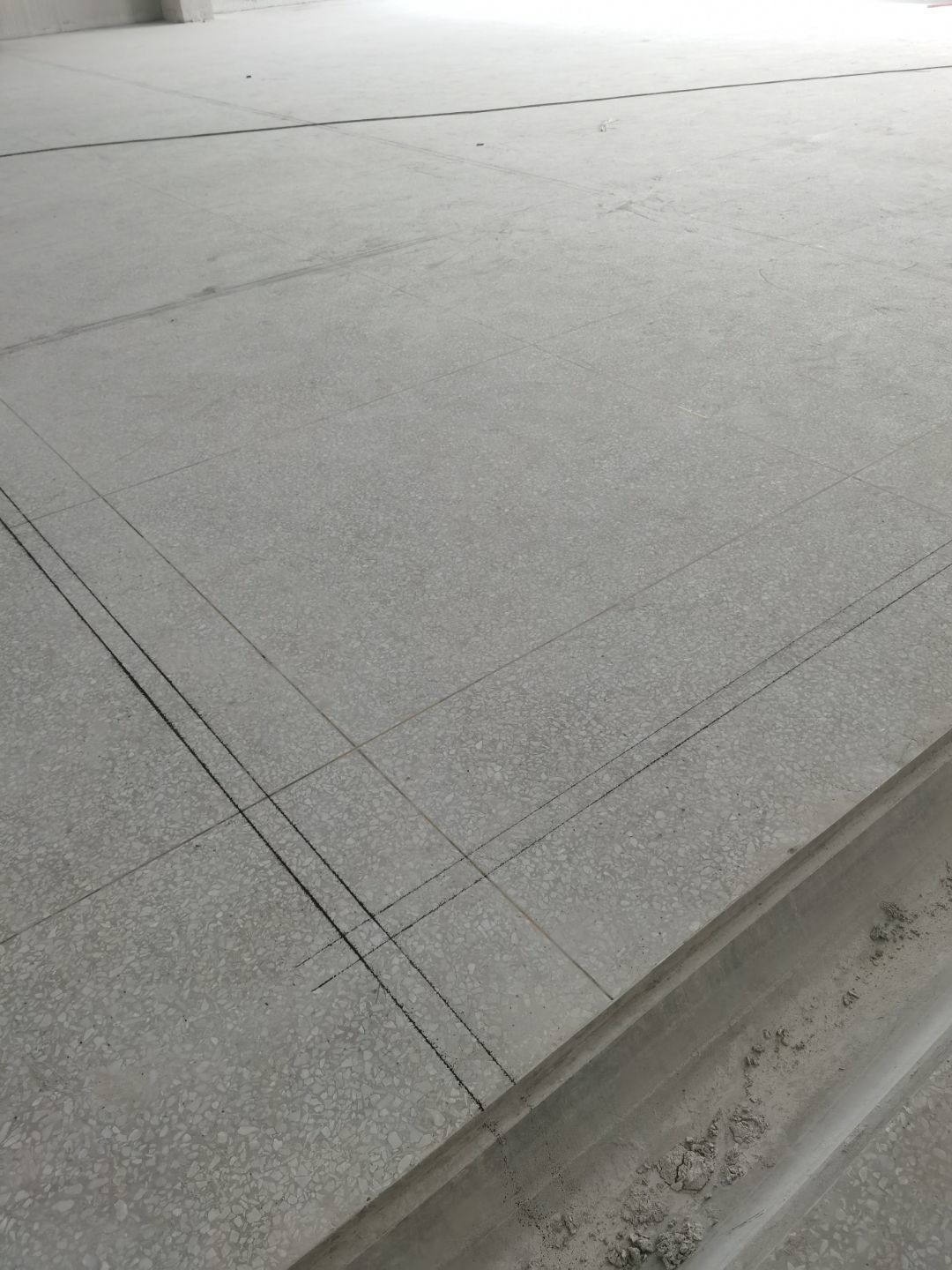

    车间放线完成
