四川春之源食品有限公司三期

四川春之源食品有限公司三期

开工日期:2021-01-13

华盛兴邦承接四川春之源食品有限公司一期、二期、三期工程,一期二期厂房已经投入生产,主要生产辣椒油,凉菜等肉制品。三期开始动工,设计装修面积5000平方米,三期主要生产辣椒油和腌腊肉制品。

建厂找华盛兴邦,电话:181-0821-4725  189-8085-3815

浏览
查看更多

工程进度

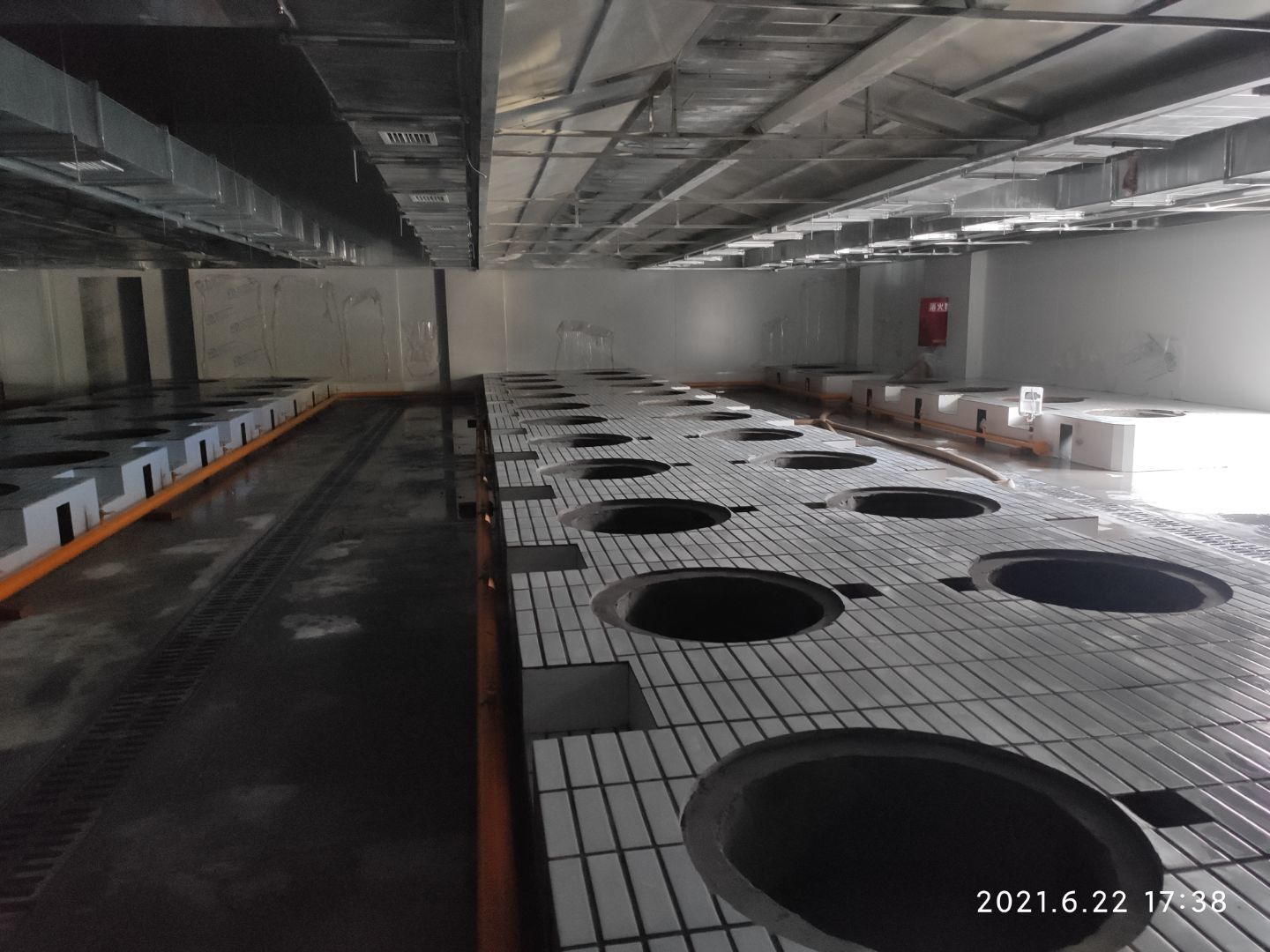

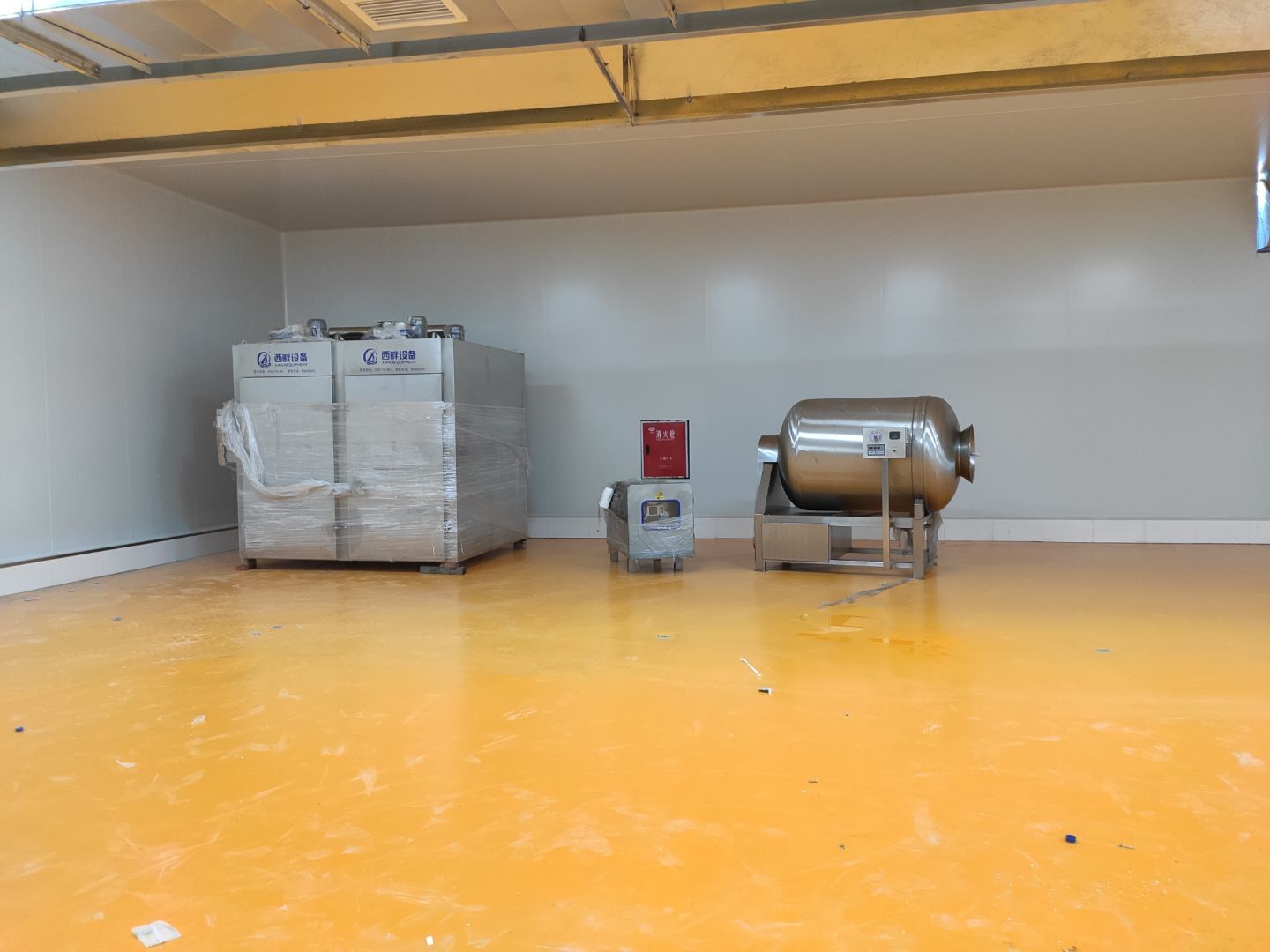

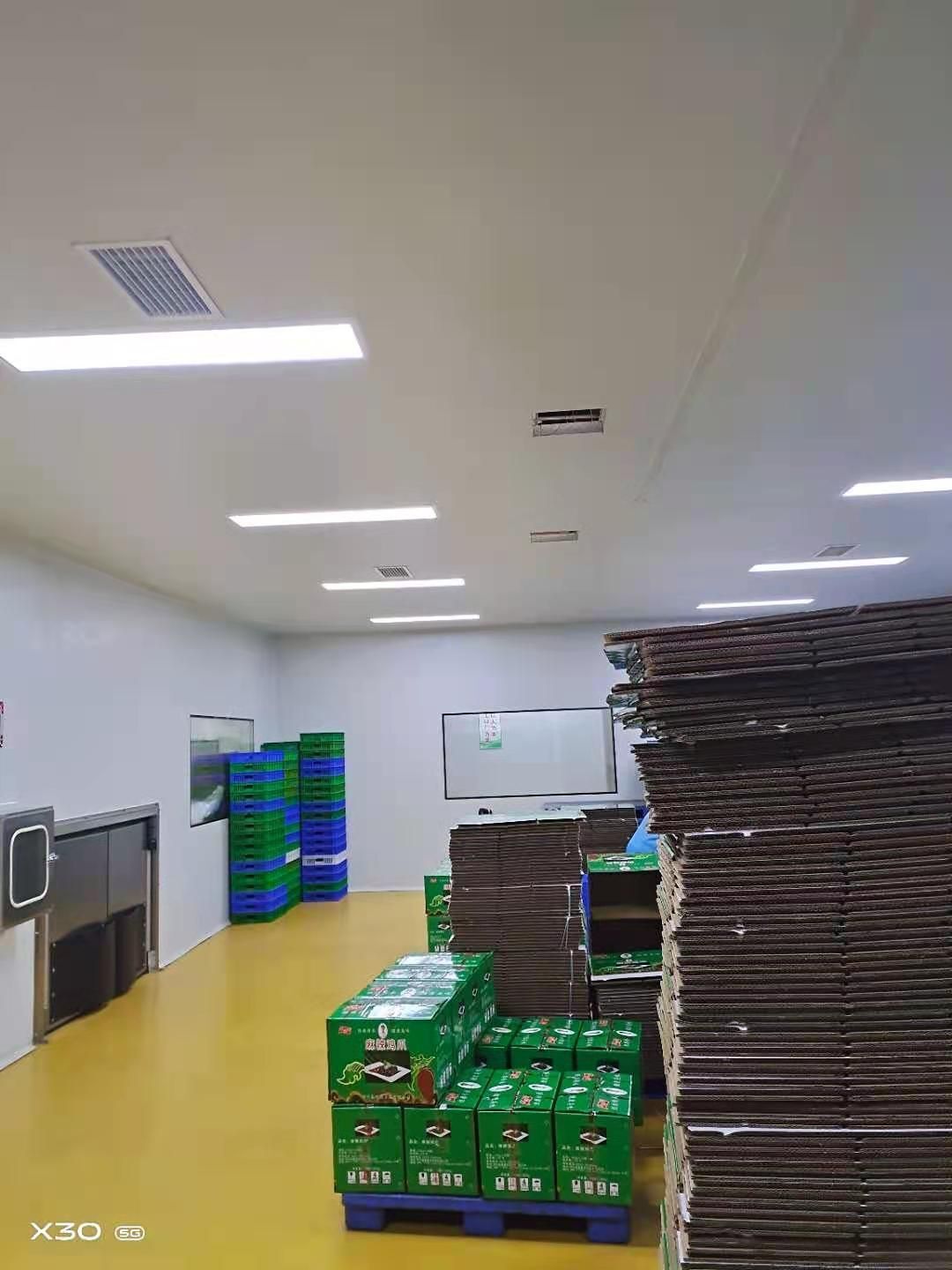

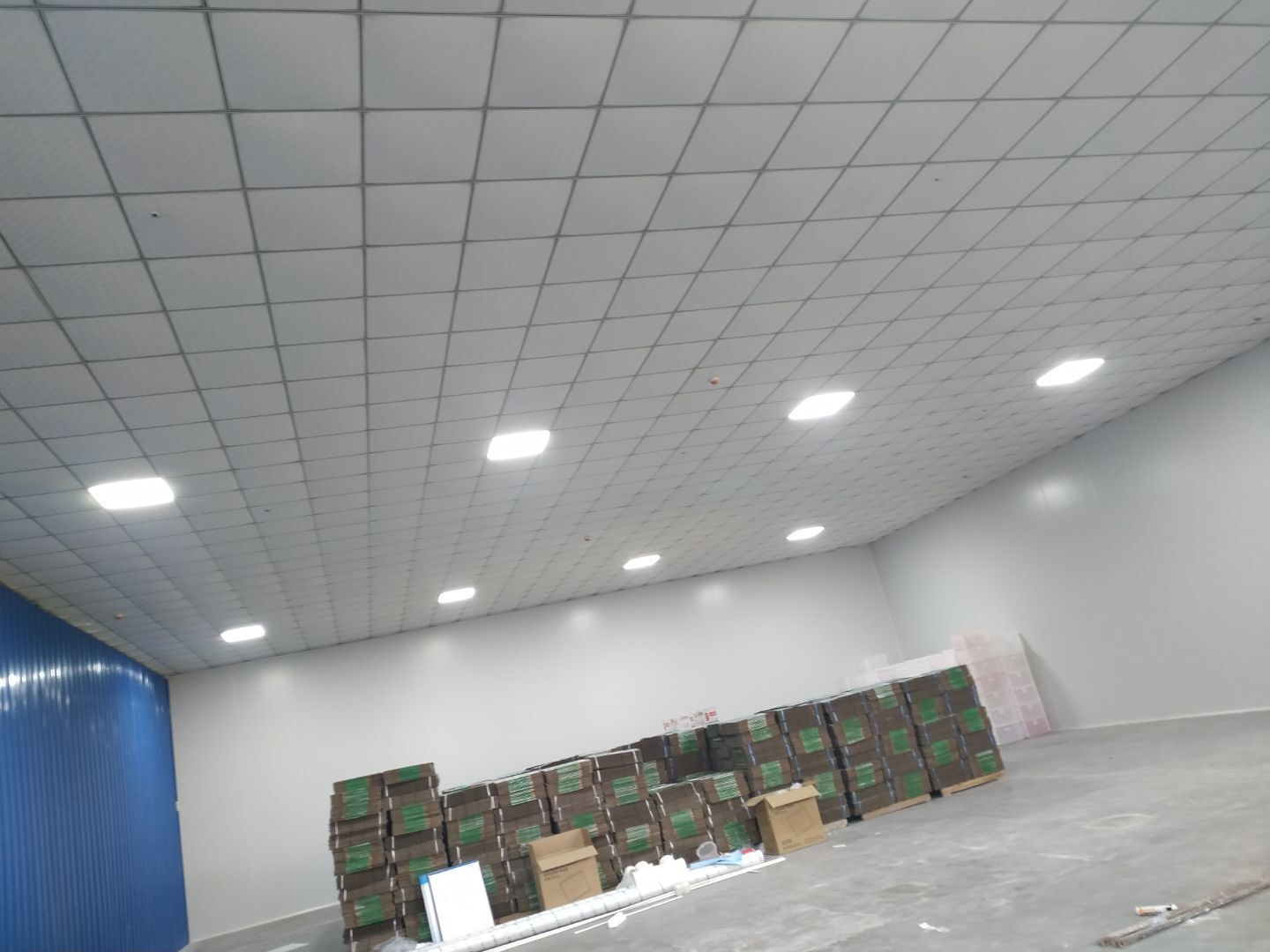

  • 2021-07-21 14:33:24

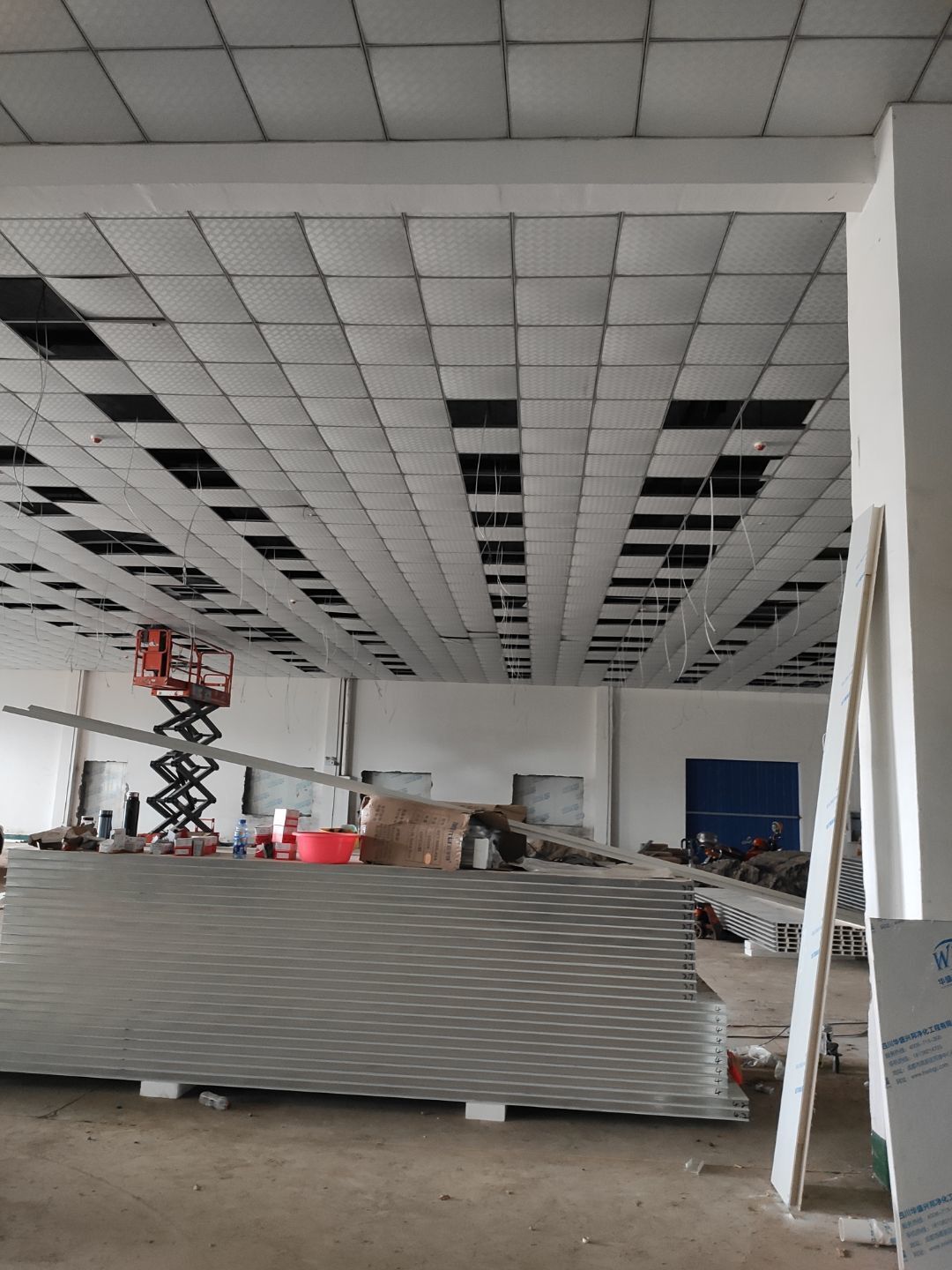

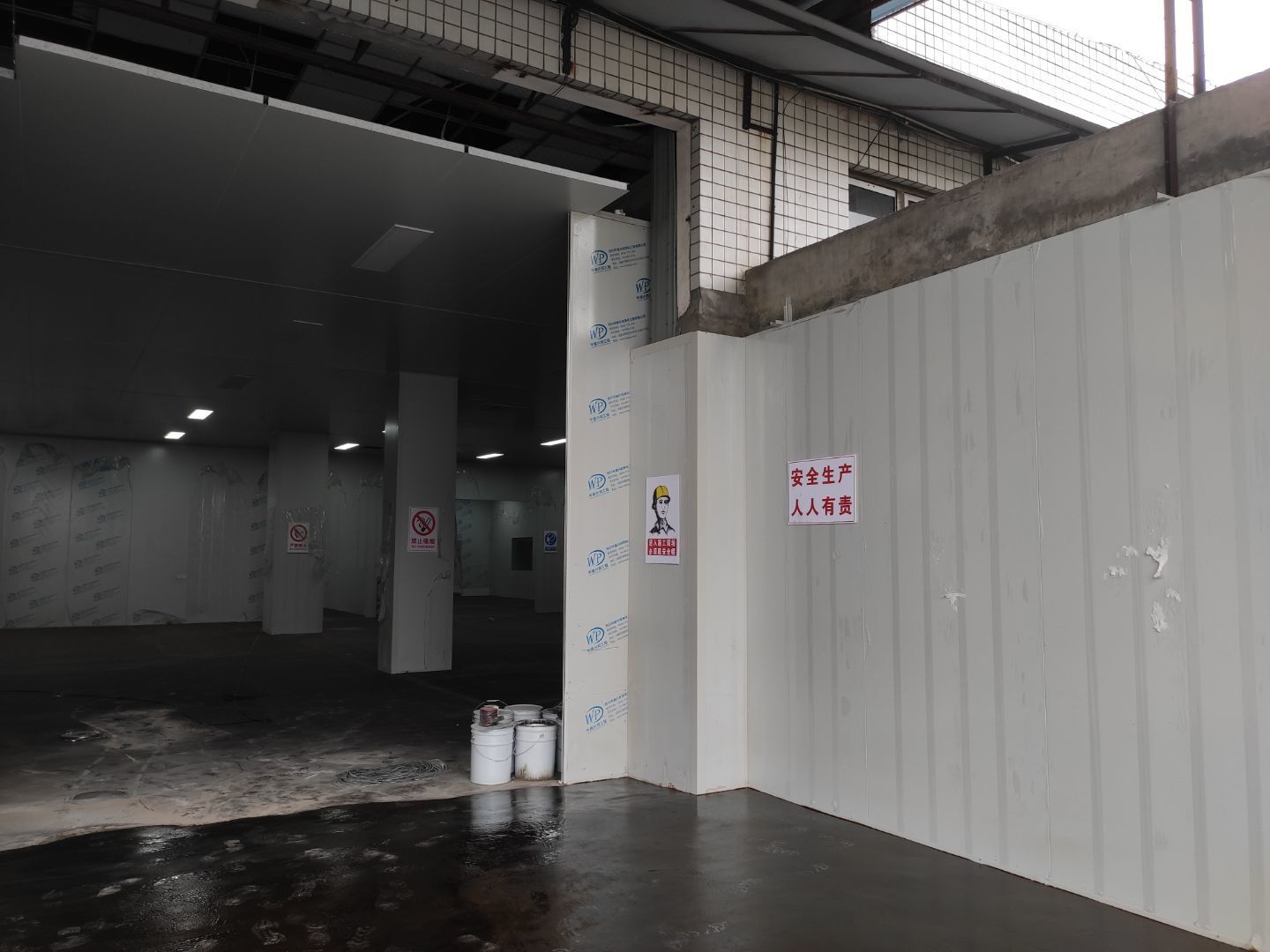

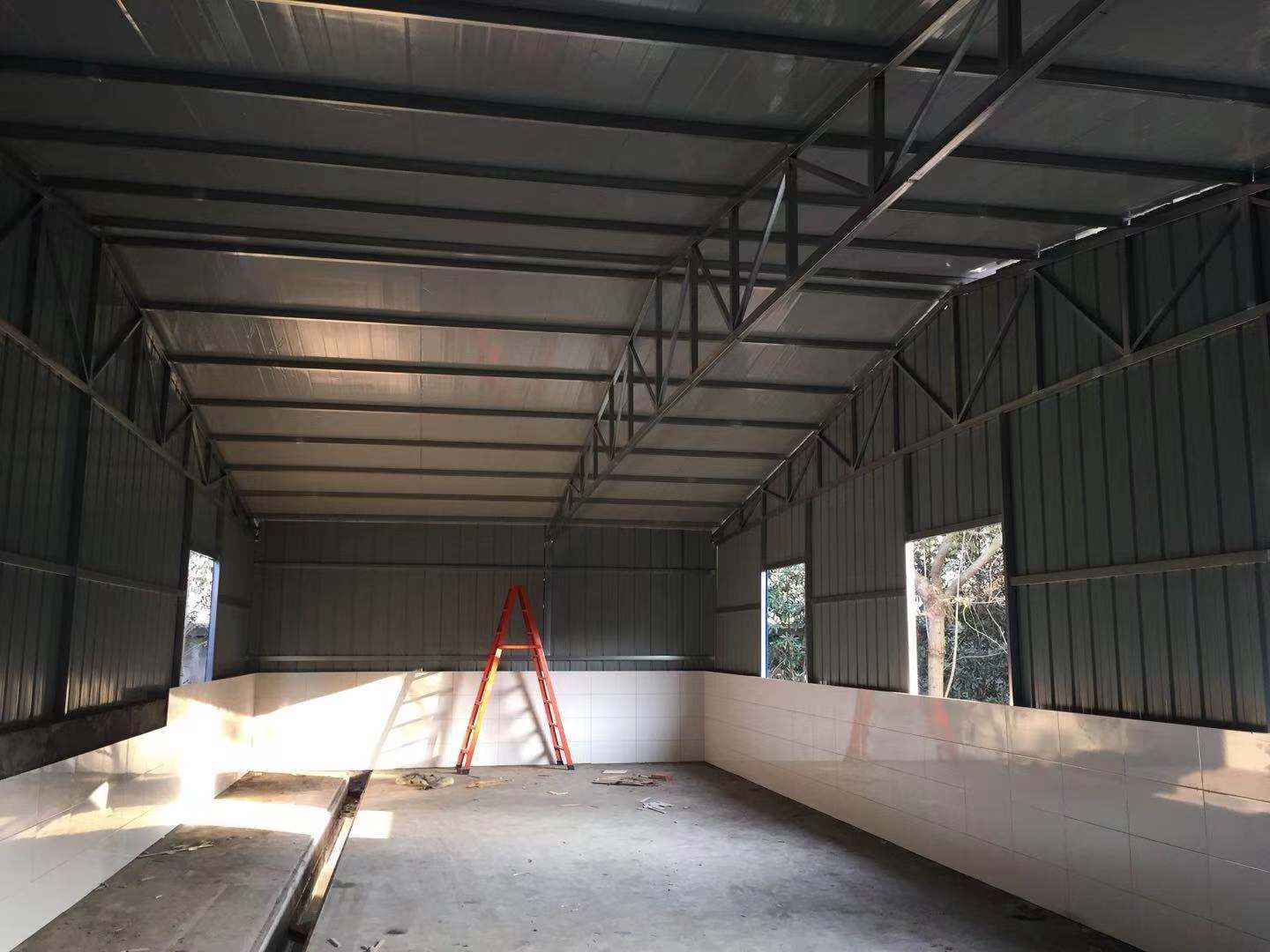

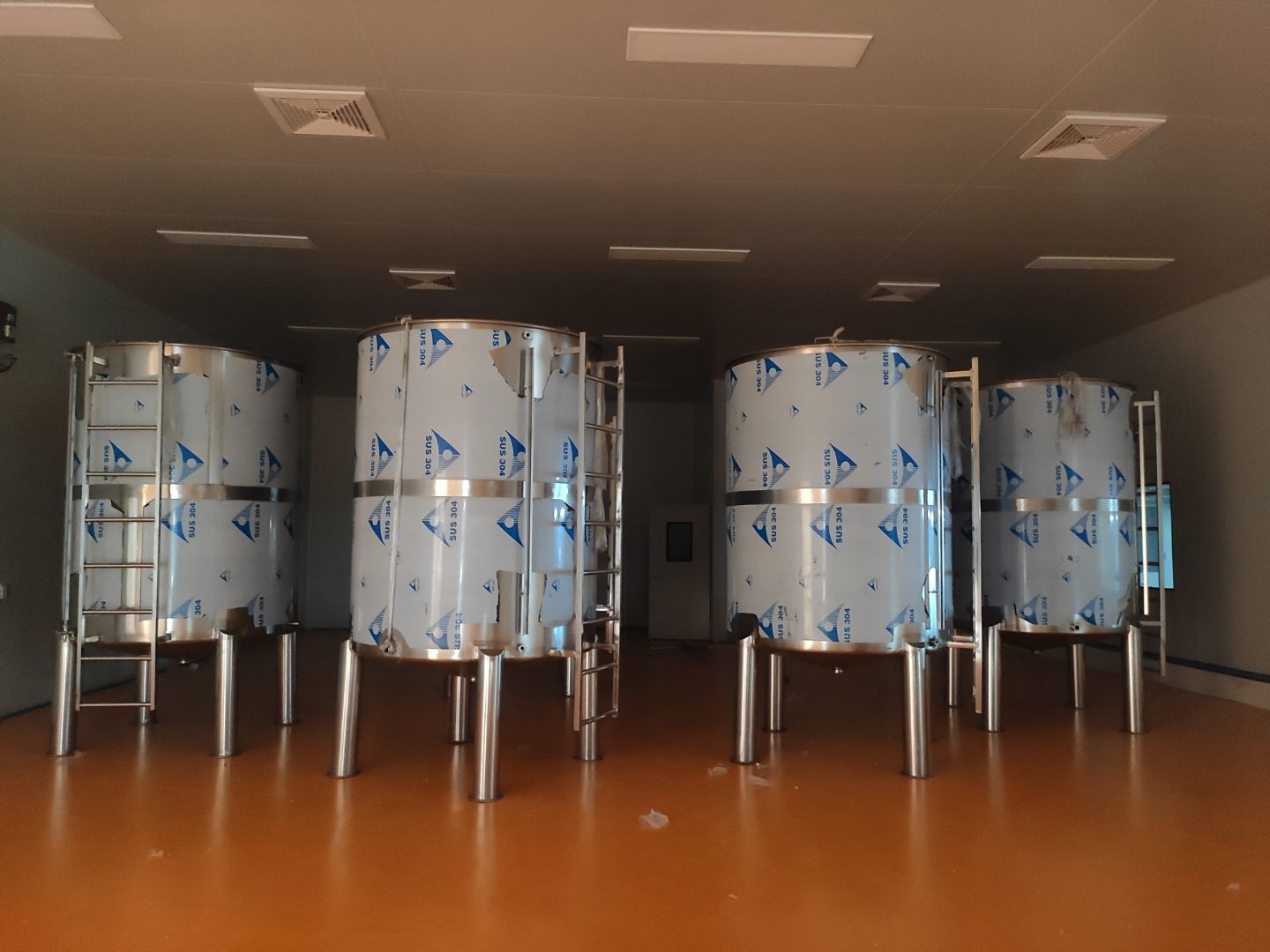

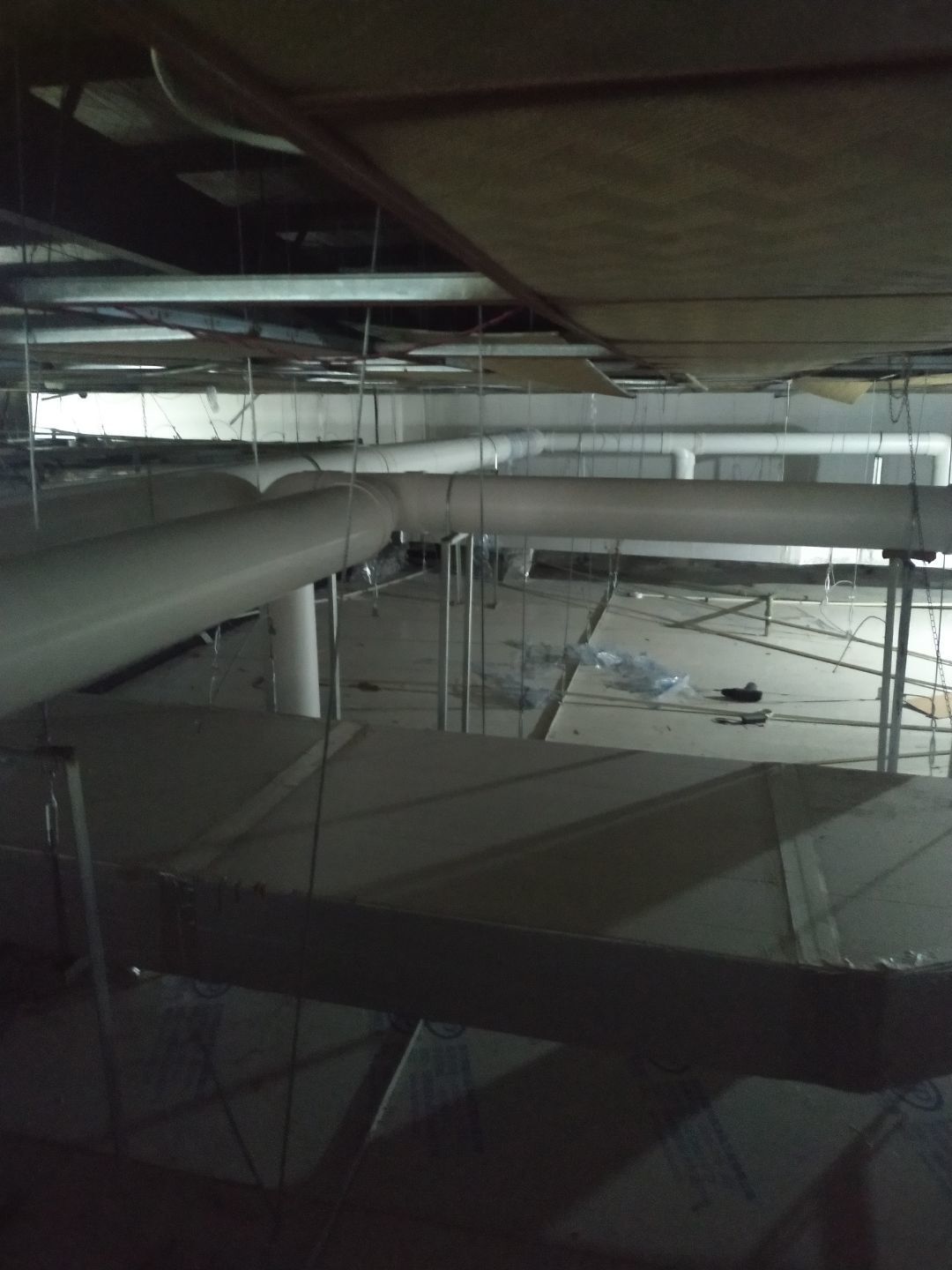

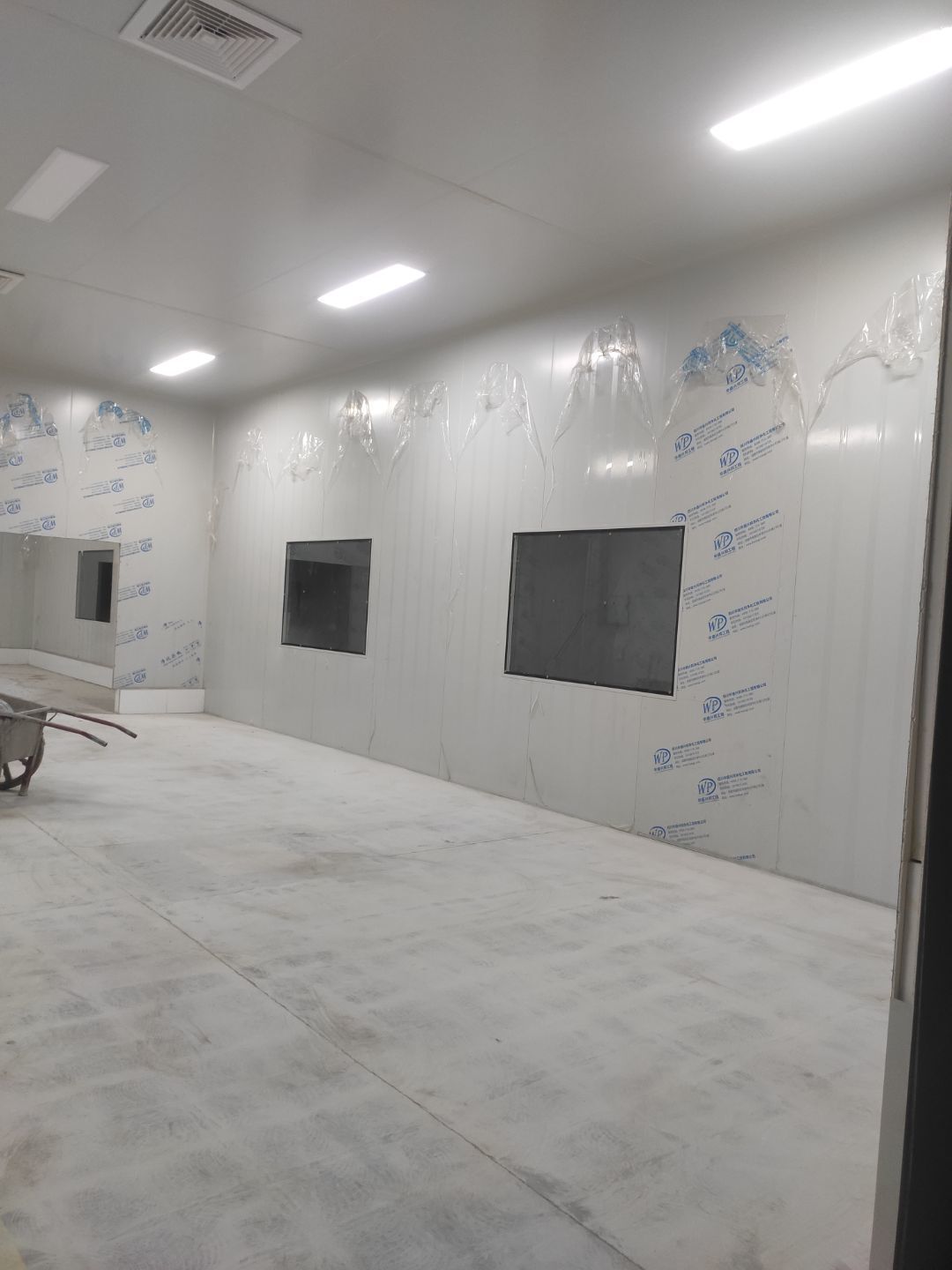

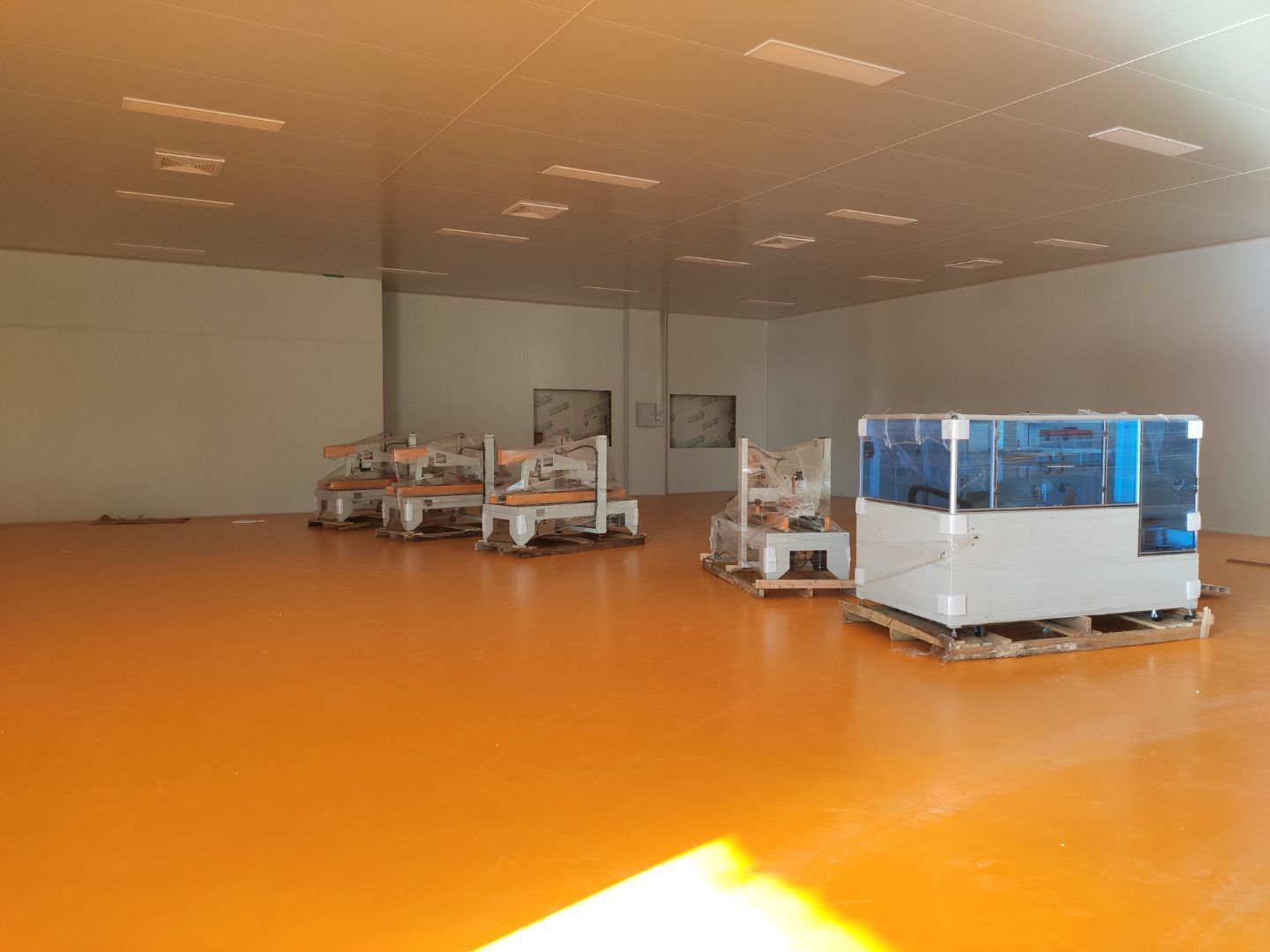

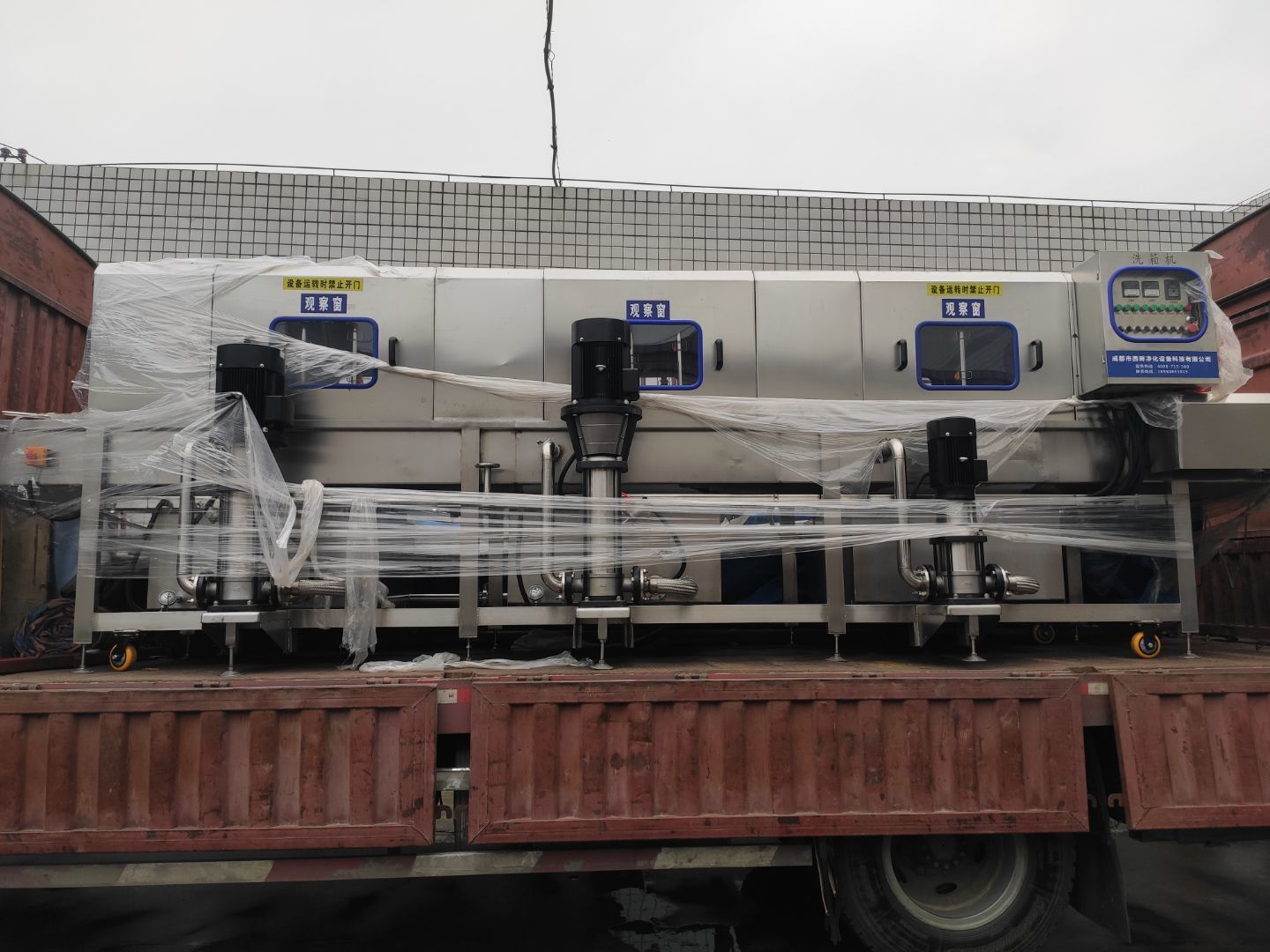

    机器设备就位 圆弧胶水完成百分之八十 传递窗安装完成

  • 2021-07-21 14:32:58

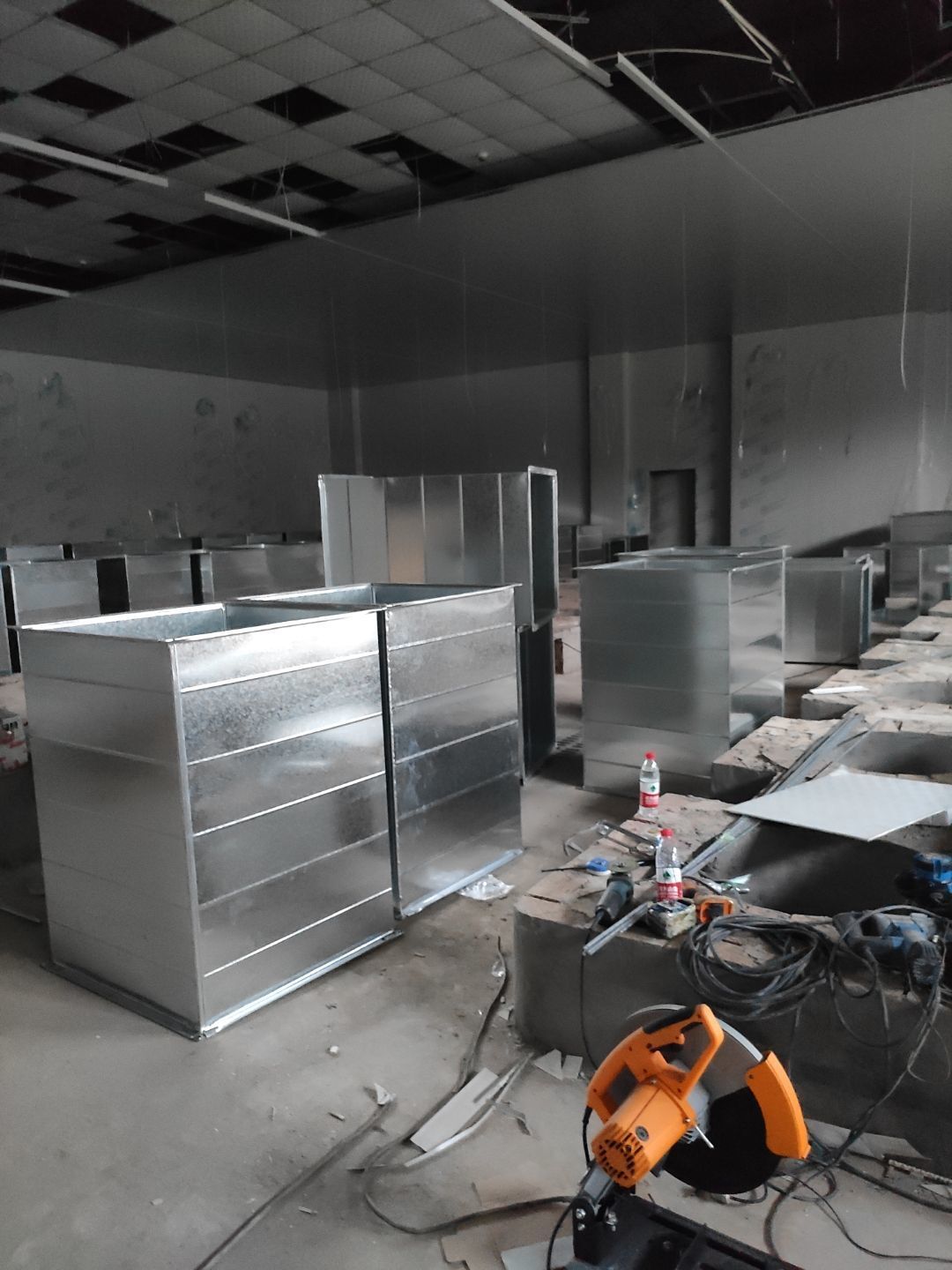

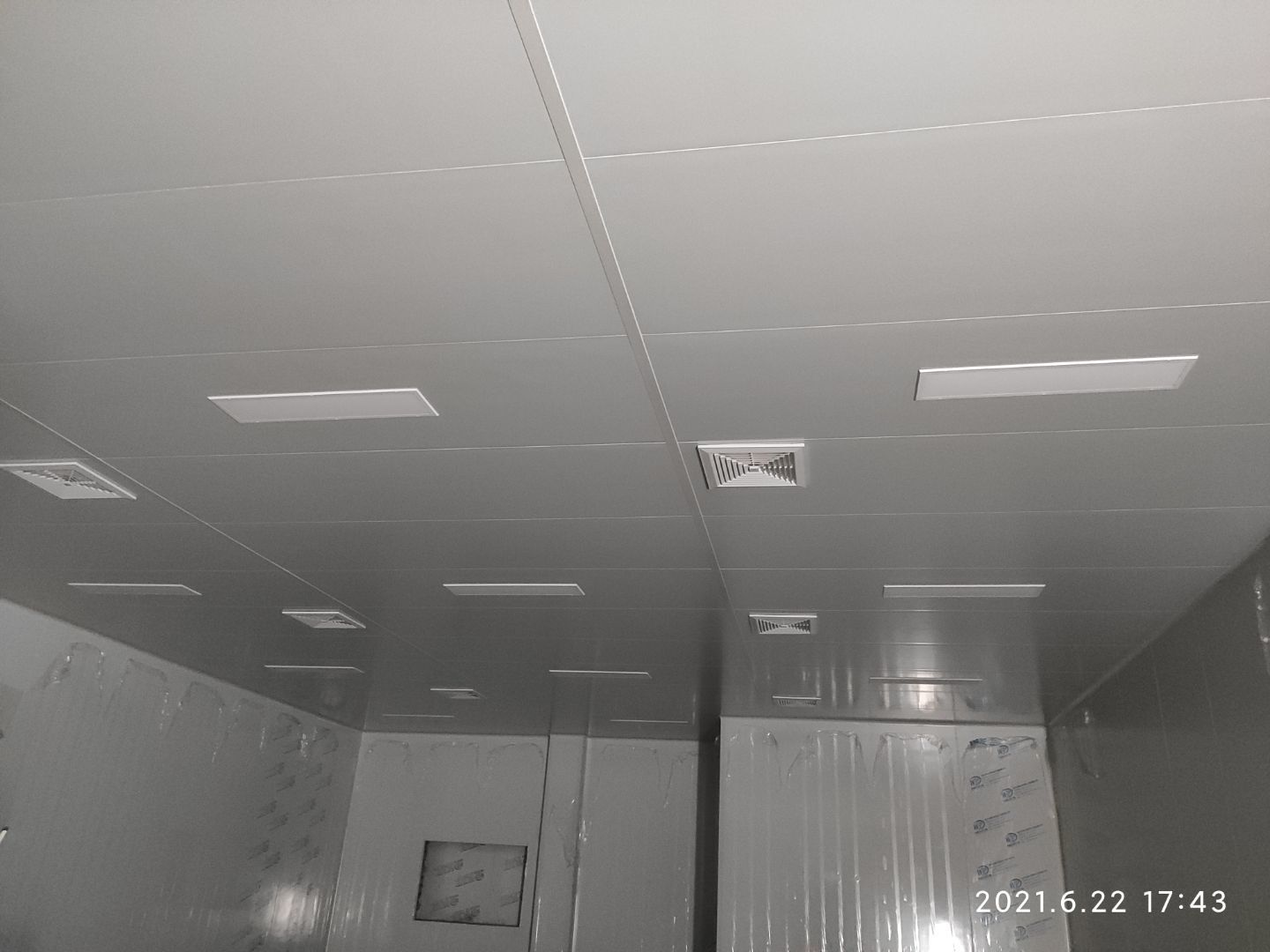

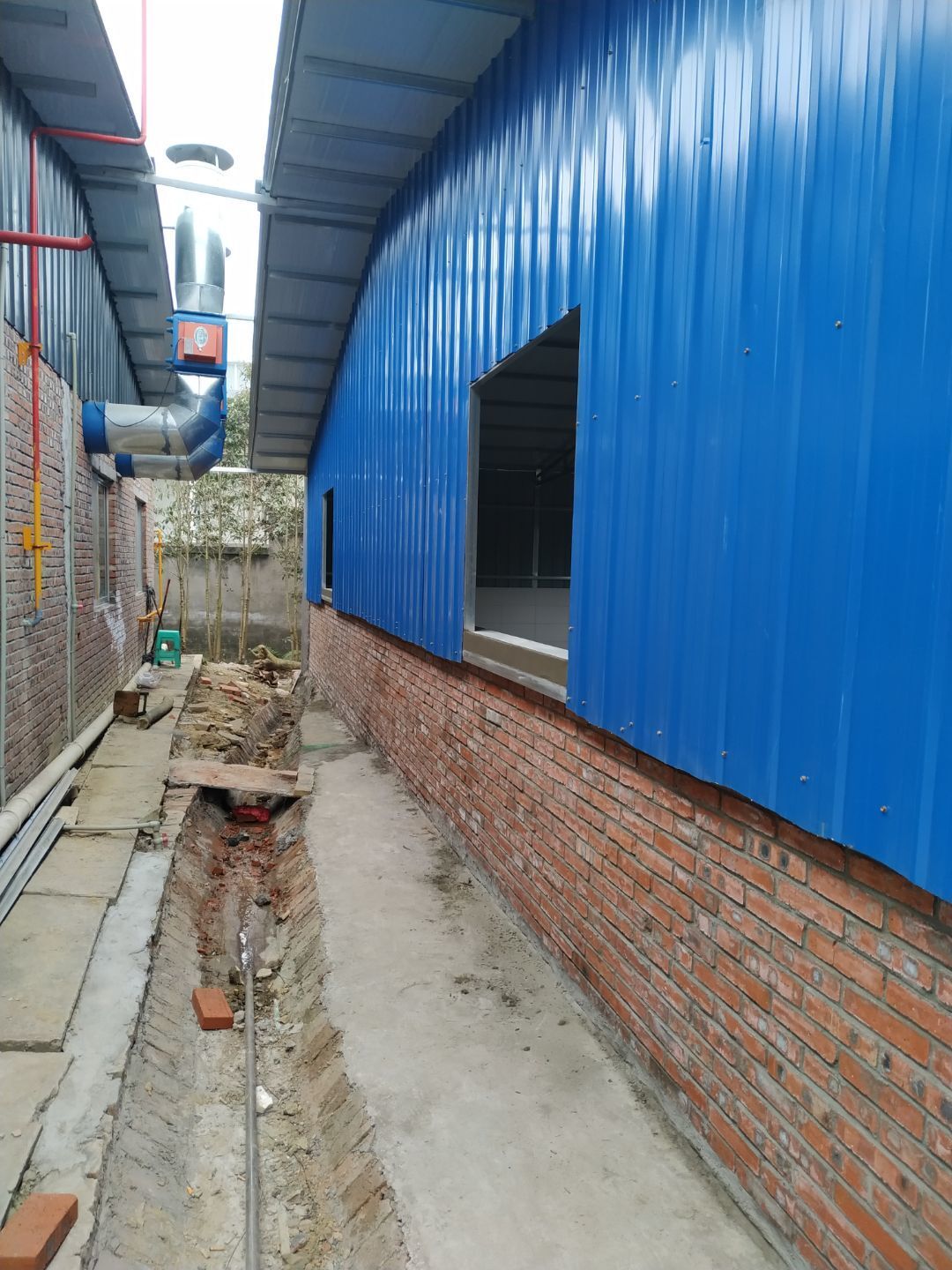

    机器设备已到现场 地面施工,打磨完成底漆施工完成 水电工程,车间灯全部通电

  • 2021-07-14 09:35:02

    机器设备已到现场 地面施工,打磨完成底漆施工完成 水电工程,车间灯全部通电

  • 2021-05-18 15:02:19

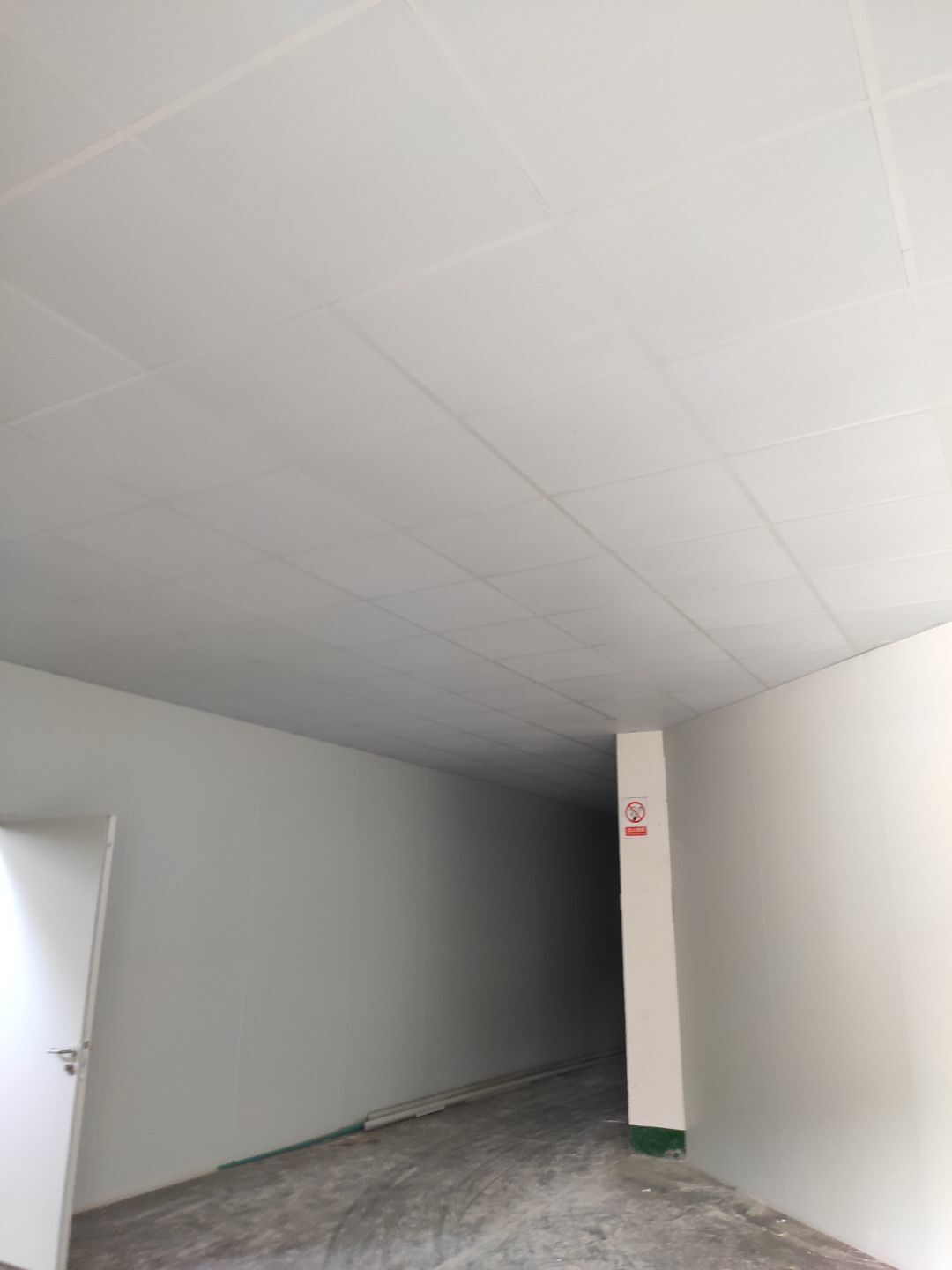

  • 2021-05-07 10:31:04

    污水处理池、墙板施工

  • 2021-04-24 14:18:59

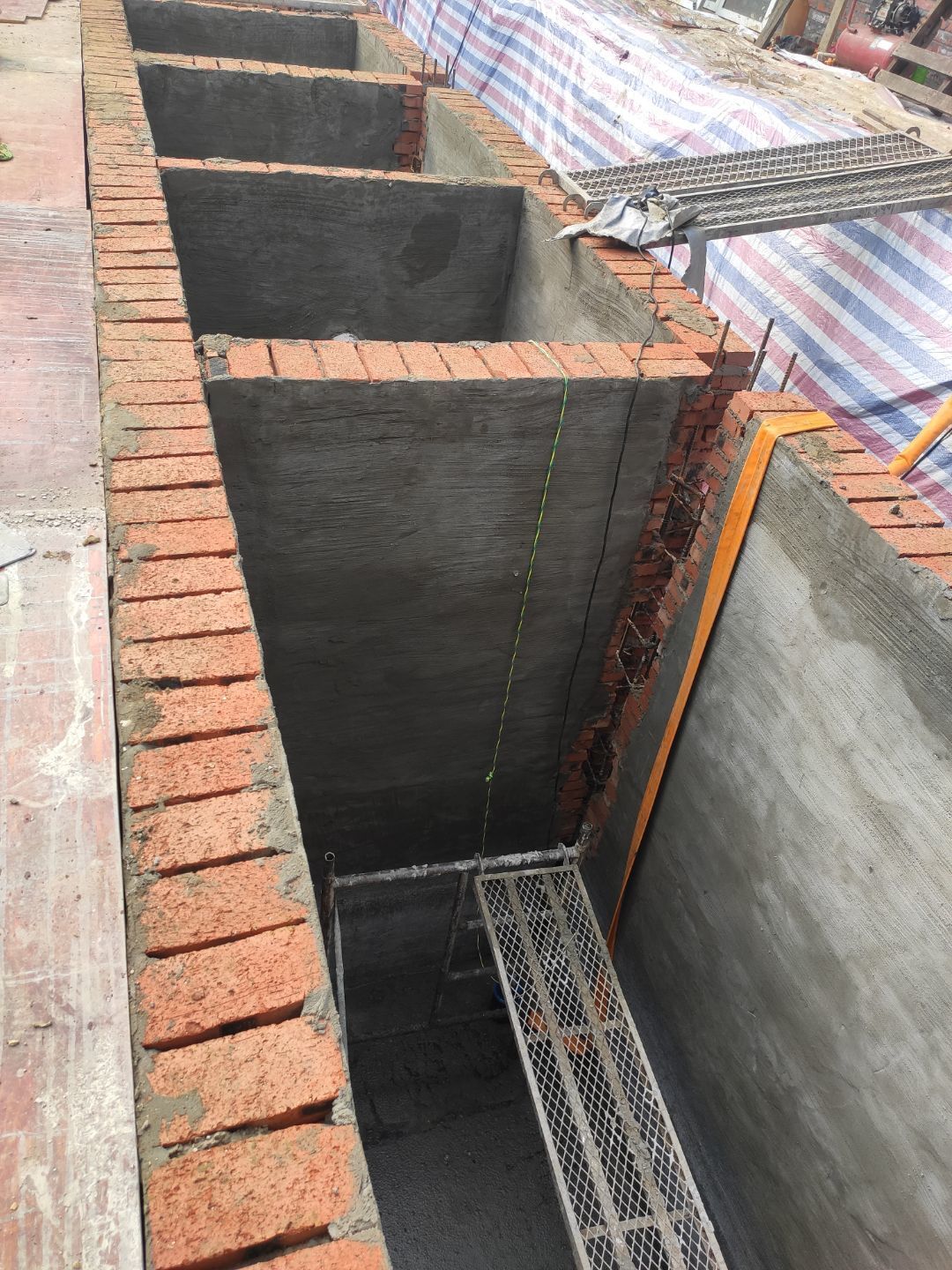

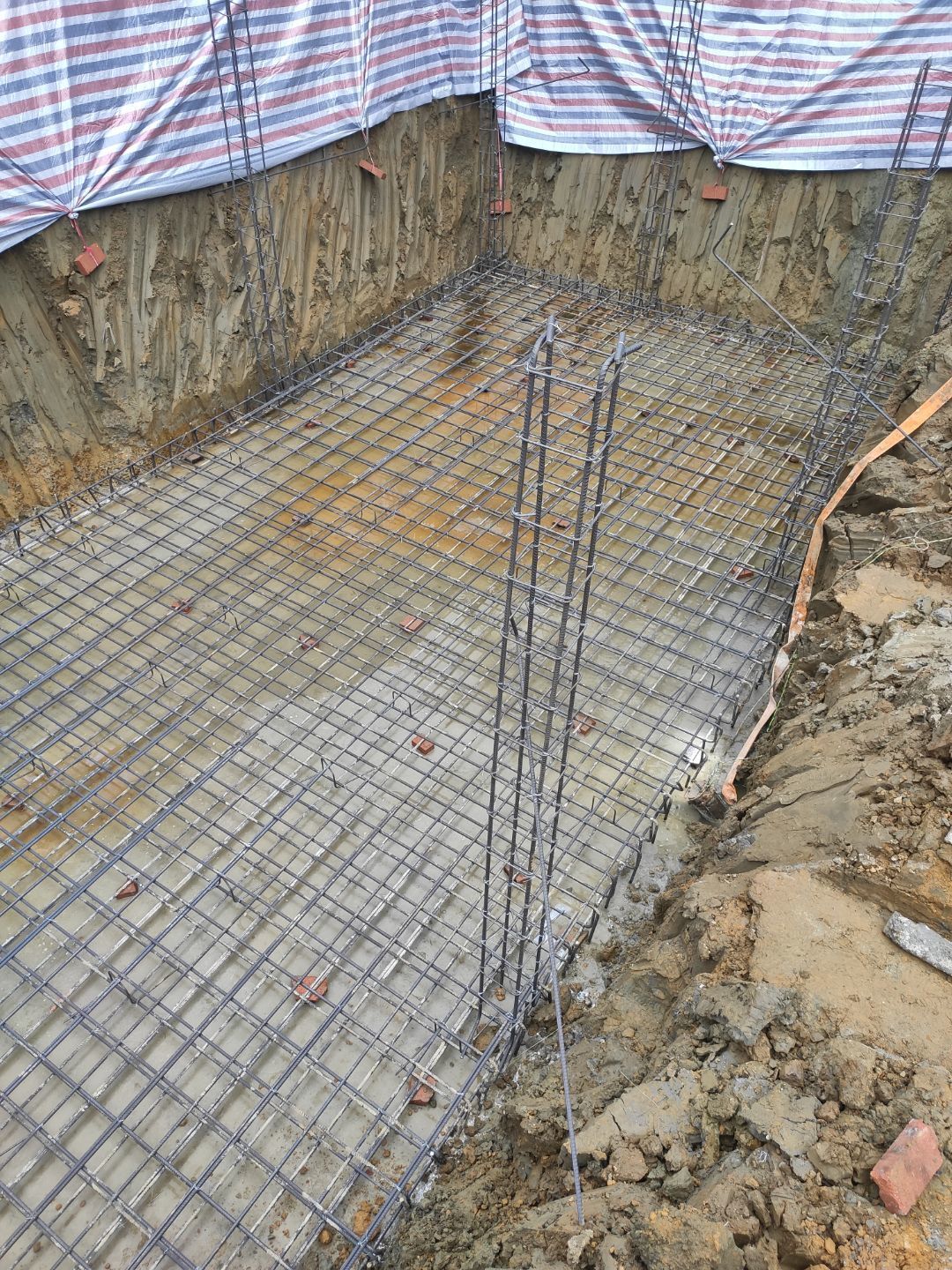

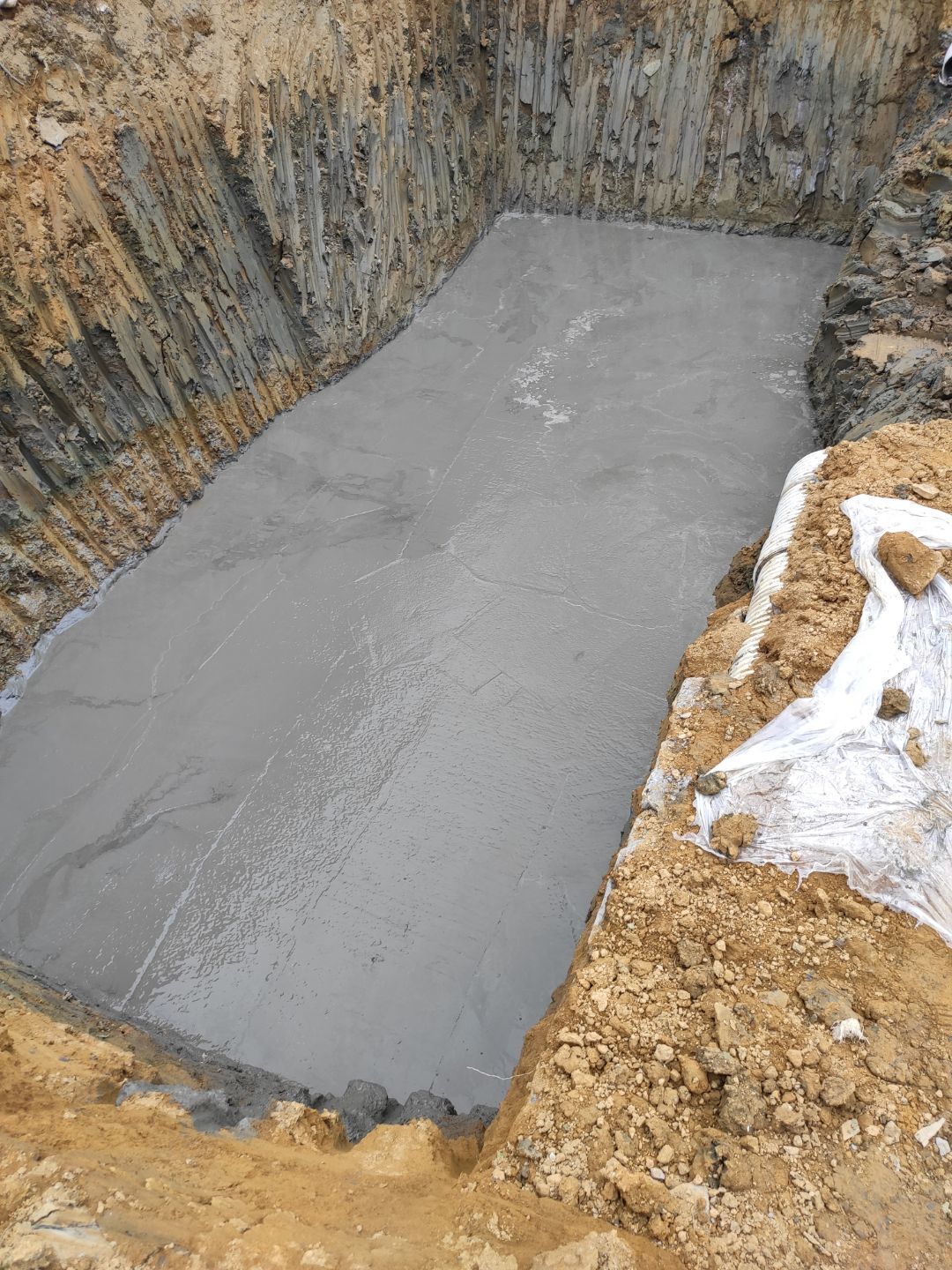

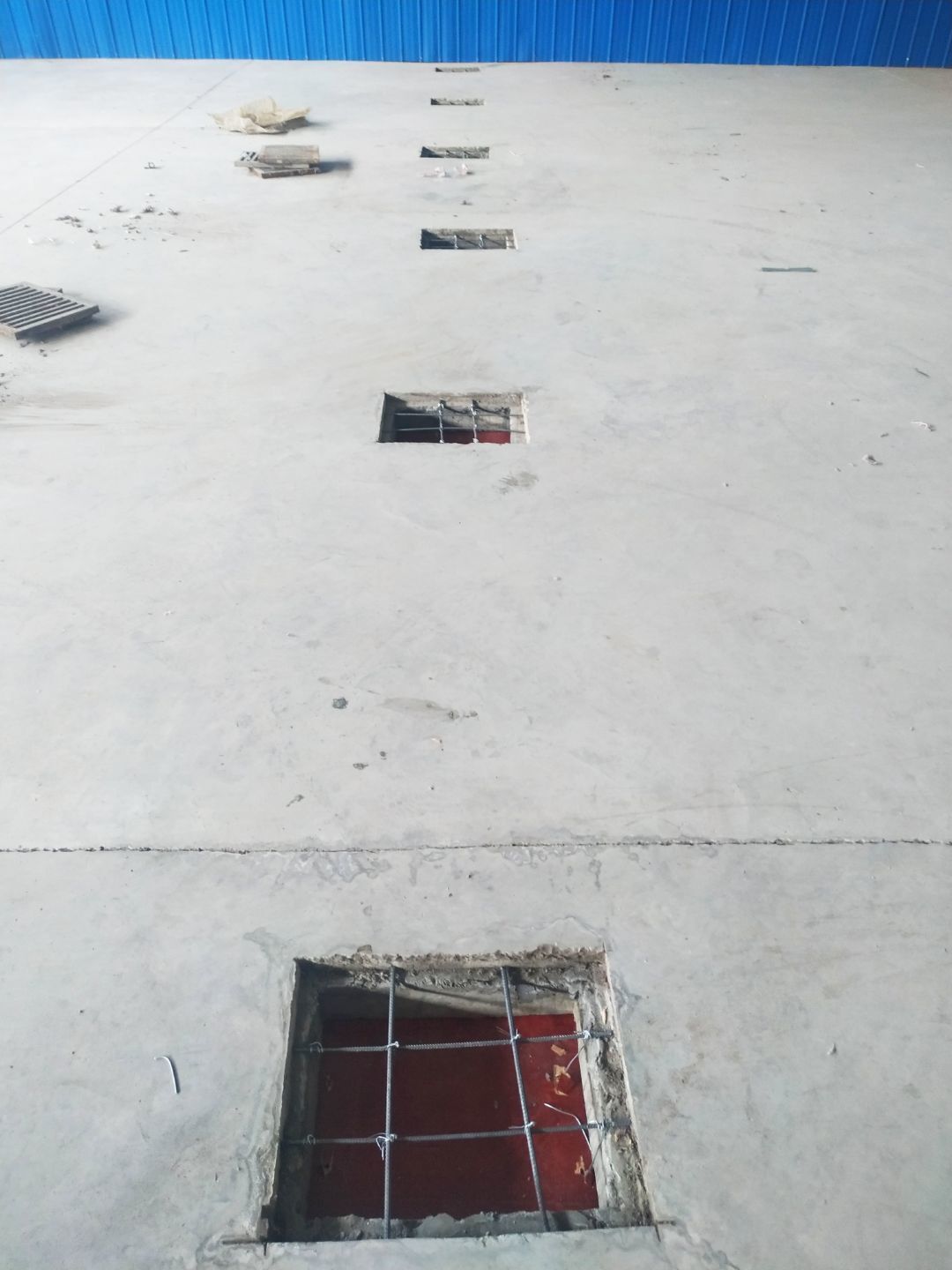

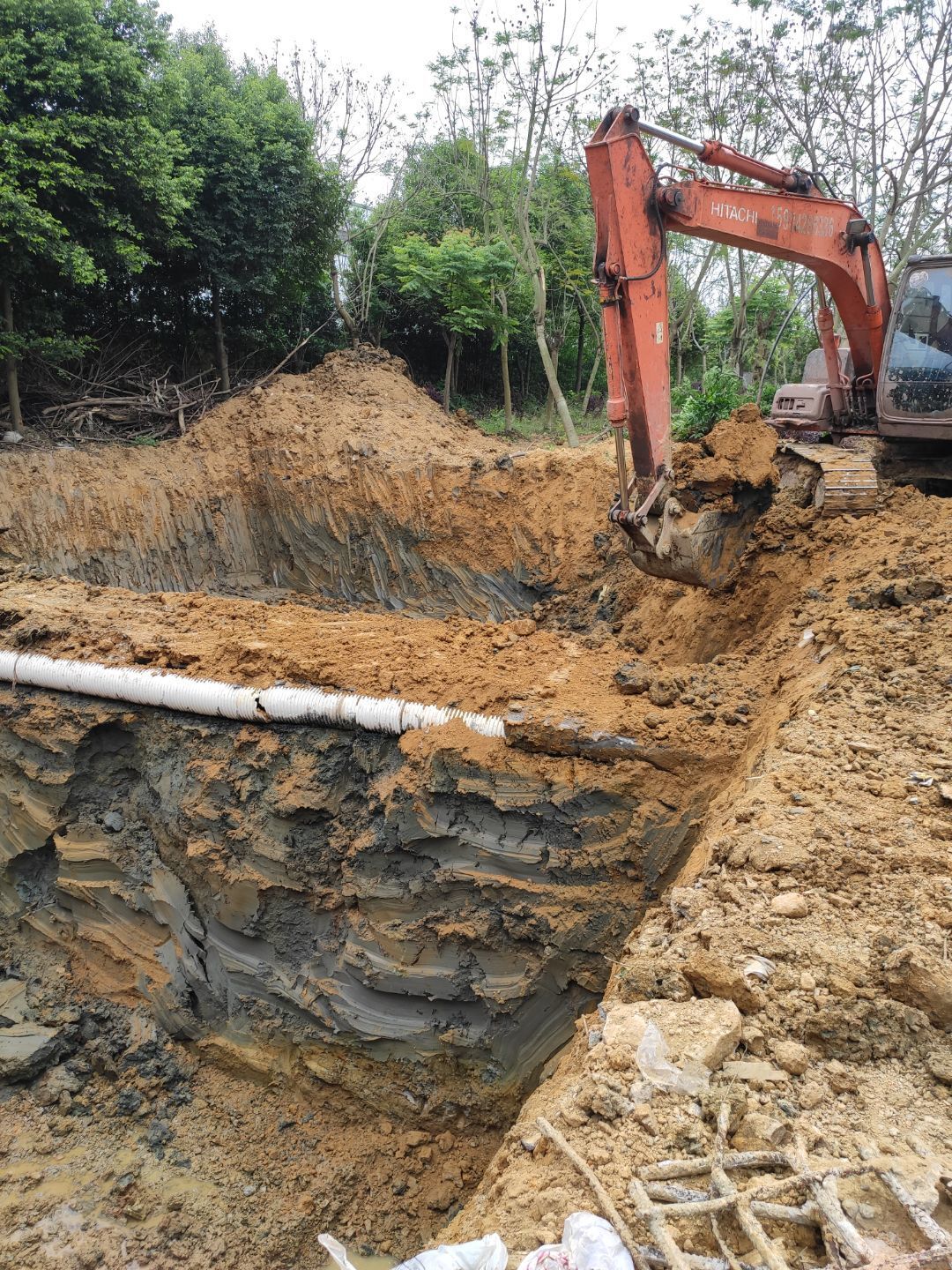

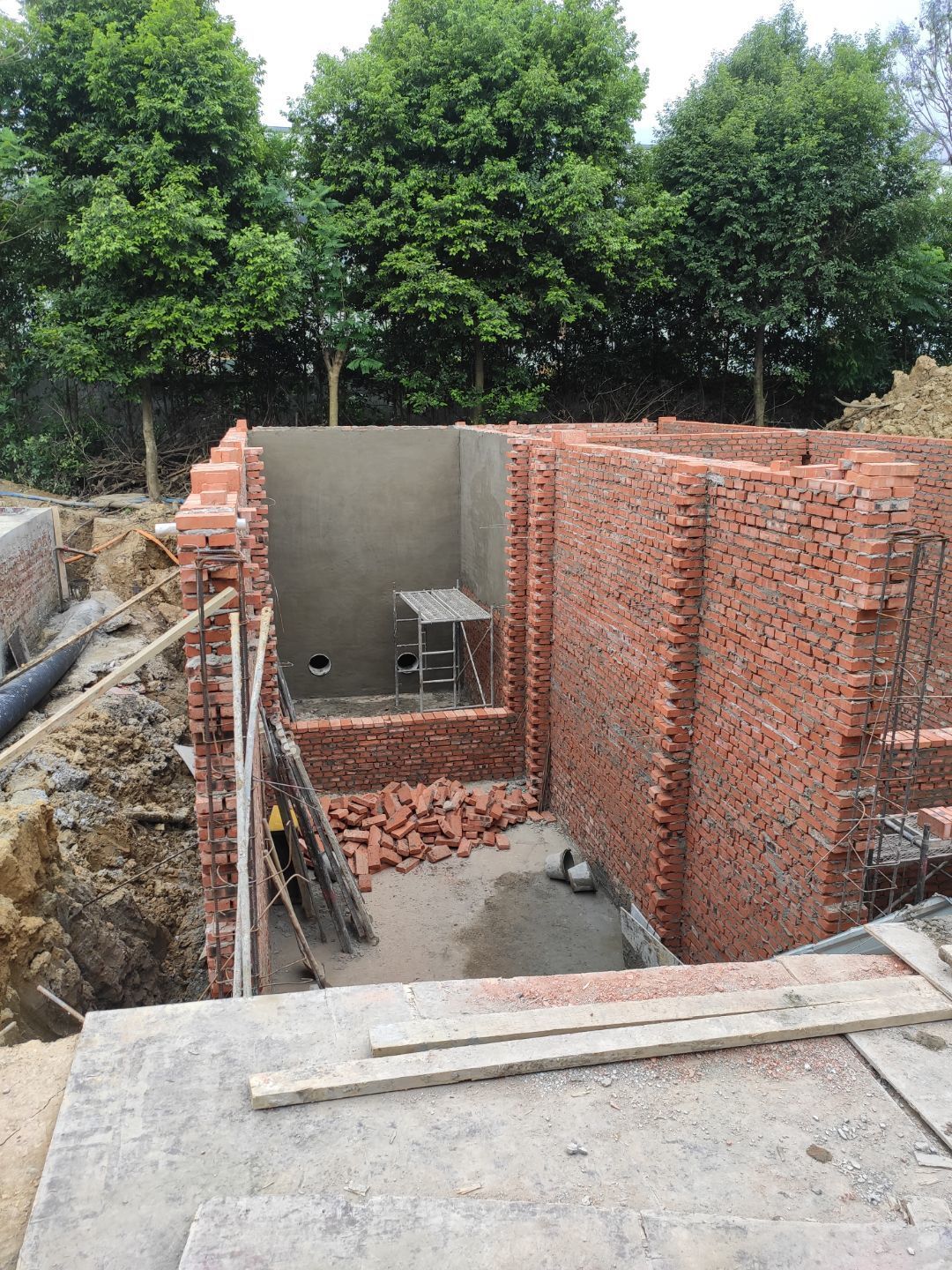

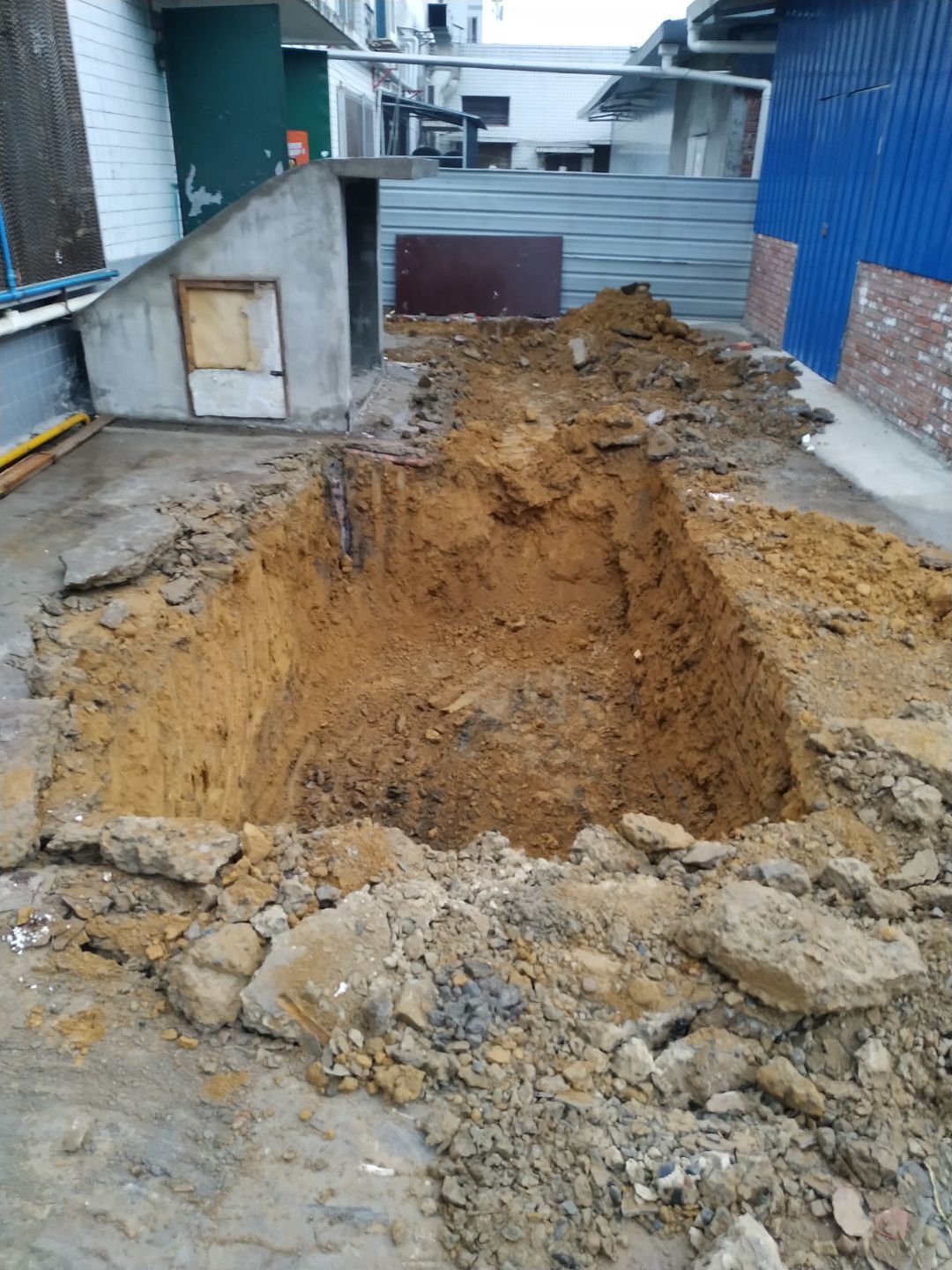

    1.污水处理池开挖完成2.练油房墙板完成百分之五十水沟完成百分之八十3.挡水墙完成百分之五十

  • 2021-04-13 13:43:34

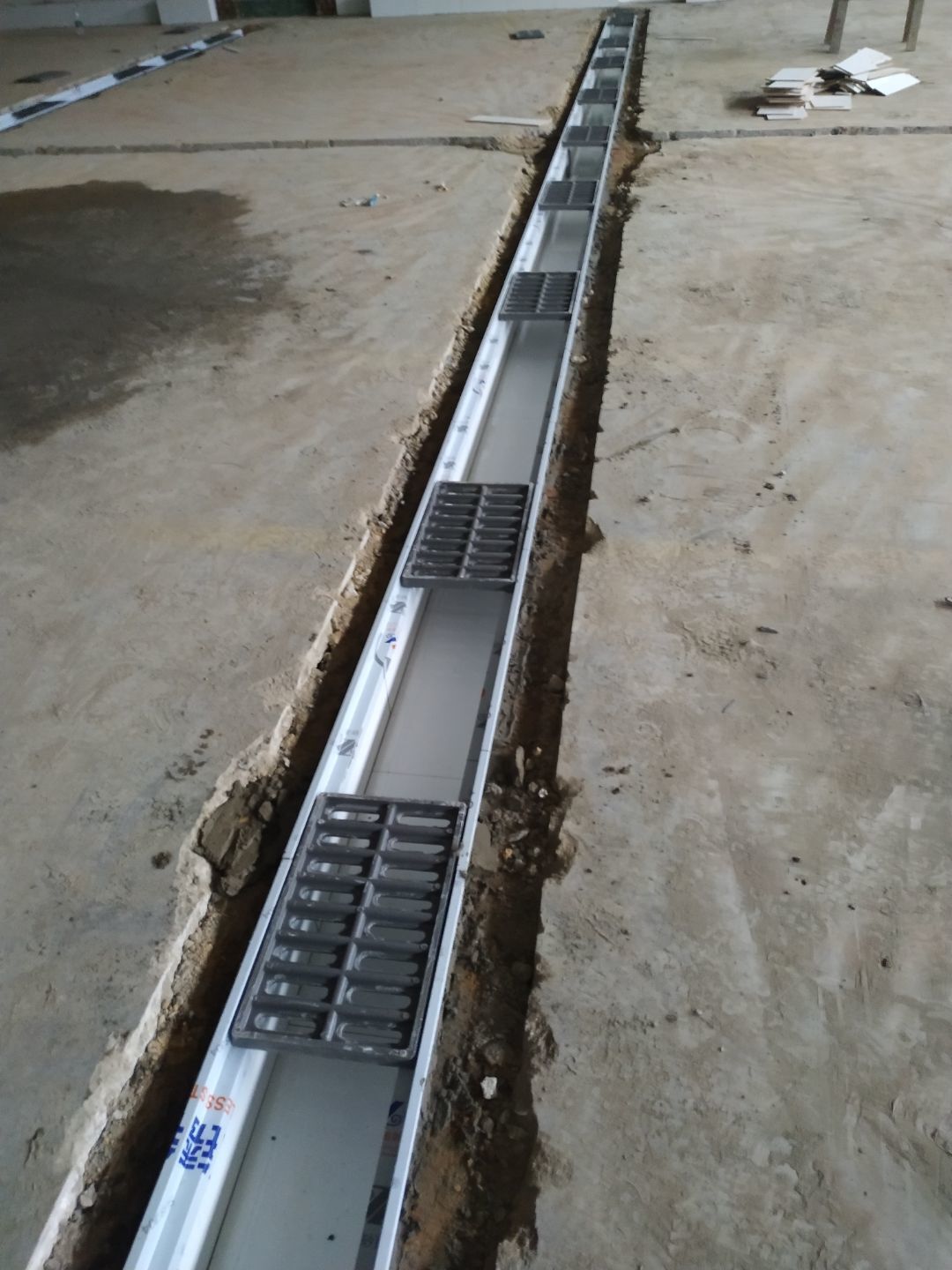

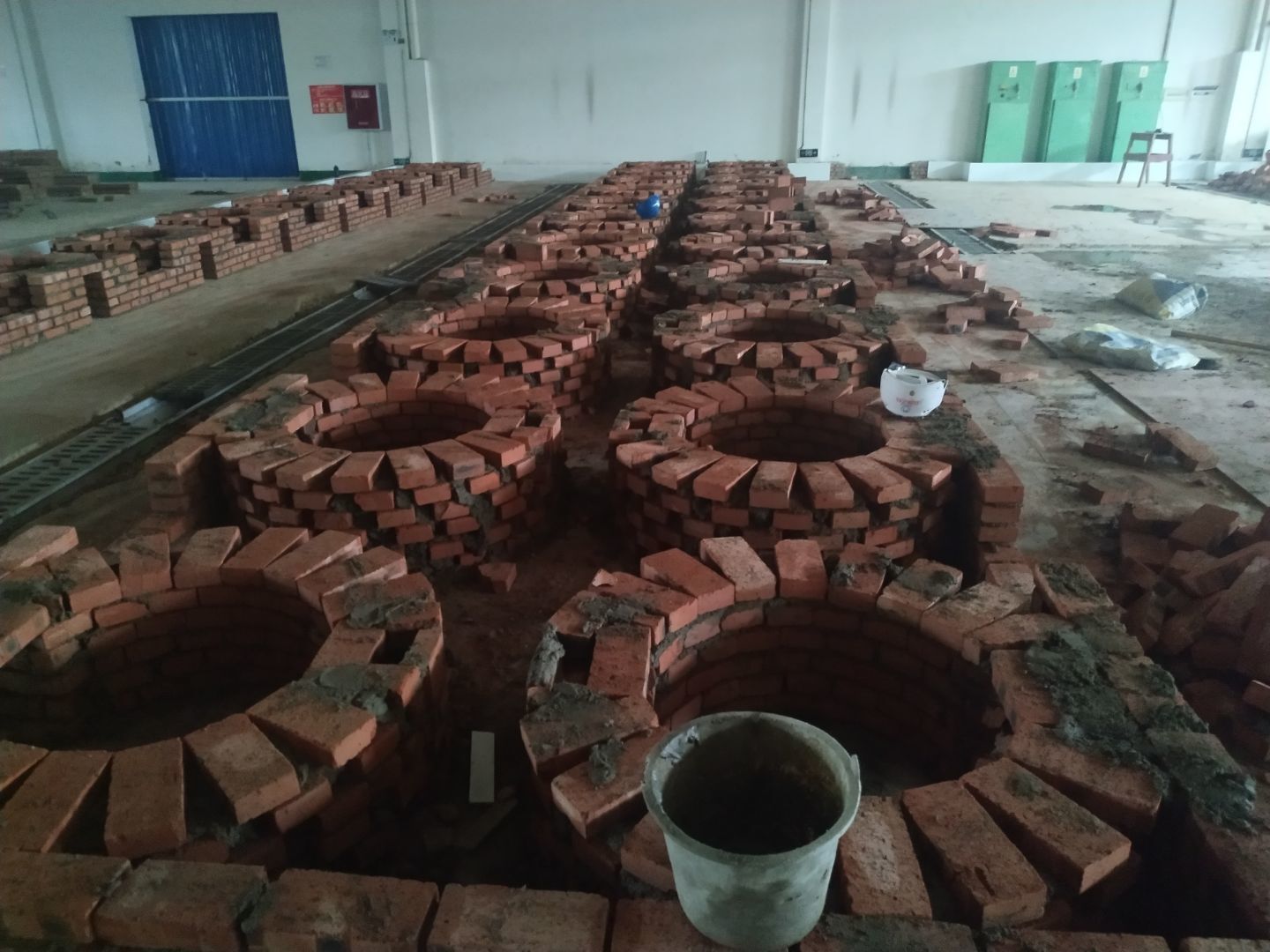

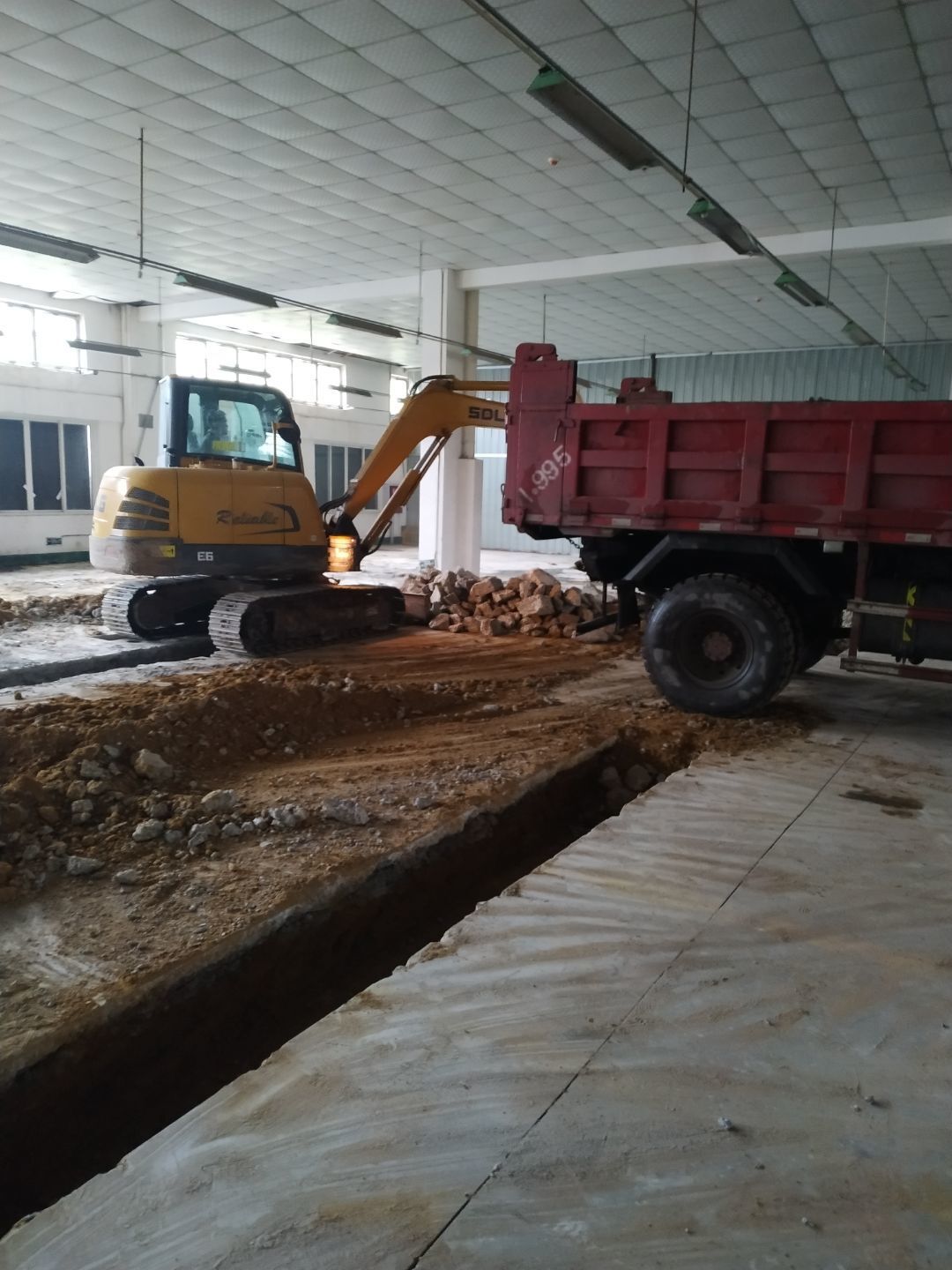

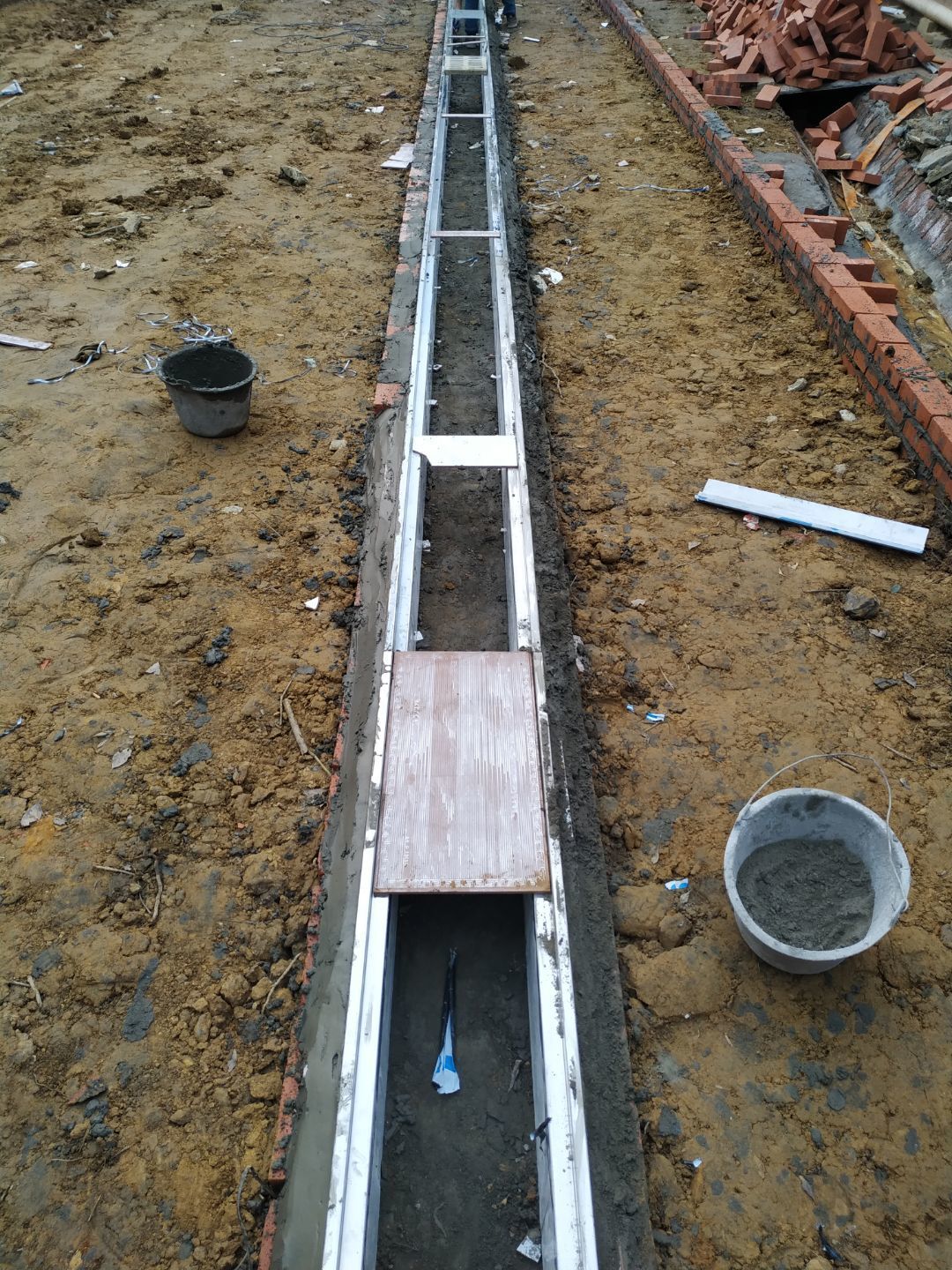

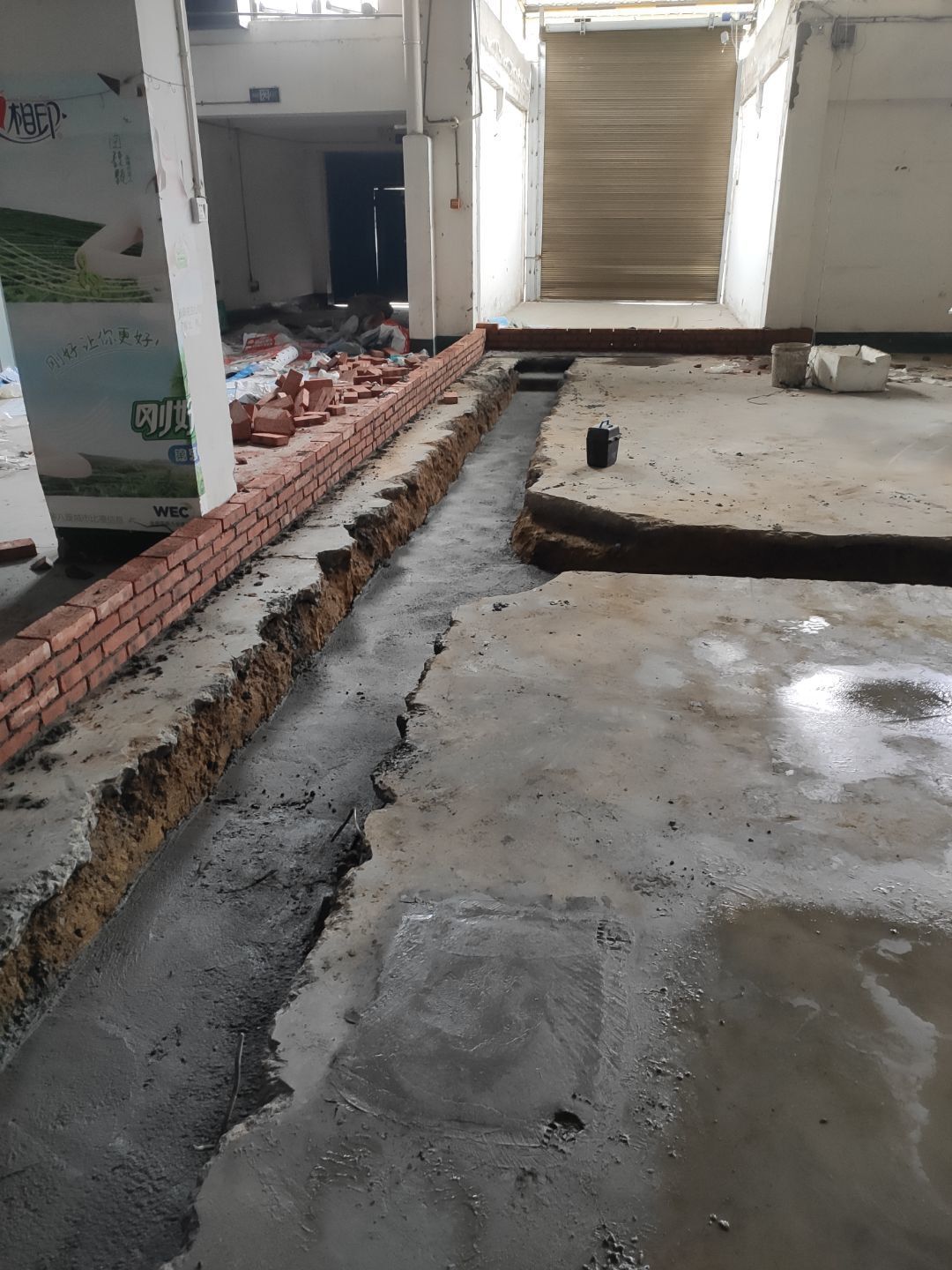

    1、灶台砌砖,新风管道安装完成70%;2、物流门安装和加固完成;3、炼油间排水沟折边件安装完成90%。

  • 2021-03-23 11:42:18

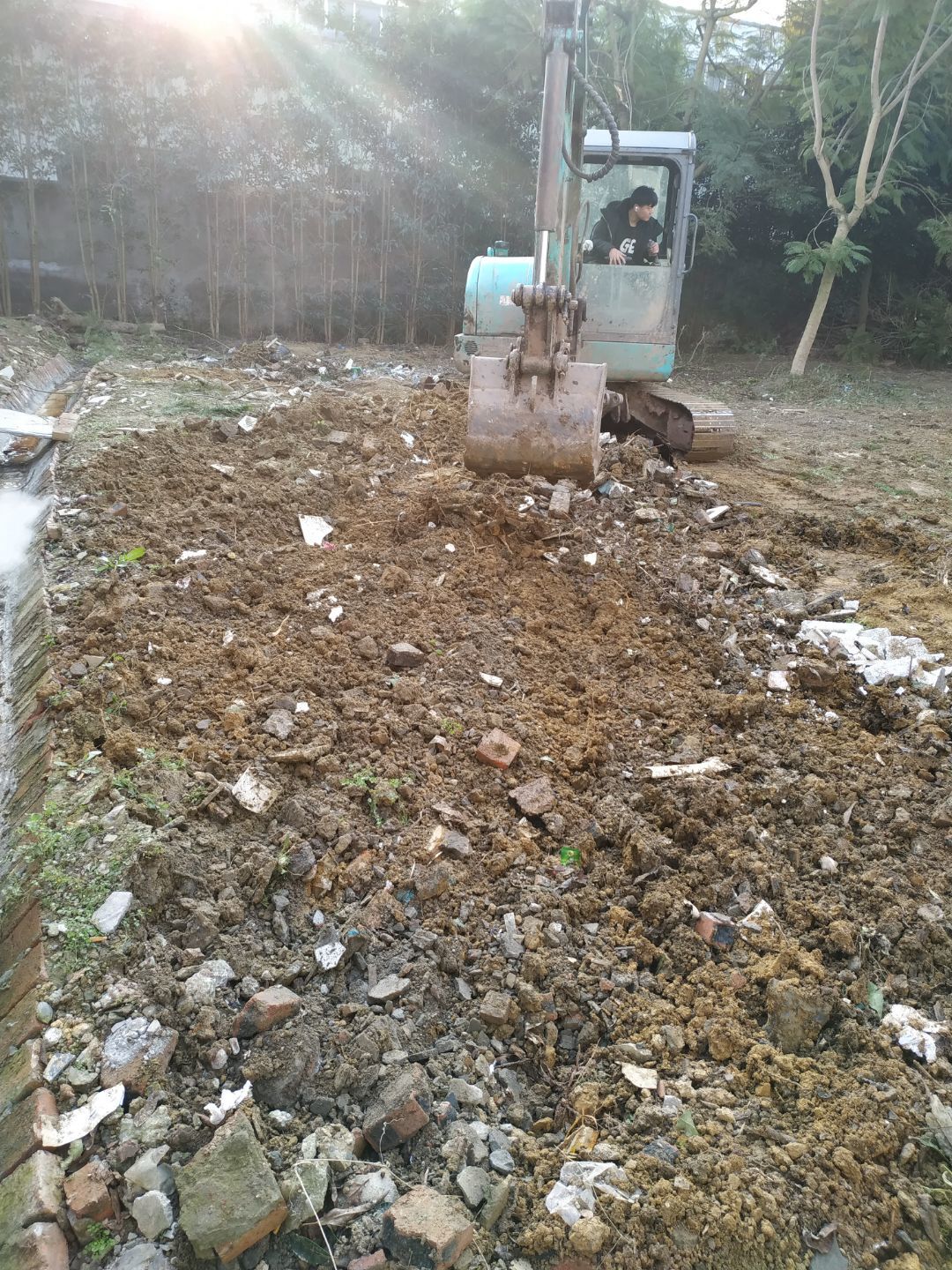

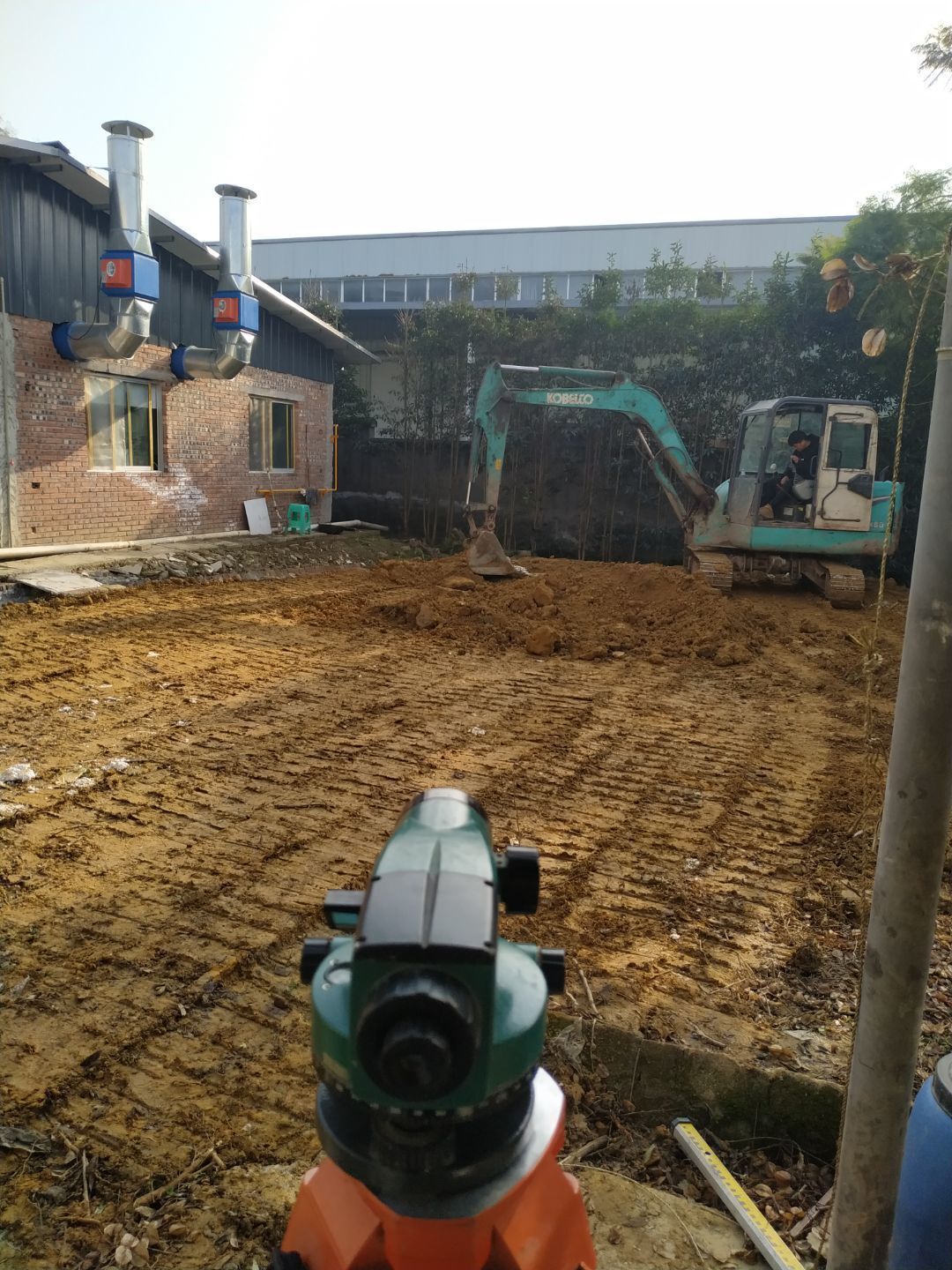

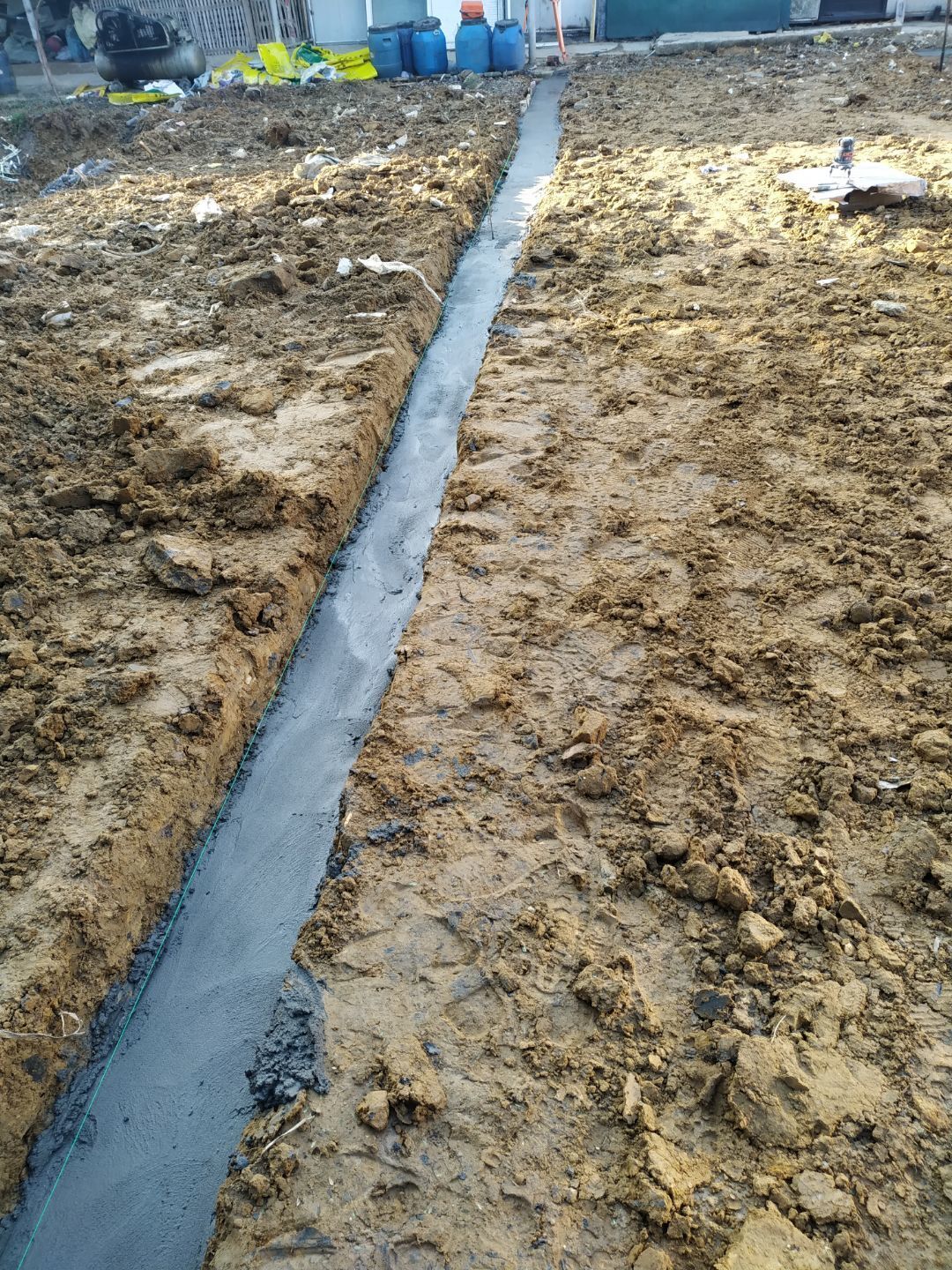

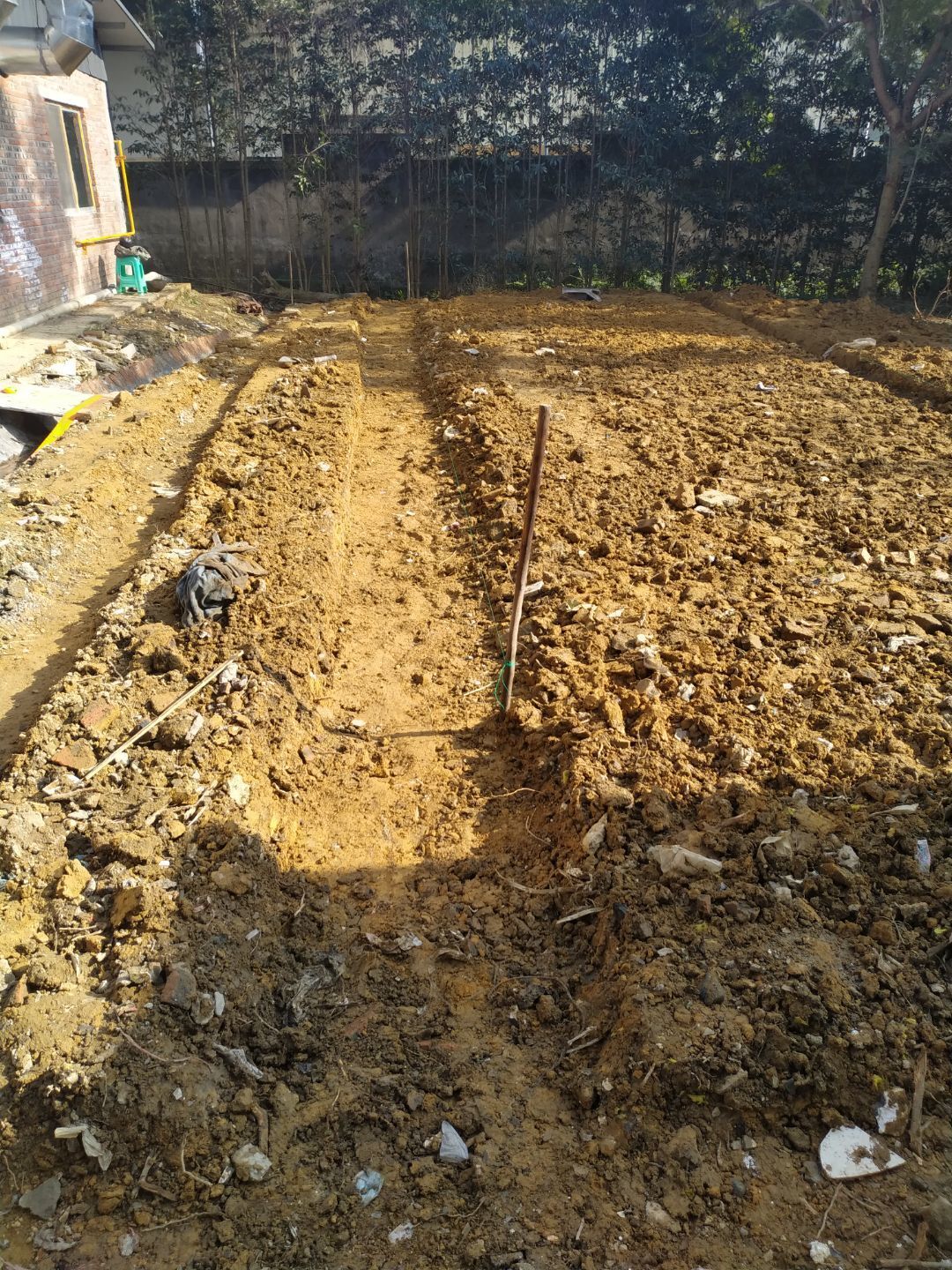

    隔油池放线挖掘完成,排水沟和排水管挖掘完成

  • 2021-03-20 13:23:07

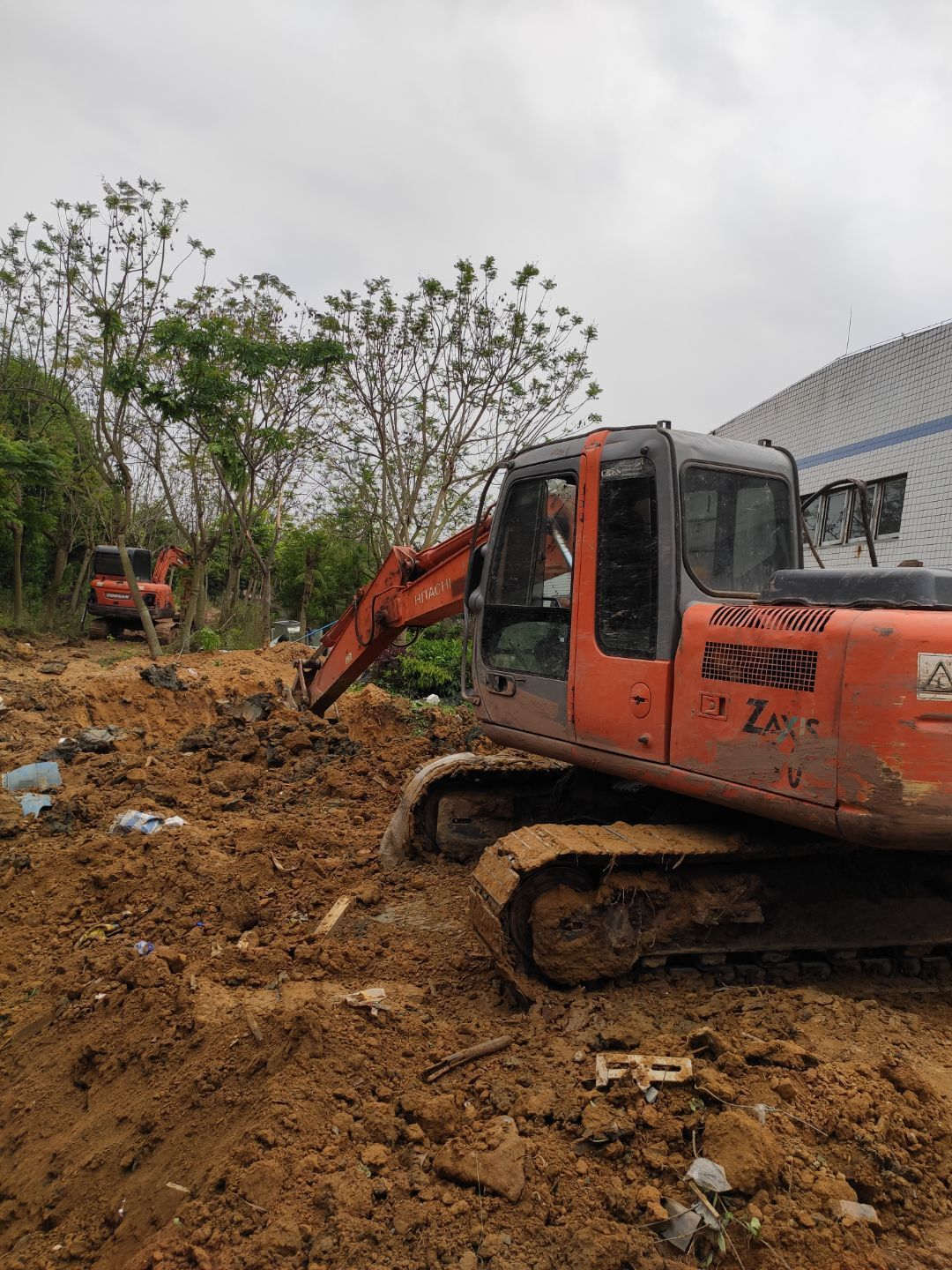

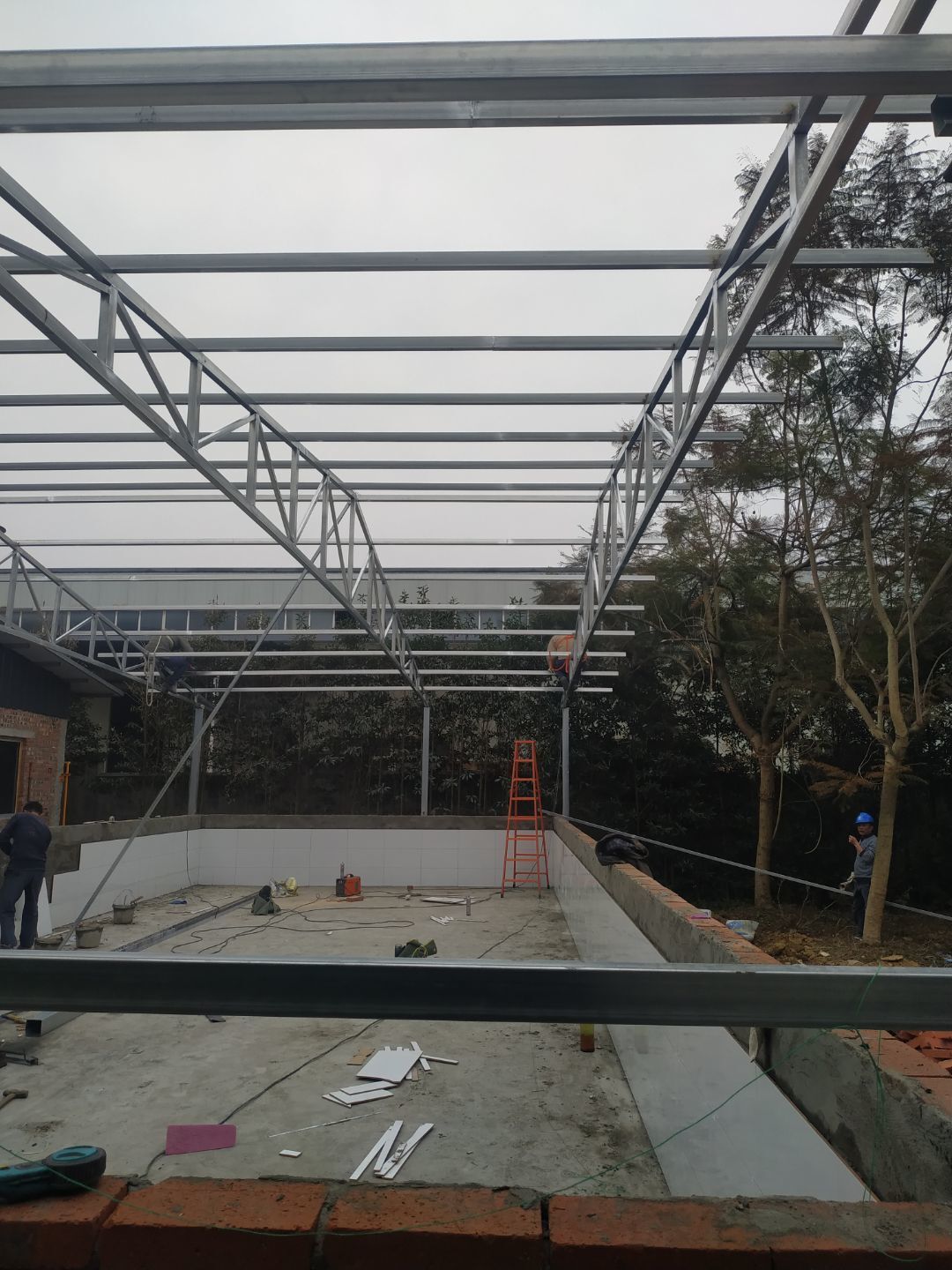

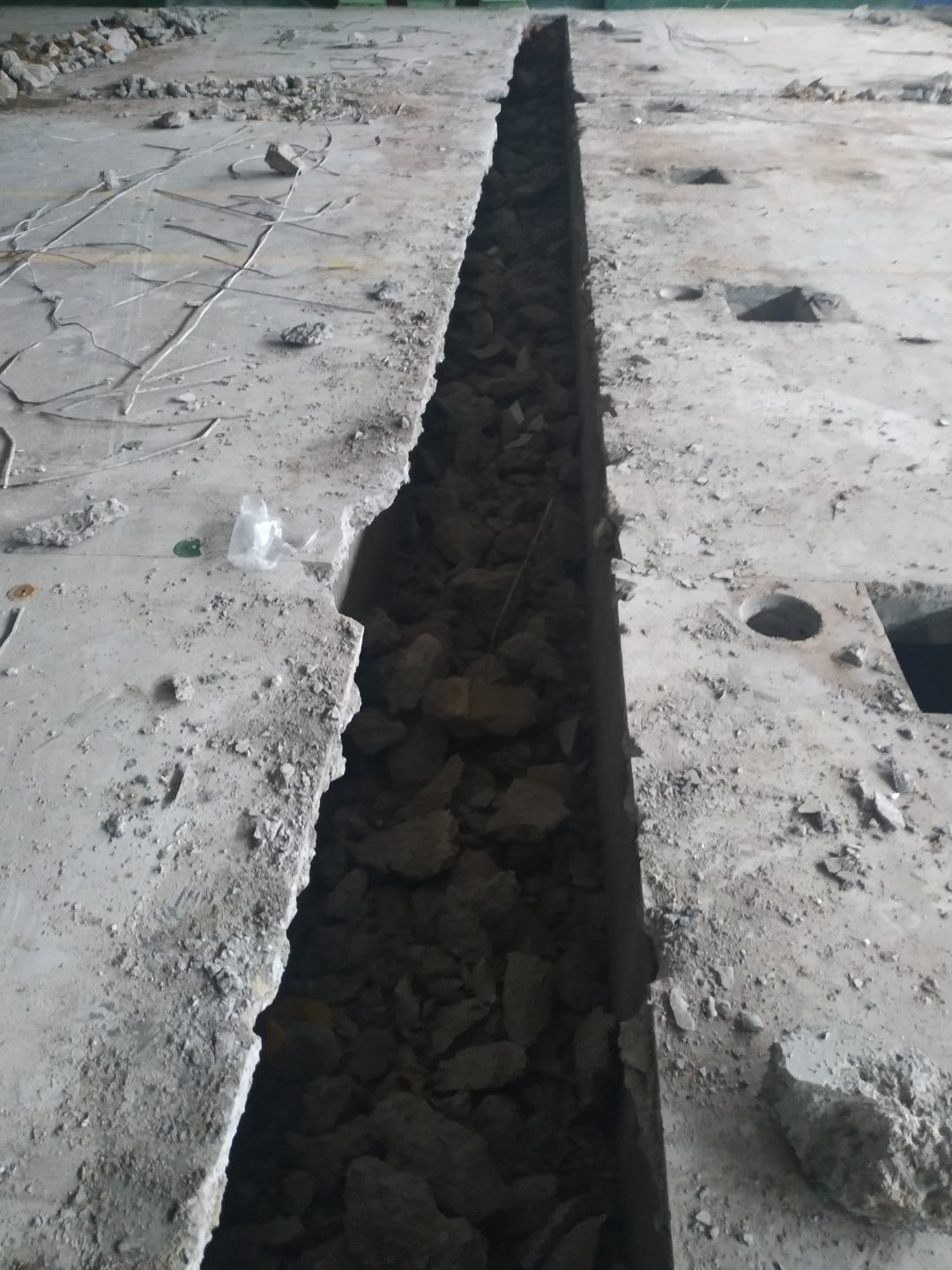

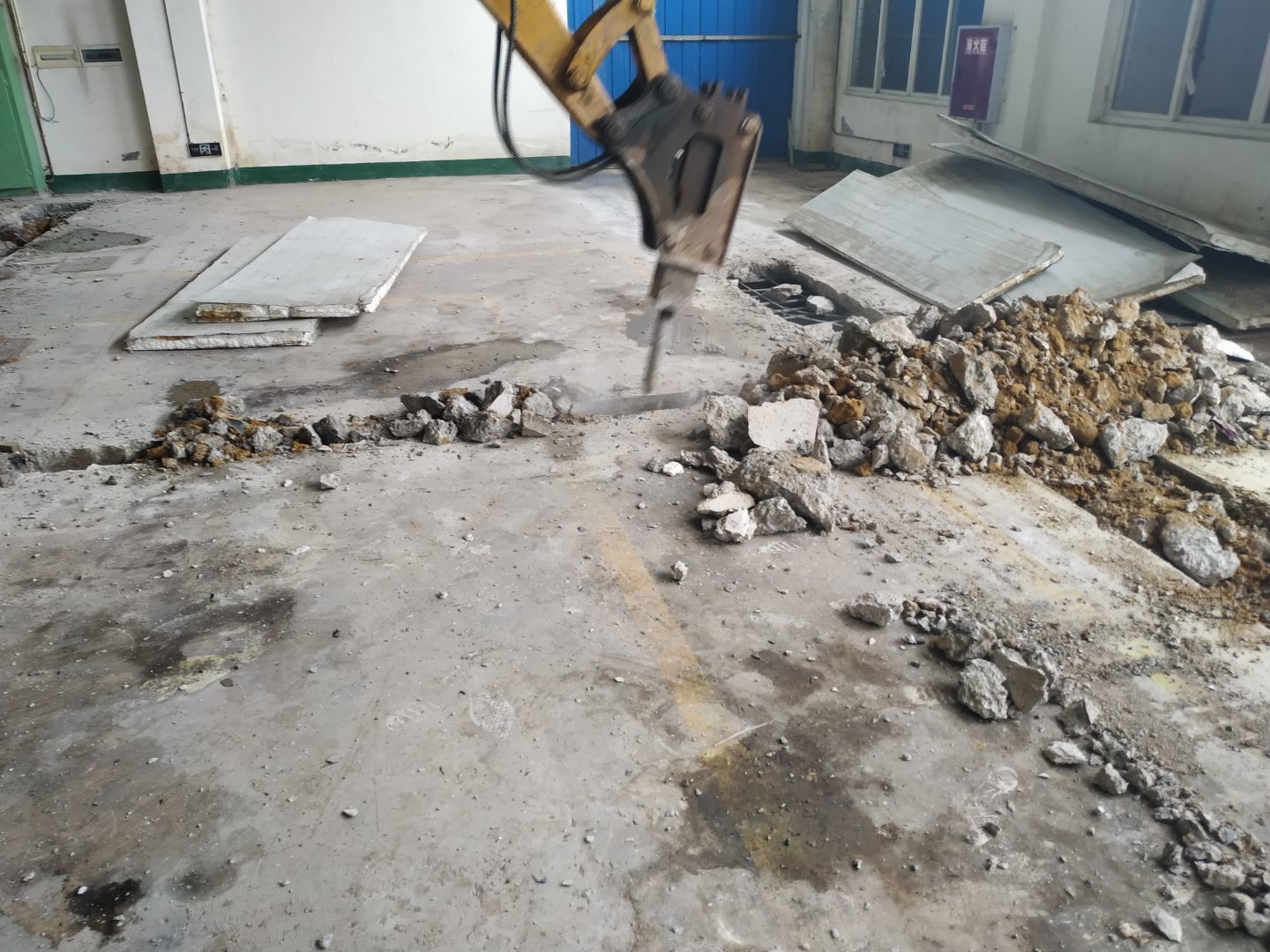

    1.室外彩钢棚拆除完成,2.炼油线排水沟、排水管破碎完成。

  • 2021-02-05 16:56:28

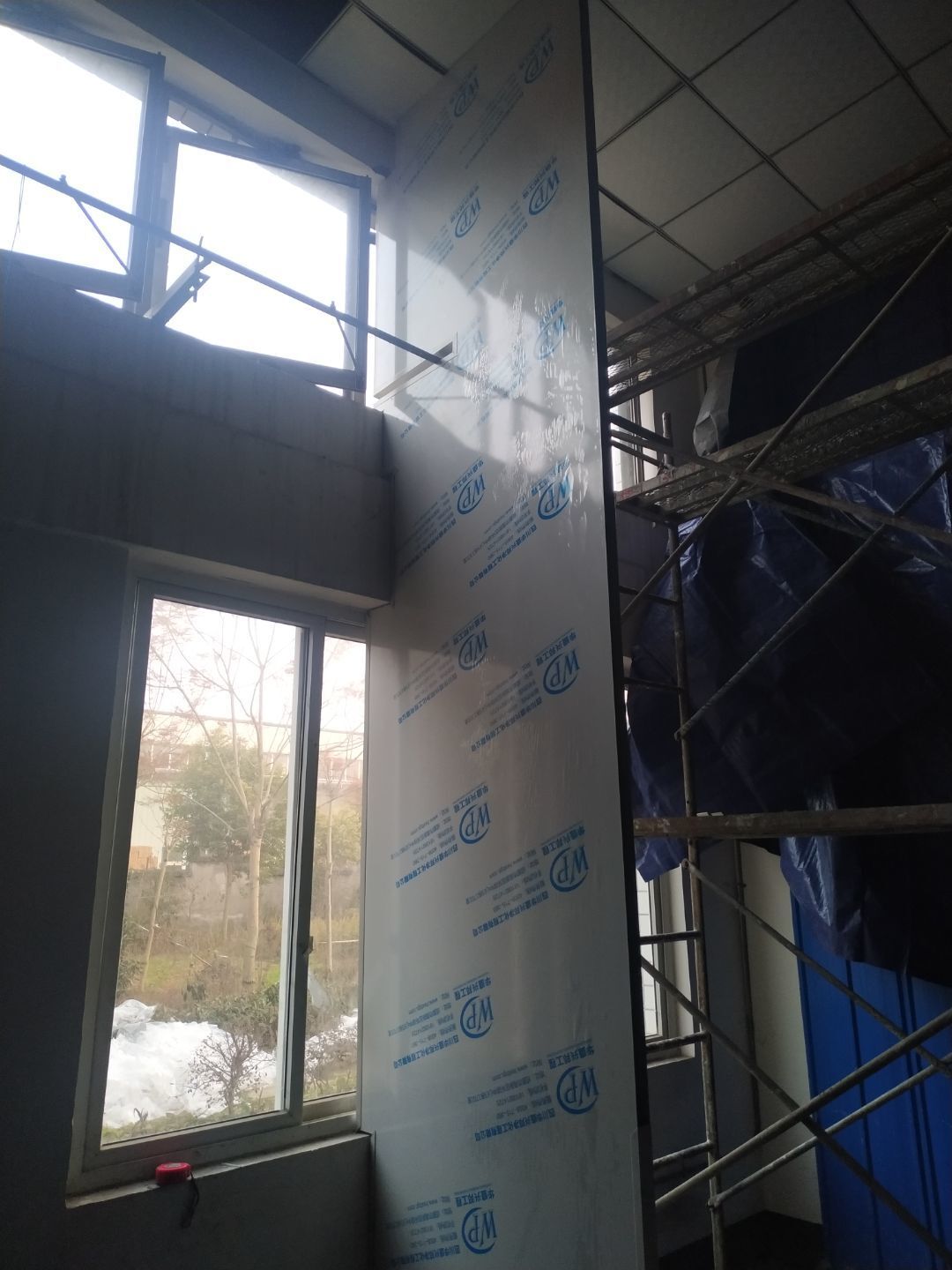

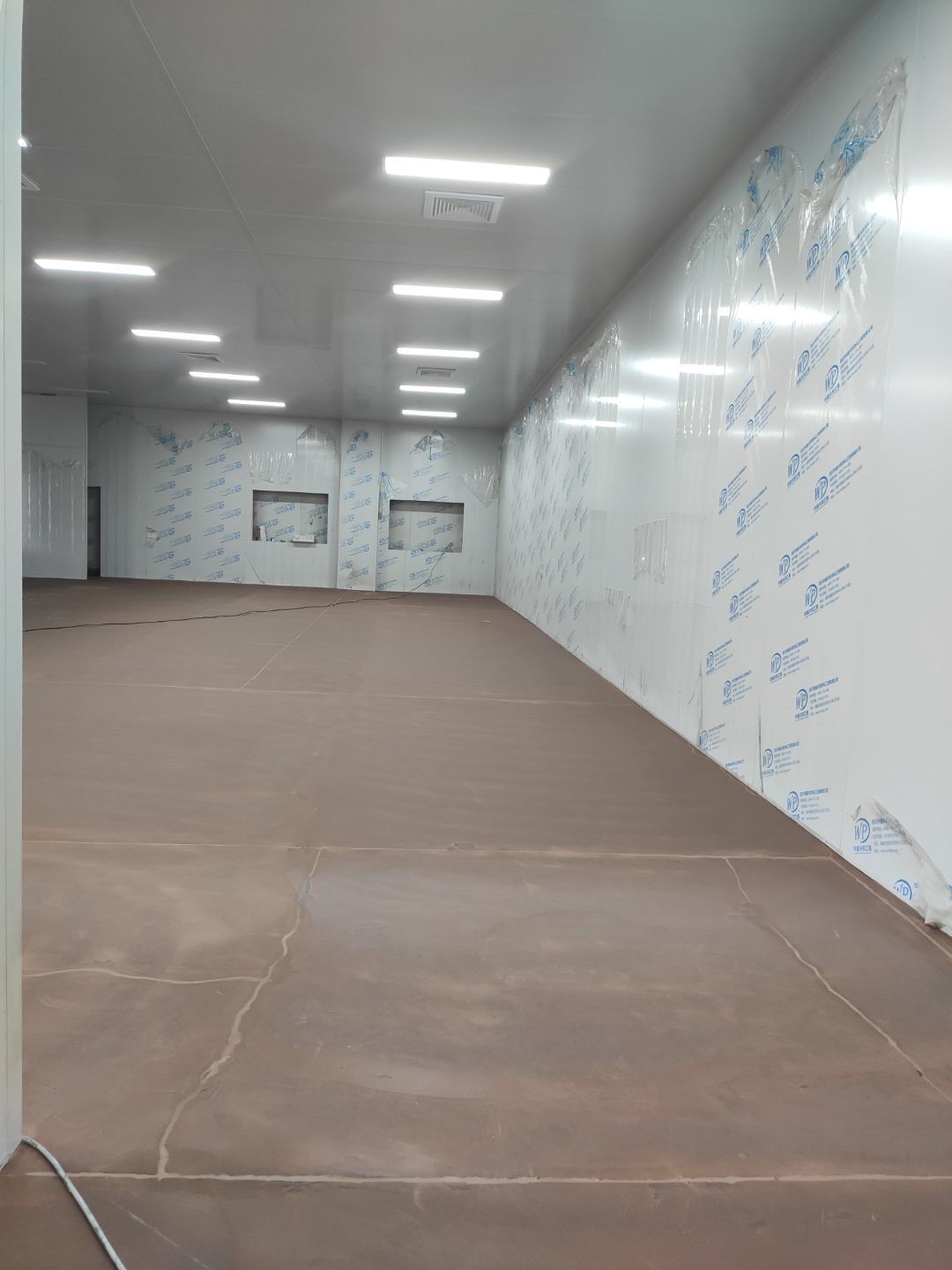

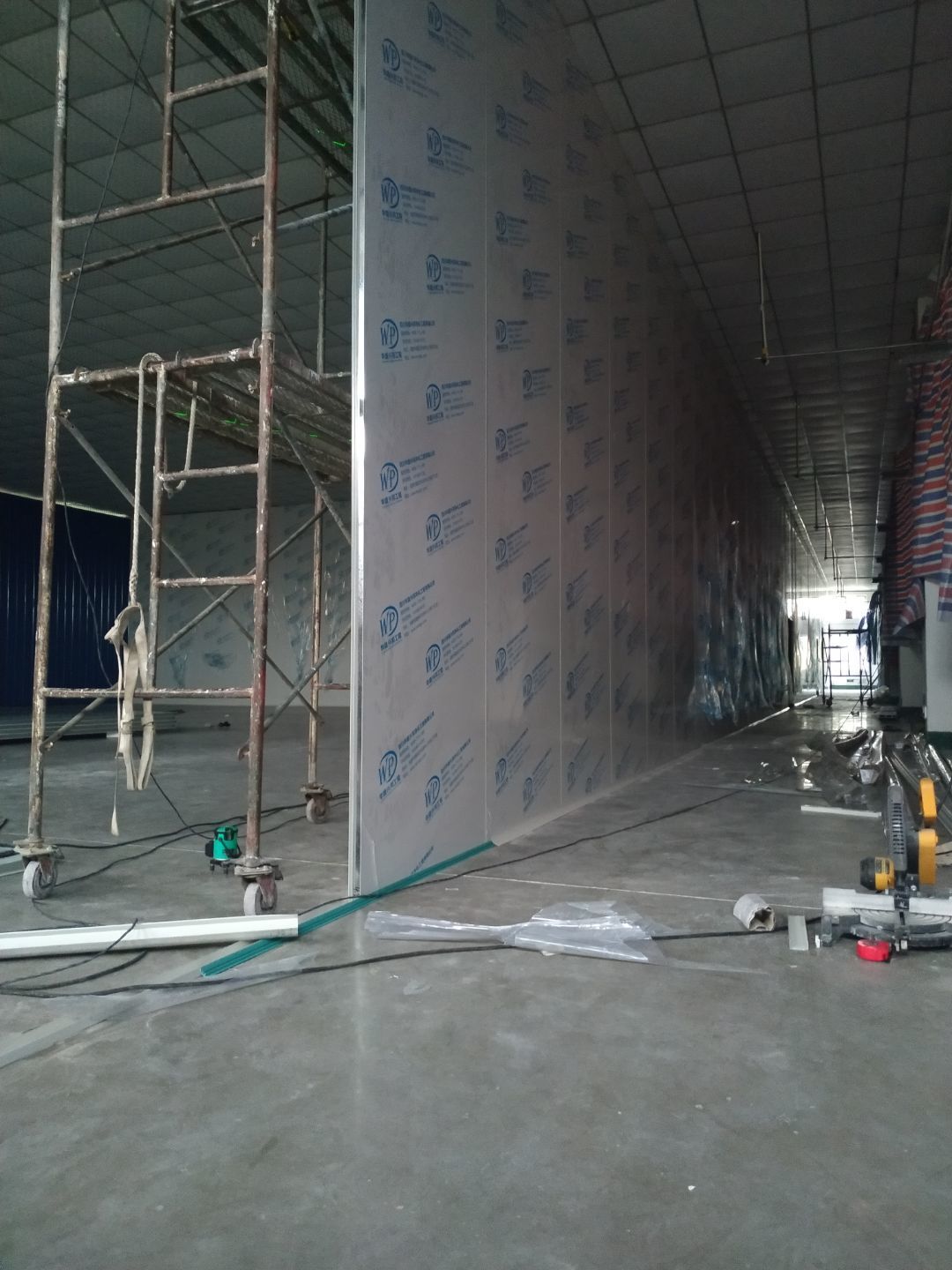

    周转框清洗间彩钢板吊顶安装完成,库房撕膜打胶完成,周转框清洗间彩钢瓦墙板安装完成。撕膜完成40%,圆弧安装完成50%。

  • 2021-02-01 09:48:33

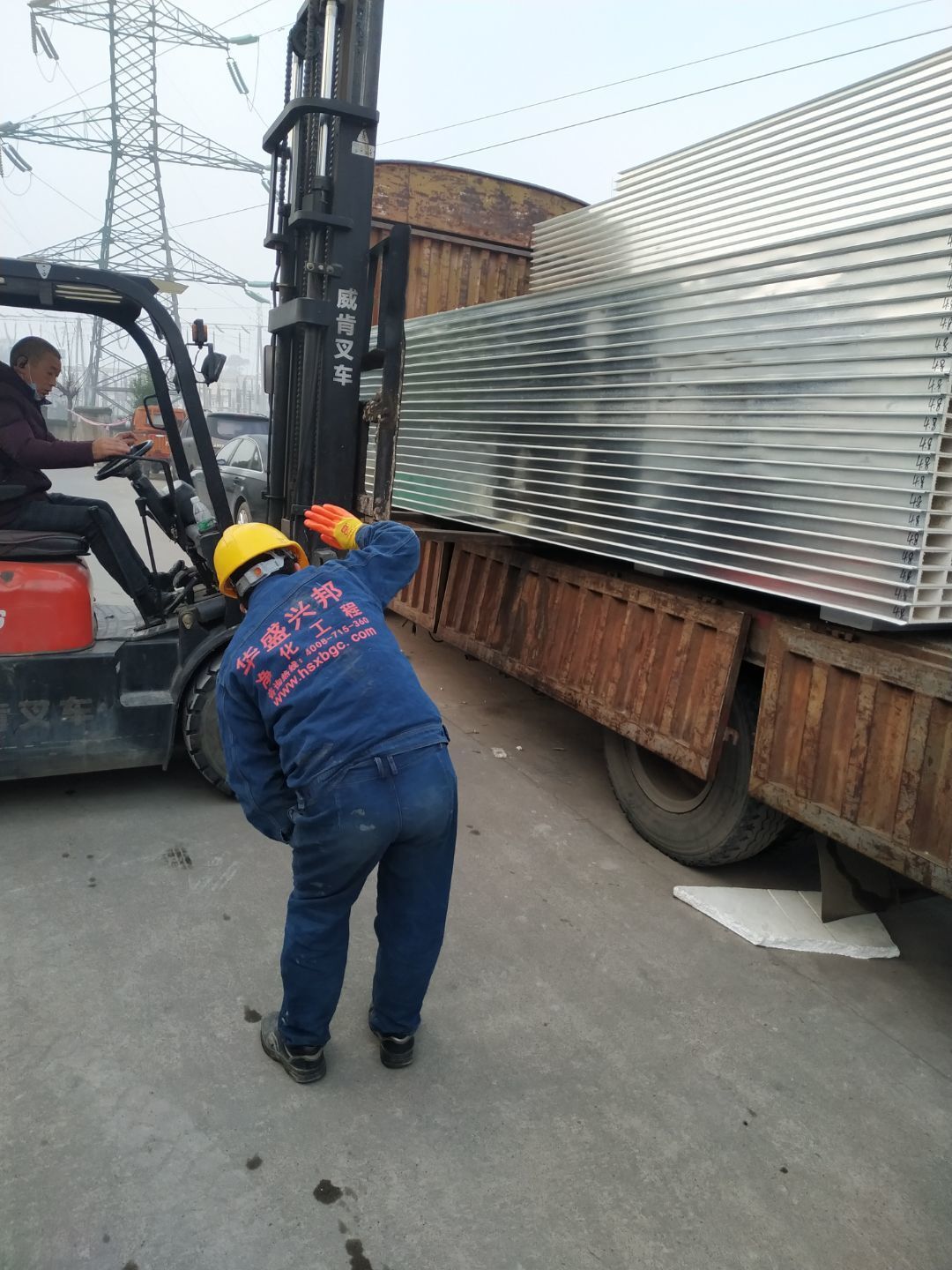

    库房墙板安装完成55%;周转框清洗间墙面贴砖完成,彩钢棚排架和檩条安装完成。彩钢板到场卸货搬运至车间内部,地槽安装完成75%,墙板安装完成1%。

  • 2021-02-01 09:48:05

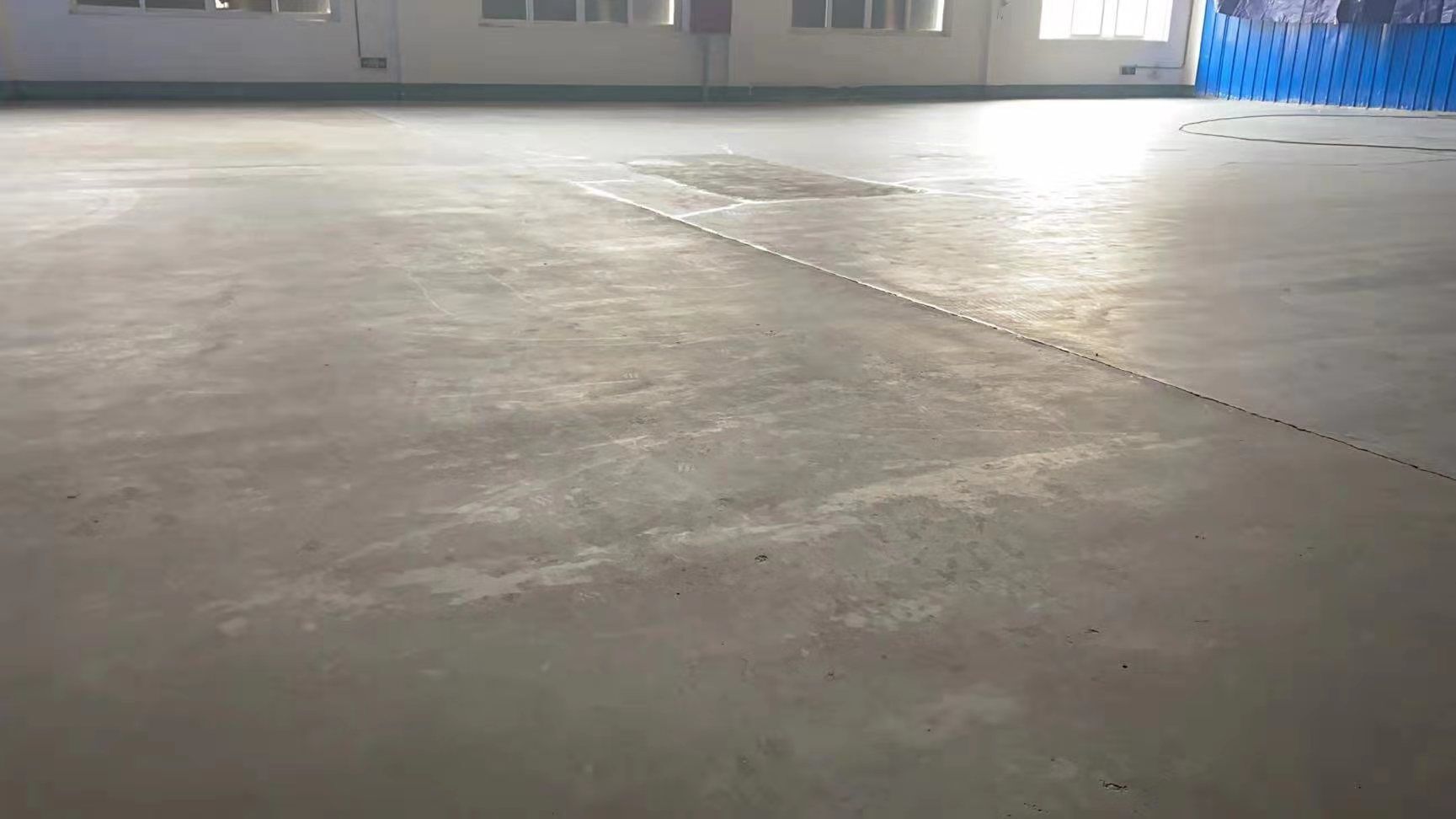

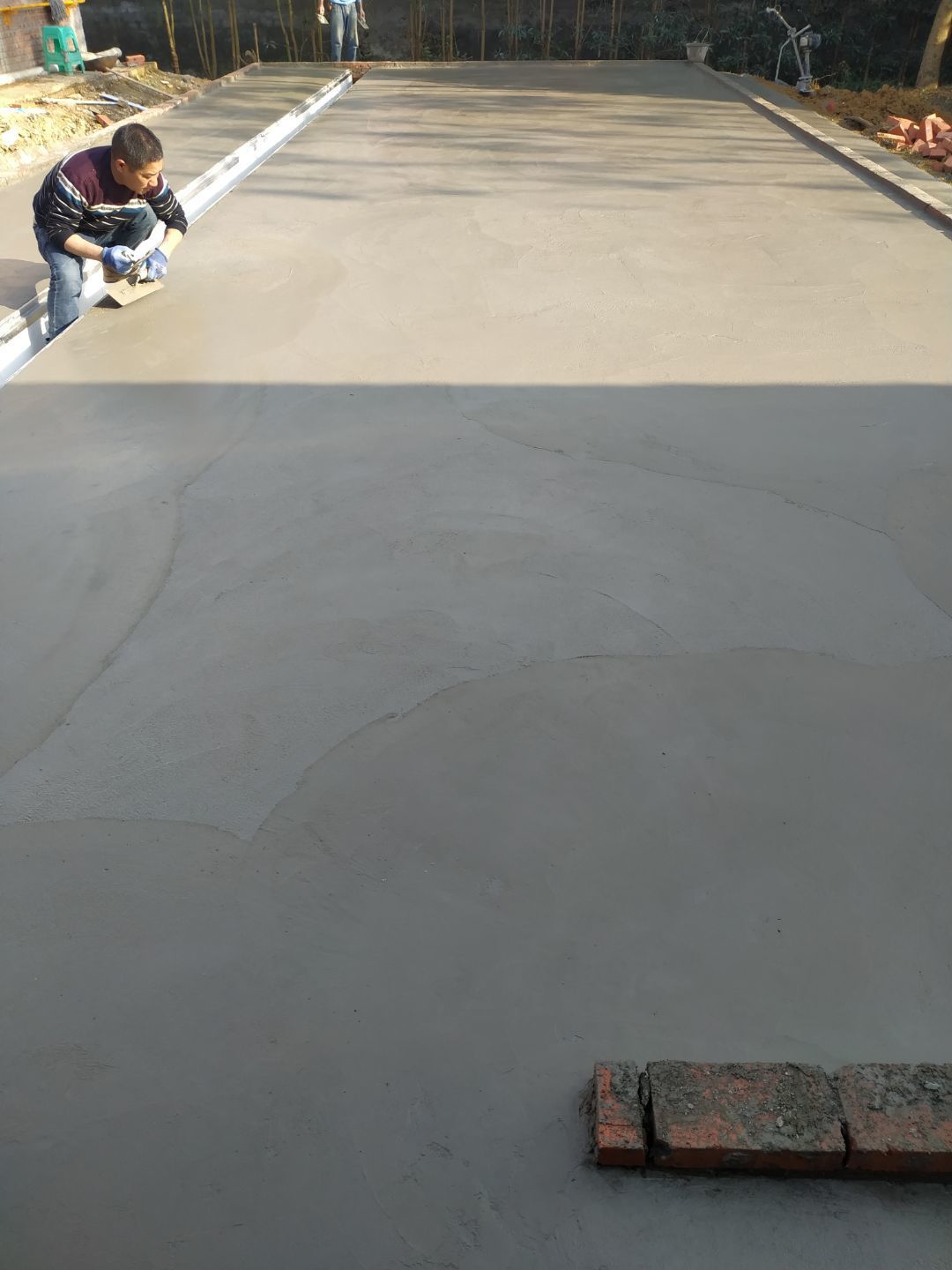

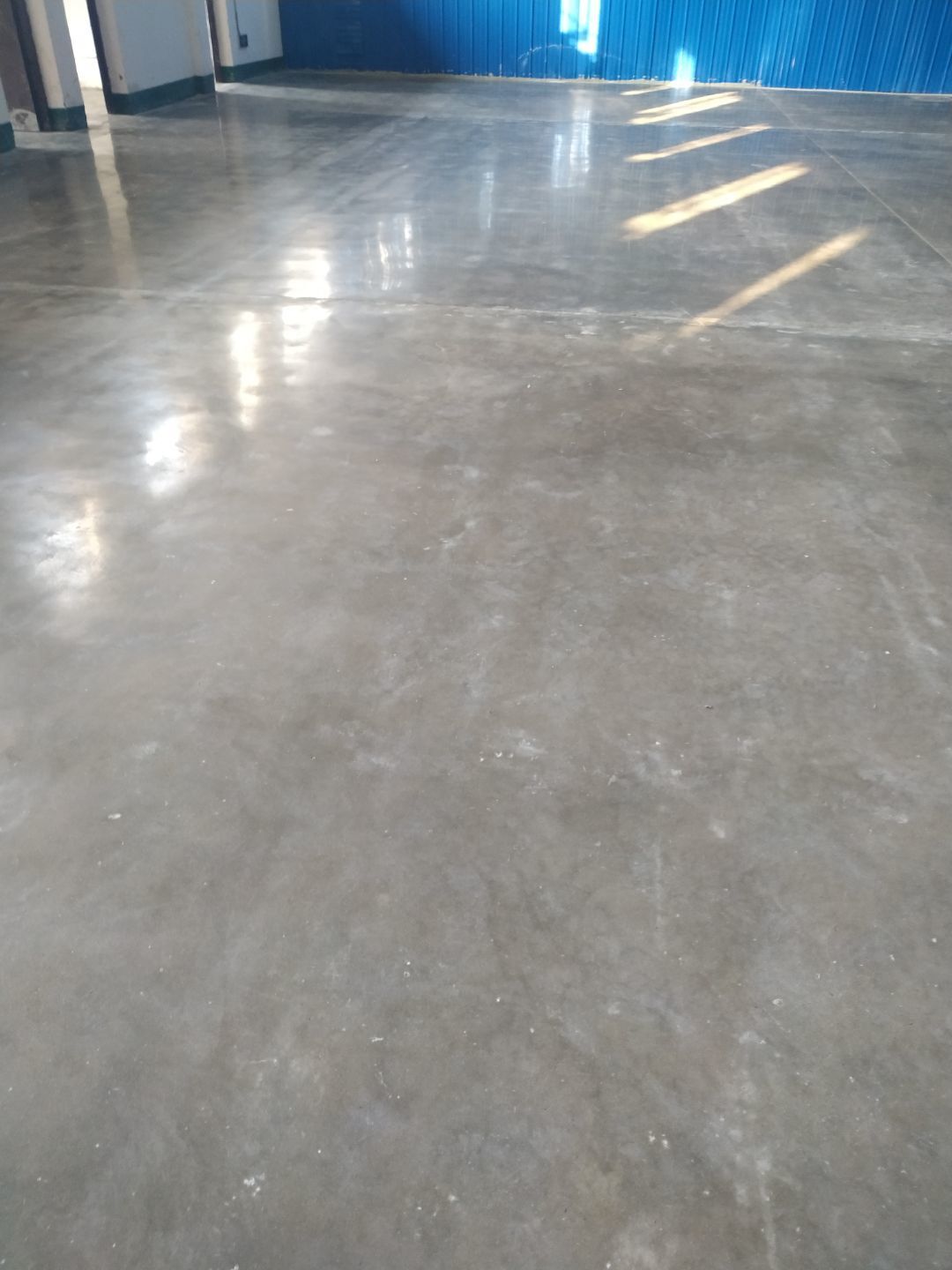

    库房固化地坪施工完成,周转框清洗新打地坪伸缩缝切割完成。

  • 2021-02-01 09:47:29

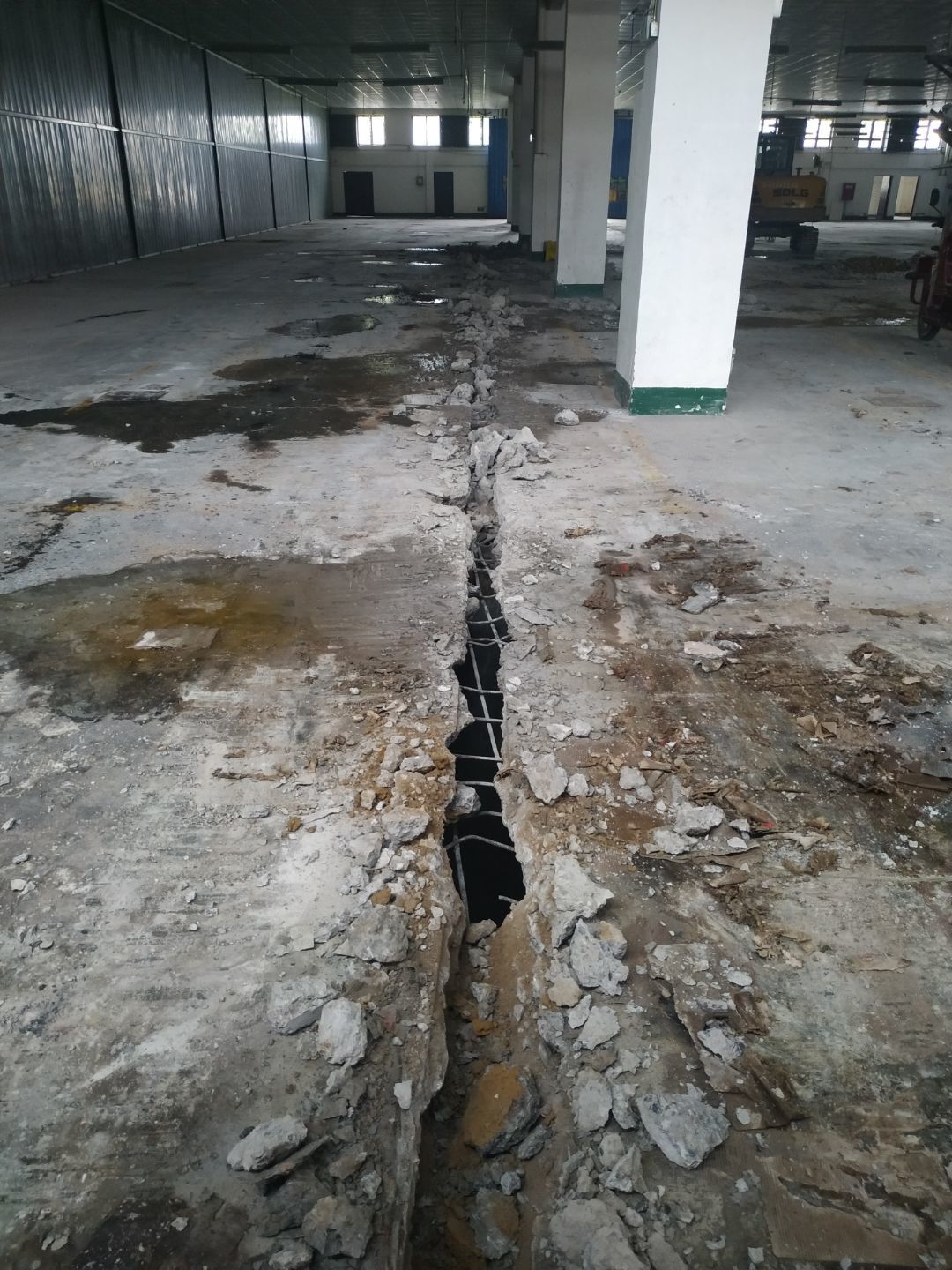

    周转框清洗间排水管贴砖完成,地面夯实完成20%,标砖和河沙转运完成;库房裂缝打破口完成,围挡完成。

  • 2021-01-14 09:47:04

    场地平整完成;通风口模板和钢筋捆扎完成。
