九尺腊肉项目厂房装修现场

九尺腊肉项目厂房装修现场

开工日期:2021-02-21

华盛兴邦承接九尺腊肉项目厂房设计、厂房装修工程项目,目前车间装修施工开始。该厂房主要生产腊肉制品,车间设计装修面积1500平方米。

建厂找华盛兴邦,电话:181-0821-4725 189-8085-3815

浏览
查看更多

工程进度

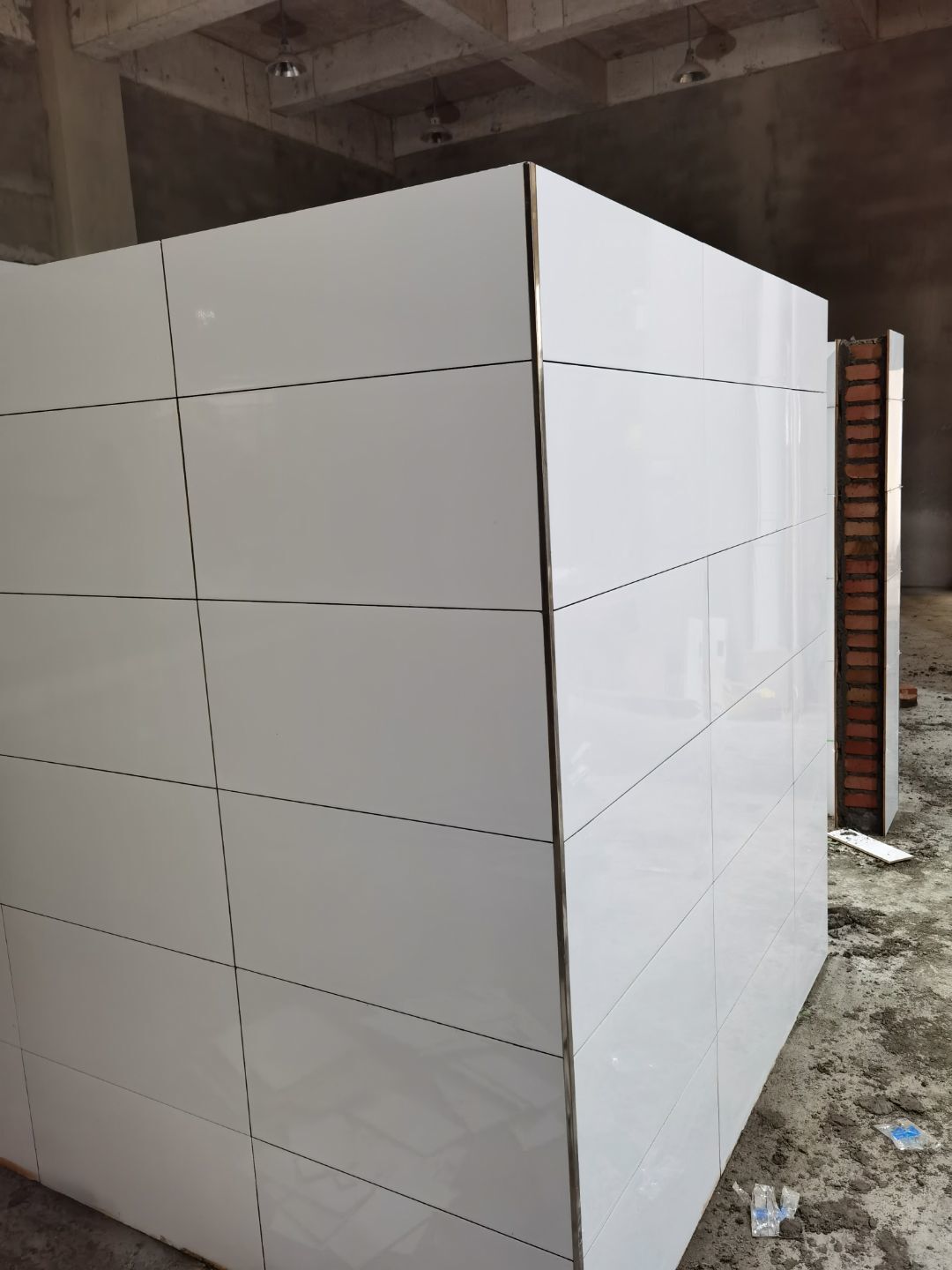

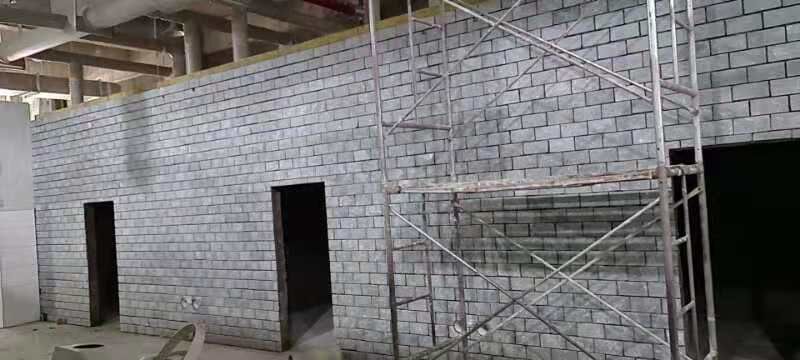

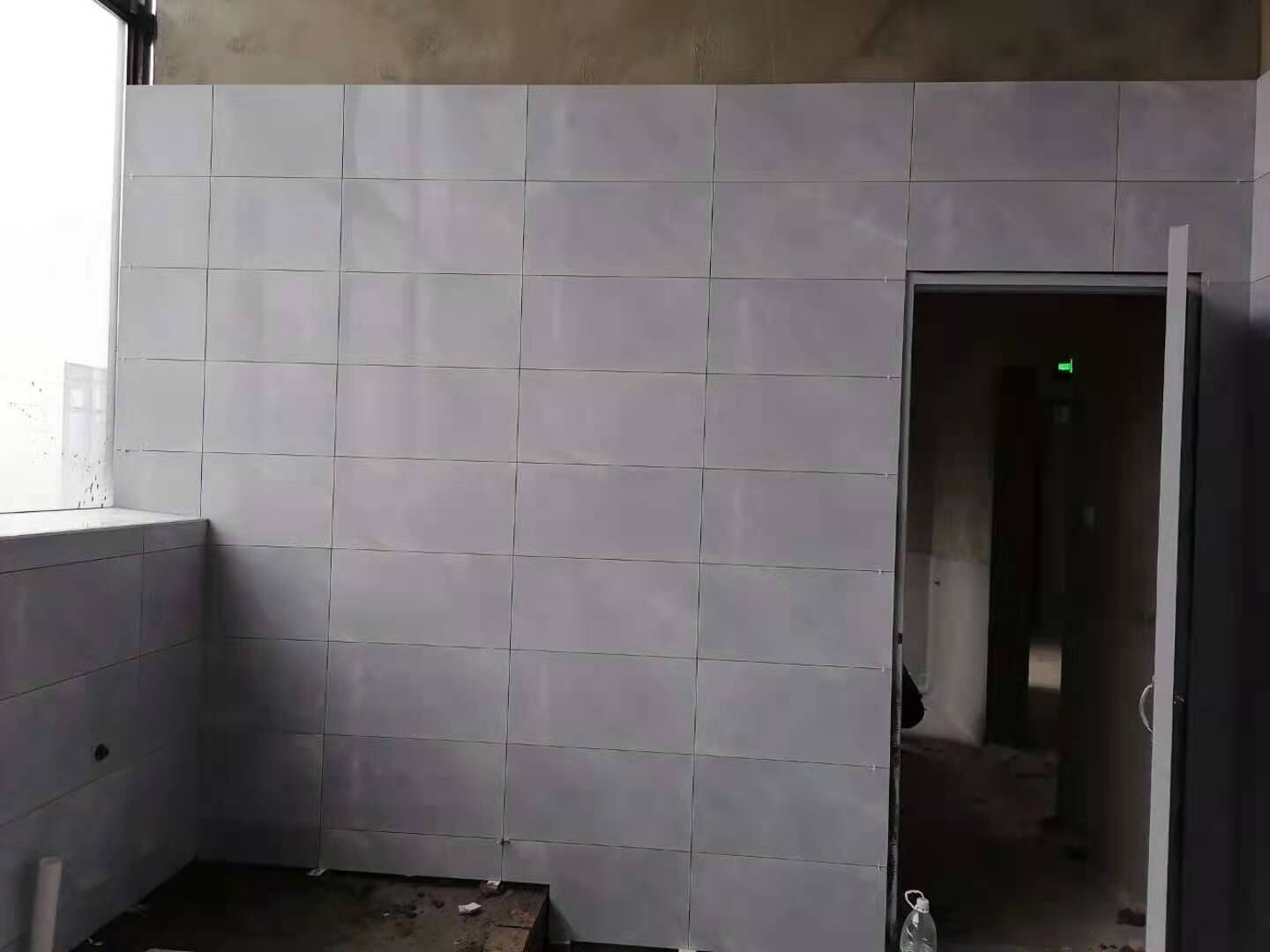

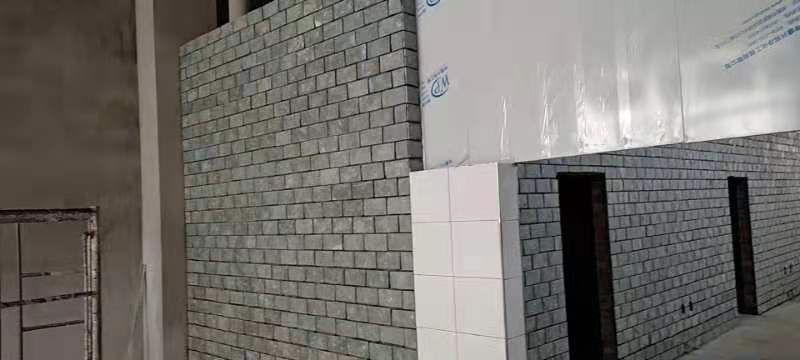

  • 2021-04-30 13:32:02

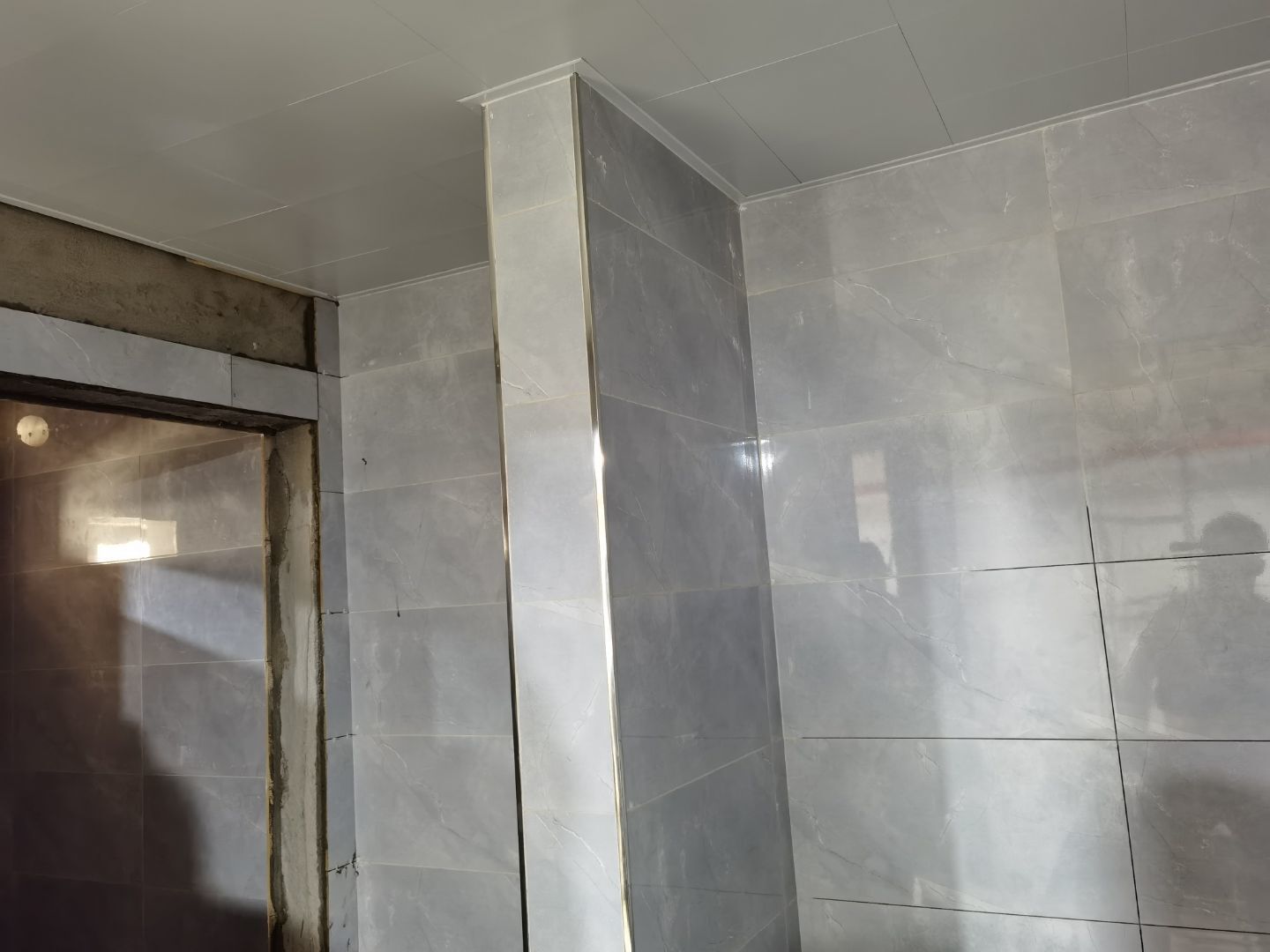

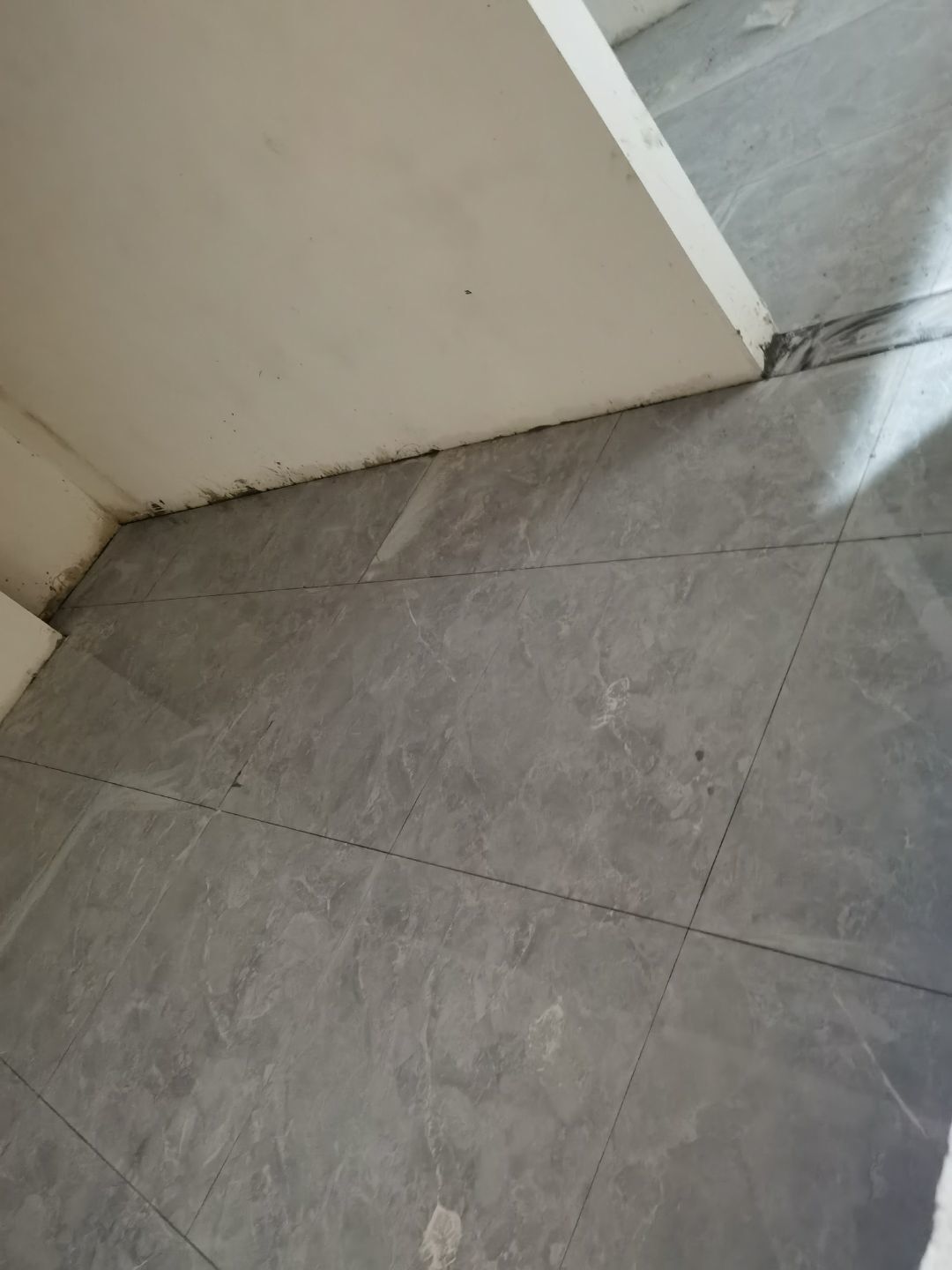

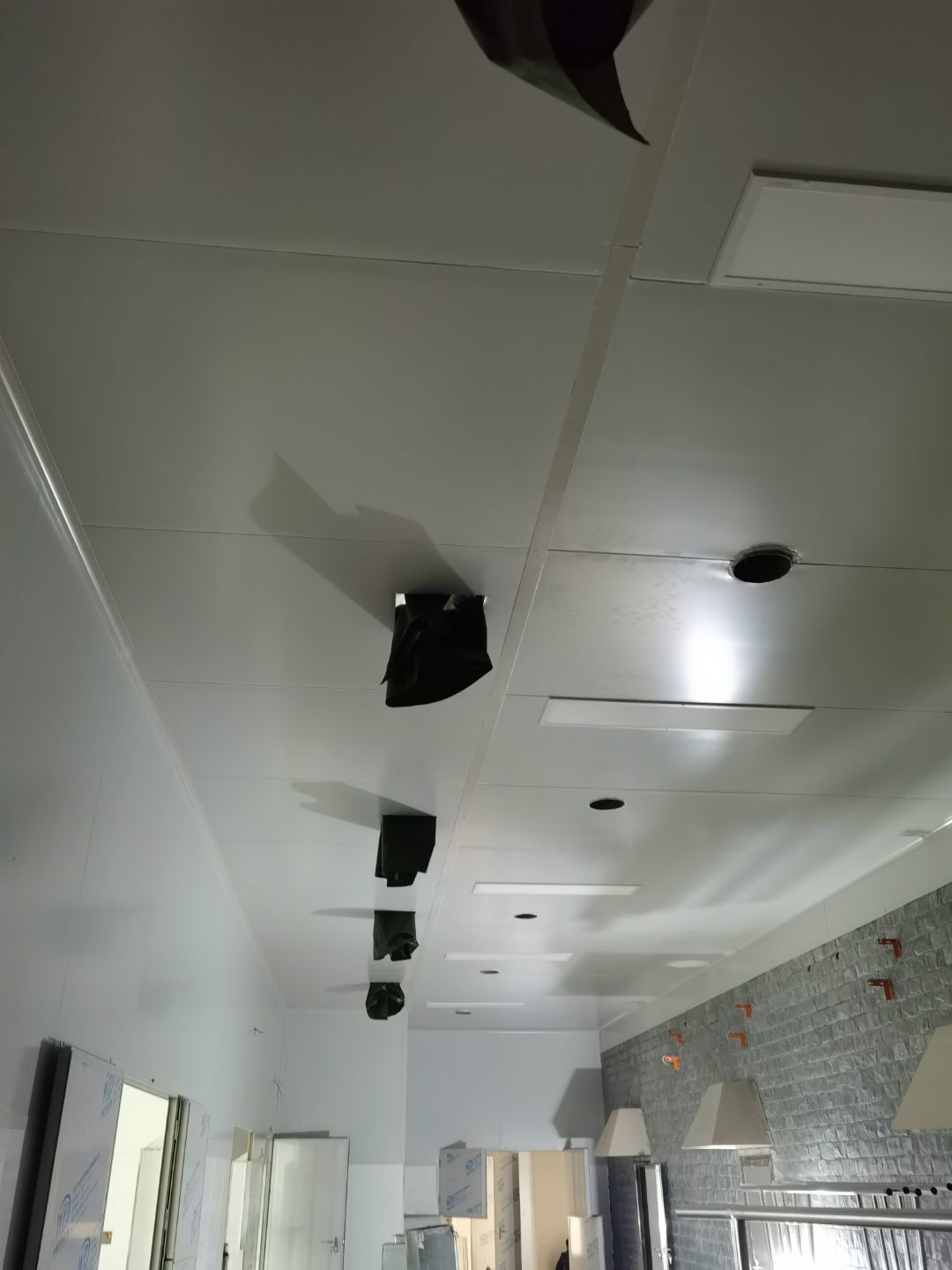

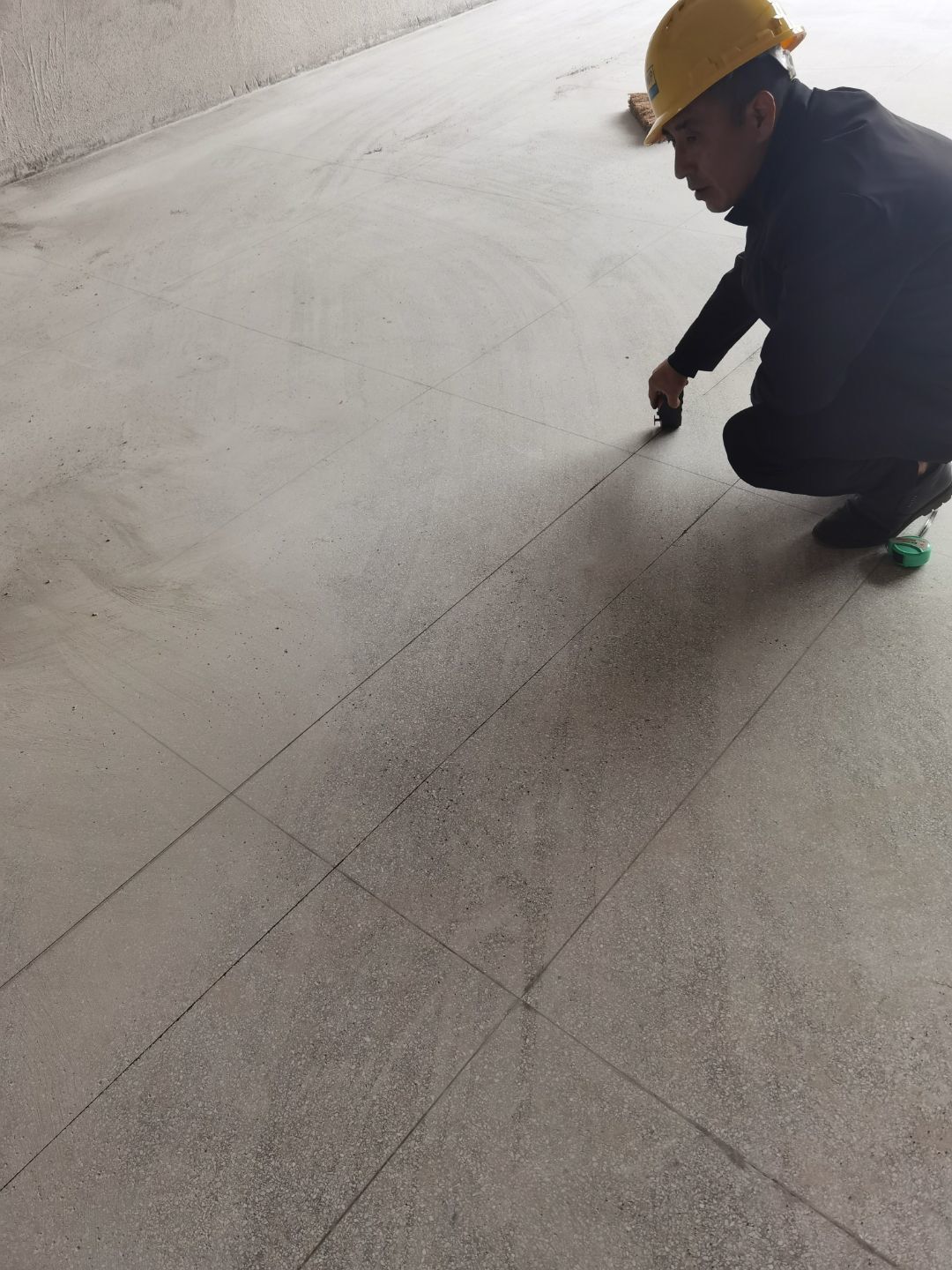

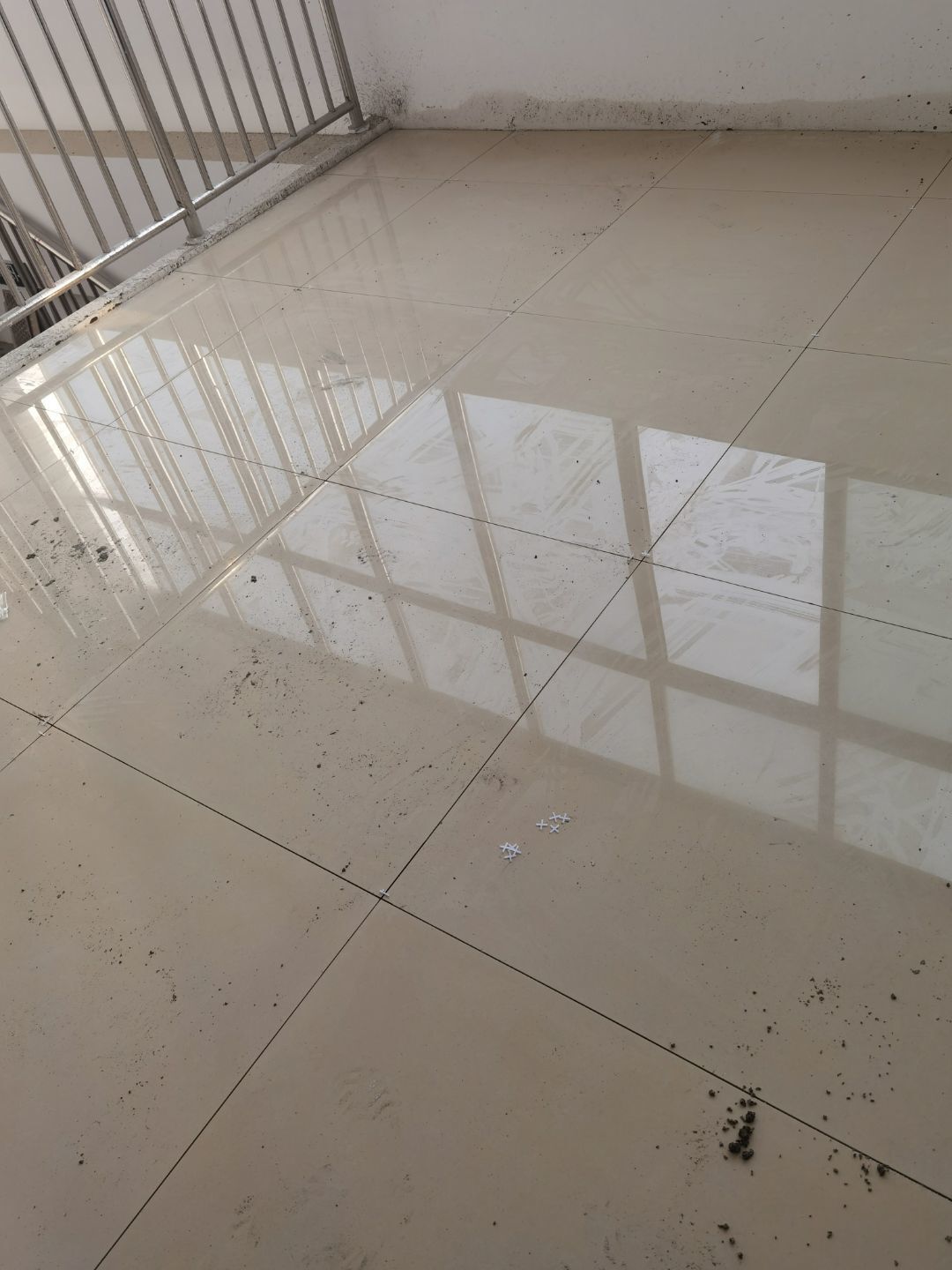

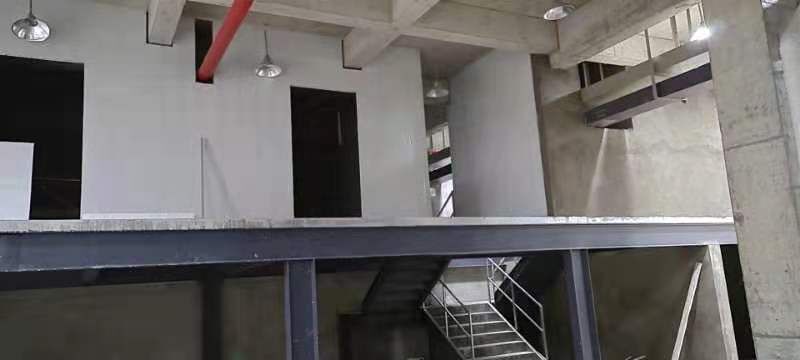

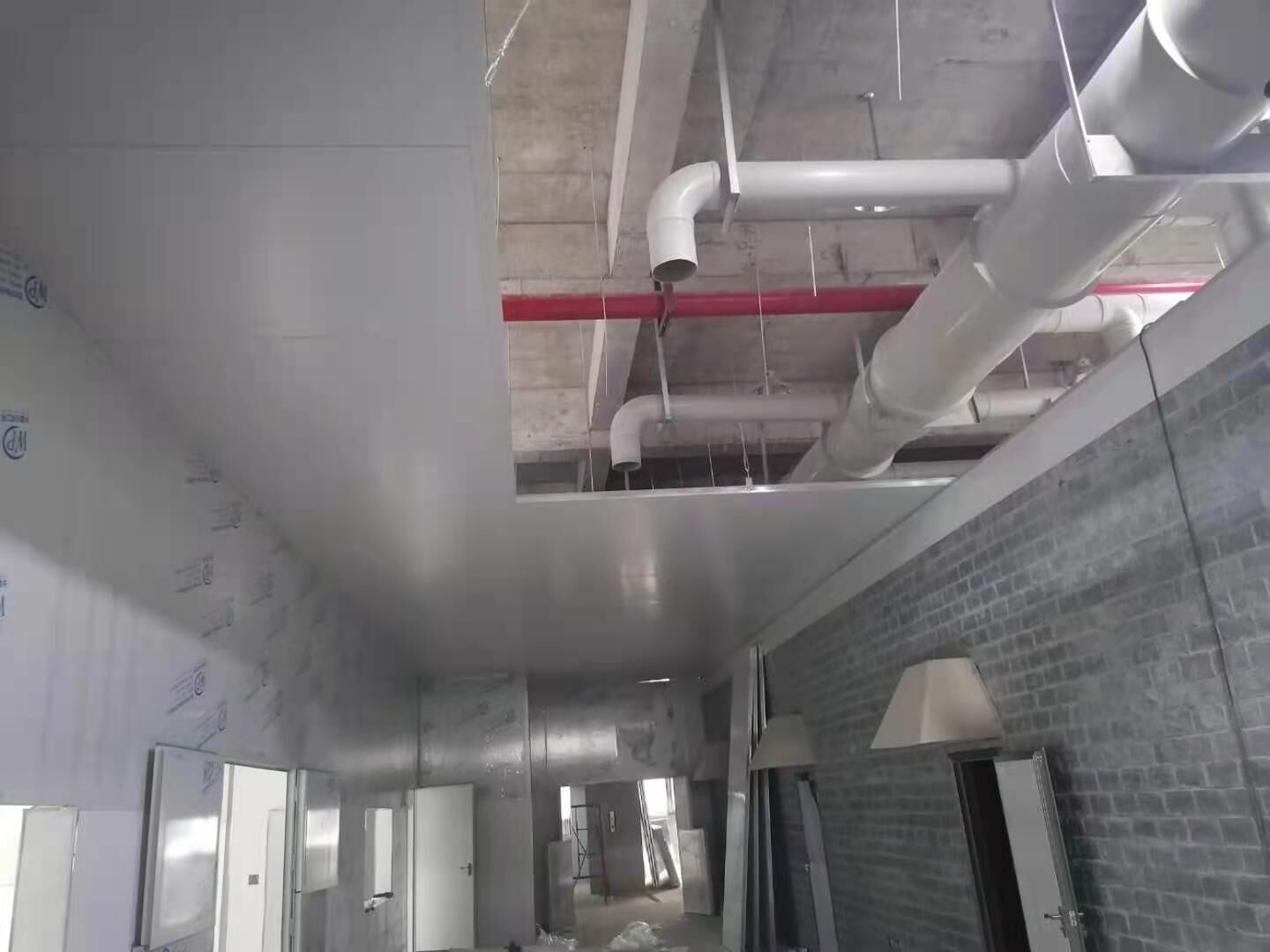

    1一楼办公室 卧室贴砖2一楼厕所贴砖3二楼楼板打洞 4楼梯贴砖 5二三楼电气敷设

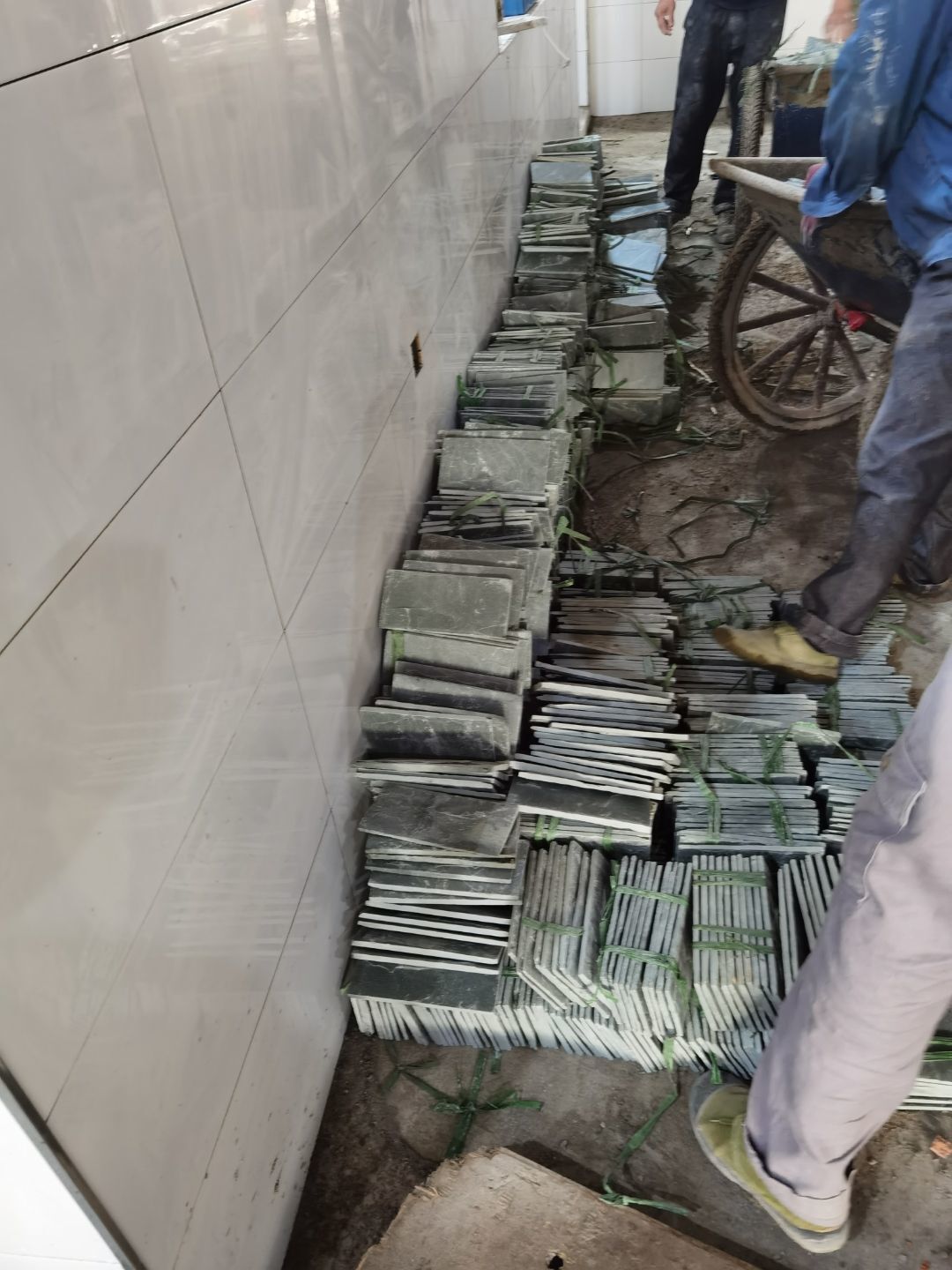

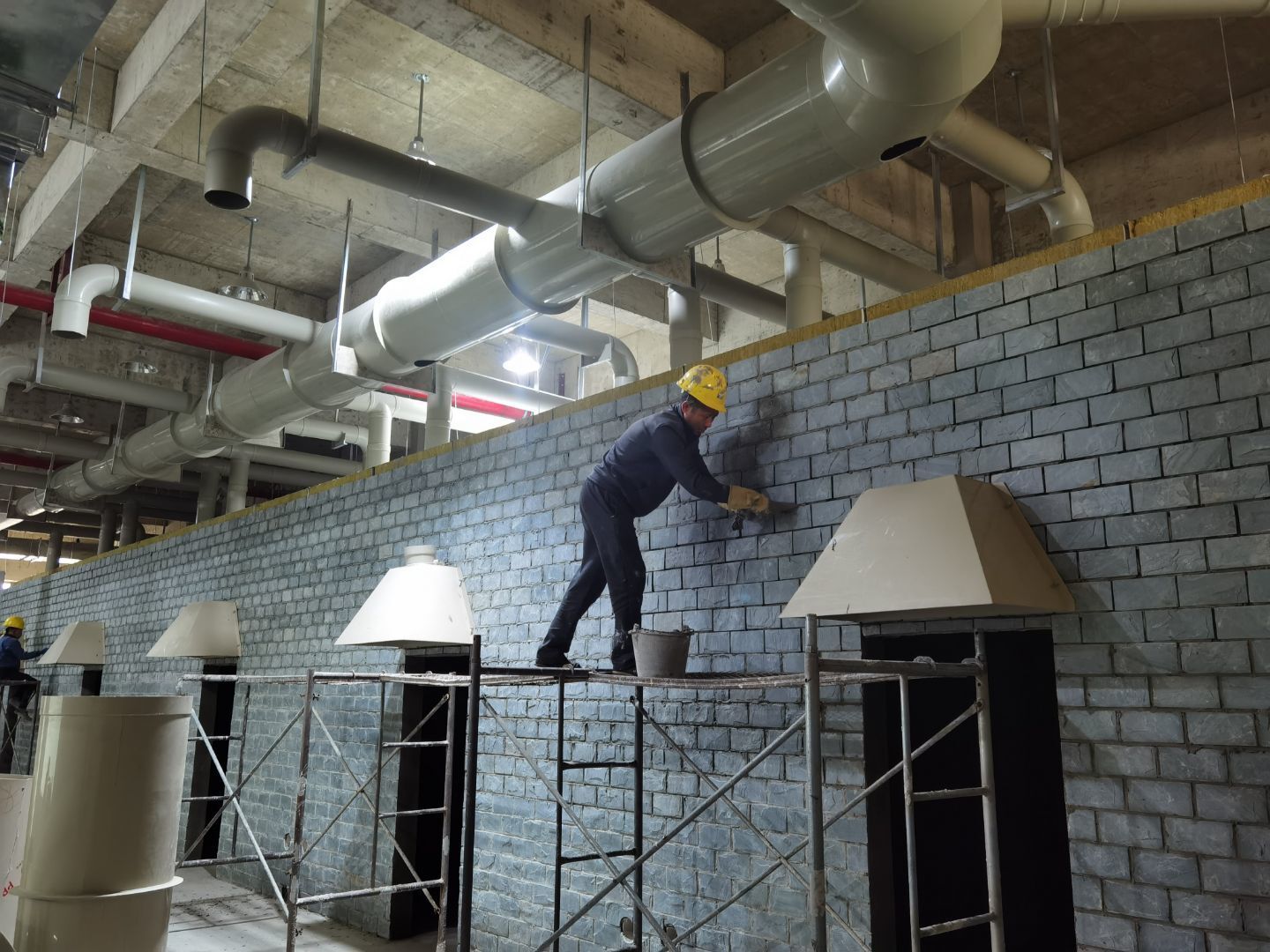

  • 2021-04-27 14:31:58

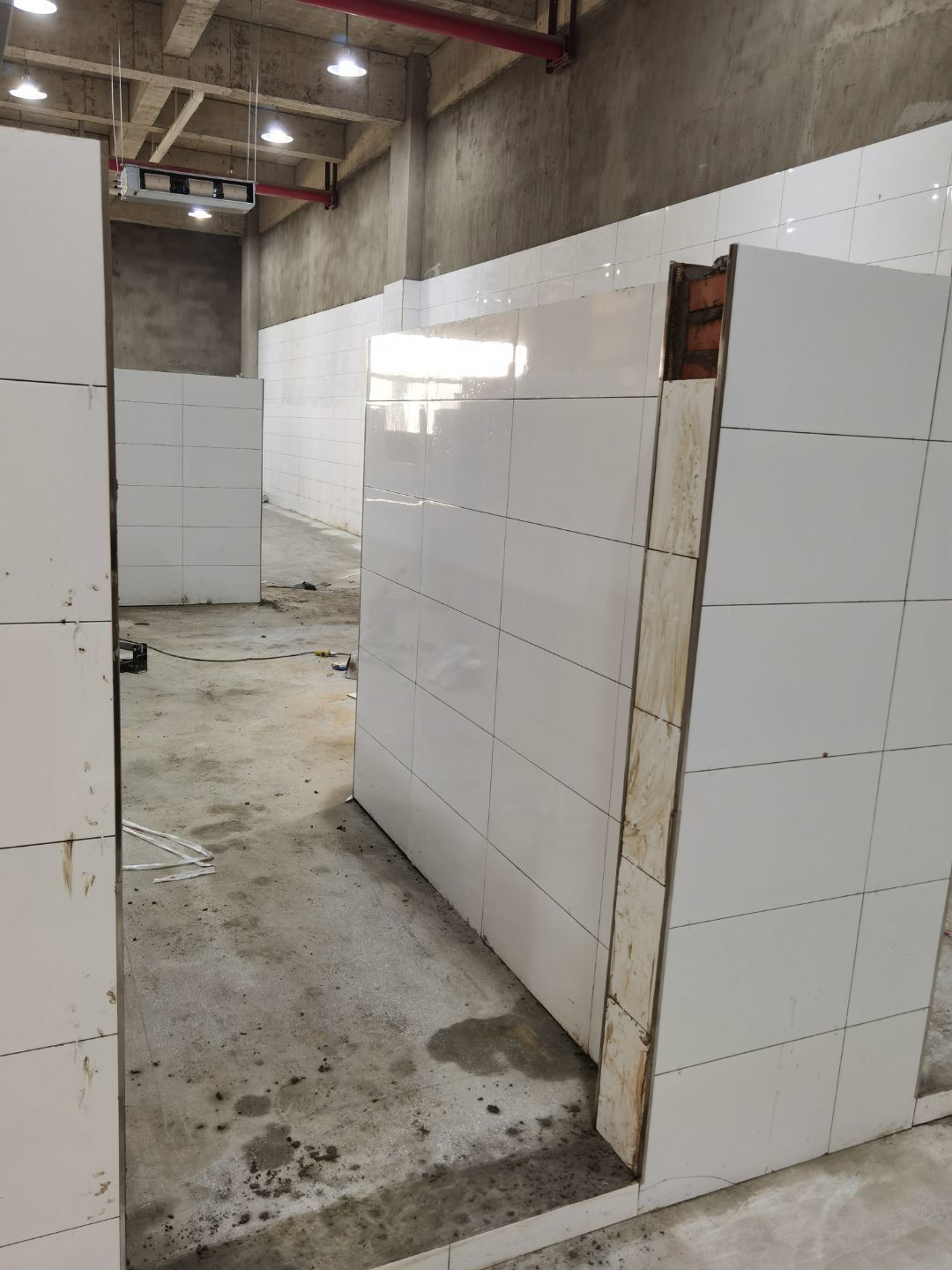

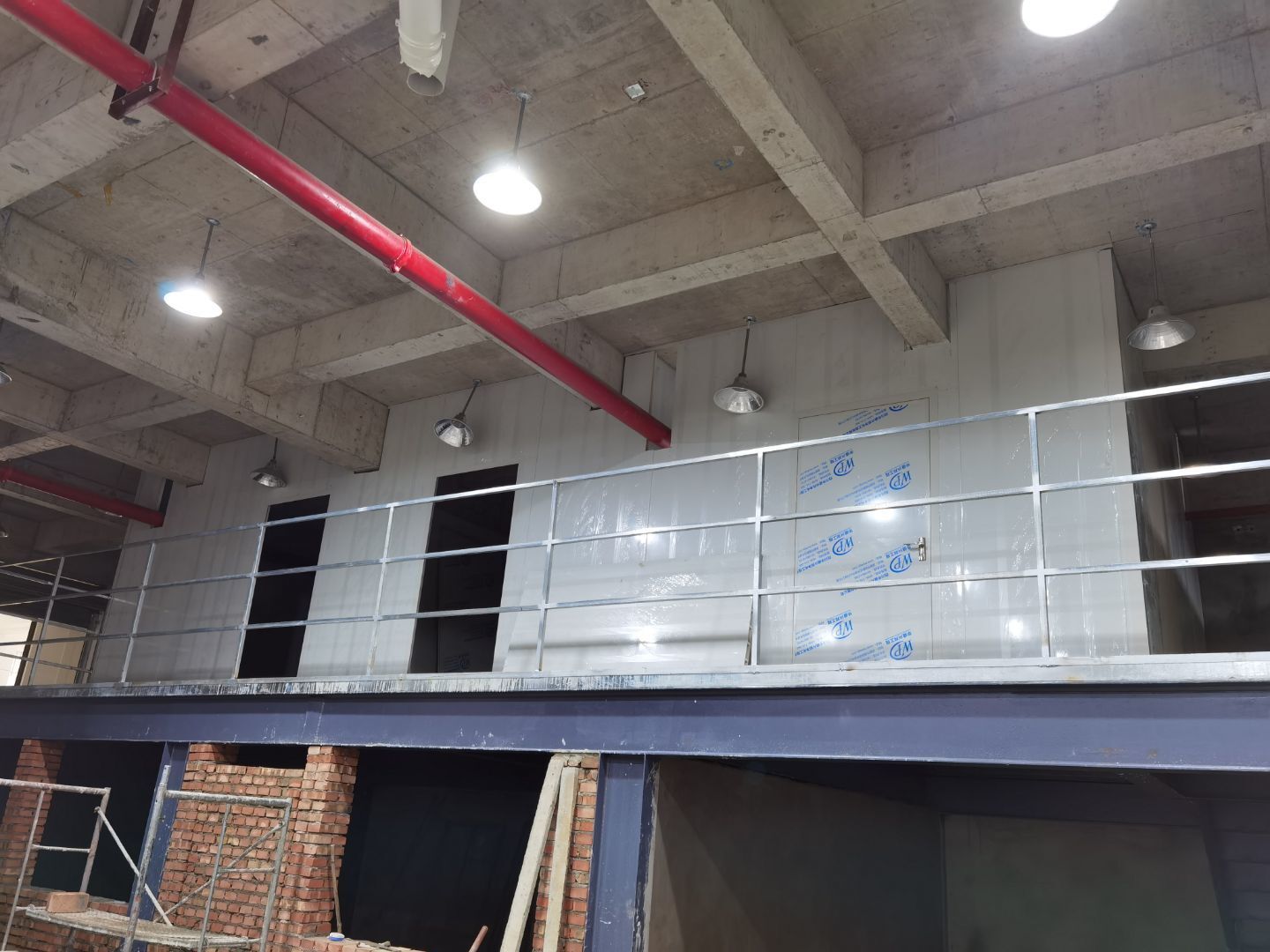

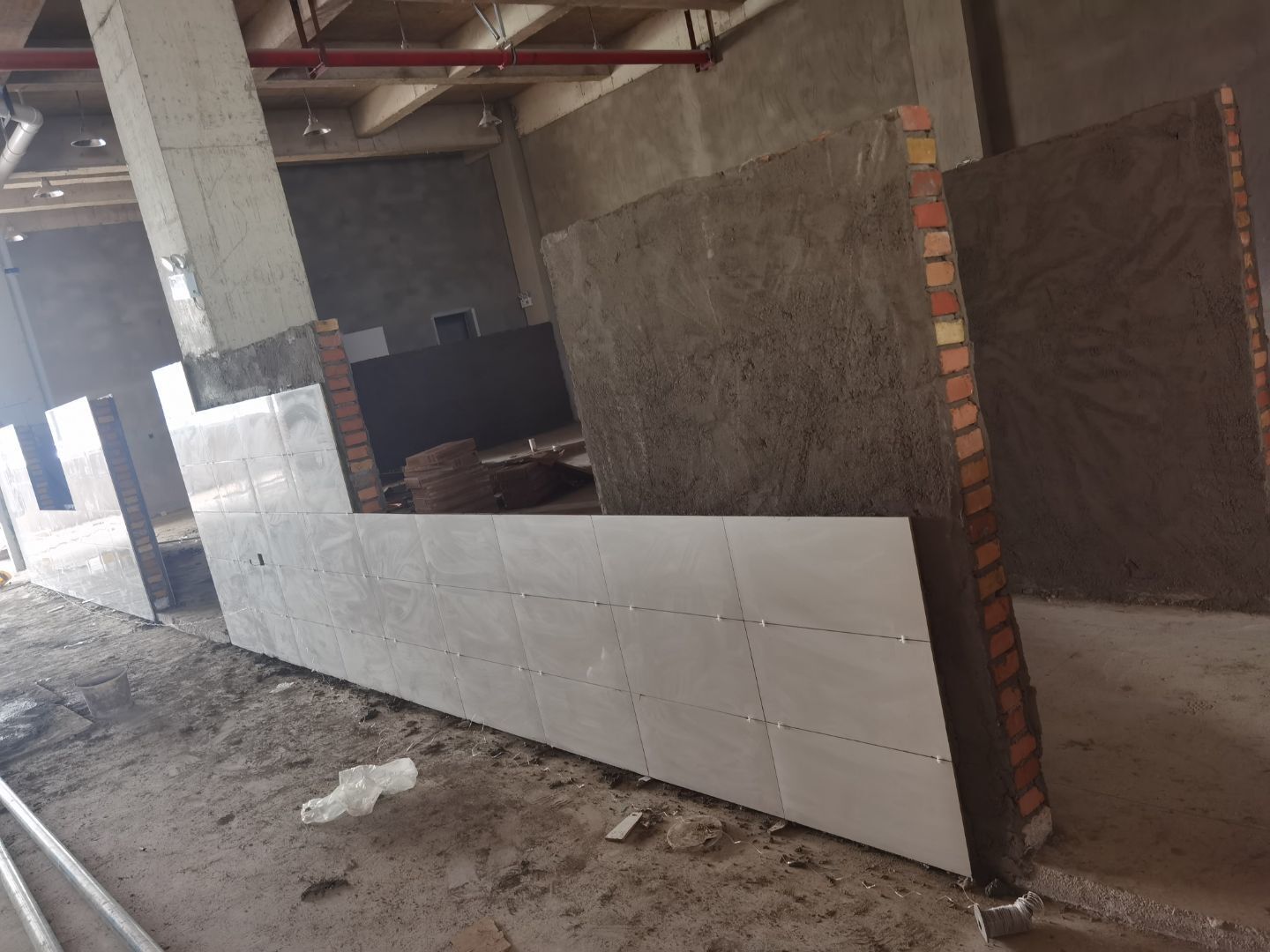

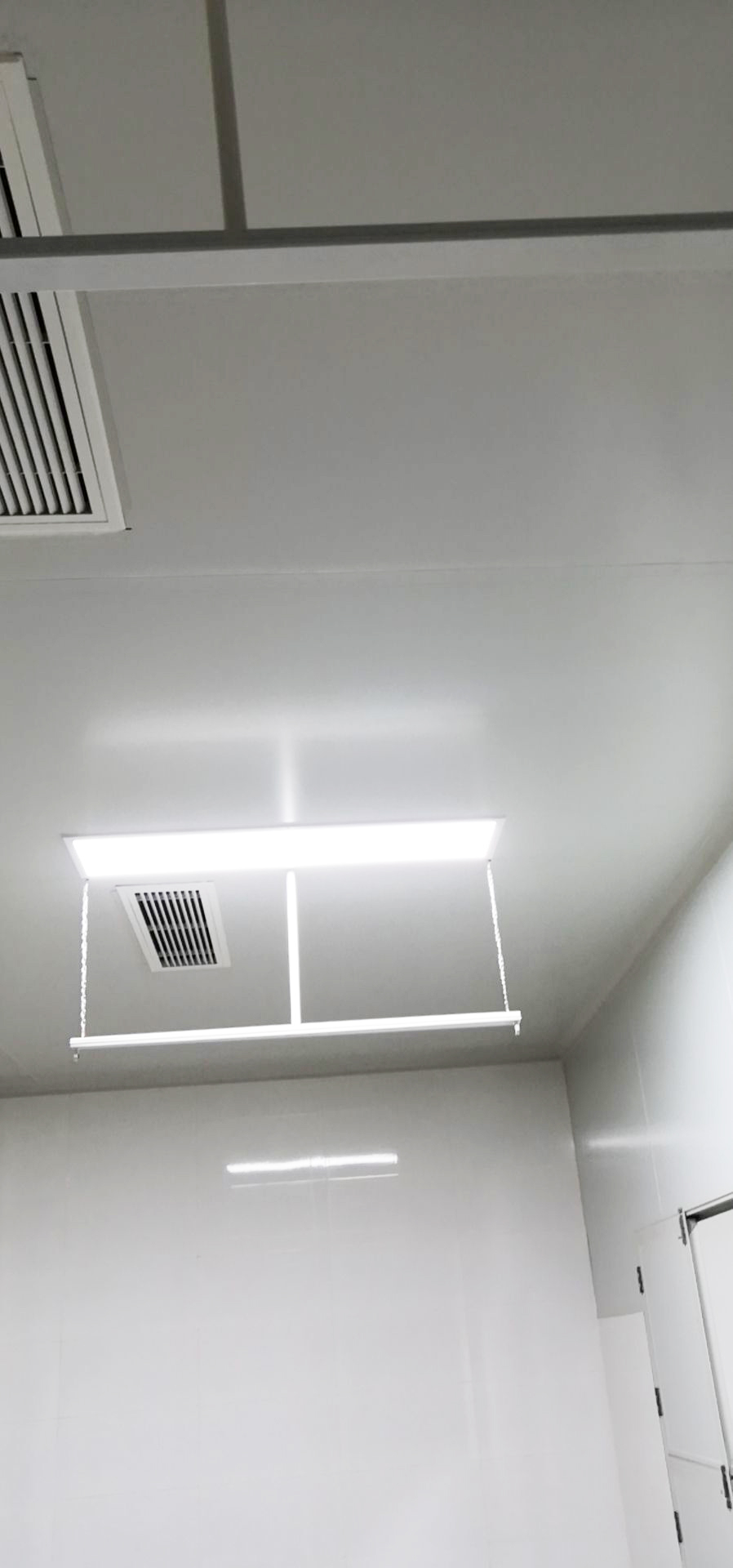

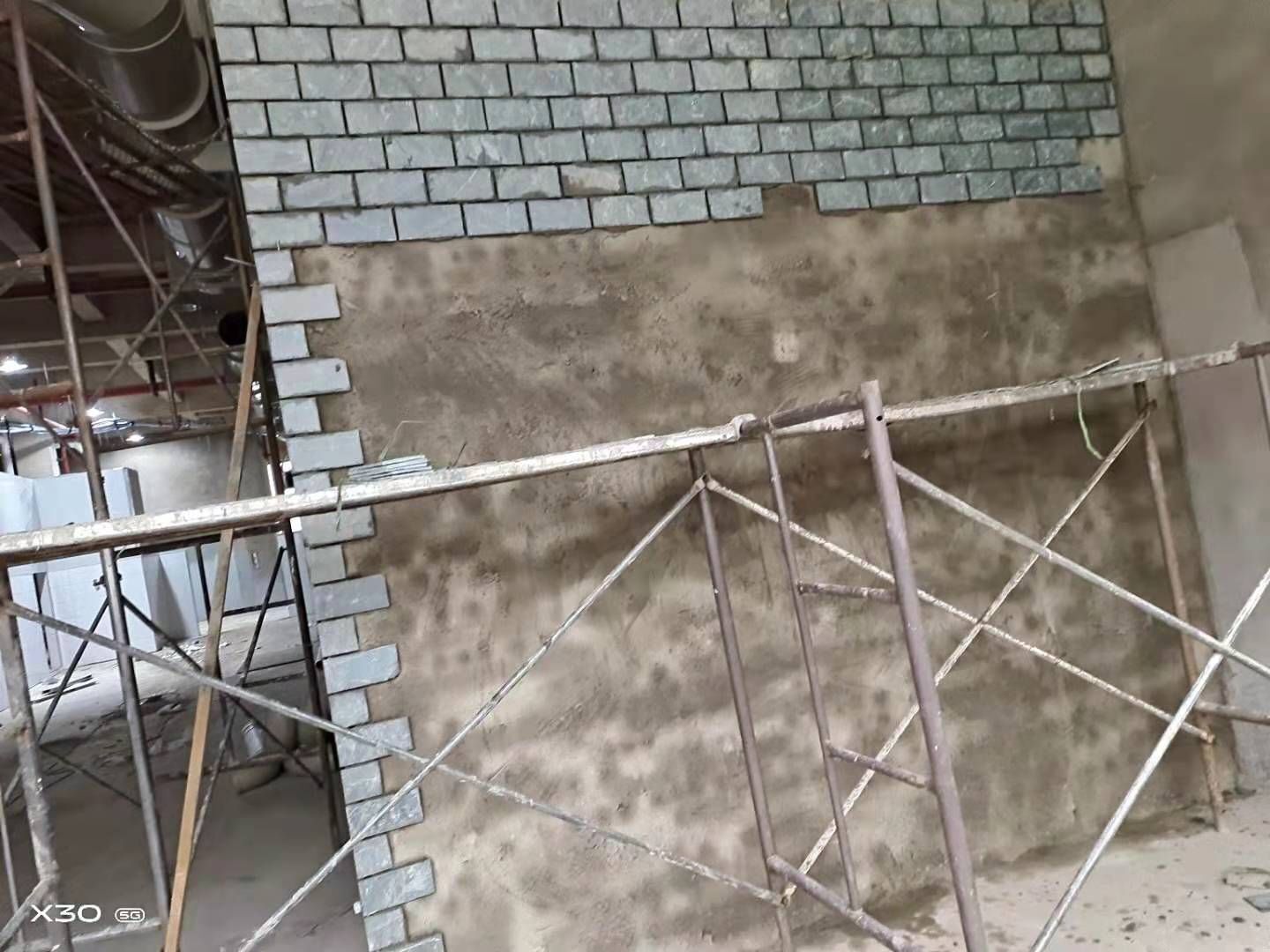

    1彩板一楼隔墙安装2二三楼打胶 收圆弧3二三楼灯线敷设4二三楼风口安装5楼梯贴砖6一层贴砖

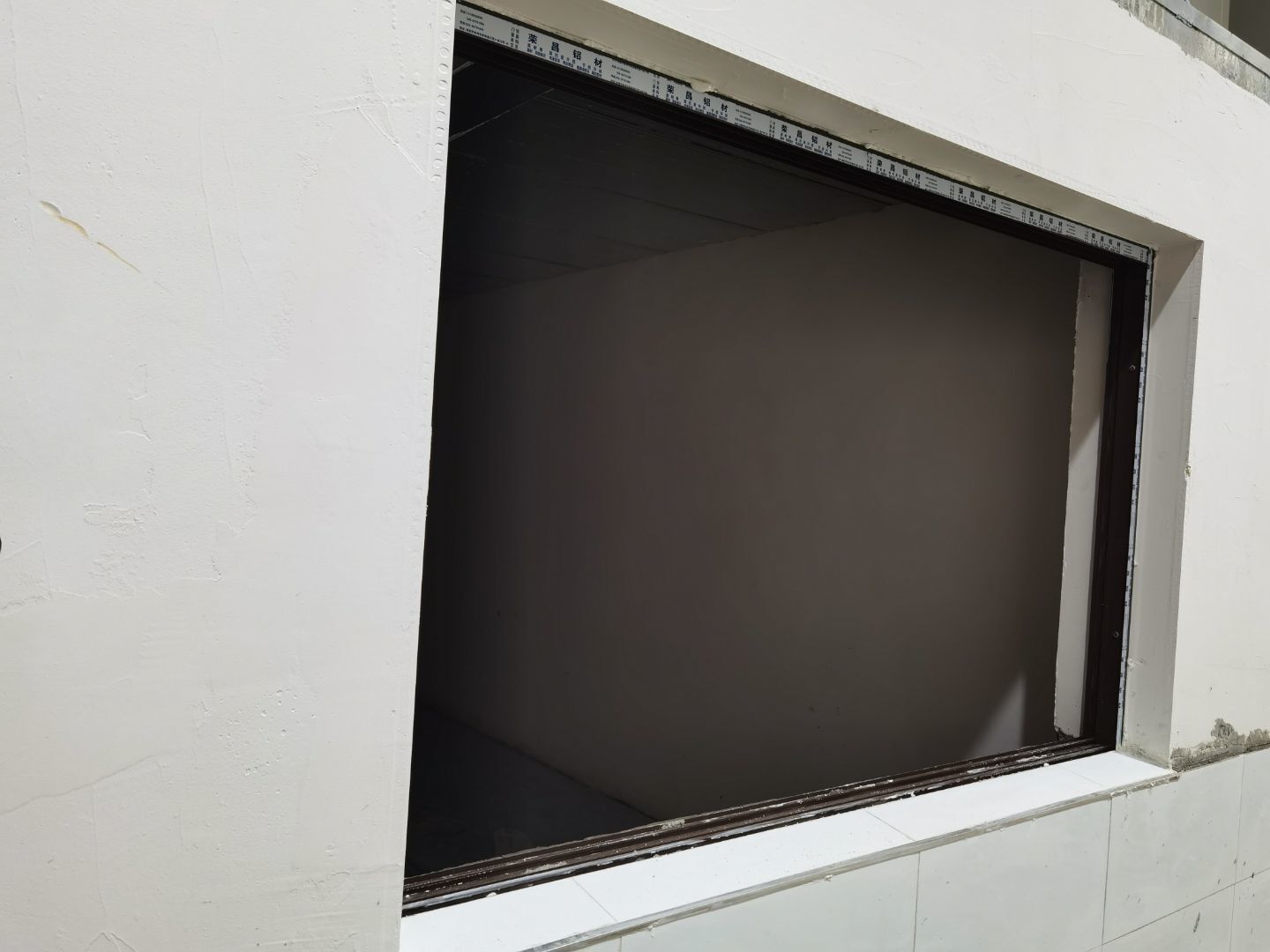

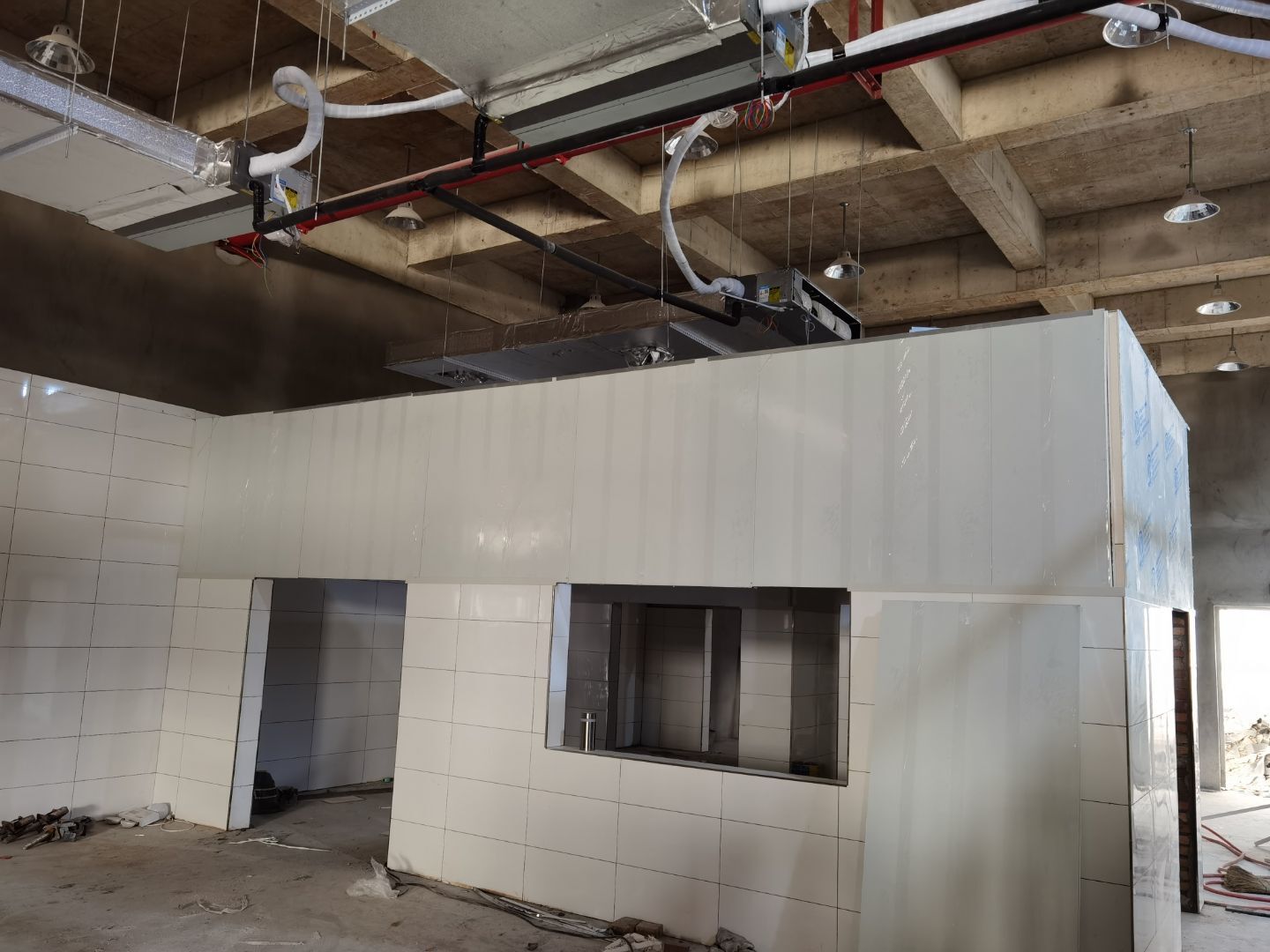

  • 2021-04-20 11:18:19

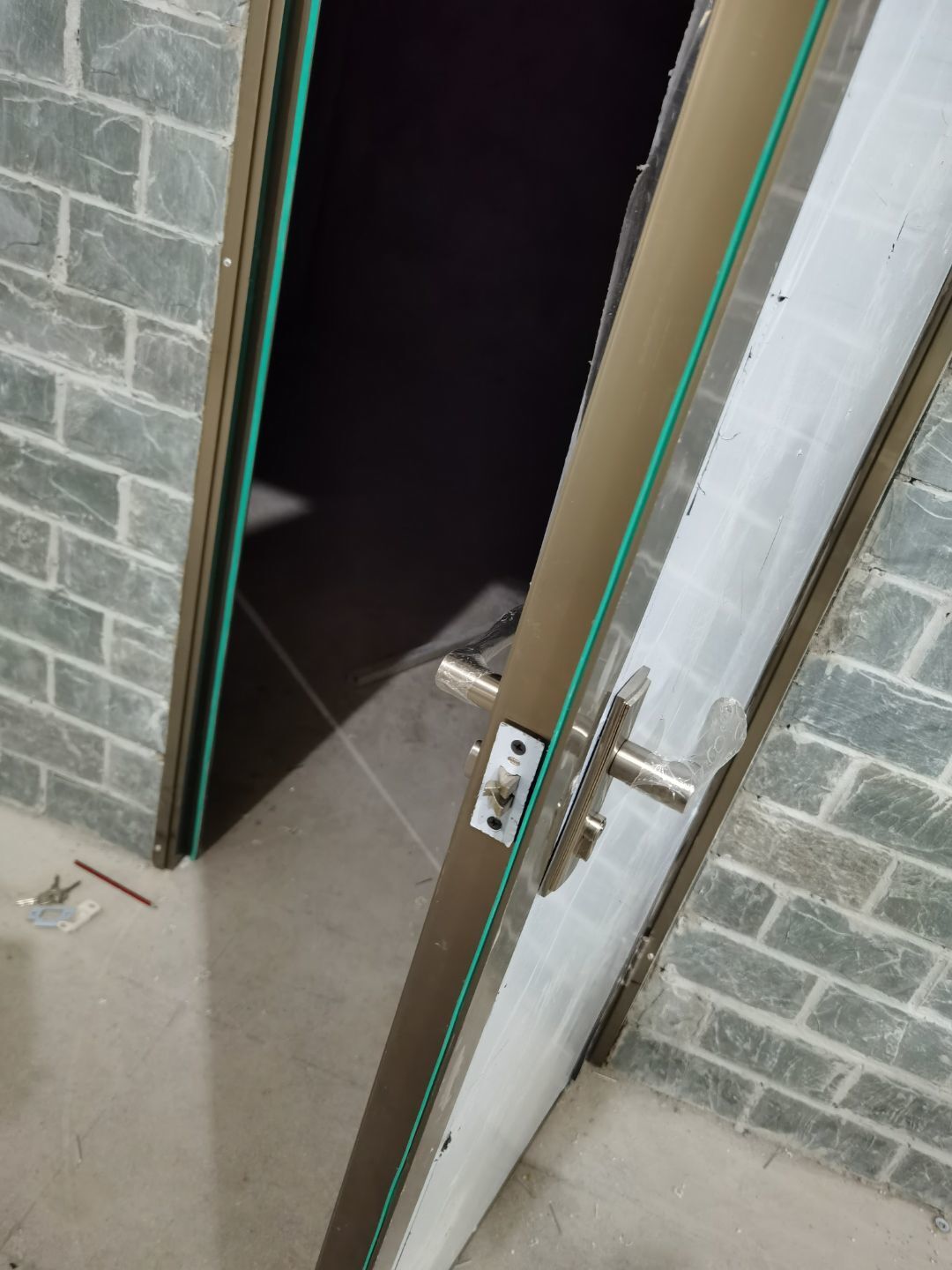

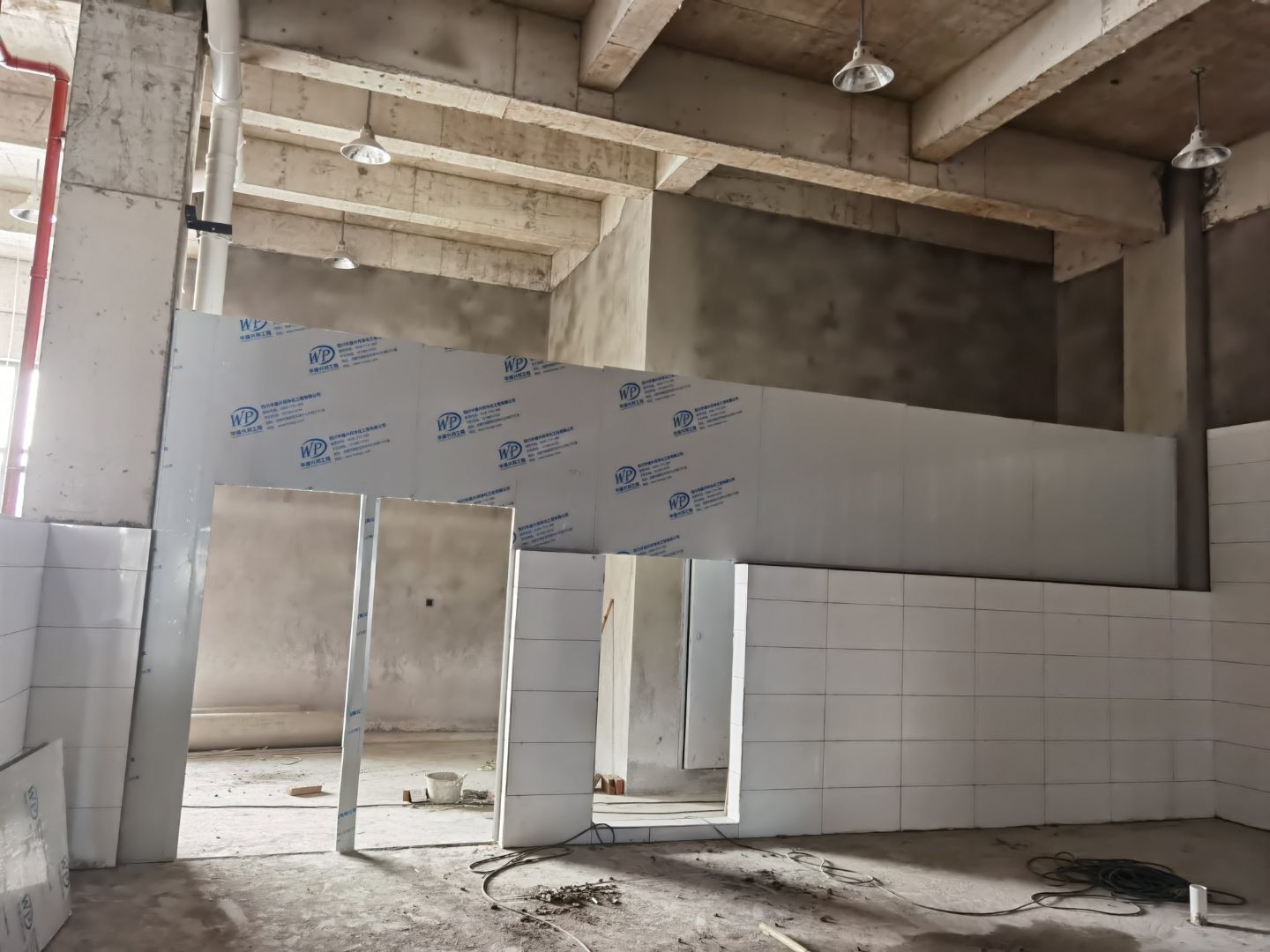

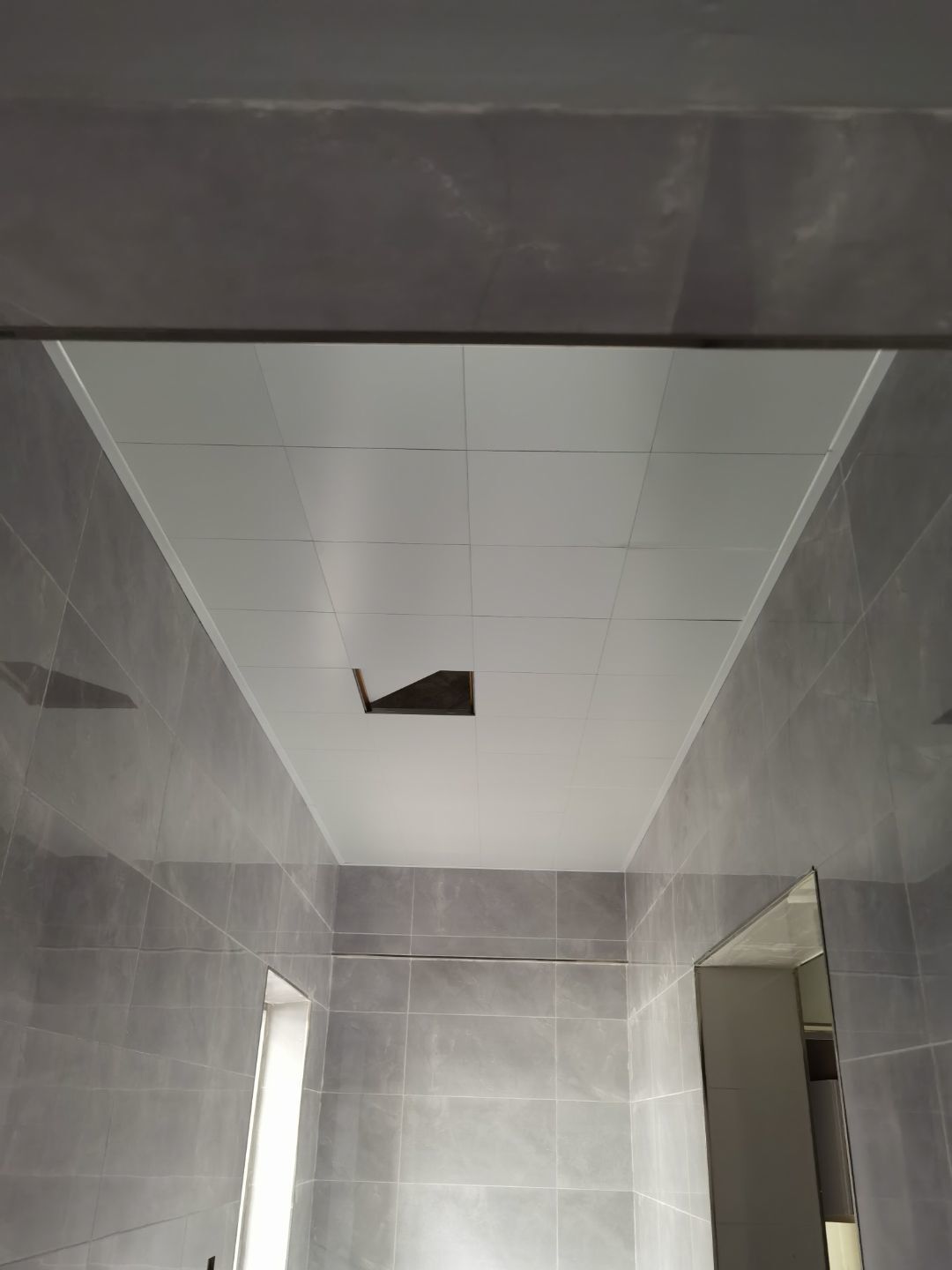

    1彩板吊顶安装2脚踏池砌筑3卫生间吊顶4、门体安装

  • 2021-04-13 13:41:52

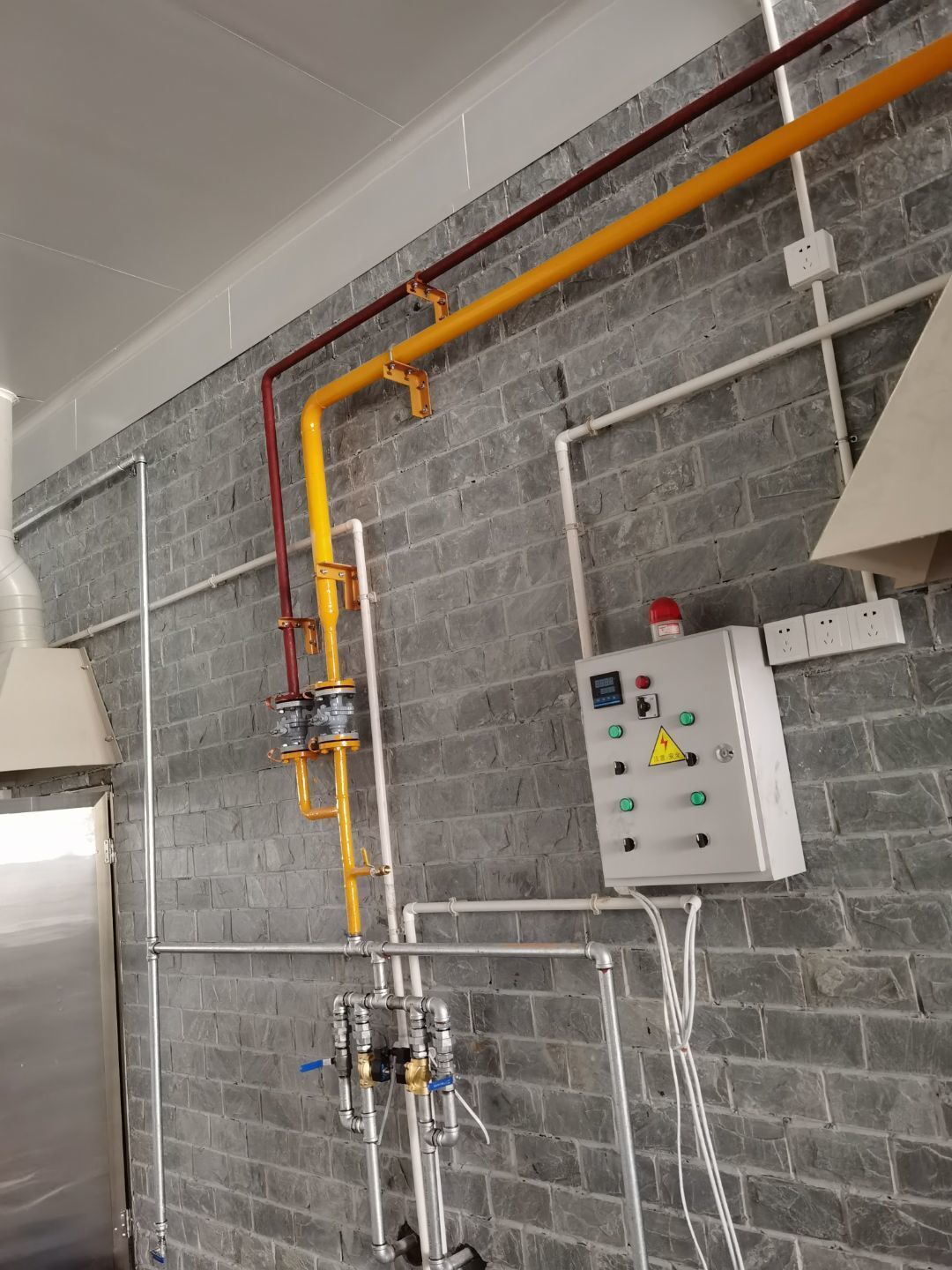

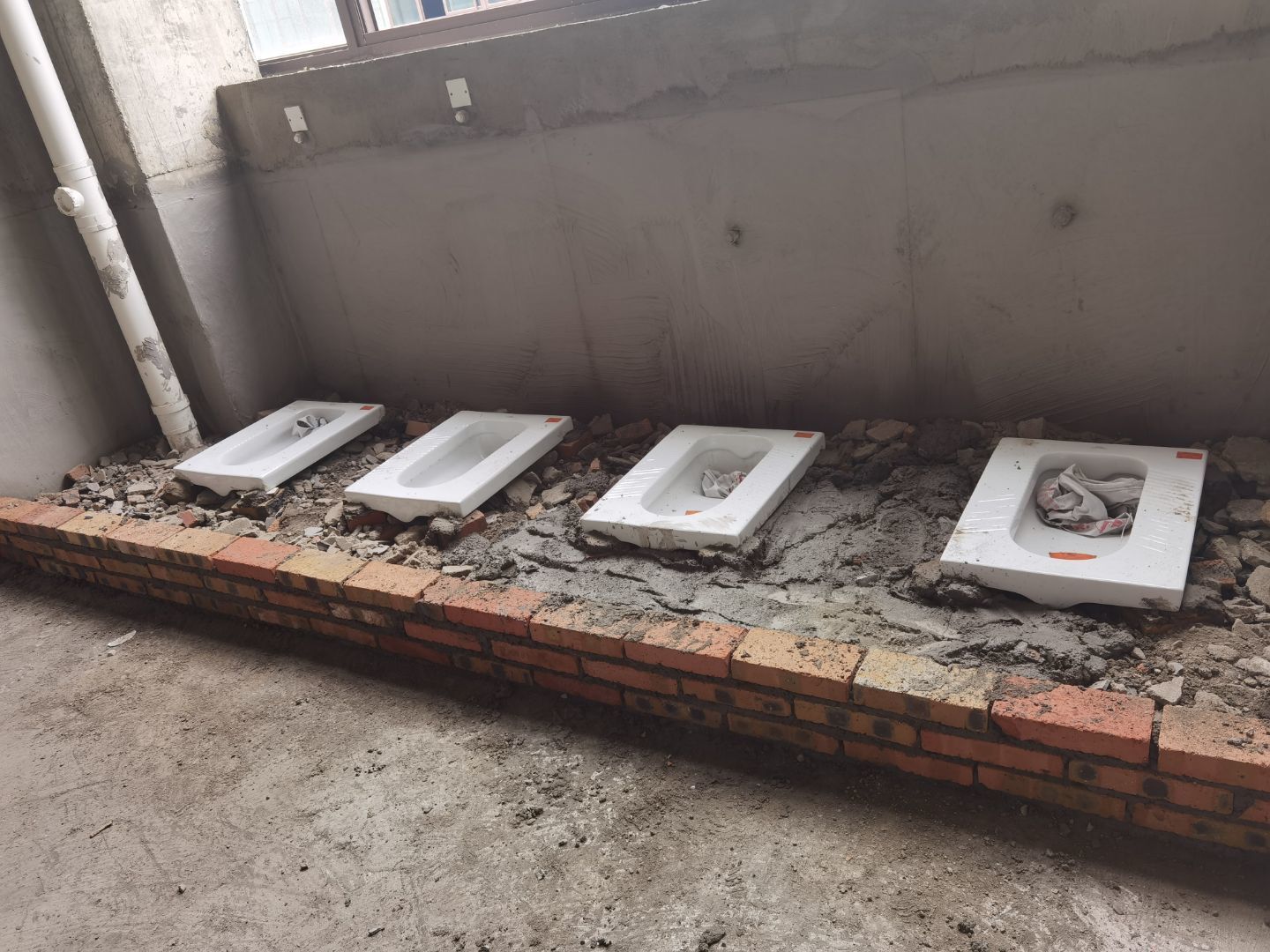

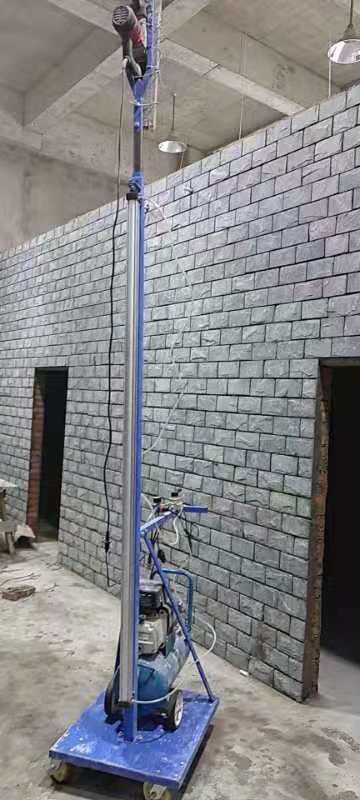

    1、厕所贴砖,三层烘房砖勾缝 2照明线路敷设 3彩板门体安装 4、二三楼门体安装。

  • 2021-04-02 13:52:01

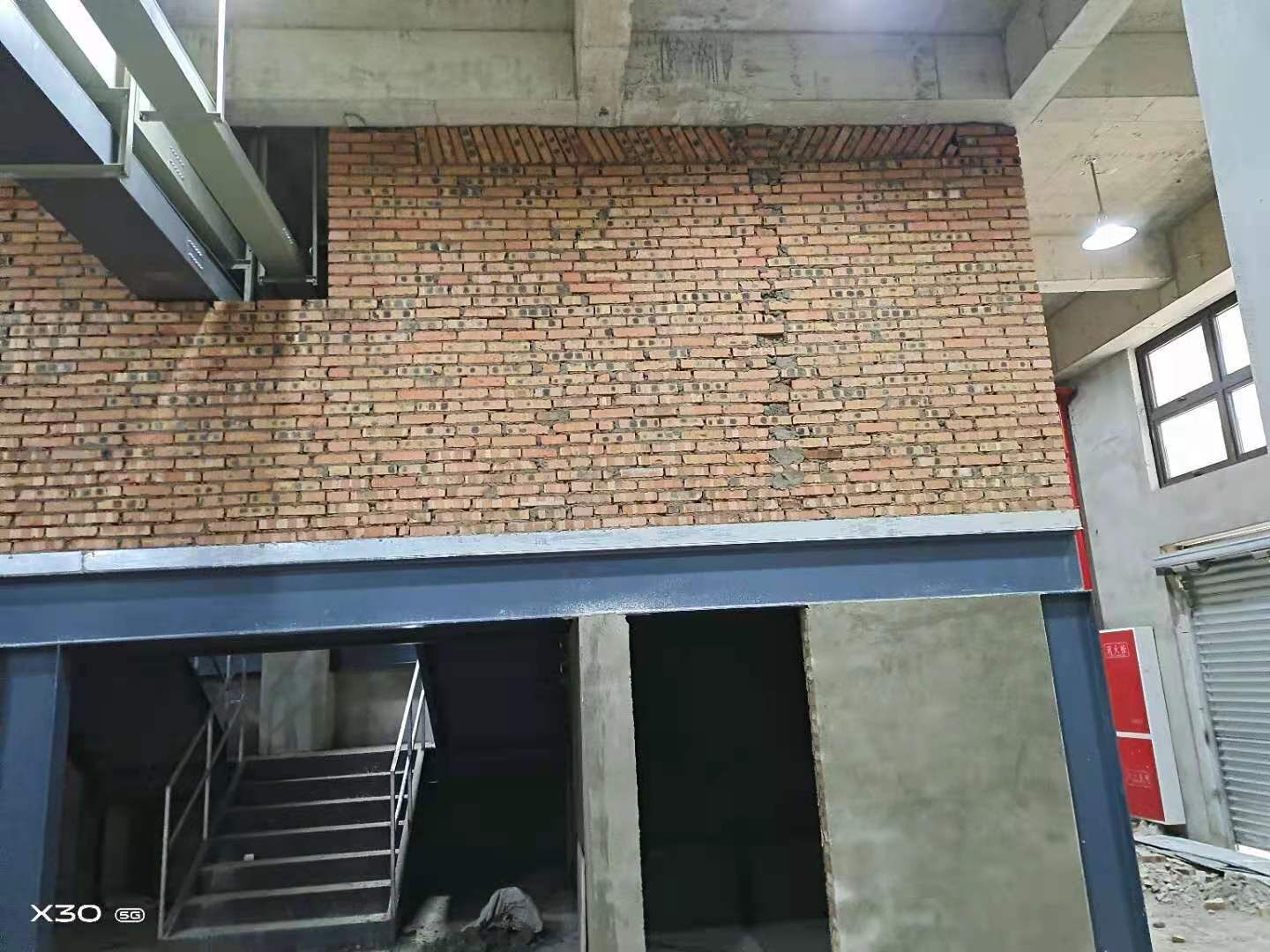

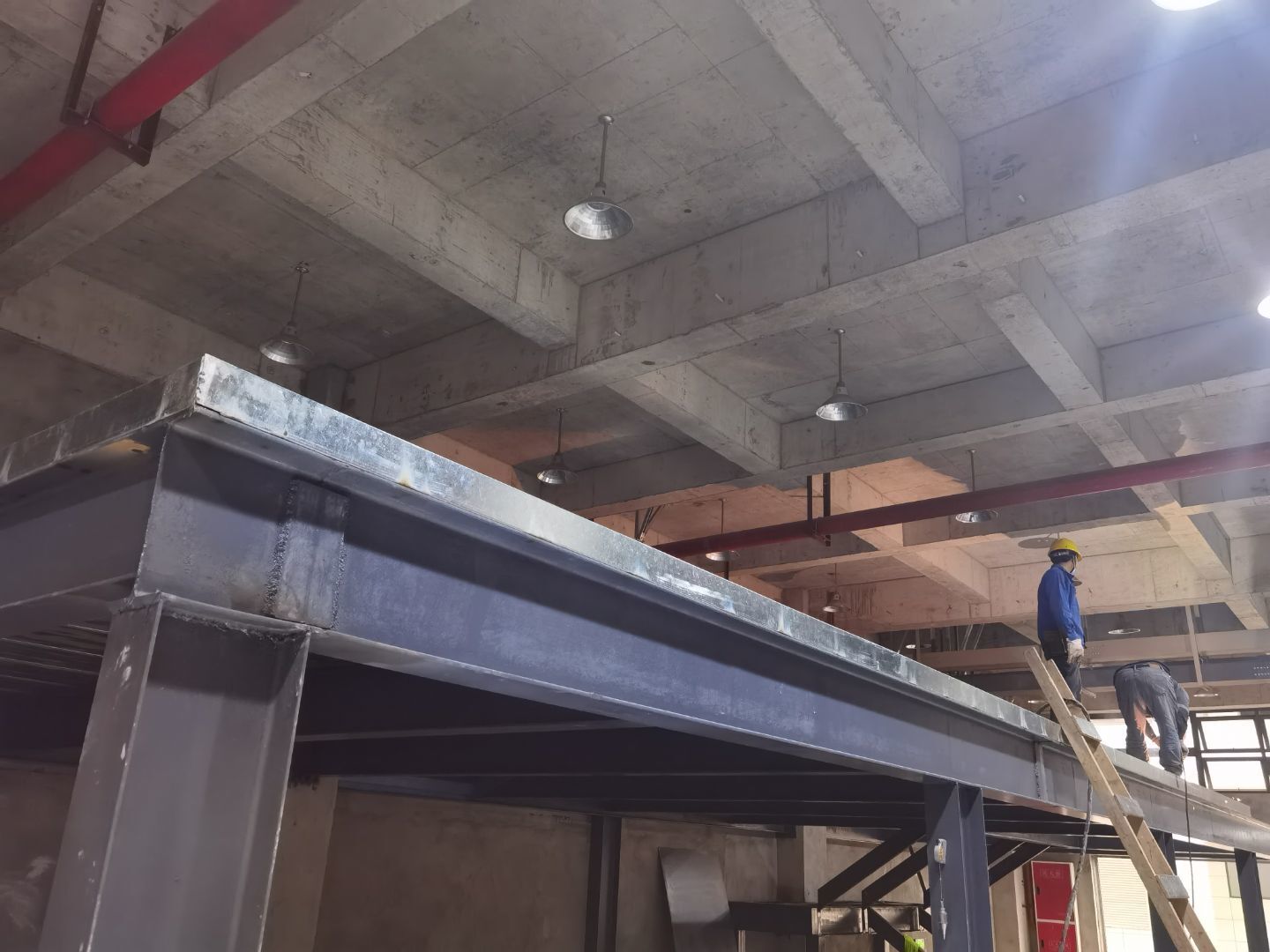

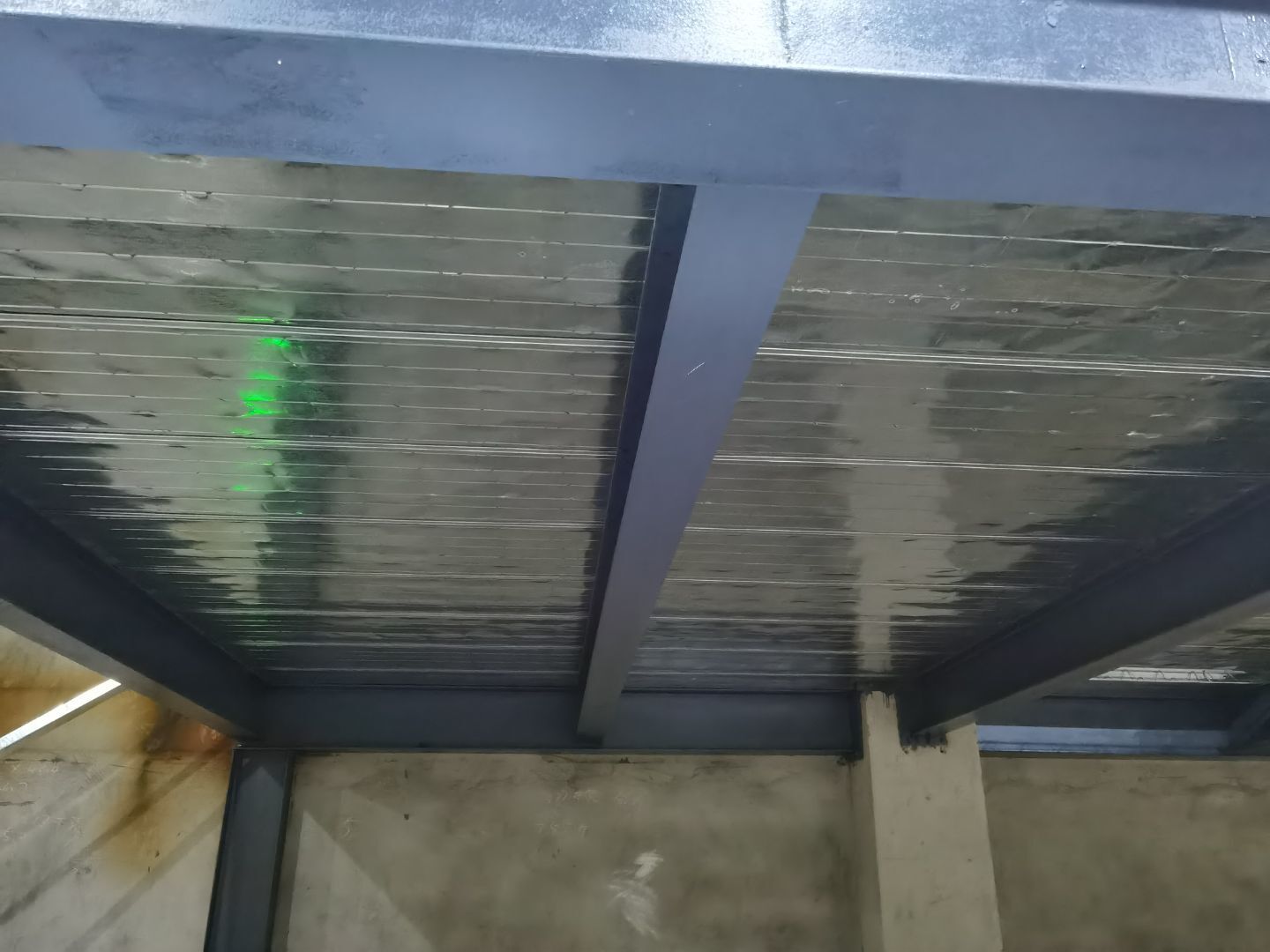

    1一层钢构彩板安装 2烘房贴砖 3土建收边收口 补漏

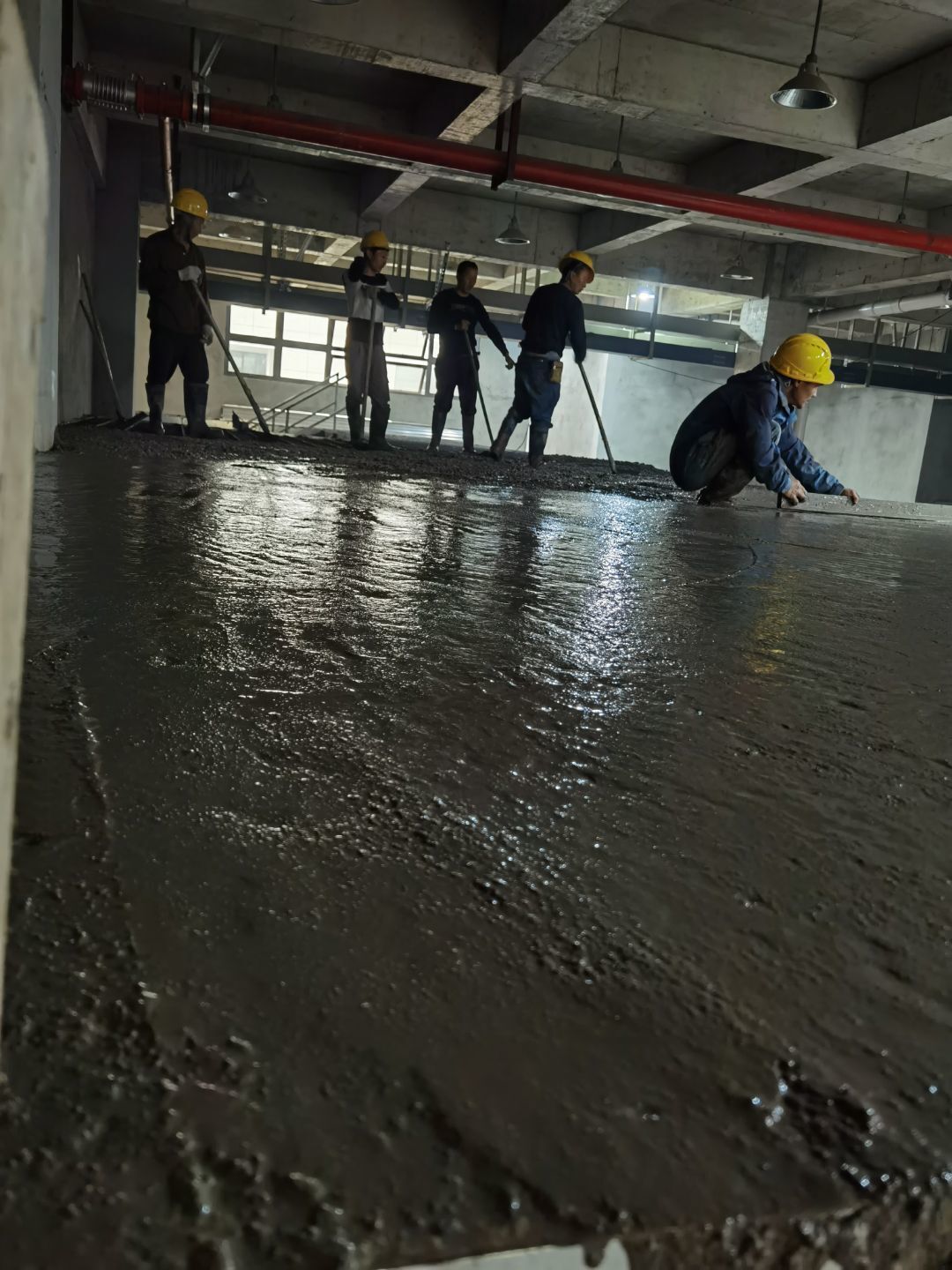

  • 2021-03-26 10:46:58

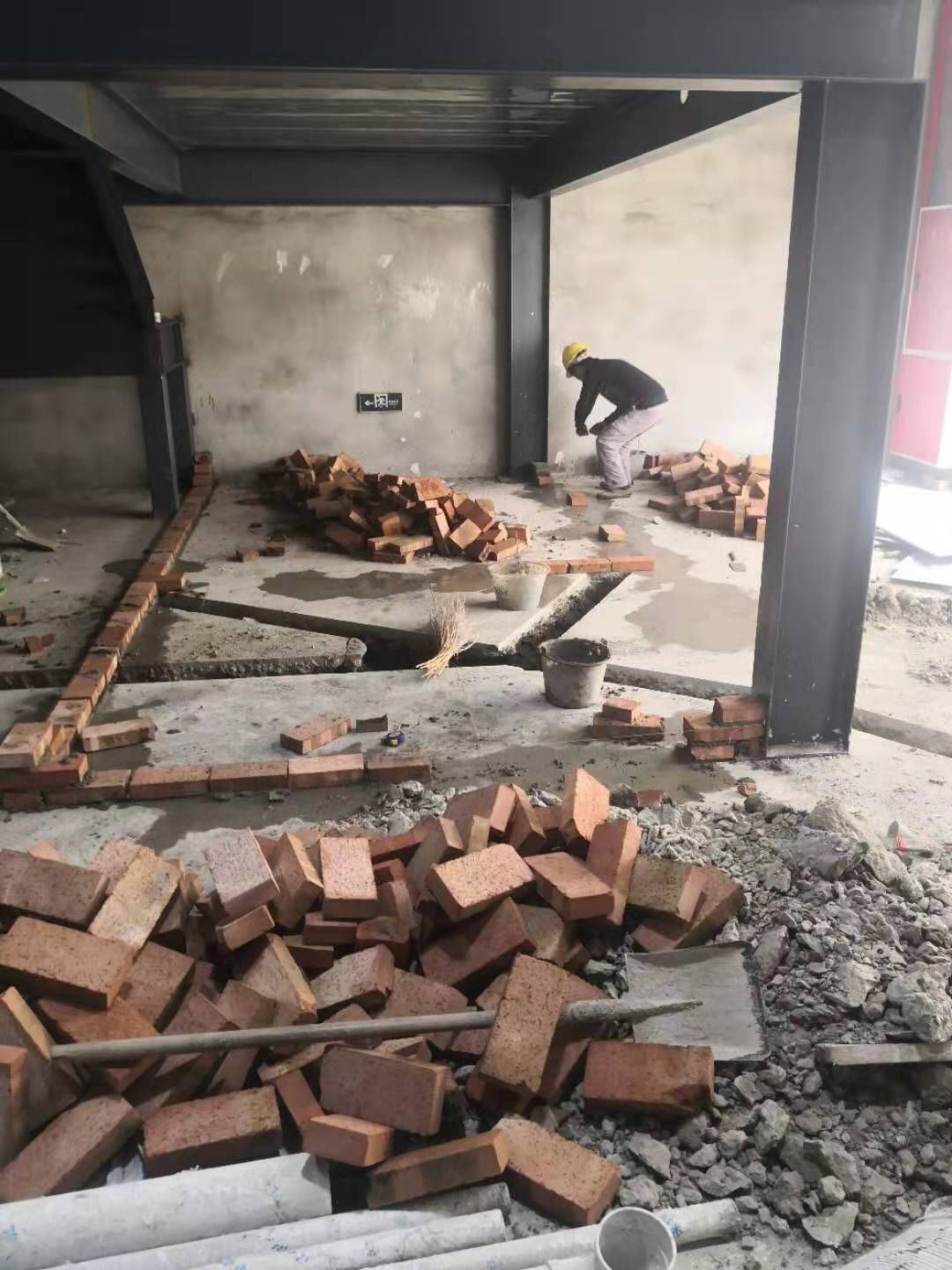

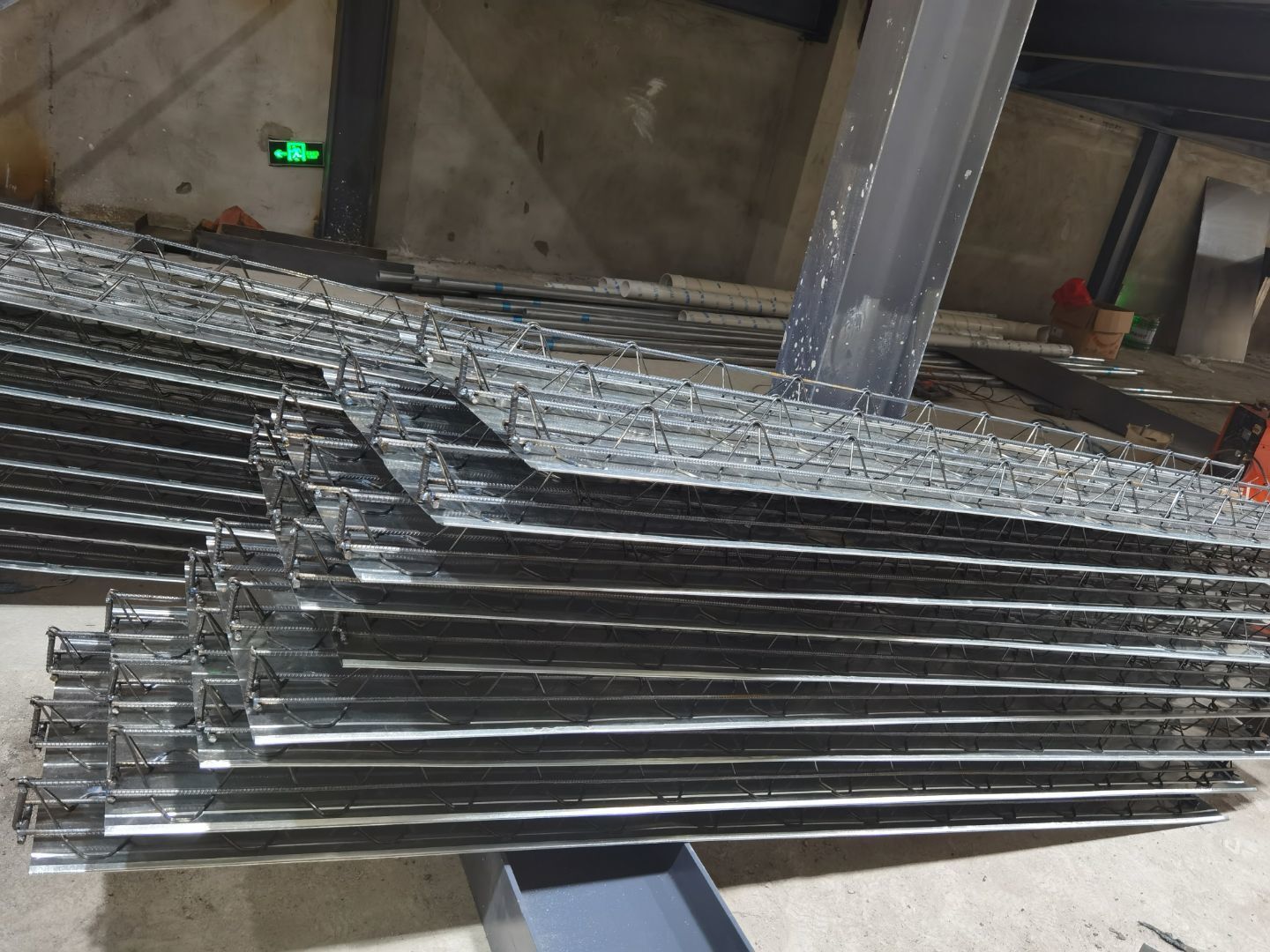

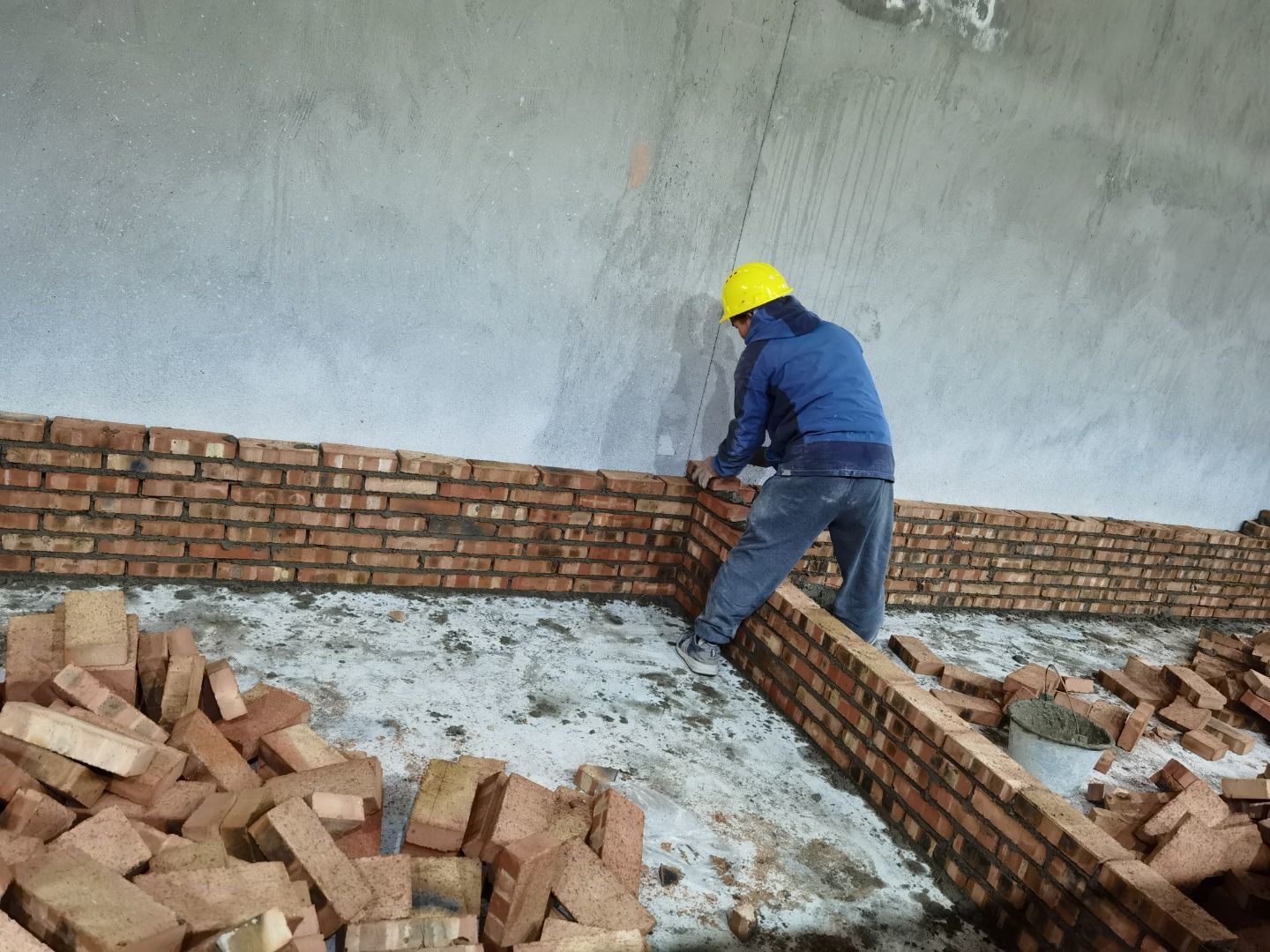

    1一层厕所砌砖完成 2烘房贴砖 3卫生间贴砖 4彩板顶板到场

  • 2021-03-20 11:41:42

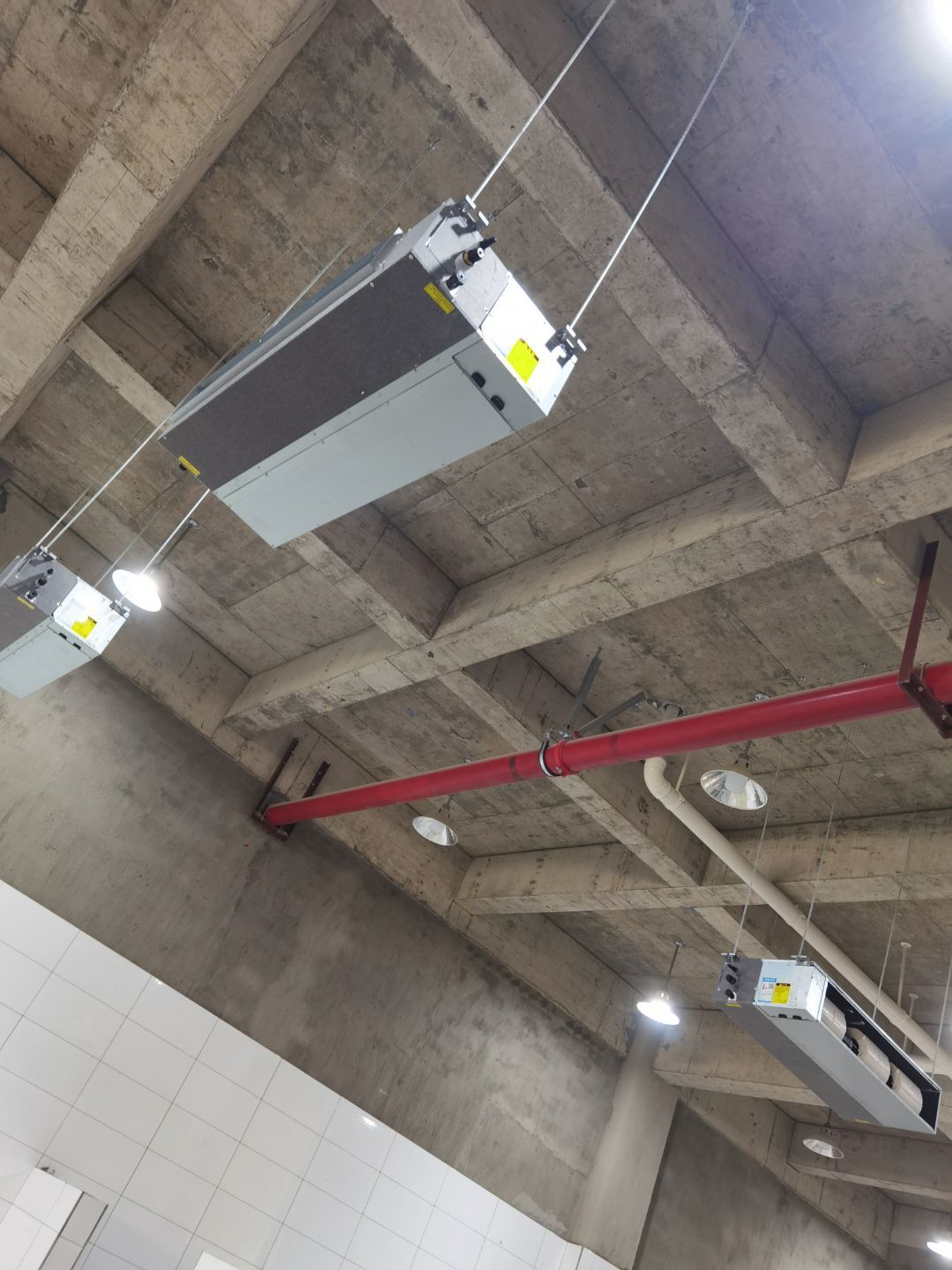

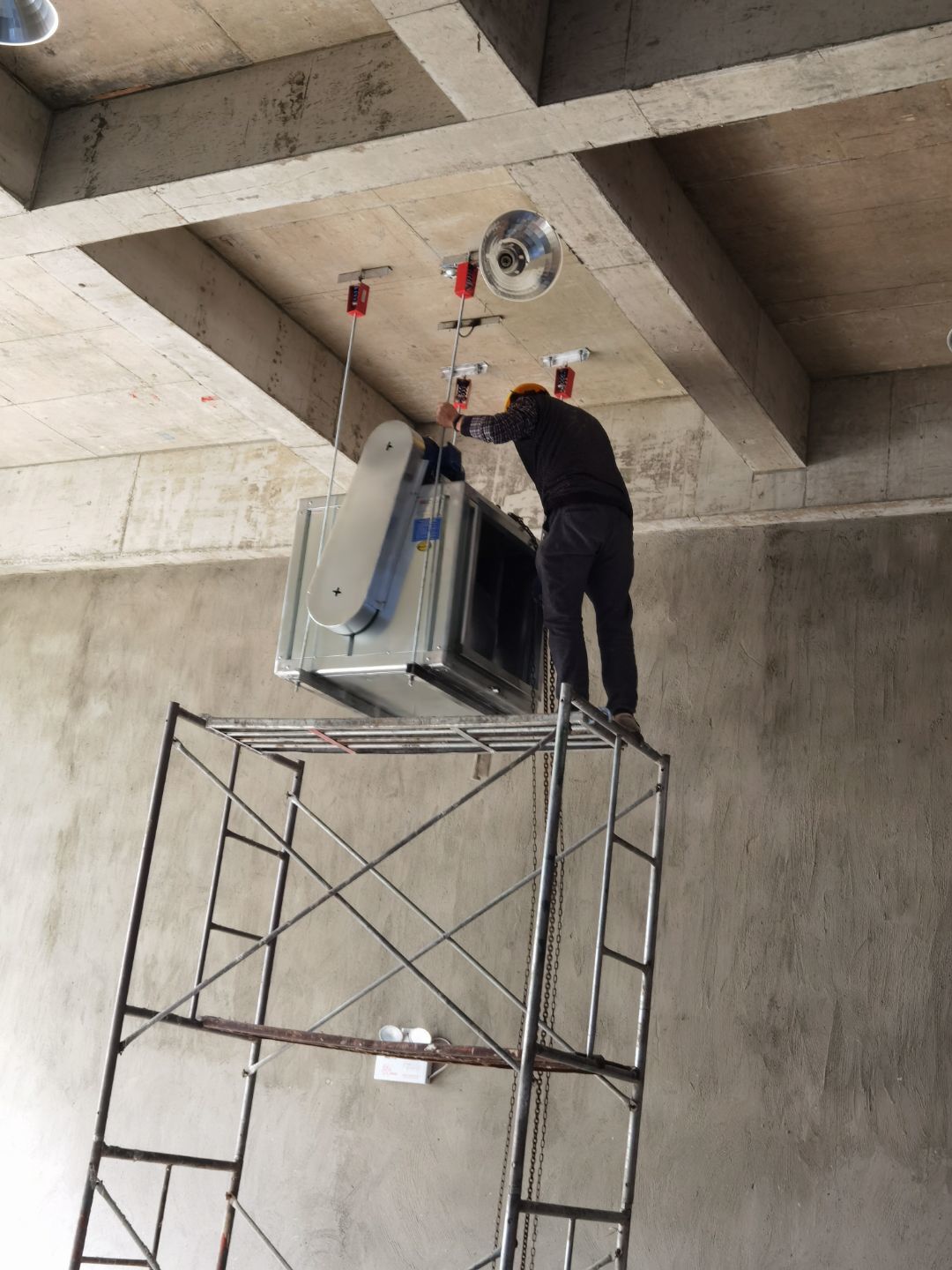

    1.砖墙贴砖 2.风机吊装

  • 2021-03-19 11:23:43

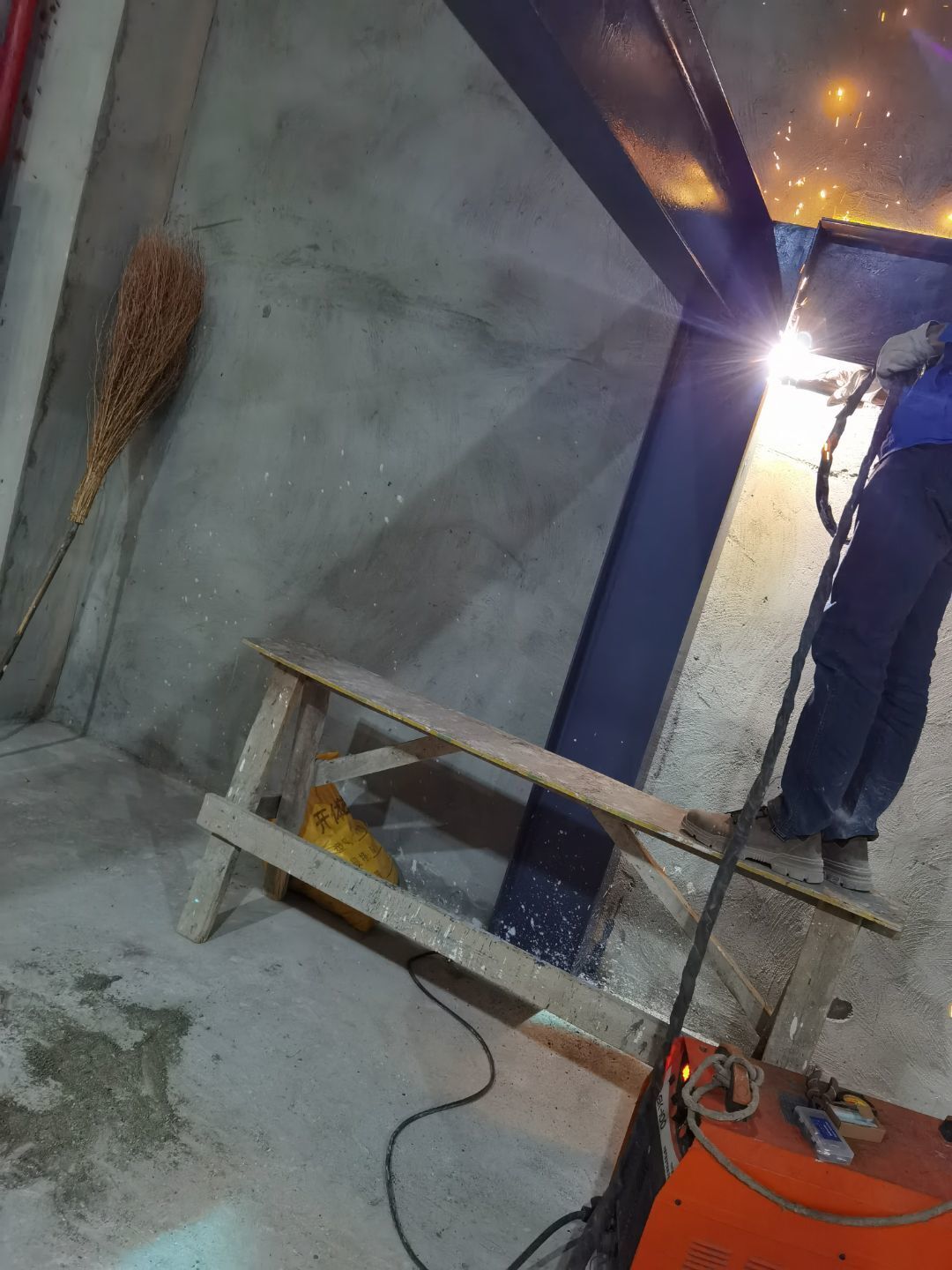

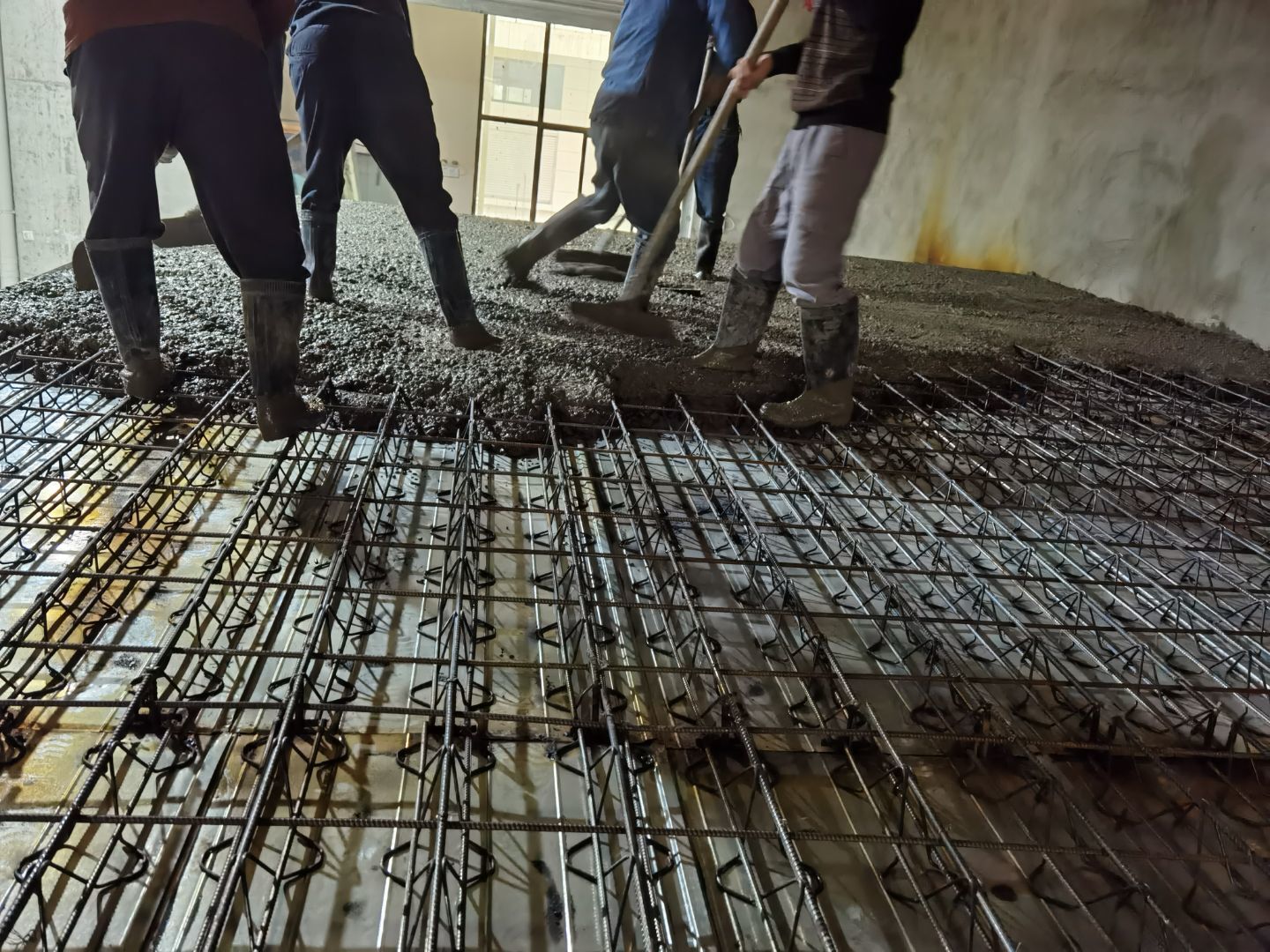

    1一层钢构打商混 2一层钢构下卫生间砌砖抹灰 3三层卫生间贴瓷砖 4烘房内抹灰 5空调 风管 材料 人员到场

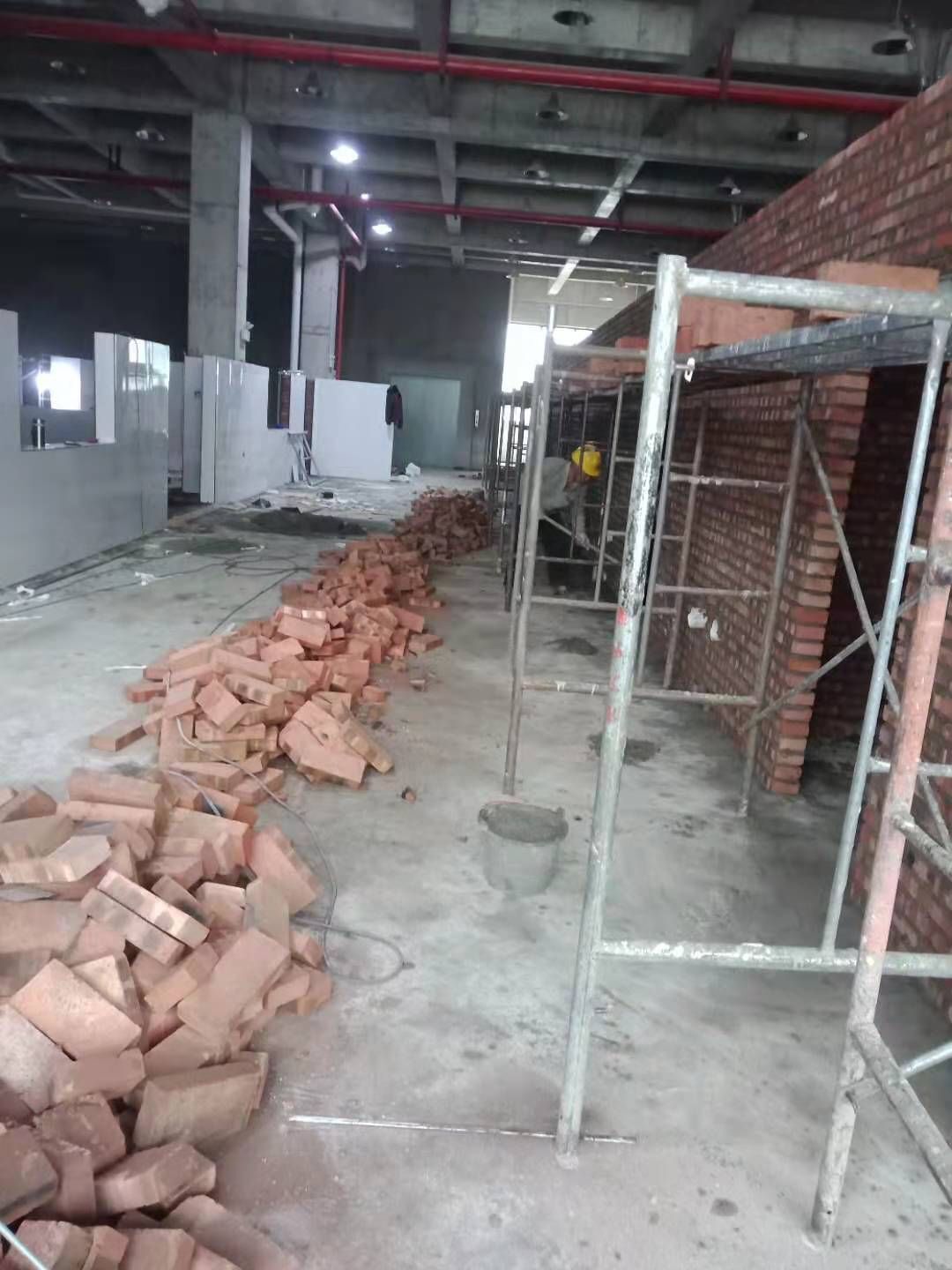

  • 2021-03-19 11:23:25

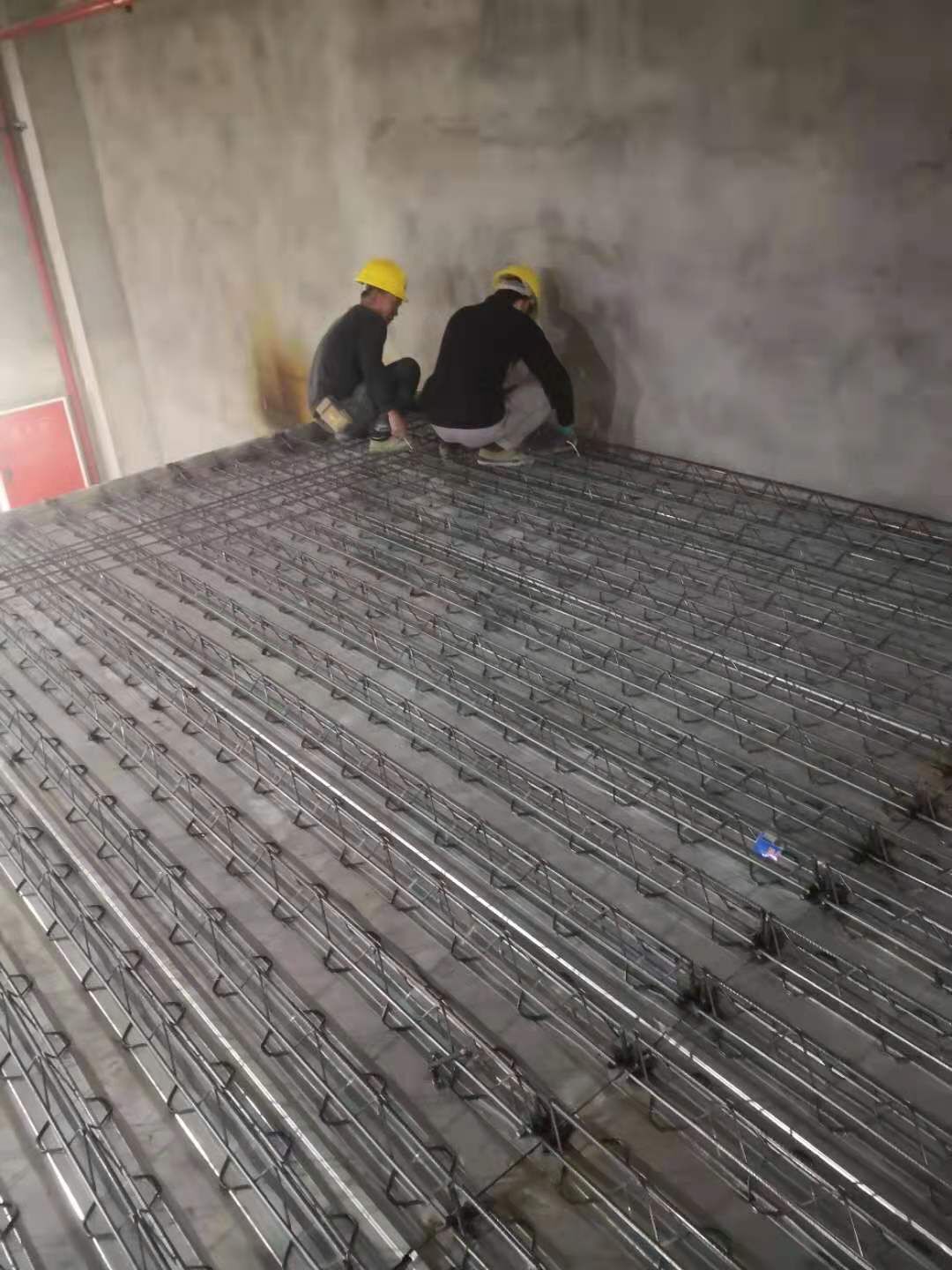

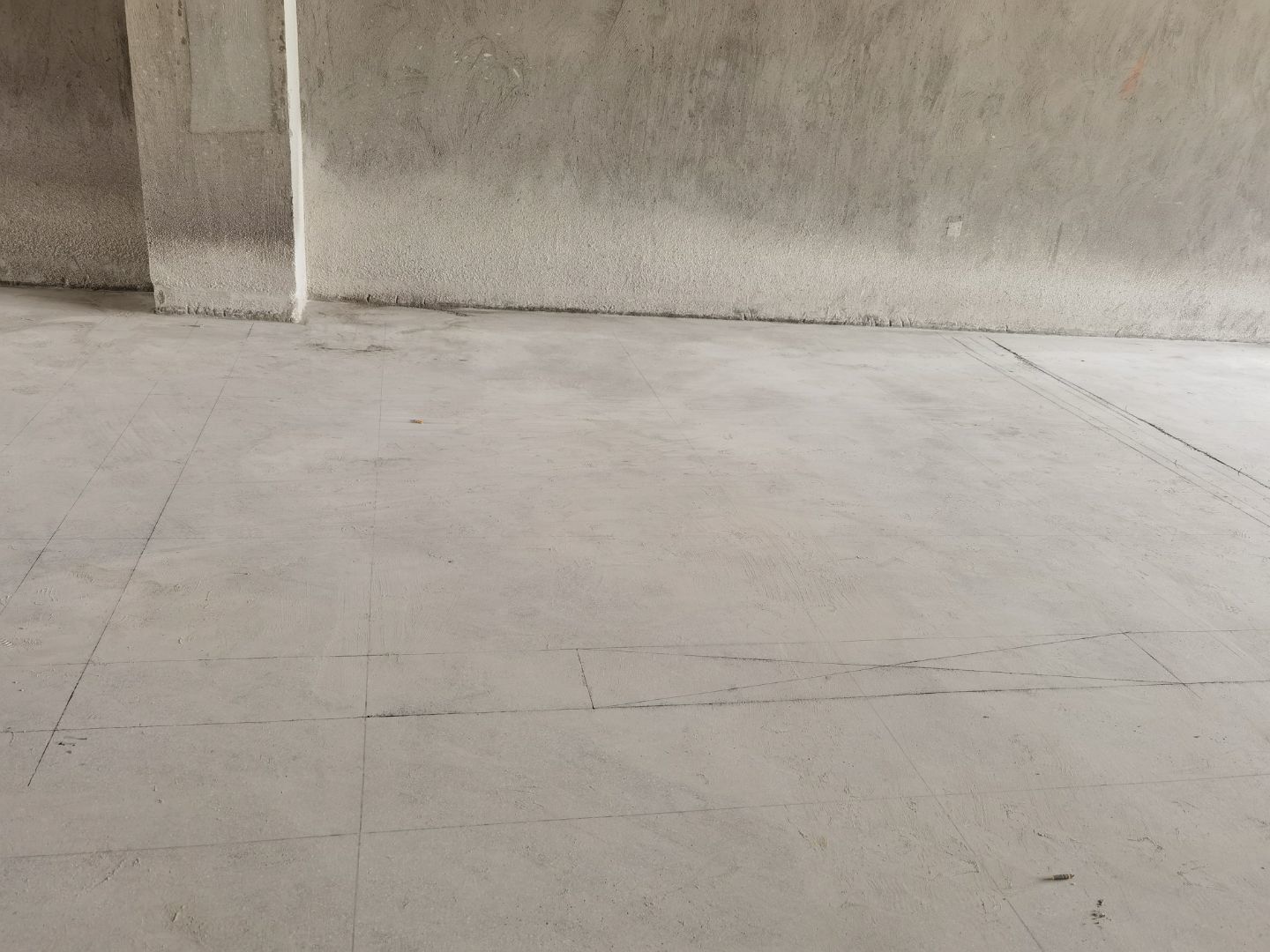

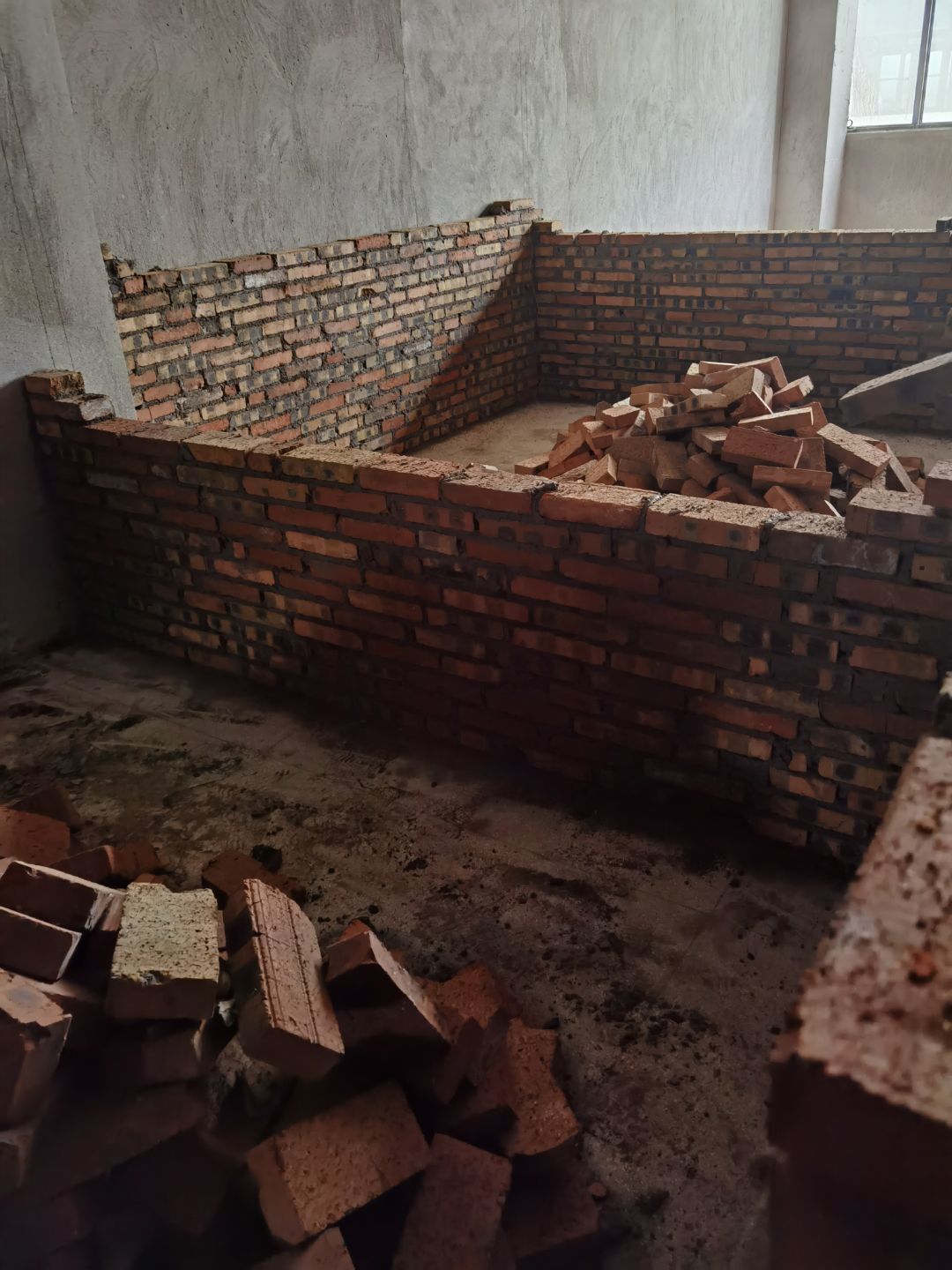

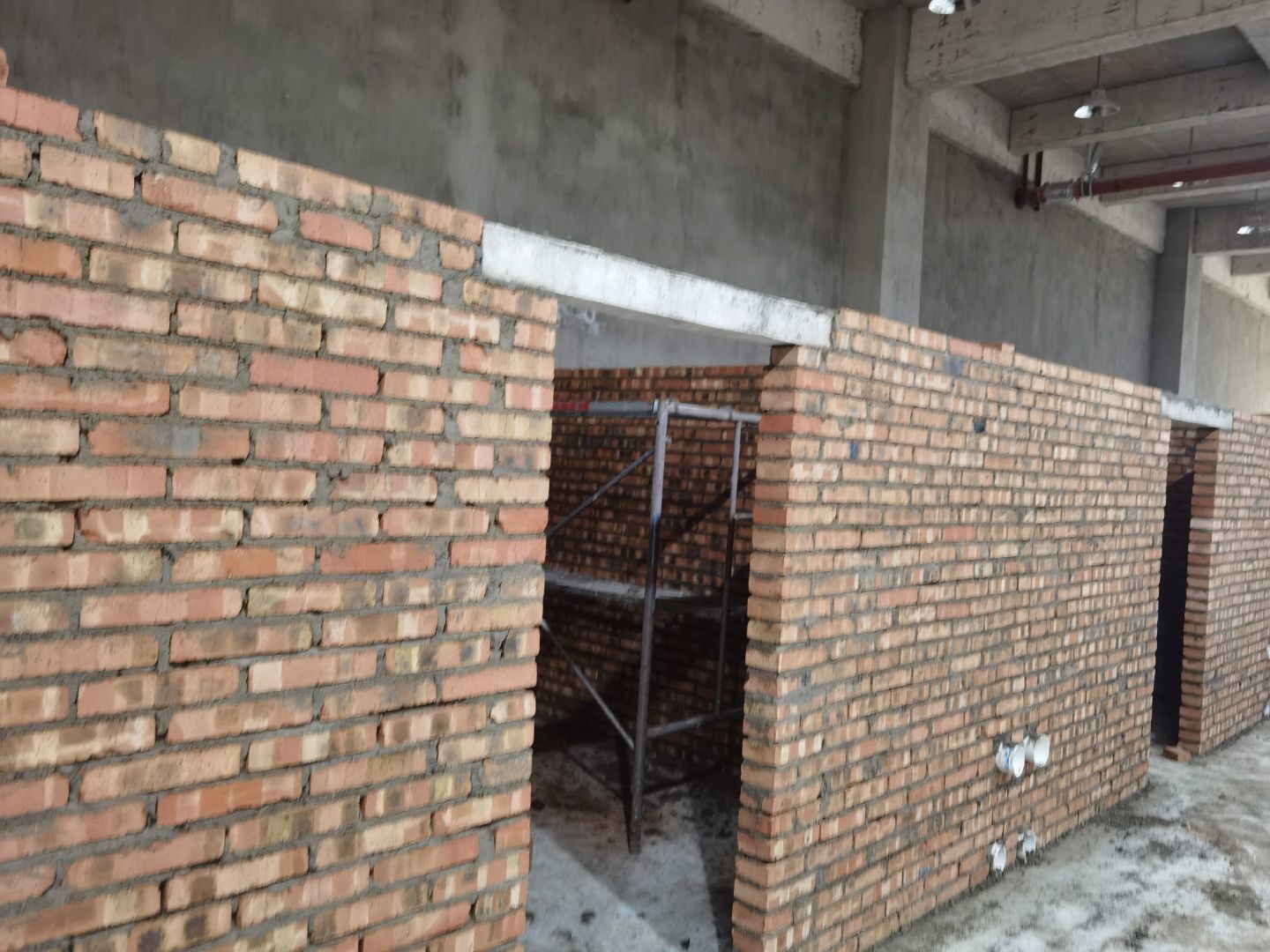

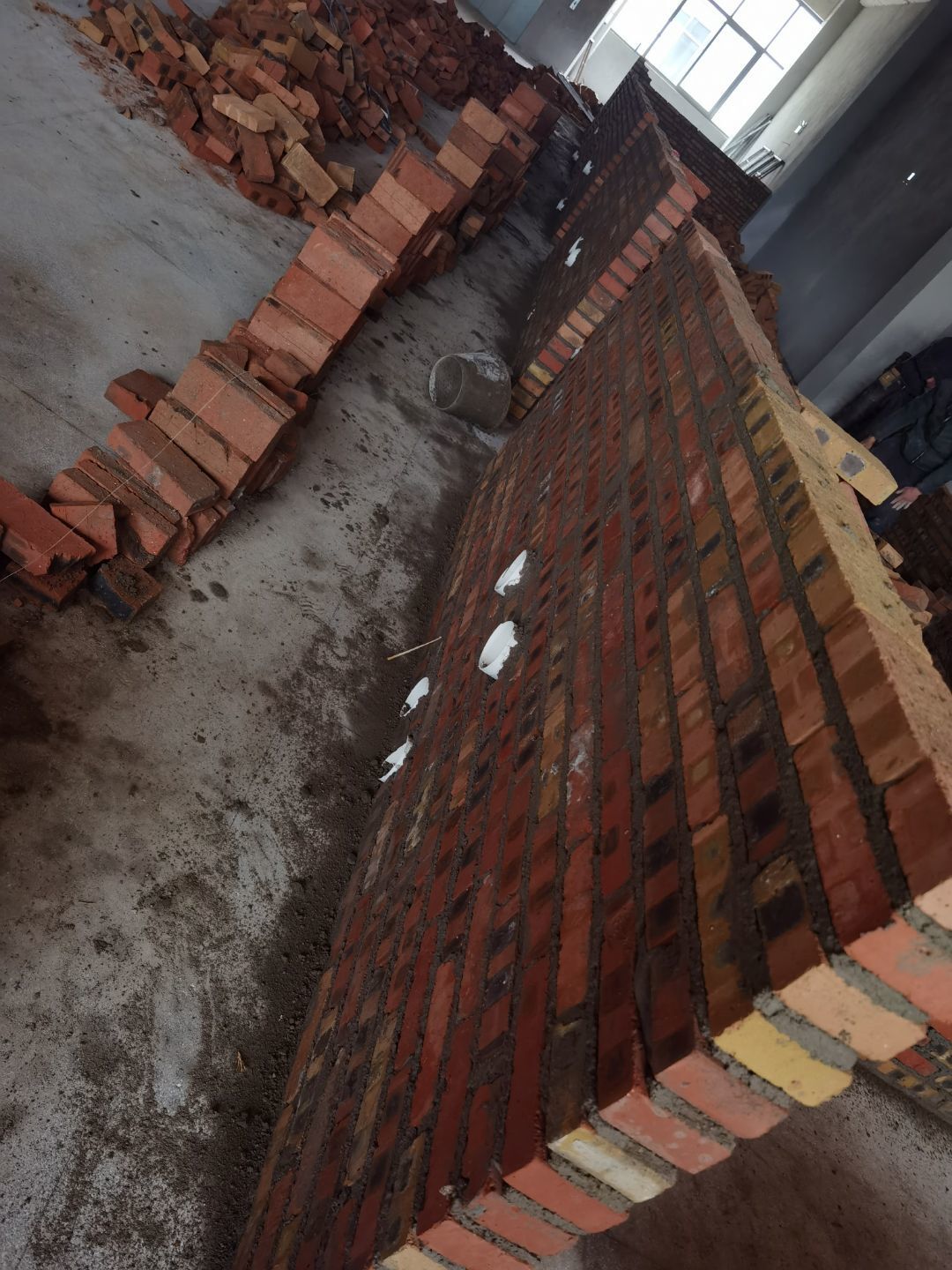

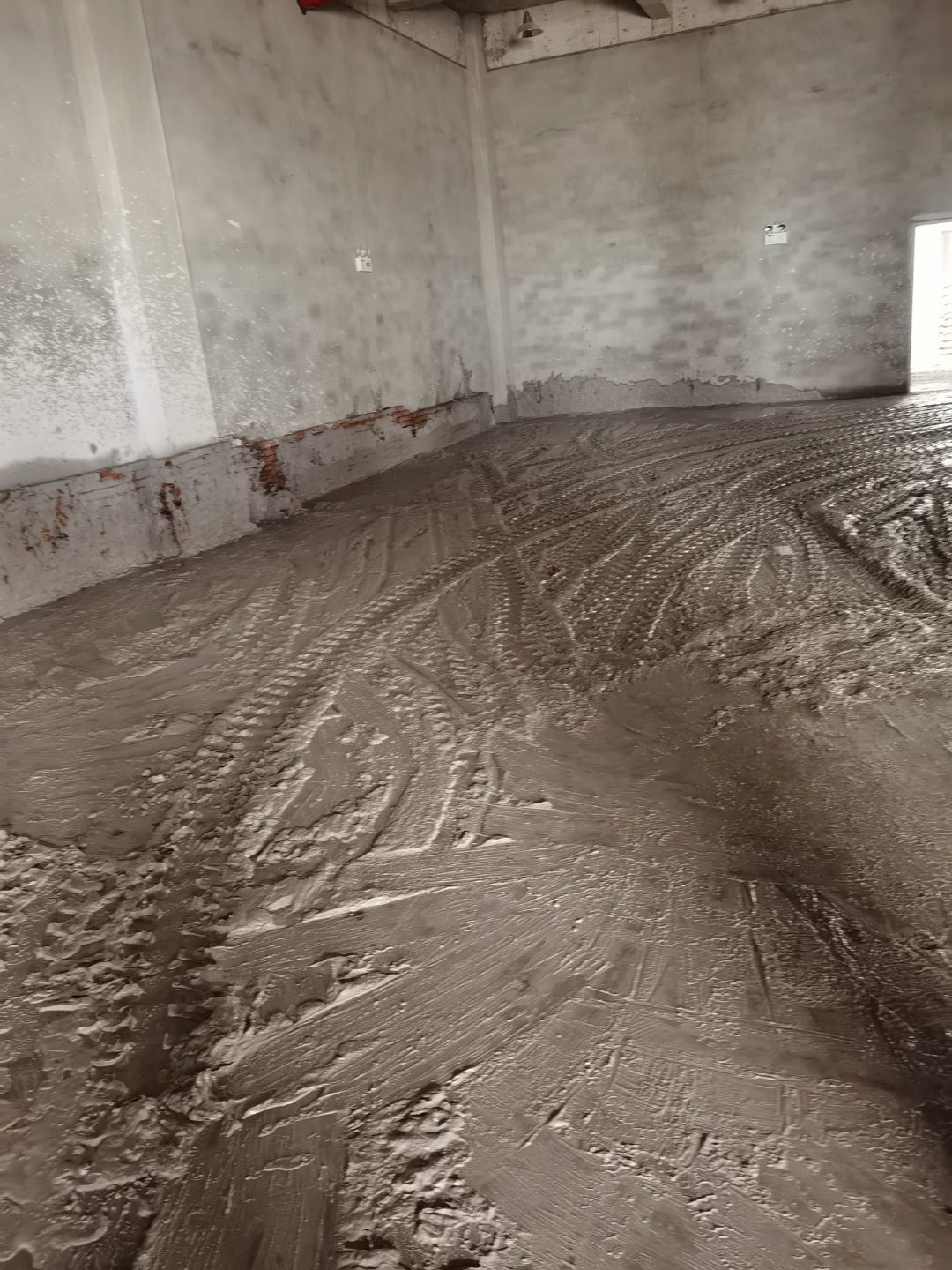

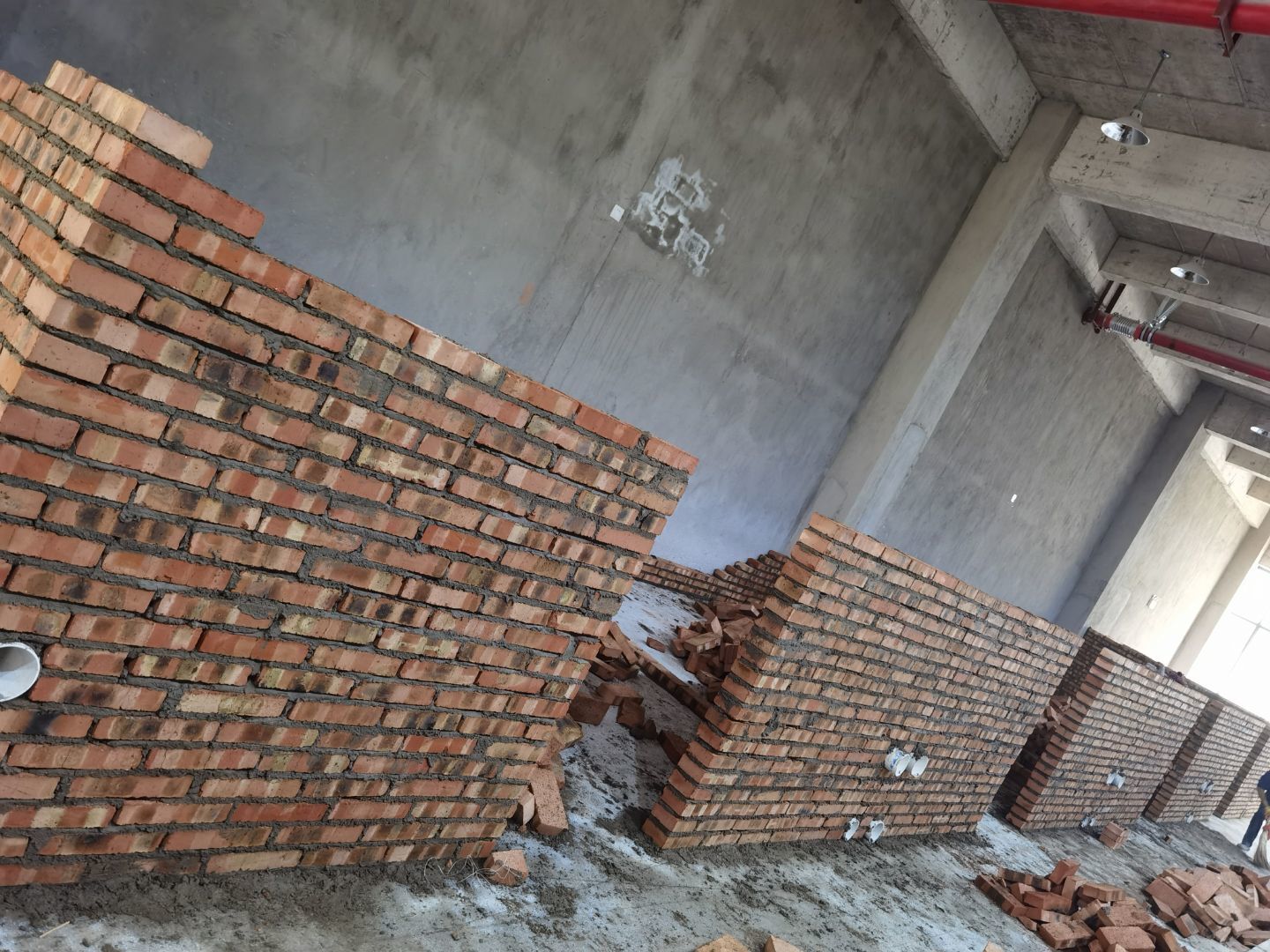

    1三层砖墙砌筑 2二层砖墙贴砖 3一层破碎地面 4二三楼钢管焊接 加固

  • 2021-03-11 09:22:17

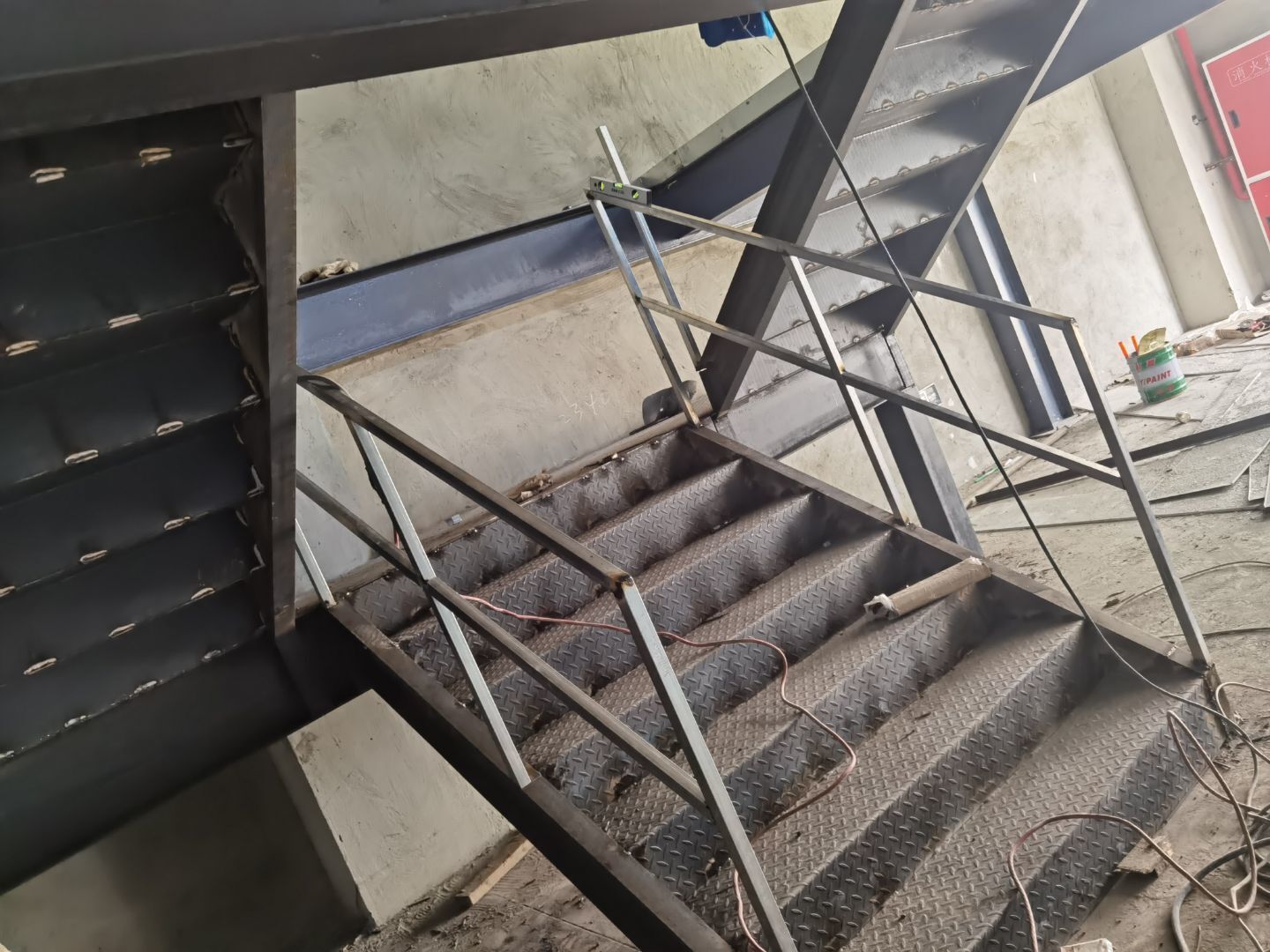

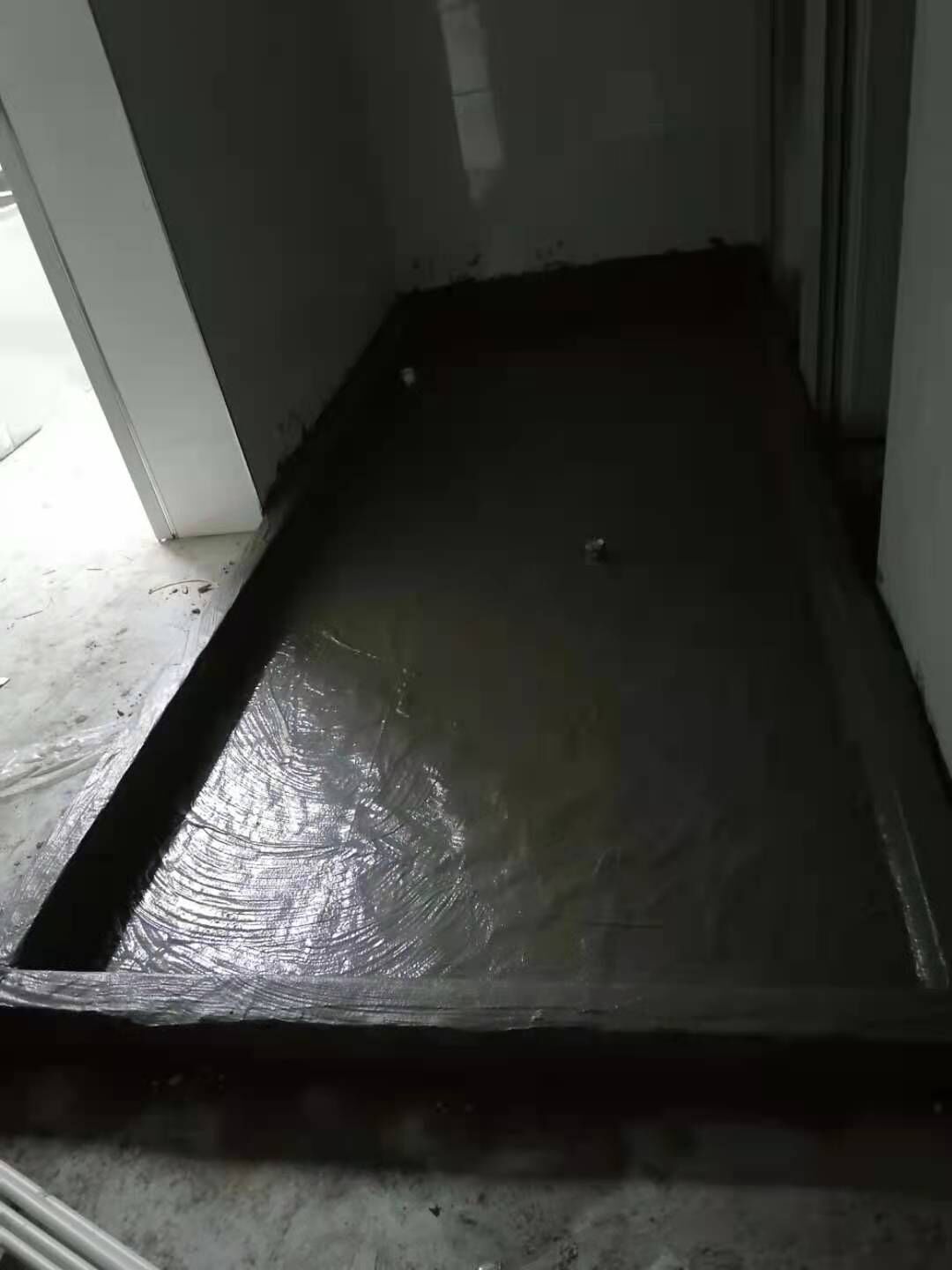

    1、二三层材料搬运 2、一层钢构楼梯焊接 3、二层卫生间防水施工 4、三层卫生间蹲便器安装 5、二层砖墙贴砖

  • 2021-03-06 10:16:10

    1二层烘房砌砖 2一层钢构瓦楞片敷设 3卫生间瓷砖 蹲便器到场

  • 2021-03-06 10:15:34

    1二层烘房砖墙砌筑 2二层排水管安装 3二层水泥河沙搬运 4一层钢构切割

  • 2021-03-06 10:14:58

    1、三楼烘房砖墙拆除,清理垃圾,三楼烘房砌砖; 2、自来水管停水,临时自制热熔临时水安装

  • 2021-02-24 17:45:34

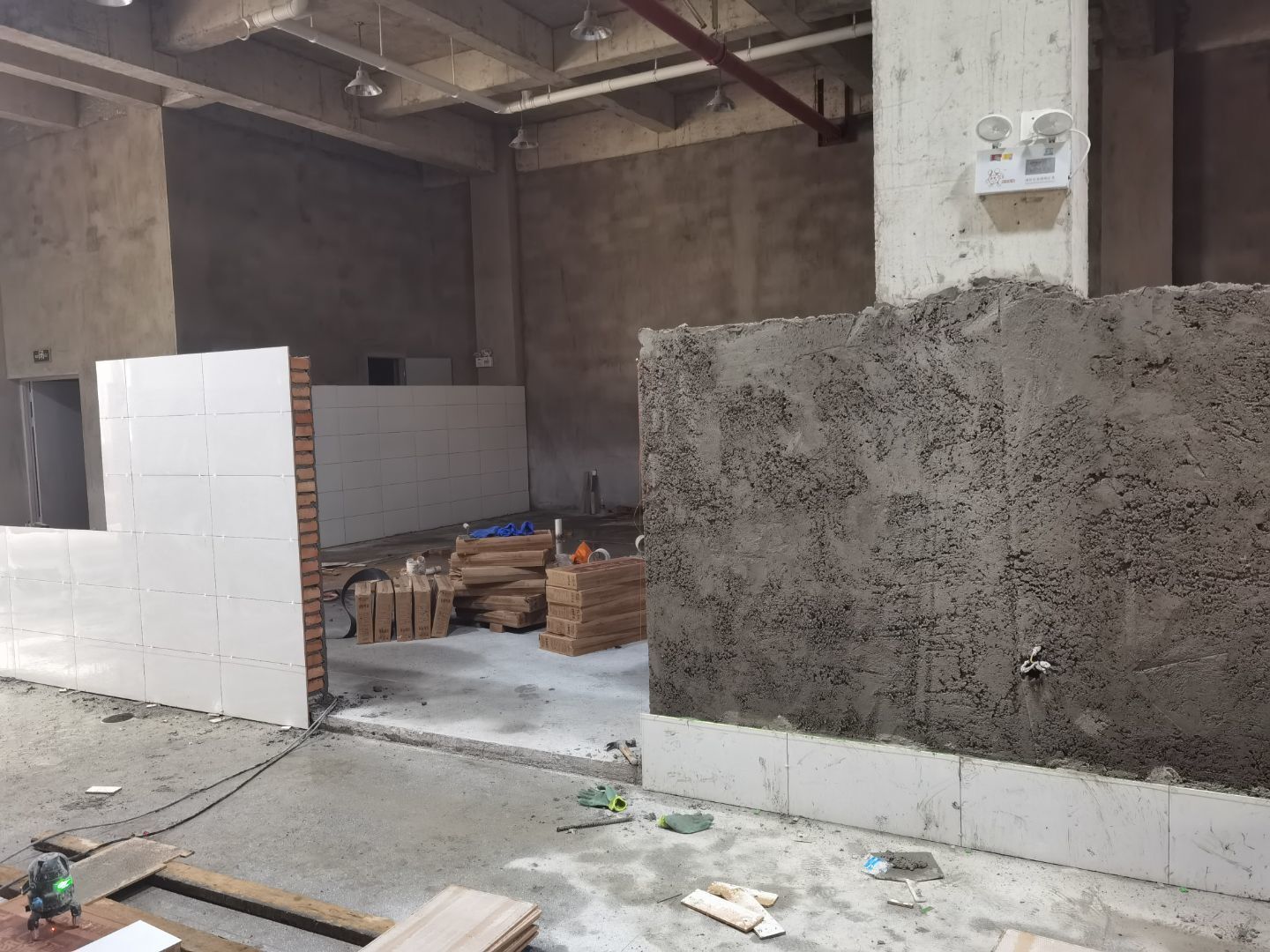

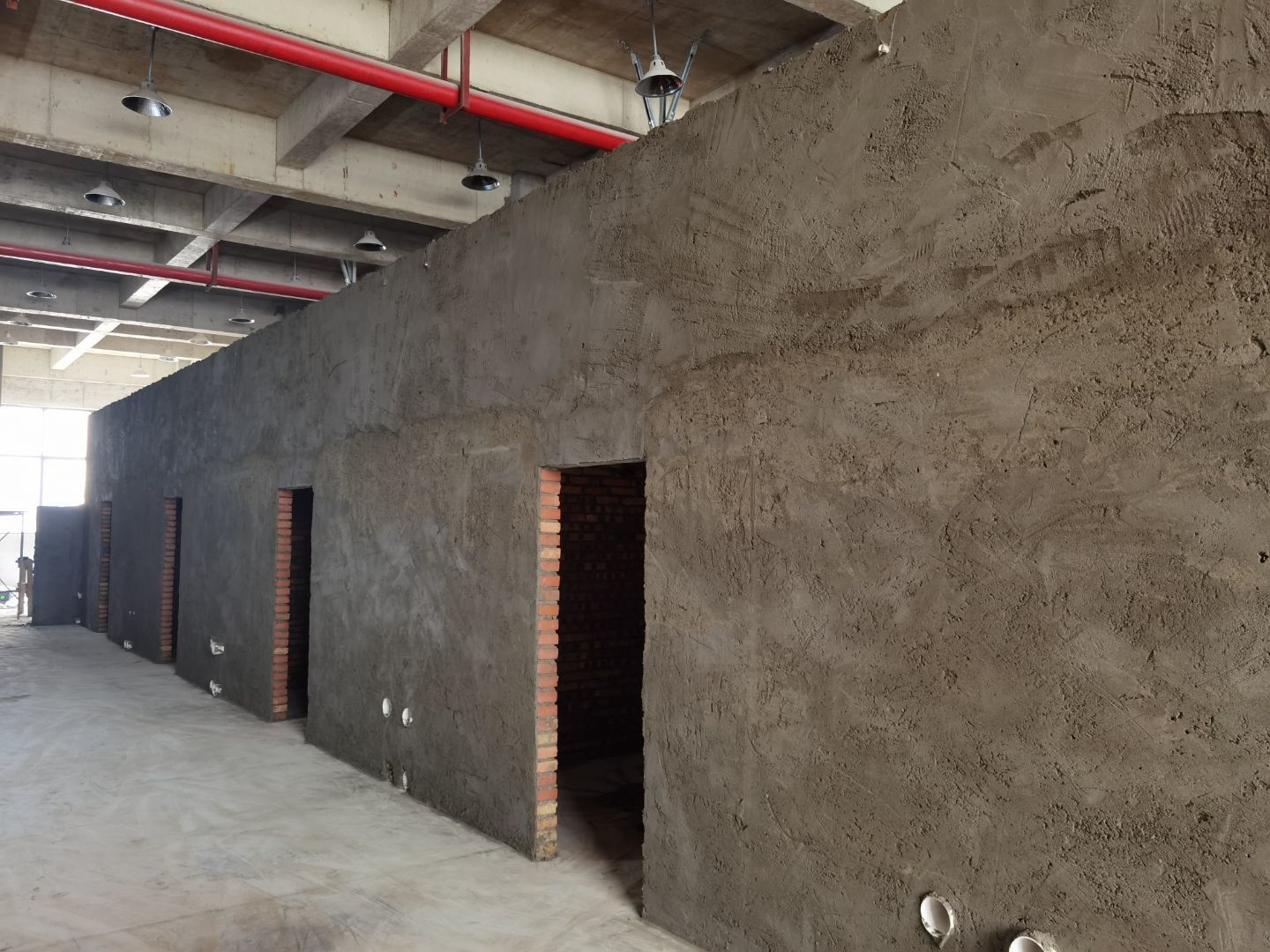

    九尺腊肉项目厂房装修现场: 1、水泥河沙材料到位 2、二三楼烘房放线完成 3、一层磨浆清理。

返回顶部
