铜仁追花族科技有限公司厂房施工现场

铜仁追花族科技有限公司厂房施工现场

开工日期:2021-05-09

华盛兴邦承接铜仁追花族科技有限公司3、4栋厂房一楼的设计、装修工程。施工面积:4000平方米,主要生产蜂蜜制品。
建食品厂找华盛兴邦,咨询热线:181-0821-4725  189-8085-3815

浏览
查看更多

工程进度

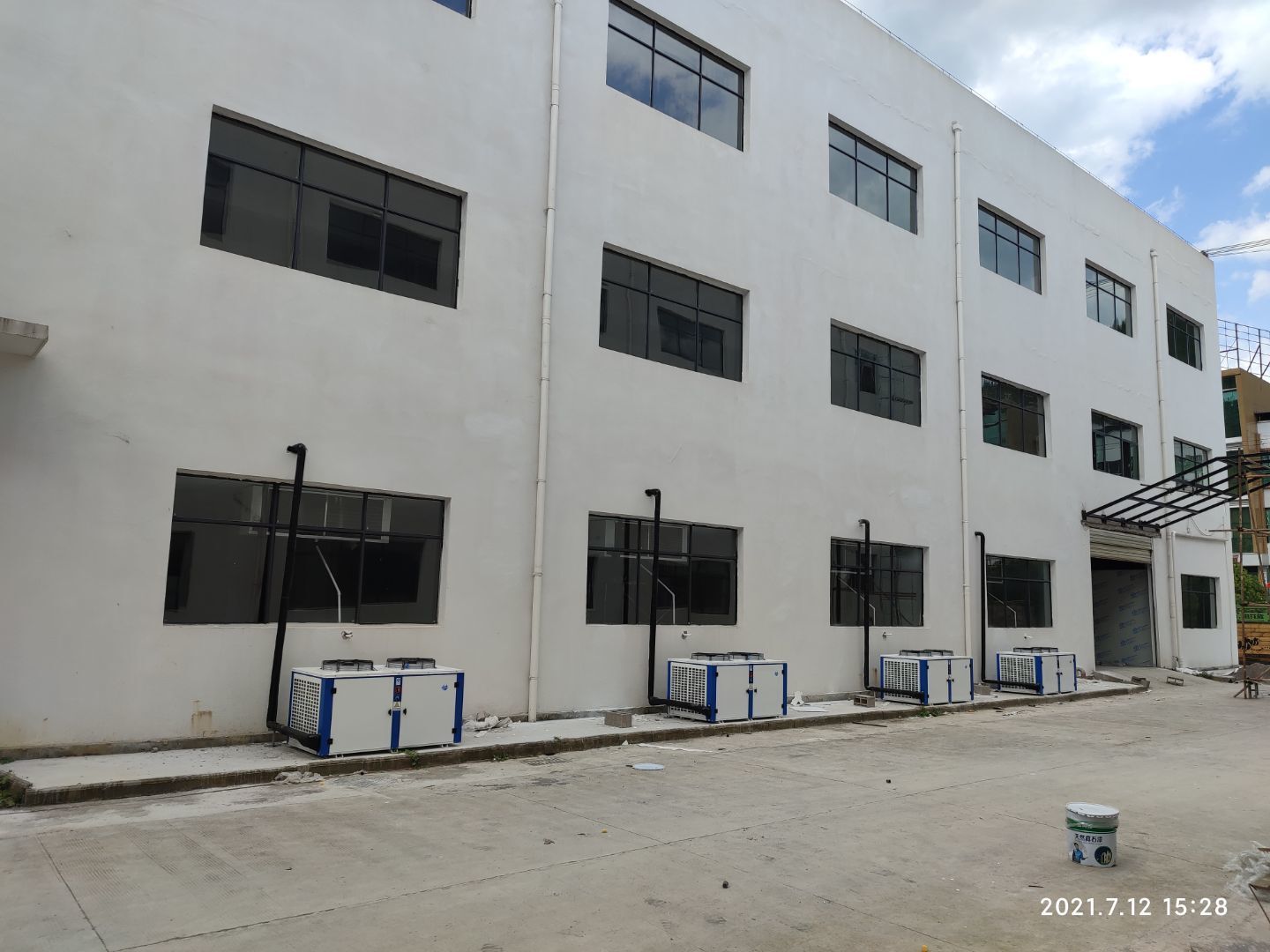

  • 2021-08-19 17:35:19

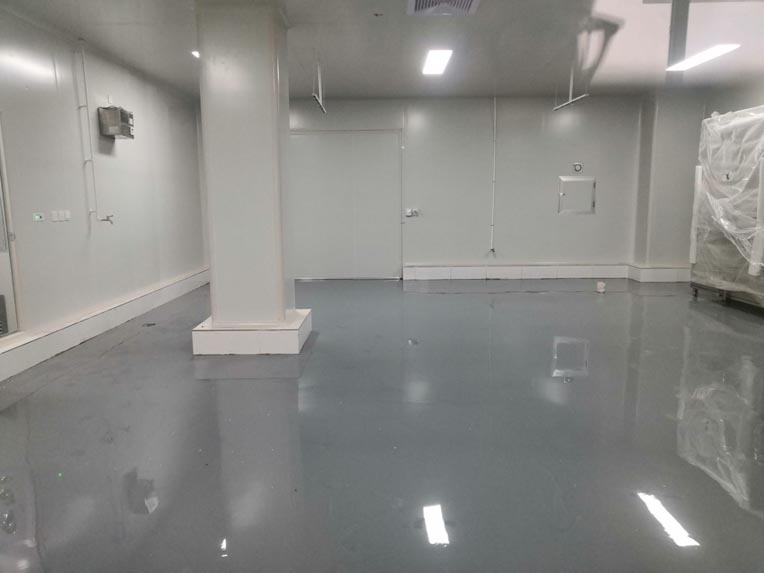

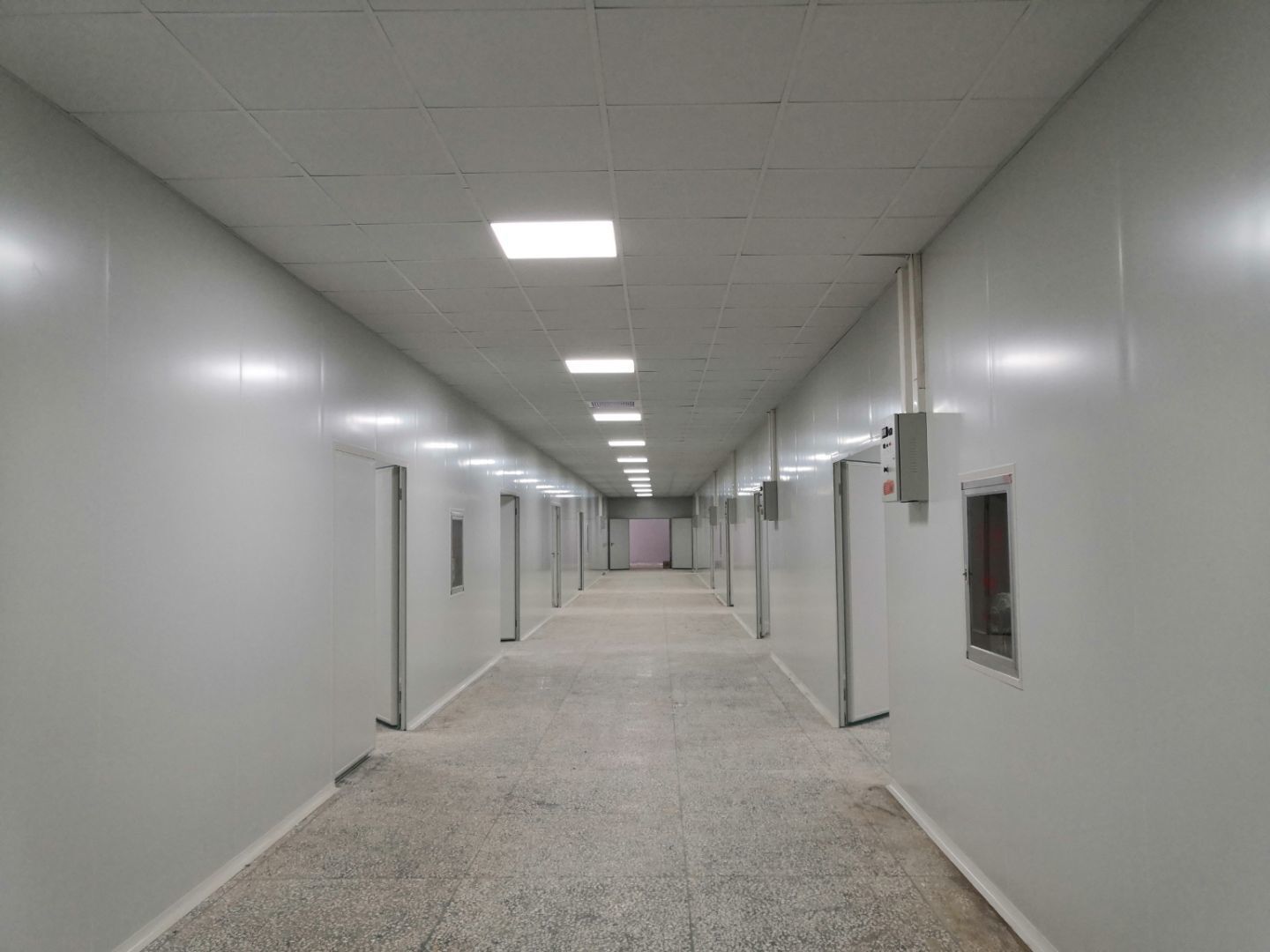

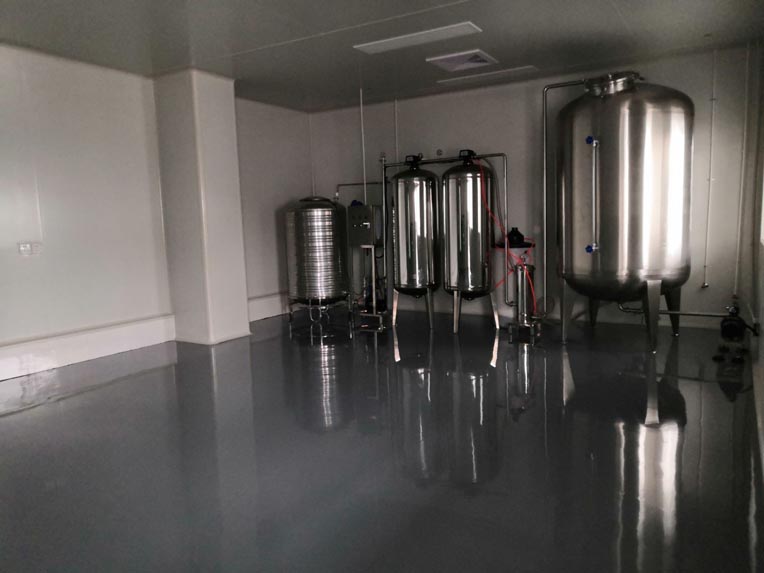

    设备安装,地坪施工完成

  • 2021-08-13 10:16:38

    挡鼠板施工,门窗安装完成

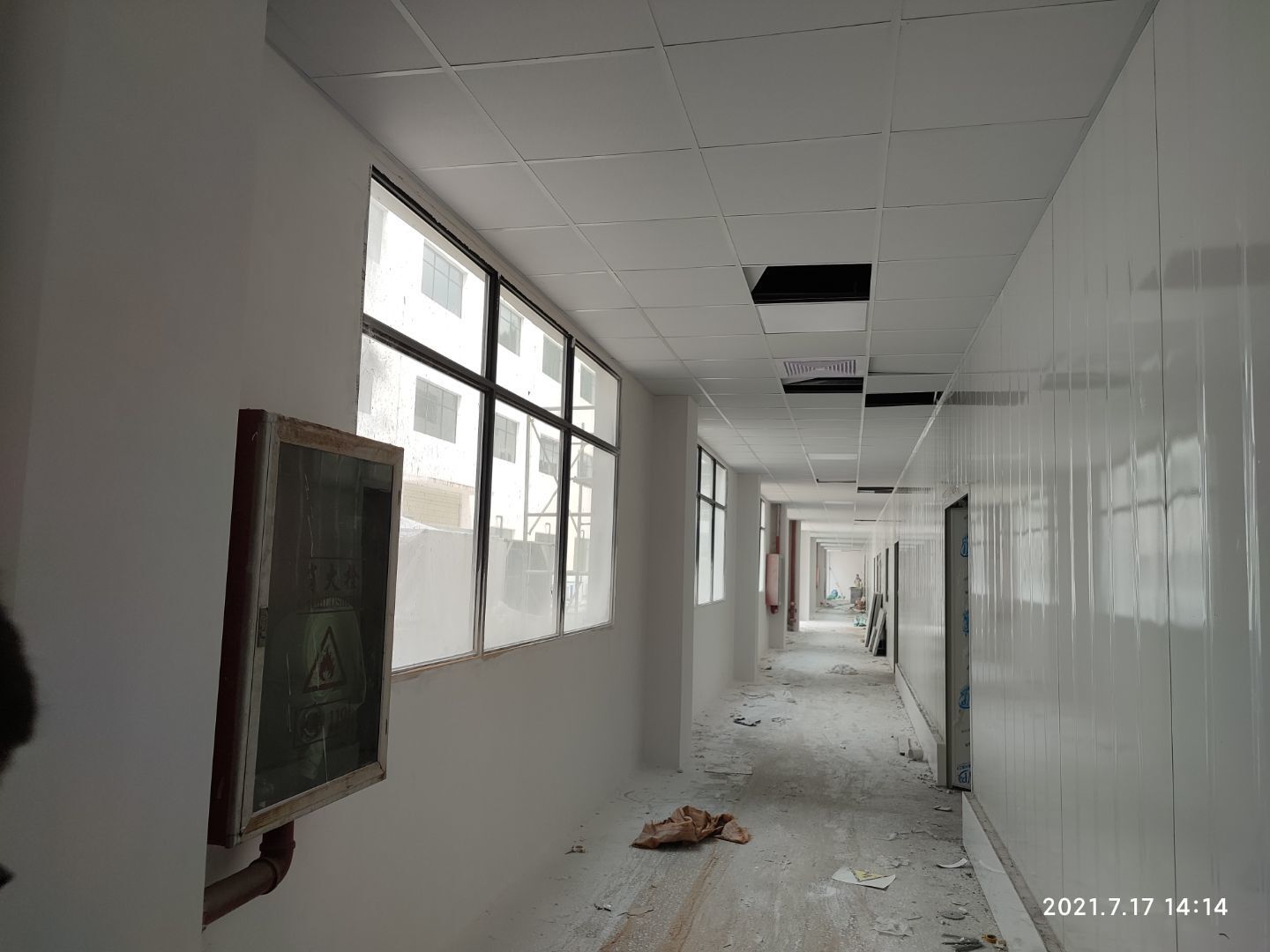

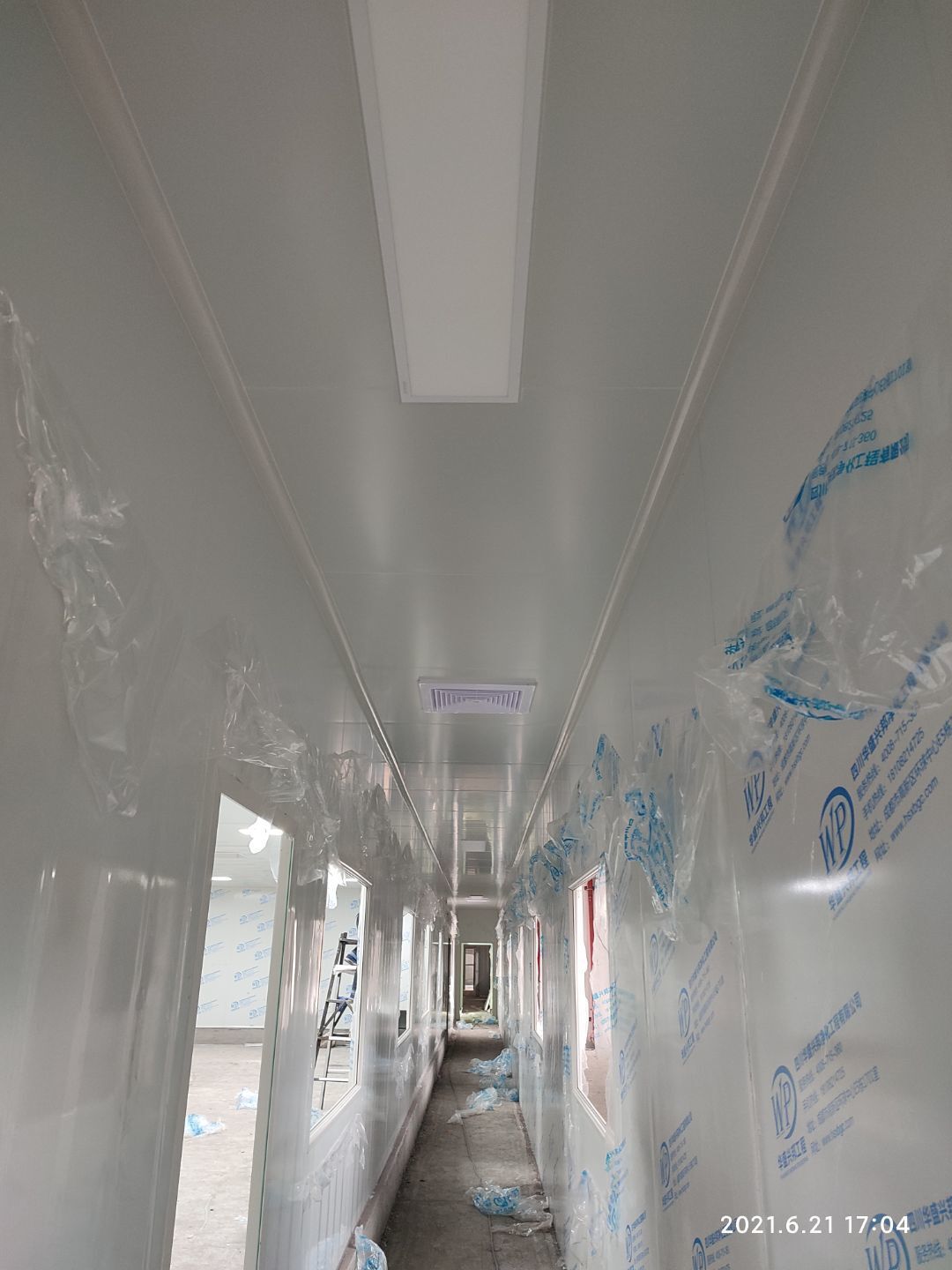

  • 2021-07-31 14:36:38

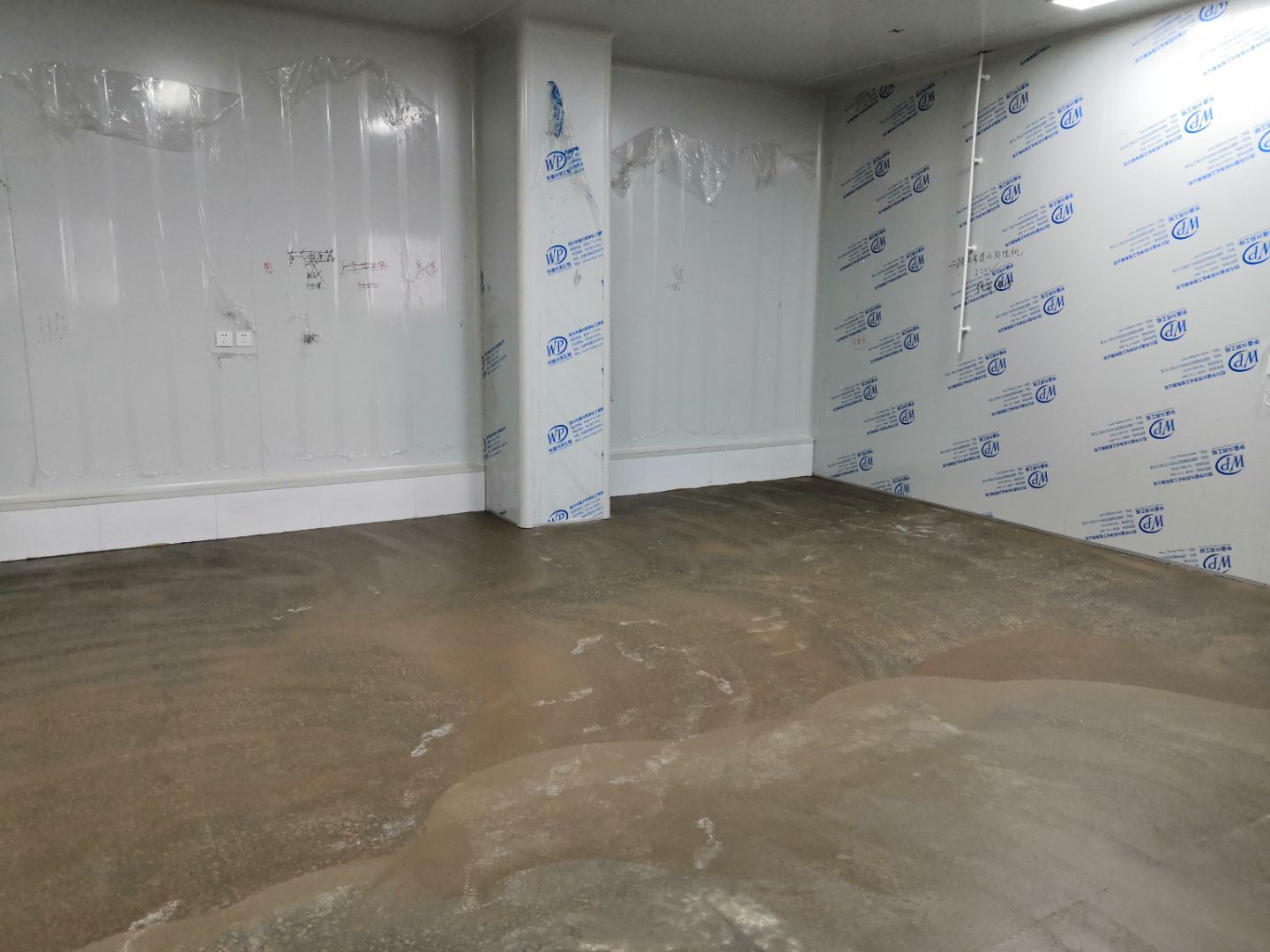

    地坪施工,车间通电

  • 2021-07-21 14:00:17

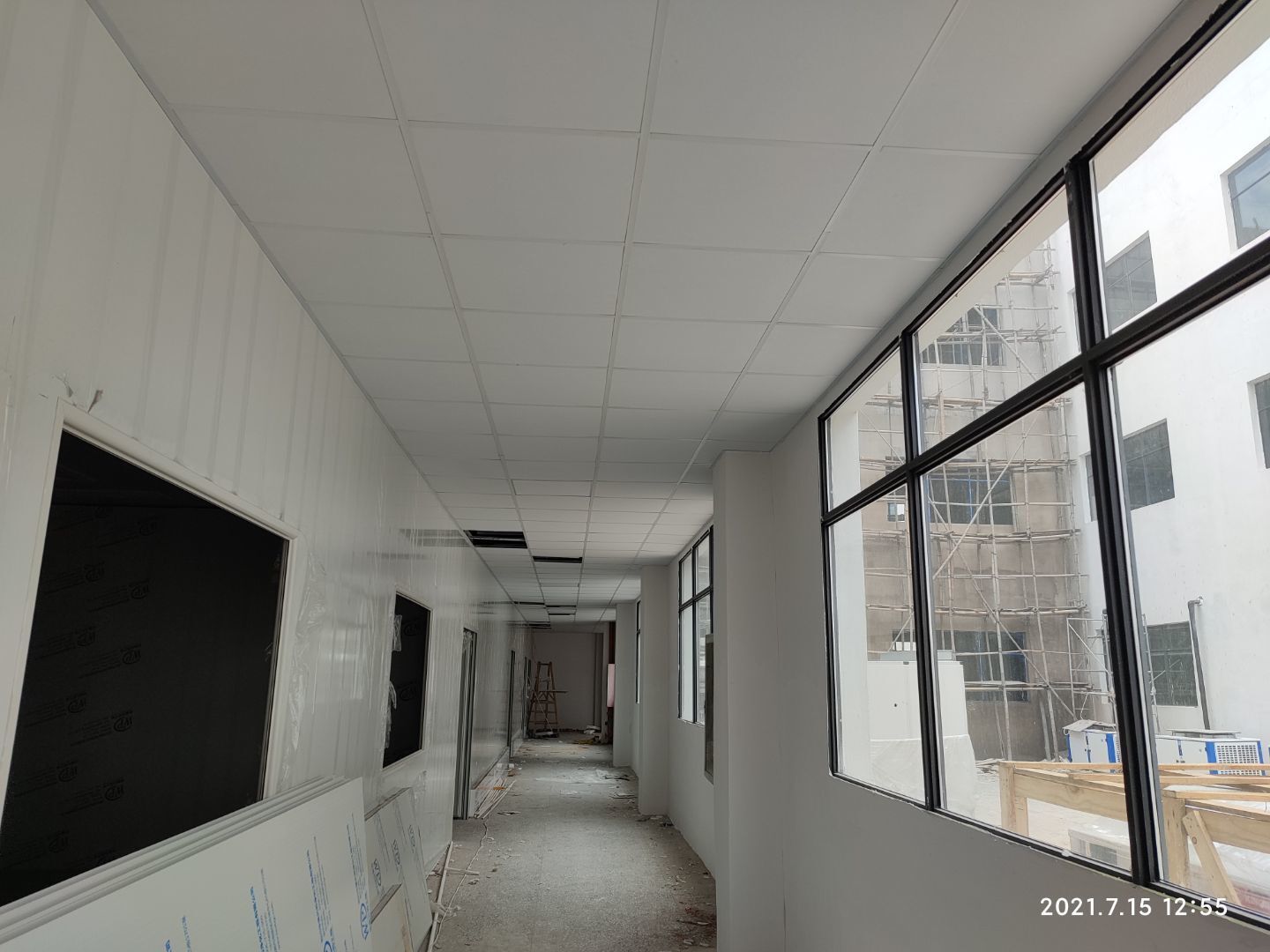

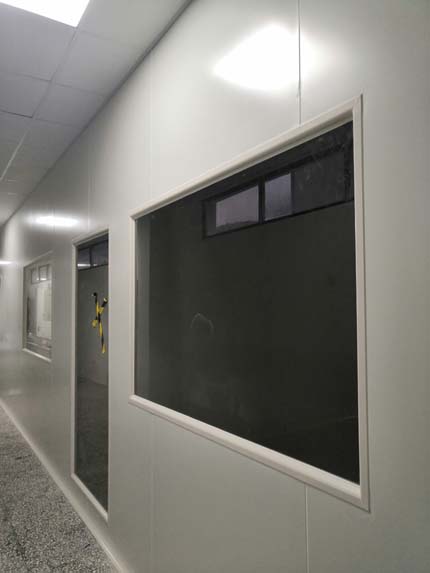

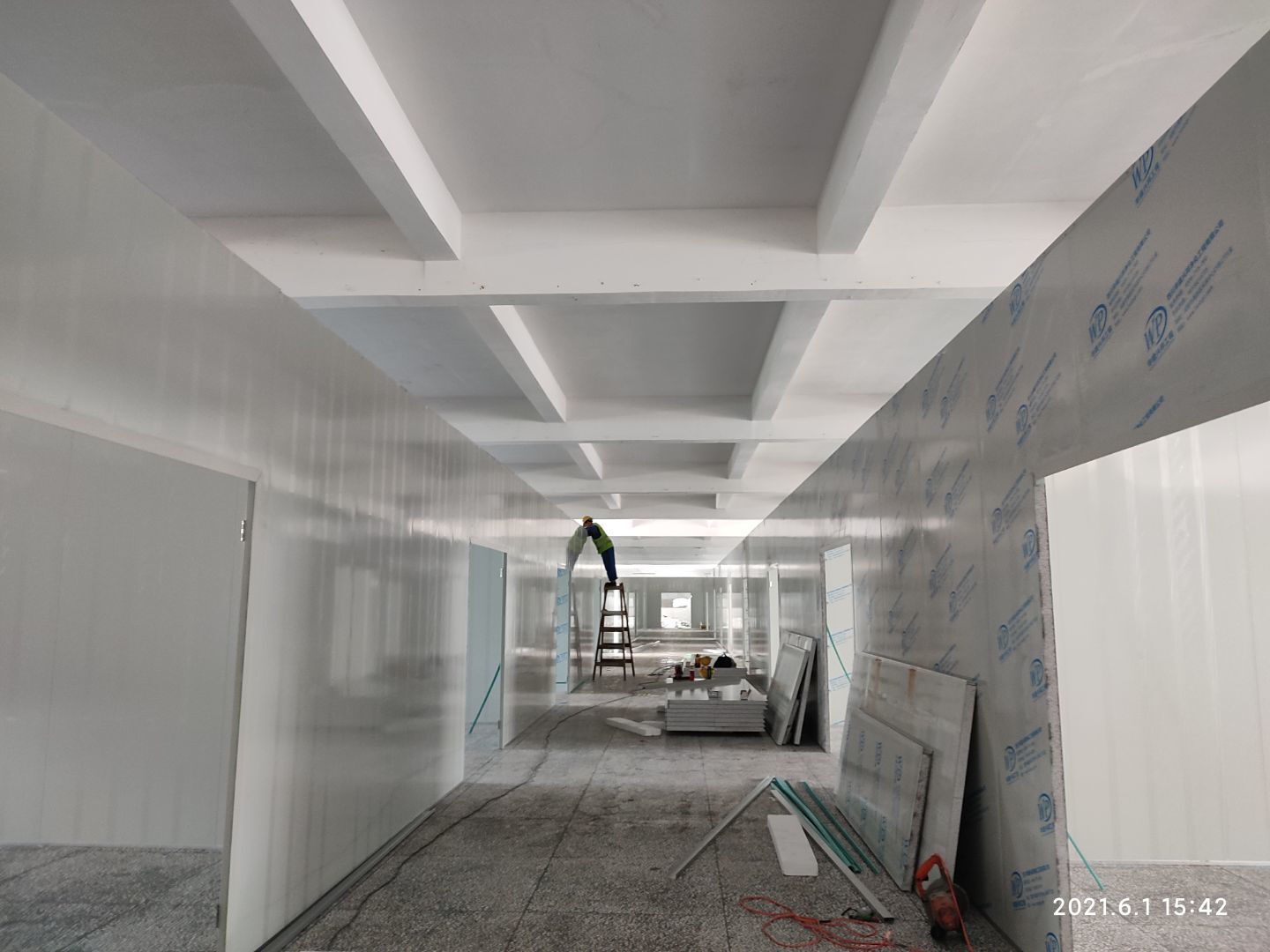

    1,乳胶漆施工完成90% 2,布管穿线,灯具,插座安装完成90% 3,风淋室制作安装完成90%

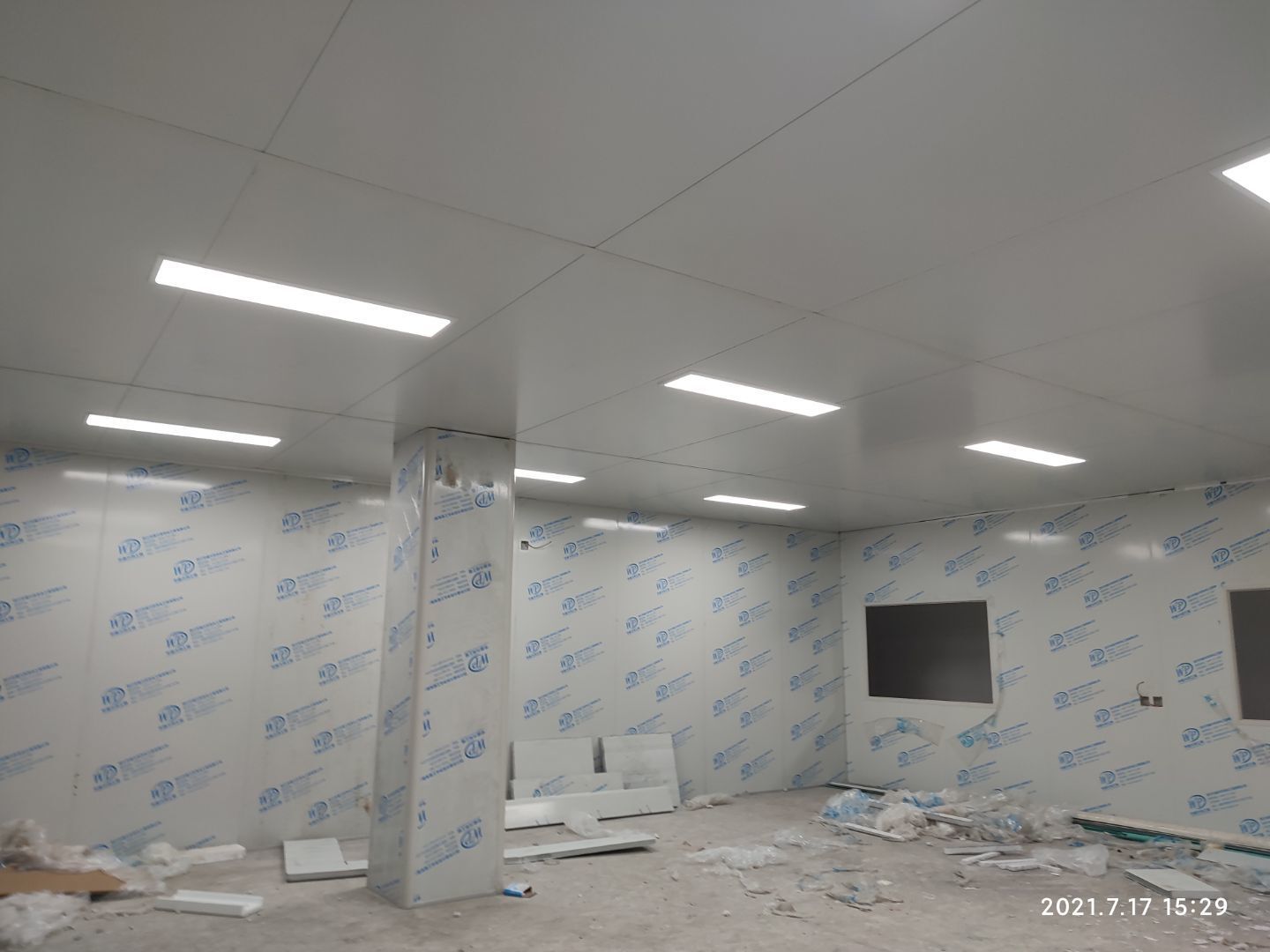

  • 2021-07-14 09:39:22

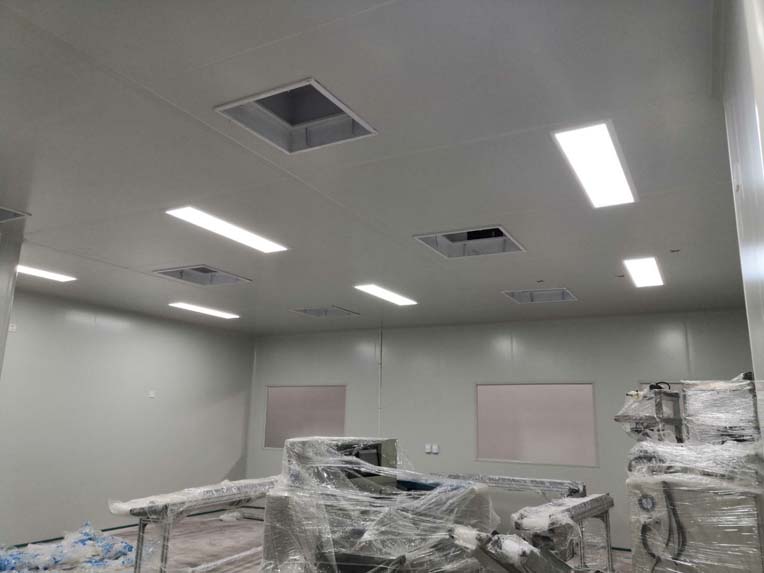

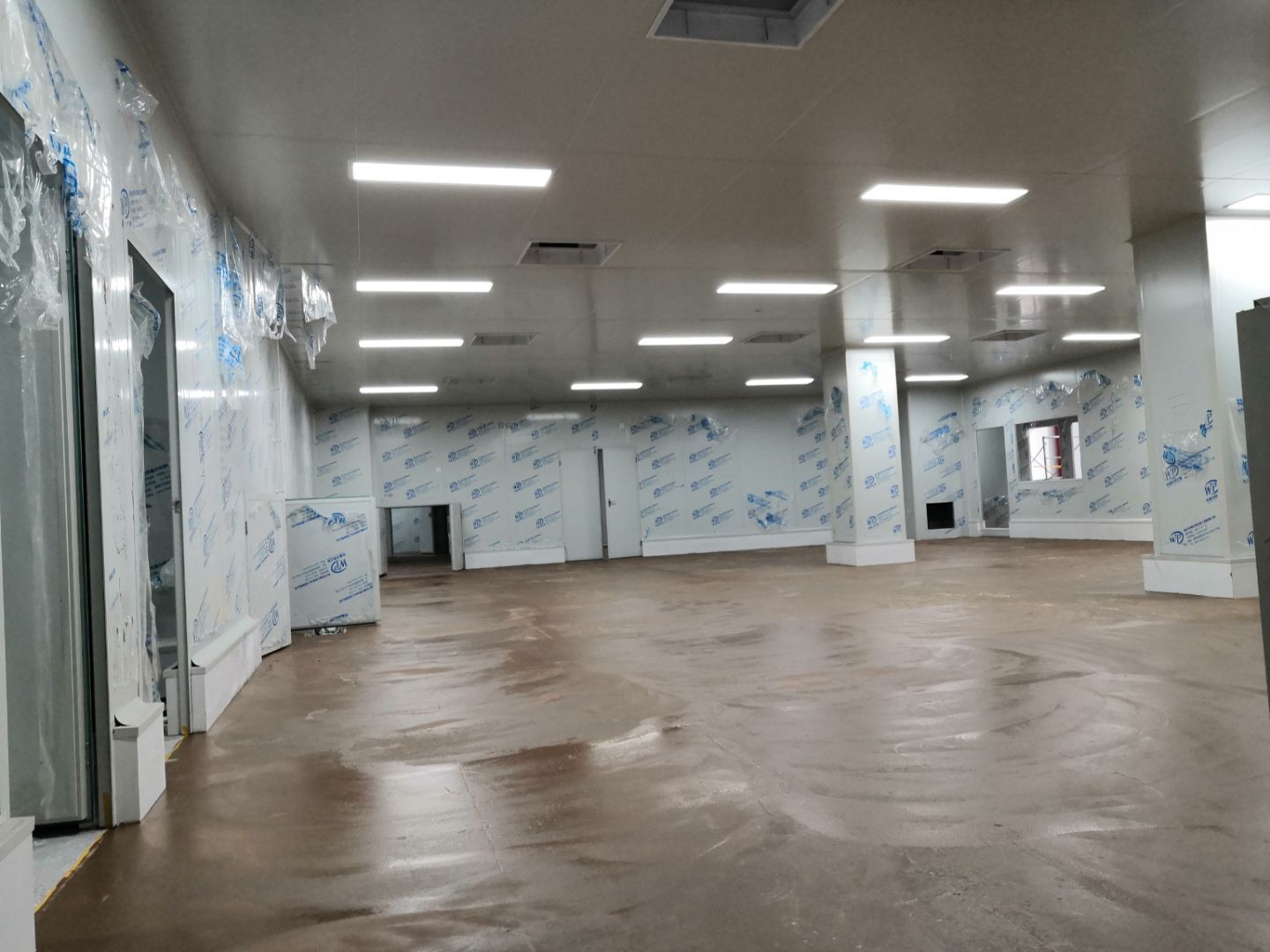

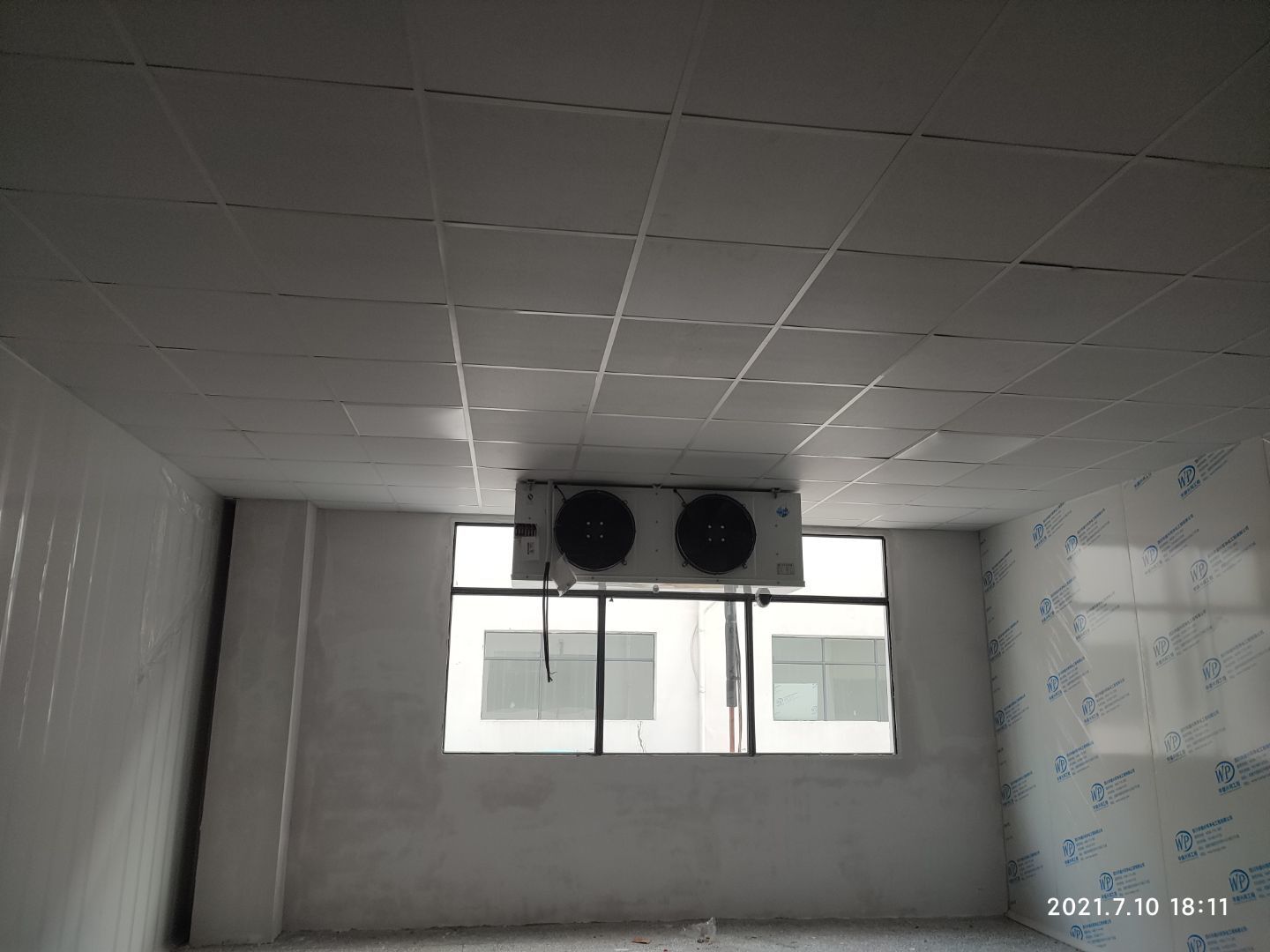

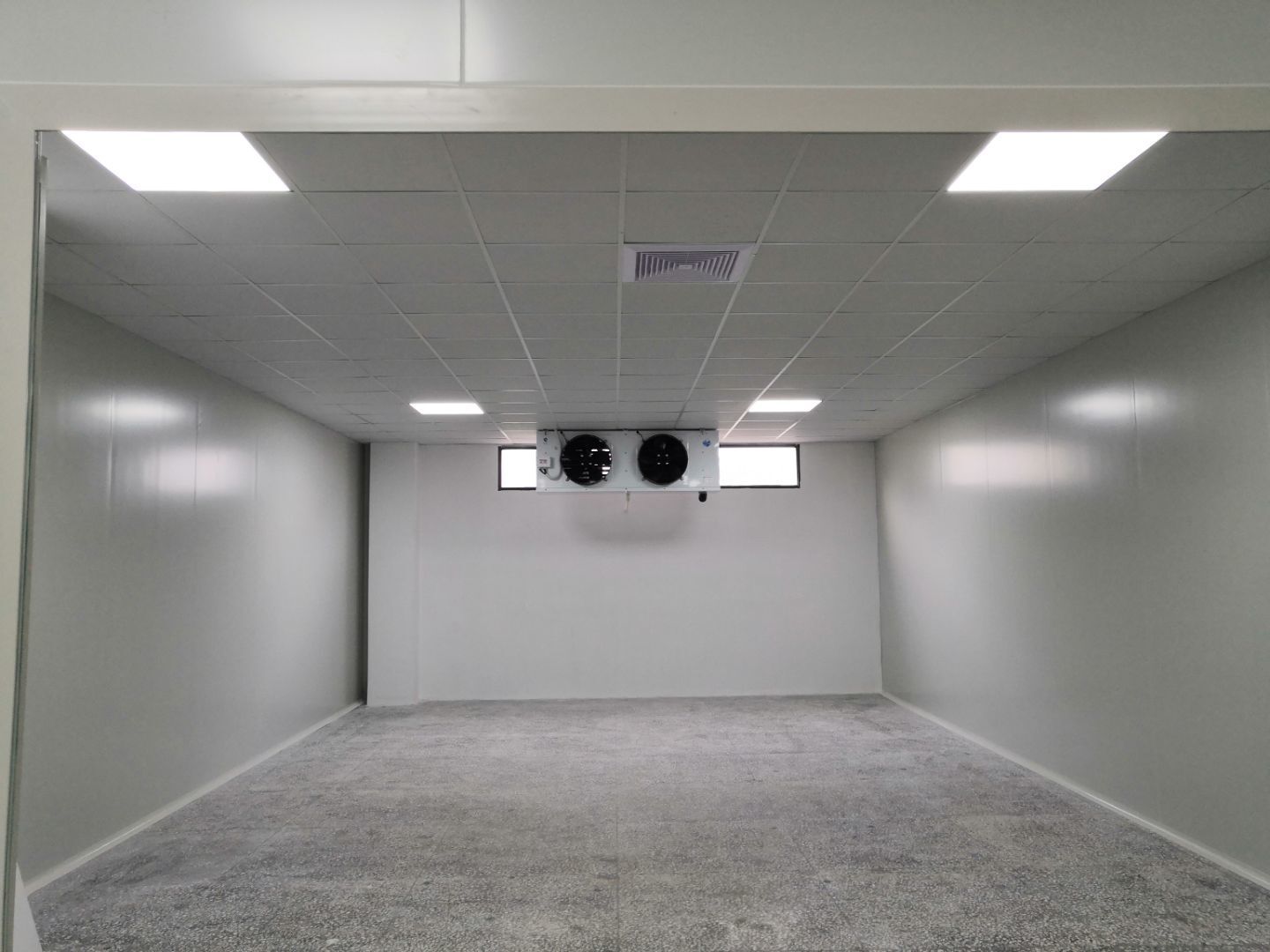

    1.冻库空调铜管焊接和保温,控制线安装完成,保压完成,冷凝水管完成。 3.瓷砖铺贴完成90%; 4.刮墙面头道腻子完成75%

  • 2021-06-28 15:54:21

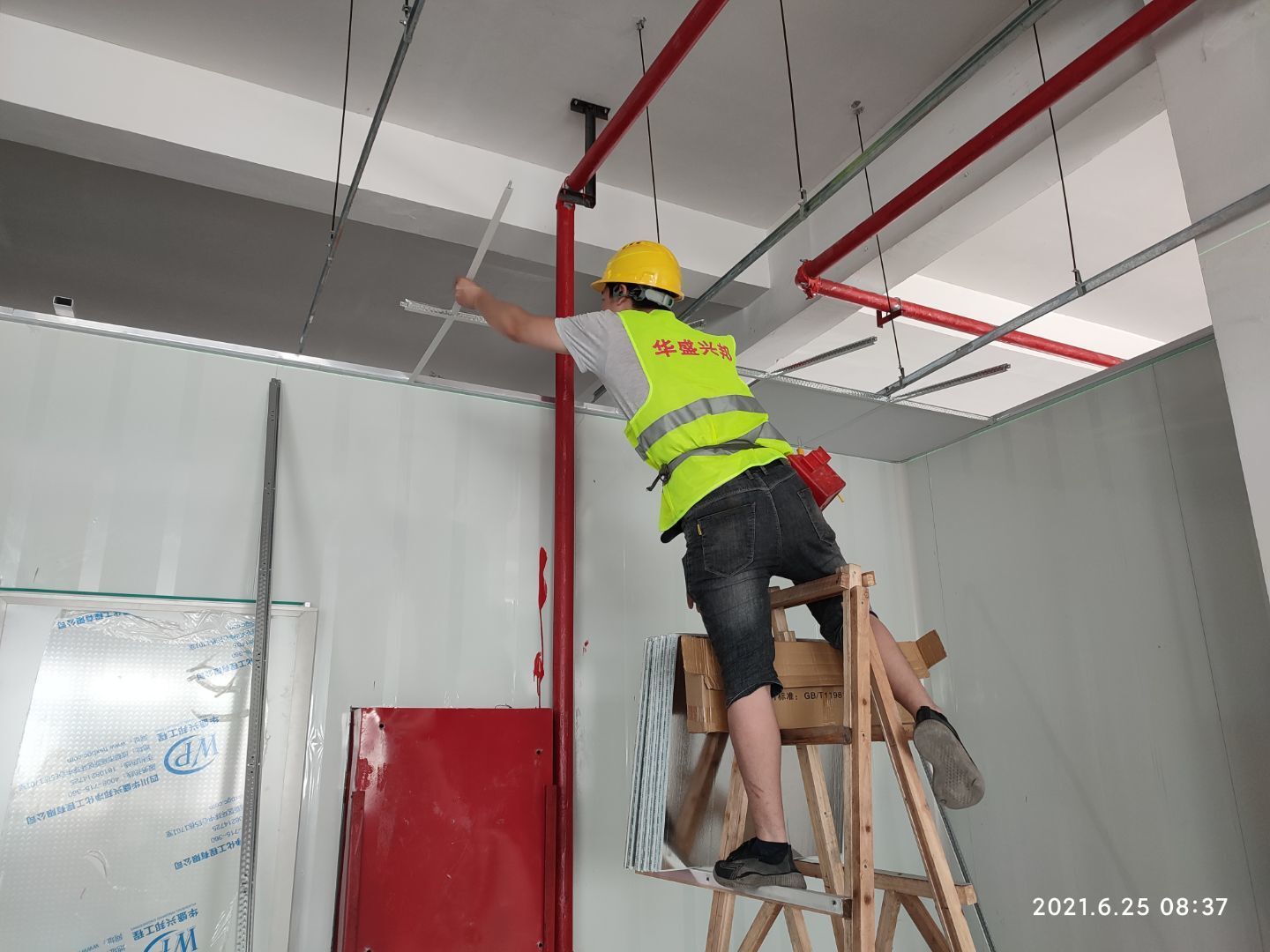

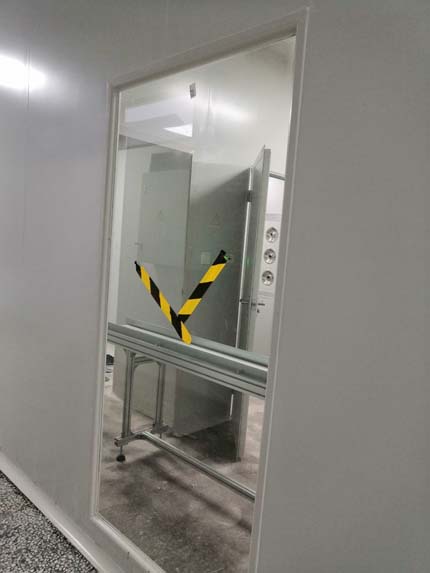

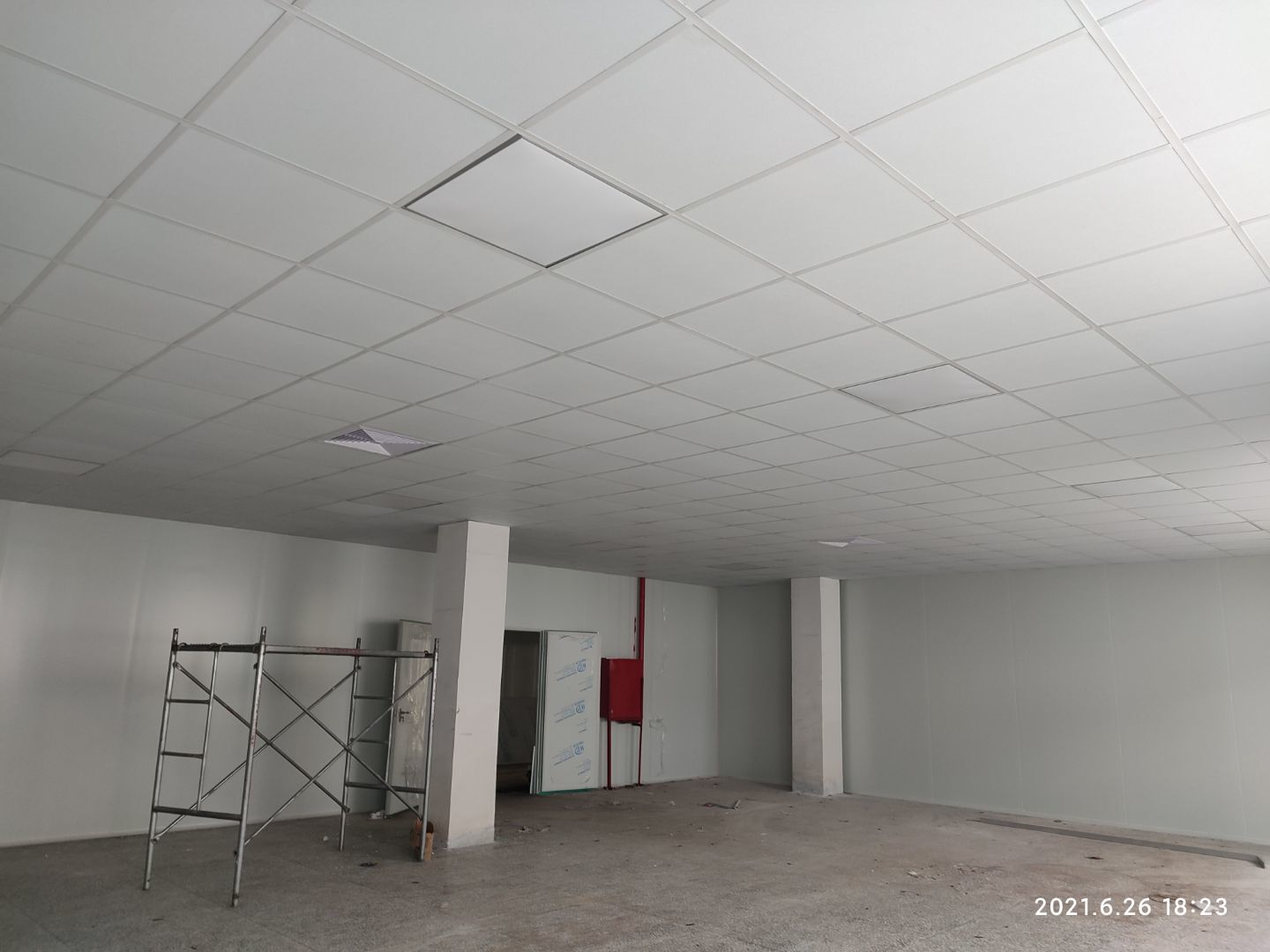

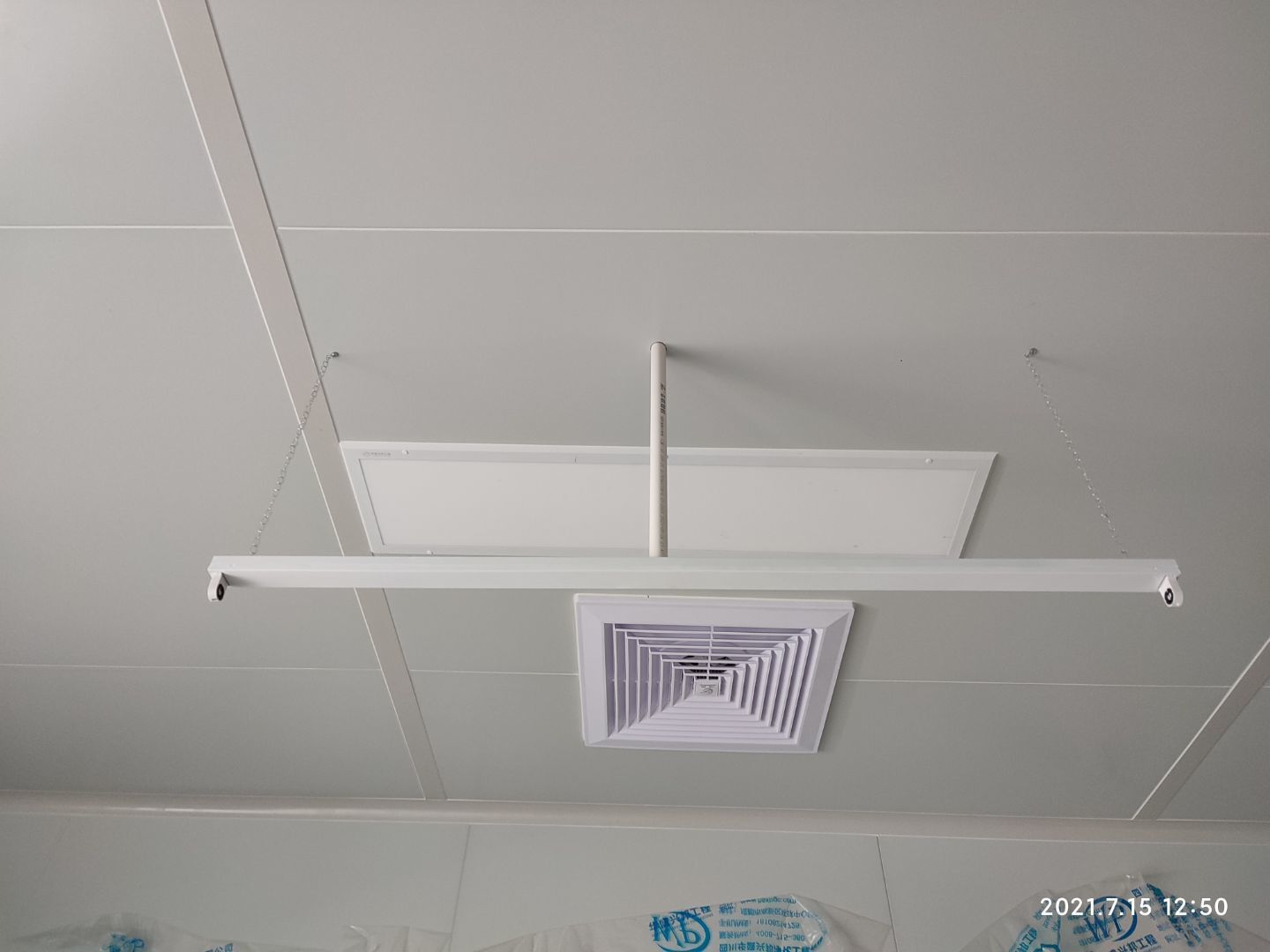

    1.顶板撕膜打胶完成35% 2.彩钢板区域换气扇安装完成70% 3.门锁安装完成70%

  • 2021-06-28 15:53:30

    1.彩钢板顶板完成65% 2.电气穿管布线完成35%,灯具安装完成30% 3.圆弧完成15% 4.高效送风口开洞完成50%

  • 2021-06-08 10:44:17

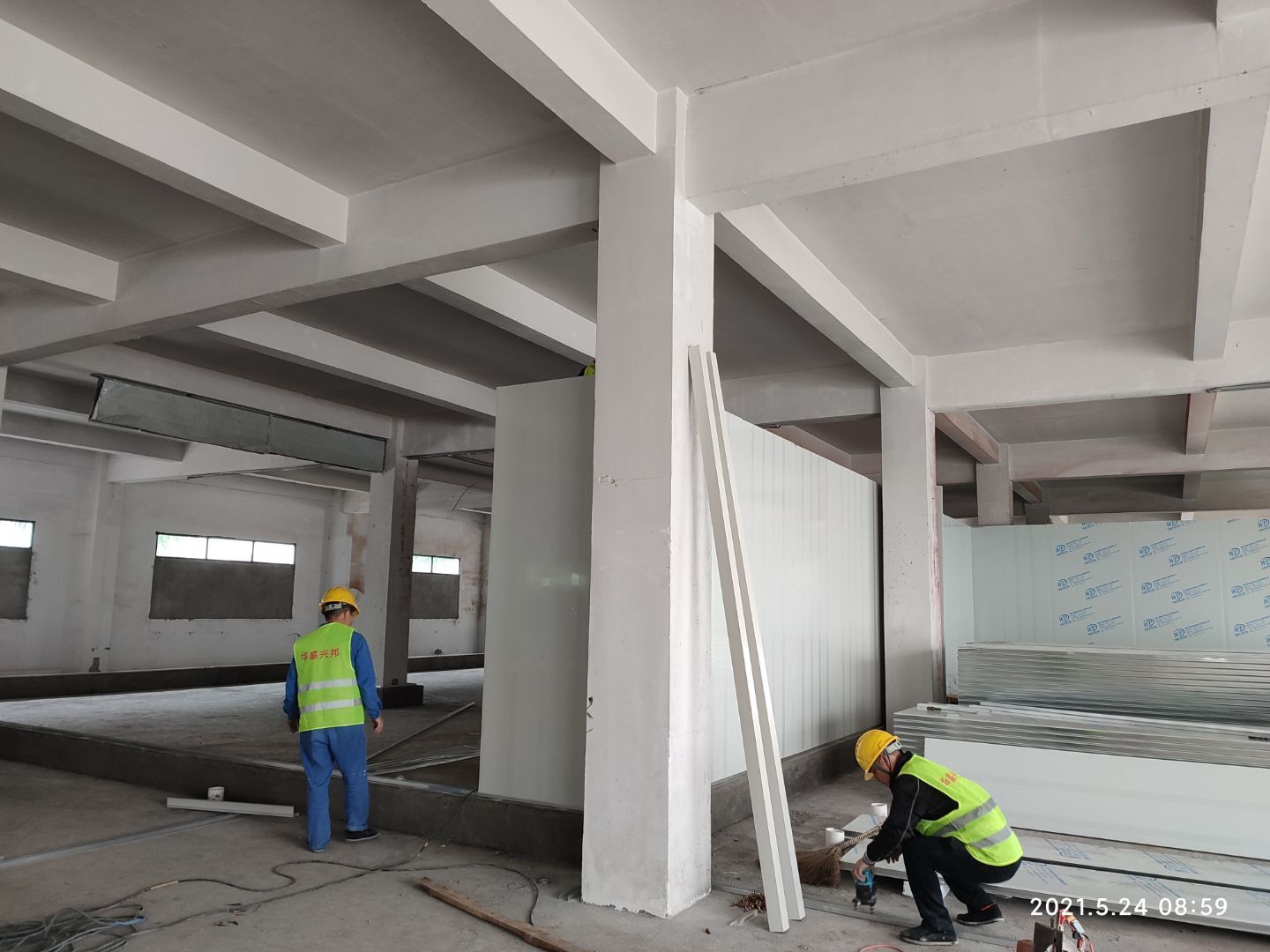

    1,隔墙除甲方未确认更改方案外的全部完成,彩板门制作安装完成15%; 2,顶板吊梁安装完成; 3,圆弧底座胶条安装完成5%; 4,风管组装完成3%。

  • 2021-06-08 10:43:55

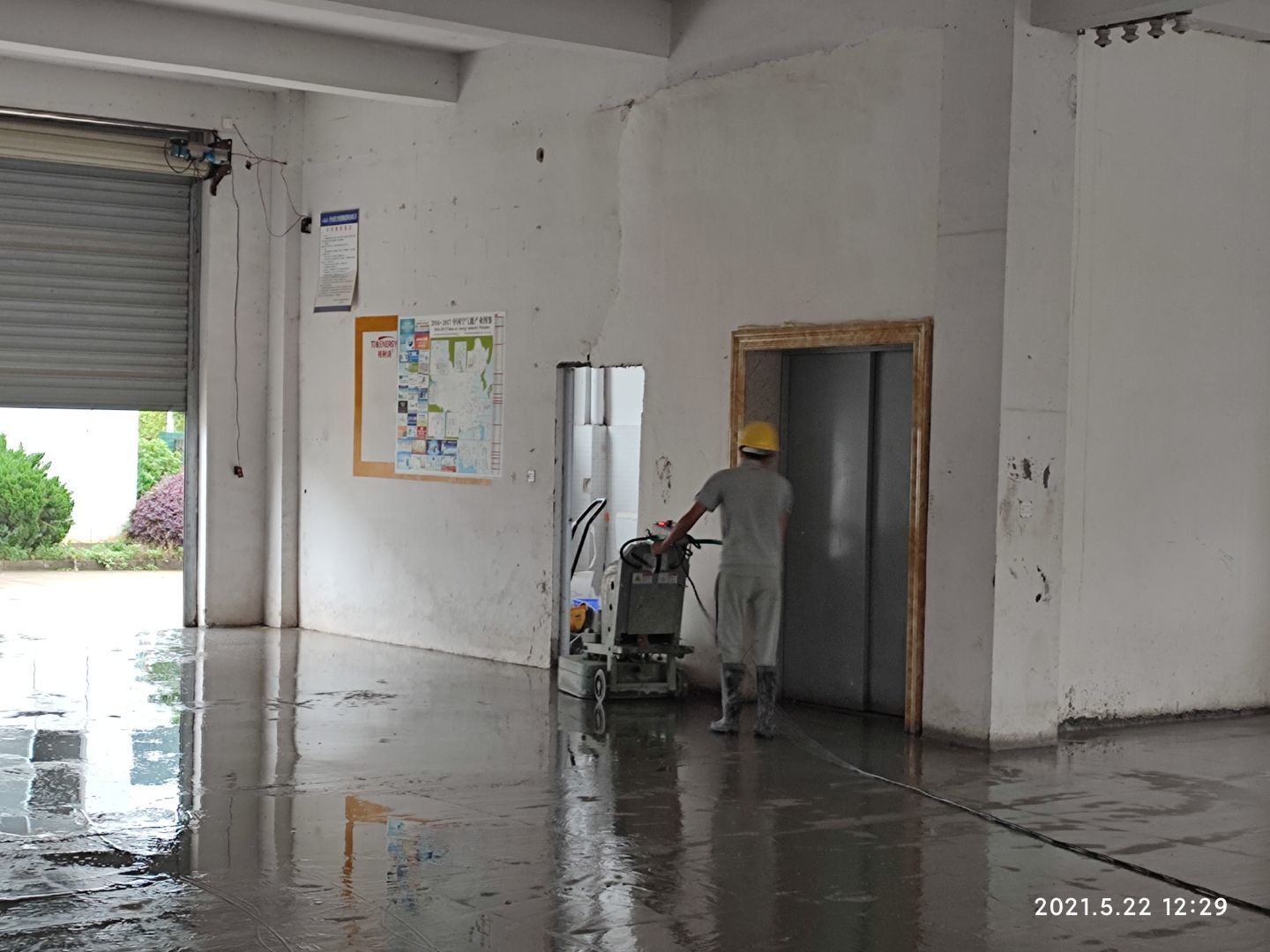

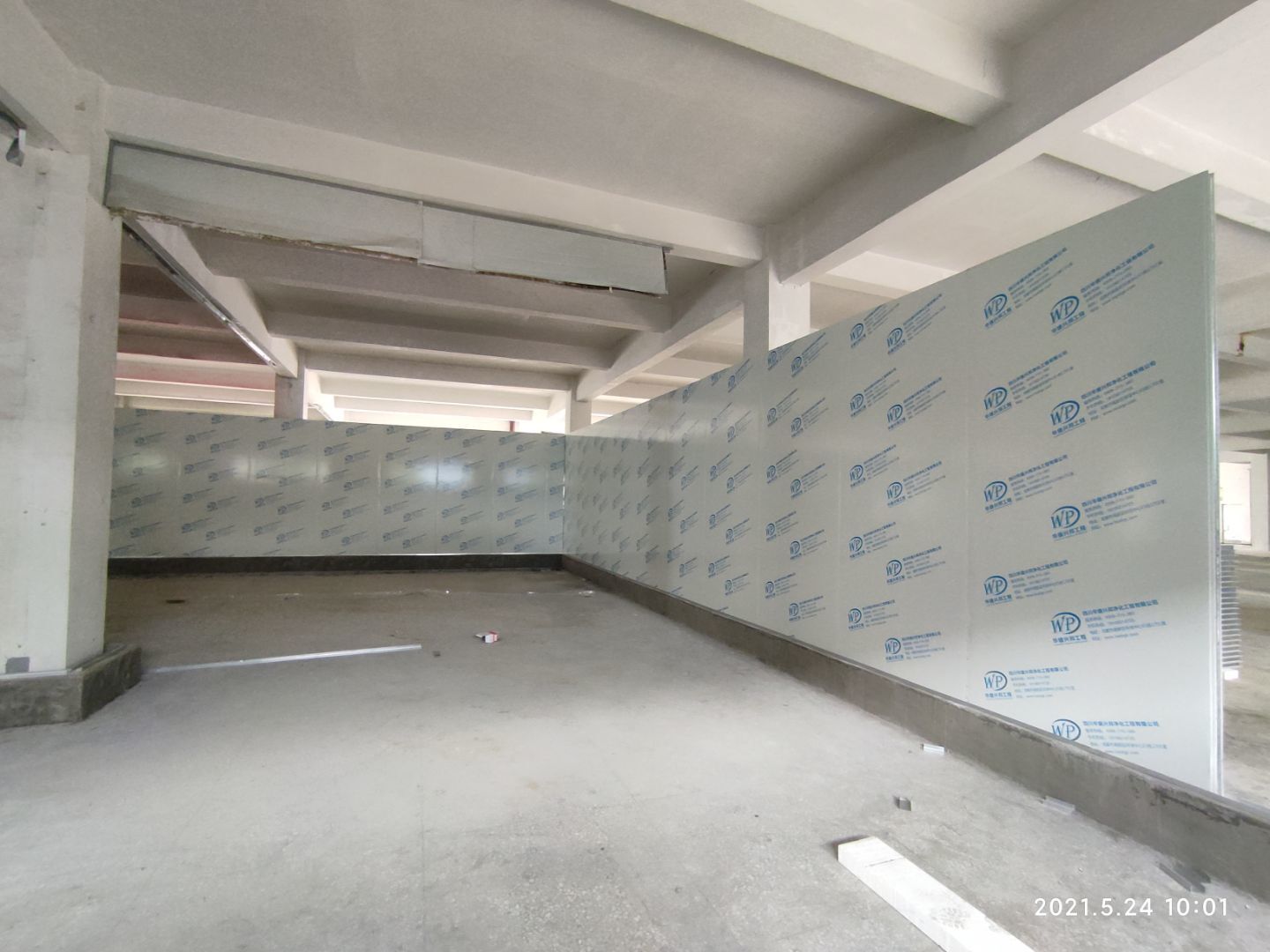

    4#厂房立墙板完成50%; 2,3#厂房固化地坪打磨完成,除原地面油漆线完成。

  • 2021-05-25 13:56:20

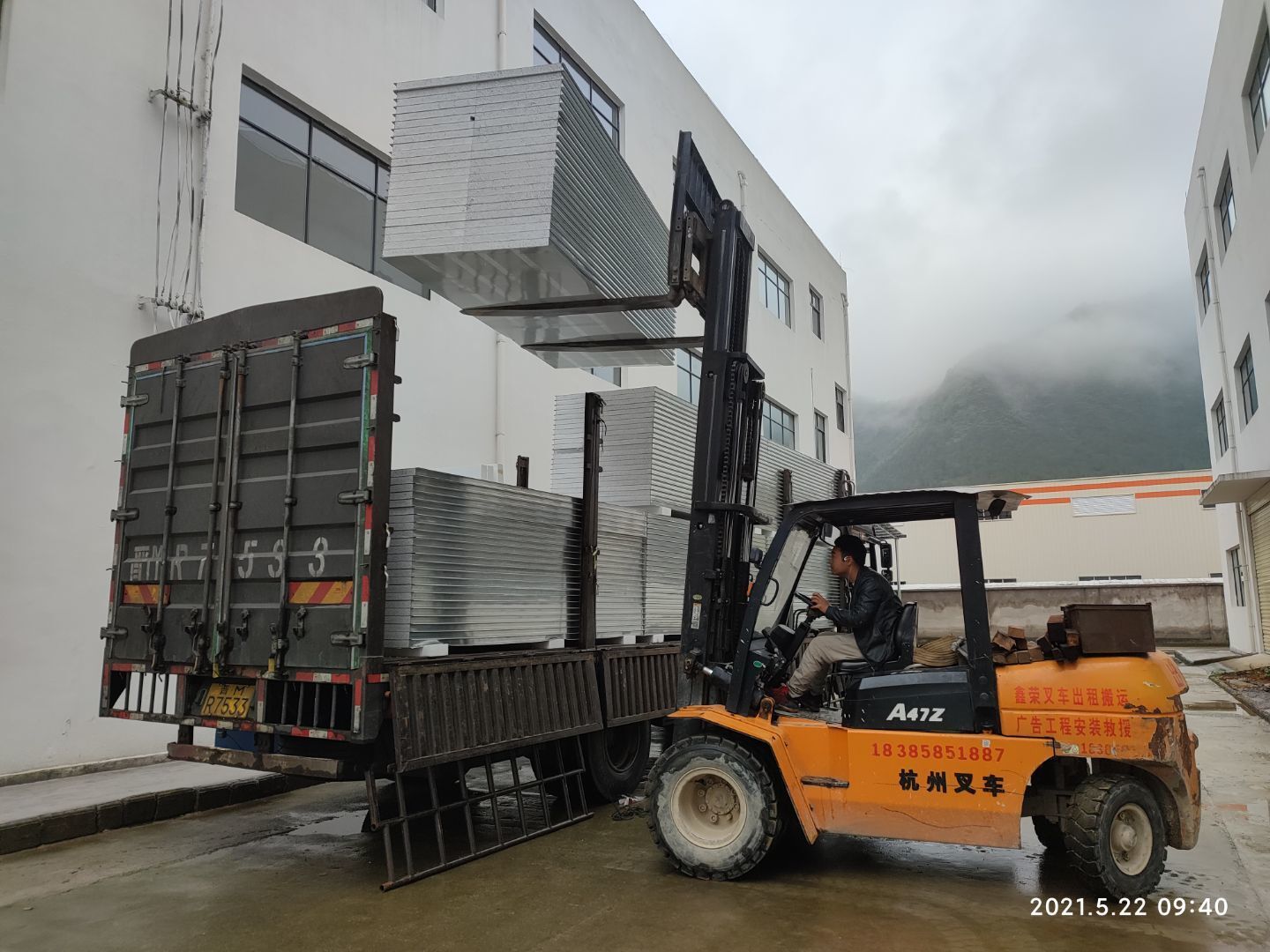

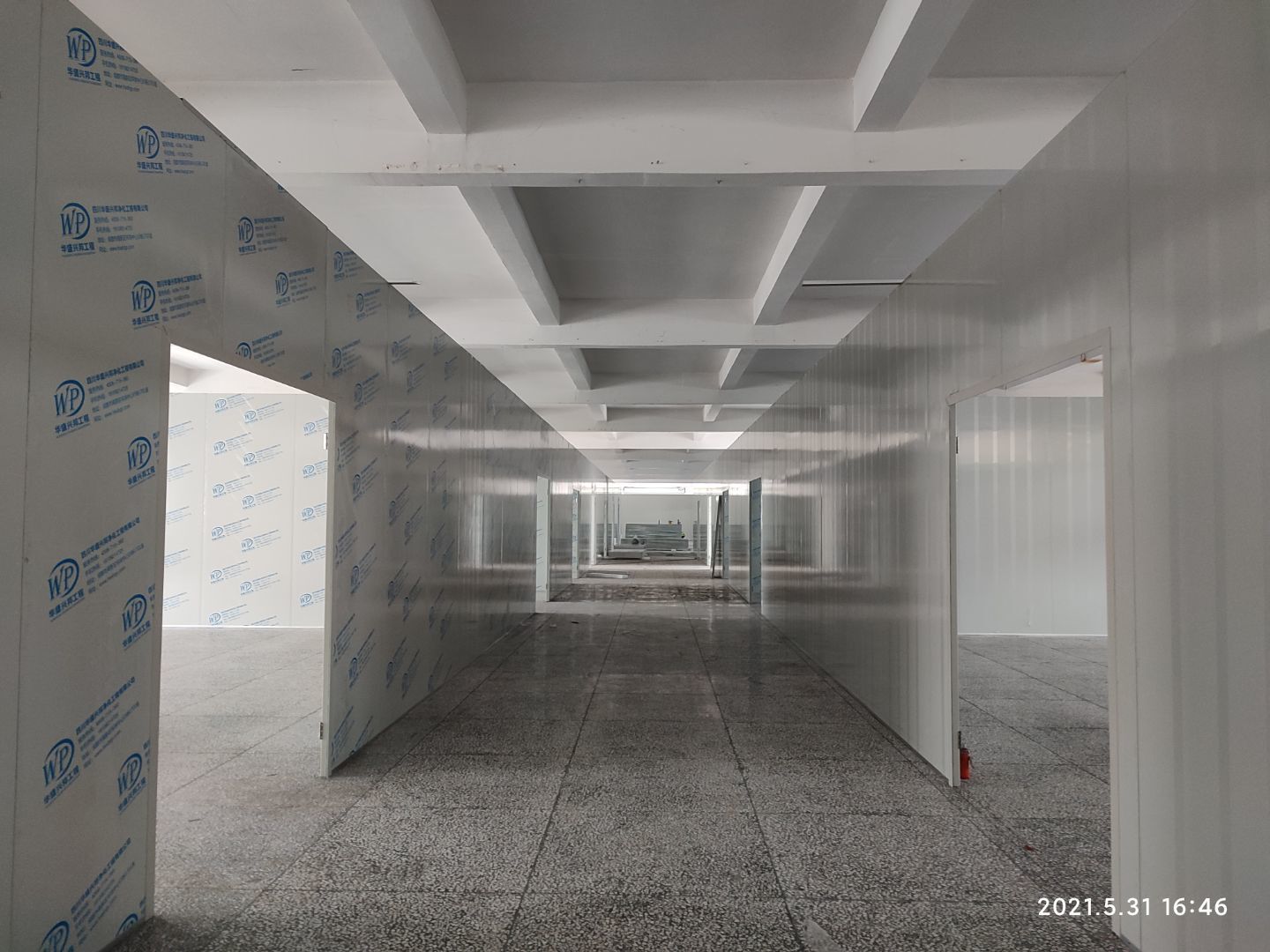

    1,挡水墙完成; 2,固化地坪打磨完成近一半; 3,隔断彩板到货三分之一。

  • 2021-05-22 14:46:53

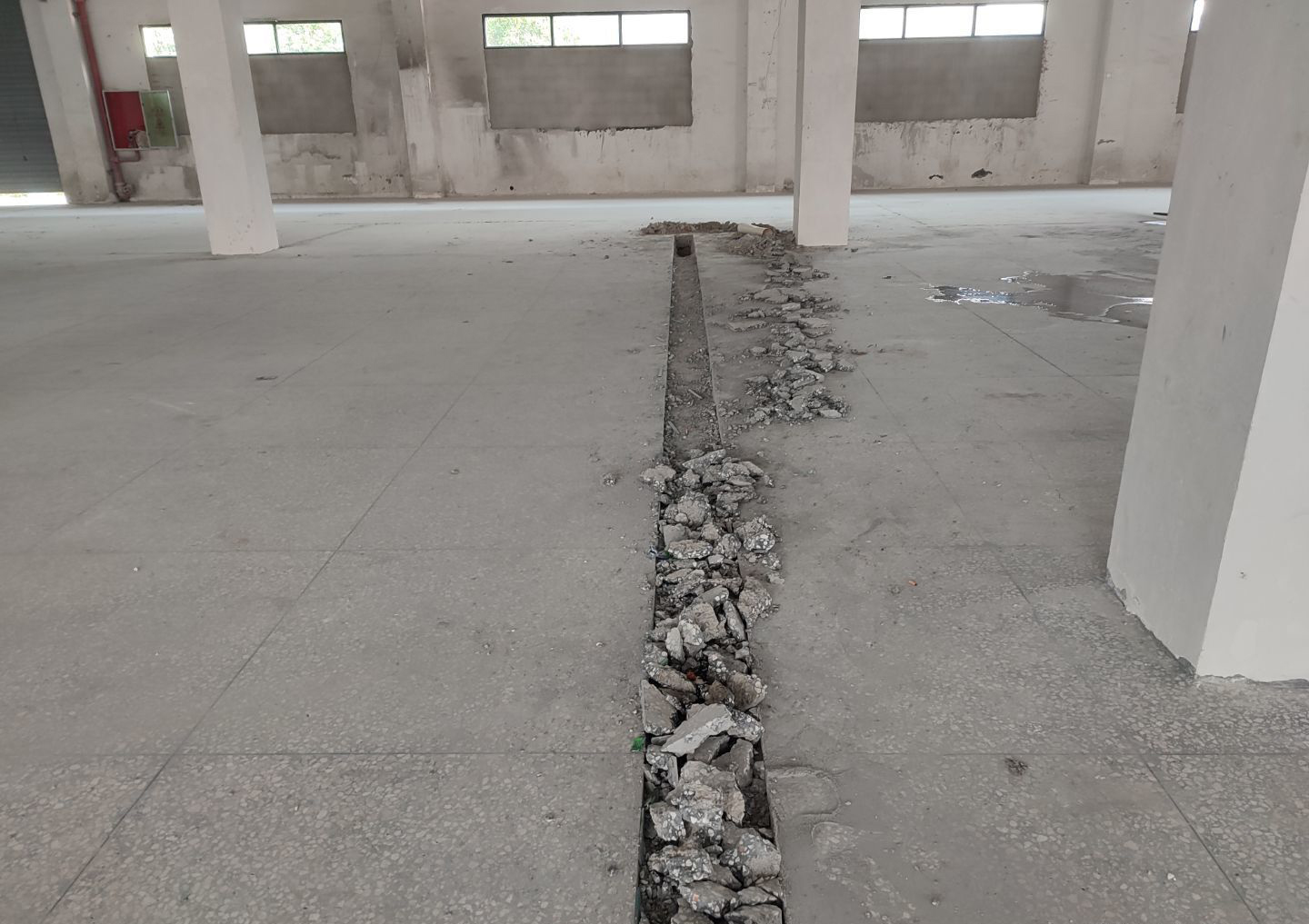

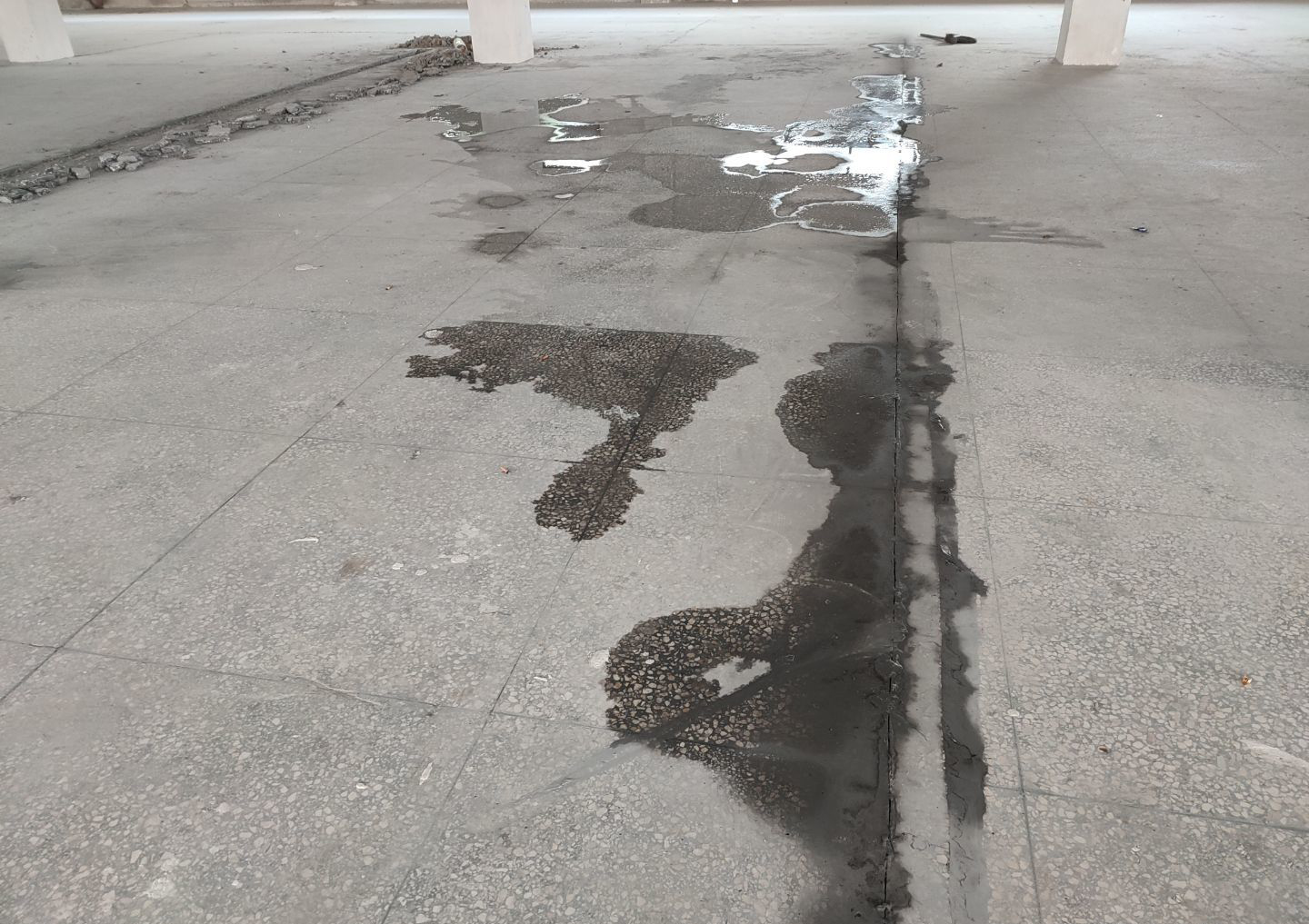

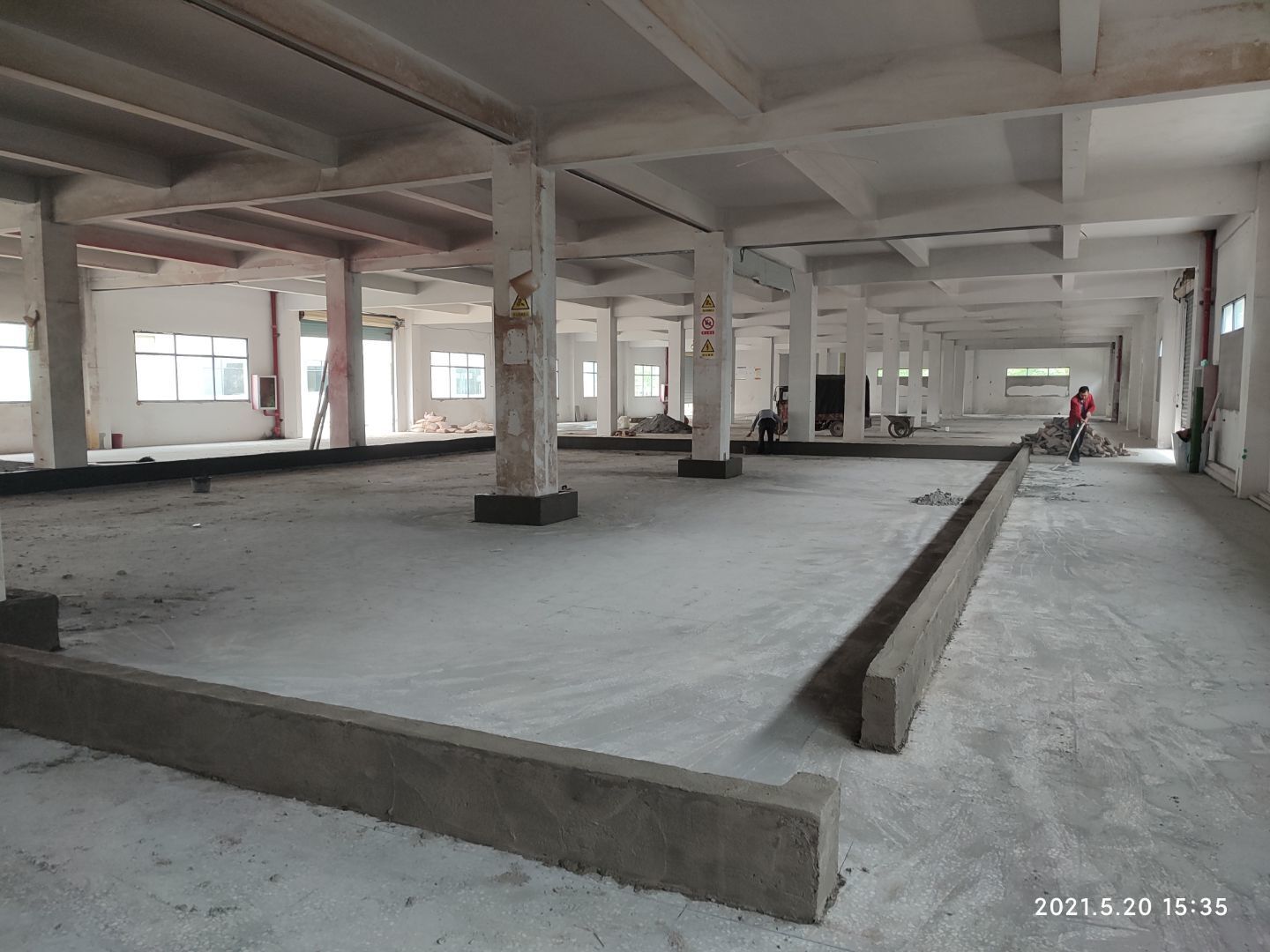

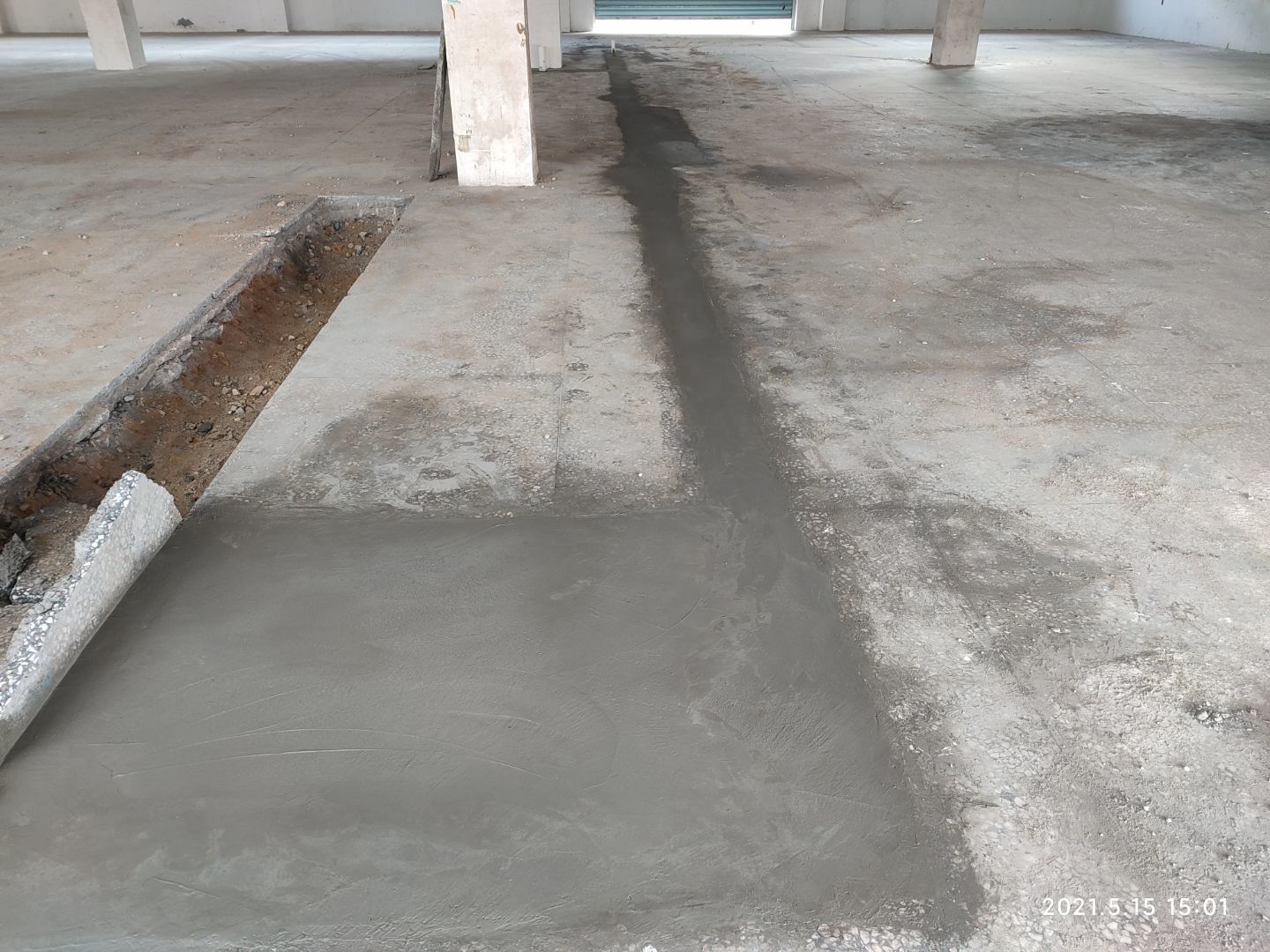

     1.排水管沟回填及细石混凝土找补完成,车间坑洼补烂完成; 2.挡水墙放线完成,止水带切割完成。

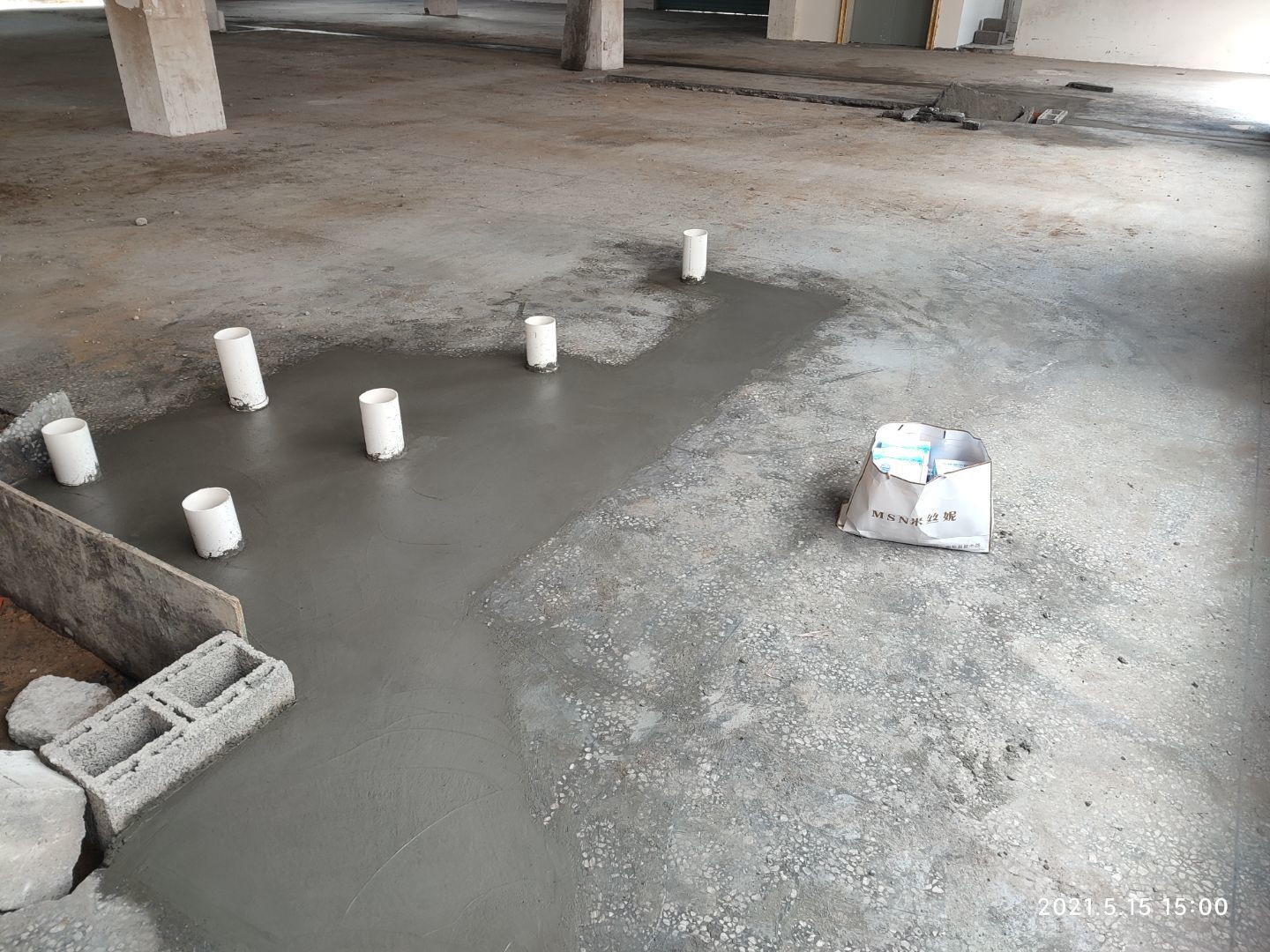

  • 2021-05-11 11:12:11

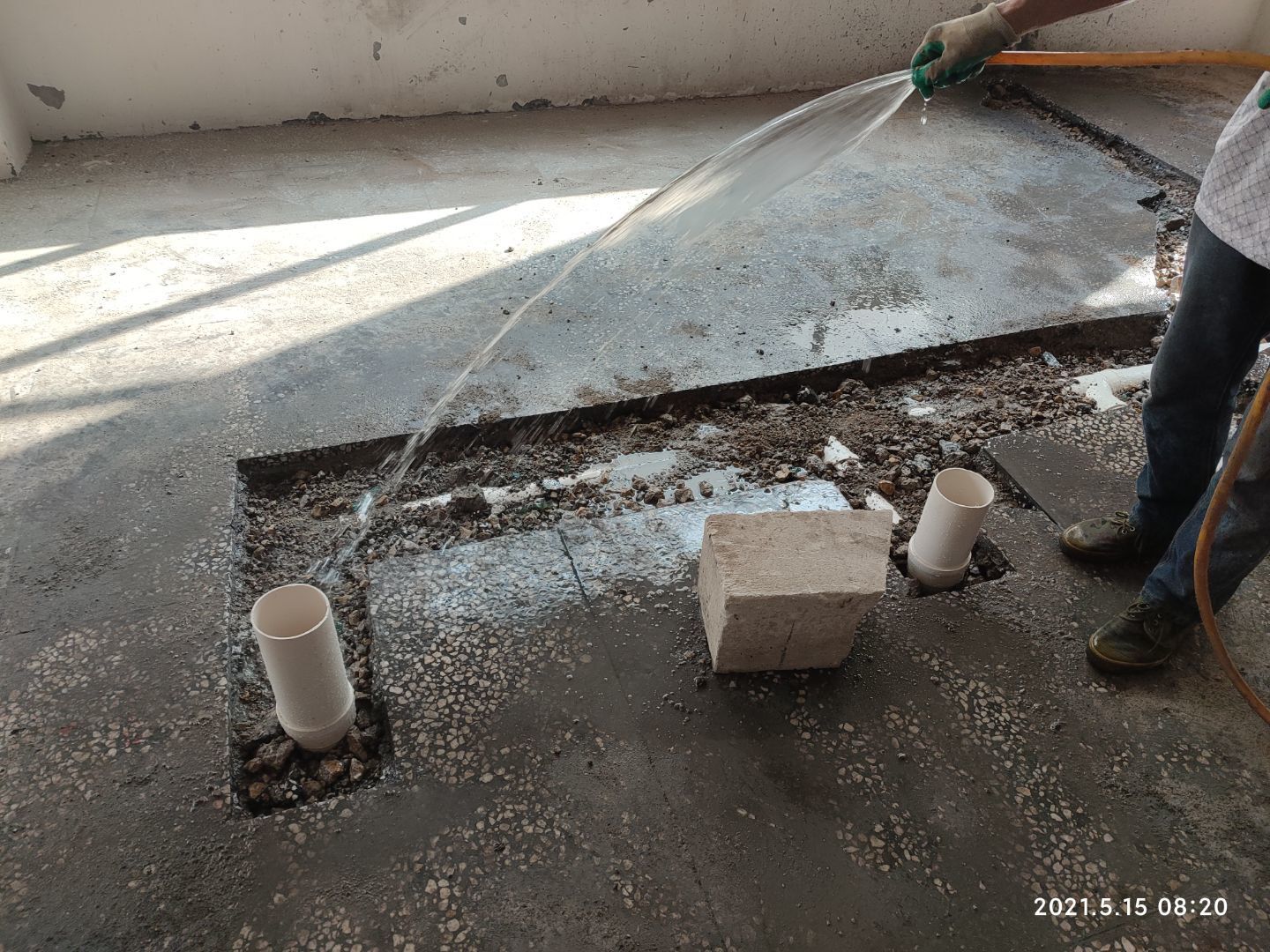

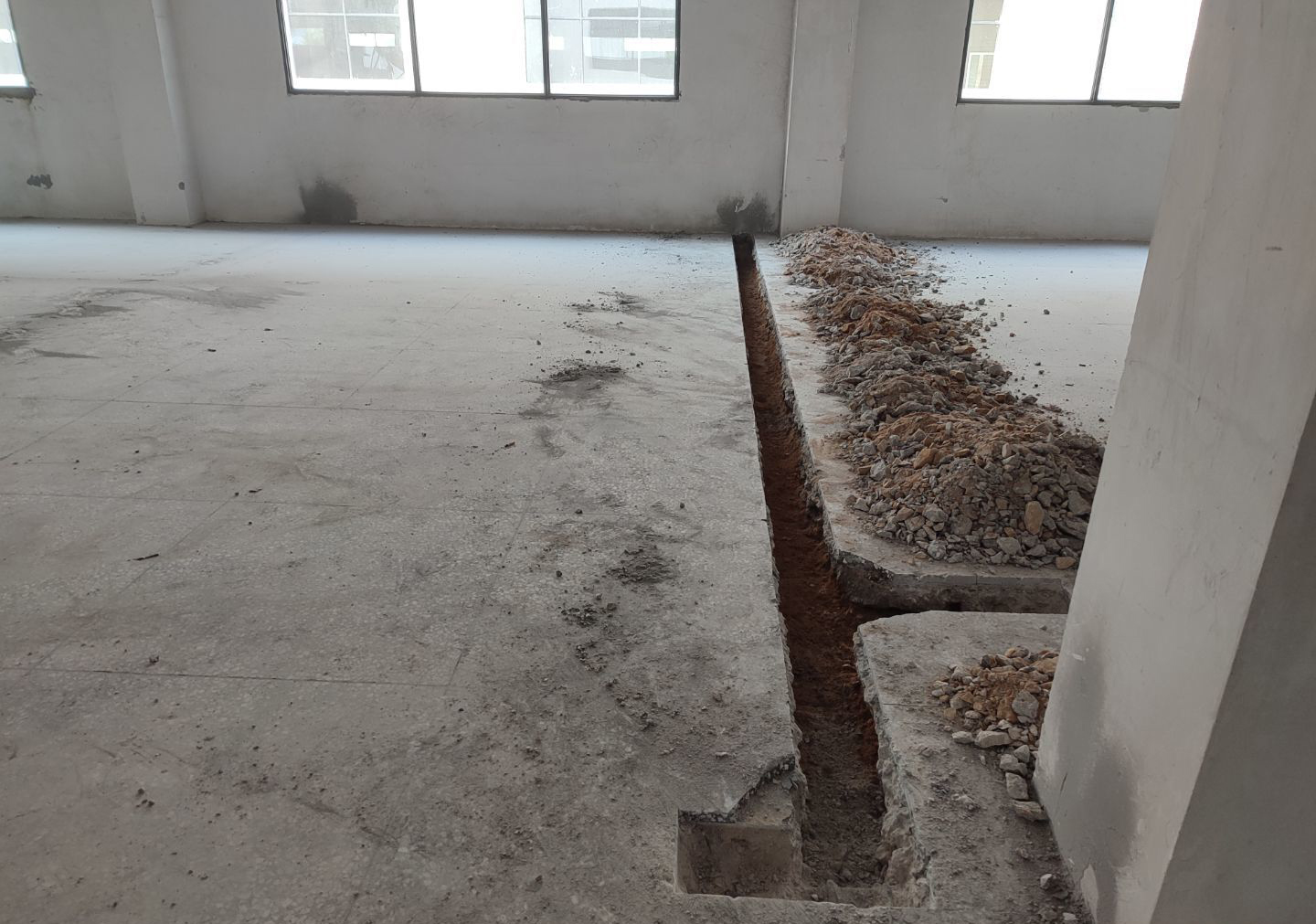

    1:排水沟切割,破除完成15%。
