开工日期:2021-12-04

仁寿宽菜食品有限公司,项目地址:四川省眉山市仁寿县仁寿创新中小企业孵化园,主要生产:卤菜制品(肉类和各类素菜),项目设计、装修面积3000平米。

浏览
查看更多

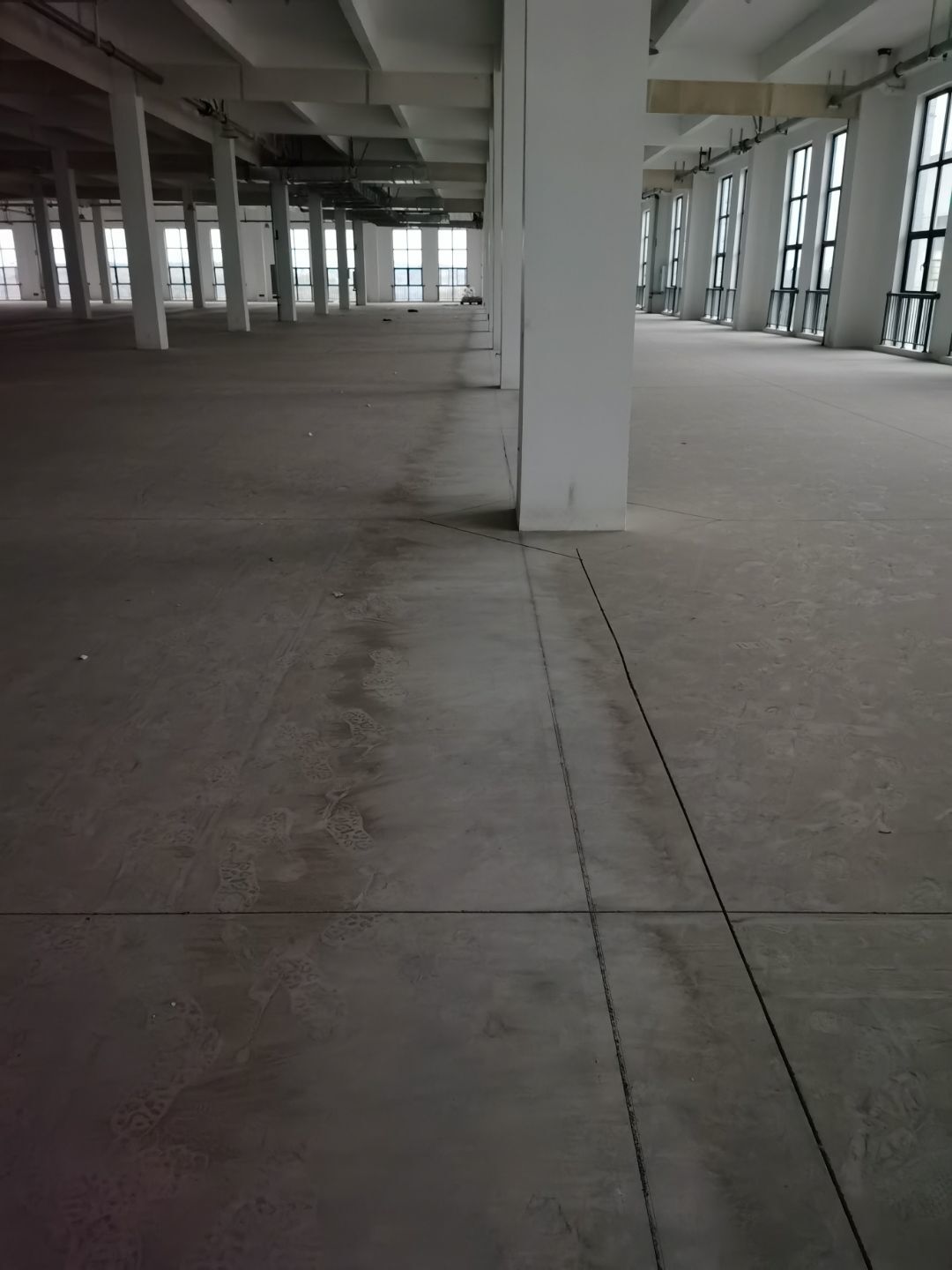

工程进度

  • 2022-03-03 14:07:30

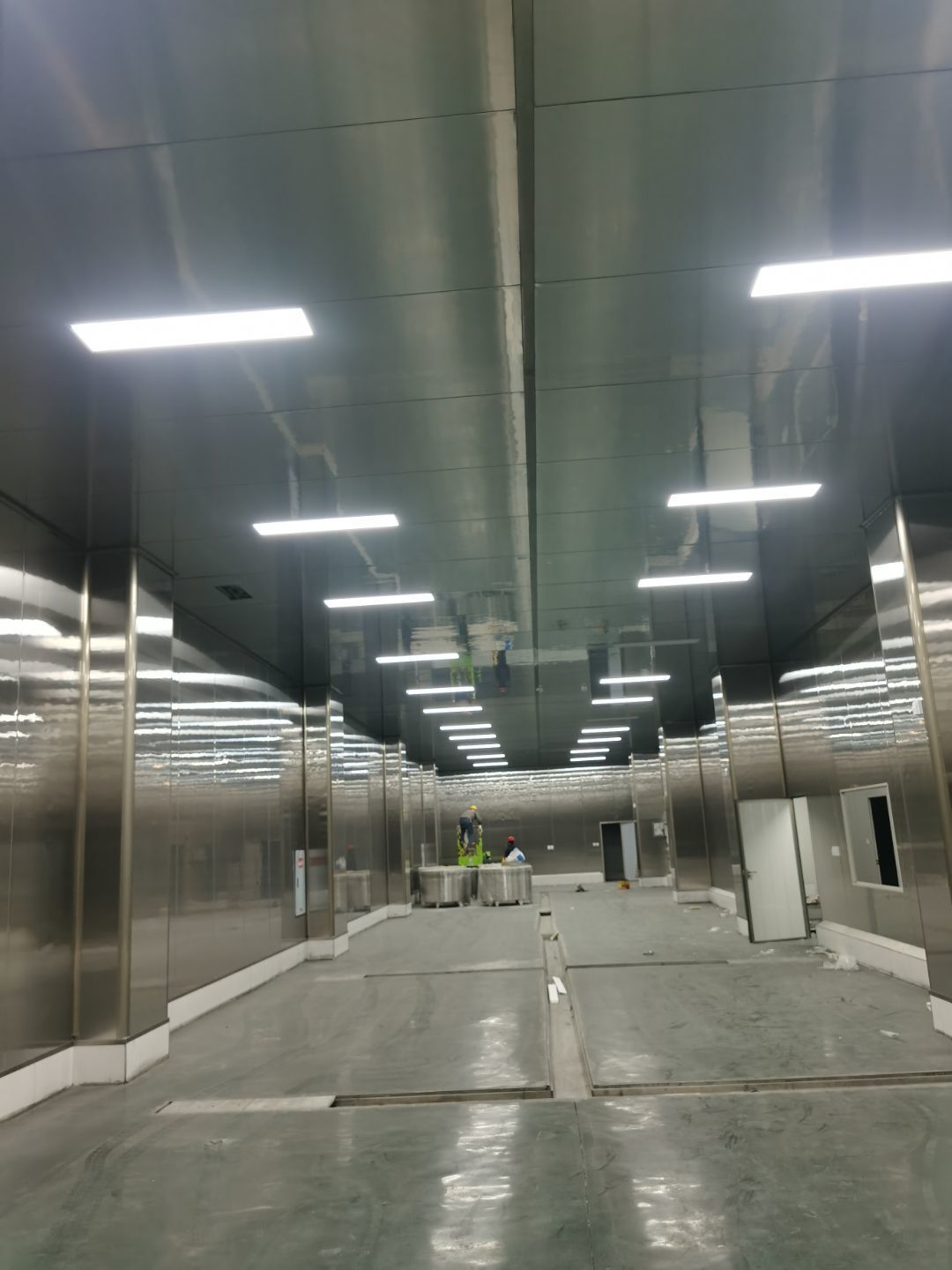

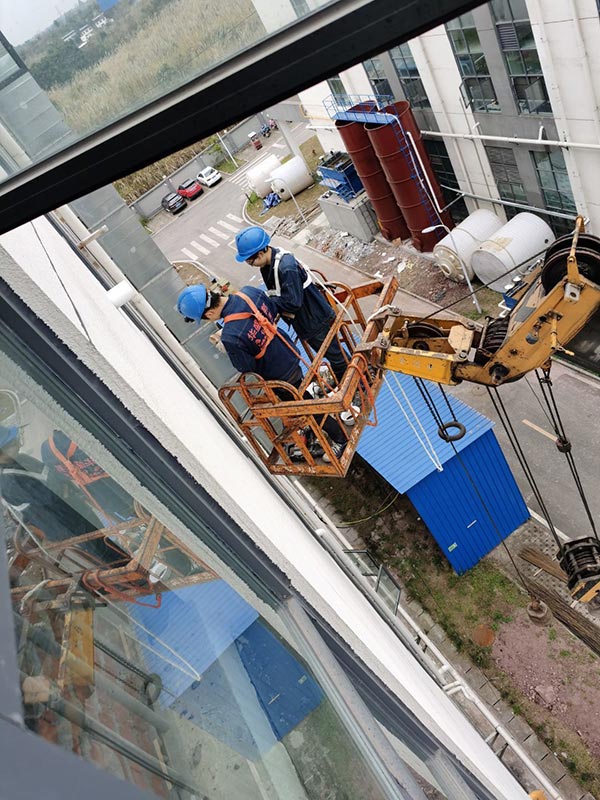

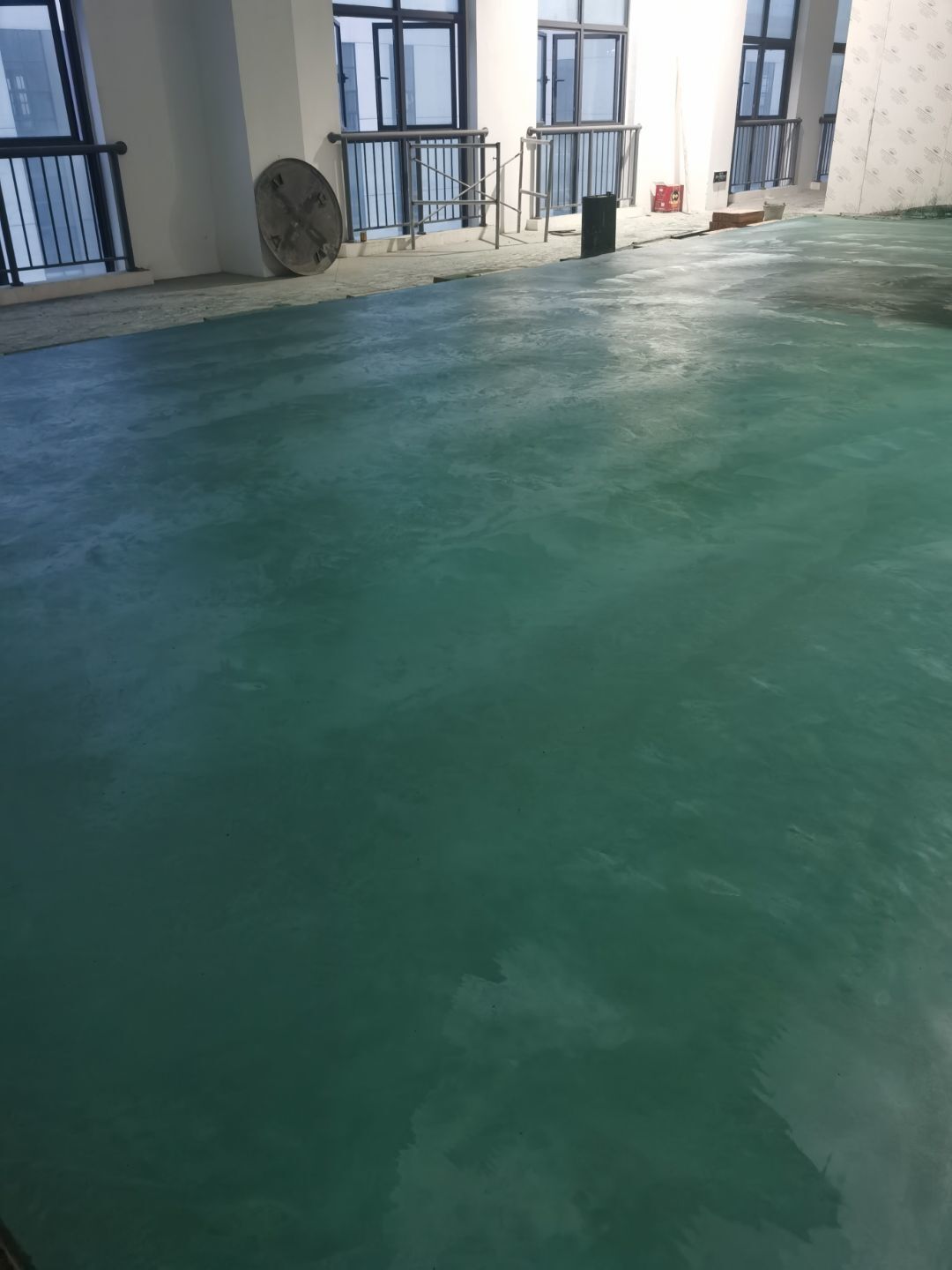

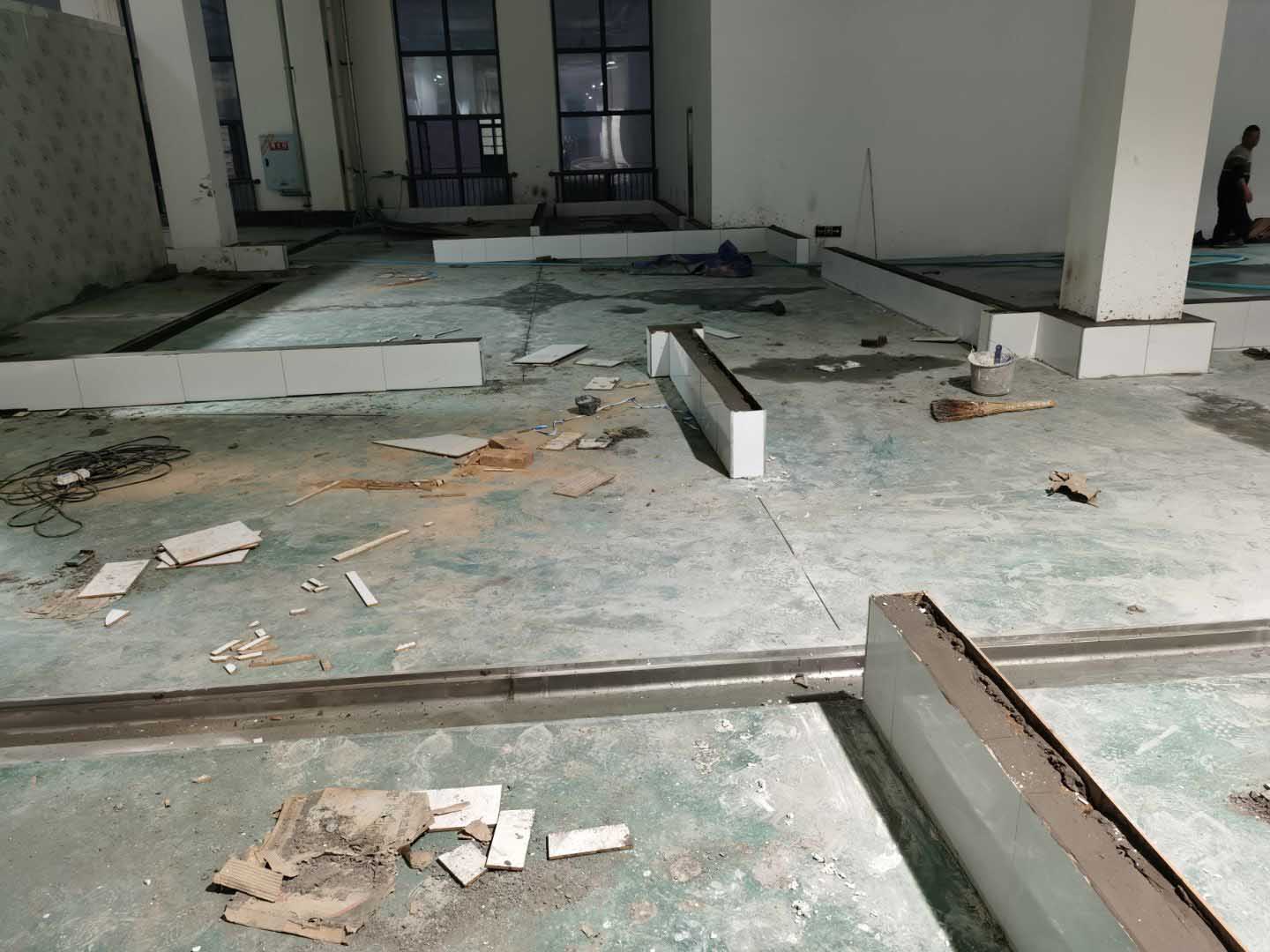

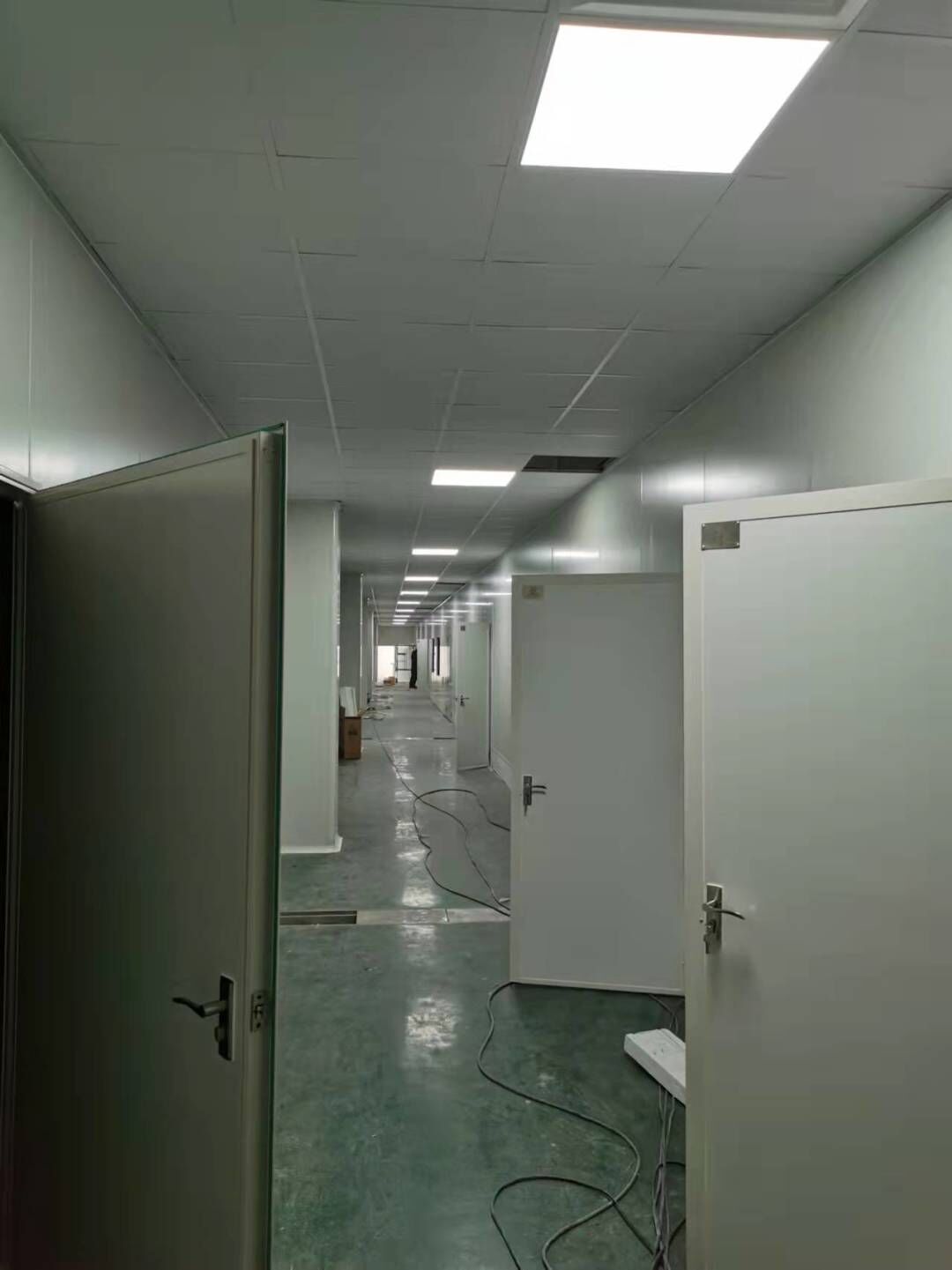

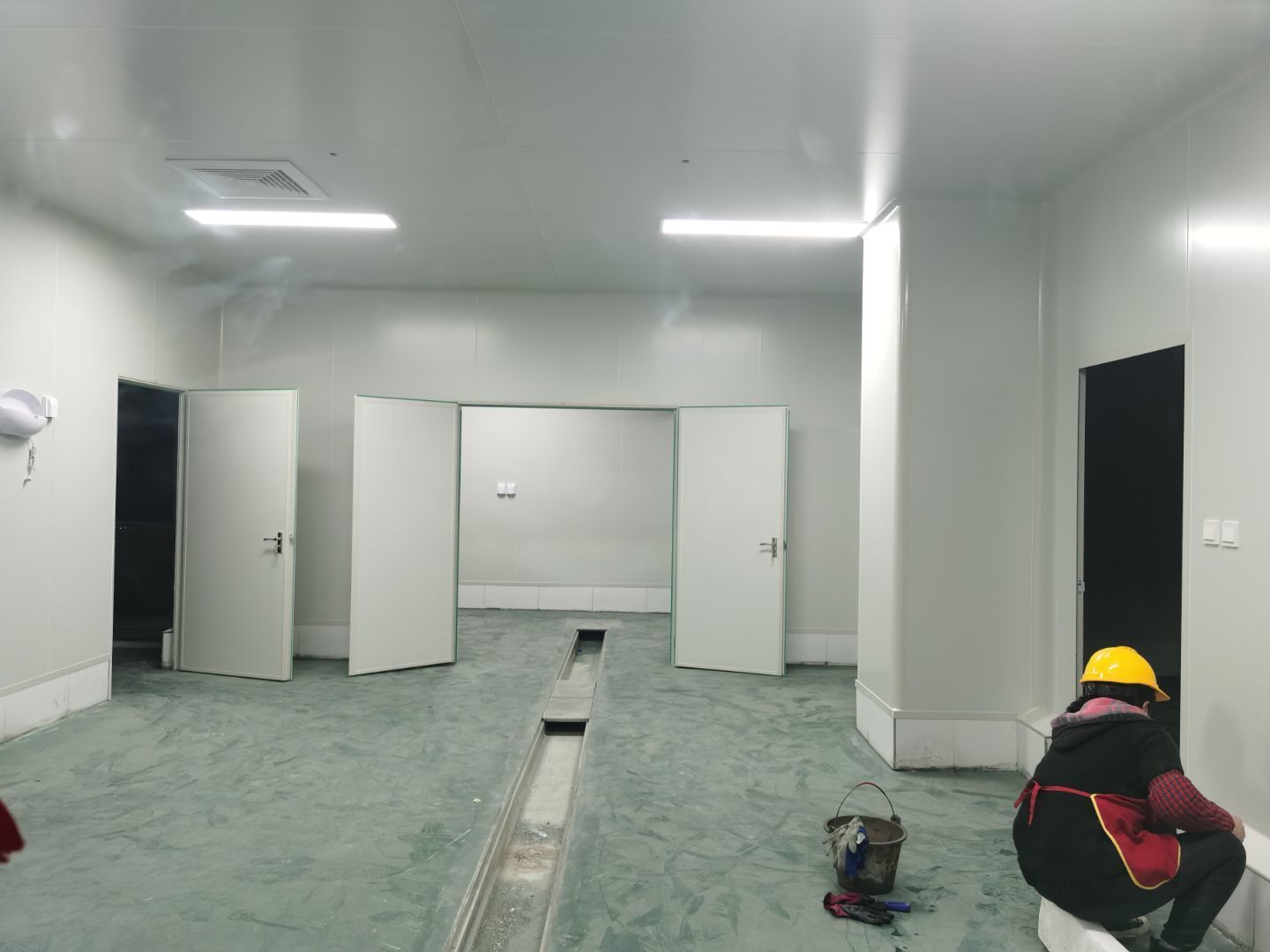

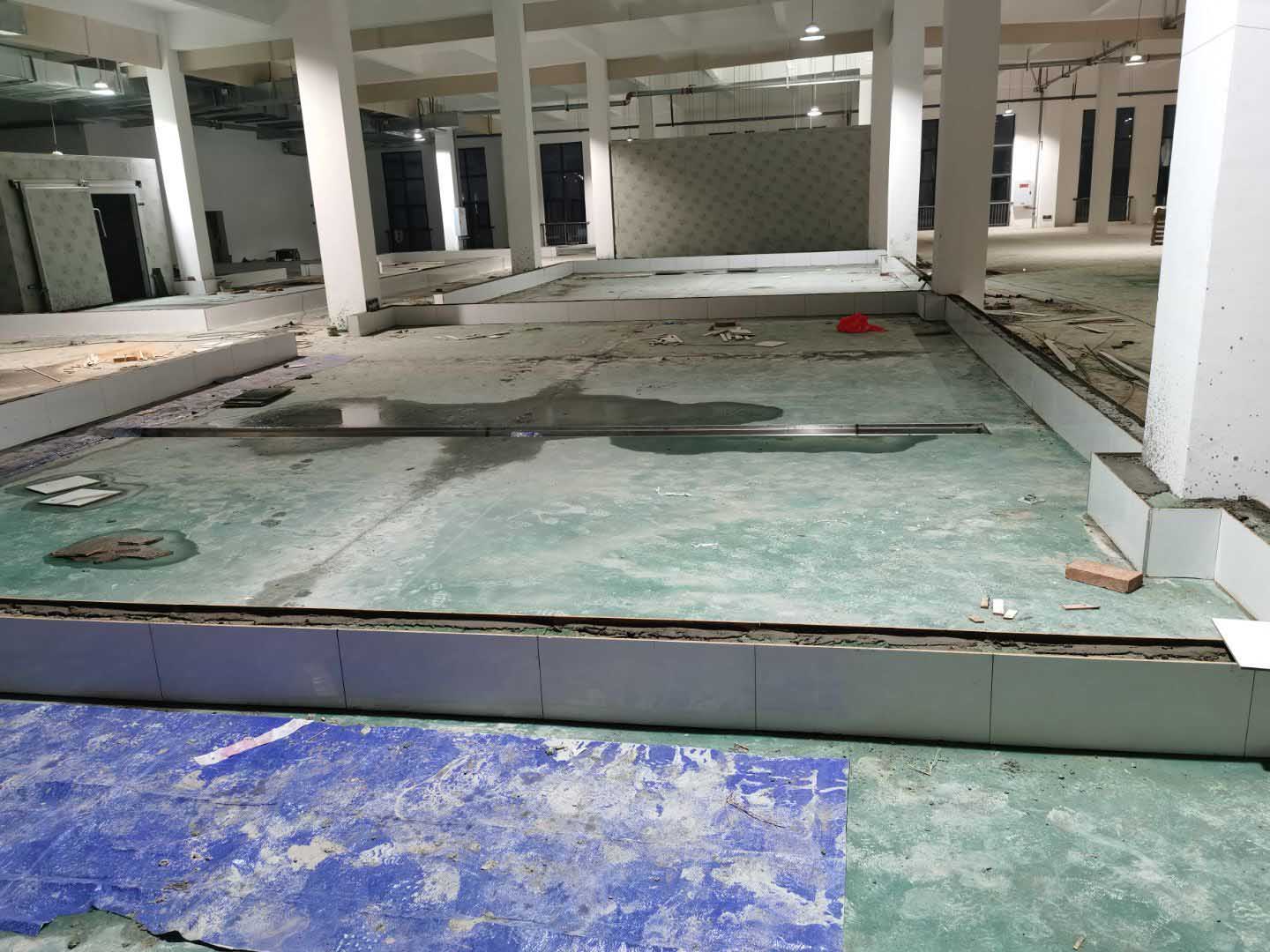

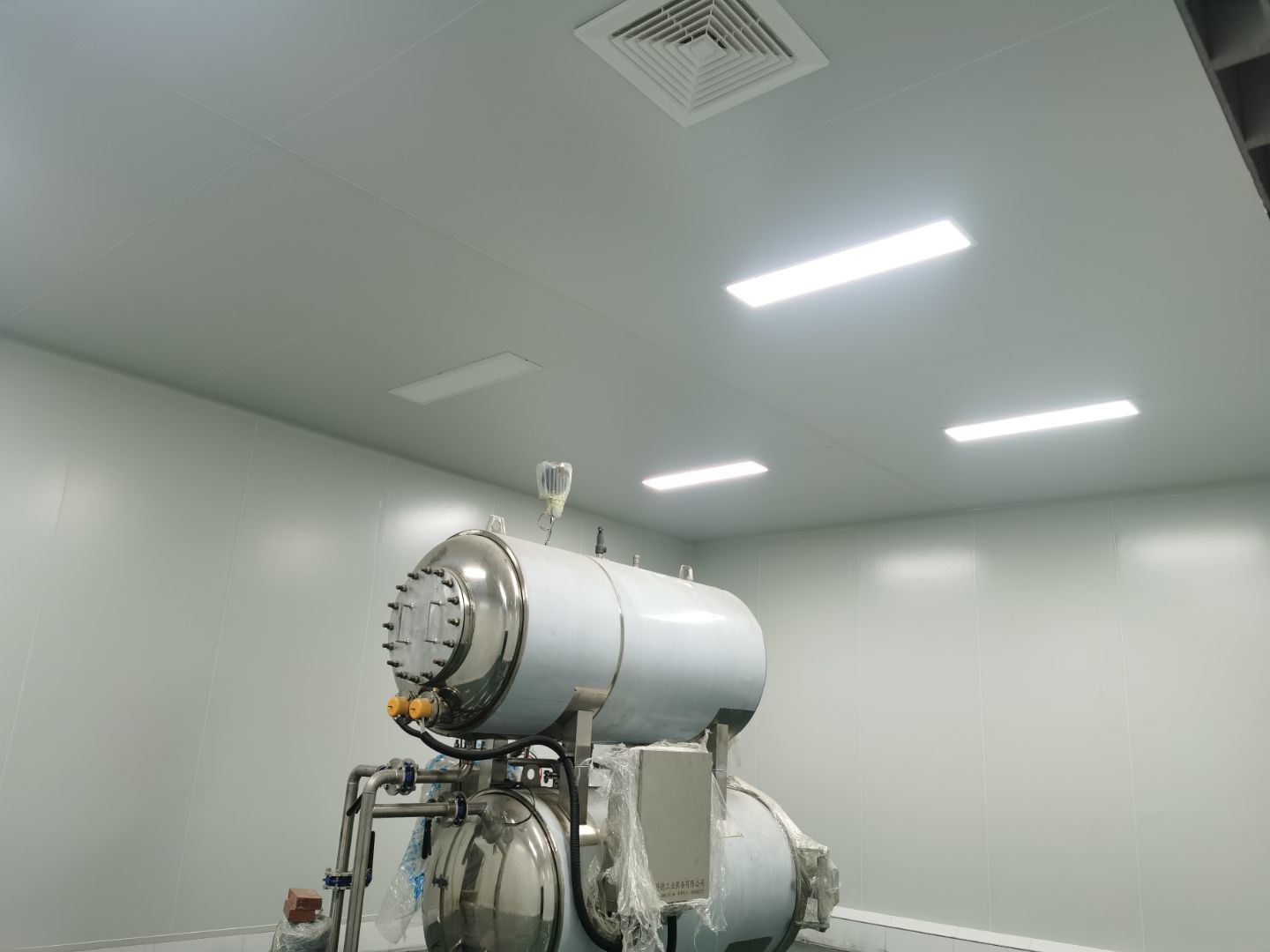

    今日施工内容。 ①挡水墙贴瓷砖完成 进度100% ②彩钢墙板施工第12天,完成进度100% ③彩钢板顶板完成进度100% ④彩钢板收尾工作完成进度95% ⑤彩钢板门,窗,制作及安装完成80% ⑥固化地面施工第7天,完成进度95% ⑦,水电进场施工第5天,完成进度75%

  • 2022-01-18 11:05:03

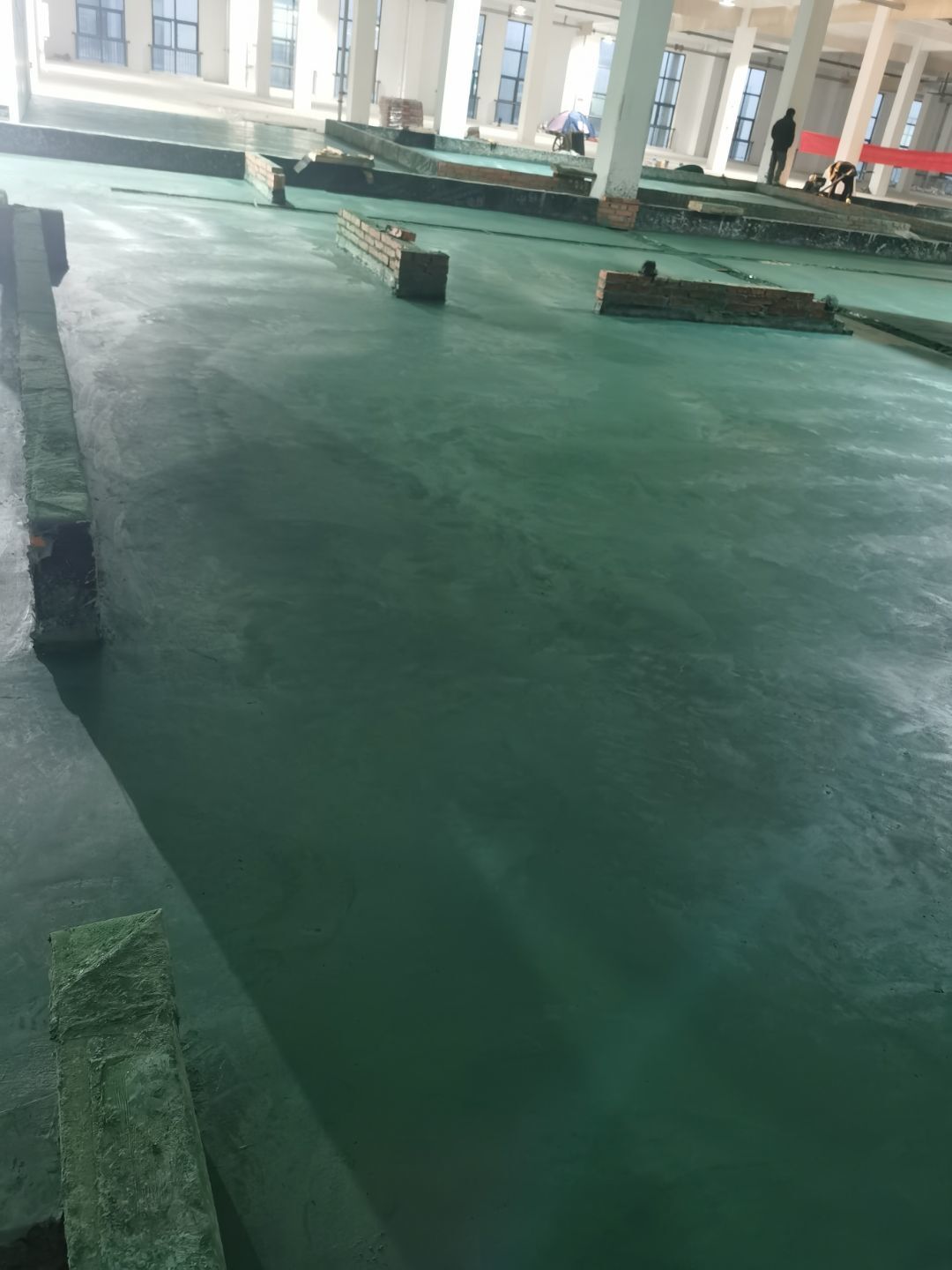

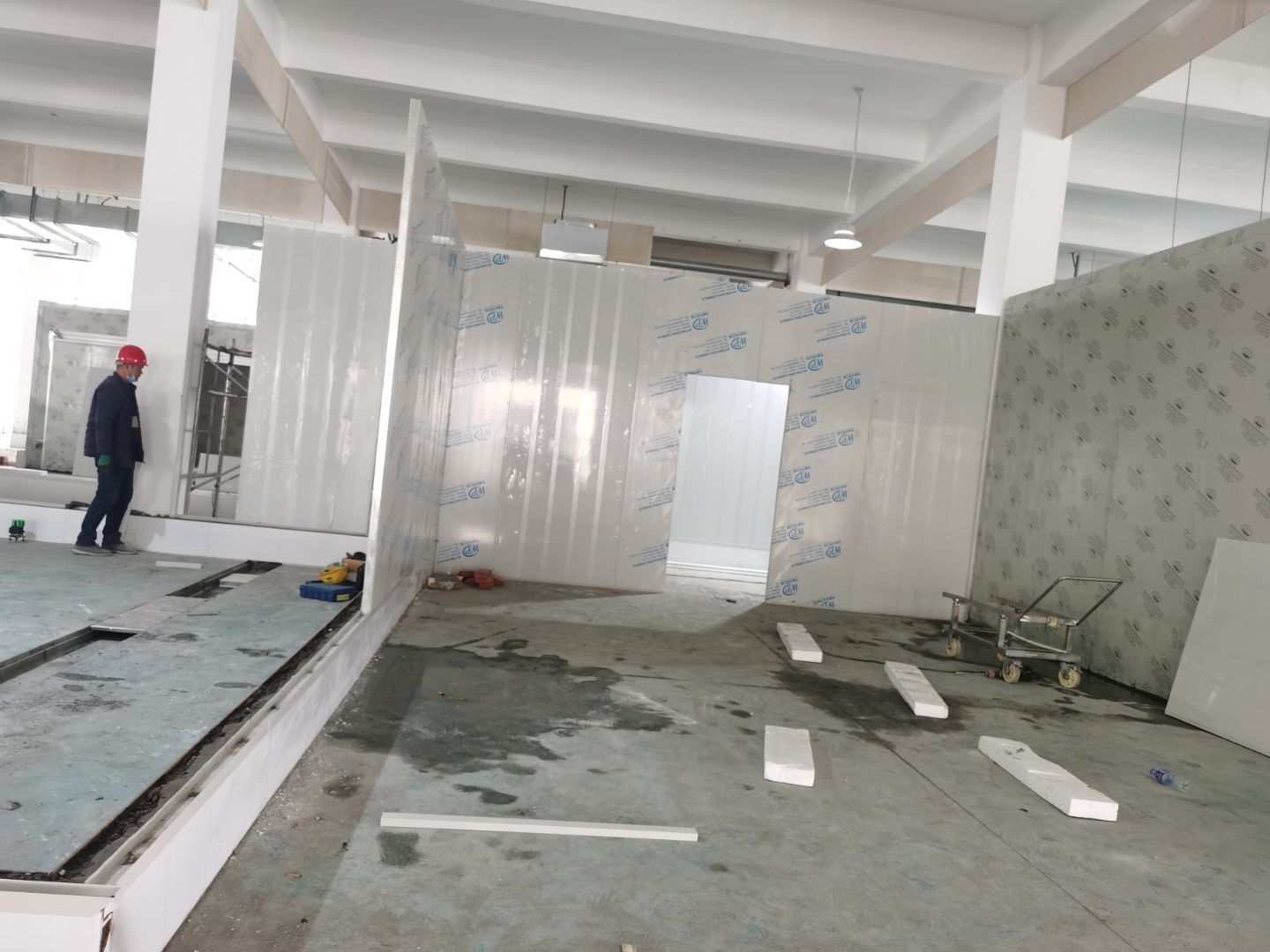

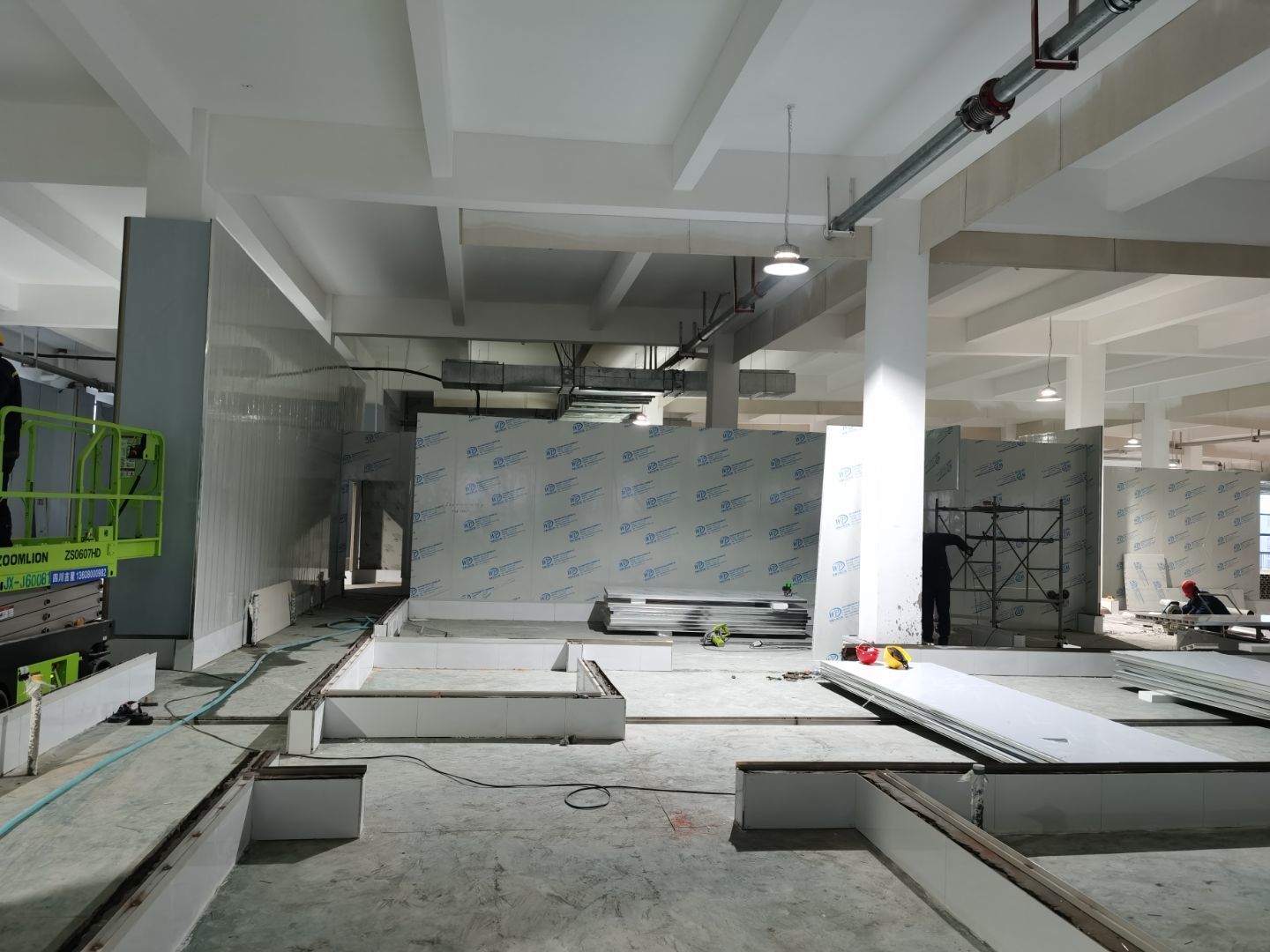

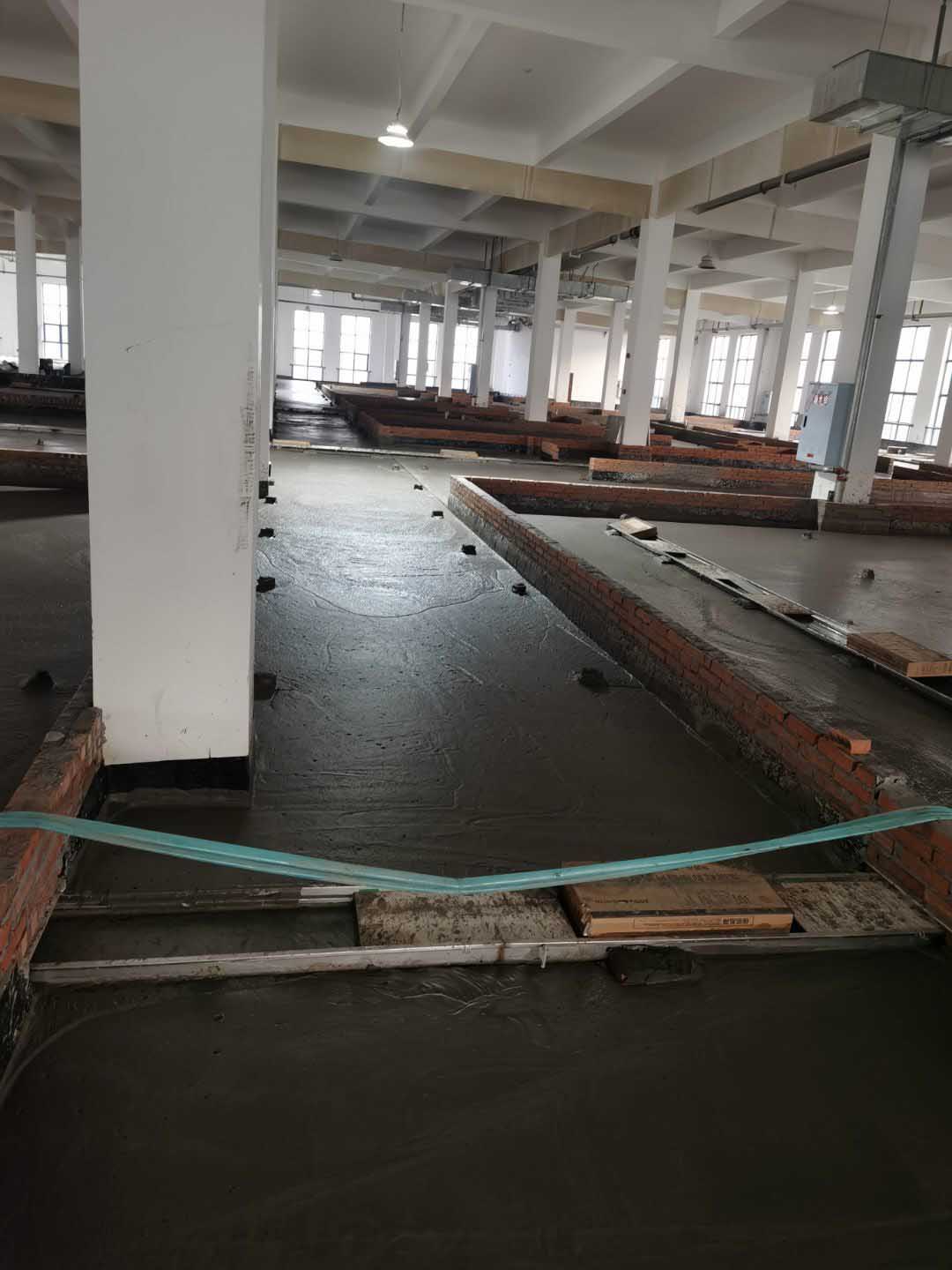

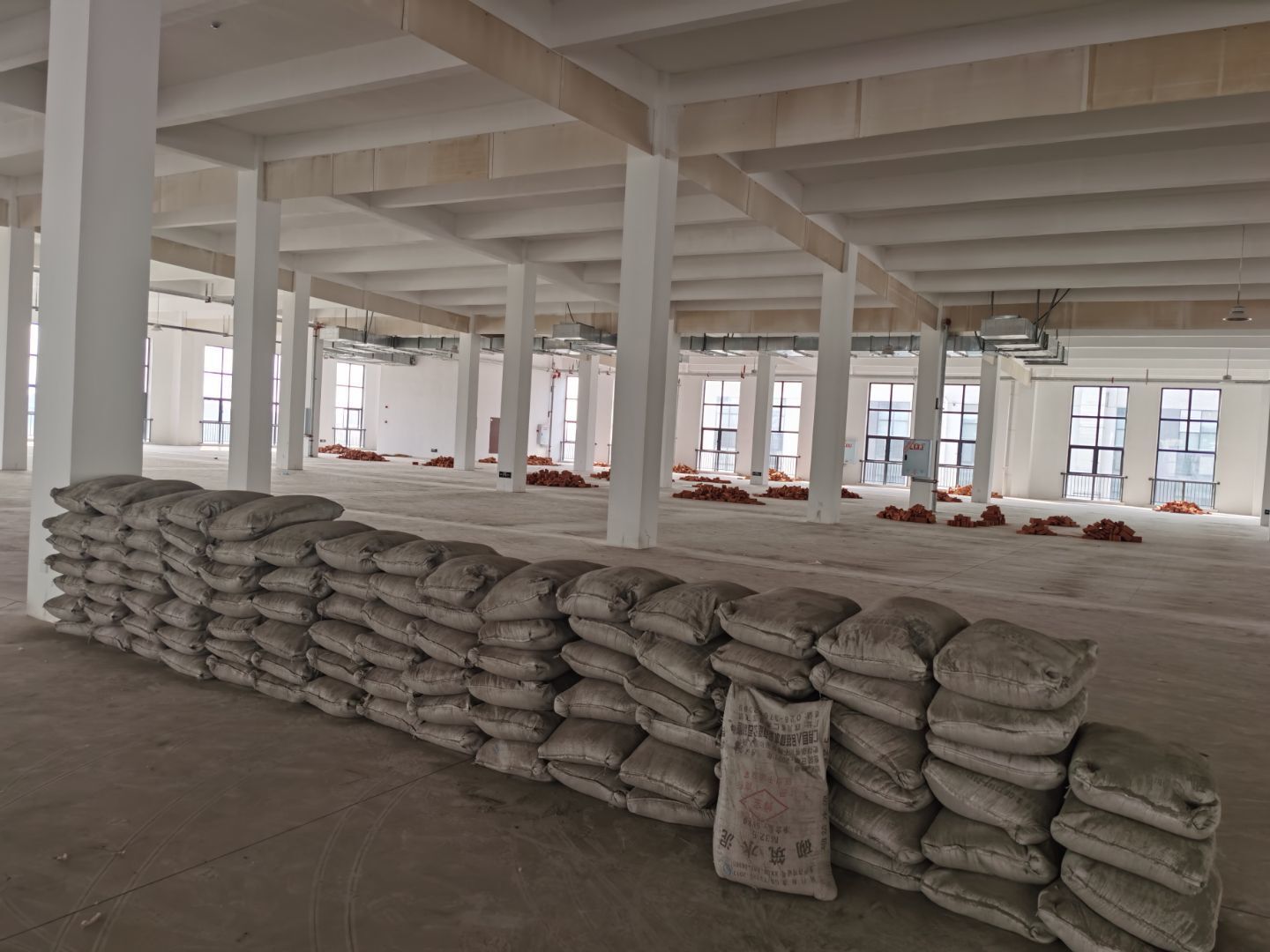

    ①挡水墙主体施工第7天,完成挡水墙进度100%, ②今日进场打混凝土,第三天,完成打混凝土进度的100% ③挡水墙贴瓷砖完成 进度90% ④彩钢板墙板二次转运已全部上楼 ⑤彩钢板施工第2天,完成进度20%

  • 2022-01-13 10:38:59

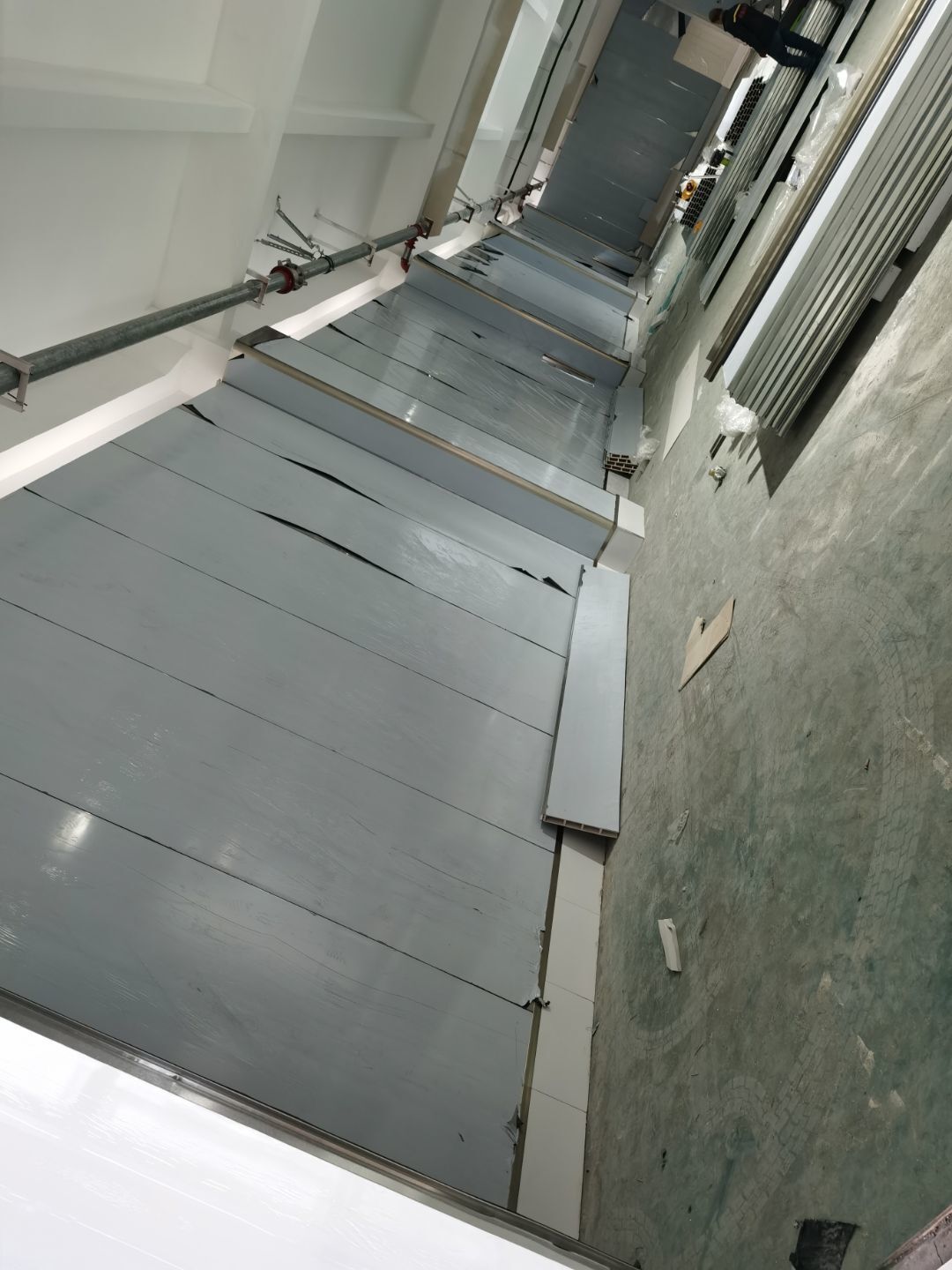

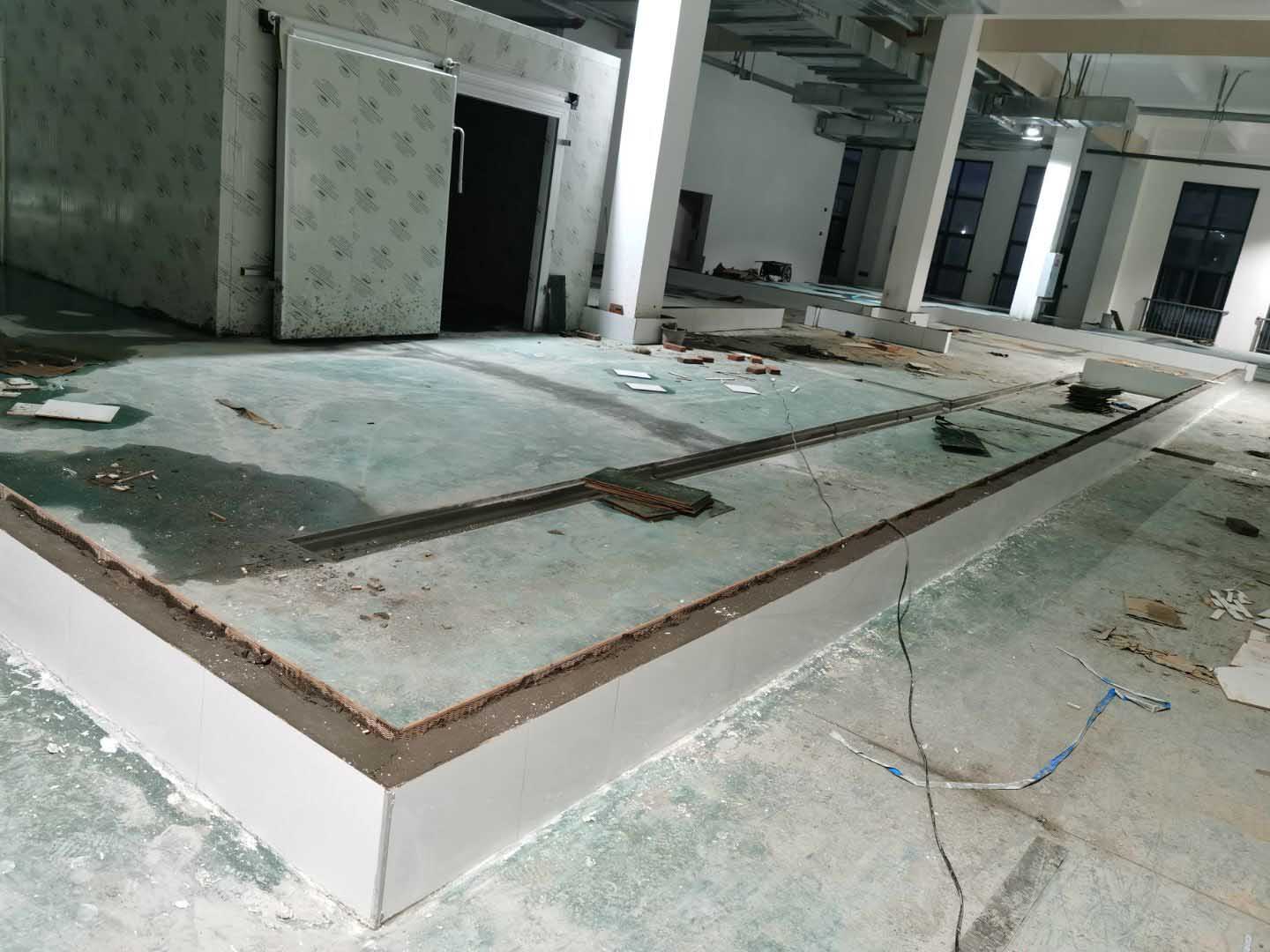

    今日施工内容。 ①挡水墙主体施工第9天,完成挡水墙进度65%,挡水墙暂停进度,等待下一步工艺进行 ②今日进场打混凝土,第三天,完成打混凝土进度的100% ③挡水墙贴瓷砖完成进度20%

  • 2022-01-08 11:40:23

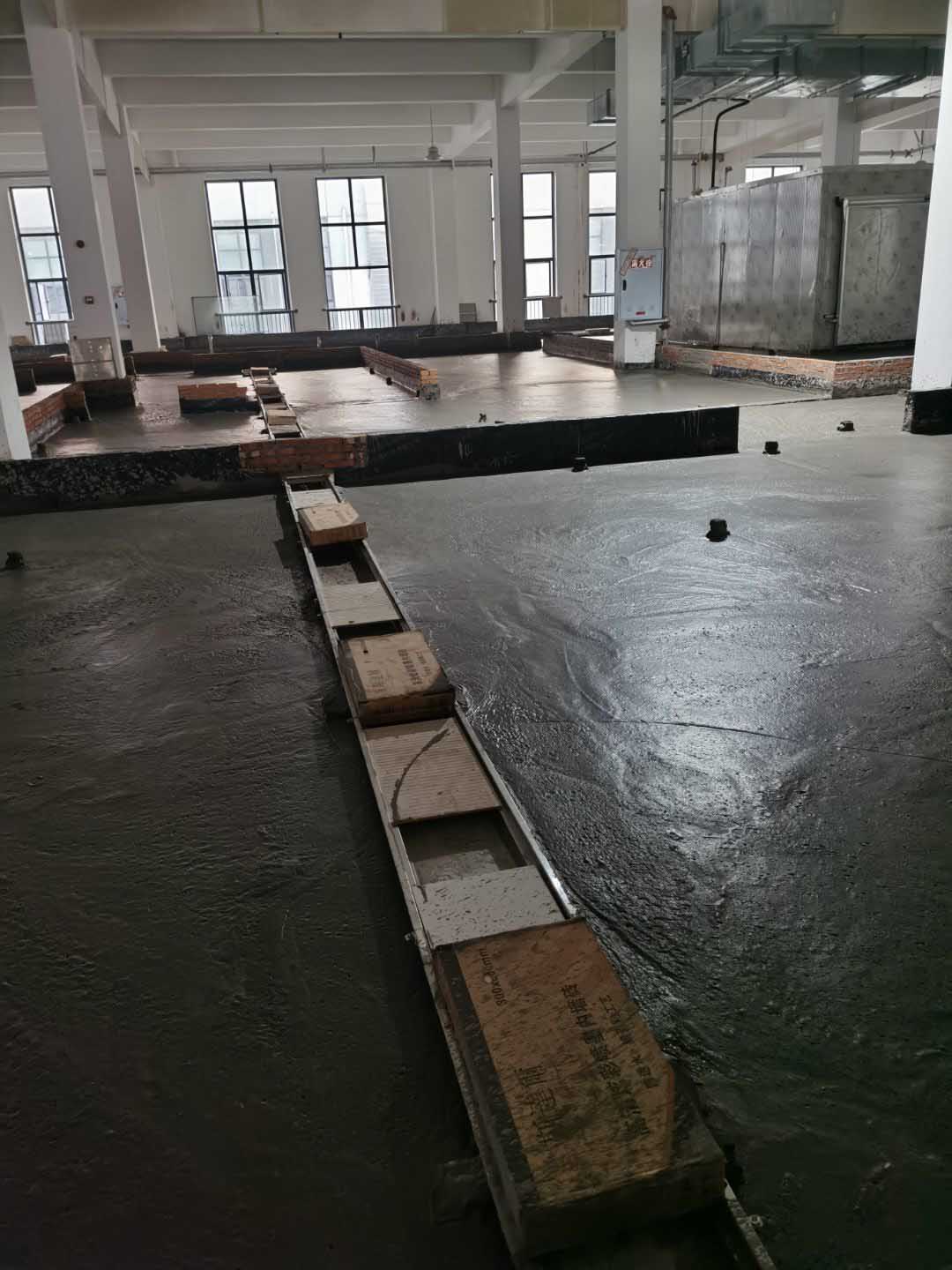

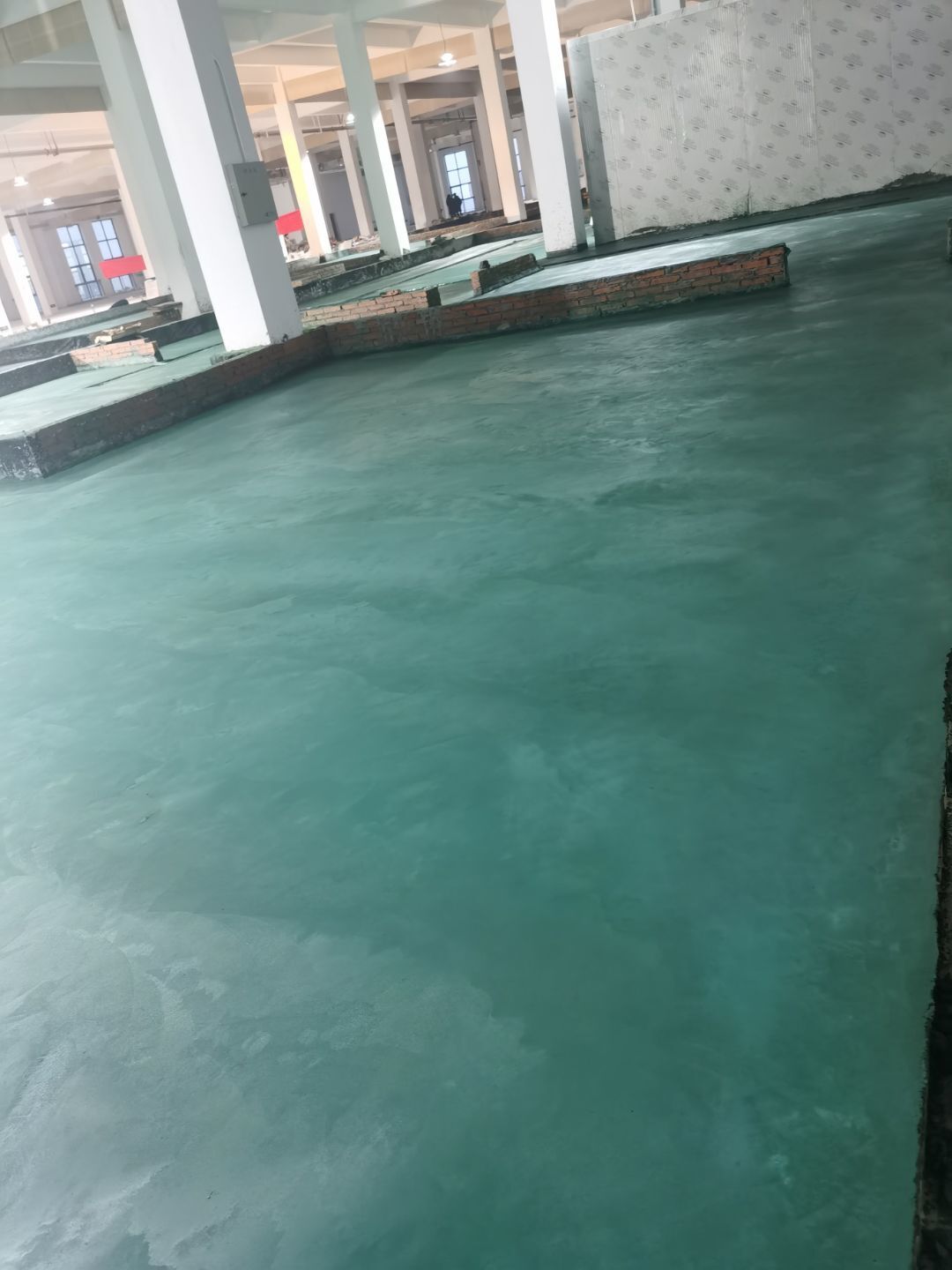

    今日施工内容。 ①挡水墙主体施工第7天,完成挡水墙进度65%,挡水墙暂停进度,等待下一步工艺进行 ②今日进场打混凝土,第二天,完成打混凝土进度的70%

  • 2022-01-04 11:23:56

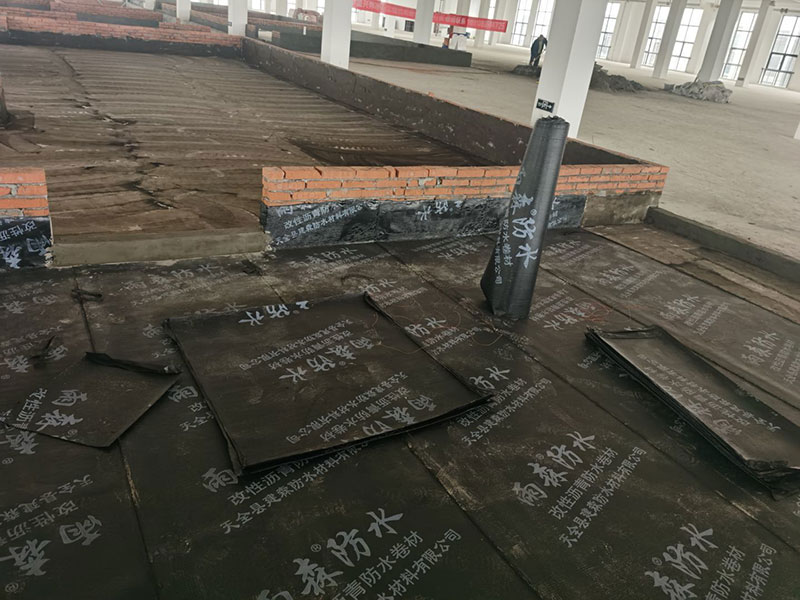

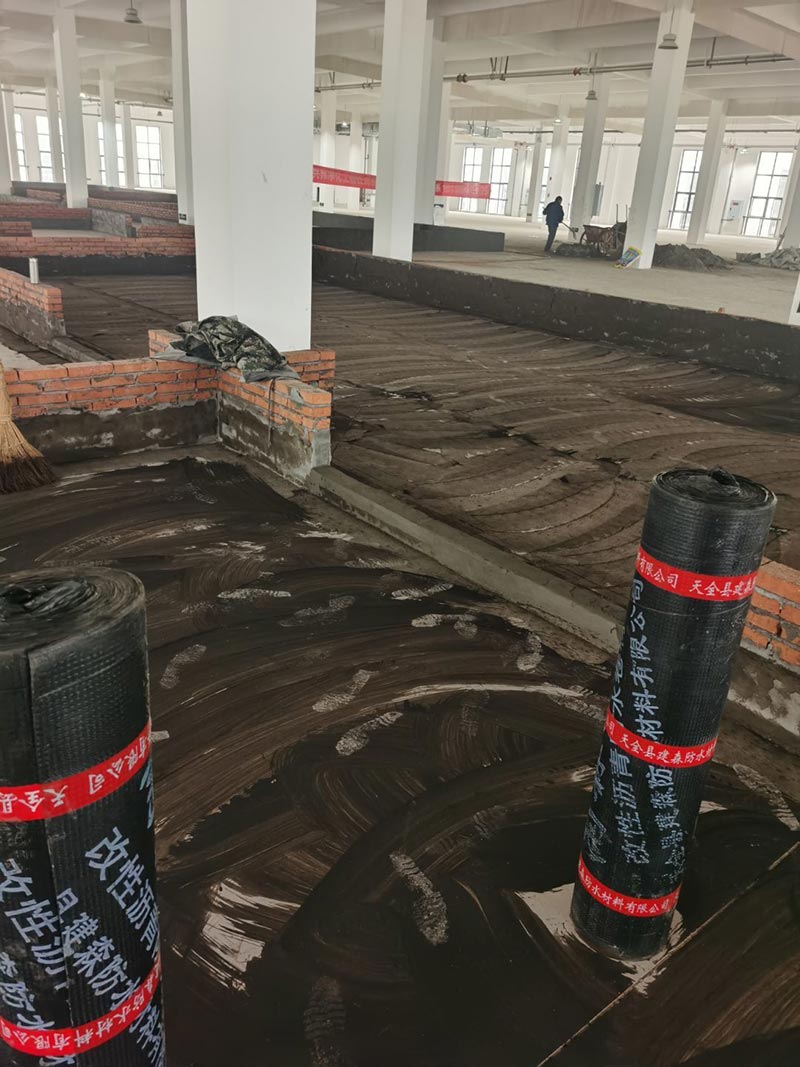

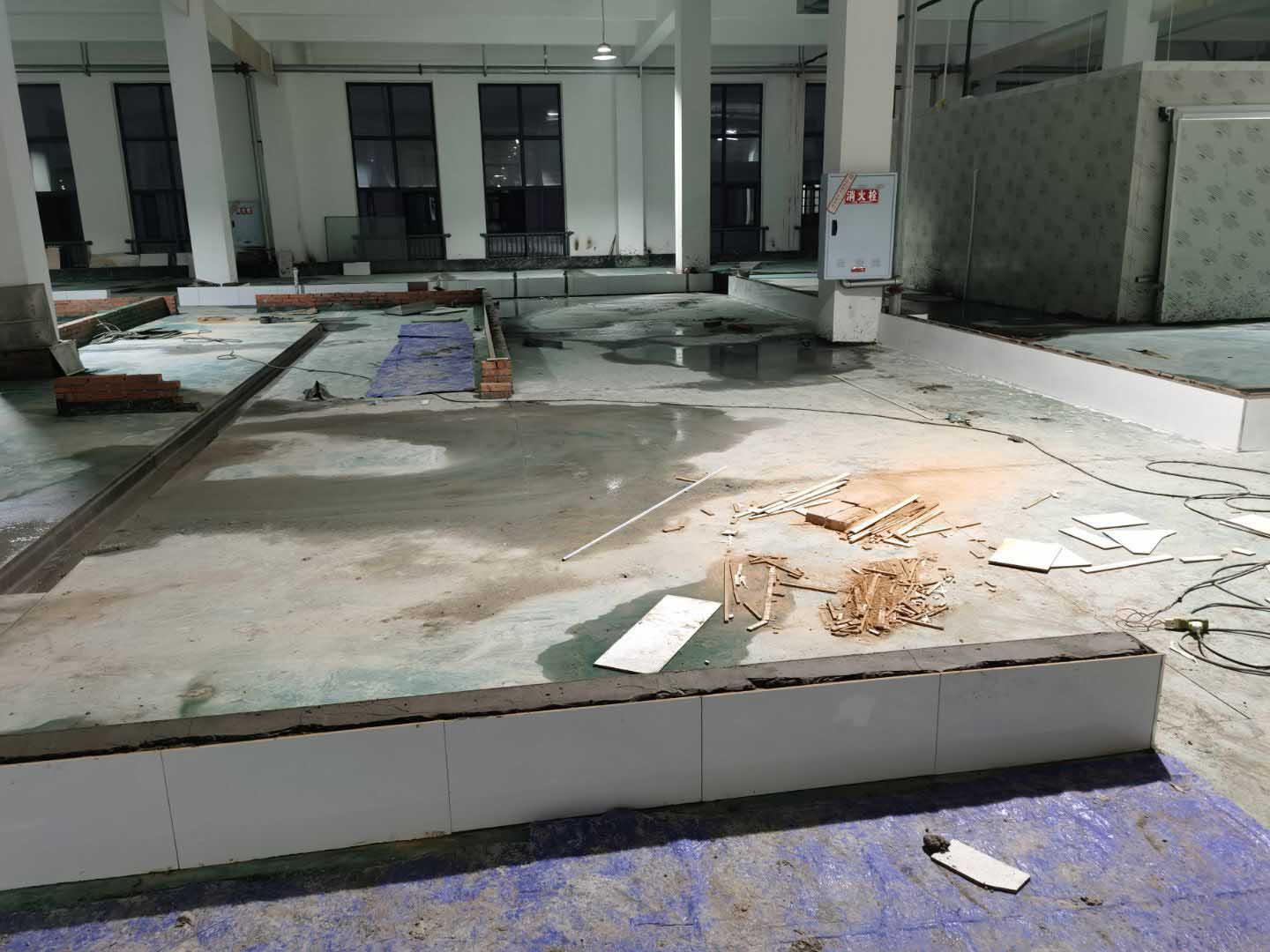

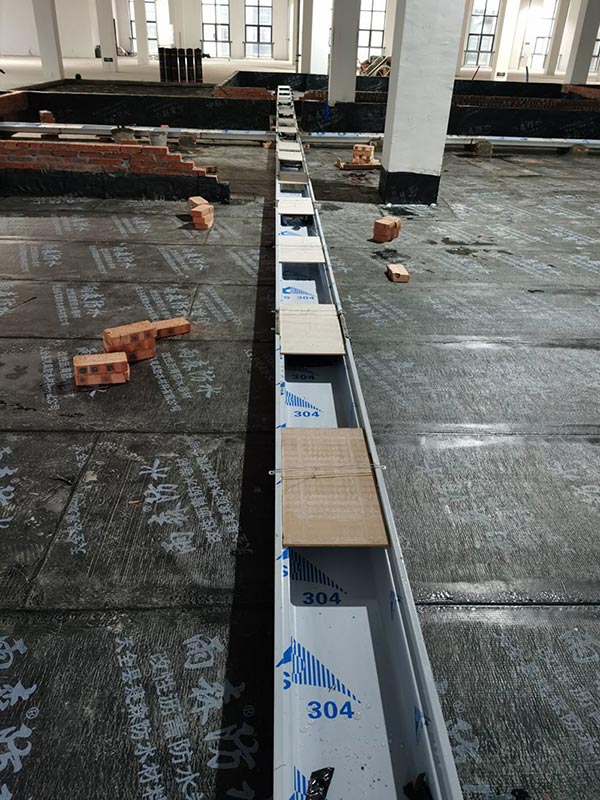

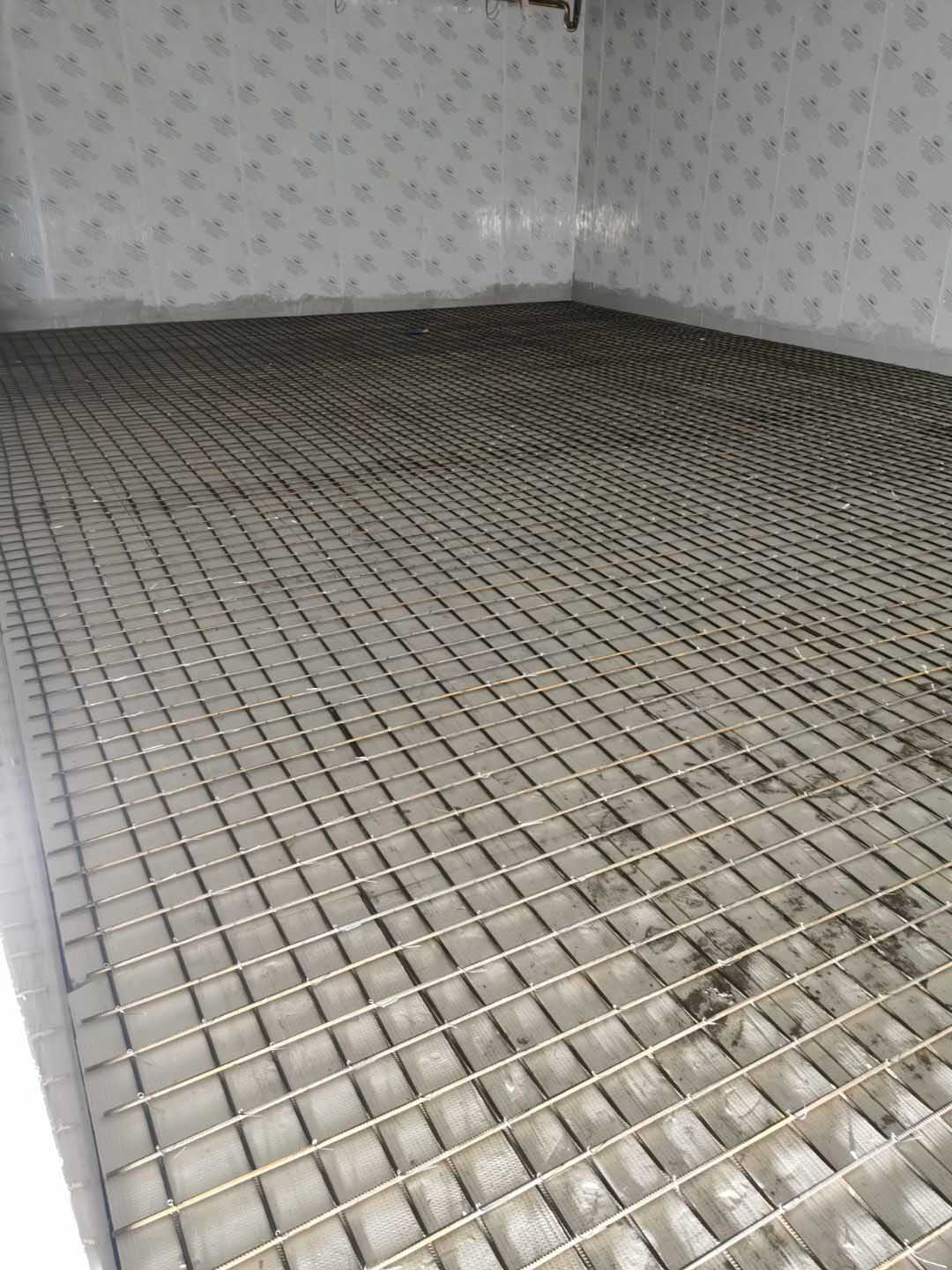

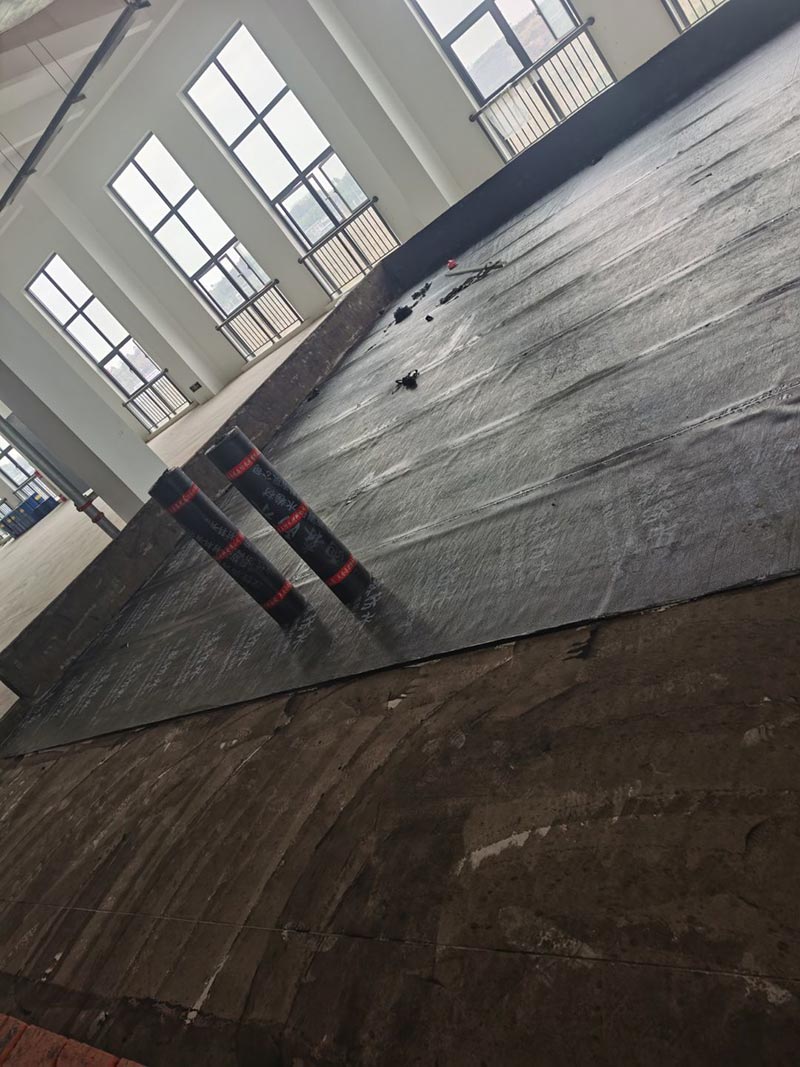

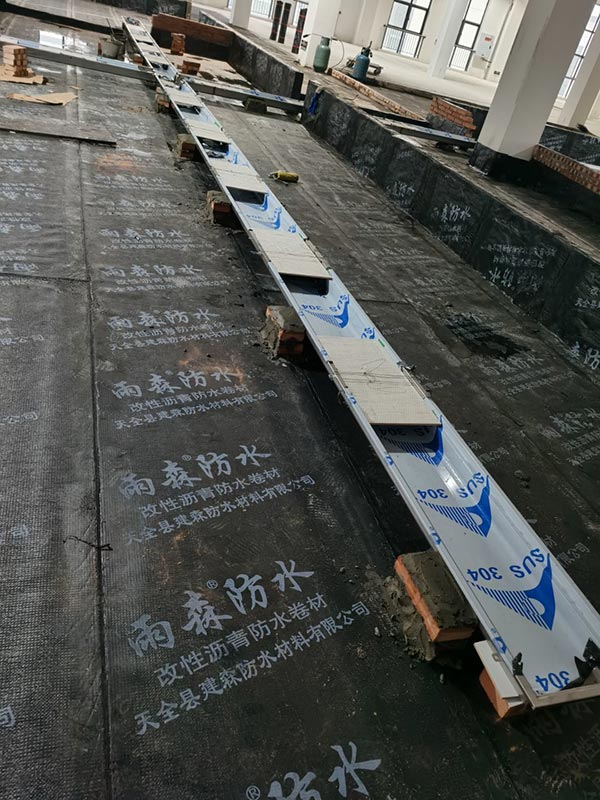

    ①挡水墙主体施工第7天,完成挡水墙进度65%,挡水墙暂停进度,等待下一步工艺进行 ②防水进场施工第15天,防水进度完成100% ③排水管师傅进场施工第10天,室内排水管及排水点位完成100%室外排水管完成进度100% ④室内排水暗管找坡完成进度100% ⑤冻库防水完成100% ⑥发泡混凝土进场施工第5天,进度完成100% ⑦等待黄色预警解出通知,准备下一歨工艺流程


  • 2021-12-20 11:32:11

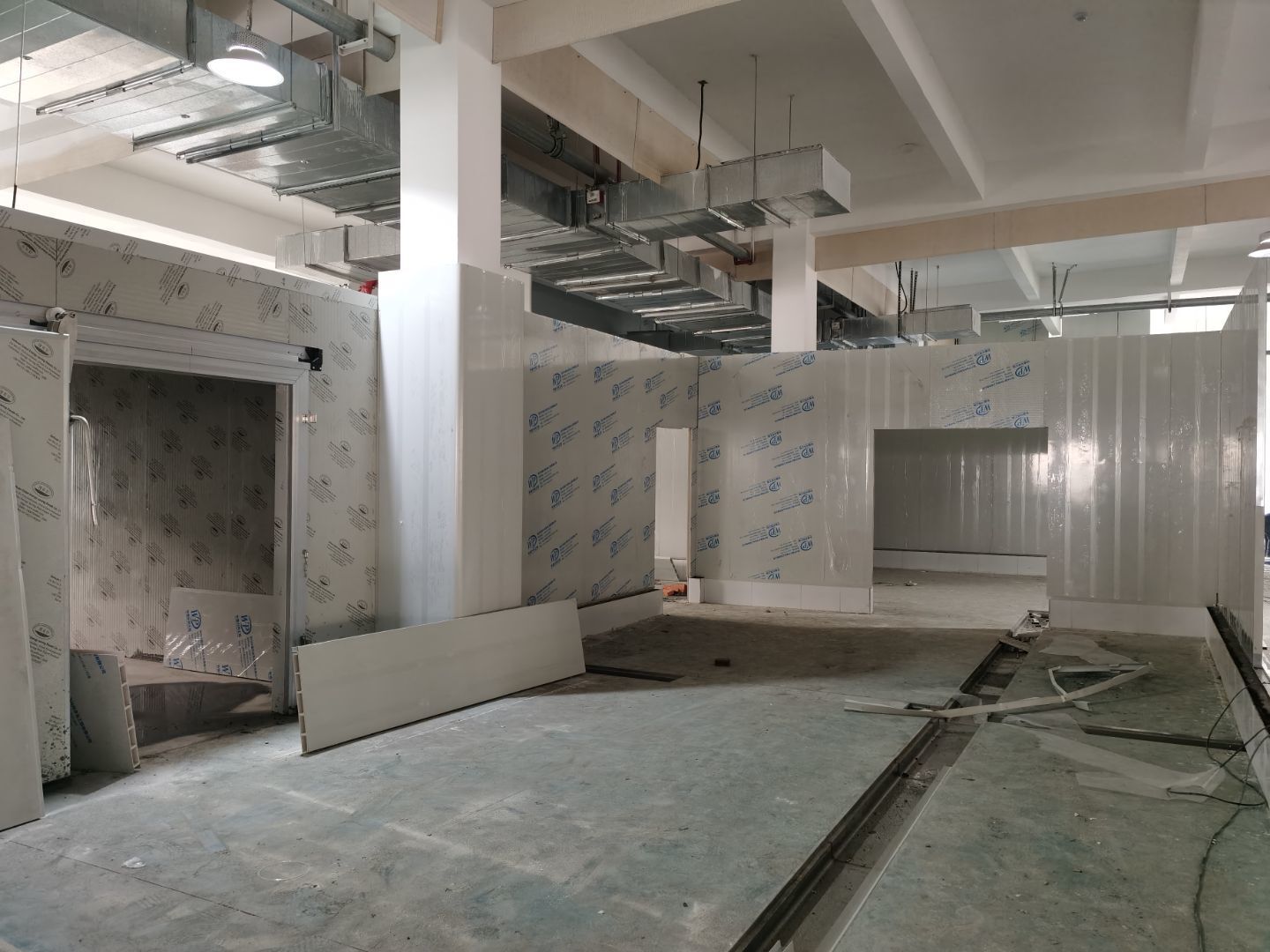

    今日施工内容。 ①挡水墙主体施工第7天,完成挡水墙进度65%,挡水墙暂停进度,等待下一步工艺进行 ②防水进场第9天,防水进度完成90% ③排水管师傅进场第4天,室内排水管及排水点位完成85%室外排水管完成进度90% ④室内不绣钢排水沟完成进度50%

  • 2021-12-13 10:53:54

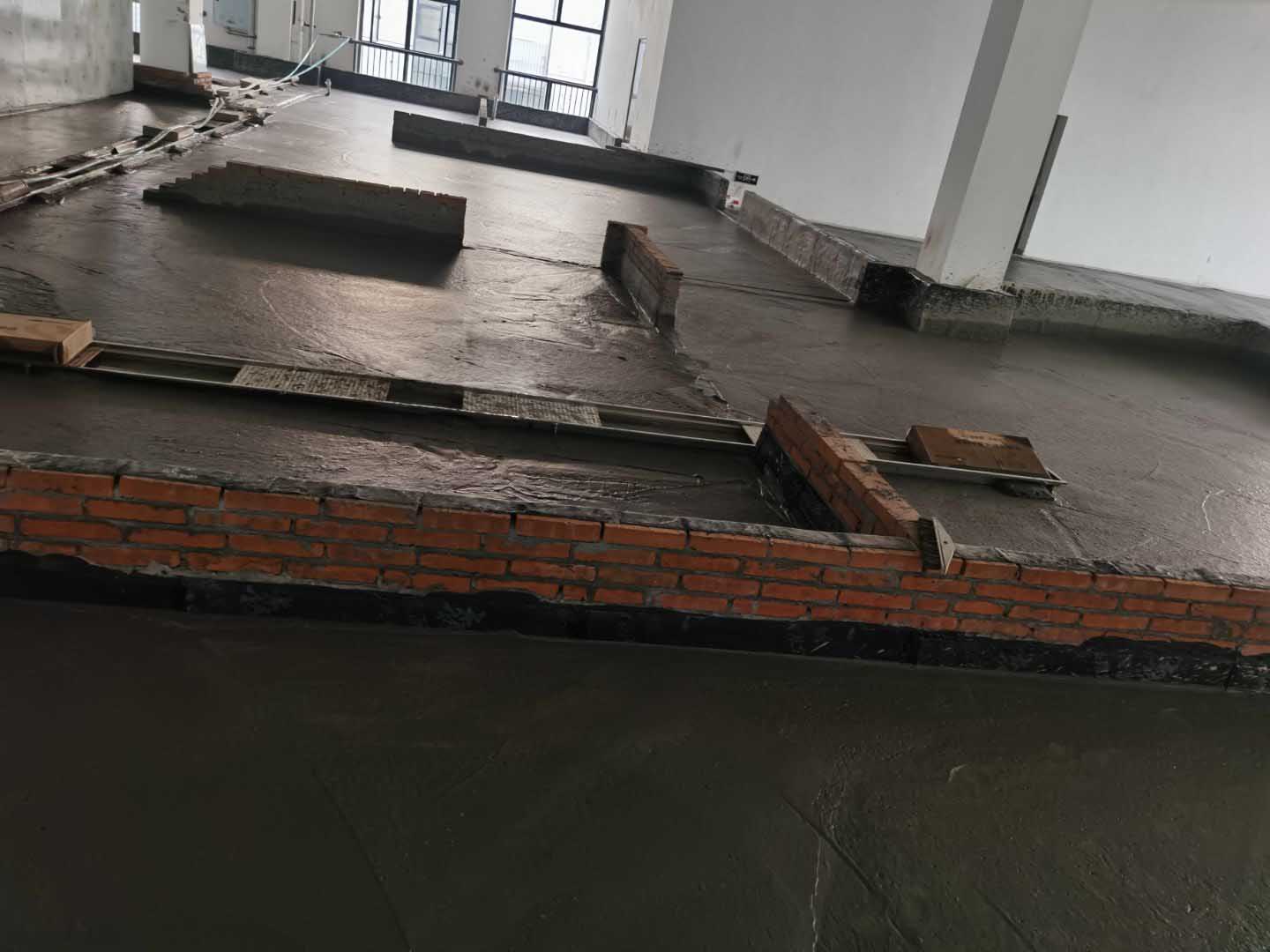

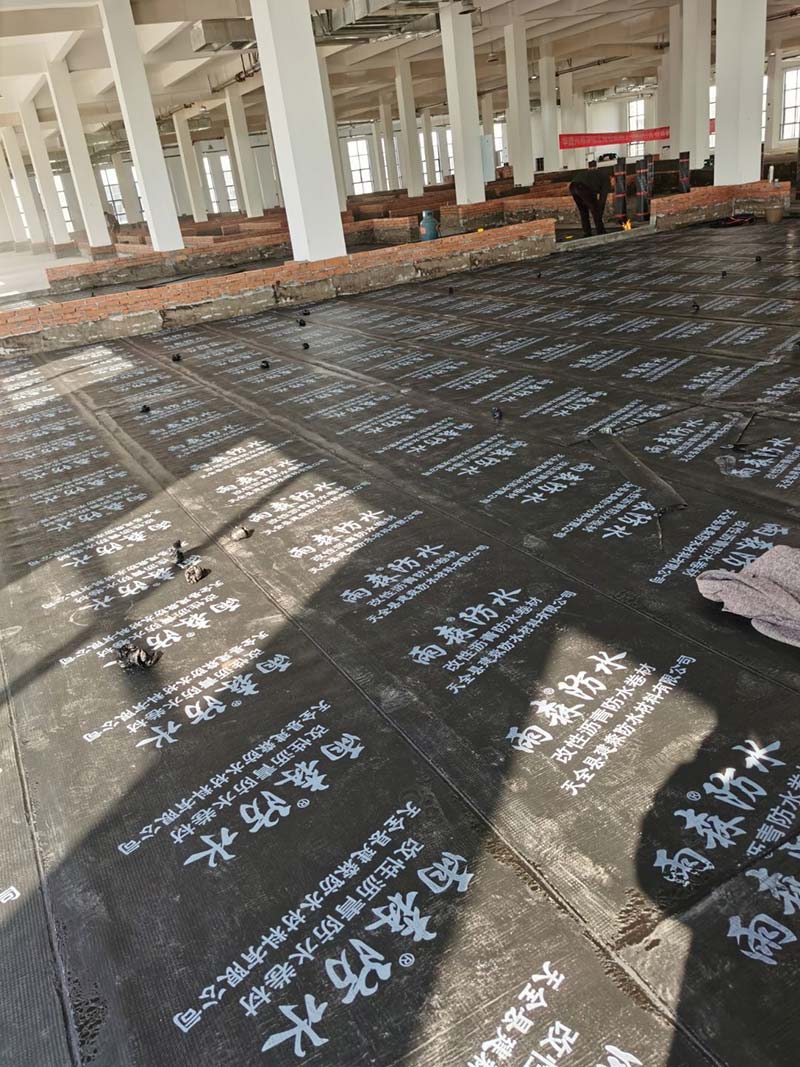

    今日施工内容。 ①挡水墙主体施工第7天,完成挡水墙进度65%,挡水墙暂停进度,等待下一步工艺进行 ②防水进场施工第3天,防水进度完成30%

  • 2021-12-06 14:12:00

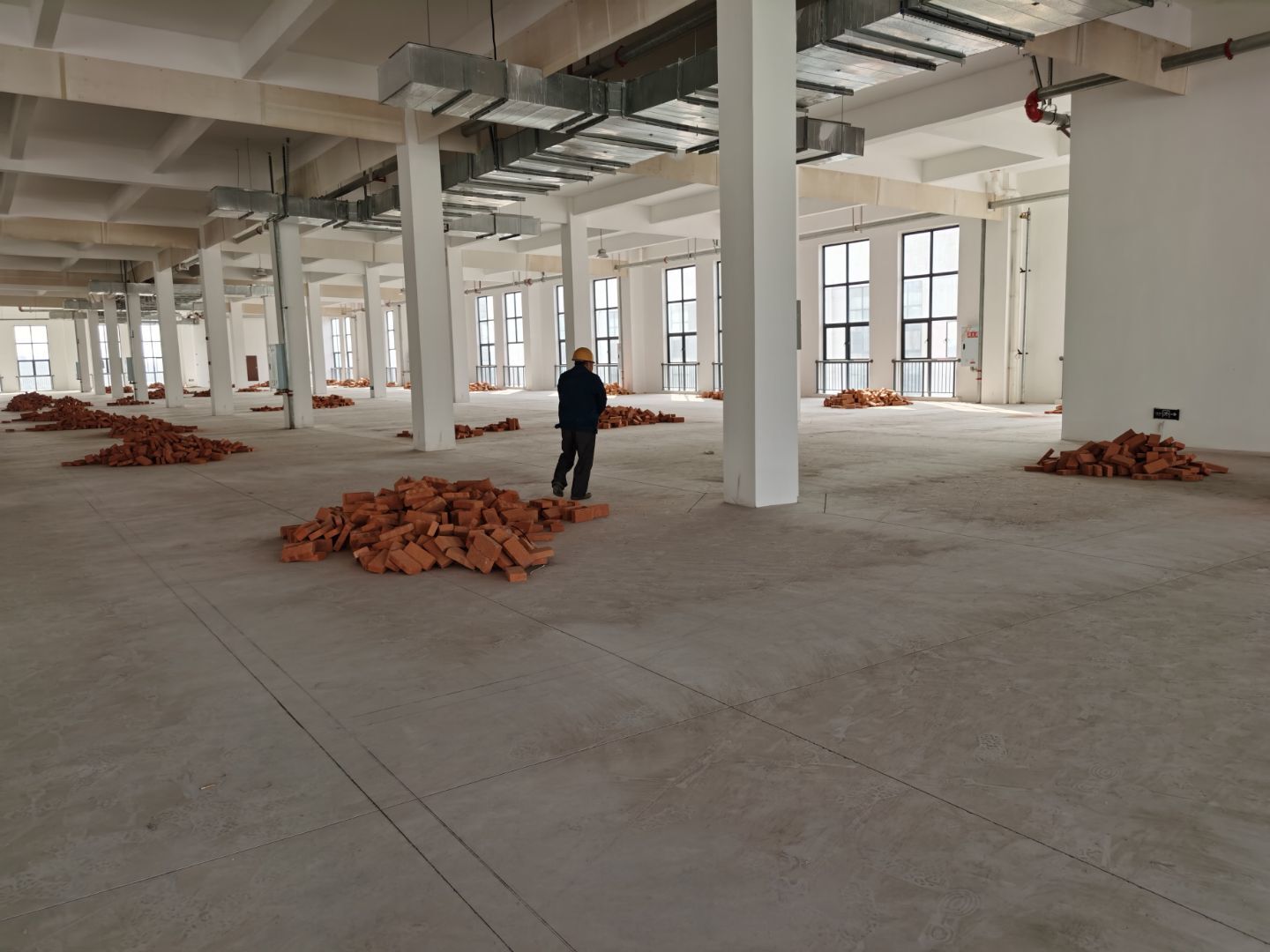

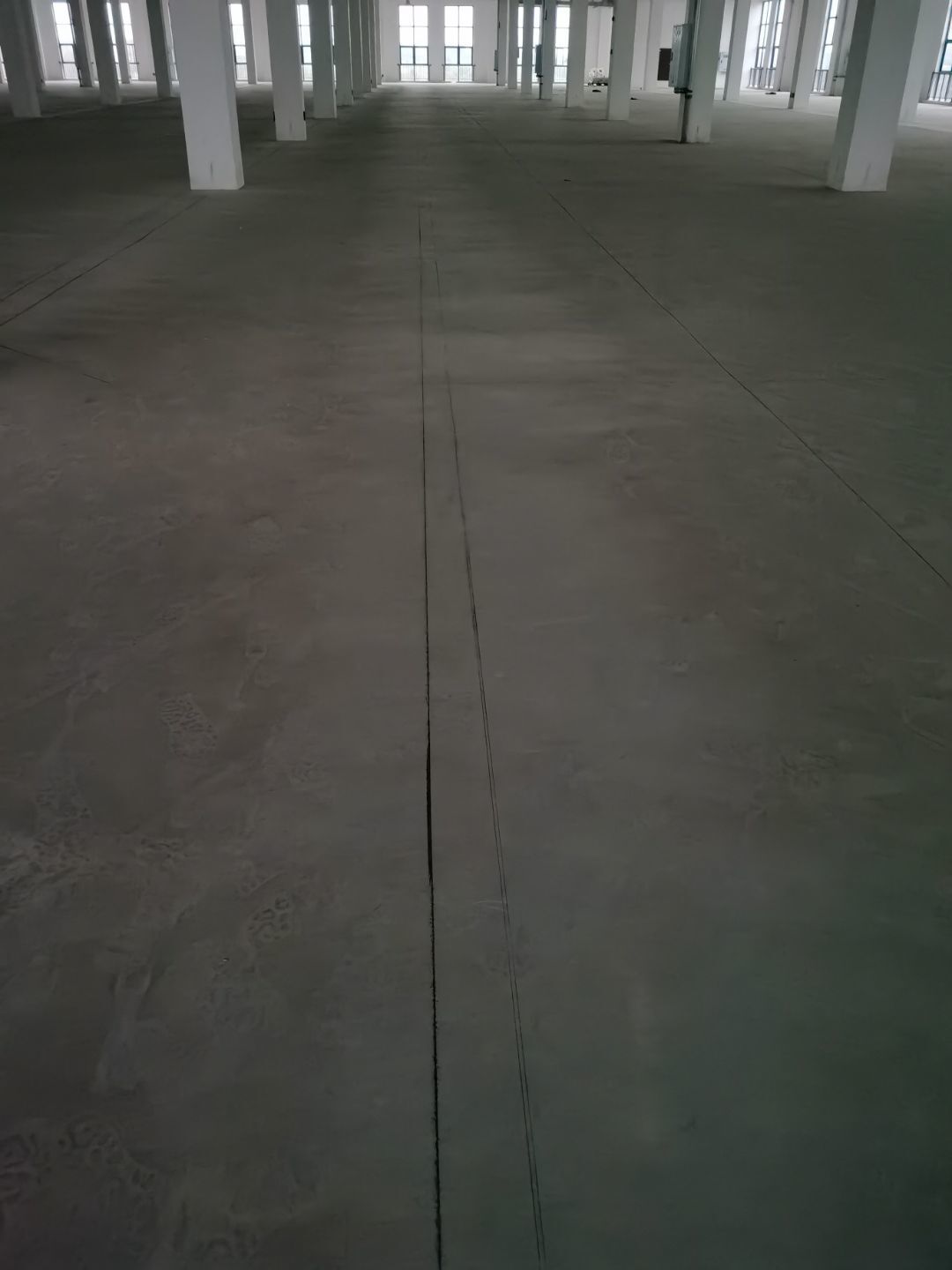

    车间放线,挡水墙施工
