新都区毅琳食品加工坊

新都区毅琳食品加工坊

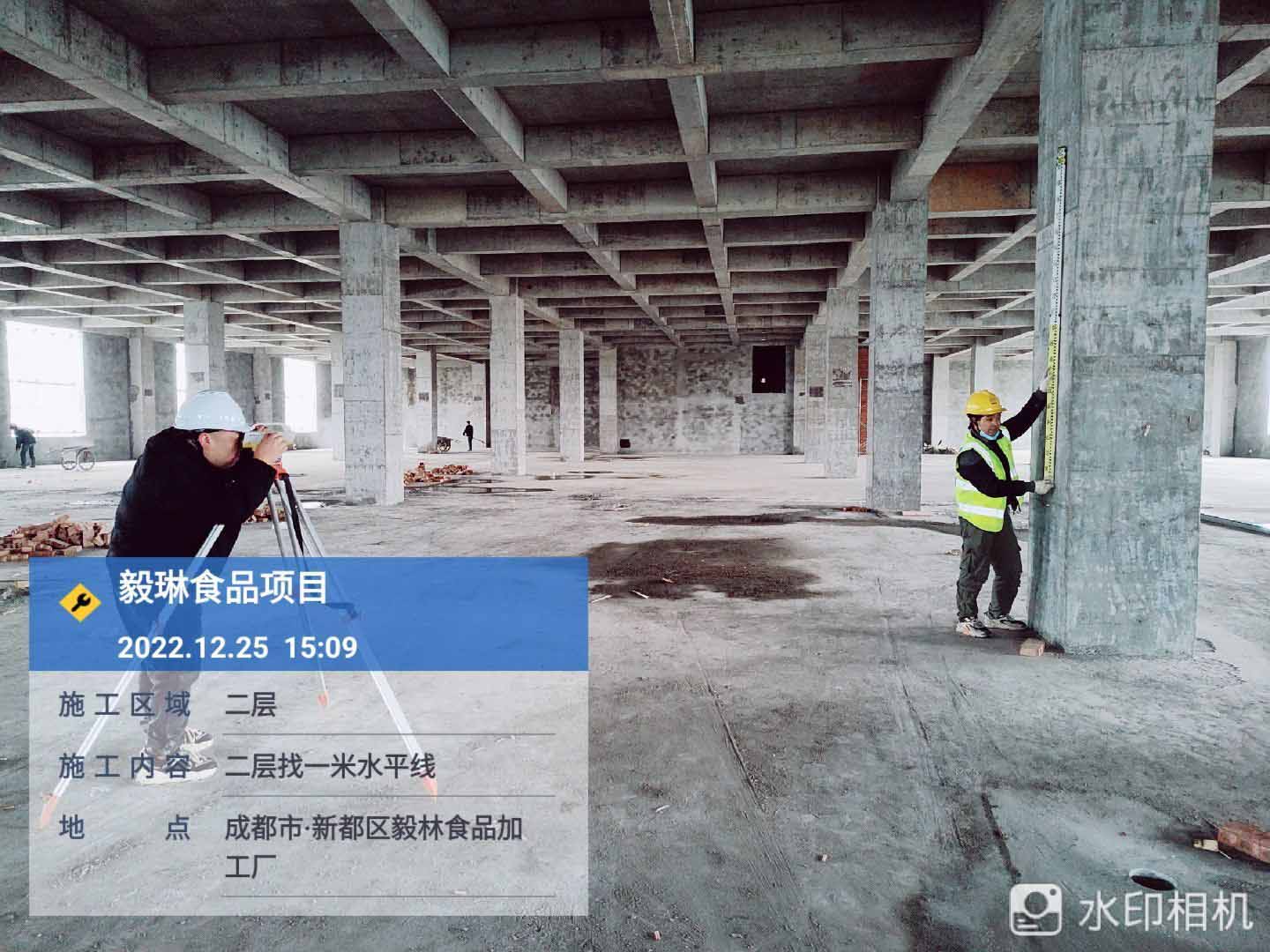

开工日期:2022-12-25

华盛兴邦承接新都区毅琳食品加工坊厂房设计,装修工程项目,面积;11660㎡,生产产品:火锅串串底料

建食品厂找华盛兴邦,咨询电话:181-0821-4725


浏览
查看更多

工程进度

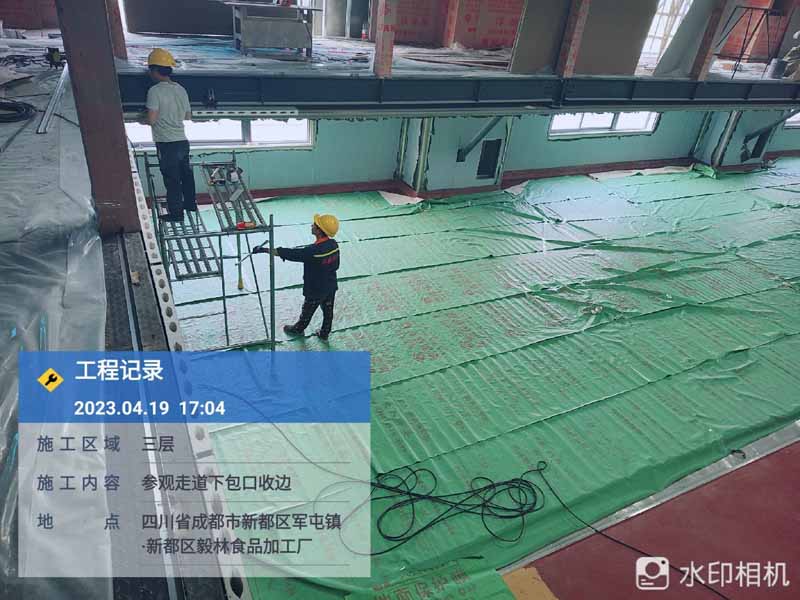

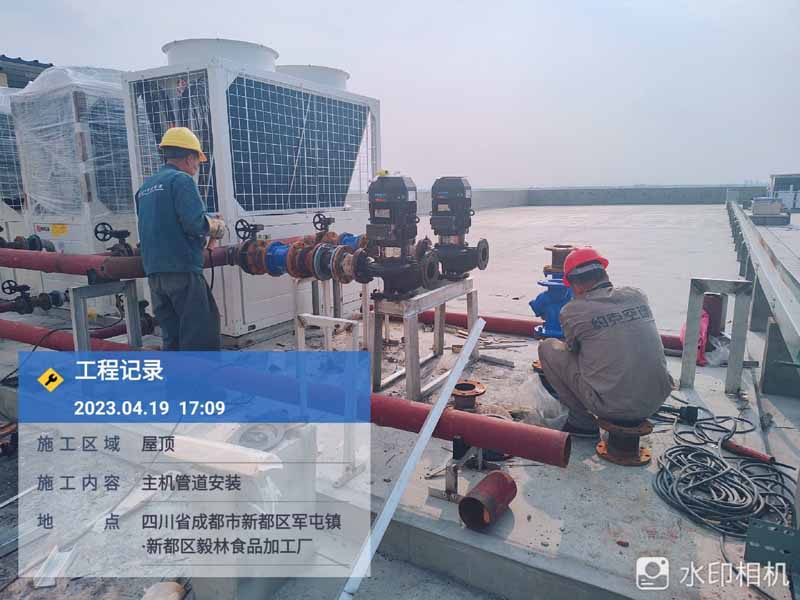

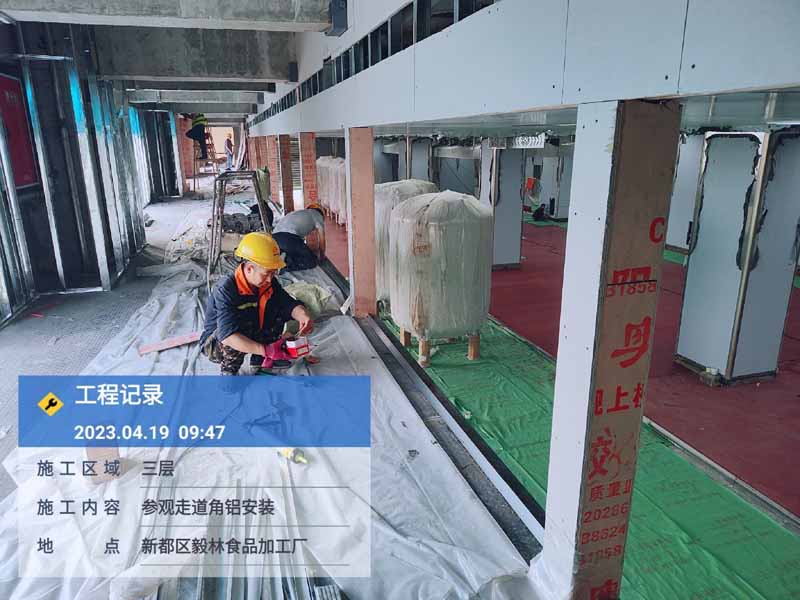

  • 2023-04-20 05:57:09

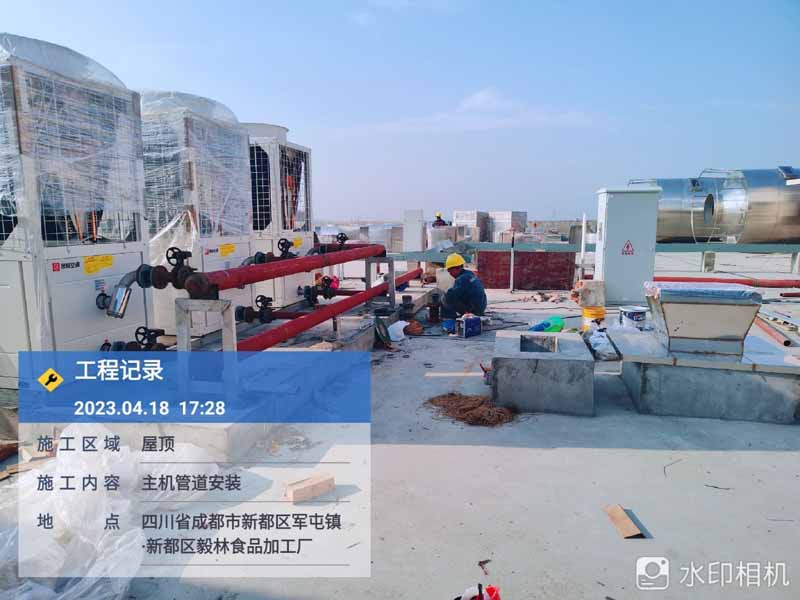

    今日施工内容:1、屋面空调主机配管完成50% 2、三层剩余聚氨酯地面大沙完成100% 3、三层参观走道角铝安装100% 4、二层火锅料包装区打磨切割完成80% 5、水泵进场验收完成 6、地泵管道加固架管搭设90%

  • 2023-04-07 00:10:43

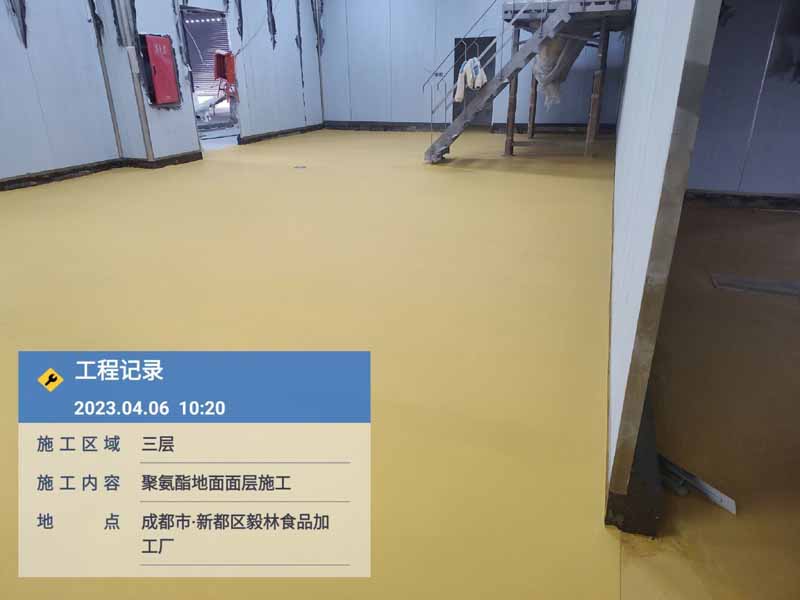

     1、三层更衣室打胶收边收口 2、二、三层清洁卫生完成60% 3、二层FFU净化器风管完成35% 4、三层65%区域聚氨酯面层施工完成 5、二层固定窗收边收口 6、空调水系统管道保温70% 7、FFU过滤器防护完成100% 8、柱子彩钢板纸板防撞防护40%

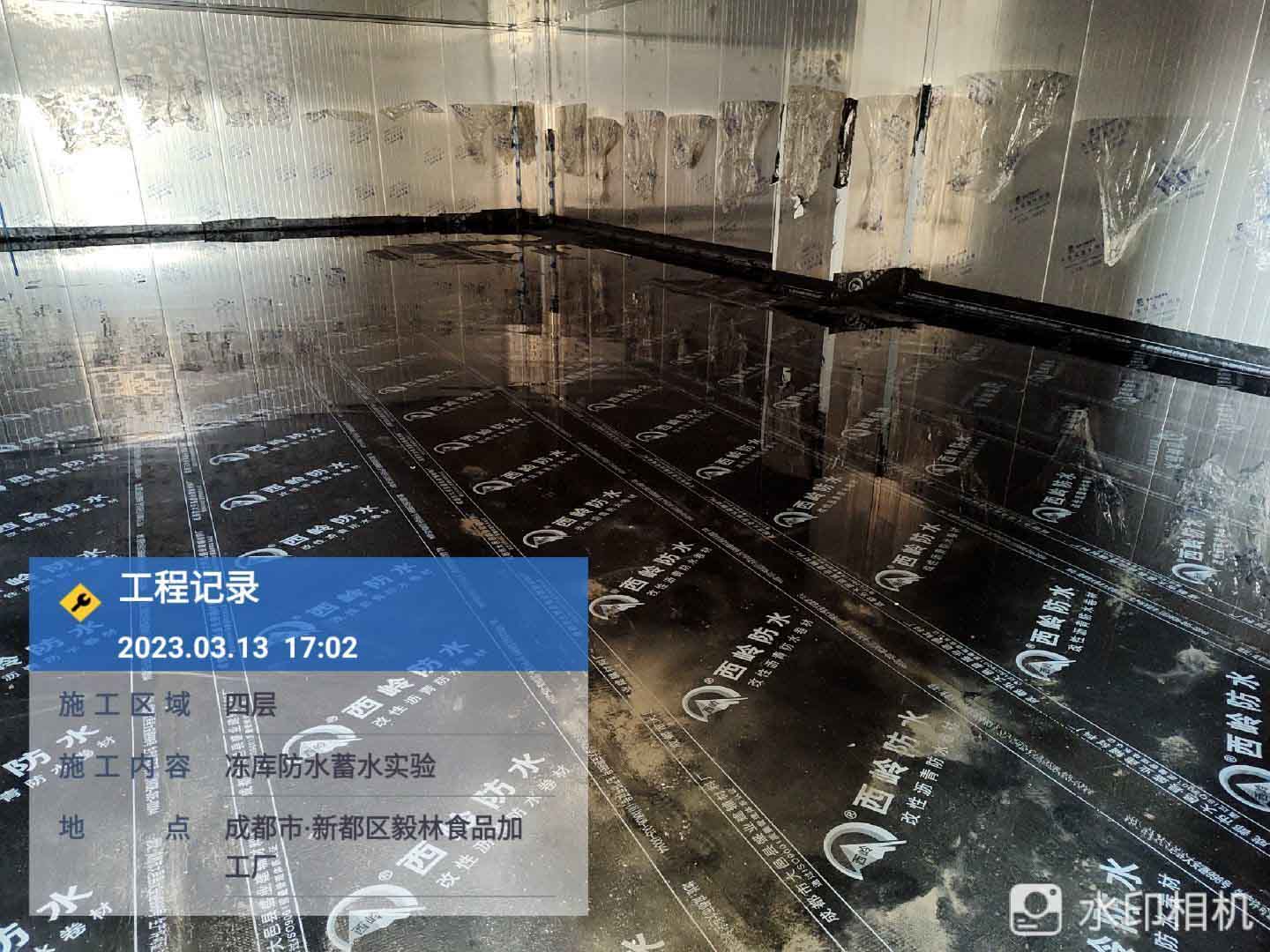

  • 2023-03-14 01:03:45

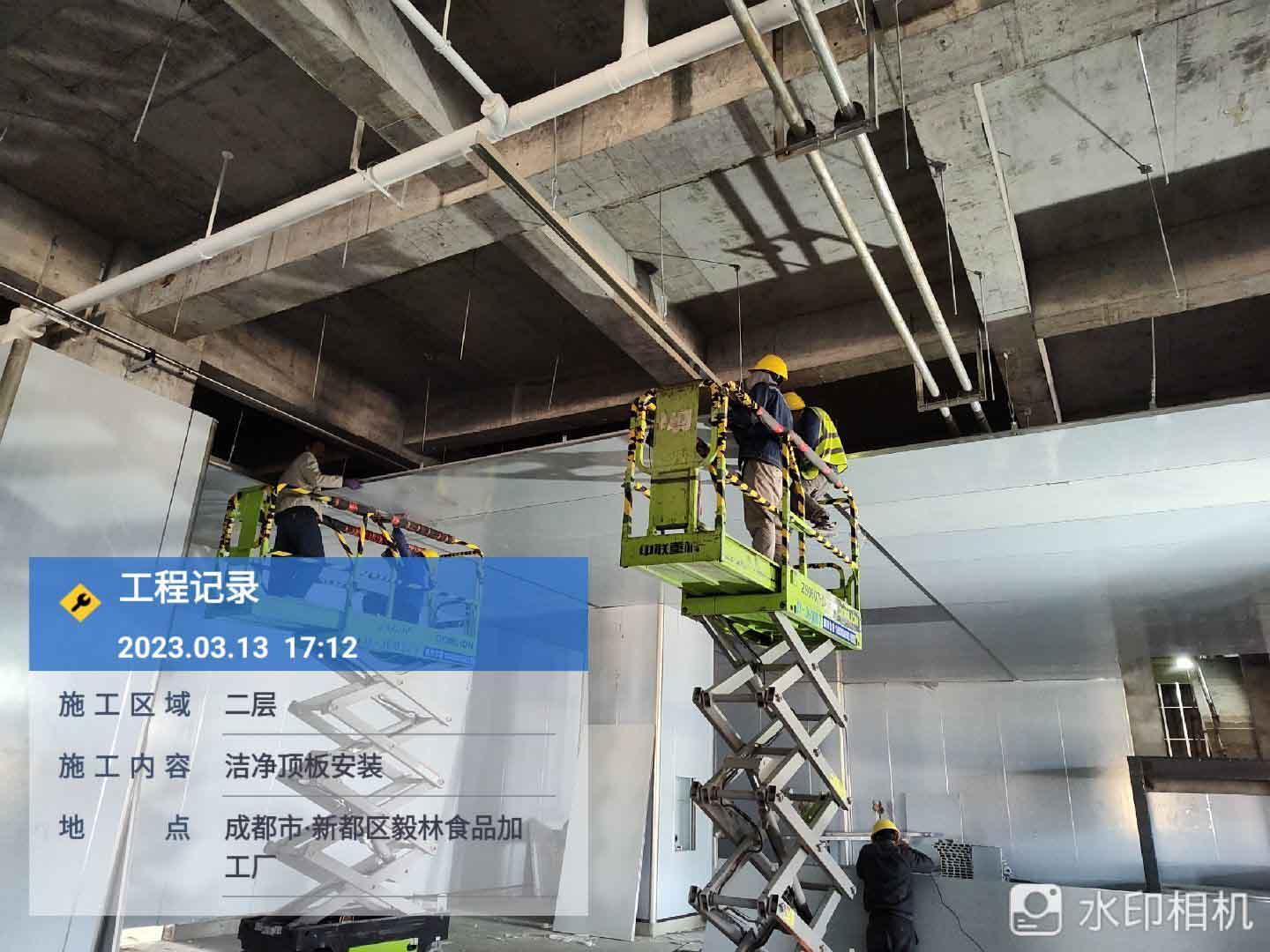

    1、四层防水闭水中 2、三层灯具、电源线安装完成40% 3、三层已安装吊顶区域打胶收边完成80% 4、三层冷水给水管安装10% 5、二层彩板顶板30% 6、二层不锈钢排水立管焊接30% 7、二三层参观走道矩管框架焊接100%

  • 2023-03-14 01:03:07

    1、二层不锈钢排水管完成50% 2、四层冻库防水完成100%,蓄水中 3、四层第一片腻子施工完80%,第二遍腻子完成40% 4、墙板安装完成90% 5、三层石膏完成60%,第一片腻子完成30% 6、三层洁净墙板安装完成85%、吊顶安装完成35% 7、加工区门选色、水沟盖送样板确认完成 8、二三层参观走道钢板开孔、收尾

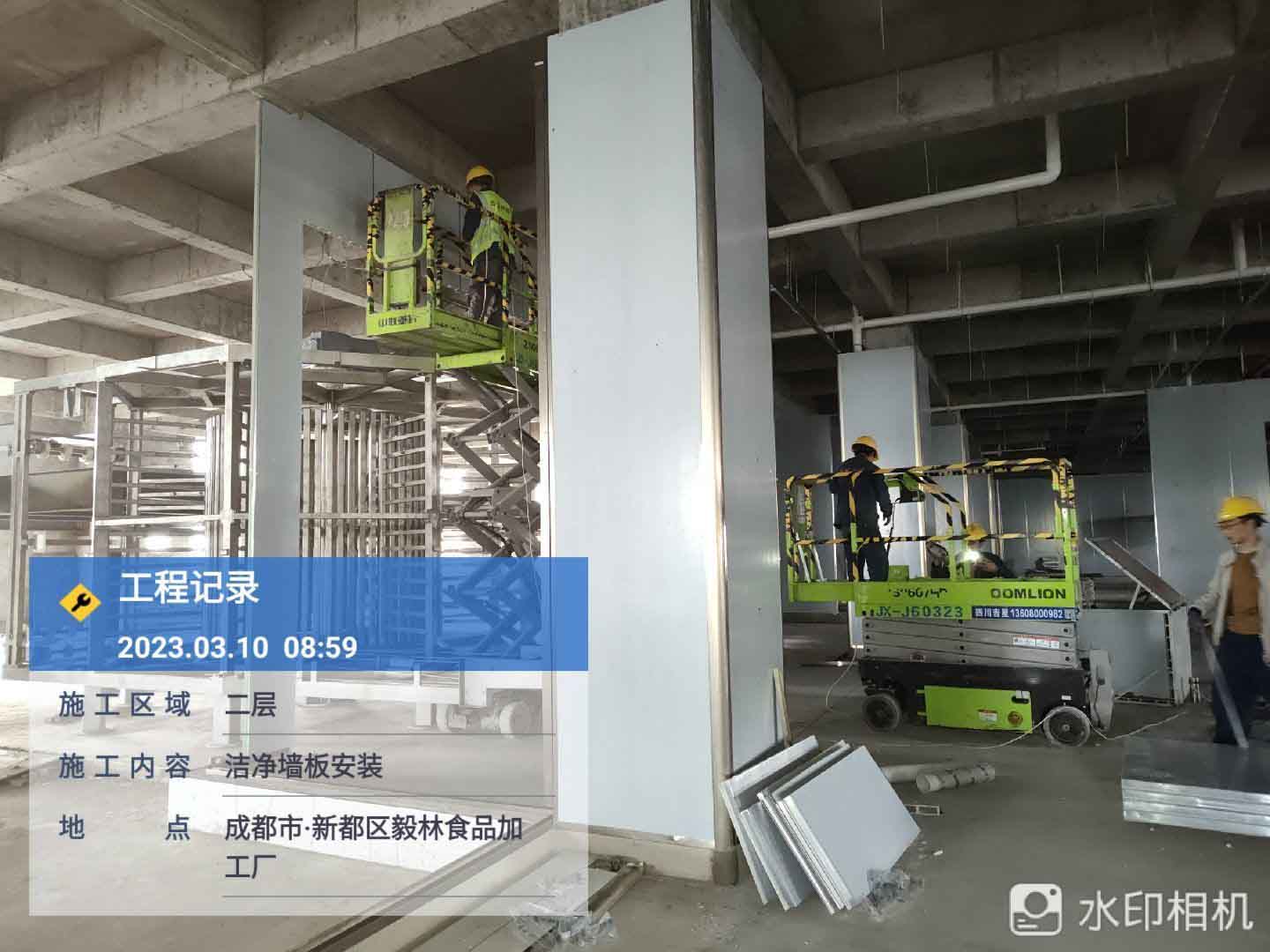

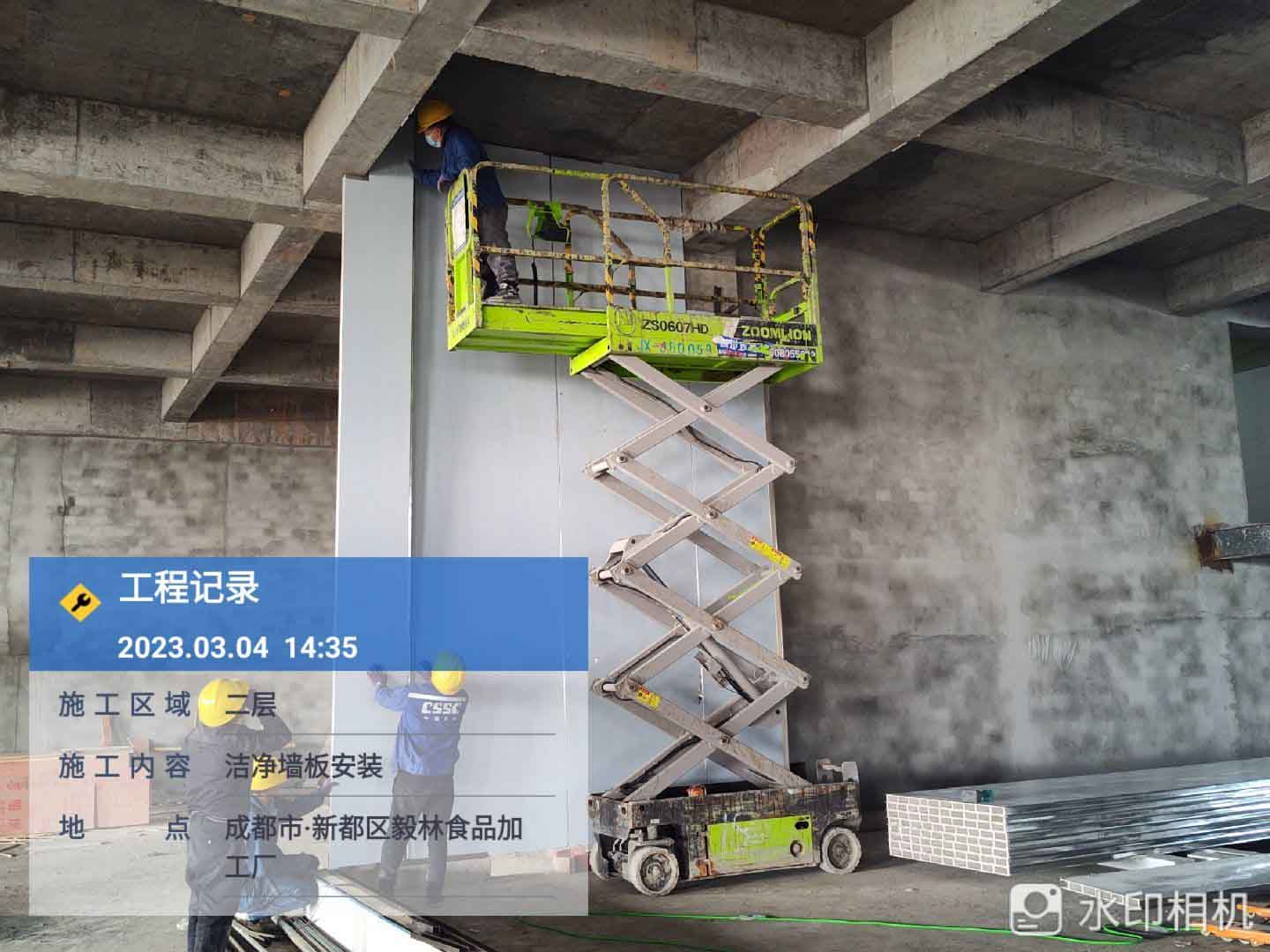

  • 2023-03-14 01:01:59

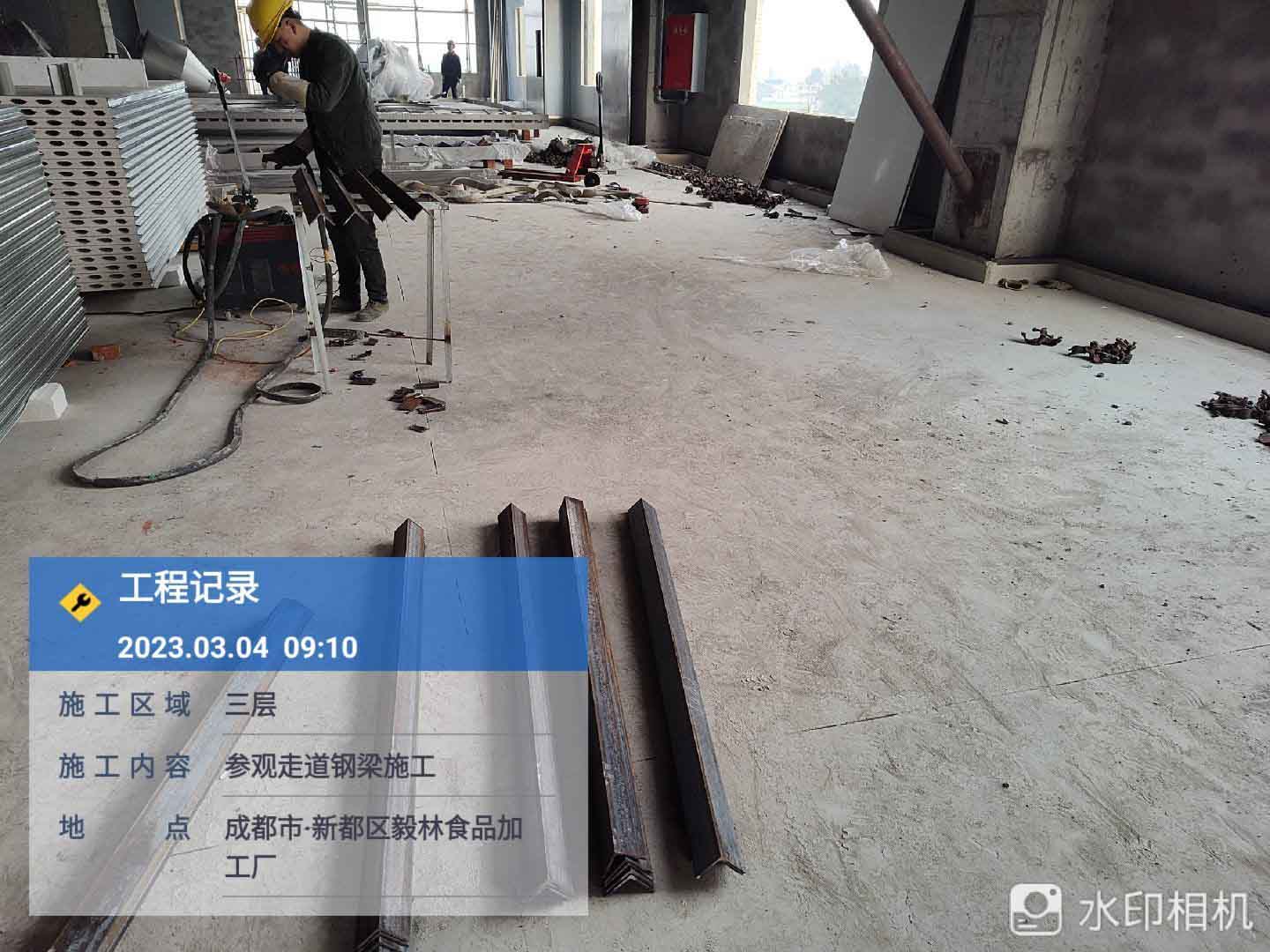

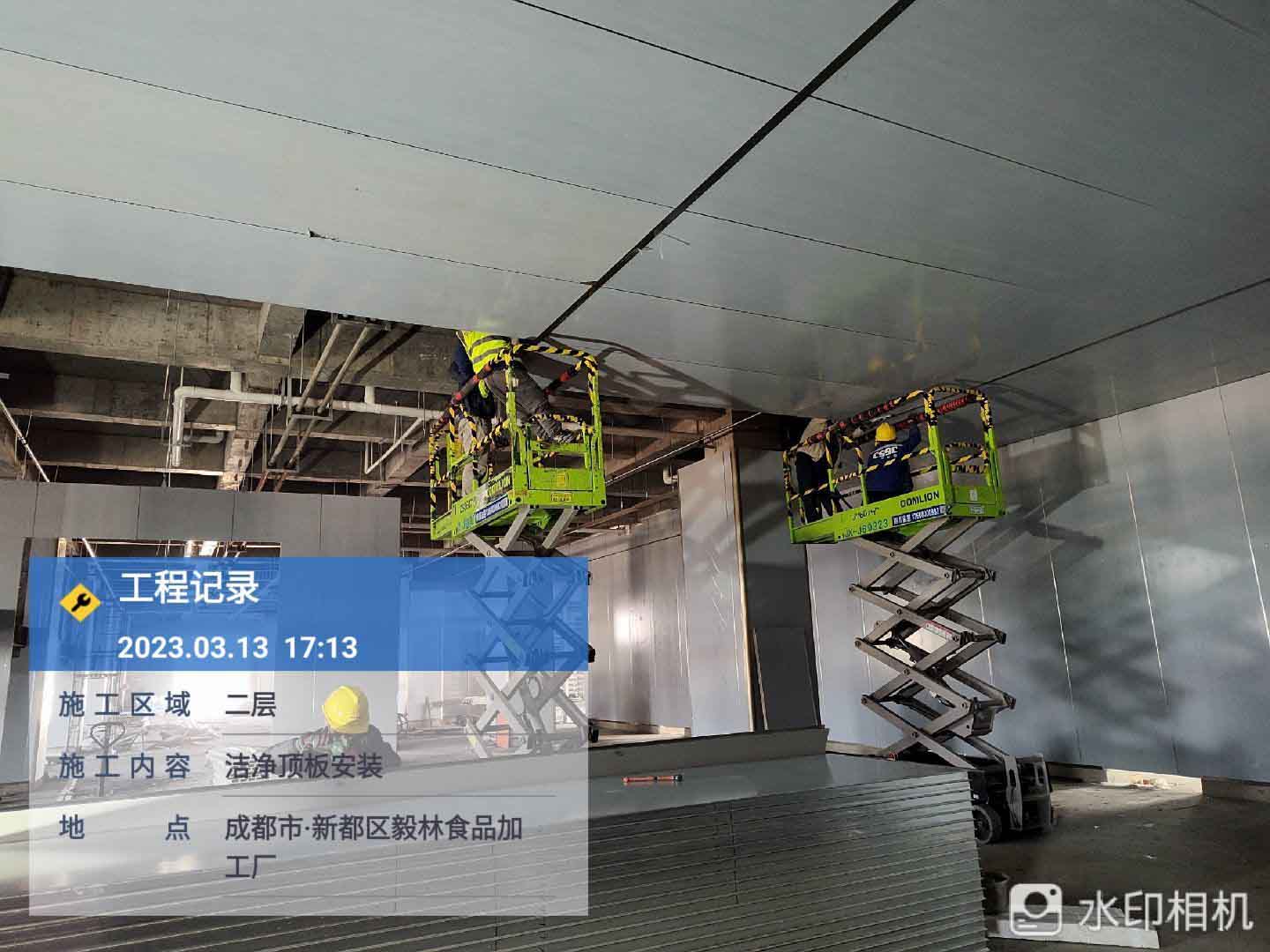

    1、三层洁净墙板安装完成80% 2、三层顶板安装10% 3、空调水管立管完成80% 4、三层参观走道角铁安装30% 5、三层PVC排水管完成30%,二层完成30% 6、四层石膏腻子施工完成60% 7、二层墙板安装30%

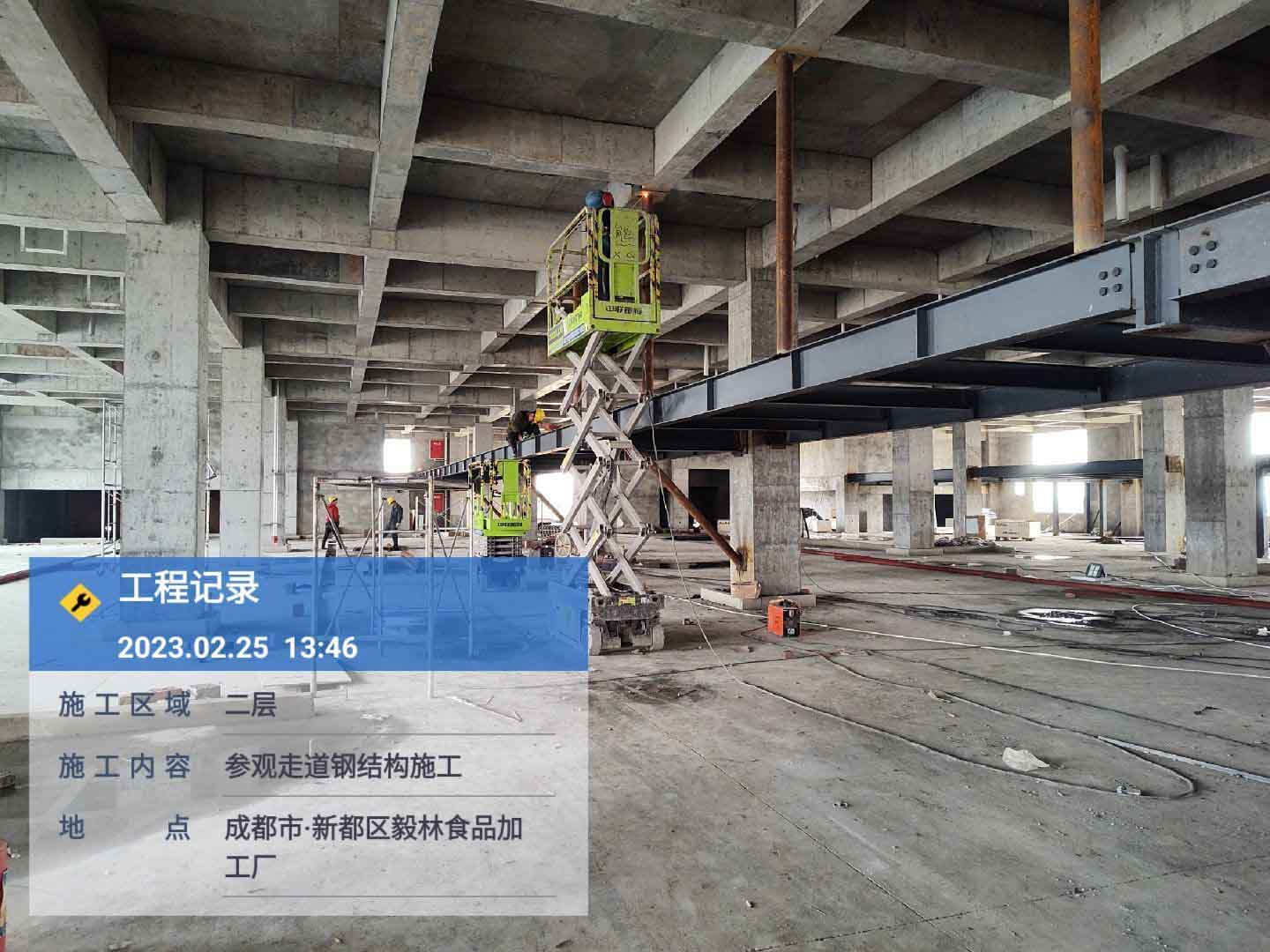

  • 2023-03-14 00:58:30

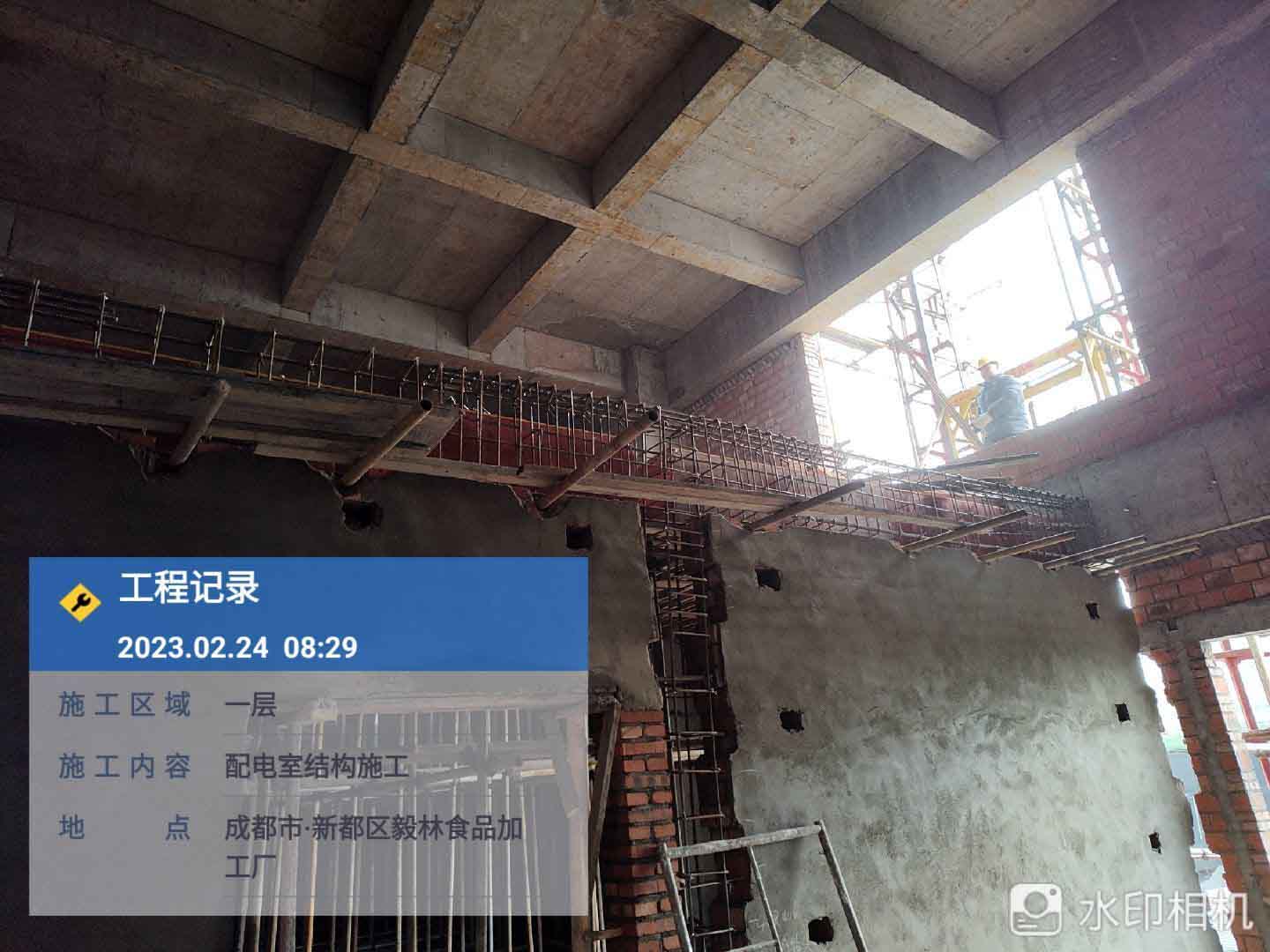

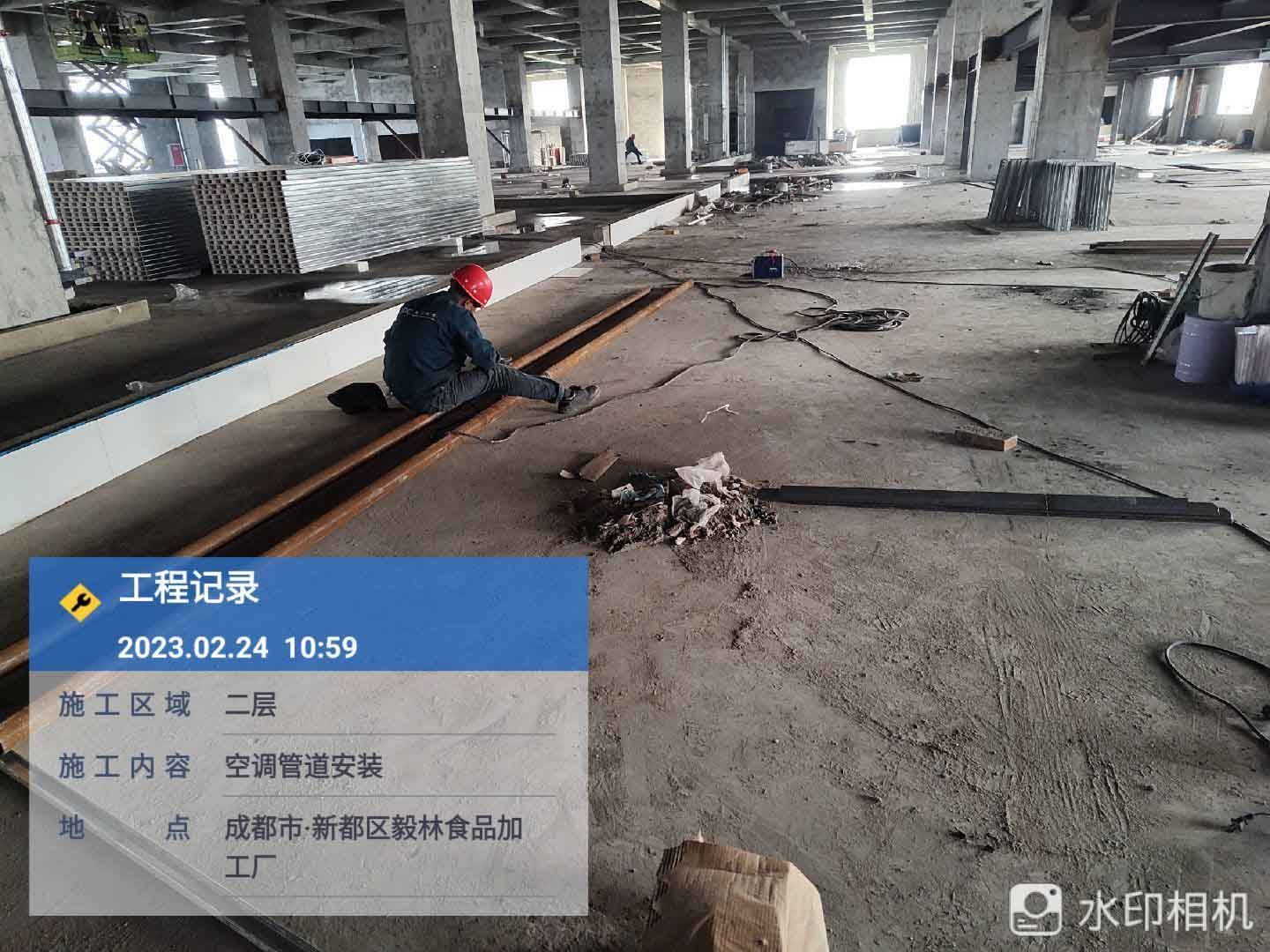

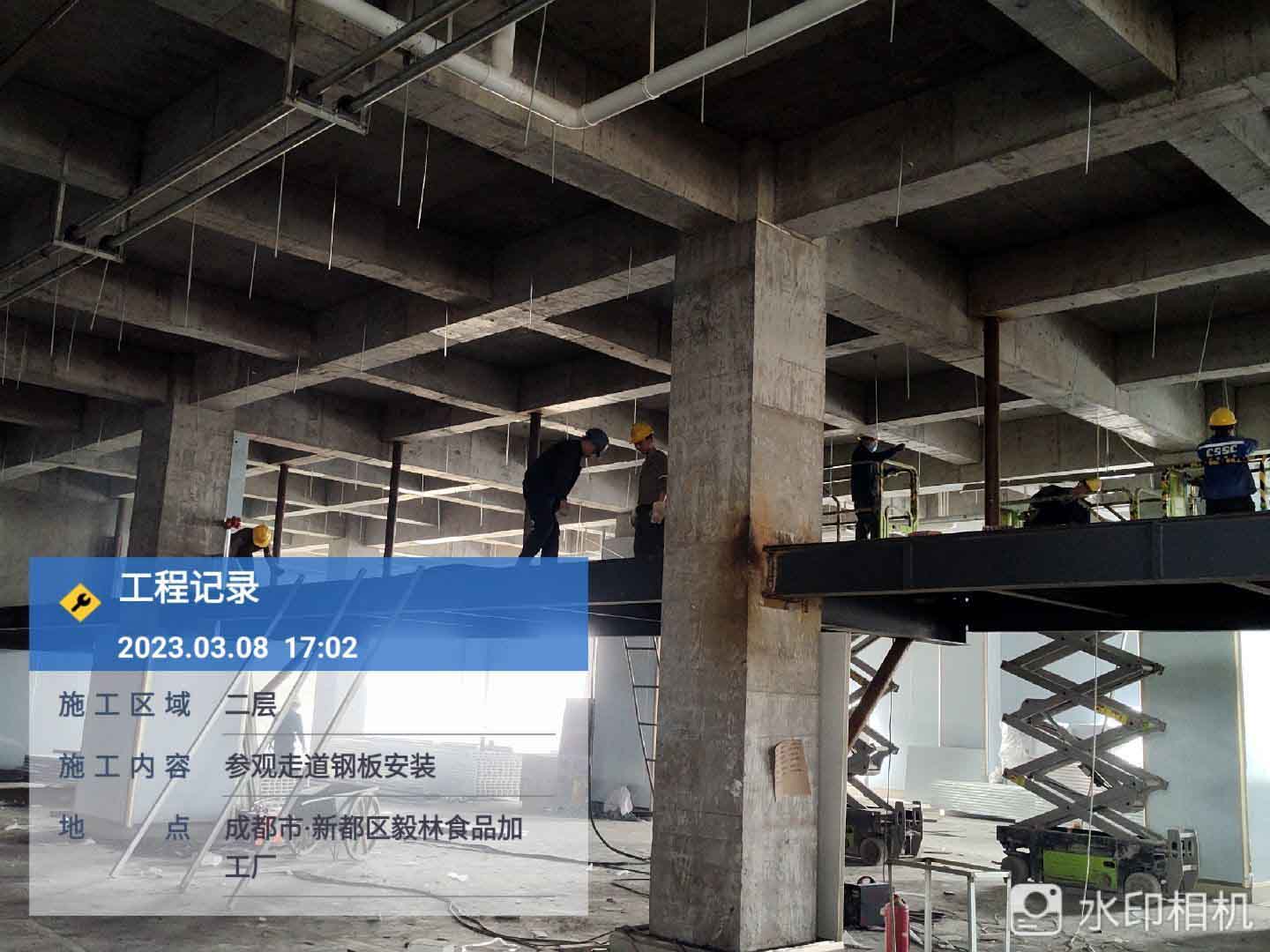

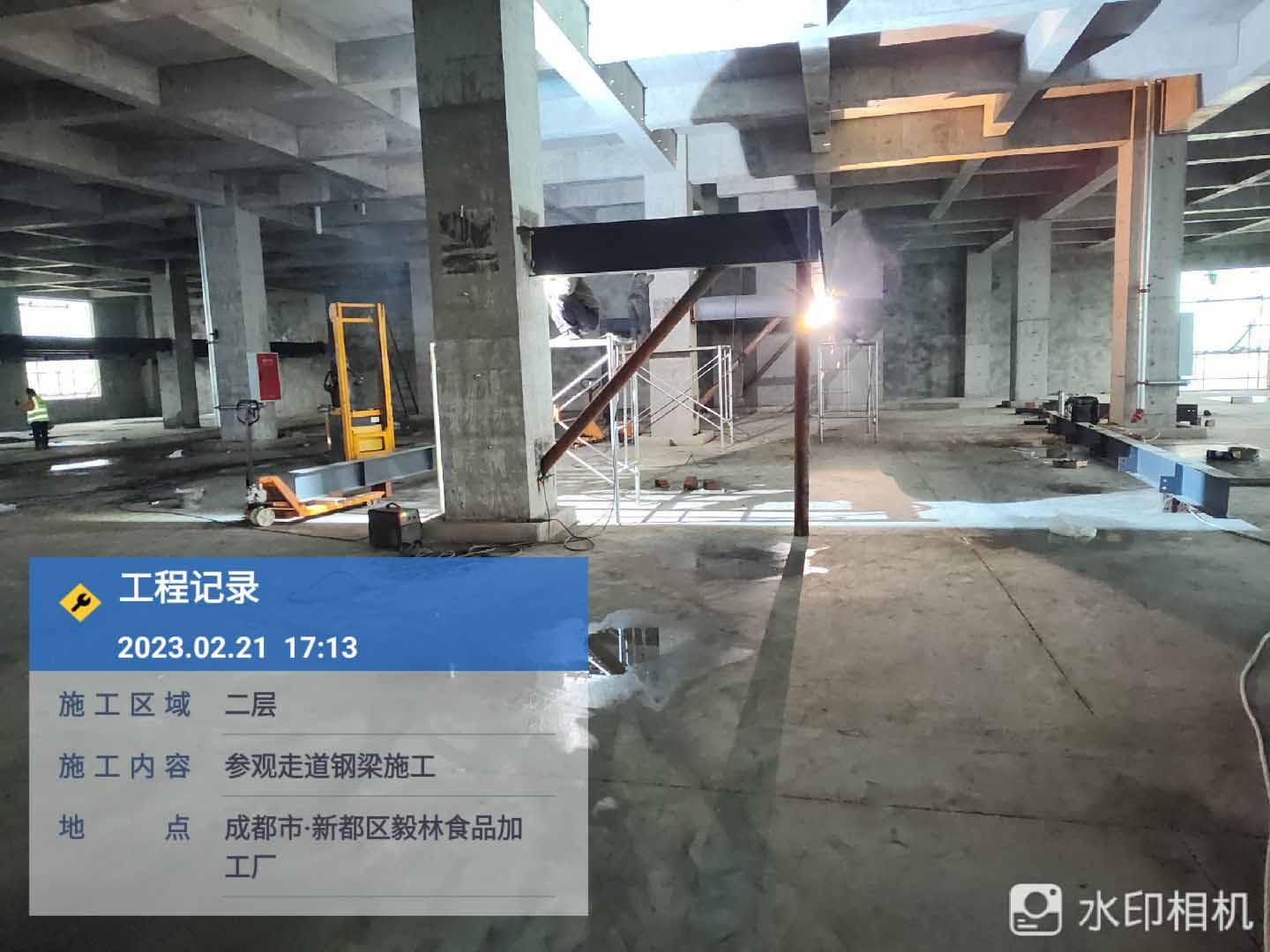

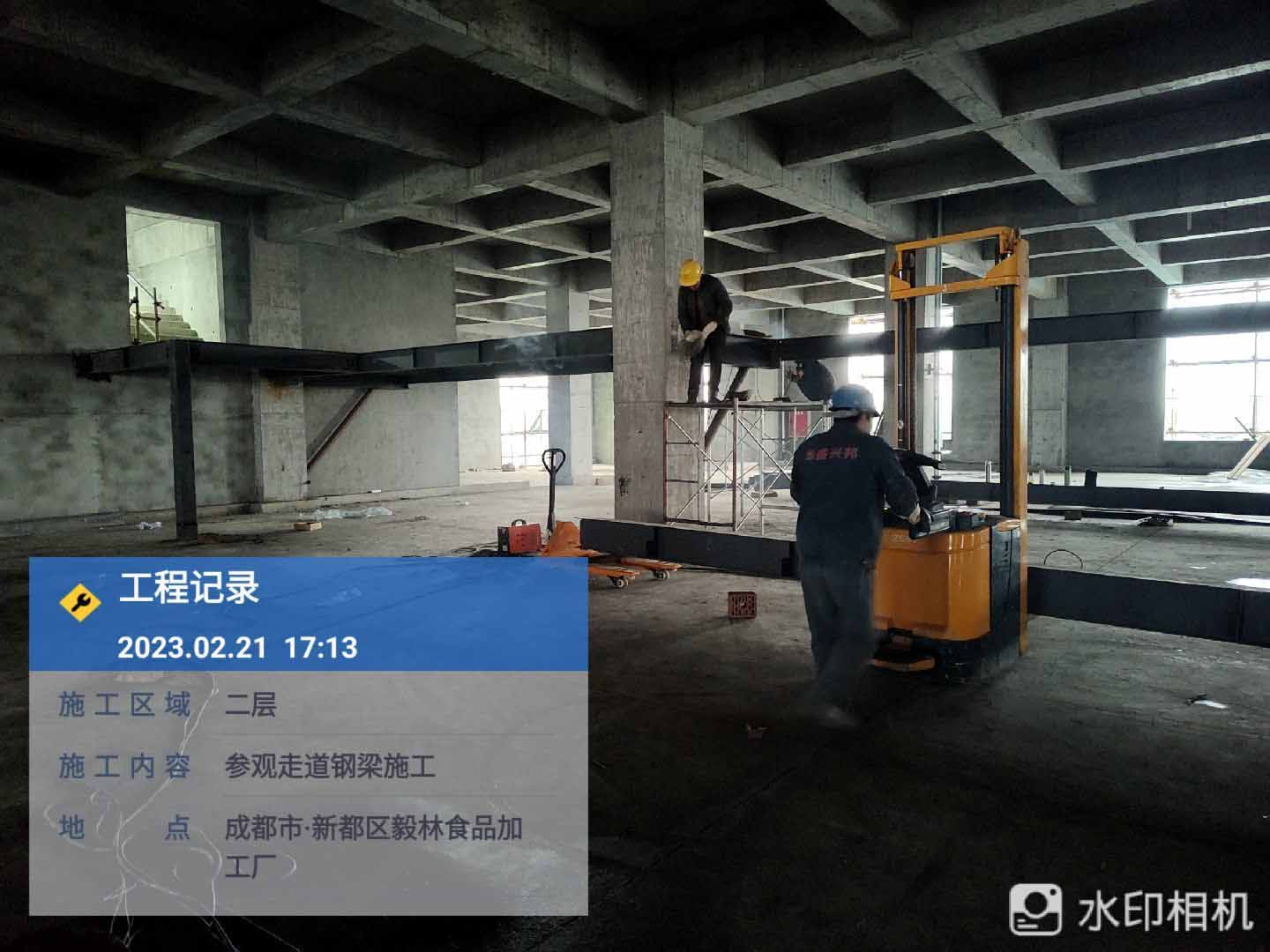

     1、二层参观走道钢梁安装100% 2、二层钢平台吊柱安装30% 3、一层配电室植筋及钢筋绑扎完成50% 4、三层墙板地槽安装完成30% 5、二层空调水系统支架制作安装完成40%

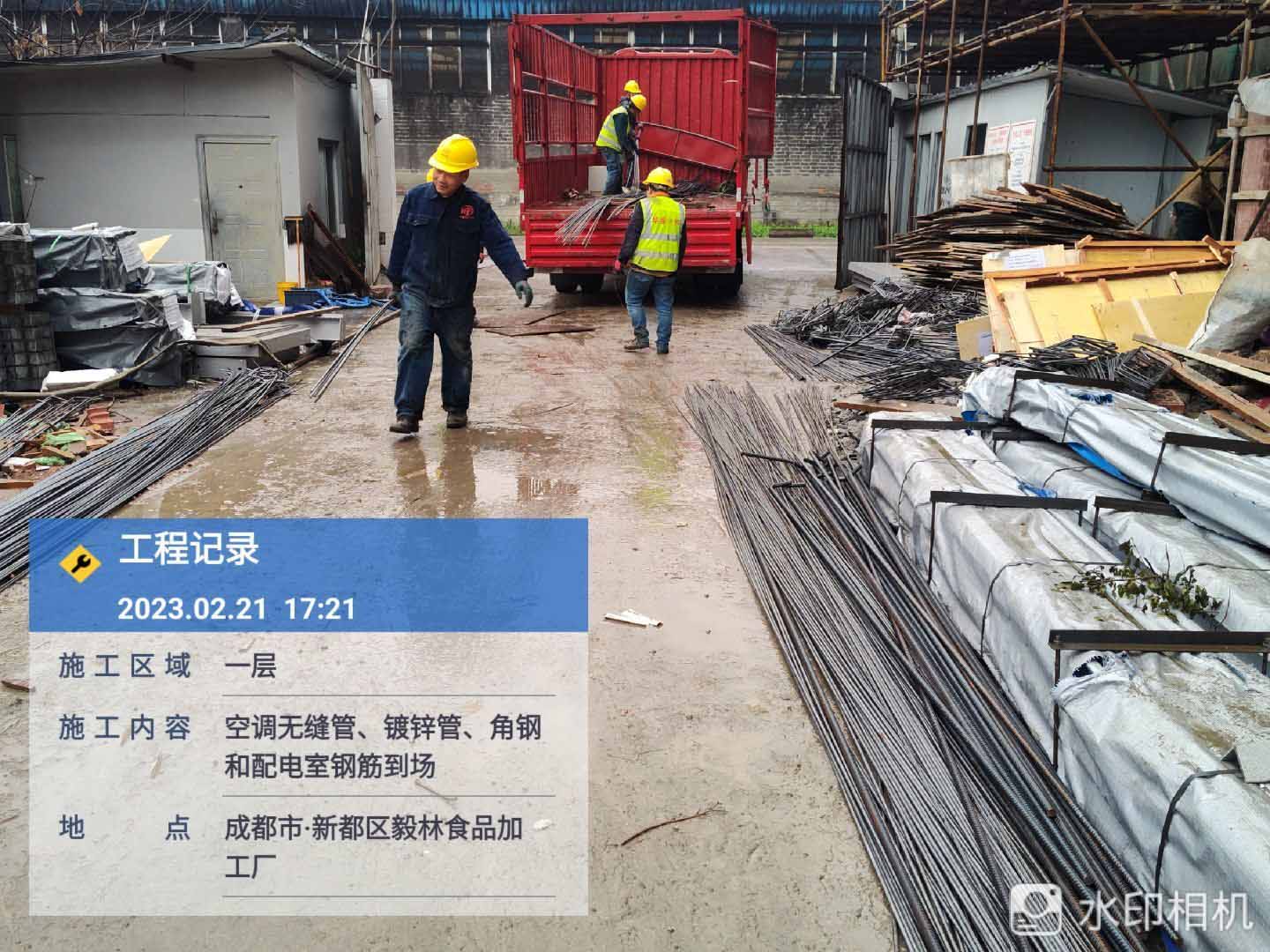

  • 2023-02-21 23:31:02

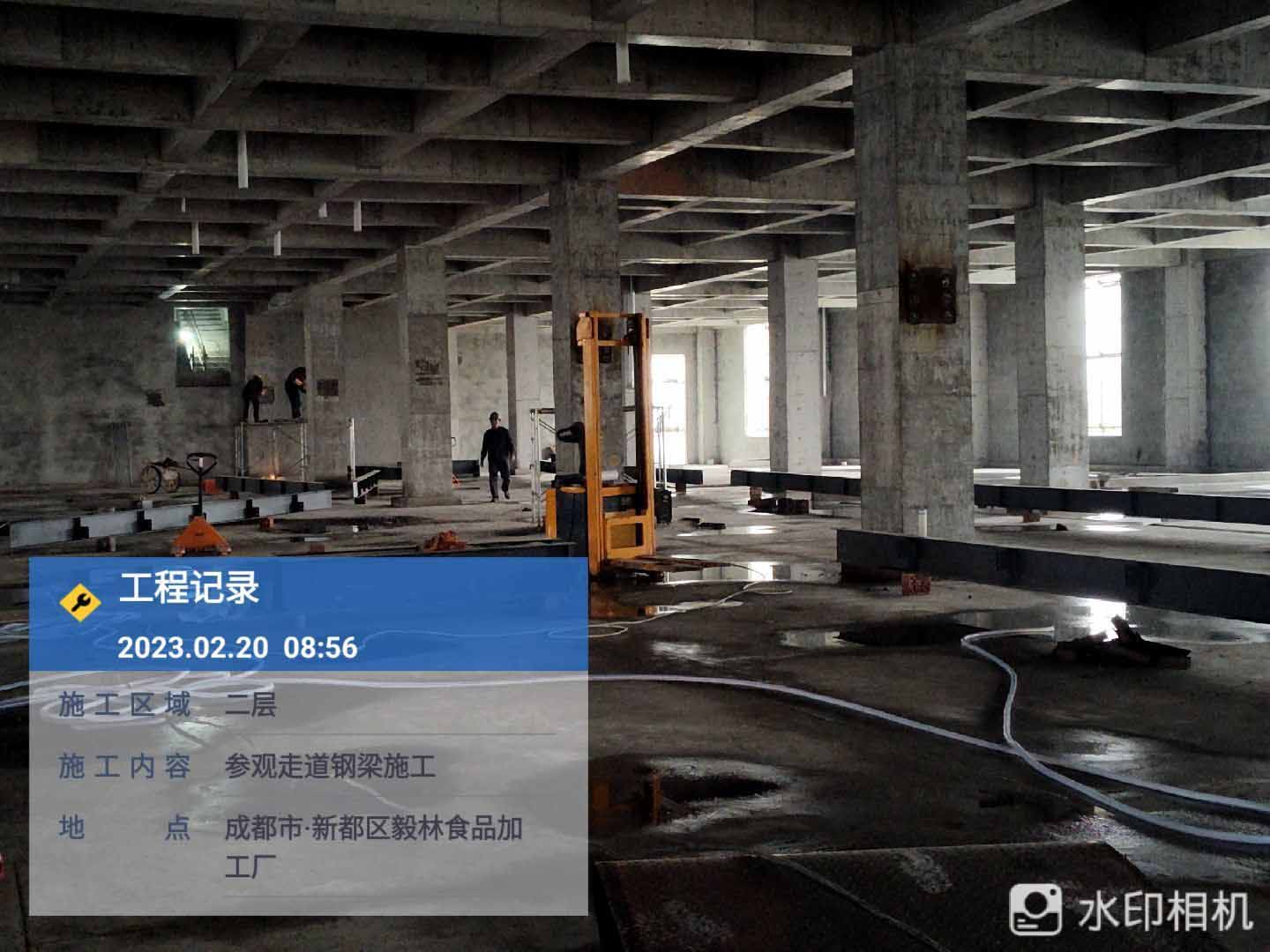

    1:三层挡水墙抹灰施工完成100% 2、二、三层地面养护 3、三层建渣分类装袋 4、二层参观走道钢梁安装25% 5、一层配电室满堂架搭设完成100% 三:今日进场材料 1、暖通管道材料到场 2、一层配电室钢筋到场

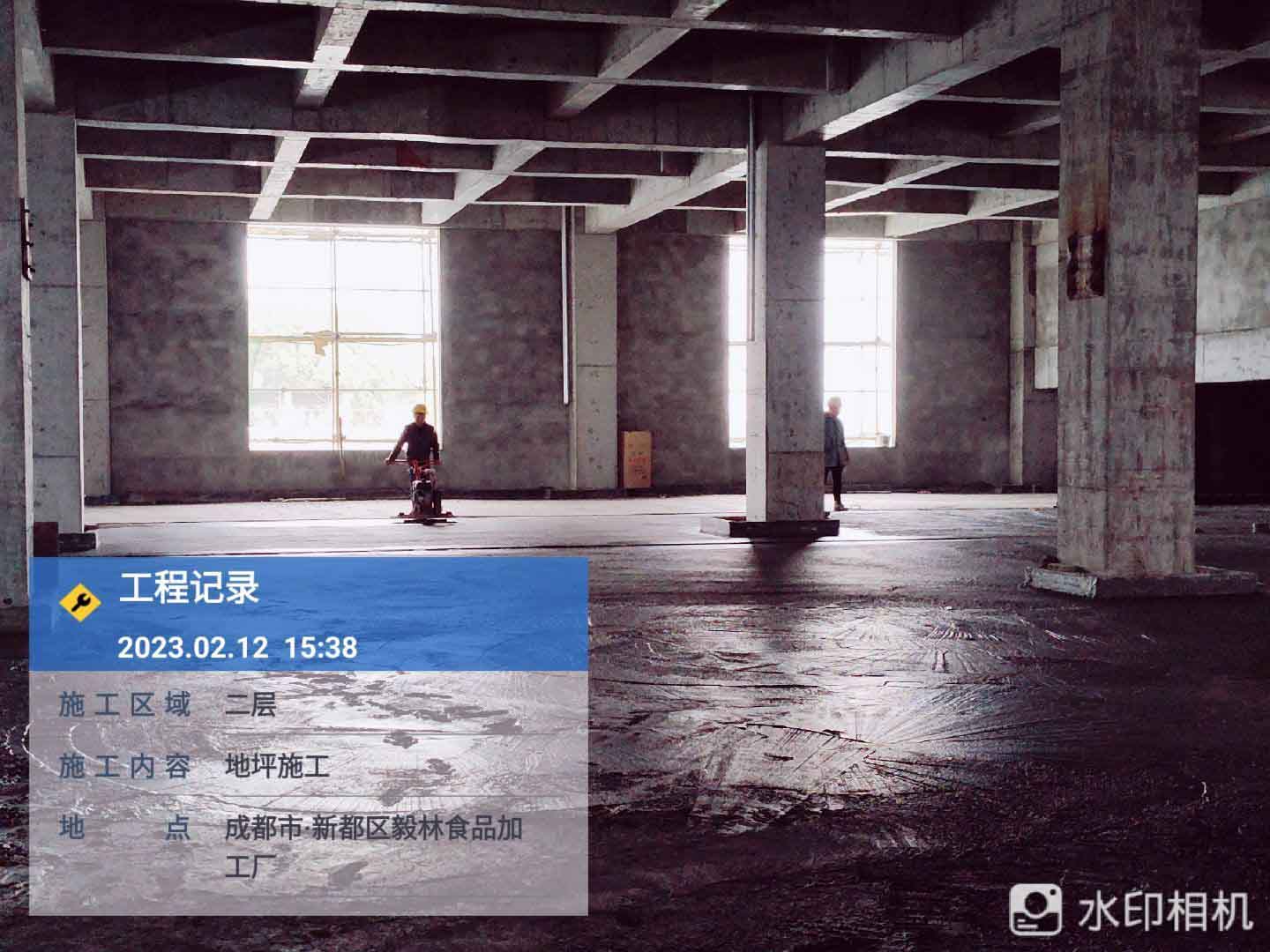

  • 2023-02-13 01:36:13

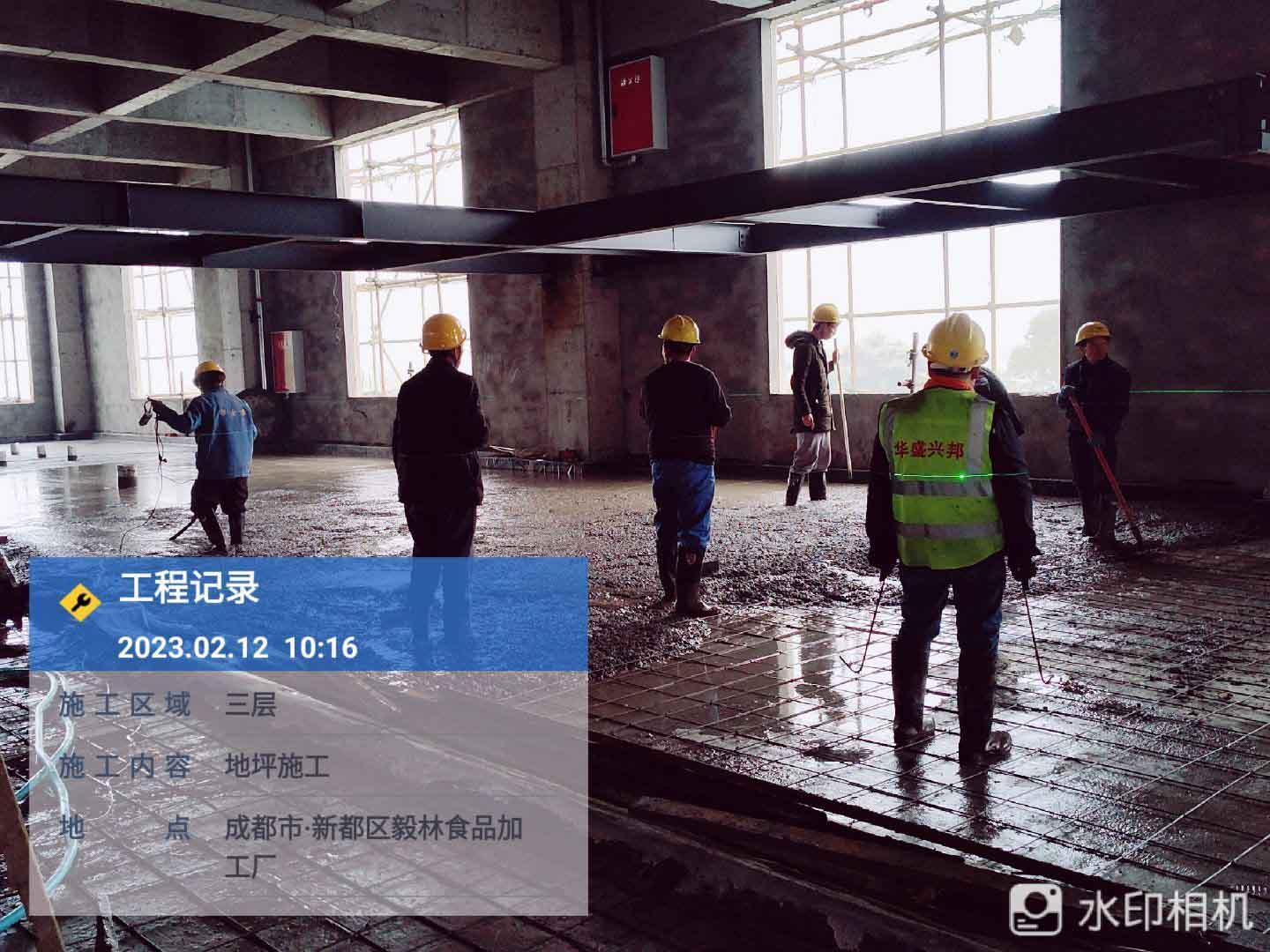

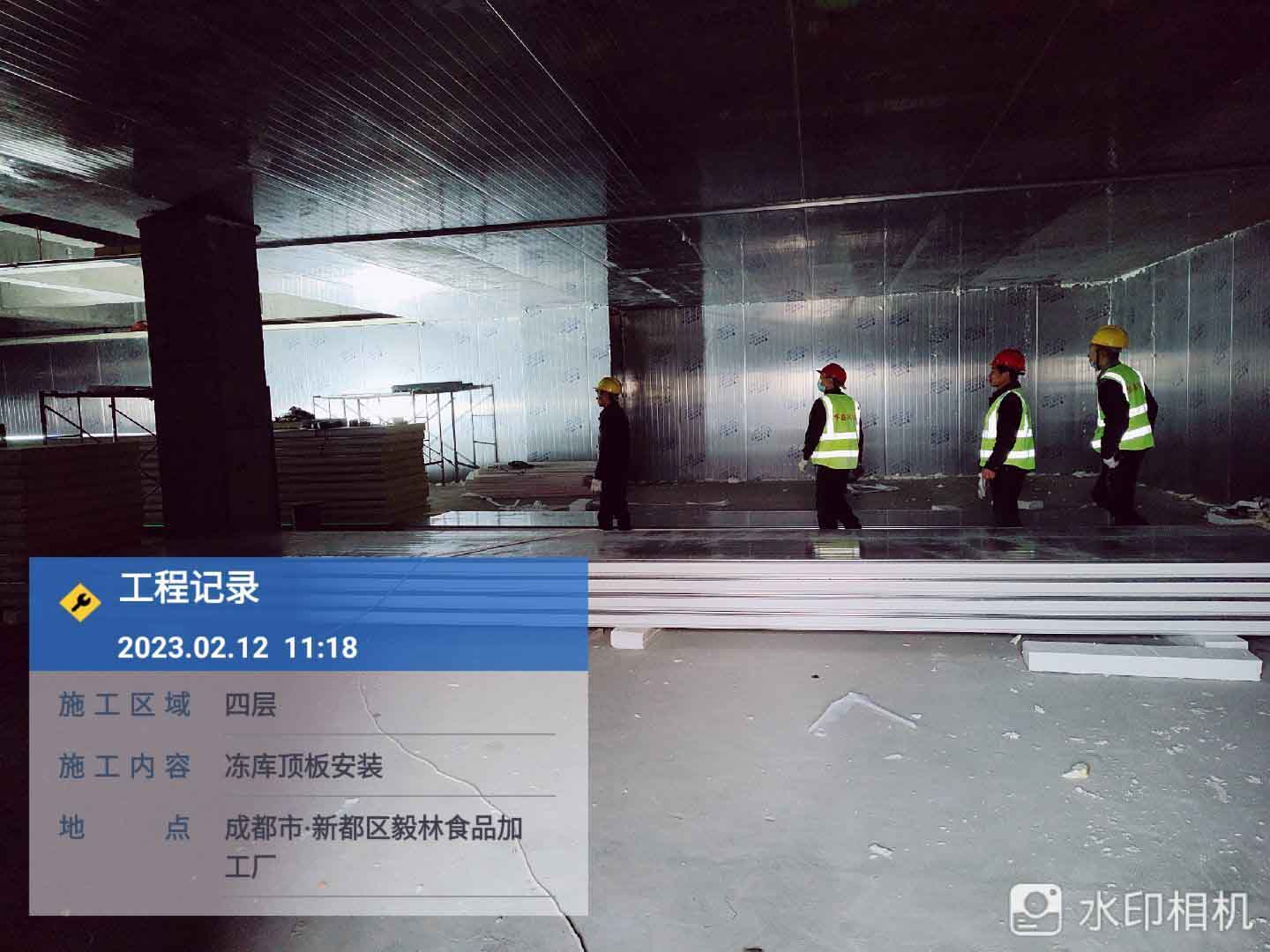

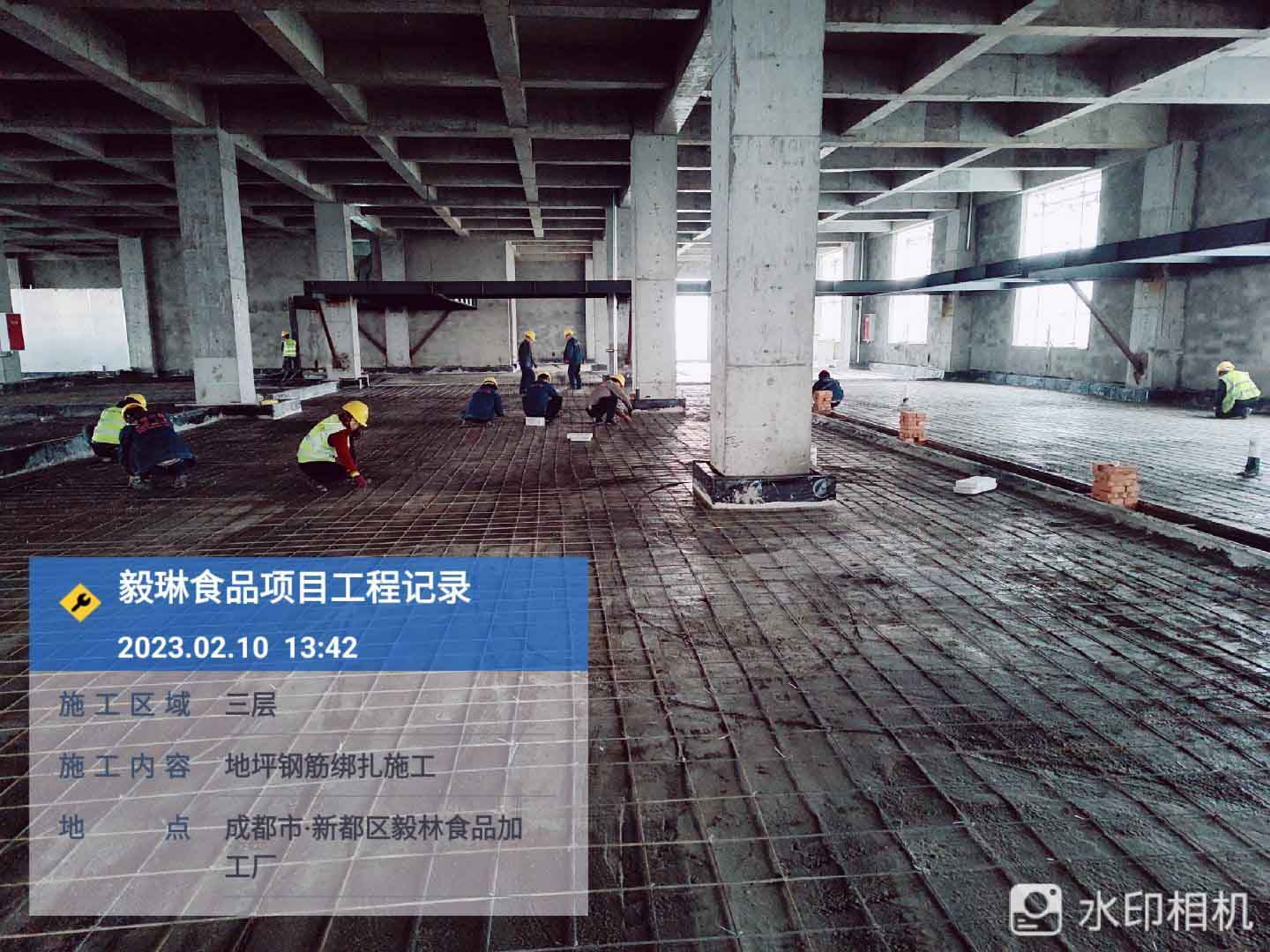

    1:三层地坪施工完成50% 2、二层地坪施工完成90% 3、二层设备平台角钢装50% 4、四层冻库顶板完成30% 5、二层挡水墙贴砖完成70% 6、四层冷媒井拆除吊洞完成 8、三层冻库地坪施工完成60%

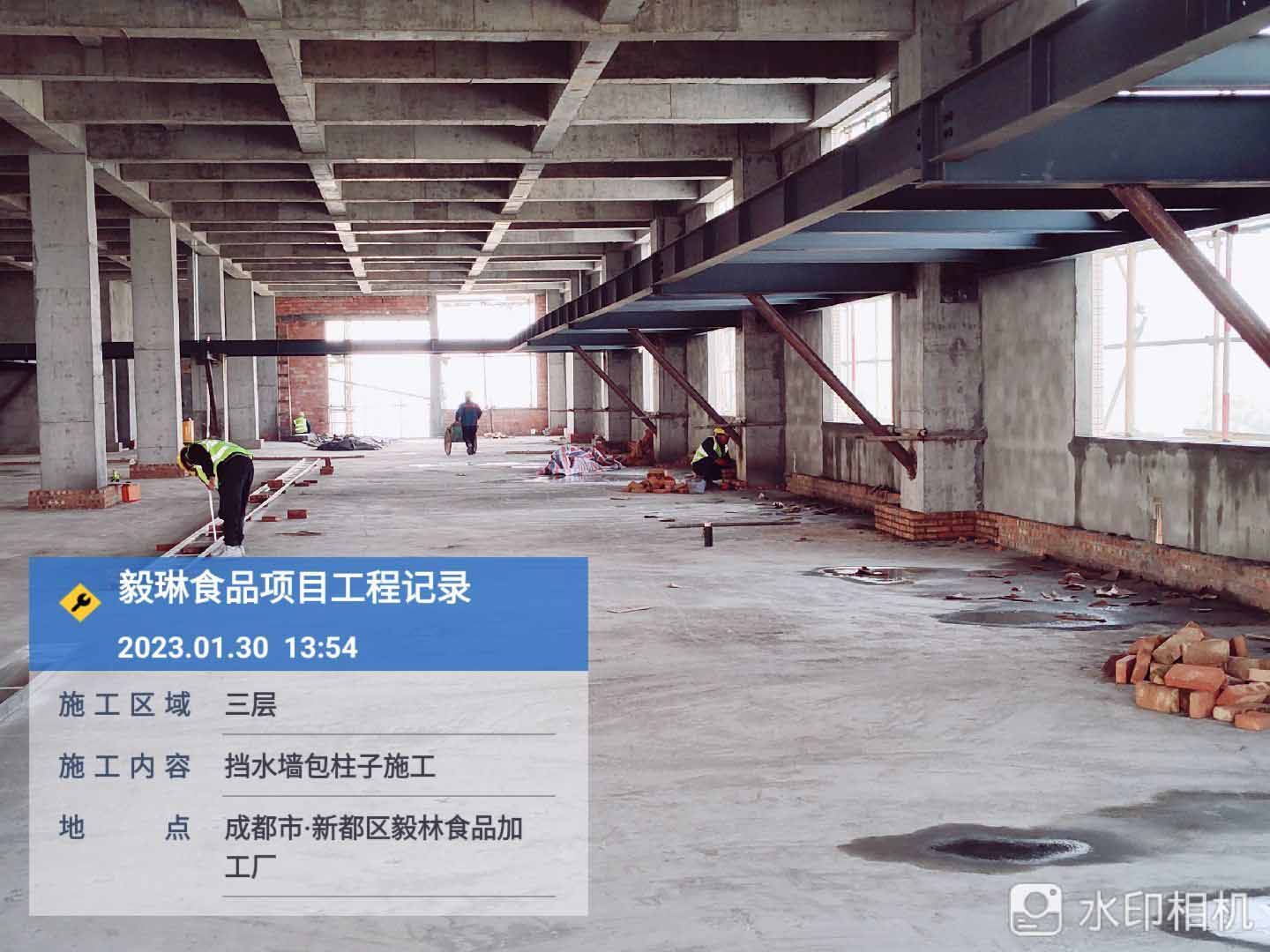

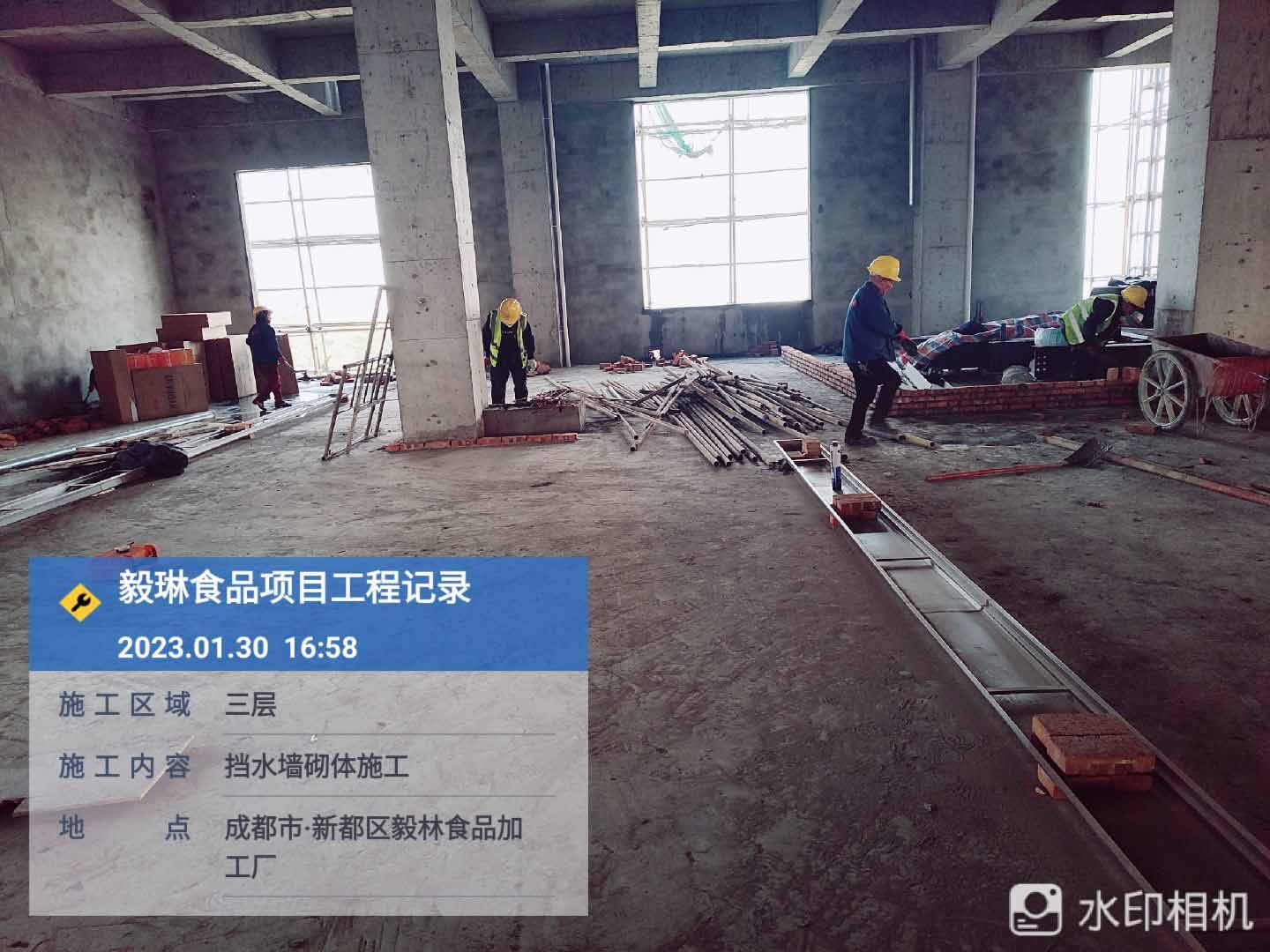

  • 2023-01-30 23:45:08

    1:二楼不锈钢水沟接管完成 2、二层挡水墙抹灰完成至95% 3、三层不锈钢水沟焊接完成20% 4、水泥、沙、砖搬运上三楼完成20% 5、二楼防水材料上楼20% 6、二层地面基层处理10%

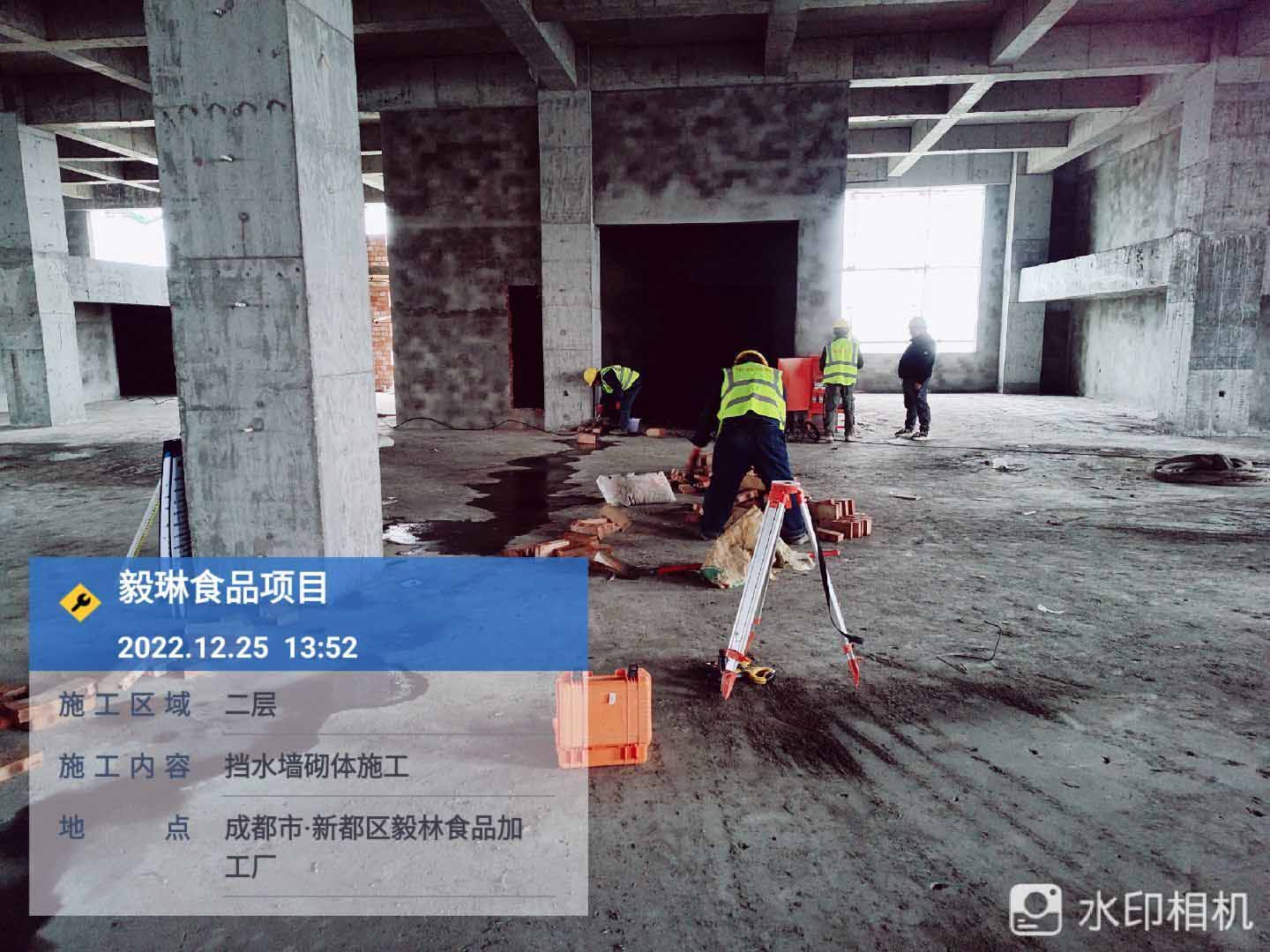

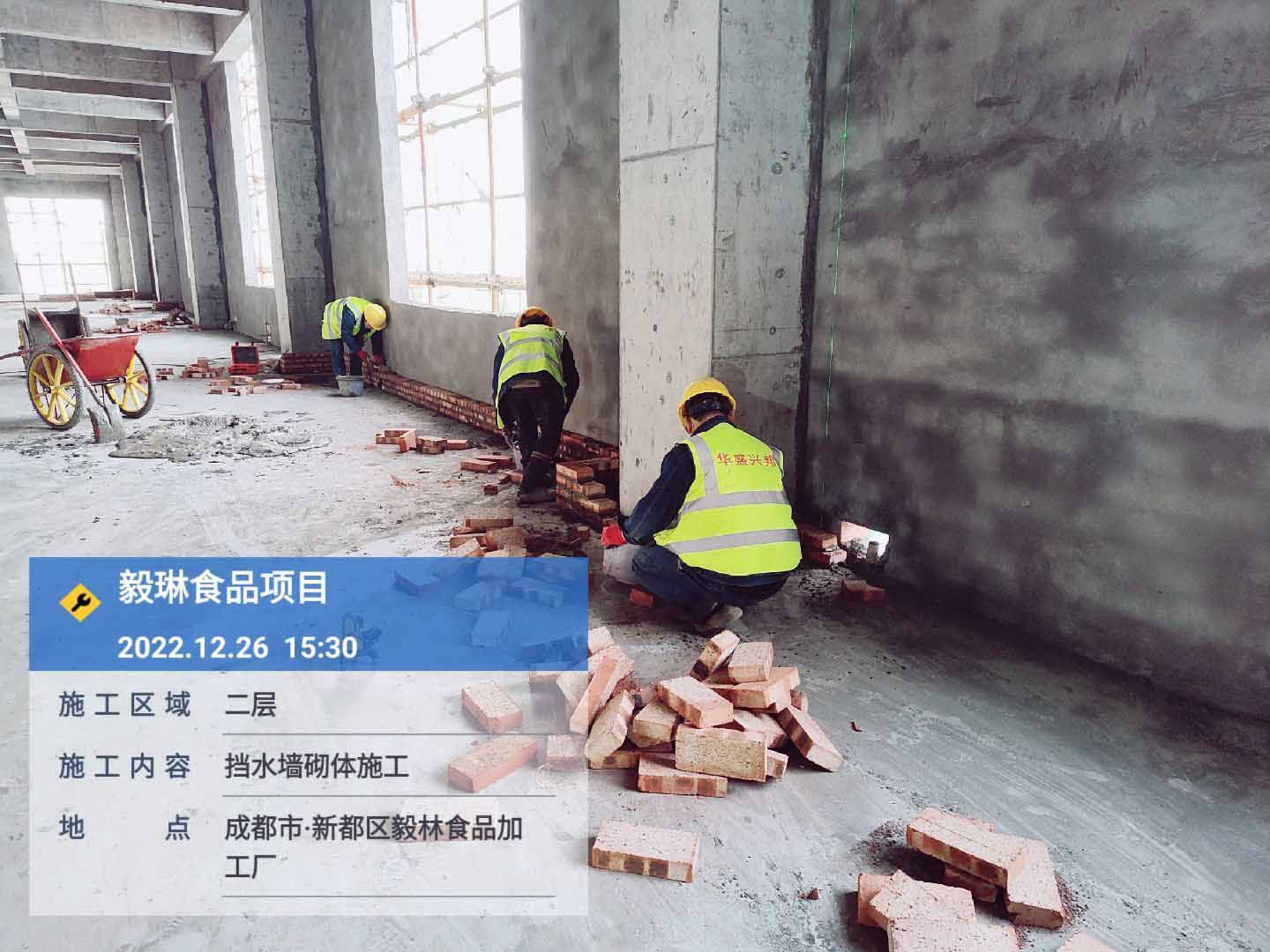

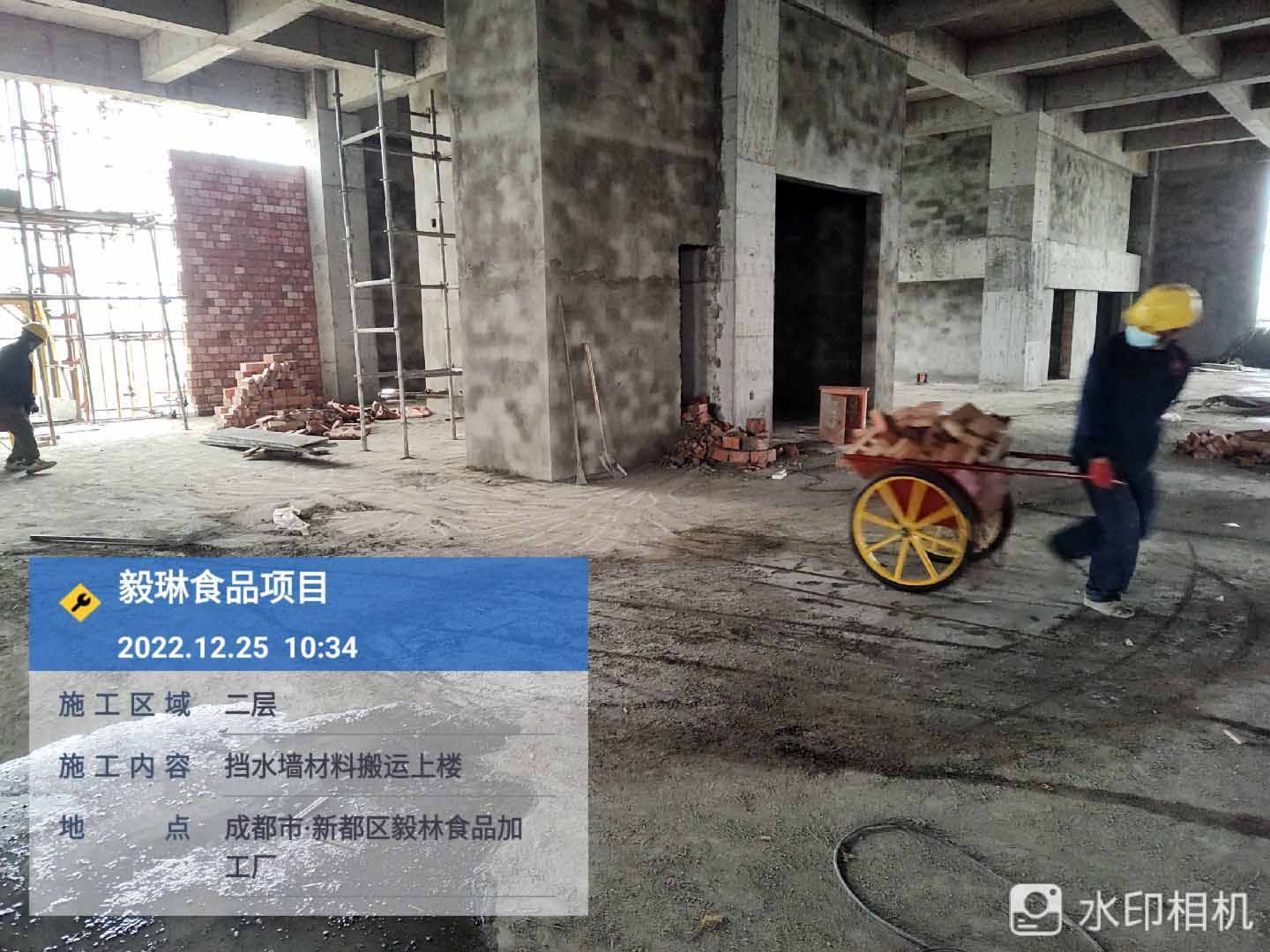

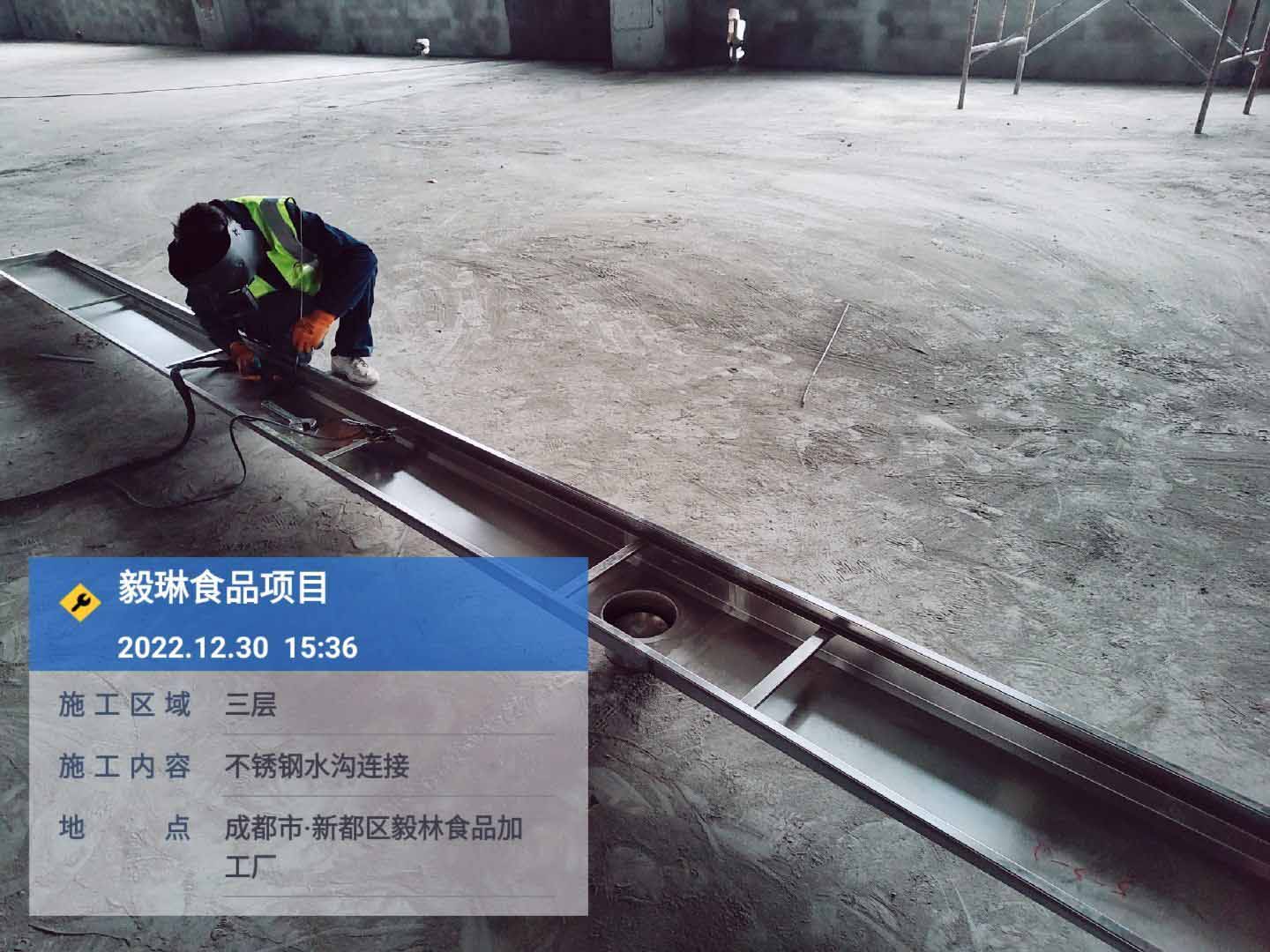

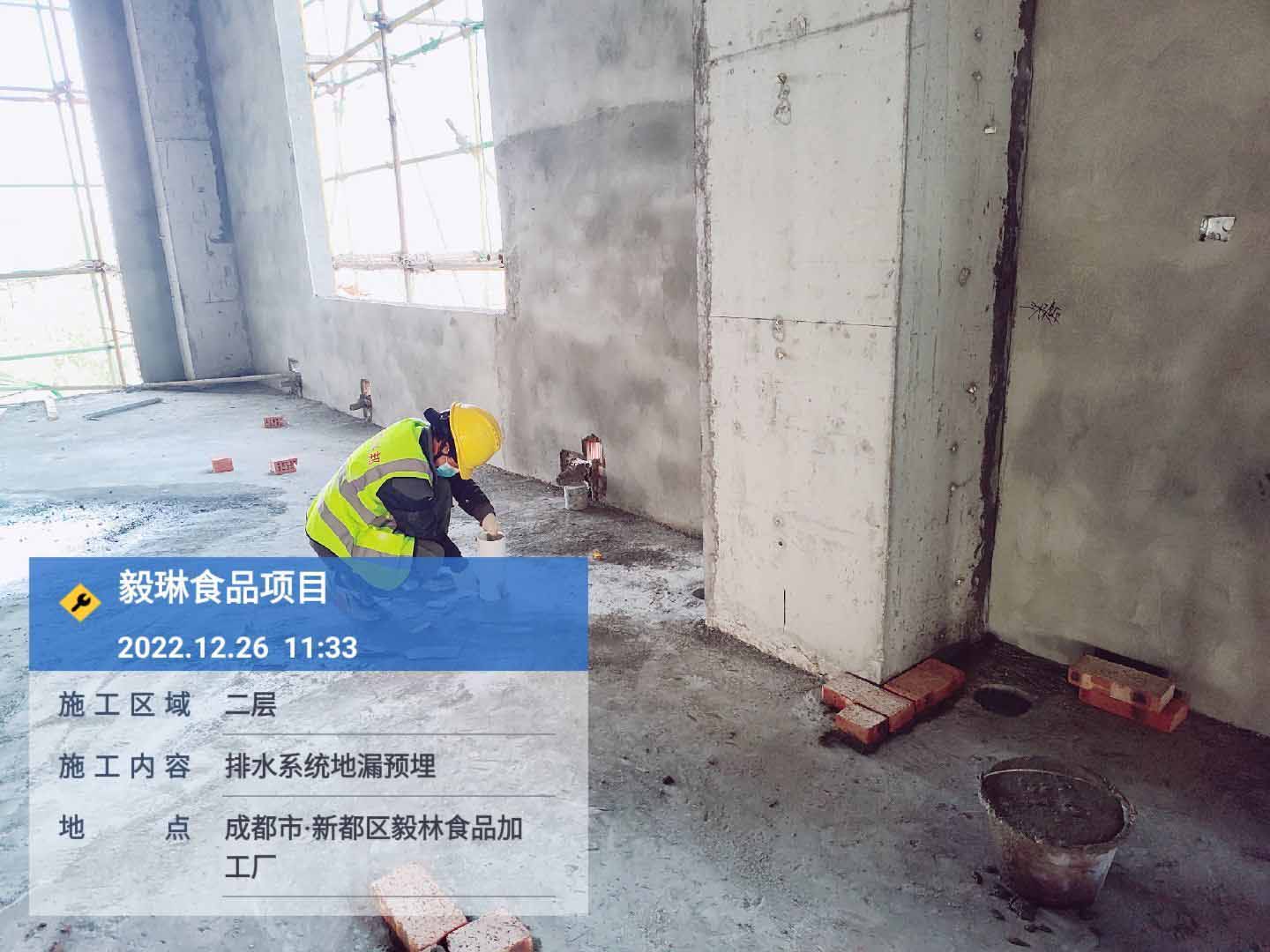

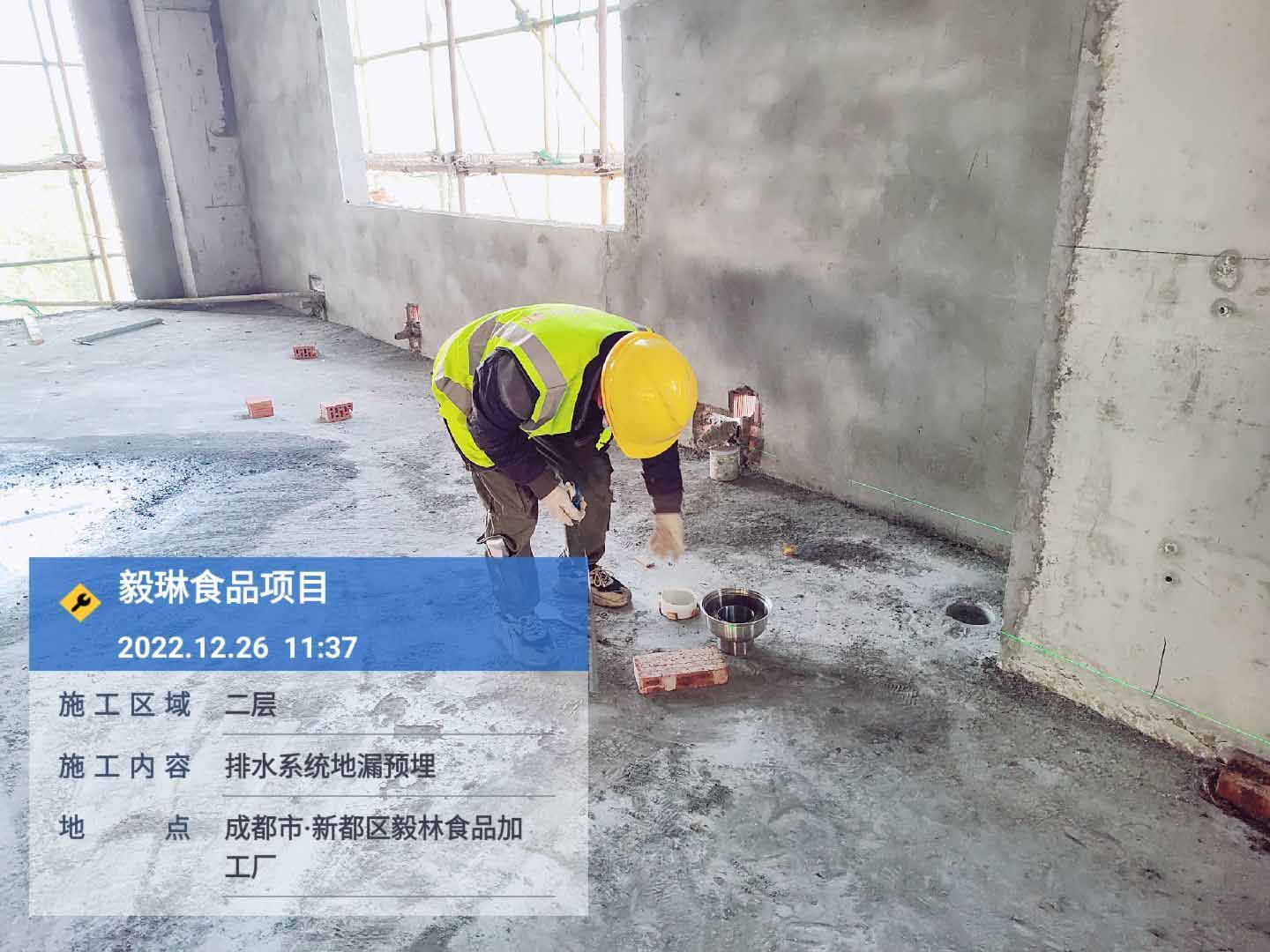

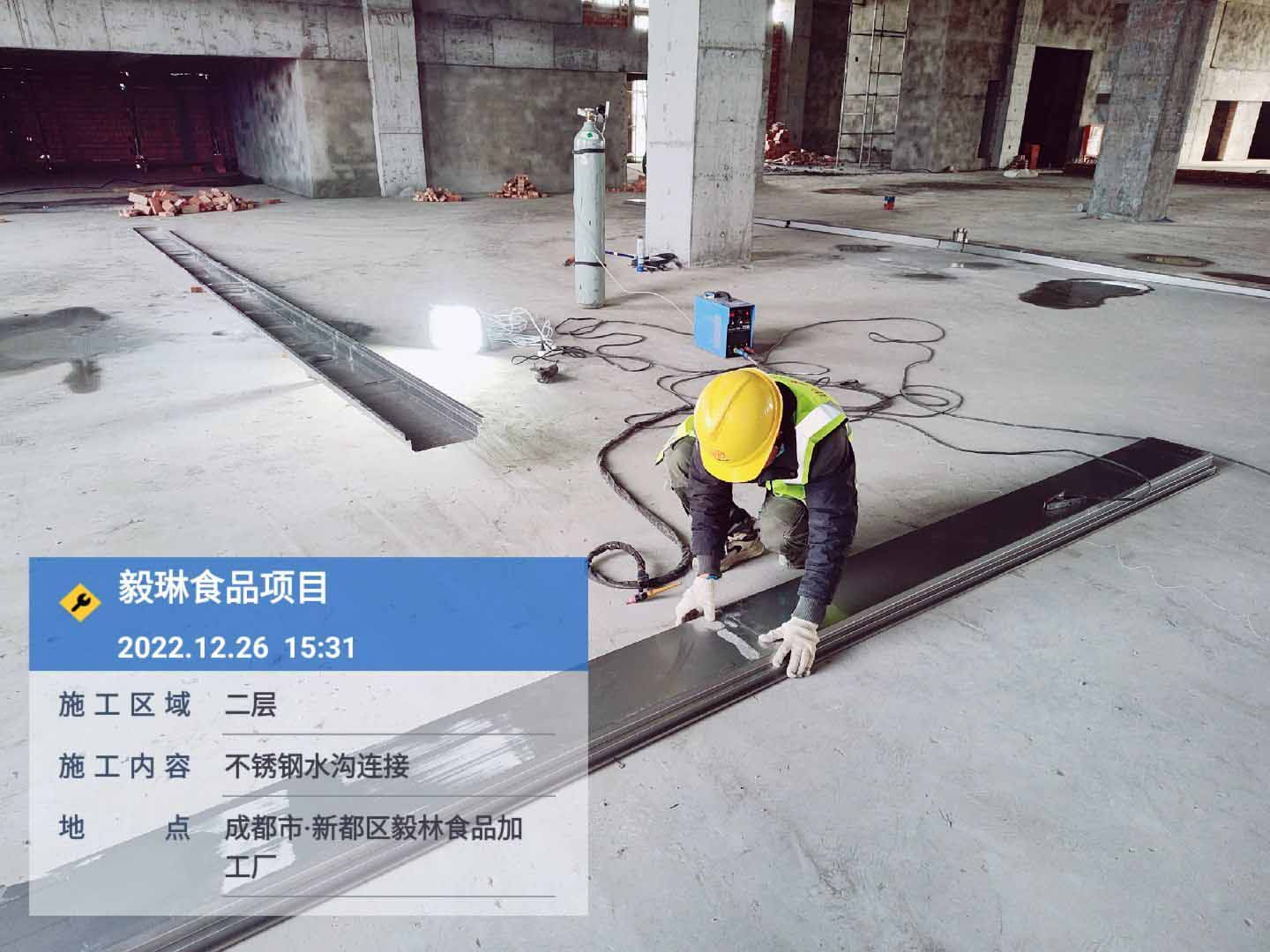

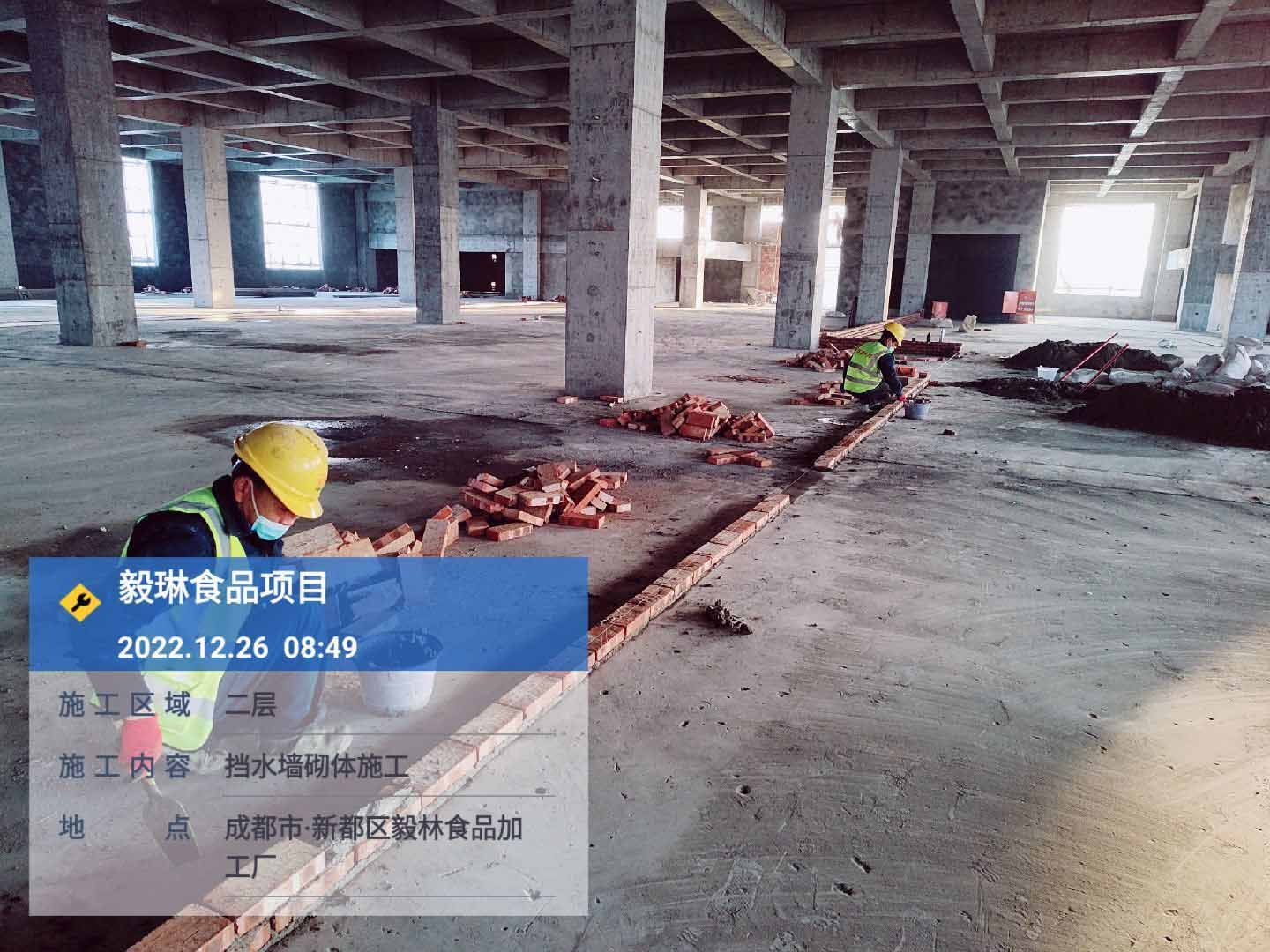

  • 2022-12-29 01:27:46

    1:二楼不锈钢水沟焊接完成100% 2、二层挡水墙抹灰完成50% 3、二层挡水墙砌体完成90% 4、二层挡水墙砌体卫生整理 5、二层不锈钢排水沟打磨完成

  • 2022-12-29 01:27:07

    1、地面不锈钢排水沟安装,PE管热熔对接。

返回顶部
