四川丰泰食品科技有限公司1号车间休闲食品项目

四川丰泰食品科技有限公司1号车间休闲食品项目

开工日期:2023-11-05

华盛兴邦承接四川丰泰食品科技有限公司1号车间休闲食品项目,设计装修面积4000平,一期项目一楼二楼共11000平,一楼投产,二楼接近尾声。

浏览
查看更多

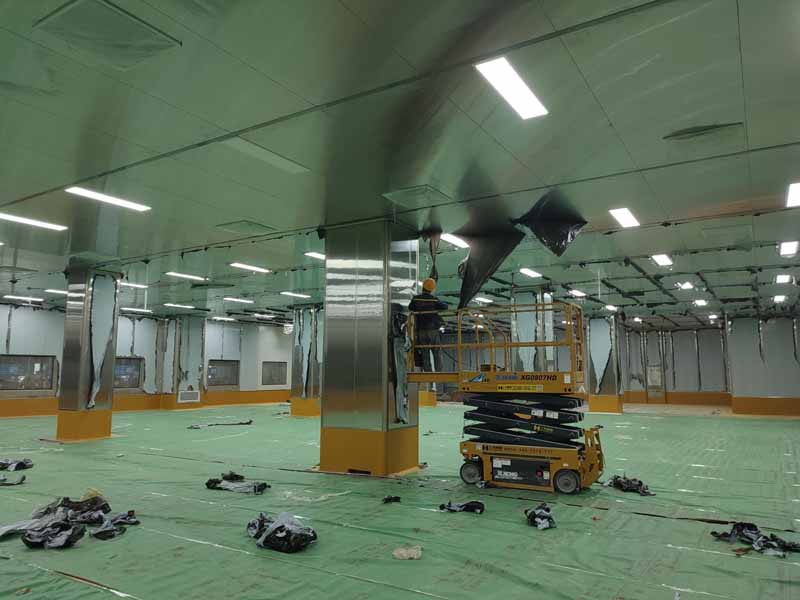

工程进度

  • 2024-01-31 13:06:29

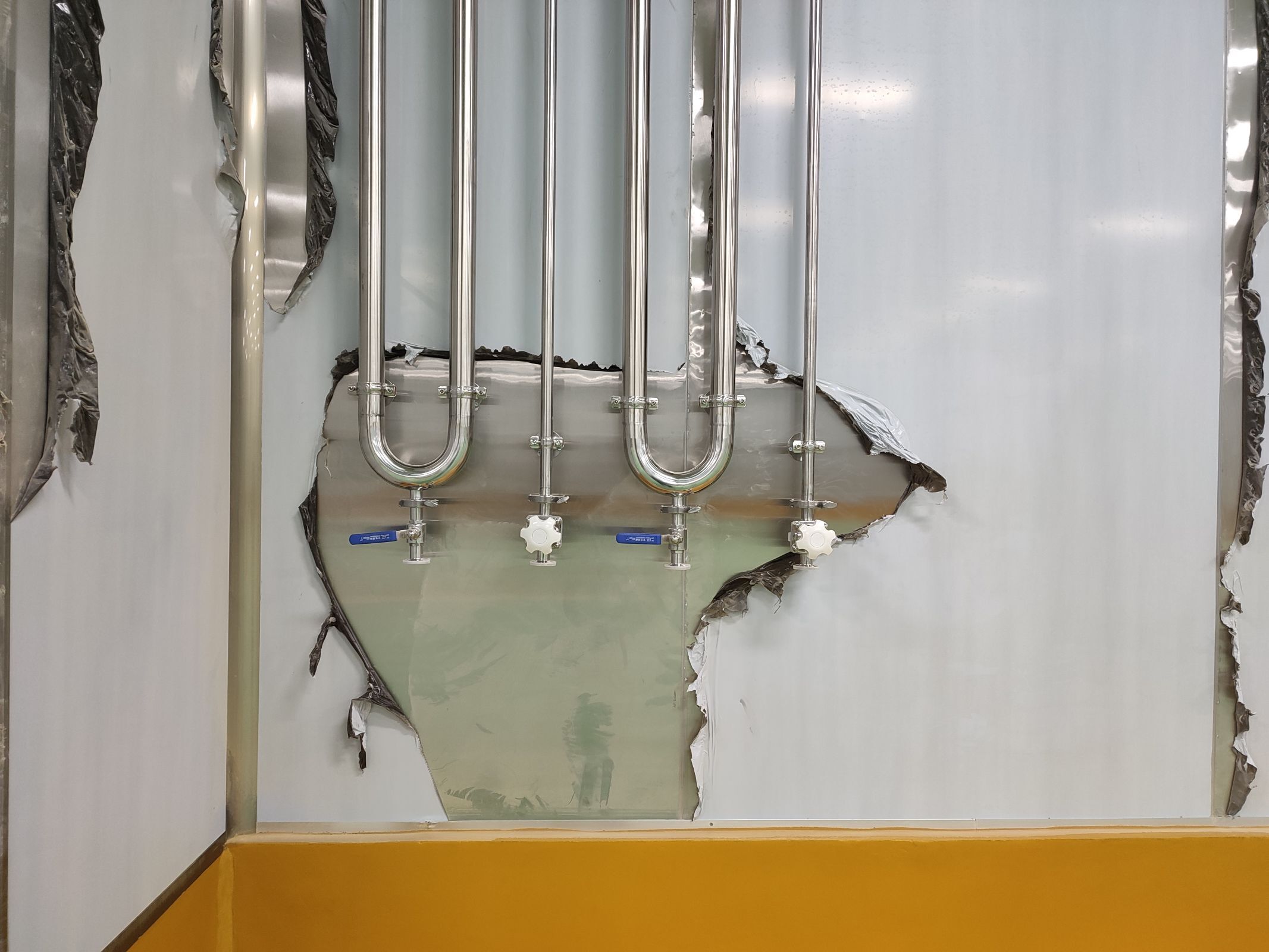

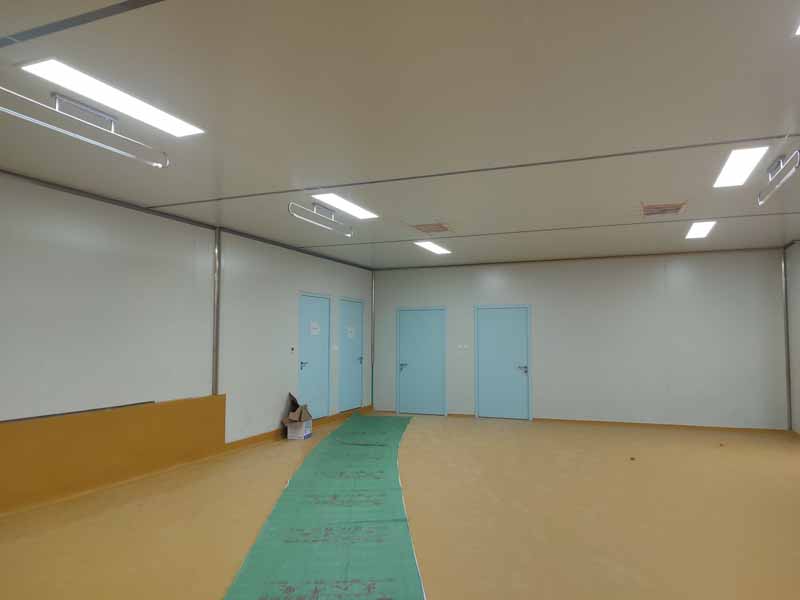

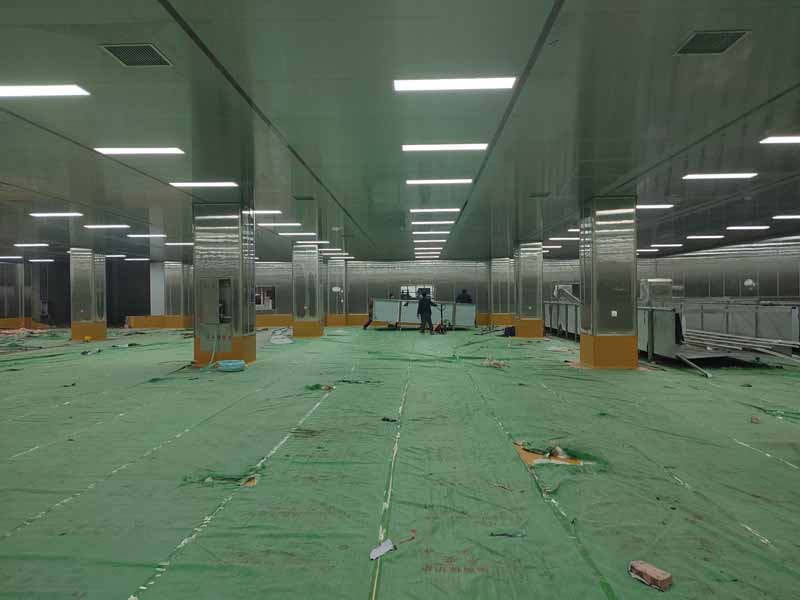

    1、顶板撕膜完成65%。 2、紫外灯安装完成,插座系统完成,工艺管道下降管完成95%,纯水管完成,保鲜液管道完成80%,夹层内PPR管道完成35%。 3、聚氨酯地坪及成品保护完成。 4、空调水末端碰头管及阀组安装完成90%。 5、洁净门窗安装完成

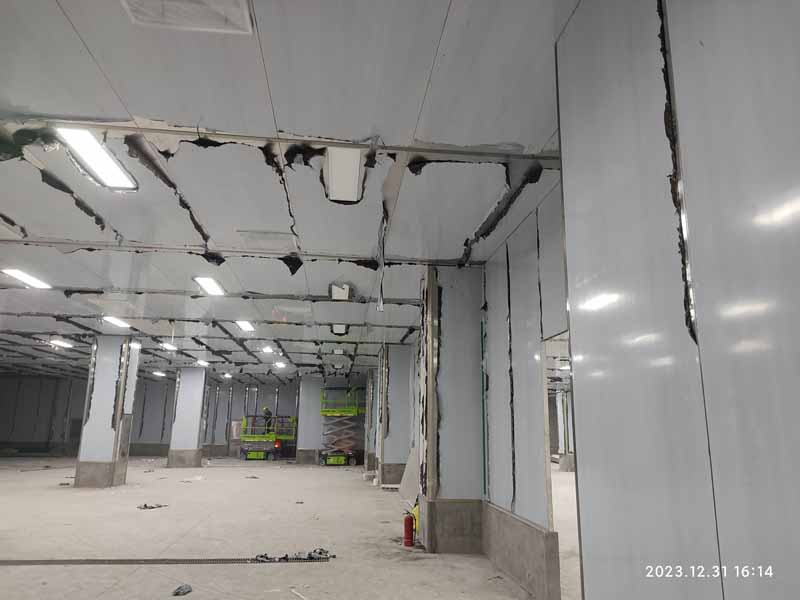

  • 2024-01-02 22:41:59

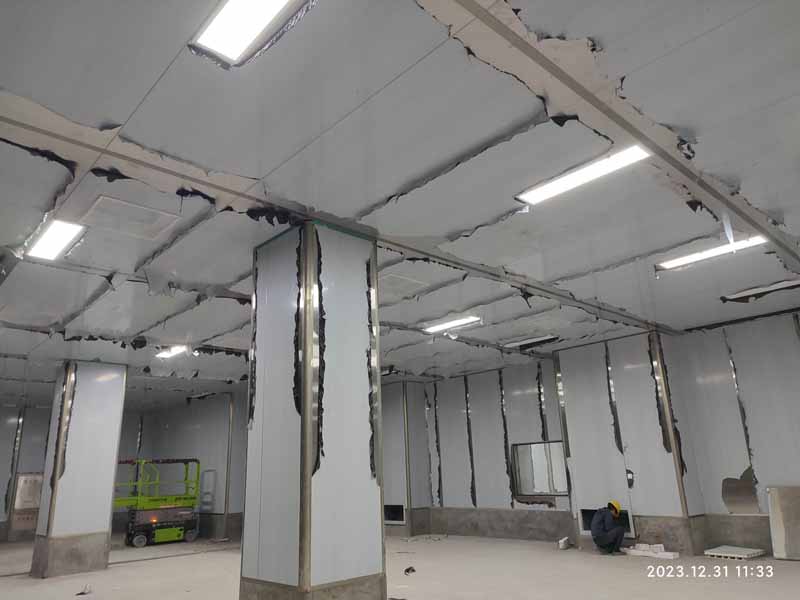

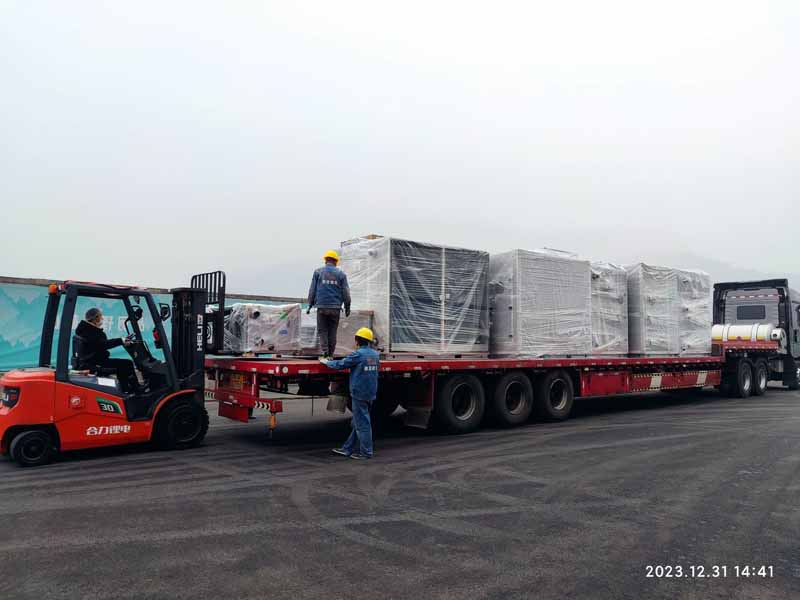

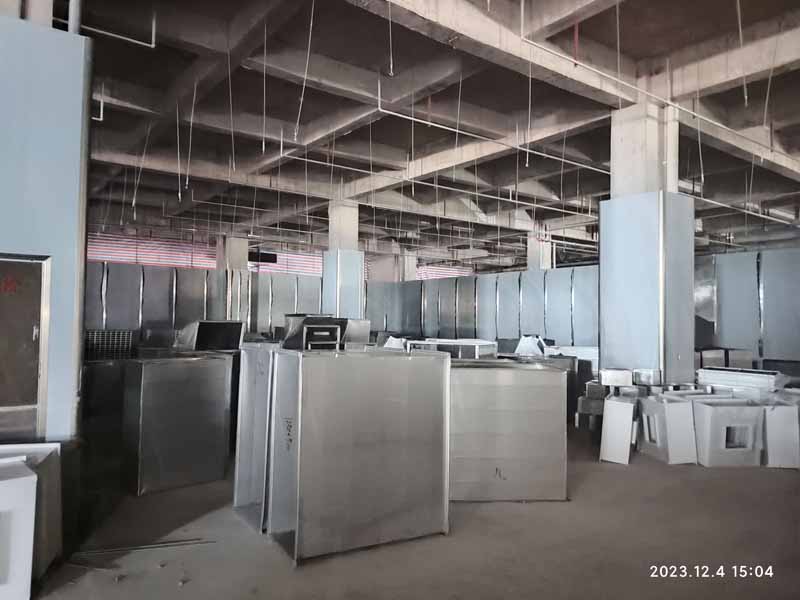

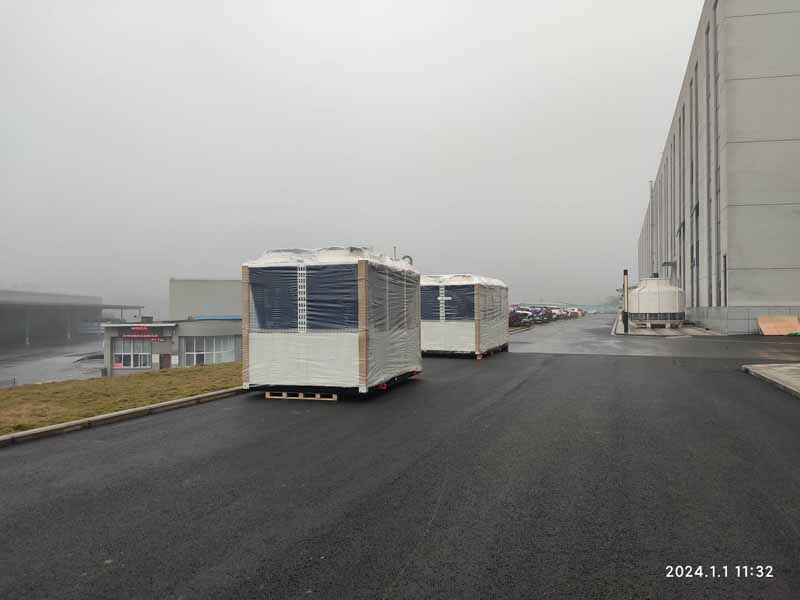

    1、彩钢板吊顶完成95%,板缝撕膜打胶完成90%,圆弧安装完成60%。 2、灯具安装及布管完成80%。 3、风管支管吊装完成85%,保温完成40%。 4、空调室外机到货。 5、一期二楼真空泵排风管安装完成。

  • 2023-12-05 04:25:14

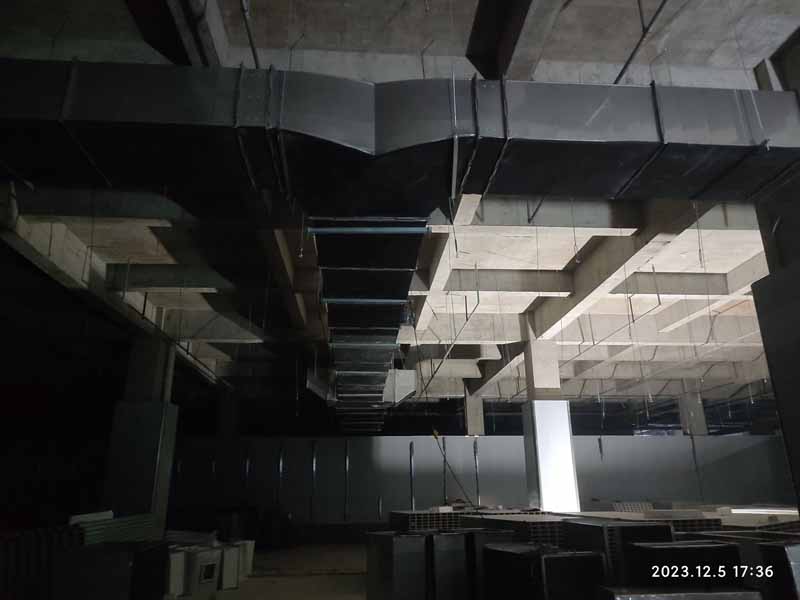

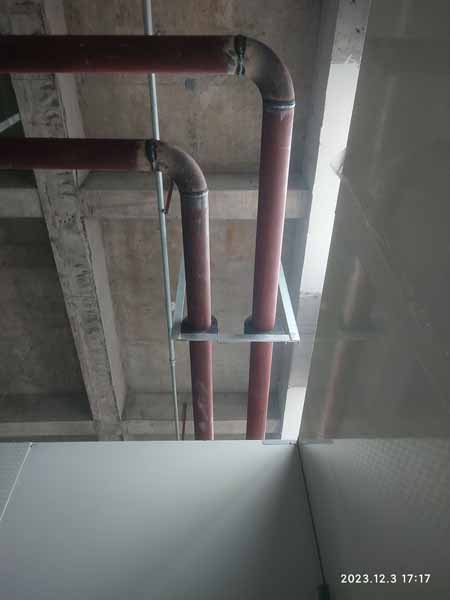

     1、彩钢板吊顶完成10%。 2、灯具安装完成7%。 3、室内空调水管主管安装完成90%,风管主管组装完成,今天吊装开始吊装。

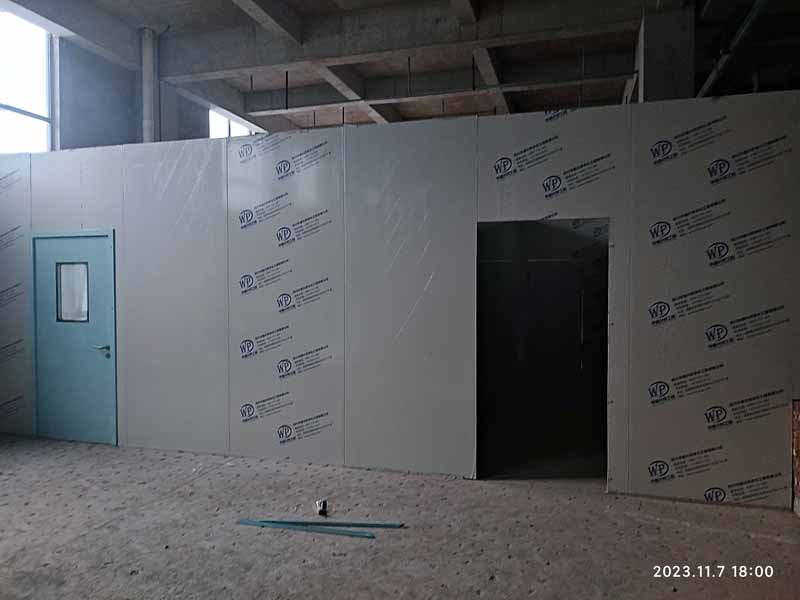

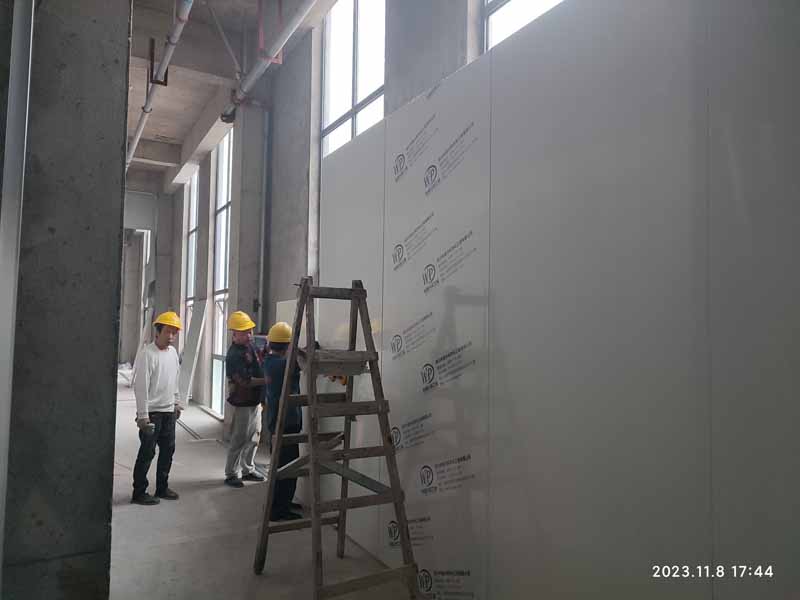

  • 2023-11-08 20:33:17

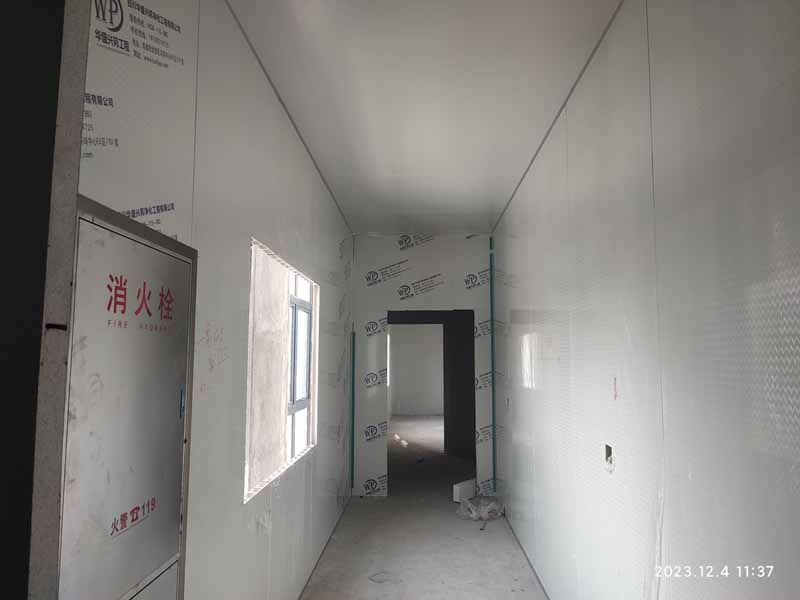

    1、彩钢板隔墙上下更衣室区域墙板完成50%。 2、挡水墙砌筑完成80%,抹灰完成20%。

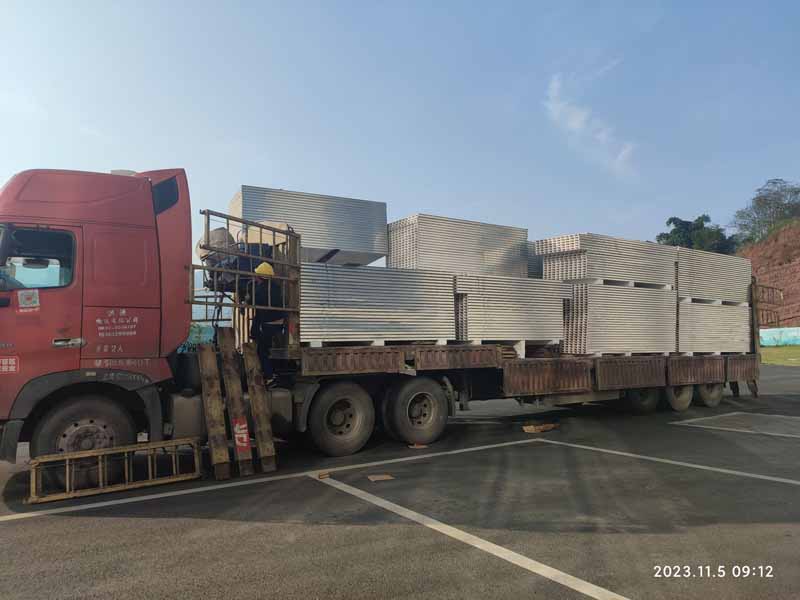

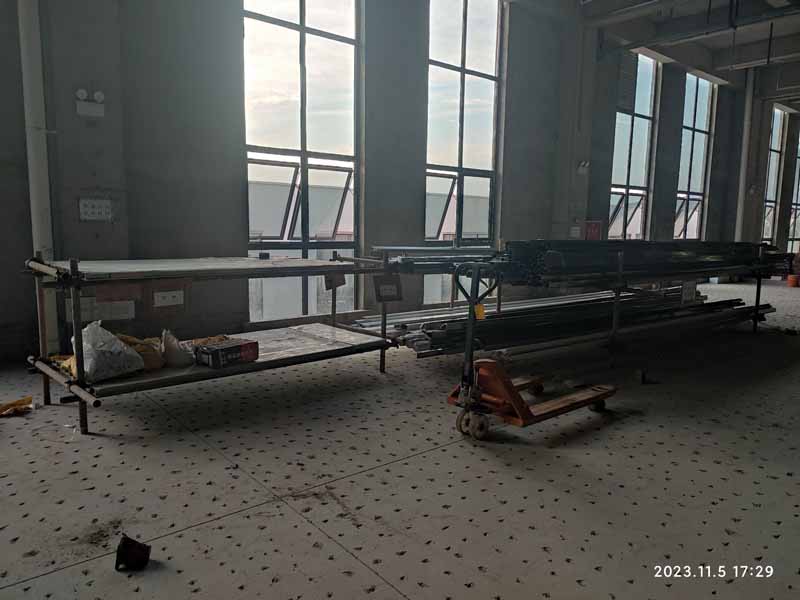

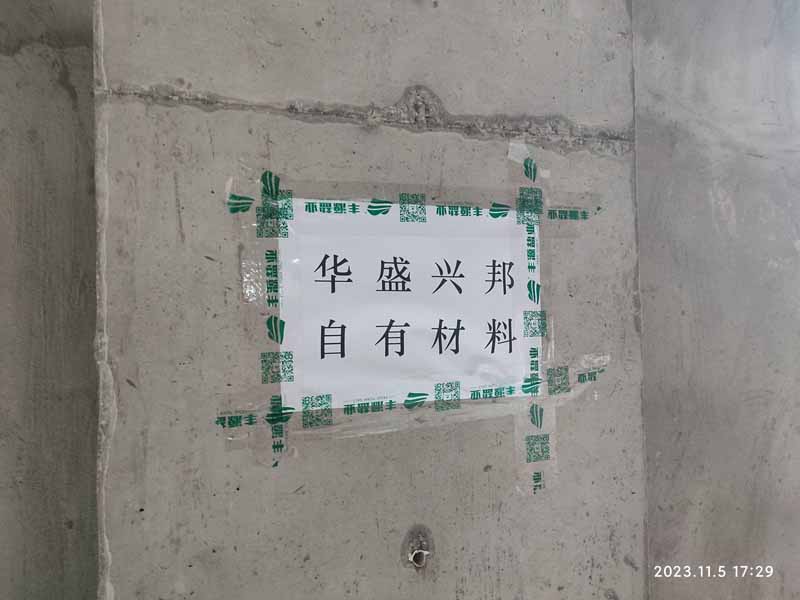

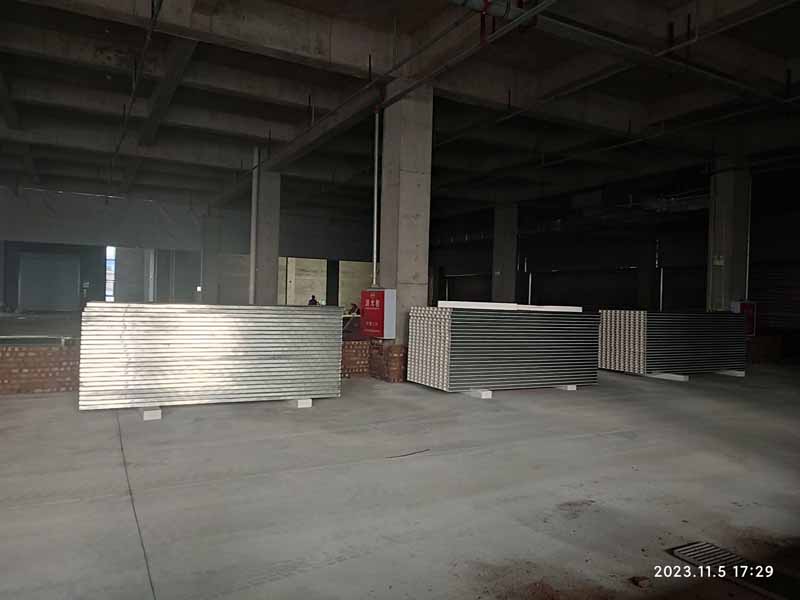

  • 2023-11-08 20:32:48

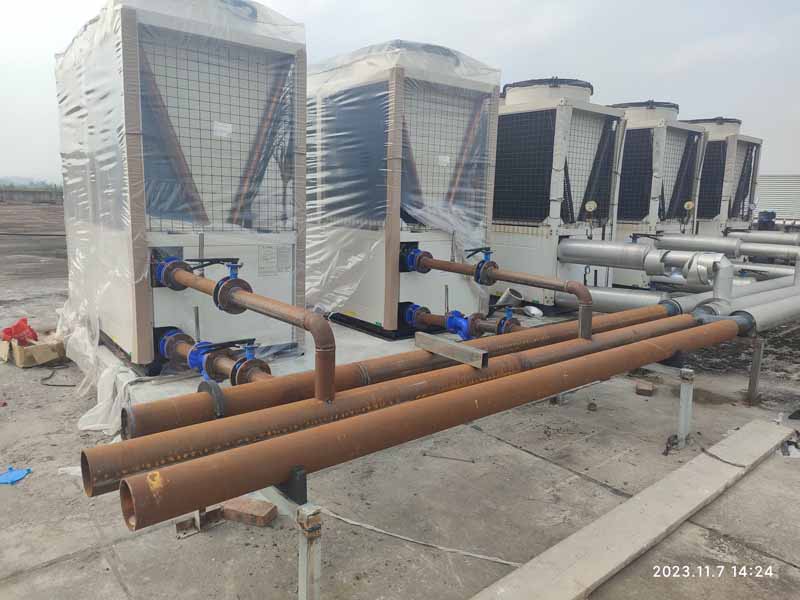

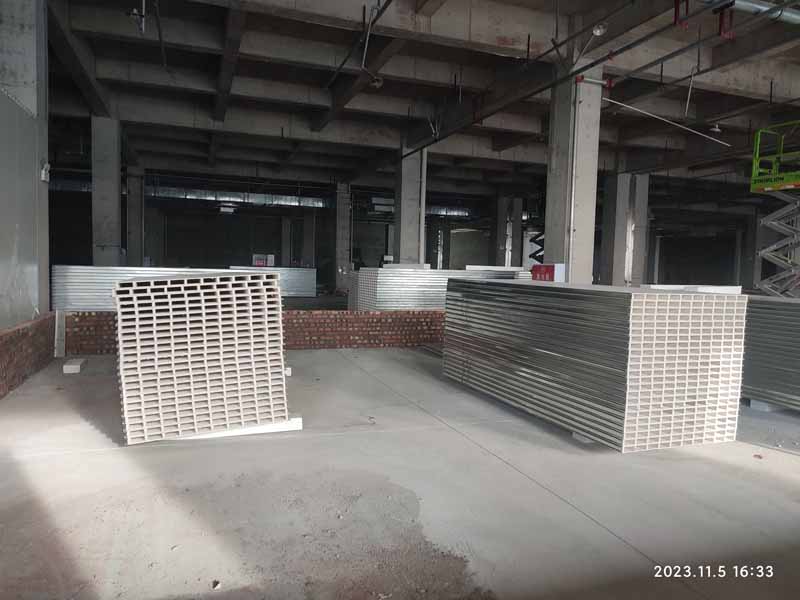

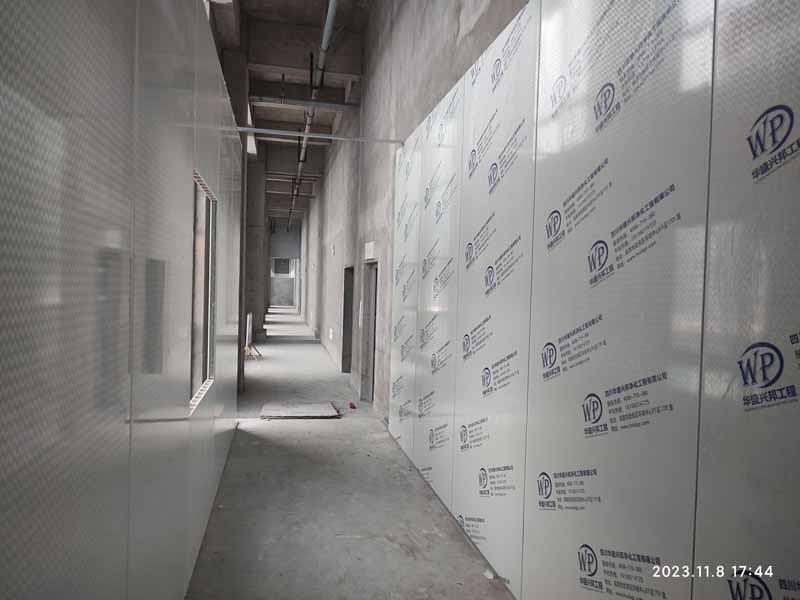

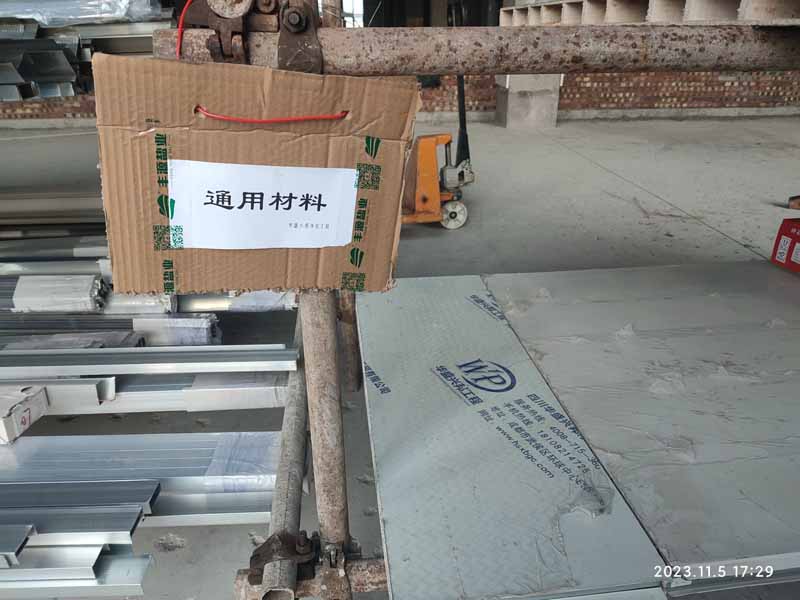

    1,第一批彩钢板到货 2,货架搭设,材料分专业堆码,3、消防排烟风管拆除完成,水管拆除完成20%,待局部调整标高。

  • 2023-11-08 20:31:28

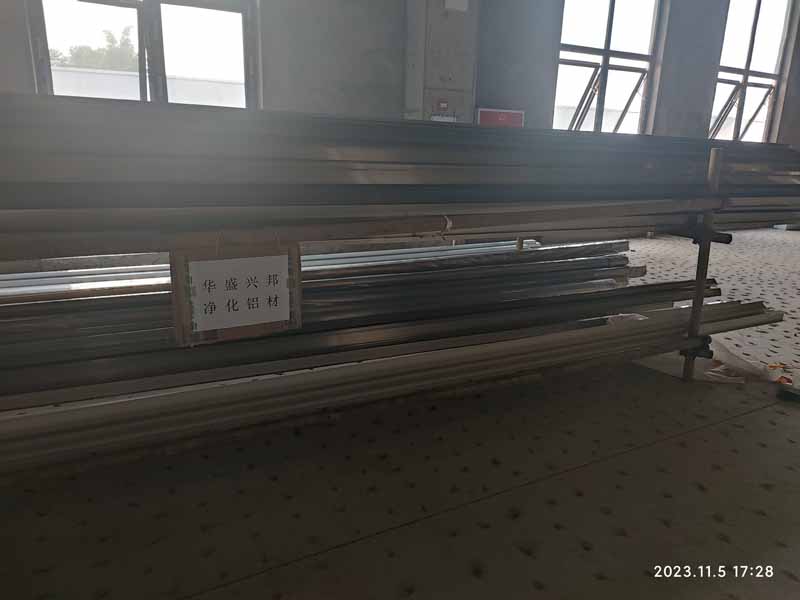

    材料到场
