自贡开洪项目

自贡开洪项目

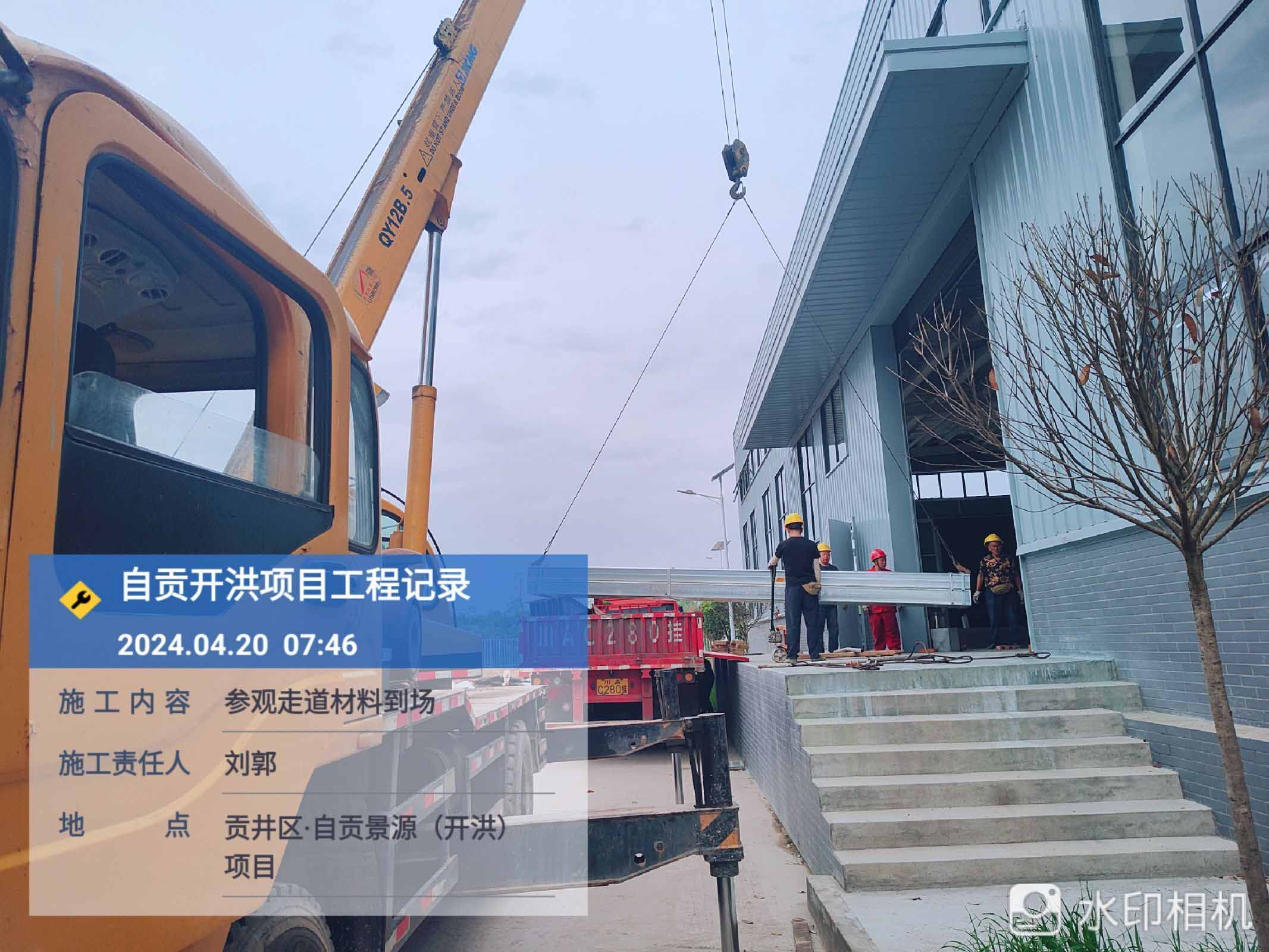

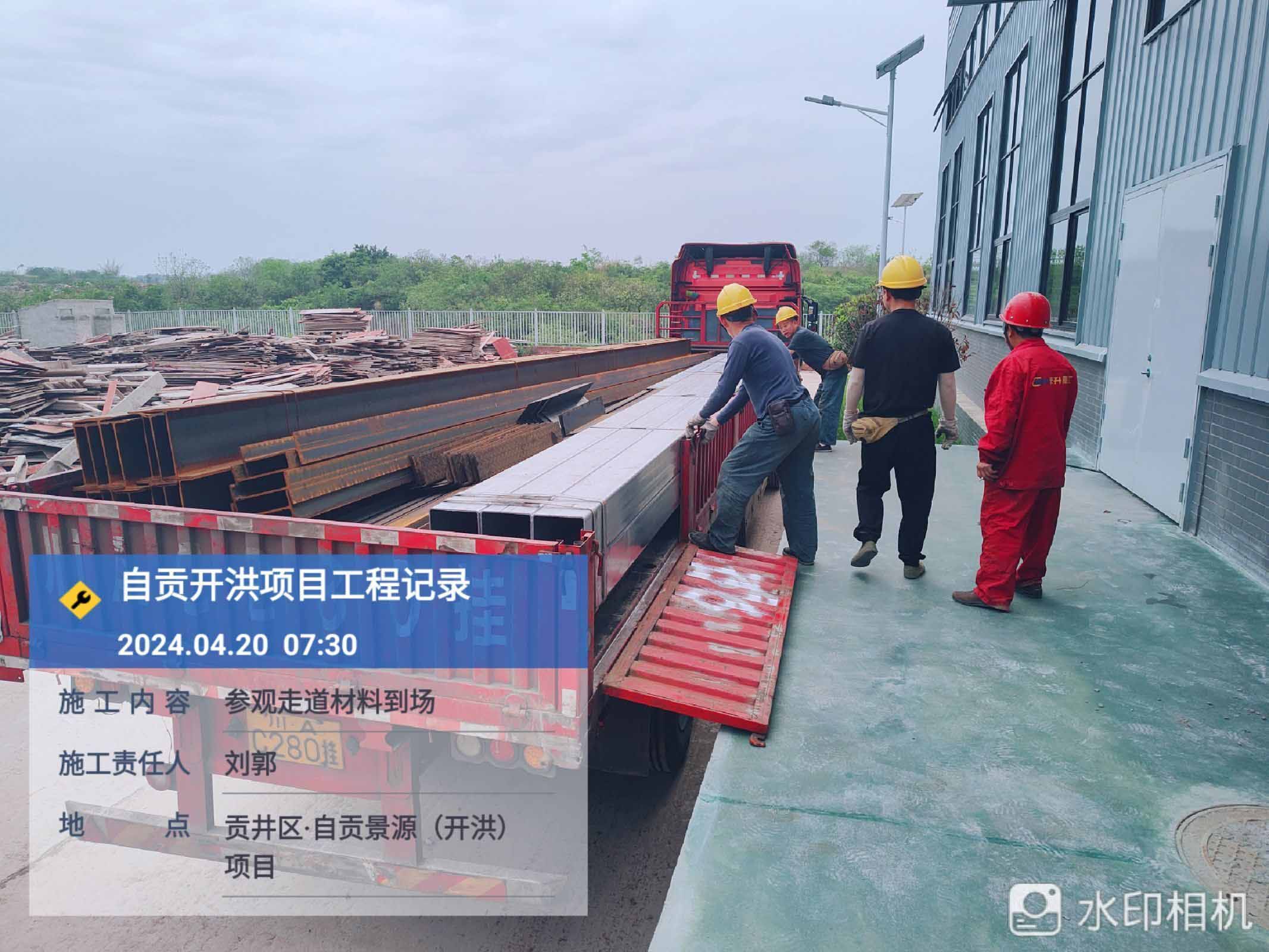

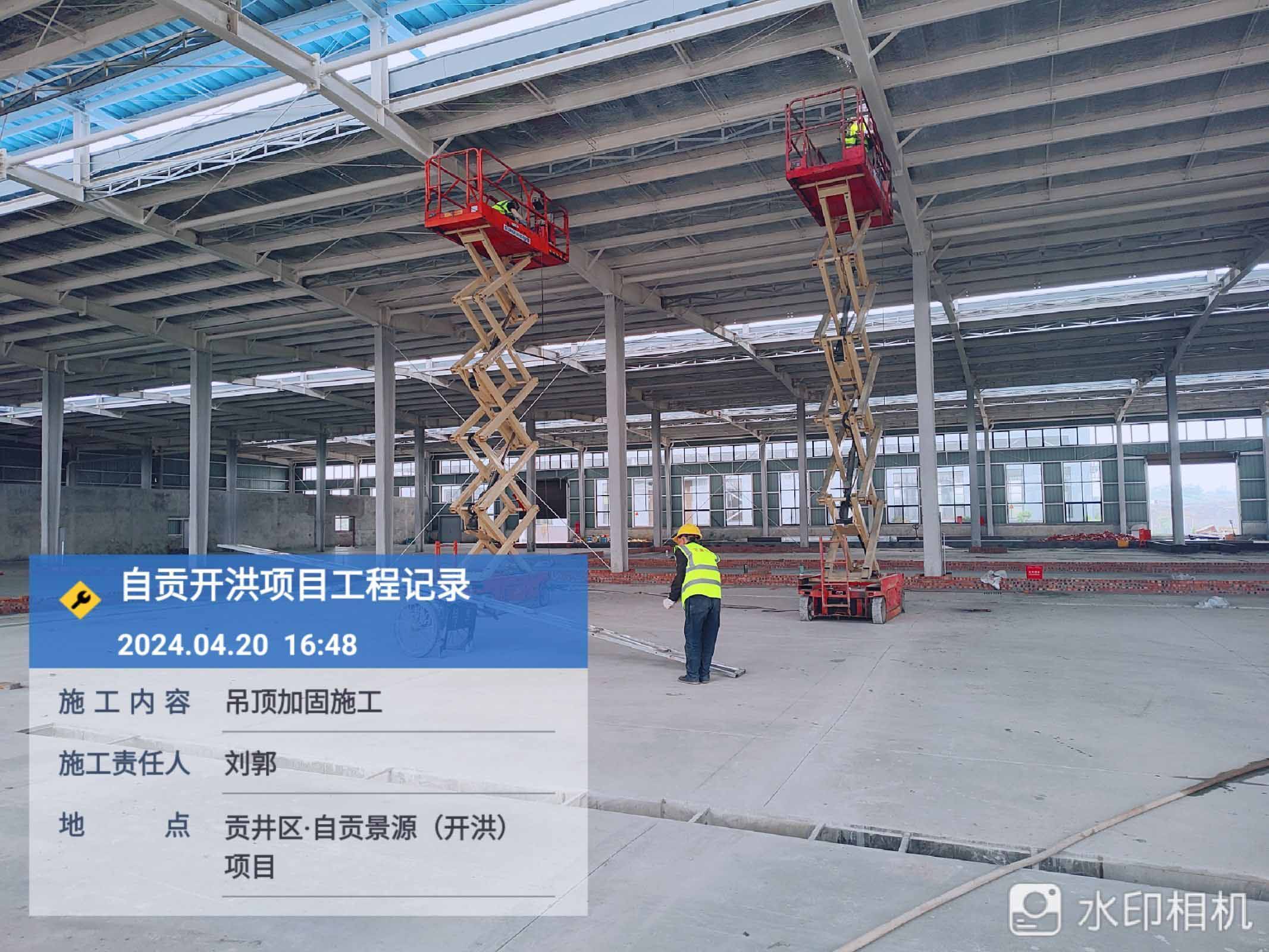

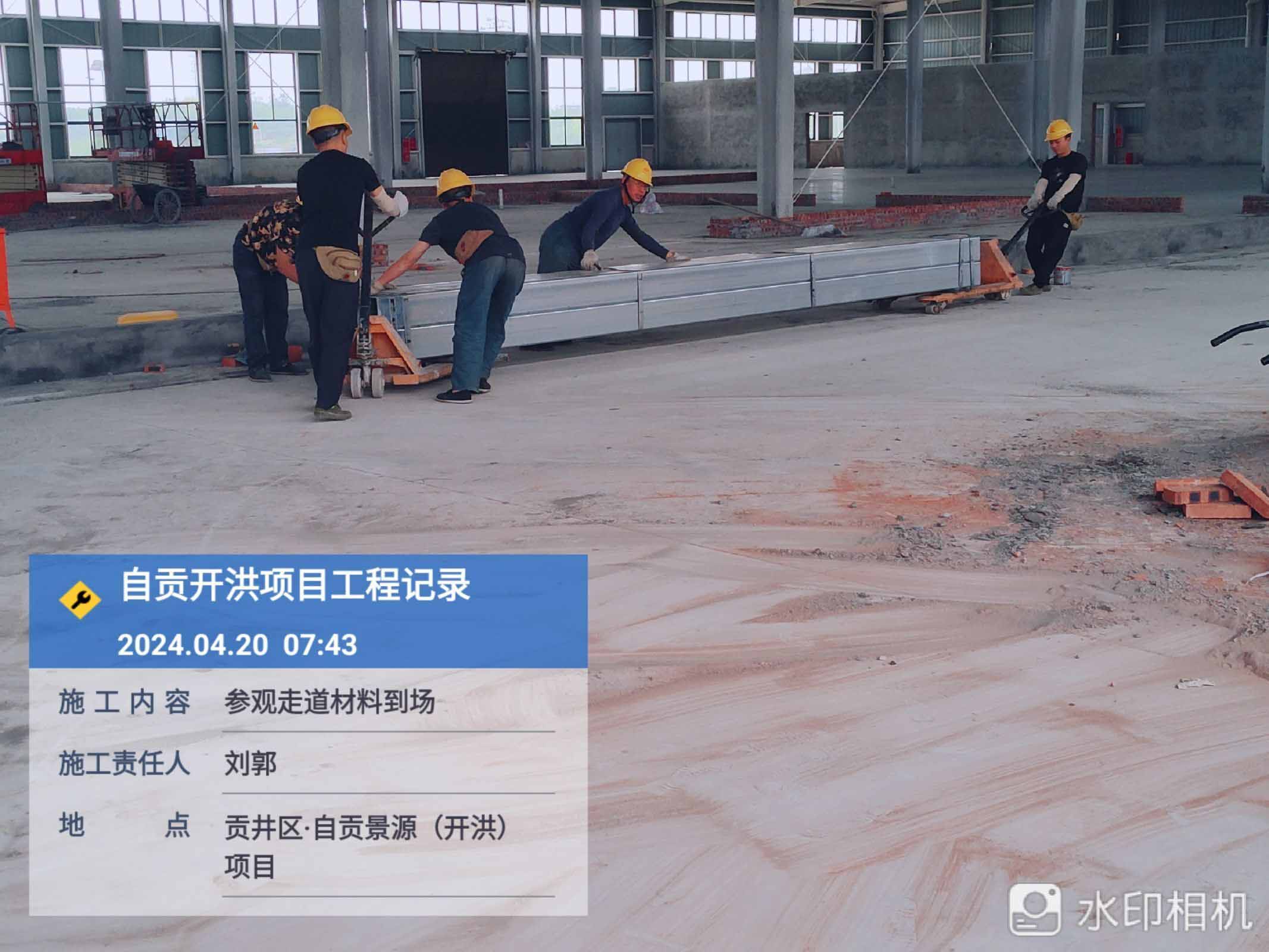

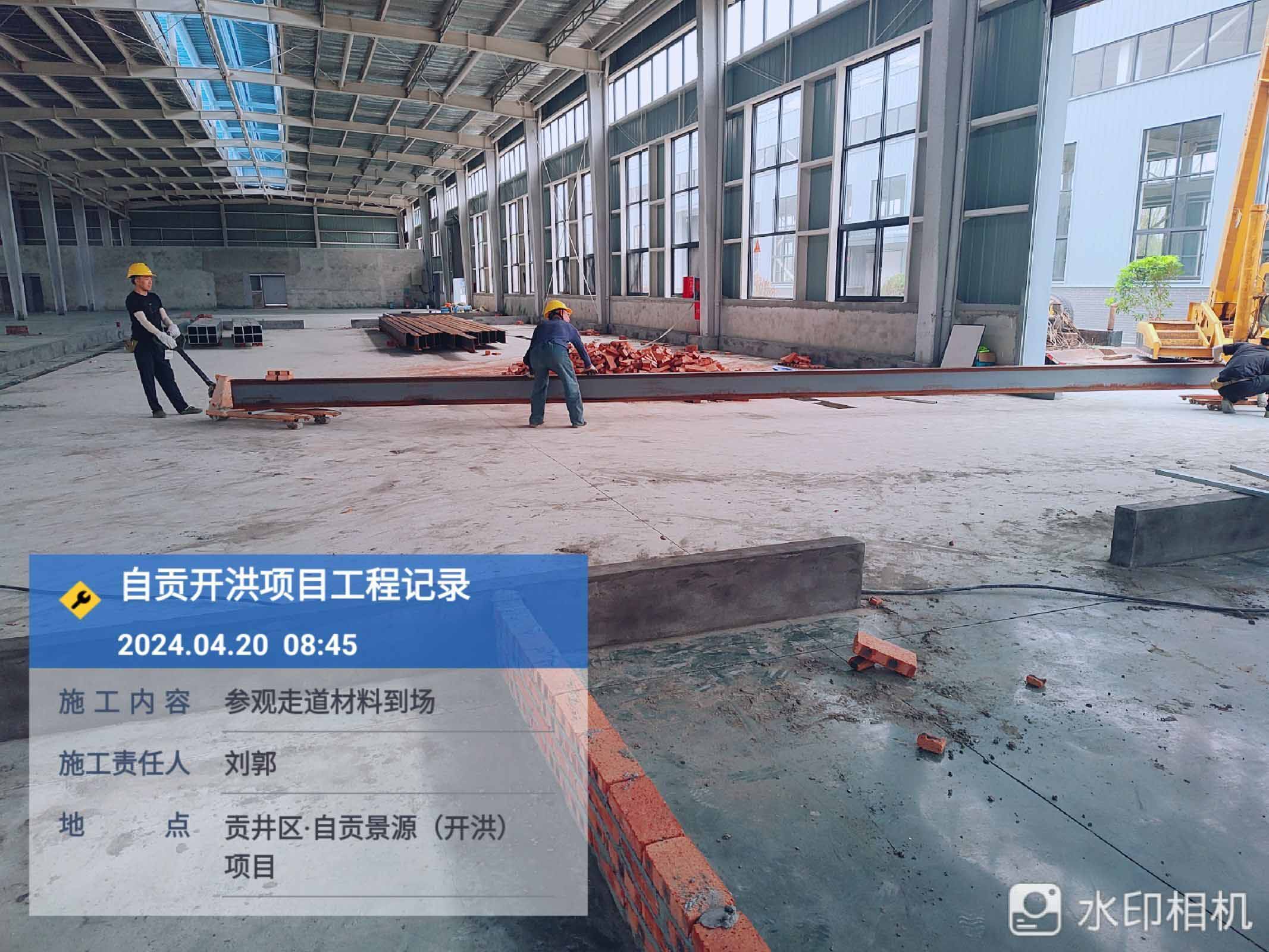

开工日期:2024-04-20

华盛兴邦承接自贡开洪项目

浏览
查看更多

工程进度

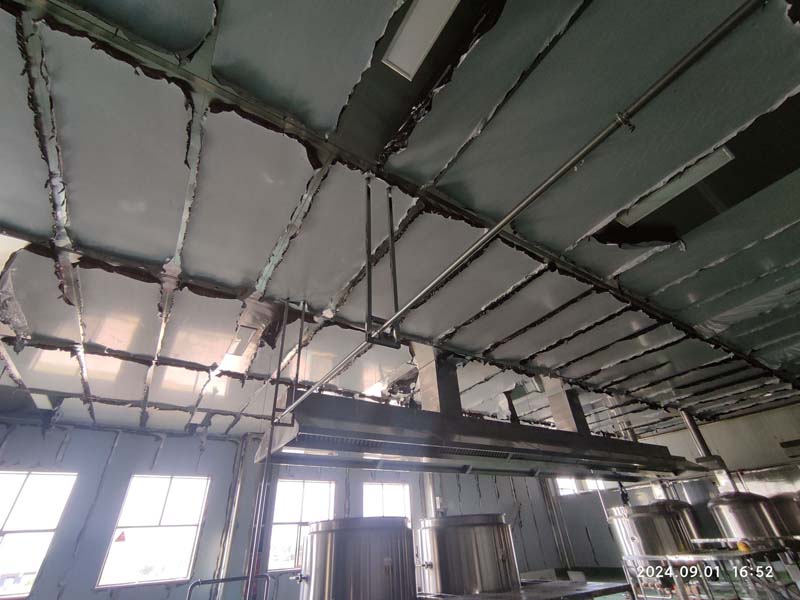

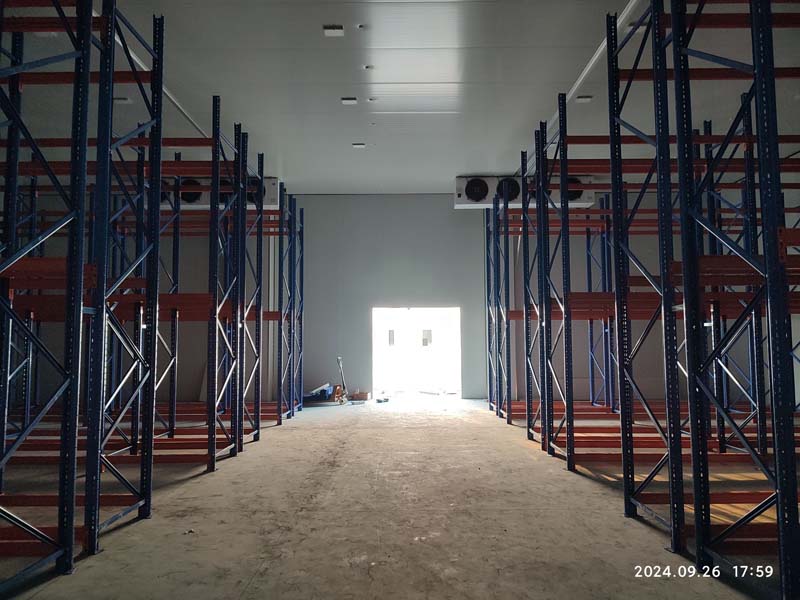

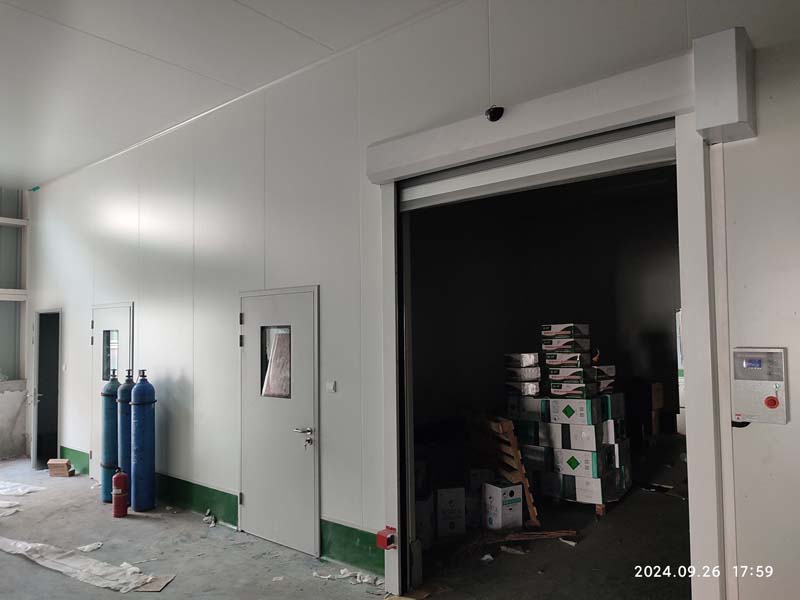

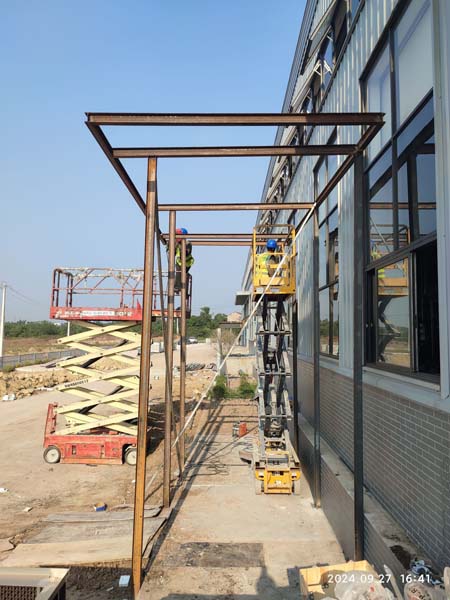

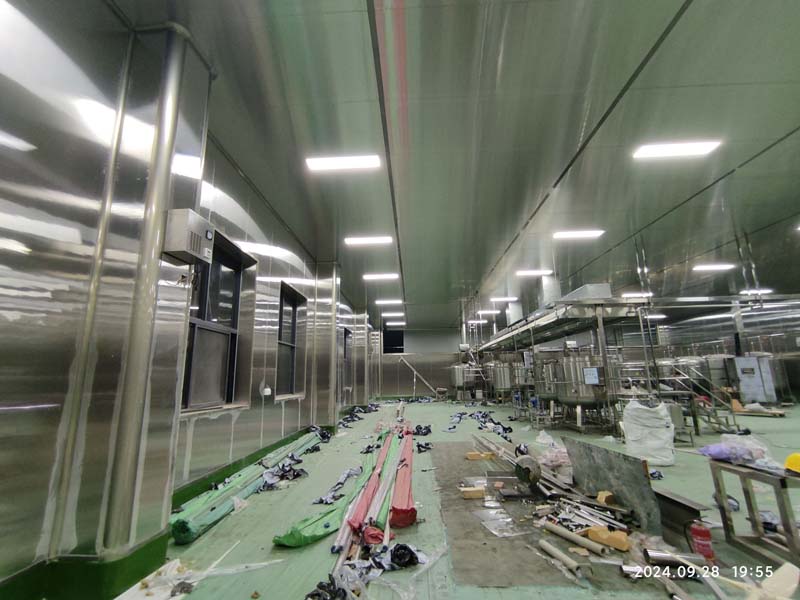

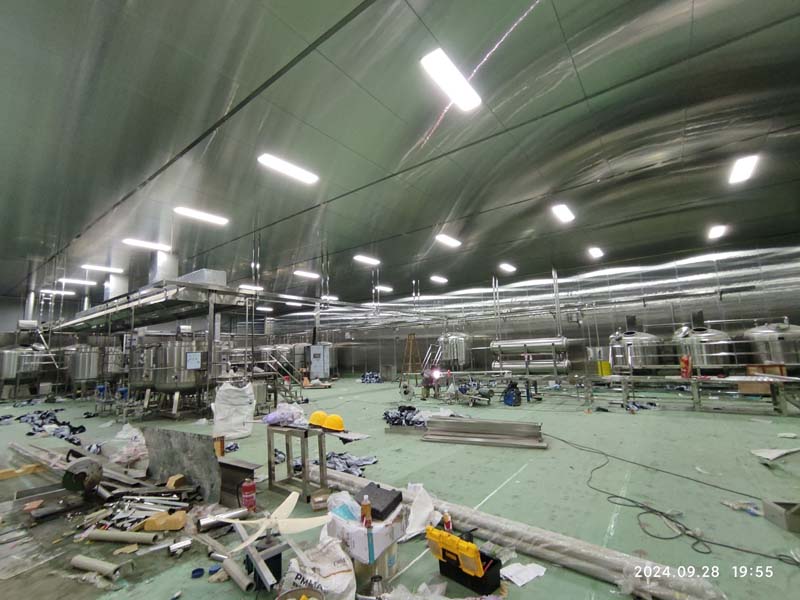

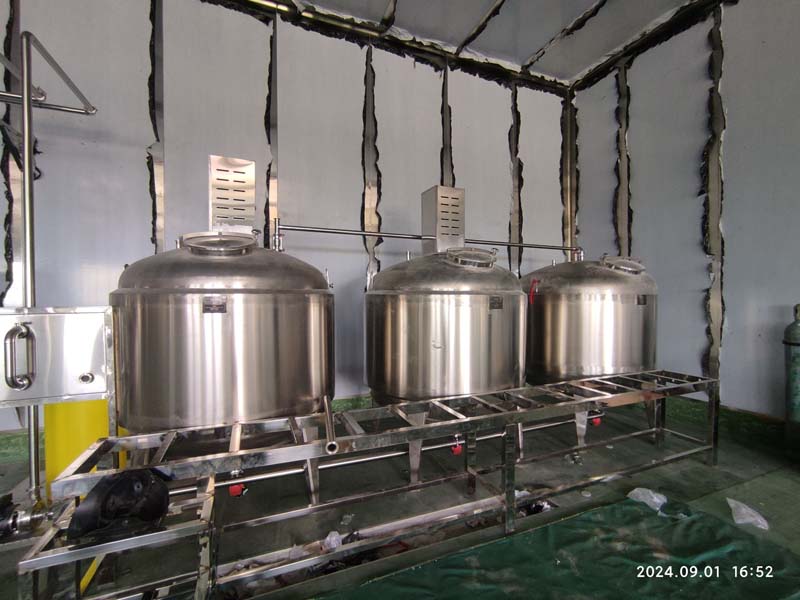

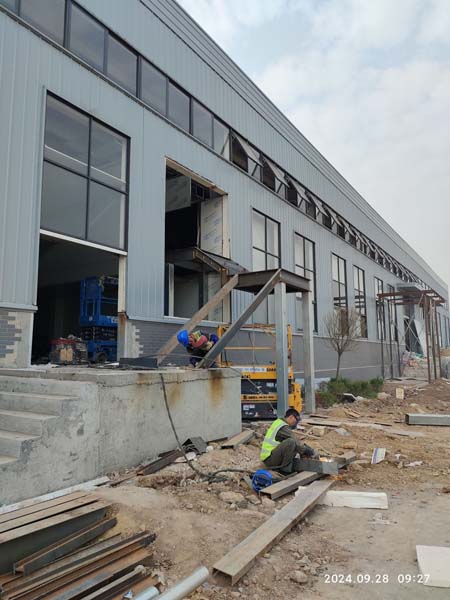

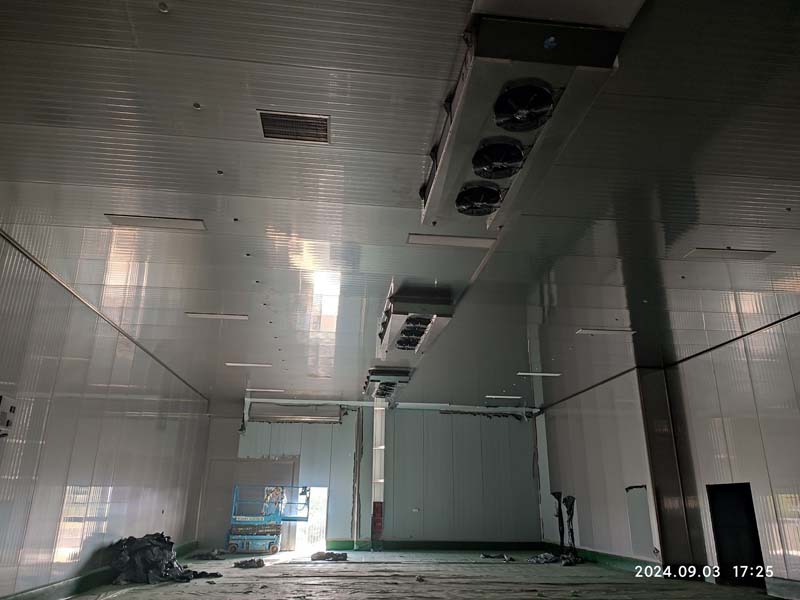

  • 2024-09-27

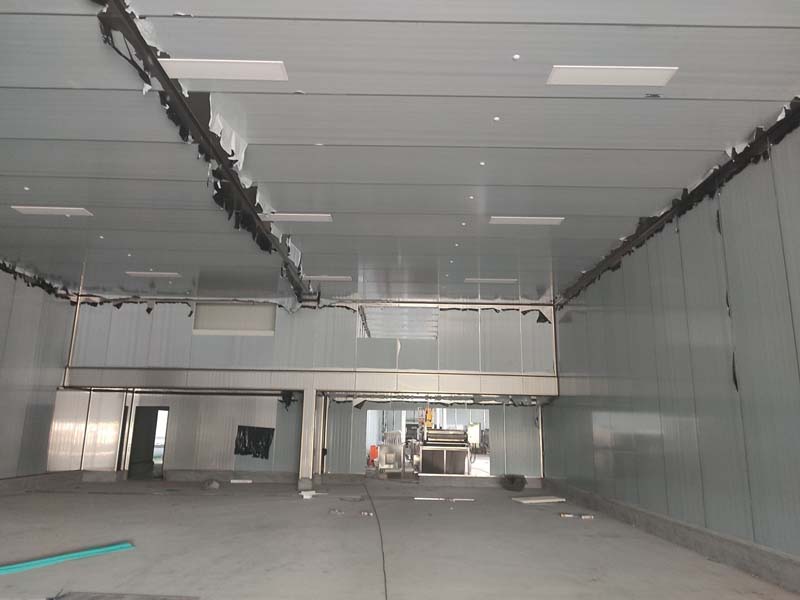

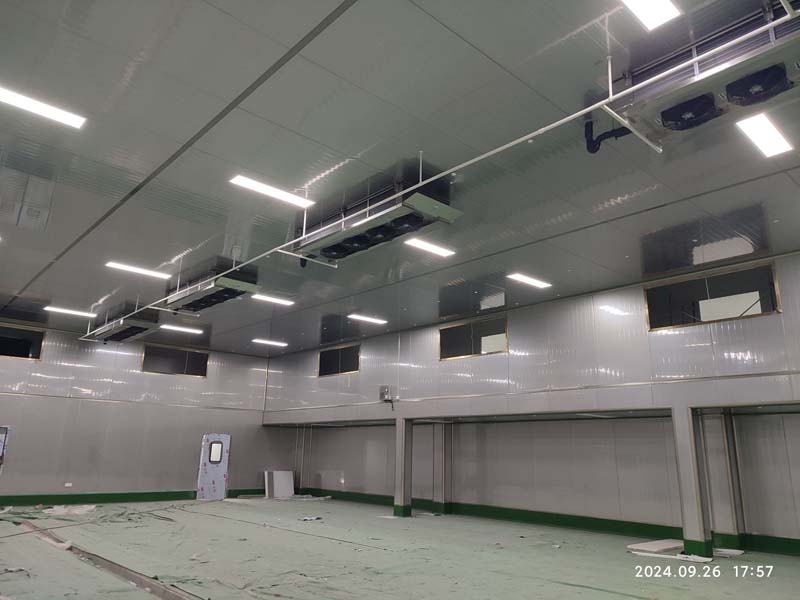

    二层钢架施工,管道施工

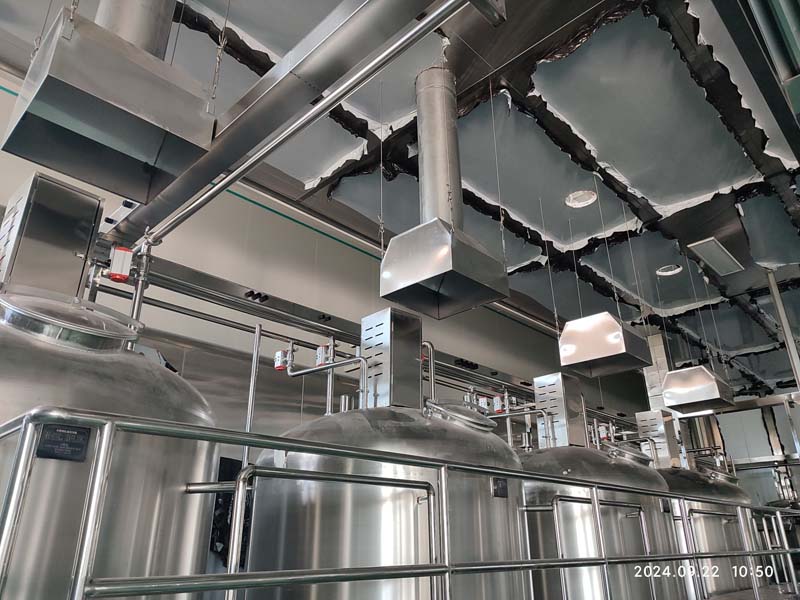

  • 2024-09-27

    冷库施工,车间内部施工

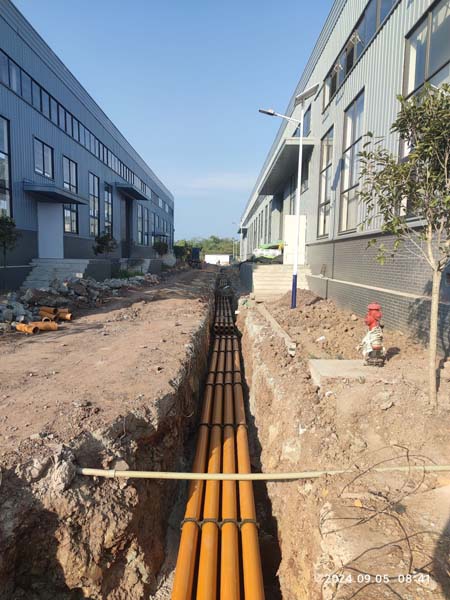

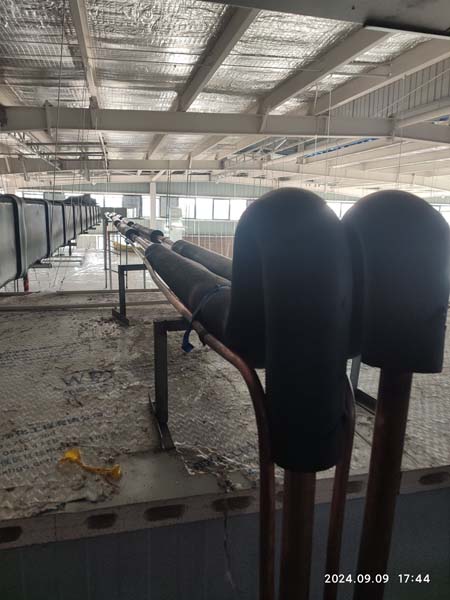

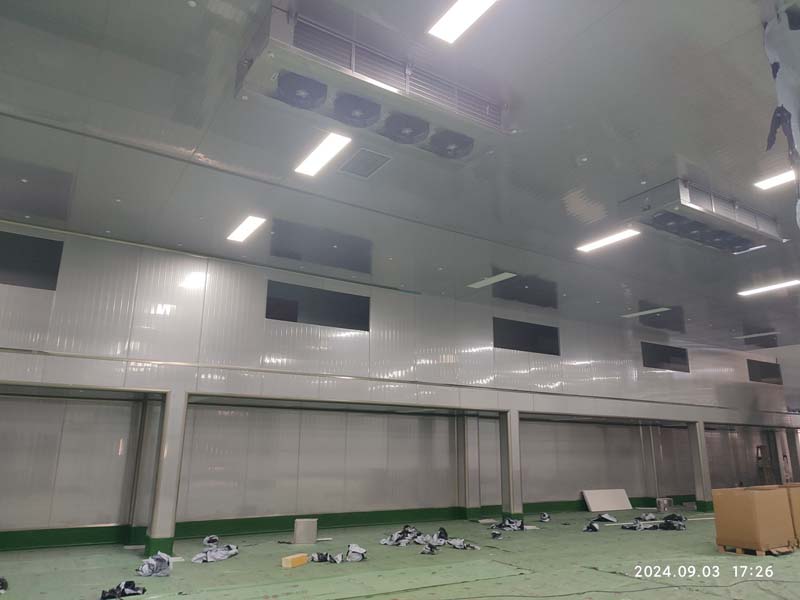

  • 2024-09-11

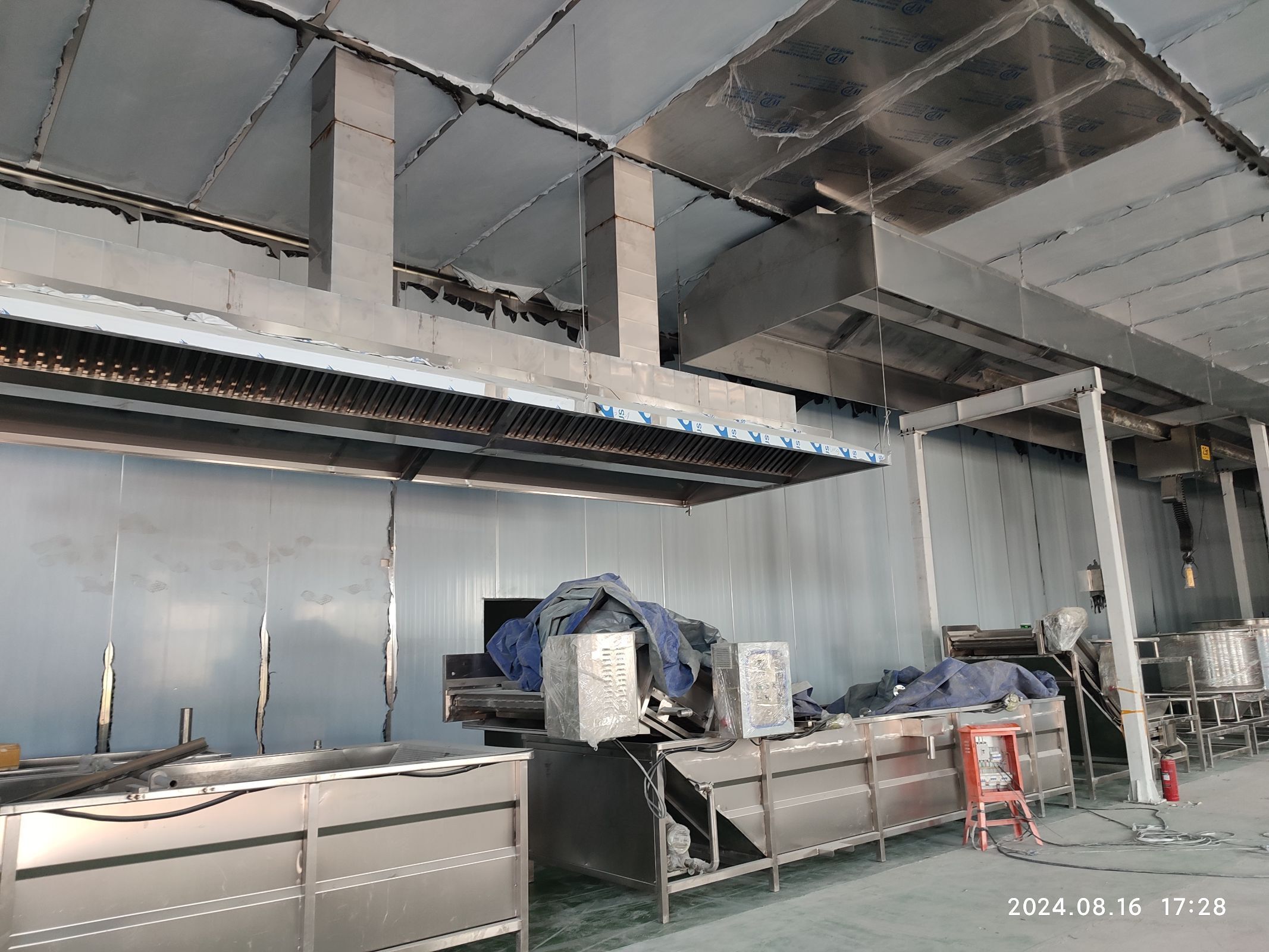

    户外水管施工,撕膜

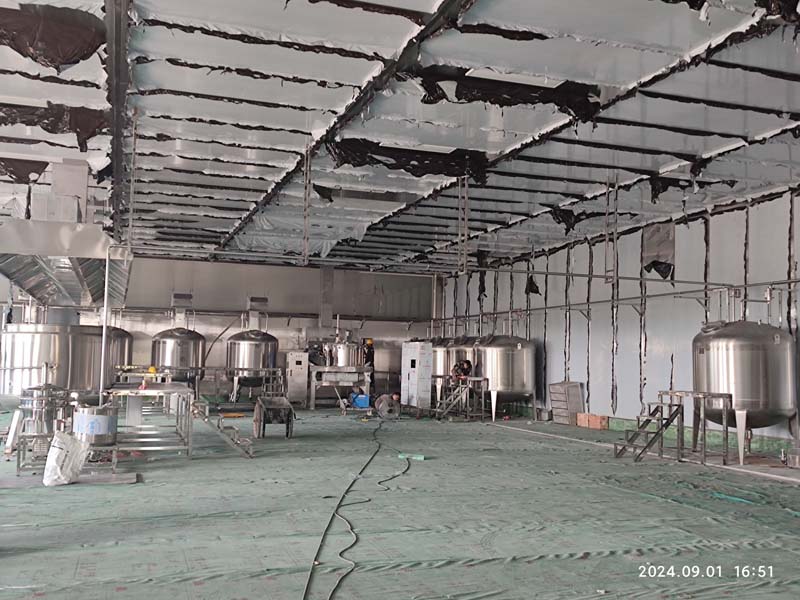

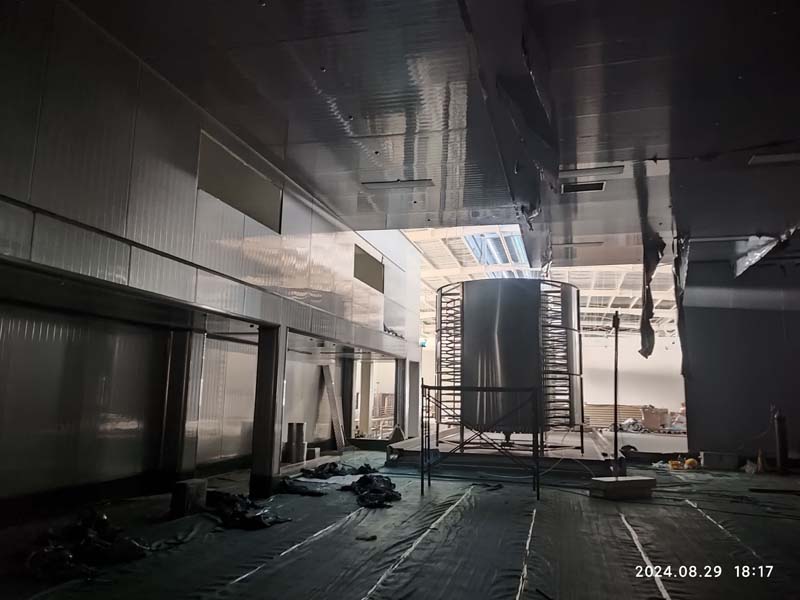

  • 2024-08-31

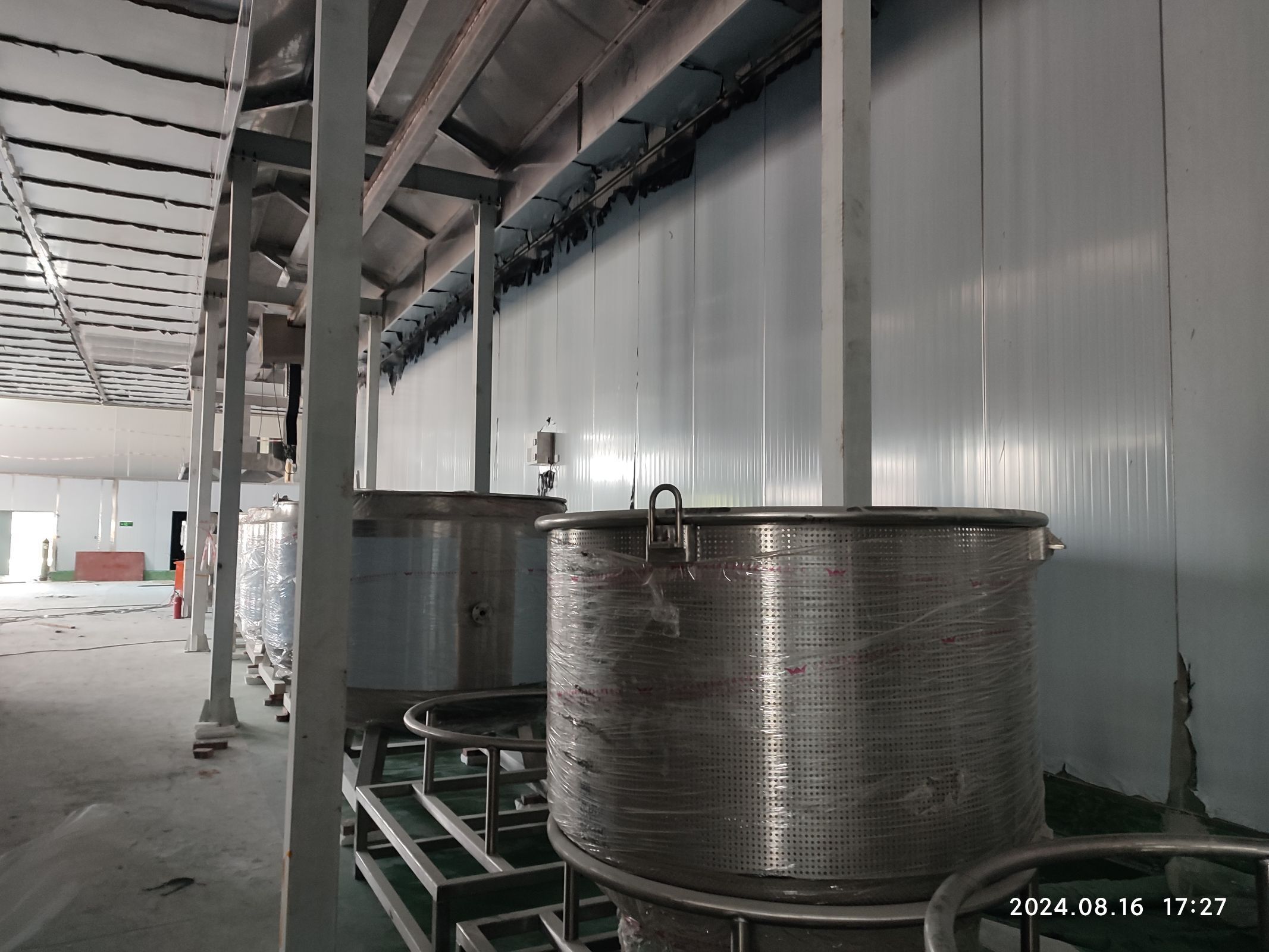

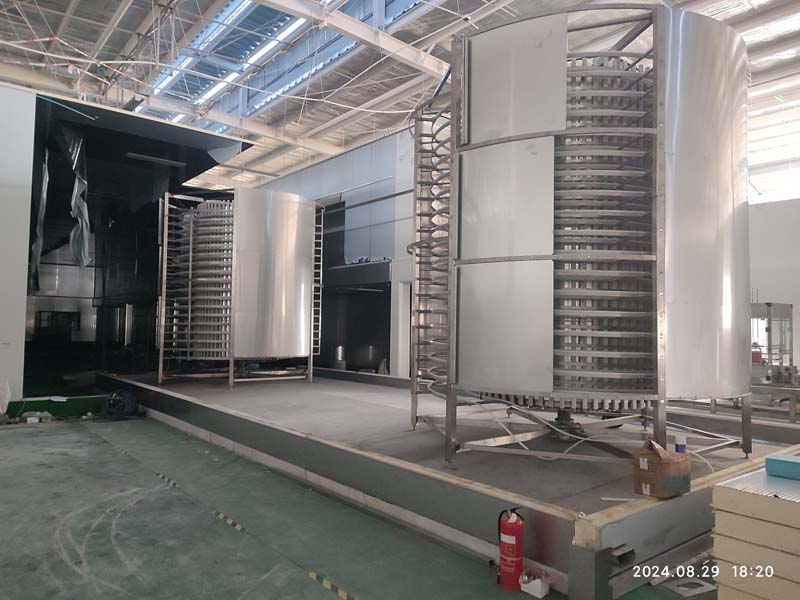

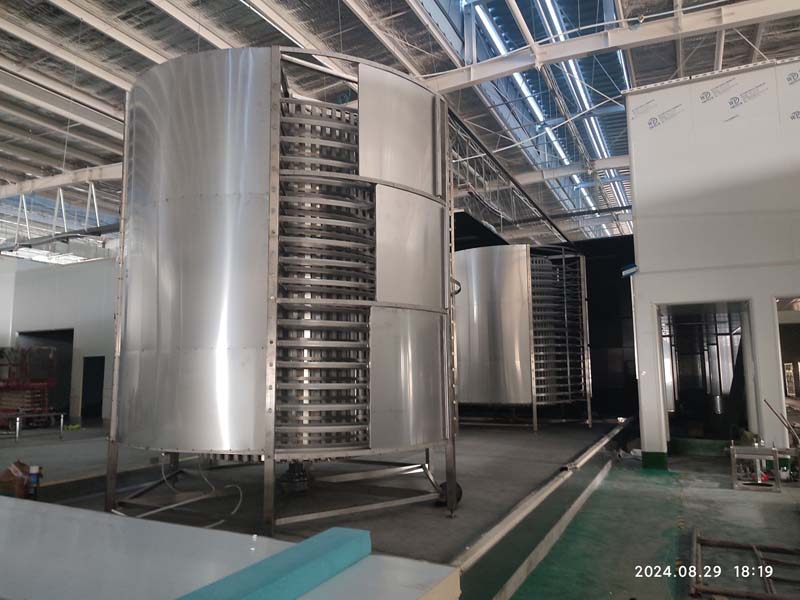

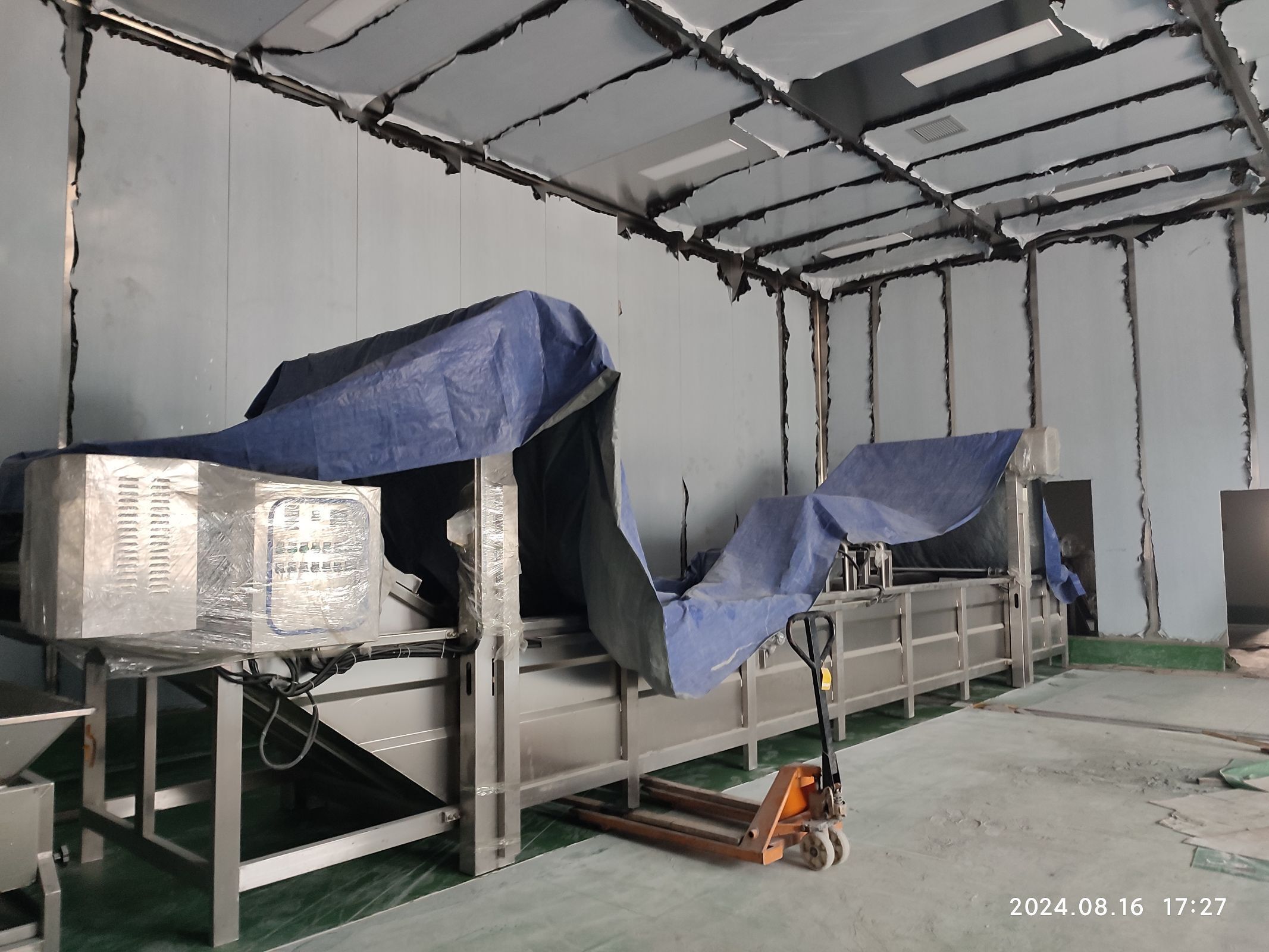

    设备安装

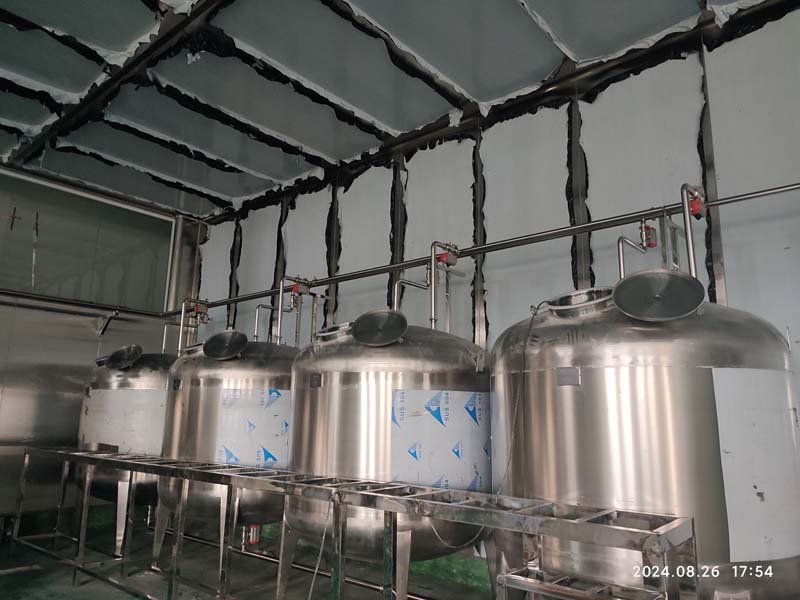

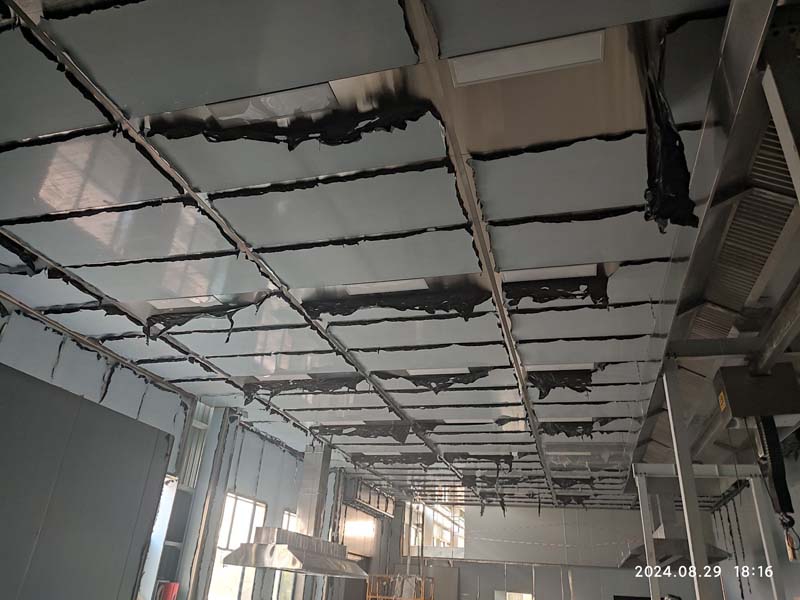

  • 2024-08-28

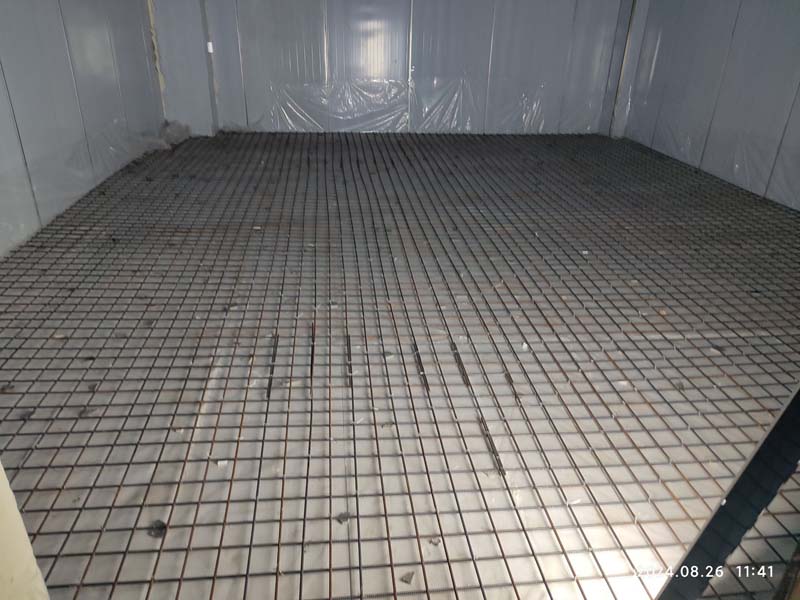

    设备施工

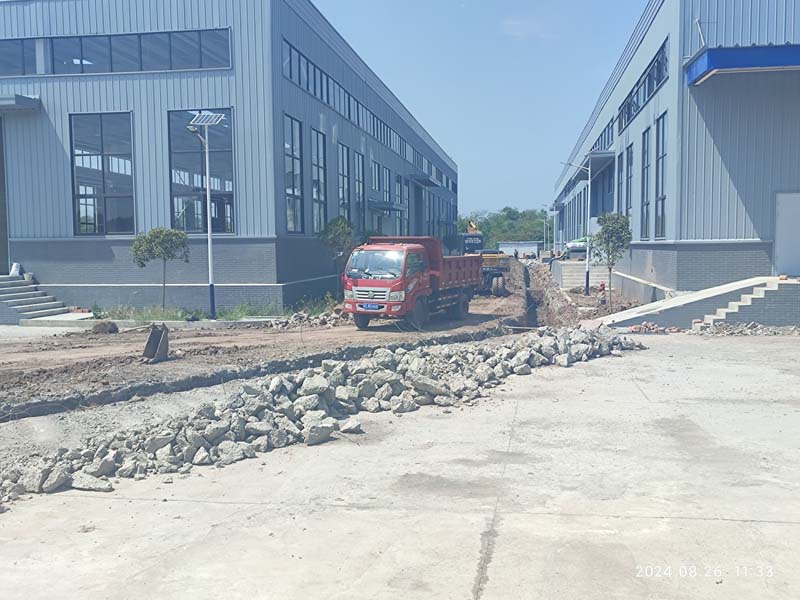

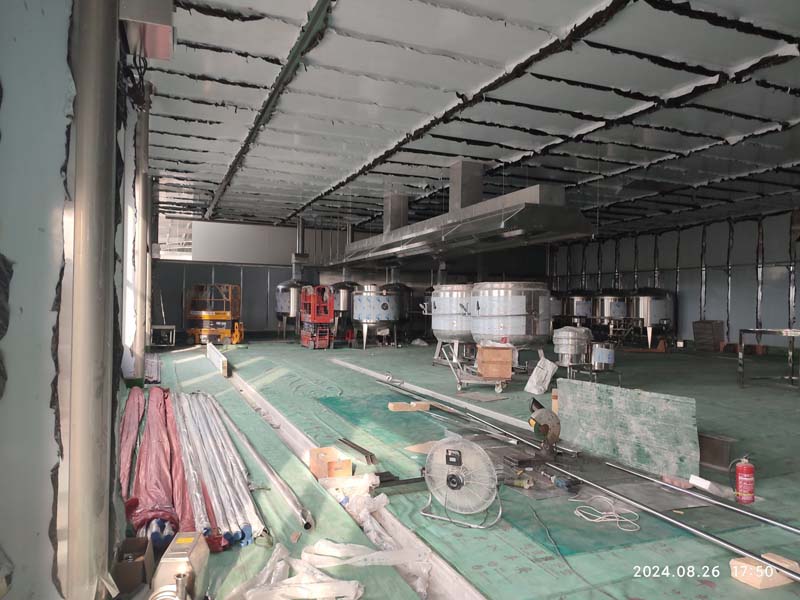

  • 2024-08-26

    排水沟施工,管道施工,地坪施工

  • 2024-08-17

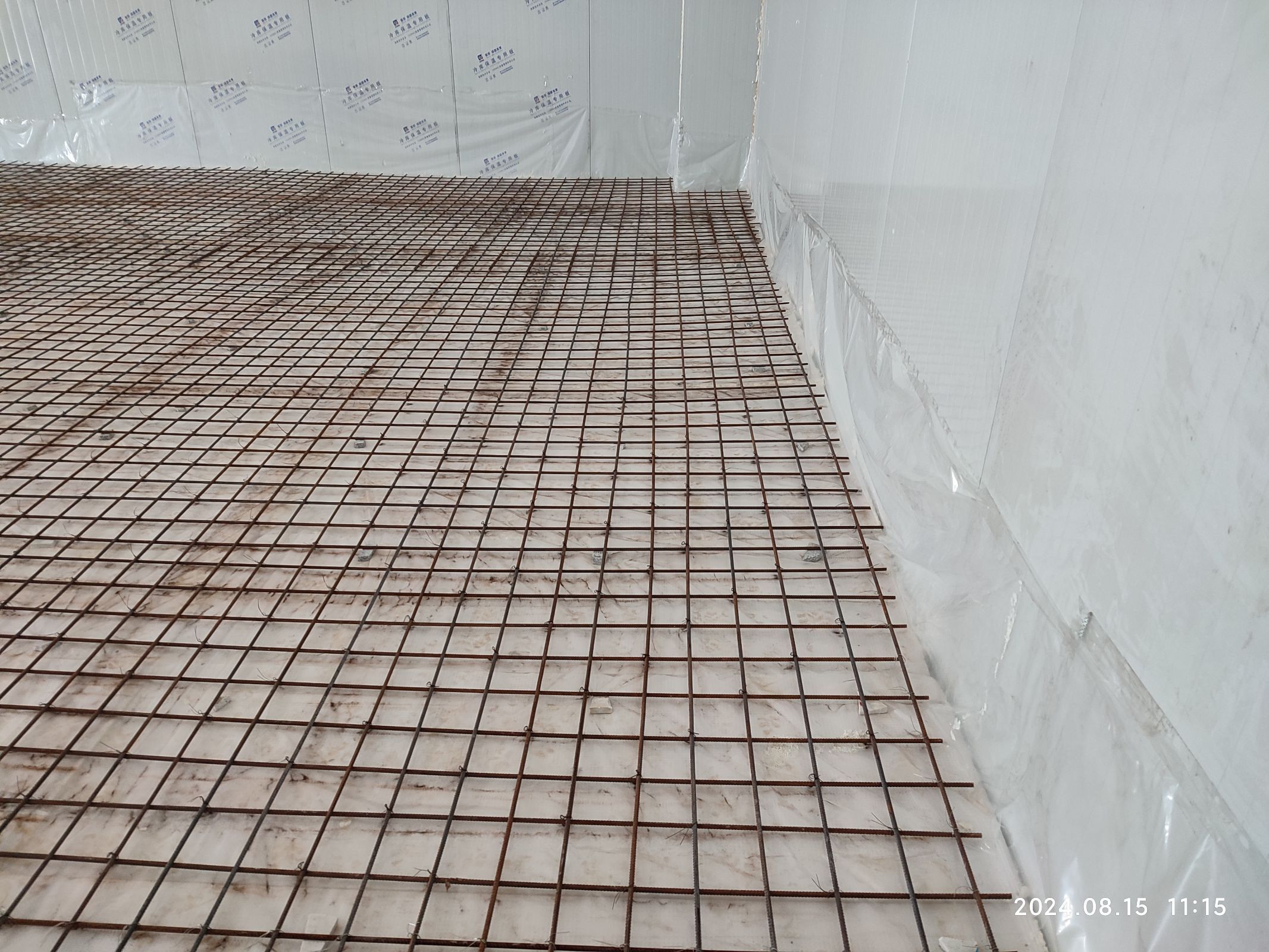

    设备到场,地坪施工

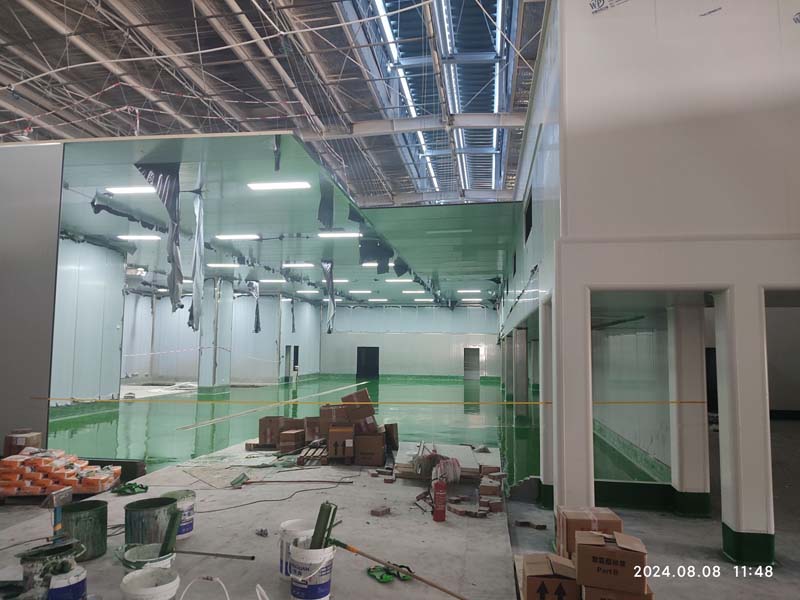

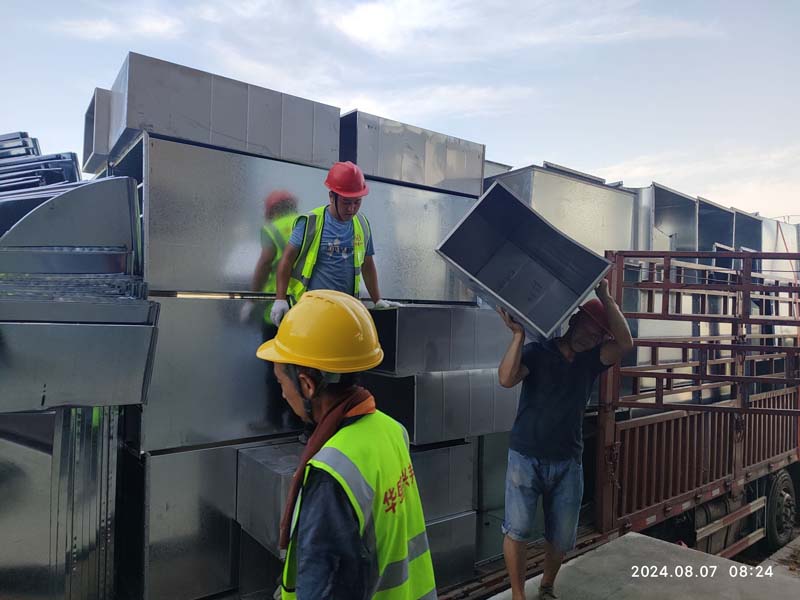

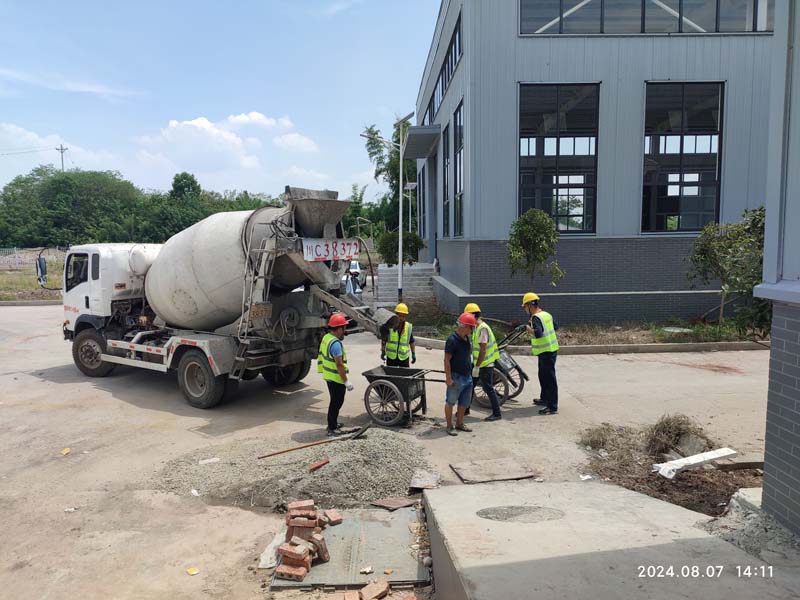

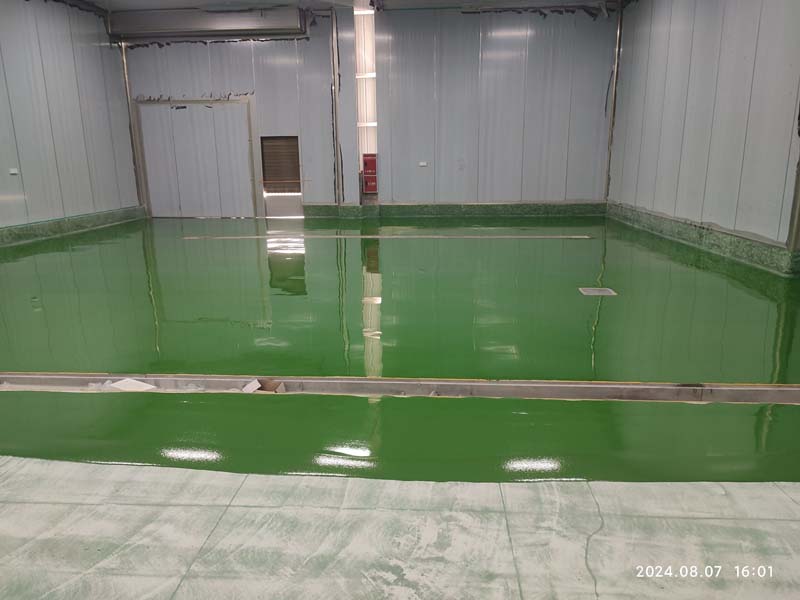

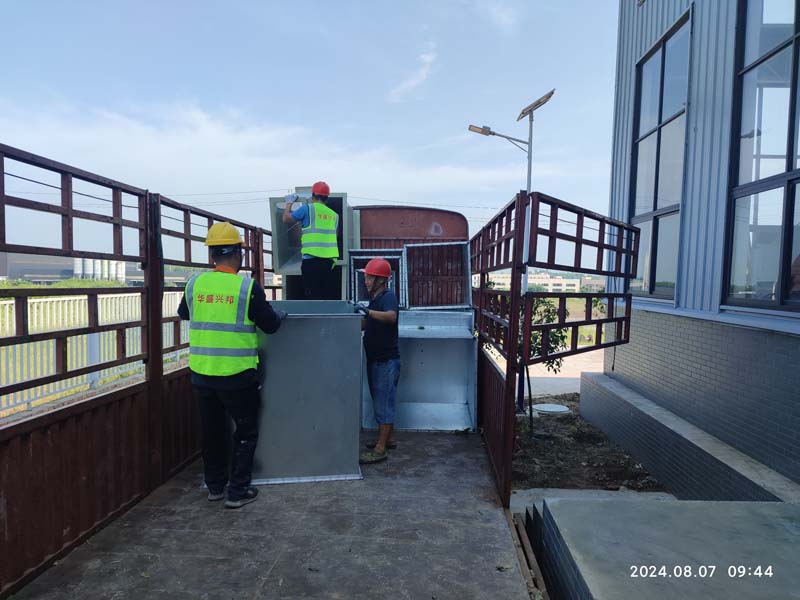

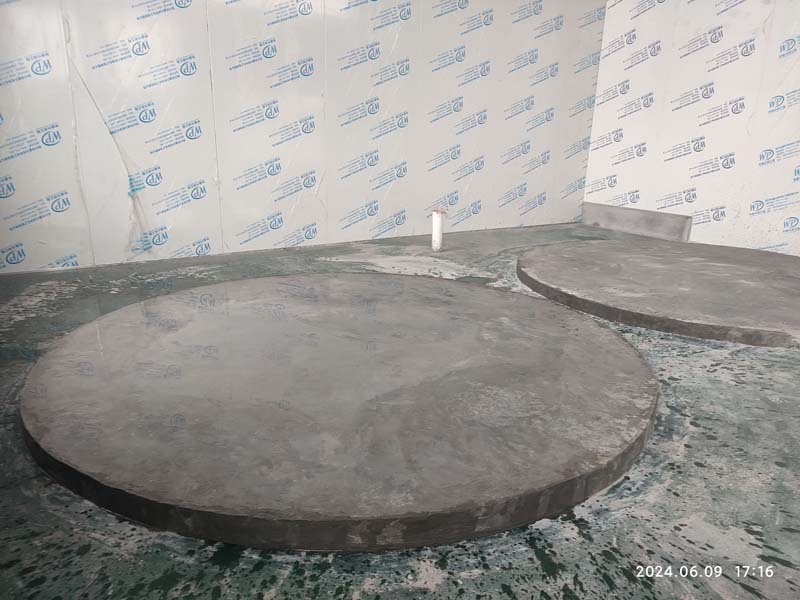

  • 2024-08-07

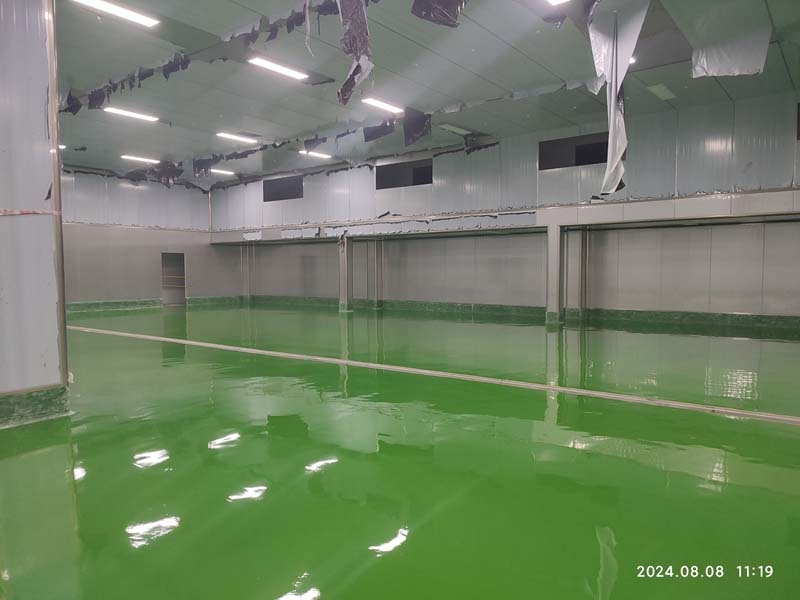

    地坪施工

  • 2024-08-06

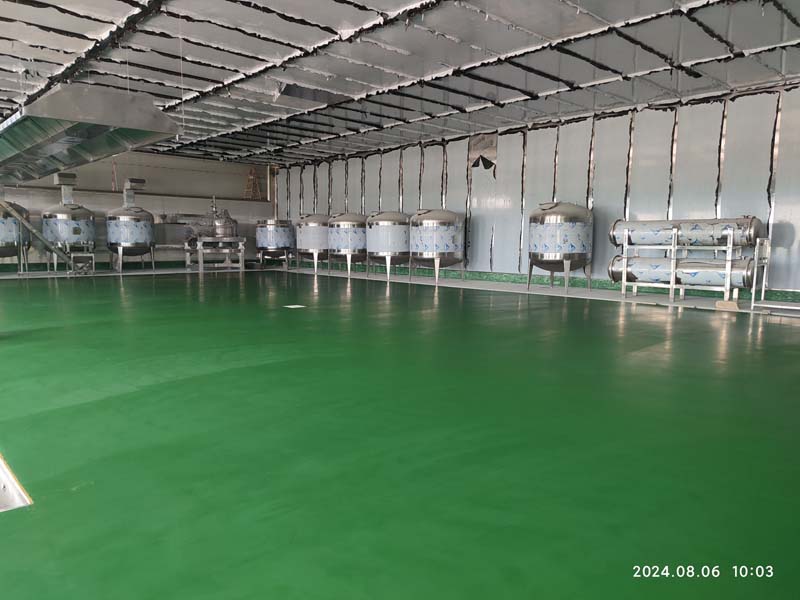

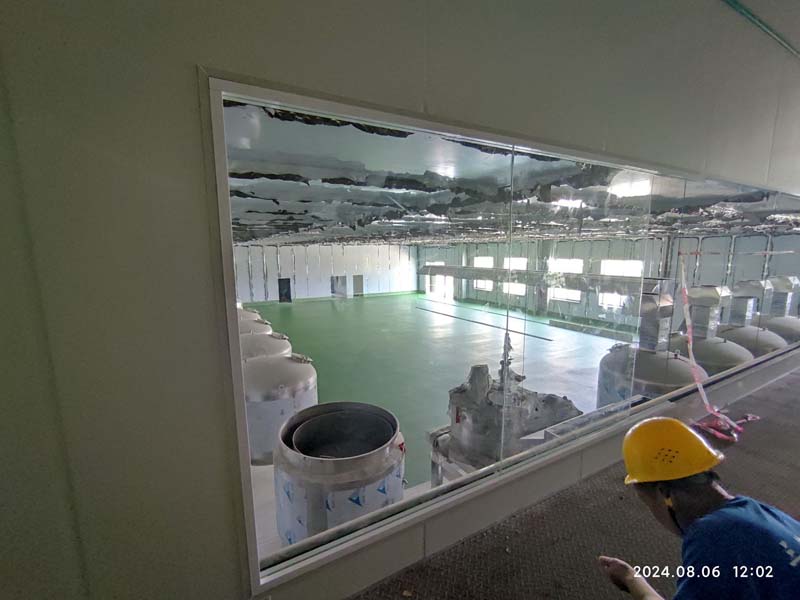

    风管材料到场,地坪漆施工

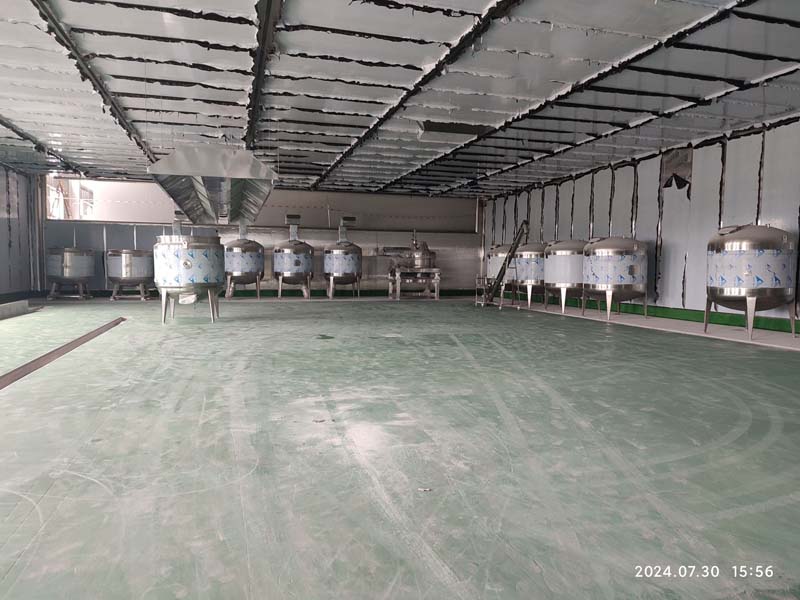

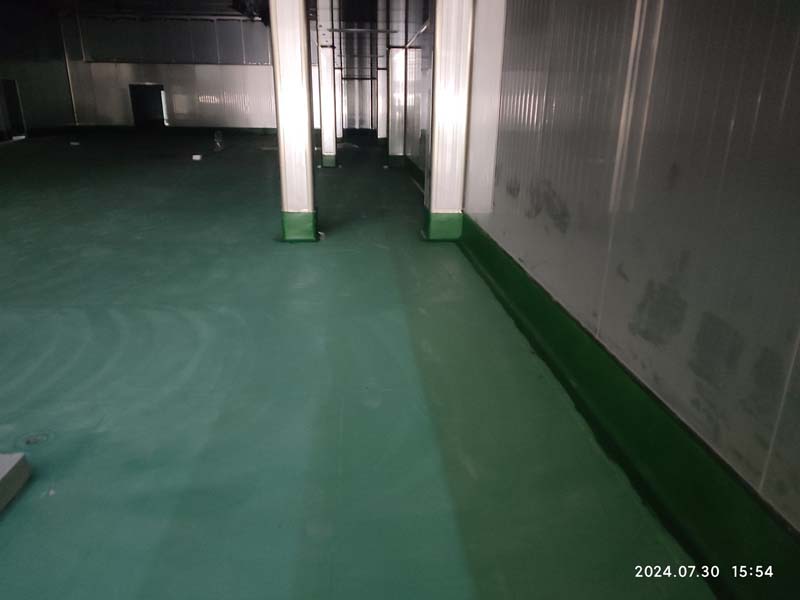

  • 2024-07-30

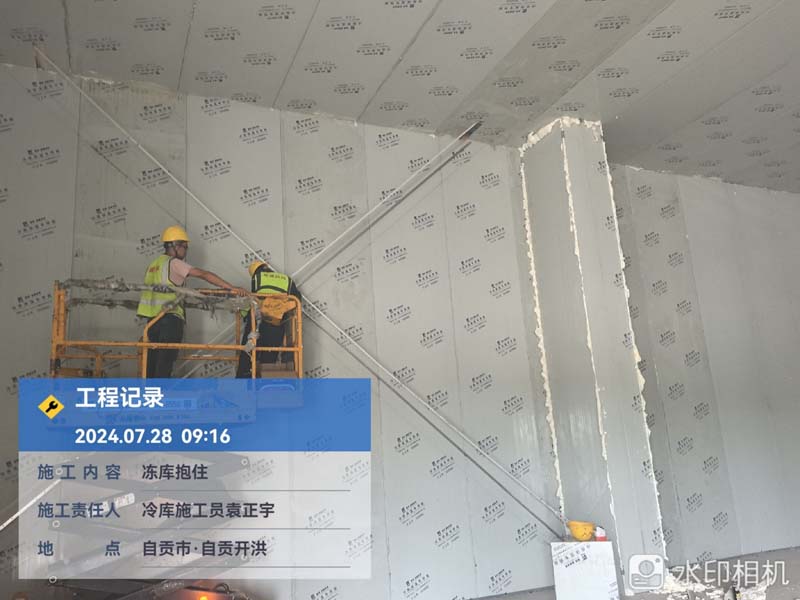

    1、冻库保温板吊顶加固 2、聚氨酯挡水墙上墙 3、煮制间烟罩组装 4、冻库包柱 5、参观通道通玻样品下单 6、冻库剪刀撑包柱施工

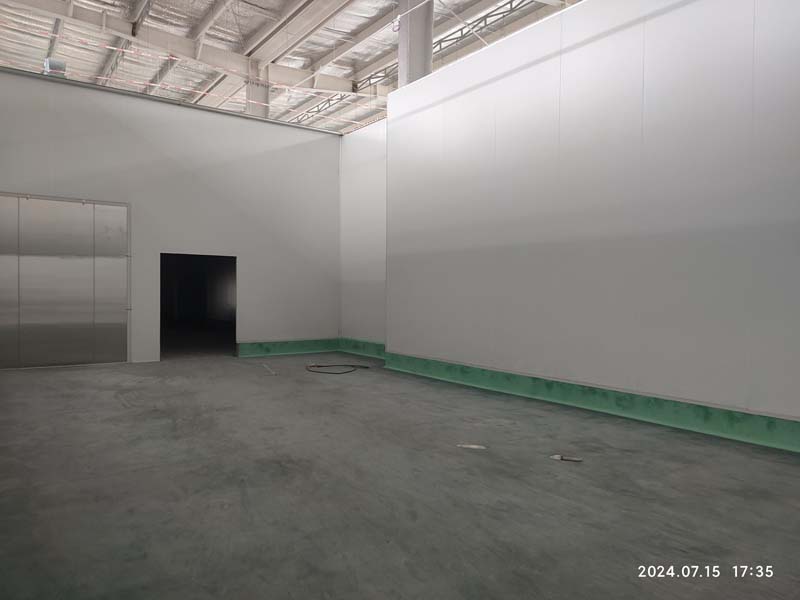

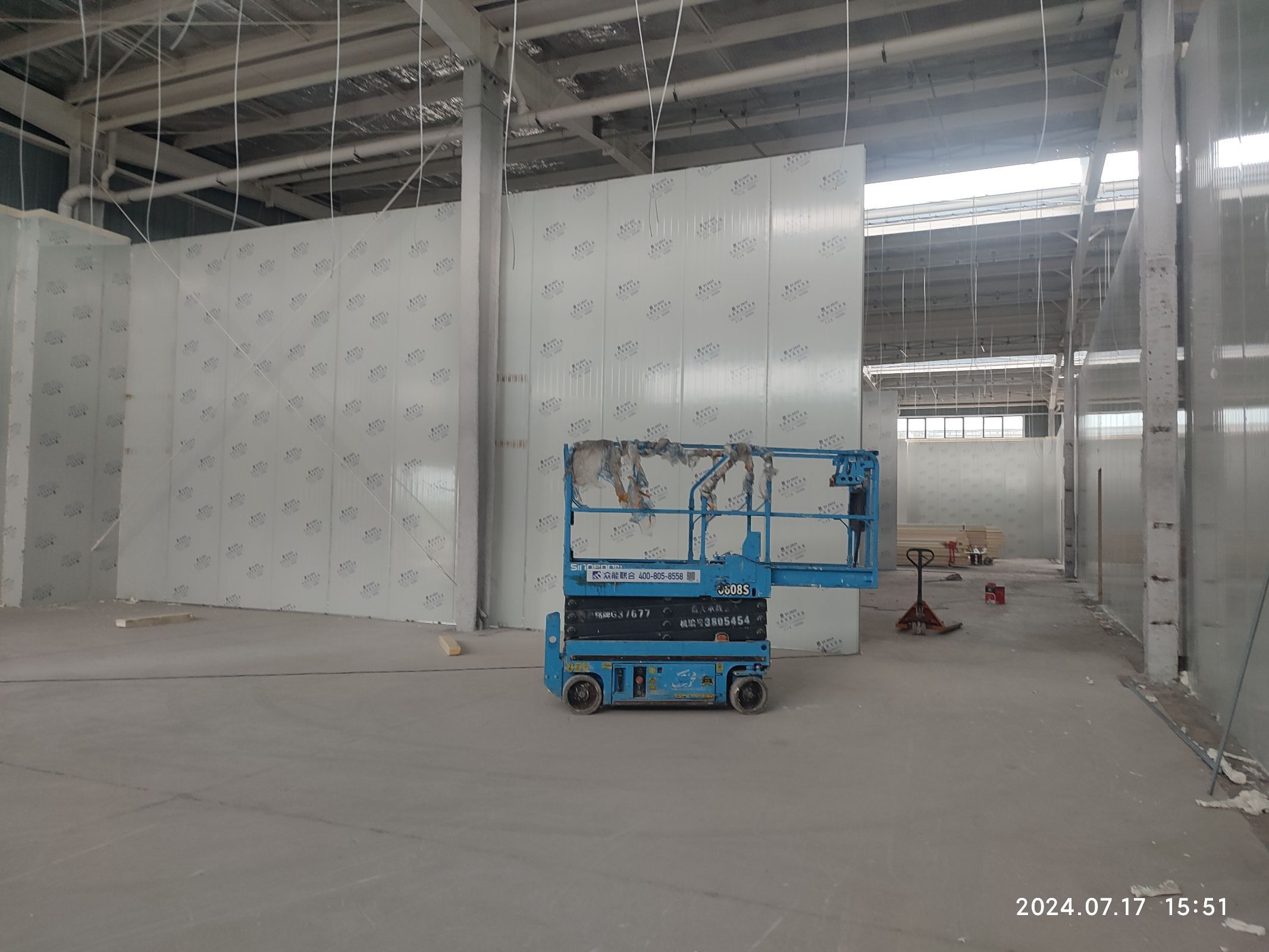

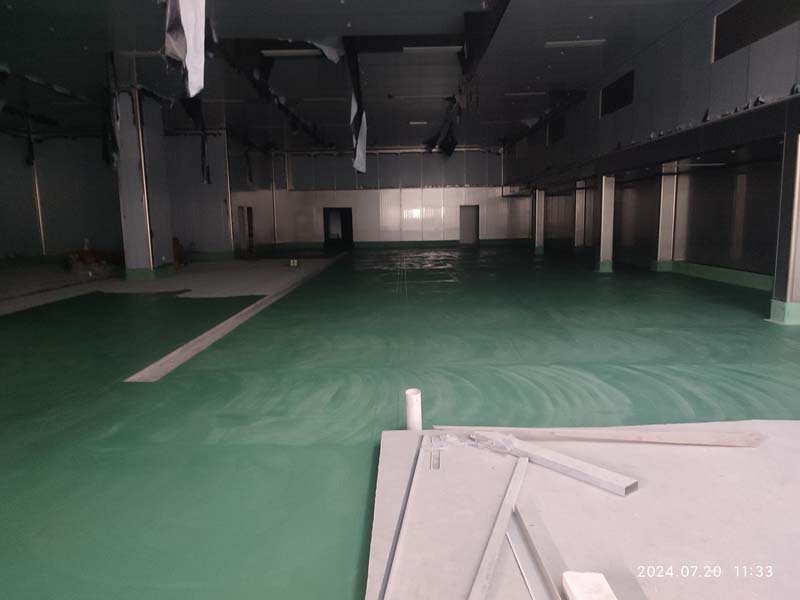

  • 2024-07-20

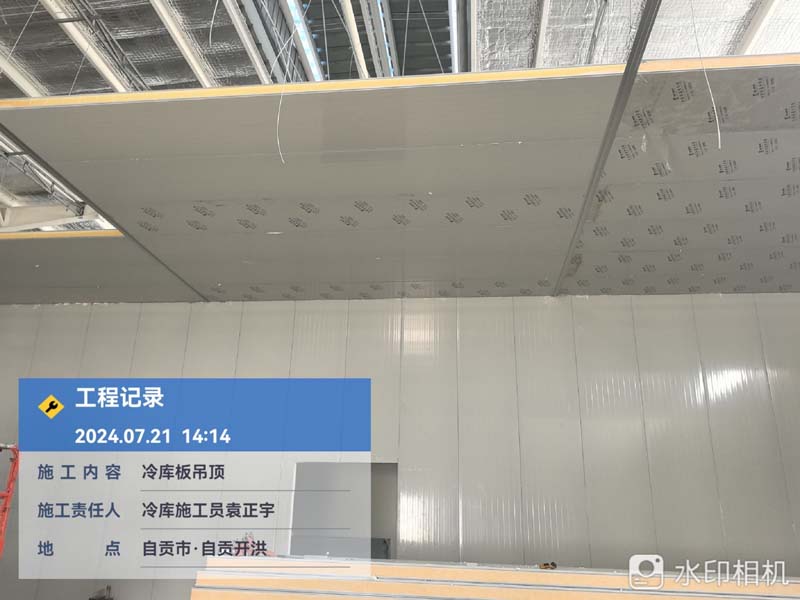

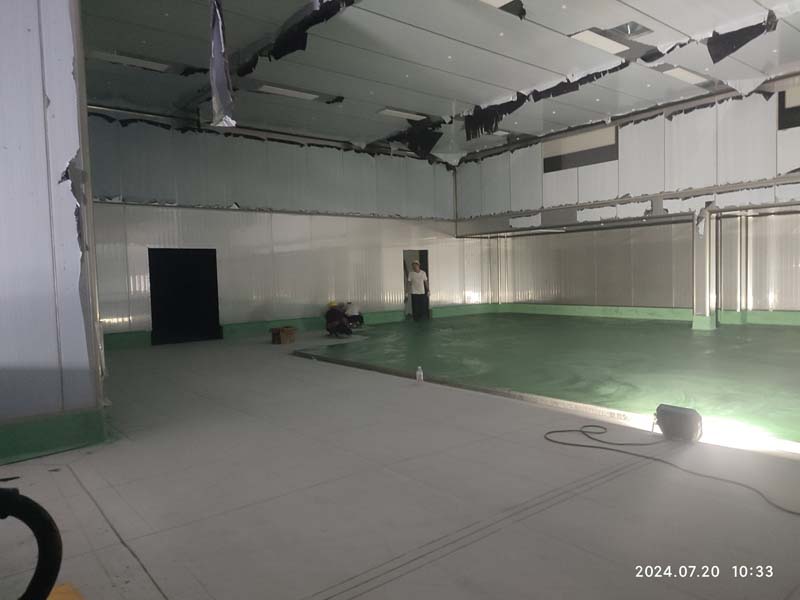

    地坪施工

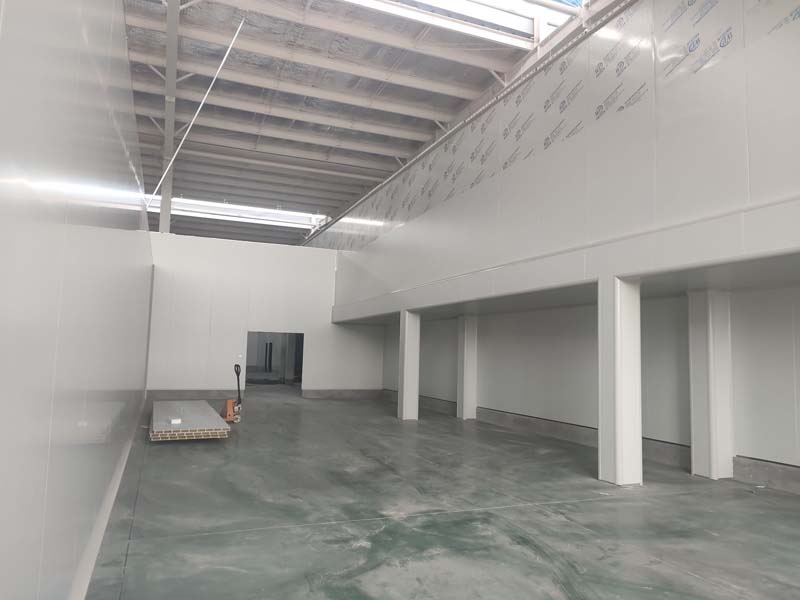

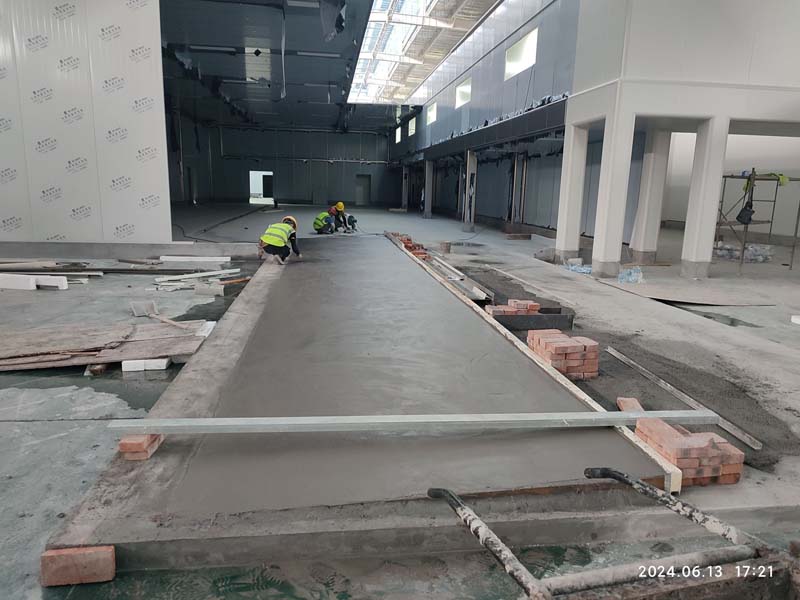

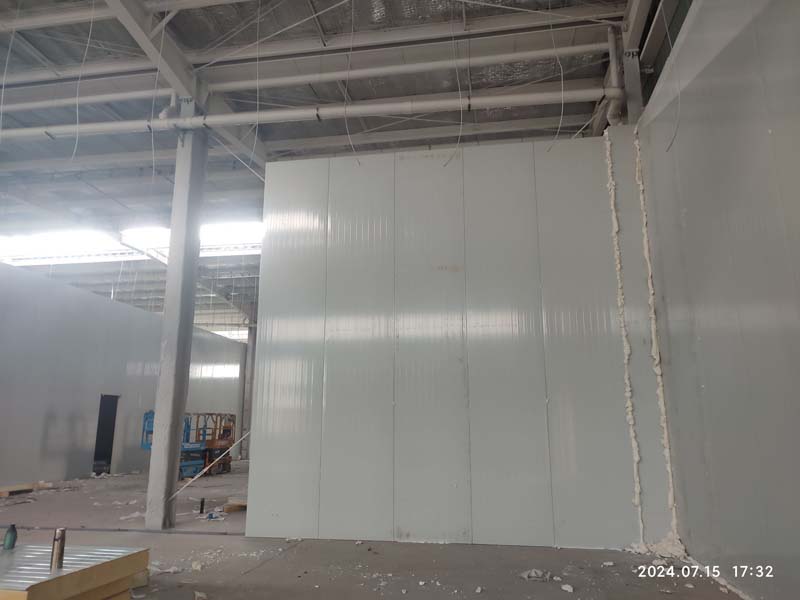

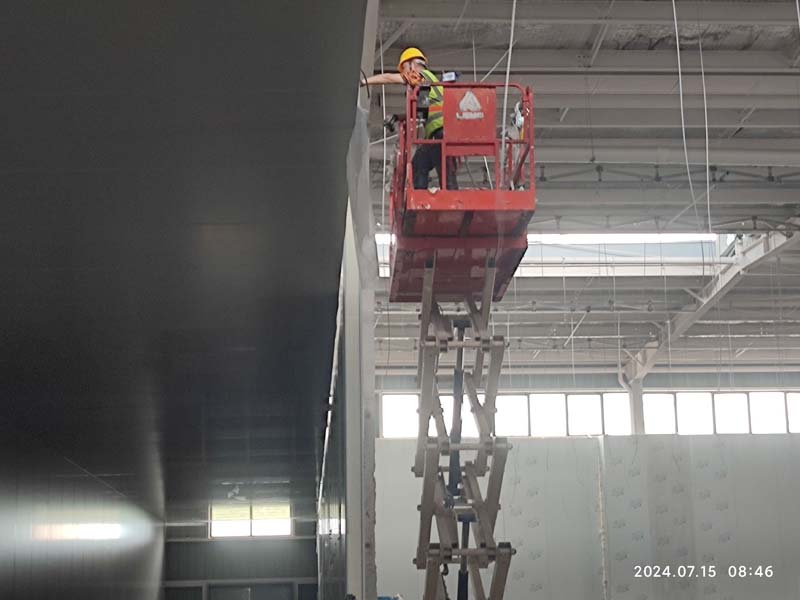

  • 2024-07-14

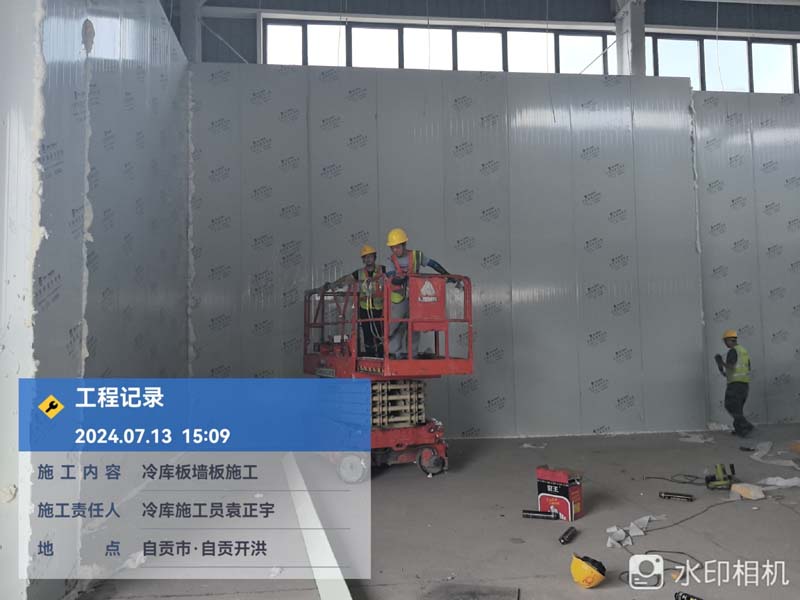

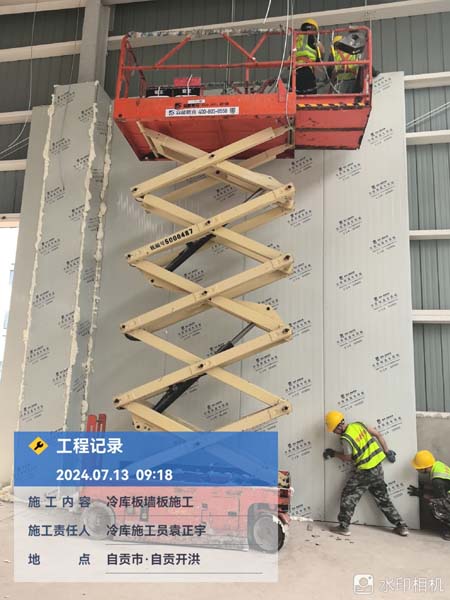

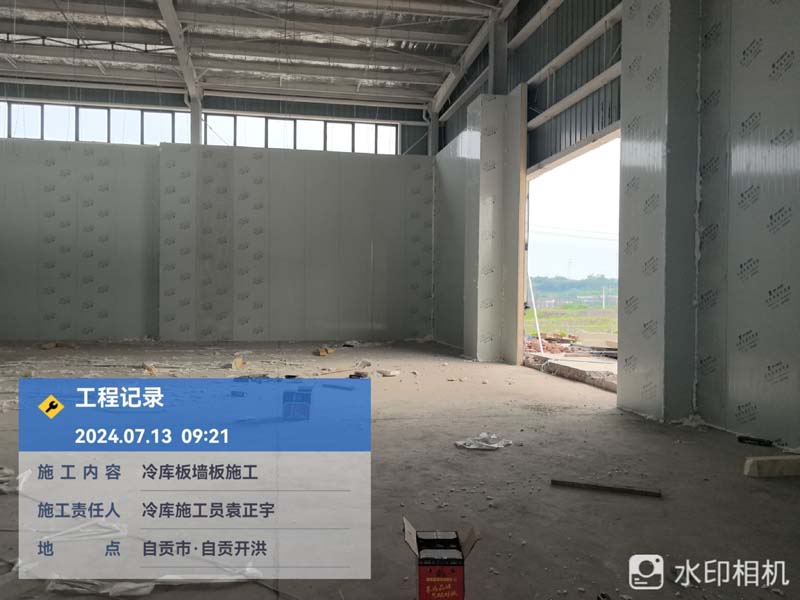

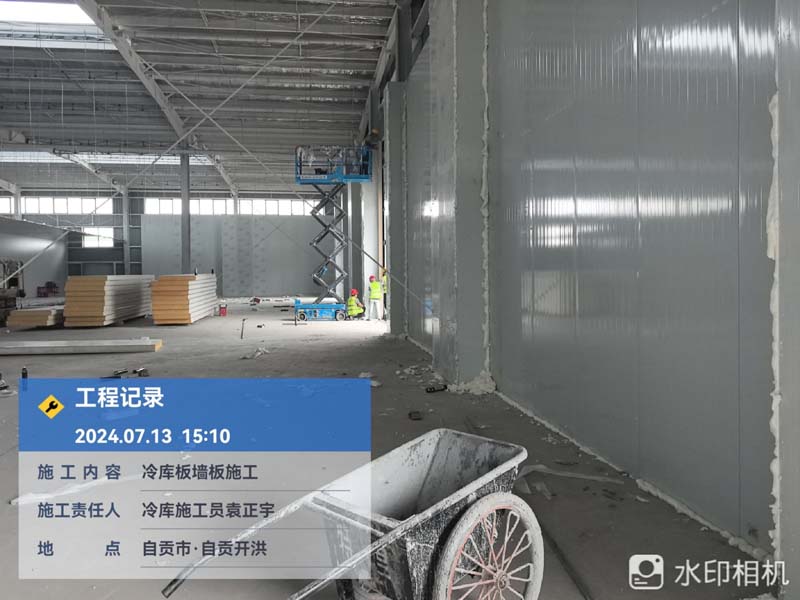

    冷库施工

  • 2024-07-14

    冷库保温板材施工

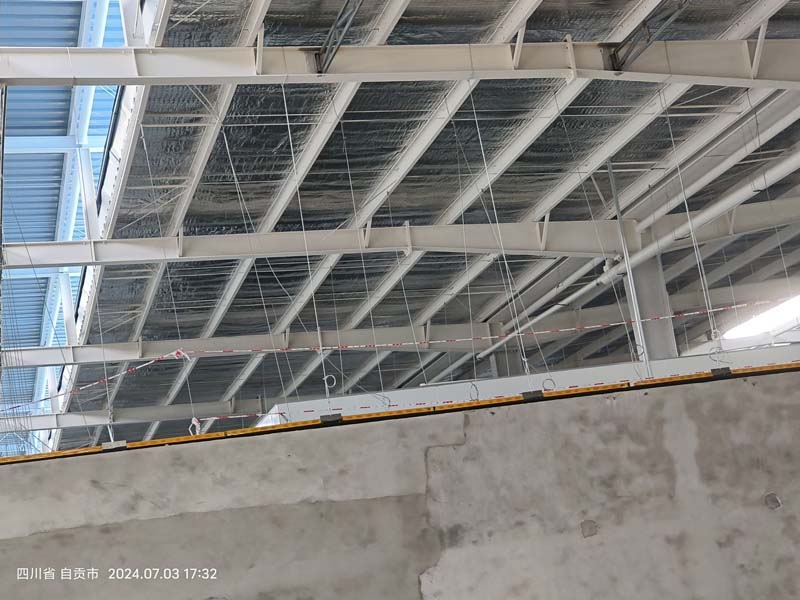

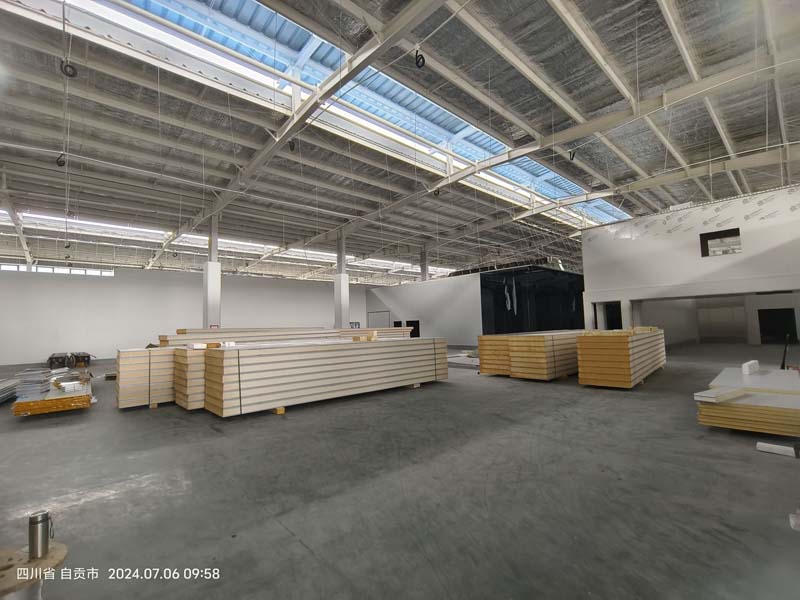

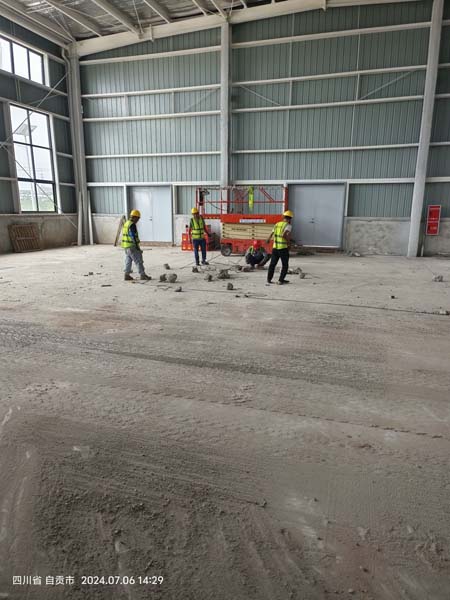

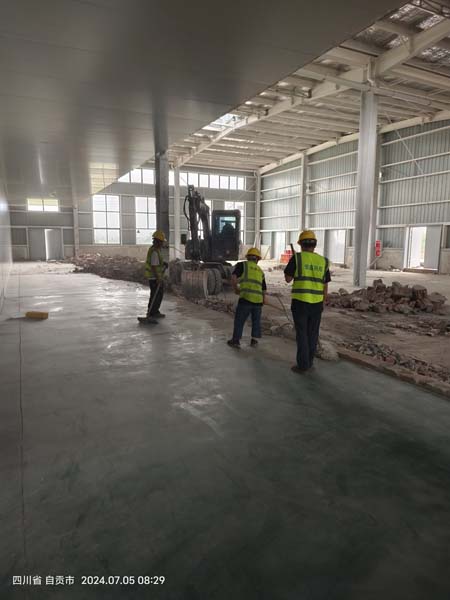

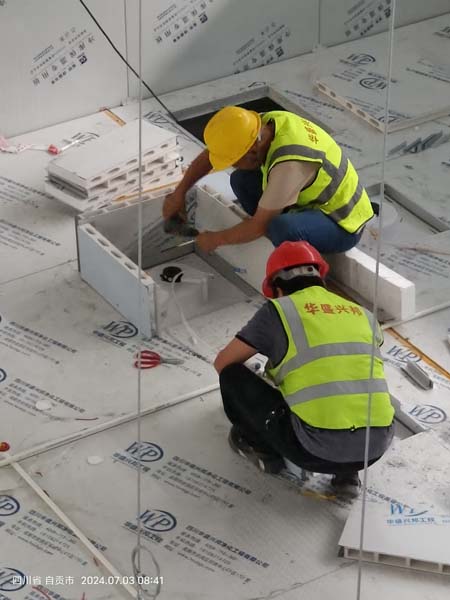

  • 2024-07-06

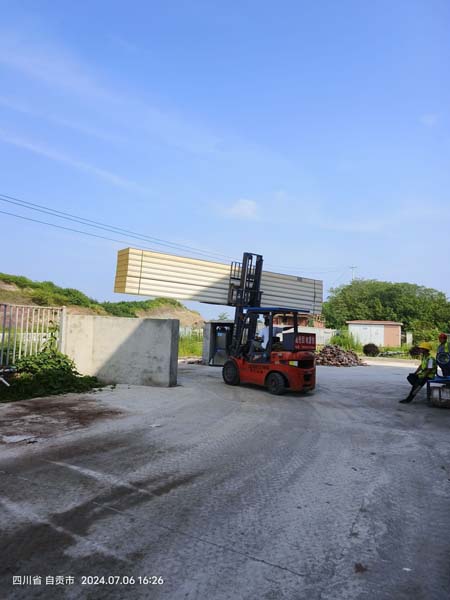

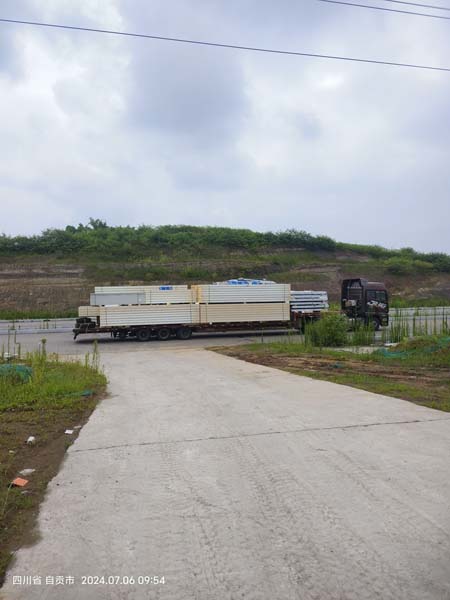

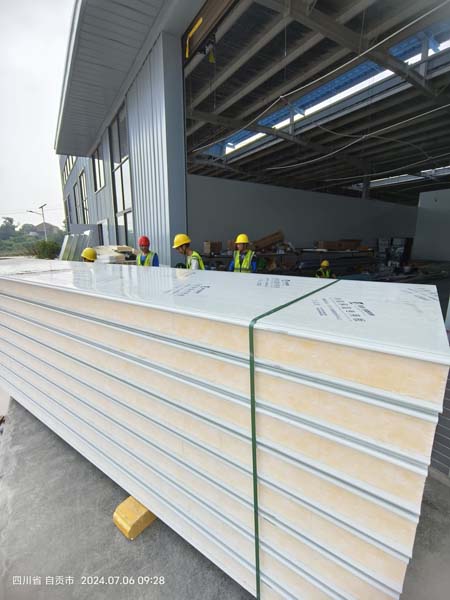

    板材到场

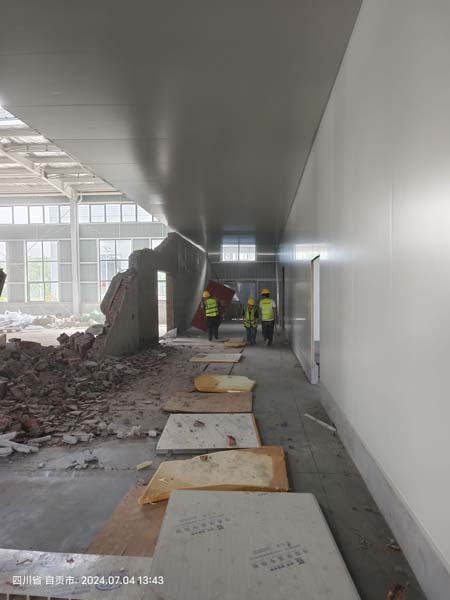

  • 2024-07-06

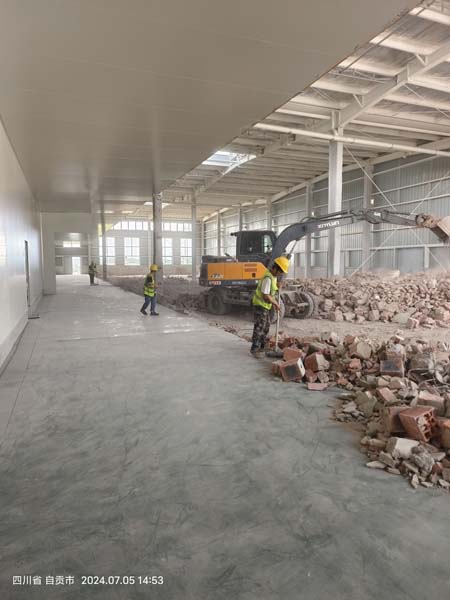

    车间破碎

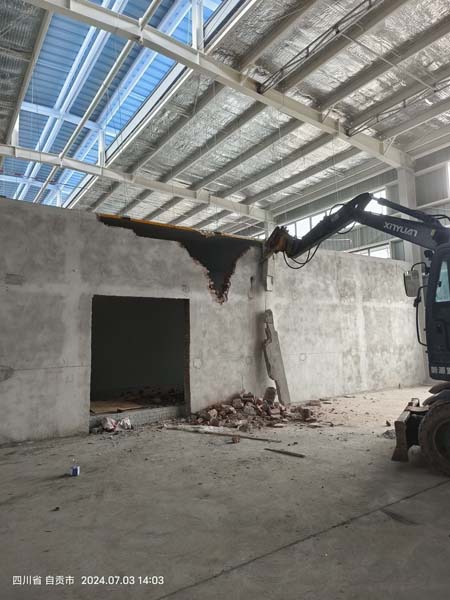

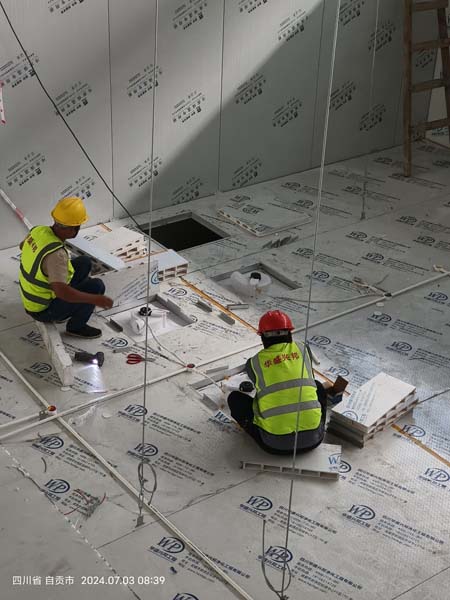

  • 2024-07-02

    线盒施工,墙体破碎

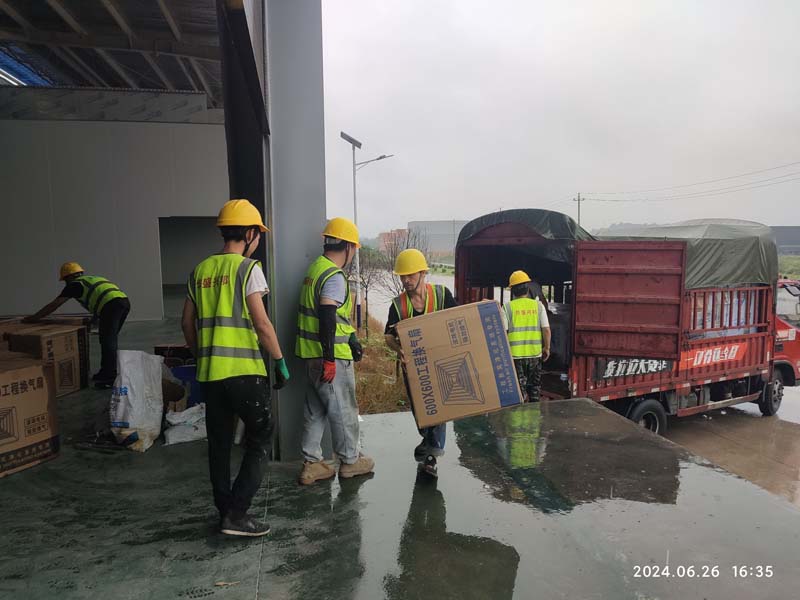

  • 2024-06-25

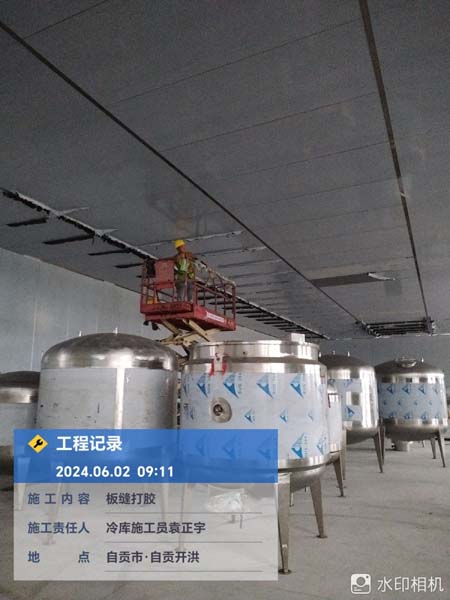

    风管施工 材料到场

  • 2024-06-25

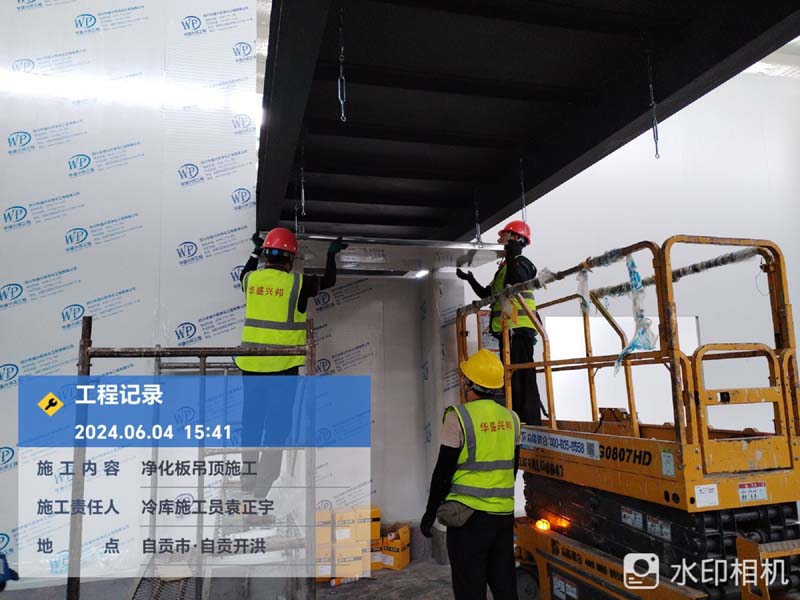

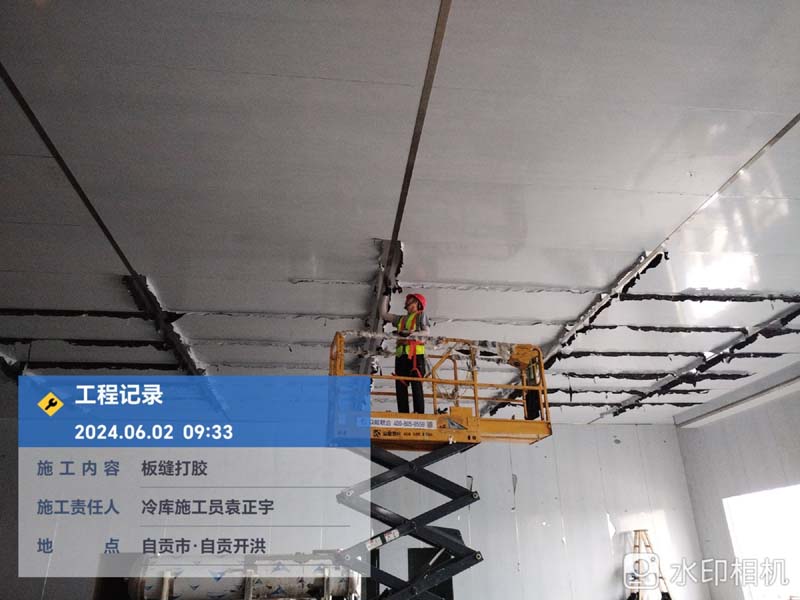

    吊顶风管施工

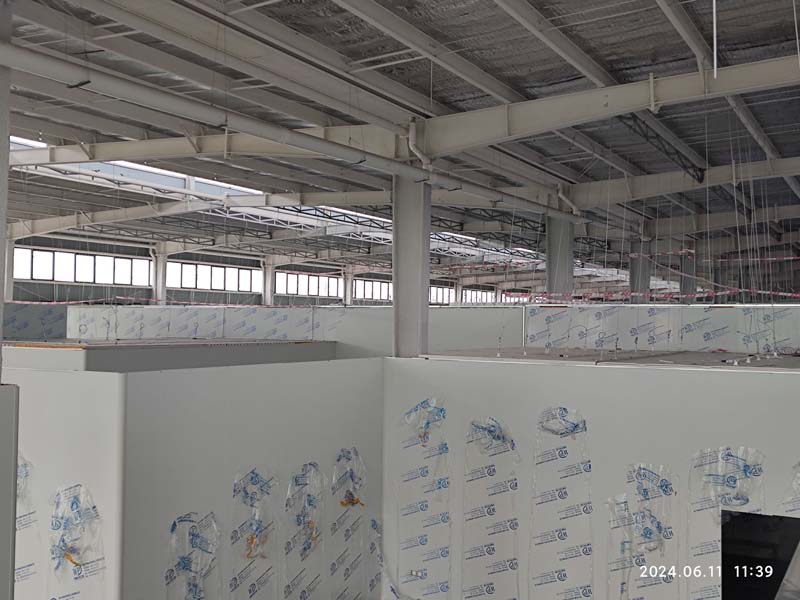

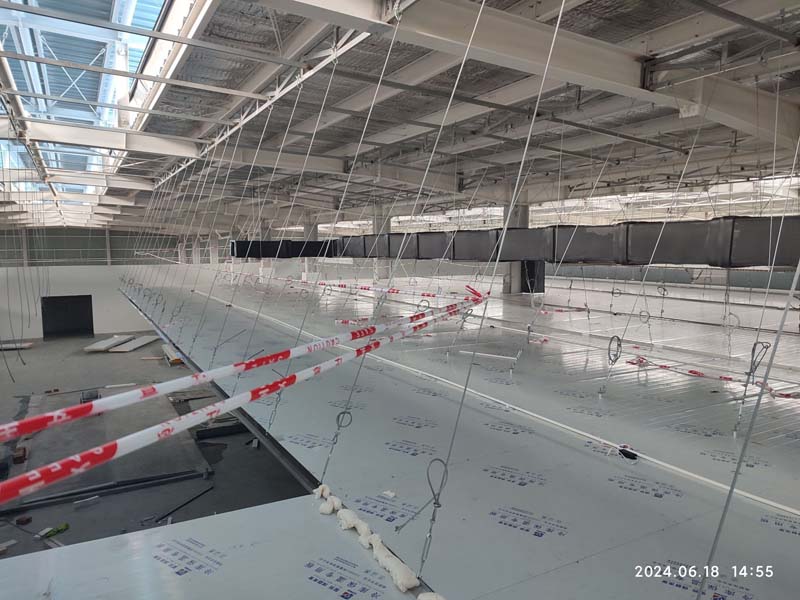

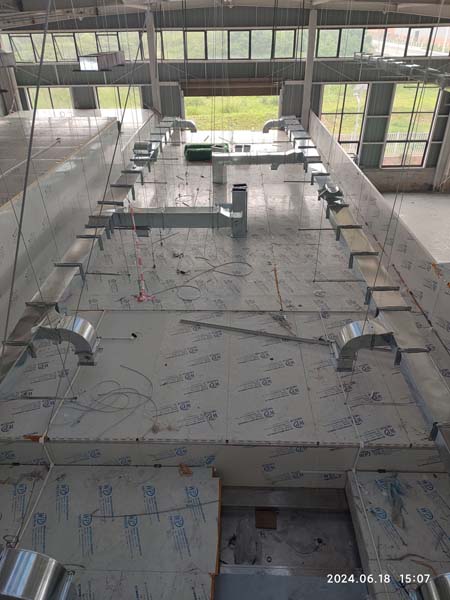

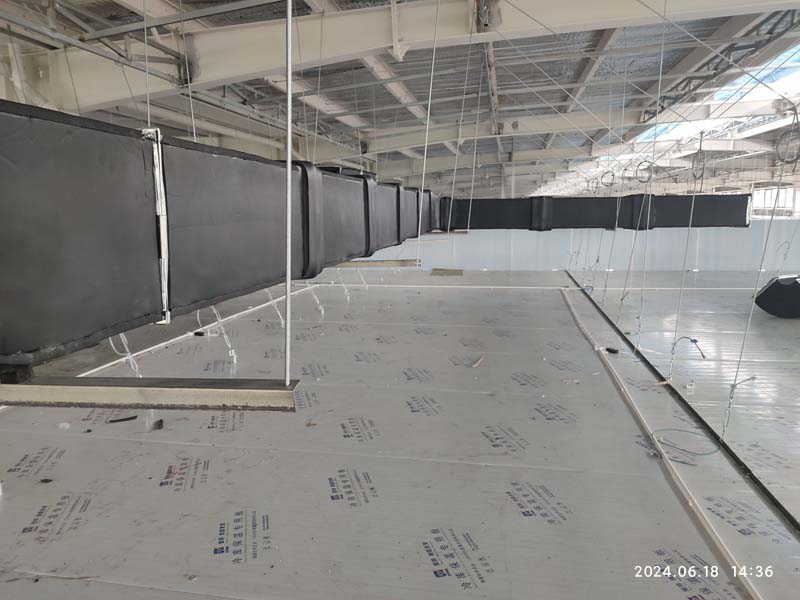

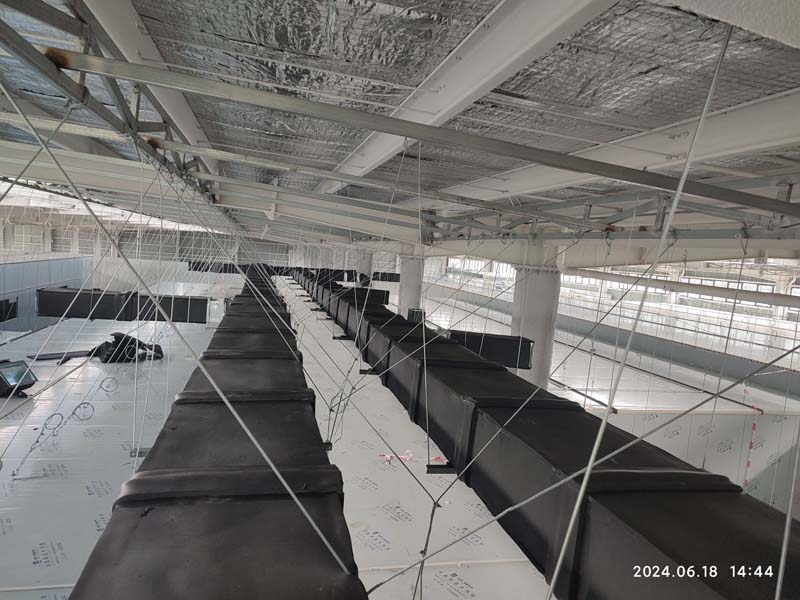

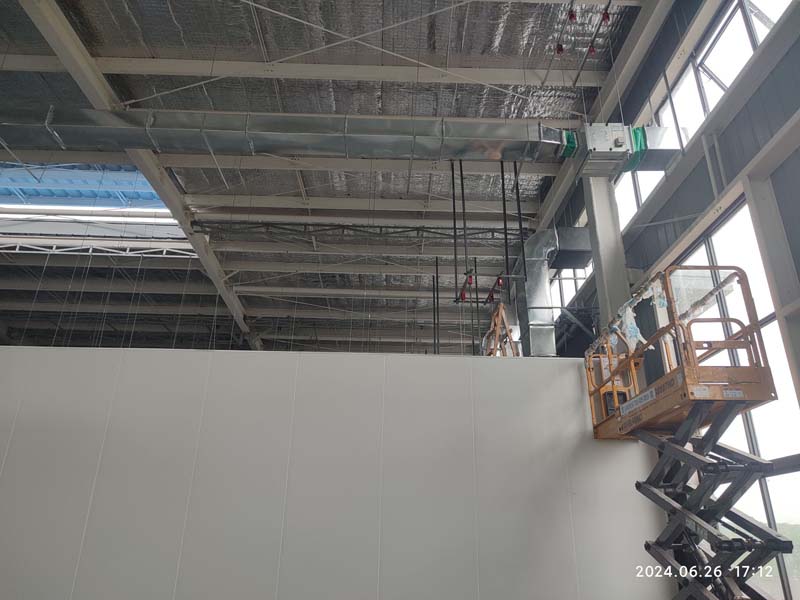

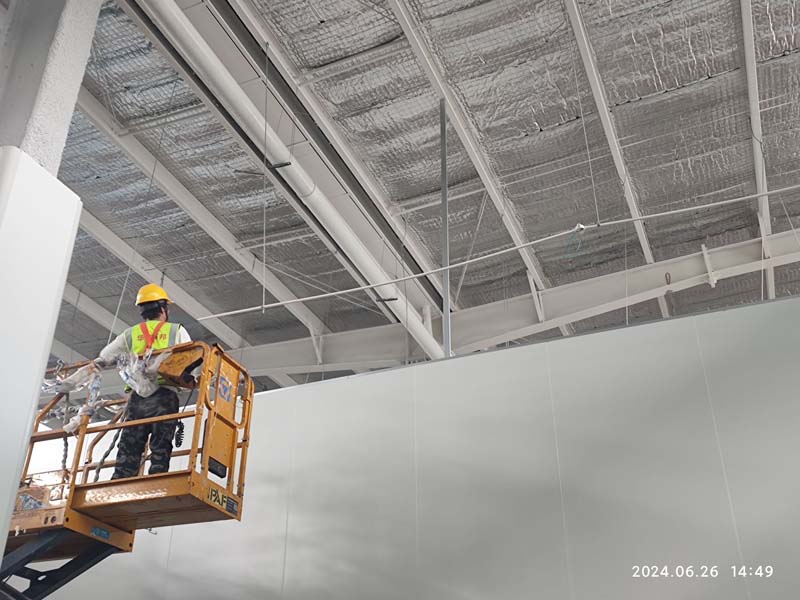

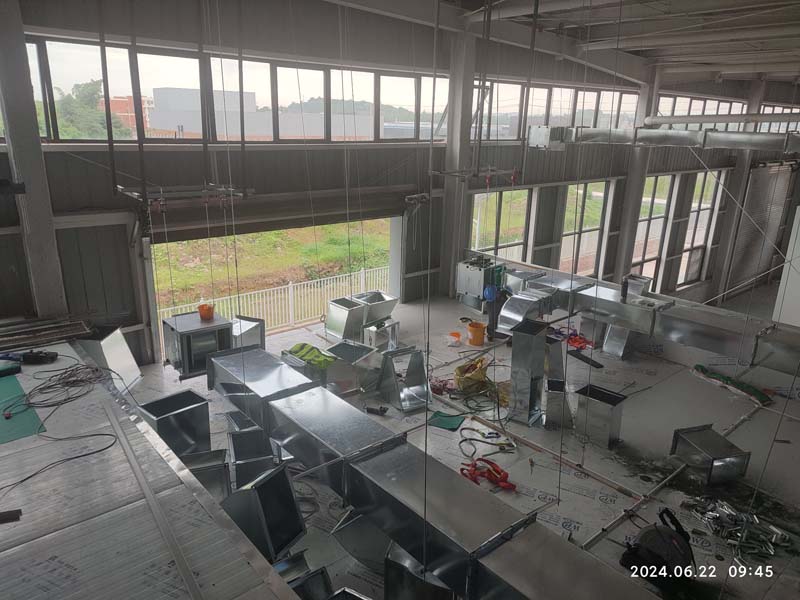

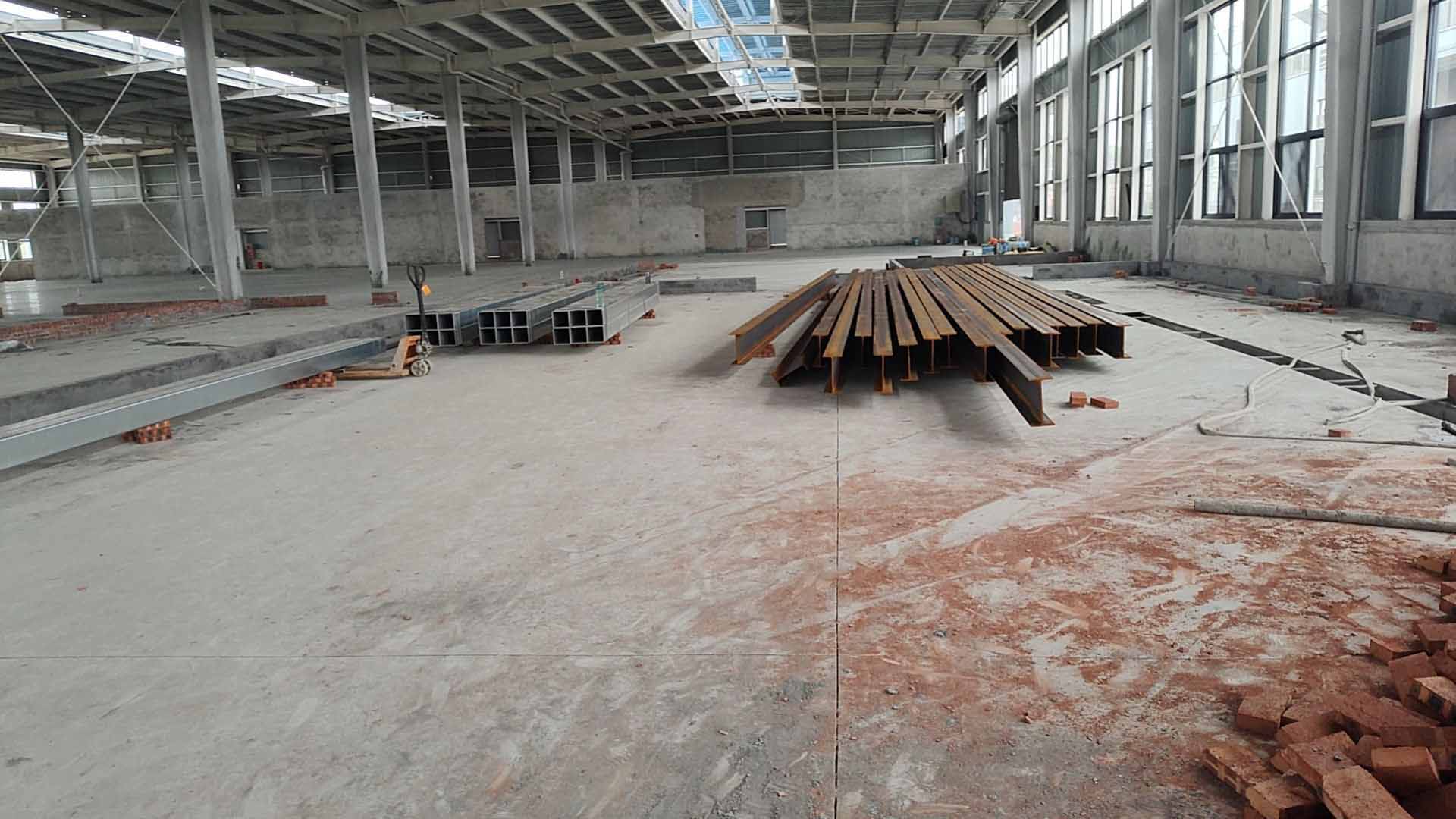

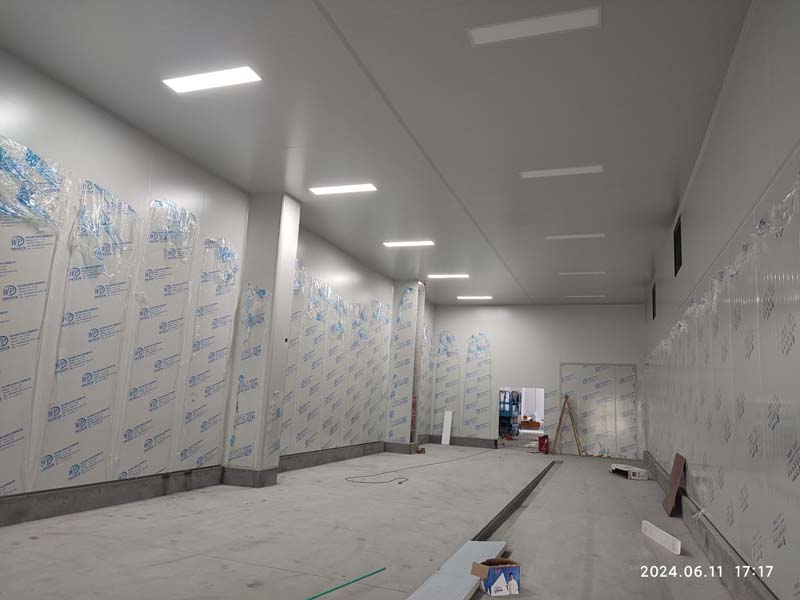

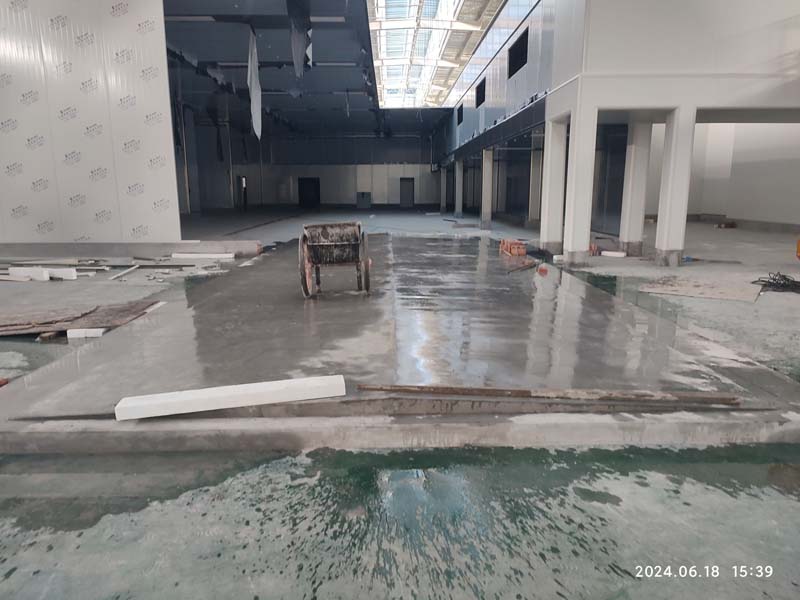

  • 2024-06-17

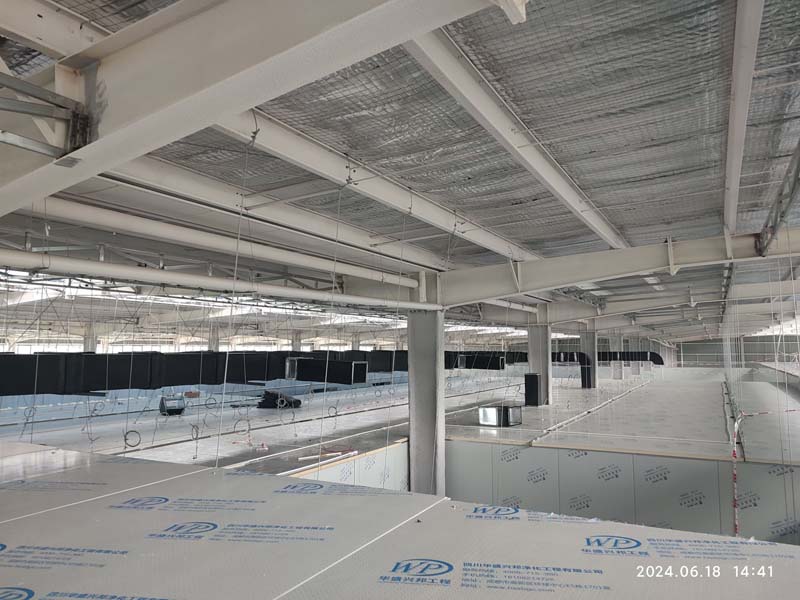

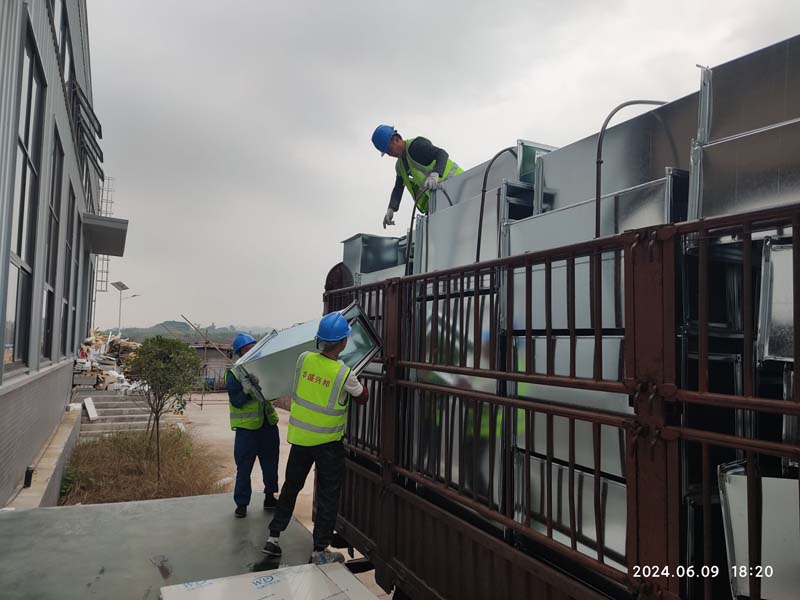

    风管吊装

  • 2024-06-17

  • 2024-06-17

  • 2024-06-17

    风管材料到场 设备地坪施工 户外土建部分施工

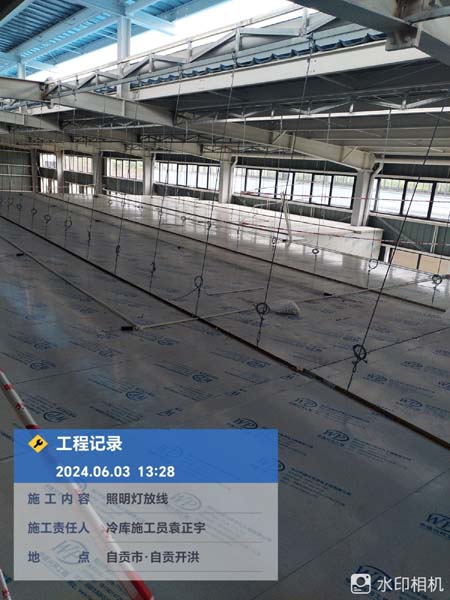

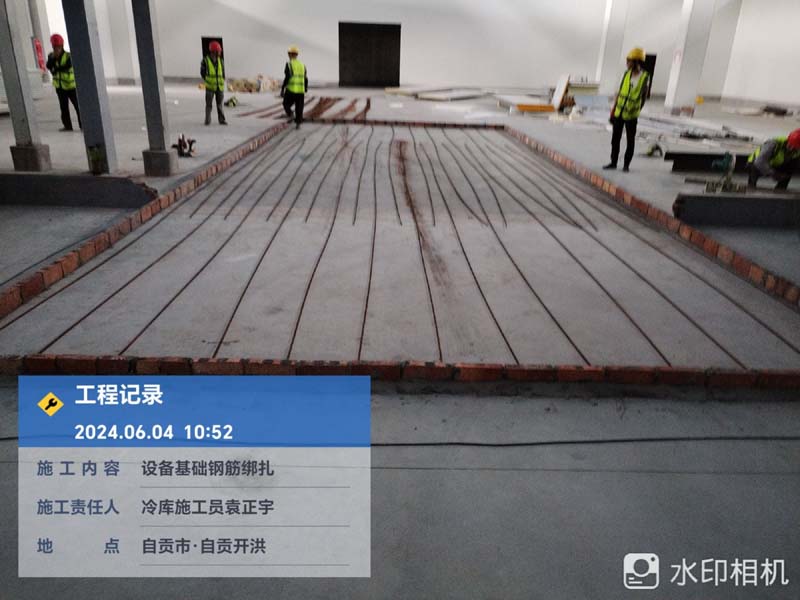

  • 2024-06-03

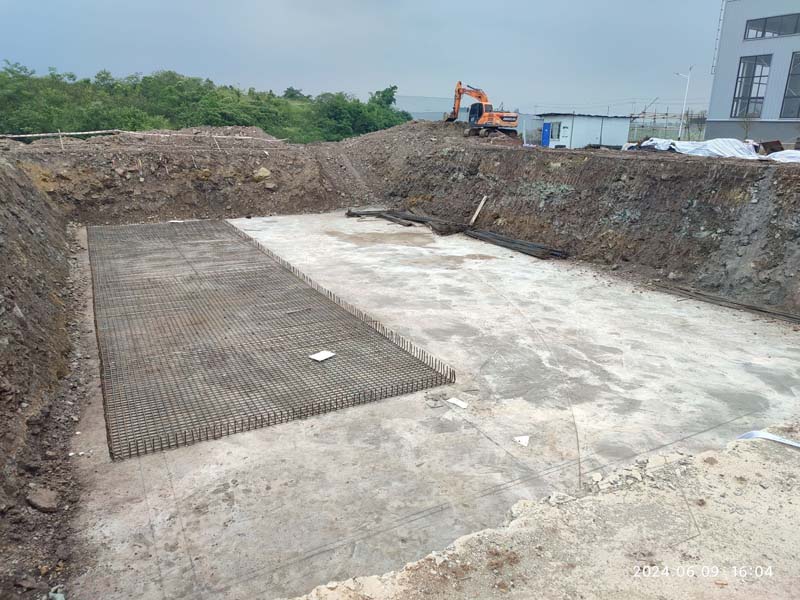

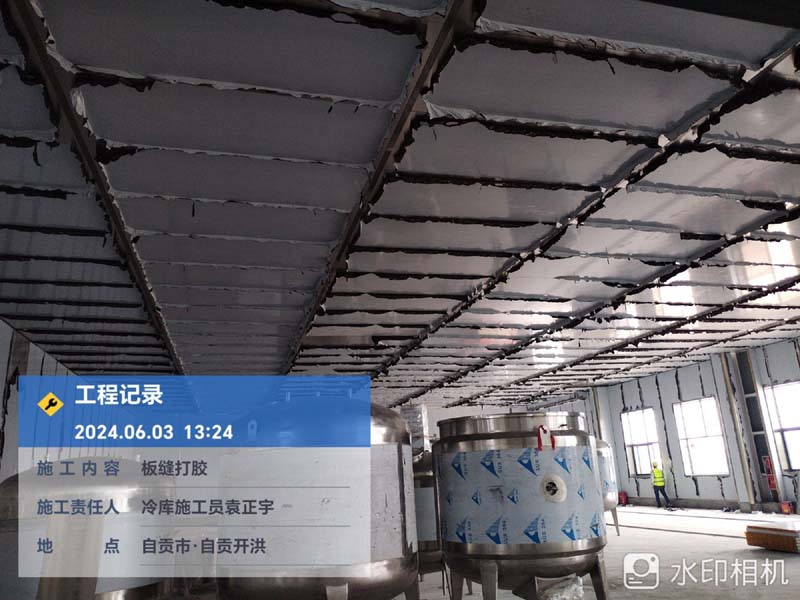

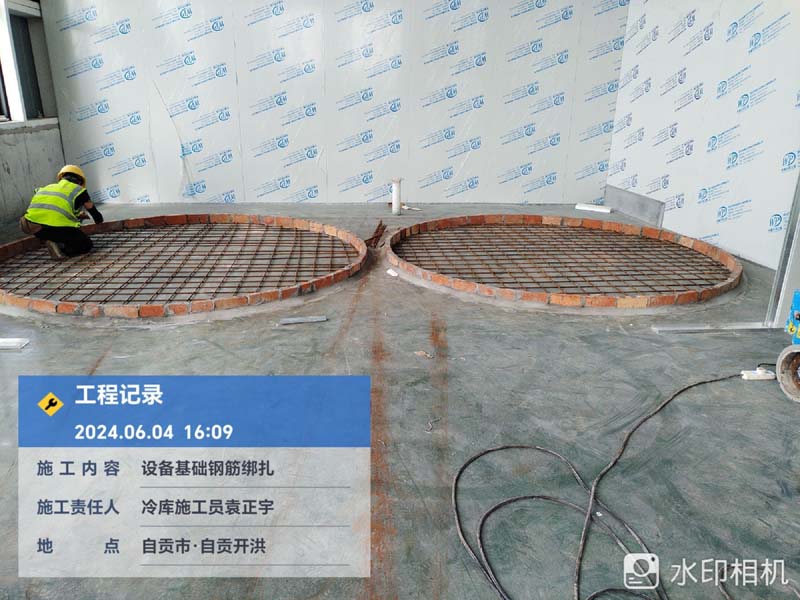

    顶板施工 打胶 设备基础放钢筋

  • 2024-06-03

    照明放线 撕膜

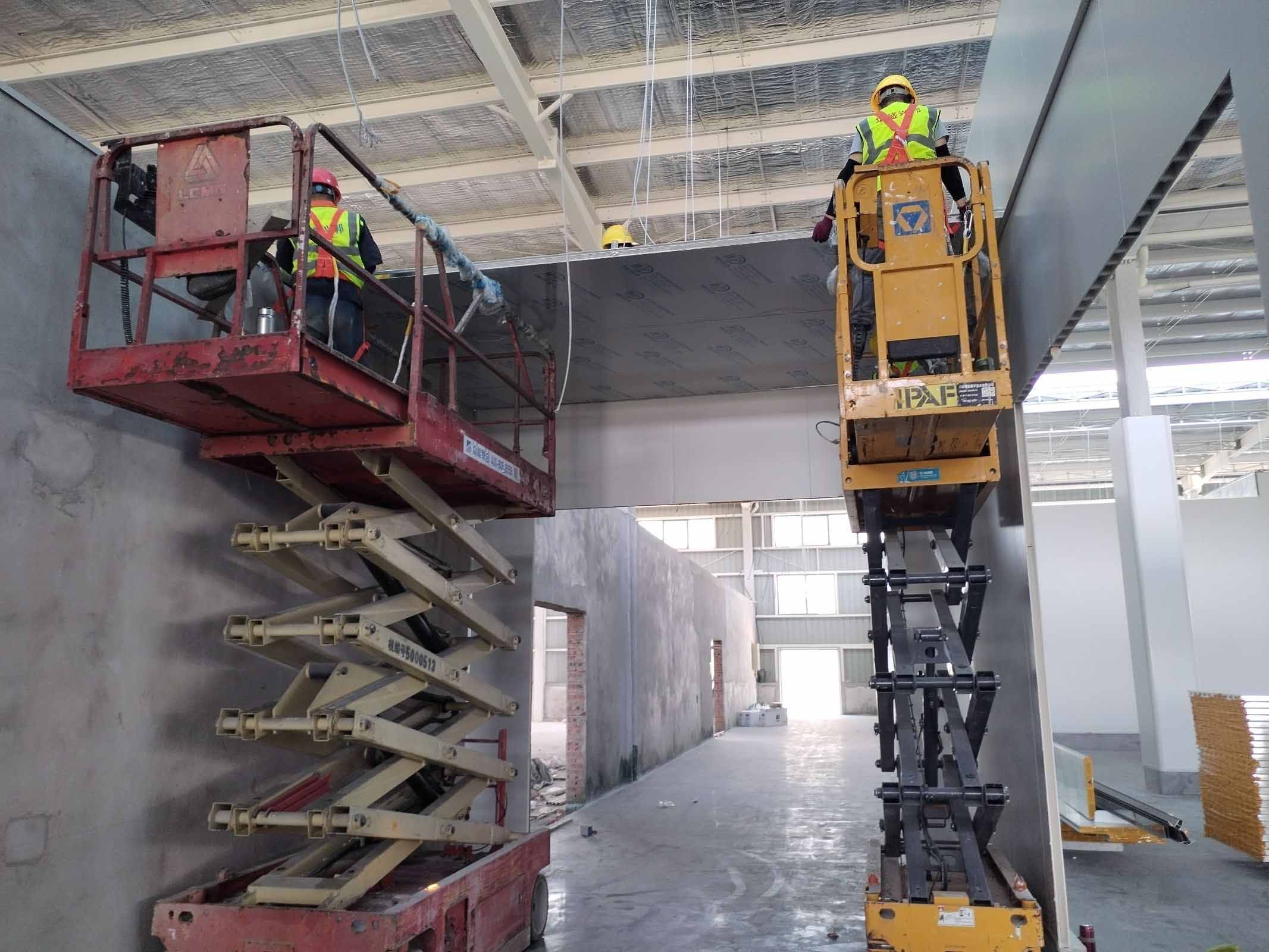

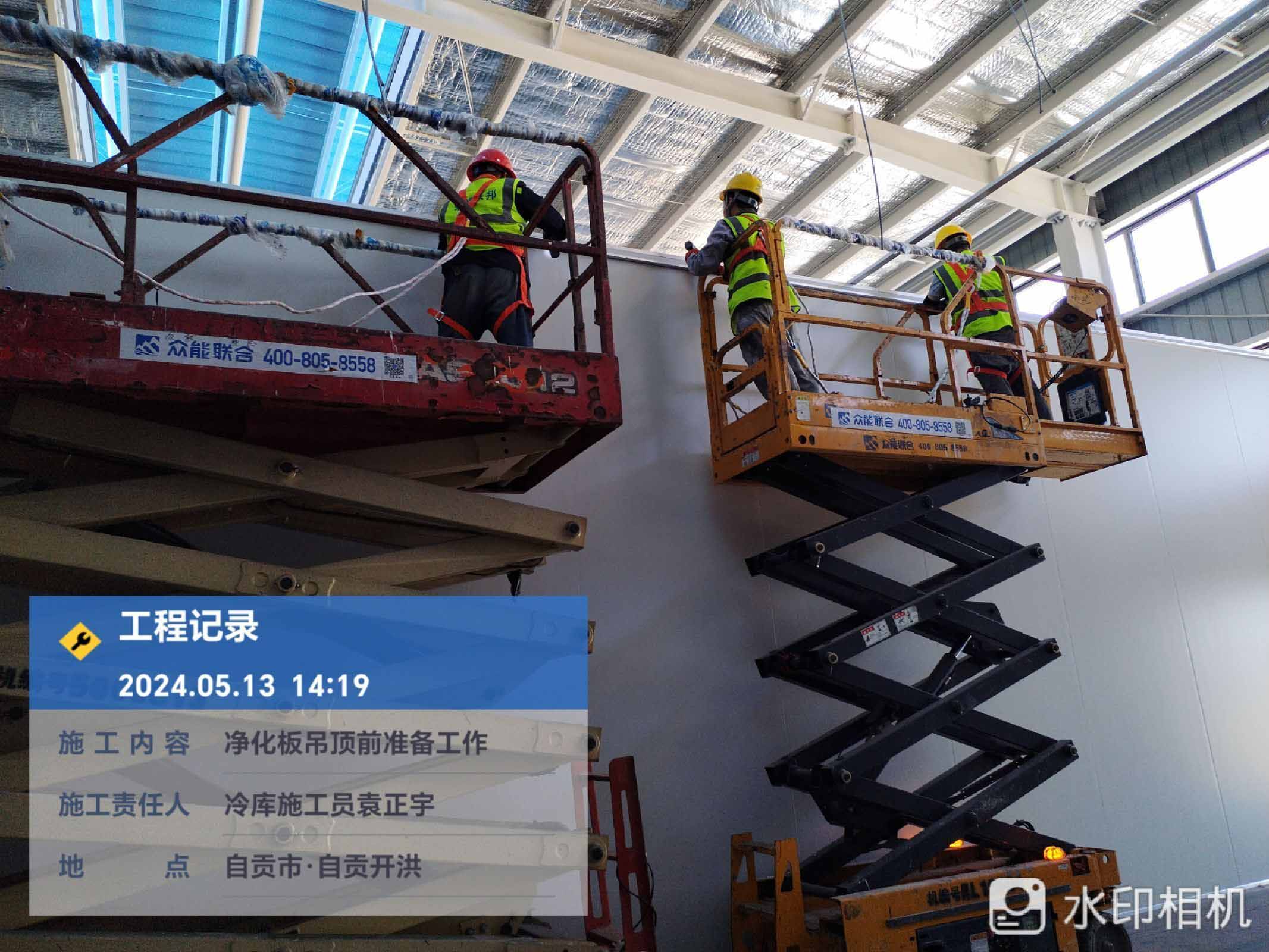

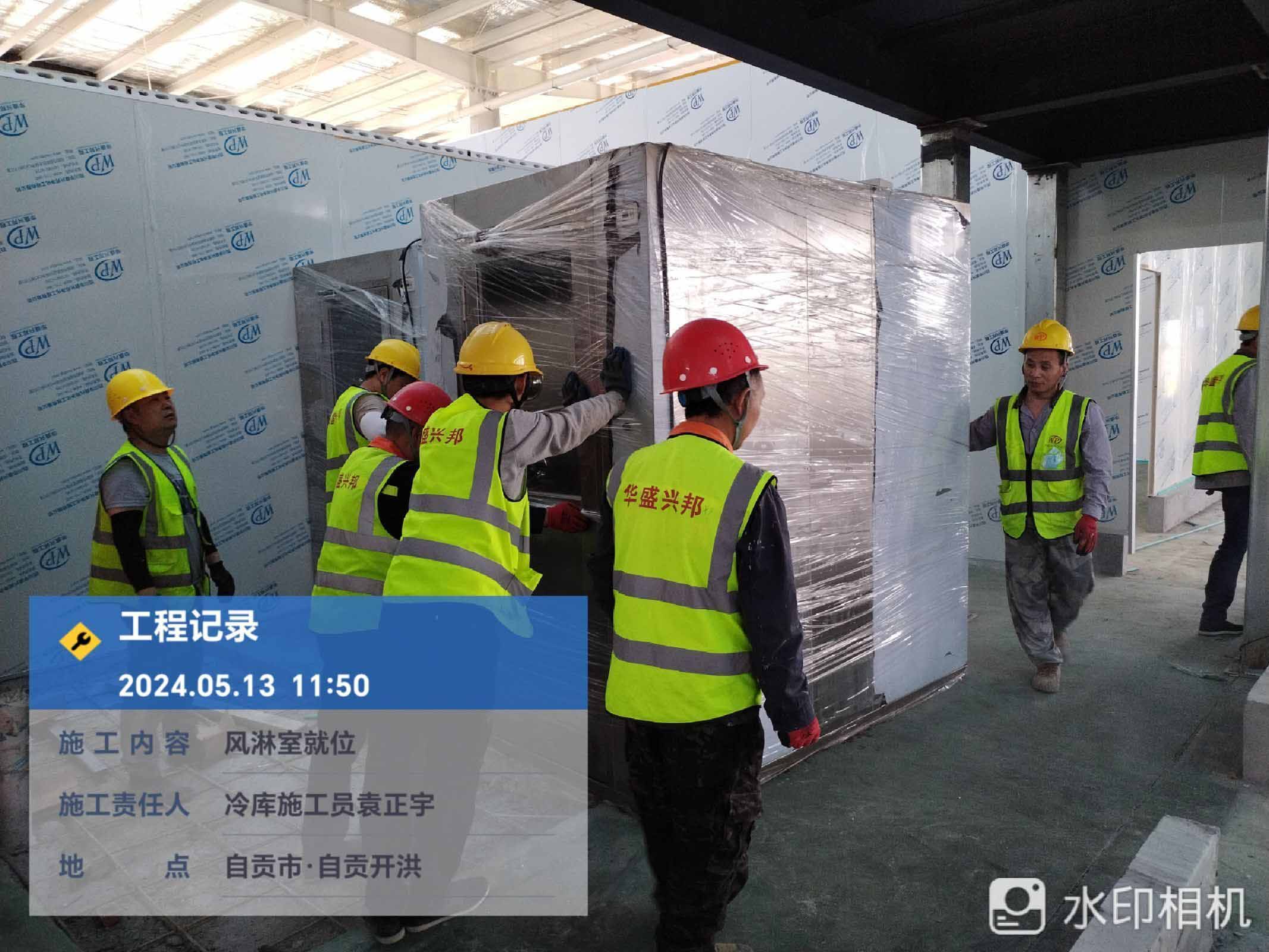

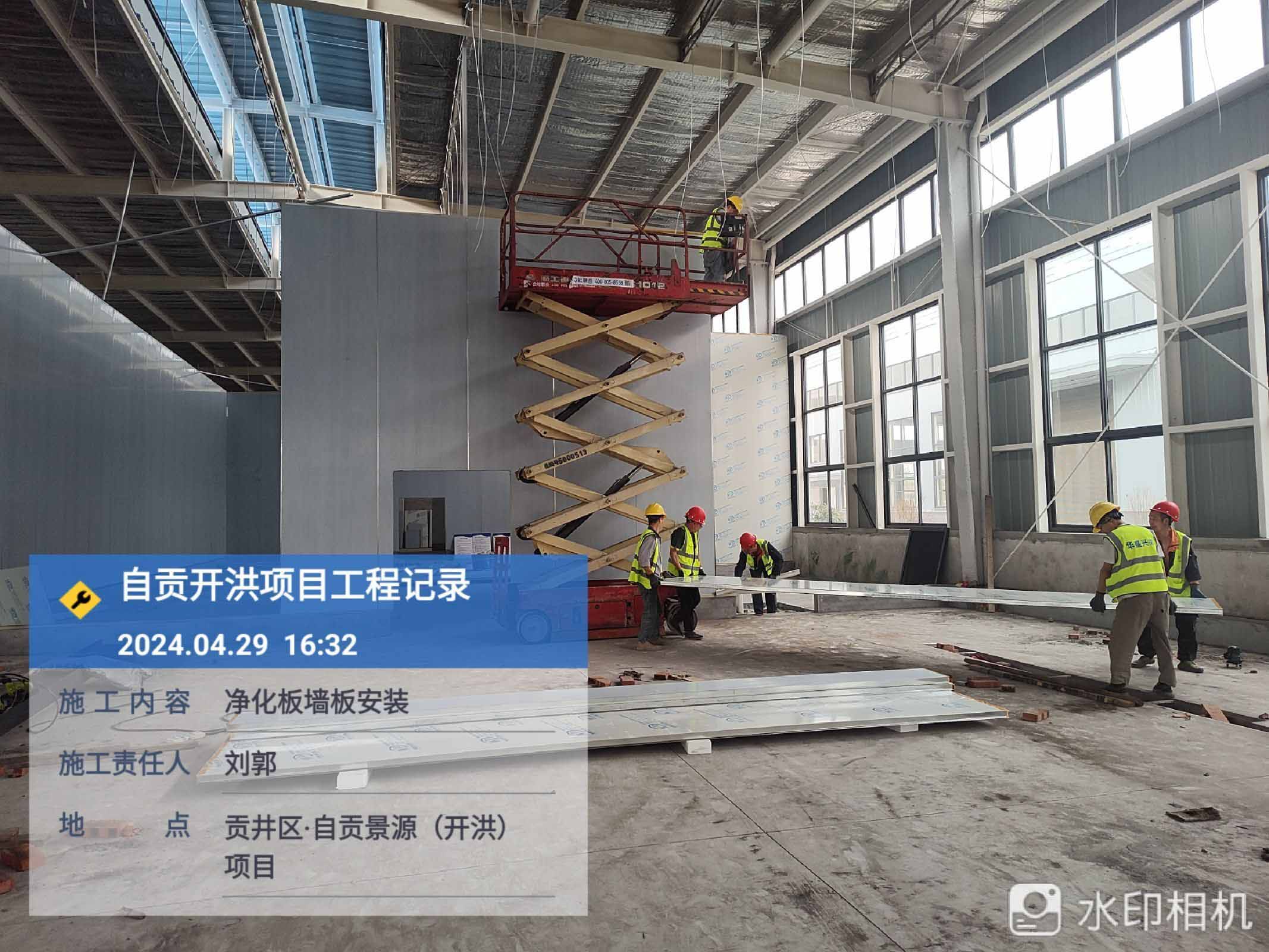

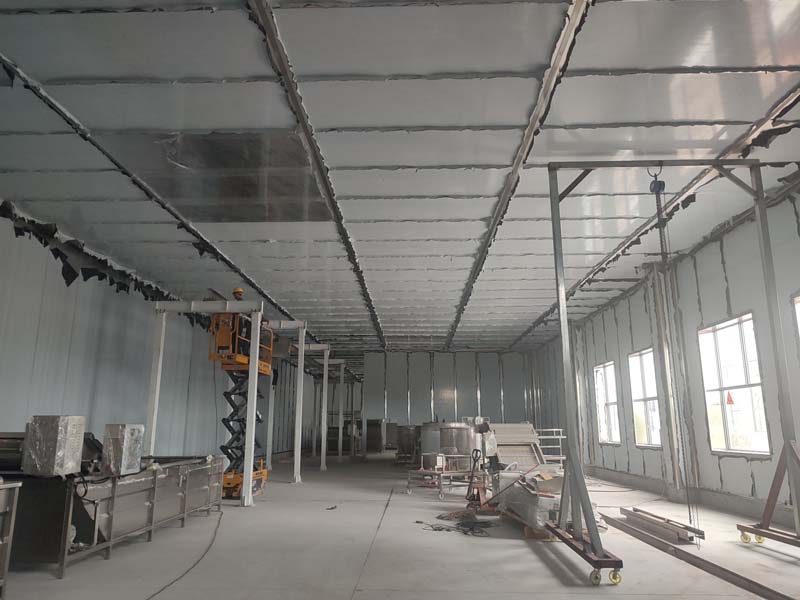

  • 2024-05-12

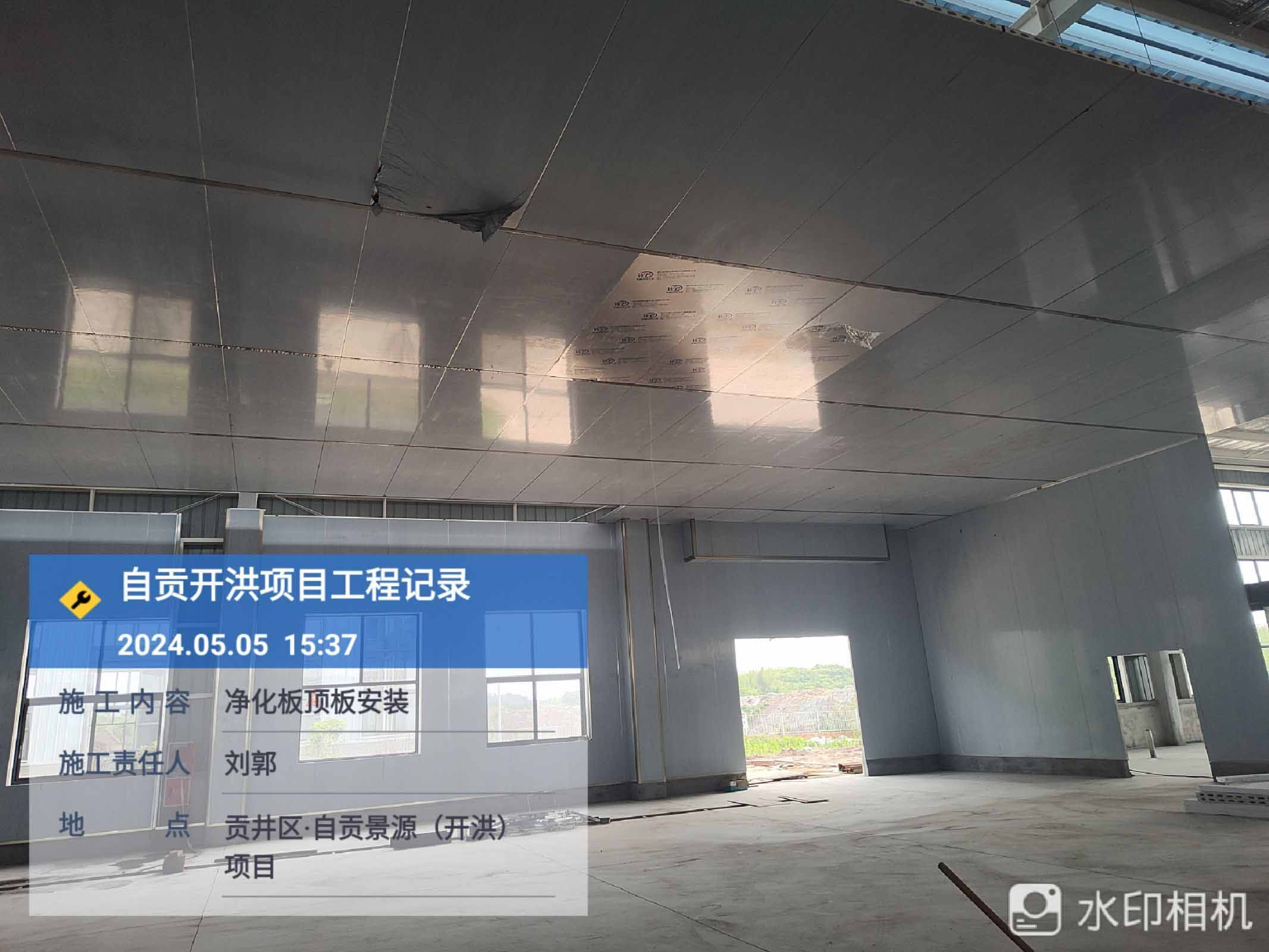

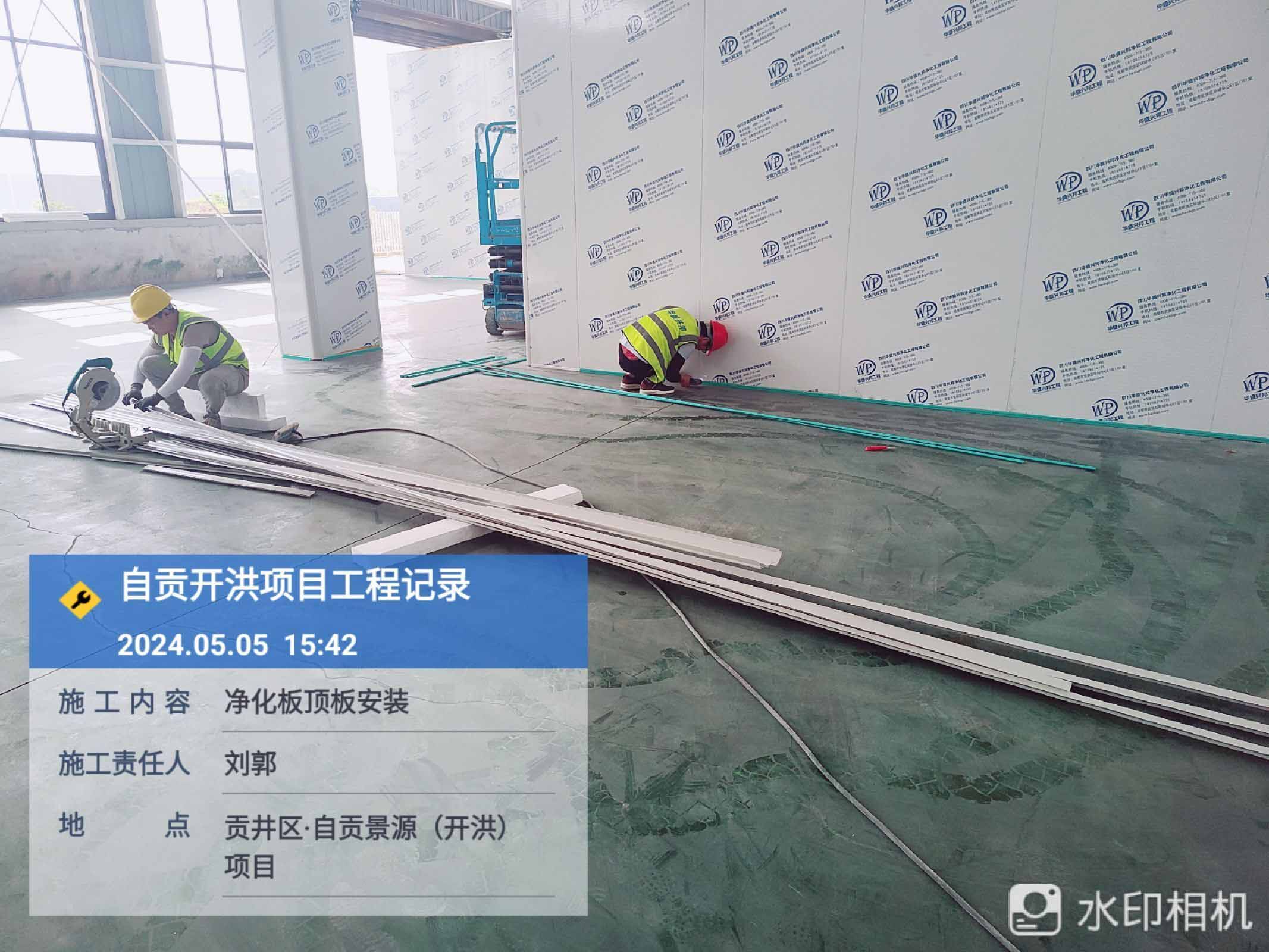

    1、净化板墙板施工 2、净化板顶板施工 3、聚氨酯保温墙板安装

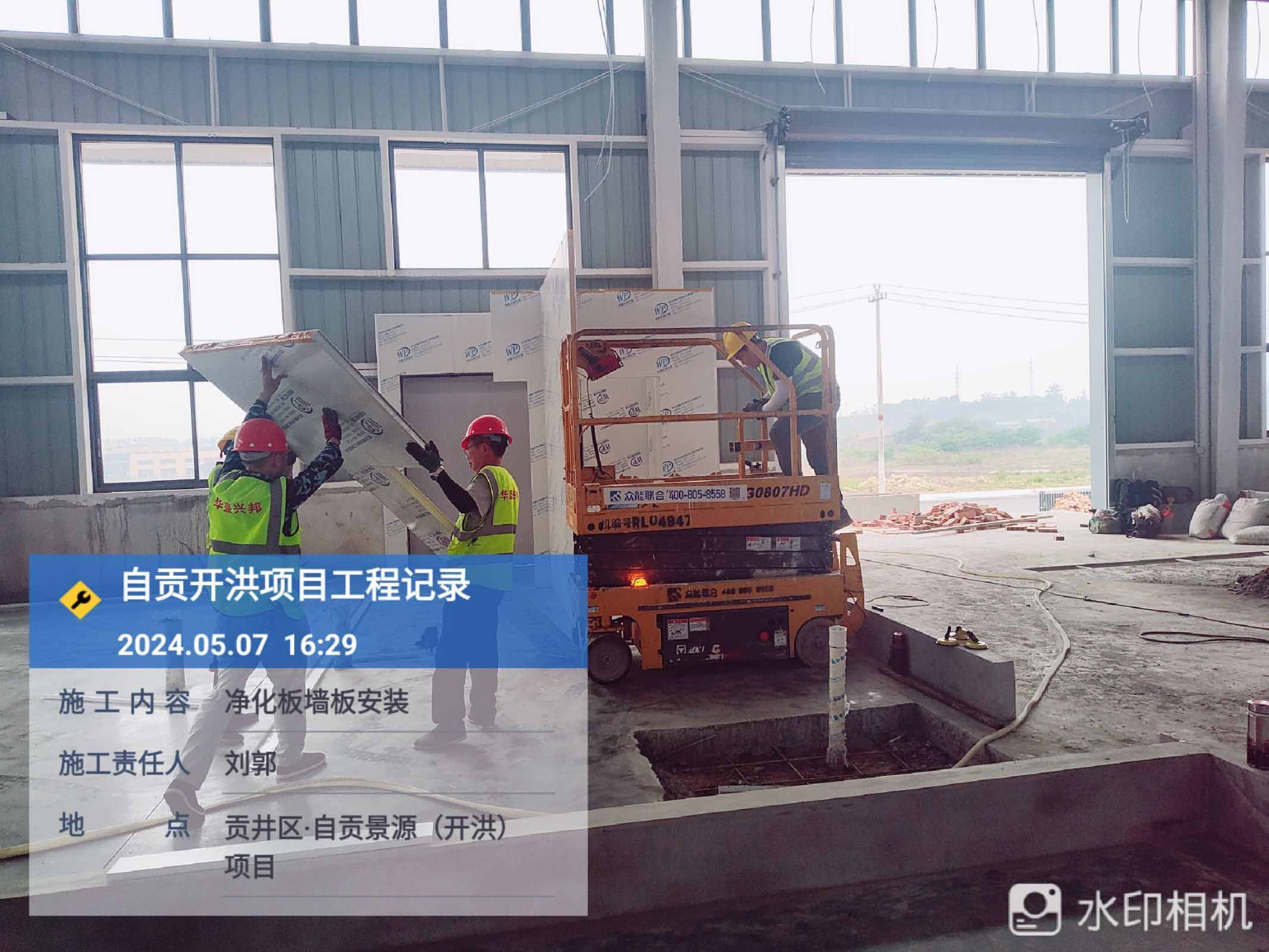

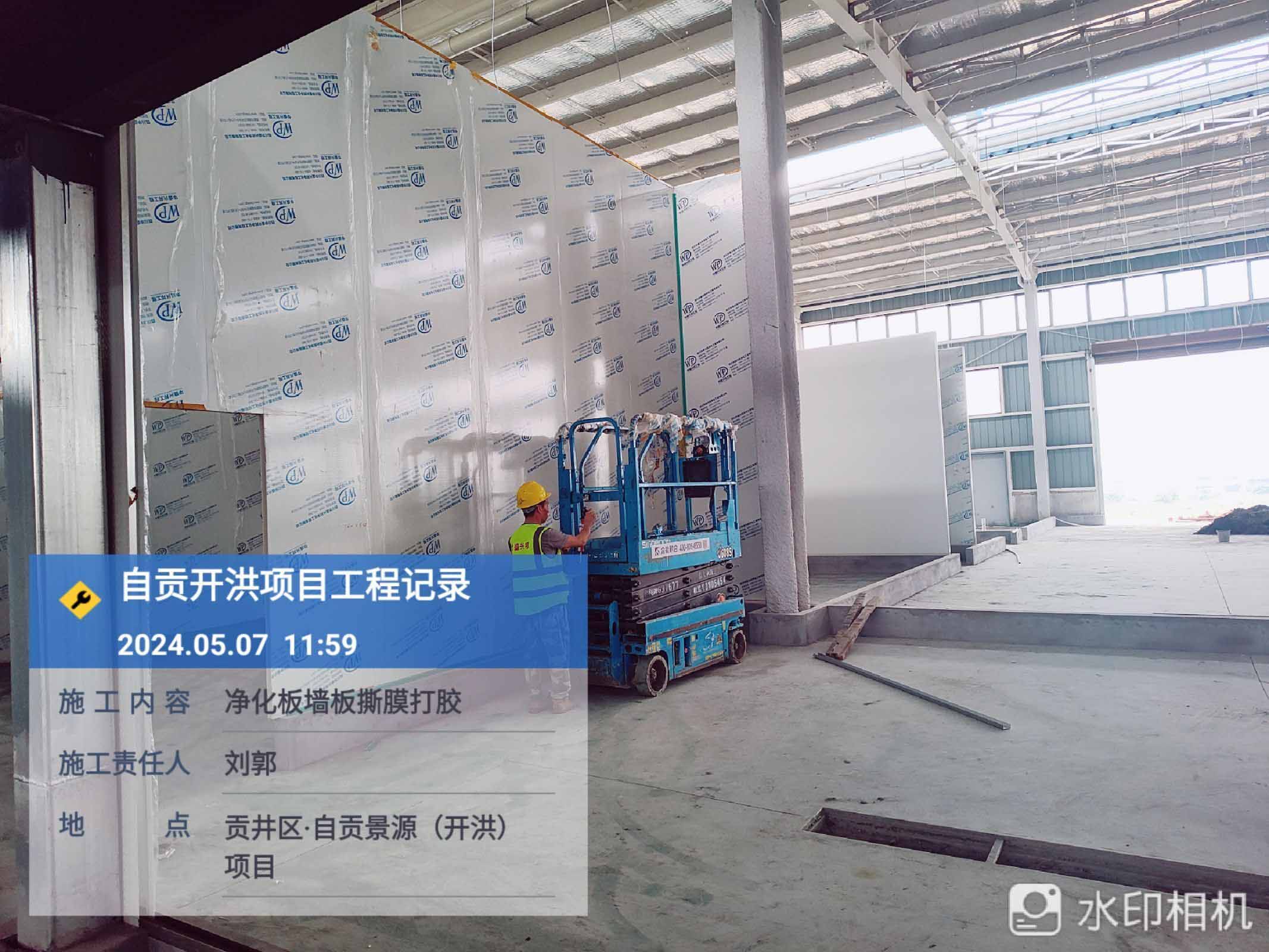

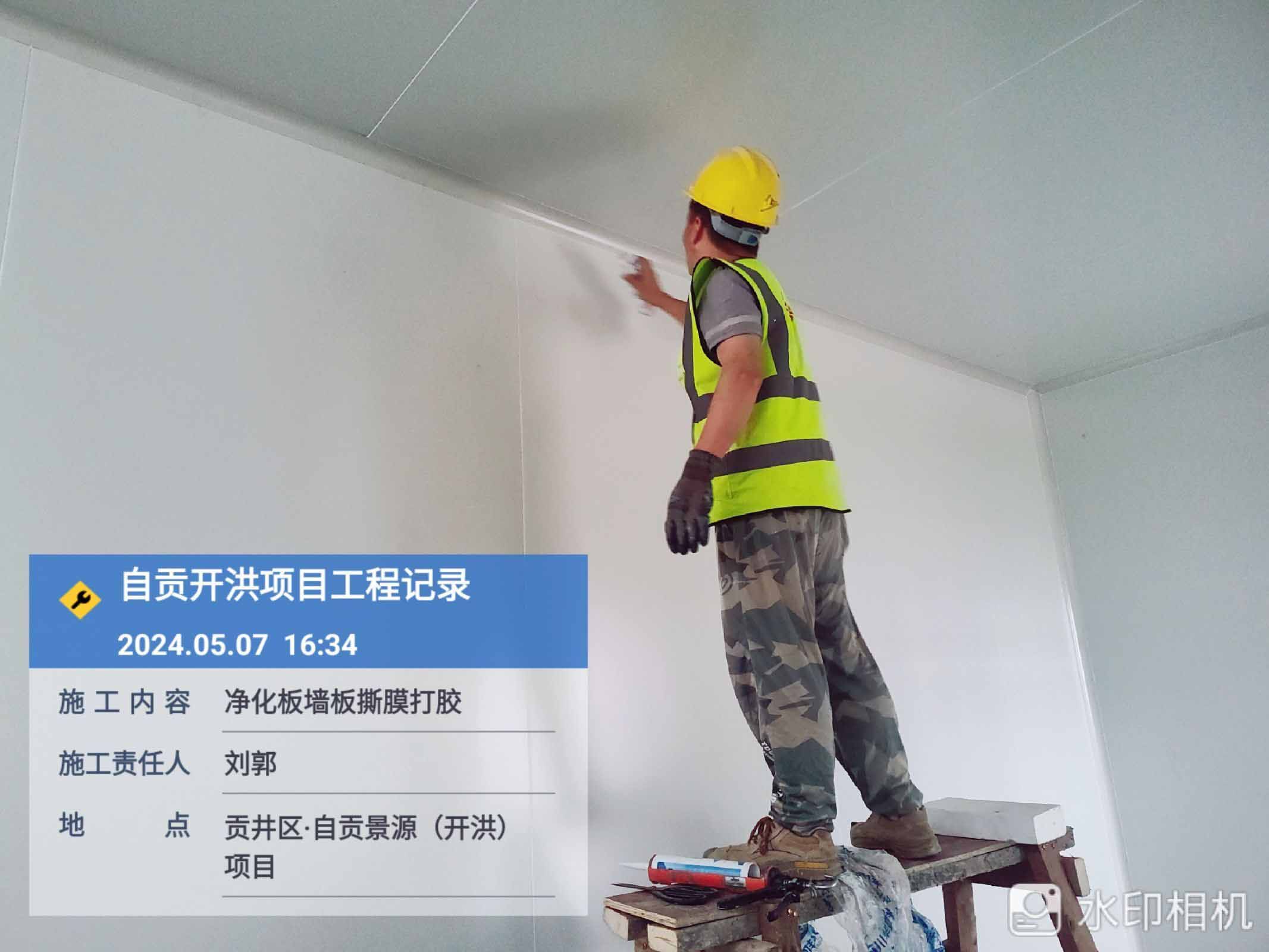

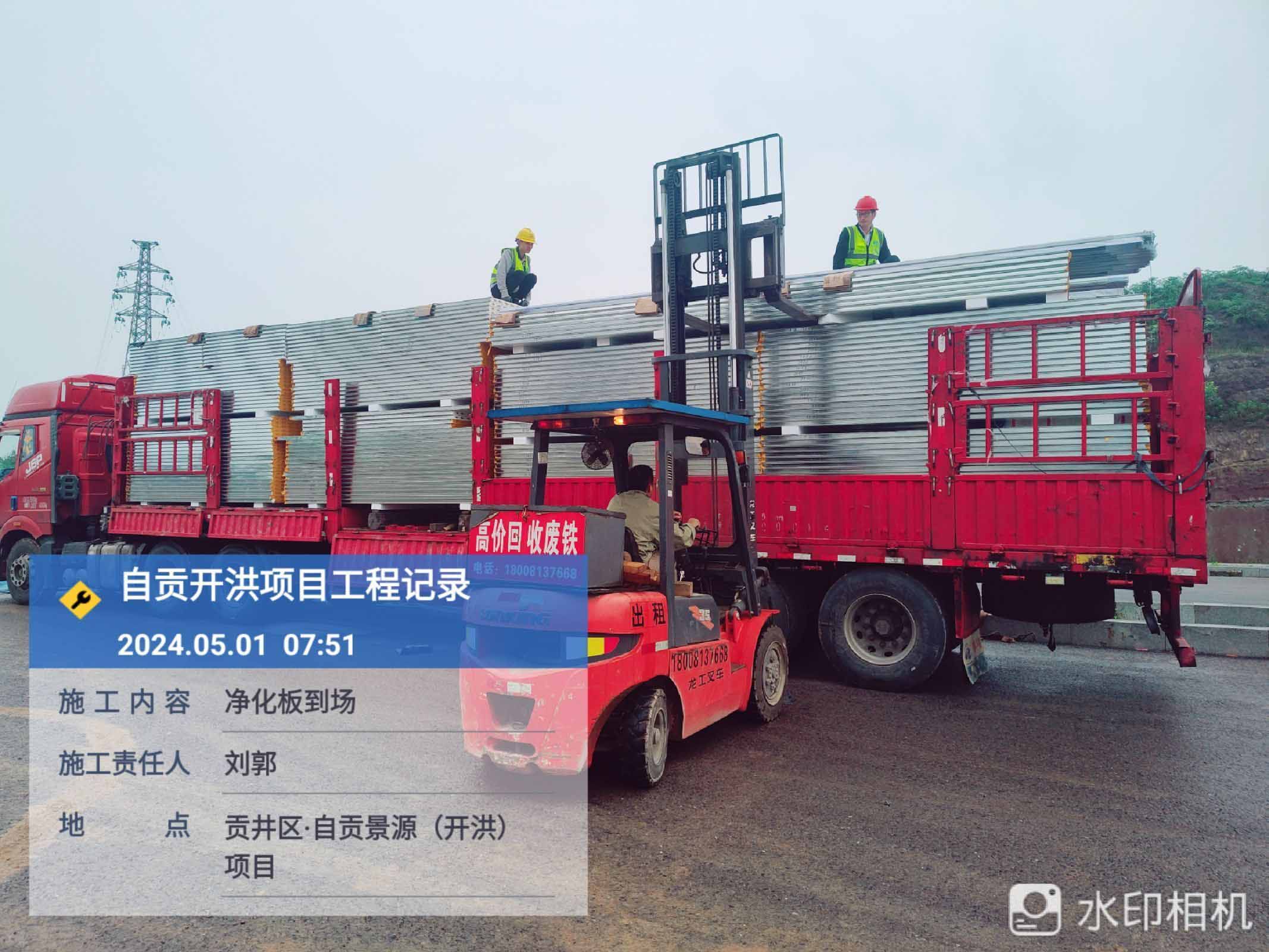

  • 2024-05-06

    净化板材施工,撕膜

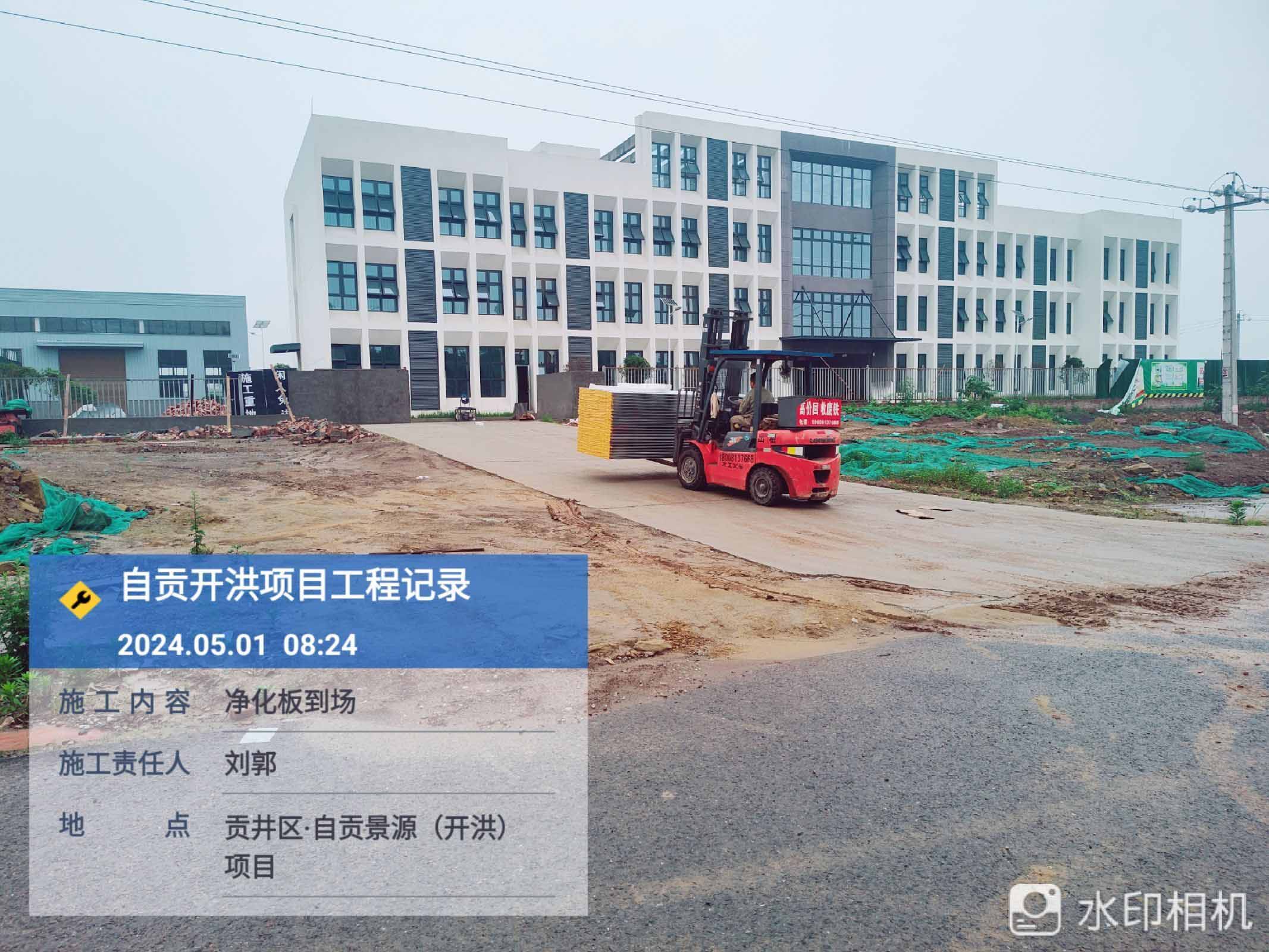

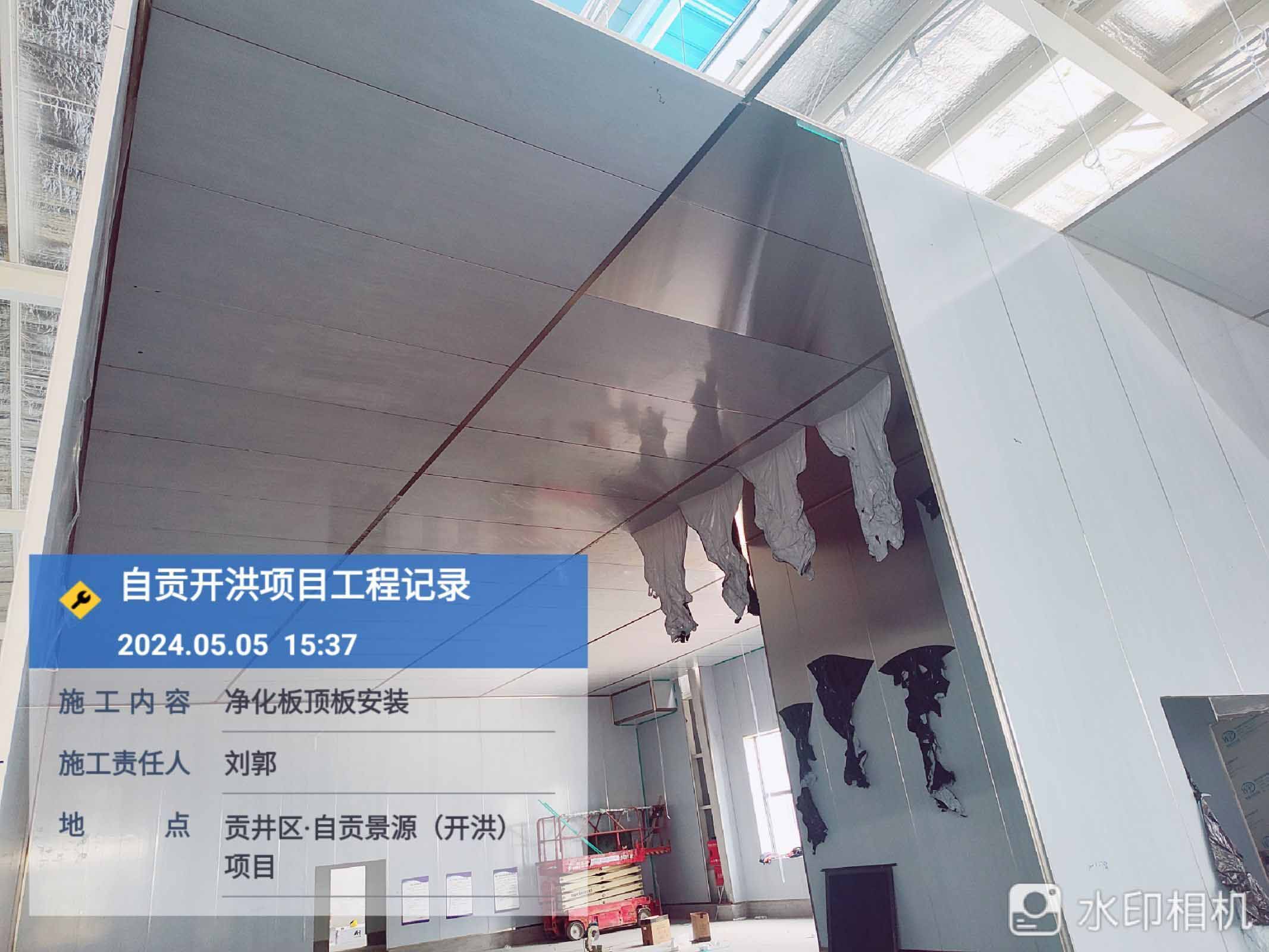

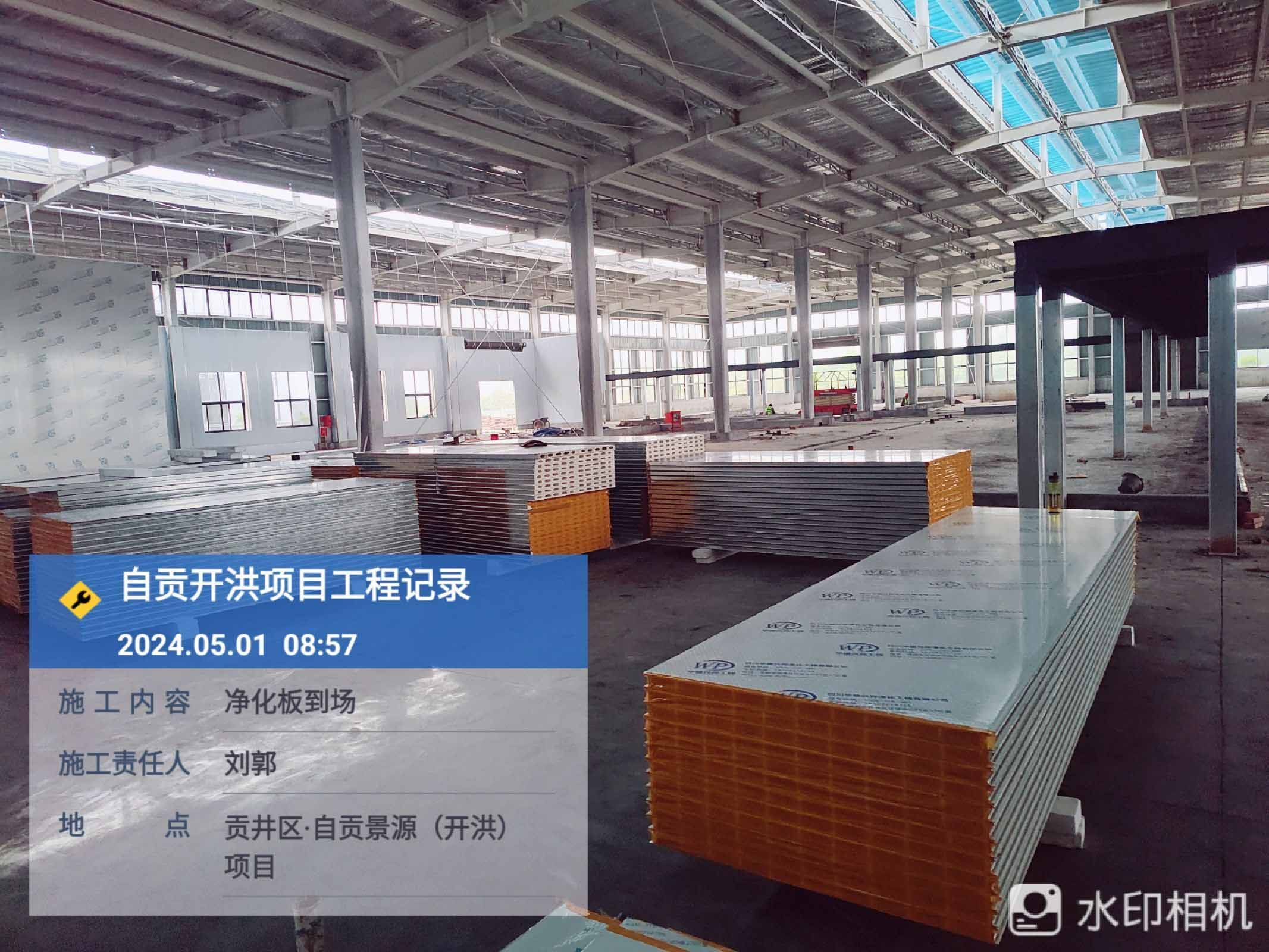

  • 2024-05-04

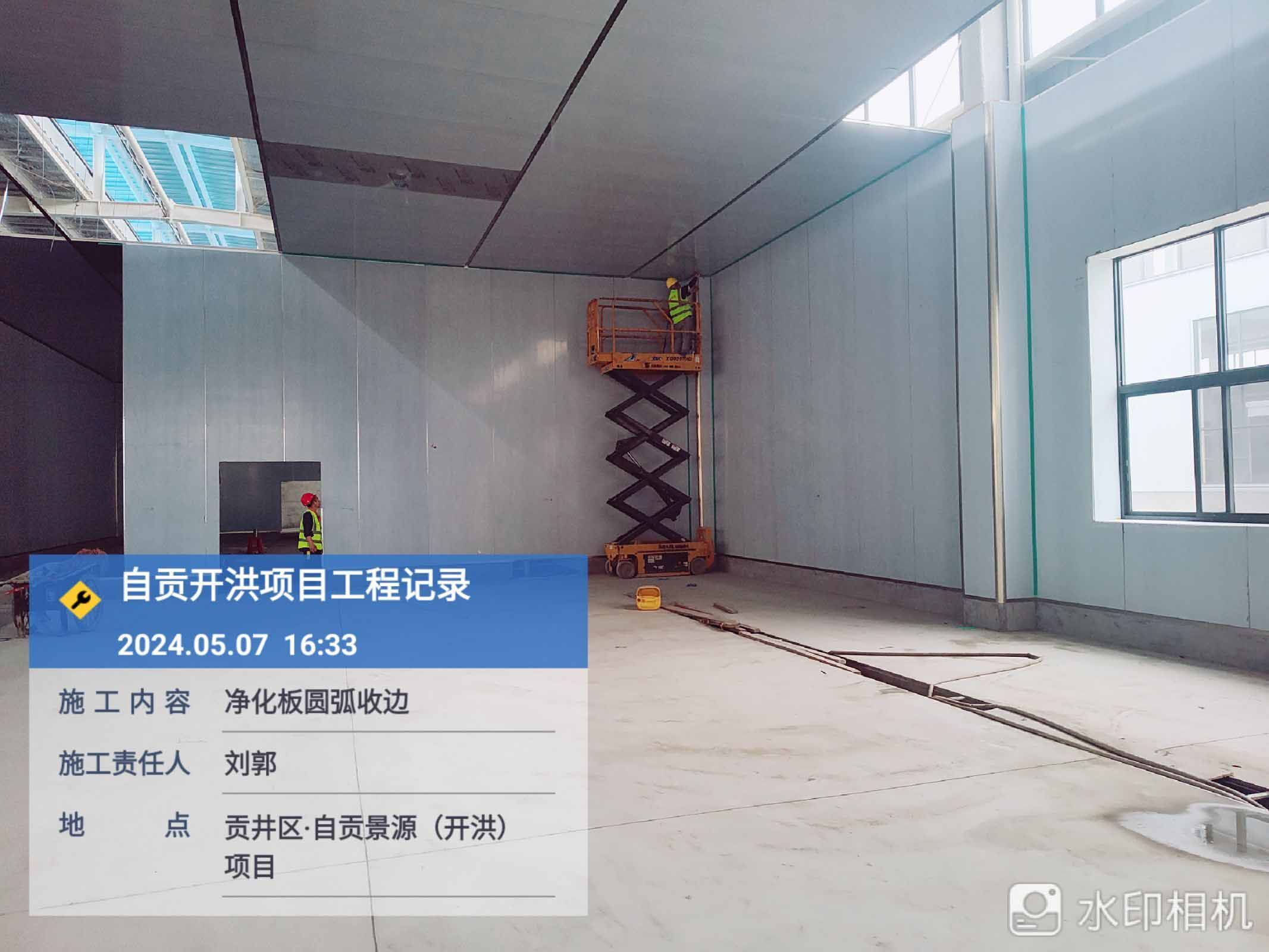

    1、进化板吊顶安装 2、净化板打胶圆弧收边施工 3、场地卫生清理

  • 2024-05-04

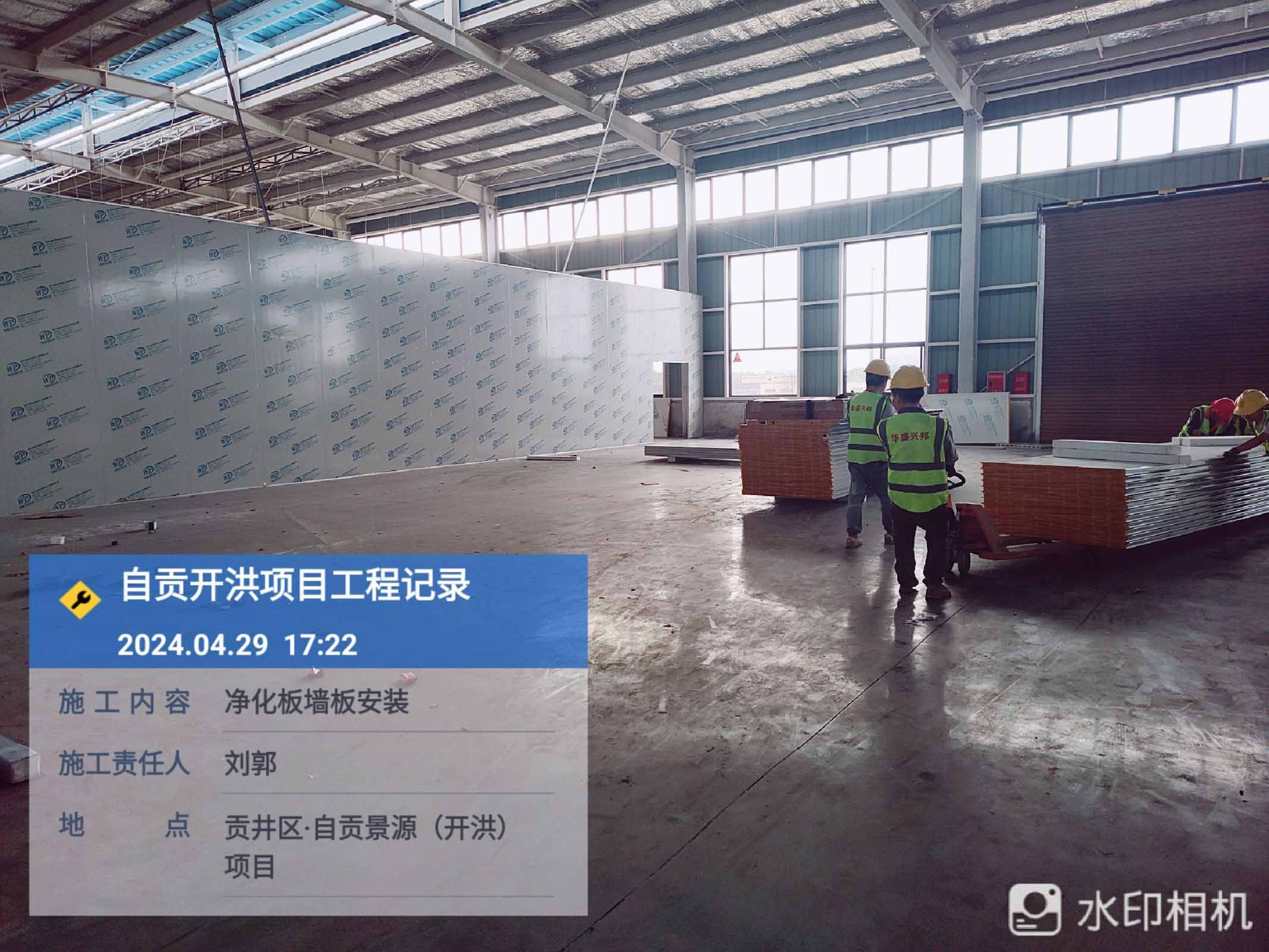

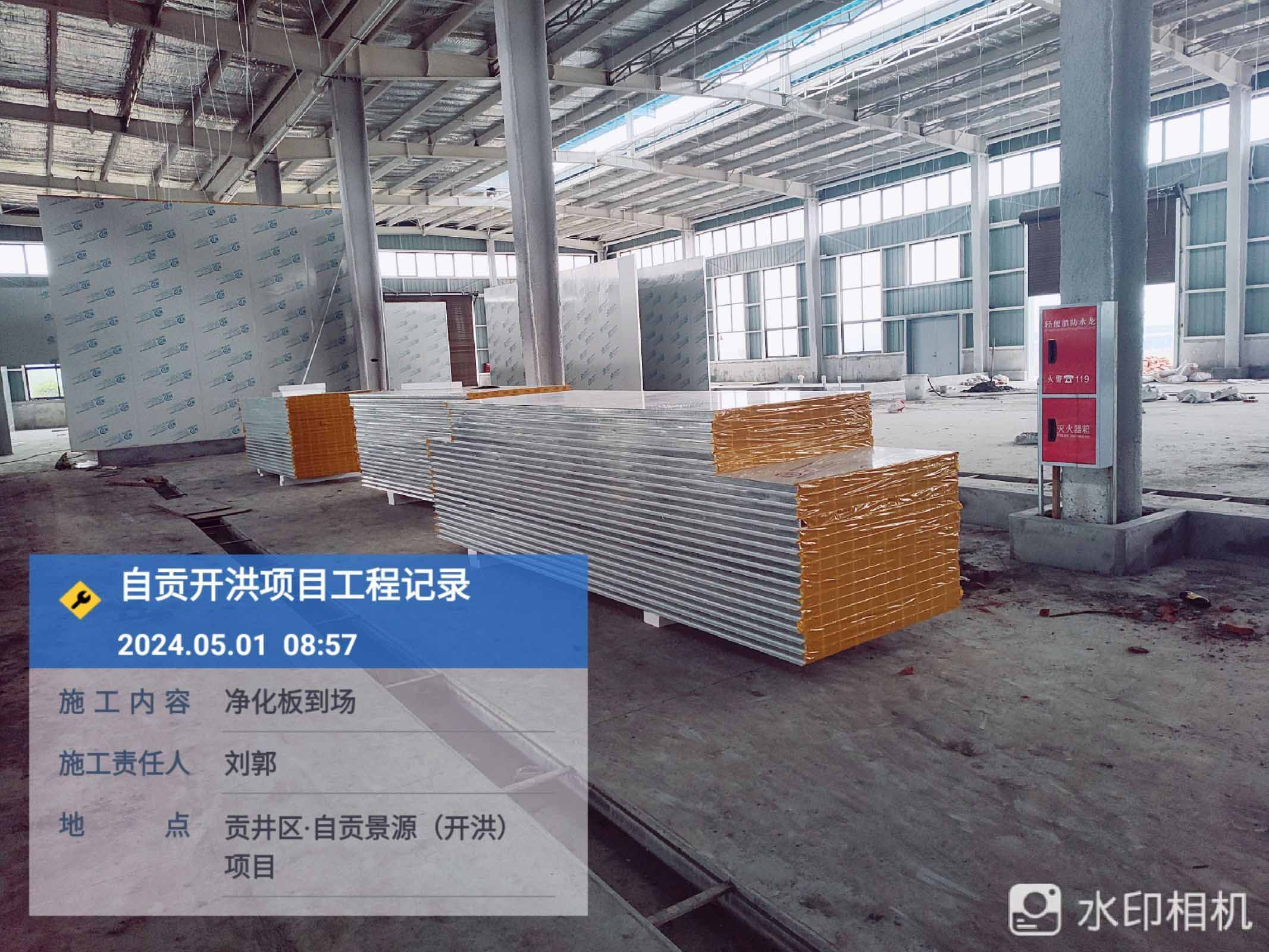

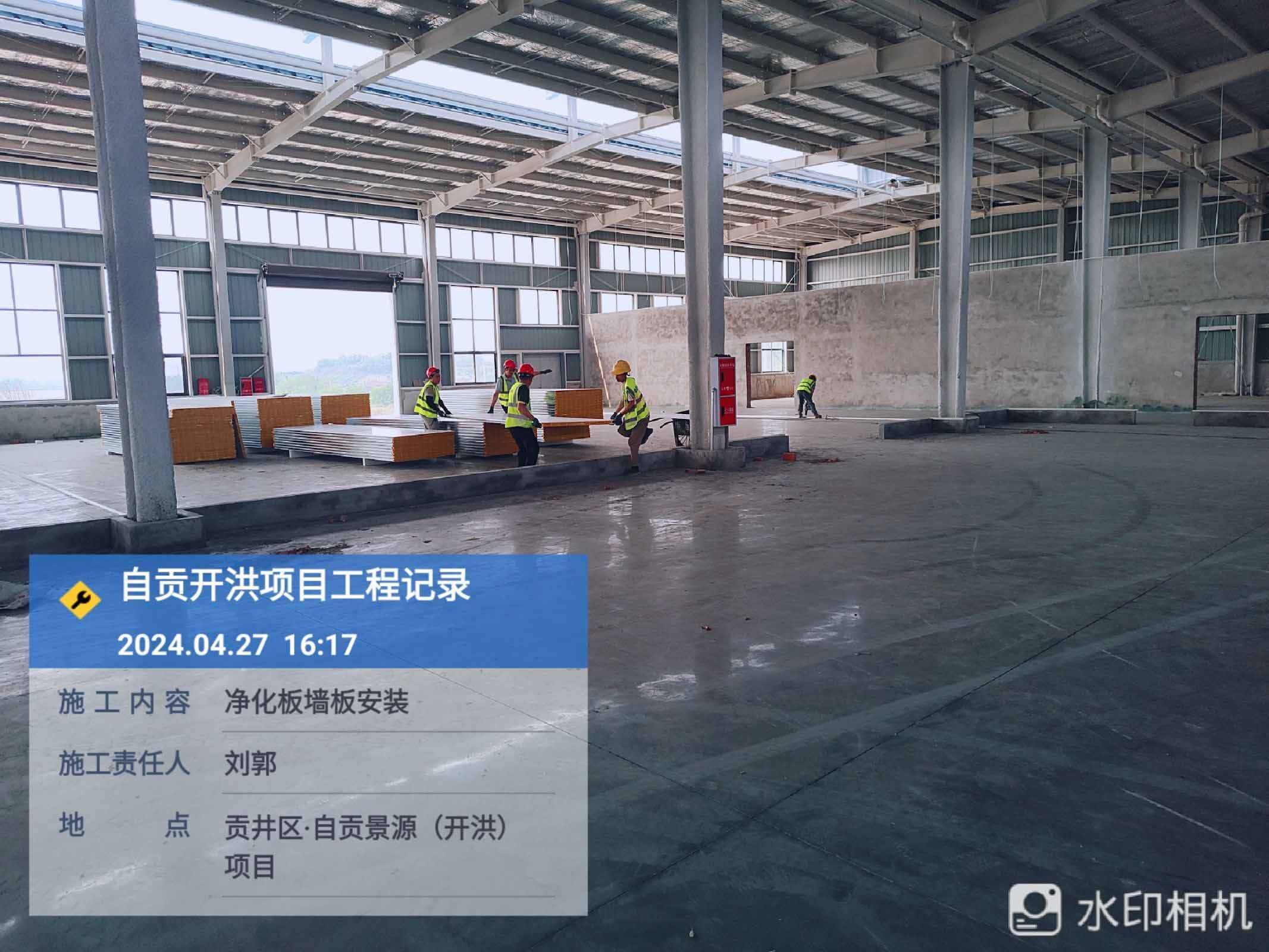

    1、参观走道钢柱挡水墙砌筑抹灰完成80% 2、进化板吊顶安装 3、净化板墙板安装 4、到场净化板及铝材卸货

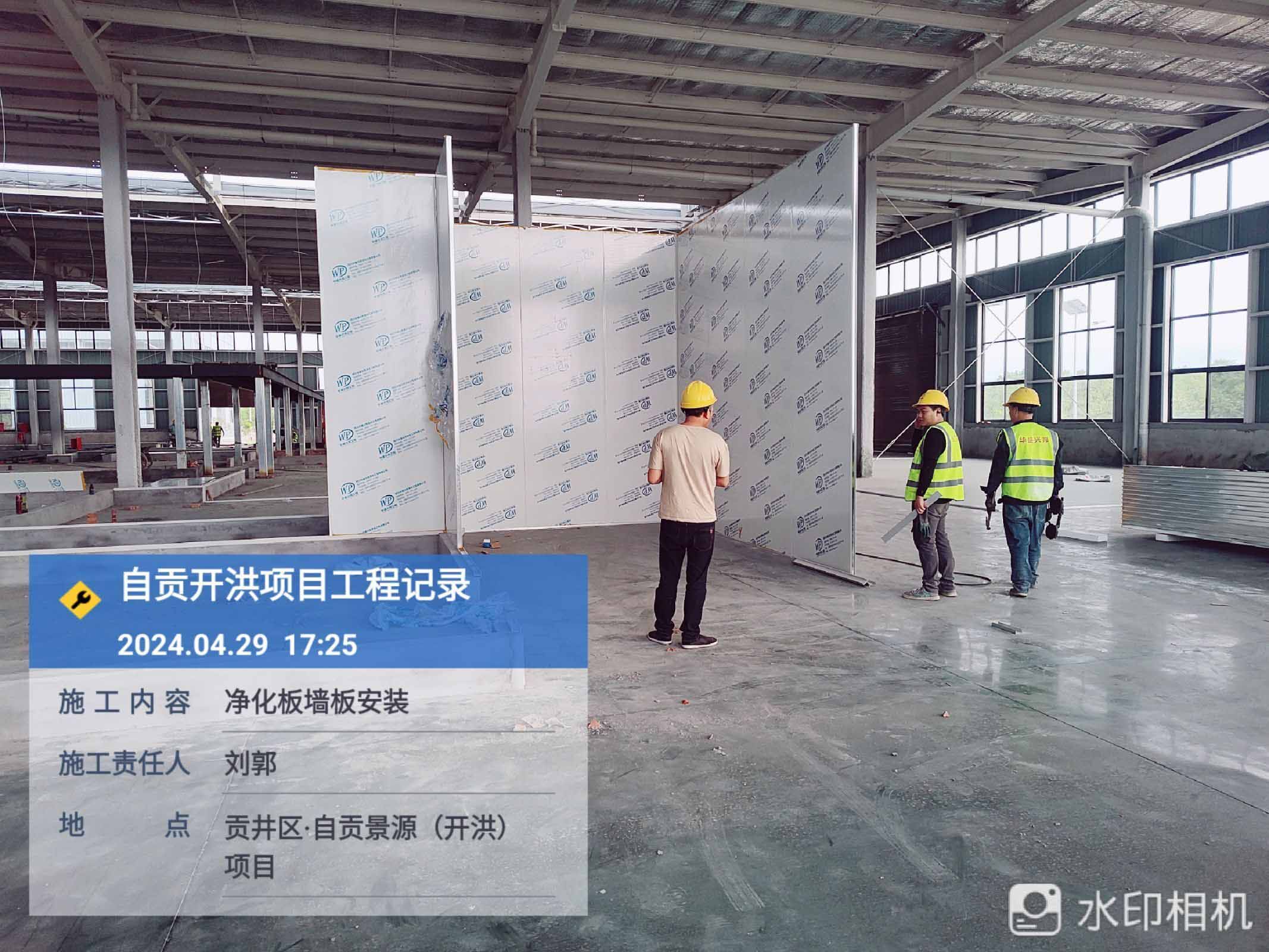

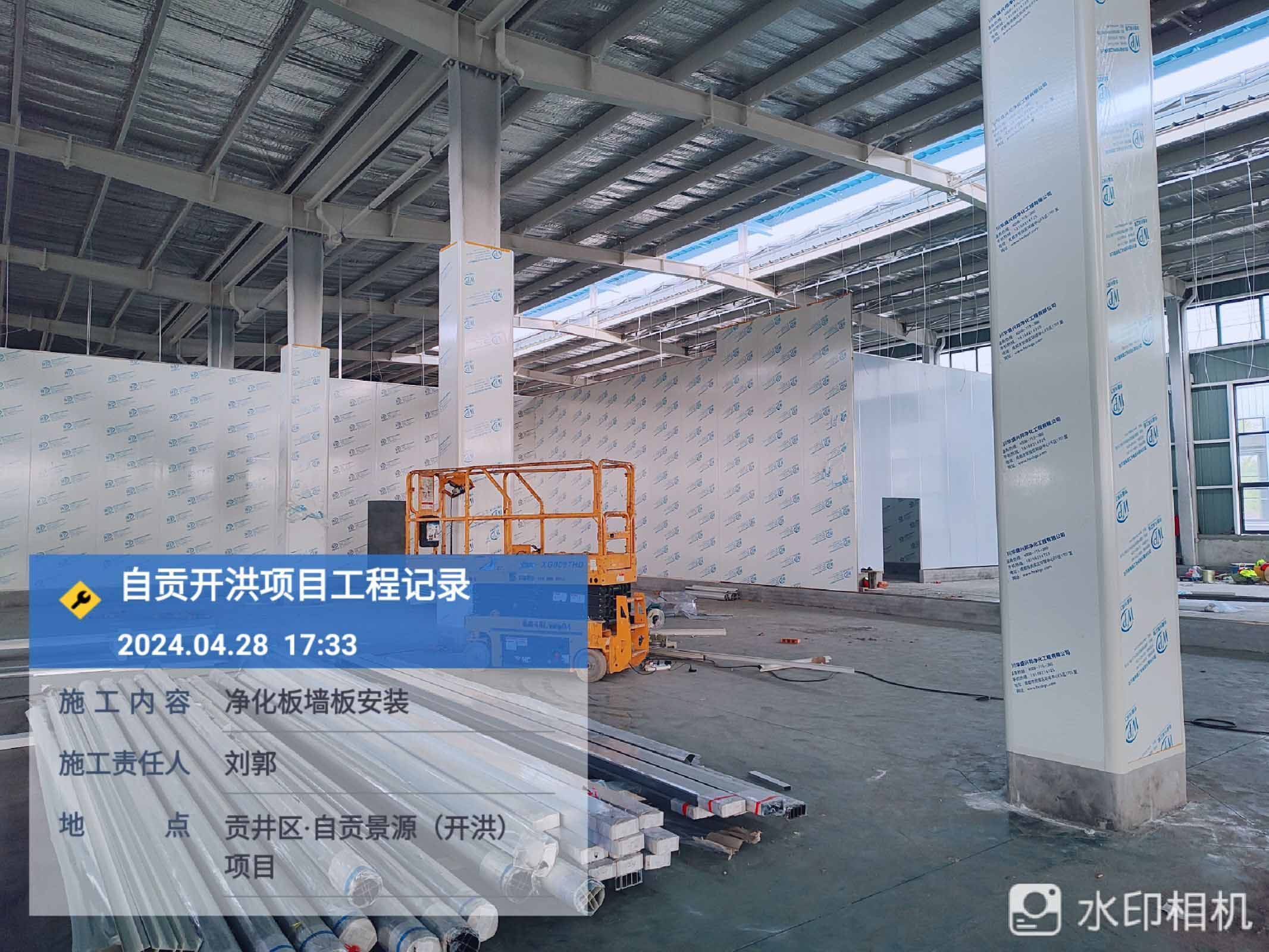

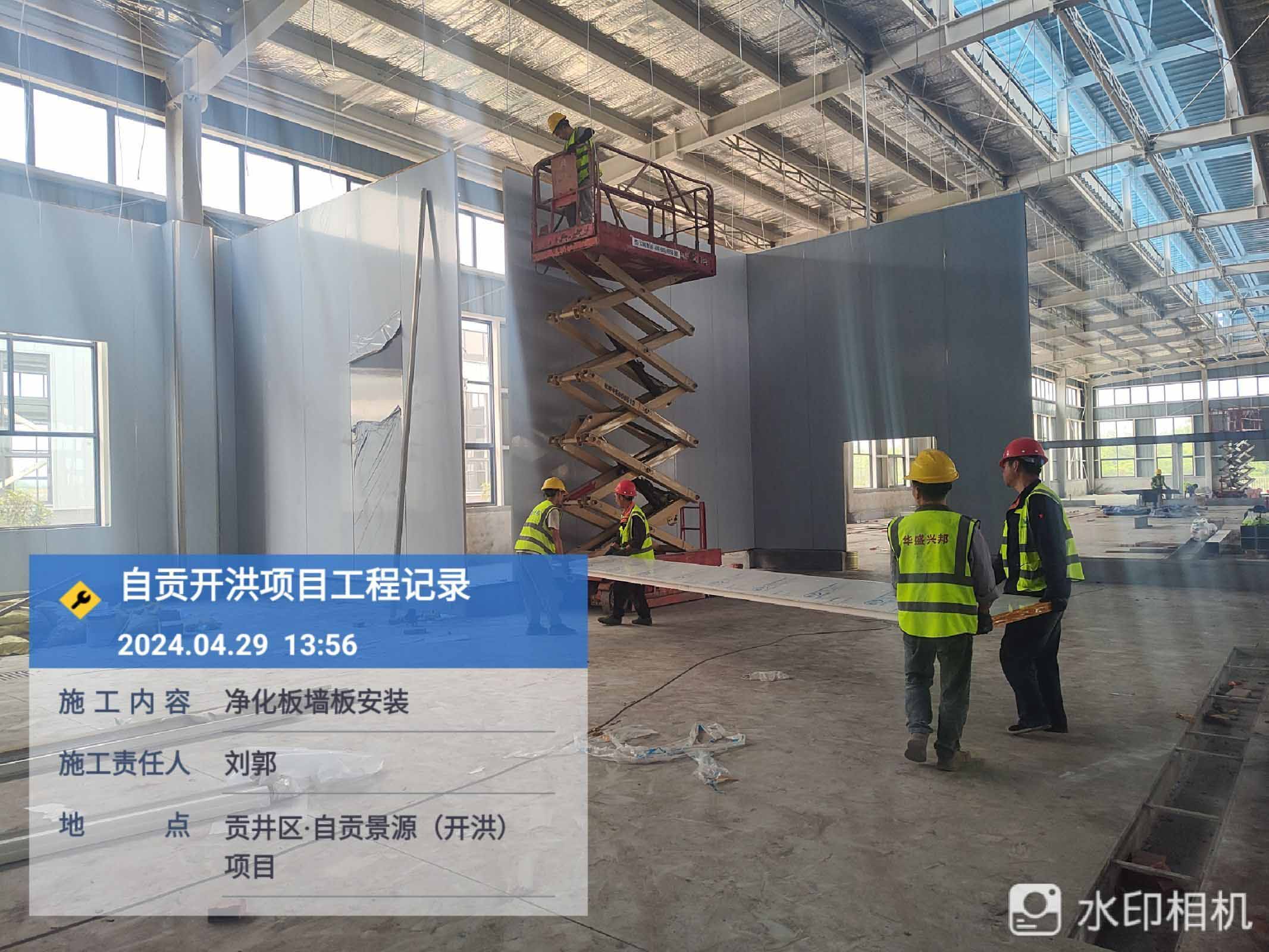

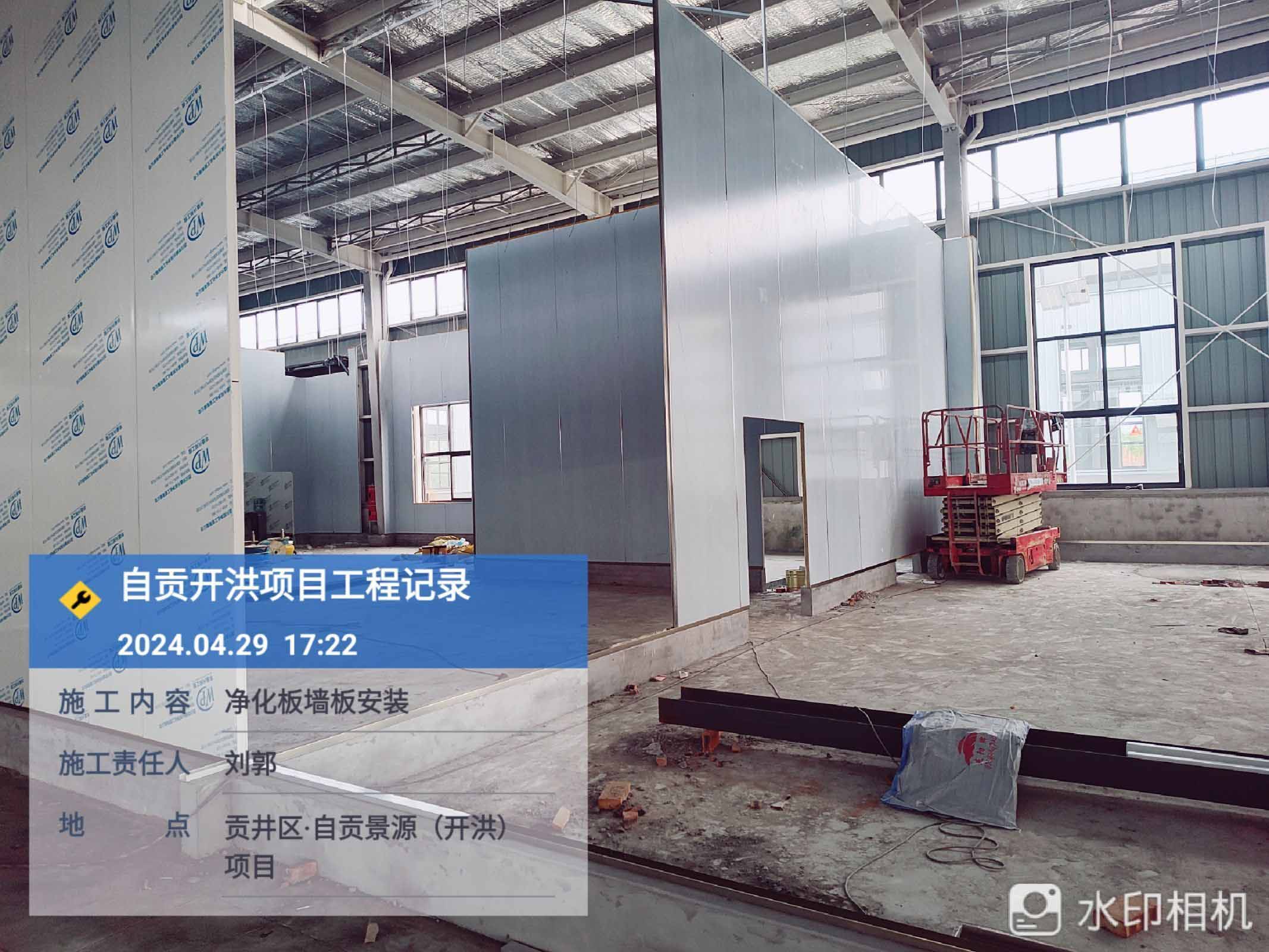

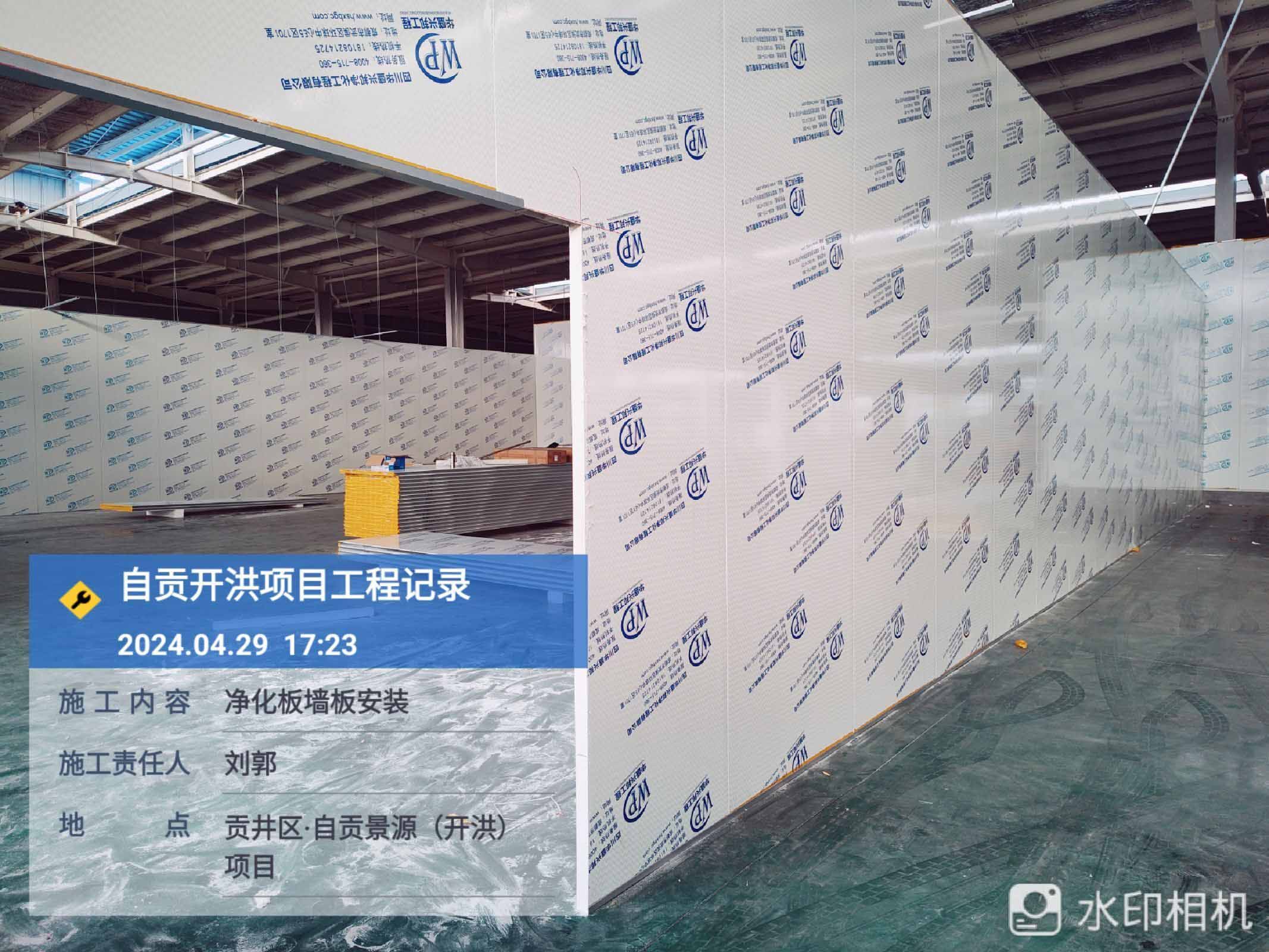

  • 2024-04-28

    净化隔断施工

  • 2024-04-28

    参观通道施工,彩钢板施工

  • 2024-04-28

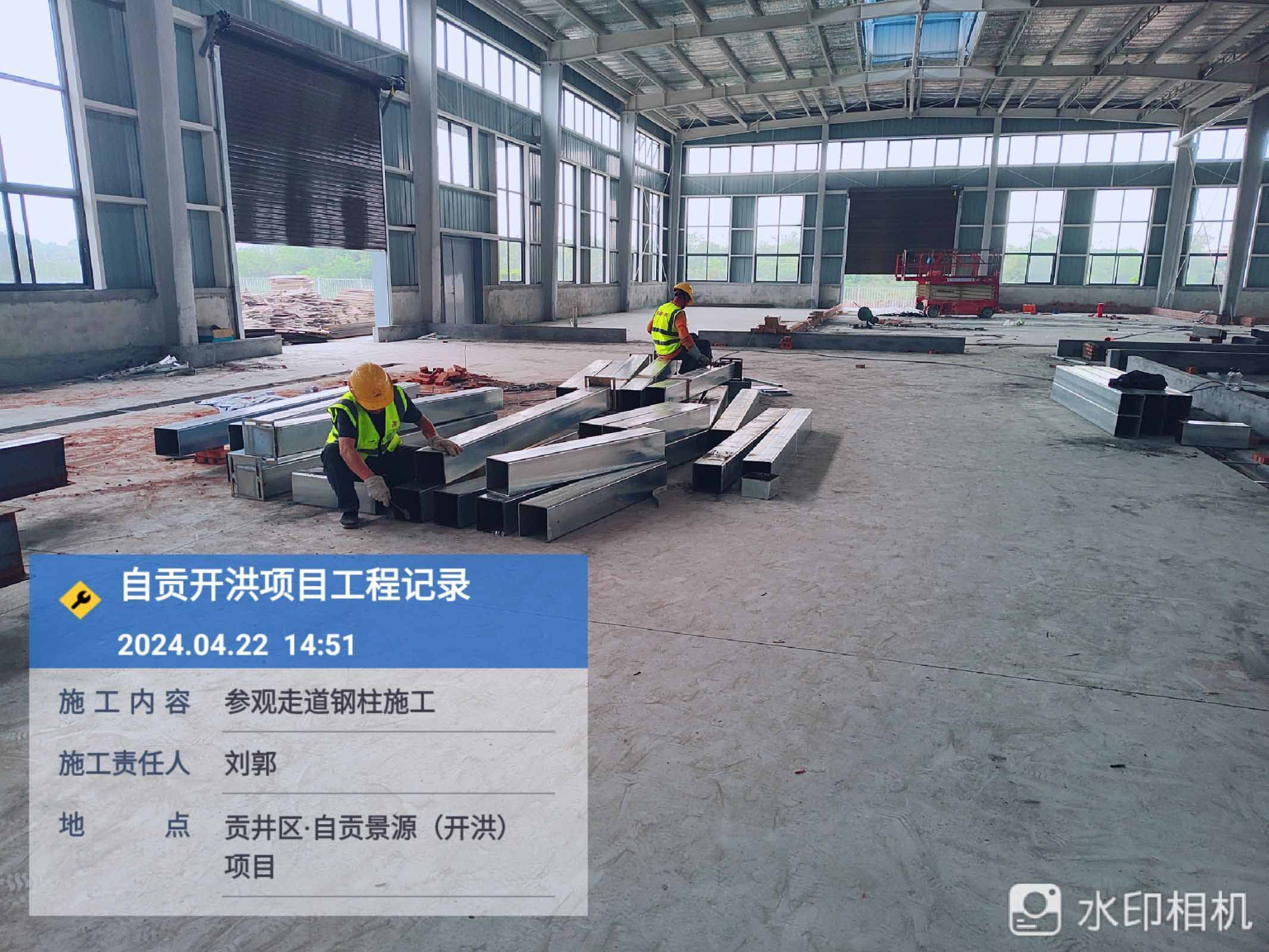

    板材到场,施工

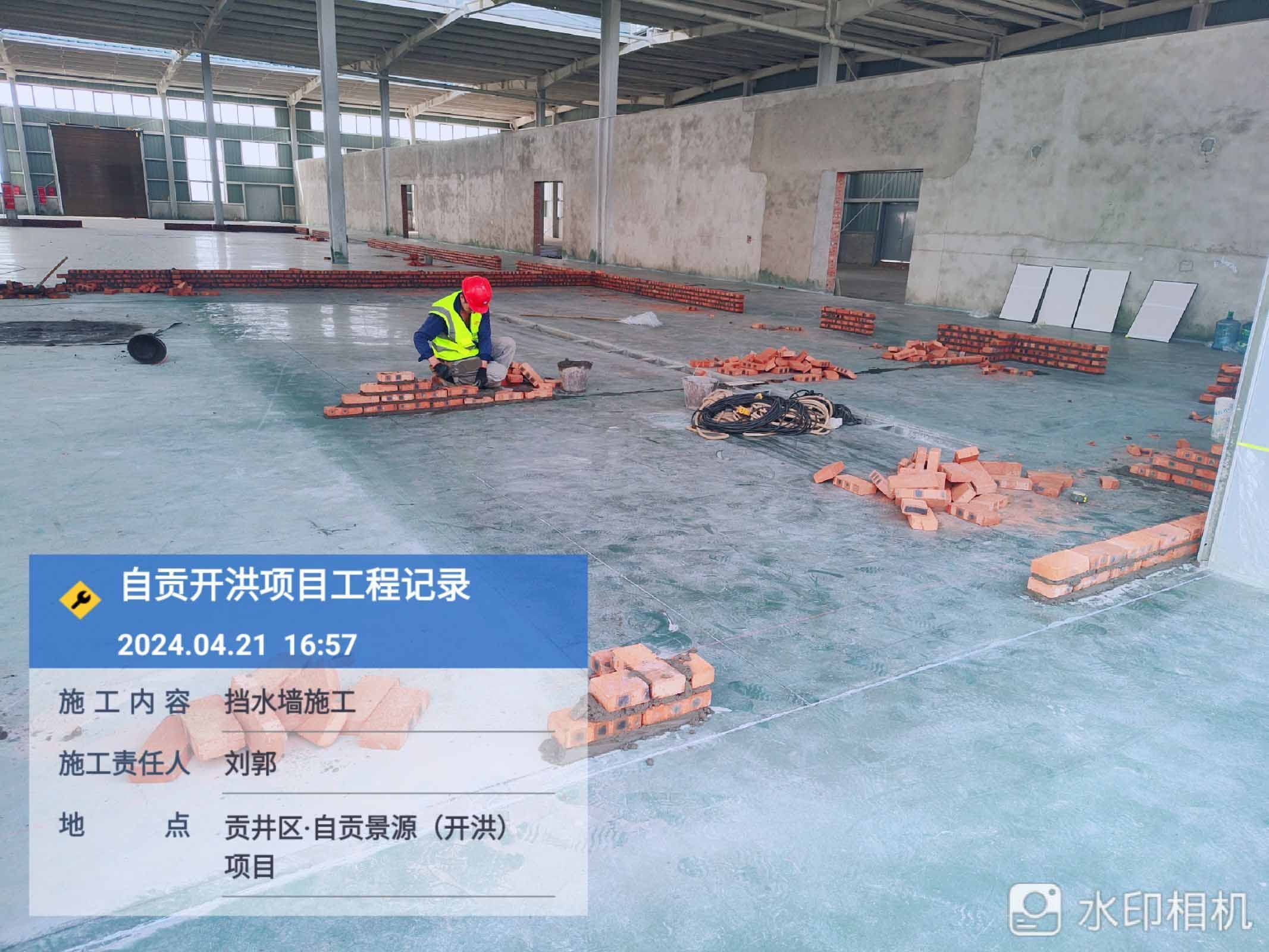

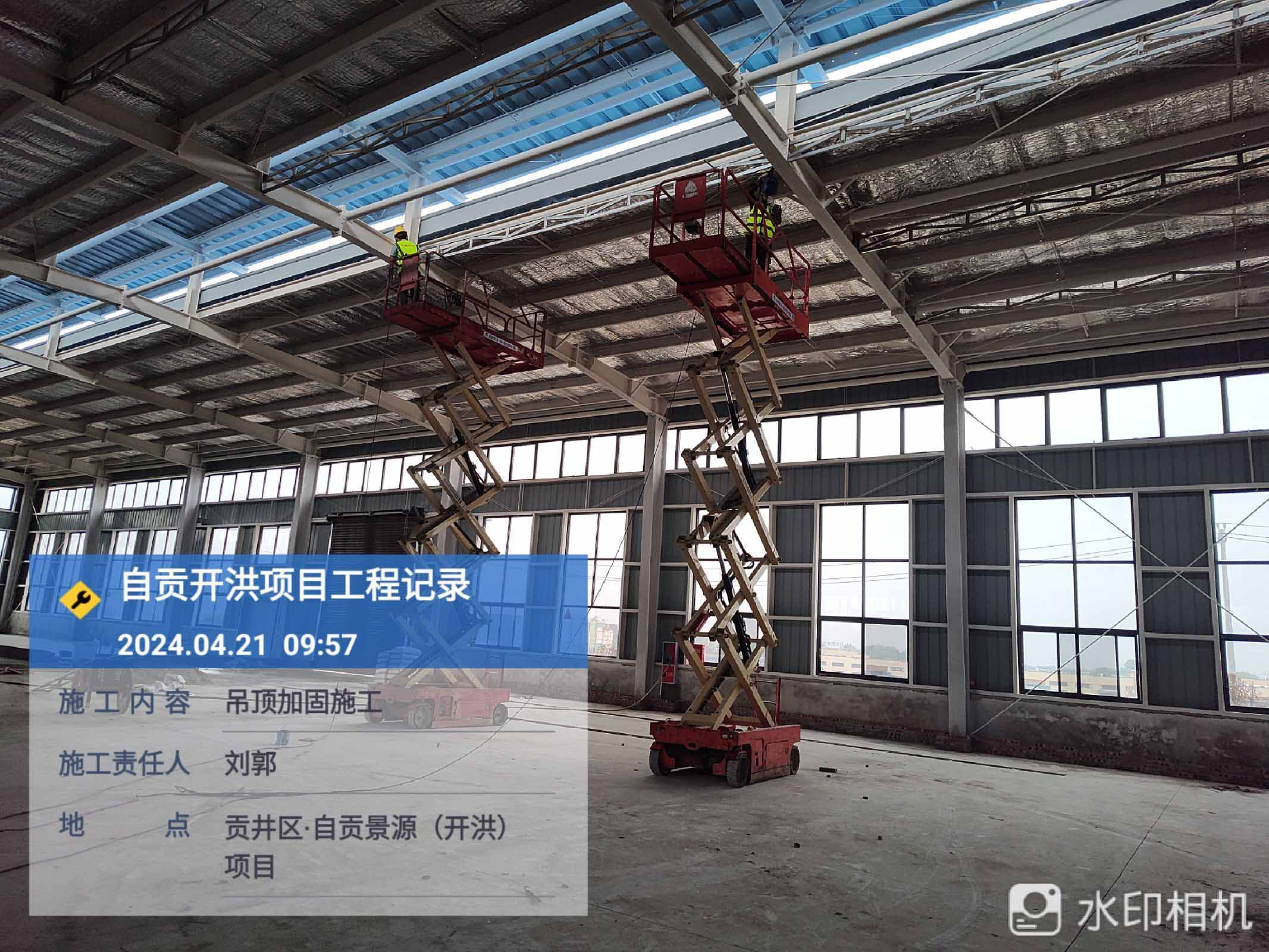

  • 2024-04-21

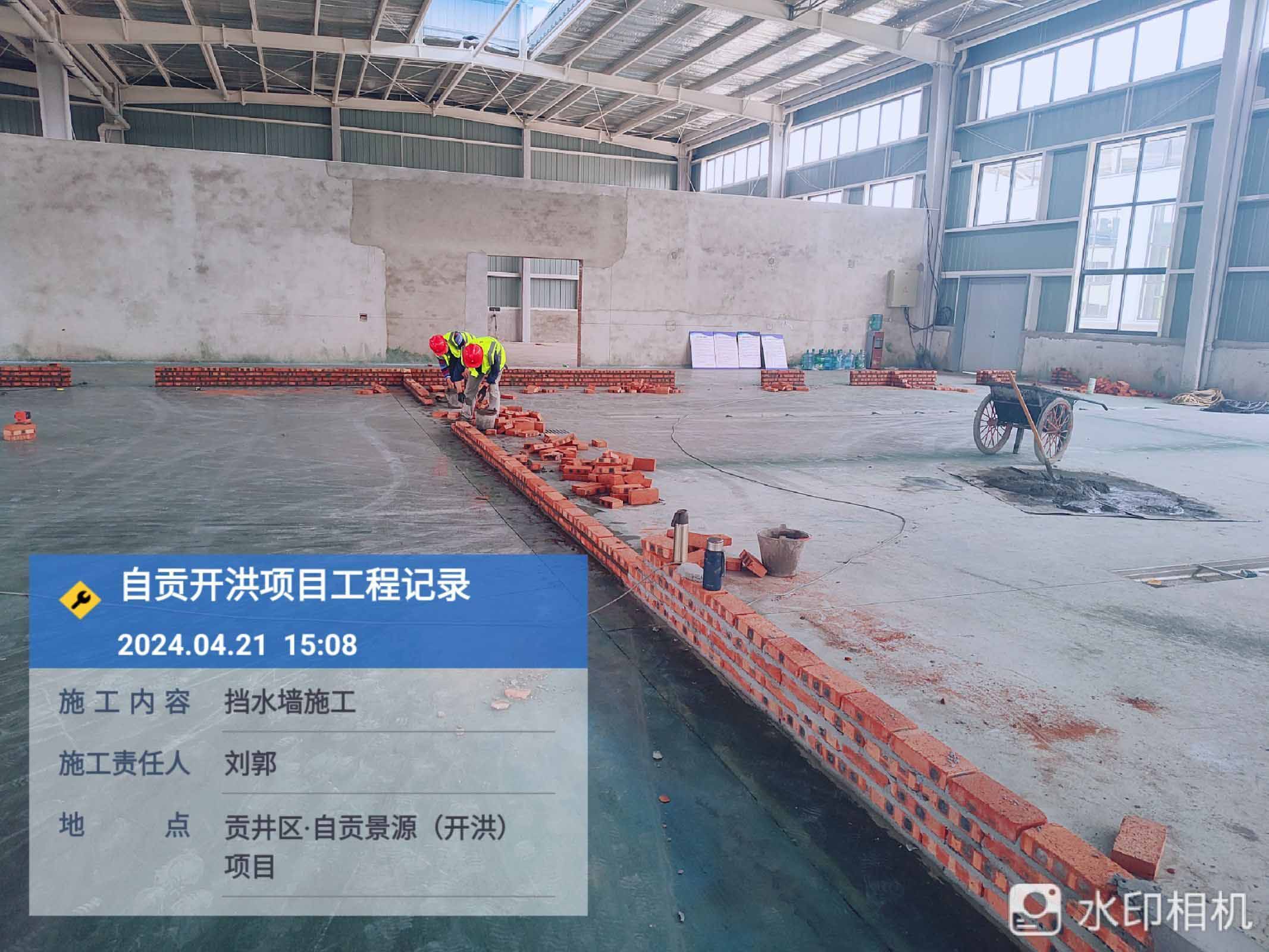

    排水沟施工

  • 2024-04-21

    钢材到场

  • 2024-04-21

    钢材进场
